KEF, Alm.del - 2024-25 - Endeligt svar på spørgsmål 173: Spm. om at oversende det omtalte udkast til pressemeddelelse fra Energinet om forsinkelse på energinets anlægsprojekter
ne lslutning af nye elproducenter, begrænset netadgang i en overgangsperiode  l nyt elnet er klar, udlicitering af
anlægsopgaver osv.
”Nogle  ltag har skabt markante reduk oner, andre har vi  llagt for stor vægt, eller også er de ikke er slået igennem
endnu. Samlet set vi må erkende, at vi har været for op mis ske og troet for meget på, at vores egne  ltag sammen
med  ltag fra myndigheder, samarbejdspartnere mv. i  lstrækkelig grad har kunnet øge tempoet,” siger han.
Konsekvensen er blandt andet, at Energinet nu i sine planer opjusterer den forventede gennemsnits d. Fx s ger
leverings den for nogle komponenter, fx kabler, transformere og andet udstyr, fra omkring 70  l 130 uger,
poten elt 260 uger for nogle komponenter. Ligeledes indregnes nu markant længere  d  l miljøgodkendelser. De
mange udskydelser samt s gende priser på komponenter og entreprenører betyder, at Energinets udbygning af
eltransmissionsne et samlet set bliver ca. 3,6 mia. kr. dyrere, hvilket svarer  l seks procent af projekternes
budge er.
Selv om nogle anlægsprojekter udskydes, fordi ops llerne af nye solcelleparker og vindmøller også er ramt og
ændrer deadline for deres projekter, så vil mange andre nye elproduk onsanlæg blive ramt af forsinket elnet. 
Gennemføres de solcelleparker mv., der skal  lslu es elne et, som planlagt, vil forsinket elnet medføre et tab af
grøn elproduk on på op mod 6000 MWh. Tallet er dog behæ et med meget stor usikkerhed. 
Forsinkelserne vurderes at kunne medføre, at ne lslutning af 1‐2 GW bliver udskudt  l enten sent i 2030 eller  l
e er 2030, og dermed har betydning for, hvor meget grøn strøm der vil være installeret i 2030.
Forsinkelserne forventes yderligere at øge risikoen for strøma rud, fordi en række forbindelser i de her år når
enden på deres forventede leve d.
De ændrede  dsplaner viser alvoren og omfanget af udfordringerne med at sikre net  l  den, påpeger Henrik Riis.
”Vi sæ er på baggrund af de mange forsinkelser endnu mere turbo på at finde løsninger, effek visere mv., så vi
bedst muligt sikrer Danmark det elnet, der er brug for. Og jeg ved, at alle vores samarbejdspartnere også har fuldt
fokus på at løse de udfordringer og forsinkelser, de er ramt af. Men selv om alle gør alt, inden for de rammer og
muligheder de har, så er der behov for nye løsninger og nye muligheder. Ellers kommer elne et  l at halte bage er
og blive bremseklods for den grønne oms lling. Men heldigvis er der også mange ini a ver i gang, bl.a. fra de
NEKST‐arbejdsgrupper, der er nedsat  l at finde løsninger,” siger han.
Henrik Riis forklarer, at Energinet nu vil række ud og tage en dialog med bl.a. de berørte ops llere af solceller og
vindmøller og nye storforbrugere, for at a lare hvordan vi bedst og hur gst kommer i mål med de mange projekter.
Fuldt fokus på at afsøge alle muligheder og løsningsforslag for de planlagte og godkendte projekter kan betyde, at
kommende og helt nye  lslutningsprojekter vil opleve længere sagsbehandlings d.


FAKTA
BAGGRUND
Energikrise i 2022‐2023 med voldsomt s gende priser på gas, el mv., Ruslands krig mod Ukraine, forceret grøn
oms lling har overalt i verden mangedoblet antallet af eltransmissionsprojekter.
I Danmark er det fx beslu et at fire‐femdoble produk onen fra vindmøller og solceller inden 2030, og i takt med at
olie, kul og gas udfases vil der ske en voldsom elektrificering af samfundet, fx gennem elbiler elektriske
varmepumper, oms lling  l el i industrien mm.

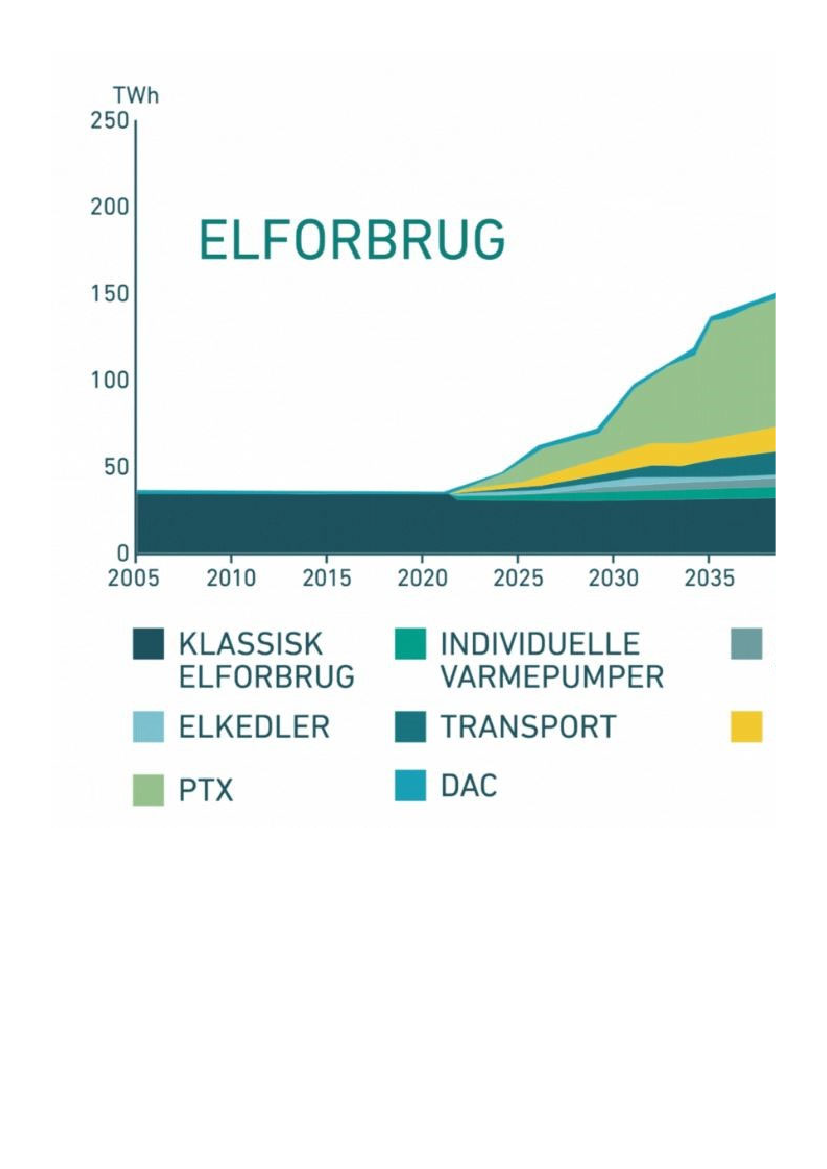

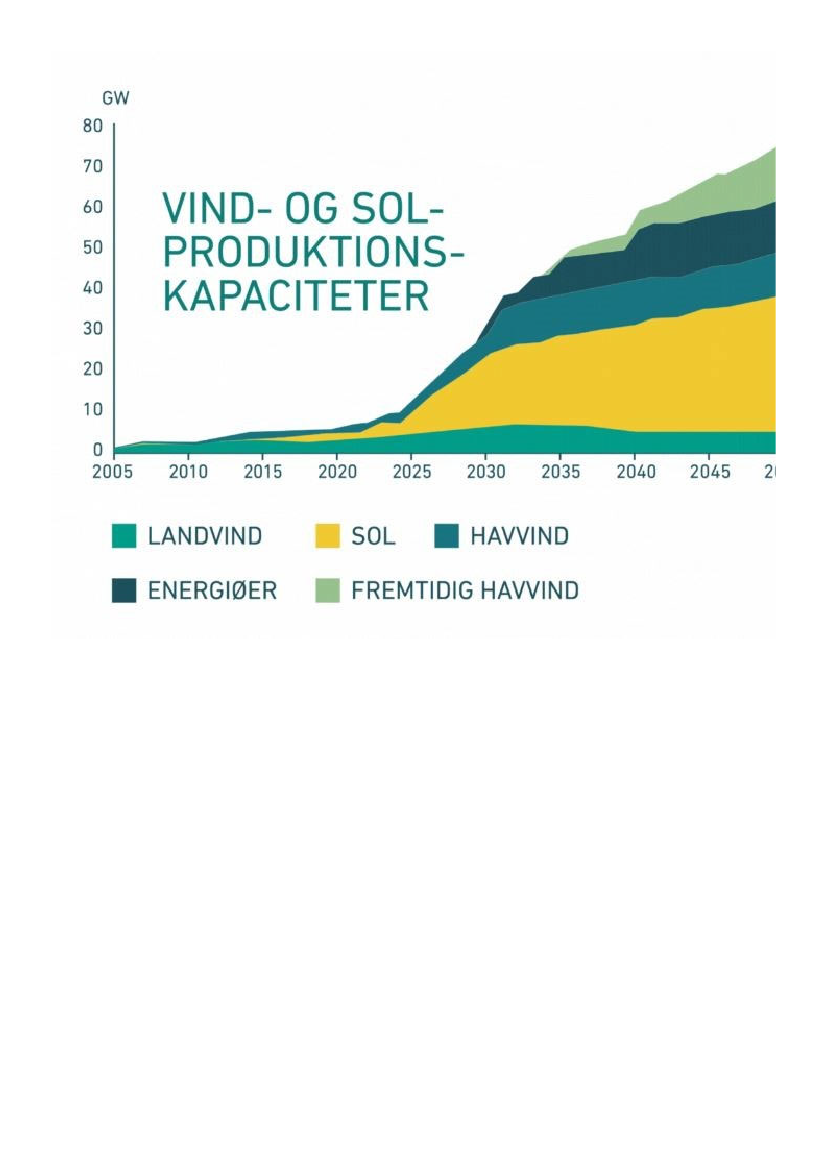

Graferne herunder viser de forventede s gninger:

2
KEF, Alm.del - 2024-25 - Endeligt svar på spørgsmål 173: Spm. om at oversende det omtalte udkast til pressemeddelelse fra Energinet om forsinkelse på energinets anlægsprojekter

3
KEF, Alm.del - 2024-25 - Endeligt svar på spørgsmål 173: Spm. om at oversende det omtalte udkast til pressemeddelelse fra Energinet om forsinkelse på energinets anlægsprojekter

GENNEMGANG AF 174 PROJEKTER
98 af 174 anlægsprojekter bliver i gennemsnit forsinket 1,3 år.
76 holder den nuværende  dsplan.
174 anlægsprojekter er en stor del af alle Energinets planlagte eller igangværende anlægsprojekter.
Derudover arbejder Energinet med ca. 200 forskellige projekter i en modningsfase, fx mulige nye solcelleparker eller
lign., hvor planerne er på et  dligere stadie. Modningsprojekterne ventes også at blive påvirket af længere
udbygnings d af elne et.

LÆS OGSÅ
(Tarifferne s ger)
Energinet har i dag også offentliggjort, hvad elforbrugere og elproducenter i 2025 skal betale i tarif mm. Især
elproducenter vil opleve s gende betaling. (link)

4
KEF, Alm.del - 2024-25 - Endeligt svar på spørgsmål 173: Spm. om at oversende det omtalte udkast til pressemeddelelse fra Energinet om forsinkelse på energinets anlægsprojekter

Venlig hilsen

Jesper Nørskov Rasmussen
Pressechef
Ekstern Kommunikation
+4523338575
[email protected]


5
