Sydsvenska prioriteringar
Kapacitet och redundans för
transporter över Öresund
Trafikudvalgets och Trafikutskottets möte
Köpenhamn 2024-11-18
Anna Wildt-Persson, regional direktör och Lars Brümmer,
strategisk planerare i Södra regionen
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
2
Innehåll
10.15
10.30
11.10
11.30
Sydsvenska infrastrukturprioriteringar – perspektivet Fehmarn
Presentation av utredningsuppdraget Öresund
Frågestund
Borgerinddragelse i forbindelse med anlægs- og infrastrukturprojekter
Ev - exempel på samrådsprocessen i Sverige mm
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
3

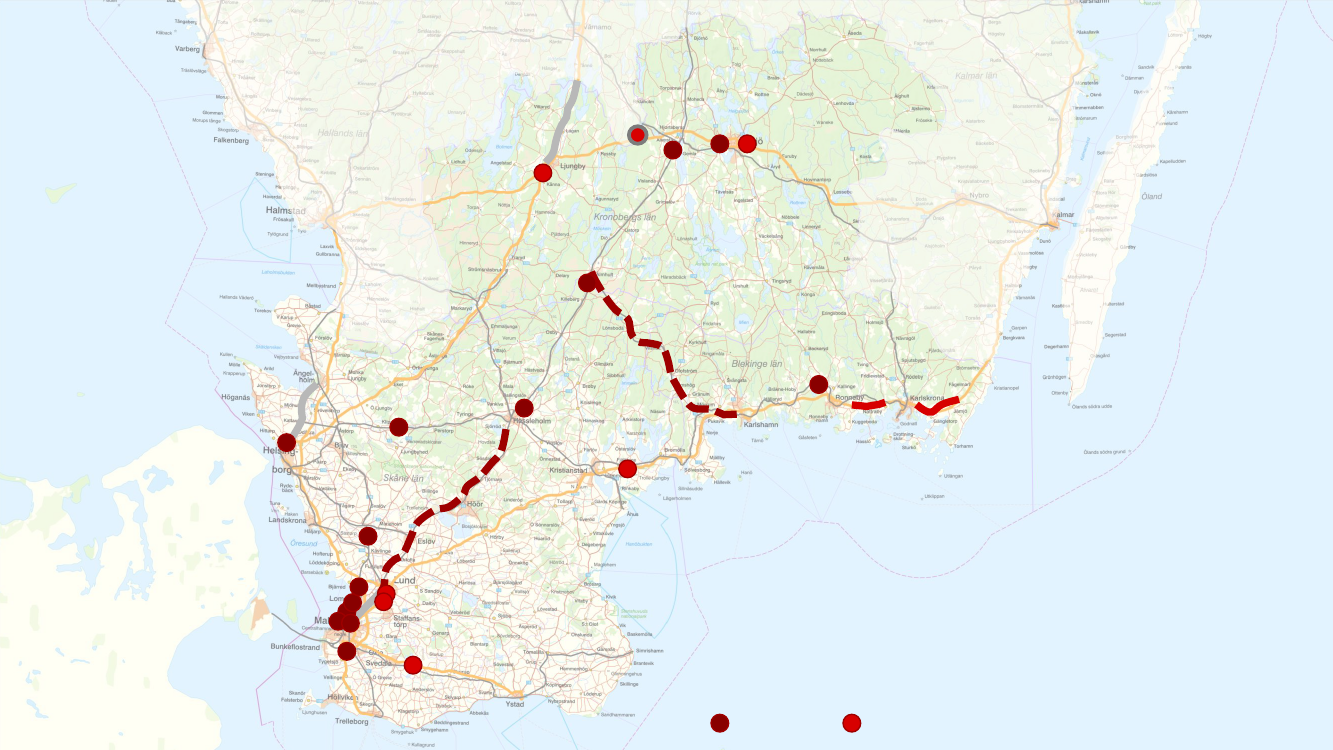

E4 Ljungby-Toftanäs
Ängelholm-Maria dubbelspår
4-spår Malmö-Lund
Nyligen invigda större
satsningar i Nationell
plan 2022-2033
Järnväg
Väg
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
4
Rv 25 Sjöatorp-Alvesta
E4 Kånna-Ljungby
KtK Räppe-Växjö
Rv 25 Österleden
Alvesta triangelspår
Förbigångsspår
Sydostlänken
Förbigångsspår
Mötesspår.
Mötesspår.
E22 Björketorp-Nättraby
E22 Lösen-Jämjö
Maria-Helsingborg
E22 Fjälkinge-Gualöv
Mötesspår
Lommabanan etapp2
Spår 58
Kapacitetsåtgärder Malmö
Hässleholm - Lund
E22 genom Lund
Förbigångsspår Svågertorp
E65 Svedala-Börringe
Större nyinvesteringar i
gällande Nationell plan
2022-2033
Järnväg
Väg
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
5
Planerade åtgärder av betydelse post-Fehmarn
Närmast Öresundsbrons fäste (Malmö)
Malmö bangård, planskild spårkorsning
Malmö C - Östervärn, dubbelspår
Malmö C Övre, plattformsspår
klar ca 2030-2035
klar ca 2030-2035
klar ca 2030-2035
Malmö godsbangård, spår 58
Svågertorp, förbigångsspår
klar ca 2029
klar ca 2030
Södra stambanan
Slätthult, förbigångsspår
Hässleholm, förbigångsspår
klar ca 2031
klar ca 2030-2035
Godsstråket genom Skåne
Teckomatorp-Kävlinge, mötesspår
klar ca 2031
Lommabanan & Söderåsbanan, bulleråtgärder
delvis pågående
Summa ca 3 miljarder kronor
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
6
Kapacitet och redundans för
transporter över Öresund
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
7
Uppdraget
Ett av ca tio kortfattade uppdrag givna av
regeringen inför ny Nationell plan
D.v.s. ett ensidigt svenskt uppdrag
från svenska regeringen, danska
myndigheter har inget uppdrag
”Kapacitet och redundans för transporter över
Öresund, inklusive fortsatt fördjupning
Helsingborg–Helsingör.”
Utgångspunkter
Utredning ”Järnvägskapacitet Skåne”, 2023
Strategisk analys HH, 2021
Utredning tågfärja Trelleborg–Rostock, 2024
mm
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
8
Leverans
Huvudrapport Kapacitet och redundans Öresund
Person- och godstrafik på väg och järnväg
Tre perspektiv: ca år 2030, 2040 resp. 2050
Fördjupning Helsingborg Helsingör
Tre underlagsrapporter
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
9
Mer kapacitet över Öresund
behövs efter 2050
- först behöver
begränsningarna på land
åtgärdas
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
10

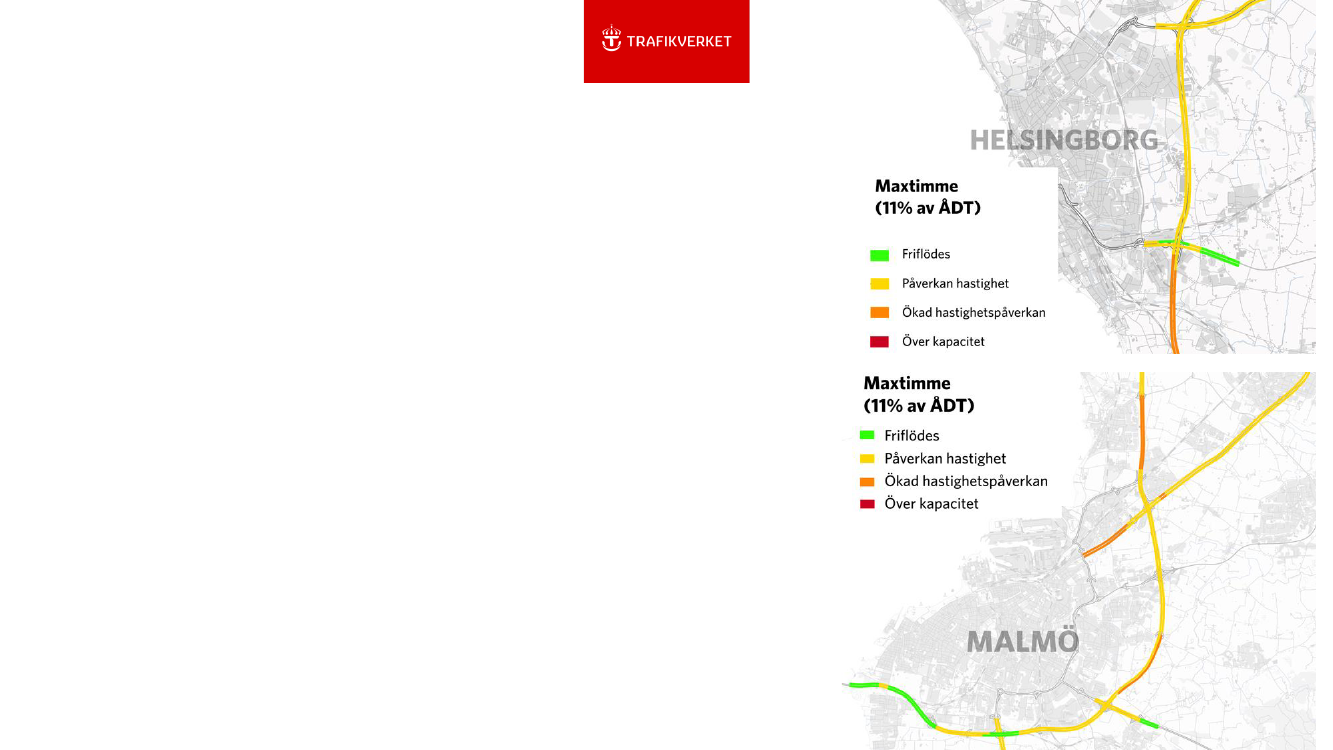

Belastning under maxtimme år 2040
Kapacitet väg
God kapacitet på bron. 60% belastning år 2040
Begränsningarna finns under högtrafikperioder i det till
bron anslutande vägnät
Det är det regionala resandet inom Skåne (resp Själland)
som ger upphov till begränsningarna i det anslutande
vägnät
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
11

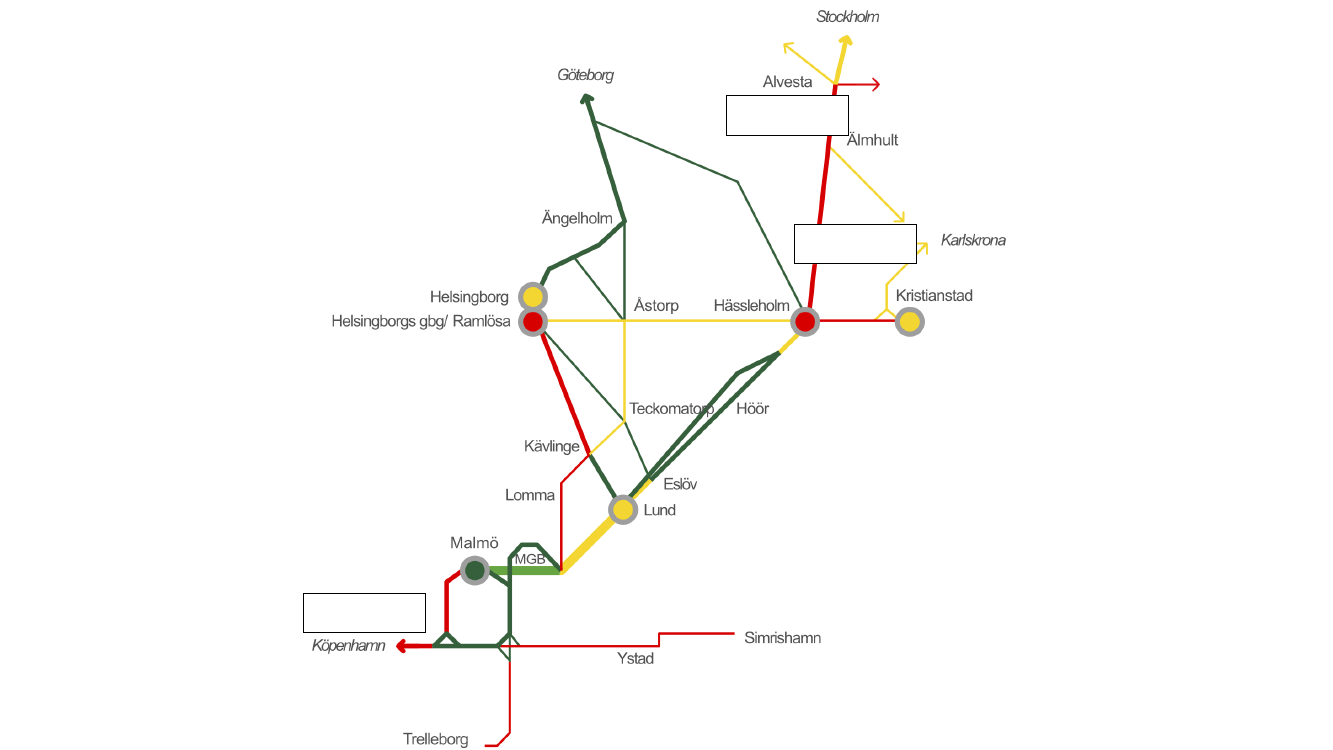

Kapacitet järnväg 2024
Trafikering över bron idag (per timme och riktning):
6 Öresundståg + 1-2 fjärrtåg + 2 godståg
Med gränskontroller är detta max
Maxkapacitet bron (per timme och riktning):
12 persontåg + 2 godståg alternativt
10 persontåg + 3 godståg
Idag går 25–35 godståg per dygn över bron
2 (-3) tåglägen per timme och riktning ger en
praktisk kapacitet på drygt 90 tåglägen per dygn
Basprognos 2045 anger 50 godståg per dygn
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
12
10
12
14
0
2
4
8
6
2000
2001
2002
2003
2004
2005
2006
2007
2008
2009
2010
2011
2012
2013
2014
2015
2016
2017
2018
Tågresor Öresundsbron
Öresundstågresor över bron (miljoner resor)
2019
2020
2021
2022
2023
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
13
Antal godståg per år
12 000
2 000
4 000
6 000
8 000
10 000
0
2000
2001
2002
2003
2004
2005
2006
2007
2008
Godståg
2009
2010
2011
Godståg över bron
Utveckling godstågstrafik Öresundsbron
Medellast
2012
2013
2014
2015
2016
2017
2018
2019
2020
2021
0
200
400
600
800
1 200
1 000
Medellast i ton per godståg
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
14
Kapacitet järnväg
2040+
100 % kapacitets-
utnyttjande
96 % kapacitets-
utnyttjande
80 % kapacitets-
utnyttjande
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
15
Kapacitet järnväg
2050+
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
16

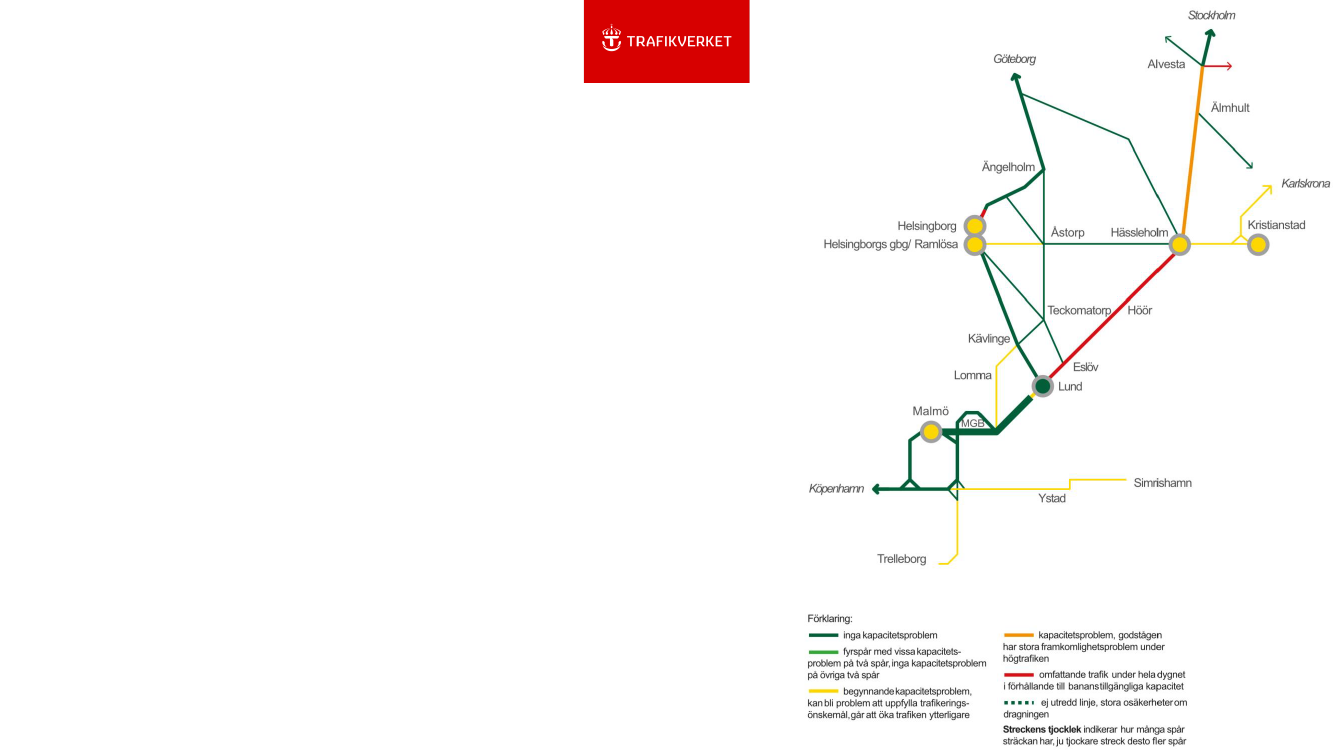

Slutsatser kring kapacitet
Kapacitetsbegränsningarna finns under överskådlig tid inte över Öresund utan på
landinfrastrukturen, för både väg och järnväg
Gränskontrollerna begränsar kapaciteten i dagsläget för järnvägssystemet
Den mest prioriterade åtgärden för järnvägssystemet i södra Sverige såväl som över
Öresund är ytterligare två spår mellan Hässleholm–Lund
Järnvägskapaciteten norr om Hässleholm sinar före över Öresund
Höga ambitioner kring antalet persontåg över Öresundsbron från svenska regionala och
nationella aktörer – annan syn i Danmark givet kapacitetsbegränsningarna på Köpenhamn H
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
17

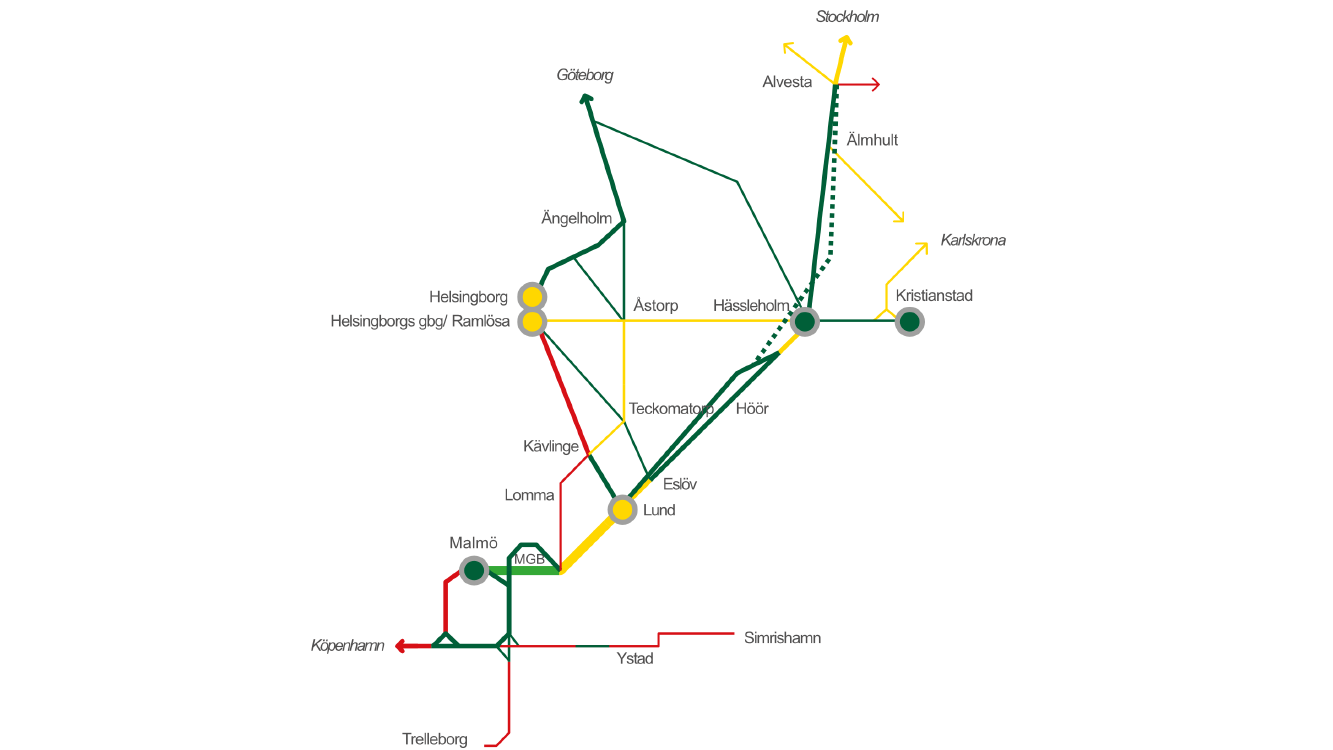

Förslag till åtgärder
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
18
Förslag till åtgärder 2030, 2040, 2050
Bekräftar behovet av flera redan högt prioriterade åtgärder:
Två nya spår Hässleholm-Lund
Förbigångsspår
Kapacitet Malmö-noden
Kapacitet Noden Hässleholm
Kapacitet Malmö-noden
E6 ytterligare körfält
E6 ITS
Differentierad avgift i tid på Öresundsbron
Kilometer-skattesystem
Ytterligare förbigångsspår
Två nya spår Hässleholm – Alvesta
Mer kapacitetsstarka gods- och persontåg
Mer styrande banavgifter
Samt - ny kapacitet över Öresund bortom 2050
Lyfter även mer framtida åtgärder:
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
19

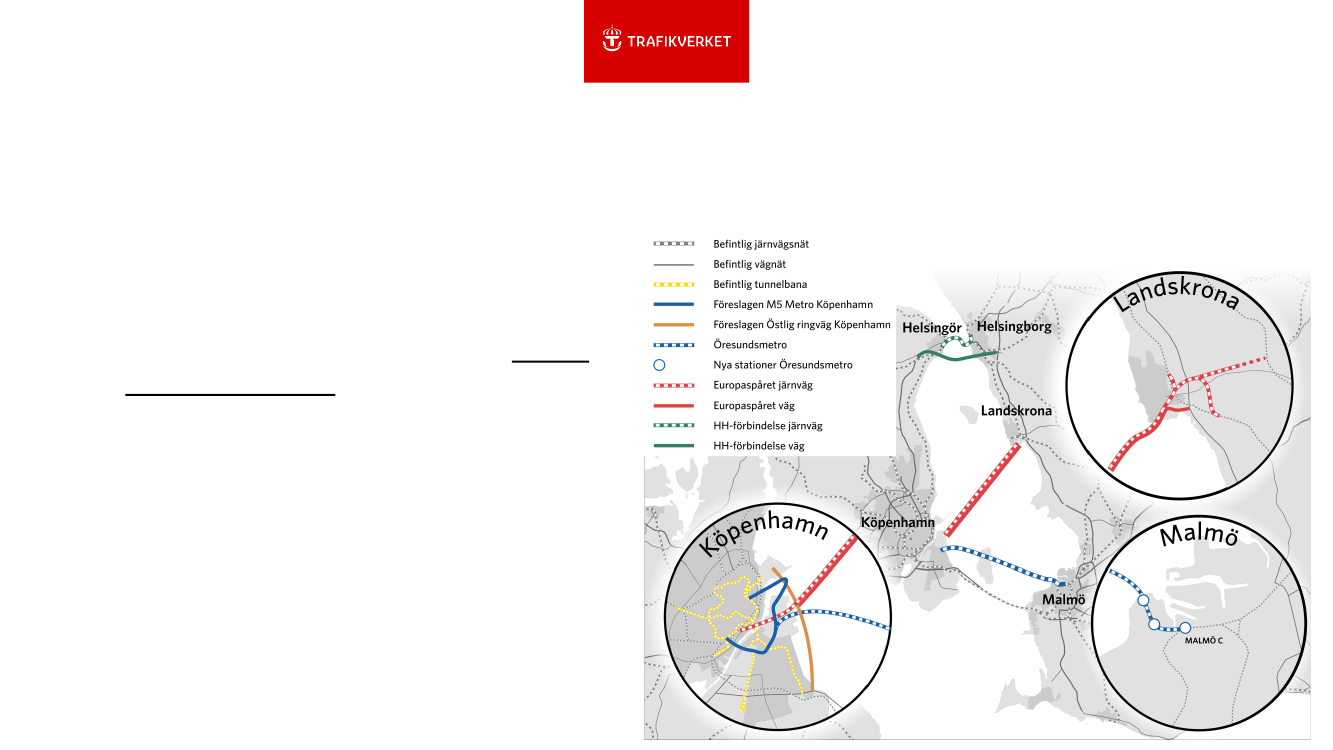

Förslagen till nya förbindelser över Öresund
löser inte alla utmaningar med kapacitet
och redundans på ett effektivt sätt
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
20
Värdering av fasta förbindelser
Åtgärder 2050+
Konsultstöd: översiktligt värdera
Öresundsförbindelsers effekter utifrån
befintligt material
Fast förbindelse Helsingør–Helsingborg
Europaspåret
Øresundsmetro
Kapacitet, redundans,
landinfrastrukturens förutsättningar,
kostnader, tillgänglighetseffekter - samt
landsidan i Danmark
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
21

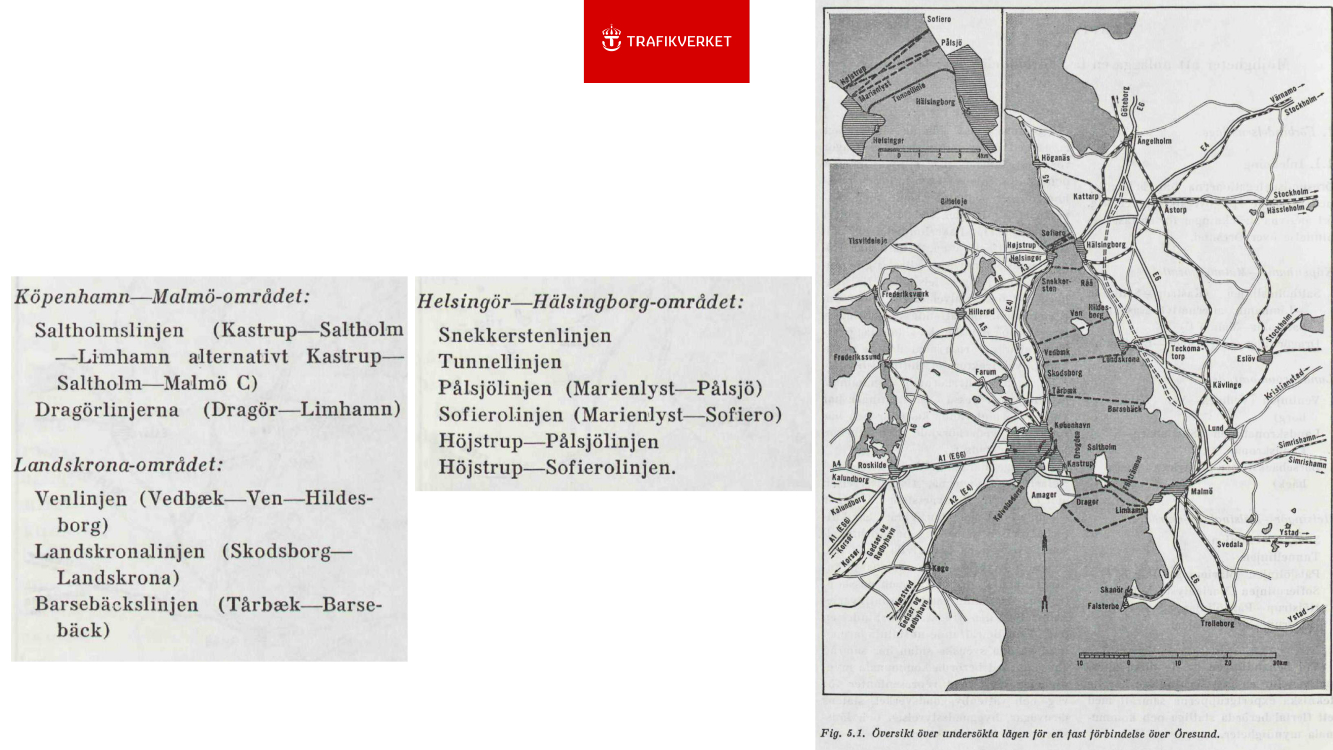

Lösningar studerade
sedan lång tid tillbaka

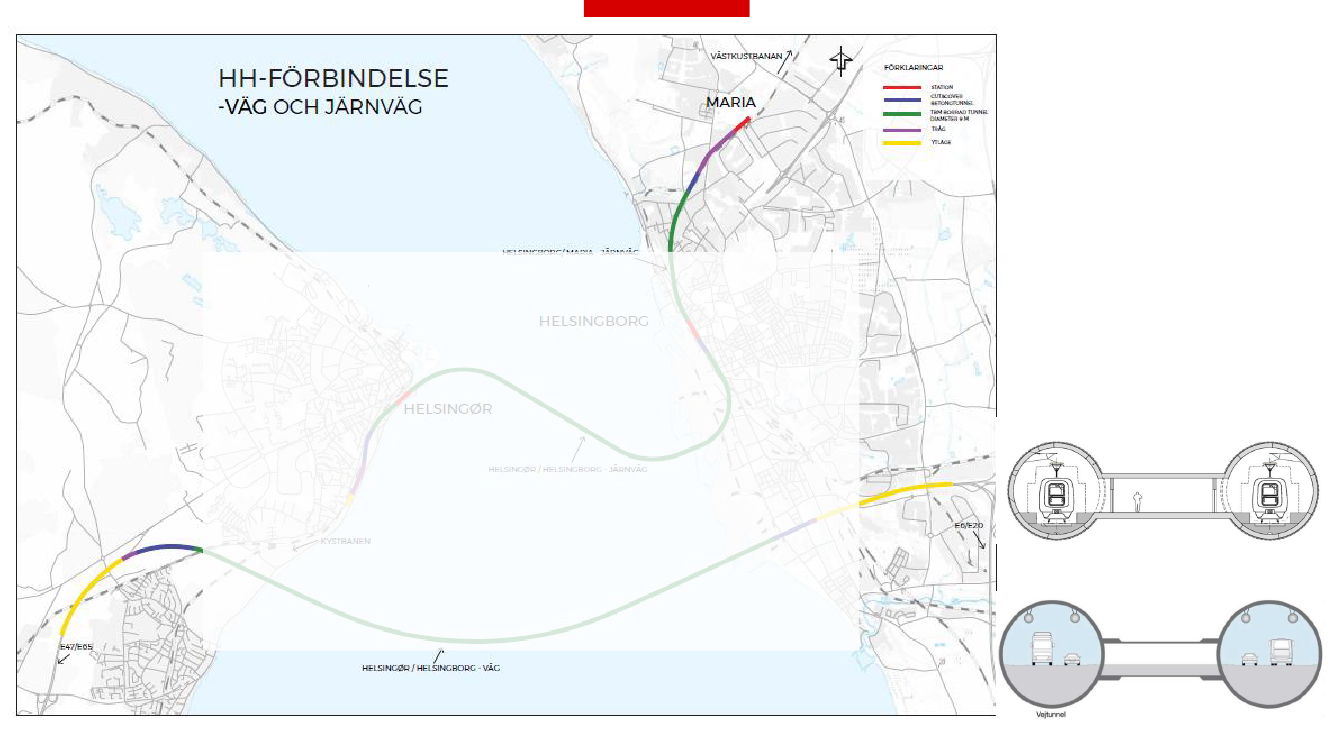

HH
Tillför kapacitet för persontågstrafik
Godstågstrafik inte möjligt (men ev i nödläge)
Kystbanens trafikupplägg påverkar lösningen
God kapacitet i det anslutande vägnätet
Goda tillgänglighetseffekter i NV Skåne
Intrång i Helsingör (inlösen av fastigheter)
Kostnadskalkylen i nedre spannet
Vägförbindelsen samhällsekonomiskt lönsam
Väg- och
järnvägsförbindelse
Borrade tunnlar, 4 st
Studerad gemensamt
av myndigheter DK+S
57 mdkr prisnivå 2020
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
22

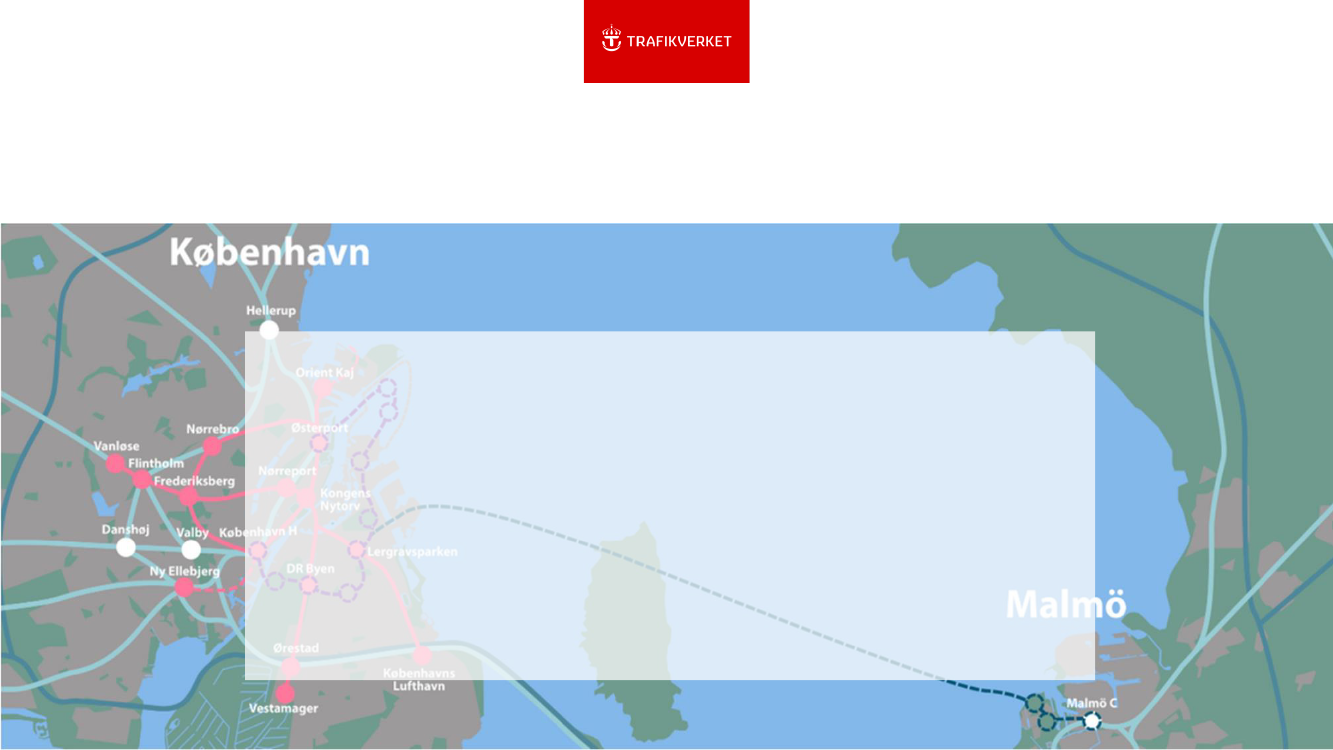

Studerat sedan 2010
Öresundsmetro
Tunnelbana och ett stadsutvecklingsprojekt som knyter
samman stora kommande exploateringar i Cph och Mö
Borrad tunnel, med 1 rör, 40 mdkr i prisnivå 2017
Ökad kapacitet och redundans för persontrafik
Knyter samman storstadsområdet och nya exploateringar
Kan ge kortare restid centrum-centrum – ökad tillgänglighet
Kan avlasta bron och Köpenhamn H
Kapacitets- och resandebedömningar höga
Utvecklingsstrategi för Öresundståg bygger på fler tåg över bron
Risk att framtida säkerhetskoncept kräver 2 rör – stor kostnad
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
23

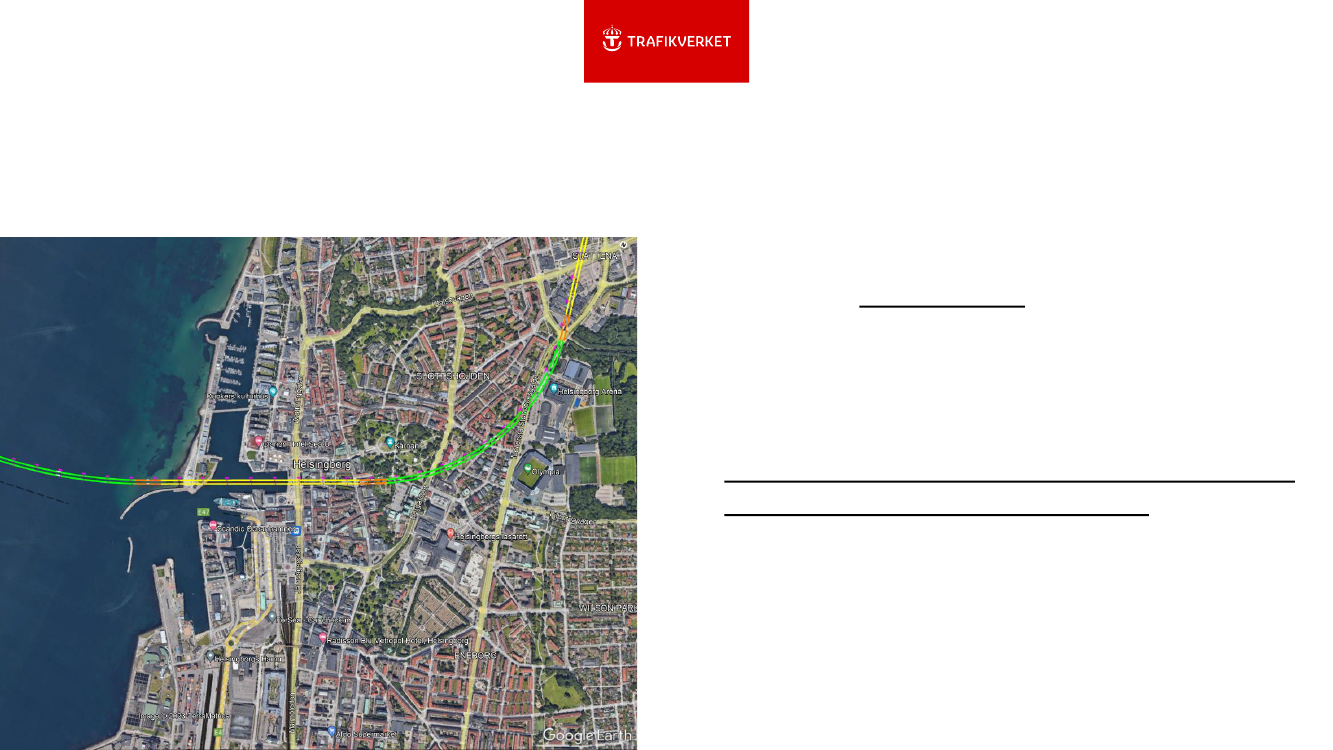

Europaspåret
En väg- och
järnvägsförbindelse
Sänktunnel kust-kust
21 km
Svenska sidan
marknivå resp schakt
Danska sidan
borrade tunnlar
85 mdkr i prisnivå
2023
Kapacitet och redundans för väg och järnväg
Ökad tillgänglighet mellan Storköpenhamn och NV/mellan
Skåne
Omfattande tunnelbyggnationer under Köpenhamn
Omfattande investeringar och byggnationer på svensk sida
Omfattande följdinvesteringar på svenska sidan – bangård
Marieholm, dubbelspår Marieholmsbanan, koppling Södra
Stambanan
Tågtrafik bedöms behöva bestå av ny trafik, då dagens
trafik behöver finnas till målpunkterna Malmö och Lund.
Kostnadskalkylen bedöms vara i det nedre spannet
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
24
Summering värdering av fasta förbindelser
Fördelar och nackdelar finns med alla
Är i grunden olika lösningar
Trafikverket ser inte att något av förslagen till nya förbindelser löser alla utmaningar
med kapacitet och redundans på ett effektivt sätt
HH - Tillför kapacitet och redundans, men godstågstrafik inte möjlig
Europaspåret - Tillför kapacitet och redundans, men omfattande landinvesteringar, samt
följdinvesteringar
Öresundsmetron - Tillför kapacitet och redundans för persontrafik – men är lokal trafik
Överensstämmande med utvecklingsstrategin för Öresundstågsystemet?
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
25

Öresundsbrokonsortiet ny studie 2024-02
Järnvägen Köpenhamn-Malmö 2050-2100
Åtgärdsförslag:
1. Fyrspår Lernacken
2. Fyrspår Peberholm-Kastrup, inklusive
ny tunnel
3. Fyrspår Kastrup-Kalvebod, inklusive
fyra plattformsspår på Tårnby och
Ø
restad stationer
4. Köbenhavn H som säckstation med 14
plattformslägen. Boulevardbanen
överlåts helt till S-tog-systemet
5. Yttre godsspår med ny godsbangård
Øresundstunnelen
Ørestad Tårnby
4 godståg
8 Öresundståg
4 fjärrtåg
2 IC
2 Regionaltog
20 tåg (+3)
Malmö
godsbangård
Malmö C
? godståg
7 Öresundståg
4 fjärrtåg
11 Pågatåg
2? tåg
Lund
København H
4
8 Öresundståg
3 fjärrtåg
3 ICLyn
3 IC
10 Regionaltog
27 tåg (+2)
Östervärn
Triangeln
7 Öresundståg
3 fjärrtåg
6 Pågatåg
16 tåg
Valby
Roskilde
København
Syd
Køge
Rosengård
Persborg
? godståg
1 fjärrtåg
4 Pågatåg
? tåg
8 Öresundståg
3 fjärrtåg
11 tåg (+2)
3
4 godståg
1 fjärrtåg
2 IC
2 Regionaltog
9 tåg (+1)
1
Hyllie
Lockarp
5
Kalvebod
Københavns
Lufthavn
Klargørings-
Kastrup
center
Ystad
Öresundsbron
2
Lernacken
Svågertorp
4 godståg
1 Öresundståg
1 fjärrtåg
6 Pågatåg
12 tåg (+1)
Peberholm
4 godståg
8 Öresundståg
4 fjärrtåg
16 tåg (+3)
Trelleborg
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
En ny fast förbindelse bör..
Principer/mål
Principiella utgångspunkter att
beakta för ny infrastruktur över
Öresund – utifrån ett statligt
perspektiv
…tillföra kapacitet på järnväg (efter utbyggnad av Hm-Lu och Av-Hm)
…skapa redundans för gods på järnväg
…vara funktionell för gods- och persontågstrafik, för att ge tillräckliga nyttor/användande
Funktioner
…koppla till de stora stationerna i persontågssystemet
…koppla till godsrangeringen och till järnvägsnätet för godståg
Finansieringslösning
…vara en kombinerad väg- och järnvägslösning för att lösa egenfinansieringen
…skapa integration och nyttor på svensk och dansk arbetsmarknad
Övergripande syfte
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
27
Fördjupning Helsingborg – Helsingör
Plan-och profilstudie (Helsingör)/Helsingborg
till Maria = genomförbart
Maxlutning på 25 ‰ från -60 m under Öresund
till -30 m vid Helsingborg C
Maxlutning 25 ‰ upp till Maria
Järnvägstunneln ca 3 km kortare eller ca 15 %
lägre kostnad än Strategisk analys
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
28
Det finns flera alternativa transportvägar
för vägtrafiken men få alternativ för
järnvägstrafiken
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
29
Slutsatser kring redundans
Primär rutt för gods på järnväg
Definition: att det finns en alternativ transportväg
För väg – finns stora möjligheter till andra vägval
För persontransport på järnväg – finns vissa möjligheter
till omstigning
För gods på järnväg – finns begränsade alternativa
körvägar och stor sårbarhet
Beredskapsperspektivet och det militära behovet viktigt –
ej en del i denna utredning
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
30
Ny infrastruktur över Öresund kan
beroende på funktion ha olika
ansvar och finansieringslösningar
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
31
Slutsatser kring finansiering
Det är troligt att ny infrastruktur över Öresund även i framtiden
genomförs av staterna gemensamt ägda bolag
En ny fast förbindelse över Öresund skulle sannolikt kunna finansieras
via intäkter från vägtrafik
Andra intäktsvarianter kan på sikt bli möjliga, som trängselskattesystem
eller mer utvecklade system för banavgifter och vägavgifter.
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
32
Slutsatser kring tillgänglighet och
arbetsmarknadseffekter
En utökad tillgänglighet/integration i Öresundsregionen har stora nyttor
Det finns återstående kapacitet kvar att nyttja i befintlig förbindelse kust-kust
Tex kan ytterligare Öresundståg tillföras, men till Köpenhamn Syd
Utöver infrastruktur..
Det saknas Öresundsregionala
strukturer inom näringsliv, media,
universitet, politik, kultur, sport, mm.
De nationella strukturerna är starka
och har överhanden.
(Olshov, 2013)
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
33
Det är angeläget att fortsätta utreda
transportsystemet över Öresund
gemensamt med danska
myndigheter
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
34
Slutsatser för det långa tidsperspektivet
Lång tid att utreda och utveckla infrastruktur, så initiala studier kring
behov och lösningar angeläget
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
35
Förslag till fortsatt arbete
Bilateralt arbete om utmaningar och behov i Öresundsregionen
Mellan svenska och danska trafik- och infrastrukturmyndigheter
Syfte/formål: finna en gemensam planeringsinriktning
Innehåll: Inte studera lösningar – utan snarare vad vi behöver, varför och när
Samordnat trafikprognosarbete mellan Danmark och Sverige, bla om
effekterna av Fehmarn bält
Tankar efter rapporten
Tidpunkt för en sådan övergripande bilateral studie kan vara:
när Helhetsplanen avslutad och beslut utifrån den är fattade (2026/27?)
när inledande studier av Malmö bangård är genomförda (2026?)
när Försvarsmakterna och ev NATO tydliggjort sin syn på behov (2025?)
”Kapacitet och redundans” är kanske inte rätt frågeställning - utan kanske
”regional utveckling”, ”beredskapsbehov” och ”sammahållningspolitik i Norden”
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
36
SOU 1962:53-54
Öresundsförbindelser
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
37
Ny nationell plan för
transportinfrastrukturen
2026 – 2037
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
Ny nationell transport-
infrastrukturplan 2026-2027
Tentativ tidplan
- reviderat planförslag kvartal 2-3 2025
- extern remiss 3 månader
- regeringen fastställer ny nationell
plan och ekonomiska ramar för
länsplanerna i början av 2026.
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
39
Öresundsbrons svenska intäkter
”På samma sätt som trängselskatterna används i Stockholms-
och Göteborgsregionen bör framtida
intäkter till staten från Öresundsförbindelsen återföras till satsningar på transportinfrastruktur i
Öresundsregionen”
En utgångspunkt är att lära av Trängselskattesystemen
I Stockholm och Göteborg finns
en lagstiftning som styr - lag om trängselskatt (2004:629)
överenskommelser mellan aktörerna som grund
gemensamma råd som leds av Trafikverket
lokala/regionala trafiken genererar intäkter = satsningar på lokala/regionala infrastrukturen
Svedab bedömer att det från 2029 kan finnas intäkter att använda
Hur Öresundsbrons svenska intäkter kan hanteras och organiseras behöver utredas
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
40
Frågestund
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
41
Samrådsprocessen i Sverige
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
42
Samrådsprocess vid infrastrukturbyggande
• Väglagen
• Järnvägslagen
• Plan- och bygglagen
• Miljöbalken
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
43
Formella samråd under planläggningsprocessen
TRU, Alm.del - 2024-25 - Bilag 99: Præsentationer fra besøg i forbindelse med udvalgets og det svenske Trafikutskotts tur den 17. og 18/11-24
44
Planläggningsprocessen
Demokratisk process som tar tid
Olika skeden med möjlighet till insyn och samråd
Samråd med länsstyrelser, kommuner, regioner, kollektivtrafikmyndigheter och andra
myndigheter som berörs
Samråd med allmänhet, organisationer och enskilda som särskilt berörs
Exempel byggande av järnväg
