Transportudvalget 2024-25
TRU Alm.del Bilag 36
Offentligt
Tunnel under
Marselis Boulevard
Resumé af miljøkonsekvensvurdering
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
TUNNEL UNDER
MARSELIS BOULEVARD
Resumé af
miljøkonsekvensvurdering
DATO
November 2024
ISBN
(trykt version)
978-87-7595-119-2
ISBN
(digital version)
978-87-7595-118-5
COPYRIGHT
Vejdirektoratet, 2024
Den politiske aftale bag
miljøkonsekvensvurderingen
Det fremgår af den politiske aftale om Infrastrukturplan
2035, at der skal etableres en tunnel under Marselis Bou-
levard og at anlægsprojektet forventes igangsat i 2025.
Denne folder sammenfatter Vejdirektoratets forslag til
at etablere en tunnel under Marselis Boulevard samt
miljøkonsekvensrapporten og de forskellige beregnin-
ger og vurderinger, der ligger til grund herfor. Som en
del af projektet genskabes Marselis Boulevard som en
tosporet strækning.
Kommissoriet og hele miljøkonsekvensvurderingen kan
læses på vd.dk/mkv-marselistunnnel.
5041 0751
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
Tunnel under Marselis
Boulevard
Vejdirektoratet har nu afsluttet miljøkonsekvensvurderingen for at etablere en tunnel
under Marselis Boulevard.
I denne folder kan du læse et kort resumé af undersø-
gelsen. Vil du vide mere, kan hele miljøkonsekvensvur-
deringen læses på
vd.dk/mkv-marselistunnnel.
Her er miljøkonsekvensvurderingen og vejprojektet
gennemgået mere detaljeret, og her findes også
baggrundsrapporter for projektet.
På hjemmesiden er det bl.a. muligt at finde detalje-
rede kort med forventet støjudbredelse, arealbehov
samt kort om miljøforhold. Det er også muligt at læse
nærmere om de trafikale konsekvenser af projektet.
Du har mulighed for at indsende bemærkninger til
miljøkonsekvensvurderingen i høringsperioden, som
løber frem til d. 9. januar 2025.
Indsend et høringssvar
Hvad er en miljøkonsekvensvurdering
En miljøkonsekvensvurdering skal give tilstrækkelig
viden til, at politikere og borgere kan vurdere projek-
tets virkninger på miljøet samt sammenligne forskellige
løsningsforslag.
Miljøkonsekvensvurderingen skal desuden sikre, at
vejprojektet bliver bedst muligt tilpasset omgivelserne,
og at miljøet ikke påvirkes unødvendigt.
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
MARSElIS BoulEVARD I DAg
Marselis Boulevard i dag
Marselis Boulevard udgør sammen med Åhavevej
forbindelsen fra Aarhus Syd Motorvejen til Aarhus
Havn. I vest er Aarhus Syd Motorvejen og Åhavevej
ført under Ringvejen og i den østlige ende er Mar-
selis Boulevard ført under Strandvejen i en tunnel
(Strandvejstunnelen). Strækningen er i dag firespo-
ret og vist på kortet. Der er en hastighedsgrænse på
60 km/t på strækningen i dag.
Biltrafikken på Marselis Boulevard varierer fra godt
30.000 køretøjer pr. døgn på hverdage vest for
Skanderborgvej ned til ca. 10.000 biler pr. døgn på
strækningen øst for Strandvejen. På den mellemlig-
gende strækning mellem Skanderborgvej og Strand-
vejen er der ca. 20.000 biler i døgnet. Andelen af last-
biler på strækningen udgør cirka 10 % af den samlede
trafik på den vestlige strækning, mens den på den
østligste strækning nærmest havnen udgør cirka 36 %
af trafikken i den eksisterende Strandvejstunnel.
Figur 1. Trafikken i 2022.
4
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
MARSElIS BoulEVARD I DAg
5
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Projektet
Tunnelen starter i vest ved Åhavevej mellem jernba-
nebroerne og Skanderborgvej. Herefter forløber tun-
nellen under den eksisterende Marselis Boulevard.
Ved Dalgas Avenue drejer tunnelen videre ned under
Adolph Meyers Vej, ned under Strandvejen og ender
ved Sumatravejs tilslutning til Østhavnsvej. Tunnelen
vil få en samlet længde på ca. 1,8 km.
På hver side af kørebanerne i tunnelen etableres en
rampe til og fra Skanderborgvej. I krydset med Skan-
derborgvej etableres svingbaner for at sikre en god
trafikafvikling.
Mellem Eskelundvej og Skanderborgvej anlægges en
ny stiforbindelse nord for vejanlægget. Hermed sik-
res en god forbindelse til Brabrandstien, Aarhus Å og
eventområdet ved Eskelunden.
Der vil blive etableret 4 m høje støjskærme på
både nord- og sydsiden af Åhavevej på stræknin-
gen. På sydsiden af Åhavevej etableres en teknik-
bygning til tunnelen.
Projektets vestlige ende
I den vestlige del af projektet skal der ske en større
ombygning af det eksisterende vejanlæg i form af
en tilslutning til den ny tunnel under Marselis Boule-
vard. Vejanlægget tilsluttes eksisterende Åhavevej
umiddelbart vest for de eksisterende jernbanebroer.
Broerne vil ikke blive berørt af projektet.
Teknikbygning
En teknikbygning indeholder forskellige tekniske instal-
lationer og en pumpesump til afvanding af tunnelen.
Der vil være tale om elinstallationer, nødgenerator o.l.
Der vil i bygningen også være kontrolcenter til styring
og overvågning af tunnelen.
lun
dv
ej
ke
Jernban
Es
e
Åhavevej
Åhavevej
nd
er
ga
de
Adga
Ambulancev
ej
Cyk
elsti
Marselis
Boulevard
ngsv
ej
Teknikbygning
Tunnel
Støttemur/støjskærm
Vejanlæg
Vejbane
Adgangsveje og parkering
Sti
Teknikbygning
an
Sk
de
g
or
rb
j
ve
Figur 2. Projektets vestlige ende.
6
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Figur 3. Visualisering af tunnelindgang vest.
7
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Projektets midterste
strækning
Fra Skanderborgvej følger tunnelen Marselis Bou-
levard indtil Dalgas Avenue, hvor den svinger mod
sydøst under Adolph Meyers Vej.
I forbindelse med anlæg af tunnelen opbrydes den
eksistende firsporede Marselis Boulevard. Efter
tunnelen er færdigbygget etableres vejen som en
tosporet vej med tilslutning til alle større sideveje
i kryds. De fremtidige kryds vil blive indrettet med
svingbaner som i dag.
Sideløbende med planlægning af tunnelprojektet har
Aarhus Kommune en proces om indretning af det fri-
gjorte areal langs Marselis Boulevard.
umiddelbart øst for daginstitutionen ved johs. Bau-
nes Plads anlægges en mindre teknikbygning i for-
bindelse med tunnelanlægget.
Projektets østlige ende
Den eksisterende Strandvejstunnel lukkes. I stedet
hæves Marselis Boulevard og Østhavnsvej op til sam-
me niveau som Strandvejen. Der etableres et nyt sig-
nalreguleret kryds ved Strandvejen samt en teknik-
bygning nord for tunnelmundingen ved Sumatravej.
Tunnelramper fra Marselistunnelen tilsluttes til det
eksisterende kryds mellem Østhavnsvej og olie-
havnsvej som i den forbindelse ombygges. I østgå-
ende retning tilsluttes tunnelen direkte til Østhavns-
vej med en østgående rampe.
Figur 4. Visualisering af tunnel.
8
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Tunnel
Vejanlæg
Vejbane
Adgangsveje og parkering
Sti
Teknikbygning
idans Gade
Strandv
ejen
Sy
dh
av
ns
ga
de
Ja
v
va
ej
Rekreativ sti
p
Henrik Pontop
s Gad
e
Broge
Hans
Adol
p
h Me
Teknikbygning
yers
Vej
Øst
vej
Strandvejen
Ol
ieh
av
Figur 5. Projektets østlige ende.
Sydhavnsgade skal i forbindelse med ombygningen
have en ny linieføring nord for jernbanesporet på hav-
nen. oliehavnsvej tilsluttes den nye Sydhavnsgade
som efterfølgende tilsluttes krydset ved Østhavnsvej.
Der anlægges en rekreativ stiforbindelse langs Syd-
havnsgade. Stien føres under det nye kryds ved
Sum
atra
hav
ns
v
ej
Øs
th
av
ns
ve
j
lg
Da
e
Av
as
nu
e
nsv
ej
Strandvejen i en tunnel og videre op igennem Sankt
Nicolaus’ Kildepark og op til Strandvejen, hvor stien
føres over tunnelen. Stien vil få forbindelse til ek-
sisterende sti mod DoKK1 og Aarhus centrum og
tilsvarende mod syd til henholdsvis sti mod Aarhus
Havn og videre mod syd af Strandvejen.
9
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Tunnelen
Vejen gennem tunnelen bliver firesporet med to kø-
rebaner i hver retning. Der etableres ikke fortov eller
nødspor i tunnelen. De to køreretninger adskilles af
en midtervæg, så der kommer et østgående og et
vestgående tunnelrør. Hvert af de to tunnelrør bliver
ni meter brede.
Den tilladte hastighed i tunnelen bliver 60 km/t.
Væggene i tunnelen beklædes med fliser. I toppen af
tunnelen vil der være plads til tekniske installationer
som bl.a. omfatter ventilationsanlæg, brandsluk-
ningsanlæg, hastigheds- og informationstavler mv.
Figur 6. Visualisering af tunnel.
10
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
PRojEKTET
Figur 7. Principtværsnit for tunnelen.
11
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
HVoRDAN ByggES TuNNElEN
Hvordan bygges tunnelen
Tunnelen under Marselis Boulevard anlægges som
en gravet tunnel med to tunnelrør. Anlægsarbejdet er
planlagt, så der kan køre trafik på Marselis Boulevard
i et spor i hver retning i anlægsperioden.
Ønsket om at opretholde trafik på strækningen har
været rammesættende for, hvordan tunnelen kan
bygges. Tunnelen etableres derfor i to halvdele, så
den tunge trafik til og fra havnen kan fastholdes på
Marselis Boulevard i anlægsperioden. På de steder
hvor det er muligt, etableres tunnelen i fuld bredde.
Dette gøres for at bygge tunnelen hurtigst muligt.

For at minimere længden af den samlede anlægspe-
riode er det nødvendigt, at mange arbejder udføres
sideløbende. Det kan opnås ved at inddele den sam-

lede anlægsstrækning i mindre felter på ca. 60 m. På
strækningen fra Skanderborgvej til Dalgas Avenue
udføres arbejdet i flere felter ad gangen. Der bygges
på den nordlige halvdel af Marselis Boulevard, mens
trafikken kører på den sydlige halvdel. I de blå felter
anlægges tunnelen, mens der i de rødskraverede fel-
ter er byggeplads til felterne under udførelse. Dette
princip gentages langs hele strækningen.
Når den nordlige halvdel af tunnelen er færdigbyg-
get anlægges der ny vej på toppen af denne. Trafik-
ken på Marselis Boulevard flyttes til det nye vejareal
og anlægsarbejderne kan begyndefor den sydlige
halvdel af tunnelen.
Med ovenstående metode til at bygge tunnelen for-
ventes en samlet anlægsperiode for tunnelen på 7

år og 3 måneder. Før opstart af anlægsarbejdet skal
der gennemføres detaljerede undersøgelser, projek-
tering med mere. Dette forventes at vare cirka 3 år.
I løbet af de 3 år vil der foregå en række indledende
arbejder på strækningen, som f.eks. ombygning af

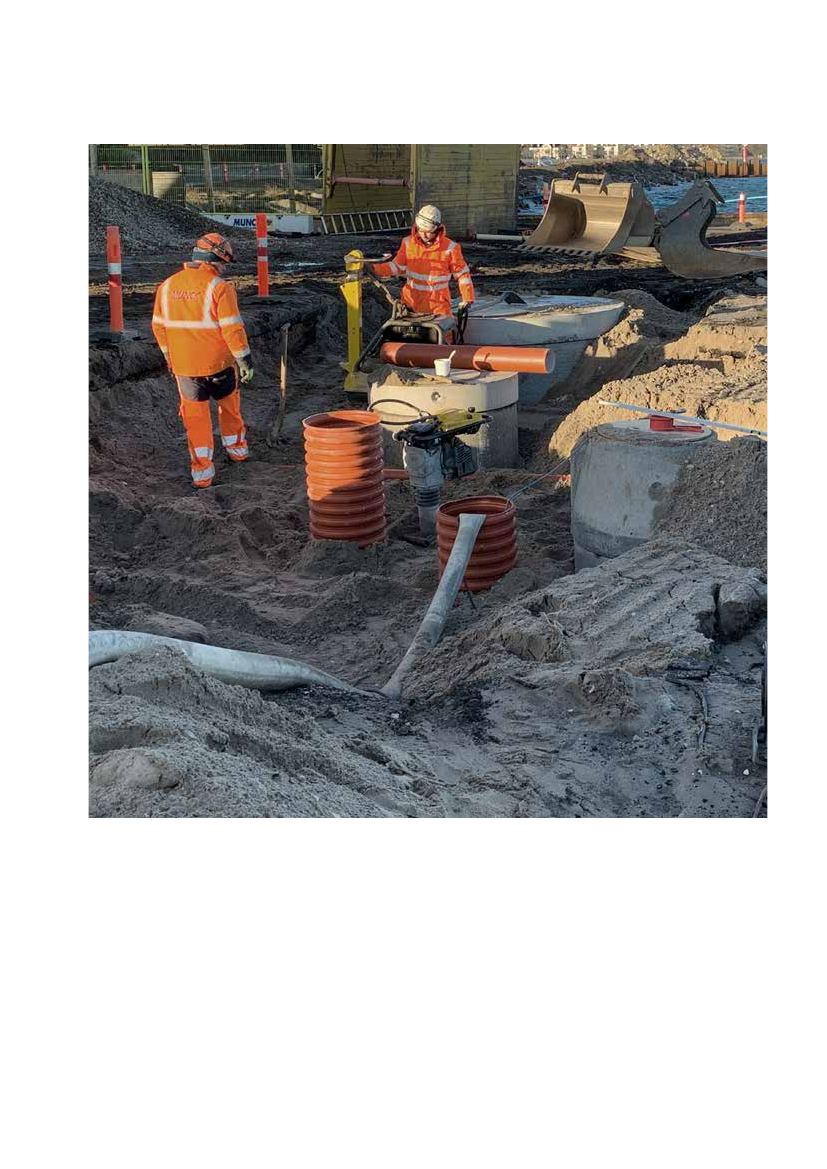

kryds der skal afvikle trafikken i anlægsperioden
samt ledningsomlægninger. Tunnelen forventes der-
for åbnet i 2035.
Figur 8. Strækningen opdeles i felter. I de blå felter anlægges tunnelen, mens der i de røde felter er byggeplads til felterne,
hvor der anlægges.
12
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
HVoRDAN ByggES TuNNElEN
Det vil betyde følgende tidsplan:
2025 - opstart af detaljerede undersøgelser og projektering.
2027 - Forventet opstart af anlægsarbejder ved midlertidigt kryds ved Strandvejen.
2028 - opstart af tunnelarbejderne.
2034 - Delvis ibrugtagning af tunnel.
2035 - Endelig ibrugtagning af tunnel og ombygning af kryds ved Strandvejen.
13
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
TRAFIK MENS TuNNElEN ByggES
Trafik mens tunnelen bygges
Et grundlæggende princip for trafikken i anlægsfa-
sen er, at trafikken til og fra Aarhus Havn herunder
Molslinjen fastholdes på Marselis Boulevard. Dette
sikres ved at bygge tunnelen i to halvdele, så der
altid kan opretholdes et kørespor i hver retning på
Marselis Boulevard.
Når der kun er et spor i hver retning, og der samtidig
skal være byggeplads til tunnelen, er der ikke plads
til svingspor i krydsene. Svingende bilister vil skulle
vige for cyklister og fodgængere eller for modkøren-
de bilister. Fastholdelse af muligheden for svingning
i krydsene vil have meget stor betydning for trafik-
afviklingen. Det vil derfor ikke være tilladt at svinge
i krydsene ved jyllands Allé, Ringgaden og Dalgas
Avenue i anlægsperioden. Svingforbuddene vil gælde
fra både Marselis Boulevard og fra sidevejene. Det
betyder, at der ikke vil være mulighed for at svinge i
krydsene ved jyllands Allé, Stadion Allé/Ringgaden
og Dalgas Avenue/Hans Broges gade. Der vil være
mulighed for at svinge i krydsene ved Skanderborg-
vej og Strandvejen i hele anlægsperioden.
Svingbegrænsningerne i krydsene på Marselis Bou-
levard vil i anlægsperioden indebære, at trafikanter
må ændre deres sædvanlige rutevalg. Det gælder
særligt trafik rettet mod Aarhus Midtby og den østli-
ge del af Frederikbjerg.
Der er foretaget kapacitetsberegninger af krydsene
langs strækningen. De viser, at trafikken kan afvikles
tilfredsstillende i anlægsperioden. For at forbedre
afviklingen i krydsene ved jyllands Allé og Stadion
Allé bliver disse indrettet med to spor i nordgående
retning i anlægsperioden.
Figur 9. Princip for byggeri og trafik i anlægsfasen.
14
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
TRAFIK MENS TuNNElEN ByggES
Figur 10. Trafikken er beregnet til at ændre sig som vist på kortet. Trafikken stiger ved røde tal og
falder ved grønne tal. Sorte tal giver ingen ændring i trafikken.
15
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
TRAFIKKEN EFTER AT TuNNElEN ER ByggET
Trafikken efter at tunnelen
er bygget
Trafikmodelberegninger viser, at der i år 2040 for-
ventes en samlet trafik på 16.500 køretøjer i Marse-
listunnelen. Trafikken i terræn via Marselis Boulevard
vil være af samme størrelsesorden, det vil sige lidt
lavere end trafikken i dag. Den store forskel vil være,
at andelen af tunge køretøjer falder fra det meget
høje niveau i dag, til et niveau som svarer til de øv-
rige overordnede byveje i Aarhus. Der beregnes kun
at være mindre ændringer af trafikken på tværvejene
over Marselis Boulevard som følge af tunnelprojektet.
Figur 11. Ændring i trafik på hverdage i 2040 med en tunnel under Marselis Boulevard.
Trafikken stiger ved røde tal og falder ved grønne tal. Sorte tal giver ingen ændring i trafikken.
16
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
TRAFIKKEN EFTER AT TuNNElEN ER ByggET
Figur 12. Visualisering af krydset ved Skanderborgvej set mod vest.
17
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
NATuR og MIljØ
Natur og miljø
Etablering af Marselistunnelen vil medføre påvirk-
ninger på miljøet. Tunnelen anlægges gennem et by-
område og selvom anlægsarbejdet tilrettelægges, så
det bliver så skånsomt for omgivelserne som muligt,
vil nærområdet blive påvirket af anlægsarbejderne.
Efter anlægsperioden, når tunnelen er etableret og
taget i brug, vil tunnelen have en begrænset påvirk-
ning på miljøet.
Påvirkningerne af natur er meget begrænsede og
beskrives derfor ikke yderligere her.
Der er i projektet behov for at øge de allerede eksi-
sterende vejarealer i begge ender af tunnelen. Når
tunnelen står færdig, skal vand fra disse nye veja-
realer og vand fra selve tunnelen ledes videre. Vand
fra tunnelen stammer fra vask og brandslukningssy-
stemet i selve tunnelen, og dette vand vil via spilde-
vandssystemet blive ledt til renseanlæg.
Vand fra nye vejarealer i øst samt vand fra den kom-
mende Marselis Boulevard vil blive ledt til Aarhus
Vands ledningsnet og håndteret der. Vand fra nye
vejarealer i vest vil blive ledt til et eksisterende regn-
vandsbassin, som har til formål at forsinke og rense
vandet inden det ledes ud i Aarhus Å.
Grundvand
For at kunne bygge tunnelen vil det være nødven-
digt at sænke grundvandet ved tunnelens ender i
perioder. For at sænke grundvandet i anlægsfasen
Vand
Overfladevand
under anlægsarbejdet vil der være behov for at fjer-
ne regnvand fra selve udgravningerne til tunnelen.
Dette vand vil blive ledt til spildevandssystemet og
videre til renseanlæg.
18
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
NATuR og MIljØ
forventes det, at der skal pumpes op til ca. 70 m³
grundvand op i timen i tunnelens ender i en perio-
de på 3-4 år. Det forventes, at de enkelte grund-
vandssænkninger vil vare 1-2 år.
Samlet forventes der oppumpet 2-2,5 mio. m³
grundvand, hvilket vurderes til at udgøre ca. 2,5 ‰
af grundvandsforekomsterne.
Størstedelen af det oppumpede grundvand vil blive
reinfiltreret; det vil sige, at det pumpes tilbage til det
grundvandsmagasin, som det stammer fra. Ved brug
af reinfiltrering vil grundvandssænkningens udbre-
delse blive begrænset.
Ved at reducere sænkningens udbredelse vil der
ikke ske en væsentlig påvirkning i grundvandsfore-
komsterne, drikkevandsressourcen eller beskyttede
naturområder i nærheden af tunnelen. Det betyder
ligeledes, at risikoen for en spredning af forurening
og sætningsskader vil minimeres. Der vil løbende bli-
ve foretaget overvågning af det oppumpede grund-
vand for at sikre, at der ikke sker en evt. spredning
af forurenet grundvand.
En mindre mængde af det oppumpede grundvand
kan ikke reinfiltreres. Dette vil blive ledt til spilde-
vandsystemet og videre til rensningsanlæg.
19
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
NATuR og MIljØ
Trafikken kan give anledning til lokal luftforurening
i byområder. Der kan være tale om forurening med
bl.a. kvælstofoxider (No
X
) og partikler (partikler med
en diameter større end 10 µm (mikrometer).
Mens tunnelen bygges
Mens tunnelen bygges, kan det forventes, at støv fra
anlægsarbejderne og udstødningsgasser lokalt kan
have betydning for luftkvaliteten.
Spredning af støv vil ske gennem hele anlægsfa-
sen, når der graves, håndteres jord, støbes beton,
køres på arbejdspladser- og arealer. Dette vil blive
begrænset ved almindelige foranstaltninger såsom
vanding, overdækning af læs, overdækning af lagre
med støvende materialer, brug af køreplader og re-
duceret hastighed på støvende veje. Med disse for-
holdsregler forventes gener fra diffust støv at kunne
reduceres betydeligt.
udstødning fra anlægsmaskiner vil ikke bidrage væ-
sentligt til den samlede koncentration af No
X
og PM10
Emissioner
(større partikler) i områderne lokalt omkring arbejdsa-
realerne. Skulle der forekomme situationer med forhø-
jede niveauer af luftforurening fra anlægsarbejdet vil
de være forholdsvis kortvarige og desuden ske meget
lokalt på arbejdspladser og -arealer. Der vil ikke ske
overskridelse af de gældende grænseværdier.
Efter tunnelen er færdig
generelt forventes koncentrationen af No
X
at være
under den af Eu fastsatte grænseværdi. Dette skyl-
des i høj grad en øget udbredelse af emissionsfri
køretøjer.
For partikler (PM10) vil koncentrationen nær ved tun-
nelenderne være over grænseværdierne (50 μg/m³).
Ved begge tunnelender vil koncentrationen kun være
overskredet ved selve kørebanen og ikke der, hvor
fodgængere eller øvrige bløde trafikanter færdes.
20
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
NATuR og MIljØ
Jordhåndtering
Projektet medfører bortkørsel af jord på grund af ud-
gravning til tunnelen. En stor del af denne jord vil blive
anvendt til en stojvold nord for Aarhus Syd Motorvejen
ved Stavtrup. Den resterende del af jorden sendes til
andre miljøgodkendte anlæg, som har en tilladelse til
at modtage jord med forskellig forureningsgrad.
I projektet er der vurderet en samlet mængde over-
skudsjord på 585.000 m³ fra vej- og tunnelprojektet.
21
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
STØj
Støj
Mens tunnelen bygges
Der vil kunne forventes støj og vibrationer fra an-
lægsarbejdet.
I løbet af projektets samlede anlægsperiode vil den
enkelte nabo kunne opleve længere perioder med
støj fra anlægsaktiviteter. Dette svarer til Aarhus
Kommunes retningslinjer for arbejdstider ved støjen-
de anlægsarbejder.
generelt tilrettelægges anlægsarbejdet, så det bliver
så skånsomt for omgivelserne som muligt. Det er
generelt vanskeligt at reducere støjen fra anlægsak-
tiviteter. Arbejdet foregår spredt over store arealer,
med forskellige maskiner, som skal flyttes løbende
og derfor ofte kræver adgangsveje fra flere retning-
er. Derfor er placering af en hensigtsmæssig støjaf-
skærmning vanskeliggjort.
Mens anlægsarbejderne står på, vil der være et hegn
omkring arbejdsarealer (entreprenørens arealer til
maskiner og materialer mv.) og ved arbejdspladser
(hvor tunnelen bygges). Hegnet vil medvirke til at
reducere støjen, som en midlertidig støjskærm. For
at modvirke refleksioner (støjen tilbagekastes og
påvirker naboer på modsatte side af vejen) kan der
monteres lydabsorberende materiale på den side af
hegnet, der vender ind mod arbejdspladsen. Det vil
også være muligt at anvende lokal støjafskærmning
af f.eks. generatorer, kompressorer og andet støjen-
de teknisk udstyr ved brug af støjmåtter.
For alle typer af støjafskærmning gælder, at effekten
afhænger af placering og højde i forhold til støjkilden,
dvs. at der med en høj støjskærm placeret tæt på
støjkilden opnås den bedste afskærmning af støjen.
Der er udført støjberegninger for to udvalgte, støjende
anlægsaktiviteter - den mest støjende og en mindre
støjende aktivitet. Den mindst støjende aktivitet er in-
kluderet for at give et indtryk af støjniveauet uden for
perioden med etablering af spuns og sekantpæle.
Resultatet af støjberegningerne er et øjebliksbillede
af den støjpåvirkning, der forventes med de for-
udsatte anlægsaktiviteter. Anlægsaktiviteterne vil
løbende flytte sig såvel indenfor det enkelte felt som
fra ét felt til et andet, og støjpåvirkningen vil derfor
variere ved naboerne langs tunnelbyggeriet. I figuren
på næste side kan resultatet af støjberegningerne
for det mest støjende arbejde mellem jyllands Allé
og Stadion Allé ses.
Ved de boliger, der ligger med facader i kort afstand
til Marselis Boulevard, kan borgere forvente meget
høje støjniveauer i de dage, hvor der foregår boring
af sekantpæle eller nedvibrering af spuns lige ud for
den enkelte bolig. Dette forventes for den enkelte
bolig at have en varighed på 15-20 dage, hvoraf der
vil være ca. 3-5 dage med særligt støjende aktivite-
ter lige ud for boligen. I den resterende anlægsperio-
de vil der være støj fra anlægsaktiviteterne, men i et
mindre omfang end de særligt støjende aktiviteter.
Sekantpæle
Sekantpæle er armerede betonpæle, der kan tage sto-
re belastninger og nå ned til de bæredygtige jordlag.
Sekantpæle bruges til pælefundering tæt på eksiste-
rende bebyggelse.
Ved boring af sekantpæle reduceres rystelser, som kan
medføre sætningsskader på de omkringliggende byg-
ninger. En sekantboremaskine kan bore ca. tre pæle
om dagen.
Sekantpælene skal overlappe hinanden for at kunne
viderefordele kræfterne. Der er to slags sekantpæle,
en primær og en sekundær, og hver anden er en pri-
mær pæl. De primære sekantpæle består kun af beton,
mens de sekundære er armerede betonpæle. De pri-
mære pæle støbes først, da sekantboremaskinen ikke
kan bore gennem armeringen.
Når en pæl skal støbes, presses store jernrør ned i
jorden, hvorefter jorden bores op af røret. Når det er
gjort, kan selve støbningen af sekantpælen begynde.
Er det en sekundær pæl, nedsænkes armeringsjern, før
betonen fyldes i.
22
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
STØj
Når tunnelen er færdig
Marselis Boulevard forløber gennem tæt bebyggede
områder i Aarhus midtby. Derfor er boliger og andre
funktioner langs vejen i dag påvirket af trafikstøj bl.a.
som følge af den store andel af lastbiler på stræk-
ningen. Den forventede stigning i trafikmængde vil
uden Marselistunnelen medføre en øget støjpåvirk-
ning for borgerne i området.
Støjniveauet på gadeplan vil generelt falde for de
fleste naboer, når støjniveauet sammenlignes med en
situation i 2040, hvor Marselistunnelen ikke er etab-
leret. Dette skyldes først og fremmest, at den tunge
trafik vil benytte Marselistunnelen, hvilket giver en
anden trafiksammensætning i ga-
deniveau, som støjer mindre. Som
en del af projektet er der desuden
indarbejdet en 4 m høj støjaf-
skærmning på begge sider af Mar-
selis Boulevard/Åhavevej ved den
vestlige tunnelportal. I 2040 vil der
køre ca. 7.000 lastbiler i tunnelen i
stedet for på Marselis Boulevard.
Støjberegningerne viser, at antal-
let af støjbelastede boliger (> 58
dB) vil falde med ca. 1.000. Til-
svarende falder antallet af stærkt
støjbelastede boliger med ca.
1.000 (> 68 dB). Der sker en stig-
ning i antallet af boliger i intervallet 63-68 dB. Det
skyldes, at boliger, der i dag er støjbelastet mere end
68 dB, i stor udstrækning falder til denne kategori.
Efter tunnelen er åbnet vil der stadig være ca. 16.500
køretøjer i døgnet på Marselis Boulevard. Dermed vil
der trods den store støjreduktion, fortsat være høje
støjniveauer i området omkring Marselis Boulevard.
58-63 dB
2040 uden
projekt
2040 med
tunnel
Forskel
1.850
1.623
-227
63-68 dB
1.008
1.360
+352
68-73 dB
1.743
1.307
-436
> 73 dB
828
187
-641
I alt > 58 dB
5.429
4.477
-952
Tabel 1. Antal boliger opgjort i støjintervaller i 2040 med og uden tunnel.
23
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
STØj
Støjvold ved Stavtrup
Etablering af Marselistunnelen medfører behov for
bortskaffelse af 585.000 m³ overskudsjord. Cirka
350.000 m³ af denne jord anvendes til en støjvold
langs Aarhus Syd Motorvejen ved Stavtrup.
På grund af højspændingsledningen i området er det
ikke muligt at lave en samlet støjafskærmningsløs-
ning med en støjvold. Derfor etableres der en støj-
skærm i den sydøstlige del af strækningen. Dermed
etableres der støjafskærmning på hele strækningen
mellem Nordskovvej og ormslevvej.
Støjvolden får en højde på 12 m og støjskærmen en
højde på 8 m. På en delstrækning kommer der til at
være overlap mellem støjvold og støjskærm, så der
opnås en hensigtsmæssig støjdæmpende effekt ved
støjskærmens afslutning.
Støjafskærmningen langs motorvejen vil give en
betydelig støjdæmpning. 758 støjbelastede boliger
vil få støjen reduceret, så den bliver lavere end støj-
grænseværdien på 58 dB. omkring 860 boliger vil få
en hørbar reduktion af støjen (mere end 3 dB), heraf
vil ca. 520 boliger få en markant reduktion (mere end
5 dB) af støjen i forhold til referencescenariet.
58-63 dB
2040 uden støjafskærmning
2040 med støjafskærmning
Forskel
807
262
545
63-68 dB
217
4
213
SBT
124
25
99
Tabel 2. Antal boliger opgjort i støjintervaller med og uden støjafskærmning ved Stavtrup
Figur 13. Støjudbredelse ved Stavtrup i 2040 uden
støjafskærmning.
Figur 14. Støjudbredelse ved Stavtrup i 2040 med
støjafskærmning.
24
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
STØj
Figur 15. Visualisering af støjskærm og støjvold.
Anlægslogistik og trafik
Støjskærm og støjvold etableres i løbet af anlægs-
perioden for Marselistunnelen. Der vil derfor være
en periode på ca. 6 år, hvor der arbejdes med etab-
lering af støjvolden. Støjskærmen kan etableres på
kortere tid forventeligt omkring 9 måneder.
Der anlægges en arbejdsvej nord for støjvolden på
arealet mellem støjvolden og bebyggelsen i Stavtrup.
Arbejdsvejen tilsluttes til ormslevvej nord for loka-
liteten, hvor Aarhus Syd Motorvejen krydser over
ormslevvej. Dermed skal den tunge trafik, der opstår
på grund af anlægsarbejderne ikke gennem Stavtrup
by. På arealet opettes også arbejdspladser til hånd-
tering af jorden og til kalkstabilisering.
I den samlede anlægsperiode på ca. 6 år skal der
transporteres jord til området. Trafikbelastningen vil
ikke være konstant over hele perioden, da der kan
være perioder med ingen eller lav belastning. I alt vil
der være tale om op til 90 lastbilture pr. dag til og
fra byggepladsen.
25
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
VIBRATIoNER
Vibrationer
I forbindelse med anlæg af Marselistunnelen vil ar-
bejdet forårsage vibrationer, som kan påvirke byg-
ninger og mennesker i nærheden af projektet. Der
skelnes mellem bygningsskadelige vibrationer og
vibrationskomfort.
• Bygningsskadelige vibrationer kan medføre struktu-
relle skader på en bygning såsom sætningsskader.
• Vibrationskomfort er et mål for mærkbare vibrati-
onsniveauer, der påvirker opholdskomforten for de
mennesker, der opholder sig i en given bygning.
Vibrationer fra projektets mest vibrationsgenere-
rende byggeaktiviteter er vurderet. Disse stammer
fra nedvibrering af spuns eller boring af sekantpæle
samt nedvibrering af spuns med forboring forinden.
Inden for en afstand af 50 m henholdsvis nord og
syd for tunnelprojektet vil der være risiko for byg-
ningsskadelige vibrationer. Der vil være ca. 50 byg-
ninger med risiko for overskridelse af grænseværdi-
en for bygningsskader forårsaget af vibrationer fra
anlægsarbejdet. De fleste bygninger indenfor sam-
me afstand vil være udsat for vibrationer i et sådant
omfang, at det periodevist vil påvirke komforten for
de mennesker, der opholder sig her.
For at minimere risikoen for bygningsskader stilles
der krav til vibrationsovervågning på bygninger i
risikozonen under anlægsarbejdet. Hvis vibrations-
påvirkningen overstiger 80 % af grænseværdien,
skal entreprenøren straks stoppe arbejdet, hvorefter
årsagen til overskridelsen af grænseværdien identifi-
ceres, og entreprenøren skal finde en mere skånsom
metode til fortsættelse af anlægsarbejdet.
De mest vibrationsgenererende anlægsarbejder
må som udgangspunkt kun udføres på hverdage
indenfor tidsrummet 8-16. Disse anlægsaktiviteter
forventes at stå på i en begrænset periode, før ar-
bejdet flytter videre, og bygningen igen er udenfor
minimumsafstanden.
Naboer informeres forud for anlægsarbejdet om for-
ventede start- og sluttidspunkter for særligt vibrations-
skabende arbejder.
26
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
VIBRATIoNER
27
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
KlIMA
Klima
Projektet påvirker primært klimaet ved udledning af
Co
2
i forbindelse med anlæg af tunnelen.
Til anlægget skal der anvendes grus, beton (som be-
står af cement, grus og sten), stål og andre råstof-
fer. Fremstillingen af disse materialer udleder Co₂.
Desuden vil trafikken med lastbiler og entreprenør-
maskiner, mens tunnelen opføres medføre en ekstra
Co₂-udledning.
Den samlede forventede udledning af Co
2
forven-
tes at være mellem 92.000 og 165.000 ton i løbet af
hele anlægsprojektet. Det præcise tal vil afhænge af
valg af produktionsteknologi samt den teknologiske
udvikling, der sker indenfor især produktion af stål
og beton, som er de to primære bidragsydere til Co
2
udledning i projektet.
Der forventes at blive kørt flere kilometer på vej-
nettet i Aarhus som følge af anlægsarbejdet. På det
nuværende grundlag vurderes det, at trafikken i
Marselis Boulevard tunnellen over en 50 års periode
efter åbningen samlet set vil udlede godt 1.970 ton
Co
2
mere, end hvis vejen ikke udbygges. Det svarer
til knap 40 ton Co
2
mere om året.
28
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
AREAlBEHoV
Arealbehov
Tunnelprojektet er hovedsagelig beliggende på veja-
realet Åhavevej, Marselis Boulevard, Adolph Meyers
Vej og Sumatravej. Vejarealet bruges af Vejdirektora-
tet i anlægsfasen.
Når projektet er afsluttet, skal Vejdirektoratet over-
tage vejarealet fra motorvejen til tunnelmundingen
i vest, tunnelen og vejarealet fra tunnelmundingen i
øst til Østhavnsvej. Den del af Marselis Boulevard og
Adolph Meyers Vej der ligger i terræn, leveres tilba-
ge til Aarhus Kommune.
Der vil være behov for at erhverve yderligere are-
al ved tunnelmundingerne. Ved tunnelmundingen i
vest vil der være behov for at totalekspropriere seks
erhvervsejendomme for at få et fornuftigt vejforløb
til tunnelen, til Skanderborgvej og til Marselis Boule-
vard. Desuden skal der ved tunnelmundingen i vest
være plads til en teknikbygning til tunnelen.
Ved tunnelmundingen i øst skal der erhverves et are-
al til vejforløbet fra tunnelmundingen til Østhavnsvej
og til en teknikbygning ved tunnelmundingen.
Der skal desuden placeres en teknikbygning midt på
strækningen.
Mens tunnelen bygges, er der behov for arbejds-
arealer langs projektet. Arbejdsarealerne ved den
vestlige tunnelmunding vil blive placeret på arealer
tilhørende Aarhus Kommune og på arealer som eks-
proprieres permanent. Ved tunnelmundingen i øst vil
arbejdsarealerne blive placeret på arealer tilhørende
Aarhus kommune, Aarhus Havn samt på arealer, der
bliver eksproprieret permanent. Endelig vil der være
behov for arbejdsarealer langs strækningen. Dette vil
blive afklaret i forbindelse med detailprojekteringen.
29
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
ØKoNoMI
Økonomi
Der er gennemført anlægsøkonomiske beregninger
i henhold til statens retningslinjer i ”Ny Anlægs-
budgettering”.
Alle enhedspriser og kilometerpriser er gennemgået
og der er foretaget en sammenligning med nyligt
gennemførte projekter.
Der er udført ekstern kvalitetssikring for projektet,
hvor uvildige har vurderet, om det udarbejdede projekt
er af tilfredsstillende kvalitet.
Den overordnede konklusion er, at materialet har en
kvalitet, så der kan træffes beslutning om det videre
forløb på baggrund af miljøkonsekvensvurderingen.
Anlægsoverslag
Anlægsoverslag i alt
4.150
Tabel 3. Anlægsoverslag i mio. kr.
(Indeks 143,23 PL2024).
30
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
ØKoNoMI
Samfundsøkonomi
Der er gennemført samfundsøkonomiske beregninger for projektet på grundlag
af overslag på anlægs- og driftsomkostninger, resultater fra trafikberegningerne
samt beregninger af effekter på støj, uheld, luftforurening og klima.
De samfundsøkonomiske hovedresultater for udbygningsprojektet er angivet i
”nutidsværdier”, hvor alle omkostninger og effekter er opgjort i 2024-priser.
Lav CO
2
-pris
I alt nettonutidsværdi (NNV)
Intern rente
Nettogevinst pr. offentlig
omkostningskrone
-1.096
2,3 %
Ikke relevant
Høj CO
2
-pris
-1.097
2,3 %
Ikke relevant
Tabel 4. Samfundsøkonomiske effekter af etablering af en tunnel under Marselis Boulevard,
hovedresultater.
(Indeks 143,23 PL2024).
Metode til beregning af samfundsøkonomi
omkostninger og effekter opgøres over 50 år efter åbning. Der beregnes tre resultatparametre: Netto-
nutidsværdien er værdien i dag af summen af alle omkostninger og gevinster i de kommende år. Tek-
nisk beregnes værdien ved at tilbageskrive effekterne med diskonteringsrenten, som er 3,5 % de første
35 år, og derefter 2,5 % Et projekt er rentabelt, hvis nutidsværdien er positiv. Det betyder, at summen
af alle fremtidige omkostninger - både til anlæg og drift, men også omkostninger ift. støj, miljø, mv –
opvejes af de positive gevinster samfundet vinder ved projektet.
Intern rente er det samfundsøkonomiske afkast, som projektet giver. Det kan sammenlignes med et
afkast på en investering. Hvis den interne rente er lig med diskonteringsrenten, så giver projektet lige
netop en nettonutidsværdi på nul. Er den interne rente over diskonteringsrenten, får man en positiv
nettonutidsværdi - man får et med andre ord et større afkast end der kræves, og dermed et overskud.
Med en skiftende diskonteringsrente over årene (se ovenfor), er der ingen helt fast grænse for hvilken
intern rente der skal til, for at et projekt giver samfundsøkonomisk overskud (dvs. at det er rentabelt),
men i praksis er grænsen lidt under 3,5 %.
Nettogevinst pr. offentlig krone er kort fortalt den samfundsøkonomiske gevinst, man får for hver in-
vesteret offentlig krone. Det udregnes teknisk som nettonutidsværdien divideret med nutidsværdien
af offentlige nettoomkostninger (typisk omkostninger til anlæg og drift, samt afgiftsændringer). Den
beregnes kun, hvis projektet har positiv nettonutidsværdi.
31
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
DEN VIDERE PRoCES
Den videre proces
Høring
Sommer 2022
Indledende idé-fase:
• Borgermøde
• Indkaldelse af forslag og idéer
I forbindelse med den indledende høring i somme-
ren 2022 afholdt Vejdirektoratet et borgermøde,
og modtog i alt 50 høringssvar, som alle er blevet
behandlet. Høringsnotatet kan læses på
vd.dk/
mkv-marselistunnnel..
Det helt centrale emne i idé-
og forslagsfasen var anlægsfasen og potentielle
gener for trafikanter og naboer. I forbindelse med
offentliggørelsen af undersøgelsens resultat afhol-
des en afsluttende høring, og du har mulighed for at
indsende et høringssvar frem til d. 9. januar 2025.
Der vil blive afholdt et borgermøde, hvor resultatet
af undersøgelsen bliver præsenteret. Tid og sted
annonceres på
vd.dk/mkv-marselistunnnel
samt i de
lokale medier.
Forår/sommer 2022
Arbejdet med undersøgelser,
kortlægning, berregninger og
vurderinger gennemføres
Høringsnotat og politisk
beslutning
Når den offentlige høring af miljøkonsekvensvur-
deringen er afsluttet, behandler Vejdirektoratet alle
høringssvarene. Herefter udarbejdes et høringsnotat
som sendes til transportministeren med henblik på
en politisk drøftelse og stillingtagen. Den politiske
beslutning træffes på baggrund den gennemførte
miljøkonsekvensvurdering samt høringssvarene.
Efterår 2024
Offentligørelse af
undersøgelsens resulatet
Afsluttende høringsperiode:
• Borgermøde
• Mulighed for at indsende
høringssvar
Det videre forløb
De anlægsrelaterede opgaver sættes i gang i 2025,
og Vejdirektoratet forventer at være færdige med
anlægsprojektet i 2035. Først skal der bruges ca.
tre år til udbud, detailprojektering, besigtigelse og
ekspropriation herefter ca. syv år med selve anlægs-
arbejdet. I løbet af de indledende tre år vil der foregå
en række forberedende arbejder herunder større
ledningsomlægninger i Marselis Boulevard.
Primo 2025
Vejdirektoratets høringsnotat
og indstilling(anbefaling) frem-
sendes til transportministeren
Politisk beslutning om projektet
2025
Anlægslov forventes fremsat
32
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
DEN VIDERE PRoCES
Figur 16. Visualisering af tunnelmundingen set umiddelbart øst for jernbanebroerne.
33
TRU, Alm.del - 2024-25 - Bilag 36: Orientering om offentlig høring af miljøkonsekvensvurdering af anlæg af en tunnel under Marselis Boulevard i Aarhus, fra transportministeren
Vejdirektoratet
Carsten Niebuhrs Gade 43
1577 København V
Telefon 7244 3333
[email protected]
vejdirektoratet.dk
Vejdirektoratet har kontorer i
Aalborg, Fløng, Middelfart,
Næstved, Skanderborg
og København
Find mere information på
vejdirektoratet.dk
Vejdirektoratet er en styrelse under Transportministeriet
