Klima-, Energi- og Forsyningsudvalget 2024-25
KEF Alm.del Bilag 47
Offentligt
Brintmarkedet er stærkere end
nogensinde før!
25.10
Rasmus Bach Nielsen
1
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Danmark har et enormt potentiale til at blive førende
inden for havvind og Power-to-X (PtX) med planer
om at tilføje mindst 6 GW vindkapacitet gennem sit
udbud i 2024 og op til 35 GW inden 2030.
Begrænsninger i elnettet hindrer dog væksten, da
det nuværende net ikke kan håndtere den
forventede mængde vedvarende energi.
For at udnytte sin kapacitet inden for vedvarende
energi fuldt ud og sikre en førende position i Europas
fremtidige energimarked skal Danmark integrere
sine vind-, el- og brintsystemer, så den stigende
efterspørgsel efter grøn brint, især fra Tyskland, kan
imødekommes.
2
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Officiel meddelelse om brintinfrastruktur - 8. oktober 2024
Genberegnet bookingkrav og opdateret tidsplan
Geografisk opdelte bookingkrav:
"Syvtallet" (sektion 1+3): 0.8 GW = 3.8 milliarder kroner
"Nedre-T" (sektion 1-3): 0.9 GW
"H2 backbone uden lagring" (section 1-4): 1.2 GW
"Fuld brint backbone" (sektion 1-5): 1.4 GW
Opdateret tidsplan:
Energinet vurderer nu, at Nedre-T tidligst kan idriftsættes i
slutningen af 2031
og forbindelserne til Holstebro og Ll. Torup i
henholdsvis slutningen af 2032 og 2033. Oprindeligt var det
planlagt til 2028-2029.

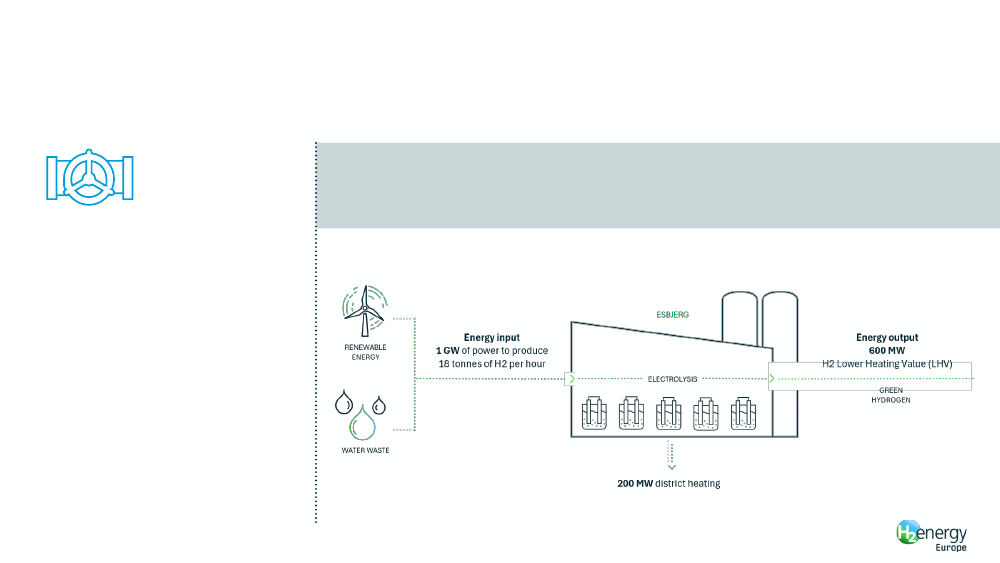

Njordkraft, H2
Energy Europes 1GW
produktionsanlæg
3
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Det nye bookingkrav påvirker PtX-branchens fremtid
Vores vilje til at forpligte vores fulde produktionskapacitet på 600 MW svarer til ca. 30 millioner euro i årlige betalinger og dækker
mere end 75 % af rørledningens anslåede årlige omkostninger og kapitalinddrivelse
Njordkraft er det mest avancerede projekt i Danmark og det eneste, der er
klar til at
forpligte sig til en rørledningskapacitet på op til 600 MW H2 (LHV) i slutningen af 2028.
Minimumsreservationskravet på
800 MW for »Syvtallet« er
urealistisk for en enkelt producent
at indfri.
Kontrakter med aftagere
kan ikke færdiggøres, hvis der er
afhængighed af andre projekter.
»Syvtallet« har det højeste
minimumsreservationskrav på tværs
af alle rørledningssektioner. Det er
på trods af, at det er det korteste og
kræver en beskeden investering, der
anslås til ca. 500 mio. EUR.
4
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Forsinkelse af rørledningen fra 2028 til 2031: Markedet vil ikke vente på os
Udvikling af brintinfrastruktur haster - PtX-investeringer på 150-300 mia. kr. er i fare
Den 22. oktober 2024
lancerede Tyskland
sin første brintrørledning
ved at konvertere
en eksisterende naturgasrørledning. Den 30
kilometer lange strækning forventes at
komme i drift i
begyndelsen af 2025.
Mulighedernes vindue er
ved at lukke
Tysklands stålindustri og
andre sektorer, der er svære
at omstille, har brug for grøn
brint inden 2030. Hvis der
ikke handles, kan det skade
PtX-industriens
fremtidsudsigter.
Tyskland forventer i 2030
et behov for import af mellem
1,4 og 2,8 millioner
ton grøn brint,
svarende til
12-24 GW
brintproduktion.
Tyskland gør fremskridt, Danmark
står over for forsinkelser
Tyskland gør fremskridt inden for
regulering med sin
Hydrogen
Acceleration Act,
der strømliner
planlægning, godkendelse og indkøb til
Det er tid til at handle nu
brintproduktion. I mellemtiden halter
Gasunie planlægger at omlægge en
Danmark bagefter med
rørledning fra Ellund til Hamborg inden 2028-
brintrørledningen, hvor forsinkelser
2029, men hvis Danmarks infrastruktur halter underminerer Esbjerg-erklæringens
bagefter, kan det flytte fokus og mindske
mål.
Danmarks rolle i brintforsyningskæden.
5
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
7 års udviklingstid for rørledningen overgår langt europæiske fortilfælde
Sammenlignelig infrastruktur
tilladt
på 6 måneder i Belgien og 2,5 år i Storbritannien
I Belgien er det lykkedes at få miljøgodkendelse til en 44 km
lang sektion af en brintrørledning, som er en del af
rørledningen fra Zeebrugge til Bruxelles, på kun
seks måneder.
Eksempler fra Storbritannien viser, at det kun tog
2,5 år
at få
byggetilladelse til den 125 km lange brintrørledning HyNet
North West.
Den 22. oktober 2024
markerede Tyskland en vigtig milepæl i
sin energiomstilling ved at lancere den endelige
brintrørsinfrastruktur med en samlet investering på næsten
19,8 milliarder euro.
Det tyske brintrørledningsnetværk vil
dække
9.700 km står klar inden 2032.
Heraf er ca 5900km
omkonverteret gas- og metan rør.
Det vil dermed sige, at
Tyskland planlægger at bygge ca 3.800km brintrør på 8 år
Danmarks nuværende tidsplan er at bygge 70km på 7 år.
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Status på vej mod endelig investeringsbeslutning (FID) på 15 mia. kr.
Projekt-til-projekt-afhængigheden er kommercielt uhåndterlig.
H2 Energy Europe er i de sidste
faser af at sikre kommercielle
aftageraftaler med store tyske
kunder.
Den nylige udmelding om
rørledningens forsinkelse
reducerer H2 Energy Europes
chancer for at sikre disse
kontrakter.
Uden aftag af brinten vil H2
Energy Europe ikke være i stand til
at deltage i Energinets bindende
kapacitetsbookingproces i 2025.
Minimumskapacitetskravet på
800 MW for ‘Syvtallet' bør
reduceres til 600 MW LHV.
H2 Energy Europe har gjort det klart,
at de er villige til at reservere 600 MW
LHV-kapacitet.
7
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
PtX-usikkerhed vil sandsynligvis veje tungt på kommende 6GW-havvindudbud
De kommercielle brintrørs vilkår gør det umuligt for H2EE at byde på vindudbuddene
vindudbuddene er pt ikke optimeret
Med de rette rammer kan PtX-udviklere
støtte havvindsudbuddet og styrke
Danmarks mål for vedvarende energi.
Større samarbejde mellem politikere og
industri er nøglen til at frigøre potentialet.
PtX-projekter kan ikke byde på elektricitet fra havvindsudbuddet på grund
af deres afhængighed af andre storskalaprojekter, som kommer af de
nuværende minimumsbookingkrav.
Virkelighedens realitet er at bookingkravet på 0.8GW for Syvtallet, som det
er kommunikeret nu, gør det umuligt (ihvertfald for H2EE) at byde ind på
PPA´er fra havvindsudbuddet.
Konklusionen:
Der synes enten at være en mangel på forståelse af de
specifikke krav, der stilles for at fremme store PtX-projekter til FID, eller en
udfordring med at tilpasse den politiske støtte til disse behov. Det vil
sandsynligvis også påvirke resultatet af det kommende havvindsudbud.
8
Brintmarkedet er stærkere end nogensinde før!
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
Vi er nødt til at revurdere tidsplaner og forpligtelser
Njorkraft kan blive starten på en ny æra for Danmark
1 GW
elektrolysekapacitet
135,000
ktpa grøn brint
1,1 millioner tons
Bookingkravet på 800
MW for
»Syvtallet« er
kommercielt uholdbart.
CO2 reduktioner årligt
250 millioner DKK
Investeret kapital til dato
De forskellige
myndighedsprocesser
skal optimeres
for at
undgå at gå glip af et
hastigt voksende
europæisk brintmarked.
9
Brintmarkedet er stærkere end nogensinde før!
Den treårige
forsinkelse af
rørledningen til 2031
er uholdbar.
Der er
brug for øjeblikkelig
handling for at
bevare Danmarks
konkurrencefordel.
KEF, Alm.del - 2024-25 - Bilag 47: Præsentationsmateriale fra H2 Energy Europes foretræde den 24/10-24 og rapporten "Overcoming the renewable stalemate in Denmark"
10
