STATUS PÅ BRINTINFRASTRUKTUR
Oplæg hos Klima-, Energi- og Forsyningsudvalget
5. december 2024
Michael Linnemann Pedersen
Director, Brintudvikling
1
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland
2
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland
”REGERINGEN
STØTTER,
AT ENERGINET STARTER
PÅ NÆSTE ETAPE FOR
BRINTRØRET”
”Markedssignal” blev offentliggjort den
8. oktober 2024:
1. Resultater fra markedsdialog viser
projekter af varierede modenhed
2. Genberegning og geografisk
inddeling af bookingkrav
imødekommer aktørønske
3. Opdateret tidsplan med
idriftsættelse af første fase i 2031
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland
FINANSIERINGSAFTALE
Betingelserne for Energinets investeringsbeslutning:
1. Brugere forpligter sig kontraktmæssigt i minimum 10-15
år til årligt at købe
minimum 1,4 GW brintkapacitet ved
en brintkapacitet på 3 GW.
2. Energinet tilvejebringer en
kontrakt med Gasunie
om et
brintrør til Tyskland, som gensidigt forpligter begge
parter.
3. Energinet opretter
et datterselskab
uden hæftelse, der
varetager aktiviteter med etablering, finansiering og
drift af brintsystemet.
4. Ifm. §4-ansøgning skal det vurderes på baggrund af en
business case, at et statsligt finansieringsbidrag (fx
kapitalindskud, lån, garantier) vil være
økonomisk
ansvarligt og ikke vil medføre udgifter for staten.
5. Ved et ønske om
fleksible tariffer
skal det forventes, at
Forsyningstilsynet accepterer en indtægtsmodel, der
tillader fremføring af underdækning.
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland

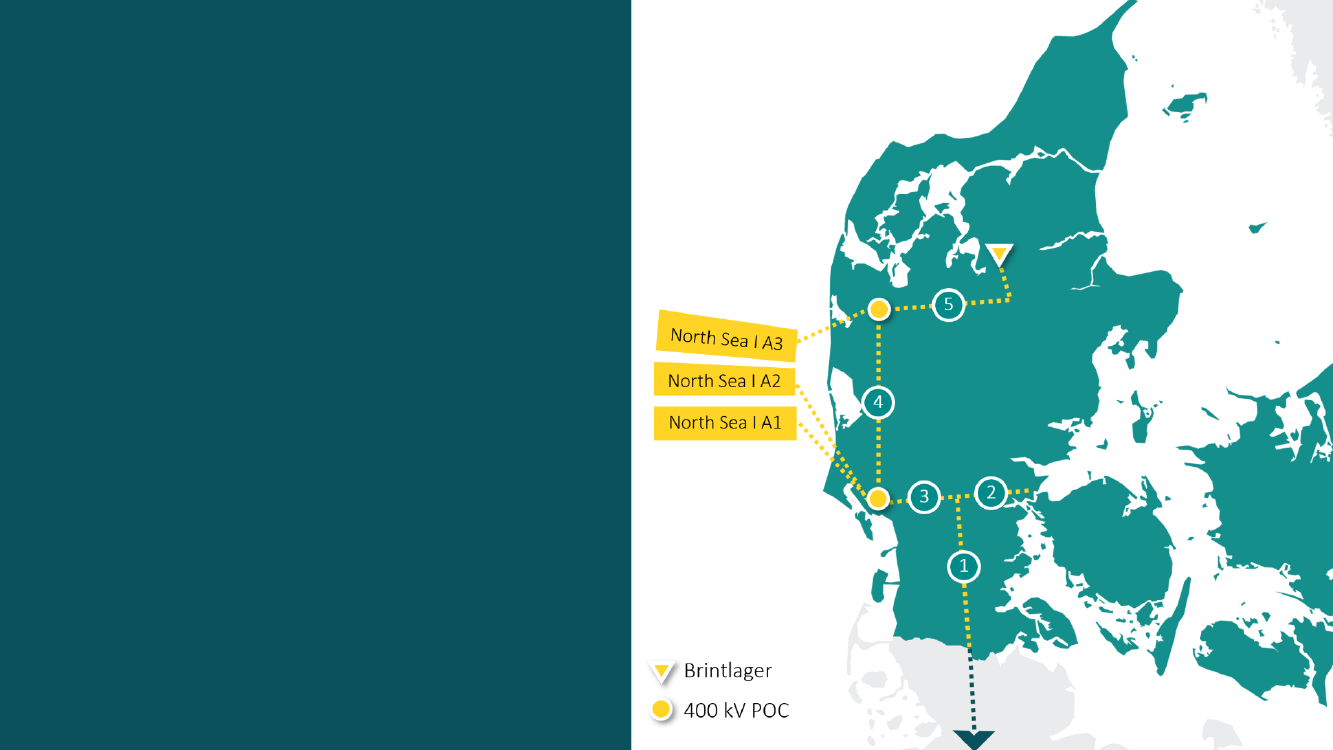

GEOGRAFISK INDDELT
BOOKINGKRAV
→ ”Syvtallet” (strækning 1+3):
0,8 GW
→ ”Nedre T” (strækning 1-3):
0,9 GW
Backbone uden lager (strækning 1-4):
1,2 GW
Fuldt brintbackbone (strækning 1-5):
1,4 GW
Bookingkravet er beregnet indenfor rammerne af den
politiske aftale om finansiering fra april 2024.
Det afspejler således risikodelingen mellem staten (via
Energinet) og infrastrukturbrugerne med forskellig
geografisk interesse.
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland
Danish Hydrogen Backbone
Etableringstidsplan (Optimeret med politiske tiltag)
(A) Finansielle godkendelser
Godkendelse af betinget business case
Betinget §4-godkendelse
Kapacitetssalg (trin 2)
Godkendelse af opdateret business case
Opdateret §4-godkendelse
FID (Tildeling af etableringskontrakter)
(B) Basis design af rørinfrastruktur
FEED studie (COWI)
Udbudsmateriale for detaljeret design
(C) Detaljeret design af rørinfrastruktur og indkøb
Detaljeret design
Udbud af materialer og anlægsarbejde
Produktion af materialer
Levering af materialer
(D) Plan og miljøproces, lovgrundlag og arkæologi
Forberedelse af miljøproces og udførelse af feltundersøgelser
Plan og miljøproces (samt vedtagelse af lovgrundlag)
Arkæologiske forundersøgelser
Arkæologiske undersøgelser
(E) Anlægsfase og kommissionering
Forberedelse af anlægsarbejde
Anlægsarbejde
Kommissionering af Nedre T
Kommissionering af Esbjerg
Holstebro
Kommissionering af Holstebro - LI Torup
2024 2025 2026 2027 2028 2029 2030 2031
2032
2033
Ministergodkendelser
6
KEF, Alm.del - 2024-25 - Bilag 100: Præsentation fra mødet den 5/12-24 med Energinet om processen for etablering af en brintinfrastruktur i Danmark, herunder forsinkelsen af brintrøret til Tyskland
GRØN
Michael Linnemann Pedersen
ENERGI
ER EN
FÆLLES
SAG
[email protected] / +45 51 67 78 93
