Transportudvalget 2022-23 (2. samling)
TRU Alm.del Bilag 65
Offentligt
Status for anlægs- og
byggeprojekter
2. halvår 2022
Foto: Odense Letbane
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Status for anlægs- og byggeprojekter
2. halvår 2022
Udgivet af:
Transportministeriet
Frederiksholms Kanal 27F
1220 København K
Udarbejdet af:
Transportministeriet
Denne publikation er omfattet af Creative Commons-licensen ”CC BY-NC-ND
Kreditering-ikke kommerciel - ingen afledninger”.
https://creativecommonsideorg/licenses/by-nc-nd/4.0/legalcode
3
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Indhold
1.
Indledning ............................................................................................... 8
1.1
Læsevejledning........................................................................................................... 8
2. Jernbaner............................................................................................... 10
2.1
Større anlægsprojekter ............................................................................................. 11
2.1.1

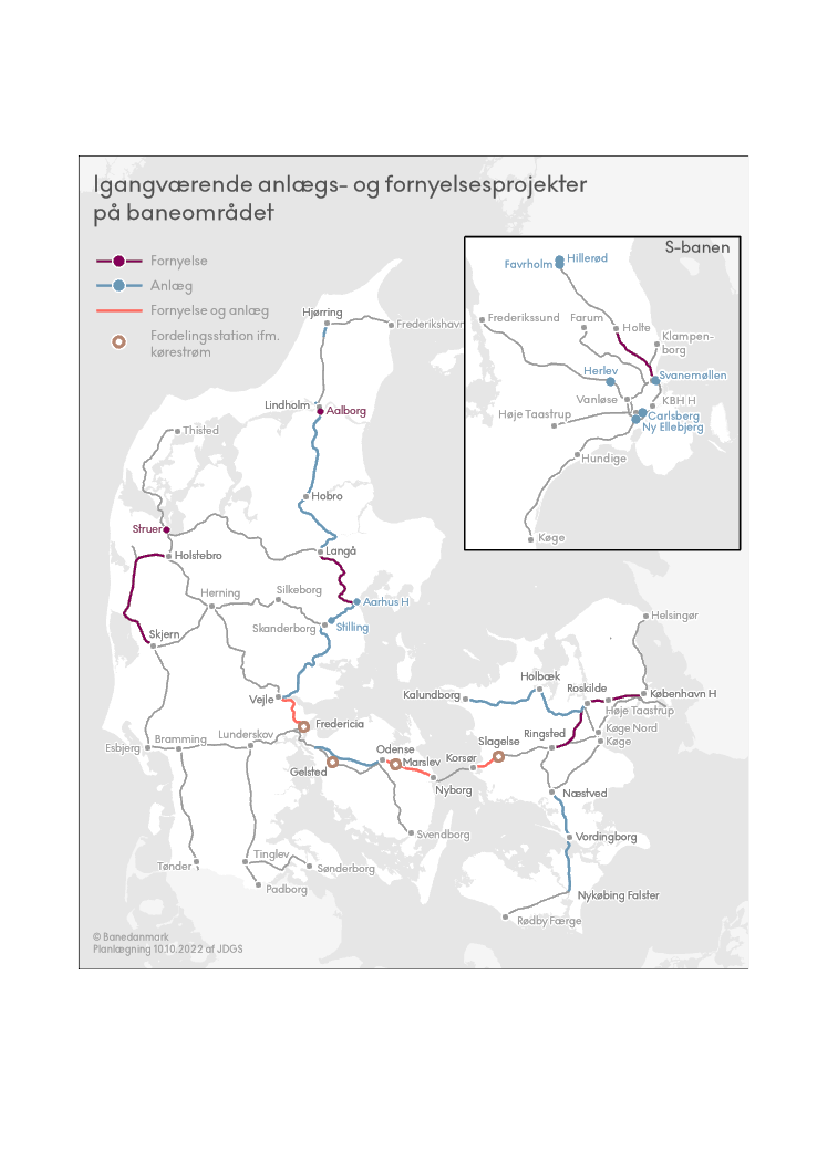

Anlægsprojekter på baneområdet udført af Banedanmark ......................... 12
Signalprogrammet .................................................................................................... 12
Hastighedsopgradering Ringsted-Odense ............................................................... 13
Elektrificering af Aarhus-Aalborg (Lindholm) ........................................................ 14
Elektrificering af Fredericia-Aarhus ........................................................................ 15
Elektrificering af Roskilde-Kalundborg ................................................................... 16
Kapacitetsudvidelse Aalborg-Hjørring (Dobbeltspor ved Lindholm og Hjørring) 17
Hastighedsopgradering Aarhus-Langå .................................................................... 18
Modernisering af kørestrøm (Elektrificering Kørestrøm) ...................................... 19
Ny bane over Vestfyn ............................................................................................... 20
Stilling Station........................................................................................................... 21
Fremtidssikring af Aarhus H ................................................................................... 22
Flytning af Herlev Station ....................................................................................... 22
Vendespor ved Carlsberg Station ............................................................................ 23
Opgradering af Hillerød Station .............................................................................. 23
6 GHz-frekvensbånd på S-banen ............................................................................ 24
2.1.2
Anlægsprojekter på baneområdet udført af selskaber.................................25
Øresundsperroner på Ny Ellebjerg Station..............................................................25
Udvidelse af Københavns Lufthavns Station .......................................................... 26
Forskønnelse af Nørreport Station ......................................................................... 26
Modernisering af København H og området ved Reventlowsgade ........................ 26
2.2
Større fornyelsesprojekter ....................................................................................... 28
Sporfornyelse af Slagelse Station og dele af strækningen mellem Fjenneslev og
Forlev ............................................................................................................ 29
Sporfornyelse København-Høje Taastrup .............................................................. 29
Sporfornyelse ved Struer Station ............................................................................ 30
Sporfornyelse Slagelse-Korsør ................................................................................ 30
Sporfornyelse Roskilde-Ringsted ............................................................................. 31
Sporfornyelse Hobro-Aalborg .................................................................................. 31
FTN Fiberkabelinfrastruktur Skjern-Holstebro ..................................................... 32
Sporfornyelse Aarhus-Langå ................................................................................... 33
Ny Svanemøllen omformerstation .......................................................................... 33
Brofornyelse København-Høje Taastrup ................................................................ 34
Sporfornyelse Nyborg-Odense ................................................................................ 34
Ballastfornyelse Fredericia-Vejle .............................................................................35
Kørestrømsfornyelse Østerport-Holte .................................................................... 36
2.3
2.4
2.5
Åbnede projekter med mindre færdiggørelse siden seneste Anlægsstatus ............ 37
Fornyelse og vedligehold .......................................................................................... 37
Igangværende undersøgelser på baneområdet ....................................................... 38
4
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
3. Veje ........................................................................................................ 39
3.1
Større vejanlægsprojekter under gennemførelse ................................................... 40
Storstrømsbroen ....................................................................................................... 41
Udbygning af Rute 11 gennem Ribe ......................................................................... 41
Udvidelse af Vestfynske Motorvej, Nr. Aaby-Odense V. ........................................ 42
Nordhavnstunnel ..................................................................................................... 42
Kalundborgmotorvejens 3. etape ............................................................................ 43
Udbygning af E45/E20 mellem Fredericia S - Kolding ......................................... 43
Udbygning af E45, Vejle (Hornstrup) – Skanderborg S ........................................ 44
Udbygning af E45, Aarhus S – Aarhus N ................................................................ 44
Ombygning af tilslutningsanlæg på E45 Aarhus N – Randers N............................45
Udvidelse af Hillerødmotorvejens forlængelse til motorvej ...................................45
Opgradering til 2+1 vej mellem Ålbæk og Skagen .................................................. 46
3.2
Større vedligeholdelsesprojekter på vejområdet .................................................... 46
Forstærkning af Langelandsbroen ...........................................................................47
Renovering af Sallingsundbroen ..............................................................................47
3.3
3.4
3.5
Åbnede større anlægsprojekter ............................................................................... 48
Vedligeholdelsesmæssig balance og behov for kapitalbevarende vedligeholdelse 48
Undersøgelser på vejområdet .................................................................................. 49
4. Letbaner ................................................................................................. 50
4.1
4.2
Odense Letbane........................................................................................................ 50
Letbane på ring 3 ...................................................................................................... 51
5. Femern Bælt .......................................................................................... 52
5.1
5.2
Kyst til kyst-forbindelse ............................................................................................52
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen ................................53
6. Metroen ................................................................................................. 54
6.1
M4 Sydhavnsmetroen ...............................................................................................54
7.
DSB ........................................................................................................ 55
7.1
Indkøb af materiel..................................................................................................... 55
Indkøb af nye eltog ................................................................................................... 55
Indkøb af nye vogne ..................................................................................................56
7.2
Anlæg af værksteder ................................................................................................. 57
Anlæg af værksted ved Godsbanegården i København ........................................... 57
Anlæg af værksted ved Årslev, Århus ....................................................................... 57
Anlæg af værksted ved Næstved .............................................................................. 58
8. Puljeprojekter på transportområdet...................................................... 59
8.1
8.2
Status for puljer ........................................................................................................59
Status for større puljeprojekter ................................................................................ 61
9. Bygninger ............................................................................................... 62
9.1
Større igangværende byggeprojekter ...................................................................... 64
9.1.1
Projekter ved Bygningsstyrelsen ................................................................. 66
5
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske
Universitet .................................................................................................... 66
Etablering af særligt sikret retsbygning ved Vestre Fængsel ..................................67
Genopretning af Bartholin-komplekset, Aarhus Universitet ................................. 68
Skatteforvaltningen i Aarhus ................................................................................... 68
Skatteforvaltningen i Høje-Taastrup ...................................................................... 69
Ombygning af Sankt Kjelds Gård, København ....................................................... 69
Kontorknudepunkt, Lerchesgade 35, Odense ........................................................ 70
SDU Mærsk Mc-Kinney Møller Institut (MMMI) – Udvidelse af det
eksisterende MMMI ..................................................................................... 70
Modernisering af Amagerfælledvej 56, Domstolsstyrelsen .................................... 71
9.1.2
Projekter under lukning med mindre udeståender eller tvister .................72
Laboratoriegenopretning på Panum, Københavns Universitet ..............................72
Copenhagen Plant Science Center 1, Københavns Universitet ...............................72
Ombygning af Østre Skole i Holbæk ........................................................................72
9.1.3
Projekter ved vejdirektoratet ........................................................................ 73
Niels Bohr Bygningen, Københavns Universitet ..................................................... 73
Nyt Statens Naturhistoriske Museum, Københavns Universitet ............................74
Det Sundhedsvidenskabelige Fakultet (SUND), Syddansk Universitet .................74
Det Sundhedsvidenskabelige Fakultet (SUND), Aalborg Universitet .................... 75
9.1.4
9.2
Afsluttede projekter siden seneste Anlægsstatus......................................... 75
Status på UNILAB-midlerne ....................................................................................76
10. Bilag ....................................................................................................... 77
10.1 Bilag 1: EU-støtte ...................................................................................................... 77
10.2 Bilag 2: Igangværende større anlægsprojekter på vejområdet ...............................79
10.3 Bilag 3: Igangværende projekter på baneområdet ................................................. 80
10.4 Bilag 4: Plan for ibrugtagning af Signalprogrammet på fjernbanen ...................... 81
10.5 Bilag 5: Aktstykkegodkendte byggeprojekter ......................................................... 82
10.6 Bilag 6: Status for træk på den centrale anlægsreserve.......................................... 84
6
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Klik e ller t ryk her for at skrive te kst.
7
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
1.
Indledning
Status for anlægs- og byggeprojekter, herefter Anlægsstatus, giver en halvårlig orientering til Folke-
tingets Finansudvalg og Folketingets Transportudvalg om status og udvikling i bygge- og anlægs-
projekter under Transportministeriet.
Forbruget for igangværende projekter er i denne publikation opgjort per 1. juli 2022 medmindre
andet angives. De tekstmæssige beskrivelser af status for udførelsen i de enkelte projekter er ligele-
des opdateret per oktober 2022, medmindre andet er angivet. De projekter, der omtales i Anlægs-
status, er på forskellige stadier på vej mod færdiggørelse. Der redegøres i omtalen af hvert enkelt
projekt for dets formål og status. Som en del af status indgår en gennemgang af den aktuelle øko-
nomiske situation i 2022-priser (medmindre andet fremgår). Orienteringen for seneste Anlægssta-
tus – 1. halvår 2022 – blev fremsendt til Folketinget den 2. maj 2022.
Anlægsstatus omfatter alle større projekter og puljer på Transportministeriets område, som er ble-
vet tildelt bevilling af Folketinget. Med virkning for nærværende Anlægsstatus indgår også projek-
ter ved DSB.
1.1
Læsevejledning
Der er i Anlægsstatus fokus på udviklingen i Transportministeriets bygge- og anlægsportefølje si-
den seneste Anlægsstatus. Der er således indsat nye afsnit, hvori afsluttede projekter og undersø-
gelser siden seneste Anlægsstatus fremgår. Disse vil udgå i næste Anlægsstatus. Tidligere versioner
af Anlægsstatus kan tilgås på
Transportministeriets hjemmeside.
Tabeller med projektbeskrivelser indeholder følgende oplysninger:
Hjemmelsgrundlag:
Lovgivningen som hjemler gennemførslen af projektet og afholdelse af udgif-
ter hertil.
Godkendt totalbudget (Central reserve):
Det første tal anført angiver projektets politisk godkendte
totaludgift i mio. kr. og 2022-priser. Tallet i parentes angiver den ikke-disponerede centrale an-
lægsreserve. Den centrale anlægsreserve kan disponeres efter aftale med Finansministeriet og ud-
gør 20% af basisoverslaget for baneprojekter samt større bro- og tunnelprojekter og 5% for vejpro-
jekter. Projektreserven kan derimod disponeres af anlægsmyndigheden, og udgør altid 10% af pro-
jektet.
Forbrug per 1/7 2022:
Projektets forbrug per 1. juli 2022, enkelte sted dog per 30. juni 2022, op-
gøres i mio. kr. i 2022-priser.
Påbegyndelsesår:
Påbegyndelsesåret angiver, hvilket år projektet fik godkendt sin totaludgift og
anlægget kunne påbegyndes.
Oprindeligt/ nuværende åbningsår:
Første årstal i cellen angiver åbningsåret for ibrugtagningen
som det blev forudsat ved det oprindelige hjemmelsgrundlag. Andet årstal angiver, hvad det nuvæ-
rende forventede årstal for åbning og ibrugtagning er.
Væsentlige ændringer siden seneste Anlægsstatus:
I cellen angives der med Ja/Nej, om der er sket
væsentlige tidsmæssige eller økonomiske ændringer siden seneste Anlægsstatus. I de tilfælde, hvor
der er tale om et nyt projekt, er dette også angivet. Seneste Anlægsstatus er fra 1. halvår 2022, som
8
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
blev publiceret primo maj 2022. Hvis projektet siden da har oplevet en fordyrelse, som fører til
overskridelse af forelæggelsesgrænsen, et gennemført træk på den centrale anlægsreserve, forsin-
kelser med ændring af åbningsåret til følge eller/og ændringer af projektets overordnede formål, vil
der stå ’Ja’ i cellen. Væsentlige ændringer uddybes med tekst i cellerne Økonomi / Aktuel status for
projektet. De steder hvor der forventes en væsentlig ændring i fremtiden, men økonomi og/eller
tidsplan fortsat er under konsolidering, angives der et ’Nej’ i cellen. Først når konsolideringen har
materialiseret sig i en væsentlig ændring, angives der et ’Ja’ i cellen.
Økonomi / Aktuel status for projekt:
I de to celler beskrives de væsentligste projektspecifikke og
økonomiske oplysninger for projektet med fokus på udviklingen siden seneste Anlægsstatus, her-
under eventuelle væsentlige ændringer.
Boks 1 | Markedssituationen for bygge- og anlægsprojekter – herunder påvirkningen af krigen
Ukraine og COVID-19
Som følge af krigen i Ukraine samt den økonomiske situation er prisstigningerne og leverancepro-
blemerne i Bygge- og anlægsbranchen blevet betragteligt forværret. Dette rammer Transportmini-
steriets bygge- og anlægsprojekter. Sideløbende ses det også at leverandørmarkedet i bygge- og an-
lægsbranchen fortsat er præget af efterdønningerne af COVID-19 pandemien, som kendetegnes af
stigende priser, høj efterspørgsel og lange leverancetider. I forlængelse heraf er byggeriet endvi-
dere fortsat udfordret af mangel på kvalificeret arbejdskraft.
Flere anlægsmyndigheder har både under coronapandemien og senest som følge af krigen i Ukra-
ine modtaget varslinger fra entreprenører angående leverancesvigt og ekstraordinære prisstignin-
ger. Det afspejler sig ydermere i, at enhedspriserne i de bud der kommer, er markant over de erfa-
ringsbaserede budgetter, ligesom der generelt ses færre bydere.
Transportministeriet er opmærksom på markedssituationen og vil - sammen med anlægsmyndig-
hederne og selskaberne - monitorere udviklingen tæt, ligesom transportministeren løbende vil ind-
drage forligskredsen bag aftalen om Infrastrukturplan 2035 med henblik på at orientere om mar-
kedssituationen og betydningen for de aftalte projekter.
For nuværende videreføres undersøgelser og projektering som forudsat, og der vil blive taget stil-
ling til de enkelte projekter, når der er overblik over pris og materialesituation for dem. Herudover
indgår også hensyn til nødvendigheden af projektudførslen – f.eks indhentning af efterslæb og
elektrificering af jernbanestrækninger forud for ibrugtagning af el-tog.
9
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.
Jernbaner
Dette kapitel indeholder en oversigt over alle igangværende større anlægs- og fornyelsesprojekter
på baneområdet.
I afsnit 2.1 gives en status for større anlægsprojekter under gennemførelse på baneområdet. I afsnit
2.2 gives en status for de større fornyelsesprojekter under gennemførelse og i afsnit 2.3 gives en
samlet status for fornyelse og vedligeholdelse af jernbanenettet. Af kapitel 5, afsnit 5.2, fremgår
status for det danske landanlæg i tilslutning til Femern Bælt-forbindelsen. For oversigter over pul-
jeprojekter se kapitel 8.
Det bemærkes indledningsvist, at en række projekter beskrevet i dette kapitel er gensidigt af-
hængige – enten af tekniske, tidsmæssige eller andre grunde. Særligt er en række projekter af-
hængige af Signalprogrammets udrulning på fjernbanen.
Boks 2 | Markedssituationen på baneområdet
Banedanmark oplevede allerede inden krigen i Ukraine en markant stigning i enhedspriserne på
jernbaneprojekter. Dette skal dels ses i sammenhæng med de generelle prisstigninger på materia-
ler, dels en meget stor efterspørgsel på jernbaneydelser i Danmark og i Nordeuropa. Følgevirknin-
ger af krigen i Ukraine på priser og tilgængelighed har øget udfordringen markant. Således oplever
Banedanmark markante udfordringer med leverancer samt pres for kompensation for prisstignin-
ger ud over det kontraktuelt fastsatte. Den usikre verdenssituation i forhold til COVID-19 (jf. også
boks 3 nedenfor) skaber også risiko for yderligere prispres. Endvidere ses en række eksempler på,
at der kun modtages et eller ingen tilbud, der lever op til betingelserne i Banedanmarks udbud Det
sidste forhold begrundes særligt med manglende adgang til styringskompetencer hos entreprenø-
rerne.
Markedet for baneentreprenørydelser er domineret af en mindre gruppe af forholdsvis store virk-
somheder. Banedanmark arbejder med en række tiltag for at forbedre konkurrencesituationen.
F.eks opdeles udbud i henholdsvis frie strækningsarbejder, som kan løses ved brug af større spor-
ombygningsmaskiner for at tiltrække internationale entreprenører og f.eks stationsprojekter, som
gennemføres ved brug af mindre maskiner og manuelle arbejder. Banedanmark outsourcer ligele-
des en lang række vedligeholdelsesopgaver, som er attraktive for entreprenører, der udfører an-
lægsprojekter på jernbanen. Dermed bliver det mere attraktivt for større internationale aktører at
etablere sig på det danske marked, fordi det via vedligeholdelsesopgaverne er muligt at opnå en
sikker produktion hele året.
Markedet for teknisk rådgivning og bistand er også domineret af en mindre gruppe af forholdsvist
store virksomheder. Banedanmark oplever meget stor travlhed hos rådgiverne, hvilket i nogle til-
fælde giver kvalitetsudfordringer.
Med Banedanmarks tiltag over de seneste år er der sikret et fungerende marked for validatorer af
sikringsanlæg. Det har skabt betydeligt større forsyningssikkerhed end tidligere. Den øgede kapaci-
tet er skabt ved at øge tilgængeligheden af og produktiviteten blandt validatorerne samt ved re-
strukturerede planlægningsprocesser.
10
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.1
Større anlægsprojekter
Overholdelse
af
projekt-
bevilling
Disponeret
Projektre-
serve
Tabel 2.1. Økonomioversigt over anlægsprojekter på baneområdet under gennemførelse
(mio. kr. 2022-
priser)
Signalprogrammet
1)
Hastighedsopgradering
Ringsted-Odense
Elektrificering af Aar-
hus - Aalborg (Lind-
holm)
1)
Elektrificering Frederi-
cia-Aarhus
1)
Elektrificering Ros-
kilde-Kalundborg
1)
Kapacitetsudvidelse
Aalborg-Hjørring (Dob-
beltspor ved Lindholm
og Hjørring)
1)
Hastighedsopgradering
Aarhus-Langå
1)
Modernisering af køre-
strøm (Elektrificering
Kørestrøm)
1)
Ny bane over Vestfyn
Stilling Station
Fremtidssikring af Aar-
hus H
Flytning af Herlev Sta-
tion
Vendespor ved Carls-
berg
Opgradering af Hillerød
Station
6 GHz-frekvensbånd på
S-banen
Anm: "Totaludgift" angiver den samlede bevilling til projektet inklusive central anlægsreserve samt modtaget TEN-støtte. "Projektbevil-
ling" svarer til den afsatte bevilling på Banedanmarks egen konto (dermed inklusive projektreserve men eksklusiv central anlægsre-
serve). "Disponeret projektreserve" angiver andelen af projektreserven (10 pct.-reserven), som der pt. er disponeret over. Det er bereg-
net med udgangspunkt i projekternes oprindelige projektreserve. ”Åbningsår” er som hovedregel året for ibrugtagning af den nye infra-
struktur/funktionalitet og ikke nødvendigvis året for arbejdernes færdiggørelse.
1) Projektet har et træk på den centrale reserve, jf. tabel 10.6.
2) Dog udføres hastighedso0pgraderingen på Langå Station i 2024/2025 og en lille del af strækningen ved Aarhus H er planlagt til udfø-
relse i 2025/2026.
3) Kolonnen vedrørende om der har været Væsentlige ændringer siden
seneste
Anlægsstatus Væsentlige ændringer indbefatter blandt
andet forsinkelser og fordyrelser. På side 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
4) Omkostninger er endnu ikke afholdt, men er reserveret på projektreserverne for at kunne realisere det samlede overslag for projektet.
Total-
udgift
Overholdelse
af totaludgift
Projekt-
bevilling
Væsentlig
ændring
3)
Åbningsår
20.218,9
506,7
2.830,9
Ja
Ja
Ja
20.218,9
428,7
2.422,8
Ja
Ja
Nej
Nej
Nej
Nej
100%
0%
100%
2022/2030
2027/2028
2026
2.730,0
1.192,7
120,0
Ja
Ja
Ja
2.325,5
1.124,2
120,0
Nej
Ja
Ja
Nej
Nej
Nej
100%
100%
100%
2026
2024/2027
2020/2024
614,4
815,8
Ja
Ja
553,2
725,1
Ja
Ja
Nej
Nej
100%
0%
2022
2)
2023
4.863,7
20,0
319,2
185,8
165,5
335,3
100,8
Ja
Ja
Ja
Ja
Ja
Ja
Nej
4.102,4
17,0
270,1
157,2
140,7
283,7
100,8
Ja
Nej
Ja
Ja
Ja
Ja
Nej
Nej
Nej
Nej
Nej
Ja
Ja
Nej
95%
4)
0%
0%
0%
0%
0%
0%
2028
2025
2026/27
2026
2026
2026
2025
11
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.1.1
Anlægsprojekter på baneområdet udført af Banedanmark
Signalprogrammet
Signalprogrammets formål er at etablere et nyt signalsystem på både Fjernbanen og S-banen. På
fjernbanen forventes dette at ske inden udgangen af 2030, mens det på S-banen blev planmæssigt
afsluttet i 2022.
Hjemmelsgrundlag
Akt. 194 af 27. marts 2008
Akt. 154 af 18. juni 2009
Akt. 95 af 11. februar 2010
Akt. 69 af 3. juni 2010
Akt. 148 af 19. maj 2011
Akt. 147 af 8. december 2011
Finansloven for 2019
Fjernbane og
Onboard:
Kontrakter
indgået 2012
Godkendt
totalbudget
(Central re-
serve)
20.218,9 (0,0)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
12.801,3
S-bane: Kon-
trakter ind-
gået 2011
S-bane: 2018/
2022
Fjernbane:
2021/2030
Nej
Økonomi:
Med akt. 148 af 10. maj 2011 (tidligere fortrolig akt. J) og akt. 147 af 30. november 2011 (tidligere fortrolige akt. E) fik
Banedanmark bevilling til at indgå kontrakt og afholde øvrige udgifter frem til henholdsvis S- og Fjernbane-projektets
projektafslutning. Med Aftale om bedre cykeltrafik og ny metro til Københavns Nordhavn af 20. juni 2012 samt med
finansloven for 2013 blev bevillingen reduceret med 4,9 mia. kr. (2012-priser) i forhold til oprindeligt ankerbudget fra
2009. Besparelserne blev gennemført som følge af Signalprogrammets indgåede kontrakter for de nye signalsystemer
(jf. to førstnævnte aktstykker) samt en budgetanalyse af Signalprogrammets udgifter til styring, projektering og tilsyn af
projektet. På finansloven for 2017 blev Signalprogrammet rebudgetteret, og projektets centrale anlægsreserve blev til-
ført projektbevillingen.
Programmets projektbevilling er 20.218,9 mio. kr. (2022-priser), og det fulde beløb forventes anvendt. Det vurderes
fortsat muligt at gennemføre programmet inden for den eksisterende bevilling, men reserven vurderes at være lavere
end det normale niveau for programmer i en tilsvarende fase.
Aktuel status for projekt:
Signalprogrammet ibrugtog ERTMS på strækningen (Vejle)-Holstebro og Herning-(Skanderborg) fra maj til august
2022, mens CBTC blev ibrugtaget på Sydhavn-Køge og Carlsberg-Frederikssund/Høje Taastrup i september 2022,
hvormed udrulningen af det nye signalsystem på S-banen blev afsluttet. Ibrugtagning af (København)-(Ringsted) var
planlagt til december 2022, men blev i sommeren 2022 udskudt til april 2023 på grund af manglende fremdrift hos le-
verandøren. Der er fortsat fremdrift med udrustningen af tog, men den lange proces for opnåelse af godkendelser bety-
der, at fremdriften udfordres.
12
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Hastighedsopgradering Ringsted-Odense
Med en opgradering af den maksimale hastighed til 200 km/t kan rejsetiden for lyntogene mellem
Ringsted og Odense reduceres med ca. 5 minutter.
Hjemmelsgrundlag
Akt. 141 af 16. maj 2019
Godkendt
totalbudget
(Central re-
serve)
506,7 (78,0)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
37,4
2019
Nyborg
Odense:
2024/2027
Ringsted-Kor-
sør:
2024/2028
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Givet markedssituationen er der en forøget risiko for forsinkelser som følge af manglende tilbud fra entreprenører på de
sidste dele af Ringsted-Korsør-strækningen. I forlængelse heraf er der tilsvarende risiko for meromkostninger grundet
markedssituationen og et eventuelt behov for opdeling af arbejderne over flere år.
Der er væsentlig risiko for, at projektet vil have behov for at trække på central reserve som følge af bl.a. projektændrin-
ger i løbet af detailprojekteringen. For delstrækningen Nyborg-Odense er der en kontraktuel uenighed om tolkningen af
prisreguleringsmekanismen i den allerede indgående entreprisekontrakt. Denne er under afklaring parterne imellem.
På baggrund af denne afklaring, kan økonomien i projektet konsolideres. Da der er tale om en fælles entreprise med
Sporfornyelse af Nyborg-Odense, jf. afsnittet for dette projekt nedenfor, gør samme forhold sig gældende for dette pro-
jekt, og der henvises til nærmere beskrivelse under Sporfornyelse af Nyborg-Odense.
Aktuel status for projekt:
Projektet udføres samtidig med sporfornyelsesprojekter på de to delstrækninger. Der rapporteres særskilt på sporforny-
elsesprojektet vedrørende Nyborg-Odense i nærværende Anlægsstatus, men ikke på sporfornyelsesprojektet vedrørende
Ringsted-Slagelse, da der endnu ikke foreligger et aktstykke for dette projekt.
Hastighedsopgraderingen gennemføres som en del af den helt nødvendige fornyelse af strækningen.
Åbningsåret ovenfor angiver, hvornår hastigheden kan sættes op til 200 km/t i forbindelse med udrulningen af de nye
signaler på strækningen.
Nej
13
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Elektrificering af Aarhus-Aalborg (Lindholm)
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Fredericia-Aalborg, så der kan køre klimavenlige
el-tog på strækningen.
Hjemmelsgrundlag
Akt. 50 af 30. november
2018 (tidligere fortrolig akt.
X af 29. juni 2017)
Godkendt
totalbudget
(Central re-
serve)
2.830,9 (408,1)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
968,0
2017
2025/2026
Nej
Økonomi:
Projektet blev i 2018 tildelt 4,0 mio. kr. (2018-priser) fra den centrale anlægsreserve med henblik på finansiering af en
programfaseanalyse af en immunisering af strækningen.
Der er justeret i metoden for fordeling af fællesomkostninger på tværs af projekterne under Elektrificeringsprogram-
met, jf. beskrivelsen til Elektrificering Roskilde-Kalundborg.
Banedanmark har anmodet om yderligere træk på den centrale reserve, men anmodningen er endnu ikke færdigbe-
handlet. Anmodningen skyldes merudgifter til forberedende arbejder og elektrificeringsentreprisen som følge af blandt
andet ændrede tidsplaner og ændrede udførelsesforhold, hvortil kommer forøgede udgifter til projektorganisation samt
stigende råvarepriser og priser generelt. Dertil kommer forøgede udgifter til projektorganisation. Endelig er der opstået
nye udgifter til støjkompensation.
Aktuel status for projekt:
For så vidt angår selve elektrificeringen er projektet fortsat i den indledende fase med indsamling af data, der skal ligge
til grund for projektering af kørestrømsanlægget på strækningen. Projekteringsfasen startede den 15. marts 2022. Forud
for etablering af køreledningsanlæg pågår de forberedende arbejder til elektrificeringen, hvor 10 bropakker blandt an-
det skal udføres. Af disse er en bropakke i projekteringsfasen, fem er i udførelsesfase, mens fire er i afslutningsfasen.
14
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Elektrificering af Fredericia-Aarhus
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Fredericia-Aalborg, så der kan køre klimavenlige
el-tog på strækningen.
Hjemmelsgrundlag
Finansloven for 2018 og se-
nere finanslove
Godkendt
totalbudget
(Central re-
serve)
2.730,0 (404,5)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
948,0
2018
2024/2026
Nej
Økonomi:
Projektet blev i 2018 tildelt 9,1 mio. kr. (2018-priser) fra den centrale anlægsreserve med henblik på finansiering af en
programfaseanalyse af en immunisering af strækningen.
Der er justeret i metoden for fordeling af fællesomkostninger på tværs af projekterne under Elektrificeringsprogram-
met, jf. beskrivelsen til Elektrificering Roskilde-Kalundborg.
Banedanmark har anmodet om yderligere træk på den centrale reserve, men anmodningen er endnu ikke færdigbe-
handlet. Anmodningen skyldes blandt andet merudgifter til nødvendige ændringer i kontrakten med leverandøren på
selve elektrificeringen grundet ændrede tidsplaner – herunder som følge af Signalprogrammets ændrede udrulnings-
plan fra 2017, som blandt andet medfører behov for at omprojektere og flytte master med henblik på at sikre signalsyn-
lighed. Hertil kommer markante prisstigninger, som medfører prisregulering for indkøb af jern- og betondele. For de
forberedende arbejder, primært broarbejder, betyder prisudviklingen meromkostninger på dels indgåede kontrakter,
dels at de senest udbudte bropakker er blevet markant dyrere end budgetteret. Dertil kommer forøgede udgifter til pro-
jektorganisation.
Aktuel status for projekt:
Arbejdet med etablering af fundamenter, master og træk af køretråd startede i april 2022 som planlagt, og arbejderne
forløber som planlagt. Forud for etablering af køreledningsanlæg pågår de forberedende arbejder til elektrificeringen,
hvor 18 broprakker blandt andet skal udføres. Af disse er tre i projekteringsfasen, 10 er i udførelsesfasen, og fem er i af-
slutningsfasen.
15
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Elektrificering af Roskilde-Kalundborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Roskilde-Kalundborg, så der kan køre klimaven-
lige el-tog på strækningen.
Hjemmelsgrundlag
Finansloven for 2018 og se-
nere finanslove
Godkendt
totalbudget
(Central re-
serve)
1.192,7 (68,5)
Væsentlige ændrin-
Oprindeligt/
Forbrug per Påbegyndel-
ger siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
599,2
2018
Roskilde-Hol-
bæk:
2021/2024
Holbæk-Ka-
lundborg:
2021/2027
Økonomi:
Projektet blev i 2018 tilført i alt 112,7 mio. kr. (2018-priser) fra den centrale anlægsreserve med henblik på finansiering
af udgifter til immunisering af delstrækningen Roskilde-Holbæk i lyset af Signalprogrammets ændrede udrulningsplan.
Forligskredsen har i juni 2020 besluttet, at strækningen ikke immuniseres.
Som uddybet i Anlægsstatus for 2. halvår 2020 medfører behovet for at etapeopdelingen af den fulde strækning Ros-
kilde-Kalundborg i to udførelsesmæssigt separate delstrækninger (Roskilde-Holbæk og Holbæk-Kalundborg) merom-
kostninger til aftale med entreprenør om en revideret udrulningsplan på kørestrømsentreprisen, til replanlægning af de
forberedende arbejder til elektrificeringen og til tværgående styringsomkostninger. Idet projektet har fået tilført mid-
lerne afsat til immunisering, er projektets prognose for nuværende robust. Det er godkendt, at de midler, der tidligere er
blevet tilført fra den centrale reserve, fastholdes i projektet til at dække de allerede konstaterede merudgifter og eventu-
elle yderligere merudgifter, der måtte opstå i projektet, så det i lighed med tilsvarende projekter har en passende pro-
jektreserve.
Derudover er der tidligere justeret i metoden for fordeling af fællesomkostninger (fordelte omkostninger) på tværs af
projekterne under det såkaldte Elektrificeringsprogram. Det skyldes, at de to projekter, der ikke er bevilget igangsat
(Elektrificering Vejle-Struer og Elektrificering Aalborg-Frederikshavn) ikke længere skal dække en andel af fællesom-
kostningerne. Dette betyder, at begrænsede udgifter (i alt ca. 1 mio. kr. årligt) fremover skal dækkes af de øvrige projek-
ter under Elektrificeringsprogrammet, herunder blandt andet Elektrificering Roskilde-Kalundborg.
Aktuel status for projekt:
Ibrugtagning af el-tog på delstrækningen Roskilde-Holbæk afventer nu udrulning af Signalprogrammet, så der kan køre
el-tog på strækningen til køreplanen for 2025. Banedanmark har konstateret, at der er en reel risiko for, at ibrugtagnin-
gen af nyt signalsystem på strækningen Roskilde-Holbæk-Kalundborg i 2024 bliver forsinket. Banedanmark har derfor
igangsat forberedelse (projektering og validering) til immunisering af strækningen, således at strækningen kan ibrugta-
ges med el-drift ultimo 2024 som planlagt uafhængigt af, hvornår det nye signalsystem udrulles og ibrugtages. Ba-
nedanmark udarbejder frem mod efteråret 2023 et beslutningsoplæg om evt. at igangsætte immunisering. De forbere-
dende aktiviteter finansieres af projektet Elektrificering Roskilde-Kalundborg og gennemføres med interne ressourcer.
På den resterende del af strækningen fra Holbæk til Kalundborg er de forberedende arbejder (sporsænkninger og broar-
bejder) startet i 1. kvartal 2022. Sporsænkninger er udført i juni måned, mens en af de to bropakker på strækningen er
gået i udførelse og forventes udført ved udgangen af 2022, mens broerne i den resterende bropakke står til udførelse i
2024.
Nej
16
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Kapacitetsudvidelse Aalborg-Hjørring (Dobbeltspor ved Lindholm og Hjør-
ring)
Projektet omfatter et dobbeltspor nord for Lindholm og syd for Hjørring. Kapacitetsudvidelserne er
nødvendige for at opnå tilstrækkelig robusthed og punktlighed i trafikafviklingen.
Hjemmelsgrundlag
Akt. 51 af 12. oktober 2017
Akt. 6 af 11. oktober 2018
Godkendt
totalbudget
(Central re-
serve)
120,0 (0,0)
Forbrug per Påbegyndel-
01.07.2022
sesår
48,1
2017
Væsentlige ændrin-
Oprindeligt/
ger siden
nuværende
seneste Anlægssta-
åbningsår
tus
Lindholm:
2020/2020
Hjørring:
2020/2024
Økonomi:
Projektet fik med akt. 6 af 11. oktober 2018 tilført dets bidrag til den centrale anlægsreserve på 14,3 mio. kr. (2018-pri-
ser) samt tilført yderligere 19,9 mio. kr. (2018-priser) som følge af projektændringer i forlængelse af Signalprogrammets
ændrede udrulningsstrategi.
Aktuel status for projekt:
Anlægsarbejderne i Lindholm er afsluttet og taget i brug den 21. september 2020. For så vidt angår arbejderne i Hjør-
ring vil der ske detailprojektering, ekspropriation og ledningsomlægning i 2022/2023. Hjørring er planlagt til udførelse
i 2. halvår 2024.
Nej
17
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Hastighedsopgradering Aarhus-Langå
Formålet er at opnå en højere hastighed på 180 km/t. Derfor er det blandt andet nødvendigt at ud-
rette kurver på strækningen og nedlægge tre overkørsler samt etablere tre vejbroer som erstatning.
Hastighedsopgraderingen udføres sammen med sporfornyelse af strækningen.
Godkendt
totalbudget
(Central re-
serve)
614,4 (61,1)
Forbrug
per
01.07.2022
331,1
Påbe-
gyndel-
sesår
2018
Oprindeligt/
nuværende
åbningsår
2021/2022
Visse delaktiviteter er udskudt
til 2024 (Langå Station) og
2025/26 (Aarhus H).
Væsentlige
ændringer
siden
seneste An-
lægsstatus
Nej
Hjemmelsgrundlag
Finansloven for 2018 og ef-
terfølgende finanslove
Økonomi:
Projektet blev i 2021 tilført 33,4 mio. kr. (2021-priser) af dets eget bidrag til den centrale reserve. Det skyldtes især en
konstatering af store mængder blød bund under og ved siden af banen, hvilket medfører et større behov for blødbunds-
udskiftning og ekstra fundering end oprindeligt forudsat. Dertil kom en række andre forhold, herunder ændrede behov
for kurveudretning på grund af sideværts acceleration, nye krav vedrørende dæmningsstabilitet samt opjusterede tvær-
gående omkostninger.
Aktuel status for projekt:
Strækningen mellem Aarhus og Langå blev udført planmæssigt fra april til september 2022. To vejbroer er udført, mens
den sidste vejbro er under udførelse. Arbejderne i 2022 omfatter ikke selve Aarhus H og Langå Station. Arbejdet inde
ved Aarhus H er planlagt til udførelse i 2025-2026, og arbejdet på Langå Station er planlagt til udførelse sammen med
Signalprogrammet i andet halvår 2024. Der er indgået rådgivningskontrakt vedrørende arbejderne på Langå Station.
Transportministeren har efter drøftelse med lokale parter i august 2022 besluttet, at stationsbygningen på Langå Sta-
tion ikke som hidtil forudsat rives ned, men bevares og fortsætter sin funktion som stationsbygning.
18
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Modernisering af kørestrøm (Elektrificering Kørestrøm)
Med aftale om udmøntning af Togfonden fra 2014 afsatte forligskredsen (S, RV, SF, EL og DF)
midler til at sikre tilstrækkelig kørestrøm på de eksisterende elektrificerede strækninger i forbin-
delse med, at forligskredsen traf beslutning om at elektrificere yderligere dele af statsbanenettet.
Hjemmelsgrundlag
Finanslovene for 2007,
2018 og 2020
Akt. 227 af 18. juni 2020
Godkendt
totalbudget
(Central re-
serve)
815,8 (90,7)
Forbrug per Påbegyndel-
01.07.2022
sesår
327,2
2018
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægssta-
tus
Nej
Økonomi:
Jf. akt. 227 af 18. juni 2020 er der overført 14,8 mio. kr. (2020-priser) fra projektets centrale anlægsreserve i forbin-
delse med projektudvidelsen med en fordelingsstation ved Gelsted.
Aktuel status for projekt:
Ny fordelingsstation i Gelsted er etableret og denne afventer ibrugtagning. Ibrugtagning af Gelsted er dog afhængig af
færdiggørelse af en tilhørende neutralsektion i Holmstrup, som er udført med mindre mangelarbejder, som der pågår
planlægning af. Når mangelarbejderne er afsluttede, kan Gelsted ibrugtages. Ny fordelingsstation i Sydhavn er ibrugta-
get i marts 2022. Arbejdet med at bygge en ny fordelingsstation i Marslev er opstartet i januar 2022, og arbejderne med
den nye fordelingsstation i Slagelse er opstartet i marts 2022. Opgradering af fordelingsstation i Roskilde er udført og
fordelingsstationen er sat i drift den 3. juli 2022. Den fulde ibrugtagning af fordelingsstationen i Fredericia var oprin-
deligt planlagt til 3. kvartal 2022. Overlevering er dog blevet forsinket som følge af forsinkelse af det tilhørende kabel-
trace, hvor kontraktunderskrivelse, pga. manglende bydere på opgaven, er blevet forsinket. Kontrakt er nu underskrevet
per 1. august, og den videre planlægning pågår nu.
19
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Ny bane over Vestfyn
Vejdirektoratet skal i samarbejde med Banedanmark anlægge en ny elektrificeret dobbeltsporet
højhastighedsjernbane over Vestfyn. Jernbaneforbindelsen bliver ca. 35 km lang og løber fra
Odense V til Kauslunde øst for Middelfart.
Hjemmelsgrundlag
Lov 1424 af 17. december 2019
Akt. 227 af 18. juni 2020
Akt. 364 af 17. september 2021
Godkendt
totalbudget
(Central re-
serve)
4.863,7 (761,3)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
113,6
2021
2028/2028
Nej
Økonomi:
Projektbevillingen vurderes på nuværende tidspunkt at være presset, hvilket primært skal henføres til markant højere
prisoverslag på gasledningsomlægningen såvel som elektrificerings- og signaldelene. Desuden har Energinet varslet
yderligere prisstigninger i forbindelse med ledningsomlægningen, hvorfor den aktuelle vurdering er, at det i udførslen
af projektet bliver nødvendigt at disponere over 95 pct. af projektreserven. Der er derfor behov for yderligere konsolide-
ring af budgettet. Den aktuelle og foreløbige vurdering er, at det fremtidigt kan blive nødvendigt at trække på den cen-
trale reserve.
Aktuel status for projektet:
Totalrådgiveropgaven på baneprojektering er tildelt. Energinet forestår omlægning af naturgastransmissionsledning,
hvor udbudsprocessen aktuelt er igangværende.
20
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Stilling Station
Forligskredsen bag aftalen om Bedre og billigere kollektiv trafik har besluttet, at der skal anlægges
et trinbræt i Stilling ca. fire kilometer nord for Skanderborg.
Hjemmelsgrundlag
Akt. 88 af 28. februar 2019
Godkendt
totalbudget
(Central re-
serve)
20,0 (3,0)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
5,9
2019
2022/2025
Nej
Økonomi:
Projektets økonomi er under revidering i lyset af blandt andet den udskudte udførelse fra 2022 til tidligst 2025 (jf. ”Ak-
tuel status for projektet” nedenfor) og prisudviklingen i den nuværende markedssituation.
Aktuel status for projekt:
Projektet har været planlagt til udførelse i 2022 og blev sendt i udbud i 2021. Der blev dog ikke modtaget nogen konditi-
onsmæssige bud (bud der lever op til mindstekravene i udbuddet). Det vil tidligst være muligt at gennemføre projektet i
2025.
Banedanmark udarbejder et opdateret beslutningsgrundlag for projektet, der beskriver risici ved at åbne stationen i
forbindelse med ibrugtagningen af nyt signalsystem i 2025 i forhold til at vente til efter det nye signalsystem er udrullet
på strækningen. Beslutningsgrundlaget vil endvidere forholde sig til følgende andre forhold:
1. En revurdering af enhedspriserne i lyset af markedsudviklingen i de seneste år
2. Potentiale for øvrige optimeringer/omkostningsreduktioner i projektet.
21
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Fremtidssikring af Aarhus H
Der gennemføres jf. Aftale om en Infrastrukturplan 2035 en fremtidssikring af Aarhus Hovedbane-
gård, som blandt andet omfatter en forlængelse af perroner og øget kapacitet vest for stationen.
Dette vil sikre, at Aarhus Hovedbanegård har den nødvendige kapacitet til at afvikle den fremtidige
togtrafik, herunder gøre stationen klar til at modtage DSB’s nye elektriske tog. Hertil kommer an-
læg af et nyt såkaldt ”hollandsk kryds” i perronspor 7, som skaber øget kapacitet og fleksibilitet i
afviklingen af togtrafikken.
Hjemmelsgrundlag
Finansloven for 2022 og
LOV nr. 565 af 10/05/2022
Godkendt
totalbudget
(Central re-
serve)
319,2 (49,1)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
16,6
2022
2026/2027
Nej
Økonomi:
Bevillingen vedrører midler afsat til forlængelse af perroner og øget kapacitet vest for stationen samt anlæg af et nyt
såkaldt ”hollandsk kryds” i perronspor 7. Projektet skal udføres sammen med andre planlagte anlægs- og fornyelsesar-
bejder på og omkring Aarhus H, og de afsatte midler vil i 2022 blive integreret med midler fra disse projekter, således at
der etableres ét samlet projekt for Aarhus H. Dette vil ske i forlængelse af den vedtagne anlægslov for det samlede Aar-
hus H-projekt, jf. nedenfor.
Aktuel status for projekt:
Aarhus H projektet er ved at udarbejde en programfaserapport, som forventes klar primo 2023. De fleste kontrakter på
forundersøgelser er indgået, og der gennemføres geotekniske boringer, opmålinger og besigtigelser.
Anlægsloven for projektet blev vedtaget af folketinget den 26. april 2022.
Flytning af Herlev Station
Ved at forskyde S-togsperronen mod vest til en ny placering tæt på letbanestationen og Herlev by-
midte kan der skabes større sammenhæng mellem S-togsnettet og Hovedstadens Letbane, og pas-
sagerpotentialet for S-togstationen vil blive fordoblet.
Hjemmelsgrundlag
Finansloven for 2022
Godkendt
totalbudget
(Central re-
serve)
185,8 (28,6)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
0,0
2022
2026/2026
Nej
Økonomi:
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Projektet er planlagt til udførsel i 2026.
22
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Vendespor ved Carlsberg Station
Med anlæg af et vendespor i området øst for Carlsberg Station bliver det muligt at indsætte tre eks-
tra tog per time per retning på Frederikssundsbanen. Derved kan alle stationer på Frederikssunds-
strækningen som minimum blive betjent hvert 10. minut, og samtidig vil et vendespor understøtte
en robust trafikafvikling, som mindsker risikoen for forsinkelser og aflysninger.
Hjemmelsgrundlag
Finansloven for 2022
Godkendt
totalbudget
(Central re-
serve)
165,5 (24,8)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
0,0
2022
2026/2028
Ja
Økonomi:
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Som beskrevet i anlægsstatus for 1. halvår 2022 har der været et forbehold for det forventede åbningsår, da planlægnin-
gen af projektet har været under nærmere behandling i lyset af revisionen af Banedanmarks Anlægsplan oven på Infra-
strukturplan 2035. Projektet er nu planlagt til udførsel og ibrugtagning i 2028 mod tidligere 2026. Baggrunden for æn-
dringen er det høje anlægsniveau på S-banen i 2026.
Opgradering af Hillerød Station
Der gennemføres en opgradering af Hillerød Station, så det bliver muligt at forlænge Lokalbanens
nordlige linjer fra Helsingør, Gilleleje og Tisvildeleje fra Hillerød til den nye station Favrholm ved
det kommende Nyt Hospital Nordsjælland. Samtidig vil opgraderingen give mulighed for direkte
samdrift mellem Frederiksværkbanen og de nordlige baner.
Hjemmelsgrundlag
Finansloven for 2022
Godkendt
totalbudget
(Central re-
serve)
335,3 (51,6)
Forbrug per Påbegyndel-
01.07.2022
sesår
0,0
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægssta-
åbningsår
tus
2026/2027
Ja
Økonomi:
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Som beskrevet i anlægsstatus for 1. halvår 2022 har der været et forbehold for det forventede åbningsår, da planlægnin-
gen af projektet har været under nærmere behandling i lyset af revisionen af Banedanmarks Anlægsplan oven på Infra-
strukturplan 2035. Projektet er nu planlagt til hovedudførsel i 2026 og 2027. Projektet ibrugtages derfor i 2027 mod en
tidligere forventning om 2026. Ændringen skyldes, at de sportekniske dele af projektet med fordel udføres sammen
med fornyelsen af Hillerød Station, som er blevet udskudt fra 2025 til 2027 af hensyn til blandt andet adgangsforhold til
Lokaltogs værksted.
23
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
6 GHz-frekvensbånd på S-banen
S-banens nye signalsystem benytter en del af 6 GHz-frekvensbåndet til signalstyring, men må som
følge af ny EU-regulering flytte til et andet frekvensbånd. Projektet ændrer derfor CBTC-systemets
frekvensbånd til ITS-bybanebåndet, så der ikke er overlap mellem de nye 6 GHz-WiFi-signaler og
CBTC-systemet.
Hjemmelsgrundlag
Finansloven for 2022
Godkendt
totalbudget
(Central re-
serve)
100,8 (0,0)
Væsentlige æn-
Oprindeligt/
Forbrug per Påbegyndel-
dringer siden
nuværende
01.07.2022
sesår
seneste Anlægssta-
åbningsår
tus
0,0
2022
2025/2025
Nej
Økonomi:
Bevilling til projektet er givet med finansloven for 2022. Der blev i forbindelse med Infrastrukturplan 2035 afsat en
ramme på 100 mio. kr., som dog var estimeret med store forbehold. Projektets samlede pris afhænger af den løsning,
der vælges for projektet, jf. nedenfor.
Aktuel status for projekt:
Banedanmark undersøger p.t. de nærmere rammer omkring Siemens’ tilbud på løsning, og projektet er derfor fortsat
under afklaring.
24
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.1.2 Anlægsprojekter på baneområdet udført af selskaber.
Tabel 2.1.2 Anlægsprojekter på baneområdet udført af selskaber
(mio. kr. 2022-
priser)
Øresundsperroner
på Ny Ellebjerg Sta-
tion
Udvidelse af Køben-
havns Lufthavns
Station
Forskønnelse af
Nørreport Station
Modernisering af
København H og
området ved Re-
ventlowsgade
Totalud- Projektbe-
gift
villing
438,8
359,3
Overholdelse af
Forbrug per
projektbevil-
01.07.22
ling
Ja
23,0
Disponeret
projektreserve
0,0
Åbningsår
Væsentlig
ændring
1
Nyt projekt
2025
605,0
25,2
511,9
25,2
Ja
Ja
82,6
0,0
4,8
0,0
2025
2025
Nyt projekt
Nej
216,8
216,8
Ja
0,0
0,0
2027
Nej
Øresundsperroner på Ny Ellebjerg Station
Jf. Aftale om Infrastrukturplan 2035 gennemføres der anlæg af Øresundsperroner og en tunnelfor-
bindelse på Ny Ellebjerg Station, som dermed bliver et stort knudepunkt for den kollektive trans-
port ind, ud og i Hovedstaden. Projektet udføres af Metroselskabet.
Hjemmelsgrundlag
Finansloven 2022
Godkendt
totalbudget
(Central re-
serve)
438,8 (79,5)
Forbrug per
01.07.2022
23,0
Påbegyn-
delsesår
2023
Oprindeligt/
nuværende
åbningsår
2025/2025
Væsentlige æn-
dringer siden se-
neste Anlægssta-
tus
Nyt projekt
Økonomi:
Totalbevillingen forventes overholdt.
Aktuel status for projekt:
Detailprojektering er igangsat samt udarbejdelse af udbudsmateriale. Projektet forventes udbudt ultimo 2022.
25
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Udvidelse af Københavns Lufthavns Station
Det overordnede formål er at øge kapaciteten på Øresundsbanen ved at fjerne en flaskehals i det
eksisterende sporlayout. Projektet forbereder Øresundsbanen til, at Femern Bælt forbindelsen åb-
ner hvormed der forventes en øget godstransport, herunder en stigning i antallet af godstog til og
fra Sverige.
Projektet udføres af Sund & Bælt A/S.
Hjemmelsgrundlag
Godkendt
totalbudget
(Central re-
serve)
605,0 (93,1)
Forbrug per
01.07.2022
82,6
Påbegyn-
delsesår
2019
Oprindeligt/
nuværende
åbningsår
2025/2025
Væsentlige æn-
dringer siden se-
neste Anlægssta-
tus
Nyt projekt
Lov nr. 588 af 24. juni 2005
om Sund og Bælt Holding
A/S
Økonomi:
Forbrugt per 01.07.2022 skal ses i sammenhæng med at Sund & Bælt Holding siden 2019 har afsøgt forskellige mulig-
heder for gennemførelse af projekt med retningsdrift. Herudover er gennemført miljøarbejder for at klarlægge krav om
miljøkonsekvensvurderings pligt.
Projektet er tildelt støtte fra INEA/CEF på op til 3,99 mio. EUR for planlægning, heraf er modtaget 50% af støttebelø-
bet.
Projektet udføres af A/S Øresund i regi af Sund & Bælt Holding.
Aktuel status for projekt:
Projektet er i gang med analyse- og planlægningsfasen (myndighedsprojekt og udbudsprojekt).
Forskønnelse af Nørreport Station
Forskønnelse af perroner, perronvægge, trapper og belysning samt forenklet og forbedret renhold
med fjernelse af lugtgener og graffiti skal gøre stationen til et mere trygt og behageligt sted. Projek-
tet udføres af DSB.
Hjemmelsgrundlag
Infrastrukturplan 2035
Økonomi:
Totaludgiften forventes overholdt.
Aktuel status for projekt:
DSB og Banedanmark har i efteråret 2022 fået udarbejdet et idekatalog med forslag til fysiske og tekniske løsninger, der
skal danne grundlag for den videre projektering. Realiseringer forventes påbegyndt i 2023.
Tidsrammen estimeres til
ca. 3 år med en forventet færdiggørelse i 2025.
Godkendt
totalbudget
(Central re-
serve)
25,2 (0,0)
Forbrug per
01.07.2022
0,0
Påbegyn-
delsesår
2023
Oprindeligt/
nuværende
åbningsår
2025/2025
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
26
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Modernisering af København H og området ved Reventlowsgade
Projektet omfatter en ombygning af hallen på Hovedbanegården og området ved Reventlowsgade.
Projektet udføres af DSB.
Godkendt
totalbudget
(Central re-
serve)
216,8(0,0)
Forbrug per
01.07.2022
0,0
Påbegyn-
delsesår
2023
Oprindeligt/
nuværende
åbningsår
2027/2027
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Infrastrukturplan 2035
Økonomi:
Totaludgiften forventes overholdt.
Aktuel status for projekt:
DSB har valgt rådgiver i efteråret 2022, og rådgivning med planlægning og detailprojektering er i gang. Opgaven for-
ventes udsendt i EU-udbud ultimo 2023 med prækvalifikation til entreprenører. Tidsrammen estimeres til ca. 4 år med
en forventet færdiggørelse i 2027.
27
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.2
Større fornyelsesprojekter
Totalud-
gift
Overholdelse af to-
taludgift
Forbrug per
01.07.22
Væsentlige
ændringer
Åbningsår
Tabel 2.2 Større fornyelsesprojekter på baneområdet
(mio. kr. 2022-priser)
Sporfornyelse af Slagelse st. og dele af
strækningen mellem Fjenneslev og Forlev
629,5
Ja
563,1
Nej
2022
Sporfornyelse København-Høje Taastrup
Sporfornyelse ved Struer st.
524,9
141,1
Ja
Ja
Nej, men inden for
303,8
59,4
Nej
Nej
2022
2022
Sporfornyelse Slagelse-Korsør
251,8
forelæggelsesgræn-
sen
37,3
Nej
2024
Sporfornyelse Roskilde-Ringsted
Sporfornyelse Hobro-Aalborg
FTN Fiberkabelinfrastruktur Skjern-Hol-
stebro
Sporfornyelse Aarhus-Langå
Ny Svanemøllen omformerstation
Brofornyelse København-Høje Taastrup
Sporfornyelse Nyborg-Odense
Ballastfornyelse Fredericia-Vejle
Kørestrømsfornyelse Østerport-Holte
911,0
863,9
Ja
Ja
193,7
367,6
Nej
Nej
2023
2024
73,2
Nej
75,4
Nej
Berosat
657,0
89,7
71,3
372,1
99,4
404,7
Ja
Ja
Ja
Ja
Ja
Ja
283,1
15,4
32,3
25,8
10,3
19,4
Nej
Nej
Nej
Nej
Nej
Nyt projekt
2022
2023
2022
2023
2023
2024
Anm.: ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet overholdes. "Åb-
ningsår" angiver, hvornår arbejderne i al væsentlighed er gennemført, og almindelig drift påbegyndt, idet der dog kan udestå mindre
mangelarbejder.
28
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Sporfornyelse af Slagelse Station og dele af strækningen mellem Fjenneslev og
Forlev
Fornyelsen af sporene og afledte sikrings-, kørestrøms- og stærkstrømsarbejder udføres for at op-
retholde det nuværende trafikomfang uden øgede vedligeholdelsesomkostninger og nedsættelse af
hastighed. Projektet gennemfører samtidig en forenkling af stationens layout med sigte på optime-
ret fremtidigt vedligehold.
Godkendt
totalbudget
(Central re-
serve)
629,5
Forbrug per
01.07.2022
563,1
Påbegyn-
delsesår
2018
Oprindeligt/
nuværende
åbningsår
2020/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 15 af 8. november 2018
Akt. 206 af 18. juni 2020
Økonomi:
Projektets bevilgede totaludgift blev øget med 89,7 mio. kr. i 2020, jf. akt. 206 af 18. juni 2020. Endvidere blev arbej-
derne på Slagelse station udskudt på grund af forsinkelser i den sikringstekniske projektering. Samtidig var der en
række merudgifter i projektet.
Aktuel status for projektet:
Sporinfrastrukturen på Slagelse Station er henover anden halvdel af 2021 blevet fornyet og idriftsat som planlagt. Fuld
sikringsteknisk ibrugtagning af Slagelse St. er sket i 2. kvartal (5. juni) som planlagt.
Sporfornyelse København-Høje Taastrup
Fornyelsen af sporene og afledte sikrings-, kørestrøms- og stærkstrømsarbejder udføres for at op-
retholde det nuværende trafikomfang uden øgede vedligeholdelsesomkostninger og nedsættelse af
hastighed.
Godkendt
totalbudget
(Central re-
serve)
524,9
Forbrug per
01.07.2022
303,8
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 82 af 10. december 2020
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Projektet har ibrugtaget fire etaper i første udførelsesår i 2021, mens de sidste fire etaper er gennemført i 2022. Primo
2023 er status at der udestår mindre restarbejder.
29
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Sporfornyelse ved Struer Station
Der skal laves sporfornyelse på stationen, så den funktionsmæssigt, sikkerhedsmæssigt og trafikalt
lever op til nuværende standarder for jernbanen.
Godkendt
totalbudget
(Central re-
serve)
141,1
Forbrug per
01.07.2022
59,4
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 238 af 20. maj 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Projektet er udført og sporet er idriftsat til tiden den 8. august. Projektet er udført inden for det godkendte budget.
Sporfornyelse Slagelse-Korsør
Projektets overordnede formål er fornyelse af strækningen, som sikrer en stabil drift uden ha-
stighedsnedsættelser og øget vedligehold.
Godkendt
totalbudget
(Central re-
serve)
251,8
Forbrug per
01.07.2022
37,3
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2022/2024
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 252 af 3. juni 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Ændringen af projektets udførelse fra 2022 til 2023-24, jf. Anlægsstatus 1. halvår 2022, indebærer merudgifter til
blandt andet omprojektering, projektstyring mv. Dette gør – sammen med visse øvrige, allerede konstaterede merudgif-
ter i projektet – at den bevilgede totaludgift på 251,8 mio. kr. (2022-priser) ikke forventes overholdt. Merudgifterne
holder sig dog under forelæggelsesgrænsen for fordyrede projekter. Det bemærkes imidlertid, at den aktuelle situation
med stor efterspørgsel på jernbaneydelser kombineret med store prisstigninger inden for materialer og følgevirkninger
af krigen i Ukraine gør, at der er væsentlig risiko for, at forelæggelsesgrænsen overskrides, og at den bevilgede totalud-
gift skal forhøjes i form af et nyt aktstykke.
Aktuel status for projektet:
Projektet har været sendt i entreprenørudbud, hvor der ikke kom nogen bud. Banedanmark arbejder nu på en replan-
lægning af projektet (med udførelse i 2023-24 i stedet for i 2022) og udarbejdelse af nyt udbudsmateriale.
30
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Sporfornyelse Roskilde-Ringsted
Projektets overordnede formål er at sikre, at strækningen funktionsmæssigt, sikkerhedsmæssigt og
trafikalt lever op til nuværende standarder uden forøgede vedligeholdelsesomkostninger.
Godkendt
totalbudget
(Central re-
serve)
911,0
Forbrug per
01.07.2022
193,7
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 253 af 3. juni 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Der er indgået entreprisekontrakt i februar 2022. Arbejderne påbegyndtes i maj. Henover sommeren er der opstået for-
sinkelser i projektet, da entreprenøren ikke har udført de planlagte arbejder. Der er indgået aftale om gensidig opsi-
gelse, som er under formalisering. En andel af de planlagte arbejder i 2022 vil som følge af forsinkelsen blive flyttet til
2023 – hvor projektet allerede havde planlagt andre arbejder. Arbejderne udbydes i forventeligt tre fagentrepriser.
Sporfornyelse Hobro-Aalborg
Sporfornyelse af strækningen Hobro-Aalborg skal sikre, at den funktionsmæssigt, sikkerhedsmæs-
sigt og trafikalt lever op til nutidig standard.
Godkendt
totalbudget
(Central re-
serve)
863,9
Forbrug per
01.07.2022
367,6
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
åbningsår
2020 og
2022/2020 og
2024*
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 92 af 30. januar 2020
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Projektet har gennemført sporombygningen på fri strækningen mellem Hobro og Aalborg. Næste aktivitet vil være for-
nyelse af Aalborg station. Der udsendes entreprenørudbud vedrørende Aalborg Station i 2023.
Sporombygningen af Aalborg station udføres i 2024 i samme spærringer som en række øvrige grænsefladeprojekter
(Vesterbro nord for stationen, Mundelstrup, Langå og Skørping stationer, samt en del brorenoveringer på strækningen
Hobro-Aalborg). Åbningen efter afslutning af projektet i 2024 vil ske i ERTMS-teknologi fra Lindholm til stationsgræn-
sen i Aarhus.
31
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
FTN Fiberkabelinfrastruktur Skjern-Holstebro
Projektet har til formål at nedgrave en ny fiberkabelinfrastruktur, som skal understøtte Banedan-
marks administrative og tekniske systemer samt Signalprogrammet.
Godkendt
totalbudget
(Central re-
serve)
73,2
Forbrug per
01.07.2022
75,4
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
åbningsår
2021/2021
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 208 af 18. juni 2020
Økonomi:
Banedanmark har – som redegjort for i Anlægsstatus for 1. halvår 2022 – været nødt til at sætte projektet i bero og in-
stallere midlertidig fiber grundet væsentlige merudgifter konstateret i løbet af sensommeren 2021. Den efterfølgende
gennemgang af projektets økonomi har vist, at projektet ikke kan færdiggøres inden for den bevilgede totaludgift på
73,2 mio. kr. (2022-priser).
Der skulle som led i projektet etableres ca. 73 km fiberkabelinfrastruktur på strækningen Skjern-Holstebro, og der ude-
står etablering af fiberkabelinfrastruktur på ca. 21 km af strækningen.
Det er under nærmere afklaring, hvordan den resterende fiberkabelinfrastruktur bedst etableres på strækningen i lyset
af de konstaterede forsinkelser og merudgifter. Når dette er afklaret, vil en revideret plan for projektets udførelse, her-
under totaludgiften, skulle forelægges Finansudvalget. Der arbejdes på at undersøge muligheden for at udføre de reste-
rende arbejder sammen med sporfornyelsen i 2025.
Aktuel status for projektet:
Projektet er åbnet/ibrugtaget i 2021, dog med anvendelsen af en midlertidig fiber på de udestående dele af strækningen.
Det endelige ibrugtagningstidspunkt for den permanente løsning udestår dog fortsat.
Der er i 2022 afholdt nødvendige udgifter på 3,0 mio. kr. til et forlig med projektets entreprenør i forlængelse af, at Ba-
nedanmark i 2021 opsagde kontrakten med entreprenøren i lyset af førnævnte konstaterede merudgifter.
I januar 2023 udføres et 1-års gennemsyn, hvor Entreprenøren forelægges fejl og mangler.
32
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Sporfornyelse Aarhus-Langå
Sporfornyelse af strækningen Aarhus-Langå skal sikre, at den funktionsmæssigt, sikkerhedsmæs-
sigt og trafikalt lever op til nutidig standard. Projektet omfatter skinne- og svelleudveksling, bal-
lastrensning og bundudskiftning samt fornyelse af sporskifter og etablering af ekstra sporskifte-
drev. Dertil kommer visse afledte arbejder.
Godkendt
totalbudget
(Central re-
serve)
657,0
Forbrug per
01.07.2022
283,1
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 3 af 7. oktober 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Banedanmark udførte i perioden 1. april 2022 til 26. september 2022 sporfornyelse af den dobbeltsporede strækning
Aarhus – Langå, i alt ca.42,7 km per spor. I alt blev der udskiftet ca. 171 km skinner (ca. 85,5 km spor), ca. 138.000 svel-
ler, 11 sporskifter (samt fornyet og genindbygget fire sporskifter), ca. 85 km ballastrensning (heraf ca. 13,7 km med ny
underballast), samt afvanding med ca. 10 km dræn og 25 km grøfter.
Udførelsen forløb planmæssigt. Samtidigt med sporfornyelse er der udført hastighedsopgradering Aarhus-Langå.
Ny Svanemøllen omformerstation
Der gennemføres en fornyelse af omformerstationen ved Svanemøllen station på S-banen i Køben-
havn med henblik på at fremtidssikre driften for S-banen i den centrale del af København. Fornyel-
sen består af anlæg af en ny omformerstation til erstatning for den nuværende omformerstation,
som senere nedrives, når den nye omformerstation er i drift.
Godkendt
totalbudget
(Central re-
serve)
89,7
Forbrug per
01.07.2022
15,4
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 65 af 2. december 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Den 6. december 2021 blev der indgået kontrakt om totalentreprise på projektet og projekteringsfasen pågår. Udførel-
sen er opstartet som planlagt i juni 2022 med nedrivning af de eksisterende liggehaller for at få plads til anlæggelse af
nyt kabelrørsanlæg. Derudover er fundament til omformerstationen desuden blevet udført. Etableringen af den kom-
mende omformerstation vil nu pågå frem til starten af andet kvartal 2023.
33
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Brofornyelse København-Høje Taastrup
Der gennemføres en fornyelse af fem broer på strækningen København-Høje Taastrup (fjernba-
nen), så de funktionsmæssigt, sikkerhedsmæssigt og trafikalt lever op til nuværende standarder for
jernbanen. Projektet omfatter primært følgende: udskiftning af fugtisolering (omisolering af bro-
dæk), udskiftning af beskyttelsesbeton, betonreparation på blandt andet undersiden af broerne,
samt fornyelse af kantbjælker, rækværk og dræn med videre.
Godkendt
totalbudget
(Central re-
serve)
71,3
Forbrug per
01.07.2022
32,3
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 157 af 11. februar 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projektet:
Projektet er i gang med 2. år af udførelsen. Projektets fremdrift følger planen og broarbejderne er afsluttet. Enkelte
restarbejder udestår forud for aflevering af projektet (forventes udført i 2023).
Sporfornyelse Nyborg-Odense
Der gennemføres en sporfornyelse af strækningen Nyborg-Odense, så den funktionsmæssigt, sik-
kerhedsmæssigt og trafikalt lever op til nuværende standarder for jernbanen. Projektet omfatter
blandt andet skinne- og svelleudveksling, ballastrensning og bundudskiftning på strækningen.
Godkendt
totalbudget
(Central re-
serve)
372,1
Forbrug per
01.07.2022
25,8
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 191 af 3. februar 2022
Økonomi:
Der er væsentlig risiko for, at projektet vil overskride projektbevillingen som følge af bl.a. projektændringer i løbet af
detailprojekteringen, jf. ”Aktuel status for projektet nedenfor”. Der er en kontraktuel uenighed om tolkningen af prisre-
guleringsmekanismen i den allerede indgående entreprisekontrakt. Denne er under afklaring parterne imellem. På bag-
grund af denne afklaring, kan økonomien i projektet konsolideres. Da der er tale om en fælles entreprise med delstræk-
ningen Nyborg-Odense under Hastighedsopgradering Ringsted-Odense, jf. afsnittet for dette projekt, gør samme for-
hold sig gældende for dette projekt.
Aktuel status for projektet:
Detailprojekteringen forventes blev afsluttet i september 2022 som planlagt, og projektet er planmæssigt skiftet til ud-
førelsesfasen. Projektet har inddraget entreprenøren tidligt med henblik på at kunne indarbejde eventuelle forbedrings-
forslag fra entreprenøren tidligt. Banedanmark forhandler pt. med entreprenøren om prisen på opgaven set i lyset af
bl.a. projektændringer i løbet af detailprojekteringen og tolkningen af prisreguleringsmekanismen i den allerede indgå-
ede entreprisekontrakt. Der er væsentlig risiko for, at projektet som følge heraf vil overskride projektbevillingen, hvilket
i givet fald vil blive forelagt Finansudvalget til godkendelse, såfremt overskridelsen overstiger 10 pct. Projektet er plan-
lagt udført i 2023 sammen med en hastighedsopgradering af strækningen som led i Hastighedsopgradering Ringsted-
Odense, jf. ovenfor i Anlægsstatus.
34
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Ballastfornyelse Fredericia-Vejle
Projektet omfatter fornyelse af ballasten i det ene spor på dele af strækningen Fredericia-Vejle
(ekskl. begge stationer) med henblik på en levetidsforlængelse af anlægget, så behovet for fornyelse
og vedligehold reduceres.
Godkendt
totalbudget
(Central re-
serve)
99,4
Forbrug per
01.07.2022
10,3
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 269 af 2. juni 2022
Økonomi:
Projektets forventede totaludgift inklusive korrektionstillæg på 10 pct. udgør 99,4 mio. kr. (2022-priser).
Aktuel status for projektet:
Projektet er i detailprojekteringen og er udbudt til entreprenører i fjerde kvartal 2022. På nuværende tidspunkt er pro-
jektet i genudbud, da den vindende entreprenør ligeledes vandt udbuddet på Fredericia St. og derfor trak sig fra inde-
værende projekt. Den fornyede tilbudsfrist er 24. marts 2023, og det er forventningen, at anlægsarbejdet kan udføres i
2023. Den nuværende markedssituation giver imidlertid en markant usikkerhed om såvel gennemførelsen som økono-
mien i projektet.
35
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Kørestrømsfornyelse Østerport-Holte
Projektet omfatter en fornyelse af kørestrømsanlægget på S-banestrækningen fra Østerport til
Holte (inklusive Østerport Station og ekskl. Holte Station), så kørestrømsanlægget funktionsmæs-
sigt, sikkerhedsmæssigt og trafikalt lever op til nuværende standarder for jernbanen. En fornyelse
af kørestrømsanlægget er desuden en af forudsætningerne for, at hastigheden på delstrækningen
Jægersborg-Holte kan øges i forlængelse af, at det nye signalsystem blev udrullet på delstræknin-
gen i 2018.
Godkendt
totalbudget
(Central re-
serve)
404,7
Forbrug per
01.07.2022
19,4
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2024/under af-
klaring
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nyt projekt
Hjemmelsgrundlag
Akt. 277 af 9. juni 2022
Økonomi:
Jf. nedenfor indebærer et meget dårligt udbudsresultat for hovedentreprisen vedrørende selve køreledningsanlægget, at
projektet annulleres. Finansudvalget er orienteret om annulleringen af kørestrømsfornyelse Østerport-Holte i brev af 5.
oktober 2022. Udbudsresultatet ville have medført en totaludgift for projektet, der meget væsentligt oversteg den bevil-
gede totaludgift. Det er Banedanmarks vurdering, at prisudviklingen ikke alene kan forklares med inflationen på mate-
rialer, men også må forklares med mangel på konkurrence i markedet. Således vurderes det, at den del af prisstignin-
gen, der skyldes manglende konkurrence, kan mitigeres ved at udskyde projektet, til der er mindre pres på markedet.
Der er jf. ovenfor forbrugt 19,4 mio. kr. per 1. juli 2022, hvortil kommer yderligere udgifter for ca. 15 mio. kr. frem til
projektets annullering. Derudover er der indgåede forpligtelser per ultimo august for knap 40 mio. kr. til blandt andet
indkøb af bygherreleverancer og indgået rådgiveraftale. Kun en mindre andel af sidstnævnte beløb forventes at blive
forbrugt i projektet, idet indkøbte materialer vil kunne bruges på andre projekter eller lægges på lager, indtil arbejderne
på strækningen udføres på et senere tidspunkt i form af et nyt projekt. For så vidt angår rådgiveraftale forventes der
indgået aftale om annullering af opgaven mod en vis kompensation til rådgiver.
Det samlede projekt annulleres, idet entreprisen vedrørende beskyttelses- og potentialudligning, jf. nedenfor, gennem-
føres i et nyt, særskilt projekt med en forventet totaludgift på i størrelsesordenen 30-40 mio. kr., hvilket er under græn-
sen for forelæggelse for Folketinget.
Annulleringen af projektet og senerelæggelsen af arbejderne medfører visse merudgifter til blandt andet opbevaring af
materialer, annullerede bestillinger samt vedligehold af anlægget frem til en senere fornyelse. Dertil kommer visse ud-
gifter til på ny at projektere projektet på et senere tidspunkt. I forhold til ekstraomkostningen ved at gennemføre pro-
jektet nu, vurderes en annullering og senerelæggelse dog at være det økonomisk optimale.
Aktuel status for projektet:
Udbud for beskyttelses- og potentialudligningsarbejder (BPU) samt selve kørestrømsanlægget blev udsendt som plan-
lagt i juni 2022 med planlagt kontraktunderskrivelse i september måned. Bedste og eneste tilbud på opgaven vedrø-
rende kørestrømsanlægget, modtaget i september 2022, oversteg bygherreoverslaget meget væsentligt. På baggrund af
dette annulleres kørestrømsprojektet med henblik på udførelse på et senere tidspunkt, hvilket er under nærmere afkla-
ring. Det vurderes dog vanskeligt at prioritere udførelse af projektet før 2030 grundet den store aktivitet på S-banen
frem mod 2030. Kontrakt vedrørende BPU-arbejder blev underskrevet den 6. oktober 2022, da grænsefladeprojekter er
afhængig af arbejdets gennemførelse.
36
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.3
Åbnede projekter med mindre færdiggørelse siden seneste An-
lægsstatus
Projektet indeholdt i nedenstående tabel er åbnede/ibrugtagne. Projekterne vil udgå ved næste An-
lægsstatus.
Tabel 2.3 Åbnede eller ibrugtagne projekter på baneområdet
Projekt
Ibrugtagningsår
Totalbudget
Overholdelse af
bevilling
Ja
Sporfornyelse Ringsted-Nykøbing F. inklusive
Nykøbing F. Station
2022
188,4
Projektet omfattede en sporombygning af strækningen Ringsted-Nykøbing Falster, inklusive Nykøbing Falster Station,
herunder primært skinne- og svelleudveksling, ballastrensning, sporskifter og afvanding på strækningen.
Eneste udestående er 1-årsgennemgang (justeringsarbejder), hvilket udføres et år efter ibrugtagning.
2.4
Fornyelse og vedligehold
2022
3.386,4
-
-
2023
3.158,0
-
-
2024
3.158,5
-
-
2025
3.808,6
-
-
2026-2035
36.025,5
-
-
Total
49.537,0
-
-
Tabel 2.4 Fornyelse og vedligeholdelse af jernbanen
mio. kr., 2022-priser
Bevilling (netto)
Forbrug
Merforbrug
Der er med Aftale mellem regeringen, Venstre, Dansk Folkeparti, Socialistisk Folkeparti, Radikale
Venstre, Enhedslisten, Det Konservative Folkeparti, Nye Borgerlige, Liberal Alliance, Alternativet
og Kristendemokraterne om Infrastrukturplan 2035 af juni 2021 afsat yderligere 12,6 mia. kr.
(2022-pl) i perioden 2022-2035 til en øget fornyelses- og vedligeholdelsesindsats. Denne merbevil-
ling er afspejlet i finansloven for 2022, og ”Bevilling (netto)” i ovenstående tabel viser bevillingsaf-
løbet på § 28.63.05. Banedanmark – fornyelse og vedligeholdelse af jernbanenettet på finansloven
for 2022.
Der arbejdes p.t. på metode til løbende opfølgning og afrapportering på fornyelses- og vedligehol-
delsesindsatsen.
37
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
2.5
Igangværende undersøgelser på baneområdet
Tabel 2.5 | Igangværende undersøgelser på baneområdet
Undersøgelse
Kapacitetsudvidelse og hastighedsopgradering ved
Ringsted
Ny jernbane mellem Aarhus og Silkeborg
Forenkling af Københavns Hovedbanegård
Strategisk analyse af metrodrift på Kystbanen
Ladeinfrastruktur til batteritog i Holstebro og
Skjern
Strategisk analyse af ladeinfrastruktur til batteritog
på statslige baner
Strategisk analyse af vigespor på Svendborgbanen
Vendespor ved Københavns Lufthavn Station
Overhalingsspor ved Kalvebod
Hjemmels-
grundlag
FL22
FL22
FL22
FL22
FL22
Igangsættelsesår
Færdiggørelsesår
2021
2022
2021
2021
2022
2024
2025
2024
2024
2023
FL22
FL22
FL22
FL22
2022
2022
2022
2022
2023
2024
2023
2023
38
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
3.
Veje
Afsnit 3.1 giver en status for igangværende større anlægsprojekter under gennemførelse. Afsnit 3.2
giver en status for større vedligeholdelsesprojekter på vejområdet. Af afsnit 3.3 fremgår en status
for projekter der er færdiggjort siden sidste Anlægsstatus Afsnit 3.4 giver en status for efterslæbs-
nedbringelse mv.
I kapitel 7 gives en oversigt over puljeprojekter på vejområdet under Transportministeriet.
I bilag 2 findes en oversigt over den geografiske placering af igangværende større anlægsprojekter
på statsvejnettet.
Boks 4 | Markedssituationen på vejområdet
Vejdirektoratet har i første halvår 2022 gennemført 16 udbud, hvilket er på niveau med gennem-
snittet for antal af udbud per halvår for de sidste 5 år. I første halvår 2022 er den samlede tilbuds-
sum på de 16 entrepriser på 2,7 mia. kr., hvilket er det højeste niveau i fem år. Dette skyldes udbud-
det af entreprisen på Nordhavnstunnel, hvor den vindende tilbudspris var på 2,6 mia. kr. De vin-
dende tilbudssummer på de tre største udbud udgjorde tilsammen 98,7 pct. af den samlede volu-
men. Budinteressen på de 16 udbud lå på mellem 2 og 9 tilbud med et gennemsnit på 3,7 bydende
på tværs af entreprisestørrelser. Dette svarer til gennemsnittet per halvår for de seneste 5 år.
Budinteressen på de udbudte entrepriser vurderes derfor fortsat at være tilfredsstillende, men der
er til gengæld flere observationer, hvor tilbudspriserne er højere end Vejdirektoratets overslag.
Særligt på de tre største projekter har de vindende tilbudspriser været væsentligt højere end over-
slagene. De seneste 5 år har de vindende tilbudspriser ellers i gennemsnit ligget under Vejdirekto-
ratets egne overslag. Der er tilmed eksempler på udbud, der blev annulleret, fordi tilbudsprisen var
væsentlig højere end bygherreoverslagene. Dette ses på trods af, at Vejdirektoratet i nogle udvalgte
udbud valgte at fjerne fastprisperioden og indarbejde andre tiltag for at reducere entreprenørens
risikotillæg i forbindelse med prissætning. Disse tiltag kan også være en medvirkende forklaring
på, at tilbudspriserne i flere udbud fortsat er på niveau med Vejdirektoratets forventninger.
At priserne er højere end tidligere vurderes at skyldes de prisstigninger, der generelt er observeret i
2022, hvor særligt materialepriserne på produkter som jern, stål, beton, aluminium, oliebaserede
produkter og energi er steget betragteligt. På igangværende entrepriser er Vejdirektoratet blevet
mødt med flere krav om godtgørelse for ekstraordinære prisstigninger end normalt. Det er de
samme tilbagemeldinger markedet giver som argumentation for de højere tilbudspriser i udbuds-
sammenhæng.
A
39
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
3.1
Større vejanlægsprojekter under gennemførelse
For mere information om projekterne henvises der til Vejdirektoratets hjemmeside.
Tabel 3.1 | Økonomioversigt over Vejdirektoratets anlægsprojekter under gennemførelse
(mio. kr. i 2022-priser)
Overhol- Projekt-
Total-
delse af to-
bevil-
udgift
taludgift
ling
4.405,6
Ja
3.724,2
Overhol-
delse af
projektbe-
villing
Nej
Væsent-
lige æn-
dringer
2
Ja
Dispo-
neret
projekt-
reserve
74%
Åbningsår
Storstrømsbroen
Udbygning af Rute 11 gen-
nem Ribe (Ribe Omfartsvej)
Udvidelse af Vestfynske Mo-
torvej (Nr. Aaby-Odense V)
Nordhavnstunnel
1)
Kalundborgmotorvejens 3.
etape
Udbygning af E45/E20 mel-
lem Fredericia S - Kolding
Udbygning af E45, Vejle
(Hornstrup) - Skanderborg S
Udbygning af E45, Aarhus S
- Aarhus N
Ombygning af tilslutningsan-
læg på E45 Aarhus N - Ran-
ders N
Udvidelse af Hillerødmotor-
vejens forlængelse til motor-
vej
Opgradering til 2+1 vej mel-
lem Ålbæk og Skagen
2025 (vej),
2027 (bane)
2023
196,9
Ja
166,3
Ja
Nej
60%
2.454,3
3.460,6
1.844,4
Ja
Ja
Ja
2.068,3
2.935,0
1.764,2
Ja
Nej
Ja
Nej
Ja
Nej
0%
50%
0%
2022
2027
2028
550,0
Ja
531,0
Ja
Nej
0%
2028
3.293,6
Ja
3.150,4
Ja
Nej
3%
2027
2.198,0
Ja
2.102,4
Ja
Nej
2%
2027
225,9
Ja
216,1
Ja
Nej
17%
2025
860,6
Ja
823,2
Ja
Nej
12%
2027
216,5
Ja
207,1
Ja
Nej
11%
2026
Anm: ”Totaludgift” svarer til den samlede bevilling (inklusive projekt- og central anlægsreserve) på seneste finanslov. ”Projektbevilling”
svarer til den afsatte bevilling på Vejdirektoratets egen konto (dermed inklusive projektreserve men ekskl. central anlægsreserve). "Di-
sponeret projektreserve" angiver andelen af projektreserven inklusive efterkalkulationsbidraget, som der p.t. er disponeret over. Ӂb-
ningsår” er som udgangspunkt året for ibrugtagning af den nye infrastruktur og ikke nødvendigvis året for anlægsarbejdernes færdiggø-
relse.
1) Anlægsprojektet Nordhavntunnel udføres af Vejdirektoratet for Københavns Kommune. Kommunen kompenserer Vejdirektoratets
udgifter til projektet. Vejdirektoratet disponerer over projektets ankerbudget, hvilket i dette behandles som projektets projektbevilling -
til trods for at der ikke er tale om bevilling i gængs forstand. Københavns Kommune disponerer over projekts K2B-reserve/centrale re-
serve.
2) Kolonnen vedrørende, om der har været Væsentlige ændringer siden seneste Anlægsstatus. Væsentlige ændringer indbefatter blandt
andet forsinkelser og fordyrelser. På side 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
40
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Storstrømsbroen
Anlæg af en ny kombineret vej- og dobbeltsporet jernbanebro over Storstrømmen skal sikre den
fremtidige kapacitet i denne centrale jernbanekorridor til Europa.
Godkendt
totalbudget Forbrug per
(Central re- 01.07.2022
serve)
4.405,6
(681,4)
1.818,3
Påbegyn-
delsesår
Oprindeligt/
nuværende
åbningsår
2022 (vej) 2023 (bane)/
2025 (vej) 2027 (bane)
Væsentlige æn-
dringer siden
seneste An-
lægsstatus
Ja
Hjemmelsgrundlag
Lov 737 af 1. juni 2015
2018
Økonomi:
Væsentlig ændring: Et træk på hele projektets eget bidrag til den centrale anlægsreserve, svarende til 20 pct. af totalud-
giften, er i september 2022 blevet godkendt.
Projektets totaludgift på 4.405,6 mio. kr. forventes overholdt.
Aktuel status for projekt:
De første 4 præfabrikerede brodragere er færdigstøbt, mens de følgende 3 pågår i serieproduktion. Ved broens sydlige
brofæste ved Orehoved er de første to brofag, der bliver anlagt på stedet, nu færdigstøbt.
Til vands er de permanente betonarbejder i den centrale pylon påbegyndt, mens der fortsat pågår placering af funda-
menter på havbunden samt montage og sammenstøbning af bropilleelementer.
Det er fortsat Vejdirektoratets vurdering, at vejforbindelsen kan åbne ultimo 2025, og at jernbaneforbindelsen tidligst
vil kunne ibrugtages i 1. kvartal 2027.
Udbygning af Rute 11 gennem Ribe
Projektet skal afhjælpe fremkommelighedsproblemer på den mest belastede strækning på rute 11
gennem Ribe by. Projektet indebærer en udbygning af en strækning på den eksisterende rute 11 til
to spor i hver retning. Renovering af den eksisterende bro over Ribe å sættes i bero.
Godkendt
totalbudget Forbrug per
(Central re- 01.07.2022
serve)
196,9 (30,6)
139,8
Påbegyn-
delsesår
Oprindeligt/
nuværende
åbningsår
2020/2023
Væsentlige æn-
dringer siden
seneste An-
lægsstatus
Nej
Hjemmelsgrundlag
Akt. 24 af 1. december
2016
2019
Økonomi:
Projektbevillingen på 170,7 mio.kr. forventes overholdt.
Aktuel status for projekt:
Forligskredsen bag Infrastrukturplan 2035 har indtil videre besluttet at sætte renoveringen af den eksisterende bro i
bero. Det gøres med henblik på, at man lokalt kan komme længere med konkretiseringen af de planer for området, der
arbejdes med. Når der fra lokal side foreligger en sådan afklaring, vil det være op til forligskredsen bag infrastrukturaf-
talen at beslutte den videre proces for projektet. Selve vejudbygningsarbejdet inklusive jernbanekrydsningen blev af-
sluttet i december 2020 med udlægning af slidlag i juni 2021.
41
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Udvidelse af Vestfynske Motorvej, Nr. Aaby-Odense V.
Formålet med udvidelsen af E20 på Vestfyn er at forbedre fremkommelighed og mindske trængsel,
samt fremme produktivitet og vækst.
Hjemmelsgrundlag
Godkendt
totalbudget
(Central re-
serve)
2.454,3 (386,0)
Forbrug per
01.07.2022
897,6
Påbegyn-
delsesår
2018
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste An-
lægsstatus
Nej
Lov nr. 524 af 27. maj 2010
Økonomi:
Projektbevillingen på 2.068,3 mio. kr. forventes overholdt.
Aktuel status for projekt:
Anlægsarbejderne på strækningen Nr. Aaby-Gribsvad er afsluttede og strækningen er taget i brug i slutningen af okto-
ber 2022. Det skal dog bemærkes, at der i april 2023 vil blive udrullet nyt slidlag og at der i øvrigt vil pågå støjskærms-
arbejde på strækningen.
Nordhavnstunnel
Projektet etablerer en tunnel under Svanemøllebugten som vil forbedre tilgængeligheden for trafik-
ken til og fra Nordhavn. Yderligere forberedes Nordhavnstunnel til videreførelse af en ny Østlig
Ringvej.
Godkendt
totalbudget
(K2B)
3.460,6 (526)
Forbrug per
01.07.2022
Påbegyn-
delsesår
Oprindeligt/
nuværende
åbningsår
2027/2027
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Ja
Hjemmelsgrundlag
Lov 57 af 19. december 2020
Akt. nr. 55 af 25. november 2021
264,3
2020
Økonomi:
Projektets styregruppe har i august 2022 godkendt, at der kan disponeres over yderligere 415 mio. kr. af projektets cen-
trale reserve (K2B). Reserven håndteres af Københavns Kommune som projektejer. Behovet for disponering af K2B-
reserven skyldes primært, at licitationen for totalentreprisen for tunnelen var dyrere end forudsat, hvilket primært skal
henføres til prisudviklingen på beton og stål. Fordyrelsen var forventet og afholdes inden for projektets økonomiske
rammer.
Projektets totaludgift på 3.460,6 mio. kr. forventes overholdt.
Aktuel status for projekt:
Entrepriserne for erstatningshavn, nedrivning og adgangsvej ved Strandvænget er afleveret. Totalentreprisen for tunne-
len og hovedentreprise for mekaniske og elektriske installationer (SCADA) er tildelt og igangsat. Tildeling af totalentre-
prisen er ca. 6 måneder tidligere end oprindeligt planlagt.
42
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Kalundborgmotorvejens 3. etape
Med projektet bliver den eksisterende landevej mellem Knabstrup og Svebølle opgraderet og ud-
bygget til motorvej, og der anlægges ca. 9 km ny motorvej mellem Svebølle og Kalundborg.
Godkendt
totalbudget
(Central re-
serve)
1.844,4 (80,2)
Forbrug per
01.07.2022
5,5
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2028/2028
Væsentlige æn-
dringer siden
seneste An-
lægsstatus
Nej
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 1.764,2 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er tildelt. Der pågår aktuelt en opdatering af den gennemførte miljøkonsekvensvurdering fra
2012.
Udbygning af E45/E20 mellem Fredericia S - Kolding
For at afhjælpe trængsel udvides den 7 km lange motorvejsstrækning nord om Kolding til hhv. 6 og
8 spor. Som led i projektet flyttes den eksisterende støjafskærmning, og ca. 1 km eksisterende støj-
vold forhøjes.
Hjemmelsgrundlag
Afventer anlægslov
Godkendt
totalbudget
(Central re-
serve)
550,0 (24,0)
Forbrug per
01.07.2022
0,0
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2028/2028*
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Projektbevillingen på 531,0 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er tildelt. Der pågår aktuelt en opdatering af den gennemførte miljøkonsekvensvurdering fra
2012.
* Ved en fejl blev
oprindeligt åbningsår
ved Anlægsstatus for 1. halvår 2022 angivet som 2027. Denne fejl er nu rettet, og er i overens-
stemmelse med FL22.
43
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Udbygning af E45, Vejle (Hornstrup) – Skanderborg S
For at afhjælpe trængsel udvides den 38 km lange motorvejsstrækning mellem Vejle og Skander-
borg S fra 4 til 6 spor. Som led i projektet etableres der ca. 5,8 km støjskærm og ca. 1,8 km støjvold.
Hjemmelsgrundlag
Anlægslov 148 af 19. maj
2022
Godkendt
totalbudget
(Central re-
serve)
3.293,6 (143,2)
Forbrug per
01.07.2022
12,2
Påbegyndel-
sesår
2022
Oprindeligt/
nuværende
åbningsår
2027/2027*
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Projektbevillingen på 3.150,4 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er tildelt. Anlægslov L 148 er vedtaget den 19. maj 2022. Signalanlæg ved tilslutningsanlæg (TSA)
57 Horsens S og TSA 55 Horsens N er etableret og taget i brug.
* Ved en fejl blev
oprindeligt åbningsår
ved Anlægsstatus for 1. halvår 2022 angivet som 2026. Denne fejl er nu rettet, og er i overens-
stemmelse med FL22.
Udbygning af E45, Aarhus S – Aarhus N
For at afhjælpe trængsel udvides den 16 km lange motorvejsstrækning mellem Aarhus S og Aarhus
N fra 4 til 6 spor. Som led i projektet opsættes ca. 5 km støjskærm og der etableres ca. 3,5 km støj-
volde.
Godkendt
totalbudget
(Central re-
serve)
2.198,0 (95,6)
Forbrug per
01.07.2022
Påbegyndel-
sesår
Oprindeligt/
nuværende
åbningsår
2027/2027*
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Anlægslov 148 af 19. maj
2022
13,1
2022
Økonomi:
Projektbevillingen på 2.102,4 mio. kr. forventes overholdt.
Aktuel status for projekt:
Anlægslov nr. 148 er vedtaget den 19. maj 2022. Brorådgiverudbud er tildelt. Detailprojektering pågår, og anlægsarbej-
derne forventes påbegyndt 2023.
* Ved en fejl blev
oprindeligt åbningsår
ved Anlægsstatus for 1. halvår 2022 angivet som 2026. Denne fejl er nu rettet, og er i overens-
stemmelse med FL22.
44
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Ombygning af tilslutningsanlæg på E45 Aarhus N – Randers N
For at afhjælpe nuværende og fremtidige trængselsproblemer i forbindelse med de tre tilslutnings-
anlæg på E45 Nordjyske Motorvej ved Randers ombygges og kapacitetsudvides tilslutningsanlæg-
gene.
Godkendt
totalbudget
(Central re-
serve)
225,9 (9,8)
Forbrug per
01.07.2022
Påbegyndel-
sesår
Oprindeligt/
nuværende
åbningsår
2025/2025
Væsentlige æn-
dringer siden se-
neste Anlægssta-
tus
Nej
Hjemmelsgrundlag
Vejloven nr. 1520 af 27.
dec. 2014
2,6
2022
Økonomi:
Projektbevillingen på 216,1 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er tildelt. Detailprojektering pågår, og anlægsarbejderne forventes påbegyndt i 2024.
Udvidelse af Hillerødmotorvejens forlængelse til motorvej
For at afhjælpe trængsel udvides den eksisterende 13 km lange motortrafikvej til en 4-sporet mo-
torvej. I projektet indgår etablering af ca. 5 km støjskærm og forhøjelse af ca. 1 km støjvold.
Godkendt
totalbudget
(Central re-
serve)
860,6 (37,4)
Forbrug per
01.07.2022
3,4
Påbegyndel-
sesår
2022
Oprindeligt/
nuværende
åbningsår
2027/2027
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Anlægslov 148 af 19. maj
2022
Økonomi:
Projektbevillingen på 823,2 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er tildelt. Detailprojekteringen pågår, og anlægsarbejderne forventes påbegyndt i 2024. Anlægs-
lov L 148 er vedtaget den 19. maj 2022.
45
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Opgradering til 2+1 vej mellem Ålbæk og Skagen
Med projektet anlægges sammenlagt ca. 11 km 2+1 vej fordelt på to strækninger, således at hele
Rute 40 mellem Ålbæk og Skagen fremadrettet vil være 2+1 vej. Som led i projektet forlænges den
eksisterende dobbeltrettede cykelsti, ligesom der etableres ca. 1,4 km støjskærm.
Hjemmelsgrundlag
Anlægslov 148 af 19. maj
2022
Godkendt
totalbudget
(Central re-
serve)
216,5 (9,4)
Forbrug per
01.07.2022
1,0
Påbegyndel-
sesår
2022
Oprindeligt/
nuværende
åbningsår
2026/2026
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Projektbevillingen på 207,1 mio. kr. forventes overholdt.
Aktuel status for projektet:
Som tidligere rapporteret, er der ved miljøkonsekvensvurderingen for udbygningen af strækningen konstateret påvirk-
ning på prioriterede naturtyper i Natura 2000 området, hvorfor EU-Kommissionens stillingtagen er påkrævet.
Konse-
kvensvurderingen er fremsendt til EU-Kommissionen den 8. august 2022. Projektet afventer udtalelsen fra Kommissio-
nen, før projektet sendes i rådgiverudbud Anlægslov L 148 er vedtaget den 19. maj 2022. Anlægsloven træder dog først i
kraft, såfremt en gennemførelse af projektet kan ske på baggrund af EU-Kommissionens tilbagemelding.
3.2
Større vedligeholdelsesprojekter på vejområdet
For mere information om projekterne henvises der til Vejdirektoratets hjemmeside, politiske afta-
ler og aktstykker. Der afsættes ikke central anlægsreserve til vedligeholdelsesprojekter.
Tabel 3.2 | Økonomioversigt over større vedligeholdelsesprojekter på vejområdet
(mio. kr. i 2022-priser)
Forstærkning af Langelandsbroen
Renovering af Sallingsundbroen
Totalud-
gift
66,5
144,1
Overholdelse
af
totaludgift
Ja
Nej
Forbrug
per
01.07.22
24,2
78,8
Afslut-
ningsår
2022
2023
Væsentlige
ændringer
1
Nej
Nej
Anm: ”Totaludgift” svarer til den samlede bevilling (inklusive reserve) på seneste finanslov.
1) Kolonnen vedrørende, om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter blandt
andet forsinkelser og fordyrelser. I læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
46
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Forstærkning af Langelandsbroen
Formålet med projektet er forstærkning af Langelandsbroen. I forbindelse med andet vedligehol-
delsesarbejde på broen blev der i efteråret 2019 fundet et brudt forspændingskabel i broens bund-
plade. Forstærkningen er nødvendig for at opretholde broens bæreevne.
Hjemmelsgrundlag
Akt. 46 af 20. maj 2020
Godkendt
totalbudget
66,5
Forbrug per
01.07.2022
24,2
Påbegyndel-
sesår
2020
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Udbudsprocessen i 2020 resulterede i et gunstigt licitationsresultat.
Projektbevillingen på 66,5 mio. kr. forventes overholdt.
Aktuelt status for projekt:
Arbejdet var i hovedtræk færdigt i juli 2022, dog med mindre færdiggørelsesarbejder i august/september.
Renovering af Sallingsundbroen
Formålet med projektet er omisolering af Sallingsundbroen. Broen har en alder, hvor der vurderes
behov for større vedligeholdsarbejder for at sikre bygværkets fortsatte trafiksikkerhed og funktion.
Projektet omfatter også nye autoværn og vindskærme.
Hjemmelsgrundlag
Akt. 266 af 21. november
2019
Godkendt
totalbudget
144,1
Forbrug
per
01.07.2022
78,8
Påbegyndel-
sesår
2020
Oprindeligt/
nuværende
åbningsår
2022/2023
Væsentlige æn-
dringer siden se-
neste Anlægssta-
tus
Nej
Økonomi:
Projektets bevilling på 144,1 mio.kr. forventes fortsat ikke overholdt. Den primære årsag er forventning om ekstraordi-
nære prisstigninger på materialer i 2022 og 2023.
Dette påvirker projektets totaløkonomi, der per november 2022
1
samlet forventes at udgøre 150,2 mio. kr.
Forelæggelsesgrænsen forventes ikke overskredet. Fordyrelsen på 6,1 mio. kr. finansieres af den eksisterende bevilling
på finanslovskontoen.
Aktuel status for projekt:
Projektet forventes færdigt november 2023. For at sikre en robust tidsplan er der indgået en aftale med entreprenøren
om ændret udførelsestakt, således at etape 3 udføres før etape 2.
1: Projektets totaløkonomi genvurderet i november 2022 - og opgøres således ikke per 1. juli 2022, som de andre projekter
47
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
3.3
Åbnede større anlægsprojekter
Ibrugtag-
ningsår
2022
Totalbudget
(heraf central reserve)
81,8 (0)
Overholdelse af
bevilling
Ja
Tabel 3.3 | Åbnede/ibrugtagne projekter siden sidste Anlægsstatus
Projekt
Vedligeholdelse af Skovdiget Østbro
Vedligeholdelsesprojektet blev færdiggjort den 31. januar 2022 med et samlet forbrug på 41,3 mio. kr.
3.4
Vedligeholdelsesmæssig balance og behov for kapitalbeva-
rende vedligeholdelse
Kapitalbevarende vedligeholdelse omfatter vedligeholdelse af statens veje for så vidt angår belæg-
ninger, broer og andre bygværker, så det er muligt at bevare vejnettets kapitalværdi.
Tabel 3.4 | Fornyelse og vedligehold
mio. kr. løbende priser
Bevilling
Behov
Difference
2022
881,8
765,8
-116,0
2023
950,5
889,0
-61,5
2024
781,8
927,0
145,2
2025
657,6
808,9
151,3
Total
3.271,7
3.390,7
119,0
Efterslæbet på statsvejnettet er løbende nedbragt i henhold til de politiske aftaler om en forstærket
vedligeholdelsesindsats. Fremgangsmåden er, at aktiverne som udgangspunkt repareres på det to-
taløkonomisk optimale tidspunkt baseret på løbende vurderinger af aktivernes tilstand.
Det skal bemærkes, at der som en del af finansieringen af Aftale mellem regeringen og Venstre, So-
cialistisk Folkeparti, Radikale Venstre, Enhedslisten, Det Konservative Folkeparti, Danmarksde-
mokraterne, Alternativet og Moderaterne om Vinterhjælp af september 2022 udskydes bevilling på
350 mio. kr. fra 2023 til 2024 på § 28.21.30. Vedligeholdelse af statsvejnettet. Dette er for nærvæ-
rende ikke indarbejdet i oversigten, men vil fremgå på næste Anlægsstatus. Bevillingsflytningen vil
alt andet lige medføre opbygning af et vedligeholdelsesmæssigt efterslæb i 2023, men vil samtidig
kunne vise sig gunstig, da den kan afhjælpe en forventet kapacitetsudfordring i sektoren i 2023.
Prognoserne for den kapitalbevarende vedligeholdelse for så vidt angår belægninger, broer og byg-
værker viser, at behovet i 2022 kan udføres inden for bevillingen.
48
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
3.5
Undersøgelser på vejområdet
Undersøgelse
Igangsættelsesår
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
Færdiggørelsesår
2023
2023
2023
2023
2023
2023
2024
2023
2024
2024
2024
2023
2023
2023
2023
2027
Tabel 3.5.1. Igangværende undersøgelser på vejområdet
MKV for øget kapacitet og støjreduktion på Motorring 3
Opdatering af MKV for udvidelse af E45-E20 ved Kolding
Opdatering af MKV for Kalundborgmotorvejens 3. etape
Opdatering af MKV for E20 Syd om Odense
MKV for Udvidelse af Amagermotorvejen
MKV for Opgradering af Rute 26, Søbyvad-E45 syd om Lading Sø
MKV for Udbygning af Rute 34 og 26, Haderup-Skive N
MKV Udbygning af Rute 9 på Lolland
MKV for Tunnel under Marselis Boulevard
MKV for udvidelse af Hillerødmotorvejen, Ring 4 til Farum
MKV for ny Midtjysk motorvej (Løvel-Klode Mølle)
Forundersøgelse af kapacitetsudvidelser på Vejlefjordbroen
Forundersøgelse af delvis nedrivning af Bispeengbuen
MKV for opgradering af Rute 11, Korskroen-Varde
MKV for øget kapacitet på rute 26, Sallingsund- Hanstholm
MKV for BRT-linjer på 400S og 200S samt en forundersøgelse af en BRT-
forbindelse mellem de to linjer
Note: Tabellen indeholder udelukkende aktuelt igangværende undersøgelser på vejområdet
Tabel 3.5.2. Gennemførte undersøgelser på vejområdet
Gennemførte undersøgelser på vejområdet
Beslutningsgrundlag for indsnævring af nordlig Ring 5-korridor, Frederiks-
sundvej-Helsingørmotorvejen
Forundersøgelse af sydlig Ring 5, Frederikssundvej-Køge
Forundersøgelse af en fast Kattegatforbindelse
Miljøkonsekvensvurdering for udbygning af rute 15, Herning-Ringkøbing
Note: Tabellen indeholder gennemførte undersøgelser på vejområdet siden seneste Anlægsstatus.
Aftalegrundlag
Finanslov 2019
Finanslov 2019
Finanslov 2019
Finanslov 2019
49
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
4.
Letbaner
Statslig
udbetaling
3)
01.01.22
1111,4
1696,8
Tabel 4.1. Økonomioversigt over letbaneprojekter
(mio. kr. 2022-
priser)
Odense Letbane
Letbane i Ring 3
Total-
udgift
1)
2846.0
6100,3
Overholdelse
af totaludgift
Ja
Ja
Væsentlig
ændring
Nej
Ja
Statsligt
bidrag
2)
1197,1
1993,1
Åbningsår/
afslutning
2022
2025
4.1
Odense Letbane
Odense Letbane består af en 14,4 km lang letbanelinje med i alt 26 stationer fra Tarup Centeret i
nord via Odense centrum til Hjallese station i syd.
Godkendt
totalbudget
(Central
reserve)
2.846,0 (64,6)
Forbrug
per
01.07.2022
2.708,7
Oprindeligt/
nuværende
åbningsår
2020/2022
Væsentlige
ændringer
siden seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Påbegyndelsesår
Odense Letbane, Lov nr.
151 af 18-02-2015
2015
Økonomi:
Den samlede totaludgift udgør 2.846,0 mio. kr. (2022-priser) inklusive merudgifter i forbindelse med senere idriftsæt-
telse på 182,4, der betales af Odense Kommune, tilkøbene fra Odense Kommune (142,0 mio.) og de resterende centrale
reserver på 64,6 mio. kr. Odense Letbane har indsendt indstilling om frigivelse af yderligere 22,0 mio. kr. fra de cen-
trale reserver, heraf 10,9 mio. kr. fra de statslige centrale anlægsreserver til projektet.
Totaludgiften forventes overholdt, således at der i den oprindelige samlede bevilling fortsat vil være en endnu ikke di-
sponeret reserve på 42,6 mio. kr., såfremt indstillingen om yderligere frigivelse af 22,0 mio. kr. godkendes.
Aktuel status for projekt:
Odense Letbane åbnede for kørsel med passagerer 28. maj 2022 og har siden været i fuld drift.
Alle væsentlige opgaver omkring anlæggelse af infrastruktur er udført, der resterer dog udbedring af fejl og mangler fra
hovedentreprenøren. Odense Letbane er i drøftelser med sine entreprenører og interessenter om slutafregningen, lige-
som der er igangværende retssager vedrørende værdiansættelsen af visse af de eksproprierede ejendomme og grunde.
Odense Letbane P/S forventer på nuværende tidspunkt fortsat, at de samlede omkostninger kan holdes inden for det
samlede anlægsbudget inklusive de centrale reserver.
50
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
4.2
Letbane på ring 3
Hovedstadens Letbanes formål er at projektere, anlægge og drive en letbane på Ring 3. Letbanen
på Ring 3 får 29 stationer på en 28 km lang strækning. På seks stationer kan man skifte til S-tog.
Godkendt
totalbudget
(Central re-
serve)
6.100 (142)
Forbrug per Påbegyn-
01.07.2022 delsesår
3.134
2018
Oprindeligt/
nuværende
åbningsår
2024/2025
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Ja
Hjemmelsgrundlag
Lov nr. 165 af 26. februar
2014
Økonomi:
Der er i 2022 anvendt 166,8 mio. kr. af den statslige andel af den centrale reserve jf. bilag 6. Udgifterne medgår til fi-
nansiering af aftaler med entreprenørerne om dækning af udgifter som følge af forsinkede ledningsomlægninger og det
faktum, at designet af en række delementer har vist sig mere komplicerede end forudset, ligesom der er konstateret be-
hov for ekstramidler til blandt andet jorddeponering og tilslutningsafgifter.
Hovedstadens Letbane har i en pressemeddelelse af 6. december varslet, at anlægsbudgettet formentlig overskrides med
10-15 pct., der finansieres af letbanens ejere. Budgetoverskridelsen skyldes bl.a. globale udfordringer med forsynings-
og leverancekæder, prisstigninger på materialer mv.
En nærmere afklaring af omfanget af budgetoverskridelsen foreta-
ges i 2023.
Dermed forventes totaludgiften ikke overholdt.
Aktuel status for projekt:
Der arbejdes på hele strækningen med forberedende anlægsarbejder til skinnelægningen. Overdragelse af arealer fra
anlægsentreprenørerne til sporentreprenøren er i gang. Projektet oplever fortsat udfordringer med, at entreprenørerne
melder om forsinkelser i forhold til leverancer af materialer og mangel på mandskab samt stigende lønninger.
51
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
5.
5.1
Femern Bælt
Kyst til kyst-forbindelse
Femern A/S har med ikrafttræden af lov om anlæg og drift af en fast forbindelse over Femern Bælt
med tilhørende landanlæg i Danmark fået bemyndigelse til at anlægge og drive den faste forbin-
delse over Femern Bælt. For yderligere information om projektet henvises til
Femern A/S.
Hjemmelsgrundlag
Godkendt
totalbudget
(Projektets
reserve)
Forbrug per
30.06.2022
Påbegyn-
delsesår
Oprindeligt/
nuværende
åbningsår
2028/2029
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Anlægslov 575 af 4. maj
2015
55.100 mio. kr. 12.429 mio. kr.
1
(9.800 mio. kr.)
2019
Økonomi:
Den samlede økonomiske ramme for kyst til kyst-projektet er i anlægsloven 55.100 mio. kr. (2015-prisniveau). I 2016
opstillede Femern A/S et anlægsbudget for kyst-til-kyst-forbindelsen på 52.600 mio. kr. (2015-prisniveau) inklusive en
reserve på 7.300 mio. kr. på baggrund af projektets fire store anlægskontrakter. Dertil kommer en ekstra reserve på
2.500 mio. kr. indeholdt i anlægsrammen på 55.100 mio. kr.
Anlægsrammen besluttet i projektets anlægslov på 55.100 mio. kr. (2015-prisniveau) forventes overholdt.
Projektet har fået tildelt 8,4 mia. kr. i EU-støtte til anlægsfasen.
Aktuel status for projekt:
Projektet for etablering af en fast forbindelse over Femern Bælt (kyst til kyst) forløber i henhold til den samlede tidsplan
for projektet med forudsat åbningsår i 2029. Anlægsaktiviteterne pågår i Danmark, Tyskland og til søs i Femern Bælt på
tværs af projektets fire store hovedkontrakter for tunnelbyggeriet. Arbejdet med opførelse af tunnelelementfabrikken i
Rødbyhavn forløber planmæssigt med henblik på at kunne indlede produktion af det første tunnelelement omkring års-
skiftet 2022/2023. Per 30. september 2022 er ca. 70 pct. af tunnelrenden udgravet, men entreprenøren har henover
sommeren 2022 haft udfordringer med at opretholde produktiviteten for udgravningsarbejdet. Færdiggørelse af tunnel-
renden forventes fortsat at kunne gennemføres uden indvirkning på efterfølgende arbejder. Den 30. maj 2022 blev kon-
trakten for tunnelens elektriske og mekaniske installationer underskrevet, og den 22. december 2022 indgik Femern
A/S kontrakt med Elecnor om etablering af en transformerstation. Anlægsarbejderne under begge kontrakter forventes
igangsat i 2023.
Note: Alle beløbstal i tabellen er i 2015-prisniveau
1
Forbrug fra 1. april 2009 til 30. juni 2022.
52
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
5.2
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen
Projektets formål er at udbygge og opgradere det eksisterende jernbanelandanlæg fra Ringsted til
syd for Holeby på Lolland, så banen kan levere den ønskede kapacitet i fremtiden. Strækningen ud-
bygges til en dobbeltsporet jernbane, som opgraderes til 200 km/t, elektrificeres og udstyres med
nyt signalsystem.
For mere information om projektet henvises til Banedanmarks hjemmeside, politiske aftaler og
aktstykker.
Godkendt
totalbudget
(Projektets
reserve)
9,5 mia. kr. in-
klusive 30 pct.
reserve
(2015-priser)
Oprindeligt/
nuværende
åbningsår
Fase 1: Ringsted-
Nykøbing F.:
2021/2021
Ringsted-Nykøbing
F.: 2024/2026
Fase 2: Nykøbing
F.-Holeby:
2028*/2029
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Forbrug per
30.06.2022
Påbegyn-
delsesår
Akt. 97 af 20. marts 2013
Lov nr. 575 af 4. maj 2015
Bekendtgørelse nr. 1118 af
17/09/2015
6,2 mia.kr.
2016
Økonomi:
Totalbudget forventes overholdt. Projektet har i hele sin levetid fået tildelt EU-støtte på samlet 1,2 mia. kr., heraf er 271
mio. kr. slutafregnet til Europa-Kommissionen. Banedanmark har ansøgt om støtte til fase 2 (Nykøbing F.-Holeby) i
ansøgningsrunden med frist i januar 2023.
Aktuel status for projektet:
I fase 2 (Nykøbing F.-Holeby) er Anlægspakke Lolland påbegyndt i maj 2022. Udbud af sporentreprisen er igangsat den
15. november 2022 med forventet kontrakttildeling i juni 2023.
Kontrakt på ny jernbaneklapbro over Guldborg Sund (Kong Frederik IX’s Bro) er underskrevet den 10. august 2022.
Arbejdet påbegyndes i august 2022. De endelige kontraktsummer for jordarbejderne samt styringsomkostninger på fase
2 er højere end tidligere forventet med lavere reserve som følge. Dette skyldes markedsudviklingen.
Elektrificering af strækningen Ringsted-Holeby er opdelt i delstrækninger, hvor elektrificering af Ringsted-Næstved er
gennemført og ibrugtaget. Elektrificering af Næstved-Vordingborg er færdig, og test af kørestrømsanlægget pågår. På
delstrækningen Vordingborg-Nykøbing F. udestår alene elektrificering af Storstrømsbroen og Nykøbing F. Station.
Begge vil blive udført i forbindelse med overdragelse af Storstrømsbroen fra Vejdirektoratet. Elektrificering af Nykøbing
F.-Holeby vil blive udført med henblik på færdiggørelse inden åbning af Femern Bælt-forbindelsen.
*I
forbindelse med fremrykningen af fase 2 er det aftalt, at Banedanmark skal være færdig med anlægsarbejdet samt udrulningen af
Elektrificeringsprogrammet og Signalprogrammet
senest ved åbningen af Femern Bælt-forbindelsen i 2029.
53
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
6.
6.1
Metroen
M4 Sydhavnsmetroen
Som en afgrening fra Cityringen bygges der en metrolinje til Sydhavnen med fem stationer ved
Havneholmen, Enghave Brygge, Sluseholmen, Mozarts Plads og Ny Ellebjerg. Alle stationer er un-
derjordiske. Ny Ellebjerg Station vil udgøre et af de største trafikale knudepunkter i hovedstaden i
fremtiden, hvorfra man kan rejse med S-tog, regionaltog, bus og metro.
Godkendt
totalbudget
(Central re-
serve)
9.672 (1.510)
Oprinde-
ligt/
nuværende
åbningsår
2024/2024
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Forbrug per
01.07.2022
Påbegyndel-
sesår
Lov nr. 156 af 18. februar
2015.
5.893
2018
Økonomi:
Det godkendte anlægsbudget på 9,7 mia. kr. forventes overholdt.
Aktuel status for projekt:
Anlægsarbejder på samtlige stationer er i gang. De primære betonarbejder er afsluttet og arbejdet med aptering (arki-
tektarbejder), elinstallationer og ventilationsanlæg pågår. Skinnelægning i tunnelerne er afsluttet.
54
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
7.
DSB
Når DSB foretager investeringer på over 147,8 mio. kr. (2022-prisniveau) skal de forelægges Fi-
nansudvalget til godkendelse. Projekterne i dette afsnit omfatter de investeringer, der er godkendt
af Finansudvalget.
Det er første gang, at DSB projekter medtages i Anlægsstatus, hvorfor der under ’ væsentlige æn-
dringer siden seneste anlægsstatus’ ikke vil være angivet.
7.1
Indkøb af materiel
Indkøb af nye eltog
Projektet omfatter indkøb af 100 elektriske togsæt til kørsel i national trafik og som erstatning af
DSB’s eksisterende flåde. Projektet omfatter ligeledes FSA (Livstid Fuld-Service Aftale) med fuld
outsourcing af vedligeholdet. DSB har skrevet kontrakt med franske Alstom om levering og vedlige-
holdelse, herunder option på yderligere togsæt. IC5-togsættene er baseret på Alstoms standardplat-
form ”Coradia Stream”. Kontrakten med Alstom blev indgået i juni 2021.
Godkendt
totalbudget
(Central re-
serve)
7.550
Oprindeligt/
nuværende
ibrugtag-
ningsår
2024/2025
Væsentlige æn-
dringer siden
seneste Anlægs-
status
-
Hjemmelsgrundlag
Forbrug per
01.07.2022
57,1
Påbegyn-
delsesår
2021
Akt. 213 af april 2021
Økonomi:
Godkendt økonomi jf. aktstykke nr. 213 af marts 2021 på 7,55 mia. kr. forventes overholdt ved indkøb af 100 togsæt.
Aktstykket indeholder ikke aftalen om 30 års vedligehold af togene indgået med leverandøren Alstom. Dette finansieres
som en del af DSB’s almindelige driftsøkonomi.
Aktuel status for projekt:
Projektet blev d. 25. maj 2022 annonceret forsinket i ca. 6 måneder. Oprindeligt skulle de nye el-togsæt have været sat i
kommerciel drift i december 2024. Tidspunktet for idriftsættelsen er nu ændret til medio 2025. Udskydelse af leveran-
cen skyldes blandt andet, at Alstom har været nødt til at lave en række ændringer på togets design samt den generelle
usikkerhed med forsyninger verden over. Projektet befinder sig på nuværende tidspunkt i afslutningen af designfasen
med en milepæl for fastfrysning af designet af toget i marts 2023.
55
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Indkøb af nye vogne
Projektet omfatter indkøb af 8 vognstammer (vogne uden trækkraft, da denne leveres af DSB’s
Vectron-lokomotiver) fra spanske Talgo. Vognene skal sikre tilstrækkelig sædekapacitet i den inter-
nationale trafik til Tyskland samt frigøre IC3-kapacitet til støtte for den nationale trafik.
Godkendt
totalbudget
(Central re-
serve)
1.000,0
Oprindeligt/
nuværende
ibrugtag-
ningsår
2023/2024
Væsentlige æn-
dringer siden
seneste Anlægs-
status
-
Hjemmelsgrundlag
Forbrug per
01.07.2022
107,3
Påbegyn-
delsesår
2021
Akt. nr. 314 af marts 2021.
Økonomi:
Godkendt økonomi jf. aktstykke nr. 314 af marts 2021 på 1,0 mia. kr. forventes overholdt.
Aktstykket omfatter ikke den indgåede reservedelsaftale.
Aktuel status for projekt:
Idriftsættelsen af de nye Talgo vogne blev i januar 2022 forsinket med ca. 1 år som følge af implikationer fra Corona og
forsinkelser i Talgos foranliggende leverance til Deutsche Bahn – fra medio 2023 til medio 2024.
Projektet befinder sig på nuværende tidspunkt i produktionsfasen, og produktionen af vognstammerne er igangsat med
fremdrift i henhold til opdateret tidsplan. Vognkasser svarende til den første formation er svejset og malet. Derudover
er to prototype-vogne ligeledes i produktion og forventes klar i første kvartal 2023.
56
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
7.2
Anlæg af værksteder
Anlæg af værksted ved Godsbanegården i København
Projektet omfatter opførelse af et nyt værksted centralt i København til vedligeholdelse af nye IC5-
togsæt.
Godkendt
totalbudget
(Central re-
serve)
1.201,0
Forbrug per
01.07.2022
275,0
Påbegyn-
delsesår
2017
Oprindeligt/
nuværende
åbningsår
2026
Væsentlige æn-
dringer siden
seneste Anlægs-
status
-
Hjemmelsgrundlag
Akt. nr. 50 af november 2021
Økonomi:
Godkendt økonomi jf. aktstykke nr. 50 på 1,2 mia. kr. forventes overholdt.
Aktuel status for projekt:
Totalentrepriseaftale blev indgået med MT Højgaard i september 2021.
Anlæg af værkstedet er i gang. Det forventes, at værkstedsbygningens rå konstruktion inklusive tag er etableret juni
2023.
Anlæg af værksted ved Årslev, Århus
Projektet omfatter opførelse af et nyt værksted vest for Aarhus til vedligeholdelse af nye IC5-tog-
sæt.
Godkendt
totalbudget
(Central re-
serve)
2.386,0
Forbrug per
01.07.2022
146,0
Påbegyn-
delsesår
2017
Oprindeligt/
nuværende
åbningsår
2027
Væsentlige æn-
dringer siden
seneste Anlægs-
status
-
Hjemmelsgrundlag
Akt. nr. 204 af marts 2022
Økonomi:
Godkendt økonomi jf. aktstykke nr. 204 af marts 2022 forventes overholdt.
Aktuel status for projekt:
Totalentrepriseaftale blev indgået med MT Højgaard i november 2022.
Jordarbejder i forbindelse med anlæg er i gang, mens udgravning for bygning forventes påbegyndt i juni 2023.
57
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Anlæg af værksted ved Næstved
Projektet omfatter opførelse af et nyt værksted sydøst for Næstved til vedligeholdelse af nye vogne
og Vectron lokomotiver samt eksisterende dobbeltdækkervogne.
Godkendt
totalbudget
(Central re-
serve)
1.700,0
Forbrug per
01.07.2022
179,0
Påbegyn-
delsesår
2017
Oprindeligt/
nuværende
åbningsår
2025/2026
Væsentlige æn-
dringer siden
seneste Anlægs-
status
-
Hjemmelsgrundlag
Akt. 271 af juni 2021
Økonomi:
Godkendt økonomi jf. aktstykke nr. 271 af juni 2021 forventes overholdt.
Aktuel status for projekt:
Ibrugtagning af værkstedet var oprindelig planlagt til medio 2025, men er nu fastlagt til medio 2026. Baggrunden her-
for er, at Planklagenævnet i december 2021 ophævede den vedtagne lokalplan på grund af, at Næstved Kommune ikke
havde foretaget en påkrævet behovsvurdering. Som en konsekvens af ophævelsen af plangrundlaget trak Miljøstyrelsen
den eksisterende miljøgodkendelse tilbage. Ny miljøgodkendelse blev udstedt i september 2022 og i oktober 2022 blev
byggetilladelse udstedt.
Totalentrepriseaftale blev indgået i august 2022 med MT Højgaard.
Jordarbejder i forbindelse med anlæg er i gang.
58
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
8.
Puljeprojekter på transportområdet
Kapitlet giver en oversigt over vedtagne puljer på transportområdet under Transportministeriet.
Tabellerne indeholder besluttede puljer med midler fra hhv. forligskredsen bag ”Aftale om Infra-
strukturplan 2035”, ” Aftaler om en grøn transportpolitik”, ” Aftale om bedre og billigere kollektiv
trafik” og ”Puljeprojekter og medfinansieringsprojekter finansieret af finanslovsaftaler”.
8.1
Status for puljer
Aftale
Aftale om en grøn
transportpolitik og
efterfølgende aftaler i
regi af denne aftale
Aftale om en grøn
transportpolitik
Pulje-
størrelse
Forbrug per
01.07.22
Udmøntnings-
periode
Puljean-
svarlig
Tabel 8.1 Økonomioversigt over igangværende puljer på transportområdet
mio.kr. 2022-priser
Transportpuljeprojekter*
116,7
54,9
2018-2023
Banedanmark
Pulje til Signalløsning for
godstog
57,3
0,0
2017-2025
Banedanmark
Fornyelse af overkørsler på
Vestbanen
Aftale om Takstned-
sættelser og investe-
ringer til forbedring
af den kollektive tra-
fik (bedre og billigere
kollektiv trafik)
Aftale om en grøn
transportpolitik
Aftale om finansloven
for 2017
Aftale om Takstned-
sættelser og investe-
ringer til forbedring
af den kollektive tra-
fik (bedre og billigere
kollektiv trafik)
Infrastrukturplan
2035
Infrastrukturplan
2035
Aftale om udmønt-
ning af midler til cyk-
lisme og Aftale om
grøn omstilling af
vejtransporten af 4.
december 2020
54,6
5,4
Berosat
Banedanmark
Pulje til overkørsler
Pulje til øget tilgængelighed
på stationer
696,9
50,0
629,7
2009-2025
Banedanmark
14,0
2017-2024
Banedanmark
Pulje til tilgængelighed,
kollektiv trafik
29,3
18,3
2016-2023
Banedanmark
Pulje til øget tilgængelighed
på stationer
Pulje til forbedring af
sikkerhed og tilgængelighed
i sporovergange
637,5
0,2
2022-2035
Banedanmark
148,5
0,0
2022-2026
Banedanmark
Pulje til cykelstier langs
statsvejnettet
362,6
35,3
2021 - 2027
Vej-
direktoratet
59
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Modulvogntog
Aftale om trafikaftale
af 24. juni 2014
Aftale om udmønt-
ning af midler til støj-
bekæmpelse af 30. ja-
nuar 2018 samt aftale
om udmøntning af
midler til støjbekæm-
pelse i 2018 af 2. fe-
bruar 2018
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
221,0
200,6
2016 - 2022
Vej-
direktoratet
Pulje til støjbekæmpelse
2018
69,9
63,9
2018 - 2022
Vej-
direktoratet
Pulje til land og by
3.281,0
5,4
2022 - 2035
Vej-
direktoratet
Vej-
direktoratet
Vej-
direktoratet
Vej-
direktoratet
Vej-
direktoratet
Vej-
direktoratet
Vej-
direktoratet
Pulje til bedre trafik-
sikkerhed
609,0
0,2
2022 - 2035
Pulje til støjbekæmpelse
2.930,0
11,0
2022 - 2035
Pulje til cyklisme – statslig
del
1
1.422,0
2,6
2022 - 2035
Aftale om Infrastruk-
Pulje til cyklisme – kommu-
turplan 2035 af 28.
nal del
1
juni 2021
Ramme til ladeinfra-
struktur langs statsvejnettet
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
Aftale om Infrastruk-
turplan 2035 af 28.
juni 2021
Politisk aftale af 19.
april og 25. juni 2021
om grøn transport-
pulje I & II
Aftale om Infrastruk-
turplan 2035
Aftale om Infrastruk-
turplan 2035
Aftale om Infrastruk-
turplan 2035
1.422,0
0,4
2022 - 2035
464,0
22,3
2022 - 2027
Pulje til rastepladser
50,0
6,0
2022 - 2022
Pulje til grøn omstilling af
indenrigsfærger
283,0
231,1
2021-2022
Trafikstyrel-
sen
Trafikstyrel-
sen
Trafikstyrel-
sen
Trafikstyrel-
sen
Trafikstyrel-
sen
DSB
Havnepulje
Pulje til busfremkommelig-
hed i hele landet
Pulje til grønne busser og
grøn flextrafik
50,0
100,0
250,0
275,0
350
0,0
0,0
0,0
0,0
0,0
2022
2022-23
2022-26
2025-2035
2022-2035
Pulje til ladeinfrastruktur på Aftale om Infrastruk-
privatbanerne
turplan 2035
Pulje til mere grønne og
attraktive stationer
Infrastrukturplan
2035
60
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Pulje til privatbanernes
vedligeholdelsefterslæb
Aftale om
Infrastrukturplan
2035
700
-
2022-2025
Departement
et
Anm.: ”Aftale” angiver den politiske aftale, som puljen hidrører.
1: Det bemærkes, at en fordelingen ml. kommunal og statslig cykelpulje er ændret i forbindelse med finanslovsforslag 2023, så der i fremtiden vil
være en overvægt til den kommunale cykelpulje.
For projektet ”Fornyelse af overkørsler på Vestbanen” er det fortsat under afklaring, hvordan pro-
jektet bedst udføres. Når beslutning herom foreligger, vil projektets økonomi skulle konsolideres.
For projektet ”Perronforlængelse af Haslev station” er det under afklaring, hvornår projektet kan
udføres, hvilket især afhænger af, hvornår projektet kan indpasses i udrulningen af det nye signal-
system på strækningen. Når forhandlinger med signalleverandøren herom er færdige, udarbejdes
opdateret anlægsoverslag for projektet.
Pulje til støjbekæmpelse, der blev besluttet ved Aftale om Infrastrukturplan 2035 af 28. juni 2021,
var oprindeligt planlagt med en samlet afløb på 174,0 mio. kr. i 2022. På nuværende tidspunkt for-
venter Vejdirektoratet dog et væsentligt mindreforbrug i 2022. Mindreforbruget skyldes en række
forhold blandt andet påvirkningen af krigen i Ukraine på materialepriserne samt behov for mere
projektering og tid til gennemførelse af arealerhvervelse end oprindeligt forudsat. Støjskærmes ma-
terialesammensætning bevirker, at disse er særligt hårdt ramt af de stigende materialepriser. Der-
for har Vejdirektoratet vurderet, at det ikke er hensigtsmæssigt at igangsætte projekterne efter den
ellers forudsatte plan. Forligskredsen bag Aftale om Infrastrukturplan 2035 er orienteret.
8.2
Status for større puljeprojekter
Tabel 8.2 viser en økonomioversigt med Transportministeriets igangværende puljeprojekter med
en totaludgift på over 70,0 mio. kr., da dette er den forelæggelsesgrænse, der gælder for Vejdirekto-
ratets og Banedanmarks projekter.
Tabel 8.2 Økonomioversigt over puljeprojekter over 70 mio. kr.
Puljeprojekt
Krydsombygning TSA 1 Has-
selager V
Forbedrede forhold ved Nyt
Aalborg Universitetshospital
Etablering af støjskærm ved
Universitetsboulevard/Egns-
planvej, Aalborg
Pulje
Land og by
Bevilling
113,0
Forbrug per
01/01-22
0,2
Færdiggørelse
2024
Land og by
177,0
0,6
2024
Pulje til støjbekæmpelse
70,3
1,3
2024
61
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
9.
Bygninger
I dette kapitel gives en status for igangværende byggeprojekter. Af bilag 6 fremgår en oversigt over
den geografiske placering af igangværende aktstykke-godkendte projekter på bygningsområdet.
Forbruget for igangværende projekter er i denne publikation opgjort per 1. juli 2022, mens de
tekstmæssige rettelser er opdateret indtil januar 2023.
Ny Anlægsbudgettering
Med virkning fra 1. januar 2017 blev der indført et nyt koncept for
budgettering af og opfølgning på
større og/eller mere risikable byggeprojekter, som gennemføres af Bygningsstyrelsen.
Følgende anlægsprojekter er omfattet af konceptet:
Projekter over 500 mio. kr.
Projekter under 500 mio. kr. der af Bygningsstyrelsen og/eller Transportministeriets depar-
tement konkret vurderes som særligt risikofyldte.
Følgende tiltag er implementeret:
Eksterne kvalitetssikringer
o
Projekternes beslutningsgrundlag, inklusive budget, underlægges en ekstern kvalitetssik-
ring, som bestilles af Transportministeriets departement. Der er udarbejdet et standard-
kommissorium, der beskriver de elementer, der granskes.
Fast korrektionstillæg
o
For projekter hvor der er indgået
dialogbaserede aftaler
med kunden, tillægges budget-
tet et korrektionstillæg på minimum 10 pct. Budget inklusive det nye korrektionstillæg ud-
gør den nye dispositionsramme over for Finansudvalget. Det vil sige, at forelæggelsesgræn-
sen nu ikke kun beregnes ud fra Bygningsstyrelsens budget, men ud fra budgettet
tillagt
korrektionstillægget.
Ændringer på mindst 10 pct. og mindst 10 mio. kr. i forhold til bud-
gettet tillagt korrektionstillægget forelægges således Finansudvalget. For dialogbaserede
projekter er det fortsat projektets endelige udgifter, der ligger til grund for huslejefastsæt-
telsen.
For projekter hvor der er indgået
fastprisaftaler
med kunden, tillægges budgettet et kor-
rektionstillæg på 2,5 pct., baseret på hidtidige erfaringer med den samlede budgetoverhol-
delse for sådanne projekter. For fastprisprojekter baseres huslejen på budgettet
inklusive
korrektionstillægget.
o
Kundeønskede tilvalg og ændringer
o
Der skal være en klar og konsistent økonomiopfølgning på kundeønskede tilvalg og ændrin-
ger. Transportministeriets departement orienteres om kundeønskede tilvalg og ændringer,
der
alt andet lige
(og efter bedste skøn) medfører udgifter på 10 pct. af den besluttede di-
spositionsramme, dog minimum 10 mio. kr. Dette sker, uanset om projektet fortsat forven-
62
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
tes at kunne holde sig under forelæggelsesgrænsen på 10 pct. af den samlede dispositions-
ramme – eksempelvis i en situation hvor det oprindelige projekt er blevet billiggjort i for-
bindelse med licitationsresultatet. Til brug for orienteringen redegør Bygningsstyrelsen for
ændringens effekt på projektet inklusive en vurdering af risiciene forbundet med ændringen
(for det samlede projekt) og en beskrivelse af, hvordan risiciene vil blive håndteret. Hvis der
for et projekt foretages en lang række mindre ændringer/tilvalg over tid, orienteres Trans-
portministeriets departement, når der
kumulativt
er sket ændringer på 10 pct. af dispositi-
onsrammen, dog minimum 10 mio. kr. I dette tilfælde skal Bygningsstyrelsen redegøre for
de hidtidige ændringers effekt på projektet og for, hvordan Bygningsstyrelsen har håndteret
risici forbundet med ændringerne.
Boks 2 - Markedssituationen på bygningsområdet
Byggeriet er fortsat udfordret af mangel på kvalificeret arbejdskraft, markant stigende priser samt
lange leveringstider eller helt svigtende leverancer på byggematerialer. De stigende priser i bygge-
branchen medfører stadig et øget pres på en række af Bygningsstyrelsens projekter. For de projekter
hvor der er afholdt licitation, kan der være særlige udfordringer, hvis de afsatte budgetposter til in-
dekseringsudgifter ikke vurderes at være tilstrækkelige.
De øgede udgifter til prisstigninger forventes at blive afholdt af det enkelte projekts reserve. For pro-
jekter, hvor det ikke er muligt at afholde merudgifterne til indeksering over reserven, vil udgifterne
blive håndteret som et tab for de projekter, hvor Bygningsstyrelsen har indgået fastprisaftale med
kunden, jf. boks 4.
Bygningsstyrelsen indgik ultimo december 2020 en 4-årig strategisk rammeaftale for totalentrepre-
nørydelser med Hoffmann A/SIDE. Målet med den strategiske rammeaftale er, via gentagne samar-
bejder med én aftalepart, blandt andet at opbygge et tæt og løbende samarbejde om byggeprojek-
terne med fokus på optimering af tid, budget og kvalitet. Bygningsstyrelsens byggeprojekter vil som
udgangspunkt skulle gennemføres via den strategiske rammeaftale, hvorfor Bygningsstyrelsen er
mindre sårbar i forhold til markedsudsving og vil herudover hurtigere kunne igangsætte og gennem-
føre byggeprojekter.
63
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Boks 4 –Aftalemodeller på universitetsområdet
Den dialogbaserede model
Modellen indebærer, at lejer er forpligtet til at betale husleje efter de faktiske byggeomkostninger.
Den dialogbaserede model placerer den økonomiske risiko hos lejer, herunder også muligheden for
en lavere husleje, hvis de faktiske byggeomkostninger bliver lavere end forventet. På baggrund af
erfaringerne fra en række projekter, primært Niels Bohr bygningen, har den dialogbaserede model
vist sig at føre til problemer undervejs i projektforløb. Det er navnlig på grund af, at der kan opstå
uklarhed om ansvarsplacering og om håndtering af ændringer undervejs.
Fastprismodel
Modellen indebærer, at der efter licitation med en udførende entreprenør indgås en fastprisaftale for
huslejen beregnet på baggrund af licitationsbudgettet. Dette giver lejer sikkerhed for huslejen ved et
byggeri. En fastprismodel placerer entydigt den økonomiske risiko for mer- eller mindreforbrug i
udførelsesfasen hos Bygningsstyrelsen.
Tilkøb eller ændringer af projektet som en lejer måtte ønske, kan ske i begge aftaleformer. Der skal
indgås aftale herom.
Indtil der foreligger en evaluering af den dialogbaserede model, vil alle ønsker om anvendelse af den
dialogbaserede aftalemodel blive forelagt Transportministeriets departement.
9.1
Større igangværende byggeprojekter
Tabellen 9.1 viser Bygningsstyrelsens og Vejdirektoratets igangværende byggeprojekter (nybygning
og ombygning) på over 100 mio. kr. Byggeprojekter finansieres, hvor andet ikke fremgår, ved lån-
optagning mod efterfølgende huslejebetaling.
Igangværende projekter, som Bygningsstyrelsen har ansvaret for, fremgår af afsnit 9.1.1, projekter
under lukning fremgår af afsnit 9.1.2, mens projekter, som Vejdirektoratet har ansvaret for, frem-
går af afsnit 9.1.3. Projekter ved Vejdirektoratet.
Tabel 9.1 | Oversigt over byggeprojekter over 100 mio. kr.
mio. kr. i
2022-priser
Kunde
Godkendt Overholdelse af Væsentlige æn-
budget
godkendt budget
dringer
1
384,0
Ja
Nej
Ibrugtag-
ningsår/ Åb-
ningsår
2023
Bevillings-
ansvarlig
Bygnings-
styrelsen
Bygnings-
styrelsen
Bygnings-
styrelsen
Renovering af Danmarks
laboratorier på Tekniske
Risø
Universitet
Særlig Sikret
Retsbygning
Ombygning af
Bartholin
Domstolssty-
relsen
Aarhus Uni-
versitet
Fortroligt
Nej, men inden for
forelæggelsesgræn-
sen
Ja
Nej
2022
Fortroligt
Ja
Under afklaring
64
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Skatteforvalt-
ningen
(ADST) i Aar-
hus
Administra-
tion- og Ser-
vicestyrelsen
111,1
Nej, men inden for
forelæggelsesgræn-
sen
Nej
2022
Bygnings-
styrelsen
Skatteforvalt-
Administra-
ningen
tion- og Ser-
(ADST) i
vicestyrelsen
Høje-Taastrup
Ombygning af
Sankt Kjelds
Gård (SKG)
Danmarks
Metrologiske
Institut
Familierets-
huset, Styrel-
sen for Ar-
bejdsmarked
og Rekrutte-
ring, Dan-
marks Frie
Forsknings-
fond, Skatte-
ankestyrelsen
211,9
Ja
Nej
2024
Bygnings-
styrelsen
253,3
Ja
Nej
2023
Bygnings-
styrelsen
Kontorknude-
punkt, Ler-
chesgade 35
817,9
Ja
Nej
2025
Bygnings-
styrelsen
SDU MMMI –
Udvidelse af
Syddansk
det eksiste-
Universitet
rende MMMI
Modernisering
Domstolssty-
af Amagerfæl-
relsen
ledvej 56
Niels Bohr
Bygningen
Nyt Statens
Naturhistori-
ske Museum
SDU SUND
Københavns
Universitet
Københavns
Universitet
Syddansk
Universitet
Aalborg Uni-
versitet
143,0
Ja
Nej
2023
Bygnings-
styrelsen
111,4
Ja
Nej
2023
Bygnings-
styrelsen
Vejdirektora-
tet
Vejdirektora-
tet
Vejdirektora-
tet
Vejdirektora-
tet
4.767,0
Nej, men inden for
forelæggelsesgræn-
sen
Nej, men inden for
forelæggelsesgræn-
sen
Nej, men inden for
forelæggelsesgræn-
sen
Ja
ja
2023
1.197,0
Nej
2023
1.622,3
Nej
2023
AAU SUND
704,8
Nej
2022
Anm: ”Kunde” angiver den part, som projektet opføres på vegne af. "Godkendt budget" er senest godkendte budget og udgør projektets
totaludgift som angivet i igangsættelsesaktstykke, seneste aktstykke eller finanslov. ”Overholdelse af godkendt budget” angiver, hvorvidt
Bygningsstyrelsen forventer, at den senest godkendte totaludgift for projektet overholdes. Ved overskridelse af totaludgiften er grænsen
for, hvornår overskridelsen skal forelægges Finansudvalget, ændringer på mindst 10 pct. og mindst 10 mio. kr. Overholdelse af godkendt
budget er oprindelige priser (med mindre andet er angivet).
*) Godkendt budget er opgjort i forventede løbende priser, og forbrug er opgivet i faktiske løbende priser.
1) Kolonnen vedrørende om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter blandt
andet forsinkelser og fordyrelser. På side 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
65
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
9.1.1
Projekter ved Bygningsstyrelsen
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske Univer-
sitet
Formålet er at styrke fremtidssikrede forskningsfaciliteter og understøtte forskning i blandt andet
fremtidens energisystemer inden for el, gas og fjernvarme samt planteforskning. Projektet er place-
ret på Frederiksborgvej 399, 4000 Roskilde.
Hjemmelsgrundlag
Akt. 38 af 4. december
2014, Akt. 135 af 23. juni
2016 og Akt. 143 af 4. fe-
bruar 2021
Godkendt
totalbudget
(mio. kr.)
384,0
Forbrug per
01.07.2022
(mio. kr.)
298,6
Påbegyn-
delsesår
2014
Oprindeligt/
nuværende
ibrugtag-
ningsår
2020/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Renovering og nybyggeri af laboratorier på Risø forløber planmæssigt.
Etape 5, delprojekt 2 – Byggeplads er etableret og de første gravearbejder er i gang. Projektet pågår planmæssigt og er
ibrugtaget den 20. december 2022 af Danmarks Tekniske Universitet.
Etape 6 – udføres i den strategiske rammeaftale og er i projekteringsfasen. Det har været nødvendigt at tilpasse projekt-
forslaget til budgettet.
66
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Etablering af særligt sikret retsbygning ved Vestre Fængsel
Der etableres en retsbygning med en særlig sikret retssal i umiddelbar nærhed af Vestre Fængsel.
Københavns Byrets Dommervagt flyttes ligeledes fra Københavns Politigård til en retssal i den sær-
ligt sikrede retsbygning, ligesom grundlovsvagten ved retten på Frederiksberg flyttes fra rettens
tingsted på Frederiksberg til en retssal i den nye sikrede retsbygning. Projektet er placeret på Ve-
stre Kirkegårds Allé 5, 2450 København SV.
Hjemmelsgrundlag
Lov nr. 1621 af 26. decem-
ber 2013 om sikkerhed i
retssale, Akt. 5 af 24. okto-
ber 2019 og Fortrolig akt. K
af 11. marts 2021
Godkendt
totalbudget
(mio. kr.)
Fortrolig
Forbrug per
01.07.2022
(mio. kr.)
130,0
Påbegyn-
delsesår
2019
Oprindeligt/
nuværende
ibrugtag-
ningsår
2021/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Det godkendte totalbudget forventes ikke overholdt og der er risiko for overskridelse af forelæggelsesgrænsen.
Aktuel status for projekt:
Overdragelsesforretning til kunden blev planmæssigt gennemført.
Der har været en problematik vedrørende spuns, da den valgte metode ikke kunne udføres grundet jordbundsforholdene.
Bygningsstyrelsen fik medhold ved aftalt hurtigafgørelse i voldgiftsretten for bygge og anlæg (VBA) i relation til spuns-
problematik og spunsarbejde Hovedentreprenøren indbragte dog den hurtige afgørelse for voldgiftsretten, hvor Hoved-
entreprenøren fik medhold, hvorfor Bygningsstyrelsen blev dømt til at betale udgifterne.
Bygningsstyrelsen her netop i andet halvår af 2022 modtaget et stort krav fra hovedentreprenøren, som Bygningsstyrel-
sen er ved at undersøge nærmere, herunder hvorvidt hovedentreprenøren er berettiget til en del af det fremsatte krav.
67
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Genopretning af Bartholin-komplekset, Aarhus Universitet
Projektet omfatter en større laboratoriegenopretning af Bartholin-komplekset. Projektet er udfor-
met som en fastprisaftale. Projektet er placeret på Wilhelm Meyers Allé 3 til 4, 8000 Aarhus.
Hjemmelsgrundlag
Akt. 102 af 12 marts 2020
og fortroligt akt. AO af 30.
juni 2022
Godkendt
totalbudget
(mio. kr.)
Fortroligt
Forbrug per
01.07.2022
(mio. kr.)
288,1
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
ibrugtag-
ningsår
2022/Under af-
klaring
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Ja
Økonomi:
Væsentlig ændring: Der er fastsat et nyt totalbudget for projektet med fortroligt akt. AO af 30. juni 2022.
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
De problematiske nedbrydnings- og saneringsarbejder er afsluttet. Den omfattende genopbygning af bygningskomplek-
set med etablering af et stort atrium over 6 etager samt nye laboratorier og studiemiljøer er startet.
Med det seneste akt. AO af 30. juni 2022 vurderer Bygningsstyrelsen, at der ikke er den nødvendige fremdrift på bygge-
pladsen til, at hovedentreprenøren kan overholde den aftalte tidsplan. Bygningsstyrelsens bekymring skyldes hoveden-
treprenørens manglende evne til at styre sagen effektivt, styre underentreprenører og tidsplanlægge, samt hovedentre-
prenørens problemer med at finde den fornødne arbejdskraft.
Bygningsstyrelsen modtog ved udgangen af 3. kvartal 2022 oplæg til ny tidsplan fra hovedentreprenøren, som resulterede
i et dagbodsvarsel fra Bygningsstyrelsen. Bygningsstyrelsen har på den baggrund igangsat en fokuseret dialog og fælles
arbejde med hovedentreprenøren, hvilket skal resultere i en ny aftalt tidsplan.
Skatteforvaltningen i Aarhus
Projektet vedrører en modernisering af skatteforvaltningen i Aarhus’ eksisterende lejemål i Høj-
bjerg. Bygningen åbnes op, og der indrettes storrumskontorer. Projektet er placeret Lyseng Allé 1,
8270 Højbjerg.
Hjemmelsgrundlag
Akt. 57 af 5. december
2019
Godkendt
totalbudget
(mio. kr.)
111,1
Forbrug per
01.07.2022
(mio. kr.)
110,4
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
ibrugtagningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Økonomi:
Det godkendte totalbudget forventes ikke
overholdt, men overskridelsen forventes under forelæggelsesgrænsen.
Aktuel status for projekt:
Der er gennemført ABT93 aflevering af den sidste blok H ultimo august 2022 i overensstemmelse med gældende tids-
plan. Administrations- og Servicestyrelsens ibrugtog bygningen i oktober 2022 til aftalt tid.
68
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Skatteforvaltningen i Høje-Taastrup
For at imødekomme Skatteforvaltningens behov for plads til yderligere 700 arbejdspladser i Høje-
Taastrup blev ejendommen på Engelholm Allé 1, 2630 Taastrup købt til genopretning og moderni-
sering.
Godkendt
totalbudget
(mio. kr.)
211,9
Forbrug per
01.07.2022
(mio. kr.)
74,3
Påbegyn-
delsesår
2021
Oprindeligt/
nuværende
ibrugtagningsår
2024/2024
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 55 af 5. december
2019
Akt. 153 af 16. december
2021
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Projektet er i udførelse og udføres i regi af Bygningsstyrelsens strategiske rammeaftale for totalentrepriser. Etape 1 er
afleveret til Bygningsstyrelsen som planlagt. Arbejdet med etape 2 startes op i 2023.
Ombygning af Sankt Kjelds Gård, København
Sankt Kjelds Gård skal gennemgå en større ombygning som led i tilpasning af statens lokalefor-
brug. Inden ombygningen etableres serverfaciliteter til brug for Danmarks Meteorologiske Institut
(DMI). Projektet er placeret Æbeløgade 1, 2100 København Ø.
Godkendt
totalbudget
(mio. kr.)
253,3
Forbrug per
01.07.2022
(mio. kr.)
125,2
Oprindeligt/
nuværende
ibrugtag-
ningsår
2022/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Påbegyndel-
sesår
Akt. 111 af 21. december
2020
2019
Økonomi:
Det godkendte totalbudget forventes ikke
overholdt, men overskridelsen forventes under forelæggelsesgrænsen. Den
økonomiske ramme for projektet er udvidet som følge af kundernes tilkøb med ca. 6 mio. kr.
Aktuel status for projekt:
Projektet er i udførelse. Projektets opstartsforsinkelse har ikke været mulig at indhente, og Bygningsstyrelsen arbejder
sammen med totalentreprenøren på at optimere og sikre fremdriften for den tilbageværende del af udførelsen. Totalen-
treprenøren har i forbindelse med den indledede forsinkelse fremført krav om væsentlig tidsfristforlængelse og økono-
mien forbundet hermed. Bygningsstyrelsen har varslet dagbod, og der er drøftelser mellem parterne herom.
Sagsbehandlingstiden for myndighedernes ibrugtagningstilladelse er væsentligt forlænget, hvilket har negative konse-
kvenser for fremdriften af de enkelte etaper.
Bygningsstyrelsen forventer dog fortsat, at ombygningen kan ibrugtages i 2023.
69
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Kontorknudepunkt, Lerchesgade 35, Odense
Knudepunktets bærende konstruktioner udføres i træ. Kontorbygningen skal indrettes til omkring
1.600 arbejdspladser og skal rumme hovedparten af statsinstitutioner, der i dag er lokaliseret i
Odense. Projektet er placeret på Lerchesgade 35, 5000 Odense C.
Godkendt
totalbudget
(mio. kr.)
817,9
Forbrug per
01.07.2022
(mio. kr.)
27,1
Oprindeligt/
nuværende
ibrugtag-
ningsår
2025/2025
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Påbegyndel-
sesår
Fortroligt Akt. AK af 25.
juni 2020
Akt. 69 af 2. december
2021
2020
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Totalentreprenøren modtog i 3. kvartal 2022 en byggetilladelse fra Odense Kommune, og arbejderne på byggepladsen
er startet.
SDU Mærsk Mc-Kinney Møller Institut (MMMI) – Udvidelse af det eksiste-
rende MMMI
Syddansk Universitet ønsker et nybyggeri, der skal imødekomme væksten i forsknings- og uddan-
nelsesmiljøet på det eksisterende Mærsk Mc-Kinney Møller Institut (MMMI), og knytte det tættere
til beslægtede miljøer på Det Tekniske Fakultet. Projektet er placeret på Campusvej 55, 5230
Odense M.
Godkendt
totalbudget
(mio. kr.)
143,0
Forbrug per
01.07.2022
(mio. kr.)
24,9
Oprindeligt/ Væsentlige æn-
nuværende
dringer siden
ibrugtag-
seneste Anlægs-
ningsår
status
2023/2023
Nej
Hjemmelsgrundlag
Påbegyndel-
sesår
Akt. 280 af 17. juni 2021
2021
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Grundet komplikationer med omlægninger af ledninger i terræn er afleveringsdatoen fra entreprenøren aftalt udskudt
med to måneder, hvilket Syddansk Universitet er orienteret om. Ibrugtagningstidspunktet forventes ligeledes udskudt
med to måneder.
70
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Modernisering af Amagerfælledvej 56, Domstolsstyrelsen
Renovering med henblik på etablering af moderne kontorarbejdspladser for Domstolsstyrelsen,
som blandt andet omfatter miljøsanering og inddragelse af eksisterende tage til nye kontorer. Pro-
jektet er placeret på Amagerfælledvej 56, 2300 København S.
Godkendt
totalbudget
(mio. kr.)
111,4
Forbrug per
01.07.2022
(mio. kr.)
19,9
Oprindeligt/
nuværende
ibrugtag-
ningsår
2023/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Påbegyndel-
sesår
Akt. 187 af 27. januar
2022
2019
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Projektet er i udførelse og udføres i regi af Bygningsstyrelsens strategiske rammeaftale for totalentrepriser. Nedrivning i
bygningerne er gennemført, og indvendige arbejder pågår.
71
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
9.1.2 Projekter under lukning med mindre udeståender eller tvister
Laboratoriegenopretning på Panum, Københavns Universitet
Finansudvalget tiltrådte anlægsprojektet ved akt. nr. 140 af 28. maj 2015 med en totaludgift på
247,3 mio. kr. (2015-priser). Bygningsstyrelsen standsede samarbejdet med totalrådgiver under
projektets udførelse på baggrund af manglende overholdelse af kontraktbetingelser. Totalrådgiver
åbnede efterfølgende en tvistsag ved Voldgiftsnævnet, hvorefter Bygningsstyrelsen kom med et
modkrav.
Tvisten er ikke afgjort, og projektets endelige økonomi afventer resultatet af afgørelsen. Udfaldet af
tvisten forventes ikke at medføre en overskridelse af forelæggelsesgrænsen. Forbruget per 1. juli
2022 var 250,7 mio. kr. (2015-priser).
De fem etager blev overdraget etapevis i tidsrummet fra september 2018 frem til september 2019,
hvor driftsansvaret for de to sidste etaper blev overdraget til SUND, Københavns Universitet.
Copenhagen Plant Science Center 1, Københavns Universitet
Finansudvalget tiltrådte anlægsprojektet ved akt. nr. 47 af 13. december 2012 med en totaludgift på
250,2 mio. kr. (2012-priser). Københavns Universitet overtog lejemålet i sommeren 2017, men
Bygningsstyrelsen var på daværende tidspunkt opmærksom på, at der var nedsat funktionalitet i
bygningen. I forbindelse med overdragelsen af lejemålet til Københavns Universitet i 2017 reduce-
rede Bygningsstyrelsen desuden huslejen til 50 pct. i erkendelse af den manglende funktionalitet,
hvilket KU fortsat betaler. Efter 1-årsgennemgangen medio 2018 blev byggeregnskabet lukket med
en udgift på 273,7 mio. kr. (2012-priser).
Grundet problemerne med dele af bygningens funktionalitet etablerede Bygningsstyrelsen i decem-
ber 2017 en task force, der havde til formål at sikre den aftalte funktionalitet. Bygningsstyrelsen af-
holder alle omkostningerne til task force-arbejderne og påvirker ikke projektets endelige økonomi.
Flere af de enkelte delarbejder vedrørende nedsat funktionalitet er afsluttede. På nuværende tids-
punkttidspunkt forestår færdiggørelse af klimakamre og laboratorier. Supplerende skønserklæring
vedrørende defekte blændfelter i facaden er netop modtaget, og her vil Bygningsstyrelsen søge at
indgå en aftale med totalrådgiver og fagentreprenør om deling af udgifter til udbedring. Alle arbej-
der forventes afsluttede primo 2023.
Ombygning af Østre Skole i Holbæk
Bygningsstyrelsen har indgået forlig med totalentreprenøren om forlænget byggetid. Det har dog
ikke været muligt at nå til enighed om ekstraordinær rådgiverkrav, ekstra opvarmning i byggeperi-
oden og diverse mindre bygningsarbejder. Bygningsstyrelsen har fremsendt forligsforslag til total-
entreprenøren, hvilket totalentreprenøren har afvist. Bygningsstyrelsen har opfordret til, at entre-
prenøren fremsender yderligere dokumentation for sine krav, såfremt disse fastholdes i sit hele.
72
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
9.1.3 Projekter ved vejdirektoratet
Niels Bohr Bygningen, Københavns Universitet
Opførelsen af Niels Bohr Bygningen skal forbedre de fysiske rammer for de fysiske, kemiske og na-
turfagsdidaktiske discipliner på det Natur- og Biovidenskabelige fakultet på Københavns Universi-
tet.
Godkendt
totalbudget
Forbrug per
01.07.2022
Påbegyndel-
sesår
Oprindeligt/
nuværende
ibrugtag-
ningsår
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Hjemmelsgrundlag
Akt. 109 af 30. maj 2013
Akt. G af 14. december 2017
Akt. 68 af 22. marts 2018
Akt. Z af 12. juli 2019
Akt. Ø af 19. maj 2022
4.767,0
4.613,1
2014
2017/2023
Ja
Økonomi:
Nybyggeriet af Niels Bohr Bygningen blev tiltrådt af Finansudvalget i akt. 109 af 30. maj 2013 med en bevilget økono-
misk ramme på 1.819,3 mio. kr. Med fortrolig akt. G af 14. december 2017 blev projektets økonomiske ramme forøget til
2.969,8 mio. kr. og med fortrolig akt. Z af 12. juli 2019 blev rammen forøget til 3.662,6 mio. kr. Med fortrolig akt. Ø af
19. maj 2022 er projektets økonomiske ramme 4.767,0 mio. kr.
Projektets totaludgift forventes at beløbe sig til 5.011,9 mio. kr. Merudgiften i forhold til akt. Ø kan primært henføres til
yderligere kompleksitet i genopretning af brandlukninger og de heraf afledte effekter for forsinkelsen på de øvrige ude-
stående aktiviteter samt drift af byggeplads. Forelæggelsesgrænsen forventes ikke overskredet.
Totaludgiften er behæftet med usikkerhed, idet der verserer voldgiftssager med en række større erstatningskrav i stør-
relsesordenen 1,6 mia. kr. mod en række af projektets entreprenører. I det omfang kravene imødekommes, vil forbruget
for projektet blive reduceret.
Aktuel status for projekt:
Væsentlig ændring: Ibrugtagning er udskudt fra 2022 til primo 2023, idet genopretningen af brandlukningerne har ta-
get længere tid end forventet.
Den omfattende genopretningsindsats af de brandsikringstekniske foranstaltninger er nu færdiggjort, og der afventes
den efterfølgende myndighedsgodkendelse for bygningsafsnit 1 (ibrugtagningstilladelse). De brandsikringstekniske for-
hold er forinden blevet gennemgået og attesteret af et akkrediteret inspektionsfirma.
Der er indgået aftale med Københavns Universitet om overdragelsen.
Bygningsafsnit 2, der primært huser kontor- og undervisningsfaciliteter, fremstår indflytningsklart, og der er aftalt fuld
overdragelse pr. 18. januar 2023. Københavns Universitet har allerede tidligere overtaget dele af bygningsafsnittet.
I bygningsafsnit 1, der primært huser laboratorie- og forskningsfaciliteter, skal der gennemføres en række afsluttende
tests, således at det kan påvises, at der ikke udestår væsentlige mangler - samt at bygningen har den nødvendige funkti-
onalitet. Københavns Universitet vil i umiddelbar forlængelse af en opnået ibrugtagningstilladelse for bygningsafsnittet
få mulighed for at få adgang til bygningsdelen, så universitetet kan påbegynde planlægning af deres indflytning. Overta-
gelse af bygningsafsnit 1 er aftalt til 1. marts 2023 eller snarest derefter.
73
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Nyt Statens Naturhistoriske Museum, Københavns Universitet
Formålet med projektet er at etablere et samlet museumsbyggeri i Botanisk Have i København,
som vil indeholde både udstillings-, forsknings- og undervisningsfaciliteter.
Godkendt
totalbudget
Forbrug per Påbegyn-
01.07.2022 delsesår
Oprindeligt/
nuværende
ibrugtagningsår
Væsentlige æn-
dringer siden
seneste
Anlægsstatus
Hjemmelsgrundlag
Akt. E af 8. december 2016
Anlægslov 381 af 26. april 2017
Akt. 68 af 22. marts 2018
Akt. 165 af 14. marts 2019
1.197,0
860,2
2019
2022/2023
Nej
Økonomi:
Det godkendte totalbudget forventes ikke overholdt. Forelæggelsesgrænsen forventes ikke overskredet.
Hovedentreprenøren på projektet har fremsat en række store krav, som fortsat ikke er afklaret.
Det er Vejdirektoratets
vurdering, at entreprenøren ikke er berettiget til en betaling i den rejste størrelsesorden.
Aktuel status for projekt:
De væsentligste dele af arbejdet pågår nu i det underjordiske udstillingsområde og i de eksisterende bygninger. I byg-
ning 10, der primært udføres under terræn, tager installationer i teknikum og udstillingssale fart sammen med underlag
for udstillingslofter. I de eksisterende bygninger er entreprenørens mestergennemgang og mangelafhjælpning opstartet
i den bygning, der længst fremme. I bygningen der genopføres, er nye gavlelementer i beton monteret, mens den eksi-
sterende granitsokkel retableres.
Det Sundhedsvidenskabelige Fakultet (SUND), Syddansk Universitet
Nybyggeriet til Det Sundhedsvidenskabelige Fakultet vil danne ramme for forskning, uddannelse
og innovation inden for det sundhedsvidenskabelige område. Byggeriet opføres i direkte tilknyt-
ning til Nyt Odense Universitetshospital.
Godkendt
totalbudget
1.622,3
Forbrug per
01.07.2022
1.177,6
Påbegyndel-
sesår
2019
Oprindeligt/
nuværende
ibrugtagningsår
2022/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 68 af 22. marts 2018
Akt. 85 af 12. april 2018
Akt. 136 af 7. juni 2018
Økonomi:
Det godkendte totalbudget forventes overskredet. Fordyrelserne skal primært henføres til en række ekstraarbejder på
henholdsvis kompletterings- og teknikentreprisen. Forelæggelsesgrænsen forventes ikke overskredet.
Aktuel status for projekt:
Der blev i april 2022 afholdt licitation og efterfølgende indgået kontrakt på landskabsentreprisen. Kompletteringsarbej-
der og montage af tekniske installationer pågår i alle seks bygningsafsnit. Test og indregulering er påbegyndt i ét af byg-
ningsafsnittene.
74
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Det Sundhedsvidenskabelige Fakultet (SUND), Aalborg Universitet
I tilkobling til Nyt Aalborg Universitetshospital opføres et nyt byggeri til Det Sundhedsvidenskabe-
lige Fakultet, som giver forbedrede rammer for forskning, uddannelse og innovation samt samar-
bejde med det nye Aalborg universitetshospital.
Godkendt
totalbudget
704,8
Forbrug per
01.07.2022
472,0
Påbegyndel-
sesår
2020
Oprindeligt/
nuværende
ibrugtagningsår
2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 68 af 22. marts 2018
Akt. 135 af 1. juni 2018
Økonomi:
Det godkendte totalbudget forventes overholdt.
Aktuel status for projekt:
Grundet byggeriets stade er nærværende statustekst opdateret primo december 2022.
Byggeriets to væsentligste bestanddele (SUND 1 og SUND 2 - der udgør ca. 21.240 ud af byggeriets samlede 22.423 kva-
dratmeter) er kundeoverdraget og ibrugtaget den 28. oktober 2022.
Koblingszonen, der opføres med Region Nordjylland som bygherre - og som skal udgøre den direkte forbindelse fra
SUND til Nyt Aalborg Universitetshospital - er dog forsinket, hvorfor Vejdirektoratet p.t. ikke kan overdrage hele bygge-
riet. Der vil ske en formel endelig samlet overdragelse når koblingszonen er klar til ibrugtagning og alle landskabsarbej-
der i øvrigt er tilendebragte.
9.1.4 Afsluttede projekter siden seneste Anlægsstatus
Projekterne indeholdt i nedenstående tabel er ibrugtaget og afsluttet siden seneste Anlægsstatus.
Projekterne vil udgå ved næste Anlægsstatus. Hvis der ønskes yderligere information om projek-
terne, henvises der til Bygningsstyrelsens hjemmeside bygst.dk.
Tabel 9.1.4 Projekter lukket siden seneste Anlægsstatus
(Mio. kr. i
2022-priser)
Kunde
Aktstykke/
hjemmel
Godkendt
budget
Forbrug
per
01.07.22
Overhol-
delse af
godkendt
budget
Ibrugtag-
ningsår
Bevillings-
ansvarlig
Science & Innova- Aalborg Uni-
tion Hub
versitet
Akt. 38 af 28.
november
2019
248,9
225,9
Ja
2022
Bygnings-
styrelsen
Ombygning af
Strandgade 29
Finanstilsy-
net
Akt. 223 af
18. juni 2020
141,1
149,5
Nej, men in-
den for fore-
læggelses-
grænsen
2022
Bygnings-
styrelsen
75
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
9.2
Formål
Status på UNILAB-midlerne
Bygningsstyrelsen har i perioden 2007-2009 sammen med eksterne rådgivere undersøgt laborato-
rielokalestandarden på de danske universiteter. Det samlede moderniseringsbehov for laboratorie-
lokaler blev opgjort til ca. 6,0 mia. kr. I Aftale om fordeling af globaliseringsreserven til forskning
og udvikling 2010-2012 af 5. november 2009 blev der afsat 3 mia. kr. til teknologisk løft af labora-
torierne på universiteterne, hvilket inkluderer opgradering af ventilation, klima- og CTS-anlæg
samt tilhørende styringssystemer til moderne forskningsstandarder. De resterende 3,0 mia. kr. er
projekter, som finansieres under § 28.73.01. Ejendomsvirksomhed vedrørende uddannelses- og
forskningsbygninger.
Status
Bygningsstyrelsen har indtil nu igangsat 137 laboratoriegenopretningsprojekter på universiteterne
til en samlet værdi af 2.607,9 mio. kr. (løbende priser), hvoraf 112 projekter er afsluttet, jf. neden-
stående tabel. Herudover er der afsat midler til endnu ikke-igangsatte genopretningsprojekter på
de enkelte universiteter, som skal igangsættes i de kommende år.
Der pågår fortsat afklaring på nogle universiteter af, hvorledes de sidste midler skal anvendes.
Arbejdet vedrørende laboratorieerstatningslokaler er godt i gang, og der er afgivet tilsagn til en
værdi af 2.753,7 mio. kr. til i alt 22 projekter, jf. nedenstående tabel.
Tabel 9.2 | Laboratoriemoderniseringer per juli 2022, løbende priser
1. halvår 2022
Antal projek-
ter, igangsat
137
22
159
Tilsagn i alt,
mio. kr.
2. 607,9
2.753,7
5. 361,6
Afsatte midler
(ikke igang-
sat) mio. kr.
341,4
Laboratoriebi-
drag i alt,
mio.kr.
2.949,3
2.779,9
5.729,2
Antal regnskabs-
mæssigt afslut-
tede projekter
112
13
125
Genopretninger
Erstatningslokaler
I alt
26,3
367,7
Den budgetmæssige situation
I henhold til aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-2012 af 5.
november 2009 blev der bevilget en økonomisk ramme på ca. 6 mia. kr. (løbende priser), hvoraf
Ejendomsvirksomhed vedrørende uddannelses- og forskningsbygninger finansierer 3,0 mia. kr. Af
den samlede pulje på 6,0 mia. er der brugt 5,4 mia. og ydereligere afsat 367,7 mio. kr. til ikke
igangsatte projekter.
76
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10. Bilag
10.1 Bilag 1: EU-støtte
Statslige anlægsprojekter på det transeuropæiske transportnet (TEN-T) kan søge om og få tildelt
EU- støtte, hvilket typisk sker gennem EU’s infrastrukturfond, Connecting Europe Facility (CEF).
Der kan søges om EU-støtte fra CEF, når Kommissionen annoncerer en ansøgningsrunde. CEF-
budgettet følger perioden for EU’s flerårige finansielle ramme. Den nuværende budgetperiode lø-
ber fra 2021-2027. Der kan gennem budgetperioden søges om støtte til forskellige prioriteter med
forskellige terminer.
Tabel 10.1 nedenfor viser den tildelte EU-støtte i perioden 2014-2020 samt de udbetalte støttebe-
løb frem til september 2022 fordelt på statslige anlægsprojekter. Da støtteaftalerne for de nye pro-
jekter, jf. tabel 10.2, endnu ikke er underskrevet, er projekterne for CEF-ansøgningsrunden 2021
ikke medtaget i nedenstående tabel 10.1.
Den samlede tildelte CEF-støtte til de anførte seks projekter er på 5.721,9 mio. kr., hvoraf de
2.109,1 mio. kr. foreløbig er udbetalt. Den konkrete status for de enkelte anlægsprojekter fremgår
af de projektspecifikke beskrivelser andetsteds i publikationen.
Tabel 10.1: Tildelt og udbetalt støtte til støtteaftaler indgået i perioden 2014-2020
Projekt
Femern Bælt - Kyst-til-kyst, anlægsfasen
Femern Bælt - Danske jernbanelandanlæg (Ringsted-Femern Banen),
anlægsfasen, fase 1*
Femern Bælt - Danske jernbaneanlæg (Ringsted-Femern Banen), pro-
jektering, fase 2
Sund & Bælt – Udvidelse af jernbanekapaciteten ved Kastrup Lufthavn
Station, projektering
Banedanmark - Signalprogrammet
Vejdirektoratet - Ny Storstrømsbro, anlægsfasen
Tildelt EU-støtte,
mio. kr.
4.388,1
863,2
29,0
29,7
95,0
316,9
Udbetalt EU-støtte,
mio. kr.
1.260,1
631,4
14,5**
14,9
90,2
98
*På opfordring fra A/S Femern Landanlæg blev den tildelte CEF-støtte i maj 2021 nedsat fra 875,0 mio. kr. til de anførte 863,2 mio. kr.
Dette skyldes, at de anslåede støtteberettigede omkostninger falder, hvorfor den tildelte støtte falder tilsvarende.
**Korrigering af fejl i seneste version af Anlægsstatus
I efteråret 2021, under den nye budgetperiode for 2021-2027, blev den første ansøgningsrunde an-
nonceret, hvor en række statslige organisationer søgte om CEF-støtte til deres projekter. Flere af
disse var succesfulde med deres ansøgning og er blevet tildelt CEF-støtte. I løbet af efteråret 2022
forventes der indgået støtteaftaler mellem de enkelte støttemodtagere og Kommissionen. De pro-
jekter, der forventes indgået støtteaftaler om, fremgår nedenfor i tabel 10.2.
77
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Tabel 10.2: Tildelt støtte til støtteaftaler der forventes indgået i 2022
Projekt
Femern Bælt - Kyst-til-kyst, anlægsfasen, fase 2
Banedanmark – Signalprogrammet, udrulning af ERTMS på strækningen Fredericia-Aalborg
DSB – installation af ERTMS ombord udstyr i en række togsæt og lokomotiver
Tildelt EU-støtte,
mio. kr.
4.026,7
164,1
34,8
78
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10.2 Bilag 2: Igangværende større anlægsprojekter på vejområdet
79
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10.3 Bilag 3: Igangværende projekter på baneområdet
80
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10.4 Bilag 4: Plan for ibrugtagning af Signalprogrammet på fjern-
banen
81
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10.5 Bilag 5: Aktstykkegodkendte byggeprojekter
82
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Tabel 10.5: Liste over kortets projekter
By
Aarhus
Projekt
Genopretning af Bartolin-komplekset
Skatteforvaltningen (ADST)
Byggeri Science & Innovation Hub
AAU SUND
Kunde
Aarhus Universitet
Skatteforvaltningen
Aalborg Universitet
Aalborg Universitet
Styrelsen for Undervisning og Kvali-
Holbæk
Ombygning af Østre Skole i Holbæk
tet, Danmarks Evalueringsinstitut,
Danmarks Akkredditeringsinstitu-
tion og Danida Fellow Ship Centre
Niels Bohr Bygningen
Modernisering af Strandgade 29
Særligt Sikret Retsbygning
København
Nyt Statens Naturhistoriske Museum
Skatteforvaltningen (ADST) i Høje-Taa-
strup
Modernisering af Amagerfælledvej 56
Ombygning af Sankt Kelds Gård (SKG)
SDU SUND
Københavns Universitet
Finanstilsynet
Domstolsstyrelsen
Københavns Universitet
Skatteforvaltningen
Domstolsstyrelsen
Danmarks Metrologiske Institut
Syddansk Universitet
Familieretshuset, Styrelsen for Ar-
Odense
Lerchesgade 35
bejdsmarked og Rekruttering, Dan-
marks Frie Forskningsfond, Skatte-
ankestyrelsen
SDU, MMMi
Roskilde
Renovering af laboratorier på Risø
Syddansk Universitet
Danmarks Tekniske Universitet
Aalborg
83
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
10.6 Bilag 6: Status for træk på den centrale anlægsreserve
Tabel 10.6 | Oversigt over udmøntning af den centrale anlægsreserve til igangværende projekter
(mio. kr.)
Signalprogrammet
Odense Letbane***
Ny bane Aalborg
Lufthavn*
Hastighedsopgrade-
ring Aarhus-Langå
Elektrificering af
Aarhus-Aalborg
(Lindholm)
Elektrificering af
Fredericia-Aarhus
Kapacitetsudvidelse
af jernbanen mellem
Aalborg/Lindholm
og Hjørring*
Elektrificering Ros-
kilde-Kalundborg
Letbanen på Ring
3***
Storstrømsbroen
Oprindelig re-
serve (løbende
priser)
2.841,2**
171,5
43,8
91,3
Tidligere ud-
møntet reserve
(løbende pri-
ser)
3.049,7
157,2
51,3
33,4
Udmøntning si-
den seneste
Anlægsstatus
(2022-priser)
0,0
0,0
0,0
0,0
Resterende
reserve
(2022-pri-
ser)
0,0
27,0
0,0
61,1
Projektansvar-
lig
Banedanmark
Odense Letbane
Banedanmark
Banedanmark
389,3
4,0
0,0
408,1
Banedanmark
404,0
9,1
0,0
404,5
Banedanmark
13,8
34,4
0,0
-0,0
Banedanmark
181,2
282,0
651,4
113,3
0,0
0,0
0,0
166,8
681,4
68,5
141,9
0,0
Banedanmark
Hovedstadens
Letbane
Vejdirektoratet
Anm.: Da beløbene i kolonnerne
Oprindelig reserve
og
Tidligere udmøntet reserve
er i løbende priser, kan beløbet for den tidligere ud-
møntede reserve være højere end beløbet for den oprindelige reserve, uden at projektet har fået overført mere end dets oprindelige re-
serve. Projekterne markeret med * har fået tilført mere fra den centrale anlægsreserve end dets oprindelige reserve. For projektet Internt
i tog var det en projektforudsætning, at den centrale reserve skulle udmøntes til projektet, når der var sikkerhed for at arbejderne kunne
gennemføres inden for totalbevillingen, hvorfor der er ikke tale om et ”traditionelt” træk på central reserve. **Signalprogrammets oprin-
delige totaludgift med akt. 148 af 10. maj 2011 og akt. 147 af 30. november 2011 indeholdt en central reserve på i alt 3.544,6 mio. kr.
(2011-priser). Ved reduktionen af totaludgiften med Aftale om bedre cykeltrafik og ny metro til Københavns Nordhavn af 20. juni 2012
samt med finansloven for 2013 blev central reserven reduceret til 2.841,2 mio. kr. (2012-priser).
*** I skemaet fremgår kun den statslige andel af projektets centrale reserve.
Den centrale reserve er et element i Ny Anlægsbudgettering – en række principper for, hvordan der
for større vej- og baneprojekter på Transportministeriets område budgetlægges, styres og afrappor-
teres. Ny Anlægsbudgettering blev indført med akt. 16 af 24. oktober 2006, og den konkrete ud-
møntning er beskrevet i en række dokumenter udarbejdet af Transportministeriet.
For projekter omfattet af Ny Anlægsbudgettering afsættes reserver (korrektionstillæg) svarende til
30 pct. af projektets basisoverslag med henblik på at finansiere de fordyrelser, som erfaringsmæs-
sigt opstår som følge af uforudsete hændelser, ufuldstændig viden mv. Af disse svarer 10 pct. til
projektreserven, der disponeres af anlægsmyndigheden. De resterende 20 pct. er projektets bidrag
84
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
til den centrale reserve. Adgang til midler i den centrale reserve skal godkendes af Transportmini-
steriets departement og Finansministeriet efter nærmere fastsatte regler. Projektets totaludgift er
således basisoverslaget tillagt 10 og 20 pct.-reserverne.
Transportministeriet vurderer, at der i dag eksisterer et tilstrækkeligt erfaringsgrundlag til at kon-
kludere, at Ny Anlægsbudgettering har virket efter hensigten på vejområdet, hvor der har kunnet
konstateres mindreforbrug og dermed mindretræk på de afsatte reserver på tværs af en lang række
projekter. Det er derfor besluttet, at de afsatte reserver for fremtidige vejprojekter reduceres og
fremover skal udgøre 15 pct. af projektets basisoverslag, henholdsvis 10 pct. til projektreserven og 5
pct. til den centrale reserve.
Den centrale reserve er en porteføljereserve, hvorfor et projekt i tilfælde af en væsentlig fordyrelse
kan blive tilført flere midler fra den centrale reserve, end det i sin tid bidrog med. Hvis projektets
totaludgift forventes overskredet med mere end 10 mio. kr. (for så vidt angår vejprojekter) eller 10
pct. (for så vidt angår hovedparten af baneprojekter), forelægges projektet dog for Folketingets Fi-
nansudvalg, før der kan disponeres.
Træk på den centrale reserve siden seneste Anlægsstatus
Elektrificering Roskilde-Kalundborg
Der er tidligere tilført midler fra den centrale reserve til projektet til immunisering, men forligs-
kredsen har i juni 2020 besluttet, at strækningen ikke immuniseres. Det er godkendt, at de midler,
der tidligere er blevet tilført fra den centrale reserve, fastholdes i projektet til at dække de allerede
konstaterede merudgifter og eventuelle yderligere merudgifter, der måtte opstå i projektet.
Letbanen på Ring 3
Hovedstadens Letbane fik 19. maj 2022 godkendt en overførsel af 63,4 mio. kr. (22-pl) af deres
statslige andel af den centrale anlægsreserve, der skulle bidrage til indgåelse af aftaler med entre-
prenørerne på i alt 158,5 mio. kr. Aftalerne vedrører blandt andet forsinkede ledningsomlægninger
og det faktum, at designet af en række delementer har vist sig mere komplicerede end forudset. De
63,4 mio. kr. svarer til 40 pct. af det samlede træk på projektets samlede centrale reserver, og der-
med den tidligere andel som staten ejede af projektet, inden statens udtrædelse i 2019. Finansierin-
gen af den resterende del er kommet fra de involverede kommuner og Region Hovedstaden.
Ved anmodningen for trækket godkendt d. 19. maj 2022, var det kendt, at der kunne blive behov
for tilførsel af yderligere central reserve til projektet. Ultimo oktober 2022 blev der godkendt et
ydereligere træk på den centrale anlægsreserve på 103,4 mio. kr. Årsagen til anmodningen om
trækket er, at Hovedstadens Letbane, for at sikre den forudsatte fremdrift i projektet, har indgået
yderligere aftaler med to entreprenører. Desuden var der konstateret et behov for tilførsel af yderli-
gere midler til jorddeponering og tilslutningsafgifter samt opjustering af K2-A reserven til en sam-
let værdi af 258,5 mio. kr.
Storstrømsbroen
Et træk på hele projektets eget bidrag til den centrale anlægsreserve, svarende til 20 pct. af totalud-
giften, er i september 2022 blevet godkendt.
85
TRU, Alm.del - 2022-23 (2. samling) - Bilag 65: Status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. andet halvår 2022, fra transportministeren
Transportministeriet
Frederiksholms Kanal 27F
1220 København K
Telefon 41 71 27 00
[email protected]
www.trm.dk
