NOTAT, 12. juni 2022
Trafikgrundlaget for Femern-tunnellen er kollapset
Hans Schjær-Jacobsen
Civilingeniør, lic.techn., HD
Resumé
2014-prognosen, som lå til grund for anlægsloven, prognosticerede en personbiltrafik over Rødby-
Puttgarden på 2 millioner biler i 2021, året før den planlagte tunnelåbning i 2022. Der kom kun 0,7 millioner
biler. Den fremtidige indtægt fra personbiltrafikken i tunnellen er nu alvorligt truet.
Datagrundlag for analysen
I Fig. 1 er vist grafer for den realiserede personbiltrafik via færge 2000-2021 (både shopping og non-
shopping), 2014-prognosen og 2020-fremskrivningen, begge frem til 2055. Både prognose og fremskrivning
forudsætter ophør af færgedrift ved tunnelåbning. Det fremgår af Fig. 1, at der mangler godt 1,2 millioner
personbiler både i 2020 og 2021 i forhold til 2014-prognosen.

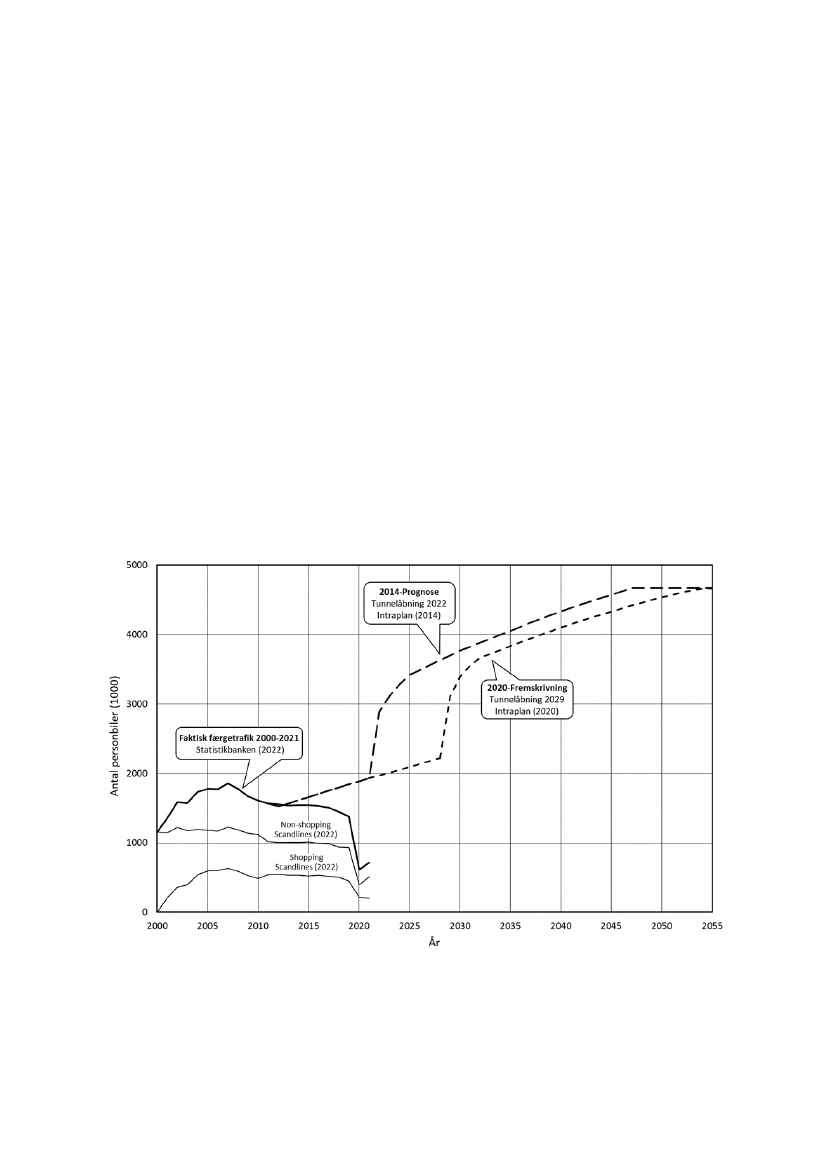

Fig. 1. Faktisk færgetrafik 2000-2021. 2014-prognose og 2020-fremskrivning for tunneltrafik.
1
