Status for anlægs- og byggeprojekter
1. halvår 2022
I 2022 er det cyklens år, hvor Tour de France kommer til Danmark og Transportministeriet
sætter fokus på cyklisme. På billedet ses cykelstien i Tangesø ved Ans.
Foto: Büro Jantzen
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
2. | Status for anlægs- og byggeprojekter
Status for anlægs- og byggeprojekter
1. halvår 2022
Udgivet af:
Transportministeriet
Frederiksholms Kanal 27F
1220 København K
Udarbejdet af:
Transportministeriet
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 3.
Indhold
1.
Indledning .................................................................................................................................................. 7
Læsevejledning til det nye format ................................................................................................... 7
2.
Jernbaner ................................................................................................................................................... 9
Anlægsprojekter på baneområdet udført af Banedanmark .......................................................... 10
Signalprogrammet ............................................................................................................................... 11
Elektrificering af Roskilde-Kalundborg ................................................................................................ 12
Elektrificering af Fredericia-Aarhus ..................................................................................................... 13
Elektrificering af Aarhus-Aalborg (Lindholm) ...................................................................................... 14
Modernisering af kørestrøm (Elektrificering Kørestrøm) .................................................................... 15
Ny bane over Vestfyn .......................................................................................................................... 16
6 GHz-frekvensbånd på S-banen ......................................................................................................... 16
Hastighedsopgradering Aarhus-Langå................................................................................................. 17
Kapacitetsudvidelse af jernbanen mellem Aalborg/Lindholm og Hjørring ......................................... 17
Anlæg af Stilling Station....................................................................................................................... 18
Hastighedsopgradering Ringsted-Odense ........................................................................................... 19
Fremtidssikring af Aarhus H................................................................................................................. 20
Flytning af Herlev station..................................................................................................................... 20
Vendespor ved Carlsberg station ........................................................................................................ 21
Opgradering af Hillerød station ........................................................................................................... 21
2.1.2.
Anlægsprojekter på baneområdet udført af selskaber ............................................................. 22
Øresundsperroner på Ny Ellebjerg Station.......................................................................................... 23
Udvidelse af Københavns Lufthavns Station ....................................................................................... 23
Forskønnelse af Nørreport Station ...................................................................................................... 24
Modernisering af København H/Reventlowsgade .............................................................................. 24
Større fornyelsesprojekter ............................................................................................................. 25
Sporfornyelse Ringsted-Nykøbing F. inkl. Nykøbing F. Station ........................................................... 26
Sporfornyelse af Slagelse Station og dele af strækningen mellem Fjenneslev og Forlev ................... 26
Sporfornyelse København – Høje Taastrup ......................................................................................... 27
Sporfornyelse ved Struer Station ........................................................................................................ 27
Sporfornyelse Slagelse-Korsør ............................................................................................................. 28
Sporfornyelse Roskilde-Ringsted ......................................................................................................... 28
Sporfornyelse af strækningen Hobro-Aalborg..................................................................................... 29
FTN fiberkabelinfrastruktur Skjern-Holstebro ..................................................................................... 30
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
4. | Status for anlægs- og byggeprojekter
Sporfornyelse Aarhus-Langå ................................................................................................................ 31
Ny Svanemøllen omformerstation ...................................................................................................... 31
Brofornyelse København-Høje Taastrup ............................................................................................. 32
Sporfornyelse Nyborg-Odense ............................................................................................................ 32
Afsluttede projekter siden seneste Anlægsstatus ......................................................................... 33
Ny bane København-Ringsted ............................................................................................................. 33
Niveaufri udfletning Ny Ellebjerg ........................................................................................................ 34
Fornyelse af perroner på Slagelse Station ........................................................................................... 34
Fornyelse og vedligehold ............................................................................................................... 35
Igangværende undersøgelser på baneområdet............................................................................. 36
Gennemførte undersøgelser på baneområdet ................................................................................... 36
3.
Veje .......................................................................................................................................................... 37
Større vejanlægsprojekter under gennemførelse .......................................................................... 38
Storstrømsbroen.................................................................................................................................. 39
Udbygning af Rute 11 gennem Ribe .................................................................................................... 40
Udvidelse af Vestfynske Motorvej, Nr. Aaby-Odense V. ..................................................................... 40
Kalundborgmotorvejens 3. etape ........................................................................................................ 41
Nordhavnstunnel ................................................................................................................................. 41
Udbygning af E45/E20 mellem Fredericia S - Kolding ......................................................................... 42
Udbygning af E45, Vejle (Hornstrup) – Skanderborg S ........................................................................ 42
Udbygning af E45, Aarhus S – Aarhus N .............................................................................................. 43
Ombygning af tilslutningsanlæg på E45 Aarhus N – Randers N .......................................................... 43
Udvidelse af Hillerødmotorvejen forlængelse til motorvej ................................................................. 44
Opgradering til 2+1 vej mellem Ålbæk og Skagen ............................................................................... 44
Større vedligeholdelsesprojekter på vejområdet .......................................................................... 45
Forstærkning af Langelandsbroen ....................................................................................................... 45
Renovering af Sallingsundbroen .......................................................................................................... 46
Renovering af Skovdiget Østbro, Hillerødmotorvejen ........................................................................ 46
Åbnede større anlægs- og vedligeholdelsesprojekter ................................................................... 47
Vedligeholdelsesmæssig balance og behov for kapitalbevarende vedligeholdelse ...................... 47
Undersøgelser på vejområdet........................................................................................................ 48
4.
Letbaner................................................................................................................................................... 49
Odense Letbane ............................................................................................................................. 49
Letbane på Ring 3 ........................................................................................................................... 50
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 5.
5.
Femern Bælt ............................................................................................................................................ 51
Kyst til kyst-forbindelsen ................................................................................................................ 51
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen ........................................................ 52
6.
Metroen ................................................................................................................................................... 53
M4 Sydhavn.................................................................................................................................... 53
7.
Puljeprojekter på transportområdet ....................................................................................................... 54
Status for puljer.............................................................................................................................. 54
Status for større puljeprojekter ..................................................................................................... 56
8.
Bygninger ................................................................................................................................................. 57
Større igangværende byggeprojekter ............................................................................................ 60
8.1.1.
Projekter ved Bygningsstyrelsen................................................................................................ 62
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske Universitet ............................ 62
Etablering af særligt sikret retsbygning ved Vestre Fængsel .............................................................. 62
Genopretning af Bartholin-komplekset, Aarhus Universitet ............................................................... 63
Ombygning af Østre Skole i Holbæk .................................................................................................... 64
Science & Innovation Hub, Aalborg Universitet .................................................................................. 64
Skatteforvaltningen i Aarhus ............................................................................................................... 65
Skatteforvaltningen i Høje-Taastrup ................................................................................................... 65
Ombygning af Strandgade 29, Finanstilsynet ...................................................................................... 66
Ombygning af Sankt Kjelds Gård, København ..................................................................................... 66
Kontorknudepunkt, Lerchesgade 35, Odense ..................................................................................... 67
SDU Mærsk Mc-Kinney Møller Institut (MMMI) – Udvidelse af det eksisterende MMMI ................. 67
Modernisering af Amagerfælledvej 56, Domstolsstyrelsen ................................................................ 68
8.1.2.
Projekter under lukning med mindre udeståender eller tvister................................................ 69
Laboratoriegenopretning på Panum, Københavns Universitet ........................................................... 69
Copenhagen Plant Science Center 1, Københavns Universitet ........................................................... 69
8.1.3.
Projekter ved Vejdirektoratet .................................................................................................... 70
Niels Bohr Bygningen, Københavns Universitet .................................................................................. 70
Nyt Statens Naturhistoriske Museum, Københavns Universitet ......................................................... 71
Det Sundhedsvidenskabelige Fakultet (SUND), Syddansk Universitet ................................................ 72
Det Sundhedsvidenskabelige Fakultet (SUND), Aalborg Universitet .................................................. 72
8.1.4.
Projekter afsluttet siden seneste Anlægsstatus ........................................................................ 73
Status på UNILAB-midlerne ............................................................................................................ 74
OPP-projekter................................................................................................................................. 75
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
6. | Status for anlægs- og byggeprojekter
Ny Østre Landsret ................................................................................................................................ 75
9.
Bilag ......................................................................................................................................................... 76
Bilag 1: EU støtte ............................................................................................................................ 76
Bilag 2: Igangværende større anlægsprojekter på vejområdet ..................................................... 78
Bilag 3: Igangværende projekter på baneområdet ........................................................................ 79

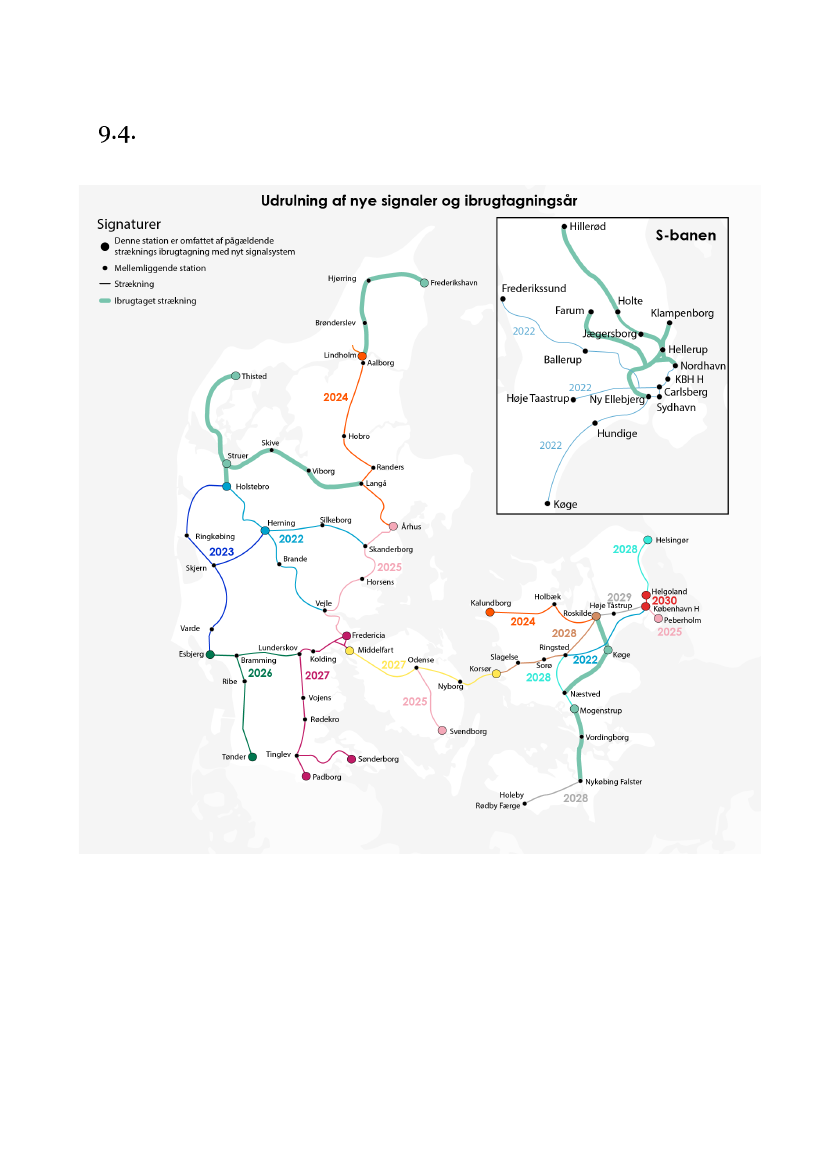

Bilag 4: Plan for ibrugtagning af Signalprogrammet på fjernbanen .............................................. 80
Bilag 5: Aktstykkegodkendte byggeprojekter ................................................................................ 81
Bilag 6: Status for træk på den centrale anlægsreserve ................................................................ 83
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 7.
1. Indledning
Status for anlægs- og byggeprojekter, herefter Anlægsstatus, giver en halvårlig orientering til Folke-
tingets Finansudvalg og Folketingets Transportudvalg om status og udvikling i bygge- og anlægs-
projekter under Transportministeriet.
Forbruget for igangværende projekter er i denne publikation opgjort pr. 1. januar 2022 medmindre
andet angives, og de tekstmæssige beskrivelser af status for udførelsen i de enkelte projekter er op-
dateret pr. marts 2022, medmindre andet er angivet. De projekter, der omtales i Anlægsstatus, er
på forskellige stadier på vej mod færdiggørelse. Der redegøres i omtalen af hvert enkelt projekt for
dets formål og status. Som en del af status indgår en gennemgang af den aktuelle økonomiske situ-
ation i 2022-priser (medmindre andet fremgår). Orienteringen for seneste Anlægsstatus – 1. halvår
2021 – blev fremsendt til Folketinget den 5. juli 2021.
Anlægsstatus omfatter alle større projekter og puljer på Transportministeriets område, som er ble-
vet tildelt bevilling af Folketinget.
Læsevejledning til det nye format
Anlægsstatus har skiftet format og tidsplan siden seneste Anlægsstatus for 1. halvår 2021. Således
vil det i det nye format tydeligere fremgå, hvad der er sket i projekterne siden seneste Anlægssta-
tus. Derudover er projektbeskrivelserne i Anlægsstatus blevet gjort mere overskuelige, så Anlægs-
status i højere grad bliver et opslagsværk med kun de centrale oplysninger for projekterne.
Dertil er tidsplanen for Anlægsstatus ændret. Således vil 1. halvårsrapport udkomme primo maj,
mens 2. halvårsrapport vil udkomme primo november. Den nye tidsplan tillader, at der kan oplyses
forbrugstal med en klarere skæringdato på hel- og halvårsbasis. Således trækkes forbrugstal den 1.
januar for første halvårsrapport og 1. juli for den anden halvårsrapport.
Der vil i det nye format være fokus på udviklingen i Transportministeriets bygge- og anlægsporte-
følje siden seneste Anlægsstatus. Der er således indsat nye afsnit, hvori afsluttede projekter og un-
dersøgelser siden seneste Anlægsstatus fremgår. Disse vil udgå i næste Anlægsstatus. Tidligere ver-
sioner af Anlægsstatus kan tilgås på
Transportministeriets hjemmeside.
De nye tabeller med projektbeskrivelser indeholder følgende oplysninger:
Hjemmelsgrundlag:
Lovgivningen, som hjemler gennemførslen af projektet og afholdelse af udgif-
ter hertil.
Godkendt totalbudget (Central reserve):
Det første tal anført angiver projektets politisk godkendte
totaludgift i mio. kr. og 2022-priser. Tallet i parentes angiver den ikke-disponerede centrale an-
lægsreserve. Den centrale anlægsreserve kan disponeres efter aftale med Finansministeriet, og ud-
gør 20% af basisoverslaget for baneprojekter samt større bro- og tunnelprojekter og 5% for vejpro-
jekter. Projektreserven kan derimod disponeres af anlægsmyndigheden, og udgør altid 10% af pro-
jektet.
Forbrug pr. 1/1 2022:
Projektets forbrug pr. 1. januar 2022 opgøres i mio. kr. i 2022-priser.
Påbegyndelsesår:
Påbegyndelsesåret angiver, hvilket år projektet fik godkendt sin totaludgift og
anlægget kunne påbegyndes.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
8. | Status for anlægs- og byggeprojekter
Oprindeligt/ nuværende åbningsår:
Første årstal i cellen angiver åbningsåret for ibrugtagningen
som det blev forudsat ved det oprindelige hjemmelsgrundlag. Andet årstal angiver, hvad det nuvæ-
rende forventede årstal for åbning og ibrugtagning er.
Væsentlige ændringer siden seneste Anlægsstatus:
I cellen angives der med Ja/Nej, om der er sket
væsentlige tidsmæssige eller økonomiske ændringer siden seneste Anlægsstatus. I de tilfælde, hvor
der er tale om et nyt projekt, er dette også angivet. Seneste Anlægsstatus er fra 1. halvår 2021, som
blev publiceret primo juli 2021. Hvis projektet siden da har oplevet en fordyrelse, som fører til
overskridelse af forelæggelsesgrænsen, et gennemført træk på den centrale anlægsreserve, forsin-
kelser med ændring af åbningsåret til følge eller/og ændringer af projektets overordnede formål, vil
der stå ’Ja’ i cellen. Væsentlige ændringer uddybes med tekst i cellerne Økonomi / Aktuel status for
projektet. De steder, hvor der forventes en væsentlig ændring i fremtiden, men økonomi og/eller
tidsplan fortsat er under konsolidering, angives der et ’Nej’ i cellen. Først når konsolideringen har
materialiseret sig i en væsentlig ændring, angives der et ’Ja’ i cellen.
Økonomi / Aktuel status for projekt:
I de to celler beskrives de væsentligste projektspecifikke og
økonomiske oplysninger for projektet med fokus på udviklingen siden seneste Anlægsstatus, her-
under eventuelle væsentlige ændringer.
Boks 1 | Markedssituationen for bygge- og anlægsprojekter – herunder påvirkningen af krigen i
Ukraine og COVID-19
Leverandørmarkedet i bygge- og anlægsbranchen er fortsat præget af efterdønningerne af CO-
VID-19 pandemien, som kendetegnes af stigende priser, høj efterspørgsel og lange leverancetider.
Herunder er der fortsat risiko for, at lokale smitteudbrud i verden kan påvirke forsendelser af
materiale og arbejdskraftens mobilitet.
Prisstigningerne og leveranceproblemerne i branchen er blevet betragteligt forværret som følge af
krigen i Ukraine. Dette rammer bygge- og anlægsbranchen, herunder Transportministeriets
bygge- og anlægsprojekter, hvor der særligt ses prisstigninger på jern, stål, beton, aluminium og
olieprodukter (fx asfalt). Flere anlægsmyndigheder har både under coronapandemien og senest
som følge af krigen i Ukraine modtaget varslinger fra entreprenører angående leverancesvigt og
ekstraordinære prisstigninger. Det afspejler sig ydermere i, at enhedspriserne i de bud, der kom-
mer, er markant over de erfaringsbaserede budgetter, ligesom der generelt ses færre bydere. De
store prisudsving og leveranceudfordringer medfører en øget risiko for projekternes fremdrift og
økonomi. Transportministeriet er opmærksom på markedssituationen og vil - sammen med an-
lægsmyndighederne og selskaberne - monitorere udviklingen tæt, ligesom transportministeren
løbende vil inddrage forligskredsen bag aftalen om Infrastrukturplan 2035 med henblik på at ori-
entere om markedssituationen og betydningen for de aftalte projekter.
For nuværende videreføres undersøgelser og projektering som forudsat, og der vil blive taget stil-
ling til de enkelte projekter, når der er overblik over pris og materialesituation for dem. Herunder
indgår også hensyn til nødvendigheden af projektudførslen – fx indhentning af efterslæb og elek-
trificering af jernbanestrækninger forud for ibrugtagning af el-tog.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 9.
2. Jernbaner
Dette kapitel indeholder en oversigt over alle igangværende større anlægs- og fornyelsesprojekter
på baneområdet.
I afsnit 2.1 gives en status for større anlægsprojekter under gennemførelse på baneområdet. I afsnit
2.2 gives en status for de større fornyelsesprojekter under gennemførelse og i afsnit 2.3 gives en
samlet status for fornyelse og vedligeholdelse af jernbanenettet. Af kapitel 5, afsnit 5.2, fremgår
status for det danske landanlæg i tilslutning til Femern Bælt-forbindelsen. For oversigter over pul-
jeprojekter, se kapitel 7.
Det bemærkes indledningsvist, at en række projekter beskrevet i dette kapitel er gensidigt af-
hængige – enten af tekniske, tidsmæssige eller andre grunde. Særligt er en række projekter af-
hængige af Signalprogrammets udrulning på fjernbanen.
Banedanmark opdaterer sin anlægsplan for igangværende baneprojekter en gang halvårligt. En op-
dateret anlægsplan udkommer således hhv. ultimo juni og december.
Boks 2 | Markedssituationen på jernbaneområdet
Banedanmark oplevede allerede inden krigen i Ukraine en markant stigning i enhedspriserne på
jernbaneprojekter. Dette skal dels ses i sammenhæng med de generelle prisstigninger på materi-
aler, dels en meget stor efterspørgsel på jernbaneydelser i Danmark og i Nordeuropa. Det for-
ventes, at følgevirkninger af krigen i Ukraine på priser og tilgængelighed vil øge udfordringen
markant. Den nuværende usikre verdenssituation i forhold til COVID-19 skaber også risiko for
yderligere prispres. Endvidere ses en række eksempler på, at der kun modtages et eller ingen til-
bud, der lever op til betingelserne i Banedanmarks udbud. Det sidste forhold begrundes særligt
med manglende adgang til styringskompetencer hos entreprenørerne.
Markedet for bane-entreprenørydelser er domineret af en mindre gruppe af forholdsvis store
virksomheder. Banedanmark arbejder med en række tiltag for at forbedre konkurrencesituatio-
nen. F.eks. opdeles udbud i henholdsvis frie strækningsarbejder, som kan løses ved brug af
større sporombygningsmaskiner for at tiltrække internationale entreprenører, henholdsvis fx
stationsprojekter, som gennemføres ved brug af mindre maskiner og manuelle arbejder. Ba-
nedanmark outsourcer ligeledes en lang række vedligeholdelsesopgaver, som er attraktive for
entreprenører, der udfører anlægsprojekter på jernbanen. Dermed bliver det mere attraktivt for
større internationale aktører at etablere sig på det danske marked, fordi det via vedligeholdel-
sesopgaverne er muligt at opnå en sikker produktion hele året.
Markedet for teknisk rådgivning og bistand er domineret af en mindre gruppe af forholdsvis
store virksomheder. Banedanmark oplever meget stor travlhed hos rådgiverne. Der har været en
tendens til, at tilbuddene indeholdt meget lave enhedspriser, hvorefter firmaerne har udfordret,
hvilke enhedspriser de skulle afregnes efter. Dette ses som en usund markedsstruktur. Der ar-
bejdes med forskellige udbudsmodeller med henblik på at skabe et marked med sund konkur-
rence.
Med Banedanmarks tiltag over de seneste år er der sikret et fungerende marked for validatorer
af sikringsanlæg. Det har skabt betydeligt større forsyningssikkerhed end tidligere. Den øgede
kapacitet er skabt ved at øge tilgængeligheden af og produktiviteten blandt validatorerne samt
ved restrukturerede planlægningsprocesser.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
10. | Status for anlægs- og byggeprojekter
Anlægsprojekter på baneområdet udført af Banedanmark
Tabel 2.1. Økonomioversigt over anlægsprojekter på baneområdet under gennemførelse
Total-
udgift
Overhol-
delse af to-
taludgift
Projekt-
bevilling
Overhol-
delse af
projekt-
bevilling
Ja
Væsentlig
ændring
3
Disponeret
projektreserve
Åbningsår
(mio. kr. 2022-priser)
Infrastrukturfonden
Signalprogrammet
1)
20.218,9
Ja
20.218,9
Øvrige projekter
Nej
100%
2022/2030
Hastighedsopgradering Ringsted-
Odense
Elektrificering af Aarhus - Aalborg
(Lindholm)
1)
Elektrificering Fredericia-Aarhus
1)
Elektrificering Roskilde-Kalundborg
1)
Kapacitetsudvidelse Aalborg-Hjørring
(Dobbeltspor ved Lindholm og Hjør-
ring)
1)
Hastighedsopgradering Aarhus-Langå
1)
Modernisering af kørestrøm (Elektrifi-
cering Kørestrøm)
1)
Ny bane over Vestfyn
506,7
Ja
428,7
Togfonden DK
Ja
Nej
0%
2027/2028
2.830,9
2.730,0
1.192,7
Ja
Ja
Ja
2.422,8
2.325,5
1.124,2
Nej
Nej
Ja
Nej
Nej
Nej
40%
0%
0%
2026
2026
2024/2027
120,0
Ja
120,0
Ja
Nej
100%
2020/2024
614,4
815,8
4.863,7
Ja
Ja
Ja
553,2
725,1
4.102,4
Kollektiv trafik
Ja
Ja
Ja
Nej
Nej
Nej
6%
0%
0%
2022
2)
2023
2028
Stilling station
20,0
Ja
17,0
Nej
Ja
0%
2025
Infrastrukturplan 2035
Fremtidssikring af Aarhus H
Flytning af Herlev station
Vendespor ved Carlsberg
Opgradering af Hillerød station
6 GHz-frekvensbånd på S-banen
319,2
185,8
165,5
335,3
100,8
Ja
Ja
Ja
Ja
Nej
270,1
157,2
140,7
283,7
100,8
Ja
Ja
Ja
Ja
Nej
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
0%
0%
0%
0%
0%
2026/27
2026
2026
2026
2025
Anm: "Totaludgift" angiver den samlede bevilling til projektet inkl. central anlægsreserve samt modtaget TEN-støtte. "Projektbevilling"
svarer til den afsatte bevilling på Banedanmarks egen konto (dermed inkl. projektreserve men ekskl. central anlægsreserve). "Disponeret
projektreserve" angiver andelen af projektreserven (10 pct.-reserven), som der pt. er disponeret over. Det er beregnet med udgangs-
punkt i projekternes oprindelige projektreserve. ”Åbningsår” er som hovedregel året for ibrugtagning af den nye infrastruktur/funktio-
nalitet og ikke nødvendigvis året for arbejdernes færdiggørelse.
1) Projektet har et træk på den centrale reserve, jf. tabel 9.8.
2) Dog udføres hastighedso0pgraderingen på Langå Station i 2024/2025 og en lille del af strækningen ved Aarhus H er planlagt til udfø-
relse i 2025/2026.
3) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 11.
Signalprogrammet
Signalprogrammets formål er at etablere et nyt signalsystem på både Fjernbanen og S-banen. Dette
forventes at ske inden udgangen af hhv. 2030 for fjernbanen og 2022 for S-banen.
Godkendt
totalbudget Forbrug pr. Påbegyndel-
(Central re- 01.01.2022
sesår
serve)
20.218,9
(0,0)
12.346,2
S-bane: 2011
Fjernbane og
Onboard:
2012.
Oprinde-
ligt/
nuværende
åbningsår
S-bane:
2018/ 2022.
Fjernbane:
2021/2030
Væsentlige
ændringer
siden sene-
ste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. 194 af 27. marts 2008
Akt. 154 af 18. juni 2009
Akt. 95 af 11. februar 2010
Akt. 69 af 3. juni 2010
Akt. 148 af 19. maj 2011
Akt. 147 af 8. dec.2011
Finansloven for 2019
Økonomi:
Med akt. 148 af 10. maj 2011 (tidligere fortrolig akt. J) og akt. 147 af 30. november 2011 (tidligere fortro-
lige akt. E) fik Banedanmark bevilling til at indgå kontrakt og afholde øvrige udgifter frem til henholdsvis
S- og Fjernbane-projektets projektafslutning. Med Aftale om bedre cykeltrafik og ny metro til Københavns
Nordhavn af 20. juni 2012 samt med finansloven for 2013 blev bevillingen reduceret med 4,9 mia. kr.
(2012-priser). Besparelserne blev gennemført som følge af Signalprogrammets indgåede kontrakter for de
nye signalsystemer samt en budgetanalyse af Signalprogrammets udgifter til styring, projektering og til-
syn af projektet. På finansloven for 2017 blev Signalprogrammet rebudgetteret, og projektets centrale an-
lægsreserve blev tilført projektbevillingen.
Programmets projektbevilling er 20.218,9 mio. kr. (2022-priser), og det fulde beløb forventes anvendt.
Det vurderes fortsat muligt at gennemføre programmet inden for den eksisterende bevilling, men reser-
ven vurderes at være lavere end det normale niveau for programmer i en tilsvarende fase.
Aktuel status for projekt:
Signalprogrammet ibrugtog ERTMS på strækningerne Køge-(Næstved) og Mogenstrup-Nykøbing Falster i
hhv. august og december 2021, mens CBTC blev ibrugtaget på (Nordhavn)-Carlsberg/Sydhavn i januar
2022. Derudover blev softwareopgraderingen DK2.1 ibrugtaget på migrerede strækninger vest for Lille-
bælt primo november 2021. I marts og juni 2021 var hhv. 12 af DSB’s dobbeltdækkertog (ABs) og 46 IC3-
tog udrustet med nyt ombordudstyr. Der ses dog visse vanskeligheder med fremdriften i ombordudrust-
ningen. Signalprogrammet forventer i 2022 at levere i overensstemmelse med de fremsatte milepæle i An-
lægs- og Trafikplanen, men der knytter sig tidsmæssige risici til såvel ombordudrustningen og udrulnin-
gen i øst.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
12. | Status for anlægs- og byggeprojekter
Elektrificering af Roskilde-Kalundborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Roskilde-Kalundborg, så der kan køre klimaven-
lige el-tog på strækningen.
Godkendt
totalbudget
(Central re-
serve)
1.192,7 (68,5)
Oprinde-
ligt/
nuværende
åbningsår
Roskilde-
Holbæk:
2021/2024
Holbæk-Ka-
lundborg:
2021/2027
Økonomi:
Projektet blev i 2018 tilført i alt 112,7 mio. kr. (2018-priser) fra den centrale anlægsreserve med henblik på
finansiering af udgifter til immunisering af delstrækningen Roskilde-Holbæk i lyset af Signalprogrammets
ændrede udrulningsplan. Forligskredsen har i juni 2020 besluttet, at strækningen ikke immuniseres.
Som uddybet i Anlægsstatus for 2. halvår 2020 medfører behovet for at etapeopdelingen af den fulde
strækning Roskilde-Kalundborg i to udførelsesmæssigt separate delstrækninger (Roskilde-Holbæk og
Holbæk-Kalundborg) meromkostninger til aftale med entreprenør om en revideret udrulningsplan på kø-
restrømsentreprisen, til replanlægning af de forberedende arbejder til elektrificeringen og til tværgående
styringsomkostninger. Idet projektet har fået tilført midlerne afsat til immunisering, er projektets prog-
nose for nuværende robust. Der er formelt ansøgt om, at midlerne afsat til immunisering fastholdes i pro-
jektet til at dække de allerede konstaterede merudgifter og eventuelle yderligere merudgifter, som der
måtte opstå i projektet, så det i lighed med tilsvarende projekter har en passende reserve.
Derudover er der justeret i metoden for fordeling af fællesomkostninger på tværs af projekterne under
Elektrificeringsprogrammet. De to projekter Elektrificering Vejle-Struer og Elektrificering Aalborg-Frede-
rikshavn har tidligere dækket en andel af fællesomkostningerne i Elektrificeringsprogrammet, men efter-
som projekterne ikke er bevilget igangsat i forbindelse med Aftale om Infrastrukturplan 2035, finansieres
deres andel af fællesomkostningerne fremover af de øvrige projekter under Elektrificeringsprogrammet,
herunder Elektrificering Roskilde-Kalundborg.
Aktuel status for projekt:
Køreledningsanlægget på delstrækningen Roskilde-Holbæk blev overdraget fra entreprenøren til Ba-
nedanmark i september 2021. Ibrugtagning af el-tog på delstrækningen afventer nu udrulning af Signal-
programmet, hvilket forventes i 2024, så der kan køre el-tog på strækningen til køreplanen for 2025.
På den resterende del af strækningen fra Holbæk-Kalundborg er de forberedende arbejder (arbejder forud
for selve elektrificeringen) påbegyndt med seks sporsænkninger i februar 2022, mens broarbejder er på-
begyndt i marts 2022.
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Finansloven for 2018 og
senere finanslove
Forbrug pr. Påbegyn-
01.01.2022 delsesår
544,2
2018
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 13.
Elektrificering af Fredericia-Aarhus
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Fredericia-Aalborg, så der kan køre el-tog på
strækningen.
Godkendt
totalbudget
(Central re-
serve)
2.730,0
(404,5)
Oprinde-
ligt/
nuværende
åbningsår
2024/2026
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
Finansloven for 2018 og
senere finanslove
Økonomi:
620,2
2018
Der er justeret i metoden for fordeling af fællesomkostninger på tværs af projekterne under Elektrifice-
ringsprogrammet, jf. beskrivelsen til Elektrificering Roskilde-Kalundborg. Økonomi- og tidsplan er under
konsolidering. Der forventes behov for at trække på den centrale reserve som følge af væsentlige merud-
gifter på både elektrificeringsentreprisen (bl.a. stigninger i kontraktbetalingernes prisindekseringer, pris-
stigninger på materialer/leverancer, herunder metal, ekstraarbejder samt indgåelse af aftale med leveran-
døren om at accelerere arbejdet for at sikre, at forsinkelser på dette projekt ikke påvirker udrulningen på
Elektrificering Aarhus-Aalborg) og på de forberedende arbejder til elektrificeringen (bl.a. dyrere udbud af
broarbejder).
Aktuel status for projekt:
På strækningen udføres der for tiden prøvegravninger og omlægning af kabler forud for de fysiske arbej-
der med etablering af fundamenter og master, som opstarter april 2022. Forud for etablering af køreled-
ningsanlæg pågår de forberedende arbejder til elektrificeringen, hvor 19 broprakker bl.a. skal udføres. Af
disse er 4 bropakker i projekteringsfasen, 12 bropakker er i udførelsesfasen, og disse forventes afsluttet i
2022, mens 3 bropakker er udført med mindre mangelarbejder.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
14. | Status for anlægs- og byggeprojekter
Elektrificering af Aarhus-Aalborg (Lindholm)
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014 er der truf-
fet beslutning om elektrificering af strækningen Fredericia-Aalborg, så der kan køre el-tog på
strækningen.
Hjemmelsgrundlag
Godkendt
totalbudget
(Central re-
serve)
2.830,9
(408,1)
Forbrug pr. Påbegyn-
01.01.2022 delsesår
Oprinde-
ligt/
nuværende
åbningsår
2025/2026
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Akt. 50 af 30. november
2018 (tidligere fortrolig
akt. X af 29. juni 2017)
Økonomi:
837,6
2017
Der er justeret i metoden for fordeling af fællesomkostninger på tværs af projekterne under Elektrifice-
ringsprogrammet, jf. beskrivelsen til Elektrificering Roskilde-Kalundborg. Økonomi- og tidsplan er under
konsolidering. Der forventes behov for at trække på den centrale reserve som følge af væsentlige merud-
gifter på både elektrificeringsentreprisen (bl.a. stigninger i kontraktbetalingernes prisindekseringer og
prisstigninger på materialer/leverancer, herunder metal) og på de forberedende arbejder til elektrificerin-
gen (bl.a. dyrere udbud af broarbejder samt ikke tidligere forudsatte udgifter til støjkompensation som
følge af ændring af jernbaneloven).
Aktuel status for projekt:
For så vidt angår selve elektrificeringen er projektet fortsat i den indledende fase med indsamling af data,
der skal ligge til grund for projektering af kørestrømsanlægget på strækningen. Projekteringsfasen er op-
startet den 15. marts 2022. Forud for etablering af køreledningsanlæg pågår de forberedende arbejder til
elektrificeringen, hvor 10 bropakker bl.a. skal udføres. Af disse er en bropakke i projekteringsfasen, seks
bropakker er i udførelsesfasen og tre bropakker er udført med mindre mangelarbejder.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 15.
Modernisering af kørestrøm (Elektrificering Kørestrøm)
Med aftale om udmøntning af Togfonden fra 2014 afsatte forligskredsen (S, RV, SF, EL og DF)
midler til at sikre tilstrækkelig kørestrøm på de eksisterende elektrificerede strækninger i forbin-
delse med udskiftningen af dieseltog med nye el-tog.
Godkendt
totalbudget
(Central re-
serve)
815,8 (90,7)
Oprinde-
ligt/
nuværende
åbningsår
2023/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
224,1
2018
Finanslovene for 2007,
2018 og 2020.
Akt 227 af 18. juni 2020
Økonomi:
Jf. akt 227 af 18. juni 2020 er der overført 14,8 mio. kr. (2020-priser) fra projektets centrale anlægsre-
serve ifm. projektudvidelsen med en fordelingsstation ved Gelsted.
Aktuel status for projekt:
Ny fordelingsstation i Gelsted er etableret og overdraget til Banedanmark i december 2021. Ny fordelings-
station i Sydhavn forventes overdraget og ibrugtaget i marts 2022. Arbejdet med at bygge en ny forde-
lingsstation i Marslev er opstartet i januar 2022, og den nye fordelingsstation i Slagelse i marts 2022. Op-
gradering af fordelingsstation i Roskilde pågår, men der er blevet identificeret en fejl i forbindelse med et
kortslutningsforsøg. Hændelsesafklaring er efterfølgende gennemført og der pågår nu planlægning af nyt
kortslutningsforsøg. Fordelingsstation i Fredericia, der også skal opgraderes, forventes overleveret til Ba-
nedanmark i 3. kvartal 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
16. | Status for anlægs- og byggeprojekter
Ny bane over Vestfyn
Vejdirektoratet skal i samarbejde med Banedanmark anlægge en ny elektrificeret dobbeltsporet
højhastighedsjernbane over Vestfyn. Jernbaneforbindelsen bliver ca. 35 km lang og løber fra
Odense V til Kauslunde øst for Middelfart.
Hjemmelsgrund-
lag
Lov 1424 af 17. de-
cember 2019, Akt 227
af 18. juni 2020 og
Akt 364 af 17. septem-
ber 2021
Økonomi:
Projektbevillingen på 4.102,4 mio.kr forventes overholdt.
Aktuel status for projekt:
Med aftalen om Infrastrukturplanen 2035 besluttede aftalepartierne, at projektets igangsættelse skulle
fremrykkes fra 2023 til 2022. Finansudvalget tiltrådte herefter med akt 364 af 17.september 2021 en yder-
ligere fremrykning af igangsætning af projektforberedende aktiviteter i 2021, herunder indgåelse af samar-
bejdsaftaler mellem Vejdirektoratet/Banedanmark og Energinet samt etablering og igangsættelse af fælles
projektorganisation.
Godkendt
totalbudget
(Central re-
serve)
4.863,7 (761,3)
Forbrug pr. Påbegyn-
01.01.2022 delsesår
1,7
2021
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2028
Nej
6 GHz-frekvensbånd på S-banen
S-banens nye signalsystem benytter en del af 6 GHz-frekvensbåndet til signalstyring, men skal som
følge af ny EU-regulering flyttes til et andet frekvensbånd. Når 6 GHz frigives til kommerciel brug,
vil der være stigende risiko for, at privatpersoners WiFi forstyrrer S-banens signaler. Projektet æn-
drer derfor CBTC-systemets frekvensbånd til ITS-bybanebåndet, så der ikke er overlap mellem de
nye 6 GHz-WiFi-signaler og CBTC-systemet.
Godkendt
totalbudget
(Central re-
serve)
100,8 (0,0)
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2022
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2025/2025
Nyt projekt
Hjemmelsgrundlag
Finansloven for 2022
Økonomi:
Bevilling til projektet er givet med finansloven for 2022. Der blev i forbindelse med infrastrukturaftalen
afsat en ramme på 100 mio. kr., som var estimeret med store forbehold.
Aktuel status for projekt:
Projektet er under opstart. Forskellige løsninger er under afklaring. Tidsplanen er afhængig af leverandø-
rens mulighed for at levere. Der afholdes i øjeblikket afklarende tekniske møder mellem Siemens og Ba-
nedanmark med henblik på at komme nærmere en afklaring af rammebetingelserne for gennemførsel af
tilbuddet. Når disse afklaringer foreligger, påbegyndes den kommercielle forhandling, inden en endelig
kontrakt kan indgås.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 17.
Hastighedsopgradering Aarhus-Langå
Formålet er at opnå en højere hastighed på 180 km/t. Derfor er det bl.a. nødvendigt at
udrette kur-
ver på strækningen
og nedlægge tre overkørsler samt etablere tre vejbroer som erstatning. Ha-
stighedsopgraderingen udføres sammen med sporfornyelse af strækningen.
Hjemmelsgrundlag
Finansloven for 2018 og
efterfølgende finanslove
Økonomi:
Væsentlig ændring: Træk på den centrale reserve
Projektet blev i 2021 tilført 33,4 mio. kr. (2021-priser) af dets eget bidrag til den centrale reserve. Det
skyldtes især en konstatering af store mængder blød bund under og ved siden af banen, hvilket medfører
et større behov for blødbundsudskiftning og ekstra fundering end oprindeligt forudsat. Dertil kom en
række andre forhold, herunder ændrede behov for kurveudretning pga. sideværts acceleration, nye krav
vedrørende dæmningsstabilitet samt opjusterede tværgående omkostninger.
Aktuel status for projekt:
Der er indgået kontrakt med en entreprenør om det arbejde, som skal udføres i 2022. De forberedende
arbejder pågår, og tre vejbroer, der skal erstatte tre overkørsler, er under udførelse.
Arbejderne i 2022
omfatter ikke selve Aarhus H og Langå Station. Arbejdet inde ved Aarhus H er planlagt til udførelse i
2025-2026, og arbejdet på Langå Station er planlagt til udførelse sammen med Signalprogrammet i andet
halvår 2024.
Godkendt
totalbudget
(Central re-
serve)
614,4 (61,1)
Forbrug pr. Påbegyn-
01.01.2022 delsesår
150,2
2018
Oprinde-
ligt/
nuværende
åbningsår
2021/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Ja
Kapacitetsudvidelse af jernbanen mellem Aalborg/Lindholm og Hjørring
Projektet omfatter et dobbeltspor nord for Lindholm og syd for Hjørring. Kapacitetsudvidelserne er
nødvendige for at opnå tilstrækkelig robusthed og punktlighed i trafikafviklingen.
Godkendt
totalbudget
(Central re-
serve)
120,0 (0,0)
Forbrug pr. Påbegyn-
01.01.2022 delsesår
47,6
2017
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
Lindholm:
2020/2020
Hjørring:
2020/2024
Nej
Hjemmelsgrundlag
Akt. 51 af 12. oktober
2017
Akt. 6 af 11. oktober
2018
Økonomi:
Projektet fik med akt. 6 af 11. oktober 2018 tilført dets bidrag til den centrale anlægsreserve på 14,3 mio.
kr. (2018-priser) samt tilført yderligere 19,9 mio. kr. (2018-priser) som følge af projektændringer i forlæn-
gelse af Signalprogrammets ændrede udrulningsstrategi.
Aktuel status for projekt:
Anlægsarbejderne i Lindholm er afsluttet og taget i brug den 21. september 2020. For så vidt angår arbej-
derne i Hjørring vil der ske detailprojektering, ekspropriation og ledningsomlægning i 2023-2024. Anlæg-
get udføres i 2. halvår 2024.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
18. | Status for anlægs- og byggeprojekter
Anlæg af Stilling Station
Forligskredsen bag aftalen om Bedre og billigere kollektiv trafik har besluttet, at der skal anlægges
et trinbræt i Stilling ca. fire kilometer nord for Skanderborg.
Godkendt
totalbudget
(Central re-
serve)
20,0 (3,0)
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuvæ-
seneste Anlægs-
rende
status
åbningsår
2022/2025
Ja
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
5,6
2019
Akt. 88 af 28. februar
2019
Økonomi:
Projektets økonomi er under revidering i lyset af bl.a. den udskudte udførelse fra 2022 til tidligst 2025 (jf.
”Aktuel status for projektet” nedenfor), prisudviklingen i den nuværende markedssituation og Trafiksty-
relsens vurdering af, at der er tale om et såkaldt ”signifikant” projekt, hvilket indebærer større krav til fy-
siskomfang, sikkerhedsgodkendelse mv.
Aktuel status for projekt:
Væsentlig ændring: Projektet er udskudt.
Projektet har været planlagt til udførelse i 2022 og blev sendt i udbud i 2021. Der blev dog ikke modtaget
nogen konditionsmæssige bud (bud der lever op til mindstekravene i udbuddet). Det vil tidligst være mu-
ligt at gennemføre projektet i 2025. Dette forhold er yderligere uddybet i Transportministeriets oriente-
ring til Folketingets Transportudvalg og Finansudvalg af 30. marts 2022.
Banedanmark udarbejder et opdateret beslutningsgrundlag for projektet, der beskriver risici ved at åbne
stationen i forbindelse med ibrugtagningen af nyt signalsystem i 2025 i forhold til at vente til efter det nye
signalsystem er udrullet på strækningen. Beslutningsgrundlaget vil endvidere forholde sig til tre andre
forhold:
1. En revurdering af enhedspriserne i lyset af markedsudviklingen.
2. At Trafikstyrelsen har vurderet, at projektet er signifikant og dermed er omfattet af TSI-krav (fælleseu-
ropæiske krav vedr. jernbanestandarder), hvilket ikke har været forudsætningen i det oprindelige projekt-
grundlag. Konkret medfører dette bl.a. merudgifter til visse fysikelementer, rådgivning samt verificering
af, at projektet overholder relevante krav mv. Banedanmark vil gå i dialog med Trafikstyrelsen om mulig-
heden for at ændre forudsætningen om, at projektet er signifikant.
3. Potentiale for øvrige optimeringer/omkostningsreduktioner i projektet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 19.
Hastighedsopgradering Ringsted-Odense
Med en opgradering af den maksimale hastighed til 200 km/t kan rejsetiden for lyntogene mellem
Ringsted og Odense reduceres med ca. 5 minutter.
Godkendt
totalbudget
(Central re-
serve)
506,7 (78,0)
Oprinde-
ligt/
nuværende
åbningsår
Nyborg-
Odense: 2027
/ 2027
Ringsted-
Korsør: 2028
/ 2028*
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 141 af 16. maj 2019
Forbrug pr. Påbegyn-
01.01.2022 delsesår
28,2
2019
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Projektet udføres samtidig med sporfornyelsesprojekter på de to delstrækninger. Der rapporteres særskilt
på sporfornyelsesprojektet vedr. Nyborg-Odense i nærværende Anlægsstatus, men ikke på sporfornyelses-
projektet vedr. Ringsted-Slagelse, da der endnu ikke foreligger et aktstykke for dette projekt.
Hastighedsopgraderingen gennemføres som en del af den nødvendige fornyelse af strækningen. Givet
markedssituationen er der en forøget risiko for forsinkelser, grundet manglende tilbud fra entreprenører.
I forlængelse heraf er der tilsvarende risiko for meromkostninger grundet markedssituationen og et evt.
behov for opdeling af arbejderne over flere år.
Åbningsåret angiver, hvornår hastigheden kan sættes op til 200 km/t i forbindelse med udrulningen af de
nye signaler på strækningen.
*Åbningsåret fastlægges endeligt på baggrund af Anlægsplanen, der pt. er under revision og foreligger medio 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
20. | Status for anlægs- og byggeprojekter
Fremtidssikring af Aarhus H
Der gennemføres jf. Aftale om en Infrastrukturplan 2035 en fremtidssikring af Aarhus Hovedbane-
gård, som bl.a. omfatter en forlængelse af perroner og øget kapacitet vest for stationen. Dette vil
sikre, at Aarhus Hovedbanegård har den nødvendige kapacitet til at afvikle den fremtidige togtra-
fik, herunder gøre stationen klar til at modtage DSB’s nye elektriske tog. Hertil kommer anlæg af et
nyt såkaldt ”hollandsk kryds” i perronspor 7, som skaber øget kapacitet og fleksibilitet i afviklingen
af togtrafikken.
Godkendt
totalbudget
(Central re-
serve)
319,2 (49,1)
Oprinde-
ligt/
nuværende
åbningsår
2027/2027
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2022
Finansloven for 2022 og
kommende anlægslov
Økonomi:
Bevillingen vedrører midler afsat til forlængelse af perroner og øget kapacitet vest for stationen samt an-
læg af et nyt såkaldt ”hollandsk kryds” i perronspor 7. Projektet skal udføres sammen med andre planlagte
anlægs- og fornyelsesarbejder på og omkring Aarhus H, og de afsatte midler vil i 2022 forventeligt blive
integreret med midler fra disse projekter, således at der etableres ét samlet projekt for Aarhus H. Dette vil
ske i forlængelse af den forventede vedtagelse af en anlægslov for det samlede Aarhus H-projekt, jf. ne-
denfor.
Aktuel status for projekt:
Der er fremsat forslag til lov om ombygning af Aarhus H, som forventes vedtaget af Folketinget i foråret
2022.
Flytning af Herlev station
Ved at forskyde S-togsperronen mod vest til en ny placering tæt på letbanestationen og Herlev by-
midte kan der skabes der større sammenhæng mellem S-togsnettet og Ring 3 Letbanen, og passa-
gerpotentialet for S-togstationen vil blive fordoblet.
Godkendt
totalbudget
(Central re-
serve)
185,8 (28,6)
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2026/Under
afklaring
Nyt projekt
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
Finansloven for 2022
Økonomi:
0,0
2022
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Projektets tidsplan er under nærmere planlægning i lyset af igangværende revision af Banedanmarks an-
lægsplan, der først foreligger medio 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 21.
Vendespor ved Carlsberg station
Med anlæg af et vendespor i området øst for Carlsberg Station bliver det muligt at indsætte tre eks-
tra tog pr. time pr. retning på Frederikssundsbanen. Derved kan alle stationer på Frederikssunds-
strækningen som minimum blive betjent hvert 10. minut, og samtidig vil et vendespor understøtte
en robust trafikafvikling, som mindsker risikoen for forsinkelser og aflysninger.
Godkendt
totalbudget
(Central re-
serve)
165,5 (24,8)
Oprinde-
ligt/
nuværende
åbningsår
2026/Under
afklaring
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2022
Finansloven for 2022
Økonomi:
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Projektets tidsplan er under nærmere planlægning i lyset af igangværende revision af Banedanmarks an-
lægsplan, der først foreligger medio 2022.
Opgradering af Hillerød station
Der gennemføres en opgradering af Hillerød Station, så det bliver muligt at forlænge Lokalbanens
nordlige linjer fra Helsingør, Gilleleje og Tisvildeleje fra Hillerød til den nye station Favrholm ved
det kommende Nyt Hospital Nordsjælland. Samtidig vil opgraderingen give mulighed for direkte
samdrift mellem Frederiksværkbanen og de nordlige baner.
Godkendt
totalbudget
(Central re-
serve)
335,3 (51,6)
Oprinde-
ligt/
nuværende
åbningsår
2026/Under
afklaring
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2022
Finansloven for 2022
Økonomi:
Bevilling til projektet er givet med finansloven for 2022.
Aktuel status for projekt:
Projektets tidsplan er under nærmere planlægning i lyset af igangværende revision af Banedanmarks an-
lægsplan, der først endeligt foreligger medio 2022.
Dsdssda
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
22. | Status for anlægs- og byggeprojekter
2.1.2. Anlægsprojekter på baneområdet udført af selskaber
(mio. kr. 2022-pri-
ser)
Øresundsperroner på Ny
Ellebjerg Station
2
Udvidelse af Køben-
havns Lufthavns Station
Forskønnelse af Nørre-
port Station
Modernisering af Kø-
benhavn H og området
ved Reventlowsgade
Totaludgift
Projektbe-
villing
438,0
511,9
25,2
216,8
Overholdelse Forbrug pr. Disponeret
af projektbe-
01.01.22
projektre-
villing
serve
Ja
Ja
-
-
0,0
69,4
0,0
0,0
0 kr.
0,0
0,0
0,0
Åbningsår
Væsentlig
ændring
1
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
438,0
605,0
25,2
216,8
2025
2025
2025
2027
1) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
2) Jf. Aftale om Infrastrukturplan 2035 gennemføres der anlæg af Øresundsperroner og en tunnelforbindelse på Ny Ellebjerg Station,
som dermed bliver et stort knudepunkt for den kollektive transport ind, ud og i Hovedstaden. Projektet udføres af Metroselskabet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 23.
Øresundsperroner på Ny Ellebjerg Station
Jf. Aftale om Infrastrukturplan 2035 gennemføres der anlæg af Øresundsperroner og en tunnelfor-
bindelse på Ny Ellebjerg Station, som dermed bliver et stort knudepunkt for den kollektive trans-
port ind, ud og i Hovedstaden. Projektet udføres af Metroselskabet.
Godkendt
totalbudget
(Central re-
serve)
438 (67)
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2025/2025
Nyt projekt
Hjemmelsgrundlag
Finansloven 2022
Økonomi:
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2023
Totalbevillingen forventes overholdt.
Aktuel status for projekt:
Programfaserapporten er under kommentering af Banedanmark og Metroselskabet. Arbejdet med ud-
budsmaterialet er igangsat.
Udvidelse af Københavns Lufthavns Station
Det overordnede formål er at øge kapaciteten på Øresundsbanen ved at fjerne en flaskehals i det
eksisterende sporlayout. Projektet forbereder Øresundsbanen til, at Femern Bælt forbindelsen åb-
ner hvormed der forventes en øget godstransport, herunder en stigning i antallet af godstog til og
fra Sverige.
Projektet udføres af Sund & Bælt A/S.
Godkendt
totalbudget
(Central re-
serve)
605,0 (93,1)
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2025/2025
Nyt projekt
Hjemmelsgrundlag
Lov nr. 588 af 24. juni
2005 om Sund og Bælt
Holding A/S
Økonomi:
Forbrug pr. Påbegyn-
01.01.2022 delsesår
69,4
2019
Baggrund for beløb forbrugt pr. 1.1.2022 skal ses i sammenhæng med at Sund & Bælt Holding siden 2019
har afsøgt forskellige muligheder for gennemførelse af projekt med retningsdrift. Herudover er gennem-
ført miljøarbejder for at klarlægge krav om VVM pligt.
Projektet er tildelt støtte fra INEA/CEF på op til 3,99 mio. EUR for planlægning, heraf er modtaget 50% af
støttebeløbet.
Projektet udføres af A/S Øresund i regi af Sund & Bælt Holding.
Aktuel status for projekt:
Projektet har gennemført modningsfasen (udarbejdelse af projektforslag, screening for VVM pligt, udbud
af totalrådgiveraftale, udbud af byggestyring) og er pr. 1.8.2021 startet i analyse- og planlægningsfasen.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
24. | Status for anlægs- og byggeprojekter
Forskønnelse af Nørreport Station
Forskønnelse af perroner, perronvægge, trapper og belysning samt forenklet og forbedret renhold
med fjernelse af lugtgener og graffiti skal gøre stationen til et mere trygt og behageligt sted. Projek-
tet udføres af DSB.
Godkendt
totalbudget
(Central re-
serve)
25,2 (0,0)
Oprinde-
Påbegyn-
ligt/
delsesår nuværende
åbningsår
2023
2025/2025
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Infrastrukturplan 2035
Økonomi:
Forbrug pr.
01.01.2022
0,0
Totaludgiften forventes overholdt.
Aktuel status for projekt:
Da Københavns Kommune har en stor andel i Nørreport Stations samlede udtryk og funktion, er DSB, Ba-
nedanmark og Københavns Kommune i gang med at indgå en samarbejdsaftale om udarbejdelse af et
samlet idekatalog med forslag til fysiske og tekniske løsninger, som efterfølgende skal sikre, at Nørreport
fremstår vel vedligeholdt, indbydende og tryg.
Idekataloget forventes at foreligge medio 2022. Realiseringer forventes påbegyndt i 2023.
Modernisering af København H/Reventlowsgade
Projektet omfatter en ombygning af hallen på Hovedbanegården og området ved Reventlowsgade.
Projektet udføres af DSB.
Godkendt
totalbudget
(Central re-
serve)
216,8
Oprinde-
ligt/
nuværende
åbningsår
2027
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Infrastrukturplan 2035
Økonomi:
Forbrug pr. Påbegyn-
01.01.2022 delsesår
0,0
2023
Totaludgiften forventes overholdt.
Aktuel status for projekt:
DSB er i en intern afklaringsfase om omfanget mv. af de to projekter inden udsendelse af rådgiverudbud
og efterfølgende entrepriseudbud. Afklaringen forventes afsluttet medio 2022. Derefter udarbejdes ende-
ligt materiale til rådgiverudbud.
Tidsrammen estimeres til ca. 4 år fra en politisk beslutning/godkendelse
foreligger.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 25.
Større fornyelsesprojekter
Tabel 2.2 Økonomioversigt over fornyelsesprojekter på baneområdet
(mio. kr. 2022-priser)
Totaludgift
2
Overholdelse af
totaludgift
Forbrug pr.
01.01.22
Åbningsår
Væsentlig
ændring
1
Igangværende projekter
Sporfornyelse Ringsted-Nykøbing F.
inkl. Nykøbing F. Station
188,4
Ja
129,4
2022
Nej
Sporfornyelse af Slagelse st. og dele af
strækningen mellem Fjenneslev og For-
lev
629,5
Ja
535,7
2022
Nej
Sporfornyelse København-Høje Taastrup
524,9
Ja
233,3
2022
Nej
Sporfornyelse ved Struer st.
141,1
Ja
21,9
2022
Nej
Ja
Sporfornyelse Slagelse-Korsør
251,8
Nej, men inden for
forelæggelsesgræn-
sen
29,4
2024
Sporfornyelse Roskilde-Ringsted
911,0
Ja
60,3
2023
Nej
Sporfornyelse Hobro-Aalborg
863,9
Ja
350,4
2024
Nej
FTN Tracé Skjern-Holstebro
73,2
Nej
72,5
Berosat
Ja
Sporfornyelse Aarhus-Langå
657,0
Ja
74,7
2022
Nyt projekt
Nyt projekt
Ny Svanemøllen omformerstation
89,7
Ja
12,6
2023
Brofornyelse København-Høje Taastrup
71,3
Ja
31,6
2022
Nej
Sporfornyelse Nyborg-Odense
372,1
Ja
21,1
2023
Nyt projekt
Åbnede projekter med mindre færdiggørelsesarbejder
Fornyelse af perroner Slagelse st.
63,3
Ja
46,7
2021
-
Anm: ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet overholdes. "Åb-
ningsår" angiver, hvornår arbejderne i al væsentlighed er gennemført, og almindelig drift påbegyndt, idet der dog kan udestå mindre
mangelarbejder.
1) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
2) Der afsættes ikke central anlægsreserve til fornyelsesprojekter
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
26. | Status for anlægs- og byggeprojekter
Sporfornyelse Ringsted-Nykøbing F. inkl. Nykøbing F. Station
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark en sporom-
bygning af strækningen Ringsted-Nykøbing Falster, inkl. Nykøbing Falster Station. Sporfornyelsen
omfatter primært skinne- og svelleudveksling, ballastrensning, sporskifter og afvanding på stræk-
ningen.
Oprinde-
ligt/
nuværende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 42 af 7. december
2017
Økonomi:
Godkendt
totalbudget
188,4
Forbrug pr. Påbegyn-
01.01.2022 delsesår
129,4
2017
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
For sporprojektet fase 1 er arbejderne, der er relateret til fornyelsen, stort set afsluttede, og pt. er de ene-
ste udeståender slut- og 1-års justeringsarbejder. Slutjusteringen blev færdiggjort i uge 8 i 2022.
Sporfornyelse af Slagelse Station og dele af strækningen mellem Fjenneslev og Forlev
Fornyelsen af sporene og afledte sikrings-, kørestrøms- og stærkstrømsarbejder udføres for at op-
retholde det nuværende trafikomfang uden øgede vedligeholdelsesomkostninger og nedsættelse af
hastighed. Projektet gennemfører samtidig en forenkling af stationens layout med sigte på optime-
ret fremtidigt vedligehold.
Oprinde-
ligt/
nuværende
åbningsår
2020/2022
Væsentlige
ændringer
siden sene-
ste Anlægs-
status
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
629,5
Forbrug pr.
01.01.2022
535,7
Påbegyn-
delsesår
2018
Akt. 15 af 8. november 2018
Akt. 206 af 18. juni 2020
Økonomi:
Projektets bevilgede totaludgift blev øget med 89,7 mio. kr. i 2020, jf. akt. 206 af 18. juni 2020. Endvidere
blev arbejderne på Slagelse station udskudt på grund af forsinkelser i den sikringstekniske projektering.
Samtidig var der en række merudgifter i projektet.
Aktuel status for projekt:
Sporinfrastrukturen på Slagelse Station er henover anden halvdel af 2021 blevet fornyet og idriftsat som
planlagt. Der udestår ved årsskiftet nogle sidespor og den sidste ibrugtagning af sikringsanlægget i 1. halv-
del af 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 27.
Sporfornyelse København – Høje Taastrup
Fornyelsen af sporene og afledte sikrings-, kørestrøms- og stærkstrømsarbejder udføres for at op-
retholde det nuværende trafikomfang uden øgede vedligeholdelsesomkostninger og nedsættelse af
hastighed.
Oprinde-
ligt/
nuværende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
524,9
Forbrug pr. Påbegyn-
01.01.2022 delsesår
233,3
2020
Akt. 82 af 10. december
2020
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Projektet har ibrugtaget 7 etaper i første udførelsesår i 2021, mens de sidste 4 etaper gennemføres i 2022.
Sporfornyelse ved Struer Station
Der skal laves sporfornyelse på stationen, så den funktionsmæssigt, sikkerhedsmæssigt og trafikalt
lever op til nuværende standarder for jernbanen.
Oprinde-
ligt/
nuværende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 238 af 20. maj 2021
Økonomi:
Godkendt
totalbudget
141,1
Forbrug pr. Påbegyn-
01.01.2022 delsesår
21,9
2021
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Der er indgået kontrakt omkring projektet i marts 2022, og udførelsen er planlagt fra maj til august 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
28. | Status for anlægs- og byggeprojekter
Sporfornyelse Slagelse-Korsør
Projektets overordnede formål er fornyelse af strækningen, som sikrer en stabil drift uden ha-
stighedsnedsættelser og øget vedligehold.
Godkendt
totalbudget
251,8
Forbrug pr. Påbegyn-
01.01.2022 delsesår
29,4
2021
Oprinde-
Væsentlige æn-
ligt/
dringer siden
nuværende seneste Anlægs-
åbningsår
status
2022/2024
Ja
Hjemmelsgrundlag
Akt. 252 af 3. juni 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Ændringen af projektets udførelse indebærer merudgifter til bl.a. omprojektering, projektstyring mv.
Dette gør – sammen med visse øvrige, allerede konstaterede merudgifter i projektet – at den bevilgede
totaludgift på 251,8 mio. kr. (2022-priser) ikke forventes overholdt. Merudgifterne holder sig dog under
forelæggelsesgrænsen for fordyrede projekter. Det bemærkes imidlertid, at den aktuelle situation med
stor efterspørgsel på jernbaneydelser kombineret med store prisstigninger inden for materialer og følge-
virkninger af krigen i Ukraine gør, at der er væsentlig risiko for, at forelæggelsesgrænsen overskrides, og
at den bevilgede totaludgift skal forhøjes i form af et nyt aktstykke.
Aktuel status for projekt:
Væsentlig ændring: Udskudt udførelse af projektet jævnfør orientering til transportordførerne den 16. fe-
bruar 2022
I seneste Anlægsstatus fremgik det, at projektet skulle udføres i 2022, men Banedanmark besluttede i lø-
bet af 2021 at ændre udførelsen til en toårig periode i 2022-23 af hensyn til overholdelse af de aftalte prin-
cipper for sporspærringer. I februar 2022 har Banedanmark været nødt til igen at udskyde projektet pga.
manglende bud på projektet, da det blev sendt i udbud. Banedanmark arbejder på en replanlægning af
projektet, der nu forventes udført over to år i 2023-24.
Sporfornyelse Roskilde-Ringsted
Projektets overordnede formål er at sikre, at strækningen funktionsmæssigt, sikkerhedsmæssigt og
trafikalt lever op til nuværende standarder uden forøgede vedligeholdelsesomkostninger.
Oprinde-
ligt/
nuværende
åbningsår
2023/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 253 af 3. juni 2021
Økonomi:
Godkendt
totalbudget
911,0
Forbrug pr. Påbegyn-
01.01.2022 delsesår
60,3
2021
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Der er indgået kontrakt i februar 2022. Af hensyn til den samlede trafikafvikling udføres projektet over to
år. Der kan være færdiggørelsesarbejder i efterfølgende år. De forberedende arbejder er påbegyndt med
rydning af træer.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 29.
Sporfornyelse af strækningen Hobro-Aalborg
Sporfornyelse af strækningen Hobro-Aalborg skal sikre, at den funktionsmæssigt, sikkerhedsmæssigt og
trafikalt lever op til nutidig standard.
Oprinde-
ligt/
nuvæ-
rende
åbningsår
2020 og
2022/2020
og 2024*
Hjemmelsgrundlag
Godkendt
totalbudget
Forbrug pr. Påbegyn-
01.01.2022 delsesår
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Akt. 92 af 30. januar 2020
863,9
350,4
2020
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Projektet har gennemført sporombygningen på fri strækningen mellem Hobro og Aalborg. Næste aktivitet
vil være fornyelse af Aalborg station. Der udsendes entreprenørudbud vedr. Aalborg Station i 2023.
Sporombygningen af Aalborg station udføres i 2024 i samme spærringer som en række øvrige, mindre
grænsefladeprojekter (Vesterbro nord for stationen, Mundelstrup, Langå og Skørping stationer, samt en
del mindre brorenoveringer på strækningen Hobro-Aalborg). Åbningen efter afslutning af projektet i
2024 vil ske i ERTMS-teknologi fra Lindholm til stationsgrænsen i Aarhus.
* Sporfornyelsen af strækningen Hobro-(Aalborg) blev udført i 2020, mens sporombygningen af Aalborg station er udskudt fra 2022 til
2024.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
30. | Status for anlægs- og byggeprojekter
FTN fiberkabelinfrastruktur Skjern-Holstebro
Projektet har til formål at nedgrave en ny fiberkabelinfrastruktur, som skal understøtte Banedanmarks
administrative og tekniske systemer samt Signalprogrammet.
Oprinde-
ligt/
nuværende
åbningsår
2021/2021
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Ja
Hjemmelsgrundlag
Godkendt
totalbudget
73,2
Forbrug pr. Påbegyn-
01.01.2022 delsesår
72,5
2020
Akt. 208 af 18. juni 2020
Økonomi:
Banedanmark har været nødt til at sætte projektet i bero og installere midlertidig fiber grundet væsentlige
merudgifter konstateret i løbet af sensommeren 2021. Den efterfølgende gennemgang af projektets øko-
nomi har vist, at projektet ikke kan færdiggøres inden for den bevilgede totaludgift på 73,2 mio. kr. (2022-
priser).
Der skulle som led i projektet etableres ca. 73 km. fiberkabelinfrastruktur på strækningen Skjern-Holste-
bro, og der udestår samlet etablering af fiberkabelinfrastruktur på ca. 21 km. af strækningen.
Det er under nærmere afklaring, hvordan den resterende fiberkabelinfrastruktur bedst etableres på stræk-
ningen i lyset af de konstaterede forsinkelser og merudgifter. Når dette er afklaret, forventeligt ved udgan-
gen af 2022, vil projektet på ny blive forelagt for Finansudvalget med en revideret plan for projektets ud-
førelse, herunder totaludgiften.
Aktuel status for projekt:
Væsentlig ændring: Projektet er ikke gennemført som forudsat.
Projektet er åbnet/ibrugtaget i 2021, dog med anvendelsen af en midlertidig fiber på de udestående dele
af strækningen. Dette skyldes forsinkelser i udførelsen af projektet især grundet store nedbørsmængder i
efteråret og ultimo 2020, som gav meget dårlige jordbundsforhold, der umuliggjorde den forudsatte udfø-
relsesmetode. Projektet forsøgte sig i 2021 med underboringer som en alternativ udførelsesmetode, men
også disse viste sig vanskeligere end forventet. Det endelige ibrugtagningstidspunkt for den permanente
løsning udestår dog fortsat.
Dette forhold er yderligere uddybet i Transportministeriets orientering til Folketingets Transportudvalg
og Finansudvalg af 30. marts 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 31.
Sporfornyelse Aarhus-Langå
Sporfornyelse af strækningen Aarhus-Langå skal sikre, at den funktionsmæssigt, sikkerhedsmæs-
sigt og trafikalt lever op til nutidig standard. Projektet omfatter skinne- og svelleudveksling, bal-
lastrensning og bundudskiftning samt fornyelse af sporskifter og etablering af ekstra sporskifte-
drev. Dertil kommer visse afledte arbejder.
Oprinde-
ligt/
nuvæ-
rende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Godkendt
totalbudget
657,0
Forbrug pr.
01.01.2022
74,7
Påbegyn-
delsesår
2021
Akt. 3 af 7. oktober 2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Der blev skrevet kontrakt med en entreprenør i oktober 2021, og de forberedende arbejder er i gang og
følger tidsplan. Hovedprojektet starter op april 2022 og løber frem til september 2022.
Ny Svanemøllen omformerstation
Der gennemføres en fornyelse af omformerstationen ved Svanemøllen station på S-banen i Køben-
havn med henblik på at fremtidssikre driften for S-banen i den centrale del af København. Fornyel-
sen består af anlæg af en ny omformerstation til erstatning for den nuværende omformerstation,
som senere nedrives, når den nye omformerstation er i drift.
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Godkendt
totalbudget
89,7
Forbrug pr. Påbegyn-
01.01.2022 delsesår
12,6
2021
Akt. 65 af 2. december
2021
Økonomi:
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Den 6. december 2021 blev der indgået kontrakt om totalentreprise på projektet og projekteringsfasen på-
går. Opstart på udførelsen forventes i juni 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
32. | Status for anlægs- og byggeprojekter
Brofornyelse København-Høje Taastrup
Der gennemføres en fornyelse af fem broer på strækningen København-Høje Taastrup (fjernba-
nen), så de funktionsmæssigt, sikkerhedsmæssigt og trafikalt lever op til nuværende standarder for
jernbanen. Projektet omfatter primært følgende: udskiftning af fugtisolering (omisolering af bro-
dæk), udskiftning af beskyttelsesbeton, betonreparation på bl.a. undersiden af broerne, samt forny-
else af kantbjælker, rækværk og dræn mv.
Oprindeligt/
nuværende
åbningsår
2022 /2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 157 af 11. februar
2021
Økonomi:
Godkendt
totalbudget
71,3
Forbrug pr. Påbegyn-
01.01.2022 delsesår
31,6
2021
Den oprindelige bevilling er kun ændret som følge af prisopregning.
Aktuel status for projekt:
Projektet er i gang med andet år af udførelsen. Projektets fremdrift følger planen og broarbejder planlagt
til 2021 er således afsluttet. Broarbejderne med udførelse i 2022 er sendt i udbud og der er indgået kon-
trakt i marts 2022. Projektet gennemføres parallelt med sporfornyelse på strækningen.
Sporfornyelse Nyborg-Odense
Der gennemføres en sporfornyelse af strækningen Nyborg-Odense, så den funktionsmæssigt, sik-
kerhedsmæssigt og trafikalt lever op til nuværende standarder for jernbanen. Projektet omfatter
bl.a. skinne- og svelleudveksling, ballastrensning og bundudskiftning på strækningen.
Oprindeligt/
nuværende
åbningsår
2023/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Akt. 191 af 3. februar
2022
Aktuel status for projekt:
Godkendt
totalbudget
372,1
Forbrug pr. Påbegyn-
01.01.2022 delsesår
21,1
2022
Programfasen blev afsluttet sommeren 2021, og projektet er nu halvvejs i projekteringsfasen. Detailpro-
jekteringen forventes afsluttet september 2022 som planlagt. Med henblik på at kunne indarbejde eventu-
elle forbedringsforslag er entreprenøren inddraget tidligt. Samarbejdet mellem rådgiver, entreprenør og
bygherre forløber efter hensigten. Hastighedsopgradering på strækningen er planlagt udført i 2023.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 33.
Afsluttede projekter siden seneste Anlægsstatus
Projekterne indeholdt i nedenstående tabel er åbnede/ibrugtagne. Projekterne vil udgå ved næste
Anlægsstatus.
Projekt
Ibrugtag-
ningsår
2019
Totalbudget Overholdelse
(heraf central- af bevilling
reserve)
11.339,9 mio. kr.
(1.154,1 mio. kr.)
Ja
Ny bane København-Ringsted
Projektet omfattede anlæg af en ny, dobbeltsporet og elektrificeret højhastighedsbane fra København til
Ringsted via Køge med en strækningshastighed på 200 km/t. Ved Køge er der anlagt en ny station Køge
Nord station.
Projektet er færdiggjort med en samlet udgift på 10.183,7 mio. kr. Det betyder, at der fortsat resterer
1.154,1 mio. kr. af projektets reserver. Endvidere blev der på Finansloven for 2017 tilbageført 658,5 mio.
kr. af projektets reserve til Infrastrukturfonden grundet et konstateret mindreforbrug.
Projektet har to gange oplevet behov for at få tilført en delmængde af sin centrale anlægsreserve. En gang i
2018, hvor projektet fik tilført 623,1 mio. kr., og en gang i 2021, hvor projektet fik tilført 194,7 mio. kr.
Ibrugtagningsåret blev 2019 i stedet for 2018, som oprindeligt planlagt, grundet udfordringer afledt af ud-
rulningen af Signalprogrammet. Arbejder relateret til dette pågår fortsat, og forventes færdiggjort ultimo
2022. Herefter vil banen kunne ibrugtages til 200 km/t.
Projektet har modtaget EU-støtte for 190,7 mio. kr.
Der er aktiviteter knyttet til endelig færdiggørelse og slutdokumentation. Den samlede restbevilling over-
føres derfor til et restprojekt. Restprojektet udgøres primært af aktiviteter vedrørende hhv. arealerhver-
velser og ibrugtagning af Signalprogrammet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
34. | Status for anlægs- og byggeprojekter
2019
Niveaufri udfletning Ny Ellebjerg
(anden sikrings-
tekniske ibrug-
tagning: 2021)
502,4 mio. kr.
(0,0 mio. kr.)
Ja
Anlægget blev ibrugtaget i 2019 som oprindeligt forudsat, men ressourceknaphed på sikrings- og valide-
ringsressourcer nødvendiggjorde, at projektets sikringstekniske ibrugtagning blev delt i to. Den første blev
gennemført primo december 2019, og den anden og sidste sikringstekniske ibrugtagning blev gennemført
i juli 2021, hvorefter der også kan køre godstog på den nye jernbanebro. Hermed er der sikret fuld funkti-
onalitet.
Projektet måtte af flere omgange (i 2017, 2018 og 2020) trække på den centrale anlægsreserve, og projek-
tet blev således ikke gennemført inden for den oprindelig bevilgede totaludgift (inkl. 20 pct. central re-
serve). Projektet blev i alt tilført 181,7 mio. kr. (løbende priser) i central reserve, hvoraf 57,3 mio. kr. (lø-
bende priser) var projektets eget bidrag til den centrale reserve. Merudgifterne skyldtes en lang række for-
hold, herunder øgede udgifter til ekspropriationserstatninger, større kompleksitet i de jernbanetekniske
forhold end forventet, større udgifter til demontering af den eksisterende bro over Vigerslev Allé, øgede
udgifter til projektorganisation og større kompleksitet i den sikringstekniske ibrugtagning af anlægget end
forventet.
Der udestår visse resterende aktiviteter i projektet, hvorfor projektets tilbageværende projektbevilling er
overført til færdiggørelseskontoen § 28.63.08.80. De resterende aktiviteter omfatter bl.a. færdiggørelse af
trapper og hegnprojekt omkring Vigerslev station, slutdokumentation, usikkerheder knyttet til matriku-
lære- og arealberigtigelser, skinneudtræk og potentialudligning og resterende opgaver i forbindelse med
overgangszoner for EP-koblere og for Signalprogrammet.
2021
63,3 mio. kr.
Ja
Fornyelse af perroner på Slagelse Sta-
tion
Perroner på Slagelse Station er henover anden halvdel af 2021 blevet fornyet og idriftsat som planlagt. Der
udestod ved årsskiftet færdiggørelse af et perrontag som Banedanmark fornyer på vegne af DSB, hvilket
skal udføres i 1. halvdel af 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 35.
Fornyelse og vedligehold
mio. kr. løbende priser
Bevilling (netto)
Forbrug
Merforbrug
2022
3.386,4
-
-
2023
3.157,9
-
-
2024
3.158,4
-
-
2025
3.808,6
-
-
Efterfølgende
36.025,5
-
-
Total
49.537,0
-
-
Der er med Aftale mellem regeringen, Venstre, Dansk Folkeparti, Socialistisk Folkeparti, Radikale
Venstre, Enhedslisten, Det Konservative Folkeparti, Nye Borgerlige, Liberal Alliance, Alternativet
og Kristendemokraterne om Infrastrukturplan 2035 af juni 2021 afsat yderligere 12,6 mia. kr.
(2022-pl) i perioden 2022-2035 til en øget fornyelses- og vedligeholdelsesindsats. Denne merbevil-
ling er afspejlet i finansloven for 2022, og ”Bevilling (netto)” i ovenstående tabel viser bevillingsaf-
løbet på § 28.63.05. Banedanmark – fornyelse og vedligeholdelse af jernbanenettet på finansloven
for 2022.
Der arbejdes pt. på metode til løbende opfølgning og afrapportering på fremdriften i fornyelses- og
vedligeholdelsesindsatsen.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
36. | Status for anlægs- og byggeprojekter
Igangværende undersøgelser på baneområdet
Tabel 2.5.1 | Igangværende undersøgelser på baneområdet
Undersøgelse
Aftale om Infrastrukturplan 2035
Kapacitetsudvidelse og hastighedsopgradering ved
Ringsted (VVM)
Ny bane mellem Aarhus og Silkeborg (VVM)
Forenkling og fremtidssikring af København H
Metrodrift på Kystbanen (S-togsdrift m.v.)
Ladeinfrastruktur til batteritog ml. Skjern – Holstebro
samt forundersøgelse af omstilling af infrastruktur til
batteritog
Overkørsel Silkeborg
Vigespor på Svendborgbanen, screening*
Undersøgelse af alternative transportmuligheder mel-
lem Bornholm og det øvrige Danmark
*Afventer endeligt kommissorium
Hjemmelsgrund-
lag
Igangsættel-
sesår
Færdiggørel-
sesår
FL22
FL22
FL22
FL22
FL22
FL22
FL22
FL22
2022
2022
2022
2022
2022
2022
2022
2022
2024
2025
2024
2024
2022/2024
2025
2023
2022
Gennemførte undersøgelser på baneområdet
Tabel 2.5-2 | Gennemførte undersøgelser på Planlægningsområdet
Gennemførte forundersøgelser, VVM-undersøgelser mv. på baneområdet
1
Afrapportering af ladeinfrastruktur for regionalbanestrækningen ml. Holstebro og Skjern (del af bat-
teritogsforsøg Midt og Vestjysk Trafik).
1). Bedre og billigere kollektiv trafik, Akt. 88 af 20. februar 2019.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 37.
3. Veje
I dette kapitel gennemgås igangværende større anlægs- og vedligeholdsprojekter på vejområdet.
Afsnit 3.1 giver en status for igangværende større anlægsprojekter under gennemførelse. Afsnit 3.2
giver en status for større vedligeholdelsesprojekter på vejområdet. Afsnit 3.3 giver en status for ef-
terslæbsnedbringelse mv. I bilag 3 findes en oversigt over den geografiske placering af igangvæ-
rende større anlægsprojekter på statsvejnettet.
Med Infrastrukturaftalen 2035 er det blevet besluttet, at en længere række vejanlægsprojekter skal
gennemføres frem mod 2035. I dette afsnit fremgår bl.a. de projekter, som har anlægsopstart i
2022. Fælles for projekterne gælder det, at anlægslovene forventes vedtaget i løbet af første halvår
2022. Der er i mindre omfang afholdt omkostninger til forberedende arbejder på projekterne gen-
nem Vejdirektoratets forlodskonto i 2021. Det fremgår af tabel 3.1 nedenfor, hvilke der er tale om. I
kapitel 7 gives en oversigt over puljeprojekter på vejområdet under Transportministeriet.
Boks 4 | Markedssituationen på vejområdet
A
Overordnet har Vejdirektoratet oplevet et tilfredsstillende prisniveau og konkurrencesituation i an-
det halvår 2021.
Antallet af udbud Vejdirektoratet har gennemført i andet halvår 2021 er fortsat lavere end gennem-
snittet for antal af udbud for de sidste 5 år. Størrelsen af udbuddene er samtidigt markant lavere
end gennemsnittet for perioden. Prisniveauet for de gennemførte udbud vurderes fortsat at være
tilfredsstillende, eftersom licitationsresultaterne i gennemsnit ligger lidt under egne overslag. Det
tilfredsstillende prisniveau vurderes begrundet i markedsaktørernes kendskab til de udbudte opga-
vetyper, samt deres fokus på at levere effektive løsninger.
Det gennemsnitlige antal af bydende på Vejdirektoratets entrepriser er i andet halvår 2021 på 3,5
og dermed højere end første halvår 2021, hvor det var 2,7. Hermed er gennemsnittet for antal af
bydende nu tættere på det samlede gennemsnit for de sidste fem år, der er på 3,9 bydende.
Med Infrastrukturplanen 2035 står Vejdirektoratet over for et betydeligt forhøjet aktivitetsniveau i
de kommende år. Prisindeksudviklingen har under coronapandemien været støt stigende, og den
aktuelle udvikling ift. krigen i Ukraine forventes at have en forstærkende effekt på prisudviklingen.
Dette gælder særligt for prisniveauet for jern, stål, beton, aluminium, oliebaserede produkter og
generelt energi, hvorfor markedssituationen som helhed forventes forværret for alle udbud, som
omfatter en stor andel af ovenstående materialer. Tidsperspektivet for denne markedssituation er
selvsagt ukendt på nuværende tidspunkt.
Påvirkningerne som følge af coronapandemien har, isoleret set, ikke samme skadevirkninger for
Vejdirektoratets markedssituation og anlægsaktiviteter som tidligere oplevet. Frem til marts 2022
har en række projekter dog været hårdt ramt som følge af coronapandemien, hvilket primært har
materialiseret sig gennem smitteudbrud og bemandingsudfordringer på Vejdirektoratets byggepro-
jekter. I de seneste måneder har påvirkningerne hovedsageligt materialiseret sig ved en let nedsat
og generelt usikker bemandingssituation – f.eks. på Storstrømsbroen, hvor totalentreprenøren
fortsat hjemsender mandskab grundet coronasmitte.
A
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
38. | Status for anlægs- og byggeprojekter
Større vejanlægsprojekter under gennemførelse
Tabel 3.1 | Økonomioversigt over Vejdirektoratets anlægsprojekter under gennemførelse
(mio. kr. i 2022-priser)
Infrastrukturfonden
Storstrømsbroen
Udbygning af Rute 11 gennem
Ribe (Ribe Omfartsvej)
Finansloven
Udvidelse af Vestfynske Motorvej
(Nr. Aaby-Odense V)
Anlægsprojekter ejet af tredjepart
Nordhavnstunnel
1)
Infrastrukturplanen 2035
Kalundborgmotorvejens 3. etape
Udbygning af E45/E20 mellem
Fredericia S - Kolding
Udbygning af E45, Vejle (Horns-
trup) - Skanderborg S
Udbygning af E45, Aarhus S -
Aarhus N
Ombygning af tilslutningsanlæg
på E45 Aarhus N - Randers N
Udvidelse af Hillerødmotorve-
jens forlængelse til motorvej
Opgradering til 2+1 vej mellem
Ålbæk og Skagen
1.844,4
550,0
3.293,6
2.198,0
225,9
860,6
216,5
Ja
Ja
Ja
Ja
Ja
Ja
Ja
1.764,2
531,0
3.150,4
2.102,4
216,1
823,2
207,5
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
Nyt projekt
0%
0%
0%
0%
0%
0%
0%
2028
2027
2026
2026
2025
2027
2026
3.460,6
Ja
2.935,0
Ja
Nej
5%
2027
2.454,3
Ja
2.068,3
Ja
Nej
0%
2022
4.405,6
196,9
Ja
Ja
3.724,2
166,3
Nej
Ja
Ja
Nej
69%
0%
2025 (vej),
2027 (bane)
2023
Total-
udgift
Overhol-
delse af to-
taludgift
Projekt-
bevilling
Overhol-
delse af pro-
jektbevilling
Væsentlige
ændringer
2
Dispone-
ret pro-
jektre-
serve
Åbningsår
Anm: ”Totaludgift” svarer til den samlede bevilling (inkl. projekt- og central anlægsreserve) på seneste finanslov. ”Projektbevilling” sva-
rer til den afsatte bevilling på Vejdirektoratets egen konto (dermed inkl. projektreserve men ekskl. central anlægsreserve). "Disponeret
projektreserve" angiver andelen af projektreserven, som der p.t. er disponeret over. ”Åbningsår” er som udgangspunkt året for ibrugtag-
ning af den nye infrastruktur og ikke nødvendigvis året for anlægsarbejdernes færdiggørelse.
1) Anlægsprojektet Nordhavntunnellen udføres af Vejdirektoratet for Københavns Kommune. Kommunen kompenserer Vejdirektoratets
udgifter til projektet. Vejdirektoratet disponerer over projektets ankerbudget, hvilket i dette behandles som projektets projektbevilling -
til trods for at der ikke er tale om bevilling i gængs forstand. Københavns Kommune disponerer over projekts K2B-reserve/centrale re-
serve.
2) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 39.
Storstrømsbroen
Anlæg af en ny kombineret vej- og dobbeltsporet jernbanebro over Storstrømmen skal sikre den
fremtidige kapacitet i denne centrale jernbanekorridor til Europa.
Godkendt
totalbudget
(Central re-
serve)
4.405,6 (681,4)
Forbrug pr.
01.01.2022
1.718,1
Påbegyn-
delsesår
2018
Oprindeligt/
nuværende
åbningsår
2022 (vej) 2023
(bane)/
2025 (vej) 2027
(bane)
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Ja
Hjemmelsgrundlag
Lov 737 af 1. juni 2015
Økonomi:
Det vurderes, at det bliver nødvendigt at trække på den centrale reserve. Projektet forventes at kunne gennemfø-
res inden for totaludgiften på 4.405,6 mio. kr. Entreprenøren har i starten af 2022 fremsendt et meget stort sam-
let krav, der er i samme størrelsesorden som den oprindelige kontraktsum. Kravet er aktuelt under håndtering.
Aktuel status for projekt:
Væsentlig ændring: Projektet er forsinket.
Vejdirektoratet vurderer med baggrund i en uafhængig undersøgelse, at vejforbindelsen kan åbne ultimo 2025, og
at de jernbanetekniske arbejder tidligst kan påbegyndes på dette tidspunkt. Det vurderes, at det i bedste fald ta-
ger ca. 15 måneder at elektrificere og udrulle det nye signalprogram, hvilket betyder, at jernbaneforbindelsen tid-
ligst vil kunne ibrugtages i 1. kvartal 2027.
Entreprenørens detailprojektering er på trods af skiftet af rådgiver fortsat forsinket, men forsinkelsens indvirk-
ning på anlægsarbejderne er nu mindre end tidligere, da fremdriften af projekteringen er forbedret.
Produktion af præfabrikerede fundamenter og bropilleelementer pågår. Der er placeret 5 normalfundamenter på
havbunden. Pylonfundamentet blev placeret på havbunden den 18. oktober 2021, hvor de rette vejrforhold var til
stede. Produktion af de første 3 præfabrikerede brodragere pågår, og den første forventes færdigstøbt i første
kvartal 2022.
Ved broens sydlige brofæste ved Orehoved er de 2 første bropiller og brovederlaget færdigt, og udførelse af 2 bro-
fag pågår. De 2 brofag forventes færdige i 2. kvartal 2022. Arbejdet med den permanente dæmning er i gang. Ved
broens nordlige brofæste er anlæg af brovederlag, 2 fundamenter og 2 bropiller i gang, og anlæg af lokalveje på
Masnedø pågår.
Transportministeriet henviser endvidere til besvarelsen af Folketingets Transportudvalgsspørgsmål 205 af 18.
februar 2022 for en mere udførlig gennemgang af status for projektet. Endvidere blev Folketingets Transportud-
valg orienteret om projektets forhold på et lukket møde den 29. marts.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
40. | Status for anlægs- og byggeprojekter
Udbygning af Rute 11 gennem Ribe
Projektet skal afhjælpe fremkommelighedsproblemer på den mest belastede strækning på rute 11
gennem Ribe by. Projektet indebærer en udbygning af en strækning på den eksisterende rute 11 til
to spor i hver retning. Renovering af den eksisterende bro over Ribe å sættes i bero.
Hjemmelsgrundlag
Akt 24 af 1. december
2016
Økonomi:
Projektbevillingen på 170,7 mio.kr. forventes overholdt.
Aktuel status for projekt:
Forligskredsen bag Infrastrukturplan 2035 har indtil videre besluttet at sætte renoveringen af den eksisterende
bro på pause. Det gøres med henblik på, at man lokalt kan komme længere med konkretiseringen af de planer for
området, der arbejdes med. Når der fra lokal side foreligger en sådan afklaring, vil det være op til den samlede
forligskreds bag infrastrukturaftalen at beslutte den videre proces for projektet.
Godkendt
totalbudget
(Central re-
serve)
196,9 (30,6)
Forbrug pr.
01.01.2022
138,4
Påbegyn-
delsesår
2019
Oprindeligt/
nuværende
åbningsår
2020/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Udvidelse af Vestfynske Motorvej, Nr. Aaby-Odense V.
Formålet med udvidelsen af E20 på Vestfyn er at forbedre fremkommelighed og mindske trængsel,
samt fremme produktivitet og vækst.
Hjemmelsgrundlag
Lov nr. 524 af 27. maj
2010
Økonomi:
Projektbevillingen på 2.068,3 mio.kr forventes overholdt.
Aktuel status for projekt:
Anlægsarbejderne på den sidste delstrækning, Nr. Aaby-Gribsvad, er i gang.
Godkendt
totalbudget
(Central re-
serve)
2.454,3 (386,0)
Forbrug pr.
01.01.2022
803,6
Påbegyn-
delsesår
2018
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 41.
Kalundborgmotorvejens 3. etape
Med projektet bliver den eksisterende landevej mellem Knabstrup og Svebølle opgraderet og ud-
bygget til motorvej, og der anlægges ca. 9 km ny motorvej mellem Svebølle og Kalundborg.
Godkendt
totalbudget
(Central re-
serve)
1.844,4 (80,2)
Forbrug pr.
01.01.2022
0,3
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2028/2028
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 1.764,2 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven blev tildelt i februar 2022. Den eksisterende VVM-undersøgelse fra 2012 er under opdate-
ring.
Nordhavnstunnel
Projektet etablerer en tunnel under Svanemøllebugten som vil forbedre tilgængeligheden for trafik-
ken til og fra Nordhavn. Yderligere forberedes Nordhavnstunnel til videreførelse af en ny Østlig
Ringvej.
Godkendt
totalbudget
(Central re-
serve)
3.460,6 (526)
Forbrug pr.
01.01.2022
165,2
Påbegyn-
delsesår
2020
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2027/2027
Nej
Hjemmelsgrundlag
Lov 57 af 19. december
2020
Akt. nr. 55 af 25. novem-
ber 2021
Økonomi:
Projektet har en totaludgift på 3.460,6 mio.kr., som forventes overholdt.
Aktuel status for projekt:
Forberedende entrepriser omfattende erstatningshavn, nedrivning, jordmodtagelse, adgangsvej ved Strandvæn-
ger er udbudt, kontraheret og igangsat. Entreprisen for tunnelen og for tunnelens styresystemer (SCADA) er
sendt i udbud. Ekspropriationsforretninger er udført. Udbudsdatoen for tunnelen er blevet forsinket på grund af
uafklarede forhold omkring finansmodel for en tilkoblingsmodel til en eventuel videreførelse af tunellen. Forhol-
dene er afklaret med garanti fra staten og Københavns Kommune.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
42. | Status for anlægs- og byggeprojekter
Udbygning af E45/E20 mellem Fredericia S - Kolding
For at afhjælpe trængsel udvides den 7 km lange motorvejsstrækning nord om Kolding til hhv. 6 og
8 spor. Som led i projektet flyttes den eksisterende støjafskærmning, og ca. 1 km eksisterende støj-
vold forhøjes.
Godkendt
totalbudget
(Central re-
serve)
550,0 (24,0)
Forbrug pr.
01.01.2022
0,0
Påbegyn-
delsesår
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2027/2027
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 531,0 mio. kr. forventes overholdt.
Aktuel status for projekt:
Der forventes indgået kontrakt for totalrådgivning i maj 2022, hvorefter den eksisterende VVM-undersøgelse fra
2011 skal opdateres.
Udbygning af E45, Vejle (Hornstrup) – Skanderborg S
For at afhjælpe trængsel udvides den 38 km lange motorvejsstrækning mellem Vejle og Skander-
borg S fra 4 til 6 spor. Som led i projektet etableres der ca. 5,8 km støjskærm og ca. 1,8 km støjvold.
Godkendt
totalbudget
(Central re-
serve)
3.293,6 (143,2)
Forbrug pr.
01.01.2022
0,9
Påbegyn-
delsesår
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2026/2026
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 3.150,4 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven blev tildelt i marts 2022. Den videre udbudsstrategi er under udarbejdelse. Anlægslov er
fremsat den 16. marts 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 43.
Udbygning af E45, Aarhus S – Aarhus N
For at afhjælpe trængsel udvides den 16 km lange motorvejsstrækning mellem Aarhus S og Aarhus
N fra 4 til 6 spor. Som led i projektet opsættes ca. 5 km støjskærm og der etableres ca. 3,5 km støj-
volde.
Godkendt
totalbudget
(Central re-
serve)
2.198,0 (95,6)
Forbrug pr.
01.01.2022
0,9
Påbegyn-
delsesår
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2026/2026
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 2.102,4 mio. kr. forventes overholdt.
Aktuel status for projekt:
Detailprojektering er igangsat. Brorådgiverudbud er gennemført og tildelt. Geotekniske undersøgelse pågår. An-
lægslov er fremsat den 16. marts 2022.
Ombygning af tilslutningsanlæg på E45 Aarhus N – Randers N
For at afhjælpe nuværende og fremtidige trængselsproblemer i forbindelse med de tre tilslutnings-
anlæg på E45 Nordjyske Motorvej ved Randers ombygges og kapacitetsudvides tilslutningsanlæg-
gene.
Godkendt
totalbudget
(Central re-
serve)
225,9 (9,8)
Forbrug pr.
01.01.2022
0,2
Påbegyn-
delsesår
2022
Oprindeligt/
nuværende
åbningsår
2025/2025
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt projekt
Hjemmelsgrundlag
Finanslov for 2022
Økonomi:
Projektbevillingen på 216,1 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgiveropgaven er udbudt og forventes tildelt i april 2022. Geotekniske undersøgelser er udbudt i marts
2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
44. | Status for anlægs- og byggeprojekter
Udvidelse af Hillerødmotorvejen forlængelse til motorvej
For at afhjælpe trængsel udvides den eksisterende 13 km lange motortrafikvej til en 4-sporet mo-
torvej. I projektet indgår etablering af ca. 5 km støjskærm og forhøjelse af ca. 1 km støjvold.
Godkendt
totalbudget
(Central re-
serve)
860,6 (37,4)
Forbrug pr.
01.01.2022
0,2
Påbegyn-
delsesår
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2027/2027
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 823,2 mio. kr. forventes overholdt.
Aktuel status for projekt:
Totalrådgivningen er i udbud med licitation i april 2022. Opmåling er i gang og geotekniske undersøgelser udfø-
res frem til medio maj 2022. Anlægslov er fremsat den 16. marts 2022.
Opgradering til 2+1 vej mellem Ålbæk og Skagen
Med projektet anlægges sammenlagt ca. 11 km 2+1 vej fordelt på to strækninger, således at hele
Rute 40 mellem Ålbæk og Skagen fremadrettet vil være 2+1 vej. Som led i projektet forlænges den
eksisterende dobbeltrettede cykelsti, ligesom der etableres ca. 1,4 km støjskærm.
Godkendt
totalbudget
(Central re-
serve)
216,5 (9,4)
Forbrug pr.
01.01.2022
0,1
Påbegyn-
delsesår
2022
Væsentlige æn-
Oprindeligt/
dringer siden
nuværende
seneste Anlægs-
åbningsår
status
2026/2026
Nyt projekt
Hjemmelsgrundlag
Afventer anlægslov
Økonomi:
Projektbevillingen på 207,1 mio. kr. forventes overholdt.
Aktuel status for projektet:
Rådgiveropgaven forventes udbudt i foråret 2022 med forventet kontraktindgåelse i sommer 2022. Anlægslov er
fremsat i marts 2022.
I miljøkonsekvensvurderingen for udbygningen af strækningen er der konstateret påvirkning på prioriterede na-
turtyper i Natura 2000 området. Projektet kan derfor først gennemføres efter henholdsvis anmeldelse til og udta-
lelse fra EU-Kommissionen. Bemyndigelsen til at anlægge denne udvidelse ved anlægslov kan derfor først sættes i
kraft på det tidspunkt, hvor EU-Kommissionens stillingtagen foreligger. Konsekvensvurderingen, som skal frem-
sendes til EU-Kommissionen, er under udarbejdelse.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 45.
Større vedligeholdelsesprojekter på vejområdet
For mere information om projekterne henvises der til Vejdirektoratets hjemmeside, politiske aftaler og
aktstykker. Der afsættes ikke central anlægsreserve til fornyelsesprojekter.
Tabel 3.2 | Økonomioversigt over større vedligeholdelsesprojekter på vejområdet
(mio. kr. i 2022-priser)
Infrastrukturfonden/Finansloven
Forstærkning af Langelandsbroen
Renovering af Sallingsundbroen
Vedligehold af Skovdiget Østbro
66,5
144,1
81,8
Ja
Nej
Ja
17,6
68,6
36,8
2022
2023
2022
Nej
Nej
Nej
Totaludgift
Overholdelse af
totaludgift
Forbrug pr.
01.01.22
Afslutningsår
Væsentlige
ændringer
1
Anm: ”Totaludgift” svarer til den samlede bevilling (inkl. reserve) på seneste finanslov.
1) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
Forstærkning af Langelandsbroen
Formålet med projektet er forstærkning af Langelandsbroen. I forbindelse med andet vedligehol-
delsesarbejde på broen blev der i efteråret 2019 fundet et brudt forspændingskabel i broens bund-
plade. Forstærkningen er nødvendig for at opretholde broens bæreevne.
Godkendt
totalbudget
66,5
Forbrug pr. Påbegyndel-
01.01.2022
sesår
17,6
2020
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt 46 af 20. maj 2020
Økonomi:
Projektbevillingen på 66,5 mio.kr. forventes overholdt.
Aktuelt status for projekt:
Arbejdet er forsinket – bl.a. fordi arbejdspladsen har været delvis lukket ned pga. COVID-19, samt at placeringen
af spændlinerne ikke har været som forventet. Arbejdet forventes at være færdigt juli 2022, dog med mindre fær-
diggørelsesarbejder i august/september. Aktiviteten følger det planlagte.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
46. | Status for anlægs- og byggeprojekter
Renovering af Sallingsundbroen
Formålet med projektet er omisolering af Sallingsundbroen. Broen har en alder, hvor der vurderes
behov for større vedligeholdsarbejder for at sikre bygværkets fortsatte trafiksikkerhed og funktion.
Projektet omfatter også nye autoværn og vindskærme.
Godkendt Forbrug pr.
totalbudget 01.01.2022
144,1
68,6
Påbegyndel-
sesår
2020
Oprindeligt/
nuværende
åbningsår
2022/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt 266 af 21. novem-
ber 2019
Økonomi:
Projektets bevilling på 144,1 mio.kr. forventes ikke overholdt. Den primære årsag er forventning om ekstraordi-
nære prisstigninger på materialer i 2022 og 2023. Dette påvirker projektets totaløkonomi, som nu forventes at
udgøre 148,1 svarende til 4,0 mio. kr. mere end godkendt totalbudget. Merudgiften finansieres inden for den eksi-
sterende bevilling på finanslovskontoen. Forelæggelsesgrænsen forventes ikke overskredet.
Aktuel status for projekt:
Projektet forventes færdigt november 2023. For at sikre en robust tidsplan er der indgået en aftale med entrepre-
nøren om ændret udførelsestakt, således at etape 3 udføres før etape 2. Projektets entrepriseomkostninger stiger
som følge af generel prisudvikling på området.
Renovering af Skovdiget Østbro, Hillerødmotorvejen
Formålet med projektet er primært omisolering af Skovdiget Østbro, der fører Hillerødmotorvejen
over jernbanen ved Skovbrynet station. Projektet omfatter ny fugtisolering og ny belægning på bro-
pladen, nye dilatationsfuger og nye kantbjælker.
Godkendt Forbrug pr.
totalbudget 01.01.2022
81,8
36,8
Påbegyndel-
sesår
2020
Oprindeligt/
nuværende
åbningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt 47 af 18. juni 2020
Økonomi:
Projektbevillingen på 81,8 mio.kr. forventes overholdt.
Aktuel status for projekt:
Der udestår kun mindre afslutningsarbejder samt supplerende opsætning af autoværn.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 47.
Åbnede større anlægs- og vedligeholdelsesprojekter
Der er ingen åbnede større anlægs- eller vedligeholdelsesprojekter siden seneste anlægsstatus.
Vedligeholdelsesmæssig balance og behov for kapitalbeva-
rende vedligeholdelse
Kapitalbevarende vedligeholdelse omfatter vedligeholdelse af statens veje for så vidt angår belæg-
ninger, broer og andre bygværker, så det er muligt at bevare vejnettets kapitalværdi.
Tabel 3.3 | Fornyelse og vedligehold
mio. kr. løbende priser
Bevilling
Behov
Difference
2022
881,8
765,8
-116,0
2023
950,5
889,0
-61,5
2024
781,8
927,0
145,2
2025
657,6
808,9
151,3
Total
3.271,7
3.390,7
119,0
Efterslæbet på statsvejnettet er løbende nedbragt i henhold til de politiske aftaler om en forstærket
vedligeholdelsesindsats. Fremgangsmåden er, at aktiverne som udgangspunkt repareres på det to-
taløkonomisk optimale tidspunkt baseret på løbende vurderinger af aktivernes tilstand.
De seneste prognoser for den kapitalbevarende vedligeholdelse for så vidt angår belægninger, broer
og bygværker viser, at det totaløkonomiske optimale behov overstiger de forventede finanslovsbe-
villinger. Området er i Aftale om Infrastrukturplan 2035 blevet tildelt en merbevilling på 2 mia. kr.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
48. | Status for anlægs- og byggeprojekter
Undersøgelser på vejområdet
Tabel 3.5.1. Igangværende undersøgelser på vejområdet
Undersøgelse
Finanslov 2019
Beslutningsgrundlag for indsnævring af nordlig Ring 5-korridor, Frederiks-
sundvej-Helsingørmotorvejen
Forundersøgelse af sydlig Ring 5, Frederikssundvej-Køge
Forundersøgelse af en fast Kattegatforbindelse
VVM-undersøgelse for udbygning af rute 15, Herning-Ringkøbing
Aftale om Infrastrukturplan 2035
VVM for øget kapacitet på Motorring 3
VVM for udvidelse af E45-E20 ved Kolding
VVM for Kalundborgmotorvejens 3. etape
VVM for E20 Syd om Odense
VVM for Udvidelse af Amagermotorvejen
VVM for Opgradering af Rute 26, Søbyvad-E45 syd om Lading Sø
VVM for Udbygning af Rute 34 og 26, Haderup-Skive
VVM Udbygning af Rute 9 på Lolland
VVM for Udvidelse af Ring 4 Nord
VVM for udvidelse af Ring 4 Syd
VVM for Tunnel under Marselis Boulevard
VVM for udvidelse af Hillerødmotorvejen, Ring 4 til Farum
VVM for ny Midtjysk motorvej (Løvel-Klode Mølle)
Forundersøgelse af kapacitetsudvidelser på Vejlefjordbroen
Forundersøgelse af delvis nedrivning af Bispeengbuen
VVM for opgradering af Rute 11, Korskroen-Varde
VVM for øget kapacitet på rute 26, Sallingsund- Hanstholm
VVM for BRT-linjer på 400S og 200S samt en forundersøgelse af en BRT-for-
bindelse mellem de to linjer
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2022
2023
2023
2023
2023
2023
2023
2024
2023
2024
2024
2024
2024
2024
2023
2023
2023
2023
2024
2019
2019
2019
2019
2022
2022
2022
2022
Igangsættelsesår
Færdiggørelsesår
Tabel 3.5.2. Gennemførte undersøgelser på vejområdet
Gennemførte undersøgelser på vejområdet
Forundersøgelse af øget kapacitet på Motorring 3
Note: Tabellen indeholder gennemførte undersøgelser på vejområdet siden seneste Anlægsstatus.
Aftalegrundlag
Hovedstaden 2030
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 49.
4. Letbaner
Tabel 4.1 Økonomioversigt over letbaneprojekter
(mio. kr. 2022-priser)
Totaludgift
1)
Overholdelse
af totaludgift
Væsentlige
ændringer
4
Statsligt
bidrag
2)
Statslig udbeta-
ling
3)
01.01.22
Åbningsår/
afslutning
Odense Letbane
Letbane i Ring 3
2.846.0
6.100,3
Ja
Ja
Nej
Nej
1.198,0
1.989,4
1.111,4
1.633,4
2022
2025
1) "Totaludgift" inkluderer alle bevillinger, fordyrelser, tilkøb og reserver afsat af staten, kommuner og regioner til anlægget af letba-
nerne (dvs. ekskl. driftsrelaterede udgifter). For så vidt angår Letbane i Ring 3 er totaludgiften ekskl. tiltrådte tilkøb, hvoraf DTU-linjefø-
ringen pt. er den største på ca. 97 mio. kr.
2) "Statsligt bidrag" inkluderer indskud/tilskud, centrale reserver afsat af staten samt visse bidrag til foregående undersøgelser. Der er
afsat 284,0 mio. kr. i central reserve til Ring 3 Letbane og 171,5 mio. kr. til Odense Letbane. For så vidt angår Letbane i Ring 3 er tallet
inkl. det statslige bidrag til DTU-linjeføringen på 50 mio. kr. (2014-priser), som blev afsat med Aftale af 12. juni 2014.
3) "Statslig udbetaling" svarer til statsregnskabstal og kan afvige fra den faktiske udbetaling. Det skyldes, at de faktiske udbetalinger
først foretages, når revisorgodkendt regnskab foreligger.
4) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
Odense Letbane
Odense Letbane vil bestå af en 14,4 km lang letbanelinje med i alt 26 stationer fra Tarup Centeret i
nord via Odense centrum til Hjallese station i syd.
Godkendt
totalbudget
(Central re-
serve)
2.846,0 (64,6)
Oprinde-
ligt/
nuværende
åbningsår
2020/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Forbrug pr. Påbegyn-
01.01.2022 delsesår
2.433,1
2015
Odense Letbane, Lov nr.
151 af 18-02-2015
Økonomi:
Den samlede totaludgift udgør 2.846,0 mio. kr. (2022-priser) inklusive merudgifter ifm. senere idriftsæt-
telse på 182,4, der betales af Odense Kommune, tilkøbene fra Odense Kommune (142,0 mio.) og de reste-
rende centrale reserver på 64,6 mio. kr. Odense Letbane har primo 2022 indsendt indstilling om frigivelse
af yderligere 22,0 mio. kr. fra de centrale reserver, heraf 10,9 mio. kr. fra de statslige centrale anlægsreser-
ver til projektet.
Totaludgiften forventes overholdt, således at der i den oprindelige samlede bevilling fortsat vil være en
endnu ikke disponeret reserve på 42,1 mio. kr., dette såfremt indstillingen om yderligere frigivelse af 22,0
mio. kr. godkendes.
Aktuel status for projekt:
Alle væsentlige opgaver omkring anlæggelse af infrastruktur er udført og fokus er nu på gennemførelse af
et omfattende testprogram med integration af mange tekniske systemer frem mod forventet idriftsættelse
af letbanen i foråret 2022. Dette er cirka 4 - 5 måneder senere end forventet ved den seneste anlægsstatus,
hvilket skyldes forsinkelse hos entreprenøren.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
50. | Status for anlægs- og byggeprojekter
Letbane på Ring 3
Hovedstadens Letbanes formål er at projektere, anlægge og drive en letbane på Ring 3. Letbanen
på Ring 3 får 29 stationer på en 28 km lang strækning. På seks stationer kan man skifte til S-tog.
Godkendt
totalbudget
(Central re-
serve)
6.100 (319)
Forbrug
Påbegyn-
pr.
delsesår
01.01.2022
2.481
2018
Oprindeligt/
nuværende
åbningsår
2024/2025
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Lov nr. 165 af 26. februar
2014
Økonomi:
Totaludgiften forventes overholdt. Ændringen i totaludgift i forhold til seneste anlægsstatus skyldes ude-
lukkende udviklingen i prisopregning.
Aktuel status for projekt:
Der pågår arbejder på stort set hele strækningen. De egentlige anlægsarbejder som støbning af de kom-
mende letbanestationer og lægning af letbanespor er i gang flere steder på den 28 kilometer lange stræk-
ning. Derudover drejer arbejderne sig bl.a. om omfattende vejarbejde og brobyggeri i stor skala. Aktuelt
oplever projektet udfordringer med, at entreprenørerne melder om forsinkelser i forhold til leverancer af
materialer og mangel på mandskab og stigende lønninger.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 51.
5. Femern Bælt
Kyst til kyst-forbindelsen
Femern A/S har med ikrafttræden af lov om anlæg og drift af en fast forbindelse over Femern Bælt
med tilhørende landanlæg i Danmark fået bemyndigelse til at anlægge og drive den faste forbindelse
over Femern Bælt. For yderligere information om projektet henvises til:
https://femern.com/da/.
Godkendt
totalbudget
(Projektets
reserve)
5
2.600 mio. kr.
Hjemmelsgrundlag
Forbrug pr.
01.01.2022
10.298 mio. kr.
1
Påbegyn-
delsesår
2019
Oprinde-
ligt/
nuvæ-
rende
åbningsår
2028/2029
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Anlægslov 575 af 4.
maj 2015
(7.300 mio.
kr.)
Økonomi:
Den samlede økonomiske ramme for kyst til kyst-projektet er i anlægsloven 55.100 mio. kr. (2015-prisni-
veau). I 2016 opstillede Femern A/S et anlægsbudget for kyst-til-kyst-forbindelsen på 52.600 mio. kr.
(2015-prisniveau) inklusive en reserve på 7.300 mio. kr. på baggrund af projektets fire store anlægskon-
trakter. Dertil kommer en ekstra reserve på 2.500 mio. kr. indeholdt i anlægsrammen på 55.100 mio. kr.
Anlægsrammen besluttet i projektets anlægslov på 55.100 mio. kr. (2015-prisniveau) forventes overholdt.
Projektet har fået tildelt 4,4 mia. kr. i EU-støtte til anlægsfasen.
Aktuel status for projekt:
Projektet for etablering af en fast forbindelse over Femern Bælt (kyst til kyst) forløber i henhold til den
samlede tidsplan for projektet med forudsat åbningsår i 2029. Der er indgået kontrakter med entreprenø-
rer på projektets fire store hovedkontrakter, og anlægsaktiviteterne forløber planmæssigt i Danmark,
Tyskland og til søs i Femern Bælt. Der gennemføres aktuelt to større udbud af kontrakten for tunnelens
elektriske og mekaniske installationer og etablering af transformerstation. Udbudsprocesserne forventes
afsluttet i 2022 med opstart af arbejderne i 2023.
Note: Alle beløbstal i tabellen er i 2015-prisniveau
1
Forbrug fra 1. april 2009 til 1. januar 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
52. | Status for anlægs- og byggeprojekter
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen
Projektets formål er at udbygge og opgradere det eksisterende jernbanelandanlæg fra Ringsted til
syd for Holeby på Lolland, så banen kan levere den ønskede kapacitet i fremtiden. Strækningen ud-
bygges til en dobbeltsporet jernbane, som opgraderes til 200 km/t, elektrificeres og udstyres med
nyt signalsystem.
Hjemmelsgrundlag
Akt. 97 af 20. marts 2013
Lov nr. 575 af 4. maj 2015
Bekendtgørelse nr. 1118 af
17/09/2015
Godkendt
totalbudget
9,5 mia. kr. inkl. 30 pct.
reserve
Forbrug pr.
01.01.2022
5,9 mia.kr.
Påbegyn-
delsesår
2016
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Oprindeligt/ nuværende
Fase 1: Ringsted-Nykøbing F.: 2021/2021
åbningsår
Elektrificering Ringsted-Nykøbing F.: 2024/2026*
Fase 2: Nykøbing F.-Holeby: 2028**/2029
Økonomi:
Totalbudget forventes overholdt. Projektet har fået tildelt EU-støtte på samlet 1,2 mia. kr., heraf er 271
mio. kr. slutafregnet til Europa-Kommissionen. Ny EU-ansøgning på 1,2 mia. kr. vedr. fase 2 (Nykøbing
F.-Holeby) er sendt til Europa-Kommissionen i januar 2022.
Anlægsrammen besluttet i projektets anlægslov på 10,4 mia. kr. (2015-prisniveau) forventes overholdt.
Aktuel status for projekt:
Dobbeltsporet til Nykøbing Falster blev ibrugtaget den 6. december 2021.
I fase 2 (Nykøbing F.-Holeby) blev Anlægspakke Lolland inkl. Holeby Station sendt i udbud med frist den
4. februar 2022. Der blev modtaget ét tilbud, der er væsentligt højere end budgettet.
Ny klapbro over Guldborgsund (Kong Frederik IX’s Bro) har været sendt i udbud og to tilbud blev modta-
get den 21. december 2021.
Sund & Bælt og Banedanmark har aftalt at antage det modtagne tilbud på anlægsentreprisen Lolland, og
hurtigst muligt afslutte kontraktforhandlingerne med de bydende på entreprisen Kong Frederik IX’s bro,
eftersom markeds- og prissituationen ikke forventes at forbedre sig, og for at minimeres risikoen for på-
virkning af efterfølgende aktiviteter
Note: Alle beløbstal i tabellen er i 2015-prisniveau.
*Vejdirektoratets projekt vedrørende etablering af Storstrømsbroen er afgørende for el-togsdriften på strækningen Orehoved-Nykøbing
F. Da Storstrømsbroen, jf. den gældende tidsplan, forventes færdigetableret ultimo 2025, forventer Banedanmark, at der kan køre el-tog
til Nykøbing F. i løbet af 1. halvår 2027. Det skyldes, at det tager ca. 15 måneder at elektrificere og udrulle det nye signalprogram på
broen fra det tidspunkt, hvor Banedanmark kan få adgang til selve broen.
**I forbindelse med fremrykningen af fase 2 er det aftalt, at Banedanmark skal være færdig med anlægsarbejdet samt udrulningen af
Elektrificeringsprogrammet og Signalprogrammet
senest til åbningen af Femern Bælt-forbindelsen i 2029.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 53.
6. Metroen
M4 Sydhavn
Som en afgrening fra Cityringen bygges der en metrolinje til Sydhavnen med fem stationer ved
Havneholmen, Enghave Brygge, Sluseholmen, Mozarts Plads og Ny Ellebjerg. Alle stationer er un-
derjordiske. Ny Ellebjerg Station vil udgøre et af de største trafikale knudepunkter i hovedstaden i
fremtiden, hvorfra man kan rejse med S-tog, regionaltog, bus og metro.
Hjemmelsgrundlag
Godkendt
totalbudget
(Central re-
serve)
9.672 (1.510)
Forbrug pr.
01.01.2022
Påbegyn-
delsesår
Oprinde-
ligt/
nuvæ-
rende
åbningsår
2024/2024
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Lov nr. 156 af 18. fe-
bruar 2015.
Økonomi:
5.196
2018
Det godkendte anlægsbudget på 9,7 mia. kr. for metro til Sydhavn forventes overholdt.
Aktuel status for projekt:
Anlægsarbejder på samtlige stationer er i gang med støbninger og elinstallationer og ventilationsanlæg.
Tunnelboringerne er afsluttet, og der pågår skinnelægning i tunnellerne.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
54. | Status for anlægs- og byggeprojekter
7. Puljeprojekter på transportområdet
Kapitlet giver en oversigt over vedtagne puljer på transportområdet under Transportministeriet.
Tabellerne indeholder besluttede puljer med midler fra hhv. forligskredsen bag ”Aftale om Infra-
strukturplan 2035”, ” Aftaler om en grøn transportpolitik”, ” Aftale om bedre og billigere kollektiv
trafik” og Puljeprojekter og medfinansieringsprojekter finansieret af finanslovsaftaler.
Status for puljer
Tabel 7.1 Økonomioversigt over transportpuljer
mio.kr. 2022-priser
Aftale
Aftale om en grøn
transportpolitik og
efterfølgende aftaler i
regi af denne aftale
Aftale om en grøn
transportpolitik
Aftale om
Takstnedsættelser og
investeringer til
forbedring af den
kollektive trafik (bedre
og billigere kollektiv
trafik)
Aftale om en grøn
transportpolitik
Aftale om finansloven
for 2017
Aftale om
Takstnedsættelser og
investeringer til
forbedring af den
kollektive trafik (bedre
og billigere kollektiv
trafik)
Infrastrukturplan 2035
Pulje-
størrelse
Forbrug pr. Udmøntningspe-
01.01.22
riode
Puljeansvar-
lig
Transportpuljeprojekter
116,7
34,2
2018-2023
Banedanmark
Pulje til Signalløsning for
godstog
57,3
0,0
2017-2025
Banedanmark
Fornyelse af overkørsler på
Vestbanen
54,6
4,9
Berosat
Banedanmark
Pulje til overkørsler
Pulje til øget tilgængelighed
på stationer
696,9
50,0
627,2
12,7
2009-2025
2017-2024
Banedanmark
Banedanmark
Pulje til tilgængelighed,
kollektiv trafik
29,3
16,9
2016-2023
Banedanmark
Pulje til øget tilgængelighed
på stationer
Pulje til forbedring af
sikkerhed og tilgængelighed i
sporovergange
Pulje til cykelstier langs
statsvejnettet
637,5 mio.
kr. (2022-
priser)
148,5 mio.
kr. (2022-
priser)
0,0
2022-2035
Banedanmark
Infrastrukturplan 2035
Aftale om udmøntning
af midler til cyklisme og
Aftale om grøn omstil-
ling af vejtransporten af
4. december 2020
0,0
2022-2026
Banedanmark
362,6
19,0
2021 - 2027
Vejdirektoratet
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 55.
Pulje til kommunale
cykelstier 2021
Aftale om udmøntning
af midler til cyklisme og
Aftale om grøn omstil-
ling af vejtransporten af
4. december 2020
Aftale om trafikaftale af
24. juni 2014
Aftale om udmøntning
af midler til støjbekæm-
pelse af 30. januar 2018
samt aftale om udmønt-
ning af midler til støjbe-
kæmpelse i 2018 af 2.
februar 2018
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Aftale om Infrastruktur-
plan 2035 af 28. juni
2021
Politisk aftale af 19.
april og 25. juni 2021
om grøn transportpulje
I & II
Aftale om Infrastruktur-
plan 2035
Aftale om Infrastruktur-
plan 2035**
Aftale om Infrastruktur-
plan 2035
Aftale om
Infrastrukturplan 2035
150,0
147,8
2021 - 2021
Vejdirektoratet
Modulvogntog
221,0
200,6
2016 - 2022
Vejdirektoratet
Pulje til støjbekæmpelse
2018
69,9
63,0
2018 - 2022
Vejdirektoratet
Pulje til land og by
Pulje til bedre trafik-
sikkerhed
Pulje til støjbekæmpelse
3.281,0
0,0
2022 - 2035
Vejdirektoratet
609,0
0,0
2022 - 2035
Vejdirektoratet
2.930,0
2,9
2022 - 2035
Vejdirektoratet
Pulje til cyklisme
Ramme til ladeinfra-
struktur langs statsvejnettet
Pulje til rastepladser
1.422,0
0,1
2022 - 2035
Vejdirektoratet
464,0
0,4
2022 - 2027
Vejdirektoratet
50,0
1,1
2022 - 2022
Vejdirektoratet
Pulje til grøn omstilling af in-
denrigsfærger
283,0
231,1
2021-2022
Trafikstyrelsen
Havnepulje
Pulje til busfremkommelig-
hed i hele landet
Pulje til grønne busser og
grøn flextrafik
Pulje til privatbanernes
vedligeholdelsefterslæb
50,0
100,0
250,0
700
0,0
0,0
0,0
-
2022
2022-2023
2022-2026
2022-2025
Trafikstyrelsen
Trafikstyrelsen
Trafikstyrelsen
Departementet
Anm.: ”Aftale” angiver den politiske aftale, som puljen hidrører.
*Der er alene vist økonomi for puljens eneste to tilbageværende projekter, ”Anlæg af ny station ved Hillerød” (Favrholm station) og ”Mo-
dernisering af perron ved Sønderborg Station”.
**Udmøntning af investeringsmidler i Bedre og billigere kollektiv trafik for perioden 2022-2035
Pulje til støjbekæmpelse, der blev besluttet ved Aftale om Infrastrukturplan 2035 af 28. juni 2021,
var oprindeligt planlagt med en samlet afløb på 174,0 mio. kr. i 2022. På nuværende tidspunkt for-
venter Vejdirektoratet dog et væsentligt mindreforbrug i 2022. Mindreforbruget skyldes en række
forhold, bl.a. påvirkningen af krigen i Ukraine på materialepriserne samt behov for mere projekte-
ring og tid til gennemførelse af arealerhvervelse end oprindeligt forudsat. Støjskærmes materiale-
sammensætning bevirker, at disse er særligt hårdt ramt af de stigende materialepriser. Derfor har
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
56. | Status for anlægs- og byggeprojekter
Vejdirektoratet vurderet, at det ikke er hensigtsmæssigt at igangsætte projekterne efter den ellers
forudsatte plan. Forligskredsen bag Aftale om Infrastrukturplan 2035 er orienteret.
Status for større puljeprojekter
I tabel 7.2 viser en økonomioversigt med Transportministeriets igangværende puljeprojekter med
en totaludgift på over 70,0 mio. kr., da dette er den forelæggelsesgrænse, der gælder for Vejdirekto-
ratets og Banedanmarks projekter.
Tabel 7.2 Økonomioversigt over puljeprojekter over 70 mio. kr.
Puljeprojekt
Pulje
Bevilling
Forbrug pr.
01/01-22
34,1 mio. kr.
0,0
Færdiggø-
relse
2023
2024
Anlæg af ny station i Favrholm Pulje til stationsmodernise-
(syd for Hillerød)
ringer
Krydsombygning TSA 1 Has-
selager V
Ombygning af rundkørsler til
signalregulering og udbygning
af kryds ved NAU i Aalborg
Land og by
114,7 mio. kr.
113,0
Land og by
102,0
0,0
2024
*En andel heraf udbetales som tilskud til Sønderborg kommune jf. akt. 308 af 24. juni 2021.
Afsluttede projekter siden seneste Anlægsstatus
Projektet vedr. anlæg af Gødstrup station er afsluttet ved udgangen af 2021. Projektet blev udført
inden for den oprindelige bevilling, som på finansloven for 2021 udgjorde 16,2 mio. kr. Projektet
gennemgik en række ændringer efter aftale med DSB og efter sikring af, at stationen fortsat lever
op til operatørernes trafikale behov, stationens kapacitetsgrænse og de operationelle krav i henhold
til regler og standarder. Ændringen indebar en indskrænkning af perronernes omfang samt en op-
deling af venterumsfaciliteterne.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 57.
8. Bygninger
I dette kapitel gives en status for igangværende byggeprojekter. Af bilag 6 fremgår en oversigt over
den geografiske placering af igangværende aktstykke-godkendte projekter på bygningsområdet.
Forbruget for igangværende projekter er i denne publikation opgjort pr. 1. januar 2022, mens de
tekstmæssige rettelser er opdateret indtil ultimo februar måned.
Ny Anlægsbudgettering
Med virkning fra 1. januar 2017 blev der indført et nyt koncept for
budgettering af og opfølgning
større og/eller mere risikable byggeprojekter, som gennemføres af Bygningsstyrelsen.
Følgende anlægsprojekter er omfattet af konceptet:
Projekter over 500 mio. kr.
Projekter under 500 mio. kr. der af Bygningsstyrelsen og/eller Transportministeriets depar-
tement konkret vurderes som særligt risikofyldte.
Følgende tiltag er implementeret:
Eksterne kvalitetssikringer
o
Projekternes beslutningsgrundlag, inkl. budget, underlægges en ekstern kvalitetssikring,
som bestilles af Transportministeriets departement. Der er udarbejdet et standardkommis-
sorium, der beskriver de elementer, der granskes.
Fast korrektionstillæg
o
For projekter, hvor der er indgået
dialogbaserede aftaler
med kunden, tillægges bud-
gettet et korrektionstillæg på minimum 10 pct. Budget inkl. det nye korrektionstillæg udgør
den nye dispositionsramme over for Finansudvalget. Det vil sige, at forelæggelsesgrænsen
nu ikke kun beregnes ud fra Bygningsstyrelsens budget, men ud fra budgettet
tillagt kor-
rektionstillægget.
Ændringer på mindst 10 pct. og mindst 10 mio. kr. i forhold til budgettet
tillagt korrektionstillægget forelægges således Finansudvalget. For dialogbaserede projekter
er det fortsat projektets endelige udgifter, der ligger til grund for huslejefastsættelsen.
For projekter, hvor der er indgået
fastprisaftaler
med kunden, tillægges budgettet et kor-
rektionstillæg på 2,5 pct., baseret på hidtidige erfaringer med den samlede budgetoverhol-
delse for sådanne projekter. For fastprisprojekter baseres huslejen på budgettet
inkl.
kor-
rektionstillægget.
o
Kundeønskede tilvalg og ændringer
o
Der skal være en klar og konsistent økonomiopfølgning på kundeønskede tilvalg og ændrin-
ger. Transportministeriets departement orienteres om kundeønskede tilvalg og ændringer,
der
alt andet lige
(og efter bedste skøn) medfører udgifter på 10 pct. af den besluttede di-
spositionsramme, dog minimum 10 mio. kr. Dette sker, uanset om projektet fortsat forven-
tes at kunne holde sig under forelæggelsesgrænsen på 10 pct. af den samlede dispositions-
ramme – eksempelvis i en situation hvor det oprindelige projekt er blevet billiggjort i for-
bindelse med licitationsresultatet. Til brug for orienteringen redegør Bygningsstyrelsen for
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
58. | Status for anlægs- og byggeprojekter
ændringens effekt på projektet inkl. en vurdering af risiciene forbundet med ændringen (for
det samlede projekt) og en beskrivelse af, hvordan risiciene vil blive håndteret. Hvis der for
et projekt foretages en lang række mindre ændringer/tilvalg over tid, orienteres Transport-
ministeriets departement, når der
kumulativt
er sket ændringer på 10 pct. af dispositions-
rammen, dog minimum 10 mio. kr. I dette tilfælde skal Bygningsstyrelsen redegøre for de
hidtidige ændringers effekt på projektet og for, hvordan Bygningsstyrelsen har håndteret
risici forbundet med ændringerne.
Boks 2 - Markedssituationen på bygningsområdet
Bygningsstyrelsen oplever, at der er et øget aktivitetsniveau i byggeriet, og at byggeriet er udfordret
af mangel på kvalificeret arbejdskraft, markant stigende priser samt lange leveringstider eller helt
svigtende leverancer på byggematerialer. De stigende priser i byggebranchen har medført et øget
pres på en række af Bygningsstyrelsens projekter, hvor de afsatte budgetposter til indekseringsud-
gifter ikke vil være tilstrækkelige. De øgende udgifter til prisstigninger vil blive afholdt af det en-
kelte projekts reserve.
Bygningsstyrelsen oplever dog tilstrækkelig konkurrence på markedet for rådgiver- og entreprenør-
ydelser.
Bygningsstyrelsen indgik ultimo december 2020 en 4-årig strategisk rammeaftale for totalentre-
prenørydelser med Hoffmann A/S. Målet med den strategiske rammeaftale er, via gentagne samar-
bejder med én aftalepart, bl.a. at opbygge et tæt og løbende samarbejde om byggeprojekterne med
fokus på optimering af tid, budget og kvalitet. Bygningsstyrelsens byggeprojekter vil som udgangs-
punkt skulle gennemføres via den strategiske rammeaftale, hvorfor Bygningsstyrelsen er mindre
sårbar i forhold til markedsudsving og vil herudover hurtigere kunne igangsætte og gennemføre
byggeprojekter.
Bygningsstyrelsen oplever efterspillet af COVID-19 i form af prisstigninger og leveranceproblemer
på byggematerialer, som skyldes den meget høje byggeaktivitet i 2021. og længere leverancetider.
Bygningsstyrelsen oplever ikke pt forsinkelser i projekterne begrundet med smitteudbrud på byg-
gepladsen.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 59.
Boks 4 –Aftalemodeller på universitetsområdet
Indtil der foreligger en evaluering af den dialogbaserede model vil alle ønsker om anvendelse af
den dialogbaserede aftalemodel blive forelagt Transportministeriets departement.
Den dialogbaserede model
Modellen indebærer, at lejer er forpligtet til at betale husleje efter de faktiske byggeomkostninger.
Den dialogbaserede model placerer den økonomiske risiko hos lejer, herunder også muligheden for
en lavere husleje, hvis de faktiske byggeomkostninger bliver lavere end forventet.
Fastprismodel
Modellen indebærer, at der efter licitation med en udførende entreprenør indgås en fastprisaftale
for huslejen beregnet på baggrund af licitationsbudgettet. Dette giver lejer sikkerhed for huslejen
ved et byggeri. En fastprismodel placerer entydigt den økonomiske risiko for mer- eller mindre for-
brug i udførelsesfasen hos Bygningsstyrelsen.
Tilkøb eller ændringer af projektet, som en lejer måtte ønske, kan ske i begge aftaleformer. Der skal
indgås aftale herom.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
60. | Status for anlægs- og byggeprojekter
Større igangværende byggeprojekter
Tabellen 8.1 viser Bygningsstyrelsens og Vejdirektoratets igangværende byggeprojekter (nybygning
og ombygning) på over 100 mio. kr. Byggeprojekter finansieres, hvor andet ikke fremgår, ved lån-
optagning mod efterfølgende huslejebetaling.
Tabel 8.1 | Oversigt over Bygningsstyrelsens byggeprojekter over 100 mio. kr.
mio. kr. i 2022-priser
Renovering af laborato-
rier på Risø
Ombygning af Bartholin
Kunde
Danmarks Tekniske
Universitet
Aarhus Universitet
Godkendt
budget
384,0
417,6
Fortroligt
Overholdelse
Væsentlige Ibrugtag-
af godkendt
ændringer
1
ningsår
budget
Ja
Ja
Nej
Nej
Ja
Nej
Nej
127,9
Nej, men inden
for forelæggel-
sesgrænsen
2021
Bygningsstyrelsen
2023
2022
2022
Bevillingsan-
svarlig
Bygningsstyrelsen
Bygningsstyrelsen
Bygningsstyrelsen
Særlig Sikret Retsbygning Domstolsstyrelsen
Styrelsen for Under-
visning og Kvalitet,
Danmarks Evalue-
ringsinstitut, Dan-
marks Akkrediterings-
institution, Danida
Fellowship Centre
Aalborg Universitet
Administration- og
Servicestyrelsen
Administration- og
Servicestyrelsen
Finanstilsynet
Danmarks Metrologi-
ske Institut
Familieretshuset, Sty-
relsen for Arbejdsmar-
ked og Rekruttering,
Danmarks Frie Forsk-
ningsfond, Skattean-
kestyrelsen
Syddansk Universitet
Domstolsstyrelsen
Københavns Universi-
tet
Ombygning af Holbæk
Østre Skole
AAU, Science and Inno-
vation Hub
Skatteforvaltningen
(ADST) i Aarhus
Skatteforvaltningen
(ADST) i Høje-Taastrup
Ombygning af Strand-
gade 29
Ombygning af Sankt
Kjelds Gård (SKG)
248,9
111,1
211,9
141,1
253,3
Ja
Nej, men inden
for forelæggel-
sesgrænsen
Ja
Nej, men inden
for forelæggel-
sesgrænsen
Ja
Nej
2022
2022
2024
2022
2023
Bygningsstyrelsen
Bygningsstyrelsen
Bygningsstyrelsen
Bygningsstyrelsen
Bygningsstyrelsen
Nej
Nej
Nej
Ja
Nej
Kontorknudepunkt, Ler-
chesgade 35
817,9
Ja
2025
Bygningsstyrelsen
SDU MMMI – Udvidelse
af det eksisterende
MMMI
Modernisering af Ama-
gerfælledvej 56
Niels Bohr Bygningen
143,0
111,4
3.662,6
1.197,0
1.622,3
704,8
Ja
Ja
Nej
Nej
Nej
Ja
Nej
2023
2023
2022
2023
2023
2022
Bygningsstyrelsen
Bygningsstyrelsen
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Nyt projekt
Ja
Nej
Nej
Nej
Nyt Statens Naturhistori- Københavns Universi-
ske Museum
tet
SDU SUND
AAU SUND
Syddansk Universitet
Aalborg Universitet
Anm: ”Kunde” angiver den part, som projektet opføres på vegne af. "Godkendt budget" er senest godkendte budget og udgør projektets
totaludgift som angivet i igangsættelsesaktstykke, seneste aktstykke eller finanslov. ”Overholdelse af godkendt budget” angiver, hvorvidt
Bygningsstyrelsen forventer, at den senest godkendte totaludgift for projektet overholdes. Ved overskridelse af totaludgiften er grænsen
for, hvornår overskridelsen skal forelægges Finansudvalget, ændringer på mindst 10 pct. og mindst 10 mio. kr. Overholdelse af godkendt
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 61.
budget er oprindelige priser (med mindre andet er angivet).
*) Godkendt budget er opgjort i forventede løbende priser, og forbrug er opgivet i faktiske løbende priser.
1) Kolonnen vedr., om der har været Væsentlige ændringer siden
seneste
Anlægsstatus. Væsentlige ændringer indbefatter bl.a. forsinkel-
ser og fordyrelser. På s. 9 i læsevejledningen beskrives det nærmere, hvad der menes med Væsentlige ændringer.
Igangværende projekter, som Bygningsstyrelsen har ansvaret for, fremgår af afsnit 8.1.1, projekter
under lukning fremgår af afsnit 8.1.2, mens projekter, som Vejdirektoratet har ansvaret for, frem-
går af afsnit 8.1.3.Projekter ved Vejdirektoratet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
62. | Status for anlægs- og byggeprojekter
8.1.1. Projekter ved Bygningsstyrelsen
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske Universitet
Formålet er at styrke fremtidssikrede forskningsfaciliteter og understøtte forskning i bl.a. fremti-
dens energisystemer inden for el, gas og fjernvarme samt planteforskning. Projektet er placeret på
Frederiksborgvej 399, 4000 Roskilde.
Godkendt
totalbudget
(mio. kr.)
384,0
Forbrug pr.
Påbegyn-
01.01.2022
delsesår
(mio. kr.)
283,9
2014
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2020/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 38 af 4. december
2014, Akt. 135 af 23. juni
2016 og Akt. 143 af 4. fe-
bruar 2021
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Projektet skrider frem som planlagt. Etape 4 blev overdraget til DTU primo februar 2022. De sidste to eta-
per, etape 5 og 6, er i projektforslagsfasen.
Etablering af særligt sikret retsbygning ved Vestre Fængsel
Der etableres en retsbygning med en særlig sikret retssal i umiddelbar nærhed af Vestre Fængsel.
Københavns Byrets Dommervagt flyttes ligeledes fra Københavns Politigård til en retssal i den sær-
ligt sikrede retsbygning, ligesom grundlovsvagten ved retten på Frederiksberg flyttes fra rettens
tingsted på Frederiksberg til en retssal i den nye sikrede retsbygning. Projektet er placeret på Ve-
stre Kirkegårds Allé 5, 2450 København SV.
Godkendt
totalbudget
(mio. kr.)
Fortrolig
Forbrug pr.
01.01.2022
(mio. kr.)
114,4
Påbegyn-
delsesår
2019
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2021/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Lov nr. 1621 af 26. de-
cember 2013 om sikker-
hed i retssale, Akt. 5 af
24. oktober 2019 og For-
trolig akt. K af 11. marts
2021
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Aflevering fra entreprenøren til Bygningsstyrelsen blev udskudt med to måneder grundet ombygning af
celleafsnit, som ikke levede op til Domstolsstyrelsens kravspecifikation. Ibrugtagningstidspunktet over-
holdes.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 63.
Genopretning af Bartholin-komplekset, Aarhus Universitet
Projektet omfatter en større laboratoriegenopretning af Bartholin-komplekset. Projektet er udfor-
met som en fastprisaftale. Projektet er placeret på Wilhelm Meyers Allé 3 til 4, 8000 Aarhus.
Godkendt
totalbudget
(mio. kr.)
417,6
Forbrug pr.
Påbegyn-
01.01.2022
delsesår
(mio. kr.)
177,9
2020
Oprindeligt
ibrugtag-
ningsår
2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Ja
Hjemmelsgrundlag
Akt. 102 af 12 marts
2020
Økonomi:
Væsentlig ændring: Den godkendte totaludgift forventes ikke overholdt.
Den forventede overskridelse skyldes primært ekstraarbejder og forlænget byggetid som følge af en række
uforudsete forhold i forbindelse med bygningerne. Der forventes derfor sendt et aktstykke til Finansudval-
get i maj 2022 med en ny totaludgift. Aktstykket vil være fortroligt af hensyn til forhandlingerne med en-
treprenørerne på projektet. Den øgede totaludgift påvirker ikke huslejegrundlaget, da der er indgået fast-
prisaftale mellem Bygningsstyrelsen og Aarhus Universitet.
Aktuel status for projekt:
På trods af grundige forundersøgelser under projekteringen, indeholdt bygningerne mange flere miljøska-
delige stoffer end forudsat. Håndteringen af den store mængde miljøskadelige stoffer har medført en væ-
sentlig længere saneringsperiode samt en række merudgifter. Som eksempler kan nævnes:
Al laboratorieinventaret indeholdt både bly og asbest, og denne blanding kan ikke affaldshåndteres i
Danmark. Inventaret måtte derfor skilles ad, pakkes i specielle metalkasser og sendes til opbevaring i
nedlagte miner i Tyskland.
Betonslidlaget på alle gulve i bygningerne og betonen i 800 m fuger mellem etagedækelementerne var
krakeleret og forurenet med PCB. De store mængder forurenet beton måtte fjernes og håndteres som
farligt affald.
De omfattende nedbrydningsarbejder er trukket ud, da det har viste sig, at bygningerne var i en meget
dårligere stand end forventet. Dette har medført en nødvendig nytænkning af nedbrydningsprocedurerne,
samt at mange bygningsdele, som skulle være bevaret, måtte udskiftes eller repareres. Som eksempler kan
nævnes:
220 indvendige brystninger smuldrede, da man foretog den nødvendige miljøsanering. Brystningerne
skal etableres på ny.
1000 huller i betondækket fordelt på 6 etager skulle lukkes med armeret beton. Hullerne var ikke vist
på de originale tegninger, men kom frem, da man fjernede gulvbelægningen.
800 m fuger mellem etagedækelementerne skulle armeres og støbes på ny.
Isoleringen af ydervæggen i tekniketagerne skulle bibeholdes, men røg ned alle steder, da ventilati-
onskanalerne blev fjernet. Isoleringen skal retableres. Det er et arbejdsmiljømæssigt meget problema-
tisk stykke arbejde.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
64. | Status for anlægs- og byggeprojekter
Ombygning af Østre Skole i Holbæk
Som led i Bedre Balance I og II gennemføres geografisk flytning af fire statslige institutioner. De
fire institutioner i form af Styrelsen for Undervisning og Kvalitet, Danmarks Evalueringsinstitut
(EVA), Danmarks Akkrediteringsinstitution og Danida Fellowship Centre er flyttet ind. Bygnin-
gerne har gennemgået omfattende modernisering og ombygning. Projektet er placeret på Tide-
mandsvej 1, 4300 i Holbæk.
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2020/2021
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
127,9
Forbrug pr.
01.01.2022
(mio. kr.)
137,7
Påbegyn-
delsesår
2019
Akt. 150 af 12. juli 2019
Økonomi:
Den godkendte totaludgift forventes ikke
overholdt, men overskridelsen forventes under forelæggelses-
grænsen.
Aktuel status for projekt:
Byggeriet er afleveret af totalentreprenøren til Bygningsstyrelsen og er ibrugtaget af lejerne primo august
2021.
Mangelafhjælpning pågår fortsat i begrænset omfang med udbedring af mindre mangler af kosmetisk ka-
rakter.
Totalentreprenørens hovedkrav mod Bygningsstyrelsen om forlænget byggetid er forligt, mens en række
andre krav fra totalentreprenøren er helt eller delvist afvist. Kravene omfattede ekstraordinær rådgiver-
krav, ekstra opvarmning i byggeperioden og diverse mindre bygningsarbejder, hvor der ikke har kunnet
opnås enighed.
Science & Innovation Hub, Aalborg Universitet
Bygningen skal bl.a. bestå af innovationslaboratorier, digitale værksteder, faciliteter til virksom-
hedssamarbejde, et inkubatormiljø, kontormiljøer, auditorium og kantine. Projektet er placeret på
Thomas Manns Vej 25, 9220 Aalborg Øst.
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
248,9
Forbrug pr.
01.01.2022
(mio. kr.)
189,9
Påbegyn-
delsesår
2020
Akt. 38 af 28. november
2019
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
De sidste byggearbejder pågår, inden der skal foretages test og aflevering.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 65.
Skatteforvaltningen i Aarhus
Projektet vedrører en modernisering af skatteforvaltningen i Aarhus’ eksisterende lejemål i Høj-
bjerg. Bygningen åbnes op, og der indrettes storrumskontorer. Projektet er placeret Lyseng Allé 1,
8270 Højbjerg.
Godkendt
totalbudget
(mio. kr.)
111,1
Forbrug pr.
Påbegyn-
01.01.2022
delsesår
(mio. kr.)
100,1
2020
Oprindeligt/
nuværende
ibrugtag-
ningsår
2022/2022
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 57 af 5. december
2019
Økonomi:
Den godkendte totaludgift forventes ikke
overholdt, men overskridelsen forventes under forelæggelses-
grænsen.
Der forventes et merforbrug på sagen på ca. 8,9 mio. kr. i forhold til det godkendte totalbudget.
Merforbruget skyldes brugertilkøb på ca. 2,9 mio. kr. i projektet i udførelsesfasen. Endvidere har der i
projektet været udgifter til mangler i tegningsmaterialet, bygningernes ringe stand og et større behov for
miljøsanering på ca. 6,0 mio. kr., hvilket ikke har kunnet dækkes inden for den afsatte reserve.
Aktuel status for projekt:
Gældende revideret hovedtidsplan overholdes, 4 ud af 5 blokke er ibrugtaget af Administrations- og Ser-
vicestyrelsen (ADST).
Skatteforvaltningen i Høje-Taastrup
For at imødekomme Skatteforvaltningens behov for plads til yderligere 700 arbejdspladser i Høje-
Taastrup blev ejendommen på Engelholm Allé 1, 2630 Taastrup købt til genopretning og moderni-
sering.
Godkendt
totalbudget
(mio. kr.)
211,9
Forbrug pr.
Påbegyn-
01.01.2022
delsesår
(mio. kr.)
16,3
2021
Oprindeligt/
nuværende
ibrugtag-
ningsår
2024/2024
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Akt. 55 af 5. december
2019
Akt. 153 af 16. decem-
ber 2021
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Projektet indgår i den strategiske rammeaftale. Der pågår færdigprojektering og udførsel af projektet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
66. | Status for anlægs- og byggeprojekter
Ombygning af Strandgade 29, Finanstilsynet
Bygningsstyrelsen moderniserer ejendommen beliggende på Strandgade 29, 1401 København til
brug for Finanstilsynet. Ejendommen har været i tomgang siden 2017, hvor den tidligere statslige
lejer flyttede i forbindelse med Bedre Balance.
Godkendt
totalbudget
(mio. kr.)
141,1
Forbrug pr.
Påbegyndel-
01.01.2022
sesår
(mio. kr.)
141,3
2020
Oprindeligt/
Væsentlige
nuværende
ændringer
ibrugtag-
siden seneste
ningsår
Anlægsstatus
2022/2022
Nej
Hjemmelsgrundlag
Akt. 223 af 18. juni
2020
Økonomi:
Den godkendte totaludgift forventes ikke
overholdt, men overskridelsen forventes under forelæggelses-
grænsen.
Der forventes et merforbrug på sagen på ca. 12,2 mio. kr. i forhold til det godkendte totalbudget.
Merbruget skyldes ekstra kundetilkøb i udførelsesfasen, på ca. 3,6 mio. kr. og større omfang af forurening
i bygningen samt prisstigninger som følge af COVID-19 på ca. 8,6 mio. kr.
Aktuel status for projekt:
Afleveringsprocessen fra totalentreprenør til Bygningsstyrelsen forløber godt. Der er usikkerhed om den
midlertidige ibrugtagningstilladelse og byggesagsbehandlingstider. Kundens ibrugtagning forventes 1. juli
2022.
Ombygning af Sankt Kjelds Gård, København
Sankt Kjelds Gård skal gennemgå en større ombygning som led i regeringens beslutning om tilpas-
ning af statens lokaleforbrug. Inden ombygningen etableres serverfaciliteter til brug for Danmarks
Meteorologiske Institut (DMI). Projektet er placeret Æbeløgade 1, 2100 København Ø.
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2022/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Ja
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
253,3
Forbrug pr.
Påbegyndel-
01.01.2022
sesår
(mio. kr.)
88,3
2019
Akt. 111 af 21. decem-
ber 2020
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Væsentlig ændring: Forsinkelse
Projektet er under udførelse, men forløber ikke planmæssigt. Istandsættelse af kontorarealerne er i gang.
Entreprenørens aflevering til Bygningsstyrelsen forventes at ske i første halvdel af 2023 hvorefter ejen-
dommen ibrugtages af kunderne. Årsagen til forsinkelsen er problemer med totalentreprenørens styring
og leverancer samt udfordringer med at etablere de valgte løsninger i bygningen, som har bevirket, at to-
talentreprenøren har krævet væsentlig tidsfristforlængelse.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 67.
Kontorknudepunkt, Lerchesgade 35, Odense
Knudepunktets bærende konstruktioner udføres i træ. Kontorbygningen skal indrettes til omkring
1.600 arbejdspladser og skal rumme hovedparten af statsinstitutioner, der i dag er lokaliseret i
Odense. Projektet er placeret på Lerchesgade 35, 5000 Odense C.
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2025/2025
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
817,9
Forbrug pr.
Påbegyndel-
01.01.2022
sesår
(mio. kr.)
23,7
2020
Fortroligt Akt. AK af
25. juni 2020
Akt 69 af 2. december
2021
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Den endelige entreprisekontrakt med totalentreprenøren er indgået. Nedrivningen er påbegyndt, og udfø-
relsen af nybyggeriet påbegyndes, når der foreligger en godkendt lokalplan.
SDU Mærsk Mc-Kinney Møller Institut (MMMI) – Udvidelse af det eksisterende
MMMI
Syddansk Universitet ønsker et nybyggeri, der skal imødekomme væksten i forsknings- og uddan-
nelsesmiljøet på det eksisterende Mærsk Mc-Kinney Møller Institut (MMMI), og knytte det tættere
til beslægtede miljøer på Det Tekniske Fakultet. Projektet er placeret på Campusvej 55, 5230
Odense M.
Oprinde-
Væsentlige
Forbrug pr.
ligt/
Påbegyndel-
ændringer si-
01.01.2022
nuværende
sesår
den seneste
(mio. kr.)
ibrugtag-
Anlægsstatus
ningsår
10,3
2021
2023/2023
Nej
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
143,0
Akt. 280 af 17. juni
2021
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Hovedentreprisekontrakt er indgået oktober 2021.- Entreprenøren har indledt arbejdet januar 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
68. | Status for anlægs- og byggeprojekter
Modernisering af Amagerfælledvej 56, Domstolsstyrelsen
Renovering med henblik på etablering af moderne kontorarbejdspladser for Domstolsstyrelsen,
som bl.a. omfatter miljøsanering og inddragelse af eksisterende tagetage til nye kontorer. Projektet
er placeret på Amagerfælledvej 56, 2300 København S.
Oprinde-
ligt/
nuværende
ibrugtag-
ningsår
2023/2023
Væsentlige
ændringer si-
den seneste
Anlægsstatus
Nyt
Hjemmelsgrundlag
Godkendt
totalbudget
(mio. kr.)
111,4
Forbrug pr.
Påbegyndel-
01.01.2022
sesår
(mio. kr.)
10,4
2019
Akt. 187 af 27. januar
2022
Økonomi:
Den godkendte totaludgift forventes overholdt.
Aktuel status for projekt:
Projektet er startet op og udføres i regi af Bygningsstyrelsens strategiske rammeaftale for totalentrepriser.
Der pågår færdigprojektering og udførsel af projektet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 69.
8.1.2. Projekter under lukning med mindre udeståender eller tvister
Laboratoriegenopretning på Panum, Københavns Universitet
Finansudvalget tiltrådte anlægsprojektet ved aktstykke nr. 140 af 28. maj 2015 med en totaludgift på
247,3 mio. kr. (2015-priser). Bygningsstyrelsen standsede samarbejdet med totalrådgiver under pro-
jektets udførelse på baggrund af manglende overholdelse af kontraktbetingelser. Totalrådgiver åb-
nede efterfølgende en tvistsag ved Voldgiftsnævnet, hvorefter Bygningsstyrelsen kom med et mod-
krav. Tvisten er ikke afgjort og projektets endelige økonomi afventer resultatet af afgørelsen. Udfal-
det af tvisten forventes ikke at medføre en overskridelse af forelæggelsesgrænsen. Forbruget pr. 31.
december 2021 var 256,2 mio. kr. (2015-priser).
De fem etager blev overdraget etapevis i tidsrummet fra september 2018 frem til september 2019,
hvor driftsansvaret for de to sidste etaper blev overdraget til SUND, Københavns Universitet.
Copenhagen Plant Science Center 1, Københavns Universitet
Finansudvalget tiltrådte anlægsprojektet ved aktstykke nr. 47 af 13. december 2012 med en totalud-
gift på 250,2 mio. kr. (2012-priser). Københavns Universitet overtog lejemålet i sommeren 2017,
men Bygningsstyrelsen var på daværende tidspunkt opmærksom på, at der var nedsat funktionalitet
i bygningen. I forbindelse med overdragelsen af lejemålet til Københavns Universitet i 2017 reduce-
rede Bygningsstyrelsen desuden huslejen til 50 pct. i erkendelse af den manglende funktionalitet,
hvilket KU fortsat betaler. Efter 1-årsgennemgangen medio 2018 blev byggeregnskabet lukket med
en udgift på 273,7 mio. kr. (2012-priser).
Grundet problemerne med dele af bygningens funktionalitet etablerede Bygningsstyrelsen i decem-
ber 2017 en task force, der havde til formål at sikre den aftalte funktionalitet. Bygningsstyrelsen af-
holder alle omkostningerne til task force-arbejderne og påvirker ikke projektets endelige økonomi,
hvorfor.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
70. | Status for anlægs- og byggeprojekter
8.1.3. Projekter ved Vejdirektoratet
Niels Bohr Bygningen, Københavns Universitet
Opførelsen af Niels Bohr Bygningen skal forbedre de fysiske rammer for de fysiske, kemiske og na-
turfagsdidaktiske discipliner på det Natur- og Biovidenskabelige fakultet på Københavns Universi-
tet.
Godkendt
totalbudget
3.662,6
Forbrug pr.
01.01.2022
4.338,0
Påbegyn-
delsesår
2014
Oprindeligt/
nuværende
åbningsår
2017/2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Ja
Hjemmelsgrundlag
Akt 109 af 30. maj 2013
Akt G af 14. december
2017
Akt 68 af 22. marts
2018
Akt Z af 12. juli 2019
Økonomi:
Nybyggeriet af Niels Bohr Bygningen blev tiltrådt af Finansudvalget i akt. 109 af 30. maj 2013 med en bevilget
økonomisk ramme på 1.819,3 mio. kr. Med fortroligt akt G af 14. december 2017 blev projektets økonomiske
ramme forøget til 2.969,8 mio. kr. og med fortroligt akt. Z af 12. juli 2019 blev rammen forøget til 3.662,6 mio. kr.
Fortroligheden af akt Z er ophævet for så vidt angår totaludgiften.
Aktuel status for projekt:
Væsentlig ændring: Forsinket. Projektets status er yderligere beskrevet i fortrolige Akt Ø, der er fremsendt til Fol-
ketingets Finansudvalg.
Det har samlet set vist sig nødvendigt at omgøre ca. 10.000 brandlukninger i gennemføringer mellem vægge og
etagedæk i bygnings brandklassificerende sektioner. Der er ekstraordinært indhentet en række specialistentre-
prenører til udbedring af brandlukninger, eftersom størstedelen af entreprenørerne, der oprindeligt har udført de
fejlbehæftede brandlukninger, ikke har udbedret egne fejl og mangler på tilfredsstillende vis. Arbejdet med at ud-
bedre brandlukningerne har taget væsentligt længere tid end tidligere forudsat, bl.a. grundet usædvanligt vanske-
lige adgangsvilkår og bemandingsudfordringer sfa. covid-19. Der verserer fortsat voldgiftssager med en række
større erstatningskrav i størrelsesordenen i størrelsesordenen 1,5 mia. kr. mod en række af projektets entreprenø-
rer. I det omfang, de imødegås, vil forbruget for projektet blive reduceret.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 71.
Nyt Statens Naturhistoriske Museum, Københavns Universitet
Formålet med projektet er at etablere et samlet museumsbyggeri i Botanisk Have i København,
som vil indeholde både udstillings-, forsknings- og undervisningsfaciliteter.
Godkendt
totalbudget
1.197,0
Forbrug pr.
01.01.2022
763,5
Påbegyn-
delsesår
2019
Oprindeligt/
nuværende
åbningsår
2022/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt. E af 8. december
2016
Anlægslov 381 af 26.
april 2017
Akt. 68 af 22. marts 2018
Akt. 165 af 14. marts
2019
Økonomi:
Hovedentreprenøren på projektet har særligt i 2021 fremsat væsentlige krav. Vejdirektoratet har behandlet og
vurderet kravene, og er uenige i entreprenørens vurdering heraf. En afklaring af kravene pågår. Der er i slutnin-
gen af 2021 påbegyndt en mæglingsproces med entreprenøren i forhold til de to største krav.
Det er Vejdirektora-
tets vurdering, at entreprenøren ikke er berettiget til en betaling i en den rejste størrelsesorden.
På baggrund af risikoen tilknyttet de fremsendte krav vurderes det ikke, at totaludgiften kan overholdes.
Det vur-
deres dog, at fordyrelsen kan holdes inden for forelæggelsesgrænsen. Projektet følger den dialogbaserede aftale-
form.
Aktuel status for projekt:
Oceansalens stål- og glaskonstruktion er færdigmonteret og de væsentligste dele af arbejdet pågår nu i det under-
jordiske udstillingsområde og i de eksisterende bygninger.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
72. | Status for anlægs- og byggeprojekter
Det Sundhedsvidenskabelige Fakultet (SUND), Syddansk Universitet
Nybyggeriet til Det Sundhedsvidenskabelige Fakultet vil danne ramme for forskning, uddannelse
og innovation inden for det sundhedsvidenskabelige område. Byggeriet opføres i direkte tilknyt-
ning til Nyt Odense Universitetshospital.
Godkendt
totalbudget
1.622,3
Forbrug pr.
01.01.2022
970,6
Påbegyn-
delsesår
2019
Oprindeligt/
nuværende
åbningsår
2022/2023
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt 68 af 22. marts 2018
Akt 85 af 12. april 2018
Akt 136 af 7. juni 2018
Økonomi:
På baggrund af den aktuelle risikovurdering for projektet forventes der en mindre overskridelse af projektets god-
kendte totalbudget. Forelæggelsesgrænsen forventes overholdt.
Der har været behov for en større mængde tillægsarbejder, herunder særligt på teknikentreprisen og generelt til
kompletteringsarbejderne. Hertil kommer at kunden har ønsket to større ændringer, hvoraf projektet er tilføjet et
adgangskontrolsystem samt et system til håndtering af flydende nitrogen.
Aktuel status for projekt:
Råhusarbejderne er afsluttet og bygningens klimaskærm er udført.
Det Sundhedsvidenskabelige Fakultet (SUND), Aalborg Universitet
I tilkobling til Nyt Aalborg Universitetshospital opføres et nyt byggeri til Det Sundhedsvidenskabe-
lige Fakultet, som giver forbedrede rammer for forskning, uddannelse og innovation samt samar-
bejde med det nye Aalborg universitetshospital.
Godkendt
totalbudget
704,8
Forbrug pr.
01.01.2022
384,4
Påbegyn-
delsesår
2020
Oprindeligt/
nuværende
åbningsår
2022
Væsentlige æn-
dringer siden
seneste Anlægs-
status
Nej
Hjemmelsgrundlag
Akt 68 af 22. marts 2018
Akt 135 af 1. juni 2018
Økonomi:
Det godkendte totalbudget på 704,8 mio.kr. forventes overholdt.
Aktuel status for projekt:
Aptering af tekniske installationer og opførelse af Koblingszonen i regi af Region Nordjylland pågår. AAU-
SUND's ibrugtagningstilladelse ved AB92 aflevering forventes fortsat overholdt – i oktober 2022.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 73.
8.1.4. Projekter afsluttet siden seneste Anlægsstatus
Projekterne indeholdt i nedenstående tabel er ibrugtaget og afsluttet siden seneste Anlægsstatus.
Projekterne vil udgå ved næste Anlægsstatus. Hvis der ønskes yderligere info om projekterne, hen-
vises der til Bygningsstyrelsens hjemmeside bygst.dk.
Tabel 8.2 Projekter lukket siden seneste Anlægsstatus
(mio. kr. i
2022-priser)
Laboratoriegen-
opretning på Pa-
num
Kunde
Aktstykke/ Godkendt
hjemmel
budget
Forbrug
pr.
01.01.22
Total-
udgift
for pro-
jektet
Overhol-
delse af
godkendt
budget
Nej, men
inden for
forelæggel-
sesgrænse
Nej
Ibrugtag-
ningsår
Bevillings-
ansvarlig
Københavns Akt. 140 af
Universitet 28. maj 2015
Akt. 8 af 27.
okt. 2016
Akt. 12 af 25.
okt. 2018
261,3
279,5
2019
Bygningssty-
relsen
Ny Politistation i
Rigspolitiet
Torshavn
Arkitektskolen
Aarhus (NEW
AARCH)
Samlokalisering,
SDU Esbjerg
143
168,8
2021
Bygningssty-
relsen
Arkitektsko- Akt. 132 af
len i Aarhus 17. juni 2018
Syddansk
Universitet
Akt. 135 af
25. april
2019
338
288,4*
Ja
2021
Bygningssty-
relsen
Bygningssty-
relsen
161,8
139,5
Ja
2020
*) Forbruget er i løbende priser
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
74. | Status for anlægs- og byggeprojekter
Status på UNILAB-midlerne
Formål
I Aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-2012 af 5. november
2009 blev der afsat 3 mia. kr. til teknologisk løft af laboratorierne på universiteterne, hvilket inklu-
derer opgradering af ventilation, klima- og CTS-anlæg samt tilhørende styringssystemer til mo-
derne forskningsstandarder.
Status
Bygningsstyrelsen har indtil nu igangsat 135 laboratoriegenopretningsprojekter på universiteterne
til en samlet værdi af 2.707,8 mio. kr. (løbende priser), hvoraf 109 projekter er afsluttet, jf. neden-
stående tabel. Herudover er der afsat midler til endnu ikke-igangsatte genopretningsprojekter på
de enkelte universiteter, som skal igangsættes i de kommende år.
Der pågår fortsat afklaring på nogle universiteter af, hvorledes de sidste midler skal anvendes.
Arbejdet vedrørende laboratorieerstatningslokaler er godt i gang, og der er afgivet tilsagn til en
værdi af 2.753,7 mio. kr. til i alt 21 projekter, jf. nedenstående tabel.
Der er sket en nedjustering på erstatningslokaler og en tilsvarende opskrivning på genopretnings-
projekter i forhold til sidste anlægsstatus. Dette skyldes, at Aktstykke 143 har givet DTU mulighed
for at anvende 80,3 mio. kr. på DTU Risø. Af de 80,3 mio. kr. er ca. 44,3 disponeret til opretnings-
projekterne.
Tabel 8.3 | Laboratoriemoderniseringer pr. januar 2022, løbende priser
1. halvår 2022
Genopretninger
Erstatningslokaler
I alt
Antal projek-
ter, igangsat
135
21
156
Tilsagn i alt,
mio. kr.
2.707,8
2.753,7
5.461,5
Afsatte midler
(ikke igang-
sat) mio. kr.
241,4
26,3
267,7
Laboratoriebi-
drag i alt,
mio.kr.
2.949,3
2.779,9
5.729,2
Antal regnskabs-
mæssigt afslut-
tede projekter
109
13
122
Den budgetmæssige situation
I henhold til Aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-2012 af
5. november 2009 blev der bevilget en økonomisk ramme på ca. 6 mia. kr. (løbende priser). Af den
samlede pulje er der brugt 5,5 mia. kr., og yderligere afsat 267,7 mio. kr. til ikke-igangsatte projek-
ter.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 75.
OPP-projekter
Tabel 8.4 viser Bygningsstyrelsens OPP-projekter som er igangværende eller under afslutning.
Tabel 8.4 | Oversigt over igangværende OPP-projekter under Bygningsstyrelsen
(mio. kr.)
Ny Østre Landsret
Kunde/bruger
Domstolsstyrelsen
Aktstykke /
hjemmel
Akt. 134 af 25. april
2019
Værdi af
OPP-aftale
1)
733,1
Ibrugtag-
ningsår
2021
1) Udover udgifterne til den private finansiering, projektering og opførelse af bygningen omfatter værdien af OPP-aftalen generelt udgif-
ter til udlejning, forsyning, drift og vedligeholdelse i kontraktperioden.
Ny Østre Landsret
Ibrugtagning blev udskudt af OPP-leverandøren fra 1. november 2021 til den 1. januar 2022 med
henvisning til forsinkelser som konsekvens af COVID-19-situationen.
Bygningsstyrelsen accepterede en parallelforskydning af OPP-kontrakten, hvilket betyder, at OPP-
leverandøren ikke får et tab af OPP-ydelse, og at Bygningsstyrelsen ikke pålægges en meromkost-
ning, men skal afholde OPP-ydelsen i den forventede og aftalte periode på 20 år.
Østre Landsret er siden 3. januar flyttet ind og har gradvist taget retssalene i brug.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
76. | Status for anlægs- og byggeprojekter
9. Bilag
Bilag 1: EU støtte
Statslige anlægsprojekter på det transeuropæiske transportnet (TEN-T) kan søge om, og få tildelt,
EU- støtte, hvilket typisk sker gennem EU’s infrastrukturfond, Connecting Europe Facility (CEF).
Der kan søges om EU-støtte fra CEF, når Kommissionen annoncerer en ansøgningsrunde. CEF-
budgettet følger perioden for EU’s flerårlige finansielle ramme. Den nuværende budgetperiode lø-
ber fra 2021-2027. Seneste ansøgningsrunde under CEF blev lanceret i september 2021 med ansøg-
ningsfrist i januar 2022.
Fra dansk side blev der i januar 2022 indleveret en række større CEF-ansøgninger for de igangvæ-
rende statslige anlægsprojekter på TEN-T nettet. Konkret blev der søgt om støtte til følgende stats-
lige anlægsprojekter:
-
-
Femern Bælt - Kyst-til-Kyst, anlægsfasen, del 2, hvor man har søgt om en fortsættelse af finan-
sieringen til de nuværende aktiviteter;
Femern Bælt – Danske Jernbaneanlæg (Ringsted-Femern banen), anlægsfasen, fase 2, hvor
man har søgt om støtte til udrulningen af de aktiviteter, der p.t. er under endelig projektering
og udbud for strækningen Nykøbing F. – Holeby;
Sund & Bælt – forbedring af kapaciteten på Øresundsbanen ved etablering af et vendespor og af
et overhalingsspor ved Kalvebod Brygge, projektering
Banedanmark – udrulning af ERTMS på strækningen Fredericia - Aalborg;
DSB – installation af ERTMS ombord udstyr i en række togsæt og lokomotiver;
-
Vejdirektoratet – Ny bane over Vestfyn, projektering.
-
-
-
I slutningen af juni 2022 forventes Kommissionen at indstille de projekter, der opnår CEF-støtte.
Under den tidligere EU-budgetperiode, 2014-2020, opnåedes CEF-støtte til en række større stats-
lige anlægsprojekter på TEN-T nettet.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 77.
Den tildelte EU-støtte, og de indtil videre (marts 2022) udbetalte støttebeløb fordelt på anlægspro-
jekter fremgår af nedenstående tabel 9.1.
Projekt
Femern Bælt - Kyst-til-kyst, anlægsfasen
Femern Bælt - Danske jernbanelandanlæg (Ringsted-Femern Ba-
nen), anlægsfasen, fase 1*
Femern Bælt - Danske jernbaneanlæg (Ringsted-Femern Banen),
projektering, fase 2*
Sund & Bælt – Udvidelse af jernbanekapaciteten ved Kastrup Luft-
havn Station, projektering
Banedanmark - Signalprogrammet
Vejdirektoratet - Ny Storstrømsbro, anlægsfasen
Tildelt EU-støtte,
mio. kr.
4388,1
863,2
29,0
29,7
95,0
316,9
Udbetalt EU-
støtte, mio. kr.
605,4
612,8
29,0
14,9
83,5
98
*På opfordring fra A/S Femern Landanlæg blev den tildelte CEF-støtte i maj 2021 nedsat fra 875,0 mio. kr. til de anførte 863,2 mio. kr.
Dette skyldes, at de anslåede støtteberettigede omkostninger falder, hvorfor den tildelte støtte falder tilsvarende. A/S Femern Landan-
læg har modtaget yderligere 271,0 mio. kr. til projektering, som er slutafregnet med EU-Kommissionen.
Den samlede tildelte EU-støtte kan opgøres til 5.504 mio. kr., hvoraf de 1.407,7 mio. kr. foreløbig er
udbetalt fra EU. Den konkrete status for de enkelte anlægsprojekter fremgår af de projektspecifikke
beskrivelser.
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
78. | Status for anlægs- og byggeprojekter

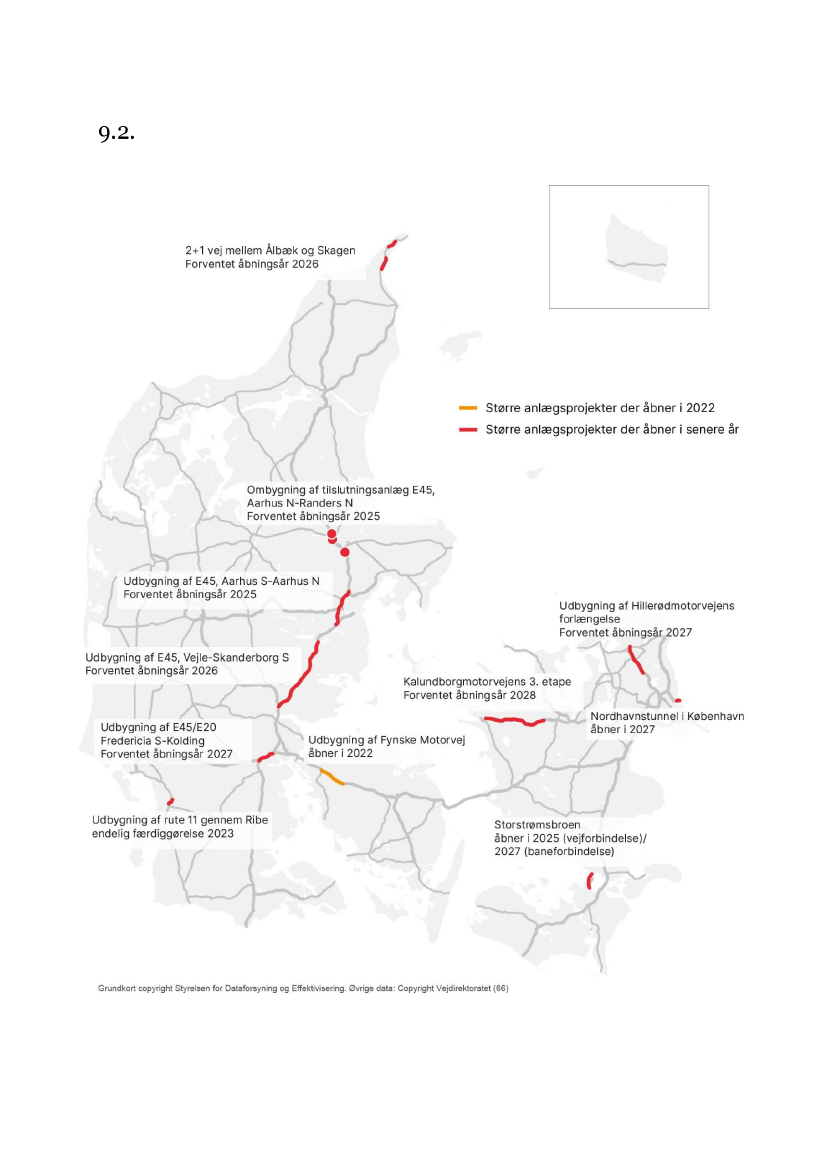

Bilag 2: Igangværende større anlægsprojekter på vejområ-
det
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 79.

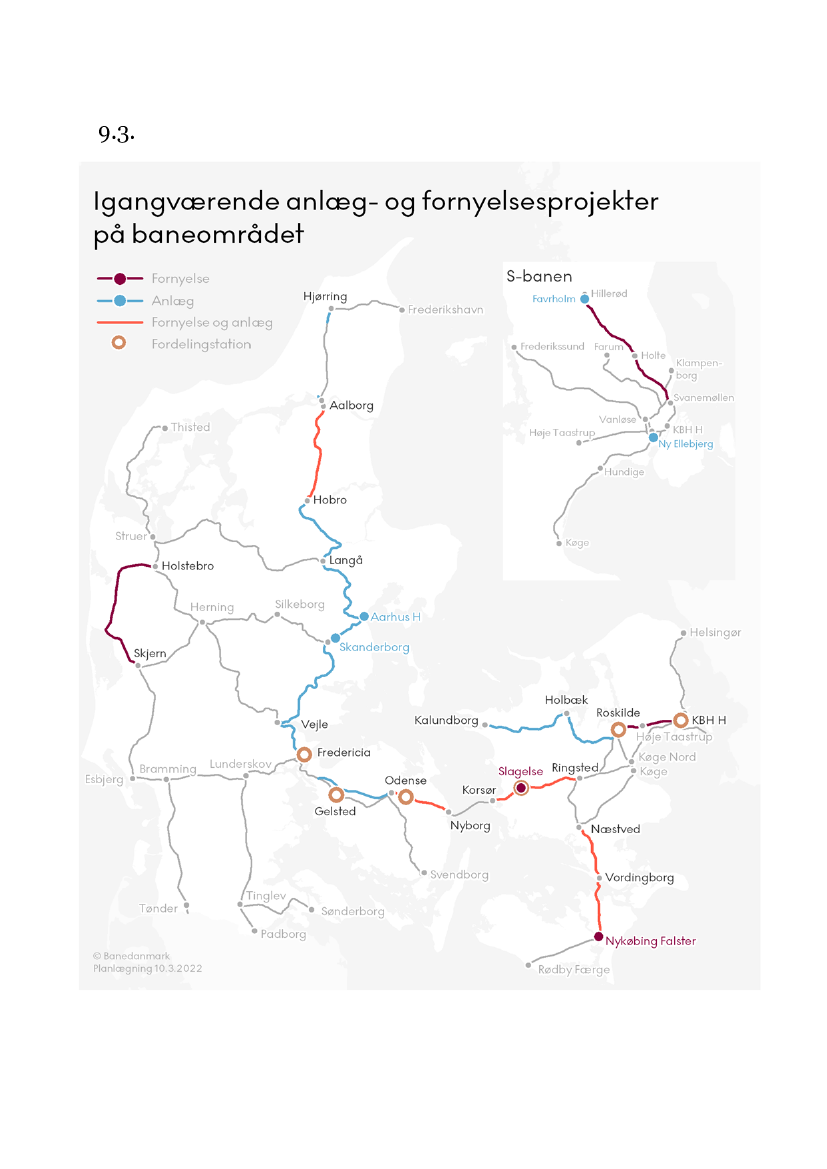

Bilag 3: Igangværende projekter på baneområdet
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
80. | Status for anlægs- og byggeprojekter
Bilag 4: Plan for ibrugtagning af Signalprogrammet på
fjernbanen
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 81.
Bilag 5: Aktstykkegodkendte byggeprojekter
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
82. | Status for anlægs- og byggeprojekter

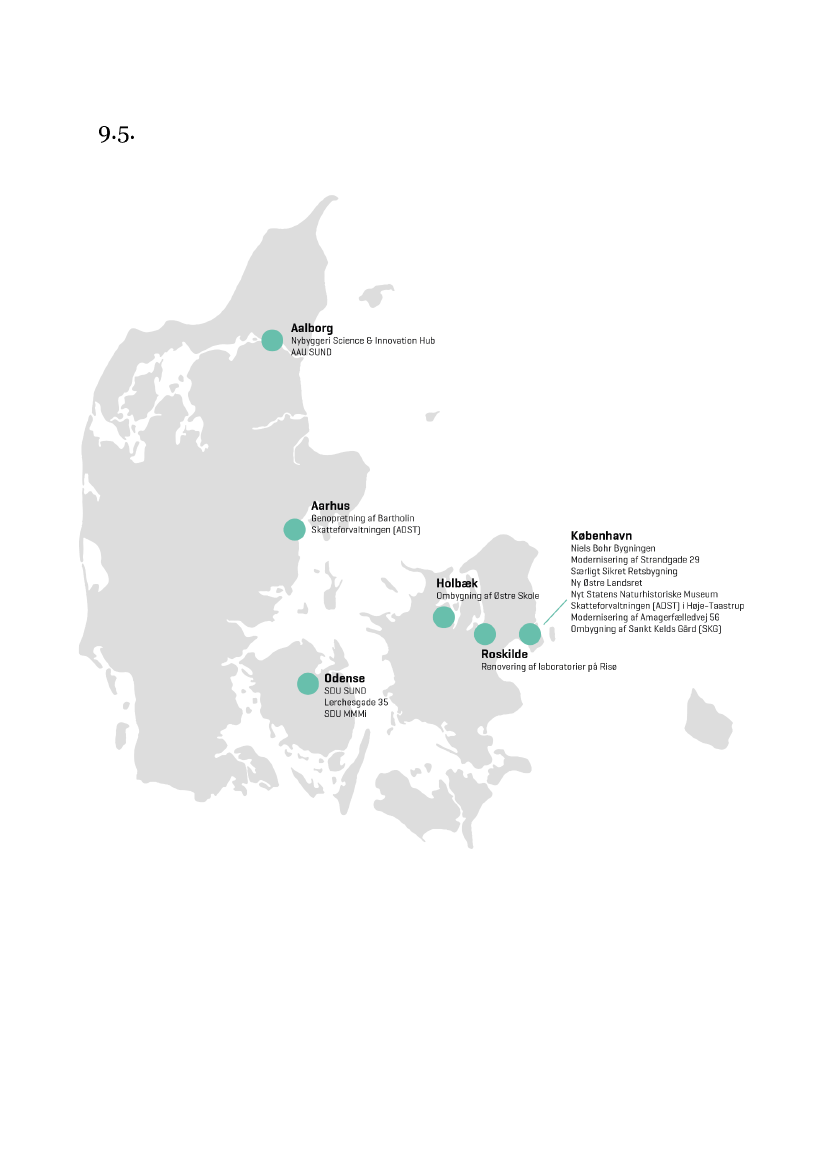

Tabel 9.5: Liste over kortets projekter
By
Aarhus
Projekt
Genopretning af Bartolin-komplekset
Skatteforvaltningen (ADST)
Byggeri Science & Innovation Hub
AAU SUND
Kunde
Aarhus Universitet
Skatteforvaltningen
Aalborg Universitet
Aalborg Universitet
Styrelsen for Undervisning og Kva-
Holbæk
Ombygning af Østre Skole i Holbæk
litet, Danmarks Evalueringsinstitut,
Danmarks Akkredditeringsinstitu-
tion og Danida Fellow Ship Centre
Niels Bohr Bygningen
Modernisering af Strandgade 29
Særligt Sikret Retsbygning
Ny Østre Landsret
København
Nyt Statens Naturhistoriske Museum
Skatteforvaltningen (ADST) i Høje-Taa-
strup
Modernisering af Amagerfælledvej 56
Ombygning af Sankt Kelds Gård (SKG)
SDU SUND
Københavns Universitet
Finanstilsynet
Domstolsstyrelsen
Domstolsstyrelsen
Københavns Universitet
Skatteforvaltningen
Domstolsstyrelsen
Danmarks Metrologiske Institut
Syddansk Universitet
Familieretshuset, Styrelsen for Ar-
Odense
Lerchesgade 35
bejdsmarked og Rekruttering, Dan-
marks Frie Forskningsfond, Skatte-
ankestyrelsen
SDU, MMMi
Roskilde
Renovering af laboratorier på Risø
Syddansk Universitet
Danmarks Tekniske Universitet
Aalborg
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
Indledning| 83.
Bilag 6: Status for træk på den centrale anlægsreserve
Tabel 8.8 | Oversigt over udmøntning af den centrale anlægsreserve til igangværende
projekter
Udmøntning siden
forrige Anlægssta-
tus (2021-priser)
0,0
0,0
0,0
194,7
0,0
33,4
0,0
0,0
0,0
0,0
0,0
0,0
Resterende
reserve
(2022-priser)
0,0
27,0
-5,7
1.010,5
30,1
59,5
407,8
403,8
-21,0
69,7
2,3
0,2
(mio. kr.)
Projekt
Signalprogrammet
Odense Letbane*
Ny bane Aalborg Lufthavn
Ny bane København-Ringsted
Hastighedsopgradering Hobro-Aalborg
Hastighedsopgradering Aarhus-Langå
Elektrificering af Aarhus-Aalborg (Lind-
holm)
Elektrificering af Fredericia-Aarhus
Kapacitetsudvidelse af jernbanen mellem
Aalborg/Lindholm og Hjørring
Elektrificering Roskilde-Kalundborg
Jerne Station
Internet i tog
Oprindelig
reserve
2.957,4
171,5
35,8
1.538,5
63,6
91,3
402,5
414,7
13,9
181,2
9,2
15,9
Tidligere ud-
møntet reserve
3.049,7
157,2
51,3
624,7
34,5
0,0
4,0
19,8
34,4
113,3
7,2
16,5
Bevillingsan-
svarlig
Banedanmark
Odense Letbane
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Anm.: Den centrale reserve er en porteføljereserve, og et projekt kan derfor godt have et større træk på reserven end det der er skudt ind
fra det pågældende projekt. Dette finansieres så af andre projekter, der ikke får brug for reserven. Da beløbene i tabellen kan være i for-
skellige prisniveauer kan der være mindre afvigelser i forhold til faktiske tal. Ift. Internt i tog var det en projektforudsætning, at den cen-
trale reserve skulle udmøntes til projektet, når der var sikkerhed for at arbejderne kunne gennemføres inden for totalbevillingen. Der er
således ikke tale om et ”traditionelt” træk på central reserve.
* I skemaet fremgår regnskabstal for så vidt angår den statslige den af den centrale anlægsreserve.
Den centrale reserve er et element i Ny Anlægsbudgettering – en række principper for, hvordan der
for større vej- og baneprojekter på Transportministeriets område budgetlægges, styres og afrappor-
teres. Ny Anlægsbudgettering blev indført med akt. 16 af 24. oktober 2006, og den konkrete ud-
møntning er beskrevet i en række dokumenter udarbejdet af Transportministeriet.
For projekter omfattet af Ny Anlægsbudgettering afsættes reserver (korrektionstillæg) svarende til
30 pct. af projektets basisoverslag med henblik på at finansiere de fordyrelser, som erfaringsmæs-
sigt opstår som følge af uforudsete hændelser, ufuldstændig viden mv. Af disse svarer 10 pct. til
projektreserven, der disponeres af anlægsmyndigheden. De resterende 20 pct. er projektets bidrag
til den centrale reserve. Adgang til midler i den centrale reserve skal godkendes af Transportmini-
steriets departement og Finansministeriet efter nærmere fastsatte regler. Projektets totaludgift er
således basisoverslaget tillagt 10 og 20 pct.-reserverne.
Transportministeriet vurderer, at der i dag eksisterer et tilstrækkeligt erfaringsgrundlag til at kon-
kludere, at Ny Anlægsbudgettering har virket efter hensigten på vejområdet, hvor der har kunnet
TRU, Alm.del - 2021-22 - Bilag 262: Orientering om status for igangværende anlægs- og byggeprojekter under Transportministeriet pr. første halvår 2022, fra transportministeren
84. | Status for anlægs- og byggeprojekter
konstateres mindreforbrug og dermed mindretræk på de afsatte reserver på tværs af en lang række
projekter. Det er derfor besluttet, at de afsatte reserver for fremtidige vejprojekter reduceres og
fremover skal udgøre 15 pct. af projektets basisoverslag, henholdsvis 10 pct. til projektreserven og 5
pct. til den centrale reserve.
Den centrale reserve er en porteføljereserve, hvorfor et projekt i tilfælde af en væsentlig fordyrelse
kan blive tilført flere midler fra den centrale reserve, end det i sin tid bidrog med. Hvis projektets
totaludgift forventes overskredet med mere end 10 mio. kr. (for så vidt angår vejprojekter) eller 10
pct. (for så vidt angår hovedparten af baneprojekter), forelægges projektet dog for Folketingets Fi-
nansudvalg, før der kan disponeres.
Træk på den centrale reserve siden seneste Anlægsstatus
Ny bane København-Ringsted
Projektet fik i efteråret 2021 tilført 194,7 mio. kr. fra det eget bidrag til den centrale reserve. Det
skyldtes bl.a. merudgifter til de afsluttende arbejder i projektet, de kommende nye signaler, ek-
spropriationer, kørestrømsanlæg, arbejdet ved Ringsted Station samt afledte tværgående udgifter
til projektstyring.
Hastighedsopgradering Aarhus-Langå
Projektet blev i 2021 tilført 33,4 mio. kr. (2021-priser) af dets eget bidrag til den centrale reserve.
Det skyldtes især en konstatering af store mængder blød bund under og ved siden af banen, hvilket
medfører et større behov for blødbundsudskiftning og ekstra fundering end oprindeligt forudsat.
Dertil kom en række andre forhold, herunder ændrede behov for kurveudretning pga. sideværts
acceleration, nye krav vedrørende dæmningsstabilitet samt opjusterede tværgående omkostninger.
