Statusrapport
(December-januar 2022)
Signalprogrammet
(Status opgjort medio januar 2022)
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Introduktion til Signalprogrammet
Den 15. november 2017 tilsluttede forligskredsen bag Signalprogrammet (forligskredsen bag aftalerne
om en grøn transportpolitik: V, LA, K, S, DF, RV, SF) sig Banedanmarks anbefaling om at følge den revi-
derede udrulningsstrategi for fjernbanen. Baggrunden for denne udrulnings-strategi er særligt udfor-
dringerne som følge af afhængigheden mellem udrulningen af Signal-programmet, elektrificeringen af
jernbanenettet (Elektrificeringsprogrammet) og hensynet til, at DSB’s nye el-tog, skal kunne køre, når de
er klar til at blive idriftsat (Fremtidens Tog). Jævnfør Banedanmarks strategi, skal udrulning af nyt signal-
system og elektrificering således ske på en måde, så Fremtidens Tog kan tilgå Aarhus H og Aalborg sta-
tion i 2026. De indbyrdes afhængig-heder kan beskrives således:
Når der etableres nye signaler, er det kun tog, der er udrustet med ny signalteknologi, der kan
køre på strækningen.
De gamle signaler kan ikke tåle kørestrømmen fra et elektrificeret banenet, medmindre de er
immuniseret (beskyttet mod påvirkning fra el-ledningerne).
De nye el-tog kan køre på såvel gamle som nye signaler.

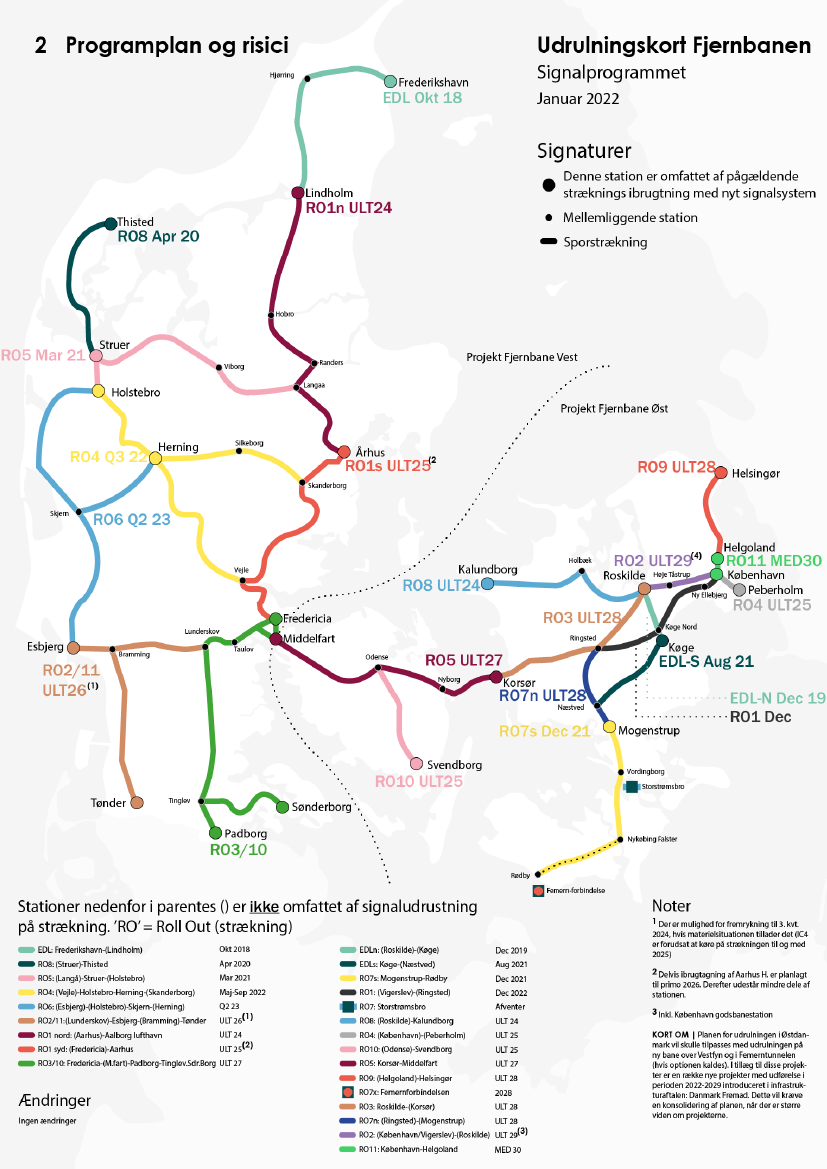

Signalprogrammet omfatter også en totaludskiftning af signalsystemet på S-banen, og Ba-nedanmarks
vurdering af risici og fremdrift på S-banen fremgår derfor også af denne rapport.
Statusrapport (December-januar 2022)
Introduktion til Signalprogrammet
2/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Resumé
Ombordudrustning
I alt er 164 tog udrustet med nyt ombordudstyr og godkendt til drift. De største milepæle i 2022 er
at sikre, at et tilstrækkeligt antal IC3 og IR4 er udrustet til december, hvor de skal kunne køre via
den nye bane mellem København og Ringsted. Arbejdet med IR4 er nu ved at komme i god
gænge, mens arbejdet med IC3 er under pres, hvorfor mitigerende handlinger undersøges for at
reetablere bufferen. Der har været dialog med Lokaltog om udrustningen af deres materiel, herun-
der IC2, hvor en plan er aftalt. Øvrige tog forventes klar til det tidspunkt, hvor de skal bruges.
Generelt om genplanlægningen af fjernbaneprojekterne
Signalprogrammet har i 2020 og 2021 været i intensive forhandlinger med Thales-Strukton og Al-
stom for at få en revideret udrulningsplan på plads for henholdsvis Fjernbane Vest og Fjernbane
Øst. Der er enighed om planerne, og i marts 2021 indgik Signalprogrammet aftale med Alstom
(Letter of Agreement) om den overordnede ramme, herunder den resterende del af udrulningspla-
nen øst for Lillebælt (i april 2020 blev indgået aftale om første del af udrulningsplanen, dvs. til og
med ibrugtagning af København-Ringsted). Der udestår fortsat forhandlinger, og Alstom har nu
overfor Banedanmark ladet forstå, at de ønsker at inkludere flere elementer i aftalen. Både Ba-
nedanmark og Alstom arbejder efter den udrulningsplan, som blev aftalt i foråret – og dermed
fortsætter arbejdet planmæssigt på trods af den manglende kommercielle aftale. Det er Banedan-
marks opfattelse, at der højest sandsynligt først kan komme en aftale i stand i slutningen af 2022,
da der er væsentlige uenighedspunkter mellem parterne, og Banedanmark gerne vil se en stabil
fremdrift på afslutningen af det generiske design i Alstoms løsning, der efter planen skal leveres
sammen med ERTMS-løsningen på strækningen København-Ringsted.
Der er enighed med Thales-Strukton om en aftale, herunder om den reviderede udrulningsplan,
som der arbejdes efter. Det er derfor målet, at aftalen godkendes senest ved udgangen af marts.
Det har været væsentligt for Banedanmark, at de kontraktlige rammer for leverancerne understøt-
ter en robusthed af de reviderede udrulningsplaner, sikrer kapacitet til at udføre ændringer på mi-
grerede strækninger, samt sikrer, at de bedste ressourcer fastholdes i programmets levetid. Der er
desuden fra begge sider rejst ønsker til justeringer baseret på den erfaring, der er høstet fra det fo-
reløbige samarbejde.
Det skal understreges, at de aftaler, som bliver indgået med Signalprogrammets leverandører i for-
bindelse med udrulningsplanenerne ikke betyder, at alle kommercielle konsekvenser af de æn-
drede tidsplaner er forhandlet færdigt. Der vil fortsat være behov for at forhandle konsekvenserne
samt for at forholde sig til dele af kontrakten alt efter projekternes modenhed og Banedanmarks
behov. Således vil der også i fremtiden skulle forhandles aftaler på plads, herunder aftaler om f.eks.
vedligehold.
Fjernbane Vest
I alt er tre strækninger vest for Lillebælt i drift med ERTMS, svarende til 268 km. Fremdriften følger
fortsat projektets kritiske vej, hvorfor status for projektet er vurderet som grøn. Den næste store
Statusrapport (December-januar 2022)
Resumé
3/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
milepæl er ibrugtagning af den næste strækning, (Vejle)-Holstebro-Herning-(Skanderborg) (RO4),
som er planlagt ibrugtaget fra maj til september 2022.
Fjernbane Øst
Tre strækninger i Østdanmark kører nu på det nye signalsystem. Senest overgik strækningen Mo-
genstrup-Rødby til ERTMS i december 2021. Udrulningen i Østdanmark forløber dermed som for-
udsat, hvorfor den overordnede status ændres til grøn.
Den næste store milepæl følger i december 2022, hvor strækningen mellem København og Ring-
sted er planlagt ibrugtaget.
Banedanmark har i marts 2021 indgået aftale med Alstom om den resterende udrulning, og le-ve-
ranceplanen for de avancerede funktioner i trafikstyringssystemet (TMS). Udviklingen af trafiksty-
ringssystemet forløber ikke som forudsat, hvorfor Banedanmark monitorerer situationen nøje.
Ibrugtagning af den næste strækning vil dog uagtet kunne, ske, som forudsat.
Udrulningsplanen omfatter alene de projekter, som var indeholdt i den oprindelige kontrakt med
Alstom. Der er tale om en produktionsplan, hvor der er sikret luft i forhold til Anlægsplanen.
Den reviderede udrulningsplan skal afstemmes ift. ibrugtagningen af Storstrømsbroen, ny bane
over Vestfyn og evt. Femerntunnelen. Sidstnævnte er en option i kontrakten med Alstom, som
endnu ikke er kaldt. Det er Banedanmarks vurdering, at introduktionen af Vestfyn og Femerntunne-
len i udrulningsplanen ikke vil ændre ved, at den samlede udrulning kan afsluttes i 2030, som for-
udsat.
Projekter indeholdt i Infrastrukturplan 2035, der endnu ikke er undersøgte og projekterede, vil
skulle indpasses i udrulningsplanen, når der træffes politisk beslutning om udmøntning. Udrul-
ningsplanen skal derfor yderligere konsolideres, når der er større viden om de projekter, og hvornår
de skal lægges ind i udrulningsplanen. Signalprogrammet har vurderet mulige scenarier med Ba-
nedanmark Planlægning og vil indenfor de næste uger inddrage Alstom i indledende drøftelser.
IT-leverancer til trafikstyring og planlægning af fjernbaneinfra-
strukturen
Med Alstom om leveranceplanen for de resterende leverancer til understøttelse af den øgede auto-
matisering af trafikplanlægnings- og disponeringsaktiviteter, samt for de avancerede trafikstyrings-
funktioner vil de aftalte og kontraherede IT-leverancer være implementeret, når strækningen (Kø-
benhavn)-(Peberholm) ibrugtages, dvs. ved udgangen af 2025. Der har været indikationer fra leve-
randøren på, at fremdriften ikke er som forudsat, hvorfor Banedanmark monitorerer situationen
nøje. Den overordnede status er fastholdt som gul, da Banedanmark ikke er bestyrket i, at fremdrif-
ten er, som den bør være for de førstkommende leverancer. Banedanmark vil gennemføre audits af
leverandørens styring af sine underleverandører mhp. at identificere årsager for den del af leveran-
cen, der udvikles af Alstoms underleverandør. Det første møde med leverandøren afholdes i starten
af februar.
Statusrapport (December-januar 2022)
Resumé
4/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
S-banen
RO C (Nordhavn-Carlsberg/Sydhavn) blev planmæssigt ibrugtaget den 16. januar 2022, og projektet
følger således fortsat planen, der betyder, at det nye signalsystem er udrullet på alle strækninger i
slutningen af 2022. På den baggrund er status grøn. Den næste leverance på S-banen er ibrugtag-
ningen af RO S (Sydhavn-Køge og Carlsberg-Frederikssund/Høje Taastrup), som efter planen sættes
i drift i september 2022. Herefter vil hele S-banen køre med det nye signalsystem.
Den endelige drøftelse mellem Banedanmark og Energistyrelsen i forhold til en kommende konver-
tering af den del af frekvensbåndet, der er tildelt CBTC-systemet, afventer tidsplanen for den valgte
løsning fra Siemens. Banedanmark har en forhåbning om, at der kan findes en fleksibel håndtering,
så togdriften på S-banen. I den nye Infrastrukturplan er der afsat 100 mio. kr. i 2022-2023 til at æn-
dre CBTC-systemets frekvensbånd. Totalbudgettet og årsfordelingen skal revurderes på basis af det
endelige løsningsforslag fra Siemens. Dialogen om færdiggørelse af løsningsforslaget pågår stadig
mellem Siemens og Banedanmark. Der er i tilbuddet en indikativ pris med en forventet gennemfø-
relsestid på tre år.
Statusrapport (December-januar 2022)
Resumé
5/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Metode bag vurdering af fremdrift
I rapporten gives der rød-gul-grøn-vurderinger af fremdriften dels overordnet på det samlede projekt –
dvs. om projektet kan gennemføres inden for Anlægsplanens rammer, dels på de enkelte udrulnings-
strækninger/litra, hvor arbejde er igangsat. Der gives således ikke en detaljeret status på de strækninger,
hvor arbejdet ikke er igangsat, eller hvor der endnu ikke foreligger en detaljeret plan. Vurderingerne af
milepælene på strækningsniveau visualiseres som nedenstående proceslinje. Angivet i teksten under
proceslinjen er Banedanmarks vurdering af, hvornår det er forventningen, at milepælen er gennemført.
Hvis vurderingen har ændret sig fra seneste rapport, er den tidligere vurdering overstreget, og den nye
er tilføjet nedenunder.
Farvevurderingen i proceslinjerne på strækningsniveau svarer ikke til farvemarkeringen i risikomatri-
cerne. Milepælene i procespilene farves og bruges til at indikere om den planlagte ibrugtagning er truet.
Der kan være tilfælde, hvor der endnu ikke er et estimat for gennemførelsen af milepælen. I disse til-
fælde markeres milepælen ud fra Banedanmarks umiddelbare vurdering: grøn, hvis denne forventes
gennemført uden problemer; gul, hvis der forventes udfordringer. Det bemærkes, at der godt kan være
tilfælde, hvor enkelte milepæle vurderes at være udfordrede, men der kan dog være tilstrækkelig buffer
i planen til, at Anlægsplanen kan overholdes, hvorfor den samlede vurdering er grøn.
Milepæl gennemført som
planlagt og/eller ikke
udfordret
•Tidl. vurdering
•Aktuel vurdering
Milepæl udfordret og evt.
udskudt uden virkning på
ibrugtagningsdatoen
•Tidl. vurdering
•Aktuel vurdering
Milepæl udskudt med
virkning på
ibrugtagningsdatoen
•Tidl. vurdering
•Aktuel vurdering
For infrastrukturprojekterne fremgår milepælen ”Klar til ibrugtagning”, som markerer det tidspunkt, hvor
Banedanmark vurderer, at infrastrukturen kan være klar til drift. Dette tidspunkt vil i de fleste tilfælde
ligge tidligere end det tidspunkt, som Anlægsplanen forudsætter, og den tidsmæssige reserve, bufferen,
vil således være markeret ved måneder. Ligeledes vil en eventuel buffer være markeret for den enkelte
togtype; hvis serien forventes udrustet før den skal bruges på en given strækning markeres dette.
Risikovurderingen fremgår under den konkrete milepæl i proceslinjen og vil desuden være uddybet i
teksten.
For strækninger som er i ibrugtagningsfasen angives der hverken overordnet vurdering af fremdrift eller
risiko, da status ændrer sig for hurtigt ift. månedlig rapportering. Sådanne strækninger håndteres gen-
nem et ibrugtagningsforum (Commissioning Board), hvor alle relevante aktører er repræsenteret. Det er
Boardet, der beslutter, om strækningen kan ibrugtages. Boardet arbejder ud fra en omfattende liste med
alle de aktiviteter og emner, som skal håndteres i forbindelse med ibrugtagningen – herunder såkaldte
kritiske knock-outs. Udvalgte væsentlige nøgleleverancer fra denne liste vil være gengivet ifm. stræk-
ningsgennemgangen for den enkelte strækning.
Status ændrer sig uge for uge og det er derfor ikke muligt at afspejle den aktuelle status i den måned-
lige rapportering, og proceslinjen udgår derfor. Ministeriet orienteres om den aktuelle udvikling på til-
synsmødet om Signalprogrammet ligesom forligskredsen bag Signalprogrammet også orienteres må-
nedligt.
Statusrapport (December-januar 2022)
Metode bag vurdering af fremdrift
6/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
3.1 Rapportering for leverancer i ibrugtagningsfasen
Når en strækning eller en systemleverance nærmer sig ibrugtagning, nedsætter Banedanmark et ibrug-
tagningsforum (kaldet Commissioning Board), hvor alle de interessenter, som har en aktie i, at ibrugtag-
ning kan lade sig gøre, samles. Bl.a. er de(n) relevante jernbanevirksom-hed(er), Banedanmark Trafik, Ba-
nedanmark Signaldrift og Signalprogrammet repræsenteret. Typisk nedsættes dette forum et halvt år,
før ibrugtagning er planlagt til at ske.
Commissioning Boards opgave er at sikre, at leverancer og aktiviteter, som er nødvendige for planmæs-
sig og succesfuld ibrugtagning og efterfølgende stabilisering af driften, forløber tilfredsstillende, samt at
træffe beslutninger om mitigerende handlinger, når der opstår udfordringer. Det er således deres op-
gave at vurdere den operationelle parathed. Der afholdes derfor som minimum møder månedligt. Ibrug-
tagningsforummet rapporterer til Banedanmarks admi-nistrerende direktør ugentligt i Punktlighedsfo-
rum.
Konceptet for nærværende statusrapport er, at Banedanmark giver en status på fremdriften med Signal-
programmets leverancer samt en risikovurdering af ibrugtagningstidspunktet. Konceptet indebærer, at
risikovurderingen udgår af rapporten, når Commissioning Board er nedsat. Det betyder dog ikke, at Sig-
nalprogrammets projekter ikke længere har en proces for risikohåndtering, men blot, at rapporteringen
nu også tilgår Commissioning Board. Signalprogrammets projekter udgør dog kun en delmængde af
det samlede billede, som denne gruppe skal forholde sig til, og derfor er det uhensigtsmæssigt at fort-
sætte risikorapporteringen i statusrap-porten, da denne kun vil give en vurdering af én del af leveran-
cen.
For at styrke den eksterne kommunikation af fremdriften på strækninger, som er i ibrugtagningsfasen,
inkluderer rapporten en vurdering fra direktøren for Signalsystemer, som er formand for Commissioning
Board, om nøgleaktiviteter- og leverancer er i god gænge, og hvis ikke, hvor der er udfordringer. Det
omfatter også en vurdering af den operationelle parathed. Det er vigtigt at understrege, at der er mange
aktiviteter – typisk følges mellem 100 og 200 aktiviteter – og at fremdriften derfor kan ændre sig meget
hurtigt. Udfordringer kommer og går, og en udfordring beskrevet i denne månedsrapport vil ikke nød-
vendigvis være vurderet på samme måde dagen efter, at rapporten er offentliggjort, ligesom nye udfor-
dringer kan være kommet til.
Rapporten indeholder desuden et overblik over kommende nøgleaktiviteter- og leverancer, og med
dette samt vurderingen fra formanden for Commissioning Board, er det hensigten, at læseren får en
endnu større indsigt i fremdriften op til ibrugtagning.
Statusrapport (December-januar 2022)
Metode bag vurdering af fremdrift
7/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Programplan og Risici
Statusrapport (December-januar 2022)
Programplan og Risici
8/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Statusrapport (December-januar 2022)
Programplan og Risici
9/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
4.1 Forudsætninger
Banedanmark har identificeret en række forudsætninger forbundet med opfyldelsen af Anlægsplanen.
Af forudsætninger kan her bl.a. nævnes:
At Signalprogrammet ikke påvirkes af andre infrastrukturprojekter og/eller programmer fra An-
lægsplanen.
At Banedanmark og dets leverandører løbende kan tilpasse ressourcerne i henhold til Anlægs-
planen specielt omkring den høje aktivitet i 2022-2026. Samtidig skal kompetencerne tilpasses
og bevares.
At erfaring fra de idriftsatte strækninger ikke giver anledning til markante ændringer i kontrakt-
ligt aftalte tekniske løsninger, som vil kunne påvirke fremtidige udrulninger negativt.
At samarbejde og koordinering med togoperatørerne fungerer tilfredsstillende herunder f.eks.,
at sporspærringer opnås, at tog er til rådighed for udrustning samt, at togoperatørernes perso-
nale er til rådighed for træning.
Programplanen forudsætter, at yderligere funktionalitet (avancerede trafikstyringsfunktioner) og nye
software releases ibrugtages trinvist, og at dette kan ske uden påvirkning af driften på berørte stræknin-
ger.
4.2 Programrisici
Signalprogrammets Risk Board (SP Risk Board) identificerer løbende programrisici, som kan på-virke
hele eller dele af programmet. Programrisiciene og de mitigerende handlinger evalueres og håndteres
løbende på Signalprogrammets Risk Board-møder. Risiciene er klassificeret som høj (rød), middel (gul)
eller ubetydelig (grøn) ud fra en samlet kvalitativ vurdering af sandsynlig-heden og konsekvensen for en
risikos indvirkning på Anlægsplanen.
Siden sidst er følgende tre programrisici blevet drøftet i Banedanmarks Projektforum (24. no-vember
2021):
Risiko #1: Mangel på validatorer, da risikovurderingen i november var blevet nedskrevet fra rød
til gul.
Risiko #2: EU’s 4. jernbanepakke og påvirkning af ombordudrustningsplanen, da risiko-vurderin-
gen i november var blevet nedskrevet fra rød til gul.
Risiko #5: Mangel på instruktører til træning af BDK-medarbejdere i ETCS-systemet, da risiko-
vurderingen i november var blevet opskrevet fra gul til rød. På næste møde, i sid-ste uge af ja-
nuar, vil et notat danne grundlag for beslutning af mulige løsninger, for at mitigere denne risiko.
Risikoen vedr. mangel på instruktører til træning af Banedanmarkmedarbejdere i ETCS (risiko #5) er også
blevet drøftet i Programme Risk Board. Signalprogrammet har foreslået en række mitigerende tiltag,
men der kan ikke umiddelbart findes løsninger, der mitigerer risikoen. Risiko-en rejses til drøftelse på
det næstkommende Projektforum med henblik på at finde løsninger, så risikoen kan reduceres.
På det seneste SP Risk Board, blev alle Programrisici drøftet og evalueret. Der er på denne bag-grund en
enkelt risiko (risiko #8), som ikke længere bliver rapporteret. Derudover gav mødet anledning til at be-
gynde på en analyse af enkelte afledte risici, disse vil blive taget op til god-kendelse på næste møde i
februar. Risikoen vedr. mangel på instruktører til træning af Banedanmark medarbejdere i ETCS (risiko
#5) er også blevet drøftet i Risk Board. SP har foreslået en række mitigerende tiltag, men der kan ikke
umiddelbart findes løsninger. Idet risikoen nu er overhængende, har Risk Board opskrevet risikoen fra
Statusrapport (December-januar 2022)
Programplan og Risici
10/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
gul til rød, og den tages med til drøftelse på det næstkommende Projektforum med henblik på at finde
løsninger, så risikoen kan reduceres.
Sammenfatning
I alt rapporteres 10 programrisici (11 sidst).
Programrisici rapporteres kun, når de vurderes røde eller gule, og er kendetegnet ved at have en tvær-
gående effekt på hele eller større dele af Signalprogrammet. Mitigerende handlinger vil ofte involvere
samarbejde og initiativer med stakeholdere udenfor Signalprogrammet, f.eks. fra andre dele af Banedan-
mark. Rapportering af programrisici og mitigerende handlinger tjener som grundlag for at skabe en fæl-
les forståelse for risiciene, og hvorledes disse kan nedbringes på baggrund af initiativer, bl.a. i samarbej-
det internt i Banedanmark. Risiciene er i flere tilfælde også grundlæggende og forventelige risici forbun-
det med udrulning af et program i en størrelsesorden som Signalprogrammet. Arbejdet med programri-
sici og rapporteringen heraf skal sikre relevant fokus og håndtering, og stillingtagen til, om, i hvor høj
grad og med hvilken indsats det er muligt at mitigere risiciene. Risikoprognosen har til hensigt at give et
yderligere indblik i, hvordan vurderingen af de enkelte risici forventes at udvikle sig, og hvordan/hvornår
de forventes at kunne nedjusteres.
Der er siden sidst en enkelt risiko, som ikke længere rapporteres som en programrisiko. Det er risikoen
vedrørende post COVID-19 situationens påvirkning af leverandører samt medarbejdere (risiko #8). Situa-
tionen med COVID-19 er for nuværende et grundvilkår i markedet og nærmere en kommerciel risiko.
Den vil derfor blive håndteret internt i Signalprogrammet i stedet for at blive rapporteret som en pro-
gramrisiko.
Følgende risici er vurderet væsentlige at rapportere:
1.
Mangel på validatorer.
Signalprogrammets projekter er dels i indbyrdes konkurrence og i konkurrence med an-
dre Banedanmark-projekter samt eksterne aktører om de tilgængelige validatorressour-
cer.
Risiko
Der er en risiko for, at ibrugtagninger kan blive forsinket, hvis Banedanmark prioriterer
validatorressourcerne anderledes end de forudsætninger, som Signalprogrammet har
lagt til grund for projekternes produktionsplaner.
Risikoprognose
Ressourcesituationen er forbedret, da det er vurderet, at der nu er de fornødne ressour-
cer til at foretage det nødvendige valideringsarbejde i Signalprogrammet. På den bag-
grund er risikoen uændret gul. Risikoen monitoreres med forventning om en lavere ri-
siko for mangel på validatorressourcer.
Mitigerende handlinger:
En række mitigerende initiativer er sat i værk og omfatter for øjeblikket bl.a.:
a.
Der er en række tværgående initiativer i Banedanmark, der på overordnet plan,
bredt, skal sikre, at de nødvendige valideringsressourcer er til rådighed, herunder
i henhold til valideringsplanen 2022. Der er endvidere etableret en selvstændig
Statusrapport (December-januar 2022)
Programplan og Risici
11/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
valideringsenhed med en tilknyttet prævalideringsenhed, der skal optimere og
sikre en god kvalitet af projekteringsmaterialet inden egentlig validering.
b. Både Øst- og Vestprojektet, arbejder på at vurdere tekniske løsninger i forbin-
delse med bl.a. transitionszonerne og migrering af sporskifter og overkørsler,
som kræver et minimalt antal af normvalideringer.
Signalprogrammet foretager prioritering af egne valideringsopgaver for at sikre, at de
mest nødvendige opgaver bliver tilgodeset. Prioriteringen bliver foretaget på månedsba-
sis i projekterne i samarbejde med Anlæg, Validering og Sikring.
2.
EU’s 4. jernbanepakke og påvirkning af ombordudrustningsplanen.
EU’s 4. Jernbanepakke medfører en forlænget sagsbehandlingstid og det øgede tidsfor-
brug kan få indflydelse på planen for ombordudrustningen samt derved ibrugtagningen
af de enkelte strækninger. Signalprogrammet har i den forbindelse aftalt rammegodken-
delser af ombordudrustningen med Trafikstyrelsen for derved at minimere sagsbehand-
lingstiden for godkendelsen af serieudrustede tog.
Risiko
Der er en risiko for forsinkelser af ombordudrustning og dermed påvirke ibrugtagninger
grundet en forlænget sagsbehandlingstid ifm. opnåelse af sikkerhedsgodkendelser.
Risikoprognose
Effekten af de implementerede mitigerende aktioner vurderes at have effekt, herunder
tilføjelse af flere sikkerhedsressourcer og tilpasning af planlægningen med henblik på at
mitigere den forlængede sagsbehandlingstid, hvorfor risikoen er uændret gul. Risikoen
og effekten af implementerede ændringerne monitoreres fortsat.
Mitigerende handlinger:
En række mitigerende initiativer er sat i værk og omfatter for øjeblikket bl.a.:
a.
Anmodning om, at Alstom accelererer information om behov for ændringer, der
kræver sikkerhedsgodkendelser, for derved at accelerere tidsplanen.
3.
Vedligeholdelsesarbejder på strækninger, hvor ETCS er under udrulning.
På strækninger hvor ETCS er under udrulning, er der en risiko for forstyrrelser eller for-
sinkelser grundet vedligeholdelsesarbejder gennemført af Banedanmarks Infrastrukturdi-
vision.
Risiko
Der er en risiko for forsinkelser af udrulningen af Signalprogrammet, hvis vedligeholdel-
sesarbejde kolliderer med programmets planer og ressourcer.
Risikoprognose
Det vurderes, at hvis Infrastrukturdivisionens initiativer viser sig at have effekt de kom-
mende måneder, vil risikoen kunne nedjusteres.
Mitigerende handlinger:
Statusrapport (December-januar 2022)
Programplan og Risici
12/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
a.
b.
c.
d.
Infrastrukturdivisionen har opstartet udviklingen af organisation og proces mhp.
at udvikle den tværorganisatoriske planlægning og sikre, at arbejderne koordi-
neres på tværs af Banedanmark. Dette arbejde skal drives gennem Infrastrukturs
centrale planlægningsenhed (MPV).
Processen for koordinering af vedligehold med Signalprogrammet/Signalsyste-
mer er i høring og har navnet ”Koordinering af vedligeholdelsesopgaver med
Signaler”. Processen blev drøftet på Infrastrukturdivisionens områdechefmøde d.
09/11/2021. Den tages med på et af de næstkommende Chefmøder for Infra-
struktur. Datoen skal fastlægges.
NY: Processen ”Koordinering af vedligeholdelsesopgaver med Signaler” skal i hø-
ring hos Signalprogrammet så snart den er klar. Dato afventes.
Der skal udarbejdes en proces for eskalering af konflikter der kan opstå på trods
af (eller indtil) implementering af proces for ”koordinering af vedligeholdelses-
opgaver” er fuldført. SP drøfter dette med Infrastruktur i SP PMO-regi.
4.
Tiltrækning og fastholdelse af specialister og projektledere til det digitale jernba-
nenet
Digitaliseringen af jernbanenettet stiller nye krav til kompetencer og kvalifikationer, og
behovet for at kunne tiltrække og fastholde kvalificeret arbejdskraft, herunder speciali-
ster og projektledere, vil være stigende i takt med udrulningen og i takt med planlæg-
ning og udførelse af ændringer af signalsystemer på allerede migrerede linjer.
Samtidig er der på jobmarkedet en stor efterspørgsel på specialister og projektledere
generelt, og der er i særdeleshed ganske få med erfaring eller kendskab til ETCS/CBTC i
Europa. Dermed er konkurrencen om disse ressourcer høj blandt både private og offent-
lige virksomheder.
Derved kan det i stigende grad blive vanskeligt at tiltrække og fastholde de rette kom-
petencer, i takt med at behovet for netop disse ressourcer er stigende de kommende år
både grundet aktivitetsstigning i Banedanmark, men særligt i andre dele af verden.
Der er et behov for at målrette en HR-indsats mod Banedanmarks evne til at tiltrække og
fastholde de rette medarbejdere i forhold til de fremtidige behov.
Risiko
Der er en risiko for forsinkelser af programplanen samt manglende eksekvering af æn-
dringer på allerede migrerede linjer.
Risikoprognose
Risikoen vurderes at være stigende i løbet af 2022, da der er en række forskellige projek-
ter og programmer, som konkurrerer om den samme type af specialister.
Mitigerende handlinger:
Signalprogrammet foreslår en række tiltag på tværs af Banedanmark med henblik på at
mitigere risikoen, herunder;
Statusrapport (December-januar 2022)
Programplan og Risici
13/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
a.
Styrkelse af Banedanmarks Corporate Brand med henblik på at øge tiltrækningen
af de rette kompetencer til fremtidens jernbane. Fokus på transformationen af
jernbanenettet til et samlet digitalt system.
b. Lancering af et graduate program for nyuddannede med fokus på oplæringen i
de spidskompetencer der stilles i forhold til udvikling og transformationen til det
digitale jernbanenet.
c.
Opsætte program for anvendelse af Master- og Ph.d.-studerende til at foretage
afgrænsede projekter, som forstudier og analyser.
5.
Mangel på instruktører til træning af Banedanmark medarbejdere i ETCS
Der er få instruktører i Banedanmark til træning af personale i brugen af det nye signal-
system (ETCS). Det drejer sig bl.a. om instruktører til træning af førere af arbejdskøretøjer
samt sporspærringsledere, idet det er svært at rekruttere og fastholde disse i Banedan-
mark.
Risiko
Der er en risiko for forsinkelser af programplanen samt manglende vedligehold af infra-
strukturen.
Risikoprognose
Der er udarbejdet et notat, som afdækker risikoen samt en vurdering af de konsekvenser
for Banedanmark, som kan ventes hvis risikoen ikke håndteres. Notatet indeholder en
indstilling til SP Board om håndtering af risikoen samt forslag til mitigerende handlinger.
Risikoen skal på baggrund af notatet drøftes på næste SP Board møde i slutningen af ja-
nuar 2022.
Mitigerende handlinger:
En række tiltag er iværksat eller undersøges på tværs af Banedanmark, med henblik på at
mitigere risikoen, herunder;
a.
Det strategiske initiativ: ”Udbud af kurser og uddannelser”, som indeholder sta-
tus og fremskrivning af kursusafholdelse og underviserressourcer. Dette initiativ
bør undersøges nærmere med henblik på en vurdering af, om det bidrager til at
mitigere risikoen.
b. Undersøgelse af mulighederne for optag og fastholdelse af instruktører. Det skal
sikre, at nøgleressourcer - instruktører - prioriteres, og antages at kunne redu-
cere behovet for re-planlægning etc.
c.
Signaler har indstillet at tilgangen til ansættelse af instruktører ændres. Forslaget
består i, at flere instruktører ansættes i HR og udlånes til driften i Banedanmark
ved behov på samme måde, som det er tilfældet med SR-instruktører.
6.
Håndtering af Masterdata
Signalprogrammet har brug for at kunne identificere placeringen af udstyr og typer af
udstyr på alle strækningerne, hvor udrulningerne planlægges. Der er dog ingen samlet
Statusrapport (December-januar 2022)
Programplan og Risici
14/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
oversigt over dette, idet Masterdata på dette udstyr samt placeringen af det bl.a. lagres
og behandles forskelligt og i flere forskellige regi i Banedanmark.
Risiko
Der er en risiko for forsinkelser af ibrugtagninger eller påvirkning af togdriften som følge
af en manglende datamodel i Banedanmark, herunder, at data behandles og lagres i
flere forskellige regi i Banedanmark.
Risikoprognose
Prognosen kan udarbejdes når der er mere viden om opgaven og tidslinje for den nye
arbejdsgruppe under Infrastrukturdivisionen.
Mitigerende handlinger:
En række tiltag er iværksat med henblik på at mitigere risikoen, herunder;
a.
Infrastruktur er tovholder og der er nedsat en arbejdsgruppe. Infrastruktur arbej-
der videre med bl.a. Signalsystemer herpå. Infrastruktur afgiver status i uge 4 på
Projektforum.
b. F-Bane Øst: Forbedre brugen af BaneGIS som input til design. Aktiviteten er
igangværende. BaneGIS er et digitalt kort, som giver angiver den geografiske
placering af Banedanmarks forskellige infrastrukturelementer, herunder oplys-
ninger om objektets navn/nummer, type, ibrugtagningsdato samt placering,
stræknings- og kilometermæssigt.
c.
F-Bane West: Forbedre brugen af BaneGIS som input til design. Aktiviteten er
igangværende.
d. S-bane: Analyse af konsekvensen af inkonsistens mellem enkeltsporlayout og Ba-
neGIS, herunder løsningsforslag. Forventes afsluttet i Q1 2022.
e.
S-bane: Opstille principper for brugen af enkeltsporlayout og BaneGIS i drifts-
procedurer/Trafik. Identifikation af arbejdsgruppe/ejere af løsning i BDK er
igangværende og forventes afsluttet i Q4 2021.
7.
Fornyelses- og anlægsprojekter på strækninger, hvor ETCS/CBTC er taget i brug.
På strækninger hvor ETCS/CBTC er taget i brug, og hvor der skal udføres fornyelses- og
anlægsprojekter, vil en ændring af ETCS/CBTC ofte være påkrævet. Ændringerne kræver
koordinering, planlægning og budgettering for at kunne gennemføres, ligesom det in-
debærer et træk på Signalprogrammets program- og projektressourcer.
Risiko
Der er en risiko for forsinkelser af udrulningen som angivet i programplanen som følge
af ukoordinerede fornyelses- og anlægsprojekter på migrerede linjer.
Risikoprognose
Risikoen forventes at forblive uændret grundet effekten af de første mitigerende hand-
linger der gennemføres. Risikoen kan derefter muligvis blive forøget som følge af den
nye Infrastrukturplan, hvor BDK bliver pålagt en væsentlig række projekter på jernbanen,
Statusrapport (December-januar 2022)
Programplan og Risici
15/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
hvilket vil kunne have implikationer for Signalprogrammet og håndtering af dette. Her
tænkes særligt kapacitet, ressourcer og økonomi. Dette monitoreres.
Mitigerende handlinger:
Banedanmark arbejder med flere mitigerende handlinger, herunder:
a.
Iværksætte aftaler med leverandørerne om etablering af release windows til
ændringer på migrerede strækninger forventeligt medio 2022.
b. Udvikling af rammen for organisering og proces til brug for ændringer på
migrerede strækninger forventeligt medio 2022.
c. Etablering af ændringsportefølje pba. kendte fornyelses- og anlægsprojekter
og proces for vedligehold, herunder tidsplan ift. release windows forventeligt
medio 2022.
d. Etablering af godkendelses-/prioriteringsproces vedr. ændringer til migre-
rede strækninger forventeligt Medio 2022
e. Etablering af governance omkring aftaler og budgetoverførsler med rele-
vante interne stakeholdere (Trafik, Anlæg, Infrastruktur) forventeligt medio
2022.
f. Etablere ny leverancemodel (AF3) for fremtidige anlægs- og fornyelsespro-
jekter i ERTMS/CBTC i regi af Projektfabrikken, Målstyring og Compliance,
Anlæg. Signalprogrammet deltager i dette arbejde. Forventeligt i løbet af Q2
2022.
8.
Cybersikkerhed i relation til Signalprogrammets leverancer.
Cybersikkerhed er bundet op på arbejdet med udvikling, levering og stabilisering af syste-
merne op mod Anlægsplanen, idet IT-/softwaredelen er en væsentlig forudsætning for en
række af Signalprogrammets udrulninger.
Risiko
Der er en risiko for utilstrækkelige leverancer på IT/software og dets sikkerhed. Dette er
grundet uklare regler i Banedanmark og en umoden IT-sikkerhedsorganisation hos leve-
randørerne, herunder manglende ressourcer og budget.
Risikoprognose
Risikoen vurderes at være faldende, og da ISO27001/2 nu er implementeret,
genvurderes prognosen ved det kommende Risk Board-møde.
Mitigerende handlinger:
a.
Planlægning og udførelse af penetrationstests på områder, som ligger udenfor
det nuværende IT’s sikkerhedsområde. – Dette er en løbende aktivitet (minimum
de næste 2 år). Forventningen er, at dette område udvides, når der er overblik
over appendix 3.4.Tydeliggørelse af krav i leverandørkontrakterne vedr. appen-
dix 3.4. Der skabes overblik over modtagne leverancer i Q1 2022/Q2 2022 hvor-
efter opfølgning vil være løbende.
Statusrapport (December-januar 2022)
Programplan og Risici
16/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
9.
Joint Test Lab (JTL) Præproduktionsmiljø (”Forvaltningsmiljø")
Når der laves ændringer i infrastrukturen på strækninger, som er overgået til det nye sig-
nalsystem, skal disse ændringer integrationstestes inden ibrugtagning. Behovet for disse
tests vil vokse i takt med, at Signalprogrammet udrulles. Risikoen ved ikke at foretage disse
tests vil således vokse i takt med at det nye signalsystem udgør en større andel af infra-
strukturen. Det er af kapacitetsårsager ikke muligt at benytte Joint Test Lab til disse tests.
Risiko
Der er en risiko ved manglende testkapacitet til produktionstest der vil forhindre en yder-
ligere udrulning i overensstemmelse med programplanen. Årsagen skal findes i, at æn-
dringerne i en stor del af infrastrukturen ikke kan foretages uden de forudgående præpro-
duktionstests, når det nye signalsystem udgør en væsentlig del af infrastrukturen.
Risikoprognose
Risikoen er for øjeblikket neutral. Risikoprognosen skal revurderes, når vi kender status på
CR vedr. udvikling af præproduktionsmiljø fra Thales/Alstom.
Mitigerende handlinger:
Banedanmark arbejder med flere mitigerende handlinger, herunder:
a.
Formulering og godkendelse af projekt vedr. etablering af JTL præproduktions-
miljø (Forvaltningsmiljø). Forventes i Q1 2022.
b. Indgåelse af aftale om en løsningsbeskrivelse herunder pris i forbindelse med CR
337 med Thales-Strukton om udvikling af præproduktionsmiljø. Vi har tidligere
forventet at få en pris på udstyr, installation og service fra leverandøren i Q3,
hvilket ikke har været muligt. Vi forventer nu at modtage en oplæg til en aftale i
Q1 2022 for hele, eller dele af, den pågældende CR.
c. Indgåelse af aftale om en løsningsbeskrivelse for CR 184, herunder pris, med Al-
stom om udvikling af præproduktionsmiljø.
d. Etablering af præproduktionsmiljø, som kan skabe den testkapacitet, der er brug
for. Hvilket minimerer risikoen for at introducere fejl i det samfundskritiske Sig-
nalsystem. Forventes endeligt Q4 2023.
e. Etablering af organisation for understøttelse af forvaltning af JTL præproduktion,
hvilket vil gøre det muligt at gennemføre det antal tests, som der er brug for.
Forventes gennemført i Q4 2022.
f. Etablering af arbejdsgruppe, som bl.a. skal understøtte korrekt design af produk-
tionsløsninger for derved at fremskynde processen med CR 184 (Alstom).
g. Etablering af arbejdsgruppe, som bl.a. skal understøtte planer for migrations- og
integrationstest for derved at fremskynde processen med CR 337 (Thales).
10.
Mangel på mikrochips og andre materialer
Mangel på mikrochips og andre komponenter har udviklet sig til en global problemstilling
b.la. grundet COVID-19 pandemien, brand på mikrochip fabrikker og problemer vedr. lo-
gistik. Mikrochips er derved blevet en global mangelvare, som påvirker flere brancher. Stål
er også en mangelvare, hvilket presser priserne op. Ifølge Danmarks Statistiks konjunktur-
barometer er produktionsbegrænsningerne som følge af mangel på materialer og udstyr
Statusrapport (December-januar 2022)
Programplan og Risici
17/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
steget til det højeste niveau nogensinde i industrien, og i byggeriet har manglen ikke været
større siden årene op til finanskrisen (DI Analyse 2021).
Signalprogrammet og dets leverandører er afhængige af materialer til fabrikation og in-
stallation af udstyr i sporene samt ombordudrustningen i togene.
Leverandører, herunder Thales-Strukton og Alstom, har kommunikeret såkaldte "Early war-
nings" med notits om, at deres underleverandører er ude af stand til at levere udstyr som
aftalt, bl.a. udstyr som anvender mikrochips, hvilket kan give mulige forsinkelser i deres
leverancer og dermed programplanen. Forsinkelser vil af SP blive behandlet som forsin-
kelser jvf. retningslinjerne i kontrakterne.
Risiko
Der er en risiko for forsinkelser og fordyrelse af programplanen samt påvirkning af æn-
dringer til allerede migrerede linjer.
Risikoprognose
Risikoen undersøges for øjeblikket nærmere, herunder i hvilken grad manglen på mikro-
chips og andre komponenter forventes at påvirke Signalprogrammet.
Mitigerende handlinger:
Foreløbige handlinger omfatter:
a.
Undersøgelse af i hvilken grad komponentmanglen forventes at påvirke Signal-
programmet ved dialog med leverandørerne for yderligere konkretisering af risi-
koen for manglende leverancer samt vurdering af påvirkning af programplanen.
Undersøge mulighed for etablering af back-up planer.
Statusrapport (December-januar 2022)
Programplan og Risici
18/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
4.3 Risikobillede for projekternes tidsplaner
I dette afsnit angives for hver af Signalprogrammets leverancer den samlede risikovurdering. Risikosty-
ring og vurderingen af Signalprogrammet er særligt knyttet til projekternes tidsplaner og muligheden
for at overholde Anlægsplanen. Risikoniveauet er vurderet, inden der er foreta-get mitigerende handlin-
ger.
Ombordudrustning
Ændringer siden sidst:
Risikovurderingen af IC2 vil fremgå fra næste rapport.
Da bufferen for IC3 tog er væk håndteres togtypen nu som et issue.
Forklaring på klassificering: Grøn = ubetydelig, Gul = middel, Rød = høj.
DSB IC3
(72 til december 2022)
DSB IR4
(24 til september 2022 – projektplanen)
Lokaltog Lint41
(25 til december 2023 - projektplanen)
DSB ABs
(25 til december 2023)
Lokaltog IC2
(13 til august 2023)
Statusrapport (December-januar 2022)
Programplan og Risici
19/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fjernbane Vest
Ændringer siden sidst:
Risikovurderingen for RO4 udgår fra og med denne rapport henset til den fastlagte proces for leve-
rancer, som er i ibrugtagningsfasen.
I december blev konsekvensen ved en forsinkelse af RO6 justeret fra 3-4 måneder til 1-2 må-neder
som følge af en vurdering af de enkelte risici.
Forklaring på klassificering: Grøn = ubetydelig, Gul = middel, Rød = høj
RO6 - (Esbjerg)-(Holstebro)-Skjern-(Herning)
(2. kvt. 2023)
RO2/11 - (Esbjerg)-(Lunderskov) og Bramming-(Tønder)
(Målt imod produktionsplanen, som muliggør fremrykning til 3.
kvt. 2024. Fremrykning kan dog kun ske, hvis materielsituationen tillader det)
RO1 Nord – (Aarhus)-Aalborg lufthavn
(4. kvt. 2024)
RO1 Syd – (Fredericia) – Aarhus
(Ultimo 2025. Delvis ibrugtagning af Aarhus H er planlagt til primo 2026. Derefter udestår
mindre dele af stationen)
Statusrapport (December-januar 2022)
Programplan og Risici
20/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fjernbane Øst
Ændringer siden sidst:
Sandsynligheden for en forsinkelse på RO1 er opjusteret, mens konsekvensen er nedjusteret. Op-
skrivningen af sandsynligheden i december skyldes, at leverandøren har været forsinket i opstarten
af visse aktiviteter og desuden har indført ændringer til testaktiviteter.
Risikoniveauet for RO8 er ligeledes opskrevet. Det skyldes en uoverensstemmelse i dele af plan-
grundlaget omhandlende migrering af sporskifter og overkørsler, som skal koordineres med valide-
ringsbehovet.
Forklaring på klassificering: Grøn = ubetydelig, Gul = middel, Rød = høj
RO1 – København-Ringsted
(DEC22)
RO8 – Roskilde-Holbæk-Kalundborg
(Ultimo 2024)
RO4 – (København)-(Peberholm)
(Ultimo 2025)
Statusrapport (December-januar 2022)
Programplan og Risici
21/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
S-bane
Ændringer siden sidst:
Risikoniveauet er siden sidst nedskrevet for både RO S og PoD. Dette skyldes, Banedanmark nu
har modtaget et løsningsforslag fra Siemens vedr. frekvensbåndskonverteringen. Der vurderes
nu at være en 10-20% risiko for en forsinkelse på 1-2 måneder.
Forklaring på klassificering: Grøn = ubetydelig, Gul = middel, Rød = høj
RO Syd - Sydhavn-Køge og Carlsberg/Høje Taastrup
(September 2022)
Afsluttende leverancer (PoD) –
(Marts 2023)
Statusrapport (December-januar 2022)
Programplan og Risici
22/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fjernbane Ombordudrustning
Overordnet status:
I alt er 164 tog udrustet med nyt ombordudstyr og godkendt til drift. De største milepæle i 2022 er at
sikre, at et tilstrækkeligt antal IC3 og IR4 er udrustet til december, hvor de skal kunne køre via den nye
bane mellem København og Ringsted. Arbejdet med IR4 er nu ved at komme i god gænge, mens arbejdet
med IC3 er under pres, hvorfor mitigerende handlinger undersøges for at reetablere bufferen. Der har
været dialog med Lokaltog om udrustningen af deres materiel, herunder IC2, hvor en plan er aftalt. Øvrige
tog forventes klar til det tidspunkt, hvor de skal bruges.
5.1 Kritisk vej og fremdrift
Ombordudrustningsprojektets kritiske vej følger infrastrukturen og er dermed knyttet til, hvornår de en-
kelte togtyper skal være klar til drift på de enkelte strækninger.
Projektets kritiske vej fremgår af proceslinjen herunder. Farvemarkeringen indikerer, om det er forvent-
ningen, at milepælene nås til den forudsatte tid, men er ikke et udtryk for risikovurdering. Milepælene
og eventuelle afvigelser for de enkelte togtyper fremgår af gennemgangen i det efterfølgende afsnit.
Milepælen for de tog, som skal være klar til ibrugtagning af København-Ringsted, markeret gul. Det
skyldes, at sagsbehandlingen og sagsbehandlingstiderne for udstedelse af ibrugtagningstilladelser efter
4. jernbanepakke er blevet længere, hvorfor der er ændringer til udrustningsplanen. Togene forventes
fortsat klar i tide, men den tidsmæssige reserve er reduceret.
•1. kvt.
2020
December
2020
Januar
2021
Ultimo
2021
Ultimo
2022
2023
2025
2028
Behov:
Behov:
Behov:
Milepæl
i
Trafikplan:
29 Arriva
12 Lokaltog
43 Arriva
Lint41 Struer-
Lint41 til
Lint41 til Struer-
46 IC3
Thisted (FEB20) Roskilde-Køge
Holstebro
(JUN21)
(NOV20)
(OKT20)
Milepæl
i
Trafikplan:
20 IC3
(JUN20)
Behov:
20 MQ
overdrages fra
DSB til Arriva
(NOV20)
Behov:
Milepæl
i
Behov:
96 IC3 •
Behov:
25
Minimum til
Trafikplan: 25
(dvs. inklusive 17 Lokaltog Lint41
ibrugtagning af ABs til K24
Indusi) til brug
ultimo 2028
København-
på Aarhus-
(Kystbanen)
Behov:
13
Ringsted:
Lokaltog IC2 til Fredericia 4. kvt.
2025
Nykøbing F.
•√
12 ABs
medio 2023
(MAR21)
• 72 IC3
• 24 IR4
5.2 Særligt om COVID-19 og fremdrift
Alstom har rejst bekymring for, at der kan opstå forsinkelser pga. Corona-situationen, men det har
endnu kun materialiseret sig få steder bl.a. ift. adgangen til visse værksteder. Der er således pt. ingen
væsentlige ændringer til udrustningsplanen, men som det fremgår af afsnittet om programrisici, er der
identificeret en generel risiko relateret til problemer med leverancer af en lang række komponenter
globalt, bl.a. som følge af pandemien. Alstom og Thales-Strukton har med henvisning til dette sendt en
”Early Warning” til Banedanmark om komponentmangel.
Statusrapport (December-januar 2022)
Fjernbane Ombordudrustning
23/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
5.3 Særligt om godkendelser og fremdrift
Når tog udrustes med det nye udstyr, skal der ske en godkendelse af de ændringer, der foretages. Det
sker med udstedelsen af en ibrugtagningstilladelse, hvorved de tekniske systemer, komponenter og
software sikkerhedsgodkendes, inden toget genindsættes i driften. Implementeringen af den 4.
jernbanepakke og ERA’s One Stop Shop-portal (OSS-portalen) har introduceret en række ændrede vilkår
for opnåelse af disse sikkerhedsgodkendelser. De nye vilkår betyder blandt andet, at flere ændringer
end tidligere skal godkendes i ERA, ligesom sagsbehandlingstiden er øget markant ved indførelse af
OSS-portalen.
Som det løbende har fremgået af statusrapporten, vurderer Banedanmark, at 4. jernbanepakke udgør en
tværgående udfordring for Signalprogrammets udrulning, hvorfor den bliver behandlet som en
programrisiko. Banedanmark har leveret bidrag til en analyse af mulighederne for at forenkle
Trafikstyrelsens arbejde på ansøgnings- og godkendelsesområdet. Banedanmark har bl.a. fremsat
forslag om en generisk godkendelsesproces på køretøjsområdet, som vil kunne spare mange ugers
sagsbehandlingstid. Banedanmark har fortsat ingen tilbagemelding fået herpå.
Endvidere er der for nuværende dialog mellem Banedanmark og Trafikstyrelsen om problemstillingen
vedr. den derogation, som Banedanmark er blevet tildelt fra TSI 2016.
5.4 Overblik over status for aktuelle togtyper
DSB IC3
Trafikplan:
46 tog
DEC 2021
Gennemført JUN21
Antal First of Class (FoC = prototype): 1 ud af 2 er udrustet og
godkendt
Antal serietog: 55 ud af 79 er udrustet og godkendt
Ibrugt. 2.
FoC
• MAR22
• MAJ22
Start 2. FoC
Gennemført
MAR21
Start 2. serie
• MAR22
• MAJ22
KLAR:
72 tog
Mitigerende
handlinger
undersøges
Trafikplan:
Min. 72 tog
DEC 2022
• ISSUE
KLAR:
79 tog
Mitigerende
handlinger
undersøges
I alt er 56 tog udrustet og godkendt til drift. Dermed er den første serie nu færdigudrustet.
Som tidligere rapporteret er der opstået en forsinkelse af ibrugtagningstilladelsen for den anden FoC,
og forsinkelsen indvirker også på serieudrustningen. Dette betyder, at der ikke længere er en buffer i
planen. Mitigerende handlinger undersøges for at genetablere bufferen, og særligt er der fokus på sik-
kerhedsprocessen, som følges tæt. Der er fuldt fokus fra alle parter på at sikre, at togene er klar til de-
cember, som forudsat.
Da der ikke længere er en buffer, behandles togtypen nu som et issue.
DSB IC3 INDUSI
First of Class (FoC = prototype): 0 ud af 1 er udrustet og godkendt
Antal serietog: 0 ud af 16 er udrustet og godkendt
Statusrapport (December-januar 2022)
Fjernbane Ombordudrustning
24/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Design igangsat
Afventer afklaring
Start FoC
Afventer afklaring
Ibrugtag-
ningstil. FoC
Afventer afklaring
Start serie
Afventer afklaring
KLAR:
17 tog
Afventer afklaring
Behov: 96 IC3
Aarhus-Fredericia
4. kvt. 2025
Det er i samråd med DSB besluttet at indstille en særlig ombygning af de 17 IC3 tog, som er udrustet
med Indusi til kørsel i Tyskland. Det sker i lyset af at togtrafikken til og fra Hamborg i fremtiden forud-
sættes betjent af nye elektriske lokomotiver og vogne. De 17 togsæt skal herefter ombygges til brug i
den indenlandske togtrafik efter samme model, som de øvrige 56 IC3.
Lokaltog Lint41 (Anden serie på 25 tog)
Antal First of Class (FoC = prototype): 1 ud af 1 er udrustet, men mang-
ler godkendelse
Antal serietog: 0 ud af 24 er udrustet og godkendt
KLAR: 16 tog
Roskilde-
Køge
Start FoC
Ibrugtagning
still
.
JUL22
Start
serie
JUL22
KLAR: 25 tog
SEP23
RISIKO: Ubetydeligt
5 år og
2 mdr.
25 tog til
Kystbanen
ULT2028
Gennemført Nov20
Gennemført AUG21
Det er nu bekræftet, at togene senest skal være udrustet til kørsel på Kystbanen (RO9), som i
Anlægsplanen er forudsat ibrugtaget senest ultimo 2028. Det er i samarbejde med Lokaltog aftalt, at
begge parter foretrækker, at udrustningen af togene sker så smidigt og enstrenget som muligt.
Risikoniveauet er vurderet som ubetydeligt. Det skal bemærkes, at vurderingen er foretaget i forhold til
projektplanen, som tilsiger færdiggørelse senest i december 2023. Togene forventes klar i september
2023, og vurderingen vil derfor blive konsolideret til næste rapport. Der er 20-40 % risiko for en
forsinkelse på op til en måned, hvilket måles imod færdiggørelse i december 2023.
DSB ABs (dobbeltdækkertog)
Antal First of Class (FoC = prototype): 1 ud af 2 er udrustet og
godkendt
Antal serieudrustede tog: 13 ud af 23 er udrustet og godkendt
BEHOV: Min.
12 Kh-Rg
DEC22
Start 2. FoC
Ibrugtagnings
till. level 2
APR22
MAJ22
Start 2. serie
MAJ22
KLAR: 25 tog
MAR23
JAN23
10 mdr.
25 Tog til K24
Risiko: Ubetydeligt
Gennemført MAR21
Gennemført MAJ21
I alt er 14 tog udrustet og godkendt, og der resterer nu alene de 11 tog, der udgør den anden serie. Den
fulde flåde på 25 tog forventes klar i januar 2023 og dermed tidligere end rapporteret sidst, idet planen
har kunnet optimeres ved, at leverandøren har lagt en mindre konservativ udrustningsplan.
Ibrugtagningstilladelsen til den anden First of Class forventes opnået i til maj 2022 – lidt senere end
sidst, hvorfor milepælen er gul. De 25 tog forventes klar i god tid inden forudsat.
Risikoniveauet klassificeres fortsat som ubetydeligt. Der er 10-20 % risiko for en forsinkelse på 0-1
måned, målt op mod at have 25 tog klar til december 2023.
Statusrapport (December-januar 2022)
Fjernbane Ombordudrustning
25/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
DSB IR4
Antal First of Class (FoC = prototype): 1 ud af 1 er udrustet og
godkendt
Antal serieudrustede tog: 3 ud af 43 er udrustet
Design & klar
til indkøb til
FoC
Ibrugtagning
still. til level 0
Start serie
KLAR: 24 tog
DEC
22
SEP22
Risiko: Middel
2 mdr.
Behov: 24
tog Den ny
bane DEC22
KLAR: 44 tog
Planlægges
Gennemført og
Gennemført JUN21
Gennemført JUN21
udrustning af FoC
påbegyndt NOV19
I alt er fire tog nu udrustet og godkendt til drift. Der har været nogle udfordringer med udrustningen af
tog nummer fire og fem, som ikke skyldes ombordudstyret, men problemer med selve toget.
Fremdriften med de første tog har derfor ikke været som forudsat, men udrustningen af det sjette tog
pågår, og paralleludrustning vil gå i gang fra tog nummer syv. De 24 tog forventes fortsat klar i
slutningen af september. Det kan lade sig gøre, da der vil blive installeret i parallel, og da
sagsbehandlingstiden er blevet optimeret. De to sidste milepæle ovenfor fastholdes gule, da bufferen er
begrænset.
Risikoniveauet er fortsat vurderet som middel. Der er 40-60 % risiko for en forsinkelse på 1-2 måneder,
hvilket måles imod færdiggørelse af 24 tog til september 2022.
Lokaltog IC2
Antal First of Class (FoC = prototype): 0 ud af 1 er udrustet
Antal serieudrustede tog: 0 ud af 12 er udrustet
Start FoC
FEB22
Ibrugtagningstill.
DEC22
Start serie
JAN23
KLAR: 13 tog
OKT23
BEHOV: 13 til
Lollandsbanen
(adgang til Nykøbing
F.) Medio 2023
• Issue
Designarbejdet er afsluttet og indkøbsprocessen igangsat. Arbejdet med FoC forventes påbegyndt i fe-
bruar. Der har været dialog med Lokaltog, og det er ovenstående plan, der arbejdes efter. Det er aftalt,
at planen vil blive genbesøgt mhp. mulig optimering, når FoC er udrustet.
Risikovurderingen af planen vil blive inkluderet fra næste rapport.
Banedanmarks arbejdskøretøjer
Banedanmarks arbejdskøretøjer skal ombordudrustes med udstyr, så de kan befærde ERTMS-stræknin-
ger.
Statusrapport (December-januar 2022)
Fjernbane Ombordudrustning
26/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
I alt er syv køretøjer udrustet, hvoraf to er godkendt til drift. Godkendelsen af COMBI-08 FoC forventes
nu opnået i marts 2022 mod januar 2021 sidst. Forsinkelsen skyldes fortsat en forlænget vurderingspro-
ces hos Banedanmarks sikkerhedsassessor, som yderligere har udskudt den forventede dato for opnået
ibrugtagningstilladelse.
Statusrapport (December-januar 2022)
Fjernbane Ombordudrustning
27/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fjernbane Vest
Overordnet status:
I alt er tre strækninger vest for Lillebælt i drift med ERTMS, svarende til 268 km. Fremdriften følger fortsat
projektets kritiske vej, hvorfor status for projektet er vurderet som grøn. Den næste store milepæl er
ibrugtagning af den næste strækning, (Vejle)-Holstebro-Herning-(Skanderborg) (RO4), som er planlagt
ibrugtaget fra maj til september 2022.
6.1 Kritisk vej og fremdrift
Vestprojektets kritiske vej følger af den strategi, der er fremsat i Anlægsplanen. Den første strækning i
Nordjylland, (Frederikshavn)-Lindholm, blev ibrugtaget i efteråret 2018. Fokus er nu på at sikre et drifts-
stabilt produkt og udrulle på yderligere strækninger i Midt- og Vestjylland forud for ibrugtagning af den
kritiske hovedstrækning, (Fredericia)-Aalborg. Denne strækning skal elektrificeres forud for indsættelse
af Fremtidens tog. Andre strækninger i Vest- og Sydjylland er ikke kritiske for den samlede udrulnings-
strategi og forventes at kunne gennemføres inden 2027. Generelt gælder det, at Banedanmark forud for
hver enkelt ibrugtagning foretager en vurdering af, om systemet har en kvalitet, som er tilstrækkeligt
god til, at Signalprogrammets udrulning kan fortsætte.
Vestprojektets kritiske vej fremgår af illustrationen nedenfor.
Ultimo 2018
Ibrugtagning af
Lindholm- Frederikshavn
(OKT18)
1. kvt 2022
• Start installation Aarhus-
Aalborg
Ultimo 2024
• Ibrugtagning af Aarhus-
Aalborg
Ultimo 2025
• Ibrugtagning Fredericia-
Aarhus (forudsætning for
elektrificering og
Fremtidens tog til Aalborg
ultimo 2026)
6.2 Særligt om COVID-19 og fremdrift
Som rapporteret tidligere har der indtil videre kun været mindre påvirkninger af Vestprojektet pga. Co-
vid-19, og det er lykkedes at ibrugtage to strækninger under pandemien. Som det fremgår af afsnittet
om programrisici, er der dog identificeret en generel risiko relateret til problemer med leverancer af en
lang række komponenter globalt, bl.a. som følge af pandemien. Alstom og Thales-Strukton har med
henvisning til dette sendt en ”Early Warning” til Banedanmark om komponentmangel.
6.3 Leverancer i ibrugtagningsfasen
Som det fremgår af metodeafsnittet, følger Banedanmark en fastlagt proces for, hvordan leverancer,
hvor ibrugtagning er nært forestående, håndteres. Dette for at sikre, at fremdriften er tilfredsstillende, så
ibrugtagning kan ske, som forudsat. Herunder følger en status på de leverancer vest for Lillebælt, som er
i ibrugtagningsfasen.
Statusrapport (December-januar 2022)
Fjernbane Vest
28/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
(Vejle)-Holstebro-Herning-(Skanderborg) (RO4)
– Ultimo 2022
Commissioning Board (CB) er nu nedsat, hvorfor strækningen følges som en leverance i ibrugtagnings-
fasen, hvilket også betyder, at risikovurderingen og milepælsoverblikket udgår.
Det første møde i CB blev afholdt i uge to. På mødet blev organisering, scope og knock-outs gennem-
gået. De længerevarende sporspærringer er booket, mens der arbejdes på at sikre de mindre sporspær-
ringer. Ibrugtagnings- og migreringsstrategien forventes fuldt afstemt med leverandøren i løbet af ja-
nuar. Ibrugtagning vil forløbe i etaper fra maj til september.
Næste møde i CB er indkaldt til afholdelse i uge seks.
Leverance
MAR
MAR
MAR
MAJ
Maj
Leverandørens sikkerhedsassessor leverer sikkerhedsrapport
Anmodning om ibrugtagningstilladelse
Interoperabilitetserklæring
Udstedelse af ibrugtagningstilladelsen
Ibrugtagningsstart
Ejer
Leverandør
BDK
BDK
Trafikstyrelsen
BDK
Uge
10
14
15
18
19
6.4 Overblik over status for aktive strækninger
(Esbjerg)-(Holstebro)-Skjern-(Herning) (RO6) – Ultimo 2023
Installation
færdig
• NOV21
Testforløb
afsluttet
• 3. kvt. 2022
•Ibrugt. -
tilladelse
• 1. kvt. 2023
Ibrugtagning
Anlægsplan
Ultimo 2023
Design*
Godkendt
ibrugtagning
• 2. kvt 2023
• Risiko: Middel
6 mdr.
.
• NOV21
• DEC21
*Signallayout godkendt for hele strækningen
Strækningen forventes ibrugtaget i 2. kvartal 2023, hvilket er inden for Anlægsplanen.
Den formelle godkendelse af signallayoutet for den nordlige del udestår fortsat, hvorfor der er foretaget
en justering af designfasen. Dette forventes ikke at få indvirkning på øvrige milepæle. Leverandørens
planlægning af testforløbet pågår fortsat. SIT forventes afsluttet i løbet af foråret 2022, mens SAT for-
ventes opstartet over sommeren 2022. Banedanmark har bedt leverandøren om en plan for dette ar-
bejde. Derudover er migrations- og ibrugtagningsplanlægningen i den indledende fase.
Risikoniveauet vurderes fortsat som middel. Der er 20-40 % risiko for en forsinkelse på 3-4 måneder,
hvilket måles imod ibrugtagning i 2. kvartal 2023.
Softwareopgradering DK3.0 (på alle strækninger i drift) –
2023
Det er forventningen, at softwaren kan implementeres i 2023, men plandetaljerne er ikke på plads, hvor-
for der endnu ikke fremgår et milepælsoverblik.
Statusrapport (December-januar 2022)
Fjernbane Vest
29/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Leverancen omfatter tre dele: Funktionaliteter, som er udskudt efter aftale ml. Banedanmark og leveran-
døren; funktionalitetsforbedringer samt nye funktionaliteter ønsket af Banedanmark. Leverandøren har
på nuværende tidspunkt igangsat deres softwareudvikling fsva. de to første dele, og der foreligger en
aftale fsva. de nye funktionaliteter.
(Esbjerg)-(Lunderskov) og Bramming-(Tønder) (RO2/11) – Ultimo 2026 (mulig fremryk-
ning til 2024)
Design
Primo 2022
Installation
færdig
OKT22
Testforløb
afsluttet
OKT23
Ibrugtagnings
till.
1. kvt. 2024
Godkendt
ibrugtagning
3. kvt. 2024
Risiko: Middel
2 år og 3 mdr.
Ibrugtagning
Anlægsplan
ULT26)
Der er ingen ændringer siden sidst. Det reelle ibrugtagningstidspunkt skal fortsat endeligt afklares hen-
set til DSB’s behov for fortsat brug af IC4 på strækningerne. Installationsarbejdet på strækningen mellem
Esbjerg og Lunderskov blev igangsat i december, og arbejdet forventes igangsat på den resterende del
til maj
Risikoniveauet er fortsat vurderet som middel. Der er 20-40 % risiko for en forsinkelse på 3-4 måneder.
Vurderingen er målt imod projektplanen, hvor ibrugtagning sker i 3. kvartal 2024.
(Aarhus)-Aalborg Lufthavn (RO1nord) – Ultimo 2024
Ibrugtagning
Anlægsplan
RO1 Nord ULT24
(K25)
Design
MAR22
Installation
færdig
MAJ23
Testforløb
afsluttet
3. kvt. 2023
Ibrugtagningstilla
delse
2. kvt. 2024
Godkendt
ibrugtagning
• 4. kvt. 2024
• Risiko: Middel
*Signallayout godkendt
Ibrugtagning forventes at finde sted inden for Anlægsplanen.
Installationsarbejdet mellem Skørping-Langå forventes opstartet i januar 2022, mens installationsaktivi-
teterne mellem Aalborg-Skørping, som også var planlagt til opstart i januar 2022, nu enten finder sted
som planlagt eller i løbet af 2023-24 i forbindelse med den fælles ibrugtagning af Aalborg station. In-
stallationsaktiviteterne mellem Aarhus-Langå er fortsat planlagt til september 2022.
Risikoniveauet vurderes som middel. Der er 40-60 % risiko for en forsinkelse på 3-4 måneder målt imod
ibrugtagning 4. kvartal 2024.
(Fredericia)-Aarhus (RO1syd) – Ultimo 2025
Ibrugtagning
Anlægsplan
RO1
Syd ULT25 (K26)
Design
OKT22
Installation
færdig
SEP23
Testforløb
afsluttet
3. kvt. 2024
Ibrugtagningstilla
delse
1. kvt. 2025
Godkendt
ibrugtagning
• 4. kvt. 2025/JAN26*
• Risiko: Højt
* Størstedelen af strækningen ibrugtages som forudsat i Anlægsplanen, dvs. inden udgangen af 2025. I de første uger af januar
2026 ibrugtages alene Aarhus H.
Det er fortsat det første planudkast for strækningen, som er afspejlet ovenfor. Strækningen forventes
ibrugtaget som forudsat i Anlægsplanen, dvs., at Aarhus H ibrugtages til sidst i de første uger af januar
2026.
Statusrapport (December-januar 2022)
Fjernbane Vest
30/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Installationsaktiviteterne på strækningen Aarhus-Fredericia (ikke Aarhus H) forventes opstartet i septem-
ber 2022, mens de for Aarhus H er planlagt til at starte kort efter godkendelsen af signallayoutet i okto-
ber 2022.
Risikovurderingen er målt mod ibrugtagning ultimo 2025. Risikoniveauet er vurderet som højt med 40-
60 % risiko for en forsinkelse på 5-6 måneder, da Signalprogrammets arbejde på strækningen skal udfø-
res samtidig med bl.a. ombygningen af Aarhus H, som endnu er på et meget tidligt stadie. Dette bety-
der, at der endnu er en risiko for indvirkning på Signalprogrammets design. Det vil være en iboende ri-
siko det næste lange stykke tid, indtil Aarhus H-projektet er længere fremme, hvorfor forventningen
også er, at risikoniveauet ikke vil kunne nedskrives i nær fremtid. Der foregår tæt koordinering mellem
Banedanmarks projekter for at sikre så smidig en projektgennemførelse, som muligt, og Signalprogram-
met har fokus på at minimere sandsynligheden for samt konsekvensen ved ændringer i designgrundla-
get for strækningen.
Fredericia-(Middelfart)-Padborg og (Tinglev)-Sønderborg (RO3/10) – Medio 2027
Da ibrugtagning endnu er noget ud i fremtiden, er plandetaljerne endnu ikke på plads, men det står
klart, at de to tidligere separate strækninger, Fredericia-(Middelfart)-Padborg (RO3) og (Tinglev)-Søn-
derborg (RO10) vil blive ibrugtaget som en samlet strækning. Ibrugtagning vil ske i overensstemmelse
med Anlægsplanen, dvs. i 2027.
Statusrapport (December-januar 2022)
Fjernbane Vest
31/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fjernbane Øst
Overordnet status:
Tre strækninger i Østdanmark kører nu på det nye signalsystem. Senest overgik strækningen Mogen-
strup-Rødby til ERTMS i december 2021. Udrulningen i Østdanmark forløber dermed som forudsat,
hvorfor den overordnede status ændres til grøn.
Den næste store milepæl følger i december 2022, hvor strækningen mellem København og Ringsted er
planlagt ibrugtaget.
Banedanmark har i marts 2021 indgået aftale med Alstom om den resterende udrulning, og leverance-
planen for de avancerede funktioner i trafikstyringssystemet (TMS). Udviklingen af trafikstyringssystemet
forløber ikke som forudsat, hvorfor Banedanmark monitorerer situationen nøje. Ibrugtagning af den næ-
ste strækning vil dog uagtet kunne, ske, som forudsat.
Udrulningsplanen omfatter alene de projekter, som var indeholdt i den oprindelige kontrakt med Al-
stom. Der er tale om en produktionsplan, hvor der er sikret luft i forhold til Anlægsplanen.
Den reviderede udrulningsplan skal afstemmes ift. ibrugtagningen af Storstrømsbroen, ny bane over
Vestfyn og evt. Femerntunnelen. Sidstnævnte er en option i kontrakten med Alstom, som endnu ikke er
kaldt. Det er Banedanmarks vurdering, at introduktionen af Vestfyn og Femerntunnelen i udrulningspla-
nen ikke vil ændre ved, at den samlede udrulning kan afsluttes i 2030, som forudsat.
Projekter indeholdt i Infrastrukturplan 2035, der endnu ikke er undersøgte og projekterede, vil skulle
indpasses i udrulningsplanen, når der træffes politisk beslutning om udmøntning. Udrulningsplanen skal
derfor yderligere konsolideres, når der er større viden om de projekter, og hvornår de skal lægges ind i
udrulningsplanen. Signalprogrammet har vurderet mulige scenarier med Banedanmark Planlægning og
vil indenfor de næste uger inddrage Alstom i indledende drøftelser.
7.1 Kritisk vej og fremdrift
Østprojektets kritiske vej følger af den strategi, der er fremsat i Anlægsplanen og er visualiseret af pro-
ceslinjen herunder. Fokus har været på at ibrugtage teststrækningerne Roskilde-Køge-Næstved og der-
efter prioritere Mogenstrup-Nykøbing F. Generelt gælder det, at Banedanmark forud for hver enkelt
ibrugtagning foretager en vurdering af, om systemet har en kvalitet, som er tilstrækkeligt god til, at Sig-
nalprogrammets udrulning kan fortsætte.
Ultimo 2019
Medio 2021
Ultimo 2021
Ibrugtagning af
Mogenstrup-Rødby.
(Forudsætning for
elektrificering af
strækning samt
indsætte eltog til
Nykøbing F.)
(DEC21)
December 2022
• Ibrugtagning af
(København)-
(Ringsted)
Ultimo 2024
• Ibrugtagning af
Roskilde-Holbæk-
Kalundborg (Nord-
vestbanen)
Ultimo 2025
• Ibrugtagning af
(København)-
(Peberholm)
Ibrugtagning af
Roskilde-(Køge)
(Øst EDL Nord)
(DEC19)
Ibrugtagning af
Køge-(Næstved)
(Øst EDL Syd)
(AUG21)
Statusrapport (December-januar 2022)
Fjernbane Øst
32/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
7.2 Særligt om COVID-19 og fremdrift
Projektets fremdrift er pt. ikke påvirket af COVID-19, men der udestår endnu en afklaring af den mindre
forsinkelse af Køge-Næstved, som leverandøren henviste til COVID-19 og hjemsendelsen af medarbej-
dere, som forklaring på. Som det fremgår af afsnittet om programrisici, er der identificeret en generel
risiko relateret til problemer med leverancer af en lang række komponenter globalt, bl.a. som følge af
pandemien. Alstom og Thales-Strukton har med henvisning til dette sendt en ”Early Warning” til Ba-
nedanmark om komponentmangel.
7.3 Leverancer i ibrugtagningsfasen
Som det fremgår af metodeafsnittet, følger Banedanmark en fastlagt proces for, hvordan leverancer,
hvor ibrugtagning er nært forestående, håndteres. Dette for at sikre, at fremdriften er tilfredsstillende, så
ibrugtagning kan ske, som forudsat. Herunder følger en status på de leverancer øst for Lillebælt, som er
i ibrugtagningsfasen.
Mogenstrup-Rødby (RO7 syd)
Medio 2022
Ibrugtagning skete planmæssigt, og der blev således åbnet for kommerciel drift med det nye signalsy-
stem den 6. december 2021. Der udestår nu nogle restarbejder, herunder etablering og ibrugtagning af
transitionszonen ved Mogenstrup. Her etableres systemskiftet mellem det nye og gamle signalsystem,
som det først er muligt at validere efter færdiggørelsen af Næstved station. Indtil transitionszonen er
etableret i april 2022, køres med en trafikal løsning mellem Næstved og Mogenstrup. Ibrugtagningskon-
ceptet drøftes pt., men det er forventningen, at der vil blive tale om en lightudgave af det koncept, som
følges ved de store udrulninger. Der arbejdes nu på en integreret plan for arbejdet, idet det skal koordi-
neres med Ringsted-Femern-projektet. Fremdriften indtil ibrugtagningen i april vil blive fulgt i denne
rapport.
7.4 Overblik over status for aktive strækninger
I dette afsnit følges de aktive strækninger, dvs. de strækninger, hvor arbejdet er igangsat. De resterende,
efterfølgende strækninger behandles i det afsluttende afsnit. Her er det Banedanmarks Anlægsplan, som
udgør plangrundlaget, og planen forventes overholdt.
(København)-(Ringsted) (RO1) – December 2022
Ibrugtagning
Anlægsplan
December 2022
Signallayout
godkendt
Gennemført JAN21
Installation*
MAJ22
Testforløb
NOV22
Ibrugtagningstill.
DEC22
Godkendt
ibrugtagning
DEC22
Risiko: Middel
*Færdiggørelse ekskl. transitionszoner
Ibrugtagning forventes at finde sted i december 2022, som forudsat i Anlægsplanen. Der er ingen
ændringer til milepælene.
Statusrapport (December-januar 2022)
Fjernbane Øst
33/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Sporspærringerne, som er nødvendige i forbindelse med testaktiviteter i løbet af 2022, er nu på plads.
Som det fremgår af tabellen herunder, er planen for, hvornår de første ibrugtagningstilladelser opnås
(sker ikke i regi af Signalprogrammet) blevet revideret siden sidst. Tilladelserne er, som rapporteret
tidligere, ikke på kritisk vej.
Der er fortsat fokus på leverandørens systemudvikling, og en væsentlig indikator på systemets
modenhed er System FAT’en planlagt til juni. Udviklingen af trafikstyringssystemet forløber ikke som
forudsat, som det også fremgår af det dedikerede kapitel om IT-leverancer. Det skal understreges, at
strækningen vil kunne ibrugtages som forudsat. Den langsommere udvikling er dog ikke problemfri,
men har blot først store konsekvenser på sigt, idet udviklingen ved de opståede forsinkelser
komprimeres. Derfor monitorerer Banedanmark situationen nøje.
I december blev sandsynligheden for en forsinkelse opskrevet, mens konsekvensen er nedskrevet.
Denne vurdering er fastholdt, og det vurderes, at der er 40-60% risiko (mod 20-40% i november) for en
forsinkelse på 1-2 måneder (mod 3-4 måneder i november). Opskrivningen af sandsynligheden i
december skyldes, at Alstom har været forsinket i opstarten af visse aktiviteter og desuden har indført
ændringer til testaktiviteter.
Risikoniveauet klassificeres som middel. Der er 40-60 % risiko for en forsinkelse på 1-2 måneder, hvilket
måles imod ibrugtagning i december 2022.
Aktivitet
MAR22
MAR22
MAR22
JUN22
Ibrugtagningstilladelse opnået for sidespor
Ibrugtagningstilladelse opnået for sporskifter
Anden test af system baseline i Joint Test Lab
igangsættes
Factory Acceptance Test (FAT) af systemet afsluttet
Ejer
BDK
BDK
BDK
BDK
Uge
51 2021
13
51 2021
13
11
25
Roskilde-Holbæk-Kalundborg (RO8) – Ultimo 2024
Ibrugtagning
Anlægsplan
Ultimo 2024
Design
MAR22
FEB22
Installation
NOV23
Testforløb
SEP24
Ibrugtagningstill.
DEC24
Godkendt
ibrugtagning
Ultimo 2024
Risiko: Middel
Ibrugtagning forventes at finde sted inden for Anlægsplanen.
Alstom arbejder pt. på at færdiggøre sidste del af signallayoutet for strækningen, mens installationsde-
signet også er i god gænge. Der er foretaget en planjustering af designmilepælen, idet fasen nu forven-
tes gennemført i februar i stedet for marts 2022.
I december blev risikoniveauet opskrevet fra mindre end 10% risiko for en forsinkelse på under en må-
ned til 20-40% risiko for en forsinkelse på 3-4 måneder. Det skyldes en uoverenstemmelse mellem dele
af leverandørens og Banedanmarks plangrundlag. Der afholdes en række workshops i begyndelsen af
2022 for at afklare dette.
Statusrapport (December-januar 2022)
Fjernbane Øst
34/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Risikoniveauet klassificeres fortsat som middel. Der er 20-40 % risiko for en forsinkelse på 3-4 måned,
hvilket måles imod ibrugtagning ultimo 2024.
(København)-(Peberholm) (RO4) – Ultimo 2025
Ibrugtagning
Anlægsplan
Ultimo 2025
Design
JUL22
Installation
JUL24
Testforløb
AUG25
Ibrugtagningstill.
DEC25
Godkendt
ibrugtagning
Ultimo 2025
Risiko: Middel
Ibrugtagning planlægges fortsat at ske ved udgangen af 2025 i overensstemmelse med Anlægsplanen.
Strækningen er i designfasen, og der pågår afklaring vedrørende behovet for sporspærringer i 2023 og
2024.Der er en 40-60% risiko for en forsinkelse på 1-2 måneder målt mod ibrugtagning i Q4 2025.
(Odense)-Svendborg (RO10) – Ultimo 2025
Ibrugtag.-
tillad.
Godkendt
ibrugtagning
Ibrugtagning
Anlægsplan
2025
Design*
Gennemført
NOV17
Installation
Testforløb
* Signalling Layout
det initiale design
er færdiggjort. Teknisk detaildesign fortsætter sideløbende med installationsarbejdet (bl.a.
grundet det store antal overkørsler på strækningen).
Der er ingen ændringer siden sidst, og ibrugtagning er planlagt til 2. halvår 2025. De endelige plandetal-
jer er fortsat under udarbejdelse.
Banedanmark indgår i taskforcen for Svendborgbanen, som ledes af Arriva. Taskforcens formål er at
følge driften på strækningen og drøfte evt. forbedringsmuligheder for trafikken. Signalprogrammet le-
verer hertil en kvartalsmæssig status, der bygger på eksisterende rapportering.
Efterfølgende strækninger
Banedanmark har i marts 2021 aftalt en plan med Alstom for den resterende udrulning, og der arbejdes
stadig efter denne plan, desuagtet, at den kommercielle aftale vedr. den nye plan er blevet udskudt, da
Alstom ønsker flere elementer inkluderet i forhandlingerne. Den reviderede udrulningsplan muliggør, at
udrulningen på visse strækninger kan ske tidligere, end det er forudsat i Banedanmarks Anlægsplan. Der
er tale om en produktionsplan, hvor der er sikret luft i forhold til Anlægsplanen. Planen vil skulle tilpas-
ses med udrulningen på ny bane over Vestfyn og i Femerntunnelen, hvis Femern A/S vælger at kalde
optionen i signalkontrakten. I tillæg til disse projekter er en række nye projekter med udførelse i perio-
den 2022-2029 introduceret i infrastrukturaftalen: Danmark Fremad.
Statusrapport (December-januar 2022)
Fjernbane Øst
35/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
IT-leverancer til trafikstyring og planlægning af fjernbane-
infrastrukturen
Overordnet status:
Med den aftale, der er indgået med Alstom, om leveranceplanen for de resterende leverancer til under-
støttelse af den øgede automatisering af trafikplanlægnings- og disponeringsaktiviteter, samt for de
avancerede trafikstyringsfunktioner, vil de aftalte og kontraherede IT-leverancer være implementeret,
når strækningen (København)-(Peberholm) ibrugtages, dvs. ved udgangen af 2025. Der har den seneste
tid været indikationer fra leverandøren på, at fremdriften ikke er som forudsat. Banedanmark monitore-
rer situationen nøje og er stadig ikke bestyrket i, at fremdriften er, som den bør være for de førstkom-
mende leverancer, hvorfor den overordnede status er fastholdt som gul. Banedanmark har meddelt Al-
stom, at vi vil gennemføre audits af leverandørens styring af sine underleverandører mhp. at identificere
årsager for den del af leverancen, der udvikles af Alstoms underleverandør. Undersøgelsens omfang
drøftes pt. i Banedanmark.
8.1 Kritisk vej og fremdrift
IT-Leverancerne til understøttelse af trafikplanlægning og -styring leveres i tre overordnede trin:
1.
2.
3.
Basisfunktioner til trafikstyring i hhv. Øst og Vest. Disse leveres som en integreret del af de før-
ste faser af udrulningen af det nye signalsystem i hhv. Øst- og Vestdanmark.
Øget automatisering af trafikplanlægnings- og disponeringsaktiviteter.
Avancerede funktioner, som danner grundlaget for:
Den allerede igangsatte centralisering af trafikstyringen (etablering af de to trafiktårne i hhv.
Fredericia og København som grundlag for lukning af de mange eksisterende kommando-
poster).
Øget jernbanekapacitet, da det bliver muligt at afvikle tættere trafik.
Øget punktlighed gennem hurtigere og mere optimal reetablering efter uregelmæssig tra-
fik.
Samlet set mere miljørigtig kørsel gennem mere optimerede kørselsmønstre.
Leverancerne fra trin 1 og 2 er under gennemførsel og forventes afsluttet i 2023. Det tredje trin (de mere
avancerede funktioner) forventes gennemført i årene derefter.
Med den aftale, som i marts 2021 blev indgået med Alstom, foreligger der nu en aftalt plan for dels, de
resterende leverancer på trin 2, dels for de avancerede funktioner. Planen, som også udgør den kritiske
vej, fremgår af overblikket herunder. Der er en række underliggende delleverancer og milepæle i de en-
kelte faser. Gennemførelsen af disse er en forudsætning for, at faserne kan afsluttes, som forudsat. Disse
følges i de respektive faseafsnit. Fremdriften med de første faser er ikke, som forudsat, hvorfor status er
gul.
Statusrapport (December-januar 2022)
IT-leverancer til trafikstyring og planlægning af fjernbaneinfrastrukturen
36/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Fase 1:
December 2022
• Stort set alle
basisfunktioner
implementeret øst for
Lillebælt
Fase 2:
Oktober 2023
• Systemteknisk
integrering af øst og
vest
Fase 3:
Ultimo 2024
• Systemudvikling
afsluttet øst for
Lillebælt.
• Første del af de
avancerede
trafikstyringsfunktioner
implementeret
(landsdækkende)
Fase 4:
Ultimo 2025
Fase 5:
Ultimo 2025
• Anden del af de
• Resterende avancerede
avancerede
trafikstyringsfunktioner
trafikstyringsfunktioner
implementeret
implementeret
(landsdækkende)
(landsdækkende)
8.2 Særligt om COVID-19 og fremdrift
Fremdriften er i al væsentlighed ikke påvirket af COVID-19.
8.3 Status på fremdriften med de enkelte faser
Fase 1: Stort set alle basisfunktioner implementeret øst for Lillebælt – December 2022 (m.
ibrugtagning af (København)-(Ringsted)
Ibrugtagning af Køge-
(Næstved)
Gennemført AUG21
Implementering af
DK2.1 i vest*
Gennemført OKT21
Ibrugtagning af
Mogenstrup-Rødby
Gennemført DEC21
Afslutning af fase 1
(ibrugtagning af
(København)-
(Ringsted))
• DEC22
• RISIKO: Middel
* Softwareopgraderingen DK.2.1, som implementeres på alle ibrugtagne strækninger vest for Lillebælt, følges i afsnittet om leverancer
i ibrugtagningsfasen, og behandles derfor ikke særskilt her, hvorfor denne milepæl er grå.
Med ibrugtagning af Mogenstrup-Rødby i december 2021 udestår nu alene den sidste milepæl før fasen
er afsluttet. Status for denne milepæl fastholdes som gul, da Banedanmark ikke mener, at fremdriften er
som forudsat. Af samme årsag monitoreres fremdriften nøje. Særligt er System FAT’en en væsentlig mi-
lepæl og indikator. Der er således nu sammenfald mellem resterende milepæle i Fase 1 og aktiviteter på
København-Ringsted, hvorfor disse følges i kapitlet om Østdanmark. Det er Banedanmarks vurdering, at
det nye signalsystem vil blive ibrugtaget på København-Ringsted til december 2022, som forudsat, men
Banedanmark ser risici forbundet med de funktioner, som udvikles til trafikstyringen, og som følges i
nærværende kapitel.
Ifm. ibrugtagning af de første strækninger øst og vest for Lillebælt blev der leveret en række basisfunkti-
oner til trafikstyring. Disse blev udbygget med implementeringen af softwareopgraderingen DK2.1 i
Vestdanmark (oktober 2021) og med ibrugtagning af Mogenstrup-Rødby (december 2021), og basis-
funktionerne vil altså i det store hele efter planen være på plads, når København-Ringsted ibrugtages til
december. Dette danner grundlag for yderligere integration på tværs af øst og vest samt yderligere au-
tomatisering.
Fase 2: Integration af systemerne i øst og vest – Oktober 2023
Implementering af
opgraderet
køreplanssystem -
inklusiv integration i Øst
Gennemført DEC19
Implementering af
integreret
trafikdisponering*
• December 2022
Implementering af
integreret spor-
spærringsplanlægning**
• OKT23
Afslutning af fase 2:
Implementering af Vest i
den integrerede løsning
• OKT23
• RISIKO: Højt
Statusrapport (December-januar 2022)
IT-leverancer til trafikstyring og planlægning af fjernbaneinfrastrukturen
37/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
*Også kaldet P-base replacement
**Også kaldet ENK replacement
Den langsommere udvikling i Fase 1 bevirker, at Banedanmark også fortsat er bekymret for leverancerne
i Fase 2, og fremdriften monitoreres nøje, og den gule status og det høje risikoniveau er fastholdt. Der
er fortsat ikke indgået formel aftale om leverancen, som sikrer implementering af værktøjet til integreret
sporspærringsplanlægning, hvorfor milepælen også denne gang er grå.
En del af arbejdet i fasen er at teste integrationen mellem systemerne i øst og vest. Testen er igangsat
med indtil videre uden deltagelse af Thales-Strukton.
Risikoniveauet af fasens afslutning i oktober 2023 er fastholdt som højt henset til forholdene beskrevet
herover. Der er 60-100 % risiko for en forsinkelse på 3-4 måneder.
Udbytte når fase 2 er gennemført
Når basisfunktionerne til trafikstyring er på plads, kan der ske en øget automatisering af interaktionen
mellem trafikplanlægning og trafikstyring. Automatiseringen indebærer etableringen af nogle systemer
på tværs af infrastrukturen i øst og vest. Således implementeres en integreret løsning mellem en opda-
teret udgave af det nuværende trafikplanlægningssystem, og det nye trafikstyringssystem.
Integrationen af trafikstyringen med planlægningen af sporspærringer og trafikdisponering skaber øget
automatisering og vil dermed skabe et bedre grundlag for at optimere kapacitetsudnyttelsen på Ba-
nedanmarks infrastruktur i samarbejde med jernbanevirksomhederne. Derudover vil der blive etableret
et nyt korttidsplanlægningssystem, som ligeledes er integreret i det eksisterende trafikplanlægningssy-
stem. Dette bevirker, at alle planlægningshorisonter er koblet med både de gamle og de nye trafikafvik-
lingssystemer med øget automatisering til følge under hele udrulningsperioden.
Fase 3: Systemudvikling afsluttet i øst inkl. implementering af første del af de avancerede
trafikstyringsfunktioner – Ultimo 2024 (m. ibrugtagning af Nordvestbanen)
Udvikling af støtteværktøjer
• Medio 2022
Afslutning af den generiske
sikkerhedskritiske
systemudvikling
• Primo 2023
Afslutning af fase 3 (ibrugtagning
af Nordvestbanen)
• Ultimo 2024
• RISIKO: Ubetydeligt
Der er ingen ændringer siden sidst, og udviklingen i denne fase 3 er fortsat på et tidligt stadie. Den sid-
ste milepæl ovenfor markerer fasens afslutning. Status er grøn, da Banedanmark vurderer, at planen er
realistisk. En første risikovurdering af planen er, at risikoniveauet er ubetydeligt. Risikovurderingen vil
blive bearbejdet yderligere i den kommende tid. Det er fortsat forventningen, at designgrundlaget vil
blive afklaret i løbet af efteråret og vinteren.
Efter planen vil den generiske sikkerhedskritiske systemudvikling i Østdanmark være afsluttet med
denne fase, når Roskilde-Holbæk-Kalundborg ibrugtages ultimo 2024. Derudover vil første del af de
avancerede trafikstyringsfunktioner være implementeret.
Udbytte når fase 3 er gennemført
Med implementeringen af første del af de avancerede trafikstyringsfunktioner, implementeres visse støt-
teværktøjer, herunder et såkaldt datawarehouse. Dette datawarehouse giver mulighed for indsamling af
data og at føre statistik som grundlag for at forbedre den fremtidige trafikafvikling, samt er et værktøj
som eksempelvis vil kunne bruges, når nye infrastrukturprojekter introduceres. Her vil man kunne gen-
nemføre simuleringer af forskellige scenarier for den trafikale afvikling ved ændringer af infrastrukturen.
De avancerede trafikstyringsfunktioner vil dække hele landet og gøre Danmark førende i trafikstyring.
Funktionerne implementeres via et nyt trafikledelseskoncept med blandt andet:
Statusrapport (December-januar 2022)
IT-leverancer til trafikstyring og planlægning af fjernbaneinfrastrukturen
38/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Mekanismer til trafikoptimering baseret på prioriterede servicemål.
Et landsdækkende algoritmebaseret trafikplanlægningssystem, som optimerer trafikken i hele
netværket.
Et opgavestyringssystem, hvor systemet præsenterer trafiklederen for de optimale løsninger
Fase 4: Implementering af anden del af de avancerede trafikstyringsfunktioner – 2. halvår
2025 (m. ibrugtagning af Svendborgbanen)
Udvikling af
opgavestyringssystemet
• Ultimo 2022
Forberedende udvikling af
avancerede funktioner til Fase
5
• Medio 2023
Afslutning af fase 4
(ibrugtagning af
Svendborgbanen)
• 2. halvår 2025
• RISIKO: Ubetydeligt
Der er ingen ændringer siden sidst, og udviklingen i denne fase er fortsat på et tidligt stadie. Status er
fortsat grøn, da Banedanmark vurderer, at planen er realistisk. Fasens afslutning er planlagt at ske med
ibrugtagning af Odense-Svendborg. En første risikovurdering af planen er, at risikoniveauet er ubetyde-
ligt. Risikovurderingen vil blive bearbejdet yderligere i den kommende tid.
Fasen består primært af forberedende udvikling af de mange avancerede funktioner, som ibrugtages i
forbindelse med fase 5.
Udbytte når fase 4 er gennemført
Fasen indeholder en væsentlig opgradering af det trafikstyringsunderstøttende opgavestyringssystem,
som hjælper trafiklederen og andre med at udføre deres opgaver mest optimalt i forhold til samlet at
give den bedst mulige trafikafvikling.
Fase 5: Implementering af de resterende avancerede trafikstyringsfunktioner – Ultimo
2025 (m. ibrugtagning af (København)-(Peberholm)
Udvikling af trafik-
optimerings
mekanismer
• Ultimo 2023
Udvikling af
landsdækkende
algoritmebaseret
trafikplanlægingssystem
• Ultimo 2024
Afsluttende udvikling af
de øvrige avancerede
funktioner
• Primo 2025
Afslutning af fase 5
(ibrugtagning af
Øresundsforbindelsen)
• Ultimo 2025
• RISIKO: Ubetydeligt
Der er ingen ændringer siden sidst, og udviklingen i denne fase er fortsat på et tidligt stadie. Denne
femte og sidste fase forløber udviklingsmæssigt fra sommeren 2023 til primo 2025, og afsluttes ved
ibrugtagning af Øresundsforbindelsen. Status for afslutningen af fasen er grøn, men som det er gæl-
dende i resten af rapporten, forudsættes dette af, at de forudgående milepæle gennemføres planmæs-
sigt. En første risikovurdering af planen er, at risikoniveauet er ubetydeligt. Risikovurderingen vil blive
bearbejdet yderligere i den kommende tid.
Udbytte når fase 5 er gennemført
Fasen omfatter de afsluttende udviklinger af det landsdækkende algoritmetrafikplanlægningssystem, de
trafikoptimerende mekanismer, og de resterende avancerede funktioner indeholdt i kontrakten med Al-
stom.
Disse funktioner er væsentlige for at opnå en øget jernbanekapacitet med det til enhver tid til rådighed
værende jernbanenet, for at opnå en øget punktlighed gennem hurtigere og mere optimal reetablering
efter uregelmæssig trafik, samt endeligt, for at opnå en samlet set mere miljørigtig kørsel gennem mere
optimerede kørselsmønstre.
Statusrapport (December-januar 2022)
IT-leverancer til trafikstyring og planlægning af fjernbaneinfrastrukturen
39/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
S-bane
Overordnet status:
RO C (Nordhavn-Carlsberg/Sydhavn) blev planmæssigt ibrugtaget den 16. januar 2022, og projektet føl-
ger således fortsat planen, der betyder, at det nye signalsystem er udrullet på alle strækninger i slutnin-
gen af 2022. På den baggrund er status grøn. Den næste leverance på S-banen er ibrugtagningen af RO
S (Sydhavn-Køge og Carlsberg-Frederikssund/Høje Taastrup), som efter planen sættes i drift i september
2022. Herefter vil hele S-banen køre med det nye signalsystem.
Den endelige drøftelse mellem Banedanmark og Energistyrelsen i forhold til en kommende konvertering
af den del af frekvensbåndet, der er tildelt CBTC-systemet, afventer tidsplanen for den valgte løsning fra
Siemens. Banedanmark har en forhåbning om, at der kan findes en fleksibel håndtering, så togdriften på
S-banen. I den nye Infrastrukturplan er der afsat 100 mio. kr. i 2022-2023 til at ændre CBTC-systemets
frekvensbånd. Totalbudgettet og årsfordelingen skal revurderes på basis af det endelige løsningsforslag
fra Siemens. Dialogen om færdiggørelse af løsningsforslaget pågår stadig mellem Siemens og Banedan-
mark. Der er i tilbuddet en indikativ pris med en forventet gennemførelsestid på tre år.
9.1 Kritisk vej og fremdrift
Proceslinjen herunder afspejler udrulningsplanen fra efteråret 2019.
Januar 2021
RO Nord: Farum-
Nordhavn, Hellerup-
Nordhavn og Ringbanen
•√
JAN21
Juni 2021
Teknisk løsning af glatte
skinner
JUN21
December 2021
(januar 2022)
RO Center: Nordhavn-
Carlsberg/ Sydhavn
JAN22
Sept. 2022
RO Syd: Sydhavn-Køge og
Carlsberg-Frederikssund/
Høje Taastrup
9.2 Særligt om COVID-19 og fremdrift
De påvirkninger, som COVID-19-situationen har medført for S-baneprojektet har hidtil kunnet håndte-
res. S-bane projektet forsøger løbende at mitigere evt. negative konsekvenser af COVID-19. Som det
fremgår af afsnittet om programrisici, er der identificeret en generel risiko relateret til problemer med
leverancer af en lang række komponenter globalt, bl.a. som følge af de mange måneder, hvor virksom-
heder mv. var lukket ned pga. COVID-19.
9.3 Særligt om den forventede omlægning af frekvensbåndet til CBTC
CBTC-systemet skal ændre radiofrekvens på grund af ny EU-lovgivning for den del af frekvensbåndet,
der var tildelt af Energistyrelsen til Siemens og CBTC-systemet. En ændring af CBTC-systemets aktuelle
Statusrapport (December-januar 2022)
S-bane
40/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
frekvensområde og sendestyrke vurderes at være en både økonomisk og driftsmæssigt omfattende op-
gave, der yderligere kompliceres af, at CBTC-systemet stadig er under udrulning frem til udgangen af
2022, hvor den sidste del af S-banen overgår til CBTC-systemet.
Den langsigtede konvertering håndteres på overordnet plan mellem Banedanmark, Transportministeriet
og Energistyrelsen, mens S-baneprojektet i Signalprogrammet behandler eventuelle konsekvenser for de
sidste udrulninger af CBTC-systemet. Udrulningen af CBTC fortsætter som planlagt, idet det er Banedan-
marks forventning, at CBTC er i drift på hele S-banen, før en ny radiotransmissionsløsning kan nå at fo-
religge. Risikovurderingen for udrulningsprojektet er nu nedskrevet henset til, at Banedanmark har mod-
taget et løsningsforslag fra Siemens.
9.4 Leverancer i ibrugtagningsfasen
Som det fremgår af metodeafsnittet, følger Banedanmark en fastlagt proces for, hvordan leverancer,
hvor ibrugtagning er nært forestående, håndteres. Dette for at sikre, at fremdriften er tilfredsstillende, så
ibrugtagning kan ske, som forudsat. Herunder følger en status på de leverancer på S-banen, som er i
ibrugtagningsfasen.
9.4.1.
Nordhavn-Carlsberg/Sydhavn (RO Center)
– Januar 2022
Ibrugtagningen af RO C blev planmæssigt gennemført søndag den 16. januar. Det afsluttende arbejde
fandt sted i weekenden den 15. og 16. januar.
Den nye afsluttede udrulning mellem Nordhavn i nord og Carlsberg og Sydhavn i syd var det næstsidste
skridt, inden hele S-banenettet kan køre med det nye signalsystem i slutningen af 2022. Her tager Ba-
nedanmark det nye system i brug på strækningerne mellem Sydhavn og Køge samt mellem Carlsberg
og hhv. Høje Taastrup og Frederikssund.
9.5 Overblik over status for aktuelle strækninger
Sydhavn-Køge og Carlsberg-Frederikssund/Høje Taastrup (RO Syd) – September 2022
Design
Installation
Test*
Ibrugtagningstill.
Ibrugtagning
September 2022
Gennemført OKT20
DEC21
MAR22
SEP22
RISIKO: Ubetydeligt
*Operationel test (der foretages i udgangspunktet kun én på denne strækning)
Der er ingen ændringer siden sidst. Ibrugtagning forventes fortsat at ske i september 2022 som
forudsat. Den operationelle test planlægges udført i uge 12 2022. DSB og Banedanmark har siden
sidst indgået aftale om reservering af de ekstra spærringer ifm. test og ibrugtagning.
Statusrapport (December-januar 2022)
S-bane
41/42
TRU, Alm.del - 2021-22 - Bilag 207: Orientering om Banedanmarks statusrapport for Signalprogrammet (opgjort medio januar 2022), fra transportministeren
Risikoniveauet er faldet og vurderes nu som lavt med en 10-20 % risiko for en
forsinkelse på 1-2 måneder. Nedskrivningen skyldes, at der nu foreligger et løsningsforslag fra
Siemens vedr. frekvensbåndskonverteringen.
Afsluttende leverancer – Maj 2023
Ibrugtagning Maj
2023
Design
Installation*
Test*
Ibrugtagningstill.
JAN22
APR22
SEP22
MAJ23
RISIKO: Ubetydeligt
* Dette er forberedende arbejder til installation. Selve installationen finder sted ifm. ibrugtagning.
**Factory Acceptance Test (FAT) af systemet
Der er ingen ændringer siden sidst. Leverancerne ibrugtages efter planen i maj 2023.
Leverancen omhandler bl.a. ændringer påkrævet ifm. den nye station Favrholm og hastighedsopgrade-
ringen mellem Jægersborg og Holte, som var ændringer, der ikke var kendte ved indgåelsen af kontrak-
ten.
Risikoniveauet er faldet og estimeres nu som lav med en 10-20 % risiko for en forsinkelse på 1-2
måneder. Nedskrivningen skyldes, at der nu foreligger et løsningsforslag fra Siemens vedr. frevens-
båndskonverteringen.
Statusrapport (December-januar 2022)
S-bane
42/42
