Tidslinje over projektets finansiering
2012 – Slots- og Kulturstyrelsen anmoder Nordjyske Museer om at vurdere REGAN Vests
potentiale som statsanerkendt museum.
2013 – Nordjyske Museer dokumenterer anlægget og indsamler immateriel kulturarv vedr.
REGAN Vest, støttet af Kulturstyrelsen.
2014 – REGAN Vest bunkeren samt maskinmesterboligen fredes.
2015 – Beredskabsstyrelsen, Naturstyrelsen, Slots- og Kulturstyrelsen, Rebild Kommune og
Nordjyske Museer udarbejder rapport for etablering og drift af Koldkrigsmuseet REGAN Vest som
statsanerkendt museum.
2017 – KUM bevilger årligt driftstilskud (2,6 mio. kr.) på FFL 2017-2020. Grundlaget herfor er den
tværministerielle rapport fra 2015.
2019 – KUM bevilger anlægstilskud på 20 mio. kr. Desuden bidrag fra Realdania (30 mio. kr.),
Augustinus Fonden (10 mio. kr.), Rebild Kommune (5 mio. kr.), Aalborg Kommune (4 mio. kr.),
Nordea Fonden (3,1 mio. kr.) Spar Nord Fonden (2 mio. kr.), Region Nordjylland (1,2 mio. kr.)
Jutlander Fonden (0,5 mio. kr.). I alt 75,8 mio. kr.
2020 – KUM bevilger driftstilskud (2,6 mio. kr.) på FFL 2021-2022.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022

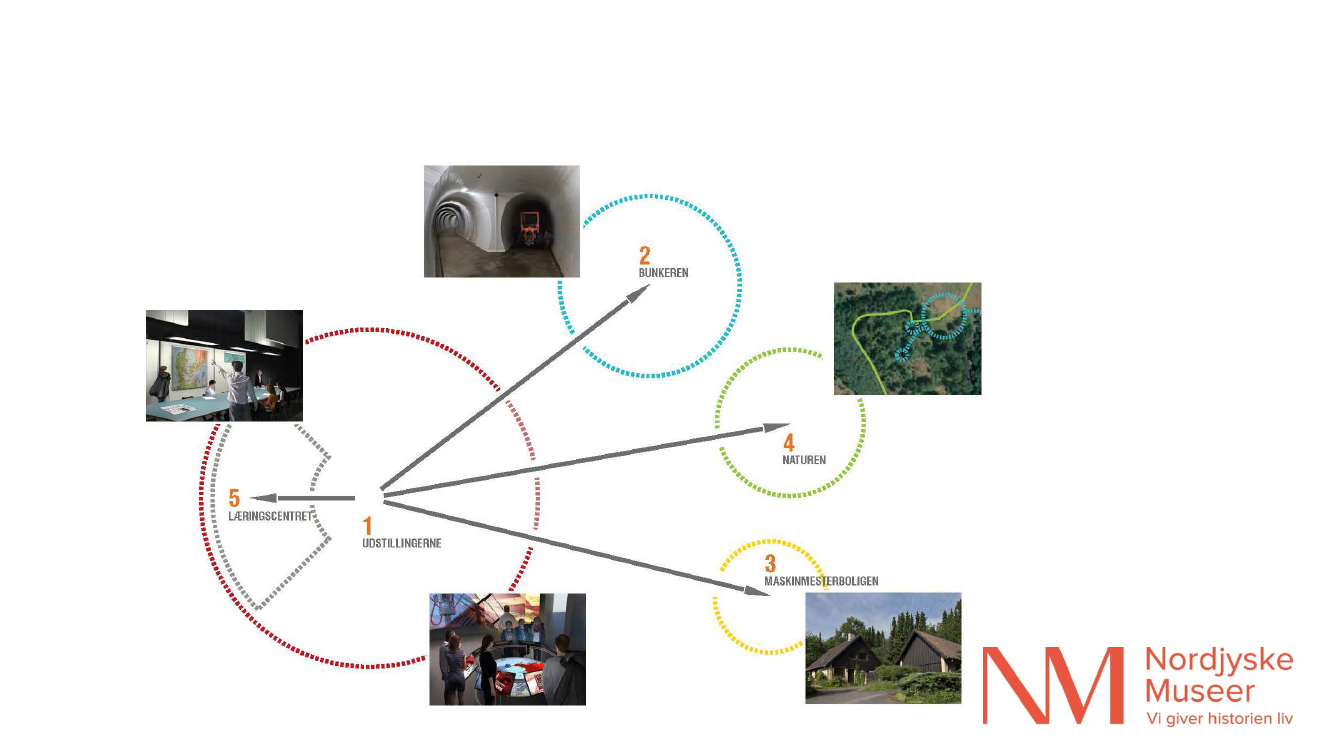

Ideen bag projektets fem elementer
1.
Velkomstbygningen indeholder udstilling, café, introduktionsrum til rundvisninger, biograf,
personalefaciliteter og læringscenter.
2.
3.
4.
5.
Bunkeren med guidet rundvisning á 1�½ times varighed – symboliserer det officielle Danmark
under den kolde krig.
Maskinmesterboligen, som er indrettet i 1980’er stil, symboliserer hverdags-Danmark under den
kolde krig.

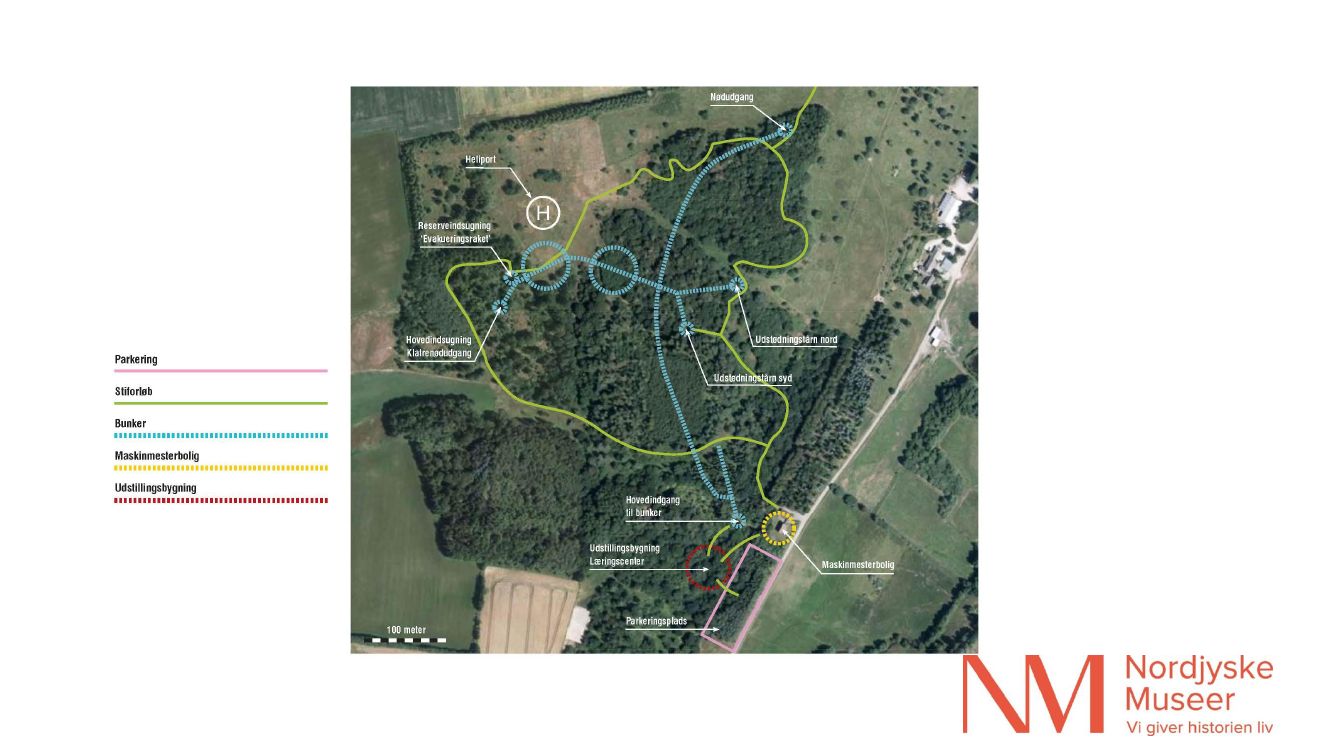

Sti i terræn (Naturstyrelsens arealer) oven over bunkeren udstyres med pæle, der viser
bunkerens udstrækning og funktioner og formidles på skilte.
Læringscentret åbner medio 2023, så skoleklasser kan gennemføre dilemmaspil om, hvordan
demokratiet fungerer i en krisesituation. Baggrund for spillene er øvelser gennemført under den
kolde krig.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Ideen bag projektets fem elementer
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Ideen bag projektets fem elementer
4
2
3
1+5
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Muligheder for indtjening
Bunkerens 5.500 m² står intakt som forladt. Autenticiteten, der er afgørende for den oplevelse,
publikum betaler for, bevares kun ved guidede ture med hold á 10 personer. Autenticiteten i
anlægget kan ikke bevares, hvis publikum får fri adgang til bunkeren.
Bunker og maskinmesterbolig er fredet.
Brandforhold i bunkeren kræver, at der højst er 65 personer ad gangen, hvilket svarer til 6 hold á
10 gæster.
Hold sendes af sted med 15 minutters mellemrum på 1�½ times rundvisning i bunkeren. 21 hold
dagligt + to aftenrundvisninger pr. uge giver en dagskapacitet på maksimalt 250 gæster.
Fredede flagermus udelukker publikumsadgang i december og januar, hvor flagermus sover
vintersøvn og parrer sig.
Skoleklasser i 6 timers læringsforløb har ikke mulighed for at betale fuld pris. De skal betale 1.500
kr., selv om det reelt koster 8.000 kr.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022

Dagsforløb med 21 rundvisninger
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Projektets udvikling
Bunkeren ventes færdig i løbet af november 2022.
Velkomstbygningen ventes færdig ultimo 2022/primo 2023.
Maskinmesterboligen er allerede klar.
Sti i terræn ventes færdig ultimo 2022.
Læringscenter ventes færdig i august 2023.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Hovedpunkter fra forretningsplan i et normalt år
301 dage i drift (lukket i december og januar).
150 dage i drift til skoletjenesten (lukket december og januar).
21 daglige guidede rundvisninger i bunkeren (heraf 3 med smørrebrød i kantinen).
Der ansættes 26 årsværk, heraf 10 som guider.
Den årlige indtjening ved en ordinær billetpris på 250 kr. og på 500 kr. inkl. smørrebrød samt
diverse arrangementer vil med 75 procent belægning udgøre 20,6 mio. kr.
De årlige udgifter til løn estimeres til 12,8 mio. kr.
De årlige driftsudgifter estimeres til 10,8 mio. kr.
Det vil betyde et årligt driftsunderskud på 3 mio. kr.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
REGAN Vests driftsbudget i hovedposter
Belægning 75 %
12.935.475 kr.
225.000 kr.
7.454.189 kr.
20.614.664 kr.
-12.822.373 kr.
-975.000 kr.
Indtægter:
Entré
Læringscenter
Café, butik, arrangementer
Sum
Udgifter:
Løn, guider, café, butik, maskinmester, museumsinspektør osv.
Beklædning, sikkerhed ol.
Bunker, vedligehold, forbrugsafgifter, husleje ol.
Varer café, butik, arrangementer, markedsføring ol.
Sum
-5.420.000 kr.
-4.435.000 kr.
-23.652.373 kr.
Resultat
-3.037.709 kr.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
REGAN Vest – demokratiets sidste bastion
1963-1968
Byggeriet af REGAN Vest ved Statens Bygningstjeneste.
2003
REGAN Vest overgår til dvaledrift.
2012
REGAN Vest udskrives af Beredskabet.
2013
Nordjyske Museer dokumenterer anlægget ved hjælp af en bevilling fra Slots- og Kulturstyrelsen.
2014
Nordjyske Museer indsamler immateriel kulturarv om REGAN Vest, støttet af Slots- og Kulturstyrelsen.
2014
REGAN Vest-bunkeren samt maskinmesterboligen fredes.
2015
Business case for REGAN Vest, støttet af Vækstforum og Aalborgsamarbejdet.
2015
Redegørelse vedr. overdragelse og åbning for offentligheden af Regeringsanlæg Vest, udarbejdet af
Beredskabsstyrelsen, Naturstyrelsen, Slots- og Kulturstyrelsen, Rebild kommune og Nordjyske Museer.
2019
REGAN Vest samt udmatrikuleringer overdrages til Nordjyske Museer fra Forsvarsministeriet.
2017-2020
Anlægsbevillinger fra Folketinget og fonde svarende til ca. 75 mio. kr.
KUU, Alm.del - 2021-22 - Bilag 427: Meddelelse om den præsentation der blev vist ved Nordjyske Museers foretræde vedrørende Koldkrigsmuseet REGAN Vest onsdag den 22. juni 2022
Tak for foretrædet
Bestyrelsesformand Per Lyngby
Museumsdirektør Lars Nørbach
Tlf. 25197413 – [email protected]
