Transportudvalget 2020-21
TRU Alm.del Bilag 99
Offentligt
Banedanmarks Anlægsplan 2030
Opdatering december 2020
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Banedanmarks Anlægsplan 2030
Opdatering december 2020
Version 1.3
Økonomi & Planlægning
Telefon
Strategisk Planlægning
8234 0000
Carsten Niebuhrs Gade 43
1577 København V
[email protected]
banedanmark.dk
Journalnr.
2019-9877
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
2/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Banedanmarks Anlægsplan 2030
Indhold
1
Introduktion til Anlægsplanen
1.1
1.2
1.3
1.4
2
3
Ændringslog
Koordinering med Trafikplan
Generelle koordineringshensyn
Kort om udrulning af nyt signalsystem og elektrificering
Side
4
5
6
6
7
9
11
12
13
14
15
16
17
18
20
21
21
22
22
22
23
25
25
26
27
29
31
Anlægsplan 2030 - Overblik
Anlægsplan 2030
Vest for Lillebælt
3.1
3.2
3.3
3.4
Fredericia-Aarhus
Aarhus-Aalborg Lufthavn
Lindholm-Hjørring
Øvrige strækninger Jylland
4
Anlægsplan 2030
Øst for Lillebælt
4.1
4.2
4.3
4.4
4.5
4.6
4.7
4.8
4.9
Køge-Næstved & Ringsted-Nykøbing F
Roskilde-Kalundborg
København-Roskilde
Roskilde-Korsør
Nyborg-Odense
København-Køge-Ringsted
Ny bane over Vestfyn
Øvrige strækninger Sjælland og Fyn
S-banen
5
Projekter hvor der udestår endelig politisk beslutning
5.1
5.2
5.3
5.4
5.5
Nye baner
Hastighedsopgraderinger
Stationer
Øvrige projekter
Tidspunkt for eventuel politisk beslutning
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
3/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
1
Introduktion til Anlægsplanen
Banedanmarks Anlægsplan indeholder centrale infrastrukturprojekter, der udføres på
den danske jernbane til og med 2030. Alle projekter, der er politisk besluttet, og hvor
der er afsat finansiering på finansloven eller ved aktstykke, indgår i Anlægsplanen.
Endvidere fremgår planlagte, større spor- og kørestrømsfornyelser frem til og med
2025. Af kapitel 5 fremgår anlægsprojekter, der ikke er endeligt besluttet og planlagt,
samt en oversigt over, hvornår der skal træffes politisk beslutning, hvis de skal indgå i
den nuværende Anlægsplan.
Formålet med planen er at give et overblik over de centrale infrastrukturprojekter og
sikre en sammenhængende langtidsplanlægning ved at afsætte tid til at gennemføre
den enkelte anlægsaktivitet ud fra en teknisk og økonomisk optimal strategi på bag-
grund af politiske beslutninger, herunder aftale af 15. november 2017 om en ny stra-
tegi for udrulning af Signalprogrammet (jf. Aftale om en grøn transportpolitik).
Der er indgået aftale med leverandøren af det nye signalsystem i Østdanmark i april
2020, hvor leverandøren bekræfter, at den sydlige del af Early Deployment-stræknin-
gen, Køge-Næstved kan tages i brug til juni 2021, Mogenstrup-Nykøbing Falster til ul-
timo 2021 og København-Ringsted til ultimo 2022.
Der pågår genplanlægning af Signalprogrammets udrulningsplaner i såvel Øst- som
Vestdanmark. Der er fremdrift i forhandlingerne, og der er enighed om et revideret
plangrundlag for udrulningerne. Der udestår dog en kommerciel aftale med såvel leve-
randøren i Øst- som i Vestdanmark. Der forventes indgået en aftale med leverandøren
i Vest ultimo 2020/primo 2021, mens der tidligst forventes en aftale med leverandøren
i Østdanmark i løbet af første kvartal 2021. Den reviderede udrulningsplan betyder, at
visse strækninger kan blive fremrykket ift. Anlægsplanen afhængigt af materielsituati-
onen.
Idet Banedanmarks Anlægsplan er udarbejdet med hensyn til bl.a. materielsituation,
forventede større fornyelsesprojekter, intern planlægningshorisont, trafikale hensyn
samt markedskapacitet, er det vanskeligt at ændre på ét element i planen uden at
skulle gentænke planen på ny (domino-effekt). Banedanmark tilstræber at opdatere
anlægsplanen halvårligt.
I de kommende år er der et højt anlægs- og fornyelsesniveau på jernbanen. Bruttoli-
sten over undersøgte projekter i kapitel 5, og de eventuelle ibrugtagningstidspunkter
skal ses i lyset af dette. Bindingerne og tidsplanerne er således fastlagt ud fra det en-
kelte projekt og giver et indikativt ibrugtagningsår. Ved beslutning af flere projekter vil
Banedanmark således skulle samtænke projekterne med de allerede igangværende
projekter og vurdere det ud fra den samlede kapacitet i markedet, hensynet til Signal-
programmet samt den hensigtsmæssige udførelsesrækkefølge.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
4/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
1.1
Ændringslog
Banedanmark offentliggjorde juli 2020 en opdateret Anlægsplan frem til 2030, som af-
spejler udrulningsplanen for Signalprogrammet og leveringen af
DSB’s
Fremtidens Tog.
Denne Anlægsplan følger den faste halvårlige opdatering, hvor de væsentligste æn-
dringer siden juli 2020 er:
Selvom der er fuld gang i byggepladserne på Masnedø og Falster, kan Vejdi-
rektoratet som bygherre nu konstatere, at det ikke længere er realistisk at
leve op til den forventede åbning af den nye Storstrømsbro i 2022. Derfor ud-
skydes færdiggørelsen til 2023 for vejbanen og fra 2023 til 2024 for jernba-
nen.
Sporfornyelsen på Fredericia-Vejle fristrækning er udskudt fra 2021 til 2023.
Fornyelsen af Fredericia Station er udskudt fra 2021 til 2023
Ibrugtagningen af sikringsanlægget på Næstved Station er udskudt fra ultimo
2020 til første halvår 2021. Der køres med reduceret trafikomfang frem til sik-
ringsanlægget ibrugtages.
Sporfornyelsesprojektet på Roskilde-Ringsted udføres nu over to år i 2022-
2023 fremfor 2022.
Sporfornyelsen og hastighedsopgraderingen af Aalborg Station er flyttet fra
2022 til forventeligt 2024.
Sporfornyelsen og opgraderingen af Aarhus H er indarbejdet i anlægsplanen
med den nuværende anlægsperiode i 2025-2026.
Større sporfornyelsesprojekter med udførelse i 2024 og 2025 er indarbejdet. I
2024 udføres sporfornyelsesprojekter på Langå Station, strækningen Frederi-
cia-Padborg og på S-banen mellem Valby og Svanemøllen. I 2025 udføres
sporfornyelsesprojekter på strækningerne Skjern-Holstebro og Høje Taastrup-
Roskilde samt på S-banen mellem Svanemøllen og Hillerød.
Foruden ovenstående ændringer er der følgende opmærksomhedspunkter:
Der pågår overvejelser om overdækning af banegraven ved Aarhus H sammen
med ombygning af stationen. Såfremt det besluttes, vil der ske en koordine-
ring af projekterne på og omkring Aarhus H, som vil medføre justering af pro-
jekternes ibrugtagningstidspunkter inden for den overordnede tidsplan, hvor
DSB’s Fremtidens Tog skal
kunne køre til Aarhus ultimo 2026.
Banedanmark genovervejer, hvornår en test af kørestrømsanlægget på stræk-
ningen Køge-Næstved mest hensigtsmæssigt kan udføres inden strækningen
benyttes af eltog ifm. K23.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
5/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
1.2
Koordinering med Trafikplan
Banedanmarks Anlægsplan skal ses i sammenhæng med den gældende Trafikplan. An-
lægsplanen afspejler således Trafikplanen ved, at infrastrukturarbejderne i Anlægspla-
nen er tilpasset, så trafikmængden i den gældende Trafikplan kan afvikles som plan-
lagt.
I aftalen fra november 2017 (ny udrulningsstrategi) indgår, at det nye signalsystem
udrulles med færrest mulige forstyrrelser i trafikken ved at ibrugtage det nye signalsy-
stem i takt med indfasningen af nyt el-materiel. Af DSB's eksisterende materieflåde
forudsættes i denne udrulningsstrategi IC3 og ABs udstyret med nyt signaludstyr.
DSB, Banedanmark og Transport- og Boligministeriet har i fællesskab opstillet en kon-
kret trafikplan for, hvornår der er mulighed for at ibrugtage strækninger med nyt sig-
nalsystem, og i hvilket omfang passagererne berøres.
Trafikplanen viser, at strategien for udrulning af nyt signalsystem kan gennemføres
både anlægsmæssigt og trafikalt så der
med få afgrænsede undtagelsestilfælde -
sikres tilstrækkeligt med siddepladser gennem hele udrulningsperioden til alle passa-
gerer og med begrænsede omlægninger af betjeningen. Trafikplanen er nu suppleret
med ombygning af IR4 i lyset af, at udrustningen af IC3 forløber tilfredsstillende. Om-
bygningen af IR4 gør trafikafviklingen mere robust.
1.3
Generelle koordineringshensyn
Banedanmarks planlægning af infrastrukturprojekter i Anlægsplanen sker med bag-
grund i nogle overordnede principper og hensyn for koordinering af anlægsarbejderne.
Teknisk-økonomisk optimal planlægning
Anlægsarbejderne med fornyelses- og hastighedsopgradering, nyt signalsy-
stem og elektrificeringsprojekterne er planlagt dels ud fra strategien for udrul-
ning af Signalprogrammet, dels ud fra hensynet til den hensigtsmæssige ræk-
kefølge af projekterne ude på banenettet. F.eks. planlægges hastighedsopgra-
deringer udført samtidig med sporfornyelsesprojekter.
Endvidere er koordineringen af kommende større jernbaneaktiviteter sket ud
fra et hensyn til den samlede forventede markedskapacitet samt til et jævnt
forløb i udrulning af Signal- og Elektrificeringsprogrammet. Når en strækning
ad gangen færdiginstalleres, reduceres afbrydelser i arbejdsprocesserne, hvil-
ket er omkostningsreducerende for entreprenøren, og dermed for Banedan-
mark.
Forhold mellem nyt signalsystem og opsætning af kørestrøm
Den senere ibrugtagning af nyt signalsystem medvirker generelt til at forsinke
ibrugtagning af elektrificeringen i forhold til den oprindelige kontrakt, hvor den
sidste ibrugtagning var planlagt til 2026. Med henblik på at sikre en forholdsvis
jævn udrulningstakt for leverandøren af elektrificeringen har Banedanmark
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
6/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
identificeret en teknisk løsning, der kan sikre opsætning af kørestrømsanlæg-
get forud for ibrugtagning af nyt signalanlæg, uden påkrævet ibrugtagning af
elektrificeringen, da ibrugtagning af el-anlægget fortsat skal afvente Signalpro-
grammets udrulning.
Hastighedsopgraderinger
Anlægsplanen indikerer, hvilket år en given hastighedsopgradering kan udfø-
res, og ikke hvornår den ibrugtages. Nyt signalsystem er som udgangspunkt
en forudsætning for ibrugtagning af hastighedsopgradering, hvorfor ibrugtag-
ningen typisk først sker med ibrugtagning af det nye signalsystem.
1.4
Kort om udrulning af nyt signalsystem og elektrifice-
ring
I nærværende afsnit introduceres de væsentligste ændringer og tilhørende risici i ud-
rulningen af nyt signalsystem samt en model for en mere jævn udrulningstakt for elek-
trificering af den danske jernbane.
1.4.1 Udrulning af nyt signalsystem
Udrulningsplanen for nyt signalsystem følger den strategi, som forligskredsen bag Sig-
nalprogrammet bakkede op omkring med aftale af 15. november 2017. Dvs. at planen
fortsat er tilrettelagt med henblik på at udruste bl.a. hovedstrækninger i Jylland med
nyt signalsystem (ERTMS) forud for ibrugtagning af elektrificering, så immunisering
undgås.
I forhold til planen fra november 2017 er der foretaget yderligere justeringer med hen-
blik på at sikre en jævn udrulning af nyt signalsystem frem mod 2030. Planen er der-
udover tilpasset leverancen af DSB’s Fremtidens Tog og elektriske lokomotiver og for
at sikre IC4 forlænget adgang til værksteder og klargøringsfaciliteter i hhv. Aarhus og
Kastrup.
Derudover er der på visse strækninger begrænset fleksibilitet for Signalprogrammet
(særligt Øst- og Nordjylland, Roskilde-Kalundborg og Køge/Ringsted-Femern) pga. høj
koncentration af infrastrukturprojekter og samtidige arbejder, der skal koordineres
mellem bl.a. Signalprogrammet og Elektrificeringsprogrammet, såsom opsætning af
master og fundamenter. På øvrige strækninger er der større fleksibilitet for Signalpro-
grammet.
Signalprogrammet har i første halvår af 2020 været i intensive forhandlinger med le-
verandørerne om reviderede udrulningsplaner for hhv. Fjernbane Vest- og Fjernbane
Øst-projektet. Der er enighed om en rækkefølge og overordnet første planudkast for
de enkelte udrulninger på begge sider af Lillebælt. I april 2020 blev der indgået en af-
tale med leverandøren i Østdanmark, hvor leverandøren bekræfter, at den sydlige del
af Early Deployment-strækningen, Køge-Næstved, kan tages i brug til juni 2021, Mo-
genstrup-Nykøbing Falster til ultimo 2021 og København-Ringsted til ultimo 2022. Le-
verandøren har dog siden meldt om en forsinkelse af Køge-Næstved, som bryder med
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
7/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Anlægsplanens ramme. Forsinkelsen skyldes, at fremdriften med systemudviklingen
ikke er som forudsat, da COVID-19 betyder, at visse af leverandørens medarbejdere er
hjemsendt. Forsinkelsen forsøges nedbragt, og det er Banedanmarks forventning, at
den ikke får konsekvenser for ibrugtagning af den efterfølgende strækning, Mogen-
strup-Rødby. Situationen følges også i de månedlige statusrapporter for Signalpro-
grammet.
1.4.2 Elektrificering
Anlægsplanen 2030 bygger på forudsætningen om, at ibrugtagningen af nyt signalsy-
stem (ERTMS) som udgangspunkt er gennemført før ibrugtagning af kørestrøm, da de
nuværende sikringsanlæg
ikke kan ”tåle” den elektriske støj fra et kørestrømsanlæg.
Den ændrede udrulningsplan for nyt signalsystem har dog medført, at Banedanmark
installerer kørestrøm, selvom nyt signalsystem ikke er udrullet. Elektrificeringen kan
dog fortsat først ibrugtages efter ibrugtagning af nyt signalsystem, medmindre der im-
muniseres.
Formålet med denne model er at give leverandøren mulighed for en mere jævn pro-
duktionstakt og derigennem minimere risikoen for ekstra krav som følge af en markant
ændret udrulningsplan. Der pågår en genforhandling af kontrakten, inkl. udrulnings-
plan, med leverandøren. Der pågår detailplanlægning af elektrificeringen af stræknin-
gen Fredericia-Aarhus-Aalborg. Dette sker i tæt samarbejde med såvel Signalprogram-
met som øvrige arbejder på strækningen. Banedanmark har besluttet at ændre udrul-
ningen af elektrificeringen, så arbejderne først opstartes på strækningen Fredericia-
Aarhus af hensyn til robustheden i forhold til Fremtidens Tog.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Introduktion til Anlægsplanen
8/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
2
Anlægsplan 2030 - Overblik
Anlægsplanen 2030 præsenteres ud fra en geografisk inddeling i henholdsvis øst og
vest for Lillebælt. En samlet oversigt over baneprojekter samt ibrugtagningsår fremgår
af Figur 1, mens ibrugtagningsår for nyt signalsystem fremgår af Figur 2. Ibrugtag-
ningsåret er det kalenderår, hvor anlægget ibrugtages.

Figur 1 Kort over baneprojekter og ibrugtagningsår (ekskl. nyt signalsystem)
* Dobbeltspor og elektrificering er klar senest ved åbningen af Femern Bælt-forbindelsen, hvil-
ket på nuværende tidspunkt forventes at være medio 2029.
** Planlægning af projektet pågår. Forventet åbningsår 2028/2029.
*** På strækningen Roskilde-Holbæk anlægges Elektrificeringsprogrammet, så det er klar i 2022,
men det ibrugtages først med Signalprogrammet i 2024.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030 - Overblik
9/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Figur 2 afspejler dele af genplanlægningen af Signalprogrammet fra 2020 med stræk-
ningerne mellem Køge-(Næstved), Mogenstrup-Rødby samt ny bane København-Ring-
sted. Såfremt den positive udvikling i udrulningen af Signalprogrammet forsætter, vil
enkelte strækninger potentielt kunne ibrugtages tidligere afhængigt af materielsituati-
onen hos operatørerne.

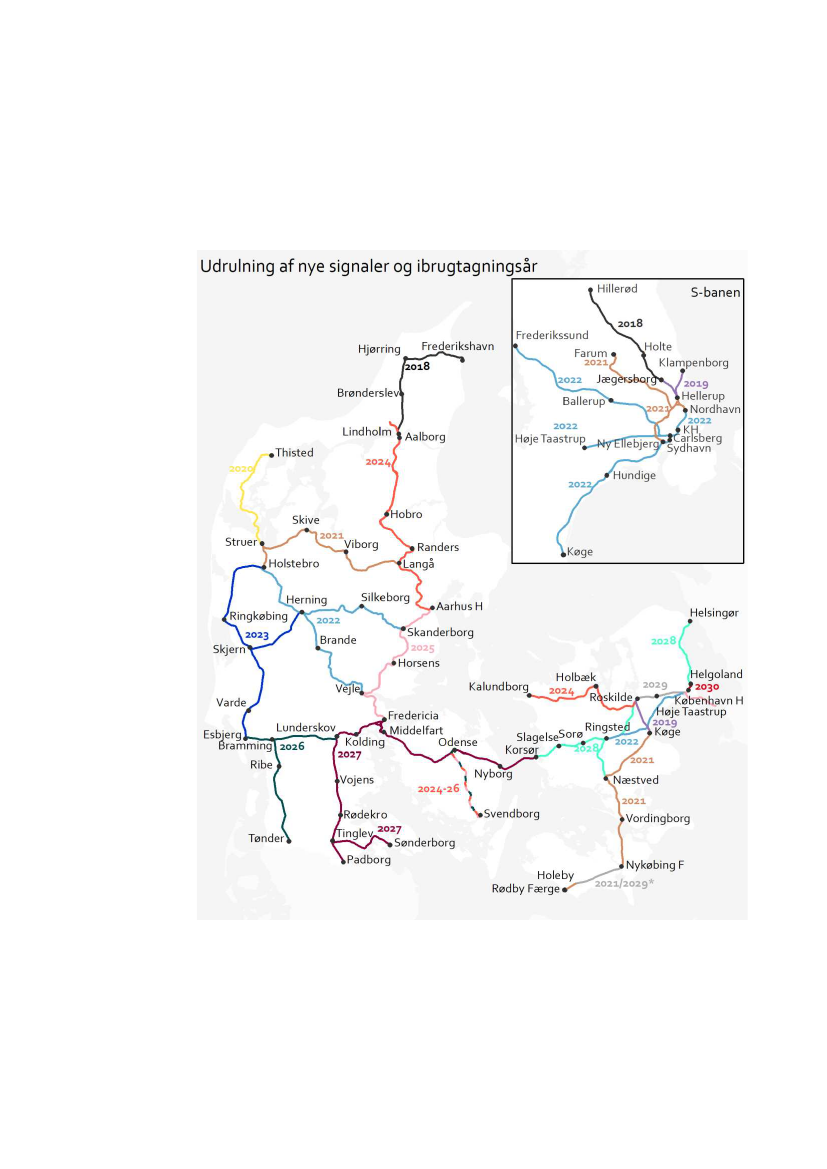

Figur 2 Kort over udrulningen af nyt signalsystem og ibrugtagningsår
* På strækningen mellem Nykøbing F og henholdsvis Holeby og Rødby Færge gælder
det, at den enkeltsporerede strækning ibrugtages samtidig med Nykøbing F Station,
mens den dobbeltsporede strækning ibrugtages ifm. åbningen af Femern forbindelsen.
Ny bane over Vestfyn er endnu ikke indarbejdet i Signalprogrammets plangrundlag og
fremgår derfor ikke af oversigtskortet.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030 - Overblik
10/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
3
Anlægsplan 2030 – Vest for Lillebælt
I nærværende kapitel præsenteres besluttede og finansierede projekter vest for Lille-
bælt.
Nedenfor vises ibrugtagningstidspunkterne for nyt signalsystem samt elektrificeringen i
Jylland. De grønne klodser indikerer det tidsrum, hvor Signalprogrammet forventes at
være fysisk tilstede på den enkelte strækning i større eller mindre omfang.
Elektrificeringen består af mange forskellige aktiviteter, hvor de orange klodser angi-
ver etablering af fundamenter, opsætning af master og køretråd. Udover disse aktivi-
teter udføres forberedende arbejder i form af sporsænkninger og brohævninger. Disse
aktiviteter koordineres som udgangspunkt med sporfornyelse og indgår derfor ikke i
figuren.
Ibrugtagningstidspunkterne for nyt signalsystem og elektrificering er angivet til enten
ultimo året (i forbindelse med det kommende års køreplan) eller medio året. Parente-
ser om stationsnavne angiver, hvorvidt stationen er omfattet af udrulningen. Hvis sta-
tionsnavnet er i parentes er stationen ikke omfattet.
Figur 3 Udrulning af nyt signalsystem og elektrificering i Vest
Nye signaler
Elektrificering
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Vest for Lillebælt
11/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Med udgangspunkt i ny strategi fra november 2017 er udrulningen af nyt signalsystem
på strækninger i Jylland tilpasset en jævn udrulningstakt samt afstemt med behovet
for tilstrækkeligt materiel udrustet med ny signalteknologi.
Banedanmarks genforhandling af udrulningsplanen med leverandøren peger på, at Ba-
nedanmark potentielt kan være tidligere i gang på strækningerne (Lunderskov)-Es-
bjerg og (Bramming)-Tønder. Der er indlagt mulighed for tidligere ibrugtagning af nyt
signalsystem i tilfælde af, at ombordudrustningsplanen afvikles hurtigere end forventet
og illustreret i figur 3. På baggrund heraf planlægges øvrige anlægsprojekter udført ef-
ter Signalprogrammet.

Figur 4: Aktiviteter Fredericia-Frederikshavn
Sporfornyelse og øvrige anlægsprojekter
Installation ERTMS
EL
Forbered.arb. EL
Samtidig ERTMS og EL
1) Sporfornyelse el 2) Sporfornyelse, forbered. arb. EL og hastighedsopgradering, 3) Dobbeltspor Lindholm
og Ny bane til Aalborg Lufthavn 3) Stilling station 4) Dobbeltspor Hjørring inkl. ERTMS
* Ifm. opgraderingen af Aarhus H pågår overvejelser om overdækning af banegraven. Såfremt det vedta-
ges, vil der ske en koordinering af projekterne på og omkring Aarhus H, som vil medføre justering af pro-
jekternes ibrugtagningstidspunkter. Signalprogrammet ventes ibrugtaget etapevis på Aarhus H.
3.1
Fredericia-Aarhus
3.1.1 Eksisterende signalanlæg
For at sikre IC4-togenes adgang til værksted i Aarhus frem til og med tredje kvartal
2025 er det nødvendigt at benytte det eksisterende sikringsanlæg, indtil Fremtidens
Tog kan erstatte IC4-togene.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Vest for Lillebælt
12/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
3.1.2 Nyt signalsystem
På strækningen Fredericia-(Aarhus) ibrugtages nyt signalsystem ultimo 2025, hvilket
er afstemt med nødvendigheden af at kunne køre IC4-tog til værksted i Aarhus frem til
og med tredje kvartal 2025. Den detaljerede planlægning af udrulningen på stræknin-
gen pågår i tæt samarbejde med Elektrificeringsprogrammet. Endvidere pågår overve-
jelser omkring, hvordan Aarhus H bedst ibrugtages med nyt signalsystem.
3.1.3 Elektrificering
Elektrificeringen mellem Fredericia og Aarhus ibrugtages ultimo 2026 (K27). Der pågår
detailplanlægning af elektrificeringen i Øst- og Nordjylland. Dette sker i tæt samar-
bejde med såvel Signalprogrammet som øvrige arbejder på strækningen. Banedan-
mark har besluttet at ændre udrulningen, så arbejderne først opstartes på stræknin-
gen Fredericia-Aarhus af hensyn til robustheden i forhold til Fremtidens Tog. Der kan
dog blive tale om samtidige arbejder på delstrækningerne Fredericia-Aarhus og Aar-
hus-Aalborg, ligesom detailplanlægningen af arbejderne på Aarhus H udestår.
Forberedende arbejder består af sporsænkninger og broarbejder for at skabe den nød-
vendige frihøjde til elektrificeringen. Disse arbejder er koordineret med de øvrige akti-
viteter på jernbanen og udføres i perioden 2020 til ultimo 2023.
De forberedende arbejder til elektrificering på Aarhus H fastlægges med igangværende
genplanlægning af aktiviteterne på Aarhus H.
3.1.4 Sporfornyelse
Som led i arbejdet med at forny og vedligeholde jernbanen gennemføres sporfornyelse
på fri strækning Fredericia-Vejle i 2023 forud for udrulning af nyt signalsystem. Spor-
fornyelsesprojektet koordineres med øvrige projekter på banen, herunder forbere-
dende arbejder til elektrificering.
På Aarhus H planlægges sporfornyelse og opgradering i perioden 2025-2026. Den
samlede planlægning sammen med Signalprogrammet og elektrificeringen pågår.
3.1.5 Ny station Stilling
Der anlægges en ny station ved Stilling med henblik på ibrugtagning i 2022.
3.2
Aarhus-Aalborg Lufthavn
3.2.1 Nyt signalsystem
Nyt signalsystem ibrugtages ultimo 2024. Anlægsmæssigt udrulles nyt signalsystem
dermed nordfra og ned mod Aarhus.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Vest for Lillebælt
13/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
3.2.2 Elektrificering
Elektrificeringen mellem Aarhus og Aalborg ibrugtages ultimo 2026 (K27). Forbere-
dende arbejder på Aalborg Station udføres sammen med planlagt sporfornyelse i 2022
i stedet for over to år i 2020-2021, som forventes at blive i 2024.
3.2.3 Sporfornyelse
Som led i arbejdet med at forny og vedligeholde jernbanen gennemføres sporfornyelse
på strækningen Aarhus-Langå i 2022 forud for udrulning af nyt signalsystem. Sporfor-
nyelsesprojektet koordineres med øvrige aktiviteter på banen og udføres sammen med
hastighedsopgradering og forberedende arbejder til elektrificering.
Sporfornyelse på Aalborg Station udføres sammen med hastighedsopgradering og for-
beredende arbejder, som forventes at blive i 2024.
Sporfornyelse på Langå Station udføres sammen med hastighedsopgradering og forbe-
redende arbejder til elektrificering i 2024.
Restarbejder fra Hobro-Aalborg sporfornyelsen udføres i 2024, hvor ni sporskifter ud-
skiftes. Arbejderne udføres således samtidigt med udrulningen af nyt signalsystem.
3.2.4 Hastighedsopgradering
Strækningen mellem Aarhus og Langå hastighedsopgraderes sammen med sporforny-
else og forberedende arbejder til elektrificering med henblik på ibrugtagning ultimo
2022 (K23). På Aarhus H gennemføres hastighedsopgraderingen sammen med forven-
tet sporfornyelse og forberedende arbejder til elektrificering med henblik på ibrugtag-
ning sammen med nyt signalsystem ultimo 2025 (K26). På Langå Station gennemføres
hastighedsopgraderingen sammen med sporfornyelse og forberedende arbejder til
elektrificering med henblik på ibrugtagning sammen med nyt signalsystem ultimo
2024 (K25).
På Aalborg Station gennemføres hastighedsopgraderingen sammen med sporfornyelse
og forberedende arbejder til elektrificering. Hastighedsopgraderingen på Hobro-Aal-
borg inkl. Aalborg Station ibrugtages sammen med nyt signalsystem ultimo 2024
(K25).
3.3
Lindholm-Hjørring
3.3.1 Kapacitetsudvidelse
Projektet omfatter et dobbeltspor nord for Lindholm Station, hvor den nye bane til Aal-
borg Lufthavn afgrener ud mod lufthavnen samt et dobbeltspor syd for Hjørring Sta-
tion. Kapacitetsudvidelserne sigter på at opnå den nødvendige robusthed og punktlig-
hed i trafikafviklingen. Dobbeltsporet Lindholm åbnede i konventionel sikringsteknologi
i 2020 parallelt med etablering af Ny bane til Aalborg Lufthavn og med senere udrul-
ning af det nye signalsystem. Dobbeltsporet ved Hjørring er planlagt udført i 2024.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Vest for Lillebælt
14/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
3.4
Øvrige strækninger Jylland

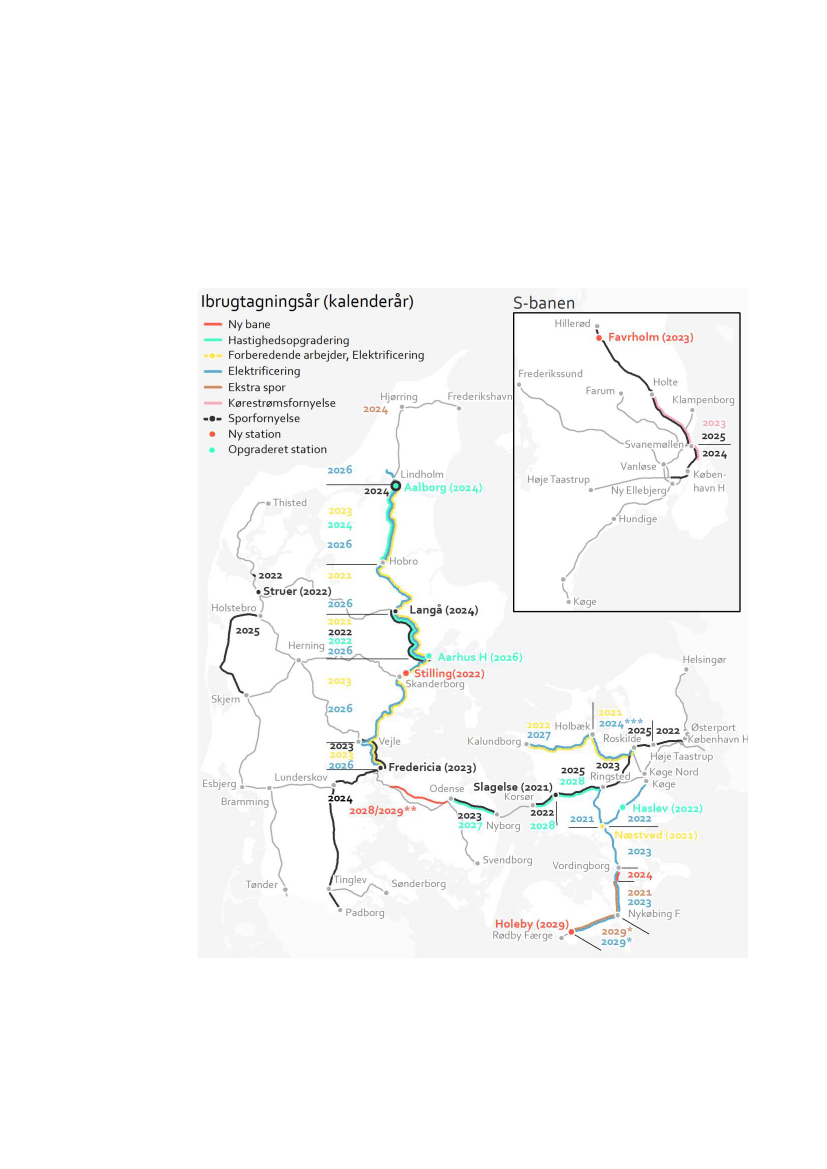

Figur 5 Aktiviteter øvrige strækninger vest for Lillebælt
Sporfornyelse og øvrige anlægsprojekter
1) Sporfornyelse
Installation ERTMS
* Oddersundsbroen, ** Struer station, ***Fredericia station
3.4.1 Nyt signalsystem
Installation af nyt signalsystem følger strategien fra november 2017 med første ibrug-
tagning i Nordvestjylland og med efterfølgende implementering af nyt signalsystem i
henholdsvis Midt, Vest og Sønderjylland. Når nyt signalsystem er udrullet på stræknin-

gen (Esbjerg)-(Holstebro) og Herning-Skjern, udrulles nyt signalsystem på stræknin-
gen Aarhus-Aalborg og efterfølgende Fredericia-Aarhus, inden nyt signalsystem ibrug-
tages på strækningerne i Syd- og Sønderjylland fra ultimo 2026 og frem.
3.4.2 Sporfornyelse
I 2022 planlægges sporfornyelse på Oddesundsbroen og på Struer Station.
Mellem Fredericia og Padborg udføres sporfornyelse i 2024. Banedanmark planlægger
ligeledes sporfornyelsesprojekt mellem Skjern og Holstebro med udførsel i 2025.
Sporfornyelsen af Fredericia Station er udskudt fra 2021 til 2023.
3.4.3 Moderniseringsprojekt kørestrøm
Transformerstationen i Fredericia opgraderes med henblik på at skaffe tilstrækkelig
strømkapacitet til de mange nye el-tog.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Vest for Lillebælt
15/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
4
Anlægsplan 2030 – Øst for Lillebælt
I nærværende kapitel præsenteres besluttede og finansierede projekter øst for Lille-
bælt.
Nedenfor vises ibrugtagningstidspunkterne for nyt signalsystem samt elektrificeringen
øst for Lillebælt. De grønne klodser indikerer det tidsrum, hvor Signalprogrammet er
forventet at være fysisk tilstede på den enkelte strækning i større eller mindre om-
fang.
Elektrificeringen består af mange forskellige aktiviteter, hvor de orange klodser angi-
ver etablering af fundamenter, opsætning af master samt opsætning af køretråd. Ud-
over disse aktiviteter udføres forberedende arbejder i form af sporsænkninger og bro-
arbejder. Disse aktiviteter koordineres som udgangspunkt med sporfornyelse og indgår
derfor ikke i figuren.
Ibrugtagningstidspunkterne for nyt signalsystem og elektrificering er angivet til enten
ultimo året (i forbindelse med det kommende års køreplan) eller medio året.
Figur 6 Udrulning af nyt signalsystem og elektrificering i Øst
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
16/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Nye signaler
Elektrificering
Det bemærkes, at udrulningen af el på strækningen Roskilde-Holbæk sker frem mod 2022, men ibrugta-
ges først i 2024
4.1
Køge-Næstved & Ringsted-Nykøbing F

Figur 7 Aktiviteter Køge-Næstved & Ringsted-Nykøbing
1)Dobbeltspor 2) Anlæggelse af Storstrømsbroen. Forventes åbnet for tog i 2024 3) Perronforlængelse på
Haslev Station.
4.1.1 Nyt signalsystem
Mellem Køge og Næstved ibrugtages nyt signalsystem medio 2021. Leverandøren har
meldt om en forsinkelse ud over Anlægsplanen, som Banedanmark dog forventer ned-
bragt. Situationen følges også i de månedlige statusrapporter for Signalprogrammet.
På strækningen mellem Ringsted og Næstved koordineres installation og ibrugtagning
af nyt signalsystem med installationen mellem Roskilde og Ringsted, således at det
nye signalsystem kan ibrugtages senest ultimo 2028. På denne strækning er imple-
menteringen af nyt signalsystem ikke en forudsætning for ibrugtagning af elektrifice-
ringen, idet anlægsarbejderne ifm. opgraderingen mellem Ringsted og Næstved an-
lægger et traditionelt signalanlæg, som allerede er immuniseret, hvilket betyder, at
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
17/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
det nye kørestrømsanlæg kan ibrugtages uden yderligere immunisering. På stræknin-
gen mellem Næstved og Nykøbing F, med undtagelse af Storstrømsbroen, ventes det
nye signalsystem ibrugtaget ultimo 2021. For ny storstrømsbro ibrugtages signalsyste-
met når broen er anlagt.
4.1.2 Elektrificering
På strækningen Køge-Næstved er elektrificeringsarbejderne gennemført. Elektrificering
ibrugtages dog først efter nyt signalsystem medio 2021.
På strækningen mellem Ringsted og Næstved ibrugtages elektrificering ultimo 2021.
Når spærringen mellem Ringsted og Næstved ophører fjerde kvartal 2020, kan reste-
rende arbejder samt test af nyt signalsystem og elektrificering gennemføres på Køge-
Næstved strækningen.
På strækningen Næstved-Nykøbing F. kan elektrisk materiel ibrugtages, når den nye
storstrømsbro er elektrificeret, forventeligt i 2024.
Elektrificering mellem Nykøbing Falster og syd for Holeby bliver koordineret med den
forudgående anlæggelse af dobbeltspor jf. nedenfor.
4.1.3 Perronforlængelse på Haslev Station
I 2022 etableres perronforlængelse på Haslev Station, der skal gøre muligt for togene
at krydse på stationen.
4.1.4 Elværksted i Næstved
Tilslutningssporet til elværksted i Næstved ventes færdiggjort i 2021 og selve værkste-
det ventes DSB at ibrugtage i 2025.
4.1.5 Ringsted-Femern Banen
Dobbeltsporet mellem Orehoved og Nykøbing forventes at åbne i 2021.
Som en del af Ringsted Femern-projektet indgår endvidere etablering af dobbeltspor
fra Nykøbing Falster til Holeby. Anlægsarbejdet igangsættes, så banestrækningen er
klar senest ved åbningen af Femern Bælt-forbindelsen, hvilket på nuværende tidspunkt
forventes at være i medio 2029.
4.2
Roskilde-Kalundborg
Strækningen Roskilde-Kalundborg er genplanlagt iht. den politiske aftale fra maj 2020,
hvor det blev besluttet ikke at immunisere strækningen Roskilde-Holbæk. Det betyder,
at kørestrømsanlægget planlægges ibrugtaget ult. 2024. Selve anlægget påregnes
færdig i 2022.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
18/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
For strækningen mellem Holbæk og Kalundborg afventer elektrificeringen, at stræknin-
gen får nyt signalsystem.
Nyt signalsystem planlægges ibrugtaget mellem Roskilde og Kalundborg ultimo 2024.

Figur 8: Aktiviteter Roskilde-Kalundborg
Sporforn else og ø rige anlæg proje ter
Installation ERTMS
EL
Forbered.arb. EL
4.2.1 Nyt signalsystem
Med de gældende opdaterede planer udrulles nyt signalsystem fra start 2021 til ultimo
2024. Signalprogrammet kan dermed installere fysiske objekter samtidig med udrul-
ningen af el i 2022 og herefter frem til 2024, hvor signalsystemet ibrugtages.
4.2.2 Elektrificering
Strækningen Roskilde-Holbæk elektrificeres frem mod 2022 og ibrugtages efter udrul-
ningen af Signalprogrammet i 2024.
Mellem Holbæk og Kalundborg er elektrificeringen planlagt til ultimo 2027 for at sikre
en jævn udrulningstakt.
De forberedende arbejder til elektrificering i form af sporsænkninger på strækningen
Roskilde-Holbæk sker i 2021. På delstrækningen Holbæk-Kalundborg er de forbere-
dende arbejder i form af sporsænkninger planlagt i 2022. Broarbejder og øvrigt forbe-
redende arbejder udføres i perioden 2022-2026.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
19/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Foruden sporsænkninger er der planlagt broarbejder for at skabe den nødvendige fri-
højde til elektrificeringen. Disse arbejder udføres parallelt og er koordineret med de
øvrige aktiviteter på jernbanen.
Figur 9: Aktiviteter Hovedstrækningen Sjælland og Fyn
Sporfornyelse og øvrige anlægsprojekter
Installation ERTMS
1) Sporfornyelse 2) Sporfornyelse og hastighedsopgradering
For København-Køge-Ringsted og Ny bane over Vestfyn se afsnit 4.6 og 4.7.
4.3
København-Roskilde
4.3.1 Nyt signalsystem
Af hensyn til jævn udrulning ibrugtages nyt signalsystem ultimo 2029 på strækningen
København-Roskilde og medio 2030 på København H.
4.3.2 Sporfornyelse
Der gennemføres sporfornyelse på strækningen København H-Høje Taastrup i 2021-
2022. Det skyldes hensynet til at få udført sporfornyelsen forud for ibrugtagnignen af
nyt signalsystem på Ny bane København-Ringsted, hvor ikke ombordudrustede tog
derfor vil skulle køre over Roskilde. Arbejderne koordineres med tilslutning til el-værk-
sted i København.
Banedanmark planlægger sporfornyelse mellem Høje Taastrup og Roskilde med udfør-
sel i 2025.
4.3.3 Tilslutning til el-værksted i København
I forbindelse med indsættelse af
DSB’s
Fremtidens Tog skal værksteder til elektrisk
materiel opføres. Banedanmark og DSB er i dialog herom. Etableringen af tilslutningen
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
20/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
omkring Godsbanegården i København søges koordineret med sporfornyelsesprojektet
København-Høje Taastrup af hensyn til synergieffekter. Banedanmarks tilslutningsspor
til værkstedet er klar i 2022, og DSB ventes at ibrugtage det nye værksted i 2025.
4.4
Roskilde-Korsør
4.4.1 Nyt signalsystem
Af hensyn til jævn udrulning ibrugtages nyt signalsystem ultimo 2028 på strækningen
Roskilde-Korsør. For at undgå overgang mellem nyt og gammelt sikringsanlæg i Ring-
sted koordineres udrulningen af nyt signalsystem med strækningerne Ringsted-(Næst-
ved), (København)-Roskilde og København H.
4.4.2 Sporfornyelse
Som led i arbejdet med at forny og vedligeholde jernbanen gennemføres sporfornyelse
på Slagelse Station i 2021.
Endvidere gennemføres sporfornyelse mellem Slagelse-Korsør i 2022 samt Roskilde-
Ringsted i 2022 og 2023. Arbejderne Roskilde-Ringsted sker inden ny bane Køben-
havn-Ringsted ibrugtages med nyt signalsystem. Dermed kan gods- og passagertrafik-
ken afvikles via ny bane, mens fornyelsesarbejderne pågår uden krav om ombordud-
rustning af materiel med ny signalteknologi. Slagelse-Korsør er planlagt til 2022 fordi
der på strækningen mellem Ringsted og Padborg kun planlægges, så der maksimalt er
et projekt ad gangen af hensyn til godstrafikken, hvor anden vej ikke er muligt under
anlæg. Sporfornyelse mellem Ringsted-Slagelse gennemføres over to år i 2024-2025.
Sporfornyelsesarbejderne gennemføres sammen med hastighedsopgradering af stræk-
ningen Ringsted-Korsør og forud for udrulning af nyt signalsystem.
4.4.3 Hastighedsopgradering
Hastighedsopgraderingen op til 200 km/t mellem Ringsted og Korsør udføres sammen
med planlagt sporfornyelse forud for installation af nyt signalsystem. Hastighedsopgra-
deringen kan først ibrugtages med det nye signalsystem ultimo 2028.
4.5
Nyborg-Odense
4.5.1 Nyt signalsystem
Af hensyn til jævn udrulning ibrugtages nyt signalsystem ultimo 2027 på strækningen
Korsør-Lillebælt.
4.5.2 Sporfornyelse
Som led i arbejdet med at forny og vedligeholde jernbanen gennemføres sporfornyelse
på strækningen mellem Nyborg-Odense i 2023. Arbejderne gennemføres sammen med
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
21/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
hastighedsopgradering. Af hensyn til afvikling af togtrafikken planlægges der ikke an-
dre større fornyelsesprojekter på hovedstrækningen fra Ringsted og henover Fyn i
2023.
4.5.3 Hastighedsopgradering
Hastighedsopgraderingen på op til 200 km/t mellem Nyborg og Odense udføres sam-
men med planlagt sporfornyelse forud for installation af nyt signalsystem. Hastigheds-
opgraderingen kan dog først ibrugtages med det nye signalsystem ultimo 2027.
4.5.4 Moderniseringsprojekt kørestrøm
Transformerstationerne i Roskilde, Slagelse og Marslev opgraderes, og der etableres
en ny transformerstation i København ved H.C. Ørstedværket med henblik på at skaffe
tilstrækkelig strømkapacitet til de mange nye el-tog.
Der etableres endvidere en fordelingsstation på Vestfyn ved Gelsted, som skal forsyne
den eksisterende samt kommende elektrificerede jernbane over Vestfyn og bl.a. afla-
ste øvrige fordelingsstationer. Fordelingsstationen vil endvidere kunne opretholde for-
syningen til den elektriske togdrift, hvis fordelingsstationerne i Fredericia og Marslev
tages midlertidigt ud af drift i forbindelse med modernisering.
4.6
København-Køge-Ringsted
Den nye bane København-Ringsted åbnede maj 2019 med eksisterende signaltekno-
logi, som aftalt i strategi fra november 2017. Ombygning af Ringsted Station med løs-
ningen ”reduceret hastighed” som besluttet i april 2018, er afsluttet i oktober 2020.
Der udestår de sidste sikringstekniske ændringer på Vigerslev Station i forbindelse
med niveaufri udfletning ved Ny Ellebjerg. Disse ibrugtages i 2021. Den nye signaltek-
nologi ibrugtages på strækningen ultimo 2022 (K23).
4.7
Ny bane over Vestfyn
Anlægslov om etablering af Ny bane over Vestfyn er vedtaget, og der er afsat finansie-
ring fra 2023 på finansloven for 2020. Projektet er forankret hos Vejdirektoratet. Der
er afholdt en række indledende møder mellem Vejdirektoratet og Banedanmark vedrø-
rende samarbejdsaftale, tidsplan og organisering af projektet. Den nærmere afklaring
af tidsplan i forhold til bl.a. udrulning af signalsystem og elektrificering af den nye
bane parallelt med de øvrige udrulninger i landet skal fastlægges.
4.8
Øvrige strækninger Sjælland og Fyn
Udrulningsstrategien fra november 2017 foreslog at ibrugtage nyt signalsystem på
strækningen (København H)-(Peberholm) ultimo 2023. Af hensyn til tilstrækkelig om-
bygget materiel anbefaler Trafikplanen, at denne strækning først ibrugtages med nyt
signalsystem ved årsskiftet 2025/2026.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
22/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Strækningen Helgoland-Helsingør (Kystbanen) følger 2017-strategien og er blot præci-
seret ift. en jævn udrulningstakt.
Figur 10: Aktiviteter øvrige strækninger øst for Storebælt
Udrulningen af nyt signalsystem på strækningen Odense-Svendborg er forsinket i for-
hold til planlagt ibrugtagning medio 2021. Nyt ibrugtagningstidspunkt for Svendborg-
banen forventes at være i perioden 2024-2026.
4.9
S-banen
I perioden til og med 2022 udrulles nyt signalsystem på S-banen. Udrulningen skal ske
i koordination med Banedanmarks forventede anlægs- og fornyelsesprojekter.
Figur 11 Aktiviteter S-banen
Sporfornyelse og øvrige anlægsprojekter
1)Sporfornyelse 2) Favrholm station
Installation CBTC
Kørestrømsfornyelse
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
23/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
4.9.1 Nyt signalsystem
Nyt signalsystem på S-banen installeres til og med 2022. En række restarbejder uden
betydning for ibrugtagningen af det nye signalsystem gennemføres i 2023. Planen for
ibrugtagning ser ud som følger:
Farum-Nordhavn, Hellerup-Nordhavn samt Ringbanen første halvår 2021
Nordhavn-Carlsberg/Sydhavn første halvår 2022
Sydhavn-Køge, Carlsberg-Frederikssund/Høje Taastrup anden halvår 2022
4.9.2 Kørestrømsfornyelse Svanemøllen-Hillerød
I 2022 til 2023 planlægges fornyelse af køreledningsanlæg på delstrækningen (Øster-
port)-Holte.
4.9.3
Sporfornyelse
På strækningen mellem Valby og Svanemøllen udfører Banedanmark sporfornyelse i
2024. Endvidere planlægger Banedanmark sporfornyelse i 2025 på Hillerød Station og
mellem Svanemøllen og Hillerød.
4.9.4 Ny station Favrholm
Der anlægges en ny S-togsstation ved Favrholm, som bl.a. skal betjene det kom-
mende regionshospital. Stationen anlægges i 2022 og ibrugtages med nyt signalsy-
stem i 2023.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Anlægsplan 2030
Øst for Lillebælt
24/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5
Projekter hvor der udestår endelig politisk
beslutning
For de ikke-besluttede projekter er der angivet det tidligst mulige ibrugtagningstids-
punkt, og heraf hvornår beslutningen i givet fald senest skal være truffet, , såfremt
projektet skal kunne indeholdes i nærværende Anlægsplan. Hvis disse projekter bliver
politisk besluttet og planlagt på et senere tidspunkt, medfører det et behov for en ju-
steret Anlægsplan.
Det skal generelt bemærkes, at der i de kommende år er et højt anlægs- og fornyel-
sesniveau på jernbanen. Bruttolisten over undersøgte projekter og de eventuelle
ibrugtagningstidspunkter skal ses i lyset af dette. Bindingerne og tidsplanerne er såle-
des fastlagt ud fra det enkelte projekt og giver et indikativt ibrugtagningsår. Ved be-
slutning af flere projekter vil Banedanmark således skulle samtænke projekterne med
de allerede igangværende projekter og vurdere det ud fra den samlede kapacitet i
markedet, hensynet til Signalprogrammet samt den hensigtsmæssige udførelsesræk-
kefølge.
5.1
Nye baner
5.1.1 Ny bane til Billund Lufthavn
Projektet indeholder en ny bane til Billund Lufthavn. Projektet er i 2018 undersøgt på
VVM-niveau, og ved en politisk beslutning senest den 31. december 2023 vil den nye
bane kunne ibrugtages ultimo 2029 (K30). Med en senere beslutning vil ibrugtagelses-
tidspunktet blive rykket tilsvarende.
5.1.2 Ny bane Hovedgård-Hasselager
Den nye bane Hovedgård-Hasselager er undersøgt på VVM-niveau i 2019. Projektet er
en del af forudsætningerne for indfrielsen af en rejsetid på én time på strækningen
Odense-Aarhus. Hvis projektet skal kunne indeholdes i Banedanmarks nuværende An-
lægsplan, kræves det, at der træffes beslutning om at anlægge projektet senest den
31. december 2022. I så fald vil projektet kunne ibrugtages ultimo 2030 (K31). Med
en senere beslutning vil ibrugtagelsestidspunktet blive rykket tilsvarende.
5.1.3 Ny bane på tværs af Vejle Fjord
Projektet indeholder et nyt broanlæg over eller tunnel under Vejle Fjord. Projektet er
undersøgt på VVM-niveau i 2016 og er en del af forudsætningerne for indfrielsen af en
rejsetid på én time på strækningen Odense-Aarhus. Banen indeholder 3,0-3,5 km bane
på bro/tunnel og 6 km i terræn afhængigt af valgte linjeføring. Den nærmere tidsplan
vil afklares ifm. en eventuel politisk beslutning, hvis projektet skal indeholdes i den
nuværende Anlægsplan, kræves politisk beslutning senest 31. december 2021. Ibrug-
tagningstidspunktet kan tidligst være i 2030 (K31).
VVM-undersøgelsen er udført af Vejdirektoratet.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
25/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5.1.4 Ny bane Aarhus-Silkeborg
En ny bane mellem Aarhus og Silkeborg er forundersøgt i 2016. Banen er både forun-
dersøgt som hhv. enkelt- og dobbeltsporet løsning. Projektet afventer politisk stilling-
tagen og VVM-undersøgelse. En endelig tidsplan vil kunne udarbejdes efterfølgende.
5.2
Hastighedsopgraderinger
5.2.1 Hastighedsopgradering Fredericia-Aarhus
Hastighedsopgraderingen af strækningen Fredericia-Aarhus er undersøgt på VVM-ni-
veau i 2017. Projektet vil muliggøre en hastighed på op til 200 km/t og er en del af
forudsætningerne for indfrielsen af en rejsetid på én time på strækningen Odense-Aar-
hus. Af hensyn til installation af nyt signalsystem og elektrificering vil hastighedsop-
graderingen tidligst kunne udføres og ibrugtages i 2029 for delstrækningen Fredericia-
Vejle og i 2030 for delstrækningen Vejle-Aarhus. Hvis opgraderingen skal ibrugtages i
hhv. 2029 og 2030, skal der senest træffes beslutning den 31. december 2024.
5.2.2 Hastighedsopgradering Langå-Hobro
Hastighedsopgraderingen er i lighed med strækningen Fredericia-Aarhus undersøgt på
VVM-niveau i 2017. Opgraderingen er en del af muliggørelsen af en rejsetid på én time
på strækningen Aarhus-Aalborg. Af hensyn til installation af nyt signalsystem og elek-
trificering vil hastighedsopgraderingen tidligst kunne udføres og ibrugtages i 2028.
Hvis opgraderingen skal ibrugtages i 2028, skal der træffes beslutning herom senest
den 31. december 2023.
5.2.3 Hastighedsopgradering af regionalbaner
Projektet omfatter optimering af eksisterende infrastruktur med henblik på at kunne
øge hastigheden på udvalgte regionale strækninger. Det er en forudsætning, at pro-
jekterne udføres på fornyede strækninger. Udarbejdelse af beslutningsgrundlag pågår
og forventes færdiggjort ultimo 2020.
5.2.4 Hastighedsopgradering på S-banen
Projektet omfatter forbedring af knaster på S-banen med henblik på at øge hastighe-
den op til 120 km/t. Projektet er undersøgt på VVM-niveau i 2017.
’Knaster’ er spor-
stykker med lokale hastighedsnedsættelser bl.a. på grund af sporforhold, for snævre
kurver, utilstrækkelige sikkerhedsafstande mv. og kan besluttes og igangsættes uaf-
hængigt af hinanden. Knastforbedringerne kan med fordel kombineres med spor- og
kørestrømsfornyelse. Strækningen Svanemøllen-Hillerød er foreløbigt planlagt udført
som det første potentielle knastforbedringsprojekt i 2025 for at kombinere opgraderin-
gen med et muligt kommende sporfornyelsesprojekt.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
26/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5.3
Stationer
5.3.1 Udbygning af Glostrup Station som en del af Ring Syd
Projektet er en del af Ring Syd-projektet, der består i at gennemføre en række an-
lægsarbejder, der muliggør udvidelse og omlægning af togbetjening. Projektet er un-
dersøgt på VVM-niveau med to løsninger hhv. to og fire perronspor i 2017.
Hvis projektet skal kunne indeholdes i Banedanmarks nuværende Anlægsplan kræves
det, at der træffes beslutning om at anlægge projektet senest 31. december 2025. I så
fald vil projektet kunne ibrugtages ultimo 2030. Banedanmark er ved at undersøge
muligheden for en fremrykning af projektet, hvilket vil kræve en tidligere politisk be-
slutning.
5.3.2 Udvidelse af Københavns Lufthavn Station som en del af Ring
Syd
Københavns Lufthavn Station er ligesom Glostrup Station en del af Ring Syd-projektet.
Projektet er under forberedelse i regi af Sund & Bælt.
5.3.3 Udvidelse af Ørestad Station som en del af Ring Syd
Ørestad Station er undersøgt på VVM-niveau i 2017 og er en del af Ring Syd-projektet.
En samlet tidsplan for Ørestad Station vil kunne fastlægges kort efter politisk stillingta-
gen. Såfremt der træffes politisk beslutning senest 2022, vil anlægget kunne tages i
brug senest 2030 (K31).
5.3.4 Overhalingsspor til godstog ved Kalvebod som en del af Ring
Syd
Overhalingsspor til godstog ved Kalvebod er en del af Ring Syd-projektet. Sporet er
undersøgt på NAB fase 1 niveau i 2017. En samlet tidsplan for overhalingsporet vil
kunne fastlægges kort efter politisk stillingtagen. Såfremt der træffes politisk beslut-
ning senest 2022, vil anlægget kunne tages i brug senest 2030 (K31).
5.3.5 Perronforlængelser Horsens Station
Projektet omfatter perronforlængelser på Horsens Station til brug for
DSB’s
Fremtidens
Tog. Der pågår for øjeblikket en VVM-undersøgelse af projektet.
Hvis projektet skal kunne indeholdes i Banedanmarks nuværende Anlægsplan kræves
det, at der træffes beslutning om at anlægge projektet senest den 31. december 2024.
I så fald vil projektet kunne ibrugtages ultimo 2028.
5.3.7 Aarhus H
Projektet er et koordineringsprojekt og omfatter både besluttede projekter på Aarhus
H, herunder elektrificering og nyt signalsystem og ikke finansierede projekter i form af
kapacitetsudvidelse, længere perroner og et nyt perronspor 8.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
27/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Et konsortium bestående af Aarhus Kommune, DSB Ejendomme, PensionDanmark og
M.T. Højgaard ønsker at overdække banegraven ved Aarhus H til byudvikling mellem
Frederiks Allé og Bruuns Bro. Banedanmark har derfor undersøgt mulige scenarier for,
hvordan alle baneprojekterne ved Aarhus H kan udføres samtidig med, at banegraven
overdækkes. Dette arbejde har resulteret i et forslag til en ny anlægsproces kaldet
Overdækningsscenarie 3B, der også er fordelagtig selvom overdækningsprojektet ikke
bliver realiseret. Forligskredsene bag aftale om En grøn transportpolitik og Togfonden
DK har givet mandat til at Banedanmark udarbejder et fuldt beslutningsgrundlag for
Overdækningsscenarie 3B. Det fulde beslutningsgrundlag forventes færdiggjort ultimo
2020.
De tre ikke finansierede projekter om forlængelse af perroner, øget kapacitet og per-
ronspor 8 vurderes at kunne udføres sammen med de øvrige anlægsarbejder i perio-
den 2021 til 2026/27, hvorved Aarhus H er klar til ibrugtagningen af Fremtidens Tog.
Anlægsarbejderne med længere perroner, spor 8 og øget kapacitet vil blive udført in-
den udrulningen af Signalprogrammet og elektrificeringen.
5.3.8 Øresundsperroner på Ny Ellebjerg Station
Projektet omfatter etablering af Øresundsperroner på Ny Ellebjerg Station. Åbningen af
perronerne bør koordineres med hensyn til åbning af Sydhavnsmetroen, der forventes
åbnet i 2024, og vil kræve beslutning primo 2021.
Der er afsat finansiering til projektet i form af reservation på finansloven. Banedan-
mark er ved at foretage en VVM-undersøgelse af projektet med afslutning ultimo 2020.
5.3.9 Flytning af Herlev Station
Projektet omfatter opgradering af Herlev Station på S-banen med henblik på at for-
bedre skiftemuligheden mellem letbanen og S-tog. Projektet er undersøgt på VVM-ni-
veau i 2017.
5.3.10 Ombygning af Hillerød Station
Projektet omfatter ombygning af Hillerød Station med henblik på at forbedre den kol-
lektive trafikbetjening af det kommende regionshospital syd for Hillerød. Banedanmark
undersøger projektet på VVM-niveau og det forventes færdigt medio 2021. Tidligste
ibrugtagningsår vil være 2026 (K27) grundet koordination med sporfornyelsesprojek-
tet på Svanemøllen-Hillerød.
5.3.11 Ombygning af Nordhavn Station
Projektet indeholder en ombygning af Nordhavn Station med henblik på at sikre gode
skiftemuligheder ifm. Nordhavnsmetroen. Projektet er undersøgt på forundersøgelses-
niveau i 2014, og efterfølgende politisk besluttet. I forbindelse med licitationen for pro-
jektet, viste det sig at de indkommende priser var væsentlig højere end projektets an-
lægsoverslag, hvorfor projektet blev sat i bero.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
28/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5.3.12 Kapacitetsudvidelse og hastighedsopgradering ved Ringsted
Banedanmark undersøger i øjeblikket forskellige løsninger på screenings- og NAB-fase
1-niveau, der skal tilvejebringe yderligere kapacitet omkring Ringsted, da behovet al-
lerede er stort og forventes at stige yderligere frem mod åbningen af Femern-Bæltfor-
bindelsen. Projektet er en del af forudsætningerne for indfrielsen af en rejsetid på én
time på strækningen København-Odense.
5.3.13 Laurbjerg Station
Banedanmark offentliggjorde november 2018 et beslutningsgrundlag for etablering af
en station i Laurbjerg. Projektet er ikke besluttet, men vil kunne etableres umiddelbart
efter udrulning af Signalprogrammet i Vestdanmark. Det vil sige efter 2027. Med en
politisk beslutning primo 2021 vil det kunne undersøges, hvorvidt stationen kan etab-
leres sammen med Aarhus-Langå opgraderingsprojektet i 2022.
5.4
Øvrige projekter
5.4.1 Tilslutning til værksted i Brabrand
DSB’s
Fremtidens Tog fordrer etablering af et nyt værksted til DSB’s el-materiel i Bra-
brand. Banedanmark har oplyst til DSB, at det mest hensigtsmæssige er at etablere
tilslutningen til værkstedet, som en del af de øvrige aktiviteter på strækningen Aarhus-
Langå (sporfornyelse, hastighedsopgradering og forberedende arbejder) i 2022. Selve
etableringen af værkstedet kan ske efterfølgende og DSB venter at ibrugtage værkste-
det fra januar 2027
5.4.2 Vendespor ved Carlsberg Station
Projektet omfatter etablering af et vendespor i området øst for Carlsberg Station med
henblik på at øge kapaciteten på Frederikssundsbanen. Projektet er undersøgt på
VVM-niveau i 2017 og afventer politisk stillingtagen. Projektet vil tidligst kunne ibrug-
tages 2025 (K26). Ibrugtagningstidspunktet skal dog endeligt bekræftes af Banedan-
marks leverandør af nyt signalsystem på S-banen.
5.4.3 Elektrificering Vejle-Struer
Projektet er undersøgt som forundersøgelse i 2013. Projektet er klar til beslutning i
forhold til, om der skal udarbejdes et VVM-beslutningsgrundlag. Projektet vil tidligst
kunne udføres og ibrugtages efter 2027.
5.4.4 Elektrificering Lindholm-Frederikshavn
Projektet er undersøgt som forundersøgelse i 2013. Projektet er klar til beslutning i
forhold til, om der skal udarbejdes et VVM-beslutningsgrundlag. Projektet kan ibrugta-
ges efter 2027.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
29/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5.4.5 Øget kapacitet Herning-Holstebro
Projektet har til formål at øge banekapaciteten på den enkeltsporede banestrækning
mellem Herning og Holstebro, herunder på Gødstrup St. ved det nye regionssygehus.
Det er undersøgt på screeningsniveau i 2013. Projektets udførelse og ibrugtagning vil
skulle indarbejdes i Banedanmarks anlægsplan efter politisk stillingtagen og VVM-un-
dersøgelse.
5.4.6 Ekstra spor ved Gødstrup Station
Projektet har til formål at øge stations- og krydsningskapaciteten i Gødstrup ved øget
togdrift fra Midt- og Vestjylland på den enkeltsporede banestrækning mellem Herning
og Holstebro ved det nye regionssygehus. Det er undersøgt på screeningsniveau i
2013. Projektets udførelse og ibrugtagning vil skulle indarbejdes i Banedanmarks an-
lægsplan efter politisk stillingtagen og VVM-undersøgelse.
5.4.7 Opgradering af overkørsel i Silkeborg
Projektet handler om en nedlæggelse af en overkørsel i niveau i Silkeborg og etable-
ring af en bro eller tunnel. Der er ikke truffet nogen politisk beslutning for projektet.
Der blev gennemført en forundersøgelse af projektet i 2016.
5.4.8 Esbjerg Nærbane
Projektet omhandler en mulighed for at binde nærbanerne omkring Esbjerg sammen
på en ny måde. Trafik-, Bygge- og Boligstyrelsen screenede projektet i 2017. En ny
station i Jerne er en del af Esbjerg Nærbane, og denne blev undersøgt af Banedan-
mark separat, og er nu ved at blive udført.
5.4.9 Dobbeltspor Tinglev-Padborg
Projektet øger banekapaciteten i Sønderjylland på den enkeltsporede og elektrificerede
delstrækning Tinglev-Padborg. Der foreligger en anlægslov, som Folketinget vedtog i
1993 for dobbeltspor på hele strækningen mellem Vamdrup og Padborg. Projektet blev
senest screenet i 2013. Der er ikke truffet politisk beslutning om VVM-undersøgelse.
5.4.10
Dobbeltspor Køge-Køge Nord
Projektet er undersøgt på et meget indledende niveau.. Strækningen er i dag enkelt-
sporet og det er forudsat, at der fra K23 skal køre otte tog i timen på strækningen,
hvilket presser kapaciteten. Projektets udførelse og ibrugtagning vil skulle indarbejdes
i Banedanmarks anlægsplan efter politisk stillingtagen og nærmere undersøgelser..
5.4.11
S-tog til Roskilde
Trafik-, Bygge- og Boligstyrelsen har i 2019 udarbejdet en undersøgelse af S-togsdrift
til Roskilde. En forlængelse af S-banen fra Høje Taastrup til Roskilde skal ses i sam-
menhæng med projektet om automatisering af S-banen.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
30/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
5.5
Tidspunkt for eventuel politisk beslutning
Banedanmark har lavet en oversigt over, hvornår der i givet fald skal være truffet en-
delig politisk beslutning om nye anlægsprojekter, herunder tilvejebragt den fornødne
finansiering, hvis disse skal kunne indpasses i nærværende Anlægsplan.
Projekterne er angivet med navn og funktionalitet, og år for tidligst ibrugtagningstids-
punkt. For at sikre den fornødne tid til udførelse af de enkelte jernbaneprojekter er der
ud for det enkelte projekt angivet det seneste beslutningstidspunkt i fald projektet skal
kunne udføres indenfor nærværende Anlægsplan. Træffes der senere politisk beslut-
ning vil udførelsestidspunktet skulle revurderes ift. den samlede portefølje af infra-
strukturprojekter.
For nogle af anlægsprojekterne er der udarbejdet et samlet VVM-beslutningsgrundlag,
dvs. inkl. høringsnotater og eksterne kvalitetssikringer for projekterne anlægsøkonomi.
For andre projekter er beslutningsgrundlagene under udarbejdelse i Banedanmark. For
den sidste del af projekterne er der ikke igangsat et beslutningsgrundlag.
Tabel 1: Projekter hvor politisk beslutning udestår
Projekt
Seneste beslut-
nings/
finansierings-
tidspunkt
31. december
2020
31. december
2020
31. december
2020
31. december
2020
1. februar 2021
Primo 2021
31. december
2021
31. december
2021
31. december
2022
31. december
2022
31. december
2022
31. december
2023
Tidligste
ibrugtagnings-
tidspunkt
2025 (K26)
2025 (K26)
2025 og frem
2029 (K30)
2024 (K25)
2026-2027 (K27-
K28)
2030 (K31)
2026 (K27)
2030 (K31)
2030 (K31)
2030 (K31)
2028 (K29)
Status for be-
slutningsgrund-
lag
Gennemført
Gennemført
Gennemført
Gennemført
Forventes færdig
ultimo 2020
Forventes færdig
ultimo 2020
Gennemført
Forventes færdig
medio 2021
Gennemført
Gennemført
Gennemført
Gennemført
Flytning af Herlev Station
Vendespor ved Carlsberg
Station
Hastighedsopgradering på S-
banen
Ny bane til Billund
Øresundsperroner Ny Elle-
bjerg Station
Aarhus H
Ny bane på tværs af Vejle
Fjord
Ombygning Hillerød Station
Ny bane Hovedgård-Hassel-
ager
Ring Syd: Udvidelse af Øre-
stad Station
Ring Syd: Overhalingspor til
godstog ved Kalvebod
Hastighedsopgradering
Langå-Hobro
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
31/32
TRU, Alm.del - 2020-21 - Bilag 99: Anlægsstatus 2. halvår 2020, fra transportministeren
Projekt
Seneste beslut-
nings/
finansierings-
tidspunkt
31. december
2023
31. december
2024
31. december
2025
31. december
2024
Projektet kan be-
sluttes som syv
delstrækninger
Tidligste
ibrugtagnings-
tidspunkt
2028 (K29)
2030 (K31)
2030 (K31)
2028 (K29)
Fire år fra beslut-
ningstidpunkt
Status for be-
slutningsgrund-
lag
Gennemført
Gennemført
Gennemført
Forventes færdig
medio 2021
Forventes færdig
ultimo 2020
Laurbjerg Station
Hastighedsopgradering
Fredericia-(Aarhus)
Ring-Syd: Udbygning af Glos-
trup Station
Horsens Station (perronfor-
længelse)
Hastighedsopgradering af re-
gionalbanerne
Ring Syd: Udvidelse af Kø-
benhavns Lufthavn Station
Ny bane Aarhus-Galten-Sil-
keborg
Dobbeltspor Køge-Køge Nord
Dobbeltspor Tinglev-Padborg
Esbjerg Nærbane
Kapacitetsudvidelse og ha-
stighedsopgradering ved
Ringsted
Opgradering af overkørsel i
Silkeborg
S-tog til Roskilde
Tilslutning til værksted i Bra-
brand
Elektrificering Aalborg-
Frederikshavn
Elektrificering Vejle-Struer
Øget kapacitet, Herning
Holstebro
Ekstra spor ved Gødstrup
Station
Ombygning af Nordhavn Sta-
tion
Projektet er under forberedelse i regi af Sund & Bælt
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Screening/forundersøgelse igangsat (undersøgelsen forven-
tes afleveret ultimo 2020)
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Beslutningsgrundlag ikke igangsat
Projektet er sat i bero.
Banedanmarks Anlægsplan 2030
opdatering december 2020
Projekter hvor der udestår endelig politisk beslutning
32/32
