1 Indledning
Baggrund
Motorring 3 udgør den centrale ringforbindelse
omkring København og er en af Danmarks mest
befærdede motorveje med en hverdagsdøgntrafik
over 130.000 biler pr. døgn. Motorring 3 blev i pe-
rioden 2005-2010 udbygget til seks spor, men alle-
rede nu opleves igen omfattende trængselsproble-
mer i myldretiderne.
Det er Vejdirektoratets vurdering, at god trafikafvik-
ling på Motorring 3 er en afgørende forudsætning
for den samlede trafikafvikling på motorvejsnettet
i hovedstadsområdet. Det er derfor vigtigt at se på
mulighederne for en forbedret trafikafvikling på Mo-
torring 3 inden eventuel udbygning af Hillerødmotor-
vejen og færdiggørelse af Frederikssundmotorvejen.
I 2016 afsluttede Vejdirektoratet en analyse af mu-
ligheder for at opnå øget kapacitet på Motorring 3
herunder ved inddragelse af nødspor til kørespor.
Resultatet af analysen er beskrevet i Vejdirekto-
ratets rapport 550
Øget kapacitet på Motorring
3 (2016),
hvor der er beskrevet et samlet udbyg-
ningsforslag med en række konkrete tiltag til for-
bedring af trafikafviklingen på Motorring 3. Analy-
sen danner grundlag for det videre arbejde, som
beskrives i denne rapport.
af de trafikale forhold har vist, at trafikken på Mo-
torring 3 er steget siden Vejdirektoratets analyse i
2016. Det udbygningsforslag, der anbefales i denne
rapport, afviger derfor i nogle tilfælde fra det, der
blev anbefalet tilbage i 2016.
Udbygningsforslaget omfatter hele Motorring 3 over
en ca. 17 km lang strækning, der afgrænses i den
nordlige ende ved Lyngby Omfartsvej og i den syd-
lige ende ved Køge Bugt Motorvejen og Amagermo-
torvejen - se figur 1.1. Det ville være ønskeligt også
at udvide kapaciteten længere mod nord ind under
Lyngbyvej, jernbanen og Jægersborgvej, men dette
vil være forbundet med store anlægsomkostninger,
og er ikke en del af udbygningsforslaget. Dog er der
indeholdt en justering af rampen ved Jægersborg-
vej i nordgående retning. Mod syd er der i 2020 af-
sluttet forundersøgelser af en mulig udbygning af
Amagermotorvejen. Grænsefladen hertil skal derfor
verificeres i forbindelse med en kommende detalje-
ring af udbygningsforslaget for Motorring 3, så det
sikres, at der fortsat er en optimal sammenhæng for
trafikken mellem de to motorveje.
Idet projektet er afgrænset til at være en konkreti-
sering og detaljering af udbygningsforlaget fra 2016,
afgrænser projektet sig ligeledes til at dreje sig om
kapacitetsforøgelse via justeringer inden for det nu-
værende vejareal. Det ligger derfor ikke indenfor
rammerne af dette projekt at iværksætte større kon-
struktive ændringer som eksempelvis ombygning
af tilslutningsanlæg eller fysiske afværgeforanstalt-
ninger som støjskærme eller lignende. Det er dog
klart, at støjniveauet allerede i dag er meget højt, og
mange steder langs Motorring 3 overskrider Miljø-
styrelsens vejledende grænseværdier.
Indhold
I 2019 blev igangsat udarbejdelse af et udbyg-
ningsforslag, hvor tiltagene fra 2016-analysen kon-
kretiseres og detaljeres med henblik på efterføl-
gende igangsættelse af anlægsarbejdet, hvis der
træffes politisk beslutning herom. Denne rapport
sammenfatter forslagets resultater. Rapporten in-
deholder en opdatering af det trafikale grundlag
samt deraf følgende konkretisering og detaljering
af udbygningsforslaget. Den indledende analyse
4
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
1 Indledning

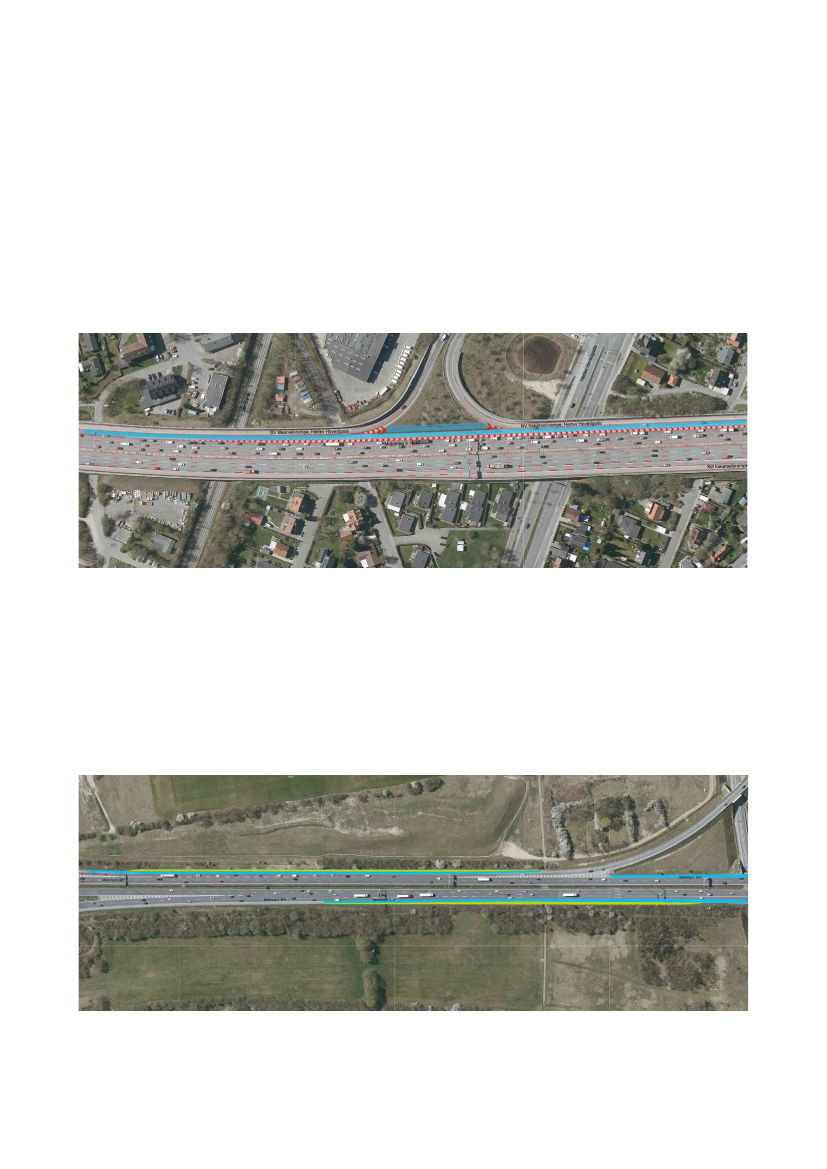

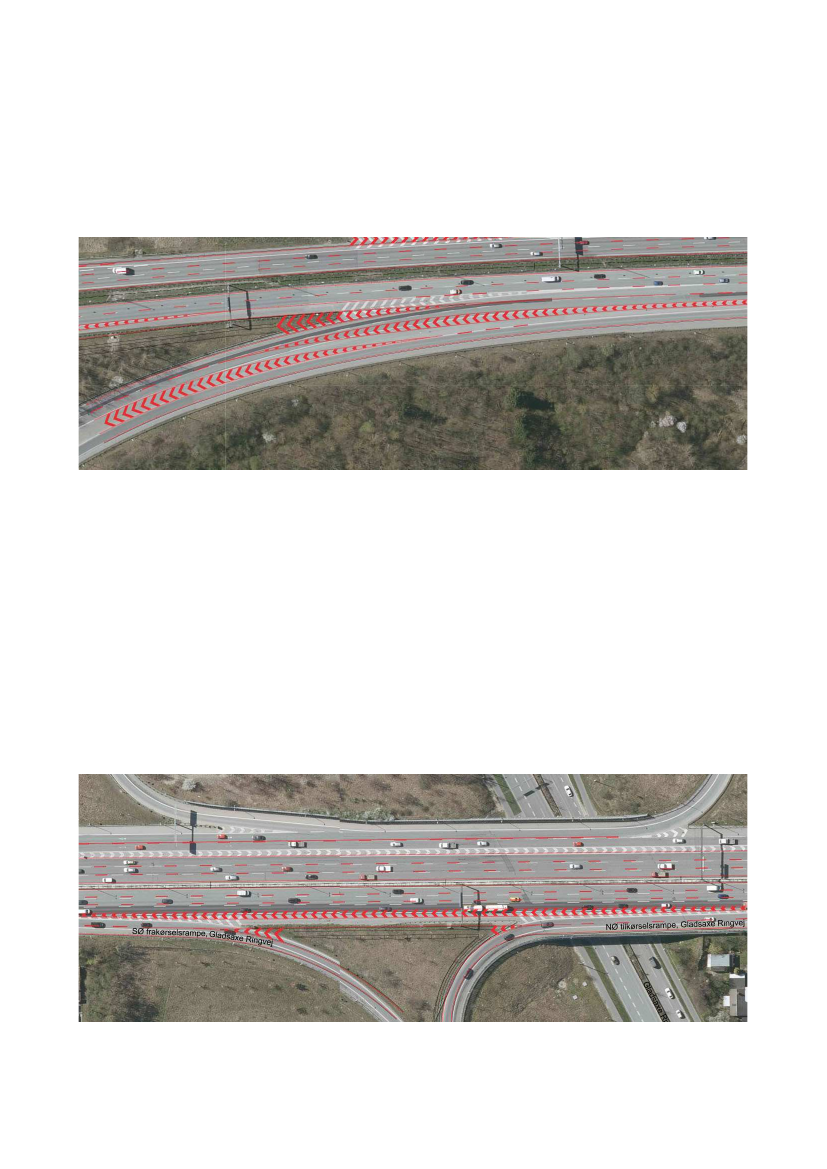

Figur 1.1 Motorring 3 mellem Avedøre og Lyngby.
I 2019-2020 er der foretaget opdaterede trafikale
analyser og beregninger af den forventerede tra-
fik i fremtiden (2030 og 2040). Der er udarbejdet et
konkret udbygningsforslag med forslag til afmærk-
ning og vejvisning, opgradering af trafikledelsessy-
stemet og til gennemførelse af anlægsaktiviteterne.
Der er udarbejdet anlægsoverslag og udført
samfundsøkonomiske beregninger for udbyg-
ningsforslaget.
Detaljer omkring de undersøgte forhold fremgår
af tekniske notater, og er sammenfattet med sup-
plerende vurderinger i denne rapport. Sidst i ka-
pitel 2 Sammenfatning gives forslag til det videre
arbejde i forbindelse med forøgelse af kapaciteten
på Motorring 3.
5
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
2 Sammenfatning
Kort beskrivelse af forslaget
Det samlede forslag omfatter en række kapacitets-
forbedrende tiltag på den ca. 17 km lange motorvej,
herunder permanent inddragelse af eksisterende
nødspor til kørsel på store dele af strækningen,
smallere kørespor, ændringer af afmærkning, ud-
bygning af trafikledelsessystemet og vejvisningen
samt belægningsændringer herunder enkelte ste-
der forstærkning af belægninger og bærelag.
På den sydligste del af strækningen mellem Hol-
bækmotorvejen og Køge Bugt Motorvejen/Amager-
motorvejen (ca. 0,5 km i hver retning) foreslås det
eksisterende nødspor sideflyttet, da der her vurde-
res at være plads til dette inden for vejarealet. Dvs.
vejen udvides til siden på denne delstrækning for
at kunne få plads til både det ekstra kørespor samt
et nødspor. Det eksisterende nødspor skal under
alle omstændigheder forstærkes på delstræknin-
gen for at kunne bære den kommende trafik, idet
nødsporet på strækningen ikke oprindeligt er byg-
get til at skulle kunne bære fuld trafik.
Motorring 3 er en bynær motorvej med tæt belig-
gende fra- og tilkørselsramper. Ved inddragelse
af nødsporet til et parallelspor, bliver vognba-
nebredderne reduceret for at få plads til de ekstra
spor inden for det eksisterende vejareal. Forsla-
get er undersøgt for forskellige hastighedsscena-
rier. Hastighedsbegrænsningen på strækningen
forventes at skulle nedsættes til 90 km/t. Det vil
være muligt at differentiere hastighedsgrænsen
gennem døgnet, så den sættes til 100 eller 110
km/t uden for myldretiden. Ud fra en samlet vur-
dering og ikke mindst af hensyn til de trange ge-
ometriske forhold og dermed trafiksikkerheden,
foreslås det at fastholde 90 km/t hele døgnet. Ha-
stighedsbegrænsningen vil have indflydelse på
flere forhold, herunder fremkommelighed, sam-
fundsøkonomi, trafiksikkerhed, støj og klima. De
endelige hastighedsgrænser fastlægges i samar-
bejde med politiet.
I forbindelse med nærværende udbygningsforslag
for Motorring 3 har trafikanalyserne imidlertid vist,
at trafikken på Motorring 3 er steget med 15-20 %
fra 2015-2019, og er beregnet til at stige med yder-
ligere 15-20 % frem til 2030 og derefter med yder-
ligere ca. 5 % frem til 2040. De seneste års store
stigning skyldes blandt andet åbningen af anden
etape af Frederikssundmotorvejen. Den store tra-
fikstigning giver en betydelig forringelse af frem-
kommeligheden også uden for de normale myldre-
tider morgen og eftermiddag. Specielt i sydgående
retning er fremkommeligheden allerede i dag under
pres, hvor hastigheden er under 40 km/t på flere
delstrækninger i op til syv timer på hverdage.
Hvis Motorring 3 ikke udbygges, forværres de alle-
rede eksisterende fremkommelighedsproblemer på
Motorring 3 samt omfanget af sivetrafik på alterna-
tive ruter.
En kapacitetsudvidelse på Motorring 3 vil mulig-
gøre afvikling af en større mængde trafik i myld-
retiderne. Hvis den tilladte hastighed samtidigt re-
duceres til 90 km/t hele døgnet, vil det imidlertid
medføre mindre trafik uden for myldretiderne, fordi
andre ruter vil være hurtigere. En reduktion af ha-
stighedsgrænsen hele døgnet vil derfor betyde, at
hverdagsdøgntrafikken falder med 1.000-7.000 kø-
retøjer - mindst i nord og mest i syd. Hvis hastig-
hedsgrænsen kun nedsættes i myldretiderne, vil
trafikken ikke blive reduceret uden for disse. Der-
med vil den samlede hverdagsdøgntrafik stige med
4.000-10.000 køretøjer - mest på midten og mindst
i enderne.
Det kan i et videre forløb nærmere vurderes, hvor-
dan sivetrafikken som følge af en eventuel hastig-
hedsnedsættelse på motorvejen kan imødegås
med de rette afværgeforanstaltninger. Dette kan
eventuelt undersøges nærmere med supplerende
trafikberegninger, hvor hastighedsgrænserne sæn-
kes på udvalgte ’siveruter’. Såfremt hastigheds-
grænsen bibeholdes efter en udbygning, vil trafik-
ken på det øvrige vejnet generelt falde en smule.
Uden en kapacitetsudvidelse af Motorring 3 så for-
ventes en trafikstigning på 3-6 % på Motorring 3 fra
Trafikale forhold
I 2016-analysen blev der foreslået at etablere øget
kapacitet ved kørsel i nødsporene i myldretiderne
morgen og eftermiddag.
6
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
2030 til 2040, og på 6-9 % på de omkringliggende
parallelveje. Dette indikerer, at kapaciteten på Mo-
torring 3 vil være opbrugt, og trafikken i endnu hø-
jere grad begynder at søge andre veje i myldretiden.
Det har været overvejet, hvorvidt kapacitetsfor-
øgelsen kun skulle etableres i myldretiden, og at
det yderste spor resten af døgnet skulle fungere
som nødspor. Denne konstruktion er valgt på en
delstrækning på Hillerødmotorvejen. Hillerødmo-
torvejen er dog karakteriseret ved at være fri for
til- og frakørsler, og er derfor mere overskuelig for
trafikanterne. På Motorring 3 er vejforløbet mere
kompliceret med adskillige til- og frakørsler og
også motorvejssammenfletninger. Store dele af
projektstrækningen er derfor påvirket af ind- og
udfletninger og vognbaneskift. En myldretidsløs-
ning vil kræve meget information til trafikanten om,
hvilke spor der skal vælges for at nå en bestemt
destination, afhængig af hvilken tid på dagen man
færdes på vejen. Dette vil medføre forringet tra-
fiksikkerhed, da en mere kompleks skiltning og af-
mærkning, som desuden skifter i løbet af dagen,
øger risikoen for, at trafikanter overser skiltning el-
ler overser andre trafikanter, fordi de koncentrerer
sig om at tolke skiltningen.
Det kan derfor ikke anbefales at introducere endnu
en faktor, som trafikanterne skal forholde sig til, her-
under om nødsporet på den pågældende delstræk-
ning er åbent eller lukket for kørsel. I udbygnings-
forslaget for Motorring 3 foreslås derfor permanent
inddragelse af nødsporet til kørsel. Dette valg be-
grundes af, at fremkommeligheden er reduceret
væsentligt de seneste fire år, hvorved der stort set
er trængsel fra kl. 6 til kl. 18 på alle hverdage.
Der er gode internationale erfaringer med perma-
nent inddragelse af nødspor til kørsel (England og
Sverige). Fremkommeligheden er forbedret, uden
at trafiksikkerheden er forringet, herunder ved
hjælp af afbødende/hjælpende foranstaltninger i
form af trafikledelse og lavere hastighedsgrænser.
7
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Ud fra en overordnet trafiksikkerhedsmæssig vur-
dering anbefales det at kombinere en permanent
inddragelse af nødsporet og smallere vognbaner
med en hastighedsbegrænsning på 90 km/t og et
fuldt opgraderet trafikledelsessystem. Dette vil
give de bedste forudsætninger for, at trafikanterne
kan afkode skiltning og afstribning ikke mindst i
forbindelse med flettestrækninger og tilkørsels-
ramper. På grund af de mange geometriske bin-
dinger på Motorring 3 er det ikke muligt at designe
vejen, så alle vejregler og retningslinjer overholdes.
En nedsættelse af hastighedsbegrænsningen kan
lette flere af disse udfordringer.
Ved at reducere behovet og/eller muligheden for
vognbaneskift vil man kunne forbedre fremkomme-
ligheden, samtidigt med at man begrænser risikoen
for de mindre ulykker, som i stor udstrækning sker
i myldretiden. Ved at nedsætte hastighedsgrænsen
og øge hastighedskontrollen, vil man også kunne
reducere risikoen for de alvorligere ulykker. For
yderligere at forbedre trafiksikkerheden bør der
gennemføres en mere detaljeret analyse af de regi-
strerede personskadeulykker og undersøges hvilke
yderligere tiltag, der eventuelt kan implementeres i
udbygningsforslaget. Tilsvarende vil det være nød-
vendigt at have fokus på, hvordan man fortsat sik-
rer en effektiv detektering, udrykning og rydning
ved hændelser og ulykker.
Generelt er der ikke planlagt konkrete ændringer i
rampekryds. I det videre arbejde med forslaget vil
der skulle foretages kapacitetsberegninger af ram-
per og rampekryds og heraf vurderes nødvendige
justeringer af signalanlæg som følge af projektet.
I så fald vil Vejdirektoratet i dialog med de berørte
kommuner justere rampekrydsene.
Da trafikken fortsat vurderes at være stigende, vil
man dog om 10-15 år igen kunne forvente, at der
opstår fremkommelighedsproblemer på stræknin-
gen på niveau med det, der opleves i dag. Det be-
tyder, at dagens situation med trængsel i myldreti-
derne vil vende tilbage. Der er dog stor usikkerhed
om trafikkens fremtidige udvikling, herunder om
der vil være en blivende effekt af den nuværende
Corona-situation med lavere trafik, da flere fort-
sat vil arbejde hjemmefra, men samtidigt også fra-
valg af kollektiv trafik til fordel for individuel. Tra-
fikudviklingen vil også være afhængig af, hvorvidt
der besluttes og gennemføres andre infrastruktur-
projekter i hovedstadsområdet (f.eks. udbygning
af Amagermotorvejen og forlængelse af Frederiks-
sundmotorvejen).
8
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Vejtekniske forhold
Motorring 3 er i dag indrettet med tre spor og et nød-
spor i hver retning, som vist på tværsnittet i figur 2.1.
Efter udbygningen vil arealet med nødspor blive
inddraget for at få plads til det ekstra kørespor, og
samtidigt reduceres bredden af eksisterende køre-
spor, som det fremgår af figur 2.2.
Samtidigt med at der skabes ekstra kapacitet
ved at tilføje et ekstra kørespor etableres en ny
vejafmærkning.
14,75
025
3,00
Nødspor
0,50
Kantbane
3,50
Vognbane
3,50
Vognbane
3,50
Vognbane
0,50
Indre kantbane
2,00
Midterrabat
0,50
Indre kantbane
3,50
Vognbane
3,50
Vognbane
14,75
3,50
Vognbane
0,50
Kantbane
3,00
Vognbane
0,25
Figur 2.1 Principielt tværsnit for eksisterende forhold på Motorring 3.
14,75
0,50
Kantbane
3,50
Vognbane
0,30
Kantbane
3,55
Vognbane
3,25
Vognbane
3,00
Vognbane
0,65
Indre kantbane
2,00
Midterrabat
0,50
Indre kantbane
3,00
Vognbane
3,25
Vognbane
14,75
3,55
Vognbane
0,30
Kantbane
3,50
Vognbane
0,65
Kantbane
Figur 2.2 Principielt tværsnit for kommende forhold på Motorring 3.
9
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Afmærkningen mellem de to yderste spor sker
som parallelsporsafmærkning for at opdele køre-
sporene for regional og lokal trafik. Dette vil re-
ducere behovet for vognbaneskift og dermed
øge fremkommeligheden og reducere risikoen for
uheld. Se figur 2.3.
Samtidig foreslås trafikanternes adfærd i forhold
til, hvornår det er muligt at skifte vognbane, styret
ved hjælp af en delelinje suppleret med en spær-
relinje. I det efterfølgende kaldes denne afmærk-
ning for landevejsafmærkning - se figur 2.4. Der
Figur 2.3 Princip for parallelsporsafmærkning ved det yderste kørespor (blå stribe).
skal arbejdes videre med mulighederne for at an-
vende dette princip for at sikre en optimal anven-
delse i forhold til fremkommelighed og trafiksikker-
hed. Principperne er foreslået anvendt i områder,
hvor der er meget trafik og tendens til flere samti-
dige flettemanøvrer/vognbaneskift.
Det er vigtigt, at der i en efterfølgende detailprojek-
tering fortsat er fokus på, at afmærkning, trafikle-
delse og vejvisning bliver så enkel og letforståelig
som mulig, så der hverken for persontrafik eller tung
trafik opstår tvivl om, hvor man skal placere sig.
Figur 2.4 Princip for landevejsafmærkningens anvendelse på Motorring 3 (blå stribe).
10
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Grundet eksisterende vejafvanding er det flere
steder nødvendigt at adskille de gennemgående
spor med en spærreflade - se figur 2.5. Denne løs-
ning kræver, at der samtidigt er særlig fokus på af-
mærkning og vejvisning således at det sikres, at
trafikanter ikke kommer i tvivl om, hvordan de skal
placere sig. Løsningen er valgt for at undgå beko-
stelig ombygning af broer og belægninger.
På strækningen mellem Holbækmotorvejen og Køge
Bugt Motorvejen bliver det eksisterende nødspor
sideflyttet, hvilket kan ske indenfor vejarealet. Det
eksisterende nødspor skal under alle omstændig-
heder forstærkes ved udskiftning bærelaget for at
kunne anvendes til permanent kørsel. Se figur 2.6.

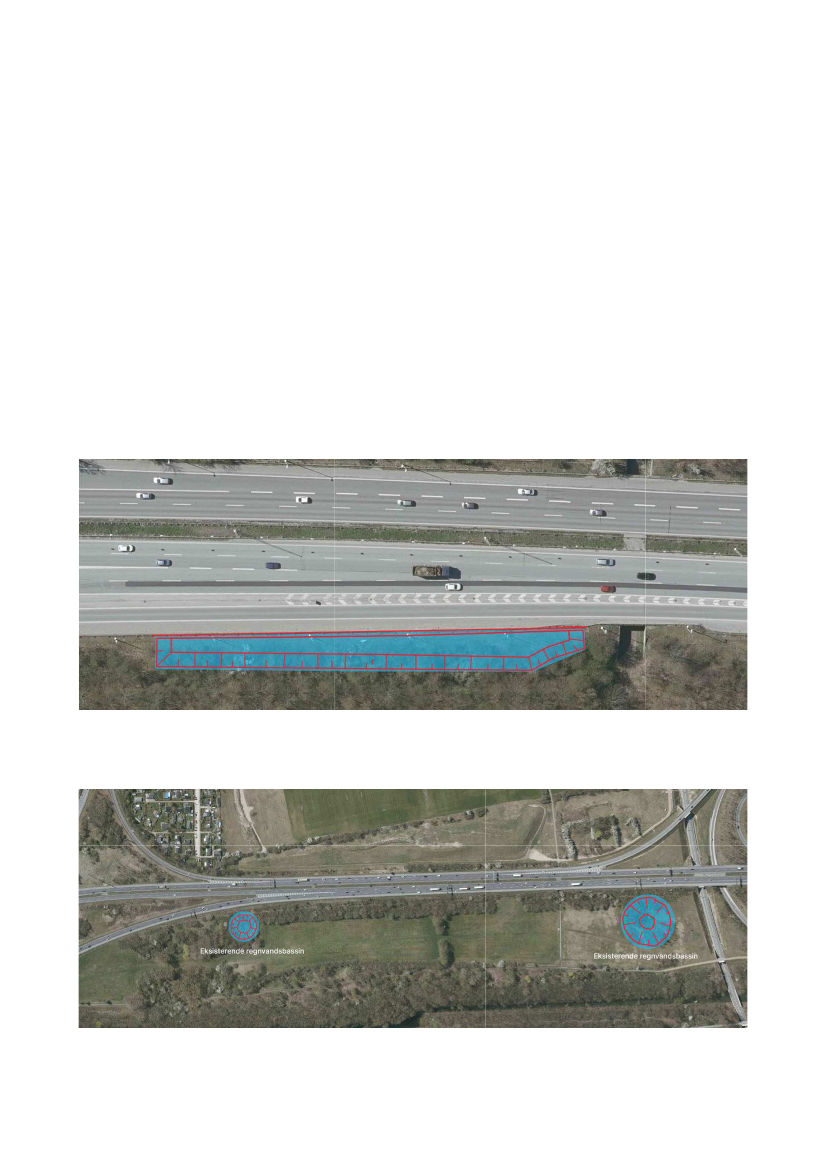

Figur 2.5 Gennemgående kørespor adskilt med spærreflade (blå stribe).
Få steder har det været muligt at finde plads til korte
strækninger med nødspor. Dette gælder blandt an-
det lige nord for Holbækmotorvejen. På ramperne
bevares nødspor så vidt muligt. Derudover er der
fundet plads til to nødlommer i sydgående retning
mellem Roskildevej og Holbækmotorvejen.
Figur 2.6 De lysegrønne områder viser en del af strækningen, hvor der skal ske ny nødsporopbygning lige syd for Holbæk-
motorvejen. De blå område viser tilsvarende, hvor det eksisterende nødspor skal forstærkes.
11
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Idet afstribningen ændres på hele strækningen, og
at en tydelig afstribning er væsentlig for trafiksik-
kerheden, er det også nødvendigt at udskifte slid-
laget på hele strækningen i forbindelse med gen-
nemførelse af udbygningsforslaget.

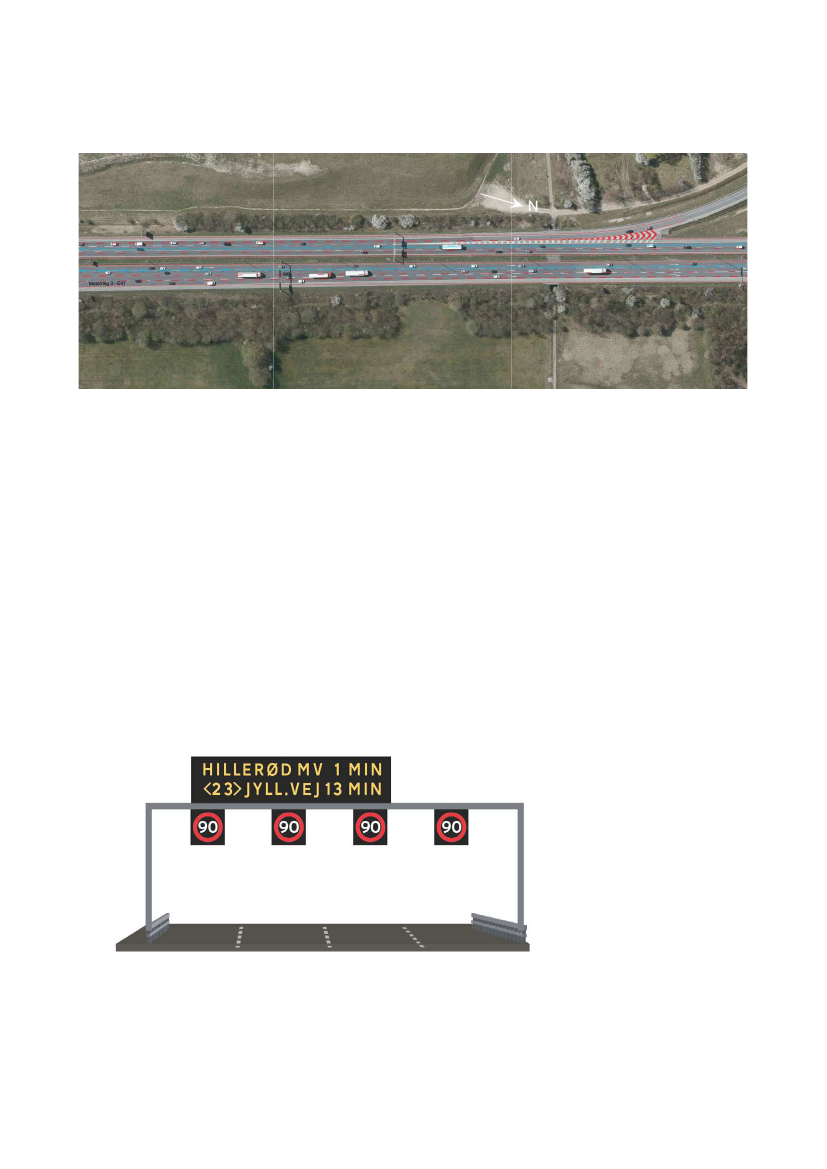

marginal reduktion af støjen (1-2 dB). Såfremt ned-
skiltningen til 90 km/t suppleres med automatisk
trafikkontrol (ATK) vil støjreduktionen stadig være
marginal, men dog lidt større (1-3 dB).
I forbindelse med udbygningen af motorvejen i
00´erne blev der etableret støjafskærmning ud for
boligområder og kolonihaveboliger på hele stræk-
ningen nord for Jyllingevej med en samlet længde
på ca. 18 km. Skærmene er typisk fire meter høje.
I medfør af anlægsloven for udbygningen af Mo-
torring 3 i 2003 fik helårsbeboelser med en støj-
belastning svarende til 63 dB (Lden) eller derover
tilbudt tilskud til facadeisolering. I denne forunder-
søgelse indgår ikke forslag til yderligere støjredu-
cerende foranstaltninger.
I forbindelse med miljøscreeningen har Trafik-,
Bygge- og Boligstyrelsen sendt udbygningsprojek-
tet i høring, og af de indkomne høringssvar frem-
går, at kommunerne har stort fokus på støj fra
Motorring 3. Det bemærkes i høringssvarene, at
Miljøstyrelsens vejledende grænseværdier for støj
allerede i dag er overskredet mange steder langs
motorvejen, og at kommunerne på den baggrund
mener, at selv marginale stigninger i støj vurderes
at være for meget. Samtidig er der et udbredt øn-
ske om, at støjreducerende foranstaltninger bør
være en del af udbygningsforslaget. Hertil skal det
bemærkes, at det oprindeligt har været forudsat,
at udbygningsforslaget kunne gennemføres uden
at ændre eller supplere den eksisterende støjaf-
skærmning langs Motorring 3, da projektet kun
vurderes at medføre marginale støjmæssige kon-
sekvenser langs Motorring 3.
Klima
Udbygningsforslaget forventes at medføre et min-
dre fald i den samlede vejtrafik og deraf afledte
emissioner, såfremt hastigheden nedsættes til 90
km/t, men en lille stigning såfremt hastigheden bi-
beholdes, som den er i dag. På sigt forventes det,
at bilparken bliver mere brændstofbesparende og
skifter til mindre miljøbelastende drivsystemer. Det
er planlagt at udlægge det nyudviklede klimaven-
lige slidlag (KVS) på motorvejen, hvilket forven-
tes at reducere CO
2
-udslippet i størrelsesordenen
1.400 ton CO
2
pr. år.
Støj, klima og miljø
Generelt
For at vurdere virkningerne på miljø og naturinte-
resser i forbindelse med gennemførelse af udbyg-
ningsforslaget, er der foretaget en miljøscreening.
Størsteparten af udbygningsforslaget omfatter det
eksisterende vejareal, hvorfor Vejdirektoratet har
vurderet, at der kun sker en begrænset påvirkning
af omkringliggende miljø og natur.
Vejdirektoratet har sendt ansøgning om miljøs-
creening til Trafik-, Bygge-, og Boligstyrelsen, som
har sendt projektet i høring hos relevante myndig-
heder. Af de indkommende høringssvar fremgår,
at kommunerne har meget stor fokus på trafik- og
støj i områderne langs Motorring 3. Set i lyset af,
at de trafikale og støjmæssige effekter af projek-
tet også afhænger af hastighedsgrænsen, har Vej-
direktoratet anmodet styrelsen om at sætte be-
handlingen af ansøgningen i bero, indtil projektets
nærmere udformning, herunder mht. hastigheds-
grænse er fastlagt.
Støj
Der er ikke i forbindelse med projektet gennem-
ført en dækkende støjanalyse, men støjkonsekven-
serne er undersøgt for tre scenarier, hvor nød-

sporet inddrages til kørespor. Støjanalyserne har
til formål på et overordnet niveau, at belyse i hvil-
ken grad støjpåvirkningen af omgivelserne omkring
Motorring 3 ændres som følge af en kapacitets-

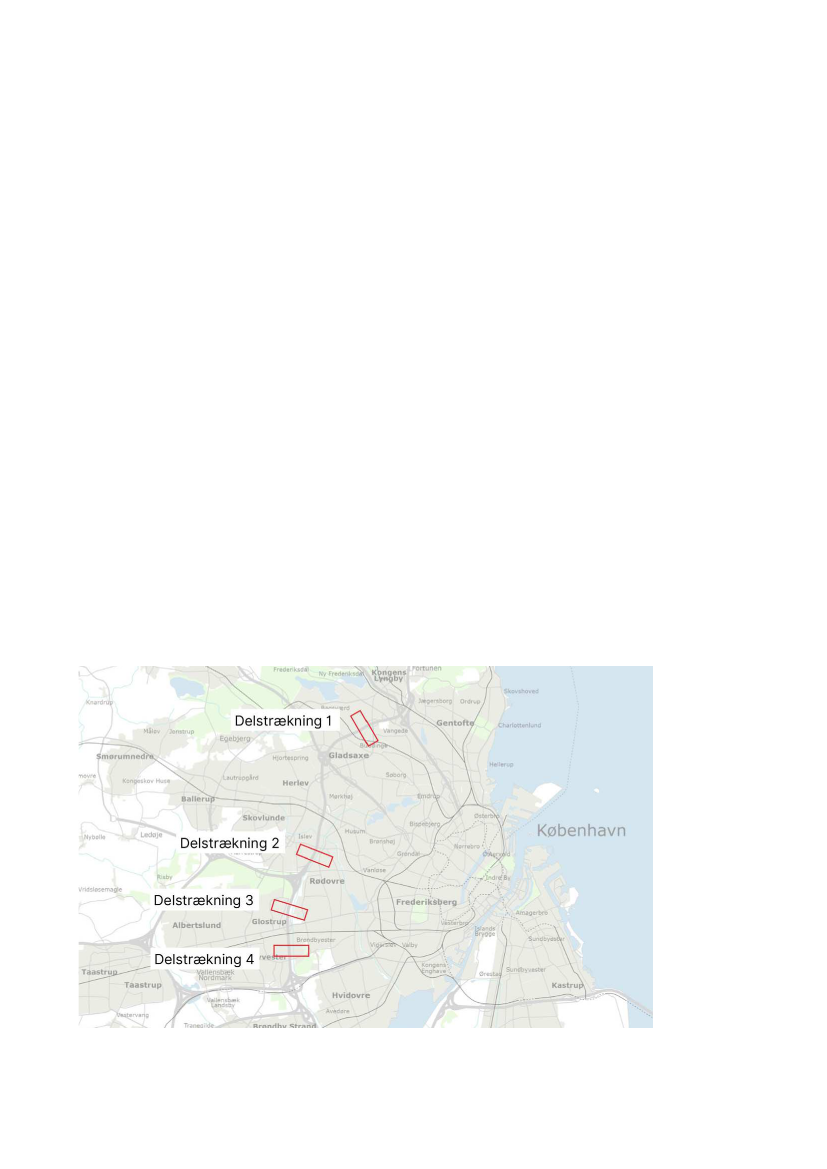

forbedring. Støjanalyserne er udført for fire ud-
valgte delområder langs motorvejen, som vurderes
at være repræsentative i forhold til at vurdere den
støjmæssige konsekvens af at inddrage nødspor til
kørespor på hele motorvejen.
For alle scenarier gælder det, at der ikke ses no-
gen væsentlige ændringer i støjniveauet som følge
af kapacitetsforbedringen. Såfremt de eksiste-
rende hastighedsbegrænsninger bibeholdes vil der
ske en marginal forøgelse af støjen (0-1 dB), mens
en nedskiltning til 90 km/t vurderes at medføre en
12
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Miljø
Da udbygningsforslaget i meget stor udstræk-
ning sker inden for det eksisterende vejareal vur-
deres miljøpåvirkningerne generelt at være meget
begrænsede, og vil hovedsagelig være knyttet til
etablering af et nyt grøftebassin og uddybning af
to eksisterende regnvandsbassiner. Dette sker som
følge af, at det belagte areal forøges, og dermed
skal der håndteres mere vejvand. Efter et ophold i
bassinerne udledes vejvandet til Fæstningskana-
len, som det allerede sker i dag. Afvandingsbassi-
nerne er nærmere beskrevet i kapitel 5 Vejtekniske
forhold.
Uddybning af regnvandsbassiner og etablering af
grøftebassin vurderes ikke at have væsentlig be-
tydning for åbeskyttelseslinjens formål, det be-
skyttede fortidsminde Vestvolden eller fortids-
mindebeskytteseslinjen, men da det vil medføre
terrænændringer, skal der søges om dispensation
hos de respektive myndigheder.
De to eksisterende regnvandsbassiner og et mid-
lertidigt arbejdspladsareal ved en stiunderføring
syd for Holbækmotorvejen ligger inden for det fre-
dede område omkring Vestvolden. Ændringerne
vurderes ikke at påvirke fredningens formål, men
da der sker ændringer af den nuværende tilstand
i fredningsområdet, skal der skal ansøges om en
dispensation fra fredningens bestemmelser.
Etablering af nye nødspor på den sydligste del af
motorvejen medfører, at det befæstede areal for-
øges med ca. 8.300 m
2
befæstet areal, hvilket igen
betyder en øget mængde overfladevand. Med
etablering af et nyt grøftebassin og uddybning af
de to eksisterende regnvandsbassiner, vurderes
opsamlingskapaciteten at blive forøget tilstrække-
ligt til at forsinke og rense de øgede vandmængder
i mindst samme grad som hidtil. Det vurderes, at
den fremtidige udledning af vejvand fra Motorring 3
til Fæstningskanalen vil være uforandret/reduceres.
Begge regnvandsbassiner er beskyttet efter natur-
beskyttelsesloven § 3. I dialog med myndigheden
vil der sikres den for grundvandet bedste løsning i
forhold til tætning af bassinbund. Enten via den ler-
jord der er på stedet eller ved tilkørsel af ler/bento-
nit, der udlægges i bunden af bassinerne.
Udbygningsforslaget vurderes ikke at medføre på-
virkninger på luftkvalitet, grundvand og drikke-
vandsinteresser, Natura 2000, beskyttet natur, be-
skyttede arter og risikoen for oversvømmelse. I
13
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
forbindelse med oprensning og uddybning af de to
bassiner, skal det dog sikres at anlægsarbejdet fin-
der sted uden for paddernes ynglesæson, da bas-
sinerne er potentielle levesteder for disse.
Al håndtering af jord, herunder forurenet jord, vil
ske i overensstemmelse med jordforureningsloven
og jordflytningsbekendtgørelsen, og det vurderes
dermed at der vil være en ubetydelig påvirkning
på miljøet.
Den indbygningsegnede del af afgravet jord kan
indbygges i skråningerne ved den nordvestlige
rampe mod Køge Bugt Motorvejen som forbere-
delse for en eventuel senere etablering af ekstra
spor på denne rampe. Ud over jord vil der skulle
håndteres andre materialer såsom asfalt, der skal
affræses, asfalt til ny belægning samt autoværn.
Der vil være fokus på at genanvende så mange
ressourcer som muligt i anlægsfasen. Materialer,
der ikke kan genanvendes, vil blive bortskaffet til
godkendt modtageplads.
eksterne effekter som ulykker, støj, luftforurening
og klimaeffekter. Et projekt vurderes som renta-
belt, hvis det har en positiv nettonutidsværdi og en
intern rente, der er højere end omkring 3,5 %.
Nettonutidsværdi, år 2021
i prisniveau 2021
I alt nettonutidsværdi
(NNV), mio. kr.
Intern rente i %
Scenarie 1
90 km/t
-500
Negativ
Scenarie 3
90/110 km/t
2.700
23
Tabel 2.1 Overordnede resultater af samfundsøkonomiske
beregninger.
Med nedsættelse af hastighedsgrænsen til 90 km/t
over hele døgnet er de negative trafikanteffek-
ter uden for myldretiderne større end de positive i
myldretiderne. Derfor bliver den samlede nettonu-
tidsværdi med et tab på ca. 500 mio. kr., og den in-
terne rente bliver også negativ.
Såfremt hastighedsgrænsen kun nedsættes i myld-
retiderne, opnås betydelige trafikantgevinster, og
den samlede samfundsøkonomi bliver positiv med
en nettonutidsværdi på 2,7 mia. kr. og en intern
rente på 23 %.
Det påvirker kun resultaterne marginalt, om der
regnes med den hidtidige CO
2
-pris på ca. 500 kr.
pr. ton CO
2
eller Klimarådets anbefaling på 1.920 kr.
pr. ton.
Der er mange flettestrækninger på Motorring 3,
hvor kapaciteten er nedsat på grund af de mange
vognbaneskift, så derfor er beregningerne af tra-
fikanteffekterne med OTM, som anvendes til be-
regning af trafikale effekter i hovedstadsområdet,
meget usikre. Det skal dog bemærkes, at selv om
OTM vurderes at være det bedste værktøj til be-
regning af ændringer i trafikken, så undervurde-
rer modellen muligvis trængsel tæt ved kapaci-
tetsgrænsen. Der er derfor også gennemført en
følsomhedsberegning, hvor forsinkelser og dermed
tidseffekterne i myldretiderne i stedet er beregnet
med FREEVAL-modellen. Denne model kan mere
præcist beregne effekter som følge af køopbyg-
ning, men kan til gengæld ikke beregne ændringer
af den samlede trafiks størrelse.
Anlægs-, drifts- og samfundsøkonomi
Anlægsarbejderne, som er foreslået i dette udbyg-
ningsforslag, vil kunne udføres i løbet af cirka tre
år fra arbejderne igangsættes. En stor del af arbej-
derne er dog årstidsbestemte, og den samlede tid vil
derfor være afhængig af igangsætningstidspunktet.
Anlægsoverslag og drift
Anlægsoverslaget for udbygningsforslaget er ud-
arbejdet i henhold til Transportministeriets budget-
teringsprincipper for anlægsprojekter på vej- og
baneområdet. Vejdirektoratets erfaringer med gen-
nemførte entrepriser og enhedspriser er beskrevet
i et samlet overslagssystem, som er benyttet til be-
regning af anlægsoverslag. Anlægsoverslag for ud-
bygningsforslaget er beregnet til at være ca. 253,5
mio. kr. (FFL-21). Hertil kommer øgede driftsudgif-
ter til trafikledelsessystem og øvrige driftsarbejder,
som er vurderet til at være i størrelsesordenen 5,5
mio. kr. pr. år samt yderligere udgifter til øget be-
redskab på strækningen.
Samfundsøkonomi
Der er gennemført samfundsøkonomiske beregnin-
ger af projektet, hvor anlægsomkostningerne sam-
menholdes med værdien af trafikanteffekter og
14
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Samfundsøkonomien i scenariet med 90 km/t bli-
ver positiv ved brug af de sparede forsinkelser fra
FREEVAL med en samlet nettonutidsværdi på ca.
1.600 mio. kr. og en intern rente på 14 %.
Interessenter og grænseflader
I forbindelse med færdiggørelsen af udbygnings-
forslaget blev der afholdt flere interessentmøder
i 2020 med blandt andet politi og beredskab samt
kommuner langs vejstrækningen, Region Hoved-
staden og Københavns Letbane.
Formålet med møderne var dels at informere om pro-
jektet og dels at få afklaret eventuelle grænseflader.
På mødet med politi og beredskab var det i fo-
kus at sikre gode og trafiksikre forhold i forbin-
delse med hændelser i en fremtidig situation uden
nødspor på Motorring 3. Herunder hurtig detekte-
ring af hændelser samt mulighederne for at skabe

plads til redningskøretøjer. På figur 2.7 er illustre-
ret hvorledes trafikken kan placere sig i forbindelse
med udrykning.
Yderligere blev det drøftet hvordan et udbygget
trafikledelsessystem kan benyttes til information
og guidning af trafikanter i forbindelse med hæn-
delser. Der var enighed om, at oplægget til ny ud-
formning vil være en stor forbedring, men at det
samtidigt er vigtigt, at der bruges tid på at teste
bedste visninger i forskellige beredskabssituatio-
ner således, at trafikanterne forstår budskabet, så
redningen kan blive så effektiv som muligt.
På møderne med kommunerne, Region Hovedstaden
og Københavns Letbane var hovedpunkterne be-
kymring for øget støjpåvirkning og omlejringer i over-
ordnede trafikstrømme, som kunne give udfordringer
på det kommunale vejnet. Der er udarbejdet tekni-
ske notater om henholdsvis støjforhold og trafik. No-
taterne underbygger vurderingerne af, at forslagets
støjpåvirkning af omgivelserne er marginal, samt at
omlejringerne i de overordnede trafikstrømme på lo-
kalvejnettet ligeledes er meget begrænsede.
Det kan endnu ikke vurderes, hvorledes Køben-
havns Letbane vil påvirke trafikken på Motorring 3.
Under anlæg af letbanen vil projektet have behov
for midlertidige arealer på Motorring 3, hvorfor an-
lægstidsplanen for Motorring 3 skal koordineres
med letbaneprojektets anlægsarbejder.
14,75
Midterrabat
2,00
0,50
Indre kantbane
Indre kantbane
Vognbane
3,00
Vognbane
3,25
Vognbane
3,55
Kantbane
Vognbane
3,50
Kantbane
ALARM 112
AMBULANCE
4,75
10,00

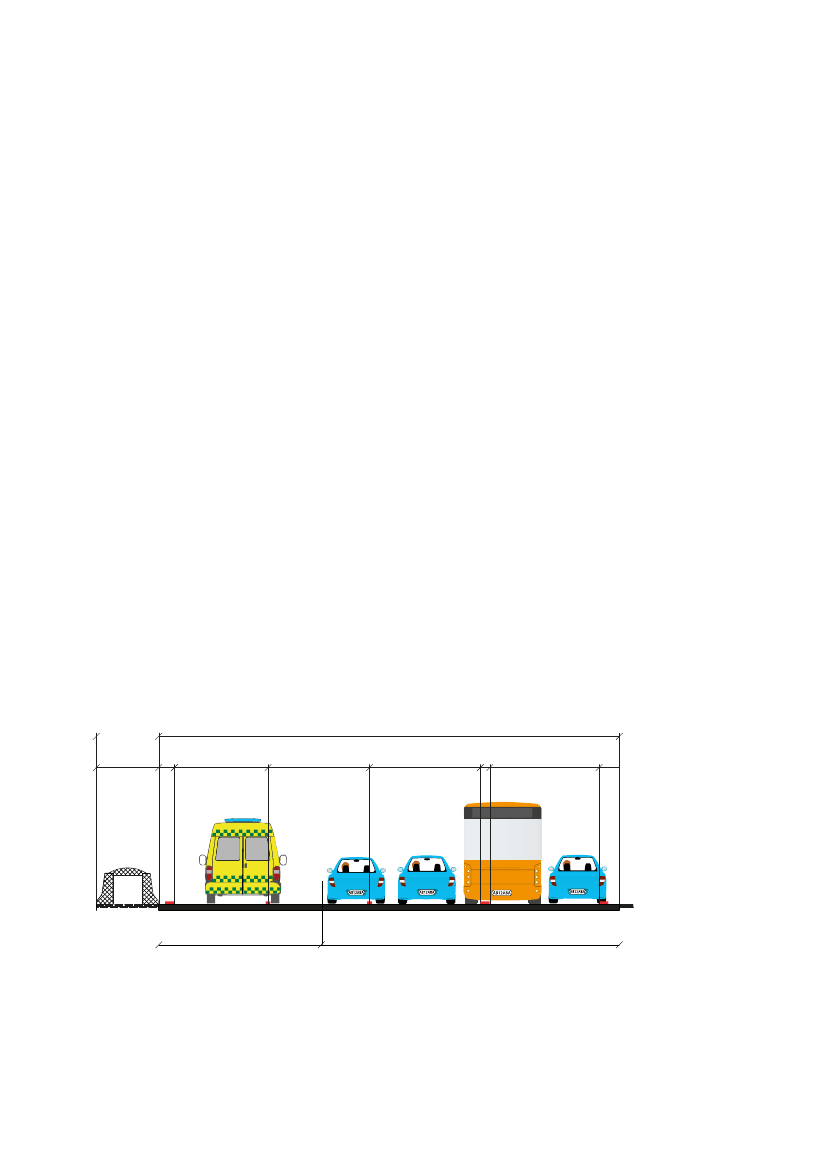

Figur 2.7 Principielt tværsnit i forbindelse med redningskørsel på Motorring 3. Redningskøretøjet er
vist i inderste kørespor.
15
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
Der planlægges i øjeblikket en udbygning af Hille-
rødmotorvejen mellem Motorring 3 og 4, hvor ka-
paciteten øges ved inddragelse af nødspor. Pro-
jektet har ikke nogen direkte fysisk grænseflade
til udbygningsforslaget for Motorring 3, da rampen
mellem de to motorveje adskiller forslagene.
Mod syd er der en direkte grænseflade til Ama-
germotorvejen, hvor der er gennemført en forun-
dersøgelse af muligheder for udbygning. Der skal
løbende sikres den bedst mulige sammenhæng
mellem løsningerne i de to projekter, herunder af-
stribning, hastighedsfastsættelse samt udformning
af trafikledelsessystemer.
Projekter under planlægning med eventuel trafikal
påvirkning af Motorring 3 er ikke en del af trafikbe-
regningerne. Da Motorring 3 er meget central for
trafikafviklingen omkring København, vil stræknin-
gen i princippet blive trafikalt påvirket i større eller
mindre grad af alle projekter, der måtte vedtages i
hovedstadsområdet.
På baggrund af dialogen med kommunerne og den
aktuelle miljøscreening er det Vejdirektoratets vur-
dering, at der bør arbejdes videre med støjfor-
holdene langs strækningen, herunder at der gen-
nemføres en fuld støjkortlægning langs Motorring
3 som kan belyse støjkonsekvenserne. Samtidig
anbefales at mulighederne for at reducere støjen
langs Motorring 3 bliver undersøgt. En sådan videre
analyse kan have karakter af en egentlig VVM-un-
dersøgelse, som også sikrer inddragelse af offent-
ligheden. Det vurderes, at undersøgelsen vil kunne
gennemføres for 5 mio. kr. og indenfor ca. 1�½ år.
En eventuel beslutning om etablering af
støjskærme eller lignende støjreducerende foran-
staltninger bør indgå i en samlet løsning sammen
med kapacitetsudvidelsen, da senere ombygninger
(herunder støjskærme mv.) på motorvejen vil være
forbundet med meget store trafikale gener, når
motorvejen i fremtiden fremstår uden nødspor. Da
der allerede i dag er etableret støjskærme på store
dele af strækningen, må det forventes at mulighe-
derne for etablering af yderligere støjreduktion vil
være kompliceret og særdeles omkostningstungt.
Yderligere følgende opmærksomhedspunkter for
det videre arbejde med udbygningsforslaget er:
Samfundsøkonomi.
De samfundsøkonomiske
beregninger viser, at udbygningsprojektet med
en hastighedsnedsættelse til 90 km/t, ikke er
samfundsøkonomisk rentabel. Følsomhedsbe-
regninger med en anden trafikmodel (FREEVAL),
viser at 90 km/t vil være rentabelt (intern rente på
14 %). I forbindelse med et videre forløb kan der
fokuseres yderligere på samfundsøkonomien.
Trafikvurderinger.
Hvis kapaciteten på Motor-
ring 3 ikke øges, forværres de allerede eksiste-
rende fremkommelighedsproblemer på Motor-
ring 3 og omfanget af sivetrafik på alternative
ruter stiger. Analyserne viser, at der også i den
Samlet vurdering
Udbygningsforslaget vil forbedre trafikafviklingen
på Motorring 3 markant i myldretidsperioderne. Det
ekstra spor vil sammen med den ændrede afstrib-
ning, vejvisning og trafikledelse give forbedret ka-
pacitet og bedre trafikafvikling.
Det er ud fra en samlet vurdering Vejdirektora-
tets anbefaling, at hastighedsgrænsen fastsættes
til 90 km/t, da der henset til vejens forløb og ud-
formning vil være trafiksikkerhedsmæssige risici
ved en højere hastighedsgrænse. Hvis denne an-
befaling følges, vil der i forbindelse med gennem-
førelse af projektet være behov for i samarbejde
med kommunerne at drøfte, hvordan sivetrafik til
det omkringliggende vejnet kan begrænses. En
hastighedsgrænse på 90 km/t vil også betyde, at
projektet indebærer en mindre reduktion af støjen
langs Motorring 3.
16
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Sammenfatning
udbyggede løsning ved en hastighedsgrænse
på 90 km/t hele døgnet vil være en lille trafik-
stigning på dele af det omkringliggende vejnet. I
dialog med kommunerne kan tiltag til at redu-
cere denne analyseres.
Nødspor.
Ifølge vejreglerne skal der etables
nødspor på motorvejsstrækninger. På stør-
stedelen af strækningen er det på grund af
de eksisterende geometriske forhold dog ikke
muligt at etablere nødspor eller nødlommer.
Det indgår i forslaget at etablere to nødlommer
i sydgående retning samt at sideflytte nødspor
indenfor eget vejareal på cirka 500 meterww af
strækningen syd for Holbækmotorvejen.
Trafikledelse.
Det er en forudsætning, at drift
og vedligehold af det eksisterende trafikledel-
sessystem på strækningen opretholdes. Dette
forslag hviler således på en udbygning af det
allerede eksisterende system.
Belægninger.
Der lægges nyt slidlag på hele
strækningen i forbindelse med gennemførelse
af udbygningsforslaget.
Ekstern KS.
Der er ikke gennemført ekstern
kvalitetssikring af udbygningsforslaget på det
nuværende stade. Denne kan gennemføres på
et senere tidspunkt.
17
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
3 Trafikale forhold
Dagens trafik
Der er gennemført en opdatering af trafikanalysen
for Motorring 3, primært fordi der er konstateret
væsentlige stigninger i trafikken og dermed også
øget trængsel siden afslutning af analysen i 2016.
Trafikudviklingen fra 2014 til 2018
Gennem løbende trafiktællinger på Motorring 3
er det kortlagt, at trafikken er steget med 12-16 %
over den 4-årig periode 2014-18. Strækningen nord
for Frederikssundmotorvejen er den mest trafike-
rede med en hverdagsdøgntrafik (HDT) i 2018 på
145.000. Stigningerne fra 2014 til 2018 ligger ho-
vedsageligt uden for myldretiden morgen og efter-
middag, hvilket er en klar indikation af, at kapacite-
ten er opbrugt i myldretiderne. På figur 3.1 er vist

illustrationer af sammenhæng mellem hastighed,
strækning og tidspunkt, som meget tydeligt illu-
strerer omfanget af trængslen på Motorring 3.
Det fremgår af figur 3.1, at trafikafviklingen gene-
relt er presset i myldretiderne. Sydgående retning
er generelt mere presset end nordgående, især om
eftermiddagen. I nordgående retning er der mest
trængsel om morgenen.

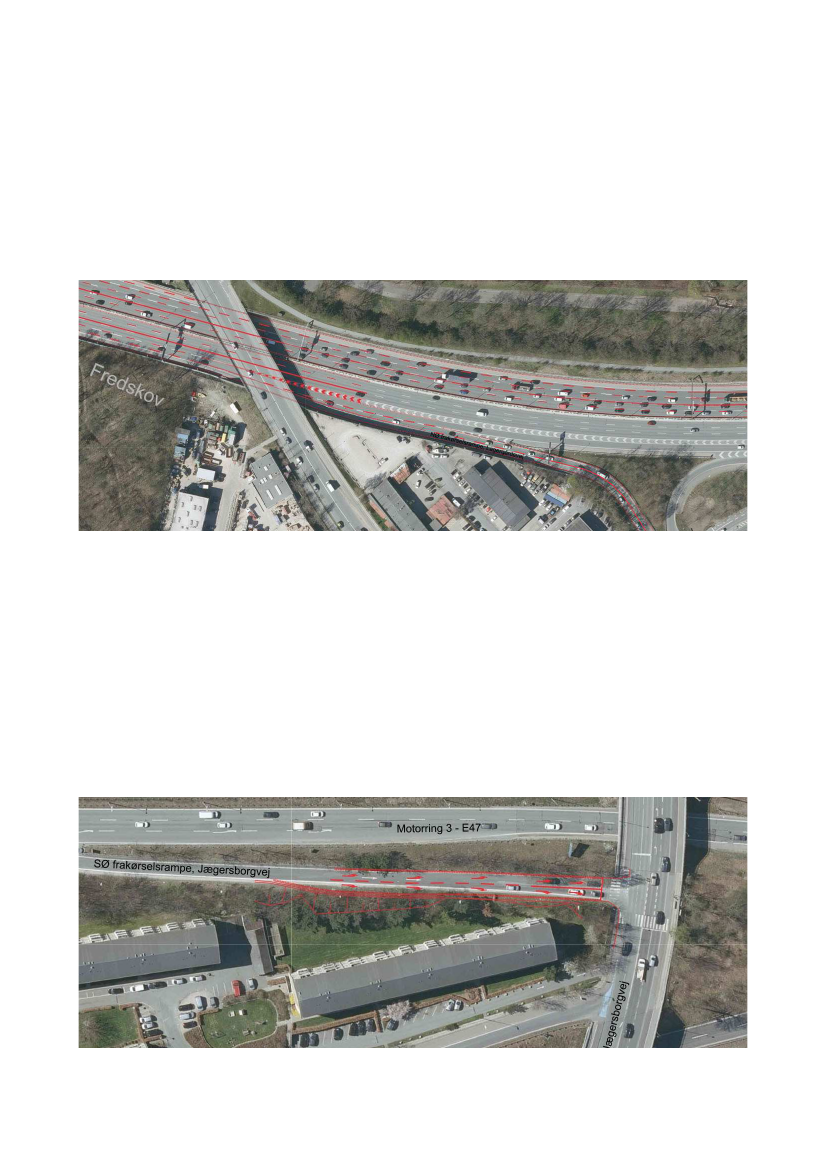

I sydgående retning opstår den første flaskehals
omkring Jægersborgvej/Vintapperrampen, hvor
hastigheden falder til under 40 km/t (blå områder).
Efter Buddingevej er der køkørsel frem mod ind-
fletning af Hillerødmotorvejen, hvor der opstår en
ny flaskehals, som bevirker tæt køkørsel frem mod
Frederikssundmotorvejen/Jyllingevej. På stræk-
ningen forbi Roskildevej opstår der igen en flaske-
hals, som bevirker at hastigheden falder til under
40 km/t.
I nordgående retning er trængslen ikke lige så ud-
talt som i sydgående retning. Der er overordnet tre

M3 sydgående

Gennemsnitshastighed, tir-tor, 22. oktober - 30. november 2018
18:00
M3 sydgående
Gennemsnitshastighed, tir-tor, 22. oktober - 30. november 2018
18:00
16:00
16:00
12:00
Roskildevej
Jyllingevej
14:00
Køge Bugt Motorvejen
Hillerødmotorvejen
Holbækmotorvejen
Køge Bugt Motorvejen
Jægersborgvej
51/411
51/157
60/773
33/080
42/302
43/603
100-110
80-110
60-80
40-60
20-40
Figur 3.1 Illustration af sammenhæng mellem hastighed (km/t vist med farver) på strækningen (vandret) og tid på dagen
(lodret) i henholdsvis syd- nordgående retning.
18
44/835
48/744
38/604
38/802
40/780
60/773
35/972
55/727
36/781
41/314
Hillerødmotorvejen
Holbækmotorvejen
Buddingevej
14:00
Jægersborgvej
Buddingevej
Roskildevej
Jyllingevej
12:00
10:00
10:00
8:00
8:00
6:00
6:00
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
lokaliteter, hvor trafikanterne oplever problemer. I
morgenmyldretiden er der trængsel på strækningen
syd for Roskildevej, hvor Holbækmotorvejen indflet-
tes på Motorring 3, og hvor hastigheden falder til
under 40 km/t. Indfletningen af Frederikssundmo-
torvejen/Jyllingevej bevirker, at hastigheden igen
falder til under 40 km/t, som forsætter det meste af
strækningen frem mod Hillerødmotorvejen. Illustra-
tionen viser dog ikke tydeligt problemerne i nord-
gående retning i forhold til at komme fra ved Lager-
gårdsvej umiddelbart efter Buddingevej, som i flere
perioder giver tilbagestuvninger til motorvejen.
Kapacitetsberegninger og belastningsgrad
Kapaciteten og belastningsgraden er beregnet i en
model, hvor den eksisterende geometri med hen-
syn til afstande mellem til- og frakørsler samt an-
tal kørespor er opbygget. Alle modeller omfatter
strækningen mellem Rævehøjvej og Kalvebod-
broen. Beregningerne af belastningsgrad er gen-
nemført med 75 %-fraktilen af hverdagstrafikken,
hvormed der regnes på en trafikeret hverdag.
Beregningsresultaterne beskriver efterspørgslen
(hvor mange biler der ønsker at køre på stræknin-
gen) i forhold til den kapacitet, der reelt er på vejen.
Ved en belastningsgrad større end 1, vil delstræk-
ningen udgøre en ’flaskehals’, hvor efterspørgslen i
det pågældende kvarter ikke kan afvikles. Det be-
tyder, at der opstår kø frem mod delstrækningen.
Beregningerne forudsætter, at der er tilstrække-
lig kapacitet på frakørselsramperne således, at der
ikke forekommer tilbagestuvning til motorvejen. I
denne analyse er der ikke foretaget kapacitetsbe-
regninger af rampeanlæggene, hvorfor der ikke er
dokumentation for, at der ikke vil forekomme til-
bagestuvninger til motorvejen. Beregningen tager
således ikke højde for den kendte tilbagestuvning
fra rampen ved Lagergårdsvej, som har indflydelse
på trafikafviklingen på motorvejen. Beregningerne
giver således kun svar på, om der er tilstrække-
lig kapacitet på delstrækningerne, ved indfletning
af ramper og i fletteområder i øvrigt. Det anbefales
derfor, at der gennemføres kapacitetsberegninger
specifikt i de centrale tilslutningsanlæg, for at af-
dække behovet for justeringer i signalanlæg eller
udbygninger.
En detaljeret præsentation af resultaterne findes i
notatet
Trafikvurderinger.
19
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Kapacitetsberegninger og belastningsgrad,

eksisterende forhold
Resultaterne af beregningerne er beskrevet i det
følgende, og fremgår af figur 3.2.

Eftermiddag 15-16
Basisscenarie
2018
17
17
Morgen 7-8
Basisscenarie
2018
Hillerødmotorvejen
18
19
Hillerødmotorvejen
18
19
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Holbæk-
motorvejen
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.2 Belastningsgrad på Motorring 3 eksisterende forhold.
Morgen sydgående.
Der er overordnet to strækninger, som er særligt
overbelastet - omkring Jægersborgvej og Vintap-
perrampen samt fra tilkørslen fra TSA 20 Gladsaxe/
Hillerødmotorvejen til Frederikssundmotorvejen.
På disse strækninger er belastningsgraden op til
1,2. I den sydligste del af Motorring 3 opstår der af-
viklingsproblemer i forbindelse med indfletning fra
Holbækmotorvejen og frakørsel mod Køge Bugt
Motorvejen. Yderligere påvirker tilbagestuvning fra
Amagermotorvejen afviklingen på den sydlige del
af Motorring 3.

Eftermiddag sydgående.
De største afviklingsproblemer opstår på delstræk-
ningerne mellem tilkørslen fra TSA 20 Gladsaxe/
Hillerødmotorvejen og Frederikssundmotorvejen
og fra Roskildevej til flettestrækningen ved Køge
Bugt Motorvejen. På delstrækningerne er belast-
ningsgraden på op til 1,3, hvorved en udvidelse af
strækningskapaciteten med 1 kørespor kun lige
dækker dagens efterspørgsel.
Morgen nordgående.
Beregningerne viser, at indfletning af trafik fra Hol-
bækmotorvejen bevirker, at kapaciteten overskri-
des, hvilket resulterer i køkørsel frem mod ind-
fletning af Frederikssundmotorvejen. Nord for
Frederikssundmotorvejen er strækningskapacite-
ten opbrugt frem mod Lagergårdsvej. Belastnings-
graden er op til 1,3, hvorved et ekstra kørespor kun
vil dække behovet med dagens trafik.
Eftermiddag nordgående.
Der er i forbindelse med forundersøgelsen for Ama-
germotorvejen udført tilsvarende kapacitetsbereg-
ninger som viser, at der er afviklingsproblemer og
20
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
at efterspørgslen overstiger kapaciteten. Når disse
problemer løses, vil det alt andet lige medføre et
større pres på Motorring 3 i nordgående retning. En
konsekvens kan være en mere tydelig fremtoning
af afviklingsproblemerne frem mod Roskildevej. Fra
Jyllingevej mod nord er der flere lokaliteter med en
belastningsgrad på op til 1,2, som understreger be-
hovet for en højere strækningskapacitet.
Overordnet set vurderes beregningerne med da-
gens trafik at gengive observerede problemstil-
linger på Motorring 3. Beregningerne viser også,
at der generelt er brug for en udvidelse af stræk-
ningskapaciteten. Der er flere lokaliteter, hvor be-
lastningsgraden er 1,3, som reelt betyder at 1 eks-
tra kørespor kun lige er nok til at sikre afvikling af
dagens efterspørgsel. Det betyder også, at der er
behov for en justering af udbygningsforslaget fra
2016, fordi kørsel i nødspor her ikke er ført igen-
nem ved Herlev Hovedgade, hvor beregningen vi-
ser en belastningsgrad på 1,2.
Udbygningsforslaget, dagens trafik
Udbygningsforslaget forventes at medføre en mar-
kant forbedret trafikafvikling på Motorring 3. De
fleste af de nuværende flaskehalse afhjælpes, og
der skabes ikke nye. Belastningsgraden vil dog
blive høj i flere lokaliteter (> 0,8), hvorved der fort-
sat vil forekomme hastighedsnedsættelser i forbin-
delse med trafikafviklingen i myldretiderne.
Især i eftermiddagsmyldretiden forventes flaske-
halsene tilnærmelsesvis fjernet. I morgenmyldreti-
den forventes der dog stadig at være begyndende
køkørsel på flere delstrækninger nord for Roskilde-
vej. Resultatet af beregningerne er vist på figur 3.3.
Morgen 7-8
Løsningsscenarie
2018
17
Eftermiddag 15-16
Løsningsscenarie
2018
17
Hillerødmotorvejen
18
19
Hillerødmotorvejen
19
18
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Holbæk-
motorvejen
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.3 Kapacitet på Motorring 3 efter udbygning.
21
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Trafikberegninger, Fremtidige forhold
Trafikberegninger med OTM
Der er gennemført trafikberegninger med OTM
(Ørestadstrafikmodellen) version 7.1, som er ud-
viklet i forbindelse med forundersøgelsen af Øst-
lig Ringvej og indeholder de seneste opdateringer
af vejnet og øvrige forudsætninger. I den sammen-
hæng bemærkes det, at trafikmodelberegninger
altid er behæftet med vis usikkerhed, som på en
strækning kan være 10-25 % eller større afhængigt
af vejens og trafikkens størrelse.
Trafikberegningerne er gennemført for et basis-
scenarie, hvor trafikken er fremskrevet til hen-
holdsvis 2030 og 2040, men motorvejen er ikke
udbygget. Herudover er der udført trafik trafikbe-
regninger i 2030 og 2040 for udbygningsforslaget
med forskellige hastighedsscenarier.
Tabel 3.1 viser hverdagsdøgntrafikken (HDT) be-
regnet i et basisscenarie 2030. Trafikken på Mo-
torring 3 vil her stige til ca.130.000-170.000. Figur
3.4 viser ændringen i hverdagsdøgntrafikken mel-
lem 2015 og 2030 i basisscenariet. Overordnet set
stiger trafikken på alle motorvejsstrækninger i ho-
vedstadsområdet som følge af vækst i befolkning
og arbejdspladser i området. Den meget store stig-
ning på 30-40 % på Motorring 3 skyldes udover
den almindelige trafikvækst, effekten af åbningen
af Frederikssundmotorvejens 2. etape. I korridoren
omkring Motorring 3 er der desuden en stor rela-
tiv stigning i trafikken på Ring 3, Ring 4 og stræk-
ningen Tårnvej-Avedøre Havnevej. Det indikerer, at
kapaciteten på Motorring 3 er opbrugt i myldreti-
derne, hvilket øger trafikbelastningen på det om-
kringliggende vejnet. Det skønnes, at næsten halv-
delen af trafikstigningen allerede har fundet sted i
perioden 2015-2019, og at trafikken på Motorring 3
vil vokse med ca. 15-20% mellem 2019 og 2030.
Lokalitet
Motorring 3 ml. Buddingevej og Hillerødmv.
Motorring 3 ml. Frederikssundsvej og
Frederikssundmv.
Motorring 3 ml. Frederikssundmv og
Roskildevej
Motorring 3 ml. Roskildevej og Holbækmv.
Motorring 3 ml. Holbækmv. og Køgemv.
Ring 3 Gladsaxe Ringvej
Ring 3 syd for Ballerup Boulevard
Ring 3 nord for Hovedvejen
Ring 3 syd for Hovedvejen
Ring 4 syd for Nordbuen
Ring 4 syd for TSA1 Ballerup
Ring 4 ml. M9 og frakørsel 4
Jyllingevej øst for Tårnvej
Roskildevej ved Byparkvej
Roskildevej øst for M3
Tårnvej ved nr. 78
Avedøre Havnevej syd for Roskildevej
Avedøre Havnevej syd for Holbækmv.
Avedøre Havnevej syd Brostykkevej
Basis 2015
3.000
130.600
119.600
108.800
90.600
18.000
23.600
18.100
19.600
24.200
43.400
72.900
26.900
32.000
39.700
15.900
15.900
14.700
10.200
Basis 2030
158.200
173.700
168.200
157.900
130.000
21.600
29.500
23.100
25.300
27.800
52.800
94.700
30.500
35.700
49.200
19.300
21.600
18.000
13.400
Basis 2040
167.300
182.500
177.200
167.000
138.400
23.100
31.300
24.800
27.100
29.000
55.700
101.000
31.600
36.500
51.400
20.600
23.000
19.600
14.900
Vækst 2015-
2030 i %
29
33
41
45
43
20
25
28
29
15
22
30
13
12
24
21
36
22
31
Vækst 2030-
2040 i %
6
5
5
6
6
7
6
7
7
4
5
7
4
2
4
7
6
9
11
Tabel 3.1 Ændringer i hverdagsdøgntrafikken mellem 2015 og 2030.
22
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Kapacitetsudvidelse på Motorring 3
Basis 2030
Køretøjer pr. hverdagsdøgn
0 - 5000
5001 - 10000
10001 - 25000
25001 - 50000
50001 - 173739
Figur 3.4 Hverdagsdøgntrafikken for Basis 2030.
23
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
HDT
Basis2030 - Basis2015
Difference
<1000
1000 - 2000
2000 - 5000
5000 - 10000
10000 - 50000
Figur 3.5 Ændring af hverdagsdøgntrafikken for Basis 2030 i forhold til Basis 2015.
24
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Beregningsresultater af udbygningsscenarier
Der er gennemført trafikberegninger for 2030 og
2040. De er gennemført for basissituationen samt
fire udbygningsvarianter. To af scenarierne er gen-
nemgået nedenfor, mens de to øvrige kan ses i no-
tatet Trafikanalyse og samfundsøkonomi.
Scenarie 1:
Kapacitetsudvidelse af Motorring 3 ved inddragelse
af nødspor. Det forudsættes, at den tilladte hastig-
hed på hele Motorring 3 mellem Helsingørmotorve-
jen og Amagermotorvejen sænkes til 90 km/t.
Scenarie 3:
Kapacitetsudvidelse af Motorring 3 ved inddra-
gelse af nødspor. Det forudsættes, at den tilladte
hastighed på hele Motorring 3 mellem Helsingør-
motorvejen og Amagermotorvejen sænkes til 90
km/t i myldretidsperioderne kl. 6-9 samt kl. 15-18. I
de resterende tidsperioder forudsættes uændrede
tilladte hastigheder i forhold til Basis (110 km/t).
Beregningsresultater for 2030
Antallet af bilture stiger, når fremkommeligheden
forbedres som følge af udvidelse af kapaciteten,
men falder, når rejsetiden forøges som følge af la-
vere hastighed. Derfor falder antallet af daglige bil-
ture i hovedstadsområdet i scenarie 1 med ca. 1100
pr. hverdag, mens det i scenarie 3 stiger med ca.
400. En del af ændringen skyldes overflytning mel-
lem bil og andre transportmidler, så antallet af cy-
kel-, gang- og kollektivture til gengæld henholdsvis
stiger eller falder. Se tabel 3.2.
Udover ændringen i antallet af bilture ændrer en
del trafikanter rute, når rejsehastigheden på Mo-
torring 3 forøges som følge af større kapacitet eller
reduceres som følge af lavere fri (tilladt) hastighed.
Derfor bliver trafikken på Motorring 3 set over døg-
net mindre i scenarie 1 end i Basis 2030. Hverdags-
døgntrafikken reduceres således med mellem 600
og 6.600, mindst i nord ved Lyngby mest syd for Fre-
derikssundmotorvejen (samt på den inderste del af
Køge Bugtmotorvejen). Ændringen er dog forskel-
lig over døgnet, idet trafikken i myldretiderne stiger
med op til 4.000, men reduceres mere udenfor myld-
retiderne. Trafikken flytter i stedet til en række alter-
native parallelruter, hvilket medfører trafikstigninger
på bl.a. Ring 2, Tårnvej-Avedøre Havnevej, Ring 3 og
Motorring 4 samt Frederikssundmotorvejen.
I scenarie 3 stiger trafikken også på Motorring 3 på
hele strækningen med 4-10.000, igen mest mellem
Buddingevej og Frederikssundmotorvejen, samt
på Frederikssundmotorvejen og Køge Bugt Motor-
vejen. Tilsvarende falder den også her på Ring 2,
Tårnvej-Avedøre Havnevej, Ring 3 og Ring 4-Mo-
torring 4 samt Holbækmotorvejen.
Den beregnede trafik i 2040 er også vist på tabel-
len. Trafikken stiger med 6-7 % fra 2030 til 2040.
Motorring 3
Basis
2030
132.800
143.900
158.200
166.700
162.300
173.700
168.200
157.900
130.000
Scenarie 1
90 km/t
2030
132.200
142.700
157.400
165.600
161.500
172.800
161.600
153.200
127.500
Scenarie 1
90 km/t
2040
142.200
153.100
168.400
176.600
172.900
184.900
172.900
164.500
137.700
Scenarie 3
90/110 km/t
2030
137.300
148.600
165.000
174.400
171.200
183.500
171.800
163.200
134.000
Scenarie 3
90/110 km/t
2040
147.300
159.000
176.000
185.300
182.600
195.300
183.000
174.900
143.900
Lyngby Omfartsvej-Nybrovej
Nybrovej-Buddingevej
Buddingevej-Hillerødmotorvejen
Hillerødmotorvejen-Gladsaxe/Ring 3
Gladsaxe/Ring3-Frederikssundsvej
Frederikssundsvej-Frederikssund-
motorvejen
Frederikssundmotorvejen-Roskildevej
Roskildevej-Holbækmotorvejen
Holbæk mv.-Køge Bugt-/
Amagermotorvejen
Tabel 3.2 Hverdagsdøgntrafik på udvalgte strækninger.
25
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Kapacitetsudvidelse af Motorring 3
Scenarie 1, 2030
I fht. Basis 2030
-26544 - -10000
-9999 - -2500
-2499 - -100
-99 - 100
101 - 2500
2501 - 10000
10001 - 23495
Figur 3.6 Scenarie 1, 90 km/t, ændring af hverdagsdøgntrafikken i forhold til Basis 2030.
26
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Kapacitetsudvidelse på Motorring 3
Scenarie 3, 2030
I fht. Basis 2030
-21077- -10000
-9999 - -2500
-2499 - -100
-99 - 100
101 - 2500
2501 - 10000
10001 - 18547
Figur 3.7 Scenarie 3, max 90 km/t i myldretiden og uændret hastighed udenfor myldretiden, ændring af
hverdagsdøgntrafikken i forhold til Basis 2030.
27
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Belastningsgrader
På figur 3.8 er der vist belastningsgrader i myld-
retiderne for Basis 2030. Nord for Frederikssund-
motorvejen er belastningsgraden større end 0,9
på næsten hele strækningen. Nord for Holbæk-
motorvejen er belastningsgraden større end 0,9 i
nordgående retning om morgenen og i sydgående
retning om eftermiddagen, hvilket betyder, at ka-
paciteten er tæt ved at være opbrugt, og der vil
opstå kø.
Morgen 7-8
Basisscenarie
2030
17
18
Eftermiddag 15-16
Basisscenarie
2030
17
18
Hillerødmotorvejen
19
Hillerødmotorvejen
19
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Holbæk-
motorvejen
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.8 Belastningsgrader i myldretiderne Basis 2030.
28
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Morgen 7-8
Morgen 7-8
Løsningsscenarie
Basisscenarie
2030
2030
17
18
Eftermiddag 15-16
Løsningsscenarie
2030
17
18
Hillerødmotorvejen
19
Hillerødmotorvejen
19
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Holbæk-
motorvejen
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.9 Belastningsgrader i myldretiderne udbygningsløsningen 2030.
Udbygningsforslaget forventes at forbedre kapaci-
teten med cirka 25 %. Til sammenligning er trafik-
ken på døgnniveau steget med cirka 12-16 % 2014-
2018, og der forventes også stor vækst i trafikken
fremadrettet. Belastningsgrader for udbygnings-
forslaget Scenarie 1 2030 på baggrund af OTM’s
trafikberegninger er vist på figur 3.9. Der er en-
kelte korte strækninger, hvor belastningsgraden
ligger over 0,9.
29
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
Morgen 7-8
Basisscenarie
2040
17
18
Eftermiddag 15-16
Basisscenarie
2040
17
18
Hillerødmotorvejen
19
Hillerødmotorvejen
19
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Holbæk-
motorvejen
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.10 Belastningsgrader i myldretiderne Basis 2040.
På figur 3.10 er der vist belastningsgrader i myldre-
tiderne for Basis 2040. Nord for Frederikssundmo-
torvejen er belastningsgraderne stort set identiske
med Basis 2030, hvilket viser, at kapacitetsgræn-
sen allerede nås i 2030. Syd for Frederikssundmo-
torvejen sker en yderligere stigning af belastnings-
grader i forhold til basis 2030.
30
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k a l e f o r h o l d
På figur 3.11 er der vist belastningsgrader i myld-
retiderne for udbygningsløsning Scenarie 1 2040.
Her sker en stigning af belastningsgraden nord for
Frederikssundmotorvejen til over 0,9 i nordgående
retning om morgen og i sydgående retning om ef-
termiddagen. Dermed er belastningsgraden i 2040
igen ved at være i samme størrelsesorden som i
dag på den nordlige del af Motorring 3.
Morgen 7-8
Løsningsscenarie
2040
17
18
Eftermiddag 15-16
Løsningsscenarie
2040
17
18
Hillerødmotorvejen
19
Hillerødmotorvejen
19
20
20
21
21
Frederikssund-
motorvejen
23
Frederikssund-
motorvejen
23
24
24
Holbæk-
motorvejen
Venstre side af motorvej: sydgående
Højre side af motorvej: nordgående
Belastningsgrad:
< 0,7
0.7-0,8
0,8-0,9
0,9-1,0
Holbæk-
motorvejen
Køge Bugt Motorvejen
Køge Bugt Motorvejen
Figur 3.11 Belastningsgrader i myldretiderne udbygningsløsning 2040.
31
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
4 Trafiksikkerhed
Generelle betragtninger
Danske erfaringer med kørsel i nødspor
Erfaringerne i Danmark med kørsel i nødspor i
myldretiden er meget begrænsede. Det er dog
etableret på en kortere delstrækning på Hillerød-
motorvejen mellem to tilslutningsanlæg. I forbin-
delse med dette projekt blev der indledningsvist
drøftet, hvordan afmærkning og skiltning skulle ud-
formes på en lang, kompleks strækning som Mo-
torring 3, når nødsporene inddrages til kørsel.
Det viste sig hurtigt, at det var væsentligt mere
komplekst at etablere en myldretidsløsning end an-
taget i 2016-analysen og i forhold til det eksiste-
rende system på Hillerødmotorvejen. Den store
forskel i forhold til Hillerødmotorvejen er passage
af tilslutningsanlæg og meget komplekse flette- og
udvekslingsstrækninger på reelt set hele Motorring
3 samt en højere grad af regional og international
trafik. På Motorring 3 vil der ikke blot være tale om
et ekstra spor på hele strækningen, men mange
delstrækninger hvor nødsporet inddrages.
Konklusionen er således, at trafiksikkerheden for-
ringes med en myldretidsløsning, da en sådan kræ-
ver en mere kompleks skiltning og afmærkning. Det
forøger risikoen for, at trafikanter overser skiltning
eller overser andre trafikanter, fordi de koncentre-
rer sig om at tolke skiltningen.
Ved en permanent inddragelse af nødsporet er det
derimod muligt at etablere en mere trafiksikker løs-
ning, fordi skiltning og afmærkning kan udformes
mere enkelt og letforståeligt samtidig med, at det
er gældende hele døgnet.
Internationale erfaringer med kørsel i nødspor
Der er over de seneste år evalueret på løsninger
med kørsel i motorvejes nødspor i både Storbritan-
nien og Sverige. I begge lande er erfaringerne po-
sitive både i forhold til fremkommelighed og trafik-
sikkerhed. Storbritannien er ligeledes kommet til
den konklusion, at de fremadrettet ikke vil anvende
kørsel i nødspor i myldretiden, men udelukkende
permanent inddragelse af nødspor. Dette begrun-
des med, at det er for kompliceret for trafikan-
terne at forstå, hvornår nødsporet må anvendes,
og hvornår det ikke må. I både Sverige og Storbri-
tannien er motorvejene i forbindelse med nedlæg-
gelse af nødsporet blevet forsynet med et trafikle-
delsessystem til regulering af hastighed og styring
af brugen af de forskellige kørespor. I ingen af de
to lande har man kunnet konstatere en forringelse
af trafiksikkerheden.
Trafiksikkerhed
Det er vanskeligt og forbundet med stor usikker-
hed at gennemføre en kvantitativ beregning af pro-
jektets effekt på trafiksikkerheden. Sammenhæng
mellem vejens udformning, trafikmængder og ha-
stigheder er alt for kompleks. Analysen redegør
dog for, hvordan udvalgte elementer kan påvirke
trafiksikkerheden positivt eller negativt. Hvis tra-
fiksikkerheden skal forbedres på Motorring 3 (el-
ler som minimum, sikre at det ikke bliver farligere
at køre på Motorring 3 efter gennemførelse af ud-
bygningsforslaget), er det vigtigt at være klar over
hvilken slags trafikulykker, der kan påvirkes.
Uheldsbilledet domineres af ekstraulykkerne som
i antal er markant over de mere alvorlige person-
skadeulykker og de større materielskadeulykker.
I ambitionen om at forbedre fremkommeligheden,
som er hovedformål med dette projekt, er det rele-
vant at have stor fokus på ekstraulykkerne, da de
forringer fremkommeligheden. Samtidig skal der
være fokus på personskadeulykkerne, som både
har store menneskelige og økonomiske konsekven-
ser. Målet for udbygningsforslaget må derfor være
at reducere alle typer af ulykker, både dem der ge-
nerer fremkommeligheden og dem som forårsager
død og alvorlig personskade. Virkemidlerne kan
dog være forskellige.
Der er forskellige faktorer, som påvirker trafiksik-
kerheden. En reduktion af antal køretøjer i de me-
get belastede kørespor, vil kunne forbedre tra-
fiksikkerheden. Konkret vil et ekstra kørespor
(nødsporet) reducere ulykkesfrekvensen, da færre
kører i hvert spor. De ulykker der sker i perioder
med trængsel, er først og fremmest ekstraulykker.
32
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k s i k ke r h e d
Omvendt indikerer faktorerne, at nedlæggelse af
nødspor i sig selv giver en forøgelse af antallet af
alvorlige ulykker. Ved eneulykker kan nødsporet
eksempelvis medvirke til, at føreren kan få kontrol
over køretøjet eller bremse ned og derved redu-
cere risikoen for skader.
Hovedfunktionen af nødsporet er at sikre plads til
køretøjer, der er nedbrudt eller har været involve-
ret i en ulykke, samt til kørsel for udrykningskøre-
tøjer. Denne hovedfunktion vil forsvinde. Dette kan
lede til flere følgeulykker efter nedbrud eller i for-
bindelse med udrykning.
Det fremgår af ovenstående, at det ikke klart kan
konkluderes, om nedlæggelse af nødspor vil bidrage
til flere eller færre ulykker, eller om det vil give en
højere eller lavere ulykkesfrekvens. Den største po-
sitive effekt kan først og fremmest forventes ved en
reduktion af ekstraulykker, men den negative effekt
kan være et øget antal alvorlige ulykker.
Til brug for de samfundsøkonomiske beregnin-
ger er gennemført beregninger af ændring i antal
personskadeulykker. Det er beregnet, at en ned-
sættelse af hastigheden på motorvejen til 90 km/t
i hele døgnet vil forøge antallet af personskade-
ulykker med to om året, mens en fastholdelse af de
eksisterende hastighedsbegrænsninger udenfor
myldretiden vil medføre en forøgelse af personska-
deulykker med fire om året.
33
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k s i k ke r h e d
Hastighed
Motorveje i Danmark har en generel hastigheds-
begrænsning på 130 km/t. Den aktuelle strækning
har i dag en hastighedsgrænse på henholdsvis 90
km/t og 110 km/t. Som tidligere omtalt, giver øget
hastighed flere og mere alvorlige ulykker. Samtidigt
giver kørespor med trængsel en højere frekvens af
ekstraulykker end kørespor, hvor trafikken afvikles
ved mere jævn kørsel.
En hastighedsgrænse på Motorring 3 på 90 km/t,
med mulighed for en lavere hastighedsgrænse i
myldretiden, vil medføre trafiksikkerhedsmæssige
fordele. Alvorlige ulykker kan blive mindre alvor-
lige, især om natten. Hastighedsforskellen mellem
tunge køretøjer og personbiler vil også blive min-
dre, hvilket giver færre køresporskift.
En hastighedsgrænse på 90 km/t vil desuden give
trafikanten bedre tid til at aflæse skilte og afmærk-
ninger ved flettestrækninger, rampetilslutninger og
lignende.
En lavere hastighedsgrænse vil også medføre en
mindre forskel i hastigheden på selve motorvejen
og på de mest komplicerede ramper med lille ra-
dius, hvilket kan reducere risikoen for eneulykker
på disse ramper.
i kombination med vognbanelinjer mellem 2. og 3.
spor. Dermed enten fjernes muligheden for køreba-
neskift eller muligheden reduceres til kun at kunne
gøres i den ene retning, som det kendes fra lan-
deveje. Denne type afmærkning anvendes normalt
ikke på motorveje i Danmark men er meget normal i
eksempelvis Tyskland og Holland. At begrænse el-
ler forenkle muligheden for at foretage vognbane-
skift vil bidrage positivt til trafiksikkerheden, da en
stor del af ulykker på motorveje sker i forbindelse
med kørebaneskift. Muligheden for at anvende
disse principper skal undersøges nærmere i det vi-
dere arbejde med udbygningsforslaget.
Afmærkningsprincipper er nærmere beskrevet i
kapitel 5.
Muligt supplerende tiltag, anvendelse af
automatisk trafikkontrol (ATK)
I forbindelse med implementeringen af udbyg-
ningsforslaget forventes det, at hastighedsgræn-
sen bliver 90 km/t. I forhold til den trafikale be-
belastning i dagtimerne vurderes 90 km/t at blive
opfattet som en rimelig og forståelig hastigheds-
grænse. Om natten med lav trafikal belastning, vil
hastighedsgrænsen sandsynligvis ikke blive over-
holdt. Der måles pt. et hastighedsniveau på om-
kring 130-140 km/t om natten. Der er overordnet
2 grunde til at hastighedsgrænsen ikke bør hæ-
ves om natten, dels af hensyn til trafiksikkerheden
og dels af hensyn til støjudbredelsen. For at sikre
overholdelse af hastigheden kan tilvælges at etab-
lere ATK med faste kameraer, for at sikre at hastig-
hedsgrænsen overholdes i hele døgnet.
Afmærkning
På de smalleste delstrækninger er der i projektet
foreslået med smal ydre kantbane, og i det hele ta-
get smalle køresporsbredder ned til 3,0 m. Smalle
kørespor og kantbaner giver en ringere trafiksik-
kerhed end bredere spor. Skitser af tværsnit kan
ses i kapitel 5, figur 5.1-5.3.
For at forbedre sikkerhed og fremkommelighed ar-
bejdes med en opdeling på regionale og lokale kø-
respor. Herved reduceres kørebaneskift og der-
med uheld. Opdelingen sker ved via afstribning at
forbyde køresporsskift på særligt komplekse del-
strækninger. Det gøres ved, at der på delstræk-
ninger arbejdes med spærrelinjer og spærrelinjer
Dette betyder, som tidligere nævnt, at portalerne
forsynes med kameraer til automatisk trafikkontrol
(ATK), der kan medvirke til at hastighedsgrænsen
overholdes. En ATK-løsning vil være med til at sikre
fremkommeligheden i form af glidende og effek-
tiv trafikafvikling samt forbedre trafiksikkerheden i
forhold til at sikre et hastighedsniveau, hvor alvor-
lighedsgraden af ulykkerne mindskes.
34
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Tr a f i k s i k ke r h e d
35
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
5 Vejtekniske forhold
Udbygningsforslaget indebærer, at skal der udfø-
res ændringer af afmærknings- og trafikledelses-
principperne på Motorring 3.
Der er foretaget en række ændringer i udbygnings-
forslaget set i forhold til det forslag, der fremgår af
Rapport 550,
Øget kapacitet på Motorring 3 (2016).
Ændringerne skyldes kapacitetsmæssige forhold
på grund af større trafikvækst end forudsat i 2016,
men også anlægstekniske forhold som eksempel-
vis at undgå en bekostelig omlægning af afvan-
dingssystemet - herunder omlægning af tværfal-
det på motorvejen samt ombygning af bygværker
(broer, støttevægge og støjskærme).
I de følgende afsnit beskrives udbygningsforsla-
gets vejtekniske principper og løsninger.
mellem autoværn er 14,75 meter på strækninger,
hvor der planlægges at inddrage nødsporet til per-
manent kørsel. Se figur 5.1, 5.2 og 5.3.
De væsentligste ændringer i forhold til forslagene i
Rapport 550 Øget kapacitet på Motorring 3 (2016) er:
Bredden på det venstre kørespor forøges fra
2,85 meter til 3,00 meter
Bredden på parallelspor (nuværende nødspor)
reduceres fra 3,75 meter til 3,50 meter
Det gennemgående kørespor til lastbiler og
særtransporter bliver 3,55 meter nord for Jyl-
lingevej og på 3,75 meter syd for Jyllingevej.
Bredden på indre- og ydrekantbane varierer alt
efter de tilstedeværende pladsforhold, dels til
sikring af afvanding og dels som øget sikker-
hedszone op mod autoværnet.
Tværsnit
Motorring 3 har overordnet et tværsnit med en
samlet bredde mellem forkant af autoværn på hen-
holdsvis 31,50 meter nord for Jyllingevej, 43,00
meter mellem Roskildevej og Jyllingevej og 35,50
meter syd for Roskildevej. Minimumsafstanden
Der er foretaget en trafiksikkerhedsrevision af ud-
bygningsforslaget.
Tværsnit med 4 spor, højredrejende
14,75
0,50
Kantbane
3,50
Vognbane
0,30
Kantbane
3,55
Vognbane
3,25
Vognbane
3,00
Vognbane
0,65
Indre kantbane
2,00
Midterrabat
0,50
Indre kantbane
3,00
Vognbane
3,25
Vognbane
14,75
3,55
Vognbane
0,30
Kantbane
3,50
Vognbane
0,65
Kantbane
0,50
Kantbane
Tværsnit med 4 spor, venstredrejende
14,75
0,65
Kantbane
3,50
Vognbane
0,30
Kantbane
3,55
Vognbane
3,25
Vognbane
3,00
Vognbane
0,50
Indre kantbane
2,00
Midterrabat
0,65
Indre kantbane
3,00
Vognbane
3,25
Vognbane
14,75
3,55
Vognbane
0,30
Kantbane
3,50
Vognbane
Figur 5.1 Normaltværsnit nord for Jyllingevej. Den indre kantbane varierer fra 0,5 meter til 0,65 meter af hensyn til afvan-
dingen. Eksisterende tværsnit antydet med grå.
36
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
20,00
1,50
Evt. autoværn
Rabat
Var.
Nødspor
3,50
Vognbane
0,30
3,75
Vognbane
3,25
Vognbane
3,00
Vognbane
1,50
Indre kantbane
4,00
Midterrabat
1,50
Indre kantbane
3,00
Vognbane
3,25
Vognbane
20,00
3,75
Vognbane
0,30
3,50
Vognbane
var.
Nødspor
1,50
Evt. autoværn
Rabat
Figur 5.2 Normaltværsnit mellemeter Roskildevej og Jyllingevej. På denne strækning vil der fortsat være nødspor efter
udbygningen. Eksisterende tværsnit antydet med grå.
16,55
1,00 0,75
Rabat
Evt. autoværn
Kantbane
3,50
Vognbane
0,30
3,75
Vognbane
3,25
Vognbane
3,00
Vognbane
Indre kantbane
0,7 0,3
3,40
Midterrabat
Indre kantbane
0,3 0,7
3,00
Vognbane
3,25
Vognbane
16,55
3,75
Vognbane
0,30
3,50
Vognbane
Kantbane
0,75 1,00
Rabat
Evt. autoværn
Figur 5.3 Normaltværsnit syd for Roskildevej. Eksisterende tværsnit antydet med grå.
37
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Afmærkning
Normaltværsnittet for udbygningsforslaget omfat-
ter 4 kørespor i hver retning. Mellem de to yderste
kørespor anvendes parallelsporsafmærkning med
en bredde på 30 cm og alle øvrige kørebanestriber
her en bredde på 15 cm. Kantbanerne er markeret
med en kantbanestribe på 30 cm. Se figur 5.4.
Figur 5.4 På de fleste delstrækninger, hvor nødsporet inddrages til kørsel, afmærkes det tidligere nødspor som
parallelspor (blå stribe).
Parallelsporsafmærkningen er valgt, fordi trafikan-
terne forstår afmærkningstypen og fordi kørespo-
ret på flere delstrækninger ender i en frakørsels-
rampe. Afmærkningen bevirker tillige, at lastbiler
ikke er tvunget til at benytte køresporet længst til
højre, hvilket minimerer antallet af vognbaneskift
for gennemkørende lastbiler og bidrager positivt til
både fremkommelighed og trafiksikkerhed. Kapa-
citeten på Motorring 3 vurderes i den nuværende
situation at blive reduceret med 1.000 køretøjer i
timen i fletteområderne, som følge at turbulensen
i forbindelse med vognbaneskift. Ved at skabe en
gennemgående vognbane til lastbiler, hvor der re-
elt kun er behov for vognbaneskift 1-2 gange for
gennemkørende lastbiler, vil det bidrage til en sam-
let øget kapacitet. Ligeledes kan trafik mellem en
tilkørsel og næstkommende frakørsel blot blive i
parallelsporet.
I forbindelse med de mest komplekse flette- og
udvekslingsstrækninger er der valgt at arbejde
med en ny type afmærkning i forhold til motorveje
i Danmark. Flettemulighederne begrænses ved at
afmærke med dobbelt spærrelinje i forhold til at
understrege at vognbaneskift ikke er tilladt. På 2
lokaliteter i begge vejsider ved henholdsvis Lyngby
Omfartsvej-Buddingevej og Holbækmotorvejen-
Køge Bugt Motorvejen er der foreslået en punk-
teret linje i forbindelse med spærrelinjen således,
at trafikanterne eksempelvis kan skifte mod højre,
men ikke mod venstre. Dette bevirker en forenk-
ling af fletningen for trafikanterne, som øger både
fremkommeligheden og trafiksikkerheden. Denne
type afmærkning kendes fra landevejene, hvorfor
det forventes at trafikanterne efter en kort indkø-
ringsperiode også vil kunne afkode afmærknings-
typen på motorvejen. På landevejene anvendes af-
stribningen dog i forhold til et modkørende spor og
viser hvorvidt man må overhale.
Der skal derfor fortsat arbejdes videre med afstrib-
ningsprincipperne inden udførelse med henblik på
at opnå den bedste løsning set i forhold til trafik-
sikkerhed og fremkommelighed.
38
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d

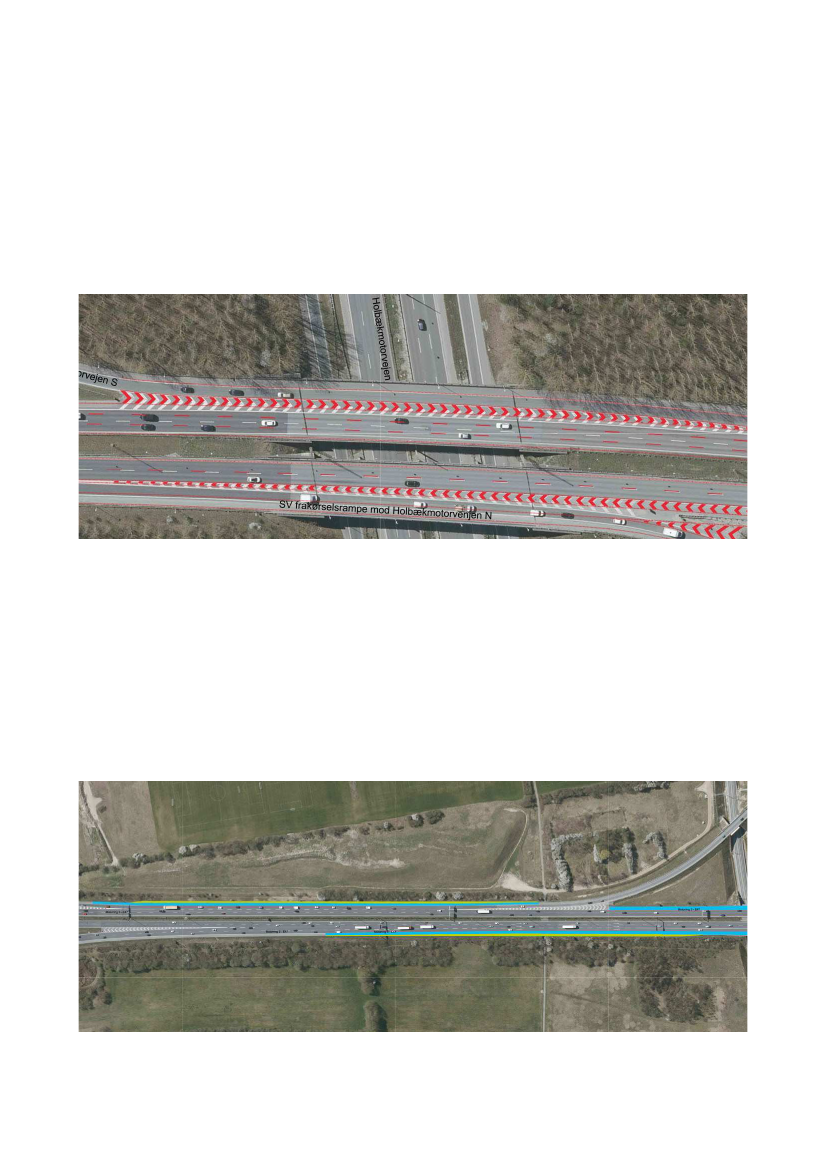

Figur 5.5 "Landevejsafmærkning" anvendt på flettestrækningen umiddelbart syd for Holbækmotorvejen. Køresporet længst
til venstre i nordgående retning er forbeholdt gennemkørende trafik mod nord fra Køge Bugt Motorvejen. Køresporene
længst til venstre i sydgående retning er lukket for ’sidste øjebliks’ kørebaneskift mod Køge Bugt Motorvejen, mens indflet-
tende trafik fra Holbækmotorvejen gerne må flette, hvis der er plads (blå stribe).
Trafikledelsessystem
Udbygningsforslaget omfatter en opgradering af
det eksisterende trafikledelsessystem på Motor-
ring 3, særligt fordi strækningen er meget trafike-
ret og fordi nødsporet inddrages til kørsel.
Grundlæggende opgraderes trafikledelsessyste-
met med nye portaler og ny bestykning af porta-
lerne, således, at der placeres en tavle over hvert
kørespor samt informationstavler på udvalgte por-
taler. Dette giver mulighed for at regulere hastighe-
der, lukke kørespor i forbindelse med ulykker eller
nedbrud samt give informationer til trafikanterne.
På figur 5.6 herunder ses en principiel udformning
af en portal.
Figur 5.6 Trafikledelsessystemet opgraderes i forbindelse med nedlæggelse af
nødsporet, således at regulering af hastighed og styring og brugen af de forskellige
kørespor kan anvises klart og entydigt.
39
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Ved Buddingevej og Park Allé forventes det, at
hastighedstavler m.v. kan fastgøres på brokon-
struktionerne. På enkelte positioner vil der kunne
etableres kombiportaler hvor både vejvisning og
hastighedstavler kan placeres.
De nye tavler skal forsynes med videoovervågning,
dels for at strækningen kan overvåges og dels for at
tavlevisningen kan verificeres, og der skal for hver
portal etableres trafikdetektering over alle spor til
styring af funktionerne i trafikledelsessystemet.
Portalerne kan forsynes med kameraer til automa-
tisk trafikkontrol (ATK), der kan medvirke til, at ha-
stighedsgrænsen overholdes, som er vigtigt både
i forhold til sikring af fremkommeligheden i form af
glidende og effektiv trafikafvikling og for trafiksik-
kerheden i forhold til at sikre et hastighedsniveau,
hvor alvorlighedsgraden af ulykkerne mindskes.
Der etableres nye variable informationstavler på
udvalgte snit og nedtages en del af de oprinde-
lige informationstavler, hvis restlevetid er estimeret
til at være omkring 5 år, og som det derfor ikke vil
være rentabelt at flytte til de nye placeringer. Re-
servedele fra de nedtagne tavler kan anvendes til
levetidsforlængelse af øvrige eksisterende tavler
med forventeligt 2-3 år.
Portalerne skal placeres under hensyntagen til
strækningens forløb, geometrisk udformning og
sigt på de enkelte lokationer. F.eks. placeres der
portaler lige før de store udfletninger, hvor trafi-
kanterne har en mulighed for at vælge en alterna-
tiv rute. I det opgraderede trafikledelsessystem vil
afstanden mellem portalerne være 375-700 meter,
hvilket følger de internationale guidelines på max.
700 meter mellem portalerne.
Konkrete justeringer
Overordnet set foretages justeringer på stræknin-
gen, som det fremgår af figur 5.7
40
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Hillerødmotorvejen
17
18
19
20
21
23
Frederikssundmotorvejen
24
Holbækmotorvejen
Køge Bugt Motorvejen
Signaturforklaring:
Nødspor inddrages og ny afmærkning
Nødspor bibeholdes og ny afmærkning
Nyt geometrisk projekt
Eksisterende nødspor forstærkes
Figur 5.7 Oversigt over forskellige justeringer på strækningen.
41
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
I det følgende beskrives de forskellige justeringer
på strækningen mere detaljeret. Først fra nord mod
syd, derefter fra syd mod nord.
Justeringer på lokaliteter i sydgående retning
Ved Vintapperrampen er antallet af kørespor fortsat
tre og ikke fire, som det ellers ville være ønskeligt.
Dette skyldes meget snævre forhold under broen
ved Lyngby Omfartsvej (Figur 5.8), samt at etab-
lering af et ekstra spor syd for broen vil kræve, at
den eksisterende støttemur langs Vintapperrampen
flyttes. Det skal dog bemærkes, at regulariteten for-
bedres på strækningen, som følge af inddragelse af
nødsporet på strækningen fra tilkørslen fra Lyngby
Omfartsvej mod syd (Figur 5.9). Dette gør det mu-
ligt at sikre to spor til gennemkørende trafik og tre
spor til fletning, hvormed den gennemkørende tra-
fik stort set ikke forstyrres af flettende trafik.
Figur 5.8 Motorring 3 set mod nord ved Lyngby Omfartsvej (St. 136.38 HS).
Afstande mellem autoværnene er 9,6 meter. Etablering af et ekstra kørespor vil
kræve minimum 11 meter.
Figur 5.9 Fem spor mellem tilkørslen Lyngby Omfartsvej og frakørslen Nybrovej i sydgående retning,
hvor trafikken er opdelt i lokal og regional trafik - tre spor til lokaltrafik og flettemanøvrer samt to spor
til gennemkørende trafik. Både parallelsporsafmærkning og "landevejsafmærkning" er anvendt.
42
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d

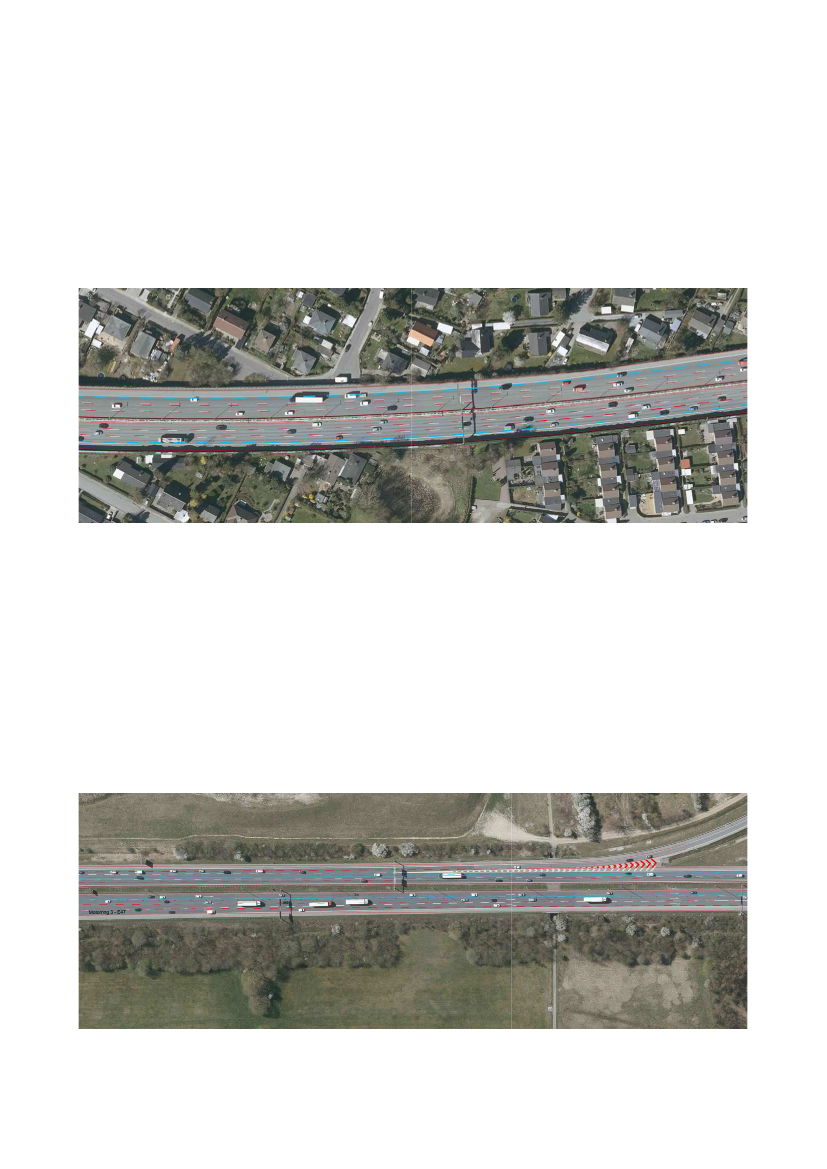

Kapacitetsberegningerne viser behov for et fjerde
kørespor forbi Herlev Hovedgade. Dette er kompli-
ceret, grundet højdeforskel mellem køresporerne
på motorvejen og den sidste del af rampen. Høj-
deforskellen og afvanding samles i en smal spær-
reflade, som ligger mellem de to yderste kørespor,
hvormed det ekstra spor kan etableres.
Figur 5.10 Parallelsporet føres inden om spærrefladen ved Frederikssundsvej (Herlev Hovedgade) i sydgående retning. Pa-
rallelsporet bliver suppleret med en kort nødlomme mellem til- og frakørselsramperne (blå streg).
Der bør anlægges nødlommer, hvor det er muligt.
Da geometrien på motorvejen er meget presset,
er det vurderet kun at være muligt at anlægge to
egentlige nødlommer på strækningen, som er på
Vejdirektoratets vejareal henholdsvis syd for Ros-
kildevej og syd for Park Allé.
Figur 5.11 Mulig placering af nødlommen syd for Park Allé.
43
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Mellem Roskildevej og Frederikssundsmotorvejen
kan det eksisterende nødspor bibeholdes. Der bli-
ver anlagt korte nødlommer i forbindelse med, at
parallelsporene bliver ført inden om spærreflader
ved henholdsvis Gladsaxevej og Frederikssundsvej
(samme principper som vist på figur 5.10).
Grundet eksisterende afvanding på og omkring
broerne over Holbækmotorvejen er det nødven-
digt at foretage en flytning af køresporene ind mod
midterrabatten og samtidig inddrage lidt af den ek-
sisterende spærreflade.
Figur 5.12 Passagen ved Holbækmotorvejen i sydgående retning.
Mellem Holbækmotorvejen og Køge Bugt Motorve-
jen bliver det eksisterende nødspor sideflyttet hvil-
ket kan ske indenfor vejarealet. Det eksisterende
nødspor skal under alle omstændigheder forstær-
kes ved udskiftning bærelaget for at kunne anven-
des til permanent kørsel og bære den kommende
trafik, se figur 5.13.
Figur 5.13 Sideflytning af nødspor og forstærkning af kørespor mellem Holbækmotorvejen og Køge Bugt Motorvejen/
Amagermotorvejen.
44
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Justeringer på lokaliteter i nordgående retning
Lige efter indfletningen af rampen fra Køge Bugt
Motorvejen justeres afmærkningen, så der fremad-
rettet er fire kørespor, som fordeles med tre spor
mod nord ad Motorring 3 og et parallelt spor mod
frakørslen mod Holbækmotorvejen. De tre spor
mod Motorring 3 adskilles med ’landevejsafmærk-
ningen’ således, at trafikken fra Køge Bugt Motor-
vejen kan køre uhindret videre ad Motorring 3 mod
nord i det inderste spor. Se figur 5.14.
Figur 5.14 Indfletning af rampen fra Køge Bugt Motorvejen.
Mellem Køge Bugt Motorvejen og Holbækmotor-
vejen bibeholdes nødsporet ved at det sideflyttes
(figur 5.13).
På strækningen fra Køge Bugt Motorvejen til lige
syd for Park Allé udvides det belagte areal ind mod
midterrabatten med ca. 1 meter fra begge vejsider.
Grundet eksisterende afvanding på og omkring
broerne over Holbækmotorvejen er det nødvendigt
at foretage en opdeling i 2 x 2 kørespor adskilt af
en spærreflade ved passage af Holbækmotorvejen,
se figur 5.15. Denne løsning er atypisk og kræver
særligt fokus på afmærkning og vejvisning i pro-
jektets efterfølgende faser, således at trafikanter
ikke kommer i tvivl om, hvordan de skal placere sig.
Løsningen er valgt for at undgå en bekostelig om-
bygning af broer og belægninger.
Figur 5.15 Spærrefladen der adskiller de 2 x 2 kørespor ved underføringen af Holbækmotorvejen i nordgående retning.
45
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Ved indfletning af Holbækmotorvejen i nordgående
retning ændres der på indfletningen, se figur 5.16.
Venstre kørespor fra Holbæk indflettes på Mo-
torring 3, mens højre kørespor fra Holbæk flettes
sammen med rampen fra København. Efter sam-
menfletning indføres sporet på Motorring 3 som
ekstra kørespor således, at strækningen frem mod
Roskildevej fremadrettet har fire kørespor.

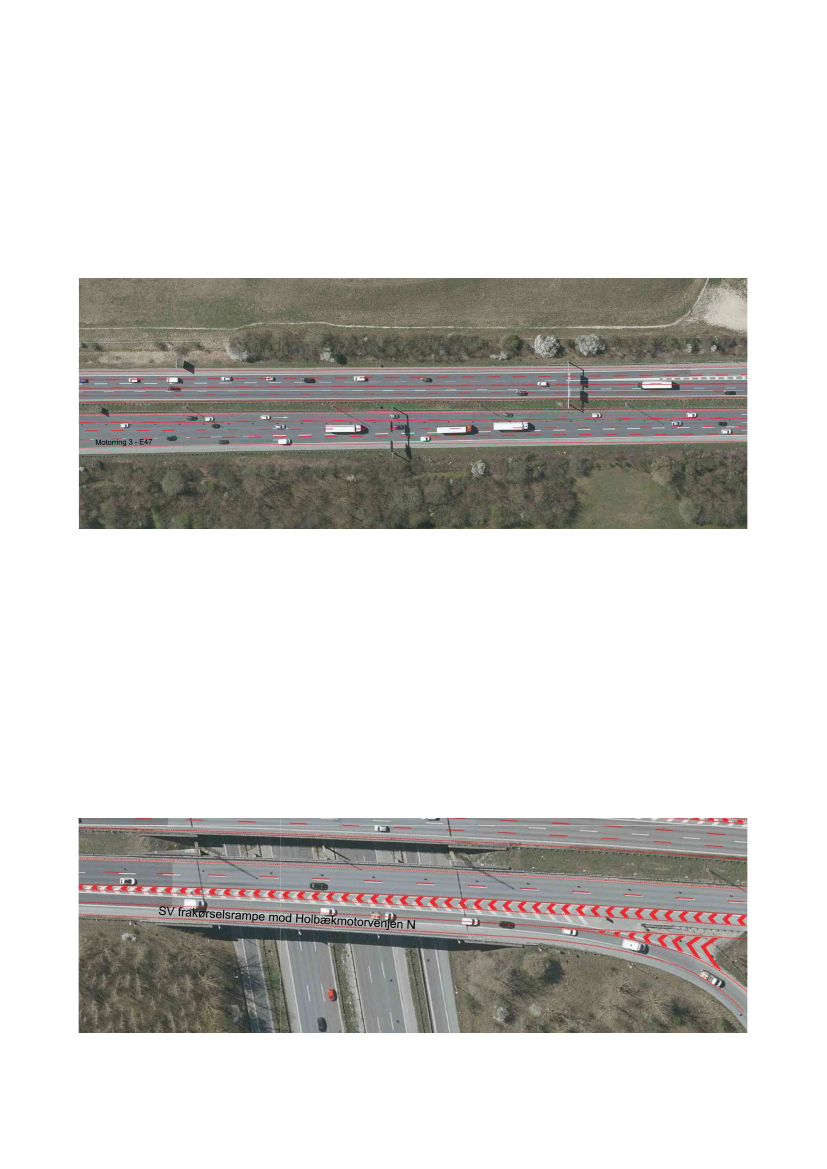

Figur 5.16 Sammenfletningen mellem Holbækmotorvejen og Motorring 3. Der kommer tre spor fra Holbækmotorvejen, som
fordeler sig med to fra vest og et fra øst.
Kapacitetsberegningerne viser at der også er be-
hov for et ekstra kørespor i nordgående retning
ved Herlev Hovedgade. I nordgående retning er det
uproblematisk at etablere det ekstra kørespor, fordi
det eksisterende nødspor er forberedt til kørsel.
Ligeledes viser kapacitetsberegningerne behov for
fire spor forbi Gladsaxe Ringvej. på samme vis som
samme sted i sydgående retning samles tilpasning
af højdeforskelle og afvanding i en smal spærre-
flade, som ligger mellem de to yderste kørespor.

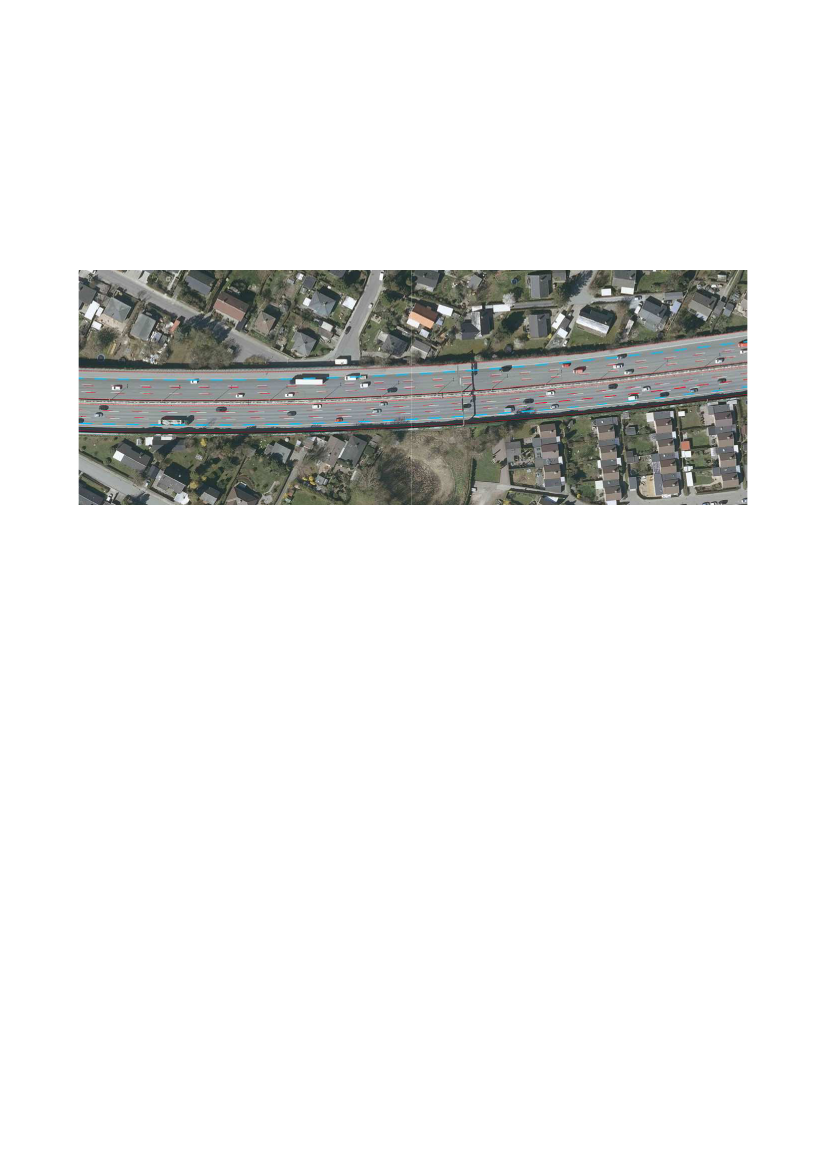

Figur 5.17 Parallelsporet føres inden om spærrefladen ved Gladsaxe Ringvej i nordgående retning.
46
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Umiddelbart efter frakørslen ved Gladsaxe ind-
drages nødsporet til kørsel for at skabe en bedre
forbindelse mod rampen til Hillerødmotorvejen. I
forbindelse med konkretiseringen er det fundet
nødvendigt at tilpasse tilkørselsrampen fra Ring
3 og føre det nye højre kørespor højre om en ny
spærreflade, som er nødvendig i forhold til afvan-
ding og optagelse af højdeforskelle mellem Motor-
ring 3 og rampen.
Parallelspor fra Ring 3 og frem mod Hillerødmo-
torvejen udføres med to kørespor ved at inddrage
nødsporene, se figur 5.18. Sporerne flettes sam-
men umiddelbart inden kurven på tilkørselsram-
pen. Det ekstra kørespor skaber bedre plads til
fletning og magasin ved kø på strækningen nord
for tilkørslen fra Ring 3.
Nødsporet under broen ved Buddingevej inddrages
således, at der fremadrettet er fire spor, se figur 5.19.

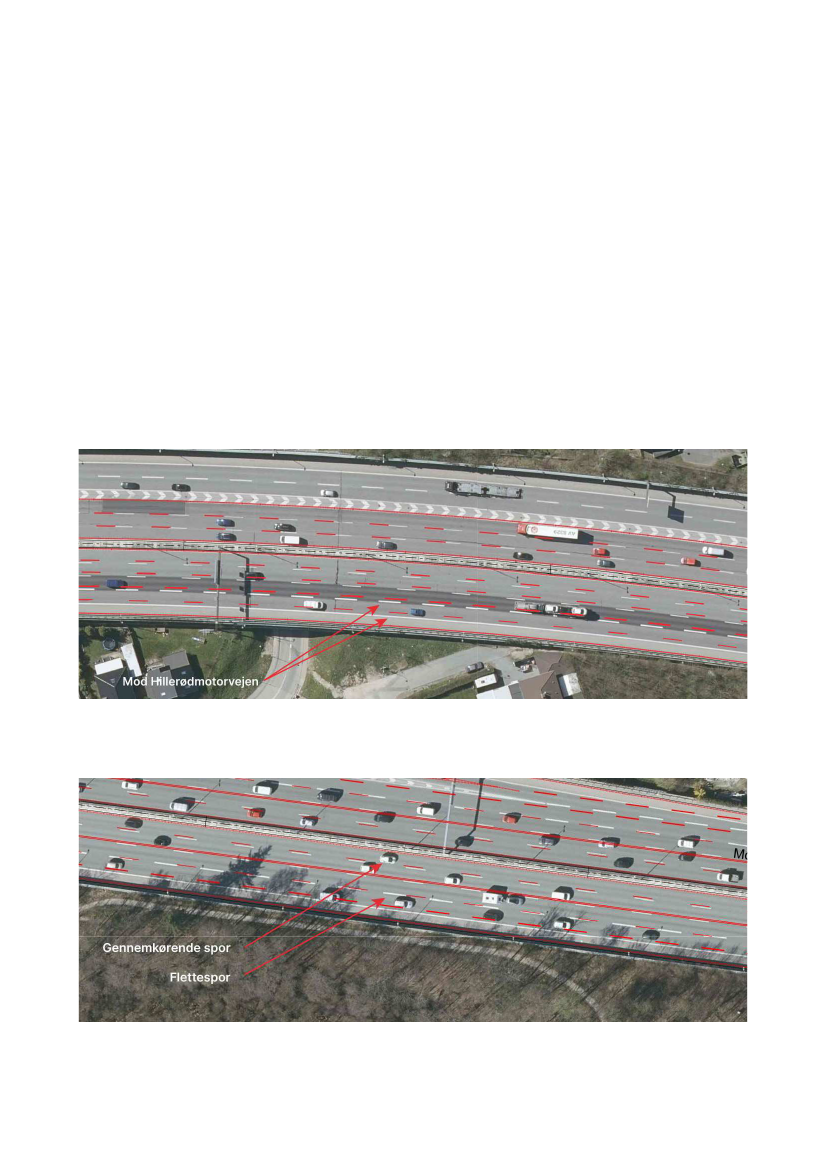

Figur 5.18 Fem spor hvoraf de to inderste benyttes til flettestrækningen frem mod Hillerødmotorvejen.
Figur 5.19 Fem spor nord for Buddinge vej med to gennemkørende spor og tre flette- og udvekslingsspor.
47
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Nord for Buddingevej er der fem spor, hvor af-
mærkningen justeres således, at der skabes to
gennemkørende spor og tre flette- og udvekslings-
spor. Adskillelsen sikres med dobbelt spærrelinje,
som sikrer to spor til gennemkørende trafik og tre
kørespor til fletning og udveksling mellem Motor-
ring 3, Buddingevej og Lagergårdsvej. Inddragelse
af nødspor til permanent kørsel på Motorring 3 af-
sluttes i nordgående retning ved Lagergårdsvej ef-
ter samme principper, som der er på stedet i dag,
se figur 5.20.
Figur 5.20 Afslutning af udbygning ved Lagergårdsvej.
Yderligere kapacitet ved Jægersborgvej
Umiddelbart nord for projektafgrænsningen ligger
frakørslen mod Jægersborgvej. Denne frakørsel gi-
ver i dag problemer med tilbagestuvning ud på Mo-
torring 3 i myldretiderne. Det primære problem er
for mange højresvingende ved Jægersborgvej. Det
er kun den øverste del af rampen, der er kanalise-
ret, hvorved de pt. få venstresvingende trafikan-
ter fanges i køen på den første del af rampen. Det
foreslås derfor at forlænge denne kanalisering. Det
bør undersøges i forbindelse med detailprojekte-
ringen, hvorvidt forlængelsen kan etableres over
en længere strækning end vist her på figur 5.21.
Figur 5.21 Forslag til etablering af lange svingbaner på frakørselsrampen ved Jægersborgvej.
48
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Sideudvidelse af stiunderføring
I forbindelse med sideflytning af nødsporet mellem
Køge Bugt Motorvejen og Holbækmotorvejen bliver
det nødvendigt at udvide den eksisterende stiun-
derføring, se figur 5.22.
Figur 5.22 For at få plads til at opretholde nødsporet, skal bygværket med stiunderføringen syd for Holbækmotorvej sideudvides.
49
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Afvanding
Den eksisterende afvanding bevares i stor ud-
strækning. Fra Holbækmotorvejen og nordpå er det
primært tale om tilpasninger i slips og skillerabatter
samt enkelte sideudvideler af beskeden størrelse.
Her bevares den eksisterende afvanding i sit hele
og suppleres ved ændrede slips og skillerabatter.
Syd for Holbækmotorvejen etableres ny afvan-
ding med kantopsamling og hovedledning der føres
frem til bassiner.
De eksisterende regnvandsbassiner bevares som
de er med følgende undtagelser:
Syd for Park Allé anlægges et nyt grøftebassin på
østsiden med en støttemur/spuns på den side der
vender ind mod Motorring 3. Støttemuren er nød-
vendig for at sikre nok volumen i grøften og samti-
dig undgå at berøre arealet Vestvolden.
Syd for Holbækmotorvejen er der to eksisterende
regnvandsbassiner på østsiden af Motorring 3 som
oprenses og uddybes.
Figur 5.23 Grøftebassin langs Vestvolden.
Figur 5.24 Konturen af de to eksisterende regnvandsbassiner langs den sydlige del af Motorring 3.
50
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Belægninger
Der er foretaget en vurdering af belægningerne på
strækningen med henblik på at sikre optimal levetid
i forbindelse med projektet. De nærmere vurderin-
ger fremgår af notatet "Vurdering af levetid for nød-
spor inddraget til permanent kørsel på Motorring 3".
For at sikre entydig vejvisning og dermed sikre
trafiksikkerheden skal der som følge af nye vej-
afmærkninger (nye kantlinjer, køresporslinjer og
spærreflader) etableres nødspor på hele stræk-
ningen. Alternativt vurderes det at de gamle køre-
sporslinjer vil slå igennem og at trafikanter nemt
kan tage fejl af den nye og gamle afstribning. Det
vurderes at forringe trafiksikkerheden (specielt om
natten og i vådt vejr), såfremt det undlades at ud-
lægge nyt slidlag på hele strækningen. Slidlaget
udlægges som klimavenligt slidlag.
På de fleste strækninger kan kørsel i nødsporet kla-
res ved affræsning af overfladebelægningen og ud-
lægning at nyt slidlag, idet store dele af strækningen
allerede er delvist forberedt for inddragelse af nød-
sporet til kørsel. Det er dog ikke på hele stræknin-
gen, at belægningerne er forberedt for den øgede
belastning, og derfor er der følgende undtagelser:
I sydgående retning mellem Lyngby Omfartsvej
og Buddingevej skal der etableres ny vejkasse
langs parallelspor med undtagelse af bundsik-
ring, som kan bibeholdes.
I nordgående retning mellem Buddingevej og
Lyngby Omfartsvej langs parallelspor skal der
etableres ny vejkasse med undtagelse af bund-
sikring, som kan bibeholdes.
Syd for Holbækmotorvej skal der anlægges ny
vejkasse for inddragelse af nødsporet til kørsel i
begge retninger.
Figur 5.7 illustrerer, hvor der er behov for, at de ek-
sisterende nødspor skal forstærkes.
Udbygning i midterrabat
For at undgå ombygninger af eksisterende byg-
værker samt sikre, at der kun skal foretages mindre
omlægninger af det eksisterende afvandingssy-
stem, er der strækninger, hvor noget af midterra-
batten inddrages til vejareal for at få plads til det
ekstra spor. Dette gælder en strækning syd for
Park Alle og specielt strækningen syd for Holbæk-
motorvejen. Dette indebærer, at der her skal ske
en opbygning af en ny vejbelægning inkl. eventuel
flytning af midterrabattens vejdræn.
51
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
Ledninger
Ved en gennemgang af ledningsoplysninger mod-
taget via LER er det vurderet, at der ikke skal fore-
tages fremmede ledningsomlægninger.
Belysning
Det er forudsat, at der ikke skal ændres på belys-
ningen i forhold til den eksisterende i forbindelse
med udbygningsforslaget. Der er en igangværende
forsøgsordning, hvor belysningen på Motorring 3
er slukket mellem Glostrup og Brøndby. Tilstræk-
kelig vejbelysning er vigtig for trafikafvikling og
trafiksikkerhed på Motorring 3, som er præget af
mange tilslutninger og forgreninger samt massiv
trafik. Dette gælder nu og i endnu højere grad efter
en eventuel udbygning. Såfremt forsøgsordningen
besluttes at skulle være permanent, skal der derfor
være opmærksomhed på, at den belysning der er
på strækningen mellem Glostrup og Brøndby, fort-
sat er tilstrækkelig efter en udbygning.
Vejvisning
Vejvisningstavler er en væsentlig del af sikringen af,
at trafikanter entydigt og let kan gennemskue, hvor
de skal placere sig. Tavlerne skal tilpasses den nye
afstribning, hvilket vil betyde at portaler og tavler
skal ændres og suppleres med nye. Tilkørsler hen-
holdsvis frakørsler ligger tæt, hvorfor placering af
vejvisningsportalerne er kompliceret samtidigt med
at det er vigtigt, at placeringerne vurderes nøje.
Vejvisning er udformet så den understøtter, at tra-
fikanterne placerer sig i de korrekte vognbaner i
forhold til deres fjern og nær mål. Det gøres ved, at
langt de fleste portaltavler bliver udskiftet til tavler
med nedadrettede pile over hvert spor.
For portalerne betyder det, at tavlerne på nogle
af de eksisterende portaler skal udskiftes og/eller
flyttes sideværts. De fleste af de eksisterende por-
taler kan genbruges med forstærkninger af deres
hjørnesamlinger. Dog forventes det, at der er seks
portaler, som skal have foretaget en forstærkning
af deres fundamenter. Alle seks portaler står nord
for Jyllingevej, hvor der er et betonautoværn i mid-
terrabatten, som derfor midlertidig skal fjernes. Tre
af de nævnte portaler er dobbeltportaler, der også
skal have forstærket yderfundamenterne. Det vil
betyde, at den eksisterende støjskærm ligeledes
midlertidigt skal nedtages lige omkring portalerne.
Derudover skal der både fjernes gamle og sup-
pleres med nye færdselstavler og portaler. Der vil
blive taget stilling til tavlernes endelige tilstand,
udformning og placering under den senere detail-
projektering.
Nogle steder ligger frakørsler meget tæt på hin-
anden, hvilket betyder at der ikke er plads til at
opsætte vejvisning til frakørsler i den optimale
afstand fra frakørslen. Derfor kan det blive nød-
vendigt at vise flere frakørsler på samme tavle,
som det fremgår af Figur 5.26.
Buddingevej
Figur 5.25 Nye portaltavler med nedadrettede pile, som gør det entydigt for trafikanterne hvor de skal placere sig.
Figur 5.26 Et andet eksempel med nedadrettede pile og afkørsel.
52
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Ve j t e k n i s ke f o r h o l d
53
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
6 Støj, klima og miljø
Generelt
For at vurdere virkningerne på miljø og naturinte-
resser i forbindelse med gennemførelse af udbyg-
ningsforslaget, er der foretaget en miljøscreening.
Størsteparten af udbygningsforslaget omfatter
det eksisterende vejareal, hvorfor Vejdirektoratet
har vurderet, at der kun sker en begrænset på-
virkning af omkringliggende miljø og natur. Vej-
direktoratet har sendt ansøgning om miljøscree-
ning til Trafik-, Bygge- og Boligstyrelsen, som har
sendt projektet i høring hos relevante myndighe-
der. Af de indkommende høringssvar fremgår det,
at kommunerne har meget stor fokus på trafik og
støj i områderne langs Motorring 3. Miljøscreenin-
gen for projektet er endnu ikke færdigbehandlet.
I det følgende beskrives forhold i udbygningsfor-
slaget, der kan få betydning for støj, klima samt
natur- og miljøinteresser.
ring 3 er der stort fokus på støj fra den eksiste-
rende motorvej, men det ligger dog ikke indenfor
rammerne af dette projekt at etablere afværgefor-
anstaltninger som støjskærme eller lignende.
Vejdirektoratets støjkortlægning fra 2017 viser, at
der er ca. 14.000 boliger langs Motorring 3, der er
belastet over 58 dB svarende til Miljøstyrelsens
vejledende grænseværdi for acceptabel støj. Heraf
er ca. 2.600 belastet med 63-68 dB, mens ca. 400
boliger er stærkt støjbelastede over 68 dB. Neden-
stående tabel 6.1 viser antal boliger i forskellige
støjintervaller på strækningsniveau med tilhørende
beregnede støjbelastningstal (SBT) jf. Vejdirekto-
ratets seneste strategiske støjkortlægning (2017).
Herudover er der en række kolonihaveområder og
rekreative områder, hvor støjbelastningen også
overskrider de vejledende grænseværdier.
For at belyse de støjmæssige konsekvenser af ka-
pacitetsforbedringen, er der gennemført vurde-
ringer af støjudbredelsen fra Motorring 3 uden og
med gennemførelse af udbygningsforslaget.
En kapacitetsforbedring af Motorring 3 vil på flere
strækninger medføre en forøgelse af trafikken,
og det er i denne forundersøgelse undersøgt, om
Støj
Motorring 3 er en bynær motorvej, der forløber tæt
forbi boligområder, kolonihaveområder, rekrea-
tive områder m.m. Ifølge Vejdirektoratets støjhand-
lingsplan for statens veje 2018-2023 er flere bolig-
områder beliggende tæt ved motorvejen udpeget
som særligt støjbelastede med støjniveauer over
65 dB (L
den
). I de berørte kommuner langs Motor-
Antal boliger
Strækning, Motorring 3
Helsingør mv.-Hillerød mv.
Hillerød mv.-Jyllingevej
Jyllingevej-Køge Bugt mv.
I alt
58-63 dB
3.260
3.762
3.496
10.518
63-68 dB
1.066
941
609
2.616
> 68 dB
201
184
10
395
I alt
4.527
4.887
4.115
13.529
Støjbelastningstal
(SBT)
1)
880
928
686
2.495
Tabel 6.1 Antal støjbelastede boliger langs Motorring 3, fra Vejdirektoratets støjkortlægning fra 2017.
1) Støjbelastningstallet (SBT) er grundlaget for økonomiske analyser af støj fra vejtrafik. SBT er et udtryk for den samlede
støjbelastning ved alle boliger i et område. SBT beregnes som summen af de vægtede støjbelastninger på individuelle boli-
ger i området, således at boliger med høje støjniveauer vægtes højere end boliger med mindre støj.
54
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
dette kan medføre en ændring af støjpåvirkningen
i områderne langs motorvejen. Samtidig er det un-
dersøgt, hvor vidt en reduktion af hastigheden på
Motorring 3 kan reducere støjpåvirkningen.
For at vurdere ændringen af støjpåvirkningen fra
Motorring 3 i de forskellige scenarier er der gen-
nemført beregninger af støjudbredelsen for fire re-
præsentative delstrækninger på Motorring 3. De er
vist i figur 6.1 herunder:
Delstrækning 1
- mellem Nybrovej og Hillerødmotorvejen
Delstrækning 2
- mellem Slotsherrensvej og Jyllingevej
For hver delstrækning er der foretaget en vurde-
ring af de støjmæssige konsekvenser af følgende
scenarier:
Basisscenarie, 2030 (situationen i dag med
fremskrevet trafik og forventede faktiske ha-
stigheder)
Scenarie 1, 2030, Konsekvens af kapacitetsfor-
bedringer (KF) med skiltet 90 km/t (forventede
faktiske hastigheder)
Scenarie 1a, 2030, Konsekvens af kapacitetsfor-
bedringer (KF) med skiltet 90 km/t med auto-
matisk trafikkontrol (ATK)
Scenarie 2, 2030, Konsekvens af kapacitets-
forbedringer (KF) med uændrede hastigheder i
forhold til basisscenarie
Delstrækning 3
- mellem Jyllingevej og Roskildevej
Delstrækning 4
- mellem Roskildevej og Holbækmotorvejen
Figur 6.1 Oversigt over undersøgte delstrækninger (snit) og beregningsområder til støjberegninger.
55
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
I forbindelse med udbygningen af motorvejen i
00´erne blev der etableret støjafskærmning ud for
boligområder og kolonihaveboliger på stræknin-
gen nord for Jyllingevej med en samlet længde af
støjskærmene på i alt ca. 18 km. Skærmene er ty-
pisk fire meter høje. I medfør af anlægsloven for
udbygningen af Motorring 3 fik helårsbeboelser
med en støjbelastning svarende til 63 dB (L
den
) eller
derover tilbudt tilskud til facadeisolering.
Fra Nybrovej i nord til Jyllingevej er der i dag etab-
leret støjskærme, som på en stor del af stræknin-
gen er udformet efter principper, som det fremgår
af figur 6.2 herunder:
Fakta om trafikstøj
Støjens styrke (støjniveauet) måles i decibel, der
forkortes dB. 0 dB svarer til den svageste lyd et
menneske kan høre. 120 dB er så kraftig støj, at det
kan gøre ondt i ørerne. En forbipasserende person-
bil kan kortvarigt give anledning til et støjniveau på
75 dB i 10 meters afstand, mens en lastbil giver et
støjniveau på 85 dB i 10 meters afstand.
Støj fra vejtrafik beskrives med støjindikatoren L
den
,
som er årsmiddelværdien for en sammenvejning af
støjen i tidsperioderne dag, aften og nat. Der bru-
ges et genetillæg på 5 dB til støjen i aftenperioden
(kl. 19-22) og 10 dB til støjen i natperioden (kl. 22-
07). Med L
den
tages der højde for menneskers føl-
somhed for påvirkning af støj om aftenen og nat-
ten. Når støjen bestemmes som L
den
, vurderes det,
at det beregnede støjniveau svarer til befolknin-
gens opfattelse af støjpåvirkningen.
Støj fra vejtrafik vurderes i henhold til Miljøstyrel-
sens vejledende grænseværdier
2)
Rekreative områder i det åbne land: 53 dB
(sommerhusområder, grønne områder, camping-
pladser)
Rekreative områder i eller nær byområder: 58 dB
(parker, kolonihaver, nyttehaver, turistcamping-
pladser)
Figur 6.2 Typisk udformning af støjskærm.
2) Støj fra veje, Vejledning fra Miljøstyrelsen Nr. 4, 2007
56
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Boligområder: 58 dB
(boligbebyggelse, daginstitutioner m.v., udendørs
opholdsarealer)
Hvis en bolig udsættes for støj over Lden 58 dB,
betragtes den som støjbelastet.
Støj fra veje afhænger i høj grad af trafikmængden,
sammensætningen af køretøjer og af hastigheden.
Ligesom trafikken varierer støjen også over døg-
net, hvor der er mest trafik og støj i myldretiderne
og mindst om natten.
I tabel 6.2 herunder er vist eksempler på, hvordan
en ændring af støjniveauet kan opleves. Ændringer
i støjniveauet på 3 dB opleves som en lille ændring,
mens 8-10 dB vil opleves som en stor ændring og
lyder som en fordobling eller halvering af støjni-
veauet. En ændring på 1 dB opleves som en meget
lille ændring, som i praksis ikke er hørbar.
Støjbelastningstallet (SBT)
Som redskab til vurdering af en vejstræknings støj-
påvirkning på boliger anvendes det såkaldte støj-
belastningstal (SBT). Støjbelastningstallet er et ud-
tryk for et områdes samledes støjgene.
Støjbelastningstallet er sammensat sådan, at et
område med mange mindre støjbelastede boliger
kan være udsat for samme samlede gene (støjbe-
lastningstal) som et område med få men stærkt
støjbelastede boliger.
Ved at beregne og sammenligne støjbelastnings-
tallet for basisscenariet og hver af de undersøgte
scenarier kan man opnå en forståelse for de sam-
lede støjmæssige konsekvenser ved projektet.
Metode og grundlag for støjkonsekvensvurdering
Udbygningsforslaget kan have betydning for støj-
udbredelsen fra motorvejen i forhold til dagens si-
tuation som følge af ændret trafikmængde og ha-
stighed over døgnet. Herudover har justering af
eksisterende kørespor samt inddragelse af nød-
spor til kørespor betydning for køretøjernes place-
ring på vejbanen, og kan dermed have betydning
for støjudbredelsen fra motorvejen.
Formålet med støjkonsekvensanalysen er primært
at belyse den ændrede støjudbredelse fra motor-
vejen i forhold til basis. Det er valgt at belyse kon-
sekvenserne af disse ændrede forhold ved hjælp
af scenarieberegninger for fire repræsentative
delstrækninger, hvor der i hvert scenarie tages
højde for køretøjernes fordeling og tilhørende ha-
stighed i de enkelte kørespor fordelt over døgnet. I
notatet
Kapacitetsforbedring på Motorring 3 - Un-
dersøgelse af støjmæssige konsekvenser
er for-
udsætningerne for støjberegningerne beskrevet
yderligere.
For hvert scenarie er der foretaget beregning af
støj i terræn samt ved boligfacader i et rektangu-
lært beregningsområde svarende til 400 x 1.500
meter, dvs. 400 meter langs motorvejen og ud i en
afstand af 750 meter fra motorvejen.
Ændring i støjniveau
1 dB
3 dB
5 dB
10 dB
Oplevet ændring
En meget lille ændring, som i praksis ikke er
hørbar
Hørbar, men lille ændring
Væsentlig ændring
Halvering eller fordobling af støjen
Ændringen kan optræde som følge af
Ændret hastighed med 10 km/t eller ændring af
trafikmængde med 25 %
Ændret hastighed med 20 km/t, ændring i
trafikmængden med 50 % eller fordobling eller
halvering af afstanden til vejen
Reduktion af trafikmængden med 65 %
Reduktion af trafikken til en tiendedel eller 10
gange så meget trafik
Tabel 6.2 Oplevelse af ændringer i støjniveau.
57
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
De eksisterende fysiske forhold omkring motorve-
jen som kan have betydning for støjudbredelsen,
indgår i støjberegningerne, herunder eksisterende
støjskærme, terræn, bygninger mv.
Resultater af støjkonsekvensvurdering
Resultaterne af støjkonsekvensanalysen er opgjort
i antal støjbelastede boliger, antal stærkt støjbe-
lastede boliger, SBT, og opgørelse af antal boliger
hvor støjniveauet ændres i forhold til basis. Desuden
præsenteres støjens udbredelse på støjkonturkort.
For alle snit og alle beregningsscenarier gælder det,
at en stor del af boligerne er støjbelastet med støjni-
veauer over Miljøstyrelsens vejledende grænseværdi.
For alle scenarier gælder det, at der ikke ses nogen
væsentlige ændringer i støjniveauet som resultat
af kapacitetsforbedringen sammenlignet med ba-
sisscenariet. Såfremt de eksisterende hastigheds-
begrænsninger bibeholdes (Scenarie 2), vil der ske
en marginal forøgelse af støjen, mens en nedskilt-
ning til 90 km/t (Scenarie 1) vurderes at medføre en
marginal reduktion af støjen.
Scenarie 2, kapacitetsforbedring med uændrede
hastigheder i forhold til i dag, er den eneste løs-
ning, der beregningsmæssigt medfører et øget
støjniveau i forhold til basis. Antallet af støjbela-
stede boliger i de fire undersøgte områder stiger
ca. 0-11 % i forhold til basissituationen. Den stør-
ste stigning ses i snit 1. Det vurderes dog at denne
stigning i støjen vil være ubetydelig og ikke ople-
ves som en hørbar ændring ved den enkelte bolig.
Gældende for alle fire snit ses, at der for de fleste
boliger indenfor beregningsområderne vurderes at
ske en forøgelse af støjniveauet i størrelsesorden
0-1 dB og ikke højere end 1 dB, hvilket i praksis ikke
vil være hørbart.
Scenarie 1, hvor den skiltede hastighed nedsættes
til 90 km/t, medfører en mindre støjreduktion på
op til 1-2 dB, hvilket i praksis næppe vil være hør-
bart. Antallet af støjbelastede boliger i de fire un-
dersøgte områder falder ca. 1-8 % i forhold til ba-
sissituationen, hvor faldet er højest i de tættest
beboede områder (snit 1 og 2). Det vurderes dog
at støjreduktionen vil være ubetydelig ved den en-
kelte bolig. Gældende for alle fire snit ses, at der
for de fleste boliger sker en reduktion af støjni-
veauet på 0-1 dB og ikke højere end 1 dB. Denne
reduktion af støjniveauet opleves ikke som en hør-
bar ændring ved den enkelte bolig.
Scenarie 1a, med skiltet hastighed på 90 km/t og
automatisk trafikkontrol (ATK), vurderes at kunne
medføre en støjreduktion på ca. 1-3 dB, idet både
lette og tunge køretøjer forudsættes at overholde
den skiltede hastighed. Resultaterne af støjbereg-
ningerne viser, at antallet af støjbelastede boli-
ger i de fire undersøgte områder falder ca. 8-29 %
iforhold til basissituationen. Gældende for alle fire
snit ses, at der for de fleste boliger sker en reduk-
tion af støjniveauet på 1-2 dB dog ikke højere end
3 dB. Det vurderes at denne reduktion af støjni-
veauet vil opleves som en knapt hørbar ændring
ved den enkelte bolig.
58
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Delstrækning 1, mellem Nybrovej og Hillerødmotorvejen
Basisscenarie 2030
Støjniveau
L
den
i dB beregnet 1,5 m over terræn
53-58 dB
58-63 dB
63-68 dB
68-73 dB
73-78 dB
Scenarie 1, 2030, 90 km/t
> 78 dB
Scenarie 1, 2030, 90 km/t, ATK
Scenarie 2, 2030, uændrede hastigheder
Figur 6.3 Støjkonturkort der viser støjens udbredelse i snit 1.
Scenarie
Antal støj-
belastede
boliger
> 58 dB
Antal stærkt
støjbe-
lastede
boliger
> 68 dB
69
63
47
70
SBT
Antal boliger
der opnår en
forøgelse af
støjniveauet
0 - 1 dB
Antal boliger der opnår en
reduktion af støjniveauet
0 – 1 dB
-
1.036
0
8
1 – 2 dB
-
0
1.037
0
2 – 3 dB
-
0
0
0
Basissituationen, 2030
Scenarie 1, 2030, 90 km/t
Scenarie 1a, 2030,
90 km/t og ATK
Scenarie 2, 2030,
uændrede hastigheder
766
704
546
804
145,9
136,8
115,5
150,8
-
1
0
1.029
Tabel 6.3 Opgørelse af antal støjbelastede boliger, antal stærkt støjbelastede boliger, SBT og antal boliger hvor støjniveauet
ændres i forhold til basis, snit 1.
59
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Delstrækning 2, mellem Slotsherrensvej og Jyllingevej
Basisscenarie 2030
Støjniveau
L
den
i dB beregnet 1,5 m over terræn
53-58 dB
58-63 dB
63-68 dB
68-73 dB
73-78 dB
Scenarie 1, 2030, 90 km/t
> 78 dB
Scenarie 1, 2030, 90 km/t, ATK
Scenarie 2, 2030, uændrede hastigheder
Figur 6.4 Støjkonturkort der viser støjens udbredelse i snit 2.
Scenarie
Antal støj-
belastede
boliger
> 58 dB
Antal stærkt
støjbe-
lastede
boliger
> 68 dB
45
43
32
46
SBT
Antal boliger
der opnår en
forøgelse af
støjniveauet
0 - 1 dB
Antal boliger der opnår en
reduktion af støjniveauet
0 – 1 dB
-
868
0
51
1 – 2 dB
-
0
851
0
2 – 3 dB
-
0
17
0
Basissituationen, 2030
Scenarie 1, 2030, 90 km/t
Scenarie 1a, 2030,
90 km/t og ATK
Scenarie 2, 2030,
uændrede hastigheder
711
659
556
728
120,5
110,3
92,9
123,4
-
0
0
817
Tabel 6.4 Opgørelse af antal støjbelastede boliger, antal stærkt støjbelastede boliger, SBT og antal boliger hvor støjniveauet
ændres i forhold til basis, snit 2.
60
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Delstrækning 3, mellem Jyllingevej og Roskildevej
Basisscenarie 2030
Støjniveau
L
den
i dB beregnet 1,5 m over terræn
53-58 dB
58-63 dB
63-68 dB
68-73 dB
73-78 dB
Scenarie 1, 2030, 90 km/t
> 78 dB
Scenarie 1, 2030, 90 km/t, ATK
Scenarie 2, 2030, uændrede hastigheder
Figur 6.5 Støjkonturkort der viser støjens udbredelse i snit 3.
Scenarie
Antal støj-
belastede
boliger
> 58 dB
Antal stærkt
støjbe-
lastede
boliger
> 68 dB
0
0
0
0
SBT
Antal boliger
der opnår en
forøgelse af
støjniveauet
0 - 1 dB
Antal boliger der opnår en
reduktion af støjniveauet
0 – 1 dB
-
218
0
0
1 – 2 dB
-
0
218
0
2 – 3 dB
-
0
0
0
Basissituationen, 2030
Scenarie 1, 2030, 90 km/t
Scenarie 1a, 2030,
90 km/t og ATK
Scenarie 2, 2030,
uændrede hastigheder
210
203
177
214
30,3
28,5
24,3
32,7
-
0
0
218
Tabel 6.5 Opgørelse af antal støjbelastede boliger, antal stærkt støjbelastede boliger, SBT og antal boliger hvor støjniveauet
ændres i forhold til basis, snit 3.
61
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Delstrækning 4, mellem Roskildevej og Holbækmotorvejen
Basisscenarie 2030
Støjniveau
L
den
i dB beregnet 1,5 m over terræn
53-58 dB
58-63 dB
63-68 dB
68-73 dB
73-78 dB
Scenarie 1, 2030, 90 km/t
> 78 dB
Scenarie 1, 2030, 90 km/t, ATK
Scenarie 2, 2030, uændrede hastigheder
Figur 6.6 Støjkonturkort der viser støjens udbredelse i snit 4.
Scenarie
Antal støj-
belastede
boliger
> 58 dB
Antal stærkt
støjbe-
lastede
boliger
> 68 dB
63
38
1
74
SBT
Antal boliger
der opnår en
forøgelse af
støjniveauet
0 - 1 dB
Antal boliger der opnår en
reduktion af støjniveauet
0 – 1 dB
-
339
0
3
1 – 2 dB
-
0
339
0
2 – 3 dB
-
0
0
0
Basissituationen, 2030
Scenarie 1, 2030, 90 km/t
Scenarie 1a, 2030,
90 km/t og ATK
Scenarie 2, 2030,
uændrede hastigheder
326
324
300
327
73,1
67,3
56,8
75,3
-
0
0
336
Tabel 6.6 Opgørelse af antal støjbelastede boliger, antal stærkt støjbelastede boliger, SBT og antal boliger hvor støjniveauet
ændres i forhold til basis, snit 4.
62
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Støjreducerende tiltag
Det er vurderet, at forslaget om øget kapacitet på
Motorring 3 ikke medfører hørbare ændringer, og
udbygningsforslaget indeholder derfor ikke støjre-
ducerende foranstaltninger som støjskærme eller
lignende.
Støjbelastningen af naboer langs Motorring 3 er i
dag meget høj, på trods af allerede opsatte støjaf-
skærmninger. Hvis man ønsker at forbedre støjfor-
holdene langs Motorring 3, kan man fremadrettet
arbejde med undersøge effekter af forskellige støj-
reducerende tiltag og tilhørende omkostninger.
etables nødspor på ca. 1 km af strækningen syd
for Holbækmotorvejen, hvilket medfører at afvan-
dingssystem og regnvandsbassiner skal udbygges
på denne strækning.
Sammen med inddragelse af delarealer ind mod
midterrabatten på den sydlige del af Motorring 3 vil
udvidelsen af belægninger samlet betyde et mer-
areal på ca. 8.300 m
2
befæstet areal. Arealinddra-
gelsen sker inden for det eksisterende vejareal.
Arealinddragelse vil medføre en mindre forøgelse
af mængden af vejvand fra befæstede arealer. Der
gennemføres derfor en justering og udvidelse af de
eksisterende afvandingsforhold. Vejvand fra den
sydlige del af strækningen, hvor det ønskes at ud-
vide det befæstede areal, afledes i dag til Fæst-
ningskanalen via regnvandsbassiner.
På den østlige side af Motorring 3 imellem Hol-
bækmotorvejen og Køge Bugt Motorvejen ligger to
regnvandsbassiner (se figur 5.23), som opsamler
vejvand fra Motorring 3 og afleder videre til Fæst-
ningskanalen. De to regnvandsbassiner udvides/
oprenses. Udvidelsen omfatter primært en oprens-
ning, der skal gøre bassinerne 0,5-1 meter dybere,
så volumenet øges, mens den arealmæssige ud-
strækning forbliver tæt på uforandret. Det nordlige
bassin uddybes inden for det eksisterende areal
med anlæg 5 skråninger til en vanddybde på 1 me-
ter for at få et bassin, der lever op til BAT (best
available technology) og forsinkelse af afløbet. Det
sydlige bassin er et internt bassin, der afleder til
Fæstningskanalen via et endnu sydligere place-
ret bassin. Det sydlige bassin uddybes til en vand-
dybde på 1 meter og forsinkelse af afløbet.
Alle regnvands- og grøftebassiner etableres med
dykket udløb og overløb samt afspærringsmulighed,
så eventuel olie-/kemikaliespild på vejen vil kunne
tilbageholdes i bassinerne inden udløb til recipient.
Begge regnvandsbassiner, der ligger inden for vej-
arealet, er beskyttet efter naturbeskyttelsesloven
§ 3 og dækker et areal på henholdsvis 268 m
2
(det
nordlige) og 1.043 m
2
(det sydlige).
Klima
Udbygningsforslaget forventes at medføre et min-
dre fald i den samlede vejtrafik og deraf afledte
emissioner såfremt hastigheden nedsættes til 90
km/t, men en lille stigning såfremt hastigheden bi-
beholdes som den er i dag. Det præcise omfang af
emissioner vil afhænge af køretøjernes sammen-
sætning, hastighedsniveau, brændstof m.v.
På sigt forventes det at bilparken bliver mere
brændstofbesparende og skiftes til mindre miljø-
belastende drivsystemer. Det giver en reduktion i
udledningen af CO
2
pr. kørt kilometer, og nye euro-
normer og øget indfasning af elbiler vil reducere
udledningen af luftforurenende stoffer. Hvor hur-
tigt udviklingen vil gå, afhænger af den tekniske
udvikling, hastigheden for udskiftning af bilparken
og bilparkens sammensætning.
Desuden bliver der arbejdet på udvikling af klima-
venlige vejbelægninger, som kan begrænse kø-
retøjernes brændstofforbrug og dermed udled-
ningen af CO
2
. Det er planlagt at udlægge det
nyudviklede klimavenlige slidlag (KVS) på stræk-
ningen, som vil reducere CO
2
-udslippet. Dermed
kan der spares ca. 1.400 ton CO
2
pr. år (beregnet
for 2030, når der kommer flere elbiler. I 2040 vil
besparelsen blive mindre.)
Miljø
På strækningen fra Holbækmotorvejen og mod
syd til Køge Bugt Motorvejen/Amagermotorvejen
63
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
Foruden udvidelse af de to regnvandsbassiner,
omfatter projektet også etablering af et grøftebas-
sin (figur 5.22), som ligeledes skal opsamle vejvand
fra Motorring 3 og aflede videre til Fæstningskana-
len. Grøftebassinet placeres på den østlige side af
Motorring 3 lige nord for Holbækmotorvejen, hvor
det også planlægges at øge det belagte areal.
Bygge- og beskyttelseslinjer samt beskyttede
fortidsminder
Motorring 3 ligger på dele af strækningen inden
for skovbyggelinjen, åbeskyttelseslinjen og be-
skyttelseslinje for fredede fortidsminder. Desuden
grænser motorvejen op til beskyttede fortidsmin-
der. Skovbyggelinjen er dog ikke aktuel for trafikale
projekter og omtales derfor ikke yderligere.
Åbeskyttelseslinjen
Uddybningen af de to regnvandsbassiner vurderes
at være meget begrænsede indgreb, idet udvidel-
serne primært sker ved en mindre uddybning stort
set inden for de eksisterende bassiners areal, såle-
des at der opnås en vanddybde på ca. 1 meter. Æn-
dringerne i bassinerne er af så begrænset udstræk-
ning, at det ikke vil være synligt i omgivelserne efter
etableringen, når græs mv. har genindfundet sig.
Ændringerne vurderes dermed ikke at påvirke de
landskabselementer og heller ikke levesteder for
dyre- og planteliv som åbeskyttelseslinjen er udpe-
get for at beskytte.
Det vurderes derfor at udvidelsen af bassinerne
ikke vil have en væsentlig betydning for åbeskyt-
telseslinjens formål, men da uddybningen af bas-
sinerne vil medføre permanente terrænændringer,
skal der indhentes en dispensation hos Hvidovre
Kommune.
Beskyttede fortidsminder og fortidsmindebe-
skyttelseslinjer
Langs Motorring 3 er der flere beskyttede fortids-
minder med dertilhørende beskyttelseslinje. For-
tidsminder er beskyttet mod alle fysiske indgreb i
selve fortidsmindet. Det vil sige, at handlinger der
indebærer påvirkning af fortidsmindets indhold og
overflade, er forbudt. Ved beskyttede fortidsmin-
der skal en bræmme på to meter friholdes omkring
fortidsmindet, når der foretages jordbehandling i
de nære omgivelser. Slots- og Kulturstyrelsen kan
give dispensation til ændringer af fortidsmindet
(inkl. arealet inden for to meter bræmmen).
Den eneste fortidsmindebeskyttelseslinje som vil
blive påvirket som følge af projektet, er beskyttel-
seslinjen for det beskyttede fortidsminde Vestvol-
den i den sydlige ende af projektområdet. Ændrin-
ger inden for fortidsmindebeskyttelseslinjen kræver
en dispensation, hos den respektive kommune.
Anlæg af det 400 meter lange grøftebassin inde-
bærer ikke direkte påvirkning af det beskyttede
64
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
fortidsminde, men da grøftebassinet ligger meget
tæt på fortidsmindet og muligvis inden for 2 meter
bræmmen omkring fortidsmindet, er der indledt en
dialog med Slots- og Kulturstyrelsen om mulighe-
derne for at opnå en dispensation og i givet fald på
hvilke vilkår.
Grøftebassinet og det nordlige af de to regnvands-
bassiner er beliggende inden for fortidsmindebe-
skyttelseslinjen til det beskyttede fortidsminde
Vestvolden. Begge anlæg omfatter afgravning i
terrænet, men ændringerne vil ikke være synlige i
omgivelserne efter etableringen og når græs mv.
har genindfundet sig.
Inden for fortidsmindebeskyttelseslinjen er der
planlagt to nye portaler. Portalerne vurderes at
have en minimal indvirkning på indsigten til fortids-
mindet, da de placeres højt over vejen.
Ændringerne i forhold til både grøftebassin og por-
taler vurderes dermed ikke at påvirke det beskyt-
tede fortidsmindes værdi som landskabselement ej
heller påvirke indsyn til og udsyn fra fortidsmindet
betydeligt. Påvirkningen af beskyttelseszonerne
vurderes dermed at være ubetydelig. Da alle akti-
viteter dog medfører permanente terrænændrin-
ger, skal der indhentes dispensationer fra fortids-
mindebeskyttelseslinjen hos henholdsvis Brøndby
Kommune vedrørende grøftebassinet, nødlommer
og portalændringer samt Hvidovre Kommune ved-
rørende regnvandsbassinet.
Fredninger
For at kunne udvide de eksisterende regnvands-
bassiner er det nødvendigt med en dispensation fra
fredningens bestemmelser. Dette gælder også ved
etablering af et midlertidigt arbejdsareal ved stiun-
derføringen. Dispensation fra fredningens bestem-
melser kan opnås såfremt det vurderes, at projek-
tet ikke er i modstrid med fredningens formål.
Uddybningen af de to regnvandsbassiner er meget
begrænset. Udvidelserne sker primært ved en min-
dre uddybning stort set inden for de eksisterende
bassiners areal således at der opnås en vand-
dybde på ca. 1 meter. Ændringerne i bassinerne er
af så begrænset udstrækning, at det ikke vil være
synligt i omgivelserne efter etableringen og når
græs mv. har genindfundet sig. Ændringerne vur-
deres dermed ikke at påvirke Vestvolden som hi-
storisk monument, eller forringe de landskabelige
og biologiske værdier, som er knyttet hertil. Ligele-
des vil ændringerne ikke ændre på offentlighedens
ret til at færdes i området eller påvirke områdets
anvendelse til almene fritidsformål. Det vil sige at
ændringerne af de to regnvandsbassiner ikke vur-
deres at påvirke fredningens formål.
Etablering af et midlertidigt arbejdspladsareal om-
kring den eksisterende stiunderføring vil kun på-
virke fredningen i en kortvarig periode. Efter af-
slutning af anlægsarbejdet vil arbejdspladsarealet
blive retableret som før, og der vil ikke være nogen
permanent påvirkning af området. Der vurderes
således ikke at være nogen påvirkning af frednin-
gen Vestvolden eller de landskabelige og biologi-
ske værdier.
I henhold til fredningens bestemmelser må der
dog ikke foretages ændringer af den nuværende
tilstand i fredningsområdet herunder foretages
varige terrænændringer eller andre ændringer,
hvorfor der skal ansøges om en dispensation fra
fredningens bestemmelser.
Beskyttet natur og Natura 2000
Beskyttet natur
Uddybning af bassinerne er tiltænkt, for at imø-
dekomme den øgede afledning af overfladevand
fra det nye befæstede areal. Ved at uddybe bassi-
nerne vil opsamlingskapaciteten forøges, og vandet
vil blive renset tilstrækkeligt inden videre afledning
til Fæstningskanalen Der er ikke blev registreret
arter eller generelle forhold, som vil være sårbare
over for en uddybning af bassinerne. Det vurderes
derfor at en volumenudvidelse kan finde sted uden
at påvirke naturkvaliteten af de to områder.
Derudover vurderes beskyttet natur langs stræknin-
gen ikke at blive påvirket, da der ikke vil forekomme
arealinddragelse der berører beskyttet natur.
Beskyttede arter
De primære arter som er beskyttet og lever nær
Motorring 3, er padder og flagermus. Det vurderes
at flagermus ikke vil blive påvirket, da de forment-
lig primært er knyttet til strækningen langs Fæst-
ningskanalen. Forholdene her vil være uforandret
som resultat af projektet, og der vil ikke blive fæl-
det træer som en del af projektet. Det vurderes at
projektet ikke vil påvirke eller forringe forholdene
65
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
for padder langs strækningen, da bassinerne ikke
vil blive påvirket i form af f.eks. nedlæggelse eller
arealinddragelse. De eneste to potentielle leveste-
der for padder som påvirkes, er beliggende i den
sydlige ende. Det drejer sig om de regnvandsbas-
siner, hvor der tidligere er registreret lille vandsala-
mander. I forbindelse med en eventuel oprensning
og kapacitetsudvidelse af de to bassiner, skal det
derfor sikres, at anlægsarbejdet finder sted uden
for arternes ynglesæson.
Natura 2000
Der er foretaget en væsentlighedsvurdering af pro-
jektets potentielle påvirkninger på de mest nærlig-
gende Natura 2000-områder. Vurderingerne erstatter
ikke en væsentlighedsvurdering eller en konsekvens-
vurdering på et mere detaljeret projektniveau.
Der vil ikke ske en øget afledning af overfladevand
til Natura 2000-område nr. 141, da der ikke er di-
rekte afledninger eller forbindelser fra den nordlige
ende af projektstrækningen til Natura 2000-om-
råde nr. 141. I den sydlige ende af projektstræk-
ningen skal der arealudvides med øget belægning,
hvilket vil bevirke en øget afledning af overflade-
vand. Udvidelse af regnvandsbassiner og etab-
lering af grøftebassin medfører, at der opnås en
opholdstid og rensning i bassinerne, der vil være
tilstrækkelig til at reducere udledningen til oprin-
deligt niveau. Derfor vurderes det at projektet ikke
vil medføre merudledning af potentielt miljøskade-
lige stoffer til Fæstningskanalen og derved heller
ikke til Øresund, hvor Natura 2000-område nr. 143
er beliggende.
Støv og lugtgener fra anlægsarbejdet vurderes at
være lokalt begrænset og emissioner fra entrepre-
nørmaskiner vurderes til ikke at bidrage med en
væsentlig forøgelse sammenholdt med normal tra-
fik i området. I driftsfasen vil de øgede støjniveauer
være så små, at de ikke er mærkbare. På den bag-
grund vurderes projektet ikke at give anledning til
væsentlige påvirkninger af udpegningsgrundlaget
for Natura 2000-område nr. 141 og 143.
Drikkevandsinteresser og jordforurening
Det vurderes at projektet ikke udgør en risiko for
drikkevandsinteresserne og/eller grundvandsres-
sourcen, da der ikke foretages ændringer i belæg-
ningsgraden i det nordlige område, og da der ikke
skal ske andet end relativt overfladenære gravear-
bejder i forbindelse med projektrealiseringen.
Desuden medfører kantopsamlingen, at vejvandet
ledes via regnvandsbassiner og videre til recipien-
ter, således at der ikke sker nedsivning af regn-
vand, og der vurderes dermed ikke at være noget
påvirkning af grundvandsressourcen ved gennem-
førelse af projektet.
Generelt forventes hovedparten af den afgravede
jord fra gennemførelse af projektet at være lettere
forurenet. Den afgravede jord vil i videst muligt om-
fang forsøgt at blive genindbygget inden for projek-
tet, eksempelvis indbygget i skråningen syd for nord-
vestlige rampefrakørsel mod Køge Bugt Motorvejen.
Al håndtering af jord herunder forurenet jord vil ske
i overensstemmelse med jordforureningsloven og
jordflytningsbekendtgørelsen, og det vurderes der-
med at der vil være en ubetydelig til mindre påvirk-
ning på miljøet. Der vurderes at genindbygning af
jorden i projektet vil medføre en positiv påvirkning
på miljøet fremfor bortkørsel af opgravet jord, da
behovet for bortkørsel af jord ved genanvendelse
mindskes.
Afvandingsforhold og overfladevand
Udledning af vejvand fra Motorring 3 sker til Fæst-
ningskanalen, som er et stærkt modificeret vand-
område, hvor store dele af strækningen er til-
standsvurderet som moderat økologisk potentiale.
Den sydlige ende har imidlertid en ukendt kemisk-
og økologisk tilstand.
Fæstningskanalen er i høj grad påvirket af menne-
skelige ændringer i de fysiske forhold, da formålet
har været at tjene til bestemte anvendelser for men-
nesker. Af samme årsag kan de generelle miljømål
66
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Støj, klima og miljø
om god tilstand være svære at opnå, da andre inte-
resser vejer tungere. Fæstningskanalen har i mange
år været belastet med næringsstoffer, da den er re-
cipient for mange afledninger af spilde- og overfla-
devand. Fæstningskanalen afvander også fra Utter-
slev Mose, som ligeledes er hårdt næringsbelastet,
hvilket også er en medvirkende faktor til den dårlige
vandkvalitet i Fæstningskanalen.
Det vurderes, at det afledte vejvand fra den sydlige
ende af Motorring 3, vil have en bedre økologisk-
og formentlig også kemisk tilstand, end det nuvæ-
rende vand i Fæstningskanalen. Af samme årsag
vurderes afledning af vejvand fra Motorring 3 ikke
at være til hinder for målsætningen om godt økolo-
gisk potentiale i Fæstningskanalen, såfremt projek-
tet realiseres med optimeret afvandingsforhold.
Med etablering af et nyt grøftebassin til opsam-
ling af vejvand, samt uddybning af de to eksiste-
rende regnvandsbassiner vurderes opsamlingska-
paciteten og derved opholdstiden og rensningen at
blive forøget tilstrækkeligt til at håndtere de øgede
vandmængder. Det vurderes derfor, at den fremti-
dige udledning af vejvand fra Motorring 3 til Fæst-
ningskanalen, ikke vil medføre en merudledning af
miljøskadelige stoffer.
Affald, jord og ressourcer
Projektet medfører, at der skal håndteres og bort-
skaffes jord i forbindelse med arealinddragelse til
nyt nødspor, midterrabat og i begrænset omfang
tilpasning ved enkelte rampeanlæg, samt affald i
form af affræset asfalt, der ikke kan genanvendes
i projektet. Herudover skal der tilføjes ny asfalt til
nye belægninger samt nyt autoværn. Det vil for-
venteligt være behov for yderligere materialer/res-
sourcer som f.eks. nye tavler. Mængderne er dog
ikke opgjort, men forventes at være negligerbare,
hvorfor de ikke er medtaget i oversigten.
Der vil være fokus på at genanvende så mange
ressourcer som muligt i anlægsfasen. Indbygnings-
egnet afgravet jord forventes i et vist omfang at
kunne indbygges i skråningen syd for nordvestlige
rampefrakørsel mod Køge Bugt Motorvejen, såle-
des at der forberedes for eventuel senere etab-
lering af nødspor på denne strækning. I tabel 6.6
fremgår en oversigt over de estimerede jord- og
affaldsmængder samt forbrug af nye ressourcer og
materialer.
Belysning
Ændringerne i lyspåvirkningen i driftsfasen er ube-
tydelige, da der i forvejen er belysning. Der vil
være lys fra anlægsarbejderne, men da området i
forvejen er belyst vurderes lyspåvirkningen i an-
lægsfasen ligeledes ubetydelige.
Belysning på tavlerne vil blive som den er i dag på
de eksisterende tavler. Der vil blive undersøgt om
belysningen helt kan undværes. Såfremt trafiksik-
kerhedsmæssige forhold tilsiger det, vil tavlerne
blive belyst.
Mængder
Muld, afrømning 0,3 m
Råjord, afgravning
Asfalt, affræsning til bortskaffelse
Asfalt, ny belægning
Autoværn, nyt
3.700 m
3
12.000 m
3
55.000 ton
65.000 ton
1.400 meter
Tabel 6.6 Estimerede jord- og affaldsmængder samt forbrug af nye ressourcer
og materialer.
67
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
7 Anlægslogistik
Udbygningen skal foregå mens motorvejen er i
drift. Det er derfor afgørende at kunne anvise trafi-
kanterne, hvor de skal placere sig til enhver tid.
I forbindelse med detailprojekteringen lægges en
plan for gennemførelse af anlægsarbejdet, som ta-
ger hensyn til trafikafviklingen i anlægsperioden. I
den forbindelse udarbejdes overordnede trafikaf-
viklingsplaner. Ligeledes skal vurderes hvilke sup-
plerende behov der er for eventuelle justeringer i
tilslutningsanlæggenes rampekryds.
Projektets anlægslogistik og tidsplan med tilhø-
rende trafikafvikling skal sikre den mest fordelag-
tige forslag for udførelse, der tager hensyn til at at
gener for trafikanter, naboer og tilstødende byom-
råder minimeres.
Der er foretaget en indledende arbejdsmiljøs-
creening af udbygningsforslaget med henblik på
at kortlægge de risici, der kan opstå i forbindelse
med de bygge-/anlægsprocesser under udførel-
sesfasen.
Det vides endnu ikke hvilke ændringer Københavns
Letbane kommer til at påføre andre veje. Dog er
Københavns Letbane pålagt at etablere afbødende
tiltag herfor i dialog med relevante kommuner,
Vejdirektoratet, Movia m.fl.
De første anlægsarbejder vil omfatte udbygnin-
gen af trafikledelsessystemet med tilhørende vej-
visningsprojekt. Herefter kan de videre anlægsar-
bejder gå i gang. Der afsluttes med udskiftning af
slidlag inkl. udbedring af langsgående revner og
etablering ny afmærkning. Denne del af anlægsar-
bejderne kan udføres efter principperne i driftsar-
bejder. Det vil sige, at disse arbejder skal udføres i
trafiksvage perioder om natten og i weekender.
Københavns Letbane i Ring 3 forventes at have an-
lægsarbejder i samme tidsrum som gennemførelse
af udbygningsforslaget. Der vil derfor være be-
hov for koordinering projekterne imellem. Dels kan
der opstå behov for trafikomlægninger, men også
i forbindelse med Letbaneprojektet er der arbej-
der omkring enkelte af broerne på tværs af Motor-
ring 3, hvorved der er afgivet råderet over vejareal
på Motorring 3. Som det ser ud nu, så kan større
anlægsarbejder for den del af udbygningsforsla-
get, der er nord for Hillerødmotorvejen ikke forven-
tes at kunne igangsættes før anlægsarbejderne fra
Københavns Letbane er udført. Anlægsarbejderne
for Københavns Letbane har dermed indflydelse
på, hvornår belægningsarbejderne på Motorring
3’s nordlige del kan udføres. Etapeplanlægning af
anlægsarbejderne for udbygningsforslaget kan ske
når detailprojektet for Københavns Letbane forelig-
ger (medio 2020).
Der er ligeledes planlagt renoveringer af flere byg-
værker på Motorring 3 indenfor de næste 10 år.
Anlægslogistikken omkring udbygningsforslaget og
brorenoveringerne skal koordineres.
Der skal ligeledes ske en koordinering med øvrige
interessenter som eksempelvis Movia.
68
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Anlægslogistik
69
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
8 Anlægs-, drifts- og
samfundsøkonomi
Anlægsøkonomi
Anlægsoverslaget for udbygningsforslaget er ud-
arbejdet i henhold til Transportministeriets budget-
teringsprincipper for anlægsprojekter på vej- og
baneområdet. Vejdirektoratets erfaringer med gen-
nemførte entrepriser og enhedspriser er beskrevet
i et samlet overslagssystem, som er benyttet til be-
regning af anlægsoverslag. Anlægsoverslag for ud-
bygningsforslaget er beregnet til at være ca. 253,5
mio. kr. (FFL-21, 197,61).
På baggrund af beregnede mængder (nye belæg-
ninger, vejafmærkning, nye tavler mv.) samt om-
kostninger til udbygning af trafikledelsessystemet
er der beregnet et basisoverslag, som omfatter
udgifter til anlægsarbejder, projektering, tilsyn og
administration, eksklusive moms. Basisoverslaget
gives et tillæg til dækning af fremtidige ændrin-
ger, nye ønsker, krav og generelle usikkerheder jf.
Transportministeriets budgetteringsprincipper for
økonomistyring af anlægsprojekter. I tabel 7.2.1 vi-
ses anlægsoverslaget for udbygningsforslaget.
Mio. kr.
Veje
Bygværker
Øvrige entrepriser
Trafikledelse
Øvrige anlægsudgifter
Arealerhvervelse
PTA
Fysikoverslag i alt
EKB
Basisoverslag
K2-A (10 %)
Projektbevilling
K2-B (5 %)
Totalbevilling
104,3
7,4
9,0
41,1
0
0
35,5
197,3
23,1
220,4
22,1
242,5
11,0
253,5
Risikoanalyse
I forbindelse med udarbejdelse af anlægsoverslag
er der for projektet gennemført en risikoanalyse,
hvor de usikkerheder og risici, som kan påvirke
budgettet i negativ eller positiv retning, er identifi-
ceret, beskrevet og vurderet i et risikoregister. Der
er opstillet håndteringsplaner for bedst muligt at
imødese de identificerede risici. Risikoanalysen er
gennemført på en risikoworkshop med deltagelse
af projektets nøglepersoner samt Vejdirektoratets
risk manager. Til beregninger og dokumentation af
risikoanalysen anvender Vejdirektoratet et stan-
dardiseret og web-baseret værktøj. De potentielle
økonomiske konsekvenser (negative eller positive)
af de identificerede risici indregnes ikke i kalkulati-
onerne og dermed bevillingerne, men udgør en in-
tern kontrol af projektets reserver. Risikoanalysen
opdateres gennem alle faser af projektet og spiller
en væsentlig rolle i den løbende vurdering af sand-
synligheden for, at projektet vil holde sig indenfor
sin bevilling.
Fremtidige arbejder, drift
Inddragelse af nødsporet på store dele af Motor-
ring 3 vil bevirke at nogle driftsopgaver i fremtiden
vil skulle planlægges og udføres anderledes end i
dag. Det udbyggede trafikledelsessystem vil kunne
anvendes til lukning af de inderste spor i forbin-
delse med eksempelvis spuling af afvandingssy-
stem eller adgang til teknikskabe, vedligehold af
støjskærmene og lignende. Det må forventes, at
arbejderne skal planlægges mere detaljeret, og at
selve udførelsen bliver dyrere grundet anvendelse
af TMA (lastvogne med skilte og stødpude).
Det er foreløbigt vurderet, at driftsomkostningerne
i forbindelse med udbygningsforslaget vil blive for-
øget med udgifter til nyt slidlag på de tillagte are-
aler pr. 16. år samt ny stribe i hver side pr. 8. år.
Dette koster cirka 0,5 mio. kr. pr. år. Hertil kom-
mer ekstra udgifter til vintertjeneste (snerydning
og saltning) på yderligere 0,2 mio. kr. pr. år. Endelig
må der tillægges en sum til hyppigere brug af TMA
Tabel 8.1 Anlægsoverslag for udbygningsforslaget (mio. kr.).
70
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
A n l æ g s -, d r i f t s - o g s a m f u n d s ø ko n o m i
i forbindelse med driftsarbejder. Der vurderes der-
for at være behov for et driftsmæssigt tillæg på i
alt cirka 1 mio. kr. pr år.
Driften af det udbyggede trafikledelsessystem vil
koste 17,5 mio. kr. pr. år, hvilket er 4,5 mio. kr. mere,
end det koster at drive det nuværende trafikledel-
sessystem.
Alt i alt må derfor forventes øgede udgifter til drift
og vedligehold på cirka 5,5 mio. kr. om året.
Udgifter til forøget beredskab er ikke med i
vurderingen.
Trafikantgevinster og eksterne effekter til den sam-
fundsøkonomiske analyse er beregnet på baggrund
af beregningerne med OTM-trafikmodellen basis-
scenarie og projektscenarier for 2030 og 2040.
I scenarie 1, hvor hastighedsgrænsen på Motor-
ring 3 reduceres til 90 km/t, får trafikanterne en
forøgelse af den frie rejsetid på grund af hastig-
hedsreduktionen på Motorring 3. Den frie rejsetid
forøges mere end trængselstiden for trafikanterne
reduceres. Grunden til det er, at trafikanterne får
en større fri rejsetid i alle tidsperioder, mens de kun
får en reduceret forsinkelsestid i myldretiderne.
I scenarie 3, hvor hastighedsgrænsen på Motor-
ring 3 kun reduceres til 90 km/t i myldretiderne, får
trafikanterne samlet set en forøgelse af fri rejse-
tid. Forøgelsen af fri rejsetid er dog markant min-
dre end i scenarie 1, da hastighedsreduktionen kun
gælder i myldretiderne. Samlet set får trafikanterne
en tidsgevinst.
Udbygningen af Motorring 3 vil også have en be-
tydning for klimapåvirkning, luftforurening og støj.
Disse effekter beregnes med Envi-modellen på
baggrund af OTM-resultater for 2030 og 2040.
I scenarie 1 reduceres CO
2
-udledningerne med ca.
7.000 ton i 2030. I scenarie 3 forøges de med ca.
3.500 ton i 2030. Nogenlunde samme tendens er
gældende for de øvrige emissioner. Se også kapitel
6 om klima.
Både scenarie 1 og scenarie 3 medfører en reduk-
tion af det samlede antal støjbelastede boliger.
Nærmere støjberegninger af støj langs motorring 3
er beskrevet i kapitel 6.
Til gengæld stiger antallet af trafikulykker som
følge forøgelse af sporantal, manglende nødspor og
smallere kørespor. Selvom reduktion af hastigheds-
Samfundsøkonomi
I den samfundsøkonomiske analyse opgøres så
mange omkostninger og effekter knyttet til pro-
jektet som muligt i kroner og øre. Dette sker via
Transportøkonomiske Enhedspriser, hvor der f.eks.
er priser/omkostninger for rejsetid og for klimapå-
virkningen. De samfundsøkonomiske beregninger
er gennemført med modellen TERESA med input
fra trafikberegningerne med OTM og effektbereg-
ninger med effektberegningsmodellen ENVI.
Der er i de samfundsøkonomiske beregninger
medtaget omkostninger og konsekvenser i form af:
Anlægsomkostninger (minus restværdi)
Drifts- og vedligeholdelsesomkostninger
Trafikanteffekter (tid, kørselsomkostninger og
udgifter til brugerbetaling)
Eksterne effekter (ulykker, støj, luftforurening
og klimaeffekter)
Øvrige effekter (afgifter, arbejdsudbudsforvrid-
ning og arbejdsudbudsgevinster).
71
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
A n l æ g s -, d r i f t s - o g s a m f u n d s ø ko n o m i
grænserne reducerer antallet af ulykker, er det ikke
tilstrækkeligt. Den samlede effekt er således en
forøgelse med to personskadeulykker i 2030 i sce-
narie 1 og fire i scenarie 3. Trafiksikkerhed på mo-
torring 3 er nærmere beskrevet i kapitel 4.
De samfundsøkonomiske beregninger er gennem-
ført med modellen TERESA. I beregningen følges
”Manual for samfundsøkonomisk analyse på trans-
portområdet”. Der beregnes gevinster for en 50-
årig periode efter åbning, hvor der medregnes
vækst i effekterne de første 10 år, hvorefter de er
konstante. Dog antages en løbende reduktion af
luftforurening og klimaeffekter som følge af for-
ventet overgang til køretøjer uden fossile brænd-
stoffer. Diskonteringsrenten er 3,5 % de første 35
år og derefter 2,5 % Beregningen er gennemført
med Teresa versionen 5-11. Resultater fra den sam-
fundsøkonomiske analyse er vist i tabel 8.2.
Scenarie 1, hvor hastighedsgrænsen på Motorring
3 sættes ned til 90 km/t for hele døgnet, vil med de
givne forudsætninger ikke være rentabelt. Bereg-
ningerne viser, at scenarie 1 vil give et samfunds-
økonomisk tab på ca. 500 mio. kr. Hvis der i stedet
beregnes med den af Klimarådet fastsatte CO
2
-
pris på 1.920 kr. pr. ton bliver det samfundsøkono-
miske tab i stedet på 425 mio. kr. og den interne
rente stadig negativ. Det markante tab skyldes, at
trafikanterne samlet set får et tidstab. Reduktio-
nen i hastighedsgrænsen på Motorring 3 forøger
den frie rejsetid mere end trængselstiden for trafi-
kanterne reduceres. Dette bidrager negativt til det
samlede samfundsøkonomiske regnskab. I alt bety-
der det, at projektets såkaldte interne rente bliver
negativ. Hvis et projekt skal være rentabelt, skal
den interne rente være cirka 3,4 %.
Nettonutidsværdi, år 2021
i prisniveau 2021
i mio. DKK
Anlægsomkostninger
Drifts- og
vedligeholdelseseffekter
Tidsgevinster
Kørselsomkostninger
Gener i anlægsperioden
Uheld
Støj
Luftforurening
Klima (CO
2
)
Afgiftskonsekvenser
Arbejdsudbudsforvridning
Arbejdsudbudsgevinst
I alt nettonutidsværdi
(NNV)
Intern rente
Scenarie 1
90 km/t
-202
-131
-685
1.079
-117
-349
143
26
20
-277
-66
56
-485
Negativ
Scenarie 2
110 km/t
-202
-130
5.426
-734
83
-1.065
-10
-21
-24
652
27
400
4.423
43,3%
Scenarie 3
90/110 km/t
-202
-131
3.326
-446
9
-698
100
-10
-13
434
5
272
2.663
23,3%
Scenarie 4
90/100 km/t
-202
-132
733
310
-48
-489
165
10
3
93
-30
121
548
7,5%
Tabel 8.2 Resultater fra den samfundsøkonomiske analyse med CO
2
pris på 430 kr. pr. ton.
72
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
A n l æ g s -, d r i f t s - o g s a m f u n d s ø ko n o m i
I scenarie 3, hvor hastigheden på Motorring 3 kun
reduceres i tidsperioderne 6-9 og 15-18, opnås en
nettonutidsværdi på 2.700 mio. kr. og en intern rente
på 23,3.%. Med den højere CO
2
-pris bliver det i ste-
det ca. 2.600 mio. kr. og 22,7 %. CO
2
-prisen har såle-
des kun marginal betydning for samfundsøkonomien.
Resultatet betyder, at Scenarie 1 har en CO
2
-skyg-
gepris på ca. 11.700 kr. pr. ton CO
2
, mens Scenarie
3 har en CO
2
-skyggegevinst på ca. 94.400 kr. pr.
ton CO
2
.
vognbaneskift. Det kan ikke modelleres tilstræk-
keligt nøjagtigt i OTM. Kapaciteten er derfor større
i modellen end i virkeligheden, hvad der kan med-
føre en underberegning af forsinkelsestider i OTM.
Det er derfor valgt at gennemføre en følsomheds-
beregning, hvor FREEVAL-modellen er benyttet til
at estimere forsinkelserne. På baggrund af denne
beregning bliver de sparede forsinkelser væsent-
ligt højere end med OTM og overstiger de negative
tidseffekter udenfor myldretiderne.
Dermed bliver projektet meget rentabelt med en
positiv nettonutidsværdi på ca. 1.600 mio. kr. og en
intern rente på 14 %.
Følsomhedsberegning FREEVAL
Der er mange flettestrækninger på Motorring 3,
hvor kapaciteten er nedsat på grund af de mange
Nettonutidsværdi, år 2021 i prisniveau 2021
i mio. DKK
Anlægsomkostninger
Drifts- og vedligeholdelseseffekter
Tidsgevinster
Kørselsomkostninger
Gener i anlægsperioden
Uheld
Støj
Luftforurening
Klima (CO
2
)
Afgiftskonsekvenser
Arbejdsudbudsforvridning
Arbejdsudbudsgevinst
I alt nettonutidsværdi (NNV)
Intern rente
FreeVal
90 km/t
-202
-131
1.275
1.079
-117
-349
143
26
20
-277
-66
227
1.629
14,0 %
Tabel 8.3 Følsomhedsberegninger med tidsgevinster for forsinkelsestid fra FreeVal.
73
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
9 Bilagsliste
Vejdirektoratets rapport 550,
Øget kapacitet på Motorring 3 (2016)
Vejteknisk beskrivelse, 22.12.2020
Øget kapacitet på M3, Trafikvurderinger, 10.09.2019
Trafikanalyse og samfundsøkonomi, 22.03.2021
Teknisk notat, trafiksikkerhed, 11.12.2019
Undersøgelse af støjmæssige konsekvenser, 22.09.2020
Tegningsbilag, 12.2020
74
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
75
TRU, Alm.del - 2020-21 - Bilag 299: Vejdirektoratets rapport om Øget kapacitet på Motorring 3, fra transportministeren
Vejdirektoratet har kontorer i:
Aalborg, Fløng, Middelfart,
Næstved, Skanderborg
og København
Find mere information på
vejdirektoratet.dk
Vejdirektoratet
Carsten Niebuhrs Gade 43
1577 København V
Telefon 7244 3333
[email protected]
vejdirektoratet.dk
