Vejen frem for
havvind i Nordsøen
Foretræde for Folketingets Energiudvalg
Ulrik Stridbæk
Chef for energiøkonomi
Ørsted
2021-01-14
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21
Danmarks førerposition inden for havvind og power-to-X
afhænger af hurtig og priseffektiv udbygning
Energi-hub baseret på platforme:
En
billig
løsning, der udnytter skalafordele
En
hurtig
løsning, som med sikkerhed kan være
klar inden 2030
El
PtX
En
skalérbar
løsning, som kan udbygges med
flere plaforme
eller senere med en kunstig ø
En
standardiseret
løsning, med platforme som
også installeres i Holland og Tyskland
Modning af
power-to-X onshore
til lavest mulig
pris, inden det evt. flyttes offshore
El
PtX
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21
Et caisson-koncept er dyrere end en løsning baseret på fleksible platforme
Kunstig ø på caissoner koster mere på kort og lang sigt
1
Mia. DKK
2 GW HVDC bliver ny standard for offshore
infrastruktur mod 2030
2 GW
platforme kan
placeres
tæt på møllerne
for at
minimere
længden
af
dyre kabler
Forskel
>3 mia DKK
Forskel
>4 mia DKK

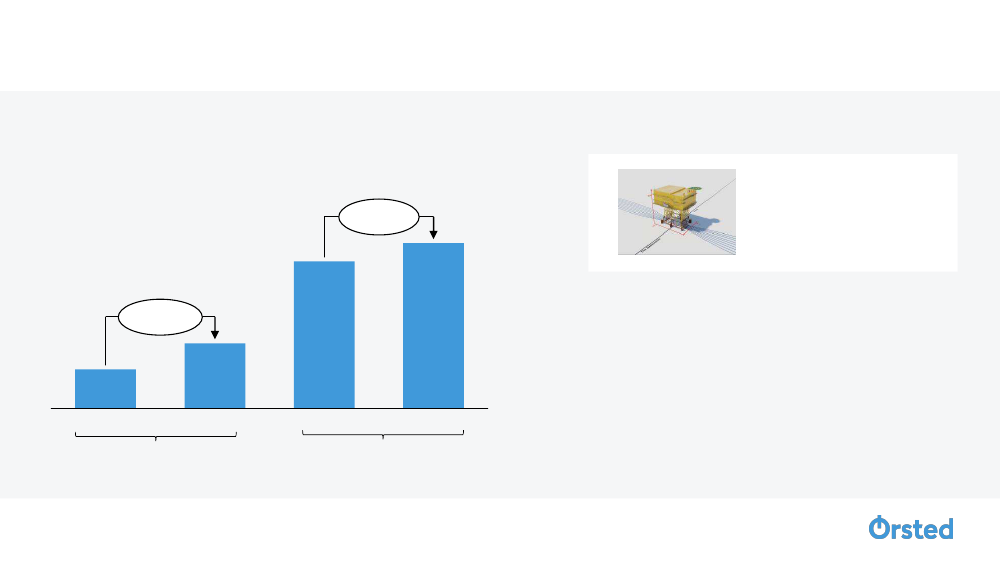

Med
2 GW i stedet for 1 GW-platforme
er der
brug for
færre platforme og kabler
3 GW indebærer én 2 GW + én 1 GW platform
men
vi anbefaler 2x2 GW for at muliggøre
overplanting
og sikre endnu billigere
udbygning.
Platforme
Caisson
Platforme
Caisson
3 GW
10 GW
3
1 Aarsleff analyse for Ørsted samt interne beregninger. Alle priser er 2020 priser. Omkostninger som er ens for begge koncepter (havvindparker og
eksportkabler til land) er udeladt i sammenligningen. Prisforskellen tager ikke højde for projekt risiko, den forventelige teknologiudvikling eller prisfald i
perioden frem mod 2030. Den reelle prisforskel forventes derfor at være større end angivet.
3
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21
Merværdien af et caisson-concept
er meget uklar på nuværende tidspunkt
Der er stor usikkerhed forbundet med en kunstig ø og
dens rentabilitet
O&M
Esbjerg
som installationshavn er meget konkurrencedygtig
Meget beskeden betalingsvillighed for en ø-base til O&M
Store afstande til vindmøllerne
og bølge- & vindforhold
som begrænser brugen af mindre serviceskibe
Hydrogen & lagring
Storskalalagring og PtX
er stadig på et
meget tidligt stadie
Meget usikkert
hvorvidt
offshore elektrolyse kan blive
konkurrencedygtigt med onshore elektrolyse
Konstruktionsrisici
Stor usikkerhed om omkostninger og tidslinje
pga.
følsomhed for vind - og bølgeforhold - kan medføre
væsentlige forsinkelser
Høj miljøpåvirkning
medfører yderligere risici og
usikkerhed om miljøgodkendelser
4
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21
Start med 3 GW energihub på platforme i 2030
det er billigere og mindre
risikofyldt. Analysér behov for kunstig ø før beslutning om næste 7 GW

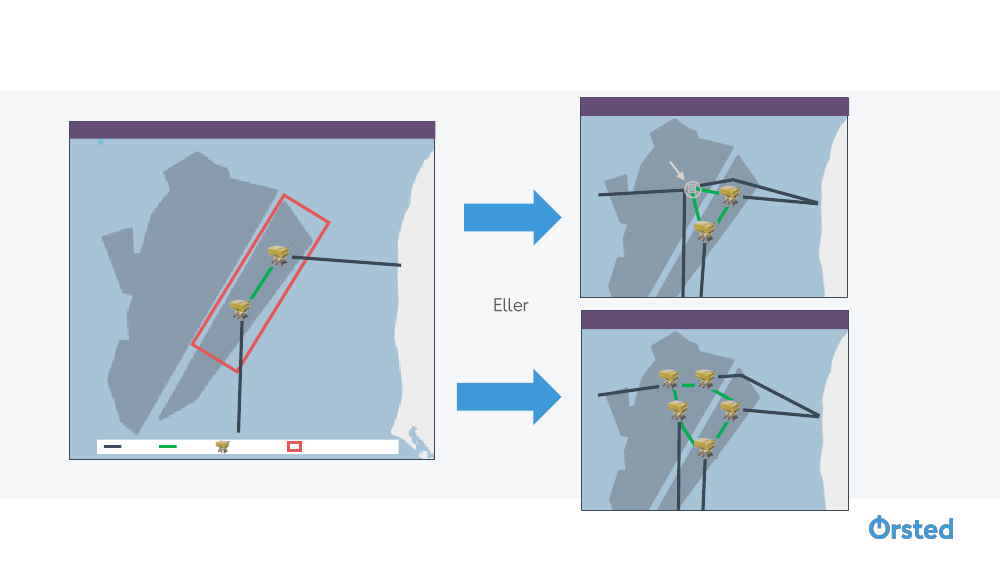

Fase 2 med en kunstig ø
Fase 1*

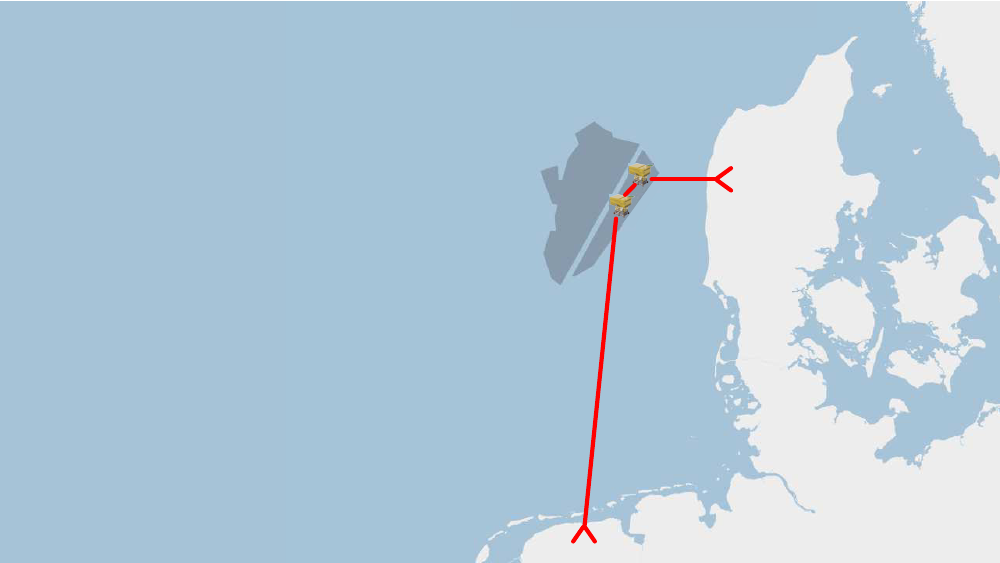

inden 2030
Eneste mulige placering
af en kunstig ø
Fase 2 med platforme
HVDC
HVAC
HVDC platform
Forslåede sites til phase 1
5
* Per GW omkostningen kan mindskes ved at bruge den fremtidige standard af HVDC løsninger
som er baseret på 2 GW enheder. Vi foreslår derfor at bygge den første fase af
energihub’en
med
2 x 2GW HVDC platforme.
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21

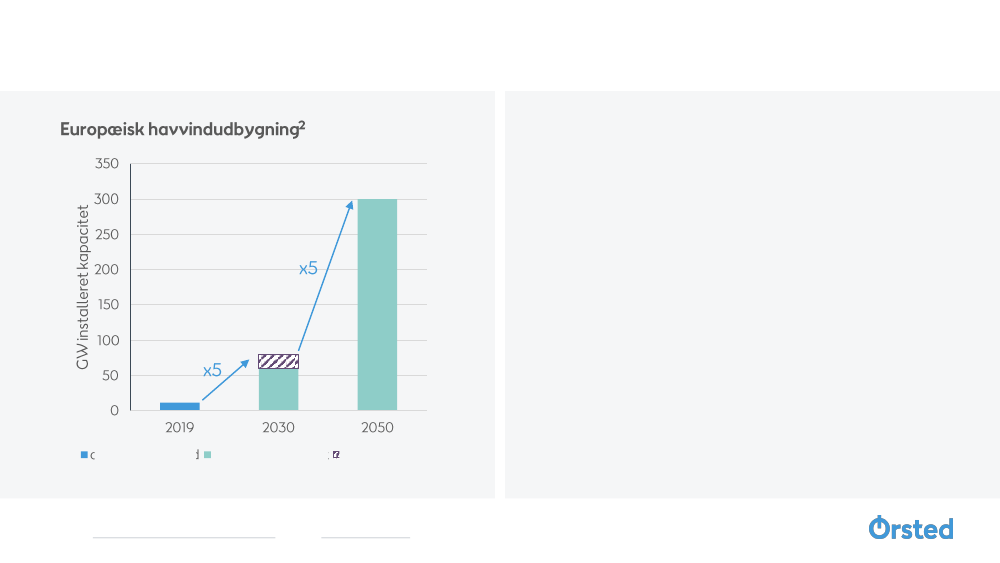

Formålet med udbygningen i den danske Nordsø:
Billig havvind og power-to-X
Nytænkningen består først og fremmest i
standardisering, opskalering og sammenkobling
af havvind i Nordsøen.
Platforme er hurtigere, billigere og en kendt
løsning.
Nødvendigt med
markant hurtigere
udbygning
Power-to-X bør først modnes og opskaleres på
land.
Hvis power-to-X offshore på en ø viser sig
konkurrencedygtig (frem for direkte i møllerne
eller på platforme) kan dette implementeres i
fase 2.
Installeret i dag
Min. 2030 mål EU
2030 Klimaplanen
6
1: Bloomberg New Energy Finance (2019) New Energy Outlook 2019.
2: Europa-Kommissionen Havvindstrategi (2020) og 2030 Klimaplanen (2020)
KEF, Alm.del - 2020-21 - Bilag 141: Materiale fra Ørsted om energiø-projekt i Nordsøen ifm. foretræde for udvalget den 14/1-21
Udform et udbud for udbygning af dansk havvind i
Nordsøen, der sikrer den mest konkurrencedygtige
infrastrukturløsning til:
At få 3 GW havvind i 2030 (inden for
identificeret område og forbundet til DK og NL)
At yderligere udbygning til 10 GW efter 2030
bliver så billig som mulig
At udbygning med power-to-X både på land og
til havs er mulig
7
