Transport- og Boligministeriet
Ekstern kvalitetssikring af VVM-undersøgelse Vejle (Hornstrup) – Skanderborg
27. april 2020
1
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Indhold
Introduktion
1.
Resumé
Vurderinger
Konklusion: Ingen væsentlige forhold
4
5
6
8
2.
2.1
2.2
2.3
2.4
2.5
Gennemgang og vurdering af den trafikale analyse
Vurderinger
Niveau og afklaringsstade
Vurdering af trafikberegningerne
Vurdering af kapacitetsberegningerne
Opsamling
9
9
9
10
11
12
3.
3.1
3.2
3.3
Gennemgang og vurdering af de undersøgte løsningsmuligheder i VVM-
undersøgelsen
13
Niveau og afklaringsstade
Teknisk vurdering af alternativer
Opsamling
13
13
17
4.
4.1
4.2
4.3
4.4
4.5
Vurdering af anlægsbudgettet og forudsætninger
Vurdering af ankerbudgettet
Stikprøvegennemgang
Uddybende gennemgang af usikkerhedsvurderinger og håndtering af risici og tidsplan
Vurdering af de tekniske forudsætninger
Opsamling
18
18
20
22
23
23
5.
5.1
5.2
5.3
Vurdering af den overordnede samfundsøkonomiske analyse
Økonomiske forudsætninger
Cost-benefit-forholdet
Opsamling
24
24
25
26
6.
7.
Vurdering af potentielle reduktioner, forenklinger og besparelser
Fremgangsmåde og datamateriale
27
28
2
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.1
7.2
Fremgangsmåde:
Datamateriale
28
29
3
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Introduktion
Som led i at sikre det bedst mulige beslutningsgrundlag for Folketingets vedtagelse af store anlægspro-
jekter på Transportministeriets område skal der forud for vedtagelse af anlægslove gennemføres en eks-
tern kvalitetssikring af projekter med en forventet totaludgift på over 250 mio. kr., jf. akt 16 af 24. okto-
ber 2006.
Ekstern kvalitetssikring er en uafhængig vurdering af planlægnings- og anlægsmyndighedens projekt-
grundlag og anlægsoverslag. Blandt andet vurderes det, om det økonomiske overslag, den trafikale og
tekniske løsningsmodel og analysen af den samfundsøkonomiske rentabilitet har en tilfredsstillende kva-
litet.
Denne rapport sammenfatter den eksterne kvalitetssikrings vurderinger af en VVM-redegørelse for ud-
bygning af E45 6090 – strækningen startende ved Vejle (TSA 59, Hornstrup) til syd for Skanderborg (TSA
53, Skanderborg S).
Der foregår parallelt VVM-undersøgelser vedrørende udbygning af E45 mellem Aarhus N og Randers N
samt mellem Aarhus S og Aarhus N. De tre strækninger, hvor der pågår VVM-undersøgelser, afrapporte-
res i tre selvstændige VVM-rapporter og får dermed tre selvstændige eksterne kvalitetssikringer. Stræk-
ningen mellem Aarhus S og Skanderborg er allerede udbygget fra 4 til 6 spor.
Figur 0.1: E45 fra Vejle til Randers N, tre strækninger VVM-under-
søges nu, en strækning er allerede udbygget.
Denne udbygning behandles i anden
rapport
Denne udbygning behandles i anden
rapport
Er udbygget
Denne udbygning behandles i nærvæ-
rende rapport
Kvalitetssikringen er gennemført i perioden 4. februar til 8. april 2020. Læsning af denne rapport forud-
sætter forudgående kendskab til VVM-redegørelsen.
Den eksterne kvalitetssikring er gennemført i henhold til Transportministeriets notat af 2012 om "Kvali-
tetssikring af VVM-redegørelser – Opgavebeskrivelse for ekstern kvalitetssikring af beslutningsgrundlag
på niveau 2 (VVM)".
Den eksterne kvalitetssikring er gennemført af KPMG i samarbejde med NIRAS og Orbicon.
4
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
1. Resumé
E45 Østjyske Motorvej udgør en central national og international forbindelse mellem flere motorveje og
skaber sammenhæng ikke blot i Østjylland, men også nationalt mellem landsdele.
På store dele af E45 motorvejen registreres i dag trængselsproblemer i myldretidsperioderne og omfat-
tende kødannelse ved trafikuheld og andre hændelser. Med den forventede trafikvækst fremover vil
E45 derfor mere og mere fremstå som en trafikal flaskehals med kritisk trængsel på store delstræknin-
ger. Kapacitetsproblemerne påvirker erhvervslivets transport, pendlertrafik og øvrige offentlige veje i
undersøgelsesområdet.
På strækningen mellem Vejle og Skanderborg S er der stor trængsel i dag. Trafikken (hverdagsdøgntra-
fik (HDT), 2017) varierer fra ca. 57.400-62.800 biler i døgnet på hele strækningen. Specielt den nordlige
del af strækningen oplever i dag kapacitetsproblemer, hvilket kommer til udtryk i nedsatte hastigheder.
På strækningen, som er godt 35 km lang, er der syv tilslutningsanlæg ved hhv. Hornstrup, Hedensted,
Horsens S, Horsens C, Horsens V, Horsens N og Ejer Bavnehøj. VVM-undersøgelsen omhandler en ud-
bygning af motorvejen fra fire til seks spor. Den eksisterende motorvej udbygges udad.

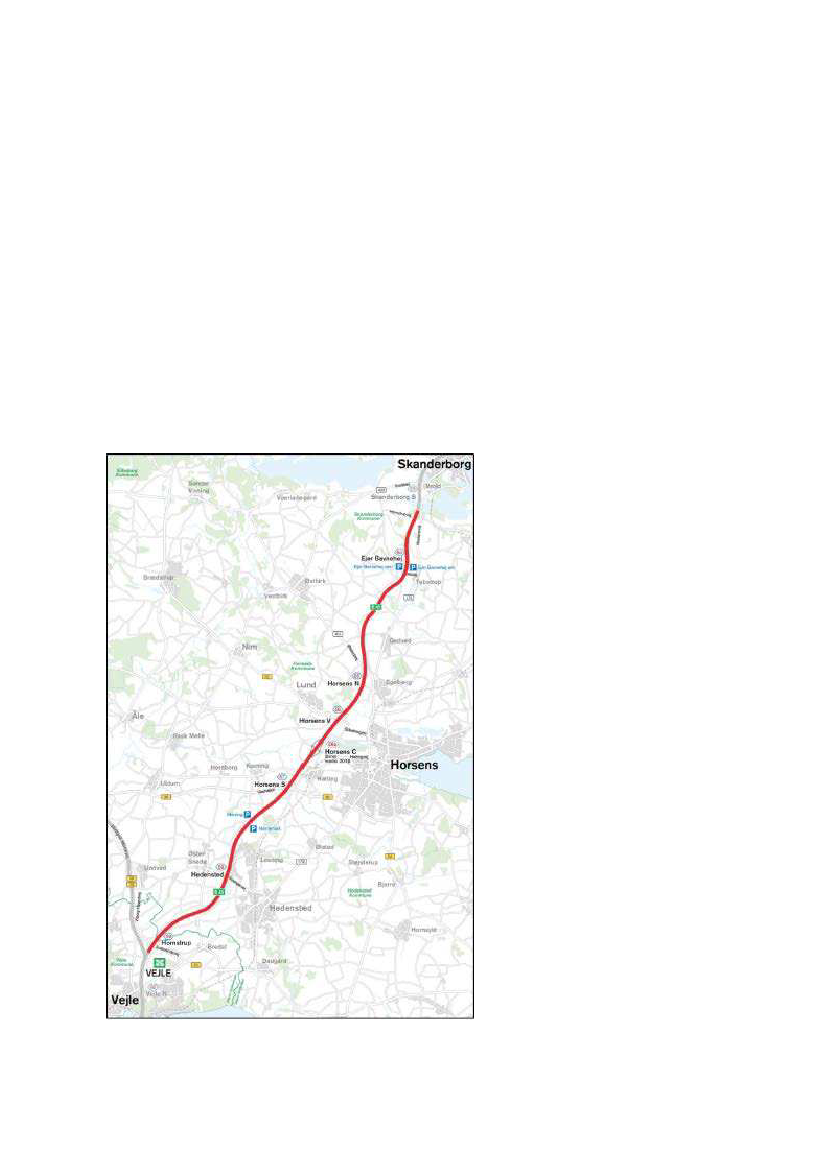

Figur 1.1: E45 fra Vejle til Skanderborg S
5
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Der er tale om et omfattende anlægsarbejde, som ud over selve motorvejen også vil indebære ændrede
vejtilslutninger, arealudlæg og indgreb i eksisterende infrastruktur, og som vil påvirke natur og miljø
langs strækningen.
I forbindelse med planlægningsarbejdet er den samlede motorvejsstrækning fra Vejle til Skanderborg S
inddelt i tre etaper og seks deletaper ift. de økonomiske og beregningsmæssige forhold.
VVM-undersøgelsen er gennemført af en projektorganisation i Vejdirektoratets regi. Undersøgelsen
bistås af et teknikerudvalg, hvor der bl.a. inviteres repræsentanter fra Vejle, Hedensted, Horsens og
Skanderborg kommuner, Region Midtjylland og Region Syddanmark samt Miljøstyrelsen. VVM-
undersøgelsen er desuden koordineret med de øvrige VVM-undersøgelser på E45 og det udførte
anlægsarbejde på E45 mellem Skanderborg S og Aarhus. Undersøgelsen har detaljeret belyst
konsekvenserne for natur, miljø, trafik og økonomi ved alternative forslag til linjeføring.
Vejdirektoratet har fremlagt resultatet af undersøgelsen i form af en sammenfattende VVM-redegørelse
for de seks deletaper:
Hovedetape 1:
Deletape A: St. 113.800 – 120.400
Deletape B: St. 120.400 – 127.600
Hovedetape 2:
Deletape C: St. 127.600 – 133.600
Deletape D: St. 133.600 – 137.000
Hovedetape 3:
Deletape E: St. 137.000 – 146.000
Deletape F: St. 146.000 – 151.300
Basisoverslagene for de enkelte deletaper er beskrevet i tabellen nedenfor.
(mio. kr.)
Strækningslængde (km)
Anlægsudgifter i alt, inkl. EKB
Ankerbudget/projektbevilling, inkl. K2a (10%)
Etape A
6,6
409
450
Etape B
7,2
658
724
Etape C
6,0
517
568
594
Etape D
3,4
368
404
423
Etape E
9,0
739
812
849
Etape F
5,3
359
395
413
Samlet bevilling, inkl. K2a (10%) og K2b (5%)
470
757
Tabel 1.2: Basisoverslag/oversigt over deletape A til F (Samleark 6070 - 20200217)
VVM-undersøgelsen afrapporteres digitalt og består af en række tekniske og miljømæssige analyser
samt en detaljeret beregning af anlægsomkostningerne. Derudover er undersøgelsen beskrevet og do-
kumenteret på et mere detaljeret niveau i en række forudsætningsnotater og kortbilag.
Vurderinger
Dette afsnit sammenfatter kvalitetssikringens vurderinger fra hvert af de gennemgåede områder/te-
maer.
Trafikanalysen
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang af trafikberegninger og kapaci-
tetsberegninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyl-
dige og repræsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét scenarie, hvor motorvejsstrækningen udvides til 2*3 spor. Der er endvidere angi-
vet trafikberegninger, som viser de trafikale effekter af at udbygge E45 mellem Vejle – Aarhus N og
også den fulde udbygning af E45 mellem Vejle – Randers N.
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som Vejdirektoratet vil justere/uddybe i den ende-
lige rapportering.
6
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Vejdirektoratet vil tydeliggøre dette i den endelige rap-
portering.
Den tekniske analyse
Gennemgangen af de udleverede forudsætningsnotater og tekniske rapporter har ikke givet anledning til
bemærkninger. Den eksterne kvalitetssikring har identificeret en række forhold, der med fordel kan ind-
drages i den efterfølgende projektering. Yderligere er Vejdirektoratets overvejelser ift. de miljøtekniske
forhold generelt veldokumenterede.
Den eksterne kvalitetssikring vurderer, at på projektets nuværende stadie giver forudsætningsnotaterne
og de tekniske rapporter et fuldstændigt billede af de opstillede alternativer.
Anlægsbudgettet
Samlet finder den eksterne kvalitetssikring, at beregningerne, der ligger til grund for projektet på
nuværende tidspunkt er metodisk gyldige.
Den eksterne kvalitetssikring har ikke på baggrund af stikprøvegennemgangen af de væsentligste
anlægsposter fundet anledning til at foretage en yderligere gennemgang.
Den eksterne kvalitetssikring vurderer, at risikoanalysen er gennemført i henhold til de foreskrevne
procedurer og på projektets nuværende stadie giver et tilstrækkeligt grundlag for vurdering af
anlægsprojektets umiddelbare risici.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 20%. I
forbindelse med udarbejdelsen af anlægsbudgettet er K2b dog reduceret fra 20% til 5%, hvilket
anlægsmyndigheden og Transport og Boligministeriet har oplyst den eksterne kvalitetssikring skyldes
erfaringer med en række vejprojekter, der tidligere er gennemført under budget.
Samfundsøkonomi
Den eksterne kvalitetssikring konstaterer, at beregningerne af hovedalternativet og 0+ alternativerne for
udbygning omkring Horsens er foretaget i henhold til "Manual for samfundsøkonomisk analyse på trans-
portområdet – anvendt metode og praksis i Transportministeriet", og at beregningerne er foretaget på
gyldigt grundlag og er metodisk korrekte.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer som gør det
muligt at simulere trafikafviklingen i et netværk ned på enkeltkøretøjsniveau, beregne rejsetider,
køopbygning og kapacitetsforhold på strækninger og i specifikke knudepunkter.
Dette vurderer den eksterne kvalitetssikring som et skridt, der kan forbedre analysegrundlaget. Vejdirek-
toratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelsesprojekter,
hvor der er kapacitetsproblemer i tilslutningsanlæg.
Mulige besparelser
Der er som udgangspunkt god fokus på at holde omkostninger på et rimeligt niveau. Dog har den
eksterne kvalitetssikring i det bagvedliggende matierale identificeret forhold, der kan overvejes i forhold
til at forfølge et besparelsespotentiale. Det drejer sig om:
At tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu
ikke er kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye
teknologis potentialer og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter
som E45-udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med
forskellige grader af automatisering kommer til at deles om vejnettet. Det kommer til at udfordre
vejdesign, trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede
nu overveje prioritering og indretning af fremtidens vejnet og blandt andet afklare:
o
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
o
o
o
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det
muligt at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
7
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
o
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en
strategi som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og
digital fremtid. Denne viden er også relevant i forbindelse med planlægning af store vejprojekter
som udvidelsen af E45.
At finde simplere løsninger for tilslutningsanlæggene 58, 57, 56a og 55 samt overføringerne af
Bredalvej og Korningvej. Ved at reducere ombygningen til kun at omhandle broen og
rampeterminalerne vil der kunne opnås en besparelse på anlægsomkostningerne samt lavere
miljøbelastning. Dette vil dog medføre yderligere trafikgener i anlægsperioden og dermed påvirke
den samfundsøkonomiske gevinst i negativ retning.
Konklusion: Ingen væsentlige forhold
KPMG har sammen med NIRAS og Orbicon gennemført en ekstern kvalitetssikring af "VVM-undersø-
gelse for udbygning af E45 mellem Hornstrup og Skanderborg S" for Transport og Boligministeriet. På
baggrund af den eksterne kvalitetssikring er KPMG, Niras og Orbicon ikke blevet bekendt med vægtige
grunde til, at der ikke bør træffes beslutning om at gå videre med projektet på baggrund af det af Vejdi-
rektoratet fremlagte beslutningsgrundlag, herunder i forhold til anlægsbudgettet, risikovurderingen og
tidsplanen. Den eksterne kvalitetssikring har omfattet de i akt 16. af 24. oktober 2006 om Ny Anlægs-
budgettering oplistede fokusområder.
Den eksterne kvalitetssikring er baseret på en gennemgang af anlægsmyndighedens projekt i overens-
stemmelse med Transportministeriets opgavebeskrivelse for ekstern kvalitetssikring af beslutnings-
grundlag på niveau 2 (VVM). Den eksterne kvalitetssikring har således ikke foretaget egne undersøgel-
ser.
8
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
2. Gennemgang og vurdering af den trafi-
kale analyse
Formålet med dette kapitel er at foretage en teknisk vurdering af de trafikberegninger, som danner
grundlag for dels kapacitetsberegningerne i krydsene i forbindelse med tilslutningsanlæggene, dels den
samfundsøkonomiske analyse.
På strækningsniveau er trafikberegningerne baseret på den landsdækkende Landstrafikmodel Version
2.3, i det følgende forkortet LTM 2.3.
I tilslutningsanlæggene er trafikberegningerne baseret på krydstællinger samt vækstfaktorer fra LTM.
Endvidere er medtaget trafikale effekter af lokale byudviklingsplaner.
2.1
Vurderinger
Vurdering af trafikmodelberegninger og kapacitetsberegninger er gennemført ved, at den eksterne kvali-
tetssikring ved kritisk stillingtagen har forholdt sig til
hvorvidt de bagvedliggende modelberegningsforudsætninger er robuste og valide i forhold til VVM-
formålet (f.eks. datagrundlag og influensvejnettets udstrækning)
hvorvidt trafikmodelresultaterne (trafiktallene) vurderes værende rationelle og realistiske.
hvorvidt det trafikale grundlag for kapacitetsberegningerne samt tolkningen heraf vurderes at være
rationelle og realistiske.
Vurderingen er gennemført på baggrund af gennemgang af de to notater:
VVM E45 Sydlige delstrækning fra Vejle til Skanderborg Trafikrapport
- Vejdirektoratet, dateret 23.
marts 2020
Kapacitetsanalyse af tilslutningsanlæg på E45 sydlig delstrækning
- Rambøll for Vejdirektoratet, de-
cember 2019
Der har ligeledes været dialog med Vejdirektoratets afdeling for trafikale analyser undervejs i den eks-
terne kvalitetssikring.
2.2
Niveau og afklaringsstade
I materialet henvises til de bagvedliggende modelforudsætninger for hhv. LTM 2.3, som er anvendt til
trafikberegningerne på strækningsniveau.
I dialogen mellem den eksterne kvalitetssikring og Vejdirektoratet er det blevet klarlagt, at trafikmodel-
kørslerne er foretaget i to ”trin”: LTM 2.2 er anvendt til beregning af trafikken i prognoseårene, både i
basis og projekt-situationerne, mens rutevalgsmodellen fra LTM 2.3 efterfølgende er anvendt til at for-
dele trafikken ud i vejnettet. Denne opdeling skyldtes, at der i beregning af tidsgevinsterne i LTM 2.2
blev observeret ”støj”, som overdøvede selve projektets gevinst. Med andre ord, er basisforudsætnin-
gerne fra LTM 2.2 bibeholdt, dvs. f.eks. vej- og banenet, mens selve rutevalgsfordelingen er foretaget
med en ny forbedret model.
Kapacitetsberegningerne i tilslutningsanlæggene er foretaget på grundlag af krydstællinger (foretaget i
2018), som er fremskrevet til prognoseårene med fremskrivningsfaktorer fra LTM. Denne metode er an-
vendt, da LTM ikke er udviklet til at give så detaljerede trafikberegningsresultater, at disse kan anvendes
som grundlag for vurdering af krydskapacitet.
De foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker ændringer i
projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet af trafikberegnin-
gerne.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstade som set ved tidligere
projekter, hvilket er det niveau, der med rette kan forventes for en VVM-undersøgelse. De foreliggende
9
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
kapacitetsberegninger er gennemført på forholdsvist detaljeret niveau ift. en VVM-undersøgelse, hvilket
begrundes i, at projektstrækningen omfatter relativt mange tilslutningsanlæg, som allerede i dag er ud-
fordret kapacitetsmæssigt.
Der er ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de trafikale dele af projek-
tet fundet forhold, der har væsentlig betydning for forståelsen af de trafikale effekter. De forhold, der
fremhæves i det følgende, er således udelukkende forhold, der med fordel kan inddrages i det videre
arbejde med projektet.
2.3
Vurdering af trafikberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede trafikrapport. I det følgende er de væsent-
ligste bemærkninger angivet.
Modelforudsætninger
Som nævnt er der anvendt en kombination af LTM 2.2 og LTM 2.3 i nærværende projekt.
Der er i LTM 2.2 indlagt en række basisforudsætninger for vej- og banenettet. Væsentligt for nærvæ-
rende projekt vurderes følgende at have væsentlig betydning:
Endvidere er medtaget en hastighedsopgradering på en række landeveje i Midtjylland.
Generelle betragtninger vedrørende trafikberegningerne på strækningsniveau
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende trafikberegninger
for den sydlige delstrækning af E45 mellem Vejle-Skanderborg:
Tung trafik udgør i dag en stor del af trafikken på motorvejsstrækningen – op mod 16% af den totale
trafik. I rapporteringen redegøres der ikke for betydningen af den store lastbilandel. Vejdirektoratet
har oplyst, at modellen tager højde for lastbilandele, idet kapaciteten beregnes i
personbilsekvivalenter (PE), og lastbiler fylder for 3 personbiler. Dette uddybes i den endelige
rapport.
Den eksterne kvalitetssikring anbefaler at inkludere et afsnit vedrørende de generelle usikkerheder
ved trafikmodelberegninger. Vejdirektoratet vil uddybe emnet i den endelige rapport.
Vurdering af trafikberegninger for E45 mellem Vejle N - Skanderborg
Der er udført trafikberegninger på strækningsniveau for et basisscenarie 2030 samt projektsituationen i
2030, hvor motorvejsstrækningen er udvidet til 6 spor. Generelt medfører udvidelse af motorvejen, at
der kommer en trafikstigning på 2-3% svarende til 1.700-2.300 køretøjer/hverdagsdøgn.
Generelt reduceres belastningsgraden på strækningen, men der må fortsat forventes trængsel på et
mere moderat niveau. Det angives i trafikrapporten, at der for alle delstrækninger kan forventes en
mindre belastningsgrad. For delstrækningen TSA55 Horsens N – TSA56 Horsens V er der angivet et
markant fald i belastningsgraden – fra ”kritisk trængsel” til ”lav trængsel”, på trods af at denne
delstrækning kan forventes at få en relativ stor numerisk stigning i trafikbelastningen (2.000
køretøjer/hverdagsdøgn svarende til en stigning på 3%).
Der ses en stigning i belastningsgrad, altså en forværring af trængselsniveuet, på strækningen MVK
Vejle – TSA60 Vejle N. Selvom denne delstrækning ikke er omfattet af nærværende projekt.
Vejlefjordbroen er behandlet i et selvstændigt afsnit. Det angives, at der allerede inden
projektstrækningens åbning i 2030 kan forventes kritisk trængsel på Vejlefjordbroen. Vejdirektoratet
oplyser, at den endelige rapportering vil uddybe forholdene om trængsel på Vejlefjordbroen.
Der er præsenteret et differenskort, som viser ændringerne mellem Basis og projektsituationen. Kortet
bør forsynes med stednavne, eller lignende, for at lette læsbarheden.
Synergieffekt ved udbygning af E45 mellem Vejle N – Aarhus N
Der er udført trafikberegninger for en situation, hvor E45 udbygges mellem mellem Hornstrup – Aarhus
N, således at hele strækningen fra Vejle N til Aarhus N udvides til 2*3 spor i hver retning. Resultaterne
er angivet i tabel 3.2.
10
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Synergieffekt ved fuld udbygning af E45 mellem Vejle N – Randers N
Der er udført trafikberegninger for en situation, hvor E45 udbygges på hele strækningen mellem mellem
Hornstrup – Aarhus N, således at hele strækningen fra Vejle N til Aarhus N udvides til 2*3 spor i hver
retning. Resultaterne er angivet i trafikrapportens tabel 3.3.
Trafikberegningerne viser, at der kan forventes en yderligere trafikstigning på E45 Vejle N –
Skanderborg, hvis E45 udvides helt til Randers. Dette forventes at medføre en generel trafikstigning på
ca. 4-500 køretøjer/hverdagsdøgn, afhængig af delstrækning. Dette begrundes i, at der ved fuld
udvidelse af E45 får frigjort kapacitet på strækningen omkring Aarhus, som i dag har de største
trængselsudfordringer. Nemmere afvikling af trafikken her, kan altså forventes at medføre øget trafik.
Der er præsenteret et differenskort, som viser ændringerne mellem Basis og projektsituationen for den
fulde udbygning af E45 mellem Hornstrup – Randers. Kortet bør forsynes med stednavne, eller lignende,
for at lette læsbarheden. Figurteksten passer ikke med figuren.
2.4
Vurdering af kapacitetsberegningerne
Den eksterne kvalitetssikring har gennemgået udleverede tekniske baggrundsrapport. I det følgende er
de væsentligste bemærkninger angivet.
Metodeforudsætninger
Det trafikale grundlag for kapacitetsberegningerne består af følgende:
Krydstællinger, gennemført i 2018.
Vækstfaktorer fra LTM, som for hvert tilslutningsanlæg er vurderet ift. eventuelle op- eller nedjuste-
ringer ift. historiske trafikudvikling for vejgrenene i de pågældende kryds
Byudvikling, som er medtaget i form af den forventede turgeneration, som kan forventes i forbin-
delse med realisering af de byudviklingspotentialer der er udlagt i lokalplaner og kommuneplaner
frem mod 2030.
Dette giver for hvert anlæg ”individuelle” vækstfaktorer, som varierer betragteligt for de enkelte
tilslutningsanlæg.
Generelle betragtninger vedrørende kapacitetsberegningerne for kryds
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende kapacitetsbereg-
ninger for den sydlige delstrækning af E45 mellem Vejle-Skanderborg:
Det angives, at tilslutningsanlæggene er designet til at give den bedst mulige samfundsøkonomi, og
således ikke kun er designet til at optimere trafikafviklingen. Dette kan for nogle af
tilslutningsanlæggene medføre, at der ikke er en stor robusthed overfor (større) udsving i det
trafikale grundlag, da de medfølgende anlægsinvesteringer så ville overstige de trafikale gevinster,
der forventeligt ville kunne høstes. Vejdirektoratet vil synliggøre dette i den endelige rapportering.
Kapacitetsberegningerne er foretaget i enten DanKap eller VISSIM. Det bør forklares, hvorfor begge
beregningsmetoder anvendes; og hvorfor den ene metode foretrækkes i visse tilfælde foretrækkes
frem for den anden.
I rapporteringen af kapacitetsberegningerne er resultaterne for overskuelighedens skyld ikke opdelt i
hhv. morgen- og eftermiddagsspidstime, som ellers vil være den kendte tilgang. I stedet er angivet
en samlet vurdering af trafikafviklingen i krydset for begge spidstimer. Der ses tydelige forskelle i de
gennemsnitlige hastigheder i morgen- hhv. eftermiddagsspidstimen, jf. trafikrapportens afsnit 2
vedr. trafikken under eksisterende forhold. Det bør derfor overvejes at lade dette forhold indgå i
baggrundsrapporteringen til VVM’en.
I rapportering af kapacitetsberegningerne er resultaterne angivet med illustrative ikoner frem for
kvantitative værdier (for f.eks. kølængder og forsinkelser). Dette gør det vanskeligt at vurdere
beregningsresultaterne. Det bør overvejes at beskrive betydning af ikonernes farvekoder; således at
det er nemmere for den tekniske læser at forholde sig til resultaterne.
11
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
2.5
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang af trafikberegninger og kapaci-
tetsberegninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyl-
dige og repræsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét scenarie, hvor motorvejsstrækningen udbygges til 2*3 spor. Der er endvidere an-
givet trafikberegninger, som viser de trafikale effekter af at udbygge E45 mellem Vejle – Aarhus N og
også den fulde udbygning af E45 mellem Vejle – Randers N.
Generelt kan udvidelsen af Vejle – Skanderborg forventes at medføre en trafikstigning på 1.700-2.000
køretøjer/hverdagsdøgn, sammenlignet med en Basis-fremskrivning til 2030. Trafikstigningen skyldes
en forbedret kapacitet, som i sig selv vil tiltrække mere trafik ift. de eksisterende trængselsniveauer på
strækningen.
Der kan forventes en yderligere trafikstigning på 2-300 køretøjer/døgn på den sydlige del af E45, hvis
E45 udvides helt til Aarhus N.
Realisering af den fulde udbygning af E45 til 2*3 spor mellem Vejle – Randers N kan yderligere forven-
tes at resultere i trafikstigninger på 4-500 køretøjer/døgn for den sydligste del af E45.
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som bør vurderes af Vejdirektoratet, inden projektet
offentliggøres.
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Vejdirektoratet har meddelt, at dette tydeliggøres i den
endelige rapportering.
12
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
3. Gennemgang og vurdering af de under-
søgte løsningsmuligheder i VVM-under-
søgelsen
Formålet med dette kapitel er at foretage en teknisk vurdering af de foreslåede løsningsmuligheder.
Vurderingen er gennemført, ved at den eksterne kvalitetssikring ved kritisk stillingtagen har forholdt sig
til:
Hvorvidt de foreslåede løsninger er realistiske.
Hvorvidt de foreslåede løsninger er tilstrækkeligt afdækket i forhold til projektets nuværende stadie.
Hvorvidt de valgte løsninger er korrekt afspejlet i prissætningen i anlægsbudgettet.
Vurderingen er gennemført på baggrund af gennemgang af VVM-redegørelsen, miljøkonsekvensrappor-
ten og relevant baggrundsmateriale samt supplerende oplysninger fra Vejdirektoratet og dets tekniske
rådgiver.
Kommentarer til prissætningen, der er opstået som følge af den tekniske gennemgang, er løbende be-
skrevet nedenfor eller under gennemgangen af anlægsbudgettet i kapitel 4.
3.1
Niveau og afklaringsstade
Kvalitetssikringen er foretaget på grundlag af det foreliggende materiale, herunder beskrivelser af vejtek-
niske forhold, forudsætningsnotat, trafiksikkerhedsrevision, jf. materialelisten indeholdt i afsnit 7. Alle
foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker ændringer i
projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet af anlægsoversla-
get.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set ved tidli-
gere projekter, hvilket er det niveau, der kan forventes for en VVM-undersøgelse og miljøvurdering.
Der er generelt ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de tekniske dele af
projektet fundet forhold, der har væsentlig betydning for anlægsbudgettet.
De forhold, der fremhæves i det følgende, er derudover forhold, der med fordel kan inddrages i det vi-
dere arbejde med projektet.
3.2
Teknisk vurdering af alternativer
Den eksterne kvalitetssikring har gennemgået udleverede forudsætningsnotater, tekniske rapporter,
tegninger mv. På baggrund af denne gennemgang har den eksterne kvalitetssikring evalueret
alternativernes tekniske karakter. I det følgende er de væsentligste bemærkninger angivet.
3.2.1 Vejteknisk beskrivelse
Udformning af tilslutningsanlæg
Ved ombygning af tilslutningsanlæggene 58 Hedensted, 57 Horsens S, 56A Horsens V og 55 Horsens N
er den totale ændring af hele udfletningsanlægget omfattende. Vejdirektoratets begrundelse er i al
væsentlighed, at ny overføring og forlagt vej kan bygges uden at genere trafikken på den eksisterende
vej i størstedelen af anlægsperioden, samt at der på de fire tilslutningsanlæg, hvor der skal etableres nye
bygværker, i dag er store kapacitetsproblemer, dels med tilbagestuvning på rampe (som lejlighedsvis
medfører kø helt ud på motorvejen), dels med lange køer på de skærende veje.
Med henblik på at opnå reduktion i miljøbelastning og udgifter til anlæg anbefaler den eksterne kvalitets-
sikring, at det afdækkes, hvorvidt den foreslåede løsning med totalombygning af hele udfletningsanlæg
kan reduceres til udskiftning af broen, ændring af ramperne i terminalområderne samt krydsombygnin-
ger efter behov. Herved genereres færre opbrudte materialer, og jordarbejdet reduceres.
13
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Ændring af overføringer
Ved ombygning af overføringerne for Bredalvej og Korningvej ændres vejenes linjeføringer til S-formede
forløb. Dette sker ifølge Vejdirektoratet af hensyn til trafikafviklingen i anlægsfasen, idet ændringen er
uden betydning rent vejteknisk. Begge steder har vejene dog i dag et vejteknisk forløb, som forringes
ved ændring til S-formede forløb.
Den eksterne kvalitetssikring anbefaler at det vurderes, hvorvidt den foreslåede løsning med totalom-
bygning af en vejstrækning kan reduceres til udskiftning af broen. Herved vil der genereres væsentlig
færre opbrudte materialer, og jordarbejdet bliver reduceret. Den afledte effekt heraf kan være en mindre
miljøbelastning og reducerede udgifter til anlæg.
3.2.2 Brotekniske løsninger
Generelt
Da der ikke er udført skitseprojekter for de nye bygværker, har den eksterne kvalitetssikring ikke haft
mulighed for at granske disse. Det vurderes derfor at, at de valgte brotyper og broarealer kan være be-
hæftet med usikkerhed, hvilket øger den samlede usikkerhed i anlægsoverslaget for bygværkerne. Pro-
jektet opfylder dog hvad man kan forvente af dets stadie og Vejdirektoratet oplyser at de har taget
højde for dette i deres risikoanalyse.
Eksisterende bygværker
Den eksterne kvalitetssikring bemærker, at der ved eksisterende bygværker ligeledes ikke er udført
supplerende geotekniske undersøgelser. Det er forudsat, at ombygges den eksisterende bro, etableres
der en ny bro på samme lokalitet eller ved siden af, så broerne kan funderes tilsvarende den eksiste-
rende bro. Alt efter, hvad der foreligger af geotekniske undersøgelser for de eksisterende broer, kan det
være nødvendigt at foretage yderligere geotekniske undersøgelser, inden broerne detailprojekteres, så
kravene i gældende normer er opfyldt.
Vejdirektoratet oplyser, at der er udført en screening af bæreevnen af de eksisterende bygværker, og at
de eksisterende broer kan klassificeres min. til normalklasse 100. Derudover er der foretaget en vurde-
ring af broernes tilstand, og direktoratet har vurderet, at broerne har en tilstand, så deres bæreevne ikke
er reduceret. Dog bemærkes det, at stålrørstunnelerne som tommelfingerregel kan forventes at have
en levetid på 50 år, og de ældste er fra 1980, og at det derfor vil være relevant at foretage nærmere un-
dersøgelser af stålrørstunnelernes levetid. Ekstern kvalitetssikring bemærker, at de ældste stålrørstun-
neler ved strækningens forventede åbning i 2030 har en alder på 50 år. Hvis restlevetiden for disse stål-
rørstunneler senere klarlægges, og det vælges at udskifte stålrørstunnelerne i stedet for at sideudvide
dem, øges anlægsoverslaget for de pågældende broer. Vejdirektoratet oplyser, at dette er del af deres
indeholdte risiko nr. 28 i risikoanalysen.
Der er fortaget en sideudvidelse af flere af broerne på strækningen. Her er det på baggrund af eksiste-
rende armeringstegninger for tunnel og fløjvægge vurderet, om der er tilstrækkelig armering i fløjvægge
til, at de kan forhøjes og indgå i det sideudvidede bygværk som vægge/fløjvægge. For de fløjvægge,
som er vurderet at kunne genanvendes, har ekstern kvalitetssikring spurgt, om det er vurderet, om der
er behov for at sideudvide fundamentet som følge af øget lastpåvirkning. Vejdirektoratet har oplyst, at
dette undersøges i en senere fase. Ekstern kvalitetssikring oplyser, at hvis der skal være en sideudvi-
delse af fundamentet ind i vejdæmningen, har det betydning for anlægsprisen.
Ekstern kvalitetssikring har bemærket, at der er uoverensstemmelse mellem de anvendte enhedspriser
for skrårammebroerne, idet en sideudvidelse med pæle er prissat billigere end ved sideudvidelse med
direkte fundering. Vejdirektoratet har oplyst, at anlægsoverslag opdateres med tillæg for pælefundering.
De anvendte enhedspriser er fastsat af rådgiver. Det fremgår ikke af anlægsoverslaget, hvorledes leve-
randøren er kommet frem til de anvendte enhedspriser for omisolering, nedbrydning, støttemur i skrå-
ning og sideudvidelse af de enkelte eksisterende broer. Ekstern kvalitetssikring har spurgt ind til dette,
og Vejdirektoratet har svaret, at priserne er vurderet ud fra licitationspriser fra andre projekter udført for
Vejdirektoratet samt ekspertvurderinger. Der er for broerne anvendt samme enhedspris på hhv. omiso-
lering, omprofilering/omisolering og sideudvidelse af stålrørstunneler, mens der er anvendt forskellige
enhedspriser på nedbrydning og sideudvidelse af hhv. skrårammebroer og rammebroer.
14
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Nye bygværker
Vejdirektoratet oplyser, at der ikke er foretaget nogen supplerende geotekniske boringer ved de nye
bygværker, og der foreligger derfor ikke oplysninger om de geotekniske forhold specifikt på disse lokali-
teter. Der er derimod udført geotekniske boringer fra det oprindelige motorvejsprojekt, og på baggrund
af disse boringer er jordbundsforholdene vurderet. Direktoratet oplyser, at de anvendte enhedspriser er
baseret på historiske priser (licitationspriser), uanset om broerne har gode eller dårlige funderingsfor-
hold. Derved forventes, at nogle af de faktiske priser på indeværende projekt vil være mindre og andre
højere alt efter funderingsforholdene for den pågældende bro. Dette udgør en risiko for, at der er flere
brolokaliteter med dårlige funderingsforhold, end ved det grundlag enhedspriserne er bestemt. Der skal
udføres geotekniske boringer, inden broerne detailprojekteres, så kravene i gældende normer er op-
fyldt. Yderligere har vejdirektoratet til dels taget højde for dette i deres risikoanalyse.
Der er flere underføringer, hvor det ikke er afklaret, hvorledes afvandingsledningen skal passere broste-
det, men det er forudsat, at der kan indføres vandskel. I så fald dette ikke er muligt, er der i den brotek-
niske beskrivelse beskrevet alternative løsninger, som vil øge anlægsudgifterne for broprojektet.
Der er konsekvent anvendt in situ støbte nye broer fremfor at anvende præfabrikerede elementer som
f.eks. OT-bjælker til brodæk, for derved at undgå støbestillads. Vejdirektoratet oplyser, at det ikke er
udelukket, at der vælges at anvende præfabrikerede løsninger senere i projektet.
3.2.3 Geotekniske foranstaltninger
Samlet set vurderer den eksterne kvalitetssikring, at Vejdirektoratets geotekniske undersøgelse lever
op til, hvad der normalt kræves på dette niveau.
Den eksterne kvalitetssikring bemærker, at udførelse af vejprojekter i høj grad er udsat for vejrlig og
ekstreme vejrsituationer. Således vurderes risikoen for fordyrelser som følge heraf for høj. Vejdirektora-
tet har prissat/vurderet risikoen i forhold til de seneste års udførte projekter. Denne risikovurdering kan
således være vurderet for lav og bidrager således til en risiko for fordyrelser i projektet som helhed,
grundet den generelle udvikling i vejrsituationen skabt af den globale opvarmning.
Vejdirektoratet anfører endvidere, at arbejderne planlægges, så der tages hensyn til vejrlig, men angiver
ikke, hvorledes det kan udføres i praksis. Jordarbejder i regnfulde perioder giver større udsætningspro-
center.
Den eksterne kvalitetssikring bemærker afslutningsvist, at der tidligere har været konkurser i forbin-
delse med udførelse af motorvejsentrepriser i Jylland på de/den berørte strækning(er). Vejdirektoratets
standard for risikoen er sat meget lavt, set i lyset af at konkurs rent faktisk er foregået tidligere.
3.2.4 Afvandingstekniske løsninger
Vurdering af afvandingstekniske løsninger – generelle forhold
Den eksterne kvalitetssikring konstaterer, at den afvandingstekniske beskrivelse generelt fremstår som
en robust og grundig redegørelse for de eksisterende afvandingsforhold, den fremtidige afvanding (skit-
seprojektet) og for de dimensionsgivende kriterier for intern og ekstern afvanding.
Bassindimensioneringen og bassinplaceringer følger de anvisninger og principper, som Vejdirektoratet
har beskrevet i vejregler og håndbøger, og der er for bassiner taget hensyn til de stedlige forhold, natur-
interesser, fredninger, jordbundsforhold mv.
Beskrivelsen redegør endvidere tilstrækkeligt for de afvandingsmæssige principper, herunder dybder for
interne dræn- og afvandingsledninger samt størrelser på brønde.
Det er positivt, at alle eksisterende bassiner forventes genbrugt og udvidet, og at nuværende udled-
ningsmængder fastholdes. Eventuelle nye bassiner placeres, hvor der er eksisterende bassiner.
Det er endvidere positivt, at alt vand fra motorvejen forventes afledt til regnvandsbassiner og recipien-
ter ved gravitation.
Vurdering af afvandingstekniske løsninger – specifikke forhold
Skitseprojektet omfatter en passende beskrivelse af, hvor bassiner placeres, og hvordan de sikres mod
udsivning i ODS-områder mv.
15
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Vurdering af afvandingstekniske løsninger – anbefalinger
Den eksterne kvalitetssikring bemærker, at oplægget til udledningen fra de enkelte bassiner på 1 l/s/ha
betragtes som ret konservativt og er mere baseret på historik frem for at tage den nyeste viden i brug,
herunder differentieret udledning og udledning baseret på robusthedsanalyser. Vejdirektoratet har hertil
oplyst, at oplægget til udledningen fra de enkelte bassiner er konservativt, men at en samstemmende
udmelding fra kommunerne var yderligere konservativ.
Den eksterne kvalitetssikring bemærker, at bassinernes dimensionering i forhold til koblet regn ligger i
afvandingsprojektet. Miljøkonsekvensvurderingen forholder sig ikke specifikt til koblet regn, men til hvor
meget vand, der kommer ud af bassinerne i forhold til recipienterne. Størrelsen på samtlige regnvands-
bassiner er beregnet ud fra Vejdirektoratets dimensioneringspraksis med et afløbstal på 1 l/s/ha tillagt
en arealforøgelse på 30% til at håndtere usikkerheder på oplandsareal, projektændringer, recipient og
myndighedskrav mv. I dette indgår forhold som koblet regn og naturlig afstrømning, selvom de ikke er
eksplicit beskrevet i miljøkonsekvensrapporten. Koblet regn og naturlig afstrømning kan tilføjes i miljø-
konsekvensrapporten, hvis det ønskes. Vandløbenes robusthed indgår ikke som sådan, men ro-
busthedsanalyser er udført af Vejdirektoratet for to vandløb, og resultatet heraf er inddraget i vurderin-
gerne.
Gældende vejregler og instruktioner (håndbøger) er fulgt, dog anbefaler den eksterne kvalitetssikring, at
notatet "Differentieret udledning fra bassiner" fra marts 2017 indgår i beskrivelsen. Notatet er af Vejdi-
rektoratet ikke vurderet relevant at inddrage i fase 2, men vil evt. blive inddraget i senere faser af pro-
jektet, f.eks. i forbindelse med ansøgning om udledningstilladelse.
3.2.5 Vurderinger af miljøforhold
Kvalitetssikringen er foretaget ud fra Europa-Kommissionens retningslinjer for kvalitetssikring af VVM
Guidance on EIA – EIS Review (Europa-Kommissionen, 2001). Denne vurdering er udarbejdet på bag-
grund af den eksterne kvalitetssikrings standard checkliste for miljøforhold. Kvalitetssikringen er opdelt i
en vurdering af afgrænsning, miljøkortlægning og vurderinger. Da der ikke foreligger en egentlig af-
grænsningsudtalelse, er vurderingerne af denne fase foretaget på grundlag af forudsætningsnotatet og
metodeafsnittene under de enkelte fagafsnit i miljøkonsekvensrapporten.
I og med at VVM'en ikke er gennemført efter miljøvurderingslovens (LBK nr. 1225 af 25/10/2018) be-
stemmelser, men i henhold til lov om ændring af lov om offentlige veje mv., jernbaneloven og forskel-
lige andre love (Lov nr. 658 af 08/06/2016) er der ikke krav om, at myndighederne skal afgive en af-
grænsningsudtalelse om, hvor omfattende og detaljerede de oplysninger skal være, som bygherre skal
fremlægge i miljøkonsekvensrapporten. I dette tilfælde er der udarbejdet et forudsætningsnotat, som
stort set modsvarer en afgrænsningsudtalelse. Notatet er udarbejdet af Vejdirektoratet og dennes rådgi-
ver.
Forudsætningsnotatet og afgræsningsnotatet indeholder også en beskrivelse af datagrundlag og vurde-
ringsmetoder, som vil blive anvendt. Påvirkningsgraden bliver vurderet på en firetrinsskala (se tabel 3.1).
Ved vurdering af påvirkningsgrad indgår parametrene:
Art
Type
Grad af reversibilitet
Intensitet
Udbredelse
Varighed.
Vurderingsmetoden vurderes at være velvalgt og i tråd med udkast til vejledning til miljøvurderingslo-
ven.
16
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Påvirkningsgrad
Ingen
Mindre
Afværgeforanstaltning
Der vil ikke være nogen virkning på miljøet.
Strukturer eller funktioner i området vil delvist blive berørt, men der vil ikke være nogen
virkning uden for det berørte område, og virkningen vil være af kort til mellemlang varighed
uden væsentlige virkninger på miljøet.
Moderat
Strukturer eller funktioner i området vil blive ændret, men virkningen vil ikke have nogen
væsentlig betydning uden for det berørte område. Virkningen vil være af mellemlang til lang
varighed uden væsentlige virkninger på miljøet.
Væsentlig
Strukturer eller funktioner i området vil blive ændret, og virkningen vil også have betydning
uden for projektområdet. Indvirkningerne vil være langsigtede og omfattende.
Tabel 3.1: Kriterier for vurdering af den overordnede betydning af miljøpåvirkningen fra afgrænsningsnotat (E45 Vejle Skanderborg
afgrænsningsnotat februar 2019)
Kortlægningsområdet dækker alle områder inden for 200 m på hver side af nødsporet, og ved tilslut-
ningsanlæg lægges korridoren 400 m fra vejkanten af eksisterende ramper. På udvalgte strækninger er
dette udvidet, hvor særlige forhold gør sig gældende, herunder især den visuelle påvirkning af landska-
bet. På særlige afgrænsede lokale naturrelaterede lokaliteter er undersøgelsen begrænset til en afstand
på 50 m. Afhængigt af problemstillinger og arter er 2 x 50 m generelt ikke meget, men det antages, at
der er taget konkret stilling til dette i afgræsningsprocessen.
Kapitlet indeholder en beskrivelse af projektforslaget og af tilvalg om faunapassager og støjskærm. Den
eksterne kvalitetssikring vurderer, at beskrivelsen af løsningen er dækkende vedrørende de for miljøvur-
deringen relevante informationer. Den eksterne kvalitetssikring finder, at beskrivelsen af anlægsarbejde
og udformning af den endelige motorvej har et tilfredsstillende detaljeringsniveau i forhold til en VVM.
I afsnittet om alternativer indgår 0+ alternativ i form af kørsel i nødspor og et alternativ 0+ bestående af
en udbygning af eksisterende motorvej til en sekssporet motorvej med nødspor, hvor nødsporene bliver
afbrudt ved overførte veje. Under den eksterne kvalitetssikring blev det noteret, at der i kapitlet stod, at
kapitlet afventede input fra Vejdirektoratet. Det blev bemærket, at disse skulle indarbejdes og eventuelt
konsekvensrettes i vurderingerne.
Den eksterne kvalitetssikring har generelt vist, at vurderingerne bygger på et fyldestgørende datagrund-
lag, og at relevante tilgængelige data er inkluderet. Vurderingerne er gennemført systematisk og er ge-
nerelt velargumenteret. Dette er gennemgående for hele rapporten, hvorfor der ikke vil blive fremhævet
særlige miljømæssige emner her. Igennem den stikprøvebaserede gennemgang af materialet er der
identificeret mindre fejl, herunder ønsker om mindre supplerende informationer og forslag til ændringer
af redaktionel karakter.
3.3
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang vurderer den eksterne kvalitets-
sikring overordnet, at alternativerne er metodisk gyldige og repræsenterer en detaljeringsgrad, der som
minimum forventes af en VVM-redegørelse og miljøkonsekvensrapport.
I den vejtekniske gennemgang har den eksterne kvalitetssikring identificeret forhold, som bør vurderes
af Vejdirektoratet i projektets næste fase.
I den miljøtekniske gennemgang vurderer den eksterne kvalitetssikring, at Vejdirektoratets overvejelser
og forudsætninger generelt er veldokumenteret.
17
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4. Vurdering af anlægsbudgettet og forud-
sætninger
Følgende kapitel præsenterer en vurdering af anlægsmyndighedens anlægsbudget, der danner grundlag
for reservetildeling, herunder vurderes det, om forudsætningerne er tilstrækkeligt dokumenteret og re-
levante.
Vurderingen er gennemført ved:
Uddybende gennemgang af projektspecifikke områder, der efter den eksterne kvalitetssikrings vur-
dering er særlig risikobetonede grundet omkostningsstørrelse og mangel på dokumentation.
Stikprøvegennemgang af priser og mængder med udgangspunkt i risikobetonede budgetposter.
Teknisk vurdering af foreslåede løsninger og vurdering af om løsningerne er tilstrækkeligt afdækket
og realistiske i forhold til projektstadiet.
4.1
Vurdering af ankerbudgettet
Nærværende afsnit præsenterer en helhedsvurdering af ankerbudgettet, herunder en vurdering af om
budgettet opfylder kravene i Ny Anlægsbudgettering af december 2017.
Ankerbudgettet er sammenfattet i sammenhængende seks deletaper, som fremgår af nedenstående
tabel. For hver etape er der udregnet et anlægsoverslag i henhold til Vejdirektoratets pris- og mængde-
bibliotek. Vejdirektoratet har fremsendt bagvedliggende dokumentation for eventuelle afvigelser fra pris-
biblioteket og andre korrektioner, herunder dokumentation for eksterne rådgiveres kalkulationer på udvi-
delser.
(mio. kr.)
Strækningslængde (km)
Veje, inkl. EKB
Bygværket of broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration
(18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/projektbevilling
Etape A
6,6
245
14
20
14
293
42
335
74
409
41
450
Etape B
7,2
279
113
23
50
465
75
540
118
658
66
724
Etape C
6
240
117
19
40
416
8
424
93
517
52
569
Etape D
3,4
172
49
20
13
254
48
302
66
368
37
405
19
424
Etape E
9
354
89
29
42
514
92
606
133
739
74
813
38
850
Etape F
5,30
206
38
15
12
271
23
294
65
359
36
395
18
413
Korrektionstillæg K2b (5%)
20
33
27
Samlet bevilling, inkl. K2a (10%) og
470
757
595
K2b (5%)
Tabel 4.1: Samlede ankerbudget for undersøgte varianter (Samleark 6070 - 20200217)
I henhold til Ny Anlægsbudgettering skal der i videst muligt omfang anvendes erfaringsbaserede en-
hedspriser, der baseres på realiserede priser fra sammenlignelige projekter. Anlægsbudgettet er udar-
bejdet med udgangspunkt i Vejdirektoratets overslagssystem, der indeholder licitationspriser fra alle
Vejdirektoratets afsluttede anlægsprojekter. Prisbiblioteket er tilpasset på baggrund af lignende entrepri-
ser, som sikrer, at priserne afspejler anlægsoverslaget. Den anvendte metode giver mulighed for at æn-
dre enhedspriser, hvor et kommentarfelt sikrer sporbarhed for eventuel dokumentation og henvisninger
til delberegninger. Mængder estimeres på baggrund af beregninger og tegninger.
Anlægsbudgettet er udviklet iterativt og er kontinuerligt forbedret i udarbejdelsesprocessen baseret på
interne arbejdsmøder, ekstern rådgivning og input fra den eksterne kvalitetssikring.
18
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Vejdirektoratet prissætter i udgangspunktet altid nyetablering ud fra en gennemsnitsbetragtning af fun-
deringsforhold og konstruktionstype ud fra prisbiblioteket og sammenlignelige projekter. Prissætning af
nyetablering beror på historiske priser, dvs. licitationspris fra gennemførte projekter.
Udvidelse og omisolering af eksisterende bygværker er unikt arbejde i langt de fleste tilfælde og pris-
sættes derfor af ekstern rådgiver. Ekstern rådgiver har udarbejdet fysikoverslag og beregnet pris på
hvert enkelt eksisterende bygværk. Priserne er indsat som samlet pris i overslagssystemet og skal være
ledsaget af tilstrækkeligt baggrundsmateriale fra ekstern rådgiver som dokumentation. Ekstern kvalitets-
sikring har modtaget og vurderet uddrag (stikprøver) af dette dokumentationsmateriale.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 5%. K2b er i
forhold til tidligere reduceret fra 20% til 5%, hvilket Vejdirektoratet og Transport- og Boligministeriet har
oplyst den eksterne kvalitetssikring, skyldes erfaringer med en række vejprojekter, der tidligere er gen-
nemført under budget.
Opdatering af anlægsoverslaget
Udarbejdelse af fase 1 basisoverslaget og fase 2 VVM-beslutningsgrundlaget er for dette projekt kombi-
neret og udført i en samlet fase. Den eksterne kvalitetssikring kan derfor ikke sammenholde potentielle
afvigelser fra forundersøgelsens overslag og VVM-beslutningsgrundlaget.
For anlægsoverslagene er der løbende foretaget opdateringer vedrørende mængder og broanlæg under
kvalitetssikringens periode. Anlægsoverslagene for de forskellige etaper er samlet i et oversigtsark for
at sammenligne de forskellige etaper.
Den eksterne kvalitetssikring har ikke yderligere bemærkninger til anlægsoverslaget.
Efterkalkulationsbidrag (EKB)
Fysikoverslaget tillægges et erfaringsbaseret efterkalkulationsbidrag (EKB) til håndtering af undervurde-
rede fysiske mængder. Vejdirektoratet oplyser, at de anvendte EKB-satser er aftalt med ministeriet, og
at nyligt efterkalkulerede projekter ikke giver belæg for at afvige fra standardsatserne.
Den eksterne kvalitetssikring har ikke yderligere bemærkninger til EKB.
Projektering, tilsyn og administration (PTA)
PTA beregnes som en fast procentsats af det samlede basisoverslag. I denne er det fastsat til 18%, hvil-
ket er et procentpoint højere end ved beregningerne på Ny midtjysk motorvej.
Vejdirektoratet oplyser hertil, at direktoratet løbende efterkalkulerer afsluttede projekter. Spredningen på
PTA på gennemførte projekter er stor, men efterkalkulationerne viser, at motorvejsudbygninger historisk
har haft et større forbrug til PTA end nyanlæg. Selvom længdeprofilet på udbygningsprojekter er fast, er
der flere bindinger og større kompleksitet i forhold til bl.a. trafikafvikling.
Den eksterne kvalitetssikring finder fremgangsmåden metodisk gyldig og har ikke yderligere
bemærkninger til PTA.
Arealerhvervelse
Der er udarbejdet et arealerhvervelsesbudget af Vejdirektoratets afdeling "Areal og Geodata". Budgettet
er indsat som sumpost pr. etape i overslagssystemet.
Den eksterne kvalitetssikring har ikke bemærkninger til posten arealerhvervelse.
Prisbibliotek
Der er i anlægsbudgettet anvendt forskellige entreprisepriser for udvidelsesstrækninger.
Erfaringsentrepriserne er udvalgt for en periode fra 2011-2019 for ligeledes at afdække forskellen mel-
lem højkonjunktur- og lavkonjunkturperioder, da priserne i disse perioder erfaringsmæssigt har varieret
mere end Danmarks Statistiks vejindeks.
Erfaringspriserne for jord- og belægningsarbejder baserer sig på priser for jyske og fynske projekter, da
der erfaringsmæssigt er forskel på licitationspriser fra sjællandske og jyske/fynske projekter:
6063.200 Skærup – Vejle N (august 2011)
6063.201 Skærup – Vejle N (august 2011)
4048.200 Nr. Aaby – Middelfart (august 2012)
19
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4048.201 Nr. Aaby – Middelfart (januar 2013)
4045.200 TSA 50 Syd om Odense (maj 2014)
4046.200 Odense V – Gribsvad (februar 2019).
Da det forventes, at de færdselsregulerende foranstaltninger vil ligne udbygningen ved Køge Bugt, er
der specielt for de poster valgt følgende entrepriser; og færdselsregulering fra de andre ovenstående
entrepriser udgår derved.
1052.001 Køge Bugt motorvejen, 1.etape nordlig strækning. (januar 2013)
1052.002 Køge Bugt motorvejen, 1.etape sydlig strækning. (januar 2013)
1052.003 Køge Bugt motorvejen, 2.etape nordlig strækning. (januar 2014)
1052.004 Køge Bugt motorvejen, 2.etape sydlig strækning. (februar 2014).
1052.300 Belægningsarbejder Køge Bugt motorvejen. (april 2015).
1052.301 Belægningsarbejder Køge Bugt motorvejen. (marts 2017).
Den eksterne kvalitetssikring har gennemgået tekniske enhedspriser for at sammenholde det med eks-
terne specialisters fagekspertise, og her er der ikke fundet kritiske observationer.
Enhedspriserne for anlægsprojektet er baseret på Vejdirektoratets prisbiblioteker svarende til licitations-
priser fra allerede gennemførte projekter.
Dette opfylder retningslinjerne for hovednotat for Ny Anlægsbudgettering af december 2017.
Stordriftsfordele og besparelser forventes ikke, da det erfaringsmæssigt ikke er tilsvarende billigere at
etablere en større motorvejsstrækning sammenlignet med andre entrepriser.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig fremgangs-
måde og har ikke yderligere bemærkninger.
Samlet vurdering
Den eksterne kvalitetssikring finder, at ankerbudgettet virker gennemarbejdet og har et niveau af detalje-
ring og præcision, som man må forvente i forhold til projektets stadie.
Samlet set vurderer den eksterne kvalitetssikring, at beregningerne og fremgangsmåden, der fører frem
til ankerbudgettet, er valide og metodisk accepteret.
4.2
Stikprøvegennemgang
En stikprøvegennemgang er foretaget for anlægsoverslaget og de underliggende etaper med særlig
vægt på risikobetonede forhold og udvælgelse af minimum én budgetpost pr. hovedpost for hver etape.
Udvælgelse af budgetposterne er foretaget ud fra en prioriteret tilgang ved at fokusere på de budgetpo-
ster, der udgør hovedparten af anlægsbudgettet.
Der er taget udgangspunkt i de seks deletaper A, B, C, D, E og F. Alle etaper er undersøgt i stikprøve-
gennemgangen. En oversigt over beløbene pr. kilometer på hovedposterne pr. etape kan ses af neden-
stående tabel.
20
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
(mio. kr./km)
Strækningslængde (km)
Veje, inkl. EKB
Bygværket of broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration (18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/projektbevilling
Korrektionstillæg K2b (5%)
Etape A
6,60
37
3
3
2
44
6
51
11
62
6
68
3
Etape B
7,20
39
16
3
7
65
10
75
15
91
9
101
5
Etape C
6,00
40
18
3
7
69
1
71
15
86
9
95
4
Etape D
3,40
51
14
6
4
75
14
89
19
108
11
119
5
Etape E
9,00
39
10
3
5
57
10
67
15
82
8
90
4
Etape F
5,30
38
7
3
2
51
4
56
12
68
7
74
3
78
Samlet bevilling inkl. K2a (10%) og K2b (5%)
71
105
99
124
94
Tabel 4.2: Samlet ankerbudget for begge etaper E45 Strækningen Vejle – Skanderborg S (Samleark 6070 - 20200217)
Ved sammenligning af de seks deletaper fremgår det af tabellen, at etape D er dyrere end de andre eta-
per. Der er derfor lagt fokus på dette for stikprøvegennemgangen.
Stikprøvegennemgang for udvalgte etaper
Følgende gennemgang af centrale budgetposter præsenteres for alle etaperne, og bemærkningerne skal
anses som generelle og gældende for alle etaper. Særlige bemærkninger tilknyttet den enkelte etape
fremgår eksplicit af teksten. Der er fokuseret på hver af de fire hovedposter i budgettet, og de væsent-
ligste poster er herefter udvalgt til gennemgang, som det fremgår af kolonnen "budgetpost".
Hovedpost
Veje
Bygværker og
broer
Øvrige entrepri-
ser
Øvrige anlægs-
udgifter
Budgetpost
Projektvej
Vejbroer
Tavler, be-
plantning
mm.
-
Etape
A
45%
4%
Etape
B
30%
18%
Etape
C
34%
23%
Etape
D
32%
14%
Etape
E
40%
13%
Etape
F
45%
11%
Samlet
vurdering
Accepteret
Accepteret
Bemærknin-
ger
Se bemærknin-
ger
Se bemærknin-
ger
Se bemærknin-
ger
Se bemærknin-
ger
3%
2%
2%
4%
3%
2%
Accepteret
3%
8%
8%
4%
6%
4%
Accepteret
Tabel 4.3: Hovedpostfordeling for stikprøvegennemgang (Samleark 6070 - 20200217)
Projektvej
Ved stikprøvegennemgangen af denne post har den eksterne kvalitetssikring ikke fundet forhold, som
giver anledning til flere undersøgelser .
Bygværker og broer
Det bemærkes, at alle priser for etablering af nye broer er prissat ud fra anlægsmyndighedens priskarto-
tek, hvor omisolering og sideudvidelser af eksisterende bygværker er prissat af rådgiver. Det bemærkes
også, at mange broberegninger er ganske skønsmæssige vurderinger. Det kan dog accepteres givet pro-
jektets stadie, og at ingen af de skønsmæssige vurderinger fremstår ude proportioner.
Den eksterne kvalitetssikring har ikke fundet yderligere forbehold, som giver anledning til flere undersø-
gelser. Budgetposten er accepteret uden yderligere kommentarer.
Tavler, beplantninger, hegn
Det bemærkes, at priserne anvendt til tavler på projektvejen delvist er baseret på erfaringstal fra tidligere
gennemførte projekter. De resterende priser for tavler, herunder tavler til større veje og portaler, har in-
gen underliggende kilder. Budgetposten er dog uvæsentlig, og der undersøges derfor ikke yderligere.
Den eksterne kvalitetssikring har ikke fundet yderligere forhold, som giver anledning til flere undersøgel-
ser.
21
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Diverse udgifter
Posten udgør udgifter for
Arkæologiske for- og markundersøgelser,
hvor bagvedliggende dokumentation
inkluderer detaljerede beregninger og estimater for hver påkrævet undersøgelse. Der er yderligere udar-
bejdet et minimum-, realistisk og maksimuminterval på baggrund af de oplyste priser. Den eksterne kva-
litetssikring vurderer, at anlægsmyndigheden har taget de fornødne forbehold til estimering af denne
post.
Posten
Ledningsarbejder
er sammenfattet af påkrævede ledningsudgifter allokeret mellem Dansk Gas
Distribution, Energinet, Trefor Varme A/S og øvrige ledninger. Det bemærkes, at priserne er fastsat af
Vejdirektoratets afdeling "Areal og Geodata" med information fra ledningsejerregistret og med bidrag fra
ledningsejere. Den eksterne kvalitetssikring vurderer, at denne anvendte fremgangsmåde er metodisk
gyldig.
Samlet vurdering
Baseret på stikprøvekontrollen finder den eksterne kvalitetssikring, at anlægsmyndigheden har benyttet
metodisk gyldige fremgangsmåder. Pris- og mængdebiblioteker er ikke fremskrevet til FL-20, dette er
gjort på totalniveau. Der er ikke fundet anledning til at foretage en dybere gennemgang.
4.3
Uddybende gennemgang af usikkerhedsvurderinger og håndte-
ring af risici og tidsplan
Den eksterne kvalitetssikring har gransket risikologgen, inkl. risikobeskrivelse og angivelse af
sandsynlighed og konsekvens for hver risiko. Der har desuden været afholdt et møde med
Vejdirektoratet, hvor projektets risikohåndteringsproces og udvalgte risici er drøftet.
Risikoniveauerne er bestemt ved en afholdt workshop med otte medarbejdere fra Vejdirektoratet samt
deltagelse af tre fra ekstern rådgiver, der hver især har bidraget med ekspertviden og erfaringer i forhold
til størrelsen af de enkelte kritiske hændelser. Sandsynligheder og konsekvenser er baseret på
professionelle skøn fra workshoppens deltagere såvel som såkaldte defaults, der er en intern bruttoliste
over potentielle risici, som er udarbejdet på baggrund af erfaringer fra tidligere projekter.
Af risikooversigten fremgår det samlede risikotillæg. Disse værdier er beregnet ved at gange den
enkelte risikos sandsynlighed med den konsekvens, som hændelsen har, hvis den indtræffer.
Risikotillægget er således et samlet billede af de økonomiske konsekvenser af det mest sandsynlige
udfald af de identificerede risici. Beregningsmetode og statistiske fordelingsudfald er en anerkendt
metode og vurderes som gyldig i forhold til beregning af projektets risici.
Som det ses af nedenstående tabel rummer ankerbudgettet for alle etaper mellem 71 og 142 mio. kr. i
efterkalkulationsbidrag og korrektionstillæg (K2a) svarende til i alt 597 mio. kr. for strækningens seks
deletaper.
(mio. kr.)
Fysikoverslag, ekskl.
EKB
Reserve i alt
EKB
K2a
Risikotillæg
Budgetsikkerhed
Etape A
363
85
44
41
-
-
Etape B
598
123
57
66
-
-
Etape C
463
102
50
52
-
-
Etape D
332
71
34
37
-
-
Etape E
666
142
68
74
-
-
Etape F
318
74
38
36
-
-
Total
2740
597
292
305
287
77,13%
Tabel 4.4: Budgetsikkerhed pr. alternativ (Projektrisikoanalyse VVM Vejle – Skanderborg S (6070) 20200217)
For den samlede strækning er budgetsikkerheden (målt som fraktil af det samlede budget, inkl.
risikotillæg) større end 70%. Vejdirektoratet oplyser, at projekter med en budgetsikkerhed på mere end
60% erfaringsmæssigt ikke overskrider de samlede estimerede omkostninger. Ligeledes vurderer den
eksterne kvalitetssikring, at budgetsikkerheden ikke er så uforholdsmæssig høj, at den giver anledning til
revurdering af risici.
For store risikoposter skal det beskrives, hvorledes risikoen kan afdækkes yderligere, så der kan træffes
beslutning om at gennemføre sådanne analyser som en del af fase 2/VVM.
22
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede strækning er sat til
237,7 mio. kr.
Det bemærkes, at den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede
strækning ikke er specificeret konkret. Det anbefales, at denne risiko specificeres yderligere med fokus
på de væsentligste omkostningsdrivende mængder.
Endvidere bemærker ekstern kvalitetssikring, at impact af kommende klimaplan og øgede
regnmængders betydning for afvanding på visse særlige strækninger bør konkretiseres i risikoanalysen.
Vejdirektoratet har hertil påpeget, at klimatilpasningstiltag, og hvordan regeringens klimaplan evt. kan
påvirke projektets økonomi og tid, er drøftet på risikoworkshoppen. Direktoratet vurderer, at projektet –
ud over de allerede prissatte klimatiltag i form af klimaasfalt og grøn beton – forventes at kunne
gennemføres inden for budget med evt. yderligere klimatiltag.
Den eksterne kvalitetssikring vurderer, at anlægsprojektet på nuværende stadie er økonomisk forberedt
på de mest sandsynlige risici.
4.4
Vurdering af de tekniske forudsætninger
De tekniske forudsætninger er gennemgået ved brug af systematisk gennemgang og stikprøver af an-
lægsoverslag og dokumentation for alle etaper.
Det fremsendte tekniske materiale og forudsætningsnotatet inkluderer veldefinerede forudsætninger,
som vurderes metodisk gyldige for udarbejdelsen af anlægsoverslagene. Den bagvedliggende doku-
mentation inkluderer også en væsentlig sporbarhed og vurderes som værende gyldig for projektets nu-
værende stadie.
4.5
Opsamling
På baggrund af ovenstående kvalitetssikring og analyser vurderer den eksterne kvalitetssikring, at
beregningerne og prisgrundlaget for anlægsprojektet og alternativerne er metodisk gyldige og
repræsentable for det udarbejdede anlægsbudget.
Endelig finder den eksterne kvalitetssikring, at projektet har identificeret og for hovedparten kvantificeret
de mest sandsynlige risici og indarbejdet disse i risikologgen.
23
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
5. Vurdering af den overordnede sam-
fundsøkonomiske analyse
Nedenfor gennemgås de samfundsøkonomiske beregninger, inkl. trafikale effekter for de opstillede
alternativer for VVM-redegørelse for udbygning af Motorvej E45, strækningen Vejle N-Skanderborg S.
Den eksterne kvalitetssikring har vurderet:
Hvorvidt omkostninger og gevinster er håndteret i overensstemmelse med Transport- og
Boligministeriets samt Finansministeriets retningslinjer for samfundsøkonomiske beregninger.
Om tidsgevinster, herunder fremskrivning heraf, og eventuelle konsekvenser ved udsættelse af
projektet er tilstrækkeligt beskrevet.
Om behov, målsætninger og risici for projektet er tilstrækkeligt beskrevet.
Om det tidspunkt for ibrugtagelse, der fremgår af den samfundsøkonomiske beregning, er realistisk
i forhold til, hvornår projektet reelt kan igangsættes.
Analysen omfatter gennemgang af:
VVM-redegørelsen
De understøttende samfundsøkonomiske beregninger
Møder og dataudveksling med Vejdirektoratet og gennemgang af forudsætningerne for de
samfundsøkonomiske beregninger.
Hovedalternativet – udbygning af motorvejsstrækningen Vejle N-Skanderborg S og 3 alternativer i form
af 3 forskellige udbygningsalternativer omkring Horsens - indgår i analysen af de samfundsøkonomiske
konsekvenser. Disse alternativer vurderes af den eksterne kvalitetssikring som relevante at udføre be-
regningerne på.
Der er ikke regnet samfundsøkonomi på 0+ alternativet – kørsel i nødspor, da den nedsatte hastighed
fra 130 km/t til 110 km/t, som følge af at vejen skal indrettes til kørsel i nødspor, vurderes at give en
stor negativ effekt.
5.1
Økonomiske forudsætninger
Anvendelse af enhedspriser
DTU's seneste version af transportøkonomiske enhedspriser, der fastlægges i samarbejde med
Transport- og Boligministeriet samt Finansministeriet, skal afspejles i vurdering af de økonomiske
forudsætninger, herunder kalkulationsrente, skatteforvridningstab, nettoafgiftsfaktor og
kalkulationsperiode.
Den eksterne kvalitetskontrol har gennemført stikprøvekontrol og sumkontroller på de anvendte
enhedspriser.
Transport- og Boligministeriets Transportøkonomiske Enhedspriser ver. 1.9 er benyttet.
Kalkulationsrente, skatteforvridningstab og nettoafgiftsfaktor
Kalkulationsrenten udgør 4% for kalkulationsperioden 0-35 år og 3% for kalkulationsperioden 36-50 år.
Skatteforvridningstabet (arbejdsudbudsforvridningen) er angivet til 10%, og nettoafgiftsfaktoren er
angivet til 1,28.
Dette er i overensstemmelse med standarderne fra Transportøkonomiske Enhedspriser (ver. 1.9 2019).
Kalkulationsperiode og fordeling af anlægsomkostninger
Kalkulationsperioden er som standard sat til 50 år, hvilket er i overensstemmelse med standarderne fra
Transportøkonomiske Enhedspriser.
24
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Byggeperioden strækker sig i de samfundsøkonomiske analyser over årene 2023-2031 med
ibrugtagelse i 2030 og anlægsomkostningerne er for alle alternativer fordelt over en periode på ni år fra
2023 til 2031 med en fordeling på henholdsvis 3%, 6%, 7%, 15%, 19%, 23%, 15%, 9%, 3% af de
samlede anlægsomkostninger. Den eksterne kvalitetssikring bemærker, at dette teknisk set er
realistisk.
Restværdien for anlægsprojektet er for alle alternativer indregnet i overensstemmelse med Transport-
og Boligministeriets retningslinjer.
Samlet set vurderer den eksterne kvalitetssikring, at de økonomiske forudsætninger for de
samfundsøkonomiske beregninger er gyldige.
5.2
Cost-benefit-forholdet
Det er formålet med den samfundsmæssige analyse at give en systematisk vurdering af samfundets
fordele og ulemper ved tiltag og løsningsforslag. Den skal understøtte politisk prioritering mellem de
forskellige alternativer og andre investeringsforslag for den offentlige sektor.
Nettonutidsværdi, intern rente og nettogevinst pr. offentlig investeret krone
Cost-benefit-analysen skal i princippet belyse samtlige fordele og ulemper ved tiltag i form af gevinster
og omkostninger målt i kr. I TERESA-modellen opgøres det som nettonutidsværdi, intern rente og
nettogevinst pr. offentlig investeret krone for de enkelte alternativer.
Tids- og kørselsgevinsterne for de enkelte udbygningsforslag er opgjort på grundlag af den seneste
version af Landstrafikmodellen til brug for de samfundsøkonomiske vurderinger. Den eksterne
kvalitetssikring konkluderer, at de opgjorte tidsgevinster og kørselsomkostninger udgør et anvendeligt
grundlag til beregning af udbygningsforslagenes brugergevinster.
Hovedresultaterne af den samfundsøkonomiske analyse viser at effekterne af projektet overgår
omkostningerne. Projektet er beregnet til at have en positiv nettonutidsværdi på 145 mio. kr., en intern
rente på 3,9% og en nettogevinst pr. offentlig omkostningskrone 0,05 kr. Den samfundsøkonomiske
analyse viser med andre ord, at der er en meget lille samfundsøkonomisk gevinst ved anlægsprojektet
og følsomhedsberegningerne viser, at små ændringer i forudsætninger kan rykke det
samfundsøkonomiske resultat fra gevinst til tab og omvendet.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer. VISSIM er et
mikrosimuleringsværktøj, som gør det muligt at simulere trafikafviklingen i et netværk ned på
enkeltkøretøjsniveau, beregne rejsetider, køopbygning og kapacitetsforhold på strækninger og i
specifikke knudepunkter. Dermed tilstræber direktoratet en mere retvisende analyse af de
tidsbesparelser der opnås i kryds, end det Landstrafikmodellen viser.
Dette vurderer den eksterne kvalitetssikring som et skridt, der kan forbedre analysegrundlaget. Vejdi-
rektoratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelsespro-
jekter, hvor der er kapacitetsproblemer i tilslutningsanlæg.
Vejdirektoratet oplyser videre, at hvis tidsgevinsterne fra Vissimberegningerne ikke medtages i den
samfundsøkonomiske analyse, vil projektet have en nettonutidsværdi på -1.801 millioner kroner og en
intern rente på 2,0 pct. Der ville altså være et beregnet samfundsøkonomisk tab ved anlægsprojektet,
hvis direktoratet benyttede samme beregningsmetode som eksempelvis for strækningerne ved Ny
Midtjysk Motorvej.
Den eksterne kvalitetssikring bemærker, at der for hovedforslaget er regnet med åbningsår i 2030, mens
beregningerne for trafikal vækst i gevinsterne sker på baggrund af modelberegninger for 2040.
To alternativer fremhæves som gode alternativer til projektforslaget. Det drejer sig om enten
ombygning af tre tilslutningsanlæg i Horsens eller en fuld udbygning af motorvejen omkring Horsens.
De løser aktuelle kapacitetsproblemer og muliggør samtidig en forholdsvis nem senere fuldstændig
udbygning af den samlede strækning. Begge alternativer er beregnet til en væsentlig nettonutidsværdi
på omkring 1 mia. og med en nettogevinst pr. offentlig omkostningskrone henholdsvis 1,52 og 0,88 kr
Den eksterne kvalitetssikring finder disse alternativer er relevante.
25
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Den eksterne kvalitetssikring konstaterer, at der er vist yderligere følsomhedsanalyser af centrale
parametre, som anlægsomkostninger, gener, tidsgevinster og CO2-pris. Det bemærkes, at specielt en
markant markant højere pris på CO2 kan påvirke projektets rentabilitet negativt.
Gener og eksterne omkostninger
Gener i anlægsfasen består primært af tidstab for bilister som følge af indskrænkninger i en del af
vejkapaciteten i udførelsesperioden og er beregnet ved hjælp af standardberegningsmodellen. Den
eksterne kvalitetssikring har ikke bemærkninger hertil.
De eksterne omkostninger er værdisætning af ændringer i kategorierne antal uheld, støj, luftforurening
og klima (CO2) for alle alternativer set i forhold til et 0-alternativ. Disse beregninger bygger på de
eksisterende enhedspriser. Den eksterne kvalitetssikring har ikke bemærkninger hertil.
5.3
Opsamling
Den eksterne kvalitetssikring konstaterer, at beregningerne af hovedalternativet og 0+ alternativerne for
udbygning omkring Horsens er foretaget i henhold til "Manual for samfundsøkonomisk analyse på trans-
portområdet – anvendt metode og praksis i Transportministeriet", og at beregningerne er foretaget på
gyldigt grundlag og er metodisk korrekte.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer som gør det
muligt at simulere trafikafviklingen i et netværk ned på enkeltkøretøjsniveau, beregne rejsetider,
køopbygning og kapacitetsforhold på strækninger og i specifikke knudepunkter.
Dette vurderer den eksterne kvalitetssikring som et skridt, der kan forbedre analysegrundlaget. Vejdi-
rektoratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelsespro-
jekter, hvor der er kapacitetsproblemer i tilslutningsanlæg.
26
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
6. Vurdering af potentielle reduktioner, for-
enklinger og besparelser
Formålet med dette kapitel er at foretage en vurdering af det samlede projektgrundlag med henblik på at
identificere mulige besparelser og reduktioner ved ændring af anlægsoverslagets forudsætninger.
Der er som udgangspunkt god fokus på at holde omkostninger på et rimeligt niveau. Dog har den
eksterne kvalitetssikring i det bagvedliggende matierale identificeret forhold, der kan overvejes i forhold
til at forfølge et besparelsespotentiale:
Tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu ikke
er kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye
teknologis potentialer og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter
som E45-udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med
forskellige grader af automatisering kommer til at deles om vejnettet. Det kommer til at udfordre
vejdesign, trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede
nu overveje prioritering og indretning af fremtidens vejnet og blandt andet afklare:
o
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
o
o
o
o
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det
muligt at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en
strategi som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og
digital fremtid. Denne viden er også relevant i forbindelse med planlægning af store vejprojekter
som udvidelsen af E45.
Tilslutningsanlæggene 58, 57, 56a og 55 ombygges alle meget gennemgribende med forlægning af
den krydsende vej og ombygning af alle ramper og rampekryds. Begrundelsen er at undgå at genere
trafikken på den krydsende vej. Man undgår dog ikke at genere trafikken på ramperne. Ved at
reducere ombygningen til kun at omhandle broen og rampeterminalerne vil der kunne opnås en
besparelse samt lavere miljøbelastning. Vejdirektoratet vurderer, at der herved kan opnås en
besparelse i den isolerede anlægsudgift, men at det samfundsøkonomisk vil blive et dårligere
projekt som følge af forøgede trafikgener i anlægsperioden.
Overføringerne af Bredalvej og Korningvej ombygges begge gennemgribende ved at forlægge den
krydsende vej og bro mod nord. Ved at reducere ombygningen til kun at omhandle broen vil der
kunne opnås en besparelse samt lavere miljøbelastning.
27
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7. Fremgangsmåde og datamateriale
7.1
Fremgangsmåde:
Den eksterne kvalitetssikring benytter sig af velafprøvede metoder, der både i bredde og dybde sikrer en
sammenhængende gennemgang og vurdering af de fem nedenstående temaer.
1
Analyse og vurdering af tekniske forhold, herunder vejteknik, broer og bygværker samt geoteknik
2
Analyse og vurdering af miljømæssige forhold
3
Analyse og vurdering af anlægsøkonomiske forhold, herunder usikkerhedsvurderinger og planer for
håndtering af risici
4
Analyse og vurdering af trafikberegningerne, herunder modelforudsætninger og kapacitet
5
Analyse og vurdering af samfundsøkonomiske forhold med udgangspunkt i Transport-og
Boligministeriets fremgangsmåde for samfundsøkonomiske beregninger.
For at sikre en sammenhængende gennemgang og vurdering af de fem temaer i både dybde og bredde
er kvalitetssikringen baseret på en velafprøvet kvalitetssikringsmetode, hvor projektgrundlaget vurderes

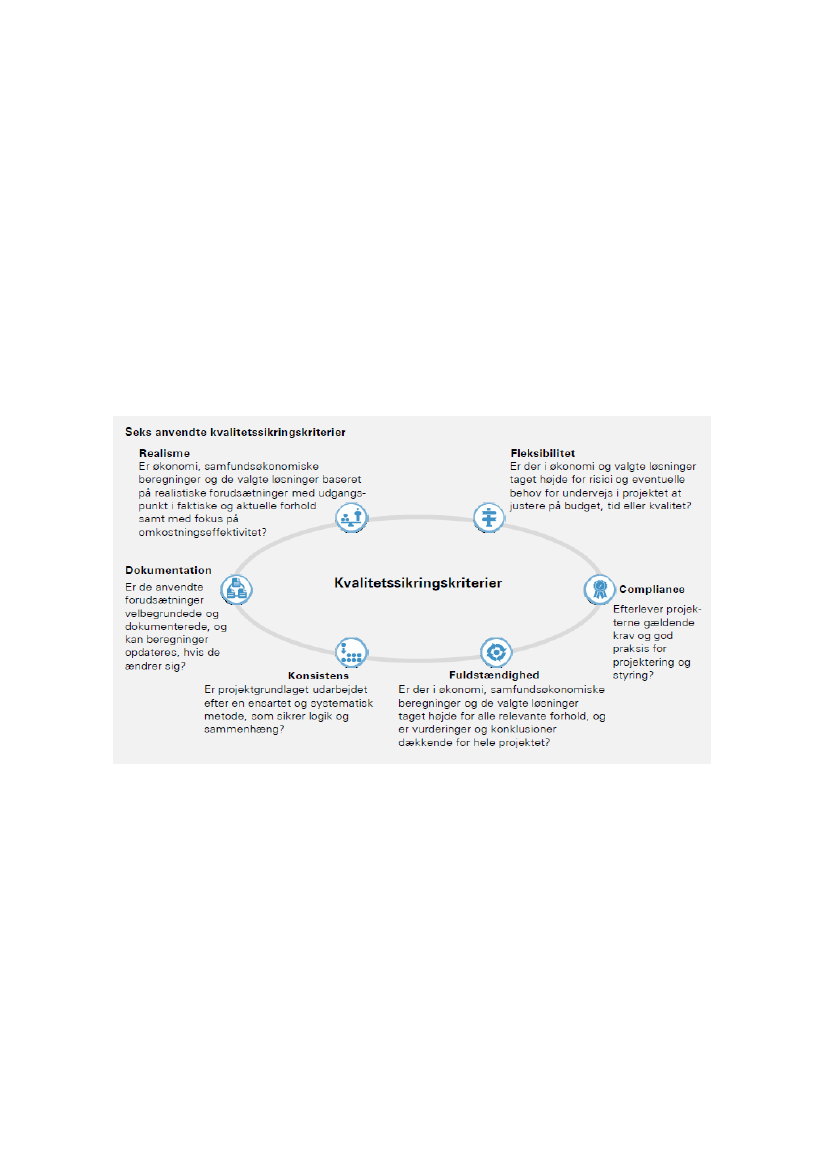

med afsæt i seks kvalitetssikringskriterier, der er præsenteret i figuren nedenfor.
Overordnet set drejer kriterierne sig om, hvorvidt
vejprojektet faktuelt og forudsætningsmæssigt hviler på et robust grundlag, hvor der er taget højde
for alle relevante forhold
argumenter og beregninger er logisk sammenhængende og følger en systematisk metode
vejprojektet fremstår gennemførbart henset til projektets tilrettelæggelse og tidsplan.
28
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.2
Datamateriale
Dato for
modtagelse
VVM-rapport
05-02-2020
05-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
Beskrivelse/fagom-
råde
VVM
VVM
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Dokumentation
6070 VVM E45 Vejle-Skanderborg - Resume til ekstern kvalitetssikring_2020.01.31
6070 Kommissorium - VVM-undersøgelse for udbygning af E45 mellem Hornstrup og Skander-
borg
Anlæg og forudsætninger
19-10438-5 6070 Samlet oversigt over budgetter fra museerne
6070 - VVM Ledningsbudget_2020.02.17
6070 Arealbudgetskema_2020.02.17
6070 Forudsætninger for beregning af anlægsoverslag_2020.02.17
6070 Rådgivers Forudsætninger for beregning af anlægsoverslag_2020.02.18
6070 Rådgivers forudsætningsnotat for overslag for arealerhvervelse mm_2020.02.17
6070 VD forudsætningsnotat for overslag for arealerhvervelse mm_2020.02.17
Anlægsoverslag - Merring-Nørremark-Restepladser for SVT-Rev12.08.2019
Arealerhvervelse
Arkæologi 19-10438-5 Samlet oversigt over budgetter fra museerne 6303610_3_0
Ledningsomlægninger
6070-RAD-AFV-MGD-0002
Forslag til skema udskiftning af belæg E45
Kopi af 1 4046.200 M.J. Eriksson
Prisberegning forstærkning af eksisterende belægning
Priser gravekasse
Priser grundvandssænkning
RevPrisberegning opbrydning og muldudlægning
Vertikaldræn prisberegning
Samleside overslag 11.02.2020
6070-A_Mbibl
6070-A_Overslag
6070-A_Pbibl
6070-B_Mbibl
6070-B_Overslag
6070-B_Pbibl
6070-C_Mbibl
6070-C_Overslag
6070-C_Pbibl
6070-D_Mbibl
6070-D_Overslag
6070-D_Pbibl
6070-E_Mbibl
6070-E_Overslag
6070-E_Pbibl
6070-F_Mbibl
6070-F_Overslag
6070-F_Pbibl
Samleside 0+ løsninger
0+: 6070-C-TSA57_Overslag
0+: 6070-C-TSA56a_Overslag
0+: 6070-C-TSA55_Overslag
0+: RevPrisberegning opbrydning og muldudlægning
0+: 6070-E-tilvalg_Overslag
0+: 6070-F-tilvalg_Overslag
0+: 6070-A-nødspor_Overslag
0+: 6070-B-nødspor_Overslag
0+: 6070-C-nødspor_Overslag
0+: 6070-D-nødspor_Overslag
29
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
0+: 6070-E-nødspor_Overslag
0+: 6070-F-nødspor_Overslag
0+: TSA57 Horsens S til TSA55 Horsens N: 6070-C_Overslag
0+: TSA57 Horsens S til TSA55 Horsens N: 6070-D_Overslag
0+: TSA57 Horsens S til TSA55 Horsens N: 6070-E_Overslag
0+: TSA57 Horsens S til TSA56b Horsens V: 6070-C_Overslag
0+: TSA57 Horsens S til TSA56b Horsens V: 6070-D_Overslag
Risikoanalyse
6070 VVM E45 Vejle - Skanderborg - Risikoanalyse_2020.02.17
Vejdirektoratets risikomatrix
Tekniske notater
6070 - Brooversigt med enhedspriser for ombygning, nedrivning af eksisterende bygvær-
ker_2020.01.31
6070 Anlægslogistik og tidsplan_2020.02.14
6070 Notat og oversigt, ledninger_2019.01.31
6070-Afgrænsningsnotat_2019.02.15
6070-Afvandingsteknisk beskrivelse_2020.01.30
6070-Arbejdsmiljø_2020.01.17
6070-Broteknisk beskrivelse_2020.01.30
6070-Forudsætningsnotat Landskab_2019.10.31
6070-Forudsætningsnotat Miljø_2019.10.31
6070-Forudsætningsnotat Skitse_2019.02.08
6070-Forudsætningsnotat Skitse_Bilag 1_2019.02.08
6070-Forudsætningsnotat Støj_2019.10.31
6070-Geoteknisk rapport_2019.12.20
6070-Landskabsrapport_2020.01.08
6070-Miljøkonsekvensrapport_2020.01.20
6070-Miljøkortlægning_2019.04.12
6070-Miljøkortlægning_Kortbilag_2019.04.12
6070-Naturkortlægning_2019.11.14
6070-Naturkortlægning_kortbilag_2019.11.14
6070-Naturkortlægning_kortbilag_2019.11.14_Bilag 9.1
6070-Naturkortlægning_kortbilag_2019.11.14_Bilag 9.2
6070-Tegningsbilag, Skitse_2020.01.27
6070-Trafiksikkerhedsrevision_2019.08.12
6070-Væsentlighedsvurdering Natura2000_2018.08.29
6070-Vejteknisk beskrivelse_2020.01.27
CO2-opgørelse E45
HOM3558 Udvidelse af E45, Arkæologisk Analyse Bilag
HOM3558 Udvidelse af E45, Arkæologisk Analyse
Museum Skanderborg samlet rapport for Etape E F og 2
Notat om VIFP modellen
VKH 7958 Arkæologisk Analyse af udvidelse af E45_Vejle og Hedensted kommune
VKH 7958 Bilag til Arkæologisk Analyse af udvidelse af E45_Vejle og Hedensted kommune
TERESA 0+ Syd
TERESA 0+ TSAer
6070 VVM E45 Vejle-Skanderborg - Trafikrapport, sydlig delstrækning_2020.03.29
6070 VVM E45 Vejle-Skanderborg - Samfundsøkonomi Syd_2020.03.29
6070 VVM E45 Vejle-Skanderborg - Materiale leveret til ekstern kvalitetssikring 2020.03.29
6070 VVM E45 Vejle-Skanderborg - Teknisk baggrundsnotat om alternativer_2020.04.02
Beregning af tidsgevinster i den samfundsøkonomiske analyse for E45 2020.04.02
Øvrige notater
6070 VVM E45 Vejle-Randers - EK Præsentation, opstartsmøde-Vejle
VIFP-modellen
Incentive MOE Erhvervsanalyse af udbygning af E45 17feb2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
02-04-2020
18-02-2020
20-02-2020
19-03-2020
18-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
13-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
13-02-2020
05-02-2020
05-02-2020
13-02-2020
13-02-2020
05-02-2020
05-02-2020
05-02-2020
05-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
02-04.2020
02-04.2020
29-03-2020
29-03-2020
29-03-2020
02-04-2020
15-04-2020
05-02-2020
18-02-2020
18-02-2020
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Risikoanalyse
Risikoanalyse
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Præsentation
Model
Erhvervsanalyse
30
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Møde
Opstartsmøde, gennemgang af VVM, med deltagelse af ekstern kvalitetssikring og Vejdirektoratet.
Granskningsmøde, anlægsoverslag og risikoanalyse, med deltagelse af ekstern kvalitetssikring og Vejdirekto-
ratet.
Midtvejsmøde med status og fremdrift på projekt med deltagelse af ekstern kvalitetssikring og Vejdirektoratet
Dato
04-02-2020
19-02-2020
13-03-2020
