Transportudvalget 2019-20
TRU Alm.del Bilag 390
Offentligt
Transport- og Boligministeriet
Ekstern kvalitetssikring af VVM-undersøgelse Aarhus S-Aarhus N
28. april 2020
1
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Indhold
Introduktion
1.
Resumé
Vurderinger
Konklusion: Ingen væsentlige forhold
4
5
6
8
2.
2.1
2.2
2.3
2.4
2.5
Gennemgang og vurdering af den trafikale analyse
Vurderinger
Niveau og afklaringsstade
Vurdering af trafikberegningerne
Vurdering af kapacitetsberegningerne
Opsamling
9
9
9
10
11
11
3.
3.1
3.2
3.3
Gennemgang og vurdering af de undersøgte løsningsmuligheder i VVM-
undersøgelsen
13
Niveau og afklaringsstade
Teknisk vurdering af alternativer
Opsamling
13
13
18
4.
4.1
4.2
4.3
4.4
4.5
Vurdering af anlægsbudgettet og forudsætninger
Vurdering af ankerbudgettet
Stikprøvegennemgang
Uddybende gennemgang af usikkerhedsvurderinger og håndtering af risici og tidsplan
Vurdering af de tekniske forudsætninger
Opsamling
19
19
21
23
24
24
5.
5.1
5.2
5.3
Vurdering af den overordnede samfundsøkonomiske analyse
Økonomiske forudsætninger
Cost-benefit-forholdet
Opsamling
25
25
26
26
6.
7.
Vurdering af potentielle reduktioner, forenklinger og besparelser
Fremgangsmåde og datamateriale
27
29
2
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.1
7.2
Fremgangsmåde:
Datamateriale
29
30
3
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Introduktion
Som led i at sikre det bedst mulige beslutningsgrundlag for Folketingets vedtagelse af store anlægspro-
jekter på Transportministeriets område skal der forud for vedtagelse af anlægslove gennemføres en eks-
tern kvalitetssikring af projekter med en forventet totaludgift på over 250 mio. kr., jf. akt 16 af 24. okto-
ber 2006.
Ekstern kvalitetssikring er en uafhængig vurdering af planlægnings- og anlægsmyndighedens projekt-
grundlag og anlægsoverslag. Blandt andet vurderes det, om det økonomiske overslag, den trafikale og
tekniske løsningsmodel og analysen af den samfundsøkonomiske rentabilitet har en tilfredsstillende kva-
litet.
Denne rapport sammenfatter den eksterne kvalitetssikrings vurderinger af en VVM-redegørelse for udvi-
delse af E45 6090 – strækningen startende ved MVK Aarhus S til MVK Aarhus N.
Der foregår parallelt VVM-undersøgelser vedrørende udbygning af E45 mellem Aarhus N og Randers N
samt mellem Vejle og Skanderborg S. De tre strækninger, hvor der pågår VVM-undersøgelser, afrappor-
teres i tre selvstændige VVM-rapporter og får dermed tre selvstændige eksterne kvalitetssikringer.
Strækningen mellem Aarhus S og Skanderborg er allerede udbygget fra 4 til 6 spor.

Figur 0.1: E45 fra Vejle til Randers N, tre strækninger VVM-under-
søges nu, en strækning er allerede udbygget.
Denne udvidelse behandles i anden
rapport
Denne udvidelse behandles i nærvæ-
rende rapport
Er udbygget
Denne udvidelse behandles i anden
rapport
Kvalitetssikringen er gennemført i perioden 4. februar til 8. april 2020. Læsning af denne rapport forud-
sætter forudgående kendskab til VVM-redegørelsen.
Den eksterne kvalitetssikring er gennemført i henhold til Transportministeriets notat af 2012 om "Kvali-
tetssikring af VVM-redegørelser – Opgavebeskrivelse for ekstern kvalitetssikring af beslutningsgrundlag
på niveau 2 (VVM)".
Den eksterne kvalitetssikring er gennemført af KPMG i samarbejde med NIRAS og Orbicon.
4
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
1. Resumé
E45 Østjyske Motorvej udgør en central national og international forbindelse mellem flere motorveje og
skaber sammenhæng ikke blot i Østjylland, men også nationalt mellem landsdele.
På store dele af E45 motorvejen registreres i dag trængselsproblemer i myldretidsperioderne og omfat-
tende kødannelse ved trafikuheld og andre hændelser. Med den forventede trafikvækst fremover vil
E45 derfor mere og mere fremstå som en trafikal flaskehals med kritisk trængsel på store delstræknin-
ger. En medvirkende årsag til trængselsproblemerne er den høje andel af lastbiler, der på grund af deres
lavere hastighedsniveau nedsætter fremkommeligheden i perioder med tæt trafik.
På strækningen mellem Aarhus S og Aarhus N er der stor trængsel i dag. Trafikken (hverdagsdøgntrafik
(HDT), 2017) varierer fra ca. 63.000-70.000 biler i døgnet på hele strækningen. Specielt den nordlige del
af strækningen oplever i dag kapacitetsproblemer, hvilket kommer til udtryk i nedsatte hastigheder.
Kapacitetsproblemerne påvirker erhvervslivets transporter, pendlertrafik og øvrige offentlige veje i un-
dersøgelsesområdet.
På strækningen, som er godt 20 km lang, er der fire tilslutningsanlæg ved hhv. Hørning, Aarhus S (Gen-
vejen), Tilst og Aarhus N samt tre motorvejskryds (MVK) ved hhv. Aarhus S, Aarhus V og Aarhus N.
VVM-undersøgelsen omhandler en udbygning af motorvejen fra fire til seks spor. Den eksisterende mo-
torvej har en midterrabat på 3 meter og skal derfor udbygges udad.

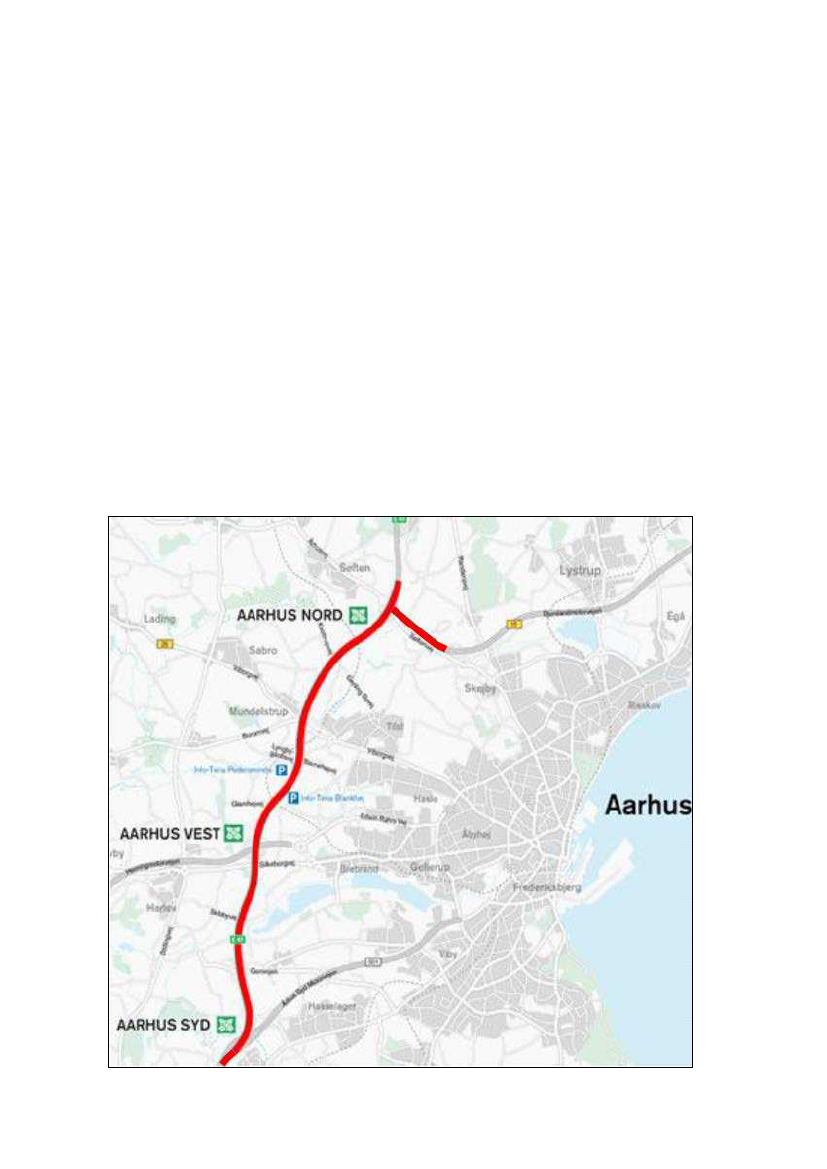

Figur 1.1: E45 fra Aarhus S til Aarhus N
5
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Der er tale om et omfattende anlægsarbejde, som ud over selve motorvejen også vil indebære ændrede
vejtilslutninger og motorvejskryds, arealudlæg og indgreb i eksisterende infrastruktur, og som vil påvirke
natur og miljø langs strækningen.
I forbindelse med planlægningsarbejdet er den samlede motorvejsstrækning fra Aarhus S til Aarhus N
opdelt i to etaper.
VVM-undersøgelsen er gennemført af en projektorganisation i Vejdirektoratets regi. Undersøgelsen
bistås af et teknikerudvalg, hvor der bl.a. inviteres repræsentanter fra Aarhus, Skanderborg og Favrskov
kommuner, Region Midtjylland og Miljøstyrelsen. VVM-undersøgelsen er desuden koordineret med de
øvrige VVM-undersøgelser på E45 og det udførte anlægsarbejde på E45 mellem Skanderborg S og
Aarhus S. Undersøgelsen har detaljeret belyst konsekvenserne for natur, miljø, trafik og økonomi ved
forskellige forslag til linjeføring.
Vejdirektoratet har fremlagt resultatet af undersøgelsen i form af en sammenfattende VVM-redegørelse
for de to etaper:
Etape A: Aarhus S-Aarhus V
Etape B: Aarhus V-Aarhus N (inkl. MVK Aarhus N og Djurslandsmotorvejen.
Basisoverslagene for de enkelte etaper er beskrevet i tabellen nedenfor.
(mio. kr.)
Strækningslængde (km)
Anlægsudgifter i alt, inkl. EKB
Ankerbudget/projektbevilling, inkl. K2a (10%)
Etape A
9,8
761
1.021
Etape B
10,2
755
1.013
Samlet bevilling, inkl. K2a (10%) og K2b (5%)
1.068
1.059
Tabel 1.2: Basisoverslag/oversigt over etape A og B (Samleark 6090 – 20200402: FL20 indeks)
VVM-undersøgelsen afrapporteres digitalt og består af en række tekniske og miljømæssige analyser
samt en detaljeret beregning af anlægsomkostningerne. Derudover er undersøgelsen beskrevet og do-
kumenteret på et mere detaljeret niveau i en række forudsætningsnotater og kortbilag.
Vurderinger
Dette afsnit sammenfatter kvalitetssikringens vurderinger fra hvert af de gennemgåede områder/te-
maer.
Trafikanalysen
På baggrund af kvalitetssikringen og den tekniske gennemgang af trafikberegninger og kapacitetsbereg-
ninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyldige og re-
præsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét hovedscenarie, hvor motorvejsstrækningen udvides til 2*3 spor. Der er endvidere
angivet trafikberegninger, som viser de trafikale effekter af en fuld udbygning af E45 mellem Vejle –
Randers N.
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som Vejdirektoratet vil justere/uddybe i den ende-
lige rapportering.
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Vejdirektoratet vil tydeliggøre dette i den endelige rap-
portering.
Den tekniske analyse
Gennemgangen af de udleverede forudsætningsnotater og tekniske rapporter har ikke givet anledning til
bemærkninger. Den eksterne kvalitetssikring har identificeret en række forhold, der med fordel kan
inddrages i den efterfølgende projektering. Yderligere er Vejdirektoratets overvejelser ift. de
miljøtekniske forhold generelt veldokumenterede.
Den eksterne kvalitetssikring vurderer, at på projektets nuværende stadie giver forudsætningsnotaterne
og de tekniske rapporter et fuldstændigt billede af de opstillede alternativer.
6
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Anlægsbudgettet
Samlet finder den eksterne kvalitetssikring, at beregningerne, der ligger til grund for projektet på
nuværende tidspunkt er metodisk gyldige.
Den eksterne kvalitetssikring har ikke på baggrund af stikprøvegennemgangen af de væsentligste an-
lægsposter fundet anledning til at foretage en yderligere gennemgang.
Den eksterne kvalitetssikring vurderer, at risikoanalysen er gennemført i henhold til de foreskrevne pro-
cedurer og på projektets nuværende stadie giver et tilstrækkeligt grundlag for vurdering af anlægsprojek-
tets umiddelbare risici.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 20%. I for-
bindelse med udarbejdelsen af anlægsbudgettet er K2b dog reduceret fra 20% til 5%, hvilket anlægs-
myndigheden og Transport- og Boligministeriet har oplyst den eksterne kvalitetssikring skyldes
erfaringer med en række vejprojekter, der tidligere er gennemført under budget.
Samfundsøkonomi
Den eksterne kvalitetssikring konstaterer, at beregningerne af hovedalternativet (udbygning af motor-
vejsstrækningen) og 0+ alternativet (kørsel i nødspor) er foretaget i henhold til "Manual for samfunds-
økonomisk analyse på transportområdet – anvendt metode og praksis i Transportministeriet", og at be-
regningerne er foretaget på gyldigt grundlag og er metodisk korrekte.
Mulige besparelser
Der er som udgangspunkt god fokus på at holde omkostninger på et rimeligt niveau. Dog har den eks-
terne kvalitetssikring i det bagvedliggende matierale identificeret mindre eventuelle besparelsespotentia-
ler i forbindelse med materialegenanvendelse og bearbejdning af blød bund. Vejdirektoratet oplyser at
man senere vil optimere projektet omkring disse forhold, hvis muligt.
Tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu ikke er
kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye teknologis
potentialer og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter som E45-
udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med forskellige grader af
automatisering kommer til at deles om vejnettet. Det kommer til at udfordre vejdesign,
trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede nu overveje
prioritering og indretning af fremtidens vejnet og blandt andet afklare:
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det muligt
at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en strategi
som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og digital fremtid.
Denne viden er også relevant i forbindelse med planlægning af store vejprojekter som udvidelsen af
E45.
7
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Konklusion: Ingen væsentlige forhold
KPMG har sammen med NIRAS og Orbicon gennemført en ekstern kvalitetssikring af "VVM-undersø-
gelse for udbygning af E45 mellem Aarhus S og Aarhus N" for Transport og Boligministeriet. På bag-
grund af den eksterne kvalitetssikring er KPMG, Niras og Orbicon ikke blevet bekendt med vægtige
grunde til, at der ikke bør træffes beslutning om at gå videre med projektet på baggrund af det af Vejdi-
rektoratet fremlagte beslutningsgrundlag, herunder i forhold til anlægsbudgettet, risikovurderingen og
tidsplanen. Den eksterne kvalitetssikring har omfattet de i akt 16. af 24. oktober 2006 om Ny Anlægs-
budgettering oplistede fokusområder.
Den eksterne kvalitetssikring er baseret på en gennemgang af anlægsmyndighedens projekt i overens-
stemmelse med Transportministeriets opgavebeskrivelse for ekstern kvalitetssikring af beslutnings-
grundlag på niveau 2 (VVM). Den eksterne kvalitetssikring har således ikke foretaget egne undersøgel-
ser.
8
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
2. Gennemgang og vurdering af den trafi-
kale analyse
Formålet med dette kapitel er at foretage en teknisk vurdering af de trafikberegninger, som danner
grundlag for dels kapacitetsberegningerne i krydsene i forbindelse med tilslutningsanlæggene, dels den
samfundsøkonomiske analyse som gennemgås i kapitel 5.
På strækningsniveau er trafikberegningerne baseret på den landsdækkende Landstrafikmodel Version
2.3, i det følgende forkortet LTM 2.3.
I tilslutningsanlæggene er trafikberegningerne baseret på krydstællinger samt vækstfaktorer fra LTM.
Endvidere er medtaget trafikale effekter af lokale byudviklingsplaner.
2.1
Vurderinger
Vurdering af trafikmodelberegninger og kapacitetsberegninger er gennemført ved, at den eksterne kvali-
tetssikring ved kritisk stillingtagen har forholdt sig til
hvorvidt de bagvedliggende modelberegningsforudsætninger er robuste og valide i forhold til VVM-
formålet
hvorvidt trafikmodelresultaterne (trafiktallene) vurderes værende rationelle og realistiske.
Hvorvidt det trafikale grundlag for kapacitetsberegningerne samt tolkningen heraf vurderes at være
rationel og realistisk.
Vurderingen er gennemført på baggrund af gennemgang af de to notater:
VVM E45 Midterste delstrækning fra Aarhus S til Aarhus N, Trafikrapport
- Vejdirektoratet, dateret
25. marts 2020
Kapacitetsanalyse af tilslutningsanlæg på E45 delstrækning midt
- Rambøll for Vejdirektoratet, de-
cember 2019
Der har ligeledes været dialog med Vejdirektoratets afdeling for trafikale analyser undervejs i den eks-
terne kvalitetssikring.
2.2
Niveau og afklaringsstade
I materialet henvises til de bagvedliggende modelforudsætninger for hhv. LTM 2.3, som er anvendt til
trafikberegningerne på strækningsniveau.
I dialogen mellem den eksterne kvalitetssikring og Vejdirektoratet er det blevet klarlagt, at trafikmodel-
kørslerne er foretaget i to ”trin”: LTM 2.2 er anvendt til beregning af trafikken i prognoseårene, både i
basis og projekt-situationerne, mens rutevalgsmodellen fra LTM 2.3 efterfølgende er anvendt til at for-
dele trafikken ud i vejnettet. Denne opdeling skyldtes, at der i beregning af tidsgevinsterne i LTM 2.2
blev observeret ”støj”, som overdøvede selve projektets gevinst. Med andre ord, er basisforudsætnin-
gerne fra LTM 2.2 bibeholdt, dvs. f.eks. vej- og banenet, mens selve rutevalgsfordelingen er foretaget
med en ny forbedret model.
Kapacitetsberegningerne i tilslutningsanlæggene er foretaget på grundlag af krydstællinger (foretaget i
2018), som er fremskrevet til prognoseårene med fremskrivningsfaktorer fra LTM. Denne metode er an-
vendt, da LTM ikke er udviklet til at give så detaljerede trafikberegningsresultater, at disse kan anvendes
som grundlag for vurdering af krydskapacitet.
De foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker ændringer i
projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet af trafikberegnin-
gerne.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstade som set ved tidligere
projekter, hvilket er det niveau, der med rette kan forventes for en VVM-undersøgelse. De foreliggende
9
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
kapacitetsberegninger er gennemført på forholdsvist detaljeret niveau ift. en VVM-undersøgelse, hvilket
begrundes i, at projektstrækningen omfatter relativt mange tilslutningsanlæg, som allerede i dag er ud-
fordret kapacitetsmæssigt.
Der er ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de trafikale dele af projek-
tet fundet forhold, der har væsentlig betydning for forståelsen af de trafikale effekter. De forhold, der
fremhæves i det følgende, er således udelukkende forhold, der med fordel kan inddrages i det videre
arbejde med projektet.
2.3
Vurdering af trafikberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede trafikrapport. I det følgende er de
væsentligste bemærkninger angivet.
Modelforudsætninger
Som nævnt er der anvendt en kombination af LTM 2.2 og LTM 2.3 i nærværende projekt.
Der er i LTM 2.2 indlagt en række basisforudsætninger for vej- og banenettet. Væsentligt for nærvæ-
rende projekt vurderes følgende at have væsentlig betydning:
Bering-Beder Vejen er åbnet (kommunal omfartsvej syd for Aarhus).
Generelle betragtninger vedrørende trafikberegningerne på strækningsniveau
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende trafikberegninger
for den midterste delstrækning af E45 mellem Aarhus S – Aarhus N:
Tung trafik udgør i dag en stor del af trafikken på motorvejsstrækningen – op mod 16% af den totale
trafik. I rapporteringen redegøres der ikke for betydningen af den store lastbilandel. Vejdirektoratet
har oplyst, at modellen tager højde for lastbilandele, idet kapaciteten beregnes i
personbilsekvivalenter (PE), og lastbiler fylder for 3 personbiler. Dette uddybes i den endelige
rapport.
Den eksterne kvalitetssikring anbefaler at inkludere et afsnit vedrørende de generelle usikkerheder
ved trafikmodelberegninger. Vejdirektoratet vil uddybe emnet i den endelige rapport.
Vurdering af trafikberegninger for E45 mellem Aarhus S – Aarhus N
Der er udført trafikberegninger på strækningsniveau for et basisscenarie 2030 samt projektsituationen i
2030, hvor motorvejsstrækningen er udvidet til 6 spor. Generelt medfører udvidelse af motorvejen, at
der kan forventes en trafikstigning på op til 8% svarende til op mod 6.800 nye køretøjer/hverdagsdøgn.
Stigningen forventes at være størst midt på strækningen.
Generelt reduceres belastningsgraden på strækningen, men der må fortsat forventes trængsel på et
mere moderat niveau.
Der er præsenteret et differenskort, som viser ændringerne mellem Basis og projektsituationen. Af
differenskortet fremgår, at der kan forventes relativ stor stigning på den nordlige del af
projektstrækningen, på 6.900 køretøjer/hverdagsdøgn, mellem TSA47 Tilst og TSA46 Aarhus N. Det er
vanskeligt at aflæse af kortet, hvortil og -fra denne store trafikmængde afvikles i retning mod nord og
øst. Dette skyldes formentlig kortets zoomniveau. Kortet bør forsynes med stednavne, eller lignende,
for at lette læsbarheden.
Synergieffekt ved fuld udbygning af E45 mellem Vejle – Randers N
Der er udført trafikberegninger for en situation, hvor E45 udbygges på hele strækningen mellem mellem
Vejle – Randers N, således at hele strækningen fra Vejle til Randers N udvides til 2*3 spor i hver retning.
Resultaterne er angivet i trafikrapportens tabel 3.2.
Som forventet, viser trafikberegningerne en yderligere trafikstigning på E45 Aarhus S – Aarhus N, hvis
der anlægges en fuld udvidelse af E45 i Østjylland. Dette forventes at medføre en generel større
trafikstigning på den midterste delstrækning på ca. 700 køretøjer/hverdagsdøgn, sammenlignet med kun
at udbygge omkring Aarhus.
10
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Der er præsenteret et differenskort, som viser ændringerne mellem Basis og projektsituationen for den
fulde udbygning af E45 mellem Hornstrup - Randers. Kortet bør forsynes med stednavne, eller lignende,
for at lette læsbarheden. Figurteksten passer ikke med figuren.
2.4
Vurdering af kapacitetsberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede tekniske baggrundsrapport. I det følgende
er de væsentligste bemærkninger angivet.
Metodeforudsætninger
Det trafikale grundlag for kapacitetsberegningerne består af følgende:
Krydstællinger, gennemført i 2018.
Vækstfaktorer fra LTM, som for hvert tilslutningsanlæg er vurderet ift. eventuelle op- eller nedjuste-
ringer ift. historiske trafikudvikling for vejgrenene i de pågældende kryds
Byudvikling, som er medtaget i form af den forventede turgeneration, som kan forventes i forbin-
delse med realisering af de byudviklingspotentialer der er udlagt i lokalplaner og kommuneplaner
frem mod 2030.
Dette giver for hvert anlæg ”individuelle” vækstfaktorer, som varierer betragteligt for de enkelte
tilslutningsanlæg.
Generelle betragtninger vedrørende kapacitetsberegningerne for kryds
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende kapacitetsbereg-
ninger for den midterste delstrækning af E45 mellem Aarhus S – Aarhus N:
Det angives, at tilslutningsanlæggene er designet til at give den bedst mulige samfundsøkonomi, og
således ikke kun er designet til at optimere trafikafviklingen. Dette kan for nogle af
tilslutningsanlæggene medføre, at der ikke er designet for en stor robusthed overfor (større) udsving
i det trafikale grundlag, da de medfølgende anlægsinvesteringer så ville overstige de trafikale
gevinster, der forventeligt ville kunne høstes. Vejdirektoratet vil uddybe dette i den endelige
rapportering. For TSA50 Torshøjvej viser kapacitetsberegningerne, at der kan forventes meget lange
kødannelser, særligt på Torshøjvej fra vest. Det angives, at trafikken fra vest er fordelt anderledes,
end det, som de grundlæggende trafiktal ligger optil, da man forventer, at den fremskrevne trafik er
for optimistisk. Derfor vurderes serviceniveauet at være acceptabelt på trods af
beregningsresultaterne. Det bør overvejes at lade dette forhold vedr. usikkerheden ved trafiktallene
spille ind i fastsættelsen af den samlede vækstfaktor for tilslutningsanlægget, jf. figur 1, og ikke først
i selve beregningsresultaterne.
I rapporteringen af kapacitetsberegningerne er resultaterne for en række af tilslutningsanlæggene for
overskuelighedens skyld ikke opdelt i hhv. morgen- og eftermiddagsspidstime, som ellers vil være
den kendte tilgang. I stedet er angivet en samlet vurdering af trafikafviklingen i krydset for begge
spidstimer. Der ses tydelige forskelle i de gennemsnitlige hastigheder i morgen- hhv.
eftermiddagsspidstimen, jf. trafikrapportens afsnit 2.3 vedr. trafikken under eksisterende forhold.
Det bør derfor overvejes at lade dette forhold indgå i baggrundsrapporteringen til VVM’en.
2.5
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang af trafikberegninger og kapaci-
tetsberegninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyl-
dige og repræsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét hovedscenarie, hvor motorvejsstrækningen udvides til 2*3 spor. Der er endvidere
angivet trafikberegninger, som viser de trafikale effekter af en fuld udbygning af E45 mellem Vejle –
Randers N.
Generelt kan udvidelsen af E45 Aarhus S – Aarhus N forventes at medføre en trafikstigning på op mod
6.800 nye køretøjer/hverdagsdøgn, sammenlignet med en Basis-fremskrivning til 2030. Stigningen for-
ventes at være størst midt på strækningen.
11
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Realisering af den fulde udbygning af E45 til 2*3 spor mellem Vejle – Randers N kan yderligere forvente
at resultere i trafikstigninger på ca. 700 køretøjer/døgn for den midterste del af E45 omkring Aarhus.
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som bør vurderes af Vejdirektoratet, inden projektet
offentliggøres.
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Den eksterne kvalitetssikring anbefaler, at dette tyde-
liggøres i enten baggrundsrapporten, eller et tilhørende bilag.
12
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
3. Gennemgang og vurdering af de under-
søgte løsningsmuligheder i VVM-under-
søgelsen
Formålet med dette kapitel er at foretage en teknisk vurdering af de foreslåede løsningsmuligheder.
Vurderingen er gennemført, ved at den eksterne kvalitetssikring ved kritisk stillingtagen har forholdt sig
til:
Hvorvidt de foreslåede løsninger er realistiske.
Hvorvidt de foreslåede løsninger er tilstrækkeligt afdækket i forhold til projektets nuværende stadie.
Hvorvidt de valgte løsninger er korrekt afspejlet i prissætningen i anlægsbudgettet.
Vurderingen er gennemført på baggrund af gennemgang af VVM-redegørelsen, miljøkonsekvensrappor-
ten og relevant baggrundsmateriale samt supplerende oplysninger fra Vejdirektoratet og dets tekniske
rådgiver.
Kommentarer til prissætningen, der er opstået som følge af den tekniske gennemgang, er løbende be-
skrevet nedenfor eller under gennemgangen af anlægsbudgettet i kapitel 4.
3.1
Niveau og afklaringsstade
Kvalitetssikringen er foretaget på grundlag af det foreliggende materiale, herunder beskrivelser af vejtek-
niske forhold, forudsætningsnotat, trafiksikkerhedsrevision, jf. materialelisten indeholdt i afsnit 7. Alle
foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker ændringer i
projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet af anlægsoversla-
get.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set ved tidli-
gere projekter, hvilket er det niveau, der kan forventes for en VVM-undersøgelse og miljøvurdering.
Der er generelt ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de tekniske dele af
projektet fundet forhold, der har væsentlig betydning for anlægsbudgettet.
De forhold, der fremhæves i det følgende, er derudover forhold, der med fordel kan inddrages i det vi-
dere arbejde med projektet.
3.2
Teknisk vurdering af alternativer
Den eksterne kvalitetssikring har gennemgået udleverede forudsætningsnotater, tekniske rapporter,
tegninger mv. På baggrund af denne gennemgang har den eksterne kvalitetssikring evalueret
alternativernes tekniske karakter. I det følgende er de væsentligste bemærkninger angivet.
3.2.1 Vejteknisk beskrivelse
Belægningsudskiftning
Omfang af renovering af eksisterende kørebanebelægninger afhænger af tilstanden af den eksisterende
belægning. Der er oplistet seks løsningsmuligheder, hvoraf tre er relevante for denne strækning
afhængigt af skadesbilledet. Tilstanden er vurderet ud fra en række målinger, og der er skønnet et
afhjælpningsbehov fordelt på de tre løsningsmuligheder som procent af strækningen. Vurderingen er
rimelig på projektets nuværende stadie.
Trafiktal 2030
Den eksterne kvalitetssikring bemærker, at der anvendes trafiktal for 2030 – altså 10 år frem. Dette er
en rimelig kort horisont. Det noteres, at der er foretaget simuleringer af geometriske ændringer, men
med trafiktal for 2030 giver det begrænset robusthed i løsningerne. Det bør overvejes, om et scenarie
med en længere tidshorisont skal vurderes.
13
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Udvidelse nord for MVK Aarhus N
Strækningen nord for MVK Aarhus Nord planlægges udvidet til tre spor i hver retning på en kort
strækning. Vejdirektoratet begrunder dette med hensigten om at sikre en rolig trafikafvikling. Den
eksterne kvalitetssikring bemærker dog, at der er grund til at være opmærksom på koordinering med
anlægsarbejdet motorvejsstrækning 7010 Aarhus N til Randers N, så der ikke påføres trafikanterne
unødige gener.
3.2.2 Brotekniske løsninger
Generelt
Da der ikke er udført skitseprojekter for de nye bygværker, har den eksterne kvalitetssikring ikke haft
mulighed for at granske disse. Det vurderes derfor at, at de valgte brotyper og broarealer kan være be-
hæftet med usikkerhed, hvilket øger den samlede usikkerhed i anlægsoverslaget for bygværkerne. Pro-
jektet opfylder dog hvad man kan forvente af dets stadie og Vejdirektoratet oplyser at de har taget
højde for dette i deres risikoanalyse.
Det har ikke været muligt for den eksterne kvalitetssikring at forholde sig til de oplyste mængder, som
benyttes i anlægsoverslaget for de enkelte bygværker, da det kun delvist fremgår i den brotekniske be-
skrivelse, hvorledes de anvendte arealer er fremkommet
.
Den eksterne kvalitetssikring anbefaler, at der i forudsætningsnotatet for anlægsoverslaget redegøres
for forudsætningerne for enhedspriserne – såvel priser stammende fra Vejdirektoratets prisbibliotek
som priser stammende fra ekstern rådgivers vurdering. Anlægsmyndigheden oplyser, at de vil indføre
dette.
Eksisterende bygværker
Den eksterne kvalitetssikring bemærker, at der for de eksisterende bygværker ikke er udført supple-
rende geotekniske undersøgelser. Det er forudsat, at ombygges den eksisterende bro, etableres der en
ny bro på samme lokalitet eller ved siden af, så broerne kan funderes tilsvarende til den eksisterende
bro. Alt efter hvad der foreligger af geotekniske undersøgelser for de eksisterende broer, kan det være
nødvendigt at foretage yderligere geotekniske undersøgelser, inden broerne detailprojekteres, så kra-
vene i gældende normer er opfyldt.
Vejdirektoratet oplyser hertil, at der er udført en screening af bæreevnen af de eksisterende bygværker,
i forhold til om de kan klassificeres til klasse 100. Dette har været tilfældet for alle broerne.
Ved flere af overføringerne sideudvides motorvejen, ved at der etableres en støttevæg i den eksiste-
rende skråning, så skråningsfoden kan fjernes, og der derved bliver plads til det ekstra spor. Ekstern
kvalitetssikring har vurderet støttevæggen ved bro 107, og Vejdirektoratet oplyser, at det muligvis kan
være nødvendigt at udføre støttevæggen anderledes end forudsat, og dette kan bevirke restriktioner på
den overførte trafik.
De anvendte priser for udvidelser af eksisterende bygværker er fastsat af eksterne rådgivere. Det frem-
går ikke, hvorledes eksterne rådgivere er kommet frem til de anvendte enhedspriser for omisolering,
nedbrydning og sideudvidelse af de enkelte eksisterende broer. Der er fremsendt stikprøver på dette til
den eksterne kvalitetssikring. Der er ikke yderligere kommentarer til dette.
Nye bygværker
Vejdirektoratet oplyser, at der ikke er foretaget nogen supplerende geotekniske boringer i forbindelse
med projektering af de nye bygværker, og der foreligger derfor ikke oplysninger om de geotekniske for-
hold specifikt på disse lokaliteter. Der skal udføres geotekniske boringer, inden broerne detailprojekte-
res, så kravene i gældende normer er opfyldt.
Der er anvendt enhedspriser fra Vejdirektoratets priskatalog for de nye broer. For bro 60-7-114/17069 er
der dog anvendt en enhedspris svarende til en 2- og 3-fags bro, hvor den nye bro er oplyst til at være en
rammebro. Vejdirektoratet oplyser, at dette korrigeres.
Der etableres en ny rampe mellem bro UF2 og UF3. Den eksterne kvalitetssikring bemærker, at der er i
anlægsoverslaget kun oplyst en total anlægspris for denne rampe. Det har på denne baggrund ikke væ-
ret muligt for ekstern kvalitetssikring at forholde sig til anlægsprisen. Vejdirektoratet oplyser at man i de
14
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
fremadrettede faser vil kunne trække detaljerede udtræk over økonomien og mængderne. Det er ej hel-
ler normen at kunne dette på nuværende stadie.
3.2.3 Geotekniske foranstaltninger
Vejdirektoratet har udarbejdet "6090 VVM E45.Aarhus S-N. Geoteknisk rapport". Rapporten er en orien-
terende geoteknisk undersøgelse. Samlet set vurderer den eksterne kvalitetssikring, at Vejdirektoratets
geotekniske undersøgelse lever op til, hvad der normalt kræves på dette niveau. Dog er der en række
opmærksomhedspunkter Vejdirektoratet bør overveje for projektet.
Generelt
Projektet er planlagt med udførelse i en sommerperiode med tilstødende forårs- og efterårsmåneder.
Den eksterne kvalitetssikring bemærker, at det vil være vanskeligt at finde plads og tid til at udlægge
materialer til en egentlig udtørring, når man tager den stramme tidsplan for et udvidelsesprojekt i be-
tragtning.
I forbindelse med udvidelsen af Djurslandsmotorvejen samt ombygningen af motorvejskrydsets er der i
materialet vurderet at der ikke skal udskiftes blødbund. Det geotekniske materiale viser ”blødbundsom-
råder” hvor der er udskiftet blødbund med fyld i forbindelse med udførelse af de eksisterende dæmnin-
ger. I VVM undersøgelsen forudsættes det at det udlagte fyld kan anvendes som funderingsunderlag
for fremtidig udvidelse af dæmningerne. Denne antagelse giver en usikkerhed i det økonomiske over-
slag som ikke er kvantificeret. Vejdirektoratet bemærker, at der er inddraget den mest sandsynlige løs-
ning uden at indregne yderligere omkostninger. I de aktuelle områder er udvidelserne dog beskedne og
medfører formentlig ikke store mængdeændringer. Usikkerheden består i at de berørte materialer må-
ske ikke har helt så gode egenskaber som forudsat.
Broer
Stabiliteten af banedæmningen kan vise sig kritisk under udskiftningen, hvorfor der sandsynligvis vil
være behov for sektionsvis udskiftning suppleret med eller udført i togfri intervaller eller under egentlig
sporspærring. Såfremt detailprojektet foreskriver tiltag som ikke kan løses udelukkende ved sporspær-
ringer og/eller tog fri perioder kan der være økonomiske følger som ikke er kendte på nuværende stade.
Øvrigt
Materialer der i projektet forudsættes udsat, kan med fordel jordforbedres ved kalk- og/eller cementsta-
bilisering. Dette er oftest problematisk ved udførelse af en sideudvidelse da der er særlige hensyn når
der arbejdes i nærheden af eksisterende anlæg og veje, da processen kan medføre støvgener. Proces-
sen kræver ligeledes traditionelt plads til tip eller tilsvarende. Beregning af jordbalancen i projektet er pt
positiv, men såfremt der kommer ændrede forudsætninger kan det være en mulighed at indregne stabi-
lisering på værk.
3.2.4 Afvandingstekniske løsninger
Vurdering af afvandingstekniske løsninger – generelle forhold
Den eksterne kvalitetssikring konstaterer, at den afvandingstekniske beskrivelse generelt fremstår som
en robust og grundig redegørelse for de eksisterende afvandingsforhold, den fremtidige afvanding (skit-
seprojektet) og for de dimensionsgivende kriterier for intern og ekstern afvanding.
Bassindimensioneringen og bassinplaceringer følger de anvisninger og principper, som Vejdirektoratet
har beskrevet i vejregler og håndbøger, og der er for bassiner taget hensyn til de stedlige forhold, natur-
interesser, fredninger, jordbundsforhold mv.
Beskrivelsen redegør endvidere tilstrækkeligt for de afvandingsmæssige principper, herunder dybder for
interne dræn- og afvandingsledninger samt størrelser på brønde.
Det er positivt, at alle eksisterende bassiner forventes genbrugt og udvidet, og at nuværende udled-
ningsmængder fastholdes. Eventuelle nye bassiner placeres, hvor der er eksisterende bassiner.
Det er endvidere positivt, at alt vand fra motorvejen forventes afledt til regnvandsbassiner og recipien-
ter ved gravitation.
Vurdering af afvandingstekniske løsninger – anbefalinger
Den eksterne kvalitetssikring bemærker, at oplægget til udledningen fra de enkelte bassiner på 1 l/s/ha
betragtes som ret konservativt og er mere baseret på historik frem for at tage den nyeste viden i brug,
herunder differentieret udledning og udledning baseret på robusthedsanalyser. Vejdirektoratet har hertil
15
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
oplyst, at oplægget til udledningen fra de enkelte bassiner er konservativt, men at en samstemmende
udmelding fra kommunerne var yderligere konservativt.
Den eksterne kvalitetssikring bemærker, at bassinernes dimensionering i forhold til koblet regn ligger i
afvandingsprojektet. I miljøkonsekvensvurderingsrapporten indgår vurdering af, hvordan afvandingspro-
jektet påvirker overfladevand, hvor vandløbet hydrauliske belastning er vurderet. Så den hydrauliske ka-
pacitet indgår her, selvom ordet ikke ordret fremgår. Bassinernes dimensionering i forhold til koblet
regn ligger i afvandingsprojektet. Størrelsen på samtlige regnvandsbassiner er beregnet ud fra Vejdirek-
toratets dimensioneringspraksis med et afløbstal på 1 l/s/ha tillagt en arealforøgelse på 30 % til at hånd-
tere usikkerheder på oplandsareal, projektændringer, recipient og myndighedskrav mv. Vejdirektoratet
oplyser, at foranstaltninger for fremtidige afvandingsforhold der berører enkelte vandløb vil blive håndte-
ret i detailprojekteringsfasen efter Lov om fremgangsmåden ved ekspropriation vedrørende fast ejen-
dom §13 og Vandløbsloven §64 stk.2
Gældende vejregler og instruktioner (håndbøger) er fulgt, dog anbefaler den eksterne kvalitetssikring, at
notatet "Differentieret udledning fra bassiner" fra marts 2017 indgår i beskrivelsen. Notatet er af Vejdi-
rektoratet ikke vurderet relevant at inddrage i fase 2, men vil evt. blive inddraget i senere faser af pro-
jektet, f.eks. i forbindelse med ansøgning om udledningstilladelse.
3.2.5 Vurderinger af miljøforhold
Den eksterne kvalitetssikring er foretaget ud fra Europa-Kommissionens retningslinjer for kvalitetssik-
ring af VVM Guidance on EIA – EIS Review (Europa-Kommissionen, 2001). Denne vurdering er udarbej-
det på baggrund af den eksterne kvalitetssikrings standard checkliste for miljøforhold. Kvalitetssikringen
er opdelt i en vurdering af afgrænsning, miljøkortlægning og vurderinger. Da der ikke foreligger en
egentlig afgrænsningsudtalelse, er vurderingerne af denne fase foretaget på grundlag af forudsætnings-
notatet og metodeafsnittene under de enkelte fagafsnit i miljøkonsekvensrapporten. Det er dog blevet
oplyst til den eksterne kvalitetssikring, at denne udtalelse nu forefindes, da den blev udarbejdet sidelø-
bende med kvalitetssikringen.
I og med, at VVM'en ikke er gennemført efter miljøvurderingslovens (LBK nr. 1225 af 25/10/2018) be-
stemmelser, men i henhold til lov om ændring af lov om offentlige veje mv., jernbaneloven og forskel-
lige andre love (Lov nr. 658 af 08/06/2016) er der ikke krav om, at myndighederne skal afgive en af-
grænsningsudtalelse om, hvor omfattende og detaljerede de oplysninger skal være, som bygherre skal
fremlægge i miljøkonsekvensrapporten. I dette tilfælde er der udarbejdet et forudsætningsnotat, som
stort set modsvarer en afgrænsningsudtalelse. Notatet er udarbejdet af Vejdirektoratet og dennes rådgi-
ver.
Forudsætningsnotatet indeholder også en beskrivelse af datagrundlag og vurderingsmetoder, som vil
blive anvendt. Påvirkningsgraden bliver vurderet på en firetrinsskala (se tabel 3.1). Ved vurdering af på-
virkningsgrad indgår parametrene:
Grad af forstyrrelse
Vigtighed af emne
Varighed
Sandsynlighed
Forårsaget direkte/indirekte af projektet
Kumulative effekter.
Vurderingsmetoden er velvalgt, men forskellen mellem Omfattende/væsentlig påvirkning og Moderat
påvirkning er ikke tydelig. Den eksterne kvalitetssikring har ved stikprøvekontrol ikke fundet eksempler
på, at en påvirkning er vurderet til at være omfattende eller væsentlig, uden at der er foretaget afværge-
foranstaltninger.
16
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Påvirkningsgrad
Omfattende/væsentlig
påvirkning
Moderat påvirkning
Mindre påvirkning
Afværgeforanstaltning
Påvirkning, der anses for så alvorlig, at man bør overveje at ændre projektet eller gennem-
føre afværgeforanstaltninger for at mindske denne påvirkning.
Påvirkning af en grad, hvor afværgeforanstaltninger overvejes.
Påvirkning af en grad, hvor det er usandsynligt, at afværgeforanstaltninger er nødvendige.
Ubetydelig, neutral eller
Påvirkninger, der anses for så små, at de ikke er relevante at tage højde for ved implemente-
ingen påvirkning
ring af projektet.
Tabel 3.1: Beskrivelse af påvirkningsgraderne fra forudsætningsnotatet (Miljøkonsekvensvurdering af udbygning af E45 Østjyske
Motorvej Aarhus S – Aarhus N Forudsætningsnotat 31. august 2018)
Kortlægningsområdet dækker alle områder inden for 200 m på hver side af nødsporet; og ved tilslut-
ningsanlæg lægges korridoren 400 m fra vejkanten af eksisterende ramper. På udvalgte strækninger er
dette udvidet, hvor særlige forhold gør sig gældende, herunder især den visuelle påvirkning af landska-
bet eller forekomsten af mobile dyrearter. På særlige afgrænsede lokale naturrelaterede lokaliteter er
undersøgelsen begrænset til en afstand på 50 m. Den eksterne kvalitetssikring bemærker, at 2 x 50 m
generelt ikke er meget, men det antages, at der er taget konkret stilling til dette i afgrænsningsproces-
sen.
Beskrivelse af projektforslag, tilvalg og alternativer
Kapitlet indeholder en beskrivelse af projektforslaget og af tilvalg om ombygning af TSA 1 Hasselager V
og tilvalg om etablering af ekstra spor mod øst ved TSA 50 Hørning både i tekst, på skitser og på kort.
Den eksterne kvalitetssikring vurderer, at beskrivelsen af løsningen er dækkende vedrørende de for mil-
jøvurderingen mest afgørende informationer for projektets stadie.
Den eksterne kvalitetssikring finder, at beskrivelsen af anlægsarbejde og udformning af den endelige
motorvej har et acceptabelt detaljeringsniveau i forhold til en VVM. Den eksterne kvalitetssikring har be-
mærket, at der med fordel kunne tilføjes en kort information og argumentation for tilvalgenes rolle i den
senere miljøvurdering samt enten en grundigere miljøvurdering af tilvalgene eller argumenter for, hvor-
for dette ikke er nødvendigt.
Kapitlet indeholder desuden en beskrivelse af et såkaldt 0+ alternativ. Dette dækker over muligheden
for kørsel i nødspor på strækningen i myldretiden i nedsat hastighed, ombygning af udvalgte tilslutnings-
anlæg samt forstærkninger og udskiftninger af ledninger, flytninger af brønde mv. Der følger en miljø-
vurdering af 0+ alternativerne på et meget generelt niveau. Den eksterne kvalitetssikring har fundet, at
denne meget generelle vurdering med fordel kunne udbygges med flere konkrete argumenter, der rela-
terer sig mere direkte til de miljømæssige faktorer.
Vejdirektoratet har oplyst, at miljøvurderinger af hhv. 0+ alternativ og tilvalg uddybes og detaljeres i mil-
jøkonsekvensrapporten, hvilket den eksterne kvalitetssikring vurderer er en tilfredsstillende løsning.
Plante- og dyreliv
Den eksterne kvalitetssikring bemærker, at kortlægningsområdet er dækkende ift. at foretage vurderin-
ger af påvirkninger.
Feltundersøgelserne er foretaget af fagpersoner med erfaring med biologiske feltundersøgelser. Usik-
kerheder og manglende viden er håndteret acceptabelt.
Den eksterne kvalitetssikring skal dog påpege, at der savnes en samlet behandling af bilag IV-arter og
en vurdering i forhold til økologisk funktionalitet. Vejdirektoratet oplyser, at det vil blive tilføjet.
Landskab
Miljøkonsekvensrapporten indeholder en beskrivelse og vurdering af landskabet ift. de visuelle forhold.
Kapitlet er fyldestgørende i sine vurderinger. I vurderingsafsnittet var støjpåvirkning i anlægsfasen
nævnt som en mulig påvirkning, men det indgår efterfølgende ikke i selve vurderingen. En mulig støjpå-
virkning af landskabet i anlægsfasen var ikke nævnt. Vejdirektoratet har på baggrund af kommentarerne
valgt at tilføje en kort tekst med en vurdering af anlægs- og driftstøj.
17
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Kumulative effekter
Den eksterne kvalitetssikring bemærker, at emnet i vurderingen af de kumulative effekter kun er be-
handlet med meget overordnede betragtninger. Den eksterne kvalitetssikring efterlyser flere informatio-
ner om denne screening som dokumentation for vurdering af den kumulative effekt. Vejdirektoratet op-
lyser, at der indarbejdes supplerende informationer om kumulative effekter.
3.3
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang vurderer den eksterne kvalitets-
sikring overordnet, at alternativerne er metodisk gyldige og repræsenterer en detaljeringsgrad, der som
minimum forventes af en VVM-redegørelse og miljøkonsekvensrapport.
I den vejtekniske gennemgang har den eksterne kvalitetssikring identificeret forhold, som bør vurderes
af Vejdirektoratet i projektets næste fase.
I den miljøtekniske gennemgang vurderer den eksterne kvalitetssikring, at Vejdirektoratets overvejelser
og forudsætninger generelt er veldokumenteret.
18
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4. Vurdering af anlægsbudgettet og forud-
sætninger
Følgende kapitel præsenterer en vurdering af anlægsmyndighedens anlægsbudget, der danner grundlag
for reservetildeling, herunder vurderes det, om forudsætningerne er tilstrækkeligt dokumenteret og re-
levante.
Vurderingen er gennemført ved:
Uddybende gennemgang af projektspecifikke områder, der efter den eksterne kvalitetssikrings vur-
dering er særlig risikobetonede grundet omkostningsstørrelse og mangel på dokumentation.
Stikprøvegennemgang af priser og mængder med udgangspunkt i risikobetonede budgetposter.
Teknisk vurdering af foreslåede løsninger og vurdering af om løsningerne er tilstrækkeligt afdækket
og realistiske i forhold til projektstadiet.
4.1
Vurdering af ankerbudgettet
Nærværende afsnit præsenterer en helhedsvurdering af ankerbudgettet, herunder en vurdering af om
budgettet opfylder kravene i Ny Anlægsbudgettering af december 2017.
Ankerbudgettet er sammenfattet i sammenhængende to etaper, som fremgår i nedenstående tabel. For
hver etape er der udregnet et anlægsoverslag i henhold til Vejdirektoratets pris- og mængdebibliotek.
Vejdirektoratet har fremsendt bagvedliggende dokumentation for eventuelle afvigelser fra prisbiblioteket
og andre korrektioner, herunder dokumentation for eksterne rådgiveres kalkulationer på udvidelser.
(mio. kr.)
Strækningslængde (km)
Veje, inkl. EKB
Bygværker og broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration (18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/projektbevilling
Korrektionstillæg K2b (5%)
Etape A
9,82
501
92
37
24
654
108
761
167
928
93
1.021
46
Etape B
10,22
486
183
35
15
719
35
755
166
921
92
1.013
46
Samlet bevilling, inkl. K2a (10%) og K2b (5%)
1.068
1.059
Tabel 4.1: Samlede ankerbudget for undersøgte varianter (Samleark 6090 – 20200402: FL20 indeks)
I henhold til Ny Anlægsbudgettering skal der i videst muligt omfang anvendes erfaringsbaserede en-
hedspriser, der baseres på realiserede priser fra sammenlignelige projekter. Anlægsbudgettet er udar-
bejdet med udgangspunkt i Vejdirektoratets overslagssystem, der indeholder licitationspriser fra alle
Vejdirektoratets afsluttede anlægsprojekter. Prisbiblioteket er tilpasset på baggrund af lignende entrepri-
ser, som sikrer, at priserne afspejler anlægsoverslaget. Den anvendte metode giver mulighed for at æn-
dre enhedspriser, hvor et kommentarfelt sikrer sporbarhed for eventuel dokumentation og henvisninger
til delberegninger. Mængder estimeres på baggrund af beregninger og tegninger.
Anlægsbudgettet er udviklet iterativt og er kontinuerligt forbedret i udarbejdelsesprocessen baseret på
interne arbejdsmøder, ekstern rådgivning og input fra den eksterne kvalitetssikring.
Vejdirektoratet prissætter i udgangspunktet altid nyetablering ud fra en gennemsnitsbetragtning af fun-
deringsforhold og konstruktionstype ud fra prisbiblioteket og sammenlignelige projekter. Prissætning af
nyetablering beror på historiske priser, dvs. licitationspris fra gennemførte projekter.
19
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Udvidelse og omisolering af eksisterende bygværker er unikt arbejde i langt de fleste tilfælde og pris-
sættes derfor af ekstern rådgiver. Ekstern rådgiver har udarbejdet fysikoverslag og beregnet pris på
hvert enkelt eksisterende bygværk. Priserne er indsat som samlet pris i overslagssystemet og skal være
ledsaget af tilstrækkeligt baggrundsmateriale fra ekstern rådgiver som dokumentation. Ekstern kvalitets-
sikring har modtaget og vurderet uddrag af dette dokumentationsmateriale.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 5%. K2b er i
forhold til tidligere reduceret fra 20% til 5%, hvilket Vejdirektoratet og Transport- og Boligministeriet har
oplyst den eksterne kvalitetssikring, skyldes erfaringer med en række vejprojekter, der tidligere er gen-
nemført under budget.
Opdatering af anlægsoverslaget
Udarbejdelse af fase 1 basisoverslaget og fase 2 VVM-beslutningsgrundlaget er for dette projekt kombi-
neret og udført i en samlet fase. Den eksterne kvalitetssikring kan derfor ikke sammenholde potentielle
afvigelser fra forundersøgelsens overslag og VVM-beslutningsgrundlaget.
For anlægsoverslagene er der løbende foretaget opdateringer vedrørende mængder og broanlæg under
kvalitetssikringens periode. Anlægsoverslagene for de forskellige etaper er samlet i et oversigtsark for
at sammenligne de forskellige etaper.
Den eksterne kvalitetssikring har ikke yderligere bemærkninger til anlægsoverslaget.
Efterkalkulationsbidrag (EKB)
Fysikoverslaget tillægges et erfaringsbaseret efterkalkulationsbidrag (EKB) til håndtering af undervurde-
rede fysiske mængder. Vejdirektoratet oplyser, at de anvendte EKB-satser er aftalt med ministeriet, og
at nyligt efterkalkulerede projekter ikke giver belæg for at afvige fra standardsatserne.
Den eksterne kvalitetssikring har ikke yderligere bemærkninger til EKB.
Projektering, tilsyn og administration (PTA)
PTA beregnes som en fast procentsats af det samlede basisoverslag. I denne er det fastsat til 18%, hvil-
ket er et procentpoint højere end ved beregningerne på Ny midtjysk motorvej.
Vejdirektoratet oplyser hertil, at direktoratet løbende efterkalkulerer afsluttede projekter. Spredningen på
PTA på gennemførte projekter er stor, men efterkalkulationerne viser, at motorvejsudbygninger historisk
har haft et større forbrug til PTA end nyanlæg. Selvom længdeprofilet på udbygningsprojekter er fast, er
der flere bindinger og større kompleksitet i forhold til bl.a. trafikafvikling.
Yderligere er splittet mellem løn, anlægsrelaterede drift- og fordelingsomkostninger anderledes på
denne strækning end de andre. Det har ingen effekt på det samlede overslag, men da der ikke er nogen
forhold, der gør dette gældende, bør det korrigeres, så der er konsistens mellem overslagene for de tre
delstrækninger.
Den eksterne kvalitetssikring finder fremgangsmåden metodisk gyldig og har ikke yderligere
bemærkninger til PTA.
Arealerhvervelse
Der er udarbejdet et arealerhvervelsesbudget af Vejdirektoratets afdeling "Areal og Geodata". Budgettet
er indsat som sumpost pr. etape i overslagssystemet.
Den eksterne kvalitetssikring har ikke bemærkninger til posten arealerhvervelse.
Prisbibliotek
Der er i anlægsbudgettet anvendt forskellige entreprisepriser for udvidelsesstrækninger.
Erfaringsentrepriserne er udvalgt for en periode fra 2008-2019 for ligeledes at afdække forskellen mel-
lem højkonjunktur- og lavkonjunkturperioder, da priserne i disse perioder erfaringsmæssigt har varieret
mere end Danmarks Statistiks vejindeks.
Erfaringspriserne for jord- og belægningsarbejder baserer sig på priser for jyske og fynske projekter, da
der erfaringsmæssigt er forskel på licitationspriser fra sjællandske og jyske/fynske projekter:
7210.21 Søften – Skejby (juni 2008)
6063.200 Skærup – Vejle N (august 2011)
6063.201 Skærup – Vejle N (august 2011)
20
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4048.200 Nr. Aaby – Middelfart (august 2012)
4048.201 Nr. Aaby – Middelfart (januar 2013)
4045.200 TSA 50 Syd om Odense (maj 2014)
4046.200 Odense V – Gribsvad (februar 2019).
Da det forventes, at de færdselsregulerende foranstaltninger vil ligne udvidelsen ved Køge Bugt, er der
specielt for de poster valgt følgende entrepriser; og færdselsregulering fra de andre ovenstående entre-
priser udgår derved.
1052.001 Køge Bugt motorvejen, 1.etape nordlig strækning. (januar 2013)
1052.002 Køge Bugt motorvejen, 1.etape sydlig strækning. (januar 2013)
1052.003 Køge Bugt motorvejen, 2.etape nordlig strækning. (januar 2014)
1052.004 Køge Bugt motorvejen, 2.etape sydlig strækning. (februar 2014).
Den eksterne kvalitetssikring har gennemgået tekniske enhedspriser for at sammenholde det med eks-
terne specialisters fagekspertise, og her er der ikke fundet kritiske observationer. Yderligere er der her
taget højde for bilag 10 i Vejreglernes Afmærkning. Dette er inkorporeret i kilometer prisen og den er
derfor opjusteret til 3,5 mio. kr.
Enhedspriserne for anlægsprojektet er baseret på Vejdirektoratets prisbiblioteker svarende til licitations-
priser fra allerede gennemførte projekter.
Dette opfylder retningslinjerne for hovednotat for Ny Anlægsbudgettering af december 2017.
Stordriftsfordele og besparelser forventes ikke, da det erfaringsmæssigt ikke er tilsvarende billigere at
etablere en større motorvejsstrækning sammenlignet med andre entrepriser.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig fremgangs-
måde og har ikke yderligere bemærkninger.
Samlet vurdering
Den eksterne kvalitetssikring finder, at ankerbudgettet virker gennemarbejdet og har et niveau af detalje-
ring og præcision, som man må forvente i forhold til projektets stadie.
Samlet set vurderer den eksterne kvalitetssikring, at beregningerne og fremgangsmåden, der fører frem
til ankerbudgettet, er valide og metodisk accepteret.
4.2
Stikprøvegennemgang
En stikprøvegennemgang er foretaget for anlægsoverslaget og de underlæggende etaper med særlig
vægt på risikobetonede forhold og udvælgelse af minimum én budgetpost pr. hovedpost for hver etape.
Udvælgelse af budgetposterne er foretaget ud fra en prioriteret tilgang ved at fokusere på de budgetpo-
ster, der udgør hovedparten af anlægsbudgettet.
Der er taget udgangspunkt i de to etaper A og B. Begge etaper er undersøgt i stikprøvegennemgangen.
En oversigt over beløbene pr. kilometer på hovedposterne pr. etape kan ses af nedenstående tabel.
21
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
(mio. kr./km)
Strækningslængde (km)
Veje, inkl. EKB
Bygværket of broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration (18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/projektbevilling
Korrektionstillæg K2b (5%)
Etape A
9,82
51
9
4
2
67
11
77
17
95
9
104
5
Etape B
10,22
48
18
3
1
70
3
74
16
90
9
99
5
Samlet bevilling, inkl. K2a (10%) og K2b (5%)
109
104
Tabel 4.2: Samlet ankerbudget for begge etaper E45 Strækningen Aarhus S – Aarhus N (Samleark 6090 – 20200402: FL20 indeks)
Ved sammenligning af de to etaper fremgår det af tabellen, at etape A er dyrere end etape B. Der er der-
for lagt fokus på dette for stikprøvegennemgangen.
Stikprøvegennemgang for udvalgte etaper
Følgende gennemgang af centrale budgetposter præsenteres for etape A og B, og bemærkningerne skal
anses som generelle og gældende for begge etaper. Særlige bemærkninger tilknyttet den enkelte etape
fremgår eksplicit af teksten. Der er fokuseret på hver af de fire hovedposter i budgettet, og de væsent-
ligste poster er herefter udvalgt til gennemgang, som det fremgår kolonnen "budgetpost".
Hovedpost
Veje
Bygningsværker og broer
Øvrige entrepriser
Øvrige anlægsudgifter
Budgetpost
Projektvej
Nye bygværker/
udvidelse
Tavler,
beplantning mv.
-
Etape A
41%
5%
3%
3%
Etape B
41%
19%
2%
2%
Samlet vurdering
Accepteret
Accepteret
Accepteret
Accepteret
Bemærkninger
Se bemærkninger
Se bemærkninger
Se bemærkninger
Se bemærkninger
Tabel 4.3: Hovedpostfordeling for stikprøvegennemgang (Samleark 6090 – 20200402: beregning er ekskl. EKB)
Projektvej
Det bemærkes, at der ved gennemgang af stationeringerne er fundet et overlap mellem strækning 7010
og 6090 på 200 meter. Anlægsmyndigheden forklarer at dette overlap er overlevering af arbejde mellem
strækningerne.
Den eksterne kvalitetssikring har ikke fundet yderligere forhold, som giver anledning til flere undersøgel-
ser. Budgetposten er accepteret, men den eksterne kvalitetssikring opfordrer til, at ovenstående opdate-
res.
Bygningsværker og broer
Det bemærkes, at alle priser for etablering af nye broer er prissat ud fra anlægsmyndighedens priskarto-
tek, hvor omisolering og sideudvidelser af eksisterende bygværker er prissat af rådgiver.
Ved gennemgangen af anlægsoverslagene for de to delstrækninger er det observeret, at der i et tilfælde
var uoverensstemmelser mellem mængdeangivelse og den valgte type bygværk. Kvalitetssikringen har
ved gennemgangen fundet, at man har mængdeangivet efter en rammebro, men prissat efter en fler-
fagsbro. Anlægsmyndigheden bør gennemgå overslagene og sikre sig, at alle mængde- og prisangivel-
ser er korrekte.
Den eksterne kvalitetssikring har ikke fundet yderligere forbehold, som giver anledning til flere undersø-
gelser. Budgetposten er accepteret uden yderligere kommentarer.
Projektet benytter en enhedspris på 35.000 kr./m2 for opførelse af nye faunapassager. Den eksterne
kvalitetssikring bemærker, at denne enhedspris i nogle tilfælde indeholder nedrivning af det eksiste-
rende bygværk og i andre tilfælde ikke gør, men der imod påhviler en vurdering af det enkelte bygværk.
22
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Det anbefales af den eksterne kvalitetssikring at man enten indføre dette i de relevante forudsætnings-
notater, eller opdatere enhedsprisen så den konsekvent bliver brugt på samme måde for at opnå et hø-
jere niveau af konsistens.
Tavler, beplantninger, hegn
Det bemærkes, at priserne anvendt til tavler på projektvejen delvist er baseret på erfaringstal fra tidligere
gennemførte projektet. De resterende priser for tavler, herunder tavler til større veje og portaler, har in-
gen underliggende kilder. Budgetposten er dog uvæsentlig, og der undersøges derfor ikke yderligere.
Den eksterne kvalitetssikring har ikke fundet yderligere forhold, som giver anledning til flere undersøgel-
ser.
Diverse udgifter
Posten udgør udgifter for Arkæologiske for- og markundersøgelser, hvor bagvedliggende dokumentation
inkluderer detaljerede beregninger og estimater for hver påkrævet undersøgelse. Der er yderligere udar-
bejdet et minimum-, realistisk og maksimuminterval på baggrund af de oplyste priser. Den eksterne kva-
litetssikring vurderer, at anlægsmyndigheden har taget de fornødne forbehold til estimering af denne
post.
Posten Ledningsarbejder er sammenfattet af påkrævede ledningsudgifter allokeret mellem Dansk Gas
Distribution, Energinet, Trefor Varme A/S og øvrige ledninger. Det bemærkes, at priserne er fastsat af
Vejdirektoratets afdeling "Areal og Geodata" med information fra ledningsejerregistret og med bidrag fra
ledningsejere. Den eksterne kvalitetssikring vurderer, at denne anvendte fremgangsmåde er metodisk
gyldig.
Samlet vurdering
Baseret på stikprøvekontrollen finder den eksterne kvalitetssikring, at anlægsmyndigheden har benyttet
metodisk gyldige fremgangsmåder. Pris- og mængdebiblioteker er ikke fremskrevet til FL-20, dette er
gjort på totalniveau. Der er ikke fundet anledning til at foretage en dybere gennemgang ud over ovenstå-
ende kommentarer.
4.3
Uddybende gennemgang af usikkerhedsvurderinger og håndte-
ring af risici og tidsplan
Den eksterne kvalitetssikring har gransket risikologgen, inkl. risikobeskrivelse og angivelse af
sandsynlighed og konsekvens for hver risiko. Der har desuden været afholdt et møde med
Vejdirektoratet, hvor projektets risikohåndteringsproces og udvalgte risici er drøftet.
Risikoniveauerne er bestemt ved en afholdt workshop med ni medarbejdere fra Vejdirektoratet, der hver
især har bidraget med ekspertviden og erfaringer i forhold til størrelsen af de enkelte kritiske hændelser.
Sandsynligheder og konsekvenser er baseret på professionelle skøn fra workshoppens deltagere såvel
som såkaldte defaults, der er en intern bruttoliste over potentielle risici, som er udarbejdet på baggrund
af erfaringer fra tidligere projekter.
Af risikooversigten fremgår det samlede risikotillæg. Disse værdier er beregnet ved at gange den
enkelte risikos sandsynlighed med den konsekvens, som hændelsen har, hvis den indtræffer.
Risikotillægget er således et samlet billede af de økonomiske konsekvenser af det mest sandsynlige
udfald af de identificerede risici. Beregningsmetode og statistiske fordelingsudfald er en anerkendt
metode og vurderes som gyldig i forhold til beregning af projektets risici.
Som det ses af nedenstående tabel rummer ankerbudgettet for begge etaper mellem 191 og 194 mio.
kr. i efterkalkulationsbidrag og korrektionstillæg (K2a) svarende til i alt 385 mio. kr. for strækningens to
etaper.
23
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
(mio. kr.)
Fysikoverslag, ekskl. EKB
Reserve i alt
EKB
K2a
Risikotillæg
Budgetsikkerhed
Etape A
829
191
98
93
-
-
Etape B
819
194
102
92
-
-
Total
1.648
385
200
185
200
74%
Tabel 4.4: Budgetsikkerhed per alternativ (Projektrisikoanalyse VVM Aarhus S – Aarhus N (6090) 20200402: FL20 indeks)
For den samlede strækning er budgetsikkerheden (målt som fraktil af det samlede budget, inkl.
risikotillæg) større end 70%. Vejdirektoratet oplyser, at projekter med en budgetsikkerhed på mere end
60% erfaringsmæssigt ikke overskrider de samlede estimerede omkostninger. Ligeledes vurderer den
eksterne kvalitetssikring, at budgetsikkerheden ikke er så uforholdsmæssig høj, at den giver anledning til
revurdering af risici.
For store risikoposter skal det beskrives, hvorledes risikoen kan afdækkes yderligere, så der kan træffes
beslutning om at gennemføre sådanne analyser som en del af fase 2/VVM.
Den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede strækning er sat til
153,5 mio. kr.
Det bemærkes, at den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede
strækning ikke er specificeret konkret. Det anbefales, at denne risiko specificeres konkret med fokus på
de væsentligste omkostningsdrivende mængder.
Endvidere har ekstern kvalitetssikring bemærket, at impact af kommende klimaplan og øgede
regnmængders betydning for afvanding og visse særlige strækninger også konkretiseres i
risikoanalysen. Vejdirektoratet har hertil svaret, at klimatilpasningstiltag, og hvordan regeringens
klimaplan evt. kan påvirke projektets økonomi og tid, er drøftet på risikoworkshoppen. Her vurderer
direktoratet, at projektet – ud over de allerede prissatte klimatiltag i form af klimaasfalt og grøn beton –
forventes at kunne gennemføres inden for budget med evt. yderligere klimatiltag.
Den eksterne kvalitetssikring vurderer, at anlægsprojektet på nuværende stadie er økonomisk forberedt
på de mest sandsynlige risici.
4.4
Vurdering af de tekniske forudsætninger
De tekniske forudsætninger er gennemgået ved brug af systematisk gennemgang og stikprøver af an-
lægsoverslag og dokumentation for etape A og B.
Det fremsendte tekniske materiale og forudsætningsnotatet inkluderer veldefinerede forudsætninger,
som vurderes metodisk gyldige for udarbejdelsen af anlægsoverslagene. Den bagvedliggende doku-
mentation inkluderer også en væsentlig sporbarhed og vurderes som værende gyldig for projektets nu-
værende stadie.
4.5
Opsamling
På baggrund af ovenstående kvalitetssikring og analyser vurderer den eksterne kvalitetssikring, at
beregningerne og prisgrundlaget for anlægsprojektet og alternativerne er metodisk gyldige og
repræsentable for det udarbejdede anlægsbudget.
Endelig finder den eksterne kvalitetssikring, at projektet har identificeret og for hovedparten kvantificeret
de mest sandsynlige risici og indarbejdet disse i risikologgen.
24
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
5. Vurdering af den overordnede sam-
fundsøkonomiske analyse
Nedenfor gennemgås de samfundsøkonomiske beregninger, inkl. trafikale effekter for de opstillede
alternativer for VVM-redegørelse for udbygning af Motorvej E45, strækningen Aarhus S - Aarhus N.
Den eksterne kvalitetssikring har vurderet:
Hvorvidt omkostninger og gevinster er håndteret i overensstemmelse med Transport- og
Boligministeriets samt Finansministeriets retningslinjer for samfundsøkonomiske beregninger.
Om tidsgevinster, herunder fremskrivning heraf, og eventuelle konsekvenser ved udsættelse af
projektet er tilstrækkeligt beskrevet.
Om behov, målsætninger og risici for projektet er tilstrækkeligt beskrevet.
Om det tidspunkt for ibrugtagelse, der fremgår af den samfundsøkonomiske beregning, er realistisk
i forhold til, hvornår projektet reelt kan igangsættes.
Analysen omfatter gennemgang af:
VVM-redegørelsen
De understøttende samfundsøkonomiske beregninger
Møder og dataudveksling med Vejdirektoratet og gennemgang af forudsætningerne for de
samfundsøkonomiske beregninger.
Hovedalternativet – udbygning af motorvejsstrækningen Aarhus S – Aarhus N og 0+ alternativet (kørsel i
nødspor i stedet for udbygning af motorvejen) - indgår i analysen af de samfundsøkonomiske konse-
kvenser. Disse alternativer vurderes af den eksterne kvalitetssikring som relevante at udføre beregnin-
gerne på.
5.1
Økonomiske forudsætninger
Anvendelse af enhedspriser
DTU's seneste version af transportøkonomiske enhedspriser, der fastlægges i samarbejde med
Transport- og Boligministeriet samt Finansministeriet, skal afspejles i vurdering af de økonomiske
forudsætninger, herunder kalkulationsrente, skatteforvridningstab, nettoafgiftsfaktor og
kalkulationsperiode.
Den eksterne kvalitetskontrol har gennemført stikprøvekontrol og sumkontroller på de anvendte
enhedspriser.
Transport- og Boligministeriets Transportøkonomiske Enhedspriser ver. 1.9 er benyttet.
Kalkulationsrente, skatteforvridningstab og nettoafgiftsfaktor
Kalkulationsrenten udgør 4% for kalkulationsperioden 0-35 år og 3% for kalkulationsperioden 36-50 år.
Skatteforvridningstabet (arbejdsudbudsforvridningen) er angivet til 10%, og nettoafgiftsfaktoren er
angivet til 1,28.
Dette er i overensstemmelse med standarderne fra Transportøkonomiske Enhedspriser (ver. 1.9 2019).
Kalkulationsperiode og fordeling af anlægsomkostninger
Kalkulationsperioden er som standard sat til 50 år, hvilket er i overensstemmelse med standarderne fra
Transportøkonomiske Enhedspriser.
Byggeperioden strækker sig i de samfundsøkonomiske analyser over årene 2025-2031 med
ibrugtagelse i 2030 og anlægsomkostningerne er for alle alternativer fordelt over en periode på 7 år fra
2023 til 2031 med en fordeling på henholdsvis 9%, 15%, 23%, 25%, 18%, 7%, 3% af de samlede
anlægsomkostninger. Den eksterne kvalitetssikring bemærker, at dette teknisk set er realistisk.
25
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Restværdien for anlægsprojektet er for alle alternativer indregnet i overensstemmelse med Transport-
og Boligministeriets retningslinjer.
Samlet set vurderer den eksterne kvalitetssikring, at de økonomiske forudsætninger for de
samfundsøkonomiske beregninger er gyldige.
5.2
Cost-benefit-forholdet
Det er formålet med den samfundsmæssige analyse at give en systematisk vurdering af samfundets
fordele og ulemper ved tiltag og løsningsforslag. Den skal understøtte politisk prioritering mellem de
forskellige alternativer og andre investeringsforslag for den offentlige sektor.
Nettonutidsværdi, intern rente og nettogevinst pr. offentlig investeret krone
Cost-benefit-analysen skal i princippet belyse samtlige fordele og ulemper ved tiltag i form af gevinster
og omkostninger målt i kr. I TERESA-modellen opgøres det som nettonutidsværdi, intern rente og
nettogevinst pr. offentlig investeret krone for de enkelte alternativer.
Tids- og kørselsgevinsterne for de enkelte udbygningsforslag er opgjort på grundlag af den seneste
version af Landstrafikmodellen til brug for de samfundsøkonomiske vurderinger. Den eksterne
kvalitetssikring konkluderer, at de opgjorte tidsgevinster og kørselsomkostninger udgør et anvendeligt
grundlag til beregning af udbygningsforslagenes brugergevinster.
Hovedresultaterne af den samfundsøkonomiske analyse viser at effekterne af projektet overgår
omkostningerne. Projektet er beregnet til at have en positiv nettonutidsværdi på 2.061 mio. kr., en
intern rente på 6% og en nettogevinst pr. offentlig omkostningskrone 1,39 kr.
Hovedforslaget er beregnet med åbningsår i 2030, mens beregningerne for trafikal vækst i gevinsterne
sker på baggrund af modelberegninger for 2040.
Den eksterne kvalitetssikring konstaterer, at der er vist yderligere følsomhedsanalyser af centrale
parametre, som anlægsomkostninger, gener, tidsgevinster og CO2-pris.
Det bemærkes endelig, at beregningerne på 0+ alternativet (kørsel i nødspor fra Aarhus S til Aarhus N i
stedet for udbygning af motorvejen) viser en positiv samfundsøkonomisk rentabilitet med en
nettonutidsværdi på 614 millioner kr., en intern rente på 5,8 pct. og en nettogevinst pr. offentlig
omkostningskrone på 0,96. Tidsgevinsterne er kun ca. 1/3 sammenlignet med hovedalternativet, men
anlægsoverslaget er tilsvarende lavere, hvorfor 0+ alternativet er beregnet som samfundsøkonomisk
rentabelt.
Gener og eksterne omkostninger
Gener i anlægsfasen består primært af tidstab for bilister som følge af indskrænkninger i en del af
vejkapaciteten i udførelsesperioden og er beregnet ved hjælp af standardberegningsmodellen. Den
eksterne kvalitetssikring har ikke bemærkninger hertil.
De eksterne omkostninger er værdisætning af ændringer i kategorierne antal uheld, støj, luftforurening
og klima (CO2) for alle alternativer set i forhold til et 0-alternativ. Disse beregninger bygger på de
eksisterende enhedspriser. Den eksterne kvalitetssikring har ikke bemærkninger hertil.
5.3
Opsamling
Den eksterne kvalitetssikring konstaterer, at beregningerne af hovedalternativet (udbygning af motor-
vejsstrækningen) og 0+ alternativet (kørsel i nødspor) er foretaget i henhold til "Manual for samfunds-
økonomisk analyse på transportområdet – anvendt metode og praksis i Transportministeriet", og at be-
regningerne er foretaget på gyldigt grundlag og er metodisk korrekte.
.
26
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
6. Vurdering af potentielle reduktioner, for-
enklinger og besparelser
Formålet med dette kapitel er at foretage en vurdering af det samlede projektgrundlag med henblik på at
identificere mulige besparelser og reduktioner ved ændring af anlægsoverslagets forudsætninger.
Der er som udgangspunkt god fokus på at holde omkostninger på et rimeligt niveau. Dog har den
eksterne kvalitetssikring i det bagvedliggende matierale identificeret forhold, der kan overvejes i forhold
til at forfølge et besparelsespotentiale:
Tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu ikke
er kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye
teknologis potentialer og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter
som E45-udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med
forskellige grader af automatisering kommer til at deles om vejnettet. Det kommer til at udfordre
vejdesign, trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede
nu overveje prioritering og indretning af fremtidens vejnet og blandt andet afklare:
o
o
o
o
o
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det
muligt at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en
strategi som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og
digital fremtid. Denne viden er også relevant i forbindelse med planlægning af store vejprojekter
som udvidelsen af E45.
Den eksisterende motorvej E45 er generelt udført med påfyldningsskråninger med anlæg 2 uanset
højden, og afgravningsskråninger med anlæg 2 eller anlæg 10. Normaltværsnittet for eksisterende
anlæg viser desuden, at der var planlagt udlagt bundsikring i hele den eksisterende midterrabats
udstrækning. Anlægsomkostningen kan måske reduceres såfremt materialerne kan genanvendes.
På den nordvestlige del kan blødbundsudskiftningen sandsynligvis udføres uden særlige problemer,
da udskiftningsdybden er begrænset til 2 – 3 m. På den nordøstlige del skal udskiftningen udføres
indtil 6 – 7 m under nuværende terræn i nærhed af en jernbane udlagt på blødbund. Dermed vil
stabiliteten af jernbanedæmningen være kritisk. Som udgangspunkt for VVM løsningen, er det
forudsat at blødbundsudskiftningen kan udføres. Dette vil efter al sandsynlighed kræve sektionsvis
udskiftning af særligt de nederste blødbundslag, og sandsynligvis i togfri intervaller eller under
egentlig sporspærring. Løsningen beror på et detailprojekt baseret på supplerende undersøgelser.
Det kan ikke udelukkes, at der vil blive behov for en interrimsafstivning under udførelsen, hvorfor der
i risikovurderingen foreslås afsættelse af penge hertil. En løsning baseret på en assymetrisk
udvidelse mod nordvest kan vise sig billigere og Vejdirektoratet bør derfor overveje dette i næste
fase af projektet.
Udskiftning af efterladt blødbund kan være voldsomt fordyrende såfremt der sker
uhensigtsmæssige skred i den eksisterende dæmning. Løsninger der ikke bidrager til denne risiko
kan være økonomisk fordelagtige samlet set og projektet kan med fordel afsøge dette i de senere
faser af projektet. Såfremt det på baggrund af supplerende undersøgelser viser sig nødvendigt,
27
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
anbefales at der igen forbelastes i områder, da en evt. udskiftning af efterladt blødbund vil være
problematisk grundet pladsforholdene. Udskiftning af blødbundslagene under sideudvidelsen kan
være et alternativ, som dog ville skulle udføres på baggrund af et detailprojekt, da opretholdelse af
motorvejens stabilitet kan vise sig problematisk.
Vejdirektoratet oplyser hertil, at det i forhold til optimering af genbrug af materialer og
blødbundsudskiftning ikke tilstrækkelig viden på nuværende tidspunkt. Denne viden tilvejebringes i
en senere fase, hvorefter man vil optimere projektet hvis det er muligt.
28
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7. Fremgangsmåde og datamateriale
7.1
Fremgangsmåde:
Den eksterne kvalitetssikring benytter sig af velafprøvede metoder, der både i bredde og dybde sikrer en
sammenhængende gennemgang og vurdering af de fem nedenstående temaer.
1
Analyse og vurdering af tekniske forhold, herunder vejteknik, broer og bygværker samt geoteknik
2
Analyse og vurdering af miljømæssige forhold
3
Analyse og vurdering af anlægsøkonomiske forhold, herunder usikkerhedsvurderinger og planer for
håndtering af risici
4
Analyse og vurdering af trafikberegningerne, herunder modelforudsætninger og kapacitet
5
Analyse og vurdering af samfundsøkonomiske forhold med udgangspunkt i Transport-og
Boligministeriets fremgangsmåde for samfundsøkonomiske beregninger.
For at sikre en sammenhængende gennemgang og vurdering af de fem temaer i både dybde og bredde
er kvalitetssikringen baseret på en velafprøvet kvalitetssikringsmetode, hvor projektgrundlaget vurderes

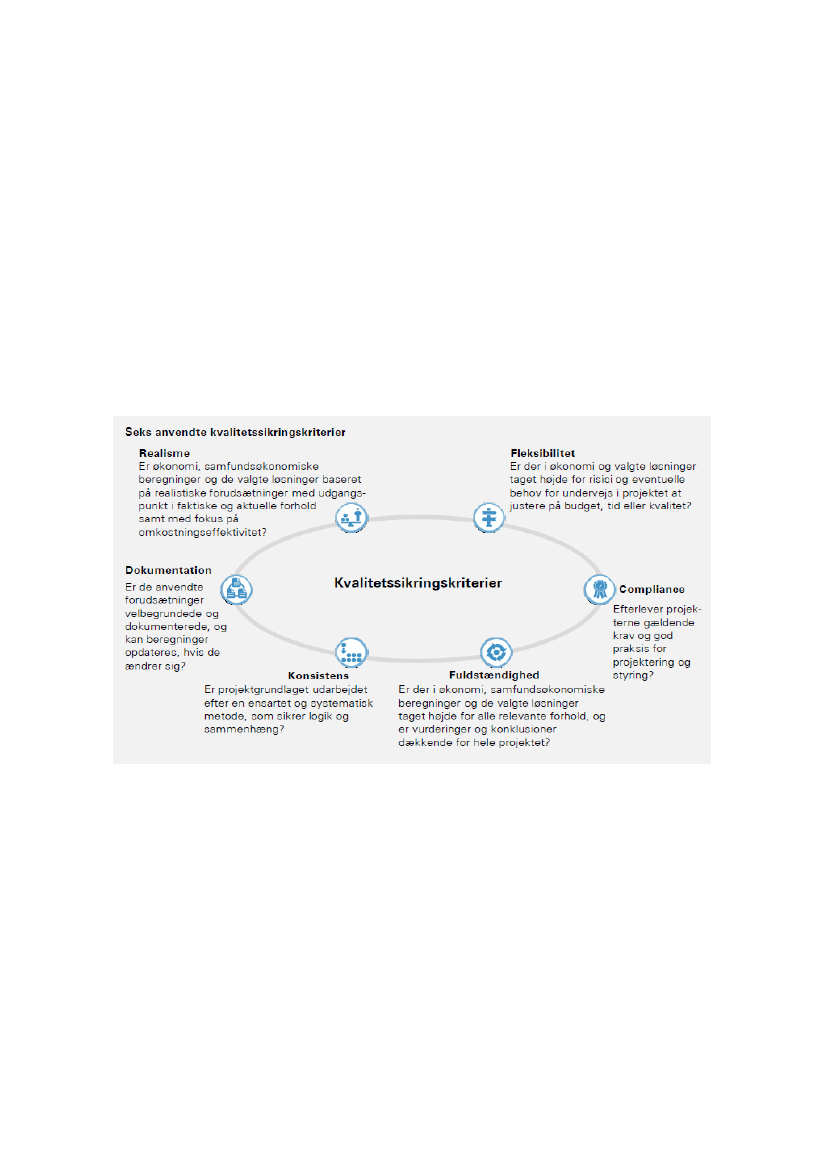

med afsæt i seks kvalitetssikringskriterier, der er præsenteret i figuren nedenfor.
Overordnet set drejer kriterierne sig om, hvorvidt
vejprojektet faktuelt og forudsætningsmæssigt hviler på et robust grundlag, hvor der er taget højde
for alle relevante forhold
argumenter og beregninger er logisk sammenhængende og følger en systematisk metode
vejprojektet fremstår gennemførbart henset til projektets tilrettelæggelse og tidsplan.
29
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.2
Datamateriale
Dato for
modtagelse
Beskrivelse/
fagområde
Dokumentation
VVM-rapport
Kommissorium
6090 VVM E45 Aarhus S - Aarhus N_Resume af VVM-undersøgelse til ekstern kvali-
tet
Anlæg og forudsætninger
Forudsætninger for beregning af anlægsoverslag - 6090 ArhusS-AarhusN
19-10439-3 6090 Overslag, arealerhvervelse
19-10439-4 6090 Samlet oversigt over overslag fra museerne
19-10439-5 6090 VVM Ledningsbudget
19-10439-6 Budgetter for alternativ og tilvalg
19-10439-7 INTERNT notat om forudsætninger for overslag for arealerhvervelse,
mm
Moesgaard_Arkæologisk Analyse_E45_20200117
Museum Skanderborg samlet rapport for Etape E F og 2
0+: Samleside 6090 Aarhus S - Aarhus N 20200220
0+: Omkostningsestimater for ITS
0+: 6090EtapeA-TSA50_Mbibl
0+: 6090EtapeA-TSA50_Overslag
0+: 6090EtapeA-TSA50_Pbibl
0+: 6090EtapeA-TSA1_Mbibl
0+: 6090EtapeA-TSA1_Overslag
0+: 6090EtapeA-TSA1_Pbibl
0+: 6090EtapeA-0+_Mbibl
0+: 6090EtapeA-0+_Overslag
0+: 6090EtapeA-0+_Pbibl
0+: 6090EtapeB-0+_Mbibl
0+: 6090EtapeB-0+_Overslag
0+: 6090EtapeB-0+_Pbibl
Samleside 6090 Aarhus S - Aarhus N 20200212**
6090EtapeA_Mbibl**
6090EtapeA_Overslag**
6090EtapeA_Pbibl**
6090EtapeB_Mbibl**
6090EtapeB_Overslag**
6090EtapeB_Pbibl**
6090EtapeA-0+kort_Overslag
6090EtapeB-0+kort_Overslag
Omkostningsestimater for ITS Aarhus S Aarhus N M3 model
Risikoanalyse
Risiko VVM E45 Aarhus S - Aarhus N (6090)_2020-02-17 18-21-16_2020-02-17 18-
21-16
Risiko VVM E45 Aarhus S - Aarhus N (6090)_2020-02-17 18-21-16_2020-02-17 18-
21-16 OPDATERET VERSION
Tekniske notater
6090-RAD-MILJ-NOTA-0001
6090-RAD-MILJ-NOTA-0004
6090-RAD-MILJ-NOTA-0011
6090-RAD-MILJ-NOTA-0012
6090-RAD-MILJ-NOTA-0013
6090-RAD-MILJ-NOTA-0014
6090-RAD-MILJ-NOTA-0015
6090-RAD-MILJ-NOTA-0016
6090-RAD-MILJ-RAP-0001
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
26-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
26-03-2020
26-03-2020
26-03-2020
18-02-2020
02-04-2020
07-02-2020
07-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
07-02-2020
VVM
VVM
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Risikoanalyse
Risikoanalyse
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
30
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
6090-RAD-MILJ-RAP-0002
6090-RAD-MILJ-RAP-0003
6090-RAD-MILJ-RAP-0004
6090-RAD-MILJ-RAP-0005
6090-RAD-MILJ-RAP-0006
6090-RAD-MILJ-RAP-0007
6090-RAD-MILJ-RAP-0008
6090-RAD-MILJ-RAP-0009
6090-RAD-MILJ-RAP-0010
6090-RAD-MILJ-RAP-0011
6090-RAD-MILJ-RAP-0012
6090-RAD-MILJ-RAP-0013
6090-RAD-MILJ-RAP-0014
6090-RAD-MILJ-RAP-0015
6090-RAD-MILJ-RAP-0016
6090-RAD-MILJ-RAP-0017
6090-RAD-MILJ-RAP-0018
6090-RAD-MILJ-RAP-0019
6090-RAD-MILJ-RAP-0020
6090-RAD-MILJ-RAP-0021
6090-RAD-MILJ-RAP-0023
6090-RAD-MILJ-RAP-0024
6090-RAD-MILJ-RAP-0025
6090-RAD-MILJ-RAP-0026
6090-RAD-MILJ-RAP-0027
6090-RAD-MILJ-RAP-0028
6090-RAD-MILJ-RAP-0029
6090-RAD-MILJ-RAP-0030
6090-RAD-MILJ-RAP-0031
6090 - Geoteknik
6090 VVM E45 MIDT - Anlægslogistik og tidsplan
6090-1001
6090-1002
6090-1003
6090-1004
6090-31011
6090-31012
6090-31013
6090-7001
6090-VD-AFV-NOTA-0002
6090-VD-BYGV-NOTA-0001
6090-VD-VEJ-NOTA-0002
6090-VD-XXX-NOTA-0001
A129782 - TSR Trin 2 ver 1.0 Vejdirektoratet - E45 Aarhus - Afsluttet
Bilag 1 - Anlægstidsplan, Etape A - B
Bilag 10 - Anlægslogistiksnit for bro
Bilag 2 - Anlægstidsplan, deletape I
Bilag 3 - Anlægstidsplan, deletape II
Bilag 4 - Anlægstidsplan, deletape III
Bilag 5 - Anlægstidsplan, deletape IV
Bilag 6 - Anlægstidsplan, deletape V
Bilag 7 - Anlægstidsplan, deletape VI
Bilag 8 - Anlægstidsplan, deletape VII
Bilag 9 - Anlægslogistiksnit
E45_Broer_Mængder_t_VD_060120
Bilag 2 - Entreprise 6090, Strækningen 165.195 til 182
Bilag 4 - Bæreevnemåling med HSD
Bilag 5 – Undersøgelsesprogram vedrørende VVM på E45
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
17-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
17-02-2020
07-02-2020
12-03-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
17-02-2020
02-03-2020
06-03-2020
06-03-2020
06-03-2020
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Fagnotat
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
31
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Bilag 6 – Beskrivelse af borekernerne
Bilag 7 – Resultater af laboratorieundersøgelse
Bilag 8 - M60 Faldlodsmålinger 2019, forstærkningsbehov
Notat om tilstanden af belægningen på E45
Bilag - Kapacitetsanalyse, midterste delstrækning
E45 Trafikrapport midterste delstrækning
Samfundsøkonomi Midt
TERESA 0+ midt
TERESA-5-07 2020 (fra 2019) E45 inkl Vissim
Beregning af tidsgevinster i den samfundsøkonomiske analyse for E45 2020.04.02
Øvrige notater
Incentive MOE Erhvervsanalyse af udbygning af E45 17feb2020
referat granskningsmøde
06-03-2020
06-03-2020
06-03-2020
06-03-2020
26-03-2020
26-03-2020
28-04-2020
01-04-2020
27-04-2020
15-04-2020
18-02.2020
18-02-2020
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Erhvervsanalyse
Mødereferat
**opdateret version modtaget 02-04-2020.
Møde
Opstartsmøde, gennemgang af VVM, med deltagelse af ekstern kvalitetssikring og Vejdirektoratet.
Granskningsmøde, anlægsoverslag og risikoanalyse, med deltagelse af ekstern kvalitetssikring og Vejdirekto-
ratet.
Midtvejsmøde med status og fremdrift på projekt med deltagelse af ekstern kvalitetssikring og Vejdirektoratet
Dato
04-02-2020
19-02-2020
13-03-2020
32
