Transportudvalget 2019-20
TRU Alm.del Bilag 390
Offentligt
Transport- og Boligministeriet
Ekstern kvalitetssikring af VVM-undersøgelse Aarhus N-Randers N
27. april 2020
1
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Indhold
Introduktion
1.
1.1
1.2
4
5
6
8
Resumé
Vurderinger
Konklusion: Ingen væsentlige forhold
2.
2.1
2.2
2.3
2.4
2.5
Gennemgang og vurdering af den trafikale analyse
Vurderinger
Niveau og afklaringsstade
Vurdering af trafikberegningerne
Vurdering af kapacitetsberegningerne
Opsamling
9
9
9
10
11
12
3.
3.1
3.2
3.3
Gennemgang og vurdering af de undersøgte løsningsmuligheder i VVM-
undersøgelsen
14
Niveau og afklaringsstade
Teknisk vurdering af alternativer
Opsamling
14
14
19
4.
4.1
4.2
4.3
4.4
4.5
Vurdering af anlægsbudgettet og forudsætninger
Vurdering af ankerbudgettet
Stikprøvegennemgang
Uddybende gennemgang af usikkerhedsvurderinger og håndtering af risici og tidsplan
Vurdering af de tekniske forudsætninger
Opsamling
20
20
22
24
25
25
5.
5.1.
5.2.
5.3.
Vurdering af den overordnede samfundsøkonomiske analyse
Økonomiske forudsætninger
Cost-benefit-forholdet
Opsamling
26
26
27
28
6.
7.
Vurdering af potentielle reduktioner, forenklinger og besparelser
Fremgangsmåde og datamateriale
29
30
2
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.1
7.2
Fremgangsmåde:
Datamateriale
30
31
3
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Introduktion
Som led i at sikre det bedst mulige beslutningsgrundlag for Folketingets vedtagelse af store anlægspro-
jekter på Transportministeriets område skal der forud for vedtagelse af anlægslove gennemføres en eks-
tern kvalitetssikring af projekter med en forventet totaludgift på over 250 mio. kr., jf. akt 16 af 24. okto-
ber 2006.
Ekstern kvalitetssikring er en uafhængig vurdering af planlægnings- og anlægsmyndighedens projekt-
grundlag og anlægsoverslag. Blandt andet vurderes det, om det økonomiske overslag, den trafikale og
tekniske løsningsmodel samt analysen af den samfundsøkonomiske rentabilitet har en tilfredsstillende
kvalitet.
Denne rapport sammenfatter den eksterne kvalitetssikrings vurderinger af en VVM-redegørelse for ud-
bygning af E45 7010, strækningen startende nord for tilslutningsanlæg 46 Aarhus N til tilslutningsanlæg
39 Randers N.
Der foregår parallelt VVM-undersøgelser vedrørende udbygning af E45 mellem Aarhus S og Aarhus N
samt mellem Vejle og Skanderborg S. De tre strækninger, hvor der pågår VVM-undersøgelser, afrappor-
teres i tre selvstændige VVM-rapporter og får dermed tre selvstændige eksterne kvalitetssikringer.
Strækningen mellem Aarhus S og Skanderborg er allerede udbygget fra 4 til 6 spor.
Figur 0.1: E45 fra Vejle til Randers N, 3 strækninger VVM undersøges nu,
en strækning er allerede udbygget.
Denne udvidelse behandles i nærvæ-
rende rapport.
Denne udvidelse behandles i anden
rapport.
Er udbygget.
Denne udvidelse behandles i anden
rapport.
Kvalitetssikringen er gennemført i perioden 4. februar til 8. april 2020. Læsning af denne rapport forud-
sætter forudgående kendskab til VVM-redegørelsen.
Den eksterne kvalitetssikring er gennemført i henhold til Transportministeriets notat af 2012 om "Kvali-
tetssikring af VVM-redegørelser – Opgavebeskrivelse for ekstern kvalitetssikring af beslutningsgrundlag
på niveau 2 (VVM)".
Den eksterne kvalitetssikring er gennemført af KPMG i samarbejde med NIRAS og Orbicon.
4
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
1. Resumé
E45 Østjyske Motorvej udgør en central national og international forbindelse mellem flere motorveje og
skaber sammenhæng ikke blot i Østjylland, men også nationalt mellem landsdele.
På store dele af E45 registreres i dag trængselsproblemer i myldretidsperioderne og omfattende kødan-
nelse ved trafikulykker og andre hændelser. Med den forventede trafikvækst fremover vil E45 derfor
mere og mere fremstå som en trafikal flaskehals med kritisk trængsel på store delstrækninger. En med-
virkende årsag til trængselsproblemerne er den høje andel af lastbiler, der på grund af deres lavere ha-
stighedsniveau nedsætter fremkommeligheden i perioder med tæt trafik.
På strækningen mellem Aarhus og Randers er der stor trængsel i dag. Trafikken (hverdagsdøgntrafik
(HDT), 2017) varierer fra ca. 52.300 biler i døgnet på den sydlige del af strækningen nord for Aarhus til
50.800 ved Randers Syd og 40.300 på det nordligste stræk ved Randers Nord.
Kapacitetsproblemerne påvirker erhvervslivets transporter, pendlertrafik og øvrige offentlige veje i un-
dersøgelsesområdet.
På strækningen, som er godt 30 km lang, er der fem tilslutningsanlæg ved hhv. Hadsten, Sønder Borup,
Randers Syd, Randers C og Randers N. VVM-undersøgelsen omhandler en udbygning af motorvejen fra
fire til seks spor.

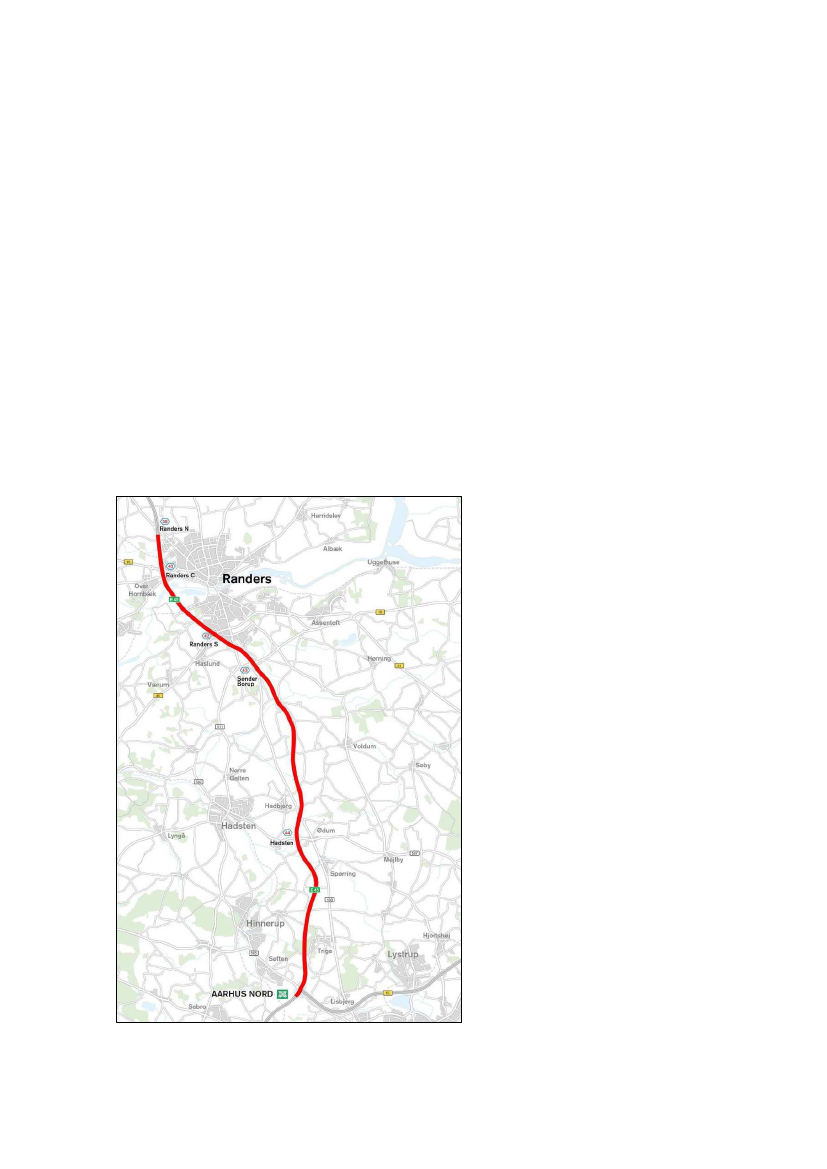

Figur 1.1: E45 fra Aarhus N til Randers N
5
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Der er tale om et omfattende anlægsarbejde, som ud over selve motorvejen også vil indebære ændrede
tilslutningsanlæg, arealudlæg og indgreb i eksisterende infrastruktur, og som vil påvirke natur og miljø
langs motorvejsstrækningen.
I forbindelse med planlægningsarbejdet er den samlede motorvejsstrækning fra Aarhus N til Randers N
opdelt i tre etaper.
VVM-undersøgelsen er gennemført af en projektorganisation i Vejdirektoratets regi. Undersøgelsen
bistås af et teknikerudvalg, hvor der bl.a. inviteres repræsentanter fra Aarhus, Favrskov og Randers
Kommuner, Region Midtjylland og Miljøstyrelsen. VVM-undersøgelsen er desuden koordineret med de
øvrige VVM-undersøgelser på E45 og anlægsarbejdet på E45 mellem Skanderborg S og Aarhus S.
Undersøgelsen har detaljeret belyst konsekvenserne for natur, miljø, trafik og økonomi ved forskellige
forslag til udbygning.
Vejdirektoratet har fremlagt resultatet af undersøgelsen med hensyn til anlægslogistik og trafikafvikling
samt anlægsoverslaget inddelt i tre etaper:
Etape A: Aarhus N-Hadbjerg,
Etape B: Hadbjerg-Søndre Borup
Etape C: Søndre Borup-Randers N.
Basisoverslagene for de enkelte etaper er beskrevet i tabellen nedenfor.
(mio. kr.)
Strækningslængde (km)
Anlægsudgifter i alt, inkl. EKB (mio. kr.)
Ankerbudget/projektbevilling inkl. K2a (10%) (mio. kr.)
Samlet bevilling inkl. K2a (10%) og K2b (5%) (mio. kr.)
Etape A
11,4
640
859
Etape B
10,5
610
819
Etape C
10,2
939
1260
898
856
1317
Tabel 1.2: Basisoverslag/oversigt over etape A, B og C (Samleark 7010 – 20200323: FL20 indeks)
VVM-undersøgelsen afrapporteres digitalt og består af en række tekniske og miljømæssige analyser
samt en detaljeret beregning af anlægsomkostningerne. Derudover er undersøgelsen beskrevet og do-
kumenteret på et mere detaljeret niveau i en række forudsætningsnotater og kortbilag.
1.1
Vurderinger
Dette afsnit sammenfatter kvalitetssikringens vurderinger fra hvert af de gennemgåede områder/te-
maer.
Trafikanalysen
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang af trafikberegninger og kapaci-
tetsberegninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyl-
dige og repræsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét scenarie, hvor E45 mellem Aarhus N - Randers N udvides til 2*3 spor. Der er end-
videre angivet trafikberegninger, som viser de trafikale effekter af at udbygge E45 mellem Aarhus S –
Aarhus N og også den fulde udbygning af E45 mellem Vejle – Randers N.
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som Vejdirektoratet vil justere/uddybe i den ende-
lige rapportering.
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Vejdirektoratet vil tydeliggøre dette i den endelige rap-
portering.
Den tekniske analyse
Gennemgangen af de udleverede forudsætningsnotater og tekniske rapporter har ikke givet anledning til
bemærkninger. Den eksterne kvalitetssikring har identificeret en række forhold, der med fordel kan
inddrages i den efterfølgende projektering. Yderligere er Vejdirektoratets overvejelser ift. de
miljøtekniske forhold generelt veldokumenterede.
6
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Den eksterne kvalitetssikring vurderer, at på projektets nuværende stadie giver forudsætningsnotaterne
og de tekniske rapporter et fuldstændigt billede af de opstillede alternativer.
Anlægsbudgettet
Samlet finder den eksterne kvalitetssikring, at beregningerne, der ligger til grund for projektet på
nuværende tidspunkt er metodisk gyldige.
Den eksterne kvalitetssikring har ikke på baggrund af stikprøvegennemgangen af de væsentligste an-
lægsposter fundet anledning til at foretage en yderligere gennemgang.
Den eksterne kvalitetssikring vurderer, at risikoanalysen er gennemført i henhold til de foreskrevne pro-
cedurer og på projektets nuværende stadie giver et tilstrækkeligt grundlag for vurdering af anlægsprojek-
tets umiddelbare risici.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 20%. I for-
bindelse med udarbejdelsen af anlægsbudgettet er K2b dog reduceret fra 20% til 5%, hvilket anlægs-
myndigheden og Transport-, Bygnings- og Boligministeriet har oplyst den eksterne kvalitetssikring skyl-
des erfaringer med en række vejprojekter, der tidligere er gennemført under budget.
Samfundsøkonomi
Den eksterne kvalitetssikring konstaterer, at beregningerne af projektforslaget (udbygning af motorvejs-
strækningen) og 0+ alternativet (ombygning af de tre tilslutningsanlæg Randers N, Randers C og Sdr.
Borup) er foretaget i henhold til "Manual for samfundsøkonomisk analyse på transportområdet – an-
vendt metode og praksis i Transportministeriet", og at beregningerne er foretaget på gyldigt grundlag og
er metodisk korrekte.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer som gør det
muligt at simulere trafikafviklingen i et netværk ned på enkeltkøretøjsniveau, beregne rejsetider,
køopbygning og kapacitetsforhold på strækninger og i specifikke knudepunkter.
Vejdirektoratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelses-
projekter, hvor der er kapacitetsproblemer i tilslutningsanlæg.
Mulige besparelser
Der er som udgangspunkt god fokus på at holde omkostningerne på et rimeligt niveau.
Tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu ikke er
kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye teknologis
potentialer, og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter som E45-
udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med forskellige grader af
automatisering kommer til at deles om vejnettet. Det kommer til at udfordre vejdesign,
trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede nu overveje
prioritering og indretning af fremtidens vejnet og blandt andet afklare:
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det muligt
at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en strategi
som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og digital fremtid.
Denne viden er også relevant i forbindelse med planlægning af store vejprojekter som udvidelsen af
E45.
7
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
1.2
Konklusion: Ingen væsentlige forhold
KPMG har sammen med NIRAS og Orbicon gennemført en ekstern kvalitetssikring af "VVM-undersø-
gelse af E45 Aarhus N – Randers N" for Transport og Boligministeriet. På baggrund af den eksterne
kvalitetssikring er KPMG, Niras og Orbicon ikke blevet bekendt med vægtige grunde til, at der ikke bør
træffes beslutning om at gå videre med projektet på baggrund af det af Vejdirektoratet fremlagte beslut-
ningsgrundlag, herunder i forhold til anlægsbudgettet, risikovurderingen og tidsplanen. Den eksterne
kvalitetssikring har omfattet de i akt 16. af 24. oktober 2006 om Ny Anlægsbudgettering oplistede
fokus-områder.
Den eksterne kvalitetssikring er baseret på en gennemgang af anlægsmyndighedens projekt i overens-
stemmelse med Transportministeriets opgavebeskrivelse for ekstern kvalitetssikring af beslutnings-
grundlag på niveau 2 (VVM). Den eksterne kvalitetssikring har således ikke foretaget egne undersøgel-
ser.
8
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
2. Gennemgang og vurdering af den trafi-
kale analyse
Formålet med dette kapitel er at foretage en teknisk vurdering af de trafikberegninger, som danner
grundlag for dels kapacitetsberegningerne i krydsene i forbindelse med tilslutningsanlæggene, dels den
samfundsøkonomiske analyse.
På strækningsniveau er trafikberegningerne baseret på den landsdækkende Landstrafikmodel version
2.3, i det følgende forkortet LTM 2.3.
I tilslutningsanlæggene er trafikberegningerne baseret på krydstællinger samt vækstfaktorer fra LTM.
Endvidere er medtaget trafikale effekter af lokale byudviklingsplaner.
2.1
Vurderinger
Vurdering af trafikmodelberegninger og kapacitetsberegninger er gennemført ved, at den eksterne kvali-
tetssikring ved kritisk stillingtagen har forholdt sig til
hvorvidt de bagvedliggende modelberegningsforudsætninger er robuste og valide i forhold til VVM-
formålet (f.eks. datagrundlag og influensvejnettets udstrækning)
hvorvidt trafikmodelresultaterne (trafiktallene) vurderes værende rationelle og realistiske.
hvorvidt det trafikale grundlag for kapacitetsberegningerne samt tolkningen heraf vurderes at være
rationelle og realistiske.
Vurderingen er gennemført på baggrund af gennemgang af de to notater:
VVM E45 Aarhus N til Randers N Trafikrapport –
Vejdirektoratet, dateret 27. marts 2020
Kapacitetsanalyse af tilslutningsanlæg på E45 nordlig delstrækning – Rambøll
for Vejdirektoratet,
december 2019
Der har ligeledes været dialog med Vejdirektoratets afdeling for trafikale analyser undervejs i den eks-
terne kvalitetssikring.
2.2
Niveau og afklaringsstade
I materialet henvises til de bagvedliggende modelforudsætninger for hhv. LTM 2.3, som er anvendt til
trafikberegningerne på strækningsniveau.
I dialogen mellem den eksterne kvalitetssikring og Vejdirektoratet er det blevet klarlagt, at trafikmodel-
kørslerne er foretaget i to ”trin”: LTM 2.2 er anvendt til beregning af trafikken i prognoseårene, både i
basis og projekt-situationerne, mens rutevalgsmodellen fra LTM 2.3 efterfølgende er anvendt til at for-
dele trafikken ud i vejnettet. Denne opdeling skyldtes, at der i beregning af tidsgevinsterne i LTM 2.2
blev observeret ”støj”, som overdøvede selve projektets gevinst. Med andre ord, er basisforudsætnin-
gerne fra LTM 2.2 bibeholdt, dvs. f.eks. vej- og banenet, mens selve rutevalgsfordelingen er foretaget
med en ny forbedret model.
Kapacitetsberegningerne i tilslutningsanlæggene er foretaget på grundlag af krydstællinger (foretaget i
2018), som er fremskrevet til prognoseårene med fremskrivningsfaktorer fra LTM. Denne metode er an-
vendt, da LTM ikke er udviklet til at give så detaljerede trafikberegningsresultater, at disse kan anvendes
som grundlag for vurdering af krydskapacitet.
De foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker ændringer i
projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet af trafikberegnin-
gerne.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstade som set ved tidligere
projekter, hvilket er det niveau, der med rette kan forventes for en VVM-undersøgelse. De foreliggende
kapacitetsberegninger er gennemført på forholdsvist detaljeret niveau ift. en VVM-undersøgelse, hvilket
9
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
begrundes i, at projektstrækningen omfatter relativt mange tilslutningsanlæg, som allerede i dag er ud-
fordret kapacitetsmæssigt. Heri ligger også en vurdering af 0-alternativet, som er et mindre kapacitets-
fremmende tiltag, der – på kort sigt – vil kunne løse nogle af de trafikale udfordringer på strækningen.
Der er ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de trafikale dele af projek-
tet fundet forhold, der har væsentlig betydning for forståelsen af de trafikale effekter. De forhold, der
fremhæves i det følgende, er således udelukkende forhold, der med fordel kan inddrages i det videre
arbejde med projektet.
2.3
Vurdering af trafikberegningerne
Den eksterne kvalitetssikring har gennemgået udleverede trafikrapport. I det følgende er de
væsentligste bemærkninger angivet.
Modelforudsætninger
Som nævnt er der anvendt en kombination af LTM 2.2 og LTM 2.3 i nærværende projekt. Der er i LTM
2.2 indlagt en række basisforudsætninger for vej- og banenettet.
Endvidere er medtaget en hastighedsopgradering på en række landeveje i Midtjylland.
Generelle betragtninger vedrørende trafikberegningerne på strækningsniveau
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende trafikberegninger
for den nordlige delstrækning af E45 mellem Aarhus N – Randers N.
Tung trafik udgør i dag en stor del af trafikken på motorvejsstrækningen – op mod 16% af den totale
trafik. I rapporteringen redegøres der ikke for betydningen af den store lastbilandel. Vejdirektoratet
har oplyst, at modellen tager højde for lastbilandele, idet kapaciteten beregnes i
personbilsekvivalenter (PE), og lastbiler fylder for 3 personbiler. Dette uddybes i den endelige
rapport.
Den eksterne kvalitetssikring anbefaler at inkludere et afsnit vedrørende de generelle usikkerheder
ved trafikmodelberegninger. Vejdirektoratet vil uddybe emnet i den endelige rapport.
Vurdering af trafikberegninger for E45 mellem Aarhus N – Randers N
Der er udført trafikberegninger på strækningsniveau for et basisscenarie 2030 samt projektsituationen i
2030, hvor motorvejsstrækningen er udvidet til 6 spor. Midterstrækningen på E45 omkring Aarhus
udvides ikke i denne trafikberegning. Generelt medfører udvidelse af motorvejen mellem Aarhus N og
Randers N, at der kommer en trafikstigning på 1-2% svarende til 400-1.200 køretøjer/hverdagsdøgn.
Generelt reduceres belastningsgraden på hele strækningen fra stor/moderat trængsel til lav trængsel.
Uden for projektstrækningen kan trafikken forventes at stige med maksimalt 400
køretøjer/hverdagsdøgn. Denne relative lille stigning skyldes, at en udvidelse af den nordlige del af E45
ikke afhjælper de sydligere strækninger på E45, hvor der i dag er størst trængsel.
Der er præsenteret et differenskort, som viser ændringerne mellem basis og projektsituationen. På
grund af de forholdsvis små forskelle i trafikmængder i hhv. basis og projektsituationen er det vanskeligt
at aflæse farvekoderne. Det ses af kortet, at der kan forventes (mindre) trafikale ændringer i det
centrale Aarhus (både stigninger og fald). Kortet bør forsynes med stednavne eller lignende for at lette
læsbarheden. Vejdirektoratet oplyser, at kort og tekst præciseres i den endelige rapportering.
For projektstrækningen er udført trafikberegninger også for 2040, for hhv. basis og projektsituation.
Trafikberegningerne viser, at der kan forventes en relavtiv større stigning i trafikmængden efter en
udvidelse af strækningen. 2040-beregningerne er alene rapporteret for denne nordlige delstrækning; det
har derfor ikke været muligt for den eksterne kvalitetssikring at sammenligne tendenserne med de to
øvrige udvidelsesprojekter på E45.
Synergieffekt ved udbygning af E45 mellem Aarhus S – Randers N
Der er udført trafikberegninger for en situation, hvor E45 udbygges mellem mellem Aarhus S til Randers
N, således at hele strækningen fra Aarhus S til Randers N udvides til 2*3 spor i hver retning.
Trafikberegningerne viser, at der kan forventes en yderligere trafikstigning på E45 Aarhus N – Randers
N, hvis E45 omkring Aarhus også udvides, svarende til en generel trafikstigning på ca. 300-1.700
køretøjer, sammenlignet med en situation, hvor E45 rundt om Aarhus
ikke
udbygges.
10
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Der er præsenteret et differenskort, som viser ændringer mellem Basis og situationen med udvidelse af
både nordlig og midterste strækning af E45. De største trafikstigninger kan forventes på den sydlige del
af projektstrækningen; men der ses også mindre trafikreduktioner i et større opland til motorvejen.
Synergieffekt ved fuld udbygning af E45 mellem Vejle N – Randers N
Der er udført trafikberegninger for en situation, hvor E45 udbygges på hele strækningen mellem mellem
Hornstrup – Aarhus N, således at hele strækningen fra Vejle N til Aarhus N udvides til 2*3 spor i hver
retning.
Trafikberegningerne viser, at der kan forventes en yderligere trafikstining på E45 Aarhus N – Randers N,
hvis E45 udvides helt fra Vejle. Dette forventes at medføre en generel trafikstigning på ca. 600-1.900
køretøjer/hverdagsdøgn, ift. kun at udbygge den nordlige del. Dette begrundes i, at der ved fuld
udvidelse af E45 får frigjort kapacitet på strækningen omkring Aarhus, som i dag har de største
trængselsudfordringer. Nemmere afvikling af trafikken her, kan altså forventes at medføre øget trafik.
Der er præsenteret et differenskort, som viser ændringerne mellem basis og projektsituationen for den
fulde udbygning af E45 mellem Hornstrup
Randers. I teksten angives, at det af kortet fremgår, at det
er de samme parallelveje, som aflastes, som i den situation, hvor det kun er den nordlige strækning, der
udvides. Altså sammenligning af figur 3.3 og figur 3.5. Diffenserne i figur 3.3 er så relative små, at det
ikke er tydeligt, hvilke veje, der aflastes i den nordlige udbygning. Teksten bør forsynes med eksempler
på dette. Kortet bør forsynes med stednavne, eller lignende, for at lette læsbarheden.
Det angives, at den trafik, der genereres af en fuld udbygning af E45, vil forværre forholdene på
Vejlefjordbroen, da denne ikke udvides. Der savnes en kort redegørelse for betydningen af den
flaskehals-effekt, som vil blive forværret i denne lokalitet.
Vurdering af gradvis udbygning
De relative lave trængselsniveauer på E45 mellem Aarhus N – Randers N, og den relative lave
trafikmængder, der kan forventes i den fremskrevne situation; medfører at der først kan forventes en
fornuftig rentabilitet efter 2040. Der er derfor udført en vurdering af en gradvis udbygning af
strækningen.
Den gradvise udbygning omfatter både delstrækninger og tilslutningsanlæg. Allerede i dag observeres
kapacitetsudfordringer i tilslutningsanlæggene omkring Randers, TSA39 og TSA40, delstrækningen
mellem TSA42-TSA43 (Randers S til Sdr. Borup), samt TSA43. Fra et trafikalt perspektiv anbefales det at
udbygge disse først.
Vurdering af 0+-alternativ
Trafikrapporten omfatter en udførlig analyse af mulige 0-alternativer. 0-alternativerne omfatter kørsel i
nødspor, ombygning af udvalgte tilslutningsanlæg og endelig parallelspor mellem tilslutningsanlæg. Der
peges på en løsning, med udbygning af udvalgte tilslutningsanlæg. Dette ligger i tråd med vurderingen
af den gradvise udbygning, hvor det også er dette scenarie, som vurderes at give den bedste trafikale
effekt.
2.4
Vurdering af kapacitetsberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede tekniske baggrundsrapport. I det følgende
er de væsentligste bemærkninger angivet.
Metodeforudsætninger
Det trafikale grundlag for kapacitetsberegningerne består af følgende:
Krydstællinger, gennemført i 2018.
Vækstfaktorer fra LTM, som for hvert tilslutningsanlæg er vurderet ift. eventuelle op- eller nedjuste-
ringer ift. historiske trafikudvikling for vejgrenene i de pågældende kryds
Byudvikling, som er medtaget i form af den forventede turgeneration, som kan forventes i forbin-
delse med realisering af de byudviklingspotentialer der er udlagt i lokalplaner og kommuneplaner
frem mod 2030.
Dette giver for hvert anlæg ”individuelle” vækstfaktorer, som varierer betragteligt for de enkelte
tilslutningsanlæg.
11
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Generelle betragtninger vedrørende kapacitetsberegningerne for kryds
Den eksterne kvalitetssikring har følgende generelle bemærkninger til de foreliggende kapacitetsbereg-
ninger for den nordlige delstrækning af E45 mellem Aarhus N – Randers N:
Kapacitetsvurderingerne i tilslutningsanlæggene er baseret på krydstællinger foretaget i 2018, som
efterfølgende er fremskrevet til 2030 på baggrund af vækstfaktorer fra LTM. Hertil kommer tillæg fra
planlagt byudvikling omkring tilslutningsanlæggene relateret til foreliggende lokalplaner. Dette giver
markant forskellige vækstfaktorer, som varierer betydeligt mellem de enkelte tilslutningsanlæg,
mellem 20% - 45%.
Det angives, at tilslutningsanlæggene er designet til at give den bedst mulige samfundsøkonomi, og
således ikke kun er designet til at optimere trafikafviklingen. Dette kan for nogle af
tilslutningsanlæggene medføre, at der ikke er designet for en stor robustheden overfor (større)
udsving i det trafikale grundlag, da de medfølgende anlægsinvesteringer så ville overstige de
trafikale gevinster, der forventeligt ville kunne høstes. Vejdirektoratet vil uddybe dette i den endelige
rapportering.
I kapacitetsberegningen af TSA43 Sdr. Borup er medtaget de forventede trafikale effekter af en
helhedsplan for ny bydel ved Munkdrup. Helhedsplanen viser mulighed for op mod 1.000 nye boliger
her. I kapacitetsberegningerne er de trafikale effekter af denne byudvikling medtaget, selvom
helhedsplanen endnu ikke er omsat til gældende kommune-/lokalplaner. Byudviklingen i denne
lokalitet vurderes at have en afgørende indflydelse på den krævede ombygning af det østlige
rampekryds, som ombygges fra en rundkørsel til et signalreguleret F-kryds. Den eksterne
kvalitetssikring bemærker, at der bør redegøres for denne ”usikkerhed” i at medtage ikke-
konkretiserede udviklingsplaner.
I rapporteringen af kapacitetsberegningerne er resultaterne for overskuelighedens skyld ikke opdelt i
hhv. morgen- og eftermiddagsspidstime, som ellers vil være den kendte tilgang. I stedet er angivet
en samlet vurdering af trafikafviklingen i krydset for begge spidstimer. Der ses tydelige forskelle i de
gennemsnitlige hastigheder i morgen- hhv. eftermiddagsspidstimen, jf. trafikrapportens afsnit 2
vedr. trafikken under eksisterende forhold. Det bør derfor overvejes at lade dette forhold indgå i
baggrundsrapporteringen til VVM’en.
I rapporteirng af kapacitetsberegningerne er resultaterne angivet med illustrative ikoner frem for
kvantitative værdier (for f.eks. kølængder og forsinkelser). Dette gør det vanskeligt at vurdere
beregningsresultaterne. Det bør overvejes at beskrive betydning af ikonernes farvekoder; således at
det er nemmere for den tekniske læser at forholde sig til resultaterne.
2.5
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang af trafikberegninger og kapaci-
tetsberegninger vurderer den eksterne kvalitetssikring overordnet, at beregningerne er metodisk gyl-
dige og repræsenterer en detaljeringsgrad, som forventes af en VVM-redegørelse.
Der er beregnet på ét scenarie, hvor E45 mellem Aarhus N - Randers N udvides til 2*3 spor. Der er end-
videre angivet trafikberegninger, som viser de trafikale effekter af at udbygge E45 mellem Aarhus S –
Aarhus N og også den fulde udbygning af E45 mellem Vejle – Randers N.
Generelt kan udvidelsen af E45 mellem Aarhus N – Randers N forventes at medføre en trafikstigning på
400-1.200 køretøjer/hverdagsdøgn, sammenlignet med en Basis-fremskrivning til 2030. Trafikstigningen
skyldes en forbedret kapacitet, som i sig selv vil tiltrække mere trafik ift. de eksisterende trængselsni-
veauer på strækningen.
Der kan forventes en yderligere trafikstigning på 300-1.700 køretøjer/døgn på den nordlige del af E45,
hvis E45 udvides mellem Randers N – Aarhus S.
Realisering af den fulde udbygning af E45 til 2*3 spor mellem Vejle – Randers N kan yderligere forvente
at resultere i trafikstigninger på 600-1.900 køretøjer/døgn for den nordligste del af E45, sammenlignet
med kun at udbygge den nordlige del.
12
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Trafikberegningerne vurderes at være valide og robuste; dog har den eksterne kvalitetssikring identifice-
ret enkelte forhold vedrørende de trafikale effekter, som bør vurderes af Vejdirektoratet, inden projektet
offentliggøres.
Kapacitetsberegningerne er gennemført på et detaljeret grundlag, som har været underlagt stedspeci-
fikke vurderinger ift. de generelle vækstfaktorer. Den eksterne kvalitetssikring anbefaler, at dette tyde-
liggøres i enten baggrundsrapporten, eller et tilhørende bilag.
13
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
3. Gennemgang og vurdering af de under-
søgte løsningsmuligheder i VVM-under-
søgelsen
Formålet med dette kapitel er at foretage en teknisk vurdering af de foreslåede løsningsmuligheder.
Vurderingen er gennemført, ved at den eksterne kvalitetssikring ved kritisk stillingtagen har forholdt sig
til, om
de foreslåede løsninger er realistiske
de foreslåede løsninger er tilstrækkeligt afdækket i forhold til projektets nuværende stadie
de valgte løsninger er korrekt afspejlet i prissætningen i anlægsbudgettet.
Vurderingen er gennemført på baggrund af gennemgang af VVM-redegørelsen, miljøkonsekvensrappor-
ten og relevant baggrundsmateriale samt supplerende oplysninger fra Vejdirektoratet og dets tekniske
rådgiver.
Kommentarer til prissætningen, der er opstået som følge af den tekniske gennemgang, er løbende be-
skrevet nedenfor eller under gennemgangen af anlægsbudgettet i kapitel 4.
3.1
Niveau og afklaringsstade
Kvalitetssikringen er foretaget på grundlag af det foreliggende materiale, herunder beskrivelser af vejtek-
niske forhold, forudsætningsnotat, udbygningsforslag og trafiksikkerhedsrevision, jf. materialelisten inde-
holdt i afsnit 8. Alle foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet
sker ændringer i projektgrundlaget, som har betydning for beslutningsgrundlagets kvalitet og indholdet
af anlægsoverslaget.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set ved tidli-
gere projekter, hvilket er det niveau der med rette kan forventes for en VVM-undersøgelse og miljøvur-
dering.
Der er generelt ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de tekniske dele af
projektet fundet forhold, der har væsentlig betydning for anlægsbudgettet, dog anbefales det at vurdere
om klimasikring af motorvejsanlægget over Gudenådalen kan inkluderes i hovedforslaget. De forhold,
der fremhæves i det følgende, er derudover forhold, der med fordel kan inddrages i det videre arbejde
med Vejdirektoratet.
3.2
Teknisk vurdering af alternativer
Den eksterne kvalitetssikring har gennemgået udleverede forudsætningsnotater, tekniske rapporter,
tegninger mv. På baggrund af denne gennemgang har den eksterne kvalitetssikring evalueret
alternativernes tekniske karakter. I det følgende er de væsentligste bemærkninger angivet.
3.2.1 Vejteknisk beskrivelse
Klimasikring Gudenåen
Klimasikring ved Gudenådalen er medtaget i Vejteknisk Rapport som et tilvalg til projektforslaget.
Den vejtekniske rapport anbefaler at vente med afholdelsen af udgiften for sikring af motorvejen, da der
vil gå adskillige år, før en sådan hændelse skal indtræffe, og da det i den mellemliggende periode vil
være muligt at følge udviklingen.
Rambøll har i marts 2020 udarbejdet et teknisk notat til Vejdirektoratet "VVM-undersøgelse for udbyg-
ning af E45. Randers N – Aarhus N. Krydsning af Gudenåen, muligheder og bindinger". Heri står på side
40:
14
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
"Randers Kommune har udarbejdet en risikostyringsplan for risici i forbindelse med oversvømmelser
(www.risikostyringsplan.randers.dk), hvoraf det fremgår, at E45-motorvejsdæmningen ved Randers er
så lavt beliggende, at der vil være stor sandsynlighed for oversvømmelse af vejbanen ved vandstande
over 1,80 m. (DVR90) og eventuelle følgevirkninger i form af ødelagt dæmning. Det pågældende om-
råde ligger syd for selve Gudenåbroen ved den eksisterende rasteplads" … "Ved etablering af en ny mo-
torvejsbro skal de klimamæssige udfordringer indarbejdes således, at motorvejen så vidt muligt ikke
oversvømmes ved en stormflodshændelse. Dette er ikke inkluderet i nærværende budgetoverslag."
Det er kvalitetssikringens anbefaling, at der analyseres yderligere på fremskrivning af stigningen i vand-
spejl og den risiko, der er forbundet hermed.
Krydsning af Gudenåen
Ved Gudenåens krydsning er valgt tre broer med fordeling af sydgående trafik på to broer. Den eksterne
kvalitetssikring bemærker, at fordeling af trafikken indeholder trafiksikkerhedsmæssige risici.
Vejdirektoratet svarer hertil, at de to eksisterende tvillingebroer over Gudenåen ikke kan udbygges/udvi-
des – blandt andet på grund af bæreevneproblemer – hverken symmetrisk eller asymmetrisk i relation til
det fremtidige motorvejsprofil, som det fremgår af kommissoriet for VVM-undersøgelsen.
Derfor er der undersøgt andre løsninger for udbygning af motorvejen fra fire til seks spor. Løsningerne
indeholder både nye 2- og 3-sporede broer. Løsningerne er vurderet op imod hinanden med fordele og
ulemper ud fra følgende parametre: støj, trafikafvikling, levetid, areal, geometri, trafiksikkerhed, vejvis-
ning, eksisterende ledninger, afvanding, kultur, grundvand/okker, jord og affald, landskab samt økonomi.
Den valgte løsning med én ny 3-sporet dalbro placeret øst for og parallelt med de to nuværende dal-
broer blev vurderet mest optimal samlet set i forhold til de opstillede vurderingsparametre.
Mht. fordeling af vognbaner på de eksisterende to broer i fremtiden har TSR foreslået, at den sydgå-
ende trafik ændres, så højre vognbane og nødspor placeres på den yderste bro, og den midterste bane
og overhalingsspor placeres på den midterste bro. TSR's løsningsforslag vil blive undersøgt nærmere i
næste fase (detailprojektering).
Belægningsudskiftning
Omfang af renovering af blivende kørebanebelægninger afhænger af tilstanden af den eksisterende
belægning. Der er oplistet seks løsningsmuligheder, hvoraf tre er relevante for denne strækning
afhængigt af skadesbilledet. Tilstanden er vurderet ud fra en række målinger, og der er skønnet et
afhjælpningsbehov fordelt på de tre løsningsmuligheder som procent af strækningen. Vurderingen er
rimelig på dette projektstadie.
Trafiktal
Den eksterne kvalitetssikring bemærker, at der anvendes trafiktal for 2030 – altså med en horisont på
10 år frem fra nu. Det er en ret kort horisont. Vejdirektoratet kommenterer hertil, at man anvender 2030
som beregningsår, da dette også er brugt i de seneste trafikale beregninger for en ny midtjysk motor-
vej. Resultaterne bliver dermed sammenlignelige. Anlægsperioden er optimeret til kun at være seks år,
og derfor vil 2030 være et realistisk åbningsår for den aktuelle motorvejsstrækning.
3.2.2 Brotekniske løsninger
Generelt
Da der ikke er udført skitseprojekter for de nye bygværker, har den eksterne kvalitetssikring ikke haft
mulighed for at granske disse. Det vurderes derfor, at de valgte brotyper og broarealer kan være behæf-
tet med usikkerhed, hvilket øger den samlede usikkerhed i anlægsoverslaget for bygværkerne. Projektet
opfylder dog hvad man kan forvente af dets stadie og Vejdirektoratet oplyser at de har taget højde for
dette i deres risikoanalyse.
Den eksterne kvalitetssikring har påpeget, at alle arbejderne på broer ikke er medtaget i anlægsoversla-
get. Den eksterne kvalitetssikring har ved deres gennemgang af anlægsoverslagene, samt underlig-
gende dokumentation for bygværker observeret at der var et tilfælde hvor kun omisoleringen var medta-
get og ikke sideudvidelsen. Der er her tale om bro 5804 i deletape B. Vejdirektoratet har opdateret de-
res overslag, og sideudvidelsen er nu medtaget i overslaget.
15
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Eksisterende bygværker
Den eksterne kvalitetssikring bemærker, at der for de eksisterende bygværker ikke er udført supple-
rende geotekniske undersøgelser. Det er forudsat, at ombygges den eksisterende bro, etableres der en
ny bro på samme lokalitet eller ved siden af, så broerne kan funderes tilsvarende til den eksisterende
bro. Alt efter hvad der foreligger af geotekniske undersøgelser for de eksisterende broer, kan det være
nødvendigt at foretage yderligere geotekniske undersøgelser, inden broerne detailprojekteres, så kra-
vene i gældende normer er opfyldt. Vejdirektoratet oplyser yderligere hertil, at der er udført en scree-
ning af bæreevnen af de eksisterende bygværker, i forhold til om de kan klassificeres til klasse 100.
Der er foretaget mere detaljerede beregninger for tre bygværker. Vejdirektoratet oplyser, at bæreevnen
ikke har kunnet eftervises for bro nr. 5793 og 5794, men at det forventes, at bæreevnen kan eftervises
ved en sandsynlighedsbaseret beregning. (Erfaringer fra beregningsmetoder, udførte belastningsforsøg
med samme brotyper, og at det kan hindres, at de tunge specialkøretøjer passerer broen i rabatarealet).
Vejdirektoratet oplyser dog, at det er usandsynligt, at bro 5793 og 5794 skal udskiftes grundet mang-
lende bæreevne og derfor vurdere de, at risikoen for, at der vil komme ekstraudgifter er lille. Den eks-
terne kvalitetssikring bemærker dog, at i så fald dette ikke er tilfældet, er der en øget økonomisk anlægs-
udgift forbundet med, at broerne skal udskiftes og ikke forstærkes/sideudvides som antaget.
De anvendte priser for udvidelser af eksisterende bygværker er fastsat af eksterne rådgivere. Den eks-
terne kvalitetssikring har modtaget en stikprøve af dette materiale. Der er ingen yderligere kommenta-
rer til dette.
Nye bygværker
Vejdirektoratet oplyser, at der ikke er foretaget supplerende geotekniske boringer i forbindelse med pro-
jektering af de nye bygværker, men at der derimod er udført geotekniske boringer for motorvejsprojek-
tet. Det betyder altså at der er ikke udført nye geotekniske boringer ifm. VVM-undersøgelsen. På bag-
grund af de eksisterende boringer er jordbundsforholdene vurderet.
Vejdirektoratet oplyser, at de anvendte enhedspriser er baseret på historiske priser (licitationspriser),
uanset om broerne har gode eller dårlige funderingsforhold. Derved forventer Vejdirektoratet, at nogle
af de faktiske priser på indeværende projekt vil være mindre og andre højere alt efter funderingsforhol-
dene for den pågældende bro.
Den eksterne kvalitetssikring bemærker, at dette udgør en risiko for, at der er flere brolokaliteter med
dårlige funderingsforhold end ved det grundlag, som enhedspriserne har forudsat. Under alle omstæn-
digheder skal der udføres geotekniske boringer, inden broerne detailprojekteres, så kravene i gældende
normer er opfyldt. Vejdirektoratet bemærker også, at der i forbindelse med dette projekt er flere geotek-
niske boringer til rådighed grundet at projektet er en udbygning af eksisterende motorvej. Der er såle-
des et større kendskab til jordbundsforholdene end for et bar-marks projekt.
Der er anvendt historiske priser på de nye faunapassager for brotypen "faunapassager rammebro" på
35.000 kr./m
2
og 19.001 kr./m
2,
som afhænger af faunapassagernes spændvidde, areal, brotype, fri-
højde, dæmning, byggefaser, mv.
Vejdirektoratet oplyser, at prisen for bro 5801 er justeret efter konkrete forhold, hvilket vil blive tilføjet i
forudsætningsnotatet. Ændringen er dog uvæsentlig og der foretages derfor ikke yderligere fra den eks-
terne kvalitetssikring.
3.2.3 Geotekniske foranstaltninger
Rambøll har for Vejdirektoratet udarbejdet "Orienterende Geotekniske Undersøgelser – VVM-
Undersøgelse for udbygningen af E45, Aarhus N til Randers N". Rapporten er en
sammeskrivning/vurdering af tidligere undersøgelsesresultater.
Plastisk ler udgør en særlig risiko og behovet for yderligere geotekniske undersøgelser er stort.
Metodevalg i forbindelse med udbygningen kan være kritisk og således generere fornyede/nye
sætninger. Særlig opmærksomhed skal henledes på plastisk ler, der er tektonisk/glacialt forstyrret.
Denne type kan have deformationsegenskaber, der kan have stor indflydelse på et fremtidigt
sætningsforløb. For at minimere fremtidige sætninger i den plastiske ler skal man udførelsesmæssigt
være opmærksom på at undgå opblødning/udtørring. Såfremt entreprenøren ikke er opmærksom på
dette, kan der være stor økonomisk risiko i forbindelse med udførelsen.
16
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Den eksterne kvalitetssikring anbefaler at undersøge ved supplerende boringer, hvor der – vurderet ud
fra geologisk materiale – er risiko for forekomst af plastisk ler. Vejdirektoratet oplyser, at det vil
implementere løsninger vedrørende plastisk ler i projektets senere faser. Udbuddet vil skulle stille
særlige krav til entreprenøren i forbindelse med håndtering af plastisk ler, så fejlagtig håndtering ikke vil
udgøre en økonomisk risiko for projektet. Vejdirektoratet har oplyst, at man vil gennemføre yderligere
belysning af problemstillingen og om nødvendigt specificere yderligere krav om håndtering af plastisk ler
over for entreprenørerne i de senere faser.
Den eksterne kvalitetssikring bemærker, at skred i den eksisterende dæmning ved Spørring Å vil kunne
afstedkomme store ekstraudgifter.
Den eksterne kvalitetssikring bemærker endvidere, at såfremt blød bund under den eksisterende vej
ikke er udskiftet i henhold til principperne i "Udkskiftningstværprofil – Bilag 005" kan det være væsentligt
fordyrende, såfremt det først erkendes under udførelsesfasen. Det er således vigtigt, at dette
klarlægges så tidligt i processen som muligt. Vejdirektoratet oplyser, at de er klar over dette og har det
med i deres videre arbejde.
Krydsning af Gudenåen
Den eksterne kvalitetssikring bemærker, at der ved valg af en løsning med opførelse af ny bro ved de
eksisterende broer formentlig er behov for yderligere tiltag til sikring af de eksisterende broers pælefun-
dering.
Den nye bro forventes pælefunderet som de eksisterende broer, hvilket er en rimelig antagelse. Geotek-
nikken kan dog variere, så indtil denne er kendt, er der en kilde til variationer i prisen.
Til det nye anlæg og den nye bro skal der findes passende placeringer af kommende regnvandsbassiner.
Vejdirektoratet oplyser, at der er taget højde for placering, og at denne ikke er langt fra broerne. Såfremt
det viser sig, at disse kun kan placeres langt fra bro(erne), vil dette have økonomisk konsekvens i form
af merudgifter.
Samlet set vurderer den eksterne kvalitetssikring, at Vejdirektoratets geotekniske undersøgelse lever
op til, hvad der normalt kræves på projektets nuværende stade.
3.2.4 Afvandingstekniske løsninger
Vurdering af afvandingstekniske løsninger – generelle forhold
Den eksterne kvalitetssikring konstaterer, at den afvandingstekniske beskrivelse generelt fremstår som
en robust og grundig redegørelse for de eksisterende afvandingsforhold, den fremtidige afvanding (skit-
seprojektet) og for de dimensionsgivende kriterier for intern og ekstern afvanding.
Bassindimensioneringen og bassinplaceringer følger de anvisninger og principper, som Vejdirektoratet
har beskrevet i vejregler og håndbøger, og der er for bassiner taget hensyn til de stedlige forhold, natur-
interesser, fredninger, jordbundsforhold mv.
Beskrivelsen redegør endvidere tilstrækkeligt for de afvandingsmæssige principper, herunder dybder for
interne dræn- og afvandingsledninger samt størrelser på brønde.
Det er positivt, at alle eksisterende bassiner forventes genbrugt og udvidet, og at nuværende udled-
ningsmængder fastholdes. Eventuelle nye bassiner placeres, hvor der er eksisterende bassiner.
Det er endvidere positivt, at alt vand fra motorvejen forventes afledt til regnvandsbassiner og recipien-
ter ved gravitation.
Vurdering af afvandingstekniske løsninger – specifikke forhold
Skitseprojektet omfatter en tilstrækkelig beskrivelse af, hvor bassiner placeres, og hvordan de sikres
mod udsivning i ODS-områder mv.
Vurdering af afvandingstekniske løsninger – anbefalinger
Den eksterne kvalitetssikring bemærker, at oplægget til udledningen fra de enkelte bassiner på 1 L/s/ha
betragtes som ret konservativt og er mere baseret på historik frem for at tage den nyeste viden i brug,
herunder differentieret udledning og udledning baseret på robusthedsanalyser. Vejdirektoratet har hertil
oplyst, at oplægget til udledningen fra de enkelte bassiner er konservativt, men at en samstemmende
udmelding fra kommunerne var yderligere konservativt.
17
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Gældende vejregler og instruktioner (håndbøger) er fulgt, dog anbefaler ekstern kvalitetssikring, at nota-
tet "Differentieret udledning fra bassiner" fra marts 2017 indgår i beskrivelsen. Notatet er af Vejdirekto-
ratet ikke vurderet relevant at inddrage i fase 2, men vil evt. blive inddraget i senere faser af projektet,
f.eks. i forbindelse med ansøgning om udledningstilladelse.
3.2.5 Vurderinger af miljøforhold
Kvalitetssikringen er foretaget ud fra Europa Kommissionens retningslinjer for kvalitetssikring af VVM
Guidance on EIA – EIS Review (Europakommissionen, 2001). Denne vurdering er udarbejdet på bag-
grund af den eksterne kvalitetssikrings standard checkliste for miljøforhold. Kvalitetssikringen er opdelt i
en vurdering af afgrænsning, miljøkortlægning og vurderinger. Da der ikke foreligger en egentlig af-
grænsningsudtalelse, er vurderingerne af denne fase foretaget på grundlag af forudsætningsnotatet og
metodeafsnittene under de enkelte fagafsnit i miljøkonsekvensrapporten.
I og med at VVM'en ikke er gennemført efter miljøvurderingslovens (LBK nr. 1225 af 25/10/2018) be-
stemmelser, men i henhold til lov om ændring af lov om offentlige veje mv., jernbaneloven og forskel-
lige andre love (Lov nr. 658 af 08/06/2016) er der ikke krav om, at myndigheden skal afgive en afgræns-
ningsudtalelse om, hvor omfattende og detaljerede de oplysninger skal være, som bygherre skal frem-
lægge i miljøkonsekvensrapporten. I dette tilfælde er der udarbejdet et forudsætningsnotat, som stort
set modsvarer en afgrænsningsudtalelse. Notatet er udarbejdet af Vejdirektoratet og dennes rådgiver.
Forudsætningsnotatet indeholder også en beskrivelse af datagrundlag og vurderingsmetoder, som vil
blive anvendt. Påvirkningsgraden bliver vurderet på en firetrinsskala (se tabel 3). Ved vurdering af påvirk-
ningsgrad indgår parametrene:
Grad af forstyrrelse
Vigtighed af emne
Varighed
Sandsynlighed
Forårsaget direkte/indirekte af projektet.
Vurderingsmetoden er velvalgt, men forskellen mellem Omfattende/væsentlig påvirkning og Moderat
påvirkning er ikke tydelig. Den eksterne kvalitetssikring har ved stikprøvekontrol ikke fundet eksempler
på, at en påvirkning er vurderet til at være omfattende eller væsentlig, uden at der er foretaget afværge-
foranstaltninger.
Påvirkningsgrad
Omfattende/væsentlig
påvirkning
Moderat påvirkning
Mindre påvirkning
Afværgeforanstaltning
Påvirkning, der anses for så alvorlig, at man bør overveje at ændre projektet eller gennem-
føre afværgeforanstaltninger for at mindske denne påvirkning.
Påvirkning af en grad, hvor afværgeforanstaltninger overvejes.
Påvirkning af en grad, hvor det er usandsynligt, at afværgeforanstaltninger er nødvendige.
Ubetydelig, neutral eller
Påvirkninger, der anses for så små, at de ikke er relevante at tage højde for ved implemente-
ingen påvirkning
ring af projektet.
Tabel 3.1: Beskrivelse af påvirkningsgraderne fra forudsætningsnotatet (Miljøkonsekvensvurdering af udbygning af E45 Østjyske
Motorvej Aarhus N – Randers N Forudsætningsnotat 11. november 2018)
Kortlægningsområdet dækker alle områder inden for 200 m på hver side af nødsporet, og ved tilslut-
ningsanlæg lægges korridoren 400 m fra vejkanten af eksisterende ramper. På udvalgte strækninger er
dette udvidet, hvor særlige forhold gør sig gældende, herunder især den visuelle påvirkning af landska-
bet eller forekomsten af mobile dyrearter. På særlige afgrænsede lokale naturrelaterede lokaliteter er
undersøgelsen begrænset til en afstand på 50 m. Den eksterne kvalitetssikring bemærker, at 2 x 50 m
generelt ikke er meget, men det antages, at der er taget konkret stilling til dette i afgrænsningsproces-
sen.
Beskrivelse af projektforslag, tilvalg og alternativer
Kapitlet indeholder en beskrivelse af projektforslaget og af tilvalg om klimasikring af motorvejen ved Gu-
denåen samt tilvalg om en faunabro både i tekst, på skitser og på kort. Den eksterne kvalitetssikring
vurderer, at beskrivelsen af løsningen er dækkende vedrørende de for miljøvurderingen mest afgørende
informationer og svarende til projektets stade.
18
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Den eksterne kvalitetssikring finder, at beskrivelsen af anlægsarbejde og udformning af den endelige
motorvej har et acceptabelt detaljeringsniveau i forhold til en VVM. Den eksterne kvalitetssikring har be-
mærket, at der med fordel kunne tilføjes en kort information og argumentation for tilvalgenes rolle i den
senere miljøvurdering samt enten en grundigere miljøvurdering af tilvalgene eller argumenter for, hvor-
for dette ikke er nødvendigt. Dette gælder særligt klimasikringen ved Gudenåen.
Kapitlet indeholder desuden en beskrivelse af et såkaldt 0+ alternativ. Dette dækker over muligheden
for kørsel i nødspor på hele strækningen, ombygning af udvalgte tilslutningsanlæg, kørsel på delstræk-
ninger i kombination med ombygning af udvalgte tilslutningsanlæg og muligheden for ombygning af nu-
værende nødspor til parallelspor mellem tilslutningsanlæg. Der følger en miljøvurdering af 0+ alternati-
verne på et meget generelt niveau. Den eksterne kvalitetssikring har fundet, at vurderingen med fordel
kunne udbygges med flere konkrete argumenter, der relaterer sig mere direkte til de miljømæssige fak-
torer.
Vejdirektoratet har oplyst, at miljøvurderinger af hhv. 0+ alternativ og tilvalg uddybes og detaljeres i mil-
jøkonsekvensrapporten, hvilket vurderes at være en tilfredsstillende løsning.
Plante- og dyreliv
Den eksterne kvalitetssikring bemærker, at kortlægningsområdet er dækkende ift. at kunne foretage
vurderinger af påvirkninger.
Feltundersøgelserne er foretaget af fagpersoner med erfaring fra biologiske feltundersøgelser. Usikker-
heder og manglende viden er håndteret acceptabelt.
Den eksterne kvalitetssikring skal dog påpege, at der savnes en samlet behandling af bilag IV-arter og
en vurdering i forhold til økologisk funktionalitet. Vejdirektoratet oplyser, at det vil blive tilføjet.
Kumulative effekter
Den eksterne kvalitetssikring bemærker, at emnet i vurderingen af de kumulative effekter kun er be-
handlet med meget overordnede betragtninger. Den eksterne kvalitetssikring efterlyser flere informatio-
ner om denne screening som dokumentation for vurdering af den kumulative effekt. Vejdirektoratet op-
lyser, at der indarbejdes supplerende informationer om kumulative effekter.
3.3
Opsamling
På baggrund af ovenstående kvalitetssikring og tekniske gennemgang vurderer den eksterne kvalitets-
sikring overordnet, at alternativerne er metodisk gyldige og repræsenterer en detaljeringsgrad, der som
minimum forventes af en VVM-redegørelse og miljøkonsekvensrapport.
I den vejtekniske gennemgang har den eksterne kvalitetssikring identificeret forhold, som bør vurderes
af Vejdirektoratet i projektets næste fase.
I den miljøtekniske gennemgang vurderer den eksterne kvalitetssikring, at Vejdirektoratets overvejelser
og forudsætninger generelt er veldokumenteret.
19
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4. Vurdering af anlægsbudgettet og forud-
sætninger
Følgende kapitel præsenterer en vurdering af anlægsmyndighedens anlægsbudget, der danner grundlag
for reservetildeling, herunder vurderes det, om forudsætningerne er tilstrækkelig dokumenteret og rele-
vante.
Vurderingen er gennemført ved:
Uddybende gennemgang af projektspecifikke områder, der efter den eksterne kvalitetssikrings vur-
dering er særlig risikobetonede grundet omkostningsstørrelse og mangel på dokumentation.
Stikprøvegennemgang af priser og mængder med udgangspunkt i risikobetonede budgetposter.
Teknisk vurdering af foreslåede løsninger og vurdering af, om løsningerne er tilstrækkelig afdækket
og realistiske i forhold til projektstadiet.
4.1
Vurdering af ankerbudgettet
Nærværende afsnit præsenterer en helhedsvurdering af ankerbudgettet, herunder en vurdering af, om
budgettet opfylder kravene i Ny Anlægsbudgettering af december 2017.
Ankerbudgettet er sammenfattet i sammenhængende tre etaper, som fremgår af nedenstående tabel.
For hver etape er der udregnet et anlægsoverslag på baggrund af Vejdirektoratets pris- og mængdebibli-
otek. Vejdirektoratet har fremsendt bagvedliggende dokumentation for eventuelle afvigelser fra prisbibli-
oteket og andre korrektioner, herunder dokumentation for eksterne rådgiveres kalkulationer på udvidel-
ser.
(mio. kr.)
Strækningslængde (km)
Veje, inkl. EKB
Bygværket of broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration (18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/projektbevilling
Korrektionstillæg K2b (5%)
Etape A
11,4
471
104
25
14
614
26
640
141
781
78
859
39
Etape B
10,5
417
121
25
16
579
32
611
134
745
74
819
37
Etape C
10,2
508
318
34
27
887
52
939
206
1.145
115
1.260
57
Samlet bevilling inkl. K2a (10%) og K2b (5%)
898
856
1.317
Tabel 4.1: Samlede ankerbudget for undersøgte varianter (Samleark 7010 – 20200323: FL20 indeks)
I henhold til Ny Anlægsbudgettering skal der i videst muligt omfang anvendes erfaringsbaserede en-
hedspriser, der baseres på realiserede priser fra sammenlignelige projekter. Anlægsbudgettet er udar-
bejdet med udgangspunkt i Vejdirektoratets overslagssystem, der indeholder licitationspriser fra alle
Vejdirektoratets afsluttede anlægsprojekter. Prisbiblioteket er tilpasset på baggrund af lignende entrepri-
ser, som sikrer, at priserne afspejler anlægsoverslaget. Den anvendte metode giver mulighed for at æn-
dre enhedspriser, hvor et kommentarfelt sikrer sporbarhed for eventuel dokumentation og henvisninger
til delberegninger. Mængder estimeres på baggrund af beregninger og tegninger.
Anlægsbudgettet er udviklet iterativt og er kontinuerligt forbedret i udarbejdelsesprocessen baseret på
interne arbejdsmøder, ekstern rådgivning og input fra den eksterne kvalitetssikring.
20
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Vejdirektoratet prissætter i udgangspunktet altid nyetablering ud fra en gennemsnitsbetragtning af fun-
deringsforhold og konstruktionstype ud fra prisbiblioteket og sammenlignelige projekter. Prissætning af
nyetablering beror på historiske priser dvs. licitationspris fra gennemførte projekter.
Udvidelse og omisolering af eksisterende bygværker er unikt arbejde i langt de fleste tilfælde og pris-
sættes derfor af ekstern rådgiver. Ekstern rådgiver har udarbejdet fysikoverslag og beregnet pris på
hvert enkelt eksisterende bygværk. Priserne er indsat som samlet pris i overslagssystemet og skal være
ledsaget af tilstrækkeligt baggrundsmateriale fra ekstern rådgiver som dokumentation. Ekstern kvalitets-
sikring har modtaget og vurderet uddrag af dette dokumentationsmateriale.
I henhold til Ny Anlægsbudgettering skal korrektionstillæg K2a og K2b udgøre hhv. 10% og 5%. K2b er i
forhold til tidligere reduceret fra 20% til 5%, hvilket Vejdirektoratet og Transport- og Boligministeriet har
oplyst den eksterne kvalitetssikring skyldes erfaringer med en række vejprojekter, der tidligere er gen-
nemført under budget.
Opdatering af anlægsoverslaget
Udarbejdelse af fase 1 anlægsoverslaget og fase 2 VVM-beslutningsgrundlaget er for dette projekt kom-
bineret og udført i en samlet fase. Den eksterne kvalitetssikring kan derfor ikke sammenholde potenti-
elle afvigelser fra forundersøgelsens overslag og VVM-beslutningsgrundlaget.
For anlægsoverslagene er der løbende foretaget opdateringer vedrørende mængder og broanlæg under
kvalitetssikringens periode. Anlægsoverslagene for de forskellige etaper er samlet i et oversigtsark for
at sammenligne de forskellige etaper.
Den eksterne kvalitetssikring har ikke yderligere bemærkninger til anlægsoverslaget.
Efterkalkulationsbidrag (EKB)
Fysikoverslaget tillægges et erfaringsbaseret efterkalkulationsbidrag (EKB) til håndtering af undervurde-
rede fysiske mængder. Vejdirektoratet oplyser, at de anvendte EKB-satser er aftalt med ministeriet, og
at nyligt efterkalkulerede projekter ikke giver belæg for at afvige fra standardsatserne. Den eksterne
kvalitetssikring har ikke yderligere bemærkninger til EKB.
Projektering, tilsyn og administration (PTA)
PTA beregnes som en fast procentsats af det samlede basisoverslag. I denne er det fastsat til 18%, hvil-
ket er 1%-point højere end ved beregningerne på Ny midtjysk motorvej.
Vejdirektoratet oplyser hertil, at direktoratet løbende efterkalkulerer afsluttede projekter. Spredningen på
PTA på gennemførte projekter er stor, men efterkalkulationerne viser, at motorvejsudbygninger historisk
har haft et større forbrug til PTA end nyanlæg. Selvom længdeprofilet på udbygningsprojekter er fast, er
der flere bindinger og større kompleksitet i forhold til bl.a. trafikafvikling og krav til tilsyn.
Den eksterne kvalitetssikring finder fremgangsmåden metodisk gyldig og har ikke yderligere
bemærkninger til PTA.
Arealerhvervelse
Der er udarbejdet et arealerhvervelsesbudget af Vejdirektoratets afdeling Areal og Geodata. Budgettet
er indsat som sumpost pr. etape i overslagssystemet.
Den eksterne kvalitetssikring har ikke bemærkninger til posten arealerhvervelse.
Prisbibliotek
Der er i anlægsbudgettet anvendt forskellige entrepriser for udbygningsstrækninger.
Erfaringsentrepriserne er udvalgt for en periode fra 2011-2019 for ligeledes at afdække forskellen mel-
lem højkonjunktur- og lavkonjunkturperioder, da priserne i disse perioder erfaringsmæssigt har varieret
mere end Danmarks Statistiks vejindeks.
Erfaringspriserne for jord- og belægningsarbejder baserer sig på priser for jyske og fynske projekter, da
der erfaringsmæssigt er forskel på licitationspriser fra sjællandske og jyske/fynske projekter:
6063.200 Skærup – Vejle N (august 2011)
6063.201 Skærup – Vejle N (august 2011)
4048.200 Nr. Aaby – Middelfart (august 2012)
21
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
4048.201 Nr. Aaby – Middelfart (januar 2013)
4045.200 TSA 50 Syd om Odense (maj 2014)
4046.200 Odense V – Gribsvad (februar 2019).
Da det forventes, at de færdselsregulerende foranstaltninger vil ligne udbygningen ved Køge Bugt, er
der specielt for de poster valgt følgende entrepriser, og færdselsregulering fra de andre ovenstående
entrepriser udgår derved.
1052.001 Køge Bugt motorvejen, 1.etape nordlig strækning. (januar 2013)
1052.002 Køge Bugt motorvejen, 1.etape sydlig strækning. (januar 2013)
1052.003 Køge Bugt motorvejen, 2.etape nordlig strækning. (januar 2014)
1052.004 Køge Bugt motorvejen, 2.etape sydlig strækning. (februar 2014).
Den eksterne kvalitetssikring har gennemgået tekniske enhedspriser for at sammenholde det med eks-
terne specialisters fagekspertise, og her er der ikke fundet kritiske observationer. Yderligere er der her
taget højde for bilag 10 i Vejreglernes Afmærkning. Dette er inkorporeret i kilometerprisen, og den er
derfor opjusteret til 3,5 mio. kr./km.
Enhedspriserne for anlægsprojektet er baseret på Vejdirektoratets prisbiblioteker svarende til licitations-
priser fra allerede gennemførte projekter.
Dette opfylder retningslinjerne for hovednotat for Ny Anlægsbudgettering af december 2017.
Stordriftsfordele og besparelser forventes ikke, da det erfaringsmæssigt ikke er tilsvarende billigere at
etablere en større motorvejsstrækning sammenlignet med andre entrepriser.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig fremgangs-
måde og har ikke yderligere bemærkninger.
Samlet vurdering
Den eksterne kvalitetssikring finder, at ankerbudgettet virker gennemarbejdet og har et niveau af detalje-
ring og præcision, som man må forvente i forhold til projektets stade.
Samlet set vurderer den eksterne kvalitetssikring, at beregningerne og fremgangsmåden, der fører frem
til ankerbudgettet, er valide og metodisk accepteret.
4.2
Stikprøvegennemgang
En stikprøvegennemgang er foretaget for anlægsoverslaget og de underlæggende etaper med særlig
vægt på risikobetonede forhold og udvælgelse af minimum én budgetpost pr. hovedpost for hver etape.
Udvælgelse af budgetposterne er foretaget ud fra en prioriteret tilgang ved at fokusere på de budgetpo-
ster, der udgør hovedparten af anlægsbudgettet.
Der er taget udgangspunkt i de tre etaper A, B og C. Alle tre etaper er undersøgt i stikprøvegennemgan-
gen. En oversigt over beløbene pr. kilometer på hovedposterne pr. etape kan ses af nedenstående tabel.
22
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
(mio. kr./km)
Strækningslængde (km)
Veje, inkl. EKB
Bygværket of broer, inkl. EKB
Øvrige entrepriser, inkl. EKB
Øvrige anlægsudgifter, inkl. EKB
Entreprisearbejder i alt, inkl. EKB
Arealerhvervelse
Anlægsudgifter i alt, inkl. EKB
Projektering, tilsyn og administration (18%)
Anlægsoverslag i alt
Korrektionstillæg K2a (10%)
Ankerbudget/Projektbevilling
Korrektionstillæg K2b (5%)
Etape A
11,4
41
9
2
1
54
2
56
12
69
7
75
3
Etape B
10,5
40
12
2
2
55
3
58
13
71
7
78
4
Etape C
10,2
50
31
3
3
87
5
92
20
112
11
124
6
Samlet bevilling inkl. K2a (10%) og K2b (5%)
79
82
129
Tabel 4.2: Samlet ankerbudget for alle etaper E45 Strækningen Aarhus N – Randers N (Samleark 7010 – 20200323: FL20 Indeks)
Ved sammenligning af de tre etaper fremgår det af tabellen, at etape C er dyrere end etape A og B. Der
er derfor lagt fokus på dette for stikprøvegennemgangen.
Stikprøvegennemgang for udvalgte etaper
Følgende gennemgang af centrale budgetposter præsenteres for etape A, B og C, og bemærkningerne
skal anses som generelle og gældende for alle etaper. Særlige bemærkninger tilknyttet den enkelte
etape fremgår eksplicit af teksten. Der er fokuseret på hver af de fire hovedposter i budgettet, og de væ-
sentligste poster er herefter udvalgt til gennemgang, som det fremgår af kolonnen "budgetpost".
Hovedpost
Veje
Bygværker og broer
Øvrige entrepriser
Øvrige anlægsudgifter
Budgetpost
Projektvej
Nye bygværker
/udvidelse
Tavler, beplant-
ning mv.
-
Etape A
49%
6%
2%
2%
Etape B
47%
6%
2%
2%
Etape C
28%
16%
2%
3%
Samlet vurdering
Accepteret
Accepteret
Accepteret
Accepteret
Bemærkninger
Se bemærkninger
Se bemærkninger
Se bemærkninger
Se bemærkninger
Tabel 4.3: Hovedpostfordeling for stikprøvegennemgang (Samleark 7010 – 20200323: FL20 Indeks)
Projektvej
Det bemærkes, at der ved gennemgang af de angivne mængder for asfaltbelægninger blev fundet for
store mængder i anlægsoverslaget for etape C. Anlægsmyndigheden har udbederet dette i seneste ver-
sion af anlægsoverslaget, så overslaget stemmer overens med tværprofilet.
Den eksterne kvalitetssikring har ikke fundet yderligere forhold, som giver anledning til flere undersøgel-
ser. Budgetposten er accepteret, men den eksterne kvalitetssikring opfordrer til, at ovenstående opdate-
res.
Bygværker og broer
Det bemærkes, at alle priser for etablering af nye broer er prissat ud fra anlægsmyndighedens priskarto-
tek, hvor omisolering og sideudvidelser af eksisterende bygværker er prissat af rådgiver.
Ved gennemgangen af anlægsoverslagene for de tre delstrækninger er det observeret, at ikke alle po-
ster til broer er medtaget. Kvalitetssikringen har ved gennemgangen fundet, et tilfælde hvor kun omiso-
leringen og ikke sideudvidelsen var medtaget. Anlægsmyndigheden oplyser at dette er gjort i seneste
version af anlægsoverslaget.
Den eksterne kvalitetssikring har ikke fundet yderligere forbehold, som giver anledning til flere undersø-
gelser. Budgetposten er accepteret uden yderligere kommentarer.
23
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Tavler, beplantninger, hegn
Det bemærkes, at priserne anvendt til tavler på projektvejen er delvist baseret på erfaringstal fra tidligere
gennemførte projekter. De resterende priser for tavler, herunder tavler til større veje og portaler har in-
gen underliggende kilder. Budgetposten er dog uvæsentlig, og der undersøges derfor ikke yderligere.
Den eksterne kvalitetssikring har ikke fundet yderligere forhold, som giver anledning til flere undersøgel-
ser. Budgetposten er derfor accepteret.
Diverse udgifter
Posten udgør udgifter for
Arkæologiske for- og markundersøgelser,
hvor bagvedliggende dokumentation
inkluderer detaljerede beregninger og estimater for hver påkrævet undersøgelse. Der er yderligere udar-
bejdet et minimum-, realistisk og maksimuminterval på baggrund af de oplyste priser. Det vurderes, at
anlægsmyndigheden har taget de fornødne forbehold til estimering af denne post.
Posten
Ledningsarbejder
er sammenfattet af påkrævede ledningsudgifter allokeret mellem Dansk Gas
Distribution, Energinet, Trefor Varme A/S og øvrige ledninger. Det bemærkes, at priserne er fastsat af
Vejdirektoratets afdeling "Areal og Geodata" med information fra ledningsejerregistret og med bidrag fra
ledningsejere. Den eksterne kvalitetssikring vurderer, at denne anvendte fremgangsmåde er metodisk
gyldig.
Samlet vurdering
Baseret på stikprøvekontrollen vurderer den eksterne kvalitetssikring, at anlægsmyndigheden har benyt-
tet metodisk gyldige fremgangsmåder. Pris- og mængdebiblioteker er ikke fremskrevet til FL-20, dette
er gjort på totalniveau. Der er ikke fundet anledning til at foretage en dybere gennemgang ud over oven-
stående kommentarer.
4.3
Uddybende gennemgang af usikkerhedsvurderinger og håndte-
ring af risici og tidsplan
Den eksterne kvalitetssikring har gransket risikologgen, inkl. risikobeskrivelse og angivelse af
sandsynlighed og konsekvens for hver risiko. Der har desuden været afholdt et møde med
Vejdirektoratet, hvor projektets risikohåndteringsproces og udvalgte risici er drøftet.
Risikoniveauerne er bestemt ved en afholdt workshop med otte medarbejdere fra Vejdirektoratet og fire
eksterne rådgivere, der hver især har bidraget med ekspertviden og erfaringer i forhold til størrelsen af
de enkelte kritiske hændelser. Sandsynligheder og konsekvenser er baseret på professionelle skøn fra
workshoppens deltagere såvel som såkaldte defaults, der er en intern bruttoliste over potentielle risici,
som er udarbejdet på baggrund af erfaringer fra tidligere projekter.
Af risikooversigten fremgår det samlede risikotillæg. Disse værdier er beregnet ved at gange den
enkelte risikos sandsynlighed med den konsekvens, som hændelsen har, hvis den indtræffer.
Risikotillægget er således et samlet billede af de økonomiske konsekvenser af det mest sandsynlige
udfald af de identificerede risici. Beregningsmetode og statistiske fordelingsudfald er en anerkendt
metode og vurderes som gyldig i forhold til beregning af projektets risici.
Som det ses af nedenstående tabel, rummer ankerbudgettet for alle etaper tilføjet mellem 158 og 230
mio. kr. i efterkalkulationsbidrag og korrektionstillæg (K2a), svarende til i alt 558 mio. kr. for
strækningens 3 etaper.
(mio. kr.)
Fysikoverslag ekskl. EKB
Reserve i alt
EKB
K2a
Risikotillæg
Budgetsikkerhed
78
-
-
-
-
Etape A
688
170
92
Etape B
660
158
84
74
-
-
Etape C
1.030
230
115
115
Total
2378
558
291
267
283
73%
Tabel 4.4: Budgetsikkerhed per alternativ (Projektrisikoanalyse VVM Aarhus N – Randers N (7010) - 20200323: FL20 Indeks)
For den samlede strækning er budgetsikkerheden (målt som fraktil af det samlede budget inkl.
risikotillæg) større end 70%. Vejdirektoratet oplyser, at projekter med en budgetsikkerhed på mere end
60% erfaringsmæssigt ikke overskrider de samlede estimerede omkostninger. Ligeledes vurderer den
24
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
eksterne kvalitetssikring, at budgetsikkerheden ikke er så uforholdsmæssig høj, at den giver anledning til
revurdering af risici.
For store risikoposter skal det beskrives, hvorledes risikoen kan afdækkes yderligere, så der kan træffes
beslutning om at gennemføre sådanne analyser som en del af fase 2/VVM.
Den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede strækning er sat til
231 mio. kr.
Det bemærkes, at den væsentligste hændelse (Mængdeusikkerhed og tillægsarbejder) for den samlede
strækning ikke er specificeret konkret. Det anbefales, at denne risiko specificeres konkret med fokus på
de væsentligste omkostningsdrivende mængder.
Endvidere har ekstern kvalitetssikring bemærket, at impact af kommende klimaplan og øgede
regnmængders betydning for afvanding og visse særlige strækninger også konkretiseres i
risikoanalysen. Vejdirektoratet har hertil svaret, at klimatilpasningstiltag, og hvordan regeringens
klimaplan evt. kan påvirke projektets økonomi og tid, er drøftet på risikoworkshoppen. Her vurderer
direktoratet, at projektet – ud over de allerede prissatte klimatiltag i form af klimaasfalt og grøn beton –
forventes at kunne gennemføres inden for budget med evt. yderligere klimatiltag.
Vejdirektoratet oplyser, at Randers By er udpeget som EU-oversvømmelsestruet by. Kommunen har
derfor udarbejdet en risikostyringsplan på baggrund af hydraulisk model, hvoraf det fremgår, at en
delstrækning på ca. 1,9 km af E45-motorvejsdæmningen i området ved krydsning af Gudenåen er lavt
beliggende, og der er risiko for oversvømmelse af vejbanen ved vandstande over 1,8 m. Klimascenarier
viser, at sandsynligheden for stormflod med vandstande over 1,8 m vil/kan forekomme to til tre gange
inden år 2100. Ved denne vandstand er Randers Bro (Strømmen) spærret, idet de nordlige tilkørselsveje
og en stor del af Randers midtby er oversvømmet. Der vil således ikke være adgang til krydsning af
Gudenåen, og f.eks. vil områder syd for Gudenå ikke kunne komme til Randers Centralsygehus. Ifm.
VVM-undersøgelsen har Randers Kommune derfor ønsket, at Vejdirektoratet undersøger muligheden for
at klimasikre motorvejen på den pågældende delstrækning. Risikoen for motorvejen over Gudenåen er
ikke kvantificeret i materialet, men bibeholdt som en "reminder" i fremtidige faser.
Ekstern kvalitetssikring vurderer på den baggrund, at klimasikring ved Gudenådalen kan være mere end
et tilvalg, selv om det ikke fremgår direkte af kommissoriet. En efterfølgende opgradering af
motorvejsdæmningen kan være meget bekostelig.
Anlægsprojektet vurderes på nuværende stadie at være økonomisk forberedt på de mest sandsynlige
risici, men det anbefales, at yderligere klimasikring af motorvejen over Gudenådalen belyses yderligere
som en del af beslutningsgrundlaget.
4.4
Vurdering af de tekniske forudsætninger
De tekniske forudsætninger er gennemgået ved brug af systematisk gennemgang og stikprøver af an-
lægsoverslag og dokumentation for etape A, B og C.
Det fremsendte tekniske materiale og forudsætningsnotatet inkluderer veldefinerede forudsætninger,
som vurderes metodisk gyldige for udarbejdelsen af anlægsoverslagene. Den bagvedliggende doku-
mentation inkluderer også en væsentlig sporbarhed og vurderes som værende gyldig for projektets nu-
værende stade.
4.5
Opsamling
På baggrund af ovenstående kvalitetssikring og analyser vurderer den eksterne kvalitetssikring, at
beregningerne og prisgrundlaget for anlægsprojektet og alternativerne er metodisk gyldige og
repræsentable for det udarbejdede anlægsbudget.
Den eksterne kvalitetsikring opfordrer anlægsmyndigheden til at sikre, at delberegninger og –elementer
er korrekt overført til anlægsoverslagene og at alt er indeholdt jf. stikprøvegennemgangen.
Endelig finder den eksterne kvalitetssikring, at projektet har identificeret og for hovedparten kvantificeret
de mest sandsynlige risici og indarbejdet disse i risikologgen.
25
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
5. Vurdering af den overordnede sam-
fundsøkonomiske analyse
Nedenfor gennemgås de samfundsøkonomiske beregninger, inkl. trafikale effekter for de opstillede
alternativer for VVM-redegørelse for udbygning af Motorvej E45, strækningen Aarhus N-Randers N.
Den eksterne kvalitetssikring har vurderet:
Hvorvidt omkostninger og gevinster er håndteret i overensstemmelse med Transport- og
Boligministeriets samt Finansministeriets retningslinjer for samfundsøkonomiske beregninger.
Om tidsgevinster, herunder fremskrivning heraf, og eventuelle konsekvenser ved udsættelse af
projektet er tilstrækkeligt beskrevet.
Om behov, målsætninger og risici for projektet er tilstrækkeligt beskrevet.
Om det tidspunkt for ibrugtagelse, der fremgår af den samfundsøkonomiske beregning, er realistisk
i forhold til, hvornår projektet reelt kan igangsættes.
Analysen omfatter gennemgang af:
VVM-redegørelsen
De understøttende samfundsøkonomiske beregninger
Møder og dataudveksling med Vejdirektoratet og gennemgang af forudsætningerne for de
samfundsøkonomiske beregninger.
Ud over beregningerne på projektforslaget (Aarhus N
Randers N) har Vejdirektoratet beregnet den
samfundsøkonomiske effekt af dels kombinationen med udbygningen af E45 mod syd rundt om Aarhus
(Aarhus S – Aarhus N) og dels 0+ alternativer, hvor udbygninger af udvalgte tilslutningsanlæg beregnes.
Den eksterne kvalitetssikring vurderer, at disse er relevante alternativer at udføre beregningerne på.
Vejdirektoratet påpeger endvidere, at det det samfundsøkonomisk ikke vil være en god investering at
etablere kørsel i nødspor, da trafikanterne ikke vil opleve en tidsgevinst ved dette alternativ.
5.1. Økonomiske forudsætninger
Anvendelse af enhedspriser
DTU's seneste version af transportøkonomiske enhedspriser, der fastlægges i samarbejde med
Transport- og Boligministeriet samt Finansministeriet, skal afspejles i vurdering af de økonomiske
forudsætninger, herunder kalkulationsrente, skatteforvridningstab, nettoafgiftsfaktor og
kalkulationsperiode.
Den eksterne kvalitetskontrol har gennemført stikprøvekontrol og sumkontroller på de anvendte
enhedspriser.
Transport- og Boligministeriets Transportøkonomiske Enhedspriser ver. 1.9 er benyttet.
Kalkulationsrente, skatteforvridningstab og nettoafgiftsfaktor
Kalkulationsrenten udgør 4% for kalkulationsperioden 0-35 år og 3% for kalkulationsperioden 36-50 år.
Skatteforvridningstabet (arbejdsudbudsforvridningen) er angivet til 10%, og nettoafgiftsfaktoren er
angivet til 1,28.
Dette er i overensstemmelse med standarderne fra Transportøkonomiske Enhedspriser (ver. 1.9 2019).
Kalkulationsperiode og fordeling af anlægsomkostninger
Kalkulationsperioden er som standard sat til 50 år, hvilket er i overensstemmelse med standarderne fra
Transportøkonomiske Enhedspriser.
26
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Byggeperioden strækker sig i de samfundsøkonomiske analyser over årene 2023-2031 med
ibrugtagelse i 2030 og anlægsomkostningerne er for alle alternativer fordelt over en periode på ni år fra
2023 til 2031 med en fordeling på henholdsvis 3%, 6%, 7%, 15%, 19%, 23%, 15%, 9%, 3% af de
samlede anlægsomkostninger. Den eksterne kvalitetssikring bemærker, at dette teknisk set er
realistisk.
Restværdien for anlægsprojektet er for alle alternativer indregnet i overensstemmelse med Transport-
og Boligministeriets retningslinjer.
Samlet set vurderer den eksterne kvalitetssikring, at de økonomiske forudsætninger for de
samfundsøkonomiske beregninger er gyldige.
5.2. Cost-benefit-forholdet
Det er formålet med den samfundsmæssige analyse at give en systematisk vurdering af samfundets
fordele og ulemper ved tiltag og løsningsforslag. Den skal understøtte politisk prioritering mellem de
forskellige alternativer og andre investeringsforslag for den offentlige sektor.
Nettonutidsværdi, intern rente og nettogevinst pr. offentlig investeret krone
Cost-benefit-analysen skal i princippet belyse samtlige fordele og ulemper ved tiltag i form af gevinster
og omkostninger målt i kr. I TERESA-modellen opgøres det som nettonutidsværdi, intern rente og
nettogevinst pr. offentlig investeret krone for de enkelte alternativer.
Tids- og kørselsgevinsterne for de enkelte udbygningsforslag er opgjort på grundlag af den seneste
version af Landstrafikmodellen til brug for de samfundsøkonomiske vurderinger. Den eksterne
kvalitetssikring konkluderer, at de opgjorte tidsgevinster og kørselsomkostninger udgør et anvendeligt
grundlag til beregning af udbygningsforslagenes brugergevinster.
Hovedresultaterne af den samfundsøkonomiske analyse viser at effekterne af projektet overgår
omkostningerne. Projektet er beregnet til at have en negativ nettonutidsværdi på 586 mio. kr., en intern
rente på 3,1% og således et nettotab pr. offentlig omkostningskrone.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer. VISSIM er et
mikrosimuleringsværktøj, som gør det muligt at simulere trafikafviklingen i et netværk ned på
enkeltkøretøjsniveau, beregne rejsetider, køopbygning og kapacitetsforhold på strækninger og i
specifikke knudepunkter. Dermed tilstræber direktoratet en mere retvisende analyse af de
tidsbesparelser der opnås i kryds, end det Landstrafikmodellen viser.
Vejdirektoratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelses-
projekter, hvor der er kapacitetsproblemer i tilslutningsanlæg.
Vejdirektoratet oplyser videre, at hvis tidsgevinsterne fra Vissimberegningerne ikke medtages i den
samfundsøkonomiske analyse, vil projektet have en nettonutidsværdi på -2.550 millioner kroner og en
intern rente på 0,6 pct. Der ville altså være et beregnet samfundsøkonomisk tab ved anlægsprojektet,
hvis direktoratet benyttede samme beregningsmetode som eksempelvis for strækningerne ved Ny
Midtjysk Motorvej.
Projektforslaget er beregnet med åbningsår i 2030, mens beregningerne for trafikal vækst i gevinsterne
sker på baggrund af modelberegninger for 2040.
Vejdirketoratet har foretaget en følsomhedsberegning, hvor åbningsåret er udskudt 10 år til 2040. Under
forudsætning af en lineær vækst i trafikbelastningen frem mod 2050, som afspejler væksten fra 2030 til
2040, viser den samfundsøkonomiske analyse, at projektet får en nettonutidsværdi på omkring 0 kr.
svarende til en nettogevinst pr. offentlig investeret krone på 0 kr.
Vejdirektoratet har endvidere beregnet et vækstscenarie hvori der forudsættes en mere eksponentielt
stigende trafikbelastning. Under disse forudsætninger får projektet en nettonutidsværdi på 366 millioner
kroner, en intern rente på 4,1 pct. og en nettogevinst pr. offentlig omkostningskrone på 0,23.
Sammenhæng til udbygningen Aarhus S – Aarhus N og alternativer
Ud over beregningerne på hovedforslaget (Aarhus N - Randers N) har Vejdirektoratet beregnet den
samfundsøkonomiske effekt af dels kombinationen med udbygningen af E45 mod syd rundt om
27
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
Aarhus, (Aarhus S – Aarhus N) og dels 0+ alternativer, hvor der tilvælges udbygninger af udvalgte
tilslutningsanlæg.
Beregningen på kombinationen mellem udbygningen af E45 rundt om Aarhus og udbygning fra Aarhus
N til Randers N vil for den samlede strækning (Aarhus S – Randers N) give en en samlet en
nettonutidsværdi på 627 millioner kroner, en intern rente på 4,1 pct. og en nettogevinst pr. offentlig
omkostningskrone på 0,16.
Der er opstillet et 0+ alternativ hvor der kan tilvælges ombygning af de tre tilslutningsanlæg Randers N,
Randers C og Sdr. Borup. Resultaterne af den samfundsøkonomiske analyse for 0+ alternativet viser for
disse ombygninger alene en positiv nettonutidsværdi på 637 millioner kroner, en intern rente på 17 pct.
og en nettogevinst pr. offentlig omkostningskrone på 5,21.
Den eksterne kvalitetssikring konstaterer, at der er vist yderligere følsomhedsanalyser af centrale
parametre, som anlægsomkostninger, gener, tidsgevinster og CO2-pris. Ingen af disse beregninger
giver anlægsprojektet en samfundsøkonomisk beregning, der er rentabel. Det bemærkes, at specielt en
markant markant højere pris på CO2 kan påvirke projektets rentabilitet negativt.
Gener og eksterne omkostninger
Gener i anlægsfasen består primært af tidstab for bilister som følge af indskrænkninger i en del af
vejkapaciteten i udførelsesperioden og er beregnet ved hjælp af standardberegningsmodellen. Den
eksterne kvalitetssikring har ikke bemærkninger hertil.
De eksterne omkostninger er værdisætning af ændringer i kategorierne antal uheld, støj, luftforurening
og klima (CO2) for alle alternativer set i forhold til et 0-alternativ. Disse beregninger bygger på de
eksisterende enhedspriser. Den eksterne kvalitetssikring har ikke bemærkninger hertil.
5.3. Opsamling
Den eksterne kvalitetssikring konstaterer, at beregningerne af projektforslaget (udbygning af motorvejs-
strækningen) og 0+ alternativet (ombygning af de tre tilslutningsanlæg Randers N, Randers C og Sdr.
Borup) er foretaget i henhold til "Manual for samfundsøkonomisk analyse på transportområdet – an-
vendt metode og praksis i Transportministeriet", og at beregningerne er foretaget på gyldigt grundlag og
er metodisk korrekte.
Til beregningerne af tidsgevinsterne er medtaget tidseffekterne fra Vissimsimuleringer som gør det
muligt at simulere trafikafviklingen i et netværk ned på enkeltkøretøjsniveau, beregne rejsetider,
køopbygning og kapacitetsforhold på strækninger og i specifikke knudepunkter.
Vejdirektoratet oplyser, at det fremadrettet forventer at benytte metoden i forbindelse med udvidelses-
projekter, hvor der er kapacitetsproblemer i tilslutningsanlæg.
28
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
6. Vurdering af potentielle reduktioner, for-
enklinger og besparelser
Formålet med dette kapitel er at foretage en vurdering af det samlede projektgrundlag med henblik på at
identificere mulige besparelser og reduktioner ved ændring af anlægsoverslagets forudsætninger.
Der er som udgangspunkt god fokus på at holde omkostninger på et rimeligt niveau.
Tilpasning af projektet til selvkørende biler vurderes at kunne indebære besparelser som endnu ikke er
kvantificeret. Den eksterne kvalitetssikring anbefaler, at der fremover analyseres på den nye teknologis
potentialer, og at klargøring til denne nye teknologi indarbejdes i infrastrukturprojekter som E45-
udbygningen. Mobiliteten er allerede inde i en overgangsfase, hvor køretøjer med forskellige grader af
automatisering kommer til at deles om vejnettet. Det kommer til at udfordre vejdesign,
trafikplanlægningen og trafikstyringen i betydelig grad. Derfor bør myndigheder allerede nu overveje
prioritering og indretning af fremtidens vejnet og blandt andet afklare:
Hvilke fysiske krav stiller digitalisering og automatisering til vejens indretning og udstyr?
Hvilken betydning bør det have for prioriteringen af vejnettet, hvis automatiseringen gør det muligt
at øge trafiktætheden?
Skal biler over et vist automatiseringsniveau have selvstændige vognbaner?
Hvilke krav stiller udviklingen til indretning og opdatering af færdselsloven?
Hvordan skal samspillet foregå mellem automatiserede køretøjer og bløde trafikanter, som
fodgængere og cyklister?
Flere steder i Europa er der allerede gennemført projekter og man har genereret et betydeligt
datamateriale om disse problemstillinger. Der er altså data tilgængelig fra mange tusinde kilomenter
motorvej, hovedveje og strukturer, såsom tunneller og broer.
Denne viden bør indgå i de grundige undersøgelser, forsøg og planlægning, og ikke mindst en strategi
som skal til for at vejnettet bliver i stand til at leve op til en radikalt anderledes trafikal og digital fremtid.
Denne viden er også relevant i forbindelse med planlægning af store vejprojekter som udvidelsen af
E45.
29
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7. Fremgangsmåde og datamateriale
7.1
Fremgangsmåde:
Den eksterne kvalitetssikring benytter sig af velafprøvede metoder, der både i bredde og dybde sikrer en
sammenhængende gennemgang og vurdering af de fem nedenstående temaer.
1
Analyse og vurdering af tekniske forhold, herunder vejteknik, broer og bygværker samt geoteknik
2
Analyse og vurdering af miljømæssige forhold
3
Analyse og vurdering af anlægsøkonomiske forhold, herunder usikkerhedsvurderinger og planer for
håndtering af risici
4
Analyse og vurdering af trafikberegningerne, herunder modelforudsætninger og kapacitet
5
Analyse og vurdering af samfundsøkonomiske forhold med udgangspunkt i Transport-og
Boligministeriets fremgangsmåde for samfundsøkonomiske beregninger.
For at sikre en sammenhængende gennemgang og vurdering af de fem temaer i både dybde og bredde
er kvalitetssikringen baseret på en velafprøvet kvalitetssikringsmetode, hvor projektgrundlaget vurderes

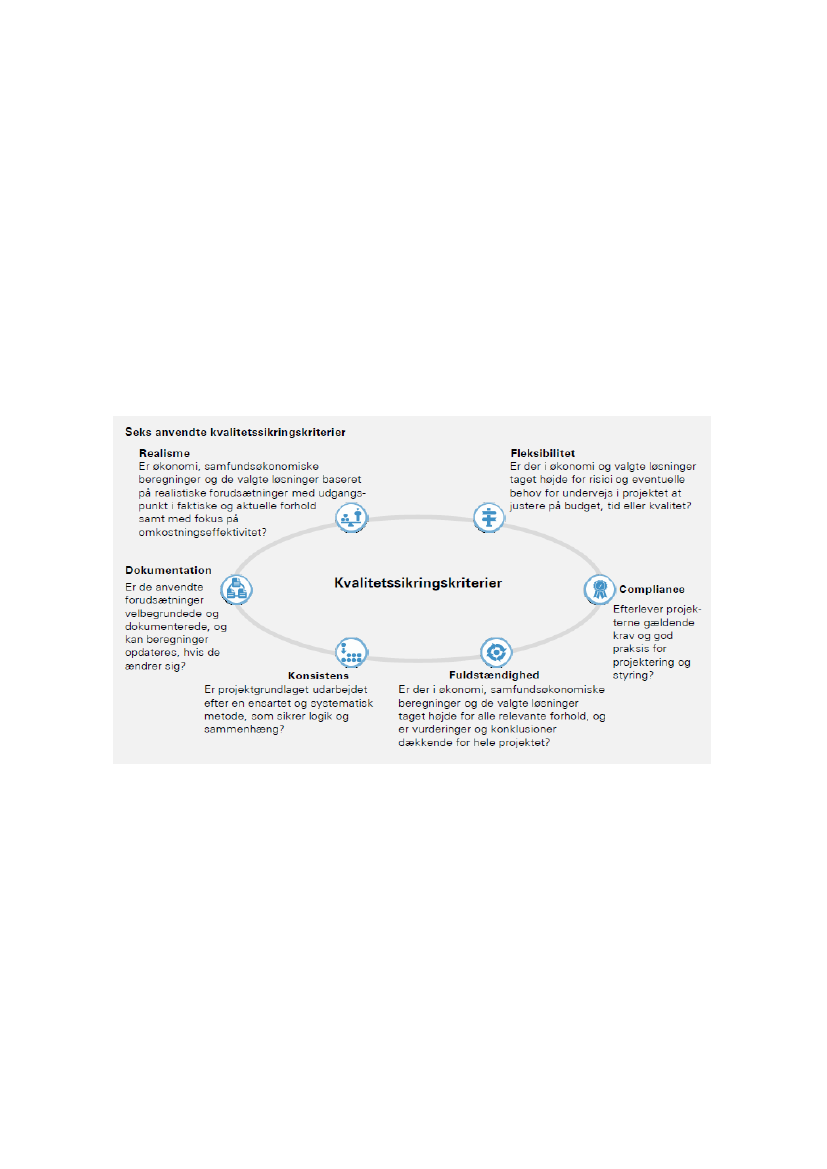

med afsæt i seks kvalitetssikringskriterier, der er præsenteret i figuren nedenfor.
Overordnet set drejer kriterierne sig om, hvorvidt
vejprojektet faktuelt og forudsætningsmæssigt hviler på et robust grundlag, hvor der er taget højde
for alle relevante forhold
argumenter og beregninger er logisk sammenhængende og følger en systematisk metode
vejprojektet fremstår gennemførbart henset til projektets tilrettelæggelse og tidsplan.
30
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7.2
Datamateriale
Dato for
modtagelse
Beskrivelse/fagområde
Dokumentation
VVM-rapport
Kommissorium_VVM-undersøgelse for udbygning af E45 Aarhus N - Randers N_
Godk
Anlæg og forudsætninger
Samleark 7010 - 20200217**
7010-A_Mbibl
7010-A_Overslag**
7010-A_Pbibl
7010-B_Mbibl
7010-B_Overslag**
7010-B_Pbibl
7010-C_Mbibl
7010-C_Overslag**
7010-C_Pbibl
Tilvalg faunapassage Alling Å**
7010-tilv klima_Mbibl
7010-tilv klima_Overslag
7010-tilv klima_Pbibl
7010 - Mængder bygværker opdateret 20200205
7010_beslutning vedr stæjskærme og støjvolde_05.02.2020
7010_Mængder_Jord_Belægninger_udstyr_2020.02.05 - rev4
7010-RAD-XXX-NOTA-0008
E45 N_afvandingsarbejder _mængder_2019-12-13
E45 trafikforanstaltninger
Forudsætningsnotat anlægsoverslag 7010
Forurenet jord
Kopi af 19-08307-4 7010, overslag, eralerhvervelse 6146746_11_0
Kopi af 19-08307-5 Etape 7010 - VVM Ledningsbudget 6264039_3_0
Kopi af 19-08307-6 Samlet oversigt over overslag fra museerne 63304171_3_0
Prisberegning forstærkning af eksisterende belægning
19-08307-7-7010 budgetter for alternativer og tilvalg
7010_E45_N Klimasikring ved Randers
Tilvalg klimasikring ved Gudenåen
0+: 19-08307-7 7010 Budgetter for alternativer og tilvalg
7010_TSA43_TSA40_TSA39_2020.03.05
Afvandingsmængder 0-plus 05-03-2020
Bygværker 0+ løsning
7010-0+_Mbibl
7010-0+_Overslag
7010-0+_Pbibl
Risikoanalyse
VVM E45 Aarhus N - Randers N (7010)_2020-02-17 18-22-27_2020-02-17 18-22-27
Tekniske notater
19-08307-4 7010, overslag, arealerhvervelse
19-08307-5 Etape 7010 - VVM Ledningsbudget
19-08307-6 Samlet oversigt over overslag fra museerne 6304171_3_0
19-08307-8 INTERNT Notat om forudsætninger for overslag
7010-RAD-MILJ-NOTA-0001_Forudsætn. Miljø_Niras_Vdgodk
7010-RAD-MILJ-NOTA-0008_Foruds. Støj_Niras_Vdgodk
7010-RAD-XXX-NOTA-0002_Forudsætn. Skitseproj_Rambøll_Vdgodk
7010-RAD-XXX-NOTA-0004_Bilag1 Vejskema til forudsætn.skitseproj
7010-RAD-XXX-NOTA-0005_Bilag 1b Rampesnit til forudsætn.skitseproj
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
18-02-2020
07-02-2020
07-02-2020
07-02-2020
18-02-2020
18-02-2020
VVM
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Anlægsbudget
Risikoanalyse
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
31
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
7010-RAD-XXX-NOTA-0006_Bilag2 Brooversigt_forudsætn.skitseproj
7010-RAD-XXX-NOTA-0007_Bilag3 Normalprofil basis til forudsætn.skitseproj
7010-RAD-MILJ-NOTA-0018_Støjrapport_Ver2_070220
7010-RAD-MILJ-NOTA-0019_Bilag2_Støjkort basis
7010-RAD-MILJ-NOTA-0020_Bilag 3 Støjkort ref
7010-RAD-MILJ-NOTA-0021_Bilag4_Støjkort projekt
7010-RAD-MILJ-NOTA-0022_Bilag5_Støjkort ændring
7010-RAD-MILJ-NOTA-0023_Bilag6_Støjkort anlæg
7010-RAD-MILJ-PSS-0001_Bilag til naturkortlægn.rapp._290120
7010-RAD-MILJ-RAP-0002_Naturkortl.rapp._Bilag3_290120
7010-RAD-MILJ-RAP-0003_Naturkortl.rapp._Bilag13_290120
7010-RAD-MILJ-RAP-0004_Naturkortlægn.rapp._Niras_290120
7010-RAD-MILJ-RAP-0030_Miljøkortlægn.rapp._Ver2_Sept2019
Miljokonsekvensrapport E45 Aarhus N-Randers N_Ver2_29.01.2020_uden kommenta-
rer og tc
Miljokonsekvensrapport_Bilag 1_Kortbilag_Ver2
Miljokonsekvensrapport_Bilag 2 Visualiseringer_Ver2
Miljokonsekvensrapport_Bilag 3 Beskyttede naturtyper, beskrivelse og vurdering af på-
virkninger
Miljokonsekvensrapport_Bilag 4 Skema med faunapassager
Miljokonsekvensrapport_Bilag 5 Støjkort
7010 Tegningsfortegnelse VVM-undersøgelse
7010-1001
7010-1002
7010-1003
7010-1004
7010-1005
7010-31001_
7010-31002_
7010-31003_
7010-31004_
7010-31011_0
7010-31012_0
7010-31014_0
7010-7001
7010-31013_0
7010-RAD-AFV-RAP-0001_Afvanding rapport_Ver3_040220
7010-RAD-ANLO-RAP-0002_Anlægslogistik_-tidsplan_Ver3_300120
7010-RAD-BYGV-RAP-0005_Broteknisk rapport_Ver3_060220
7010-RAD-GEO-RAP-0002_Geoteknisk rapport_Ver3_050220
7010-RAD-VEJ-NOTA-0009_TSR Endelig_280120
7010-RAD-VEJ-RAP-0001_Vejteknisk rapport_Ver3_030220
7010-RAD-XXX-NOTA-0008_Foruds. anlægsoverslag Rambøll_050220
Samfundsøkonomi Nord(8730800)
Trafikale analyser og 0+-alternativ Nord
TERESA 0+ TSAer
TERESA-5-07- 202 (fra2019) E45 - Midt+Nord
TERESA-5-07- 202 (fra2019) E45 - Nord 2040
Beregning af tidsgevinster i den samfundsøkonomiske analyse for E45 2020.04.02
Øvrige notater
Incentive MOE Erhvervsanalyse af udbygning af E45 17feb2020
18-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
11-02-2020
10-02-2020
10-02-2020
10-02-2020
07-02-2020
13-02-2020
19-02-2020
13-02-2020
13-02-2020
13-02-2020
13-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
07-02-2020
10-02-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
01-04-2020
15-04-2020
18-02-2020
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Teknisk dokumentation
Erhvervsanalyse
**opdateret version modtaget 24-03-2020 og dateret 23.03.2020.
Møde
Opstartsmøde, gennemgang af VVM, med deltagelse af ekstern kvalitetssikring og Vejdirektoratet.
Granskningsmøde, anlægsoverslag og risikoanalyse, med deltagelse af ekstern kvalitetssikring og Vejdi-
rektoratet.
Midtvejsmøde med status og fremdrift på projekt med deltagelse af ekstern kvalitetssikring og Vejdirektora-
tet
Dato
04-02-2020
19-02-2020
13-03-2020
32
TRU, Alm.del - 2019-20 - Bilag 390: Orientering om igangsættelse af tre VVM-undersøgelser af E45 Østjysk Motorvej på strækningerne mellem Vejle og Skanderborg S, Aarhus S-Aarhus N og Aarhus N-Randers, fra transportministeren
33
