Indholdsfortegnelse
Læsevejledning
1. Sammenfatning
1.1 Analysens formål
1.2 Hovedresultater
1.3 Primære anbefalinger
2. Introduktion til LBF
2.1 LBF’s formål og støtteområder
2.2 LBF’s organisering
2.3 LBF, boligorganisationen og kommunens rolle
3. Sagsopgørelse og ansøgningsflow
3.1 Sagsopgørelse
3.2 Ansøgningsflow og sagsbehandlingsprocesser
4. Lovgivningsmæssige rammer og skønsrum
4.1 Lovgivning og aftaler på området
4.2 LBF’s skønsrum
5. Analysemetode
5.1 Analysens formål
5.2 Kilder
6. Analyse: Håndtering af skønsrum
6.1 Hovedpointer
6.2 Operationalisering
7. Analyse: Politisk målopfyldelse
7.1 Hovedpointer
7.2 Operationalisering
7.3 Overordnet opfyldelse af politiske målsætninger
8. Anbefalinger vedr. LBF’s forvaltningspraksis
8.1 Bedre dokumentation og dataregistrering
8.2 Klarere kriterier for, hvad der er støtteberettiget
8.3 Mere systematisk og transparent vurdering af ansøgningerne
8.4 Mere brugervenlig skriftlig kommunikation
8.5 Mere transparens i vurderingsgrundlag over for ansøgerne
8.6 Yderligere inddragelse af kommuner
8.7 Optimering af venteliste
8.8 Styrkelse af kontrolmekanismer
8.9 Perspektivering
9. Bilag
9.1 Bilag til kapitel 2
9.2 Bilag til kapitel 3
9.3 Bilag til kapitel 4
9.4 Bilag til kapitel 5
9.5 Bilag til kapitel 6
2
3
3
3
4
5
6
7
9

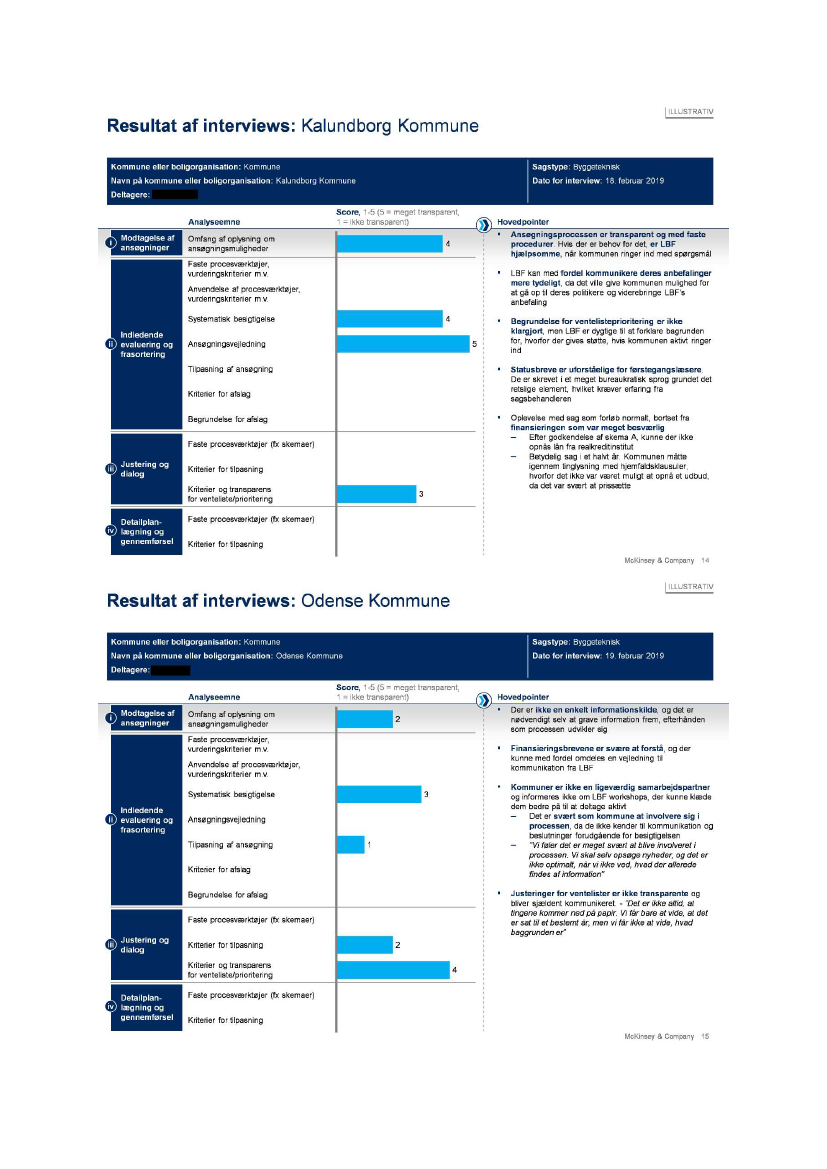

10
10
13
16
16
17
20
20
20
25
25
26
39
39
39
40
44
45
45
46
48
49
50
51
51
52
54
54
55
63
65
78
1
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Læsevejledning
Afrapporteringen indledes med en sammenfatning af rapporten efterfulgt af en beskrivelse af
analysemetode, resultater og konklusioner samt anbefalinger for det videre arbejde.
Kapitel 1
Sammenfatter analysens formål. Resultaterne fra analysen af Landsbyggefondens
(herefter LBF’s)
forvaltningspraksis samt de anbefalinger, som gives på baggrund af disse.
Kapitel 2
Klargør
fondens formål og organisatoriske struktur samt beskriver LBF’s relation
til boligorganisationerne og kommunerne.
Kapitel 3
Opgør LBF’s sager samt kortlægger
ansøgningsflowet for de 4 støtteområder
Kapitel 4
Kortlægger de lovgivningsmæssige rammer, herunder skønsrum
Kapitel 5
Gennemgår analysemetoden med henblik på at give et indblik i rapportens
analytiske fremgangsmåde i form af indhentning og bearbejdning af data samt datakilder.
Kapital 6
LBF´s håndtering af skønsrum analyseres med henblik på at belyse de nuværende
processer og evalueringskriterier samt transparens og kontrolmekanismer i forbindelse
hermed.
Kapitel 7
LBF´s opfyldelse af de politiske mål analyseres med henblik på at afdække om
fonden lever op til de politiske rammer, der er på området.
Kapitel 8
18 anbefalinger præsenteres pba. de konklusioner, der er genereret via analyse af
den nuværende forvaltningspraksis.
Til afrapporteringen er der desuden tilknyttet en række bilag, som uddyber afrapporteringens
indhold og dermed udfolder baggrunden for afrapporteringens konklusioner og yderligere
indsigter.
2
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
1. Sammenfatning
1.1 Analysens formål
Denne analyse er udarbejdet på opfordring af Transport- og Boligministeriet, Trafik-, Bygge-
og Boligstyrelsen samt Finansministeriet med det formål at afdække
LBF’s
forvaltningspraksis
ved udmøntning af støtte til renovering, nedrivning, infrastruktur og boligsocial indsats.
Analysen har især fokuseret på at afdække
LBF’s sagsbehandlingspraksis,
herunder vurdere
hvorvidt LBF har en systematisk, transparent og konsistent sagsbehandling inden for de
nævnte støtteområder, samt hvorvidt fonden opfylder de politiske mål og rammer, der er sat
for den.
Analysen er baseret på en lang række kilder, inklusiv interviews med medarbejdere i LBF,
kommuner og boligorganisationer. Derudover er
LBF’s sagsværktøjer
og sagsmateriale
relateret til specifikke sagsforløb gennemgået.
Resultaterne er løbende kvalitetssikret i en arbejdsgruppe bestående af repræsentanter fra
Transport- og Boligministeriet, Trafik-, Bygge- og Boligstyrelsen samt Finansministeriet.
1.2 Hovedresultater
Neden for opsummeres de primære resultater af analysen af
LBF’s
forvaltningspraksis.
1.2.1 Håndtering af skønsrum
LBF har et væsentligt skønsrum. Det skal ses i lyset af, at deres støtteområder er yderst tekniske
områder, der typisk kræver nogen grad af et fagligt skøn. Dertil kommer at LBF er underlagt
relativt vide politiske og lovgivningsmæssige rammer. I dag navigerer LBF i dette skønsrum ud
fra den høje faglighed, som deres sagsbehandlere besidder. Dog er der plads til, at deres
forvaltning, herunder skønsrum, kan blive mere transparent og veldokumenteret. Analysen af
fondens håndtering af skønsrummet er blevet operationaliseret i 3 dimensioner
neden for
opsummeres hovedkonklusionerne for disse 3 områder:
Systematiske evalueringsrammer:
LBF’s
sagsbehandling følger i dag en fast proces i
Driftstøtteportalen; men evalueringsrammerne for de byggetekniske områder virker generelt
relativt ustrukturerede. Fondens sagsbehandlere anvender i dag få systematiske
evalueringsskemaer til at styre og registrere deres vurdering af ansøgninger. Dette betyder
ikke, at der ikke ligger systematisk faglig viden til grund for beslutningerne, men blot at denne
faglige viden ikke er blevet kodificeret i faste interne evalueringsskemaer. Derudover
konkluderes det, at det boligsociale område forvaltes betydeligt mere systematisk end det
byggetekniske område, da der her anvendes faste datamodeller som grundlag for beslutninger,
og dokumentationskrav til ansøgerne er velstrukturerede, hvilket muliggør en mere
standardiseret evalueringsproces.
Transparens i processen:
Kommuner og boligorganisationer er overordnet set meget
tilfredse med LBF’s faglighed og hjælpsomhed i ansøgningsprocessen. Dog bemærkes det, at
ansøgere har svært ved at opnå fuldt indblik i
LBF’s støtte-
og vurderingsgrundlag (på trods af
tilgængelig data i Driftstøtteportalen), da området er meget teknisk, og der ikke forefindes
3
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
lettilgængelige forklaringer på, hvad der fx er støtteberettiget. Derudover påpeger kommuner,
at de sjældent bliver inddraget i løbet af processen.
Robuste kontrolmekanismer:
LBF har for beslutningskæden i både de boligsociale og
byggetekniske sager opsat kontrolmekanismer, der generelt virker robuste. Fagligt stærke
medarbejdere, eksperter og ledere deltager aktivt i processerne løbende, og det er sjældent
enkeltpersoner, der tager afgørende beslutninger om skelsættende ting i sagerne. Omvendt
står det klart, at der er plads til yderligere kontrolmekanismer (”checks and balances”) i både
sagsbehandlingen samt ved udarbejdelse af ventelisten.
1.2.2 Politisk målopfyldelse
Overordnet set vurderes det, at LBF tilstræber at opnå høj politisk målopfyldelse. LBF opretter
de relevante puljer rettidigt og udmønter alle midler i puljerne inden for de fastsatte
tidsrammer.
I forhold til reglerne og kriterierne for at tildele støtte til renovering, bemærkes det dog, at der
gælder en generel definition af, hvad, der er støtteberettiget renovering, og at
operationaliseringen af dette til dels fremkommer i den detaljerede sagsbehandling af de
enkelte sager, hvor der er stort forvaltningsmæssigt skønsrum. Samtidig pågår
sagsbehandlingen af de enkelte sager over længere tid og med mange iterationer og
udvekslinger af information mellem ansøgerne og LBF. Endeligt er det tidligere politiske
besluttede kvalitetsniveau af de ekstraordinære renoveringer ikke klart implementeret i LBF´s
forvaltning.
1.3 Primære anbefalinger
Neden for gennemgås rapportens overordnede 8 anbefalingskategorier, som tilsammen
indeholder 18 konkrete anbefalinger,
som bygger på forudgående analyser af LBF’s
forvaltningspraksis.
1.3.1 Bedre dokumentation og dataregistrering
I dag registreres alle LBF’s sager i Driftstøtteportalen, hvor dokumenter løbende uploades (e-
mails, notater, bilag, skemaer osv.). Driftstøtteportalen er en meget nyttig sagsplatform, men
det kan være vanskeligt at finde frem til ændringer i sagerne og begrundelserne herfor løbende,
da de som hovedregel findes i notater, e-mail korrespondancer mv. Det anbefales derfor at
tydeliggøre dette i systemet.
1.3.2 Klarere kriterier for, hvad der er støtteberettiget
Det anbefales, at tydeliggøre hvad der karakteriseres som støtteberettiget på de enkelte
områder ved at bryde dette ned i klare kriterier– og subkriterier. Dette gælder især for
renoveringsområdet, hvor flere boligorganisationer og kommuner udtrykker uklarhed
omkring ansøgningskriterierne. Derudover anbefales det, at Landsbyggefonden indenfor
renoveringsområdet implementerer de politiske besluttede kvalitetsniveauer i kommende
boligaftaler.
1.3.3 Mere systematisk og transparent vurdering af ansøgningerne
Det anbefales, at LBF indfører en mere systematisk vurdering af ansøgningerne. Dette gælder
for alle støtteområder, men er især påkrævet på det byggetekniske område, hvor der i dag er
nogen uklarhed omkring ansøgnings- og evalueringskriterierne. Derudover anbefales det, at
der udvikles evalueringsskemaer, der
med udgangspunkt i de definerede subkriterier
kan
4
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
bruges som et værktøj til systematisk at evaluere ansøgningerne samt til at registrere
begrundelserne for de valg og skøn, der bliver taget i sagsbehandlingen.
1.3.4 Mere brugervenlig skriftlig kommunikation
Det anbefales, at fonden tager skridt mod en mere brugervenlig skriftlig kommunikation. Det
skal ses i lyset af, at der i dag opleves stor usikkerhed blandt en del ansøgere om, hvordan
officielle breve skal tolkes. Det er bl.a. breve vedr. afsætning eller finansiering i forbindelse
med tilsagn. Derudover har en del ansøgere vanskeligt ved at forstå fondens officielle skemaer.
Det anbefales derfor, at der produceres letforståelige vejledninger (i et ikke-teknisk sprog) til
LBF’s ansøgningsskemaer.
1.3.5 Mere transparens i vurderingsgrundlag over for ansøgerne
Det anbefales, at der udgives en letforståelig vejledning til ansøgerne (fx et et- eller to siders
dokument per støtteområde), der klart definerer, hvad der er støtteberettiget samt hvilke
kriterier- og subkriterier, der ligger til grund for denne definition. Dette anbefales, da det især
ud fra interviews med boligorganisationerne er blevet klart, at en del ansøgere finder det svært
at forstå ansøgnings-
og evalueringsgrundlaget for LBF’s støtteområder,
specielt på
renoveringsområdet. Dette er især et problem blandt mindre boligorganisationer, der typisk
har færre ressourcer til at sætte sig ind i ansøgningskravene.
Derudover anbefales det, at LBF skaber yderligere transparens omkring deres datamodeller
(fx de boligsociale datamodeller), da nogle ansøgere nævner, at det er svært for dem at få
indsigt i disse og dermed svært for dem at forstå vurderingsgrundlaget for deres ansøgninger.
1.3.6 Yderligere inddragelse af kommuner
Da en del af de interviewede kommuner ikke føler sig tilfredsstillende inddraget i ansøgnings-
og evalueringsprocessen på det byggetekniske område anbefales det, at LBF udarbejder en
vejledning om
”god
proces for samarbejdet mellem boligorganisationer og kommuner”.
Udover dette er det også blevet klart ud fra interviews med kommuner, at mange ikke kender
til LBF’s årlige informationskurser. Det anbefales derfor, at LBF aktivt forsøger at udbrede
kendskabet til disse kurser blandt kommunerne.
1.3.7 Optimering af venteliste
Ud fra analysen af fondens forvaltningspraksis er det blevet tydeligt, at der er mulighed for at
øge transparensen i ventelisten. Flere kommuner og boligorganisationer udtrykker, at de ikke
forstår kriterierne for placeringen på ventelisten og ønsker flere opdateringer om placering
løbende. Det anbefales derfor, at LBF tydeliggør kriterier for placering på ventelisten (i fx en
vejledning) og løbende giver ansøgere adgang til oplysninger om deres placering på ventelisten
(fx gennem Driftstøtteportalen).
1.3.8 Styrkelse af kontrolmekanismer
Det anbefales, at LBF styrker sine kontrolmekanismer i sagsbehandlingen ved at nedsætte et
kvalitetsteam, der på halvårlig basis går i dybden med tilfældigt udvalgte sager og derigennem
kan være med til at sikre objektivitet og ensartethed i sagsbehandlingen. I den sammenhæng
anbefales det, at der sættes klare kriterier for, hvilken sammensætning af faglige kompetencer
kvalitetsteamet skal besidde (fx både finansiel, byggeteknisk og juridisk viden).
2. Introduktion til LBF
5
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
2.1
LBF’s
formål og støtteområder
LBF er en selvejende institution, der er stiftet af almene boligorganisationer og oprettet ved
lov. Fondens formål er at fremme det almene byggeris selvfinansiering, og den støtter og
udvikler landets almene boligbyggeri.
Fondens midler stammer fra de almene boligorganisationer
1
og fordeles mellem 3 fonde/konti:
Landsdispositionsfonden, Nybyggerifonden og egen trækningsret (som kan ses som en
opsparingskonto for den enkelte almene boligorganisation).
Fokus for denne analyse er de støttemuligheder, der forefindes under
Landsdispositionsfonden. Denne fond har overordnet set til formål at yde støtte til finansiering
af fysiske investeringer og inddækning af opsamlede driftsunderskud i afdelinger, hvor der er
konstateret så væsentlige problemer, at deres videreførelse som alment byggeri er truet.
Figur 1:
LBF’s
indskud og udbetalingsformer
Landsbyggefondens indskud og udbetalingsformer
Primære indskud/
indbetalinger
Fonde/konti i
Landsbyggefonden
Ikke fokus for analysen
Udbetalingsformer
Landsbyggefonden betaler differencen
Ydelsesstøtte
(lånetilskud)
mellem den faktiske ydelse på det
optagne lån og en procentvis
beboerbetaling. Støtten gives til:
Renovering
projekter inden for:
Boligsociale aktiviteter
Infrastrukturændringer
Nedrivning
Landsbyggefonden giver et tilskud til
Projekttilskud
Bidrag fra
boligorganisationer
Tre former for bidrag fra
boligorganisationerne:
Pligtmæssigt bidrag
Indbetalinger fra
boligafdelinger med
udamortiserede lån
Indbetaling af
negativ støtte på
renoveringslån
Lands-
dispositions-
fonden
Landsbyggefonden giver tilskud til
Huslejestøtte
boligorganisationen til nedsættelse af
beboernes huslejeydelse
Landsbyggefonden giver kapitaltilskud
til boligafdelinger med så væsentlige
økonomiske problemer, at disse vil
kunne vanskeliggøre afdelingens
videreførelse. Støtten gives ud fra en 5-
dels ordning, hvor de involverede parter
betaler følgende andel:
Boligorganisation: 1/5
Realkreditinstitut: 1/5
Kommune: 1/5
Landsbyggefonden: 2/5
Kapitaltilskud
og driftsstøtte
Nybyggeri-
fonden
Egen
trækningsret
KILDE: Landsbyggefonden; Transport-, Bygnings- og Boligministeriet
2.1.1 Støtteformål og udbetalingsformer
Inden for Landsdispositionsfonden findes der 4 forskellige udbetalingsformer, som kan
grupperes under 5 overordnede støtteformål, jf. nedenstående figur.
Figur 2: Udbetalingsformer fordelt på støtteformål
1 Herunder indgår der betydelige støttemidler fra staten
6
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Udbetalingsformerne fordeles på 5 overordnede tøtteformål
Støtteformål
Beskrivelse af støtteformål
Udbetalingsformer
Renoveringsstøtte gives til
ekstraordinære renoveringsprojekter,
(fx udbedring,
Renovering
1
vedligeholdelse, forbedring, ombygning for at opnå bedre tilgængelighed)
den gives ikke til
almindelig drift, vedligeholdelse, modernisering, mv.
Ydelsesstøtte
(lånetilskud)
Nedrivningsstøtte gives til
nedrivning af byggerier,
primært ved
afvandring,
i udsatte
Nedrivning
2
Kan eksempelvis ske ved nedrivning af hele blokke eller ved nedrivning af de øverste etager
Alle projekter skal
godkendes i Transport-, Bygnings- og Boligministeriet
boligområder samt ved alvorlige bygningskonstruktive problemer
Infrastrukturstøtte er støtte til
nedbrydning af udsatte boligområders fysiske isolation
Involverer typisk betydelig
kommuneinvolvering,
da der sideløbende skal findes andre midler
Infrastruktur
Projekttilskud
Alle projekter skal
godkendes i Transport-, Bygnings- og Boligministeriet
til offentlige veje, kollektiv trafik, byforandring, mm.
Boligsocial
indsats
Boligsocial støtte gives til
2 hovedområder:
Huslejestøtte,
dvs. tilskud til husleje for beboerne i boligorganisationen
Støtte til boligsociale aktiviteter
i op til 4-årige planer, dvs. fx støtte til jobfremmende
initiativer eller lektiecaféer
Huslejestøtte
Særlig
driftsstøtte
Støtte til videreførelse af boligafdelingen i tilfælde af særligt dårlige økonomiske
omstændigheder
Kapitaltilskud
1 Defineret som alle renoveringssager der ikke indeholder et element af nedrivning
2 Der er krav om lokal medfinansiering fra kommune og/eller boligorganisation
KILDE: Landsbyggefonden
I figuren ses de 5 støtteformål med tilhørende udbetalingsformer samt en uddybende
beskrivelses af støtteformålene. Renovering udbetales som ydelsesstøtte, nedrivning og
infrastruktur som projekttilskud, boligsocial som projekttilskud og huslejestøtte mens særlig
driftsstøtte udbetales som kapitalstilskud og lån.
2.1.2 Byggetekniske støtteområder vs boligsociale støtteområder
Renovering, nedrivning og infrastruktur betragtes alle som byggetekniske områder, hvorimod
det boligsociale område er særskilt herfra. Disse betragtes som separate fagområder, og
LBF’s
konsulenter er fordelt på hhv. byggetekniske og boligsociale konsulenter. Figuren neden for
illustrerer
fordelingen af LBF’s sager under de byggetekniske og boligsociale sager.
Figur 3: Byggetekniske- og boligsociale støtteområder
Byggetekniske støtteområder
Boligsociale
støtteområder
Byggetekni
er us boligsocial
Renovering
Nedrivning
Infrastruktur
Boligsocial
indsats
2.2
LBF’s
organisering
Afsnittet kommer
ind på LBF’s overordnede organisering, bestyrelse samt direktion.
7
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
2.2.1 Overordnet organisering
LBF er organiseret som en selvejende institution og ledes af en bestyrelse på 9 medlemmer.
Den har en selvstændig administration, der dagligt ledes af en direktion, og er desuden
organiseret i 3 faglige centre, jf. figur 4.
Landsbyggefondens
Figur 4:
LBF’s
organisering
Bestyrelse
organi ering
1
Christian Høgsbro
(Formand)
Adm. Direktør, AAB
2
Jens Elmelund
(Næst Formand)
Adm. Direktør, KAB
Fonden lede a
7
Anja Lagoni
Hoved-
bestyrelses-
medlem, LLO
Heidi
Rasmussen
Hoved-
bestyrelses-
medlem, LLO
8
Morten
Mandøe
Cheføkonom,
Kommunernes
Landsforening
9
Lillian Rasch
Madsen
Afdelingschef,
Frederiksberg
Rådhus
3
Erling Nielsen
Formand, Fyns
almennyttige
Boligselskab
4
Kaare
Vestermann
Direktør, VIBO
5
Ulla K. Holm
Direktør,
Bomiva
6
en be tyrel e på
i alt 9 personer
1-5 er algt af
Bolig-
el kaberne
Land forening
6-7 er algt af
Lejerne Lands-
organi ation i
Danmark
8 er algt af
Københa n og
Frederi berg
kommuner i
fælle kab
9 er algt af
Kommunerne
Land forening
Direktion og
administration
Fonden daglig
Bent Madsen
Adm. Direktør
Birger R. Kristensen
Sekretariatschef
ledel e
aretage af en
direktion
be tående af
direktør og
ekretariat chef
Organisering i tre
centre
Fonden er
Det Administrative
Center
Centret for Særlig
Driftsstøtte
Center for Almen
Analyse
organi eret i tre
centre med
underliggende
funktion -
områder
Boligregistrering
Økonomi og
Regnskab
Byggeteknik og
boligstruktur
Boligsocial
Driftsøkonomi/
huslejestøtte
2.2.2 Bestyrelse
Bestyrelsen udvælges af 4 forskellige parter:
1-5 er valgt af Boligselskabernes Landsforening
6-7 er valgt af Lejernes Landsorganisation i Danmark
8 er valgt af Kommunernes Landsforening
9 er valgt af Københavns og Frederiksberg kommuner i fællesskab
2.2.3 Direktion
Direktionen består af Bent Madsen, adm. Direktør, og Birger R. Kristensen, Sekretariatschef.
2.2.4 Organisering i 3 centre
LBF er organiseret i 3 centre: Det Administrative Center, Center for Særlig Driftsstøtte og
Center for Almen Analyse.
8
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Det Administrative Center
består af en gruppe på 10 personer og forestår
grundkapitalforvaltning, opkrævning af pligtmæssige bidrag og nye indbetalinger
til Landsdispositionsfonden, trækningsretssager, ekspedition af låne- og garantisager
vedrørende særlig driftsstøtte og renovering m.v., boligportal/huslejeregister,
kapitalforvaltning, bogføring, regnskabsaflæggelse samt personaleadministration.
Centret for Særlig Driftsstøtte
består af en gruppe på 22 personer og forestår
sagsbehandling vedrørende renovering m.v., kapitaltilførsel, huslejestøtte, mv.,
boligsocial indsats og yder sekretariatsmæssig bistand til bestyrelse og direktion.
Center for Almen Analyse
består af en gruppe på 11 personer og forestår
garantiordning
for
afdelingsmidler,
regnskabsindberetning
edb,
regnskabsdatabasen, almen styringsdialog, benchmarking, temaundersøgelser og
analyser samt foretager regnskabsgennemgang og yder vejledning i
regnskabsspørgsmål m.m.
2
2.3 LBF, boligorganisationen og kommunens rolle
LBF, boligorganisationen og kommunen har distinkte roller i ansøgningsprocessen, hvilket
opsummeres neden for.
Landsbyggefonden, boligorgani ationen og ommunens rolle
Figur 6: LBF, boligorganisationen og kommunens rolle
Landsbyggefonden
Boligorganisationen
Er ansøgeren
har ansvar
for at fremføre ansøgningen
og bidrage med den
nødvendige dokumentation
Modtager støtten og er
ansvarlig for gennemførslen
af projektet
Kommunen
Er sagsbehandler
er
ansvarlig for at behandle
ansøgningen lokalt og anbefale
ansøgningen til støtte hos
Landsbyggefonden
Er desuden på det boligsociale
område en del af den
bestyrelse, der administrerer
de boligsociale initiativer
Kommunen vurderer om
huslejestigninger, som følger af
renoveringsarbejderne, matcher
boligbehovene i kommunen
Kommunen skal tage stilling til,
om den vil stille garanti for de
lån, som finansierer
renoveringsarbejderne.
Er sagsbehandler og
udmønter af tilsagn
behandler ansøgningen og
tager beslutning vedr. tilsagn
eller afslag
Vejleder ansøgeren og
bidrager med specialviden
vedr. byggetekniske og
boligsociale forhold
Figuren illustrerer, at LBF i dag har en todelt rolle; de er på den ene side sagsbehandlere og på
den anden side faglige eksperter, der vejleder ansøgerne hen mod den bedst mulige ansøgning
og bedst mulige løsning.
2 https://lbf.dk/om-lbf/medarbejder-og-kontakt/ & https://www.lbf.dk/om-lbf/organisationen/
9
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
3. Sagsopgørelse og ansøgningsflow
I dette afsnit beskrives (1) LBF´s udmøntning på de forskellige støtteområder samt (2) en
beskrivelse af ansøgningsflow for de forskellige sagstyper.
3.1 Sagsopgørelse
Blandt de 4 støtteområder
renovering, nedrivning, infrastruktur og boligsocial
fordeler
sagerne sig på følgende
på de 4 hovedområder:
Fordeling af ager
vis:
Figur 7: Fordeling af sager på de 4 støtteområder
Fordeling på antal tilsagn 2013-17,
antal sager
x
% af total
Renovering, infrastruktur, nedri ning og boligsocial indsats
Fordeling på værdi af tilsagn 2013-17,
DKK mia
Tilskud
Lånetilskud
Renovering
1
278
47%
19,3
Nedrivning
44
7%
0,5
Infrastruktur
55
9%
1,0
Boligsocial
indsats
213
36%
1,4
Total
590
22,2
1 Defineret som alle renoveringssager der ikke indeholder et element af nedrivning
KILDE: Landsbyggefonden
Det noteres, at værdien af infrastrukturtilsagn, nedrivningstilsagn og boligsociale tilsagn
repræsenterer reelt tilskud givet (pengestrøm), mens værdien af renovering repræsenterer en
investeringsramme som der ydes lånetilskud
3
til (den faktiske pengestrøm er betydeligt
mindre end den fulde investeringsramme). Det bemærkes derudover, at alle almene
boligafdelinger kan ansøge om renoverings- og nedrivningsstøtte, mens kun afdelinger
beliggende i udsatte områder kan søge om infrastrukturstøtte og boligsocial støtte.
3 Lånetilskud: Landsbyggefonden betaler differencen mellem den faktiske ydelse på det optagne lån og en
procentvis beboerbetaling
10
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
3.1.1 Antal sager og tilsagn
Kigges der på årlige opgørelser, ses det, at den gennemsnitlige tilsagnsprocent varierer
væsentligt mellem de forskellige sagstyper fra 24% for boligsociale aktiviteter til 100% for
infrastrukturansøgninger. Den lave tilsagnsprocent for det boligsociale område er især drevet
af et meget højt antal huslejestøtteansøgninger.
Det noteres, at antal ansøgninger angiver antal
prækvalificerede
ansøgninger, men derimod
ikke ansøgninger før prækvalifikation, da en opgørelse før prækvalifikationen vil kræve en
manuel optælling. I figuren neden for følger en opgørelse af sager fra 2013
2017 fordelt på
de 4 støtteområder.
Opgørel e af ager 2013-17
Figur 8: Opgørelse af sager fra 2013 - 2017
Boligsocial
Infrastruktur
Nedrivning
Renovering
Opgørelse af antal ansøgninger, antal tilsagn og tilsagnsprocent for perioden 2013-17
Opgørelse af antal ansøgninger 2013-17,
antal sager
330
236
210
99
13
101
2013
6
7
101
14
29
17
62
15
5
2
78
16
9
6
61
2017
219
261
166
96
3
350
303
Antal ansøgninger
angiver
antal
prækvalificerede
ansøgninger
Opgørelse af antal tilsagn 2013-17,
antal sager
161
122
45
10
65
2013
2
4
36
14
15
95
50
5
44
108
33
16
8
68
55
16
38
7
6
54
2017
104
36
8
Gennemsnitlig
tilsagnsprocent
(2013-17)
1
24%
~100%
2
70%
69%
1 Udregnet som antal tilsagn i perioden 2013-17/antal ansøgninger i perioden 2013-17
denne udregning er ikke fuldt ud repræsentativ, da ansøgninger og tilsagnsrammen fluktuerer, og
ansøgninger sjældent modtager tilsagn i samme år, de er blevet prækvalificerede
2 Der findes ikke eksempler på infrastruktursager, der har fået afslag
KILDE: Landsbyggefonden
3.1.2 Værdi af støttetilsagn
Totale støttetilsagn fluktuerer væsentligt fra år til år, da bevillingsrammen bliver fastsat fra
politisk hold, og denne fluktuerer årligt. Dette har en indflydelse på LBF's sagsbehandling og
sagsprioritering, da der skal tages hensyn til bevillingsrammeudsving.
Neden for ses fordelingen af tilskud på de 4 støtteområder i perioden 2013
2017.
11
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Værdi af til agn 2013-17
Figur 9: Fordeling af tilskud på støtteområder:
Boligsocial
Nedrivning
Renovering
Totale tilskud for de 4 støtteområder for perioden 2013-17
Totale tilskud givet 2013-17
1
,
DKK mio
907
Infrastruktur
Totale investeringsrammer for 2013-17,
DKK mio
5.958
4.210
896
856
4.234
2.901
375
442
512
564
693
556
197
368
433
220
217
54
2013
14
153
25
15
16
123
114
23
2017
2013
1.978
14
15
16
2017
1 Huslejestøtten er opgivet baseret på nutidsværdien af tilsagnet
KILDE: Landsbyggefonden
Under bilag, afsnit 9.2.1 til afsnit 9.2.4, findes der en detaljeret opgørelse af sager inden for
hvert støtteområde.
3.1.3 Ændringer i ansøgningerne
For at skabe et indtryk af eventuelle støtteforskelle inden for renovering, infrastruktur og
boligsocial, er der lavet en sammenligning af prækvalsbeløbet og den endelige bevilling inden
for hvert af de 3 områder.
12
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 10: Gennemsnit fra 2011
2017 af støttebeløb fra prækvalifikation til endeligt tilsagn
Forskel på prækval støttebeløb og tilsagn
DKK mio, gennemsnit 2011-2017
2
x
% af prækval
støttebeløb
Den tør te for el på tøttebeløb fra præ alifi ation til endeligt til agn
på 3 ud af de 4 hovedområder es hos renovering
Renovering
1
34
-21,9%
9
Infrastruktur
-10,1%
Boligsocial
indsats
6
-11,9%
1 Defineret som alle renoveringssager der ikke indeholder et element af nedrivning 2 Infrastruktursager løber kun 2013-2017
KILDE: Landsbyggefonden
Den største forskel på prækvalsbeløbet og det endelige tilsagn ses hos renovering, hvilket
skyldes et generelt højere ansøgnings- og tilsagnsbeløb, som muliggør større udsving. Opdeling
på udsatte- og ikke-udsatte områder inkluderes ikke, da disse ikke bidrager til en mere
granulær indsigt grundet minimale forskelle. Den årlige fordeling af renoveringsstøtte fra 2011
til 2017 følger det samme mønster, som ses i afsnit 3.1.2 vedr. støtterammer, hvilket også er
tilfældet for boligsocial støtte. Der forekommer ikke den store sammenhæng mellem
infrastrukturstøtte og tilhørende støtteramme.
3.2 Ansøgningsflow og sagsbehandlingsprocesser
Ansøgninger til LBF følger overordnet set 4 processtep:
i.
Modtagelse af ansøgninger:
Dette inkluderer både aktiviteter, der ligger inden
selve ansøgningen foretages (fx kommunikation af støttemuligheder og -kriterier over
for ansøgerne), og modtagelse af den indledende ansøgning
ii.
Indledende evaluering og frasortering:
Dette inkluderer sagsbehandlingen til og
med prækvalificeringen af ansøgningerne
iii.
Justering og dialog:
Dette inkluderer den løbende dialog og sagsbehandling, der
foregår efter prækvalifikationen, samt andre sagsbehandlingsaktiviteter til og med det
endelige tilsagn
iv.
Detailplanlægning og gennemførsel:
Dette inkluderer alle aktiviteter, der ligger
efter tilsagnet (fx skema B og C for byggetekniske ansøgninger og etårseftersynet for
boligsociale ansøgninger)
LBF’s
aktiviteter er beskrevet overordnet neden for, hvilket efterfølges af en detaljeret
sammenligning af de 4 sagsgange:
13
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 11: Overordnet ansøgningsflow
Processtep
i
Modtagelse af
ansøgninger
LBF’s
aktiviteter
Ansøgninger følger overordnet et 4 procestrin
For at sikre modtagelse af de rigtige ansøgninger afholder LBF årligt 6-8 konferencer, hvor de
Deltagere er fx nyansatte i de relevante kommunale afdelinger såvel som boligorganisations-
ansatte
uddanner og informerer ~300 deltagere pr. gang om
LBF’s
ydelser og ansøgningsproces
Når LBF har modtaget ansøgningen, begynder frasorteringsprocessen; denne proces munder
ii
Indledende
evaluering og
frasortering
ud i en prækvalifikation, hvor LBF tager beslutning om, hvorvidt sagen skal have lov til at
fortsætte
For de byggetekniske områder involverer dette også en besigtigelse af bygningerne
Efter prækvalificeringen begynder en tæt dialog mellem LBF, boligorganisationen og
iii
Justering og dialog
kommunen; parterne ”forhandler” ansøgningselementerne for at justere den til de krav LBF
sætter, fx krav om at renovering skal være ”ekstraordinær”
Der laves en overordnet projektplan (for byggetekniske ansøgninger: Skema A)
Boligorganisationen udarbejder i samarbejde med kommunen en helhedsplan
Dette munder ud i endeligt tilsagn eller afslag
Denne proces er langvarig, da sagerne bliver prioriteret løbende; dvs. en sag får først
endeligt tilsagn, når der kan blive afsat midlerne til den, hvilket afhænger af, hvilke andre
ansøgninger LBF har på venteliste
For byggetekniske ansøgninger: Efter tilsagn er givet, begynder en detaljeret
iv
Detailplanlægning og
gennemførsel
KILDE: Interviews med Landsbyggefonden
projektplanlægning, som typisk involverer et tæt samarbejde mellem boligorganisationen,
kommunen og Landsbyggefonden, hvorigennem skema B udfyldes; derefter gennemføres
projektet, hvorefter skema C udfyldes
For boligsociale initiativer: Projektet går direkte i drift
Kigges der på de konkrete aktiviteter, der foretages i forbindelse med ansøgningen, ses det, at
ansøgninger overordnet set følger de samme procestrin
se neden for:
Ansøgninger følger lignende teps
Figur 12: Sammenligning af sagsgange
på tvær af ag typer
Renovering
Indledende ansøgning
Besigtigelse
Kommunal anbefaling
Prækvalificering
Ministeriel godkendelse
Dialog og prioritering
Endelig helhedsplan
Skema A
Godkendelse af skema A
/helhedsplan
Tilsagn
Skema B og C
Projekt gennemføres/
går i drift
Årlig indberetning
Etårseftersyn
1 Besigtigelse finder kun sted, hvis området ikke tidligere har modtaget boligsocial støtte
KILDE: Interviews med Landsbyggefonden
Nedrivning
Infrastruktur
Boligsocial
1
14
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Under bilag, afsnit 9.2.5, findes der en detaljeret redegørelse for ansøgningsflow for hvert af
støtteområderne.
15
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
4. Lovgivningsmæssige rammer og skønsrum
I dette kapitel (1) kortlægges
LBF’s primære politiske og lovningsmæssige rammer og (2) LBF’s
skønsrum kortlægges inden for sagsområderne.
4.1 Lovgivning og aftaler på området
LBF’s
arbejde for perioden 2011-2017 er drevet af 2 primære politiske aftaler: Boligaftale 2010
og Boligaftale 2014. Til dette skal lægges 3 tillægsaftaler i perioden 2011-2015.
Fonden er ydermere reguleret af en række love og reguleringer, der har været relativt stabile
over tid.
4.1.1 Overordnet aftale for 2011-2014
Boligaftalen fra 2010 vedr. aftale om styrket indsats i ghettoområderne og anvendelsen af den
almene boligsektors midler har overordnet set følgende fokus:
Antallet af ghettoområder skal reduceres med min. 25% inden aftalens udløb i 2016 og
min 50% i de næste 10 år
Offentlige myndigheder samt almindelige borgere skal uden frygt for chikane kunne
færdes i alle byområder
I ghettoområderne skal der være rum for levende byliv og blandede boligformer
Som led i indsatsen mod ghettoisering er der fortsat behov for at prioritere et fysisk og
socialt løft både i ghettoområderne og i de udsatte boligområder generelt
4.1.2 Tillægsaftaler for 2011-2014
For periode 2011-2014 er der 3 yderligere relevante politiske aftaler:
12. november 2011: Tillæg til boligaftalen af 8. november 2010 om en styrket indsats i
ghettoområderne og anvendelsen af den almene boligsektors midler mellem regeringen
om fremrykning af
LBF’s
investeringsramme til renovering
10. maj 2012: Aftale om forhøjelse af
LBF’s
investeringsramme for 2012 til renovering
10. juni 2013: Aftale om nye kriterier for særligt udsatte boligområder
4.1.3 Aftale for 2015-2018
Boligaftalen for perioden 2015-2018 vedr. aftale om anvendelsen af
LBF’s
midler og
effektivisering af den almene boligsektor har overordnet set følgende fokus:
Fokus på renovering og modernisering af de almene boliger for at tiltrække en bredere
beboersammensætning
Forbedring af udsatte almene boligområder fysisk, socialt og økonomisk; det er vigtigt
i forhold til at understøtte gode rammer for et trygt liv for beboerne
Tryghed og trivsel skal være centrale og gennemgående temaer i den samlede indsats i
de boligområder, der står på listen over udsatte boligområder samt i de øvrige
boligområder, hvor der er problemer
Kravene til helhedsplanerne skærpes, således at helhedsplanen bl.a. eksplicit skal
forholde sig til indsatsen over for akut opståede situationer med uro og kriminalitet
Der etableres et rejsehold, som kan vejlede og sparre om best-practice og anvendelse af
ministeriets værktøjskasse
16
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
De primære ændringer sammenlignet med 2011-2014 aftalen er følgende:
Fokus er på udsatte boligområder (tidligere særligt ghettoområder)
Renoveringsrammen forhøjes væsentligt med 2,2 mia. kr. årligt til en total årlig ramme
på 4,2 mia. kr. i hvert af årene 2015 og 2016. Rammen fastsættes til 2,6 mia. kr. i 2017,
2,5 mia. kr. i 2018 og 2,3 mia. kr. årligt i 2019 og 2020
Tidligere støttede LBF udelukkende nedrivninger med henblik på en afdelings
videreførelse; for at imødegå udlejningsvanskelighederne i blandt andet
landdistrikterne foreslås det, at LBF, hvor boligerne ikke kan sælges til anden side,
gives mulighed for at støtte nedrivning af hele almene afdelinger
En detaljeret opgørelse af aftalernes konsekvenser for LBF samt en opsummering af de
relevante love og regulativer kan findes under bilag, afsnit 9.3.1.
4.2
LBF’s
skønsrum
LBF’s
skønsrum inden for både det boligsociale- og byggetekniske område er blevet kortlagt.
Med skønsrum menes det rum, hvor det er nødvendigt, at LBF og dens sagsbehandlere
foretager et skøn/vurdering. Skønsrummet er blevet brudt ned i 2 overordnede dimensioner:
Dimension 1:
Graden af rammelovgivning samt politiske aftaler bestemmer i hvor høj grad
LBF bliver nødt til at fortolke lovgivningen, og selv står for at oversætte denne til praksis.
Figur 13: Rammer for LBF
Lovgivning
(Udarbejdet af
ressortministeriet)
Regulativer
(Udarbejdet af
Landsbyggefonden og
godkendt af
ressortministeren)
Politiske aftaler
Vejledninger
(udarbejdet
af LBF)
Praksis
(LBF i daglig praksis)
Dimension 2:
Graden af faglig kompleksitet på de individuelle sagsområder, da en stor faglig
kompleksitet betyder, at hver sagsbehandler må foretage en faglig vurdering i hver individuel
sag.
Skønsrummet er blevet vurderet ud fra interviews med LBF, hvorigennem det kan
konkluderes, at LBF har et betydeligt skønsrum både på det boligsociale- og byggetekniske
område, da begge er underlagt relativt vide politiske og lovgivningsmæssige rammer.
Derudover vurderes det, at det byggetekniske område generelt har en endnu højere faglig
kompleksitet end det boligsociale område, og at der derfor ofte er et større skønsrum for den
individuelle sagsbehandler på det byggetekniske område. Dette opsummeres neden for:
17
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 14: Estimering af skønsrum
Graden af skønsrum kan estimeres ud fra 2 overordnede dimensioner
Lille skønsrum
Grad af rammelovgivning samt
politiske aftaler
Stort skønsrum
Grad af faglig kompleksitet
Beskrivelse af
dimension
Graden af rammelovgivning,
herunder regulativerne og de
politiske aftaler, betyder en højere
grad af skønsrum for LBF
En større faglig kompleksitet betyder, at
der er behov for en højere grad af faglig
tolkning i de enkelte sager, hvilket ofte
medfører et større skønsrum for den
individuelle sagsbehandler
Bygge-
teknisk
Vurdering
Bolig-
social
Loven og de politiske aftaler
definerer et klart rum for
Landsbyggefondens
arbejde; men tillader
samtidig et betydeligt fagligt
skøn
Eksempelvis er det
Landsbyggefondens skøn,
hvad der specifikt er
støtteberettiget inden for de
individuelle støttepuljer
Det vurderes, at
skønsrummet inden for både
det boligsociale- og
byggetekniske område er af
lignende størrelse
Stor faglig kompleksitet, der
kræver en løbende faglig
videreudvikling baseret på fx nye
SBi anvisninger, og hvor hver
sag typisk kan være ret forskellig
og kræve en individuel vurdering
Mellemstor faglig kompleksitet,
der i højere grad end det
byggetekniske område er bundet
op på generaliserbare,
kvantitative indikatorer, hvilket
medfører, at det i mindre grad er
nødvendigt med et individuelt
skøn
4.2.1 Grad af skønsrum i politiske aftaler og lovgivning
LBF er oprettet ved lov, og en række love og regulativer fastlægger fondens nærmere arbejde
på bl.a. de byggetekniske- og boligsociale områder. Regulativerne
udarbejdes af
LBF’s
bestyrelse med godkendelse af ministeren. På baggrund af love og regulativer udarbejder LBF
vejledninger for en række af fondens arbejdsområder. I vejledningerne uddyber LBF deres
tolkning af reglerne, der er fastsat i regulativerne. Både regulativer og vejledninger tager højde
for de politiske boligaftaler med henblik på at sikre politisk målopfyldelse.
Det bemærkes, at både loven og de politiske aftaler definerer et klart rum for
LBF’s
arbejde,
men samtidig tillader et betydeligt fagligt skøn inden for dette, hvor der fx er plads til
fortolkning af, hvad der er støtteberettiget inden for de individuelle støttepuljer. Det vurderes,
at skønsrummet
inden for både det boligsociale- og byggetekniske område er af
sammenlignelig størrelse.
4.2.2 Grad af faglig kompleksitet
Både det boligsociale- og det byggetekniske sagsområde er fagligt komplekse områder, og det
medfører ofte en betydelig grad af skønsrum i sagsbehandlingen. Neden for er en overordnet
beskrivelse af den faglige kompleksitet inden for hvert område:
Byggeteknisk
På det byggetekniske område skal hver sagsbehandler have en dyb byggeteknisk viden, hvilket
bl.a. medfører, at hver sagsbehandler løbende holder sig opdateret i fx bygningsreglementet,
SBi anvisninger
4
, byggeskadefondens praksis og andre faglige udviklinger på området.
4 SBi anvisninger anviser, hvordan man bygger inden for et givent område i overensstemmelse med god praksis
18
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Derudover kræver det en inddragelse af medarbejdere med specifikke fagkompetencer, fx
inden for økonomi eller arkitektur.
Boligsocial
På det boligsociale område skal hver medarbejder have en forståelse af boligsociale forhold og
løsningsmodeller samt en forståelse af, hvordan boligsociale problemstillinger kan tolkes ud
fra kvantitative indikatorer. Ligesom på det byggetekniske område kræver dette, at
sagsbehandlerne holder sig løbende opdateret ift. udviklingen inden for området bl.a. ift.
udgivelser fra Center for Boligsocial Udvikling. Dog er det boligsociale område på nogle
punkter lettere at navigere i end det byggetekniske, da vurderinger på dette områder typisk
beror på mere eller mindre generaliserede statistiske data, mens vurderingerne på det
byggetekniske område ofte beror på konkrete skøn af specifikke bygningsskade mv.
19
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
5. Analysemetode
I dette afsnit beskrives analysens formål, og de anvendte datakilder gennemgås.
5.1 Analysens formål
Formålet med analysen af
LBF’s
forvaltningspraksis er at afdække
LBF’s håndtering af
skønsrummet samt LBF’s politiske målopfyldelse,
der sammen kan lede til en vurdering af
deres nuværende praksis:
Anal
Afdækning af
er 2 primære områder
Figur 15:
efasen afdæ
skønsrum og politisk målopfyldelse
Beskrivelse
Operationalisering
3 dimensioner evalueres:
Hvor faste og systematiske rammer LBF anvender
til at evaluere ansøgningerne
Hvor transparent processen er for ansøgerne
Hvor robuste kontrolmekanismer LBF har i sine
beslutningsprocesser
Analysen af LBF’s håndtering af sit
skønsrum er fokuseret på at afdække,
hvordan LBF forvaltningsmæssigt
håndterer de dele af den praktiske
sagsbehandling, der ikke er defineret
direkte af lovgivningsmæssige rammer
LBF’s
1 håndtering af
skønsrummet
Dette sker med henblik på at afdække, om
LBF følger en stringent og transparent
forvaltningsproces, der sikrer en objektiv
og konsistent sagsbehandling af høj
kvalitet
Analysen af LBF’s opfyldelse af politiske
målsætninger tager udgangspunkt i de
relevante boligaftaler for perioden 2011-18,
og hver politisk aftale brydes ned i de
relevante mål,
der er opsat for LBF’s
udmøntning af midler/behandling af
ansøgninger
LBF’s
2 politiske
målopfyldelse
For hvert politisk mål vurderes det, om de er opfyldt ud
fra 2 dimensioner af politisk målopfyldelse:
Er puljen/kriteriet oprettet?
Er midlerne udmøntet/kriteriet opfyldt?
Formålet er at afdække, om
Landsbyggefonden opfylder de politiske
målsætninger, der er sat for dem
5.2 Kilder
Analysen er baseret på en lang række datakilder. De primære datakilder uddybes neden for.
5.2.1 Analyse af kvantitative sagsopgørelser
For hvert af
LBF’s
støtteområder (renovering, nedrivning, infrastruktur og boligsocial) er de
kvantitative sagsopgørelser for perioden 2011-2017 blevet analyseret, især med henblik på
kortlægning af overordnede tendenser inden for de forskellige støtteområder.
5.2.2 Analyse af udvalgte sager
Der er udvalgt 18 konkrete sager til mere dybdegående analyse med henblik på at afdække
eksempler på, hvordan forvaltningspraksissen ser ud i specifikke sagsforløb.
Sagerne er udvalgt ud fra en betragtning om at opnå den størst mulige spredning ift. sagstype,
geografi, størrelse, mv. samt at opnå den størst mulige relevans (fx vælge nedrivningssager,
men ikke infrastruktursager for landkommuner, da nedrivningssager er langt mere udbredte
her, eller opnå relevante sammenligninger ved at vælge 2 lignende sager, hvor én fik afslag, og
den anden fik tilsagn).
20
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
De 18 sager
5
er udvalgt af McKinsey & Company og testet med LBF for at sikre, at et
repræsentativt udsnit er udvalgt. Sagerne er udvalgt ud fra en 3-trins udvælgelsesmetode, som
er illustreret neden for:
Beskrivelse af udvælgelsesmetode:
18 ager blev algt til anal e
baseret på 3 udvælgel estrin
Figur 16: Udvælgelsesmetode
1
Filtre
2
Specifikke kombinationer
3
18 konkrete
sager
Alle afsluttede sager
blev filtreret på
baggrund af
5 overordnede filtre:
Sagerne blev fordelt blandt
de 4 sagstyper (renovering,
infrastruktur, boligsocial og
nedrivning)
Sagerne blev fordelt på 3
kommunetyper (de 4 største
byer, bykommuner og
landkommuner)
Sager blev fordelt blandt
udsatte og ikke-udsatte
boligområder
3
Sagerne blev fordel blandt
tilsagn og afslag
1
Sagerne blev fordelt på
ansøgningsstørrelsen
18 unikke kombinationer
(specifikke udfaldsrum) af de 5
filtre blev prioriteret
Prioriteringen foregik ud fra en
betragtning om at opnå
størst
mulig spredning,
fx ift.
kommuner, samt at
maksimere
relevans
(fx vælge 2 lignende
sager, hvor én fik afslag, og den
anden fik tilsagn for at opnå et
relevant
sammenligningsgrundlag)
Denne prioritering foregik i
samarbejde mellem McKinsey &
Company, Transport-, Bygnings-
og Boligministeriet,
Finansministeriet, Trafik-, Bygge-
og Boligstyrelsen samt LBF
a Sagstype
18 konkrete sager
blev udvalgt
1 ud
fra hver af de 18
kombinationer
udvalgt i step 2
Sagerne blev først og
fremmest udvalgt af
McKinsey
2
De udvalgte sager
blev testet med LBF
for at sikre, at et
repræsentativt
udsnit af sager
blev
udvalgt
Kommune-
b
type
c
Udsat /
ikke-udsat
d Afgørelse
Sags-
størrelse
e
1 Med afslag menes sager, der har fået afslag før eller under prækvalificeringen
2 For sager, der har fået afslag, udvælges et repræsentativt udsnit af sager af LBF, og blandt disse udvælges konkrete sager til analyse af McKinsey
3 Denne klassificering er baseret på "Infrastrukturlisten" for 2015, der er en betegnelse over udsatte områder berettiget til at modtage infrastrukturstøtte
Se en mere detaljeret beskrivelse af udvælgelsesmetoden under bilag, afsnit 9.4.1. Under bilag,
afsnit 9.4.2, findes der desuden en liste over de sager, der blev udvalgt til analyse.
5.2.3 Interviews med kommuner og boligorganisationer
Der er blevet foretaget interviews med 10 boligorganisationer og 10 kommuner for at afdække
2 primære områder:
1. Kommentarer til specifikke sagsforløb som de respektive boligorganisationer og
kommuner har været ansvarlige for
2. Boligorganisationer og kommuners opfattelse af
LBF’s
forvaltningspraksis, især ift.
hvor transparent og formaliseret den er.
I relation til punkt 1 er der udvalgt kommuner og boligorganisationer, der kan kommentere på
de specifikke sager udvalgt til dybdegående analyse (som nævnt oven for).
For punkt 2 er der anvendt en fast spørgeramme for at sikre konsistens på tværs af
interviewdeltagerne. Spørgerammen kan ses neden for. For hvert spørgsmål er

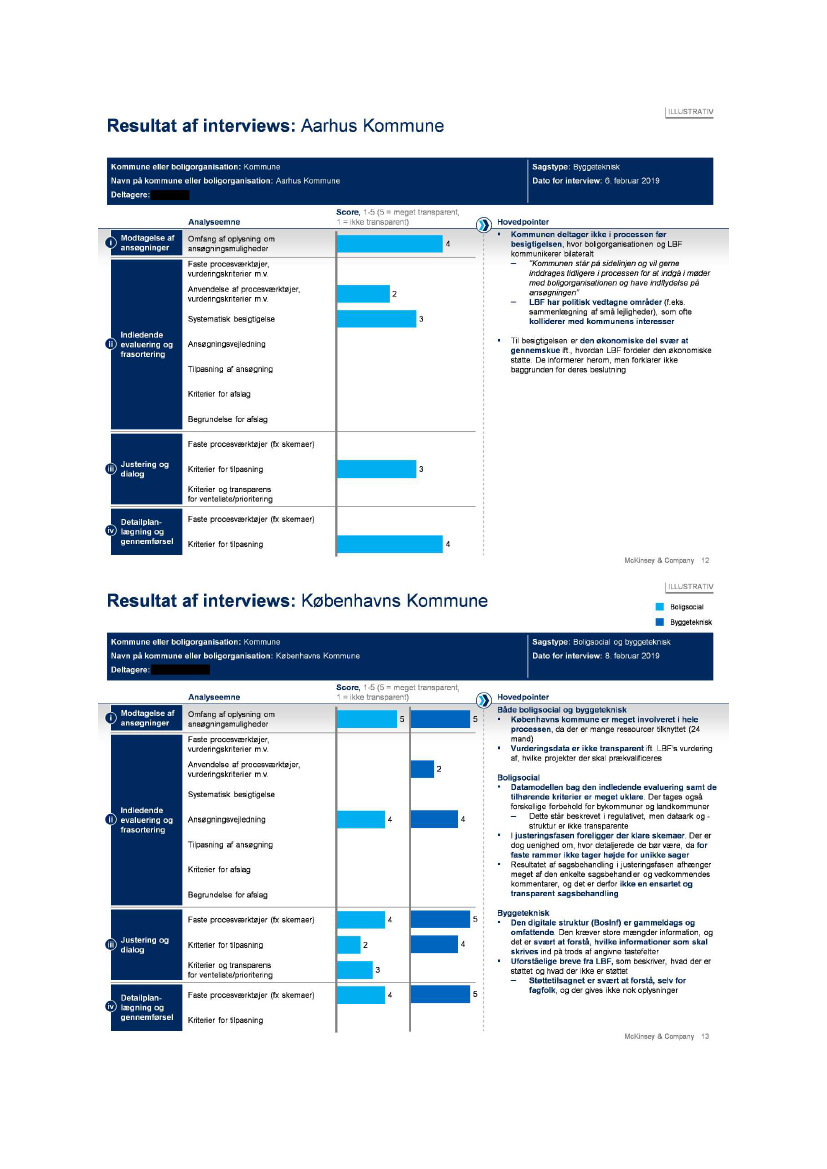

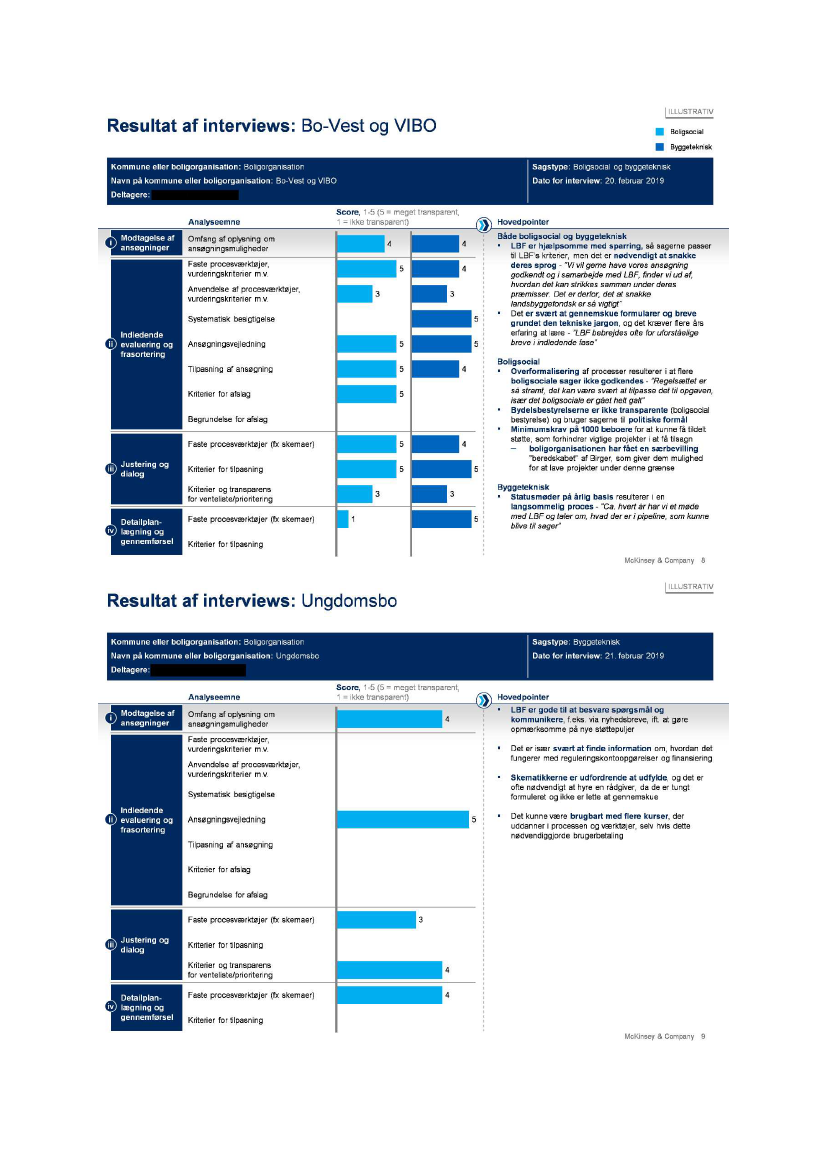

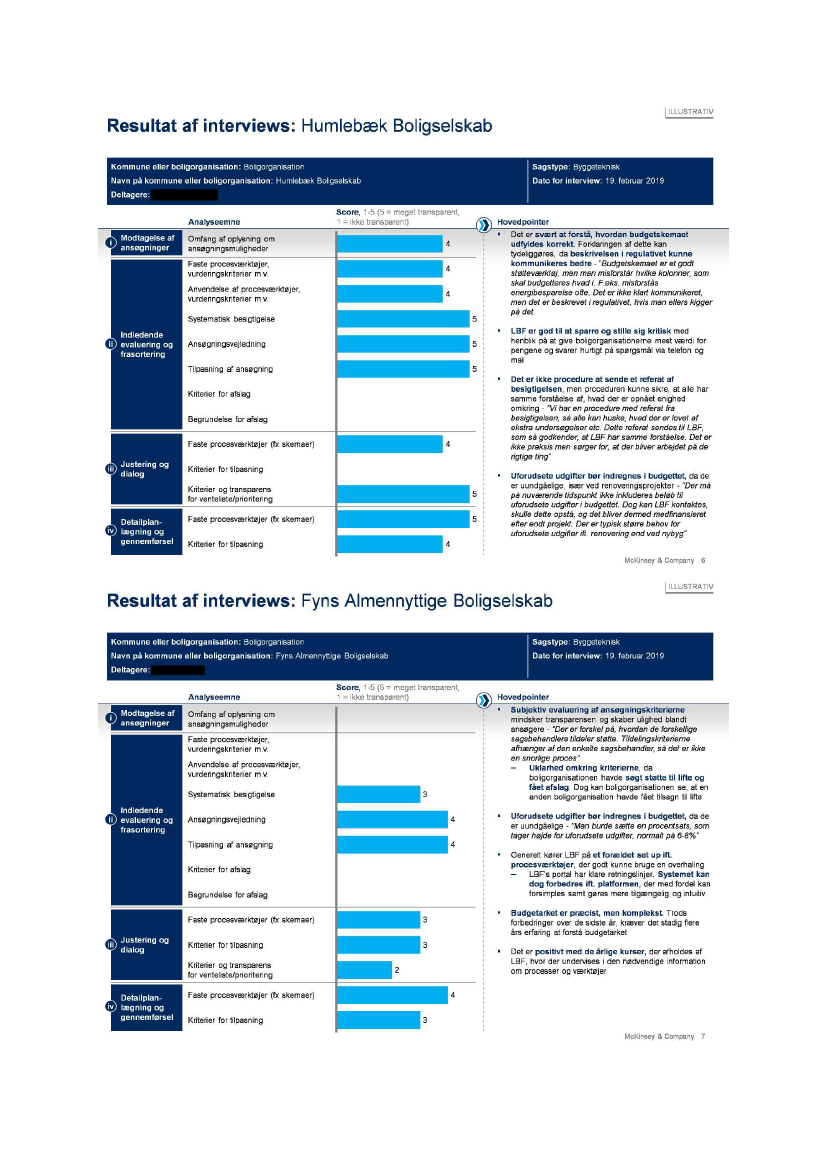

interviewdeltagerne blevet bedt om både at give deres kvalitative kommentarer samt at give
parameteret en score på en skala fra 1-5 ift., hvor transparent og formaliseret det opleves:
5 Foruden de 18 sager blev der udvalgt fire yderligere sager via interviews med kommuner og boligforeninger, der
skulle analyseres mhp. identificering af subjektiv sagsbehandling. Interviews med nøglepersoner fra kommuner,
boligorganisationer og LBF viste hurtigt, at der var tale om misforståelser
og ikke subjektiv sagsbehandling.
21
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 17: Spørgeramme for interviews med boligorganisationer og kommuner
Analyseemne
i
Modtagelse af
ansøgninger
Analysespørgsmål
Spørgerammen anvendt i inter iew med boligorgani ationer og kommuner
Omfang af oplysning om
ansøgningsmuligheder
I hvilken grad offentliggøres og formidles information om LBF´s støttepuljer?
I hvilken grad bliver det gjort klart, hvad ansøgningskriterierne er?
Faste procesværktøjer,
vurderingskriterier, m.v.
I hvor høj grad foreligger faste procesværktøjer (nedskrevne retningslinjer,
skemaer mv.)? I hvor høj grad foreligger objektive vurderingskriterier (fx
faste tærskelværdier ift. beboerindekset)?
I hvor høj grad beror de indledende processer som helhed på anvendelse af
procesværktøjer og vurderingskriterier? Hvor ofte bliver disse værktøjer og
kriterier tilsidesat for andre hensyn?
I hvilken grad anvendes der faste procesværktøjer i
Landsbyggefondens/kommunens besigtigelse?
I hvilken grad står Landsbyggefonden til rådighed med vejledning i
processen?
I hvor høje grad foreligger der klare og konsistente kriterier for tilpasning af
ansøgningen?
I hvor høj grad foreligger der klare og konsistente vurderingskriterier for
afslag?
I hvilken grad formuleres der tydelige begrundelser for afslag?
skemaer, mv.)?
Anvendelse af
Indledende
ii evaluering og
frasortering
procesværktøjer,
vurderingskriterier, m.v.
Systematisk besigtigelse
Ansøgningsvejledning
Tilpasning af ansøgning
Kriterier for afslag
Begrundelse for afslag
Faste procesværktøjer (fx
I hvor høj grad foreligger faste procesværktøjer (nedskrevne retningslinjer,
I hvilken grad anvendes der faste kriterier for hvilke elementer af
iii
Justering og
dialog
Kriterier for tilpasning
Kriterier og transparens for
venteliste/prioritering
skemaer)
ansøgningen, der skal tilpasses eller skæres ud?
I hvilken grad er der klare og konsistente kriterier for ventelisteprioriteringen?
I hvilken grad er kriterierne for ventelisteprioriteringen gjort transparente over
for kommunerne og boligorganisationer?
skemaer mv.)?
Detail-
iv planlægning og
gennemførsel
Faste procesværktøjer (fx
skemaer)
Kriterier for tilpasning
I hvor høj grad foreligger faste procesværktøjer (nedskrevne retningslinjer,
I hvilken grad anvendes der faste kriterier (fx faste tærskelværdier for
procentvis afvigelse) for tilpasning af ansøgningen?
Interviewsene blev foretaget af McKinsey & Company med lejlighedsvis deltagelse af
repræsentanter fra Finansministeriet og Trafik-, Bygge- og Boligstyrelsen. Under bilag, afsnit
9.4.3, er der en oversigt over hvert enkelt interview, som gengiver pointer fremhævet af
kommunen eller boligorganisationen i løbet af det enkelte interview.
5.2.4 Interviews med LBF
Der er foretaget interviews med en række personer fra LBF, inkl.:
Medlemmer af direktionen og ledelsesteamet
Byggetekniske konsulenter
Boligsociale konsulenter
Disse interviews er især blevet anvendt til at afdække fondens nuværende forvaltningspraksis
samt til at forstå detaljer i specifikke sagsforløb.
5.2.5 Analyse af
LBF’s
værktøjer
Der er foretaget en analyse af
LBF’s
konkrete sagsbehandlingsværktøjer.
Driftsstøttesystemet er kernen i Landsbyggefondens sagsbehandling af alle typer af
støttesager. Foruden Landsbyggefondens medarbejdere har også medarbejdere i kommuner
og boligselskaber adgang til systemet via NemId og kan løbende følge udviklingen hhv.
kommunens eller boligselskabets sager i Landsbyggefonden, herunder alle data, tekniske
rapporter m.v. omkring den enkelte sag. Driftstøttesystemet er således med til at sikre en fast
og systematisk proces i sagsbehandlingen.
22
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Driftsstøttesystemet er indrettet sådan, at boligselskaberne selv arbejder med deres
renoveringssag i systemet. Systemet er integreret med regnskabsdatabasen og databasen over
realkreditlån i de almene boligafdelinger, således at allerede indberettede data ikke skal
indberettes igen med risiko for fejl osv.
I Driftsstøttesystemet er blandt andet samlet følgende data:
Opdateret statistik om det enkelte boligområde.
Aktuelle regnskabstal og låneopgørelser
Relevante vejledninger til boligselskaber og kommuner
Ansøgning om fx renoveringsstøtte:
I systemet samles både mailvekslinger, rapporter om byggeteknisk dokumentation,
helhedsplaner.
Arbejdsprocessen:
Dato for besigtigelse (alle projekter besigtiges af fondens personale).
Yderligere opfølgningsmateriale
herunder angivelse af, om det er komplet.
Materiale om budget og finansiering
herunder angivelse af, om det er komplet.
Stade for LBF’s behandling
Information
om
behandling
i
beboerdemokratiet
og
kommunen
Renoveringer er underlagt den sædvanlige skematik i den almene sektor, hvilket også
registreres i systemet, herunder:
Skema A (kommunes tilsagn):
Her registres i Driftsstøttesystemet al korrespondance omkring tilsagnsgivning,
herunder de præcise kommunale godkendelse af skema A og helhedsplan, ydelsesark
osv.
Skema B:
Redegørelser for totaløkonomi.
Redegørelse for budget efter licitation
Kommunal godkendelse af skema B (forudsætning for renoveringen kan igangsættes).
Evt. yderligere forhold omkring lokalplan, jura etc. specifikt for den enkelte sag
Skema C:
Kommunens godkendelse af det endelig budget for renoveringen.
I Driftsstøttesystemet er også løbende en oversigt over nøglepersoner og nøgleparter, så alle
interessenter omkring en sag hurtigt kan kontaktes, hvis der skulle opstå behov for det.
Driftsstøttesystemet giver løbende et fuldstændigt overblik over sagsforløbet for
parterne.
Driftsstøttesystemet sikrer en fuldstændig registrering af alle sager og deres stade.
Driftsstøttesystemet sikrer, at der i alle faser af en renoveringssag sker en evaluering,
og sagen kan kun komme til næste stade, hvis alle evalueringer i forrige stade er i orden.
Det skal tilføjes, at der i Driftsstøttesystemet er en fuldstændig sagshistorik med alle relevante
bilag, mails, rapporter, arbejdsdokumenter, fotos m.v.
23
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Yderligere eksempler på værktøjer, der er blevet analyseret, (ikke udtømmende liste) er:
Byggeteknisk:
o
Skabelon for budgetark
o
Skema A, B og C
o
Skabeloner for breve sendt til ansøgere ifm. den årlige afsætning samt tilsagn
Boligsocial:
o
Boligsociale nøgletal
o
Boligsociale ansøgningsskematikker
Tilsammen har disse datakilder lagt grundlaget for analysen af LBF’s forvaltningspraksis.
24
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
6. Analyse: Håndtering af skønsrum
I dette kapitel analyseres LBF’s
håndtering af skønsrum. Kapitlet indledes med et afsnit om
hovedpointerne i analysen efterfulgt af et afsnit, der beskriver metoden for analysen
(operationalisering). Følgende afsnit analyserer skønsrummet baseret på tre dimensioner: 1)
hvor faste og systematiske rammer LBF anvender til at evaluere ansøgningerne, 2) hvor
transparent processen er for ansøgerne og 3) hvor robuste kontrolmekanismer LBF har i sine
beslutningsprocesser.
6.1 Hovedpointer
LBF har et betydeligt skønsrum i sin forvaltning givet kompleksiteten af deres støtteområder
(især de byggetekniske områder). I dag navigerer LBF i dette skønsrum ud fra den høje
faglighed, som deres sagsbehandlere besidder. Dog er der plads til, at deres forvaltning kan
blive endnu mere transparent og veldokumenteret. Dette vil ikke fjerne skønsrummet, men vil
gøre det mere transparent og sikre, at fonden i alle situationer sagsbehandler ud fra stringente,
konsistente og objektive kriterier. Neden for uddybes de 2 pointer.
6.1.1 Stor faglighed
Det er tydeligt igennem dialog både med ansøgere og med LBF selv, at fondens konsulenter
har en stor faglighed, som ansøgerne sætter stor pris på at have adgang til. Denne faglighed,
både på det byggetekniske- og det boligsociale område, er baseret på en løbende orientering i
den nyeste faglige viden inden for de relevante områder, som guider LBF’s sagsbehandling og
beslutninger.
6.1.2 Yderligere transparens og dokumentation anbefales
Både det boligsociale- og det byggetekniske område er komplekse sagsområder, hvor der ofte
kræves en faglig vurdering i de specifikke sagstilfælde
– her er LBF’s stærke faglighed central.
Det er dog også blevet klart igennem analysen, at LBF’s sagsbehandling, især på det
byggetekniske område, har plads til at blive endnu mere struktureret og stringent, og at det
ville være relevant at sætte værktøjer og processer op, der kan sikre at sagsbehandlingen bliver
mere veldokumenteret end den er i dag. Fx forefindes der i dag ikke nogen detaljeret definition
af, hvad ”ekstraordinær
renovering”
betyder
til frustration for ansøgerne.
McKinsey har i samarbejde med LBF gennem interviews forsøgt, at lave en overordnet
definition af ekstraordinær renovering på de individuelle støtteområder som ses nedenfor:
25
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 18: Definition af ekstraordinær renovering
Definition af ekstraordinær renovering:
Definitionen arierer afhængigt af
tøtteområde
Overordnet definition af ekstraordinær renovering på de individuelle støtteområder
Opretning
Inden for opretning
defineres ekstraordinær
renovering ud fra 3
overordnede kriterier:
Miljø
Inden for miljø defineres
ekstraordinær renovering ud
fra følgende 3 kriterier:
Om- eller sammenbygning
Om- eller sammenbygning
er
per definition
ekstraordinært,
da der ikke
må bruges opsparet husleje
til at lave ombygning. Det
primære kriterie for støtte
er:
Tilgængelighed
Tilgængelighedsrenovering
er
per definition
ekstraordinært,
da der ikke
må bruges opsparet husleje
til at ombygge lejligheder.
De primære kriterier for
støtte er:
Levetid:
Bygningsdelen
må ikke have udlevet sin
levetid. Til vurdering af
dette bruges en officiel
tabel, der viser
vejledningsmæssige
levetider per bygningsdel
Løsning på problem:
Der skal påvises et
konkret problem, som
miljøarbejdet løser; fx for
opsætning af
videokameraer skal der
være et påvist problem
med tryghed
Lokalt behov:
For at få
støtte skal der
dokumenteres et lokalt
behov, fx påvist
udlejningsbesvær eller
problemer med
beboersammensætning,
som kan løses gennem
om- eller
sammenbygning
Max 1/4:
Der kan
maksimalt gives støtte til
at 1/4 af en afdelings
lejligheder bliver lavet til
tilgængelighedsboliger
Svigt og skade:
Der
skal være sket et svigt
med en skade som følge
dvs. der skal være en
konkret skade, der skal
udredes
Nye faciliteter:
Der kan
fås støtte til etablering af
nye faciliteter men ikke til
renovering af
eksisterende faciliteter
Lokalt behov:
For at få
støtte skal der
dokumenteres et lokalt
behov for tilgængelige
boliger
Bagatelgrænse:
Summen af de
ekstraordinære forhold
skal løbe op i min. 10%
af bygningens værdi
Bebyggelsestype:
Tæt/lav bebyggelse kan
per definition ikke få
støtte til miljøarbejder, da
de typisk har meget
velfungerende
udearealer
M Kin e & Compan
98
Anm.:
Interview med Land b ggefonden
KILDE:
Der
forefindes i dag ikke nogen definition af hvad ”ekstraordinær renovering” betyder. Ovenstående figur er udarbejdet af
McKinsey i samarbejde med LBF i et forsøg på at lave en overordnet definition af ekstraordinær renovering på de individuelle
støtteområder.
Her ville det bidrage til yderligere transparens i forvaltningsprocessen at lave en klarere og
letoverskuelig
definition af dette til ansøgerne samt lave interne vejledninger til LBF’s
sagsbehandlere ift.,
hvordan ”ekstraordinær” skal fortolkes mere specifikt for fortsat at sikre
en konsistent sagsbehandling, og at der udelukkende gives støtte til ekstraordinær renovering.
Det bør understreges, at ovenstående blot er et bud på en overordnet definition baseret på
interviews med LBF og en mere præcis definition vil kræve yderlige arbejde.
6.2 Operationalisering
LBF’s skønsrum inden for både det boligsociale-
og byggetekniske område blev kortlagt i afsnit
3.4. Følgende afsnit vurderer LBF’s arbejde inden for skønsrummet baseret på
3 dimensioner:
1) Hvor faste og systematiske rammer LBF anvender til at evaluere ansøgningerne, 2) hvor
transparent processen er for ansøgerne og 3) hvor robuste kontrolmekanismer LBF har i sine
beslutningsprocesser.
De 3 dimensioner er illustreret i nedenstående figur, hvor skønsrummet vurderes. Dette er på
baggrund af interviews med LBF, kommuner og boligorganisationer.
26
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
3 dimensioner anvendes til at evaluere
LBF’s
håndtering af it
Figur 19: Rammen for evaluering af skønsrum
Vurdering af
LBF’s
håndtering af skønsrummet
Ikke transparent/
systematisk
Nogen grad af
transparens/systematik
ønsrum
Dimension
Meget transparent/
systematisk
Kilde til vurdering
LBF anvender
1
Hvor faste og systematiske
rammer LBF anvender til at
evaluere ansøgningerne
kun i
lille grad
faste og
systematiske
værktøjer
i
evalueringen af
ansøgningerne
LBF anvender
nogen
faste og systematiske
værktøjer
i
evalueringen af
ansøgningerne
LBF anvender
helt faste og
systematiske
rammer og
værktøjer
i
evalueringen af
ansøgningerne
Interviews med
LBF’s
Gennemgang af
LBF’s
skemaer og modeller
sagsbehandlere
Processen og
2
Hvor transparent processen
er for ansøgerne
begrundelserne
for beslutninger i
processen er
kun
i ringe grad
transparente
for
ansøgerne
Processen og
begrundelser for
beslutninger er i
nogen
grad transparente
for
ansøgerne og/eller
fuldt
ud transparente
for
nogen ansøgerparter
Processen og
begrundelser for
beslutninger er
fuldt ud
transparente
for
ansøgerne
Interviews med
kommuner og
boligorganisationer
Der er
få kontrol-
Der foreligger
en del
3
Hvor robuste
kontrolmekanismer LBF har i
sine beslutningsprocesser
mekanismer,
fx
kun én
sagsbehandler
involveret i en
sag
kontrolmekanismer;
fx
er flere personer
involveret i den løbende
sagsbehandling
Der forekommer
mange og
stærke kontrol-
mekanismer,
fx 2
personer
behandler en sag
uafhængigt
Interviews med LBF
ledelse og LBF
sagsbehandlere
Disse dimensioner fører tilsammen til en vurdering af hvordan fonden håndterer
skønsrummet. I det nedenstående følger en overordnet vurdering af dimensionerne:
Dimension 1: Hvor systematiske rammer LBF anvender til at evaluere ansøgningerne:
LBF anvender kun i
mindre grad faste og systematiske værktøjer
til at
evaluere
ansøgningerne,
hvilket giver plads til et
signifikant skønsrum
i evalueringsprocessen; fx
anvendes der ikke en fast checkliste i forbindelse med evaluering af budgetter, helhedsplaner,
mv..
Dimension 2: Hvor transparent processen er for ansøgerne:
LBF roses af kommuner og boligorganisationer for deres
store behjælpelighed
i processen,
hvilket hjælper til at skabe transparens i processen for ansøgerne. Dog kan
beslutningsprocessen
godt
gøres mere transparent,
især
over for kommunerne,
der gerne vil inddrages yderligere; fx vil flere kommuner gerne have en opdatering, når der
sker store ændringer i ansøgningen
de bliver ofte først inddraget af boligorganisationerne,
når beslutninger er afklaret mellem boligorganisationen og LBF. Derudover nævner både
kommuner og boligorganisationer, at
kommunikationen bør gøres klarere,
fx ved at
opdatere sproget i de officielle breve og vedlægge letforståelige vejledninger til skemaerne.
27
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Dimension 3: Hvor robuste kontrolmekanismer LBF har i sine beslutningsprocesser:
LBF har for beslutningskæden i både de boligsociale og byggetekniske sager generelt opsat
robuste kontrolmekanismer;
bl.a. foretages sagsbehandling for alle sager af et team af
fagligt stærke medarbejdere, eksperter og ledere,
der aktivt deltager i processerne
løbende. Det bemærkes dog, at der ikke er etableret eksterne kvalitetsteams/eksperter med
henblik på at sikre objektivitet og ensartethed i sagsbehandlingen.
Nedenstående figur viser de 3 dimensioner placeret
transparent/systematisk til meget transparent/systematisk.
Figur 20: Håndtering af skønsrum
Skønsrummet er
operationaliseret i 3
dimensioner
Hvor faste og
systematiske
rammer LBF
1
anvender til at
evaluere
ansøgningerne
Hvor transparent
2 processen er for
ansøgerne
Hvor robuste
kontrol-mekanismer
3 LBF har i sine
beslutnings-
processer
en
skala
fra
ikke
Landsbyggefondens håndtering af
ønsrum
Evaluering af håndtering af skønsrum i hver dimension
Ikke
transparent/
systematisk
Nogen grad af
transparens/
systematik
Meget
transparent/
systematisk
Neden for gennemgås de mere detaljerede resultater fra hver dimension.
28
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
6.2.1 Dimension 1: Evalueringsrammer
Beskrivelse af metode
For at afdække hvor faste og systematiske rammer LBF anvender til at evaluere ansøgningerne,
er der foretaget følgende analyse:
For hvert procestrin er der
blevet udarbejdet en liste over mulige kriterier, fx ”Krav til
Helhedsplanen”
For hvert af disse kriterier er det blevet kortlagt, om der i dag findes kriterier og
strukturerede evalueringsmekanismer både
o
(i) over for ansøgerne
o
(ii) internt i LBF i form af kriterier for evaluering af ansøgningerne
Derudover er der for hvert af LBF’s interne evalueringskriterier blevet vurderet
følgende:
o
Kriteriets karakter: I hvilken grad kriteriet er kvantitativt eller kvalitativt
o
Evaluering af kriteriet: I hvilket grad evalueringen af kriteriet foregår på en
struktureret eller ustruktureret måde
Resultater af analysen
Det fremgår af analysen og interviews med kommuner og boligorganisationer, at det
boligsociale område er betydeligt mere struktureret end det byggetekniske område. For det
boligsociale område er der opsat kriterier for opfyldelse ved 15 ud af 19 steps i
ansøgningsprocessen, dog er det
begrænset med opsætning af kriterier for LBF’s evaluering,
hvor kun 7 ud af 19 processteps er underlagt kriterier. Ses der på det byggetekniske område, er
kun 6 ud af 19 processteps underlagt kriterier i forbindelse med opfyldelse og kun 4 ud af 19 i
forbindelse med LBF’s evaluering
(se bilag 9.5.2 og 9.5.3 for detaljeret gennemgang).
Boligsociale ansøgninger
Evalueringsprocessen for boligsociale ansøgninger gennemgås og er brudt ned i i) modtagelse
af ansøgninger, ii) indledende evaluering og frasortering samt iii) justering og dialog. Disse
brydes yderligere ned i underkategorier, som belyser, hvorvidt der er faste kriterier for
opfyldelse samt for
LBF’s evaluering,
hvor begge gives en score på 1-5.
Resultaterne af analysen på det boligsociale område opsummeres neden for.
29
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 21: Evaluering af boligsociale ansøgninger
Kriteriets karakter
1
Kvalitativ
Kriterie
Modtagelse af
ansøgninger
Indledende
ansøgningskriterier
Klare guidelines for hvad der kan søges støtte om
Klare guidelines for hvilke boligforeninger der kan søge støtte
Krav til projektbeskrivelsen
Krav til ansøgnings-
materialet
Indledende
ii evaluering og
frasortering
Proceskrav til ansøgere
Krav til hvilke parter der skal høres, guidelines til processen
N/A
N/A
N/A
N/A
N/A
N/A
N/A
Standardiseret ansøgningsskema
Skema for budgetforslag
Statistiske nøgletal
Faste deadlines for ansøgning/dokumentation
N/A
N/A
N/A
Er der kriterier for opfyldelse
(over for ansøgere)?
Er der kriterier
for LBF’s evaluering?
N/A
N/A
1
2
3
N/A
N/A
N/A
N/A
Evaluering af kriteriet
2
Struktureret
3
N/A
N/A
N/A
N/A
4
5
Kvantitativ Ustruktureret
4
5
1
2
i
N/A
N/A
N/A
N/A
N/A
N/A
30
iii Justering og dialog
Besigtigelse
Vurderingskriterier for besigtigelsen
Faste deadlines for ansøgning/dokumentation
Proceskrav til ansøgere
Krav til hvilke parter der skal høres, guidelines til processen
Kriterier for tilpasning
af ansøgningerne
Skema for hvilke elementer der skal inkluderes
Skema for forventede omkostninger per element
Strategisk samarbejdsaftale
Delaftaler
Vurderingskriterier af
endelige ansøgninger
Budget
Beredskabsplan
Milepælsplan
Anden dokumentation
1 Et kvantitativt kriterie er i høj grad kvantificerbart og kan vurderes uden et subjektivt skøn (fx demografisk sammensætning)
standardiserede evalueringskriterier for subjektive kriterier
KILDE: Interviews med Landsbyggefonden
N/A
N/A
N/A
N/A
N/A
N/A
2 En struktureret evaluering involverer faste tærskelværdier for objektive kriterier og anvendelse af strukturerede og
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
LBF har de sidste 5-10 år gjort en stor indsats for at strukturere og systematisere kravene til
ansøgerne på det boligsociale område. Dette har medført, at der i dag på det boligsociale
område, som hovedregel, forefindes klare kriterier over for ansøgerne.
Ift. LBF’s interne evalueringskriterier
er dette datadrevet på flere måder. Beslutninger træffes
i høj grad ud fra boligsociale indikatorer ift. fx kriminalitet, uddannelse, beskæftigelse, mv. og
der anvendes en liste over boligsociale initiativer med påvist effekt i evaluering af ansøgernes
projektforslag. Dette gør, at evalueringsprocessen er forholdsvis struktureret. Der er dog
stadigvæk plads til, at fondens interne evaluering kan gøres endnu mere struktureret, da der
fx ikke anvendes klare grænseværdier for de boligsociale indikatorer eller faste
evalueringsskemaer til at vurdere de individuelle ansøgningselementer. Der er i dag fx ikke
opstillet klare parametre for, hvordan Helhedsplanen skal vurderes.
For en mere detaljeret gennemgang, se bilag, afsnit 9.5.2.
Byggetekniske ansøgninger
Evalueringsprocessen for byggetekniske ansøgninger gennemgås og er brudt ned i i)
modtagelse af ansøgninger, ii) indledende evaluering og frasortering samt iii) justering og
dialog. Disse brydes yderligere ned i underkategorier, som belyser, hvorvidt der er faste
kriterier for opfyldelse samt for LBF’s evaluering, hvor begge gives en score på 1-5.
Neden for opsummeres resultaterne af analysen for det byggetekniske område.
31
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 22: Evaluering af byggetekniske ansøgninger
Kriteriets karakter
1
Kvalitativ
Kriterie
Klare guidelines for hvad der kan søges støtte om
i
Modtagelse af
ansøgninger
Indledende
ansøgningskriterier
Klare guidelines for hvilke boligforeninger der kan søge støtte
Er der kriterier for opfyldelse
(over for ansøgere)?
Er der kriterier
for LBF’s evaluering?
N/A
N/A
1
2
3
N/A
N/A
Kvanti-tativ
4
5
Evaluering af kriteriet
2
Ustruktureret
1
2
3
N/A
N/A
Struktureret
4
5
Krav til følgebrev
N/A
N/A
Standardiseret ansøgningsskema
Krav til ansøgnings-
materialet
Skema og vejledning for byggeteknisk dokumentation
Indledende
ii evaluering og
frasortering
N/A
N/A
Krav til Helhedsplanen
Faste deadlines for ansøgning / dokumentation
Proceskrav til ansøgere
Krav til hvilke parter der skal høres, guidelines til processen
Vurderingskriterier for besigtigelsen
Faste deadlines for ansøgning / dokumentation
Proceskrav til ansøgere
Krav til hvilke parter der skal høres, guidelines til processen
Kriterier for tilpasning
af ansøgningerne
Skema for hvilke elementer der skal inkluderes
Skema for forventede omkostninger per element
Fast definition af trang
Faste krav til modenhed af sager på ventelisten
Krav til Helhedsplanen
Vurderingskriterier af
endelige ansøgninger
Krav til den endelige ansøgning
Budgetforslag
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
32
Krav til ansøgnings-
materialet
iii Justering og dialog
Kriterier for venteliste-
prioriteringen
KILDE: Interviews med Landsbyggefonden
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
N/A
1 Et kvantitativt kriterie er i høj grad kvantificerbart og kan vurderes uden et subjektivt skøn (fx demografisk sammensætning)
2 En struktureret evaluering involverer faste tærskelværdier for objektive kriterier og anvendelse af strukturerede og standardiserede evalueringskriterier for subjektive kriterier 3
(i) Levetidsvurdering: LBF støtter ikke ting der blot er ved enden af deres levetid. Anvender et skema for standard levetid for fx tegltag, vinduer, osv. (ii) Svigt vs skade: Støtter ikke svigt uden skade - fx hvis teglstenene ikke ligger ordentligt, men der ikke er nogen medfølgende skade (såsom fugt og vand) gives der
ikke støtte (iii) Bagatelgrænsen: Den samlede udgift skal være på mere end 10% af bygningens værdi
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Evalueringsrammerne på det byggetekniske område er betydeligt mere ustrukturerede end på
det boligsociale område. Det noteres, at dette ikke betyder, at der ikke ligger systematisk faglig
viden til grund for beslutningerne, men blot at denne faglige viden ikke er blevet kodificeret i
faste interne evalueringsskemaer.
Der foreligger betydelige dokumentationskrav til ansøgerne. På visse områder er disse krav i
høj grad klarlagt over for ansøgerne. Der findes i) faste ansøgningsskemaer, både ift. den
indledende ansøgning og ift. de senere procestrin (i form af skema A, B og C) ii) fast skema for
budgetplanlægning samt iii) dokumentationen følger i mange tilfælde industristandarder, fx
industristandarder for tilstandsrapporter og er i den forstand struktureret.
Dog mangler klare guidelines over for ansøgerne på flere områder, bl.a. i) udformning af
Helhedsplanen
der er ingen formelle krav eller guidelines for Helhedsplanerne på de
byggetekniske områder og ii) kriterier for de ændringer der laves undervejs i
ansøgningsprocessen.
Driftstøtteportalen understøtter en systematisk sagsgang; men der anvendes kun i begrænset
omfang faste skemaer og kriterier for evaluering af ansøgningerne. Sagsbehandlingen foregår
på baggrund af sagsbehandlernes faglige viden og uden strukturerede værktøjer, der kan sikre
en ufravigelig systematik i sagsbehandlingen.
For en mere detaljeret gennemgang, se bilag, afsnit 9.5.3.
6.2.2
Dimension
2: Transparens i processen
Beskrivelse af metode
For at afdække transparensen af LBF’s
forvaltningspraksis blandt ansøgere, er der foretaget en
række interviews med boligorganisationer og kommuner (se bilag, afsnit 9.4.3) samt en
gennemgang af nuværende it-systemer (herunder Driftstøtteportalen). Interviewsne har fulgt
en fast spørgeramme, som beskrevet i afsnit 5.2.3.
Formålet med dette har været at analysere transparensen af LBF’s forvaltningspraksis inden
for de 4 primære procestrin i ansøgningsprocessen, dvs. (i) modtagelse af ansøgninger, (ii)
indledende evaluering og frasortering, (iii) justering og dialog og (iv) detailplanlægning og
gennemførsel
Resultater af analysen
Ud fra interviews med kommuner og boligorganisationer samt en systemgennemgang står
følgende hovedpointer frem:
Stor tilfredshed med LBF’s faglighed og hjælpsomhed:
Både kommuner og
boligorganisationer er generelt tilfredse med LBF’s store faglighed og deres tilgængelighed –
de nævner, at det er en stor hjælp altid at kunne ringe direkte til sagsbehandlerne for en
uformel snak.
Manglende inddragelse og registrering:
Boligorganisationerne er generelt væsentligt
mere tilfredse med processen end kommunerne. Dette skyldes især at kommunerne føler, at
33
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
de ikke bliver inddraget i processen på trods af at de har adgang til Driftstøtteportalen, hvor
samtlige dokumenter i processen løbende uploades til. De synes først rigtigt at blive inddraget
på et tidspunkt, hvor de fleste beslutninger allerede uformelt ligger fast mellem
boligorganisationen og LBF, og de bliver heller ikke automatisk informeret, når der sker store
ændringer i projektet, eftersom de kun formelt bliver inddraget i forbindelse med
prækvalifikationen og skema A, B og C (se bilag 9.2.5 for nærmere beskrivelse). Yderligere
udtrykker kommunerne, at der er manglende registrering af begrundelser for de ændringer,
der bliver lavet undervejs i sagsbehandlingen, hvilket medfører, at det er svært for
kommunerne at følge hvilke ændringer, der bliver lavet
Flere lettilgængelige vejledninger:
Både boligorganisationer og kommuner mener, der vil
komme øget transparens på området af at lave flere lettilgængelige vejledninger, der kan
bruges af ansøgere og sagsbehandlere, der er nye på området eller kommer fra en mindre
teknisk baggrund
Overformaliseret boligsocialt område:
Nogle boligorganisationer og kommuner
bemærker, at den boligsociale proces er for formaliseret; dette medfører ikke nødvendigvis en
manglende transparens, men dog risikeres det, at
”problemet bliver designet til løsningen”, når
området er meget stringent defineret
Neden for ses de overordnede resultater af interviewsene. De detaljerede resultater for hvert
interview kan findes under bilag, afsnit 9.4.3.
34
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Ansøgere har overordnet et en positi oplevel
Figur 23: Ansøgeres oplevelse af LBF’s forvaltningspraksis
e
Baseret på gennemsnit af scorer givet af
kommuner og boligorganisationer på tværs af
udvalgte sager
Ikke transparent
1
Processtep
1
af
LBF’s
for altningsprak i
dog mindre positi blandt ommuner
FORELØBIG
Kommuner
Boligorganisationer
Kommuner og boligorganisationers oplevelse af LBF’s
forvaltningspraksis
4
2
3
Meget transparent
1
5
i
Modtagelse af
ansøgninger
ii
Indledende
evaluering og
frasortering
iii
Justering og
dialog
Detail-
iv planlægning og
gennemførsel
1 Lav transparens på forvaltningspraksis og/eller lav grad af strukturerede værktøjer til rådighed
2 Høj transparens på forvaltningspraksis og/eller høj grad af strukturerede værktøjer til rådighed
KILDE: Interviews med kommuner og boligorganisationer
6.2.3 Dimension 3: Robuste kontrolmekanismer
Beskrivelse af metode
For at afdække, hvor robuste kontrolmekanismer LBF har i sine beslutningsprocesser, er der
foretaget følgende analyse:
Kortlægning af sagsgange i LBF:
o
For hver sagstype (byggetekniske og boligsociale sager) samt for ”ventelisten” er
der udarbejdet beslutningsflow
o
For hvert beslutningstrin er det beskrevet, hvem der er ansvarlig for processen samt
et kort oprids af aktiviteter
o
LBF’s ledelse;
herunder direktionen er interviewet ift. kvalitetssikring og forståelse
af kontrolmekanismer
Identificering af bedste praksis:
o
Gennemgang af McKinsey databaser
o
Interviews med relevante personer mhp. kvalitetssikring og forståelse
Resultater af analysen
Kortlægning af sagsgange i LBF:
LBF har for beslutningskæden i både de boligsociale og
byggetekniske sager opsat kontrolmekanismer, der generelt virker robuste. Fagligt stærke
medarbejdere, eksperter og ledere deltager aktivt i processerne løbende
og det er sjældent
enkeltpersoner, der tager afgørende beslutninger om skelsættende ting i sagerne. Omvendt
står det klart, at der er plads til yderligere
kontrolmekanismer (”checks and balances”).
Beslutningsprocessen er forskellig afhængig af sag samt ved udarbejdelse af ”ventelisten”.
Neden for skitseres beslutningsprocesserne fordelt på byggetekniske- og boligsociale sager
samt ved udarbejdelse
af ”ventelisten”. For mere detaljeret gennemgang af
beslutningsprocesserne se bilag, afsnit 9.5.4.
35
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Byggetekniske sager:
Forberedelsesmøde:
Starter med indledende møde, hvor teamet (sagsbehandler,
ledelsesmedlem og specialister) drøfter ansøgningsmaterialet og beslutter, om de mener,
ansøgningen kan prækvalificeres (givet at besigtigelsen understøtter deres analyse)
Besigtigelse og prækvalifikation:
Herefter besigtiger LBF ejendommen sammen med
kommunen og boligorganisationen. LBF giver herefter meddelelse om prækvalifikation i
slutningen af besigtigelsen (med forbehold om kommunens indstilling)
Løbende sagsbehandling:
Sagsbehandlingsteamet indgår i løbende dialog med
boligorganisationen og tilpasser ansøgningen
Ministeriel godkendelse:
Transport- og Boligministeriet er ansvarlige for den ministerielle
godkendelse ved nedrivnings- og infrastruktursager
Direktionsmøde og tilsagn:
Når sagen er ved at være færdigbehandlet tages den op på et
direktionsmøde. Sagsbehandleren fremlægger sagen, og der drøftes potentielle ændringer. Der
tages beslutning om tilsagn (med forbehold om kommunens tilsagn)
Det bemærkes, at direktionen yderligere inddrages løbende i arbejdet efter behov og ved
godkendelse af både skema A, B og C.
Figur 24: Beslutningsproces for byggetekniske sager
6
Forberedelses-
møde
Besigtigelse og
prækvalifikation
Kommunal
indstilling
Løbende
sagsbehandling
Ministeriel
godkendelse
Direktionsmøde
og tilsagn
Beslutningsproces: Byggetekniske sager
Boligsociale sager:
Løbende registrering af
ansøgninger
Prækvalifikation:
(sagsbehandler,
ledelsesmedlem og eventulle specialister) drøfter ansøgningsmaterialet og beslutter, om
ansøgningen kan prækvalificeres. I særlige tilfælde vil en besigtigelse være påkrævet, før en
Beslutningsproces: Ventelisten
endelig beslutning om prækvalificering kan tages
Løbende sagsbehandling:
Teamet indgår i løbende dialog med boligorganisationen og
kommunen og tilpasser ansøgningen (boligsociale helhedsplaner skal godkendes af
kommunalbestyrelsen)
Direktionsmøde og
Prækvalifikation
Løbende sagsbehandling
Direktionsmøde og tilsagn:
Når der foreligger en endelig
tilsagn
ansøgning (endelig
Helhedsplan), fremlægger sagsbehandlingsteamet sagen på et direktionsmøde, hvor der tages
beslutning om tilsagn (med forbehold om kommunens tilsagn)
Beslutningsproces: Boligsociale ansøgninger
Det bemærkes, at direktionen yderligere inddrages løbende i sagsbehandlingen efter behov
Løbende prioritering af
ansøgninger
Sagsbehandlingsteamet
Årlig hovedrevision
Direktionsmøde og
godkendelse
faglig funktionsleder,
6 Renoveringssager kræver ikke ministeriel godkendelse
36
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Løbende registrering af
ansøgninger
Løbende prioritering af
ansøgninger
Årlig hovedrevision
Direktionsmøde og
godkendelse
Beslutningsproces: Ventelisten
Figur 25: Beslutningsproces for boligsociale ansøgninger
Prækvalifikation
Løbende sagsbehandling
Direktionsmøde og
tilsagn
Beslutningsproces: Boligsociale ansøgninger
Ventelisten:
Løbende registrering af ansøgninger:
Sagsbehandlingsteamet (sagsbehandler, faglig
funktionsleder og ledelsesmedlem) på de individuelle sager registrerer løbende de
ansøgninger, de er ansvarlige for samt ændringer, der sker i disse (fx ift. beløb eller trang)
Løbende prioritering af ansøgninger:
Løbende dialogmøder, hvor ventelisten opdateres
ud fra ny viden om beløb og trang i de individuelle sager
Årlig hovedrevision:
Sagsbehandlingsteamet laver en årlig gennemgribende revision af
ventelisten
Direktionsmøde og godkendelse:
Direktionen bliver forelagt ventelisten og tager stilling
til godkendelse. Når ventelisten er godkendt, sendes der breve ud til alle boligorganisationer
og kommuner vedr. relevante ansøgningers position på ventelisten
Forberedelses-
Besigtigelse og
Kommunal
Løbende
Ministeriel
Direktionsmøde
møde
prækvalifikation
indstilling
sagsbehandling
godkendelse
og tilsagn
Det bemærkes, at direktionen yderligere inddrages løbende i prioriteringen af ventelisten, når
denne opdateres i driftstøtteportalen efter behov
Beslutningsproces: Byggetekniske sager
Figur 26: Beslutningsproces for ”ventelisten”
Løbende registrering af
ansøgninger
Løbende prioritering af
ansøgninger
Årlig hovedrevision
Direktionsmøde og
godkendelse
Beslutningsproces: Ventelisten
Identificering af bedste praksis
McKinsey har tidligere været med til både at anbefale og
i
organisationer både i den private- og offentlige sektor. Der findes i dag ikke et kvalitetsteam i
LBF, der
Beslutningsproces: Boligsociale ansøgninger
målrettet og løbende sikrer kvaliteten (herunder objektiviteten) i sagsbehandlingen.
Et sådan team vil øge robustheden (yderligere
”checks and balances”),
og det bør derfor
overvejes at nedsætte et sådan team.
Kvalitetsteamet kunne fx nedsættes en gang hvert halve år eller en gang om året.
Kvalitetsteamet kan derpå udvælge en håndfuld sager om året inden for et udvalgt
støtteområde eller sagsområde, og gennemgå disse ud fra en række nedskrevne kriterier med
henblik på både at sikre kvalitet og ensartethed i sagsbehandlingen.
Sagsgennemgangen kan således anvendes til dels at vurdere, om sagsbehandlingen har fulgt
den rette proces, dels til at angive fremadrettede anbefalinger om både sagsbehandling,
fremstilling af argumentation og begrundelse, formidling
samt eventuelt udarbejde
eksplicitte kriterier og skabeloner for den fremadrettede sagsbehandling. Fokus er således
Prækvalifikation
Løbende sagsbehandling
Direktionsmøde og
tilsagn
implementere kvalitetsteams
37
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
både at forfine proces
men i lige så høj grad fremme af kvalitet gennem læring i
organisationen.
Ved nedsættelse af et kvalitetsteamet bør det bl.a. overvejes, hvorvidt det skal være interne
(LBF ansatte) eller eksterne der skal udgøre teamet. Et eksternt team vil sikre en større
objektivitet; men vil tilsvarende være mere omkostningsfuldt, og det forudsættes, at der kan
identificeres eksterne, der har tilstrækkeligt kendskab til regelsættet og sagerne. Idet der
allerede anvendes eksterne rådgivere på en række områder i forbindelse med
sagsbehandlingen, vurderes det at være realistisk at identificere eksterne rådgivere på netop
disse områder.
Et internt team vil have den fordel at kende sagsgangene (og sagerne) og vil kun påføre LBF en
mindre omkostning. Ved nedsættelse af et internt kvalitetsteam vil der dog være en risiko for
bias og subjektivitet, men til gengæld vil processen klarere fremstå som en læringsproces med
henblik på at styrke organisationens kompetencer og kvalitet i sagsbehandlingen.
38
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
7. Analyse: Politisk målopfyldelse
Følgende kapitel analyserer LBF’s politiske målopfyldelse. Indledende afsnit beskriver
hovedpointerne efterfulgt af operationaliseringen (anvendte metode). I afsnittet undersøges
det, hvorvidt i) puljen/kriteriet er oprettet og ii) om midlerne er udmøntet/kriteriet opfyldt.
7.1 Hovedpointer
Analysen af LBF’s
politiske målopfyldelse sker med henblik på at afdække, om fonden lever op
til de politiske rammer, der er sat på området, dvs., hvorvidt LBF følger de retningslinjer, der
er udstukket i boligaftalerne. Overordnet set vurderes det, at LBF er særdeles lydhør over for
politiske retningslinjer; de opretter de relevante puljer rettidigt og udmønter alle midler i
puljerne inden for de fastsatte tidsrammer.
Dog er det, som skildret i analysen, uklart
hvordan ”ekstraordinær” skal fortolkes mere
specifikt for at sikre en konsistent sagsbehandling og for at sikre, at der udelukkende tildeles
støtte til ekstraordinær renoveringer. Der er således ikke en nærmere definition udover hvad
der er beskrevet i almenboliglovens § 91 og de overordnede LBF beskrivelser i kategorisering
af renoveringstyper (opretning, miljø, sammenlægning og tilgængelighed). Derfor er der en
meget lav grad af gennemsigtighed for eksterne og politiske beslutningstagere, når det skal
efterprøves, om de udmøntede midler fra LBF rammer alene går til ekstraordinære
renoveringer. Således er der, som beskrevet i anbefalingerne, behov for en yderligere
operationalisering af begrebet for at skabe sikkerhed om den politiske målopfyldelse.
Det bemærkes, at der i de seneste boligaftaler har været en politisk prioritering af
kvalitetsniveauet for kommende renoveringer i den almene sektor, hvilket afspejles i de
fastsatte renoveringsrammer. I analyser, der lavet i forbindelse med boligaftalerne, opereres
der med 3 scenarier: i) minimumsscenariet, ii) mellemscenariet og iii) det store scenarie. Kort
beskrevet fastholdes der
i ”minimumscenariet” boligernes kvalitet, men uden afgørende
forbedringer af konkurrenceevne. I ”mellemscenariet” sker der en række afgørende
kvalitetsforbedringer, som styrker de almene boligers
attraktionsværdi. I det ”store scenarie”
får de almene boliger et mere markant kvalitetsløft. Af forarbejderne til boligaftalen fra 2014
fremgår det, at der fra politisk side blev sigtet på et mellemscenarie. Landsbyggefonden har
oplyst, at fonden bestræber sig på at følge et stort scenarie. I forbindelse med de politiske
aftalers implementering bør der derfor fremadrettet være fokus på at sikre, at politisk
besluttede kvalitetsniveauer kommunikeres klart til og implementeres af fonden.
Samlet set bør derfor sikres at, i) der sker en yderligere operationalisering af definitionen af
ekstraordinære renoveringer, så det sikres at rammerne alene anvendes til ekstraordinære
renoveringer og ii), at udmøntningen af en kommende boligaftale sker i henhold til de valgte
renoveringsscenarie.
7.2 Operationalisering
Den politiske målopfyldelse kan brydes ned i en række underdimensioner, hvilket det er
forsøgt gjort neden for.
39
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 28: Beslutningsproces for byggetekniske sager
Inkluderet i analysen
Ikke inkluderet i analysen
Er puljen/kriteriet
oprettet?
Er midlerne udmøntet
/kriteriet opfyldt?
Er effekten af puljen
målt?
Er den ønskede effekt
opnået?
Analysen har ikke haft fokus på at måle effekten af puljerne i boligafdelingerne, men har
derimod fokuseret på LBF’s forvaltningspraksis ift. at oprette og udmønte de givne politiske
målsætninger.
For at afdække dette er hver politiske aftale blevet brudt ned i de relevante mål, den opsætter
for LBF’s udmøntning af midler/behandling af ansøgninger. For hvert politiske
mål vurderes
det, om målet er opfyldt.
Analysen er baseret på interviews med LBF og Trafik-, Bygge- og Boligstyrelsen samt
sagsgennemgang.
7.3 Overordnet opfyldelse af politiske målsætninger
Da LBF er en selvejende institution
og ikke fx en styrelse
er der lagt en vis grad af
selvstændighed til grund for LBF’s beslutningskompetence. Selvejende institutioner er således
ikke underlagt instruktion af ministeren, men selvejende institutioner ledes af en bestyrelse
med selvstændig beslutningskompetence, og styringsrelationen for selvejende institutioner går
således primært gennem resultatkontrakter, tilsyn, mv. Det vurderes dog ud fra analysen, at
LBF i særdeles høj grad er lydhør over for de politiske beslutninger og udstukne retninger samt
til hver en tid opretter de givne puljer eller kriterier og udmønter puljerne fuldt ud inden for
den fastsatte tidsramme/rettidigt implementerer nye kriterier (fx vedr. hvilke boligafdelinger
der kan få støtte) i deres forvaltningspraksis.
Neden for ses hvilke politiske mål, LBF er blevet vurderet på samt deres opfyldelse af disse
(politiske mål fra Boligaftale 2010, Boligaftale 2014, samt de 3 relevante tillægsaftaler i
perioden 2011-2015).
40
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Vurdering af politisk målopfyldelse:
Aftale for 2011-14 om tyr et ind ats
Figur 29: Vurdering af politisk målopfyldelse (2011
2014)
boligsektors midler
i ghettoområderne og anvendelsen af den almene
Politisk mål
Investeringsramme til renovering i de udsatte boligområder videreføres med 2.640 mio. kr.
årligt i perioden 2013-16
200 mio. kr. af den afsatte årlige investeringsramme fra 2011-16 øremærkes til
tilgængelighed
Forhøjelse af investeringsrammen med 2.500 mio. kr. i 2011, 1.500 mio. kr. i 2012 og med
1.000 mio. kr. i 2013
LBF skal afsætte en ramme på 500 mio. kr. i alt i perioden 2011-14 til finansiering af
fondens andel af kapitaltilførslen ved nedrivninger i udsatte almene boligområder
Nedrivning
LBF skal have adgang til at overtage en større andel af kapitaltilførslen ved nedrivning, så
fonden fremover kan dække op til 3/5 heraf
Er puljen/
kriteriet
oprettet?
Er midlerne
udmøntet/
kriteriet opfyldt?
Renovering
Infrastruktur
LBF skal etablere en pulje på 150 mio. kr. årligt i 2011-16, hvorfra der med
socialministerens godkendelse kan ydes støtte til infrastrukturændringer som led i en
godkendt helhedsplan for ghettoområderne
Landsbyggefondens ramme til en boligsocial indsats i de udsatte boligområder videreføres
med 440 mio. kr. årligt i perioden 2011-14.
Boligsocial
indsats
Af de afsatte midler kan der anvendes op til 220 mio. kr. årligt til nedsættelse af lejen i
problemramte boligafdelinger
KILDE: Boligaftale 2010
Vurdering af politisk målopfyldelse:
Aftale for 2011-14
derligere aftaler
i perioden amt
af politisk målopfyldelse
yderligere aftaler (2011
2014)
Figur 30: Vurdering
tillæg
Politisk mål
Tillæg af 12.
november 2011
vedr. fremrykning
af
LBF’s
investerings-
ramme til
renovering
Reno-
vering
Landsbyggefondens investeringsrammer til renovering fremrykkes således,
at det ekstraordinære løft på i alt 2.500 mio. kr. i 2012 og 2013 udmøntes i
2011
Herudover fremrykkes yderligere 3.000 mio. kr. i alt fra årene 2013-16,
således at LBF’s samlede venteliste på 8 mia. kr. kan udmøntes allerede i
2011
Investeringsrammerne vil herefter udgøre 10.640 mio. kr. i 2011, 2.640
mio. kr. i 2012 og i perioden 2013-16 1.890 mio. kr. årligt
Landsbyggefondens investeringsramme i 2012 til renovering øges med
4.100 mio. kr., således at den i alt i 2012 udgør 6.803 mio. kr.
Tillæg af 10. maj
2012 vedr.
renoverings-
rammen for 2012
Er puljen/
kriteriet
oprettet?
Er midlerne
udmøntet/
kriteriet opfyldt?
For at få en hurtigere registrering af stedfundne ændringer i områderne
ændres anvendelsen af 4-årige gennemsnit ved beregning af andel med
tilknytning til arbejdsmarked m.v. og antal dømte til 2-årige gennemsnit
Tillæg af 10. juni
2013 vedr. nye
kriterier for særligt
udsatte
boligområder
Med henblik på at supplere identifikationen af særligt udsatte boligområder
tilføjes 2 nye kriterier: i) Andelen af beboere i alderen 30-59 år, der alene
har en grunduddannelse (inkl. uoplyst uddannelse), overstiger 50 pct. af
samtlige beboere i samme aldersgruppe ii) Den gennemsnitlige
bruttoindkomst for skattepligtige i alderen 15-64 år i området eksklusive
uddannelsessøgende er mindre end 55 pct. af den gennemsnitlige
bruttoindkomst for samme gruppe i regionen
Boligområdet skal opfylde 3 af de 5 kriterier for at komme på listen over
særligt udsatte boligområder mod førhen 2 af 3 kriterier
KILDE: Benævnte tillægsaftaler
Bolig-
social
indsats
41
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Som det fremgår oven for i figur 29 og 30 er alle afsatte rammer i perioden 2011 - 2014 opfyldte,
og målsætninger har været fulgt.
LBF beskriver, at aftaleperioden særligt har været præget af byudvikling. Dertil kommer
nedrivning i vandkantsområder og begyndende byudvikling, senere flere bystrategiske
foranstaltninger svarende til de politiske aftaler. Herudover har der været et betydeligt antal
skadesager i forhold til usunde boliger, indeklimaproblemer, skimmelsvamp samt pcb og
miljøgifte, som kræver opretning.
LBF har haft stor fokus på tilgængelighed, som også er et emne, der har været prioriteret højt
politisk. I de almene boligafdelinger er der tale om, at tilgængelighedsboliger stabiliserer
beboersammensætningen. Der er sket fordeling af disse boliger efter lokale ønsker - ingen
ombygning er sket uden kommunal indstilling herom. Tilgængelighedsombygning er søgt i de
relevante og mest prisbillige varianter mv.
LBF har fulgt de forhøjede renoveringsrammer efter formålet og har nedbragt ventelisten.
Nedrivningsrammen er også fuldt udnyttet i perioden - også op til LBF-andel på 60%
(kapitaltilførsel mv.).
Vurdering af politisk målopfyldelse:
Aftale for 2015-18
aftale om
Figur 31: Vurdering
LBF’s
midler og effektivisering af den almene boligsektor
anvendelsen af
af politisk målopfyldelse (2015
2018)
Politisk mål
Renoveringsrammen forhøjes med 2.200 mio. kr. årligt til i alt 4.200 mio. kr. i hvert af årene
2015 og 2016
Rammen fastsættes til 2.555 mio. kr. i 2017, 2.500 mio. kr. i 2018 og til 2.300 mio. kr. årligt
i 2019 og 2020
Mindst 400 mio. kr. årligt skal anvendes til forbedret tilgængelighed (alle beløb i 2015-
priser)
Af den samlede ramme frem til 2020 kan der anvendes op til 350 mio. kr. til gennemførelse
af vidtgående energieffektiviseringsprojekter
Nedrivningsrammen fastsættes til 600 mio. kr. samlet i perioden 2015-18
Nedrivning
Op til 200 mio. kr. af nedrivningsrammen kan anvendes til nedrivning af hele almene
boligafdelinger, som har vedvarende høj boligledighed, som er mere end 25 år gamle og
som efter LBF’s vurdering ikke kan videreføres
Infrastrukturrammen videreføres med 160 mio. kr. årligt fra 2017 til 2020
Infrastruktur
Målgruppen for rammen udvides med områder, som opfylder 2 af kriterierne for at komme
på listen over særligt udsatte områder, således at der også her kan igangsættes en
forebyggende indsats.
Den boligsociale ramme fastsættes til 465 mio. kr. årligt i perioden 2015-18,
Op til halvdelen af rammen kan anvendes til huslejenedsættelser
Prioritering af indsatser, der i) øger trygheden og trivslen, ii) bryder den negative sociale arv
og iii) sikrer entydig ledelse
Boligsocial
indsats
Helhedsplanen skal eksplicit forholde sig til indsatsen over for akut opståede situationer
med uro og kriminalitet
Der gennemføres et obligatorisk eftersyn af helhedsplanerne ét år efter opstart med henblik
på at sikre effekt
Boligsociale indsatser, som kombineres med strukturelle fysiske forandringer med tilsagn
fra infrastrukturpuljen, får forrang, når de boligsociale midler prioriteres
KILDE: Boligaftale 2014
Er puljen/
kriteriet
oprettet?
Er midlerne
udmøntet/
kriteriet opfyldt?
Renovering
Som det fremgår oven for i figur 31, er alle afsatte rammer i perioden 2015 - 2018 opfyldte, og
målsætninger har været fulgt.
LBF beskriver, at de i begge perioder har søgt at kanalisere infrastrukturrammerne til de
udsatte boligområder.
42
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Den boligsociale indsats i de to perioder er også udviklet som ønsket politisk, senest med
etablering af områdebestyrelser, sikring af entydig ledelse og et krav om, at størstedelen af
aktiviteterne i et område skal have dokumenteret effekt. Herudover gennemføres der i alle
områder et 1-årseftersyn, hvor det blandt andet vurderes, om der er den nødvendige fremdrift
i sagen. Alternativt aftales det hvilke tiltag, der skal foretages.
43
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
8. Anbefalinger vedr.
LBF’s
forvaltningspraksis
Ud fra analysen af
LBF’s
forvaltningspraksis vurderes det, at der er plads til, at fondens
forvaltning kan blive mere transparent og veldokumenteret. Der fremsættes anbefalinger
inden for 8 kategorier:
Bedre dokumentation og dataregistrering
Klarere kriterier for, hvad der er støtteberettiget
Mere systematisk og transparent vurdering af ansøgningerne
Mere brugervenlig skriftlig kommunikation
Mere transparens i vurderingsgrundlag over for ansøgerne
Yderligere inddragelse af kommuner
Optimering af venteliste
Styrkelse af kontrolmekanismer.
Neden for er ligeledes lavet en oversigt over de 18 anbefalinger, som der er fundet frem til i
forbindelse med analyse af
LBF’s
forvaltningspraksis. Disse 18 anbefalinger er plottet på en
graf med ”Forventede fordele” på den vertikale akse og ”Forventede omkostninger” på den
horisontale akse, hvor det ses, at flere af anbefalingerne forventes at skabe større fordele og
ligeledes har mindre omkostninger forbundet med implementering. Fordele og omkostninger
er estimeret på baggrund af kendskab til LBF og erfaring med andre klienter inden for
sagsbehandling.
Figur 32: Oversigt over anbefalinger
Overblik over anbefalinger
Anbefaling
3
11
5
8
7
12
6
9
4
1
Registrere alle sagsændringer
2
Registrere begrundelser for alle sagsændringer
3
Klare kriterier
4
Sikre politisk ambitionsniveau
18
2
14
5
Systematiske evalueringsskemaer
6
Indsamling af statistik
7
Simplificere sprog i officielle breve
8
Letforståelige vejledninger til skemaer
9
Simplificere budgetskemaet
10
Vejledninger til forskellige finansieringsmuligheder
11
Letforståelig vejledning vedr. støtteområder
12
Transparens af datamodeller
13
Dybdegående kurser vedr. ansøgning og evaluering
14
Vejledning om ”god proces for samarbejde”
15
Kommuners kendskab til infokurser
16
Kriterier for placering på ventelisten
17
Adgang til placering på ventelisten
18
Nedsættelse af kvalitetsteam
Forventede fordele
16
17
15
10
1
13
Forventede omkostninger
44
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figuren oven for viser, at 3) Klare kriterier, 4) Sikre politisk ambitionsniveau 5) Systematiske
evalueringsskemaer samt 11) Letforståelig vejledning vedr. støtteområder vurderes at have
store fordele og mindre omkostninger.
Neden for beskrives de primære ændringsforslag inden for alle 8 kategorier. Gennemgangen
beskriver både i) den nuværende situation ii) anbefaling iii) forventet resultat iv) forventet
omkostning v) forventede fordele samt vi) implementeringsniveau. Implementeringsniveau
belyser hvad det kræver, at implementere anbefalingen (fx lov- eller systemændring).
8.1 Bedre dokumentation og dataregistrering
Det anbefales, at LBF implementerer en mere systematisk og omfattende
dokumentationsproces, end der forefindes i dag. I dag registreres alle
LBF’s
sager i deres
sagsportal (Driftstøtteportalen), hvor dokumenter løbende uploades (e-mails, notater, bilag,
skeamer osv.). Driftstøtteportalen er en meget nyttig sagsplatform; men det forekommer
vanskeligt at finde frem til ændringer i sagerne og begrundelserne hertil løbende (findes som
hovedregel i e-mail korrespondancer mv)
Konkret anbefales følgende: i) systematisk tydeliggøre ændringer i sagerne ii) systematisk
registrere begrundelser for ændringerne i sagerne.
Figur 33: Bedre dokumentation og dataregistrering
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Systematisk tydeligøre
ændringer i sagerne (så der
let kan dannes et overblik
over områder tilføjet/fjernet
samt budgetændringer)
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Vanskeligt at følge
hvilke ændringer, der er
lavet i sagerne
1
Øget
transparens ift.
hvilke
ændringer, der
er foretaget i
sags-
behandlingen
Praksis og
systemer
Begrundelser for
ændringer ikke
systematisk registreret
2
Tilsvarende systematisk
registrere begrundelserne for
ændringerne i sagerne
Øget
transparens ift.
rationale bag
sagsændringer
Praksis og
systemer
8.2 Klarere kriterier for, hvad der er støtteberettiget
Det anbefales, at der klarere kommunikeres, hvad der karakteriseres som støtteberettiget på
de enkelte områder. Således bør der laves klare definitioner af hvad der er støtteberettiget;
herunder bryde dette ned i klare subkriterier. Dette er særligt relevant indenfor
renoveringsområdet, hvor flere boligorganisationer og kommuner udtrykker uklarhed
omkring ansøgningskriterier. Fx forefindes der i dag kun en generel definition af, hvad
”ekstraordinær renovering” betyder (se bilag,
afsnit 9.5.1).
Det bemærkes, at renovering for udbedring af fejl og mangler er støtteberettiget, hvis de
medfører bygningsskade og følger af fejl og mangler i selve bygge- og anlægsprocessen. Dette
medfører, at to bygninger med identiske byggetekniske problemer kan være henholdsvis
45
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
berettiget og ikke berettiget til støtte afhængig af årsagen og forløbet. Dette indebærer, at der i
sagens natur følger et større rum til faglig bedømmelse og vurdering. For at gøre dette faglige
rum mere eksplicit og udfoldet anbefales det,
at der udarbejdes ”logiske beslutningstræer”
(som en del af subkriterierne), der er logisk udtømmende og gensidigt udelukkende og er
baseret på veldefinerede faglige termer. Disse beslutningstræer vil således gøre det lettere og
mere eksplicit, dels hvilken fejl/mangel, der er tale om; dels hvordan det afdækkes konsistent
og transparent, at der er tale om den rette årsagskæde for, at det er støtteberettiget.
Dertil anbefales det, at Landsbyggefonden klart implementerer den politiske prioritering af
kvalitetsniveauet for kommende renoveringer af den almene sektor efter en boligaftale jf.
punkt 7.1.
Konkret anbefales følgende: i) Klarere definering af kriterier og ii) implementering af de
politisk besluttede kvalitetsniveauer.
Figur 34: Klargøre kriterier for, hvad der er støtteberettiget
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Definere klare kriterier (og
subkriterier) for, hvad der er
støtteberettiget
især
relevant på
renoveringsområdet ift.
ekstraordinær renovering
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Der forefindes ikke
klare og entydige
kriterier for, hvad der er
støtte-berettiget
3
Mere
veldefineret
hvad der er
støtteberettiget
Regulativ samt
vejledning
Landsbyggefonden har
ikke tidligere arbejdet
aktivt med den politiske
forudsætning om
tildeling af
renoveringsmidler efter
”mellemscenariet”
4
Sikre at det politiske
ambitionsniveau for en
kommende
renoveringsindsats i højere
grad implementeres i
Landsbyggefondens
udmøntning
Sikre politisk
målopfyldelse
Praksis og
systemer
8.3 Mere systematisk
ansøgningerne
og
transparent
vurdering
af
Det anbefales, at LBF indfører en mere transparent vurdering af ansøgningerne. Dette gælder
for alle støtteområder, men er især påkrævet på det byggetekniske område, hvor flere
boligorganisationer og kommuner udtrykker uklarhed omkring evalueringskriterier. Det
anbefales, at fonden udvikler klare og transparente evalueringsskemaer, der
med
udgangspunkt i de definerede subkriterier foreslået ovenfor
kan bruges som et værktøj til
systematisk at evaluere ansøgningerne samt systematisk at registrere begrundelserne for de
valg og skøn, der bliver taget i sagsbehandlingen med henblik på at kunne give
boligorganisationer og kommuner helt klare begrundelser for afslag, ændringer o.l. i
forbindelse med ansøgningsprocessen.
Konkret anbefales følgende: i) Udvikle systematiske evalueringsskemaer og ii) indsamle
statistik.
46
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Det bemærkes, at omkostningerne forventes at være lave, da LBF allerede arbejder ud fra
subkriterier, der bare skal systematiseres og kommunikeres tydeligere.
Figur 35: Mere systematisk og transparent vurdering af ansøgningerne
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Udvikle systematiske
evalueringsskemaer for hvert
af støtteområderne til
anvendelse internt i LBF
baseret på systematisk
evaluering af subkriterier
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Sagsbehandlernes
vurdering af
ansøgningerne
registreres ikke i
fastdefinerede skemaer
5
Mere konsistent
sagsbehandling
Praksis og
systemer
Ingen systematisk
sammenligning af
sagsbehandlere
6
Indsamle og sammenligne
statistik på tværs af
sagsbehandlere ift., hvordan
der scores
Mulighed for
kontrol af
potentiel
diskrepans
mellem
sagsbehandlere
Praksis og
systemer
Neden for ses et eksempel på, hvordan et sådant evalueringsskema kunne se ud
eksemplet
er for opretning (under renoveringsstøttepuljen) og skal udelukkende ses som et illustrativt
eksempel.
47
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 36: Eksempel på skema til renoveringsstøtte-oprettelse
Grunddata
Dato
Sags-
behandler
Vurdering af specifikt ansøgningselement
Kan ikke
vurderes
Levetid
Har udlevet sin levetid
Har delvist udlevet sin
levetid
Har ikke udlevet sin
levetid
Standard levetid:
Bygningsdels alder:
Andre kommentarer:
Entydigt ikke
støtteberettiget
Delvist
støtteberettiget
Entydigt
støtteberettiget
Bevis (kommentarer)
Støttepulje
Beslutnings-
trin
Renovering:
Oprettelse
Fx præ-
kvalificering
Sags-
nummer
Ansøgnings-
element
Fx ventilations-
system
Svigt
Der er ikke sket et svigt Der er sket et svigt for
i projektering,
dele af
materialer eller
ansøgningselementet
arbejdernes udførelse
Skade
Der er ingen skade
som følge
Der er en mindre, ikke- Der er en konkret og
akut skade
substantiel skade med
behov for udbedring
Der er sket et svigt i
projektering, materialer
eller arbejdernes
udførelse
Andre forhold og bemærkninger
Konklusion på støtteberettigelse for specifikt ansøgningselement
Ansøgningsbeløb, DKK
Støttebeløb, DKK
Begrundelse
for specifikt
støttebeløb
8.4 Mere brugervenlig skriftlig kommunikation
Igennem analyse af fondens forvaltningspraksis herunder interviews med boligorganisationer
og kommuner samt kortlægning af Driftstøtteportalen er det blevet klart, at der er et behov for
en mere brugervenlig skriftlig kommunikation fra fondens side.
Der er i dag blandt en del ansøgere stor usikkerhed omkring, hvordan officielle breve fx vedr.
afsætning eller finansiering i forbindelse med tilsagn skal tolkes, samt hvad forklaringen bag
de givne beløb er.
Derudover har en del ansøgere vanskeligt ved at forstå fondens officielle skemaer. Især volder
budgetarket (”pyjamasarket”) mange ansøgere problemer, da det er kompliceret og
uigennemskueligt ift. dets formler. Det anbefales derfor, at dette skema simplificeres.
Derudover anbefales det, at der generelt produceres lettilgængelige og anvendelsesorienterede
vejledninger med fokus på
korte
og
præcise
beskrivelser (i et ikke-teknisk sprog) som hjælp til
udfyldelse og forståelse af fondens forskellige ansøgningsskemaer.
Konkret anbefales følgende: i) Simplificere sproget, ii) udvikle lettilgængelige vejledninger til
skemaer, iii) simplificere layout og formelhenvisninger i budgetskema (pyjamasarket),
iv) udvikle vejledninger til forskellige finansieringsmuligheder og v) gøre skemaet
anvendelsesorienteret.
48
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 37: Mere brugervenlig skriftlig kommunikation
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Teknisk og formaliseret
sprogbrug gør det svært
for kommuner og
boligorganisationer at
forstå skriftlig
kommunikation
De ringer til LBF for
uddybning
7
Simplificere sproget i
officielle breve (herunder
afsætningsbrevet,
tilsagnsbrevet, mv.)
Mindre tvivl om
budskab i
fremsendte
breve
Færre opkald til
LBF med
opklarende
spørgsmål
Praksis og
systemer
Manglende vejledning
til skemaer og
budgetter gør det svært
og tidskrævende at
udfylde skabeloner og
kan føre til forkerte
indtastninger
8
Udvikle letforståelige
vejledninger, der kan
vedlægges skemaer og
budgetskabeloner
Skemaer mere
transparente og
lettere at udfylde
for ansøgerne
Praksis og
systemer
Budgetskema er
kompliceret at udfylde
korrekt, og formler er
svære at forstå
9
Simplificere layout og formel-
henvisninger i budgetskema
(pyjamasarket)
Skemaet lettere
at udfylde,
hvilket fører til
færre
fejlindtastninger
Praksis og
systemer
Især mindre
Udvikle letforståelige
boligorganisationer
vejledninger til de forskellige
finder det svært at
finansieringsmuligheder og
navigere i
LBF’s
10
sammenhængen mellem
finansieringsmuligheder
disse (fx renoveringsstøtte,
driftsstøtte, kapitaltilførsel)
Ansøgere har
mere lige vilkår
for forståelse af
finansierings-
muligheder
Praksis og
systemer
8.5 Mere transparens i vurderingsgrundlag over for ansøgerne
Ud fra analysen, og især ud fra interviews med boligorganisationerne, er det blevet klart, at en
del ansøgere finder det svært at forstå ansøgnings-
og evalueringsgrundlaget for LBF’s
støtteområder, især på renoveringsområdet. Dette er især et problem blandt mindre
boligorganisationer, der typisk har færre ressourcer til at sætte sig ind i ansøgningskravene.
Derfor anbefales det, at når der er defineret helt klare subkriterier for, hvad der er
støtteberettiget, udgives der en
letforståelig
vejledning til ansøgerne (fx et 1 eller 2 siders
dokument per støtteområde for ikke at drukne ansøgerne i for mange informationer).
Derudover anbefales det
på opfordring af boligorganisationerne
–,
at der tilbydes flere
dybdegående kurser til at hjælpe alle boligorganisationer med at have adgang til samme viden
og kompetencer.
Ansøgere, især på det boligsociale område, nævner desuden, at det er svært for dem at få
indsigt i LBF’s datamodeller
(skemaer, bilag mm.) og dermed svært at forstå
vurderingsgrundlaget på det boligsociale område. Derfor anbefales det, at LBF skaber
yderligere transparens omkring dette, fx ved at lave letoverskuelige og simple vejledninger og
forklaringer af datamodellerne
på LBF’s hjemmeside.
Konkret anbefales følgende: i) Udgive letforståelig vejledning vedr. støtteområder, ii) øge
transparens af datamodeller og iii) tilbyde dybdegående kurser ift. ansøgning og evaluering.
49
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 38: Mere transparens af vurderingsgrundlag over for ansøgerne
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Ansøgere har svært
ved at finde en klar
definition af, hvad der
er støtteberettiget
især på
renoveringsområdet
Udgive klar og letforståelig
vejledning til potentielle
11 ansøgere vedr.
støtteområder (der bygger på
de definerede subkriterier)
Mere
transparent for
ansøgerne,
hvad der er
støtteberettiget
Praksis og
systemer
Ansøgere føler ikke, de
har indsigt ind i LBF’s
datamodeller
Skabe større transparens for
ansøgere vedr. LBF’s
12 datamodeller (fx ift.
vurderingskriterierne i de
boligsociale modeller)
Ansøgere har
bedre
transparens af
datamodeller og
deres vurdering
Praksis og
systemer
Mindre
boligorganisationer har
svært ved at forstå
LBF’s ansøgnings-
og
evalueringsproces i
dybden
Tilbyde dybdegående kurser
især målrettet
13
boligorganisationer (evt. med
brugerbetaling)
Færre opkald til
LBF med
opklarende
spørgsmål
Praksis og
systemer
8.6 Yderligere inddragelse af kommuner
Ud fra interviews med kommuner er det blevet klart, at en del kommuner ønsker yderligere
muligheder for øget inddragelse i processen for de byggetekniske ansøgninger. På trods af
adgang til Driftstøtteportalen synes kommunerne først rigtigt at blive inddraget et sted i
processen, hvor størstedelen af projektet er aftalt mellem boligorganisationen og LBF, og hvor
det dermed bliver vanskeligt for kommunen at gøre indsigelser, uden at dette bliver
omkostningsfuldt for boligorganisationen. Derudover oplever kommunerne at det er svært at
følge udviklingen i sagerne (selvom sagsdokumenterne er tilgængelige i Driftstøtteportalen),
fx bliver de ikke informeret om større budgetændringer i projekterne undervejs i processen. På
nuværende tidspunkt varierer det, i hvor høj grad kommunen ønsker at blive yderligere
involveret grundet forskelle i ressourcer og prioritering. Det anbefales, at LBF laver en
vejledning om god proces for samarbejde mellem boligorganisationer og kommuner.
Udover dette er det også blevet klart ud fra interviews med kommuner, at mange ikke kender
til LBF’s årlige informationskurser.
Det anbefales derfor, at LBF aktivt forsøger at udbrede
kendskabet til disse kurser blandt kommunerne.
Konkret anbefales følgende: i)
Anbefaler at LBF laver en vejledning om ”god proces for
samarbejde” og ii) Udbrede
kendskab
til LBF’s informationskurser
blandt kommunerne.
50
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 39: Inddragelse af kommuner
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Kommunerne føler sig
ikke særligt inddraget i
de byggetekniske
ansøgningsforløb,
hvilket medfører
begrænset indsigt og
indsigelsesmulighed i
de enkelte sager
Anbefale at LBF laver en
14
vejledning om ”god proces
for samarbejde”
Bedre
samarbejde og
større
tilfredshed bland
kommuner og
bolig-
organisationer
Vejledning
Mange kommuner
kender ikke til LBF’s
informationskurser,
hvilket medfører en
manglende indsigt i
området
Kommunerne
Udbrede kendskab til LBF’s
15 informationskurser blandt
kommunerne
har bedre
mulighed for at
holde sig
informeret på
området
Praksis og
systemer
8.7 Optimering af venteliste
Ud fra analysen af fondens forvaltningspraksis er det blevet tydeligt, at der er mulighed for at
øge transparensen i ventelisten. Flere kommuner og boligorganisationer udtrykker, at de ikke
forstår kriterierne for placeringen på ventelisten og ønsker flere opdateringer om placering
herpå.
Konkret anbefales følgende: i) Tydeliggøre kriterier for placering på ventelisten og ii) løbende
adgang til placering på ventelisten gennem Driftstøtteportalen.
Figur 40: Optimering af venteliste
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Tydeligøre kriterier for
16
placering på ventelisten
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Uklare principper for
placering på ventelisten
Øget
transparens
blandt ansøgere
Vejledning
Placering på ventelisten
oplyses med fast
frekvens af
Landsbyggefonden
Løbende adgang til placering
17 på ventelisten i
Driftstøtteportalen
Øget
transparens
blandt ansøgere
Praksis og
systemer
8.8 Styrkelse af kontrolmekanismer
Kortlægningen af
LBF’s
organiseringen og beslutningsprocesserne viste, at fondens
kontrolmekanismer generelt virker robuste. Fagligt stærke medarbejdere, eksperter og ledere
deltager aktivt i processerne løbende, og det er sjældent enkeltpersoner, der tager afgørende
beslutninger om skelsættende ting i sagerne.
Det vurderes dog, at LBF kan styrke robustheden af deres kontrolmekanismer yderligere. Det
anbefales, at der nedsættes et kvalitetsteam. Teamet kan bestå af enten allerede ansatte, der
får en ekstra funktion, eller man kunne inddrage eksterne personer for at sikre nødvendig
51
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
objektivitet. I denne sammenhæng skal der sættes klare kriterier for, hvilken sammensætning
af faglige kompetencer kvalitetsteamet skal besidde (fx både finansiel, byggeteknisk,
boligsocial og juridisk viden). Det anbefales at kvalitetsteamet mødes på halvårlig basis og
gennemgår 2 til 4 udvalgte sager for at sikre, at de bliver behandlet ensartet og objektivt og
med anvendelse af den nyeste relevante viden.
Konkret anbefales det, at nedsætte et kvalitetsteam.
Figur 41:
Kontrolmekanismer i LBF’s beslutningsprocesser
Lille omkostning/fordel
Stor omkostning/fordel
Nuværende situation
Anbefaling
Nedsætte et kvalitetsteam
som kvalitetssikrer
18 sagsbehandling, fx med
fokus på objektiv og ensartet
håndtering af sager
Forventet resultat
af ændring
Forventede
Forventede
omkostninger fordele
Implementerings-
niveau
Der er i dag intet
kvalitetsteam til at
udføre kvalitetssikring
af sagsbehandling
Kvalitetssikrer
arbejdet via
objektiv og
ensartet
sagsbehandling
Praksis og
systemer
8.9 Perspektivering
Der ses en udvikling, hvor bestyrelser i højere grad bliver professionaliseret og yderligere
inddraget i det daglige arbejde.
Kortlægningen af beslutningsprocesserne i LBF viste, at bestyrelsen ikke inddrages i enkelte
sager samt ved udarbejdelse/prioritering af ventelisten. Man bør derfor overveje om
bestyrelsen fremadrettet skal involveres direkte i LBFs sagsbehandling. I overvejelsen bør man
dog være opmærksom på,
at LBF’s bestyrelse på nogle
punkter har en anderledes opgave i
forhold til flere af de bestyrelser, som er omtalt i figur 27, ligesom at det er væsentligt at en
ændring af LBFs bestyrelsesarbejde ikke indebærer, at der kan sås tvivl om objektiviteten i
LBFs sagsbehandling.
Såfremt bestyrelsen fremadrettet bruges mere aktivt i processerne for at styrke robustheden
(herunder også i fx bestyrelsesudvalg), kunne det overvejes, hvorvidt bestyrelsen besidder de
nødvendige faglige kompetencer.
LBF’s bestyrelse er i dag sammensat af bygningsejere og beboerrepræsentanter i form af
indskyderne, dvs. de almene boligorganisationer, de kommunalt ejede ældreboliger og
beboerrepræsentanter bosiddende i det almene byggeri (se også figur nedenfor).
Mhp. at identificere bedste praksis for moderne bestyrelser er der udvalgt 4 uafhængige,
offentlige fonde til benchmarking med LBF. Nedenstående figur viser kortlægningen af
Innovationsfonden, Eksportkredit Fond, Investeringsfonden for Udviklingslande,
Promillefonden for landbrug
samt LBF’s bestyrelses set-up
med tilhørende hovedpointer
neden for:
52
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 27: Oversigt over udvalgte bestyrelser
Innovationsfonden
Danmarks Eksportkredit Fond
Investeringsfonden for
Udviklingslande
Michael Rasmussen (Formand)
CEO, Nykredit
Lars Andersen
Administrerende direktør,
Arbejderbevægelsens Erhvervsråd
Jens Jørgen Kollerup
Administrerende direktør,
Ormholt A/S
Bjarne H. Sørensen
Tidl. ambassadør
Promilleafgiftsfonden for
landbrug
Michael Brocken-Schack (Formand)
Planteavler og bestyrelsesformand
Landsbyggefonden
Tina Fanø (Formand)
Koncerndirektør, Novozymes
Christian Frigast (Formand)
Professor, CBS
Christian Høgsbro (Formand)
Adm. Direktør, AAB
Flemming Besenbacher
Vice Chairman, Innovations Fonden
Dorrit Vanglo
Direktør, LD Fonde
Flemming Aaskov Jørgensen
Vice President, Danfoss
Asbjørn Børsting
Administrerende direktør, Dakofo
Jens Elmelund
Administrerende direktør, KAB
Erling Nielsen
Formand, Fyns almennyttige
Boligselskab
Kaare Vestermann
Direktør, VIBO
Anja Boisen
Vice Chairman, Innovationsfonden
Anne Skriver
Vice President i Innovation Dairy,
Christian Hansen A/S
Anne-Marie Engel
Head of Talent & Career Programmes,
Lundbeckfonden
Annette Toft
Head of The Danish Agriculture and
Food Council in Bruxelles
Stephen Alstrup
Professor ved Datalogisk Institut,
Københavns Universitet
Claus Jensen
Union President, Dansk Metal
Lars Frølund
Research Director, Massachusetts
Institute of Technology
Fonden ledes af bestyrelsen
Alle 9 bestyrelsesmedlemmer
udvælges af uddannelses- og
forskningsministeren
Udvælgelse af
bestyrelsesmedlemmer sker pba.
af relevant faglig viden og
erfaring, der er nedskrevet i lov
Flemming F. Jørgensen
Formand, Bæredygtigt Landbrug
Karen Nielsen
Partner, K. N. Consulting
Jesper Lund-Larsen
Konsulent, 3F
Knud Foldschack
Advokaterne Foldschack og
Forchhammer, Advokat
Jens Krogh
Økologisk Mælkeproducent
Jørgen Skeel
Godsejer
Poul Due Jensen
Group Executive Vice President,
Grundfoss
Jørgen Høholt
Rådgiver
Dorrit Vanglo
CEO, Lønmodtagernes Dyrtidsfond
Ulla K. Holm
Direktør, Bomiva
Mads Kjær
Managing Director, Kjaer Group A/S
Charlotte Jepsen
Administrerende direktør, FSR
Danske Revisorer
Anne Broeng
Chairman and Board Member
Ole Thonke
Head of Department for Growth and
Employment, Udenrigsministeriet
Fonden ledes af bestyrelsen
Alle 9 bestyrelsesmedlemmer
udvælges af
udviklingsministeren
Udvælgelse af
bestyrelsesmedlemmer sker pba.
af relevant faglig viden og
erfaring, der er nedskrevet i lov
Bestyrelsesudvalg sikrer
yderligere aktiv inddragelse
Yderligere inddragelse af
eksterne rådgivere
Anja Lagoni
Hovedbestyrelsesmedlem, LLO
Niels Mikkelsen
Idagaardfonden, Formand
Heidi Rasmussen
Hovedbestyrelsesmedlem, LLO
Morten Mandøe
Cheføkonom,
Kommunernes Landsforening
Lillian Rasch Madsen
Afdelingschef,
Frederiksberg Rådhus
Fonden ledes af bestyrelsen
5 ud af 9 bestyrelsesmedlemmer
udvælges af Boligselskabernes
Landsforening (erhvervet)
Anna Marie Owie
Chief Underwriter, EKF
Yasir Al-Gailany
Senior Financial & Investment
Controller
Fonden ledes af bestyrelsen
7 ud af 9 bestyrelsesmedlemmer
udvælges af erhvervsministeren
Udvælgelse af
bestyrelsesmedlemmer sker pba.
af relevant faglig viden og
erfaring, der er nedskrevet i lov
Bestyrelsesudvalg sikrer
yderligere aktiv inddragelse
Ove Møberg
Tidl. mælkeproducent
Per Kudsk
Aarhus Universitet, Professor
Preben Dybdahl Thomsen
Københavns Universitet, Professor
Vagn Jelsøe
Forbrugerrådet TÆNK, Vicedirektør
Fonden ledes af bestyrelsen
Bestyrelsen er sammensat af
repræsentanter fra erhvervet (6)
og offentlige interessenter (5)
og udpeges af
Fødevareministeren efter
forudgående udtalelse
Kortlægningen af fondene har vist flere ligheder mellem nogle af de udvalgte fonde; herunder
fx:
Majoriteten af bestyrelsesmedlemmerne udvælges af ministeriet
Udvælgelse af bestyrelsesmedlemmer sker på baggrund af relevant faglig viden og
erfaring, der er nedskrevet i vedtægterne
Bestyrelsesmedlemmerne inddrages aktivt i underudvalg og i sagsbehandlingen ved
specifikke sager
Promillefonden for landbrug og LBF har følgende til fælles:
Fonden ledes af bestyrelsen
Flertallet i bestyrelsen udgøreres af erhvervet
53
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9. Bilag
9.1 Bilag til kapitel 2
9.1.1
LBF’s
indskud/indbetalinger
LBF’s
midler stammer fra de almene boligorganisationer og kommer fra 3 primære kilder:
1.
Pligtmæssigt bidrag:
Boligorganisationer betaler et pligtmæssigt bidrag til LBF, og
af dette modtager Landsdispositionsfonden 40%, mens de resterende 60% finansierer
den såkaldte trækningsret, som kan ses som en opsparingskonto for den enkelte almene
boligorganisation
2.
Indbetalinger fra boligafdelinger med udamortiserede lån:
Efter lånets
tilbagebetaling opkræves huslejen uændret, og den beboerbetaling, som hidtil er gået
til betaling af låneydelsen, indbetales til LBF
Byggerier med tilsagn før 1999: Landsdispositionsfonden modtager samtlige
indbetalte likvide midler
Byggerier med tilsagn efter 1998: Landsdispositionsfonden modtager 1/3 af de
indbetalte likvide midler
3.
Betaling på renoveringslån:
Landsdispositionsfonden modtager de likvide midler,
der fremkommer som følge af almene boligorganisationers betaling på renoveringslån,
som er forskellen mellem beboerbetalingen og den faktiske ydelse på det optagne lån
Kilde: Transport- og Boligministeriet
54
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.2 Bilag til kapitel 3
9.2.1 Renoveringsstøtte
Renoveringsstøtten varierer væsentligt over perioden grundet skift i politiske bevillinger, bl.a.
blev bevillingsrammen midlertidigt udvidet i årene efterfølgende Finanskrisen for at lindre
effekten af den svigtende aktivitet i byggesektoren, hvilket også ses i høje bevillinger i 2013.
Opgørel e af renoverings tøtte 2013-17
Figur 42: Opgørelse af renoveringsstøtte 2013-2017
Top 5 kommuner ift. andel af værdi af totale tilsagn 2013-17,
%
Opgørelse af antal tilsagn og antal indkomne sager
1
2013-17,
antal sager
101
101
Antal sager ind
Antal tilsagn
78
62
Aalborg
5,0
2013
14
15
16
2017
Totale tilsagn 2013-17,
DKK mia
Aarhus
12,7
5,5
Horsens
Herlev
5,3
5,2
0,7
0,4
1,9
0,4
0,5
0,1
0,8
14
3,3
0,8
0,8
0,3
1,5
15
0,07
København
4,8
0,8
3,5
0,8
2,4
0,9
0,2
1,6
16
0,5
0,7
0,2
1,0
2017
0,05
0,05
0,06
x
Gennemsnitlig
bevilling pr.
tilsagn
Tilgængelighed
Ombygning
Miljø
Opretning
(byggeskader)
61
65
36
68
55
54
0,04
3,0
1 Med antal indkomne sager menes antal prækvalificerede sager
KILDE: Landsbyggefonden
2013
55
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.2.2 Nedrivningsstøtte
Nedrivningsstøtten har traditionelt set været domineret af yderkommuner, fx Lolland, da
nedrivningsstøtte ofte gives i forbindelse med afvandring
Lolland, Haderslev og Sønderborg
udgør tilsammen +30% af totale tilsagn i perioden 2013-2017. Det bemærkes, at godkendelse
af nedrivninger i de seneste år har været stoppet fra politisk hold grundet stor
flygtningetilgang. Derudover noteres det, at nedrivningsprojekter typisk også involverer et
element af renovering (de 2 sagstyper er delvist overlappende).
Figur 43: Opgørelse af nedrivningsstøtte 2013-2017
Top 5 kommuner ift. andel af værdi af totale tilsagn
2013-17,
%
Opgørelse af antal tilsagn og antal indkomne sager
1
2013-17,
antal sager
16
13
10
7
4
5
2
15
16
8
6
3
2017
Antal tilsagn
Antal sager ind
Opgørel e af nedrivning
tøtte 2013-17
2013
Aarhus
13.5
14
Totale tilsagn og antal nedrevne boliger 2011-17,
DKK mio
x
Gennemsnitlig
nedrivningsbevilling
pr. tilsagn, DKK mio
Renoveringstilsagn i nedrivnings-
sager, DKK mio
Nedrivningstilsagn,
DKK mio
21,7
Haderslev
12,3
Sønderborg
8,0
Lolland
11,9
1.118
Slagelse
10,0
1.335
217
6,3
9,6
15,4
3,8
Godkendelse af nedrivninger har i en
periode været stoppet fra politisk hold
grundet stor flygtningetilgang
1.063
153
856
123
733
Yder- og landkommuner højt repræsenteret; kun 2 ud af
top 10 kommuner er bykommuner
1 Med antal indkomne sager menes antal prækvalificerede sager
KILDE: Landsbyggefonden
910
135
109
25
514
23
492
2017
2013
14
15
16
56
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.2.3 Infrastrukturstøtte
Infrastrukturstøtten domineres af de største byer: Aarhus, Odense og København udgjorde
tilsammen +70% af de totale tilsagn i perioden 2013-2017.
Støtten er præget af store udsving i antal tilsagn samt i det gennemsnitlige beløb pr. tilsagn;
udsving i 2015 er drevet af mange tilsagn i de samme boligorganisationer, samt enkelte særligt
store sager, fx Bispehaven i Århus på DKK +70 mio.
Infrastrukturområdet er præget af få projekter og få boligorganisationer; top 10
boligorganisationer har tilsammen modtaget 89% af totale tilsagn, hvilket skyldes, at
infrastrukturstøtte kun gives til særligt udsatte boligområder.
Opgørel e af infrastrukturstøtte 2013-17
Figur 44: Opgørelse af infrastrukturstøtte 2013-2017
Top 5 kommuner ift. andel af værdi af totale tilsagn
2013-17,
%
Opgørelse af antal tilsagn og antal indkomne sager 2013-17,
antal sager
29
33
Antal sager ind
Antal tilsagn
17
9
6
2
Aarhus
32,7
Vejle
Esbjerg
4,5
11,0
21,0
Odense
197
220
114
54
2013
KILDE: Landsbyggefonden
6
5
14
15
7
16
8
2013
2017
Totale tilsagn 2013-17,
DKK mio
København
17,8
98,6
10,8
11,2
368
x
Gennemsnitlig bevilling pr.
tilsagn, DKK mio
31,4
14,3
14
15
16
2017
57
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.2.4 Boligsocial støtte
Den boligsociale indsats er inddelt i 2 hovedområder, og de 2 områder udgør hver især ca. 50%
af den totale værdi af tilsagn:
1. Huslejestøtte
2. Støtte til boligsociale aktiviteter (fx støtte til ansættelsesfremmende initiativer,
lektiecaféer, mv.)
I 2015 var tilsagn til huslejestøtten højere, da de både var dækket af bevillinger fra 2011-2014
puljen (da hele tilsagnsrammen ikke var opbrugt) og 2015-2018 puljen.
Den nye boligaftale med effekt fra 2015 kan have influeret antal ansøgninger vedr. boligsociale
aktiviteter i overgangsperioden, hvilket forklarer det lave antal ansøgninger i 2015.
Opgørel e af boligsocial tøtte 2013-17
Figur 45: Opgørelse af boligsocial støtte 2013-2017
Top 5 kommuner ift. andel af værdi af totale tilsagn
2013-17,
%
Opgørelse af antal sager 2013-17,
antal sager
Antal sager ind i alt
Huslejestøtte
Boligsocial indsats
261
210
219
99
96
21
Aarhus
11,8
København
Slagelse
16,3
4,8
6,8
Odense
442
202
239
1 Huslejestøtten er opgivet baseret på nutidsværdien af tilsagnet
KILDE: Landsbyggefonden
24
2013
24
26
14
32
12
15
24
16
14
24
12
2017
Totale tilsagn 2013-17
1
,
DKK mio
x
Gennemsnitligt tilsagn
pr. sag, mio DKK
Huslejestøtte
Boligsociale initiativer
4,9
Høje-Taastrup
12,7
10,0
9,6
9,1
8,2
7,2
9,0
13,7
564
16,8
13,0
556
244
433
196
375
289
235
237
14
329
16
312
2017
2013
87
15
58
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
LBF beslutningspunkt
Primære aktør
Beskrivelse
Boligorganisationen udfylder i samarbejde med kommunen:
Standardiseret ansøgningsskema
Byggeteknisk dokumentation
Helhedsplan
LBF og kommunen besigtiger ejendommen igennem et fælles besøg. Ved
besigtigelsen har LBF og kommunen grundigt sat sig ind i ansøgningsmaterialet og
gennemgår styrker og svagheder
anmoder ofte om supplerende oplysninger og
tekniske undersøgelser ud fra opsamlet viden/”det byggetekniske fælleseje”
Slutresultat
i
Modtagelse af
ansøgninger
Indledende
ansøgning
Boligorganisationen
Udfyldt skema
Udfyldt dokumentation
Helhedsplan
Besigtigelse
ii
Frasortering
Anbefaling
LBF
Afrapportering på
besigtigelsen
9.2.5 Detaljerede ansøgningsflow for de 4 sagstyper
Figur 46: Detaljerede ansøgningsflow for renoveringsansøgninger
Prækvalificering
Kommunen
Kommunen anbefaler at indstille eller ikke indstille boligafdelingen til støtte hos LBF
på baggrund af dokumentationen og besigtigelsen
LBF beslutter på baggrund af den tilgængelige dokumentation og byggetekniske
besigtigelse at prækvalificere boligorganisationen til den videre ansøgningsproces
Kommunal anbefaling
LBF
Beslutning om
prækvalificering
Dialog og
prioritering
Boligorganisationen,
kommunen, LBF
Endelig
helhedsplan
iii
Justering og
forhandling
Skema A
Boligorganisationen,
kommunen
Boligorganisationen,
kommunen
Kommunen
Fremlæggelse af endelig helhedsplan
Færdiggjort Helhedsplan
Bygherren (Boligorganisationen) udfylder/vedlægger bilag
i sagsbehandlingssystemets skema A og underskriver
Kommunen modtager skema A, sagsbehandler, forelægger i udvalg og
kommunalbestyrelse, godkender i sagsbehandlingssystemet, hvis det er beslutningen
Skema A når frem i sagsbehandlingssystemet til LBF forudsat, at underskrifter fra
bygherren/boligorganisationen og kommunen foreligger. Herefter har fonden adgang
til at sagsbehandle endeligt og meddele støttetilsagn maksimalt med det beløb, som
kommunen har godkendt
Forretningsgang ved skema B (lige før arbejdets påbegyndelse) og ved skema C
(byggeregnskab) foregår på samme måde som skema A
Boligorganisationen gennemfører projektet
Udfyldt skema A
Kommunal sagsbehandling
Godkendelse af
Skema A
LBF
Beslutning om tilsagn
Tilsagn
iv
Detail-
planlægning
og gennem-
førsel
Skema B og
Projekt
gennemføres
Boligorganisationen,
kommunen
Boligorganisationen,
kommunen
Udfyldt skema B og C
Udført projekt
KILDE: Interviews med LBF
McKinsey & Company 65
59
Dialog mellem boligorganisationen, kommunen og LBF for at leve op til LBF's krav
samt imødekomme kommunens krav
Sagen rykkes enten direkte videre eller sættes på ”venteliste”, til der foreligger de
nødvendige midler til at give endeligt tilsagn
Enighed om ansøgningens
rammer
Beslutning om at rykke
videre med sagen
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
LBF beslutningspunkt
Primære aktør
Beskrivelse
Slutresultat
i
Modtagelse af
ansøgninger
Indledende
ansøgning
Boligorganisationen
Boligorganisationen udfylder i samarbejde med kommunen:
Standardiseret ansøgningsskema
Byggeteknisk dokumentation
Helhedsplan
LBF og kommunen besigtiger ejendommen igennem et fælles besøg. Ved
besigtigelsen har LBF og kommunen grundigt sat sig ind i ansøgningsmaterialet og
gennemgår styrker og svagheder
anmoder ofte om supplerende oplysninger og
tekniske undersøgelser ud fra opsamlet viden/”det byggetekniske fælleseje”
Kommunen anbefaler at indstille eller ikke indstille boligorganisationen til støtte hos
LBF på baggrund af dokumentationen og besigtigelsen
LBF beslutter på baggrund af den tilgængelige dokumentation og byggetekniske
besigtigelse at prækvalificere boligorganisationen til den videre ansøgningsproces
Dialog mellem boligorganisationen, kommunen og LBF for at leve op til LBF’s krav
Sagen rykkes enten direkte videre eller sættes på ”venteliste”, til der foreligger de
nødvendige midler til at give endeligt tilsagn
Fremlæggelse af endelig helhedsplan
Transport-, Bygge og Boligministeriet vurderer, hvorvidt der er hjemmel i lov, samt
om forslaget til nedrivning afstemmer gældende boligaftale/r
Boligorganisationen udfylder/vedlægger bilag i sagsbehandlingssystemets skema A
og underskriver
Kommunen modtager skema A, sagsbehandler, forelægger i udvalg og
kommunalbestyrelse, godkender i sagsbehandlingssystemet, hvis det er beslutningen
Skema A når frem i sagsbehandlingssystemet til LBF forudsat, at underskrifter fra
bygherren/boligorganisationen og kommunen foreligger. Herefter har fonden adgang
til at sagsbehandle endeligt og meddele støttetilsagn maksimalt med det beløb, som
kommunen har godkendt
Forretningsgang ved skema B (lige før arbejdets påbegyndelse) og ved skema C
(byggeregnskab) foregår på samme måde som skema A
Boligorganisationen gennemfører projektet
Udfyldt skema
Udfyldt dokumentation
Helhedsplan
Afrapportering på
besigtigelsen
Besigtigelse
ii
Frasortering
Anbefaling
LBF
Dialog og
prioritering
Kommunen
LBF
Kommunal anbefaling
Beslutning om
prækvalificering
Enighed om ansøgningens
rammer
Beslutning om at rykke
videre med sagen
Færdiggjort Helhedsplan
Beslutning om
godkendelse til
viderebehandling
Udfyldt skema A
Kommunal sagsbehandling
Beslutning om tilsagn
Figur 47: Detaljerede ansøgningsflow for nedrivningsansøgninger
Prækvalificering
Boligorganisationen,
kommunen, LBF
Endelig
helhedsplan
Justering og
dialog
Ministeriel
godkendelse
1
Skema A
Godkendelse af
Skema A
Transport-, Bygge og
Boligministeriet
Boligorganisationen,
kommunen
Kommunen
LBF
iii
Tilsagn
Detail-
planlægning
og gennem-
førsel
Skema B og
Projekt
gennemføres
Boligorganisationen,
kommunen
Boligorganisationen,
kommunen
Udfyldt skema B og C
Udført projekt
iv
1 Den ministerielle godkendelse omhandler om nedrivningen kan godkendes, og LBF behandler hvordan nedrivningen skal foregå. Den ministerielle godkendelse kan komme på et hvilket
som helst tidspunkt i processen, men skal foreligge før skema A udfyldes
McKinsey & Company 66
KILDE: Interviews med LBF
60
Boligorganisationen,
kommunen
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
LBF beslutningspunkt
Primære aktør
Beskrivelse
Boligorganisationen udfylder i samarbejde med kommunen:
Standardiseret ansøgningsskema
Byggeteknisk dokumentation
Helhedsplan
LBF og kommunen besigtiger ejendommen igennem et fælles besøg. Ved
besigtigelsen har LBF og kommunen grundigt sat sig ind i ansøgningsmaterialet og
gennemgår styrker og svagheder
anmoder ofte om supplerende oplysninger og
tekniske undersøgelser ud fra opsamlet viden/”det byggetekniske fælleseje”
Kommunen anbefaler at indstille eller ikke indstille boligorganisationen til støtte hos
LBF på baggrund af dokumentationen og besigtigelsen
LBF beslutter på baggrund af den tilgængelige dokumentation og byggetekniske
besigtigelse at prækvalificere boligorganisationen til den videre ansøgningsproces
Dialog mellem boligorganisationen, kommunen og LBF for at leve op til LBF’s krav
Sagen rykkes enten direkte videre eller sættes på ”venteliste”, til der foreligger de
nødvendige midler til at give endeligt tilsagn
Fremlæggelse af endelig helhedsplan
Slutresultat
i
Modtagelse af
ansøgninger
Indledende
ansøgning
Boligorganisationen
Udfyldt skema
Udfyldt dokumentation
Helhedsplan
Besigtigelse
ii
Frasortering
Anbefaling
LBF
Afrapportering på
besigtigelsen
Figur 48: Detaljerede ansøgningsflow for infrastrukturansøgninger
Prækvalificering
Kommunen
Kommunal anbefaling
LBF
Beslutning om
prækvalificering
Dialog og
prioritering
Boligorganisationen,
kommunen, LBF
Enighed om ansøgningens
rammer
Beslutning om at rykke
videre med sagen
Endelig
helhedsplan
Ministeriel
godkendelse
Transport-, Bygge og
Boligministeriet
Transport-, Bygge og Boligministeriet vurderer, hvorvidt der er hjemmel i lov, samt
om forslaget til nedrivning afstemmer gældende boligaftale/r
iii
Justering og
dialog
Beslutning om
godkendelse til
viderebehandling
Udfyldt skema A
Skema A
Boligorganisationen,
kommunen
Kommunen
Boligorganisationen udfylder/vedlægger bilag i sagsbehandlingssystemets skema A
og underskriver
Kommunen modtager skema A, sagsbehandler, forelægger i udvalg og
kommunalbestyrelse, godkender i sagsbehandlingssystemet, hvis det er beslutningen
Skema A når frem i sagsbehandlingssystemet til LBF forudsat, at underskrifter fra
bygherren/boligorganisationen og kommunen foreligger. Herefter har fonden adgang
til at sagsbehandle endeligt og meddele støttetilsagn maksimalt med det beløb, som
kommunen har godkendt
Forretningsgang ved skema B (lige før arbejdets påbegyndelse) og ved skema C
(byggeregnskab) foregår på samme måde som skema A
Boligorganisationen gennemfører projektet
Godkendelse af
Skema A
Kommunal sagsbehandling
LBF
Beslutning om tilsagn
Tilsagn
iv
Detail-
planlægning
og gennem-
førsel
Skema B og
Boligorganisationen,
kommunen
Boligorganisationen,
kommunen
Udfyldt skema B og C
Projekt
gennemføres
Udført projekt
KILDE: Interviews med LBF
McKinsey & Company 67
61
Boligorganisationen,
kommunen
Færdiggjort Helhedsplan
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
LBF beslutningspunkt
Primære aktør
Beskrivelse
Slutresultat
i
Modtagelse af
ansøgninger
Indledende
ansøgning
Boligorganisationen
Boligorganisationen udarbejder i samarbejde med kommunen:
En kortfattet projektbeskrivelse
Et standardiseret ansøgningsskema med en række stamdata
Statiske nøgletal for boligområdet
Et overordnet budgetforslag
En kommunal anbefaling
LBF besigtiger områdets boligafdelinger, hvis området ikke tidligere har modtaget
boligsocial støtte
Kommunen anbefaler at indstille eller ikke indstille boligorganisationen til støtte hos
LBF på baggrund af dokumentationen og besigtigelsen
LBF beslutter på baggrund af den tilgængelige dokumentation og evt. boligsociale
besigtigelse at give afslag til eller prækvalificere de boligafdelinger, der indgår i
området til den videre ansøgningsproces
Dialog mellem boligorganisationen, kommunen og LBF vedr. helhedsplanens
udformning for at leve op til LBF's krav
Udfyldt skema
Kommunal anbefaling
Overordnet budget
Projektbeskrivelse
Besigtigelse
LBF
Kommunen
LBF
Gennemført besigtigelse
Kommunal anbefaling
Beslutning om afslag eller
prækvalificering
Enighed om ansøgningens
rammer
En samlet helhedsplan
ii
Frasortering
Figur 49: Detaljerede ansøgningsflow for boligsociale ansøgninger
Anbefaling
Prækvalificering
Boligorganisationen,
kommunen, LBF
Boligorganisationen,
kommunen
Dialog og prioritering
Justering og
dialog
iii
Endelig
helhedsplan
Boligorganisationen udarbejder i samarbejde med kommunen en helhedsplan.
Helhedsplanen skal indeholde:
En strategisk samarbejdsaftale med klare mål og succeskriterier samt
redegørelse for styring og ledelse af indsatsen
Delaftaler med klare mål og succeskriterier for hvert indsatsområde
En beredskabsplan
En milepælsplan
Et budget
Boligorganisationen og kommunen godkender den endelige helhedsplan
Godkendelse
Boligorganisationen,
kommunen
LBF
Boligorganisationen,
kommunen
Boligorganisationen
Kommunal godkendelse
Boligorganisations
godkendelse
Beslutning om tilsagn
Udførelse af indsatsen
LBF’s
godkendelse af
indberetninger
Tilsagn
På baggrund af kommunens og boligorganisations godkendelse giver LBF tilsagn
Boligorganisationen og kommunen gennemfører indsatsen
Boligorganisationen fremsender årlige indberetninger på aktiviteter i helhedsplanen
og reguleringskontoopgørelser til LBF
LBF gennemfører etårseftersyn af indsatserne med det formål at skabe sikkerhed
for, at planerne igangsættes effektivt, målrettet og i henhold til det godkendte
iv
Detail-
planlægning
og gennem-
førsel
Indsatsen går i
drift
Årlig indberetning
LBF
Etårseftersyn
KILDE: Interviews med LBF
McKinsey & Company 68
62
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.3 Bilag til kapitel 4
Aftale for 2011-14:
Aftale om tyr et ind ats ghettoområderne og
9.3.1 Konsekvenser af politiske aftaler for LBF
i
og lovmæssig kortlægning
Figur 50: Aftale for
den almene boligsektors midler
anvendelsen af
2011-2014
Politisk formål
Konsekvenser for Landsbyggefonden
Renovering
Foretage en renoveringsindsats i det almene byggeri med henblik
på at kunne styrke det almene byggeris konkurrenceevne,
afhjælpe problemerne i de udsatte boligområder og modvirke nye
tendenser til ghettoisering. Renoveringsrammen forlænges derfor
Ventelisten i Landsbyggefonden skal afvikles inden for en rimelig
tidsperiode med henblik på hurtigt at kunne modvirke negative
udviklingstendenser
Nedrivning er ikke et mål i sig selv, men erfaringerne viser, at
nedrivning af boliger kan fremme en positiv udvikling i
ghettoområderne og de udsatte boligområder. Strategisk
udvalgte nedrivninger kan skabe plads til nye boligformer, nye
trafikforbindelser eller erhvervsarealer, hvorved der opnås en
bedre sammenhæng med omkringliggende byområder.
Ghettoområderne er ofte fysisk afskåret fra den øvrige by, hvilket
besværliggør en fornuftig udveksling mellem boligområdet og den
øvrige by og medvirker til, at ghettoområderne kan forblive
socialt, fysisk og kulturelt isoleret og marginaliseret
Landsbyggefondens investeringsramme til renovering i de udsatte
boligområder videreføres med 2.640 mio. kr. årligt i perioden 2013-16
200 mio. kr. af den afsatte årlige investeringsramme fra 2011-16
øremærkes til tilgængelighed
Forhøjelse af investeringsrammen med 2.500 mio. kr. i 2011, 1.500
mio. kr. i 2012 og med 1.000 mio. kr. i 2013
Nedrivning
Landsbyggefonden skal afsætte en ramme på 500 mio. kr. i alt i
perioden 2011-2014 til finansiering af fondens andel af kapitaltilførslen
ved nedrivninger i udsatte almene boligområder
Landsbyggefonden skal have adgang til at overtage en større andel af
kapitaltilførslen ved nedrivning, så fonden fremover kan dække op til 3/5
heraf
Landsbyggefonden skal etablere en pulje på 150 mio. kr. årligt i 2011-
16, hvorfra der med socialministerens godkendelse kan ydes støtte til
infrastrukturændringer som led i en godkendt helhedsplan for
ghettoområderne
Landsbyggefondens bidrag i årene 2011-14 udgør 25 pct. af den
statslige ydelsesstøtte, der ydes til almene boliger og friplejeboliger
med tilsagn i det pågældende år
Landsbyggefondens ramme til en boligsocial indsats i de udsatte
boligområder videreføres med 440 mio. kr. årligt i perioden 2011-14.
Tilskuddet har fokus på indsatser, der fremmer trygge og stimulerende
opvækstvilkår for børn og unge
Af de afsatte midler kan anvendes indtil 220 mio. kr. årligt til
nedsættelse af lejen i problemramte boligafdelinger
Infrastruktur
Boligsocial
indsats
Der er brug for at fastholde en langsigtet boligsocial indsats for at
forbedre de sociale vilkår i de almene boligområder. Det gælder
ghettoområder, men også forebyggende i områder, der er i fare
for at komme ind i en negativ udviklingsspiral
Ny definition af
Ghettoområde
Et ghettoområde er et boligområde med mere end 1.000 beboere, som opfylder mindst 2 af de 3 følgende kriterier:
Andel af indvandrere og efterkommere fra ikke-vestlige lande overstiger 50 pct.
Andel af 18-64 årige uden tilknytning til arbejdsmarked eller uddannelse overstiger 40 pct. (opgjort som gennemsnit over de seneste 4
år)
Antal dømte for overtrædelse af straffelov, våbenlov eller lov om euforiserende stoffer pr. 10.000 indbyggere overstiger 270 personer
(opgjort som gennemsnit over de seneste 4 år)
Et udsat boligområde er et boligområde med almene boligafdelinger, hvor der er konstateret væsentlige problemer af økonomisk, social
eller anden karakter, herunder høj husleje, høj flyttefrekvens, stor andel af boligtagere med sociale problemer, vold, hærværk eller
nedslidning af bygninger og friarealer
McKinsey & Company 59
KILDE: Boligaftale 2010
Figur 51: Yderligere aftaler og tillæg for 2011-2014
Politisk formål
12. november 2011:
Tillæg til boligaftalen om
en styrket indsats i
ghettoområderne og
anvendelsen af den
almene boligsektors
midler mellem regeringen
om fremrykning af
Landsbyggefondens
investeringsramme til
renovering.
Konsekvenser for Landsbyggefonden
Yderligere aftaler og tillæg for 2011-14
Regeringen tilslutter sig boligaftalen af 8. november 2010 om
en styrket indsats i ghettoområderne og anvendelsen af den
almene boligsektors midler
Der er enighed om at fremrykke investeringer til renovering af
den almene boligsektor, så nedslidte og udsatte boligområder
hurtigere kan få et tiltrængt løft
Landsbyggefondens investeringsrammer til renovering
fremrykkes således at det ekstraordinære løft på i alt 2.500
mio. kr. i 2012 og 2013 udmøntes i 2011
Herudover fremrykkes yderligere 3.000 mio. kr. i alt fra årene
2013-16, således at Landsbyggefondens samlede venteliste
på 8 mia. kr. kan udmøntes allerede i 2011
Investeringsrammerne vil herefter udgøre 10.640 mio. kr. i
2011, 2.640 mio. kr. i 2012 og i perioden 2013-16 1.890 mio.
kr. årligt
10. Maj 2012: Aftale om
forhøjelse af
Landsbyggefondens
investeringsramme for
2012 til renovering.
Der er enighed om at øge investeringerne til renovering af
almene boliger med henblik på at understøtte beskæftigelsen i
årene 2013-15 og således, at nedslidte og udsatte
boligområder hurtigere kan få et tiltrængt løft
Landsbyggefondens investeringsramme i 2012 til renovering
øges med 4.100 mio. kr., således at den i alt i 2012 udgør
6.803 mio. kr.
10. Juni 2013: Aftale om
nye kriterier for særligt
udsatte boligområder
De udsatte almene boligområder står fortsat over for store
udfordringer. Der er allerede iværksat mange initiativer, men
der er forsat behov for en styrket indsats, som bygger videre
på de erfaringer, der er gjort. De eksisterende kriterier for
udvælgelse af de særligt udsatte områder har nu fungeret i
nogle år. Det er partiernes opfattelse, at udvælgelsen af
boligområder skal ske på et mere bredspektret grundlag og
inddrage flere relevante dimensioner. Men det er samtidig
klart, at nye kriterier ikke gør det alene. Der skal mere til. Der
er derfor aftalt en række andre elementer, der kan anvendes i
den fremtidige lokale, kommunale boligpolitik i forhold til de
udsatte boligområder. I forlængelse heraf orienteres
kommuner og boligorganisationer om indsatsmuligheder og
værktøjer
KILDE: Benævnte tillægsaftaler
De nuværende 3 kriterier vedr. tilknytning til arbejdsmarked
eller uddannelse, indvandrere og efterkommere fra ikke-
vestlige lande samt dømte fastholdes
For at få en hurtigere registrering af stedfundne ændringer i
områderne ændres anvendelsen af 4-årige gennemsnit ved
beregning af andel med tilknytning til arbejdsmarked m.v. og
antal dømte til 2-årige gennemsnit
Med henblik på at supplere identifikationen af særligt udsatte
boligområder tilføjes 2 nye kriterier: i) Andelen af beboere i
alderen 30-59 år, der alene har en grunduddannelse (inkl.
uoplyst uddannelse), overstiger 50 pct. af samtlige beboere i
samme aldersgruppe ii) Den gennemsnitlige bruttoindkomst for
skattepligtige i alderen 15-64 år i området eksklusive
uddannelsessøgende er mindre end 55 pct. af den
gennemsnitlige bruttoindkomst for samme gruppe i regionen
Boligområdet skal opfylde 3 af de 5 kriterier for at komme på
listen over særligt udsatte boligområder mod førhen 2 af 3
kriterier
Området skal som hidtil have mindst 1.000 beboere
McKinsey & Company 60
63
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Aftale for 2015-18:
Aftale om an endel en af Land byggefondens midler og
effekti ering af den almene boligsektor
Figur 52:
i
Aftale for 2015-2018
Politisk formål
Konsekvenser for Landsbyggefonden
Renovering
Der er fortsat et betydelig behov for renovering af de almene boliger
Styrke mulighederne for yderligere at reducere energiforbruget og
forbedre indeklimaet som led i renoveringen ved at afsætte et beløb
til projekter, der også kan fungere som demonstrationsprojekter og
skabe efterspørgsel efter avancerede løsninger
Tryghed tænkes aktivt ind i forbindelse med renovering af de almene
boliger
Der er gjort en stor indsats for at gøre det almene byggeri
tilgængeligt for ældre og handicappede. Denne indsats skal
fortsættes og styrkes
Landsbyggefonden støtter i dag udelukkende nedrivninger med
henblik på en afdelings videreførelse. For at imødegå
udlejningsvanskelighederne i blandt andet landdistrikterne foreslås
det, at Landsbyggefonden, hvor boligerne ikke kan sælges til anden
side, gives mulighed for at støtte nedrivning af hele almene
afdelinger.
Omdannelse fra boligkvarter til bykvarter kan vende udviklingen i de
udsatte boligområder. Anvendelsesområdet skal udvides for
infrastrukturrammen, således at en yderligere negativ udvikling kan
forebygges i områder, der er tæt på at komme på ghettolisten,
således at der også her kan igangsættes en forebyggende indsats.
Der er fortsat brug for en boligsocial indsats over for de udsatte
områder, herunder støtte til et rimeligt lejeniveau.
Den negative sociale arv skal brydes for at sikre børn og unge i
udsatte boligområder de bedste betingelser for et rigt liv med skole,
uddannelse, gode fritidsmuligheder, venskaber og arbejde. Det giver
de bedste forudsætninger for, at børn og unge i udsatte
boligområder fravælger gadefællesskabet. Der skal opprioriteres en
entydig ledelse i helhedsplanerne, som sikrer, at der arbejdes mod
det samme mål og der skal sikres fremdrift og effektivitet i
helhedsplanerne inden for de prioriterede områder.
Renoveringsrammen forhøjes med 2.200 mio. kr. årligt til i alt 4.200
mio. kr. i hvert af årene 2015 og 2016
Rammen fastsættes til 2.555 mio. kr. i 2017, 2.500 mio. kr. i 2018 og
til 2.300 mio. kr. årligt i 2019 og 2020
Mindst 400 mio. kr. årligt skal anvendes til forbedret tilgængelighed
(alle beløb i 2015-priser)
At der af den samlede ramme frem til 2020 kan anvendes indtil 350
mio. kr. til gennemførelse af vidtgående
energieffektiviseringsprojekter
Nedrivningsrammen fastsættes til 600 mio. kr. samlet i perioden
2015-18
Indtil 200 mio. kr. heraf kan anvendes til nedrivning af hele almene
boligafdelinger, som har vedvarende høj boligledighed, som er mere
end 25 år gamle og som efter Landsbyggefondens vurdering ikke kan
videreføres.
Infrastrukturrammen videreføres med 160 mio. kr. årligt fra 2017 til
2020
Målgruppen for rammen udvides med områder, som opfylder 2 af
kriterierne for at komme på listen over særligt udsatte områder,
således at der også her kan igangsættes en forebyggende indsats.
Den boligsociale ramme fastsættes til 465 mio. kr. årligt i perioden
2015-18, hvor op til halvdelen kan anvendes til huslejenedsættelser
Prioritering af indsatser, der i) øger trygheden og trivslen, ii) bryder
den negative sociale arv og iii) sikrer entydig ledelse
Kravene til helhedsplanerne skærpes, således at helhedsplanen
eksplicit skal forholde sig til indsatsen over for akut opståede
situationer med uro og kriminalitet
Der gennemføres et obligatorisk eftersyn af helhedsplanerne ét år
efter opstart med henblik på at sikre effekt
Boligsociale indsatser, som kombineres med strukturelle fysiske
forandringer med tilsagn fra infrastrukturpuljen, får forrang, når de
boligsociale midler prioriteres.
Nedrivning
Infrastruktur
Boligsocial
indsats
KILDE: Boligaftale 2014
McKinsey & Company 61
Lovmæssig kortlægning:
Fonden er ydermere reguleret af en ræk e love
og reguleringer, der har været
Figur 53: Lovmæssig kortlægning
relati t tabile over tid
Landsbyggefondens virksomhed er reguleret i almenboligloven, og udmøntningen af fondens midler sker i overensstemmelse med Landsbyggefondens regulativer,
som godkendes af transport-, bygnings- og boligministeren. Det er bestemt, at fonden har et skønsrum ved udmøntningen af midlerne, hvilket sikrer, at fonden har
den fornødne fleksibilitet til at tilpasse støtten til den enkelte afdelings specifikke behov.
Neden for ses en oversigt over både gældende lov samt relevante regulativer for Landsbyggefonden
Regulativer
Regulativer fastlægger nærmere regler for fondens arbejde på forskellige
områder. Regulativerne godkendes af fondens bestyrelse og ministeriet.
Følgende regulativer er gældende:
KILDE: https://www.retsinformation.dk/
Lov om almene boliger m.v.
Lovreguleringen af Landsbyggefonden findes i lov om almene boliger m.v.,
kapitel 6 og 7
Kapitel 6 om Landsbyggefonden definerer og regulerer:
Organisation m.v. jf. § 76
77
Indtægter jf. § 78
83
Kapitalforvaltning jf. § 84
88
Støtte fra Landsbyggefonden jf. §89 - 96
Særlig støtte til visse almene boligområder jf. § 96 a
96 g
Anvendelse af nettoprovenuet ved salg efter kapitel 5 a jf. § 96 h
96 o
Kommunal garanti og driftsstøtte jf. § 97
98 b
Inklusionsboliger jf. § 98 c
Ungdomsboliger jf. § 99 - 102
Regler om Landsbyggefondens garantiordning for afdelingsmidler
Regler for støtte til beboerrådgiver(e) m.m.
Regulativ om boligportalen
Regulativ om støtte til frikøb af hjemfaldsklausuler
Regulativ om indbetaling til landsdispositionsfonden og nybyggerifonden
Regulativ om pligtmæssige bidrag fra almene boligafdelinger til
Landsbyggefonden
Regulativ om pligtmæssige bidrag fra almene boligafdelinger til
Landsbyggefonden
Regulativ om provenufonden
Regulativ om salg af almene familieboliger
Regulativ om særlig støtte til visse almene boligafdelinger
Regulativ om tilskud fra Landsbyggefonden til forbedrings- og
opretningsarbejder mv. ("egen trækningsret")
Retningslinjer for obligatorisk indberetning af regnskaber
Regulativ om tilskud til boligsocial indsats i udsatte almene boligafdelinger
(2011-14-midlerne)
Regulativ om tilskud til boligsocial indsats i udsatte almene boligafdelinger
(2015-18-midlerne)
Regulativ om støtte fra Landsbyggefonden til opretning m.v.
Regulativ om særlig driftsstøtte fra Landsbyggefonden
(Landsdispositionsfonden)
Kapitel 7 om Driftsstøtte definerer og regulerer:
Yderligere er der 5 lovforslag:
Lovforslag nr.
L 108
Lovforslag nr.
L 107
Lovforslag nr.
L 220
Lovforslag nr.
L 27
Lovforslag nr.
L 61
McKinsey & Company 61
64
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.4 Bilag til kapitel 5
9.4.1 Detaljeret metode til udvælgelse af sager
Metode for udvælgel e af de
sager
Figur 54: Metode for udvælgelse af
18 sager
McKinsey udvalgte 18 sager til analyse baseret på en 3-trins udvælgelsesmetode. Sagerne blev valgt ud fra en betragtning om at opnå den størst mulige spredning ift. sagstype,
kommuner, osv., samt at opnå den størst mulige relevans (fx vælge nedrivnings, men ikke infrastruktursager for landkommuner, eller opnå relevante sammenligninger ved at vælge 2
lignende sager, hvor én fik afslag og en anden fik tilsagn)
Konkrete
sager
i
Overordnet
beskrivelse
Filtre
ii
Specifikke kombinationer
iii
5 filtre blev lagt ned over alle sagerne, hvilket medførte 144 udfaldsrum (mulige
kombinationer af de 5 filtre)
Filter
Beskrivelse
Sagerne
fordeltes blandt
de 4 sagstyper
(renovering,
infrastruktur,
boligsocial og
nedrivning)
Sagerne
fordeltes på 3
kommune-typer:
de 4 største
byer, by-
kommuner og
landkommuner
Ønsket fordeling
De 4
største Bykom-
byer
muner
Renov-
ering
Infra-
struktur
Bolig-
social
indsats
Ned-
rivning
# valgte
sager
3
2
2
2
1
1
Land-
kom-
muner
3
0
1
#
valgte
sager
8
3
4
Der blev udvalgt 18 udfaldsrum (unikke
kombinationer af filtrene)
Der blev udvalgt 18
konkrete sager
a Sagstype
Kombinationerne blev valgt ud fra en betragtning
om at opnå den størst mulige spredning ift.
kommuner mv. samt at opnå størst mulig
relevans, fx:
Der blev udvalgt 2 relativt ens sager, der
havde fået hhv. tilsagn og afslag
Der blev udvalgt nedrivnings- men ikke
infrastruktursager for landkommuner, da
disse er langt mere relevante i
yderområderne
Neden for ses et eksempel, der illustrerer
logikken:
b
Sags- Kommune-
type type
1
Reno- 4 største
vering byer
2
Reno- 4 største
vering byer
3
Bolig- By-
social kommune
a
c
d
Område- Af-
type
gørelse
Udsat
Ikke-
udsat
Udsat
Udsat
Tilsagn
Tilsagn
Tilsagn
Afslag
e
Sags-
stør-
relse
100+
30-
100
5-10
5-10
Der blev udvalgt en
sag inden for hvert
selekteret udfaldsrum
De udvalgte sager blev
testet med
Landsbyggefonden for
at sikre, at et
repræsentativt udsnit
er udvalgt
Kommune-
b
type
1
8
1
5
1
5
3
18
Metode-
beskrivelse
c
Udsat /
ikke-udsat
Sager fordeltes
blandt udsatte
og ikke-udsatte
boligområder
Sagerne
fordeltes blandt
tilsagn og afslag
Sagerne
fordeltes på
ansøgnings-
størrelsen
Udsatte:
~40% for renovering og
nedrivning, ~90% for boligsocial og
infrastruktur
Ikke-udsatte:
Omvendt af udsatte områder
Tilsagn:
~75%
Afslag:
~25% (så vidt afslagssager findes)
Ansøgningsstørrelse,
DKK mio
Små
(~1/3)
Mellem
(~1/3)
30-100
10-25
Store
(~1/3)
100+
25+
d Afgørelse
4
Bolig- By-
social kommune
18
Ned- Land-
rivning kommune
e
Sags-
størrelse
Reno-
vering
Alle andre
sagstyper
10-30
5-10
Ikke-
afsat
tilsagn
25+
McKinsey & Company 63
65
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.4.2 Sager udvalgt til analyse
Figur 55: Sager udvalgt til dybdegående analyse
Sager udvalgt til dybdegående analyse
De 4 største byer
Bykommuner
Landkommuner
Små sager
Mellem sager
Store sager
Sags-
a
type
1
2
3
4
Renovering
5
6
7
8
9
Infra-
struktur
10
11
12
Boligsocial
indsats
13
14
15
16
Nedrivning
17
18
b
Kommune
Odense
København
Aalborg
Greve
Esbjerg
Vejle
Kalundborg
Fredensborg
Aarhus
Odense
Høje-Taastrup
Odense
Skanderborg
Ballerup
København
Aalborg
Herlev
Billund
Udsat/
c
ikke-udsat
Udsat
Ikke-udsat
Ikke-udsat
Ikke-udsat
Udsat
Udsat
Ikke-udsat
Ikke-udsat
Udsat
Udsat
Udsat
Udsat
Udsat
Ikke-udsat
Udsat
Udsat
Ikke-udsat
Ikke-udsat
Afgø-
d
relse
Tilsagn
Tilsagn
Tilsagn
Tilsagn
Tilsagn
2
Tilsagn
Tilsagn
Afslag
Tilsagn
Tilsagn
Tilsagn
Tilsagn
Tilsagn
Afslag
Afslag
Tilsagn
Tilsagn
Afslag
Ansøg-
nings-
Antal sager,
størrelse, der opfylder
e
DKK mio.
kriterierne
100+
30-100
10-30
10-30
100+
10-30
30-100
30-100
25+
10-25
10-25
25+
5-10
10-25
10-25
25+
10-25
5-10
15
24
17
32
13
1
62
N/A
1
12
2
1
6
4
N/A
1
N/A
1
3
1
N/A
1
Sags-
nummer Sag
100068
1425
102147
100051
100718
3283
101238
440
104000
102552
101150
102743
102693
100220
1629
551
498
134
Fyns Almennyttige Boligselskab: Højstrupparken
Bo-Vita: Høstgildevej
Himmerland Boligforening
Sydkystens Boligselskab, SYD-BO
Ungdomsbo: Ringparken III + IV
Arbejdernes Andels-Boligforening: Løget By
Fællesorganisationens Boligforening
Humlebæk Boligselskab: Torpenvangen
Østjysk Boligadministration: Bispehaven
CIVICA: Hybenhaven
Danske Funktionærers Boligselskab: Charlottegården
CIVICA: Granparken
Højvangen
Hede- og Magleparken
Team Nørrebro
Lejerbo: Skallerupparken
Herlev Boligselskab: Tubberupvænge
Varde Boligadministration: Grindsted
Afgørel-
sesår
2017
2017
2017
2015
2015
2011
2017
2015
2015
2016
2014
2016
2016
2012
2011
2015
2015
2016
1 Landsbyggefonden har ikke samlede opgørelser over afslagssager
KILDE: Landsbyggefonden; Kommunernes Landsforening
2 Væsentlige ændringer er lavet i ansøgningen; få af de oprindeligt ansøgte områder er medtaget i det endelige tilsagn
McKinsey & Company 65
66
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.4.3 Detaljerede interviewkommentarer fra kommuner og boligorganisationer
Kommentarer fra 20 interviews (10 boligorganisationer og 10 kommuner). Disse angives først
på et enkelt slide med samlede resultater efterfulgt af et slide per interview. Bemærk venligst
ILLUSTRATIV
at hovedpointer angivet neden for,
resultater af inter
baseret på kommentarer fra
Resultat af interviews:
Samlede
udelukkende er
iew
boligorganisationer og kommuner under interviews
7
.
Figur 56: Samlede resultater af interviews
Analyseemne
i
Modtagelse af
ansøgninger
Omfang af oplysning om
ansøgningsmuligheder
Faste procesværktøjer,
vurderingskriterier m.v.
Anvendelse af procesværktøjer,
vurderingskriterier m.v.
Systematisk besigtigelse
Indledende
ii evaluering og
frasortering
Ansøgningsvejledning
Tilpasning af ansøgning
Kriterier for afslag
Begrundelse for afslag
Faste procesværktøjer (fx skemaer)
iii
Justering og
dialog
Kriterier for tilpasning
Kriterier og transparens
for venteliste/prioritering
Detailplan-
iv lægning og
gennemførsel
Faste procesværktøjer (fx skemaer)
Kriterier for tilpasning
3,0
2,9
2,4
4,7
4,3
2,3
3,0
2,0
3,7
4,0
Score,
1-5 (5 = meget transparent,
1 = ikke transparent)
3,1
4,0
4,2
4,1
3,7
4,3
4,8
4,3
4,7
4,0
4,1
4,1
3,6
4,2
4,0
McKinsey & Company 1
Kommuner
Hovedpointer
boligorganisationer
Både kommuner og boligorganisationer:
LBF er hjælpsomme
og står altid til rådighed med
vejledning over telefon eller mail
Sprogbrug i LBF’s
kommunikation er juridisk og
teknisk,
hvilket gør det
svært at forstå
for kommuner
og boligorganisationer
Kommuner:
Kommuner inddrages ikke i den indledende proces,
hvilket besværliggør deltagelse og indsigelse i sagen
Kommuner kender ikke til LBF’s
workshops/infomøder
og er derfor mindre godt klædt
på til at kunne bidrage til ansøgningsprocessen
Boligorganisationer:
Skemaer er meget komplicerede og uden vejledning
dette er især problematisk for mindre
boligorganisationer, som har færre ressourcer til
eksterne rådgivere
Subjektiv brug og evaluering af ansøgningskriterier
mindsker transparensen og skaber ulighed blandt
ansøgere
Uforudsete udgifter bør indregnes i budgettet
fra
start, da disse er uundgåelige, især ved
renoveringsprojekter
Der
mangler en overordnet kilde til information
vedr.
ansøgningsprocessen, da information på nuværende
tidspunkt er
svært at finde og skal indhentes fra flere
kilder
efterhånden som projektet udvikler sig
KILDE: Interviews med kommuner og boligorganisationer
7 Det bemærkes, at interviewdeltagerne fra hhv. kommuner og boligorganisationer er anonymiseret i
interviewopsamlingen nedenfor. Transport- og Boligministeriet er bekendt med navnene på interviewdeltagerne.
67
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
68
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
69
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
70
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
71
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
72
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
73
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
74
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
75
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
76
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
77
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.5 Bilag til kapitel 6
Definition af
af ekstraordinær renovering
9.5.1 Definition
ekstraordinær renovering:
Definitionen arierer afhængigt af
tøtteområde
Figur 57: Definition af ekstraordinær renovering
Overordnet definition af ekstraordinær renovering på de individuelle støtteområder
Opretning
Inden for opretning
defineres ekstraordinær
renovering ud fra 3
overordnede kriterier:
Miljø
Inden for miljø defineres
ekstraordinær renovering ud
fra følgende 3 kriterier:
Om- eller sammenbygning
Om- eller sammenbygning
er
per definition
ekstraordinært,
da der ikke
må bruges opsparet husleje
til at lave ombygning. Det
primære kriterie for støtte
er:
Tilgængelighed
Tilgængelighedsrenovering
er
per definition
ekstraordinært,
da der ikke
må bruges opsparet husleje
til at ombygge lejligheder.
De primære kriterier for
støtte er:
Levetid:
Bygningsdelen
må ikke have udlevet sin
levetid. Til vurdering af
dette bruges en officiel
tabel, der viser
vejledningsmæssige
levetider per bygningsdel
Løsning på problem:
Der skal påvises et
konkret problem, som
miljøarbejdet løser; fx for
opsætning af
videokameraer skal der
være et påvist problem
med tryghed
Lokalt behov:
For at få
støtte skal der
dokumenteres et lokalt
behov, fx påvist
udlejningsbesvær eller
problemer med
beboersammensætning,
som kan løses gennem
om- eller
sammenbygning
Max 1/4:
Der kan
maksimalt gives støtte til
at 1/4 af en afdelings
lejligheder bliver lavet til
tilgængelighedsboliger
Svigt og skade:
Der
skal være sket et svigt
med en skade som følge
dvs. der skal være en
konkret skade, der skal
udredes
Nye faciliteter:
Der kan
fås støtte til etablering af
nye faciliteter men ikke til
renovering af
eksisterende faciliteter
Lokalt behov:
For at få
støtte skal der
dokumenteres et lokalt
behov for tilgængelige
boliger
Bagatelgrænse:
Summen af de
ekstraordinære forhold
skal løbe op i min. 10%
af bygningens værdi
Bebyggelsestype:
Tæt/lav bebyggelse kan
per definition ikke få
støtte til miljøarbejder, da
de typisk har meget
velfungerende
udearealer
KILDE: Interview med Landsbyggefonden
McKinsey & Company 97
9.5.2 Detaljeret evaluering af boligsociale ansøgninger
Figur 58: Evaluering af boligsociale ansøgninger
Boligsociale ansøgninger
Er der
kriterier for
opfyldelse
(over for
ansøgere)?
Klare guidelines for
hvad der kan søges
støtte om
Klare guidelines for
hvilke
boligforeninger der
kan søge støtte
Kriteriets
karakter
1
Er der
Kvali-
kriterier
tativ
for LBF’s
evaluering? 1 2
Evaluering af
kriteriet
2
Kvanti- Ustruk-
tativ tureret
3
4
5 1
2
3
Struk-
tureret
4
5 Bemærkninger
Kriterie
Støtteområder:
Beskrevet i en vejledning, der er
N/A
N/A
N/A
i
Modtagelse af
ansøgninger
Indledende
ansøgnings-
kriterier
N/A
N/A
N/A
baseret på det relevante regulativ; støtteområderne er
defineret politisk (fx kriminalitet eller tryghed og trivsel)
Boligforeninger:
Alle almene boligforeninger kan i
princippet søge
dog er det de facto ikke alle
boligforeninger der kan søge, da det afhænger af
deres udsathedsgrad. Denne information foreligger
dog kun uformelt (fx boligforeninger ringer ofte til LBF
inden de søger for at høre om det er realistisk at få
støtte, samt hvor meget de kan søge om)
Krav til
projektbeskrivelsen
N/A
N/A
Indledende
ii
evaluering og
frasortering
Krav til
ansøgnings-
materialet
Standardiseret
ansøgningsskema
N/A
N/A
Skema for
budgetforslag
Statistiske nøgletal
N/A
N/A
Hvert ansøgningselement har et skema med
tekstfelter der skal udfyldes.
Projektbeskrivelse:
Max 5 sider
Ansøgningsskema:
Indeholder fakta om
afdelingerne, inkl. stamdata, husleje, økonomi,
udlejesituation
Budgetforslag:
Overordnet budgetforslag med
overslag inden for de forskellige støtteområder (fx
kriminalitet, tryghed)
Statistiske nøgletal:
LBF trækker automatisk
disse fra Danmarks statistik for de forskellige
afdelinger. Disse tal er indekserede op imod alle
landets almene boligafdelinger. LBF anvender dog
ikke faste grænseværdier i evalueringen
I prækvalificeringen fokuserer LBF udelukkende på at
vurdere udsathedsgraden af foreningen (primært ud
fra de statistiske nøgletal), og vurderer sjældent
indholdet af selve ansøgningen
78
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Faste deadlines for
ansøgning/
dokumentation
Proceskrav til
ansøgere
Krav til hvilke parter
der skal høres, guide-
lines til processen
Deadlines:
Der findes ingen faste deadlines for
N/A
N/A
N/A
Proces:
Krav om at kommunen skal indstille en
anbefaling for at rykke videre til
prækvalifikationen
ansøgningen
N/A
N/A
N/A
Den boligsociale konsulent besigtiger området
Besigtigelse
Vurderingskriterier
for besigtigelsen
N/A
N/A
efter prækvalifikationen, hvis der er tvivl om
hvorvidt afdelingerne skal have støtte eller hvis
er ikke har fået støtte før
Der anvendes ikke skemaer eller
vurderingskriterier under besigtigelsen
ansøgningen
Faste deadlines for
ansøgning/dokument
ation
Proceskrav til
ansøgere
Krav til hvilke parter
der skal høres, guide-
lines til processen
Deadlines:
Der findes ingen faste deadlines for
N/A
N/A
N/A
Proces:
Krav til at kommunen skal deltage på
alle møder. Derudover krav om at der skal
foreligge beboergodkendelse og kommunal
godkendelse ved ansøgningstidspunktet
N/A
N/A
N/A
iii
Justering og
dialog
Kriterier for
tilpasning af
ansøgning-
erne
Skema for hvilke
elementer der skal
inkluderes
Skema for forventede
omkostninger per
element
Ansøgninger tilpasses betydeligt i
ansøgningsprocessen, i samarbejde mellem LBF,
ansøgeren, og kommunen
Inkluderede elementer:
LBF deler en liste med
aktiviteter der har en dokumenteret effekt, og
beder ansøgeren tage stilling til denne liste.
Derudover tilpasses ansøgningen på baggrund
af de trends der ses i dataen (fx hvis der ses
stigende problemer med 18-24 årige, skal
ansøgningen også inkludere initiativer specifikt
målrettet denne gruppe)
Omkostninger per element:
LBF deler et
skema med maksimale udgifter per
medarbejderressource
Hvert ansøgningselement har et skema med faste
tekstfelter der skal udfyldes.
Strategisk samarbejdsaftale:
Skal beskrive den
overordnede indsats samt mål og succeskriterier
for denne (fx nedbringe kriminalitet for en specifik
gruppe med x%). Denne aftale mellem
kommunen boligforeningerne er bindene og kan
ikke ændres. I vurderingen af denne fokuserer
LBF på om der er fokus på de områder som
dataen underbygger er problematiske samt om
der anvendes initiativer med en bevist effekt
Delaftaler:
Beskriver de specifikke initiativer
inden for hvert støtteområde samt mål og
succeskriterier, inkl. en beskrivelse af
aktiviteterne og rollen af samarbejdspartnere (fx
Røde Kors). Disse aftaler kan ændres på
bestyrelsesmøder for indsatsen. Fokus for LBF’s
evaluering er samme som for den strategiske
samarbejdsaftale.
Budget:
Inden for hvert indsatsområde bliver der
angivet de allokerede medarbejderressourcer og
andre omkostninger. I evalueringen af
omkostningerne fokuserer LBF på at ansøgeren
holder sig inden for de fastlagte lønlofter samt at
der ikke bruges for mange penge på
administration (men ingen grænseværdier for
sidstnævnte)
Beredskabsplan:
Plan for hvordan foreningerne
vil håndtere potentielle uroligheder (ikke fokus i
LBF’s vurderingsproces)
Milepælsplan:
Beskriver de forskellige milepæle
for projektet (fx inden udgangen af marts skal der
være nedsat x arbejdsgruppe). Der findes ikke
specifikke evalueringskriterier for denne
Anden dokumentation:
LBF kan bede
kommunen og boligforeningerne om yderligere
dokumentation såsom politirapporter eller
kommunal data (fx fraværsprocenter blandt
skoleelever)
Strategisk
samarbejdsaftale
Delaftaler
Budget
Vurderings-
kriterier af
endelige
ansøgninger
Beredskabsplan
N/A
N/A
Milepælsplan
N/A
N/A
Anden
dokumentation
N/A
N/A
1 Et kvantitativt kriterie er i høj grad kvantificerbart og kan vurderes uden et subjektivt skøn (fx demografisk sammensætning)
standardiserede evalueringskriterier for subjektive kriterier
KILDE: Interviews med Landsbyggefonden
2 En struktureret evaluering involverer faste tærskelværdier for objektive kriterier og anvendelse af strukturerede og
79
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.5.3 Detaljeret evaluering af byggetekniske ansøgninger
Figur 59: Detaljeret evaluering af byggetekniske ansøgninger
B ggete ni
e an øgninger
Er der
kriterier for
opfyldelse
(over for
ansøgere)?
Klare guidelines for
hvad der kan søges
støtte om
Klare guidelines for
hvilke boligfore-
ninger der kan søge
støtte
Kriteriets
karakter
1
Er der
Kvali-
kriterier
tativ
for LBF’s
evaluering? 1 2
N/A
Evaluering af
kriteriet
2
Kvanti- Ustruk-
tativ tureret
3
N/A
4
5 1
2
3
N/A
Struk-
tureret
4
5 Bemærkninger
Kriterie
Støtteområder:
Der findes en overordnet
N/A
N/A
N/A
i
Modtagelse af
ansøgninger
Indledende
ansøgnings-
kriterier
vejledning tilgængelig på
LBF’s
hjemmesiden,
som er baseret på det relevante regulativ
Boligforeninger:
Historisk har der kun været
klare guidelines for hvilke foreninger der kan
søge for infrastruktur-området. Men der
foreligger nu en fast liste for de udsatte områder.
Ansøgningsskema:
Indeholder bl.a. økonomi
Krav til følgebrev
N/A
N/A
(fx regnskabsdata, budget), udlejning (fx antal
tomme boliger, antal fraflytninger), stamdata.
Indeholder ikke data på foreningens
demografiske sammensætning. Evalueringen
involverer et skøn af en byggeteknisk ekspert
samt af en støtteansvarlig. Der anvendes ingen
faste tærskelværdier.
Byggeteknisk dokumentation:
Ingen formelle
strukturerede krav; de bliver lavet ud fra
industristandarder. Landsbyg-gefonden kan
komme med bemærkninger efter besigtigelsen til
ting der skal uddybes. Ingen fastlagte skemaer til
evaluering af de byggetekniske elementer.
Evalueringen involverer et skøn om hvorvidt
udgiften er ekstraordinær, hvilket involverer en
vurdering af (i) levetid, (ii) svig vs. skade, og (iii)
beløb ift. bagatelgrænsen3
Følgebrev og helhedsplan:
Ingen klare rammer
Standardiseret
ansøgningsskema
Krav til
ansøgnings-
materialet
N/A
N/A
Skema og vejledning
for byggeteknisk
dokumentation
Indledende
ii evaluering og
frasortering
Krav til
Helhedsplanen
N/A
N/A
N/A
N/A
N/A
Faste deadlines for
ansøgning /
dokumentation
Proceskrav til
ansøgere
Krav til hvilke parter
der skal høres,
guidelines til
processen
Deadlines:
Der findes ingen faste deadlines for
Proces:
Uformelt krav om at kommunen skal
høres i løbet af processen. Formelt krav om at
kommunen skal indstille en anbefaling for at
rykke videre til prækvalifikationen
N/A
N/A
N/A
ansøgningen
Den byggetekniske konsulent skriver et
Krav til
ansøgnings-
materialet
Vurderingskriterier
for besigtigelsen
byggeteknisk notat når han/hun læser
sagsmaterialet igennem som forberedelse til
besigtigelsen. Notatet er struktureret omkring de
4 renoveringsstøtteområder (opretning,
ombygning/sammenlægning, tilgængelighed,
miljø). Denne bliver overordnet set brugt som en
"checkliste" under besigtigelsen.
Faste deadlines for
ansøgning /
dokumentation
Proceskrav til
ansøgere
Deadlines:
Der findes ingen faste deadlines for
N/A
N/A
N/A
Proces:
Krav til bl.a. involvering af kommunen,
samt ansøgning skal godkendes af beboerne og
i boligforeningens bestyrelse
ansøgningen
Krav til hvilke parter
der skal høres,
guidelines til
processen
N/A
N/A
N/A
iii Justering og
dialog
Kriterier for
tilpasning af
ansøgni-
ngerne
Skema for hvilke
elementer der skal
inkluderes
LBF kigger på den budgetterede pris for hver
N/A
N/A
enkelt element (men kigger på den samlede pris,
ikke brudt ned i materiale- vs.
håndværkeromkostninger). De fleste
omkostninger bliver vurderet mod konsulentens
erfaring uden et fast skema for hvad
omkostningen bør være. Nogle
standardelementer har dog nogle faste
omkostninger (fx kvadratmeterpris for tegltag).
Skema for forventede
omkostninger per
element
Trang:
Dette vurderes løbende af LBF ud fra to
Fast definition af
trang
N/A
N/A
former for trang: (1) byggeteknisk trang (fx
skimmelsvamp eller nedstyrtningsfare), (2)
udsatshedsgrad (udsatte områder bliver prio-
riteret). Der er dog ikke klare kriterier for dette.
Modenhed:
Sager kan komme på ventelisten
uafhængig af deres modenhed, fx ventelisten
indeholder både sager der endnu ikke er blevet
prækvalificerede og sager der er stort set
færdigbehandlede.
Kriterier for
venteliste-
priorite-
ringen
Faste krav til
modenhed af sager
på ventelisten
N/A
N/A
Krav til
Helhedsplanen
Vurderings-
kriterier af
endelige
ansøgninger
Helhedsplan:
Der findes ikke klare rammer for
N/A
N/A
Endelig ansøgning:
Ansøgeren skal udfylde
skema A. Der findes dog ikke faste
evalueringskriterier.
Budgetforslag:
Vurdering er en kombination af
en erfaringsvurdering og en liste over
omkostninger for visse standardelementer
Helhedsplanen
Krav til den endelige
ansøgning
N/A
N/A
Budgetforslag
1 Et kvantitativt kriterie er i høj grad kvantificerbart og kan vurderes uden et subjektivt skøn (fx demografisk sammensætning)
2 En struktureret evaluering involverer faste tærskelværdier for objektive kriterier og anvendelse af strukturerede og
standardiserede evalueringskriterier for subjektive kriterier 3
(i) Levetidsvurdering: LBF støtter ikke ting der blot er ved enden af deres levetid. Anvender et skema for standard levetid for fx tegltag, vinduer, osv. (ii) Svigt vs skade: Støtter ikke svigt uden skade - fx hvis teglstenene ikke ligger ordentligt, men der ikke
er nogen medfølgende skade (såsom fugt og vand) gives der ikke støtte (iii) Bagatelgrænsen: Den samlede udgift skal være på mere end 10% af bygningens værdi
KILDE: Interviews med Landsbyggefonden
80
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
9.5.4 Detaljeret gennemgang af beslutningsproces
Beslutning proces: B ggete ni e ager
Figur 60: Detaljeret gennemgang af beslutningsproces for byggetekniske sager
Forberedelses-
møde
Besigtigelse og
prækvalifikation
Kommunal
indstilling
Løbende
sagsbehandling
Ministeriel
godkendelse
Direktionsmøde og
tilsagn
Sagsbehand-
Ansvarlig
LBF (typisk
sagsbehandler
og ledelses-
medlem)
Kommune
Sagsbehand-
lingsteam
Transport-,
Bygnings- og
Boligministeriet er
ansvarlige for den
ministerielle
godkendelse ved
nedrivnings- og
infrastruktursager
lingsteam
bestående af:
1 sags-
behandler
1 ledelses-
medlem
Typisk 2
specialister (1
driftsøkonom
og 1 anden
fagspecialist)
LBF direktion
Sagsbehand-
lingsteam
Boligorgani-
sation
Kommune
Bemærk, gælder
kun ved
nedrivnings- og
infrastruktursager
Teamet
drøfter
ansøgnings-
materialet og
beslutter om
de mener
ansøgningen
kan prækvali-
ficeres (givet
at
besigtigelsen
understøtter
deres analyse)
LBF besigtiger
ejendommen
sammen med
kommunen og
BO
Kommunen
indstiller
ansøgningen til
LBF, hvilket
sikrer at den kan
videre
sagsbehandles
Teamet indgår i
løbende dialog
med BO og
tilpasser
ansøgningen
Transport-,
Bygnings- og
Boligministeriet
vurderer hvorvidt
der er hjemmel i
lov samt om
forslaget til
nedrivning
afstemmer
gældende
boligaftale/r
Når sagen er ved
at være
færdigbehandlet
tages den op på
et direk-
tionsmøde
Beskrivelse
LBF giver
meddelelse om
prækvalifikation i
slutningen af
besigtigelsen
(med forbehold
om kommunens
indstilling)
Sagsbehandleren
fremlægger sagen
og der drøftes
poten-tielle
ændringer
Bemærk, gælder
kun ved
nedrivnings- og
infrastruktursager
Der tages beslut-
ning om tilsagn
(med forbehold om
kommunens
tilsagn)
Beslutningsproces: Boligsociale ansøgninger
Figur 61: Detaljeret gennemgang af beslutningsproces for boligsociale ansøgninger
Prækvalifikation
Løbende sagsbehandling
Direktionsmøde og tilsagn
Ansvarlig
Sagsbehandlingsteam bestående af:
1 sagsbehandler
1 faglig funktionsleder
1 ledelsesmedlem
Eventulle specialister (typisk 1
driftsøkonom)
Sagsbehandlingsteam
Boligorganisation
Kommune
Direktion
Sagsbehandlingsteam
Teamet drøfter ansøgningsmaterialet
og beslutter, om ansøgningen kan
prækvalificeres
Beskrivelse
Teamet indgår i løbende dialog med
BO og kommunen og tilpasser
ansøgningen
Når der foreligger en endelig
ansøgning (endelig Helhedsplan),
tages den op på et direktionsmøde
I særlige tilfælde vil en besigtigelse
være påkrævet, før en endelig
beslutning om prækvalificering kan
tages
Der tages beslutning om tilsagn (med
forbehold om kommunens tilsagn)
81
BOU, Alm.del - 2019-20 - Bilag 64: Analyser af Landsbyggefondens forvaltningspraksis samt af kommunernes styring af det almene nybyggeri og praksis for boligsocial anvisning, fra boligministeren
Figur 62: Detaljeret gennemgang af beslutningsproces for ventelisten
Løbende registrering af
ansøgninger
Løbende prioritering af
ansøgninger
Årlig hovedrevision
Direktionsmøde og
godkendelse
Beslutningsproces: Venteli ten
Sagsbehandlingsteam
bestående af:
1 sagsbehandler
1 faglig funktionsleder
1 ledelsesmedlem
Ansvarlig
Sagsbehandlingsteam
Sagsbehandlingsteam
LBF direktion
Sagsbehandlerne
Sagsbehandlingsteamet på
de individuelle sager
registrerer løbende de
ansøgninger, de er
ansvarlige for samt
ændringer, der sker i disse
(fx ift. beløb eller trang)
Løbende dialogmøder, hvor
Sagsbehandlingsteamet
ventelisten opdateres ud fra
ny viden om beløber og
trang i de individuelle sager
laver en årlig
gennemgribende revision af
ventelisten
Direktionen bliver forelagt
ventelisten og tager stilling
til godkendelse
Beskrivelse
Når ventelisten er godkendt,
sendes der breve ud til alle
BO og kommuner vedr.
relevante ansøgningers
position på listen
82
