Transport-, Bygnings- og Boligudvalget 2018-19 (1. samling)
TRU Alm.del Bilag 242
Offentligt
Review af Elektrificeringsprogrammet
REVIDERET RAPPORT
Efter aftale med Transport-, Bygnings-,
og Boligministeriet og Banedanmark er
udvalgte dele af rapporten undtaget i
denne version.
Må ikke videredistribueres uden forudgå-
ende aftale med Deloitte.
Review af Elektrificeringsprogrammet
Rapport - December 2018
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Review af Elektrificeringsprogrammet
Indhold
Forord
Resume
1
2
10
11
Tilsyn og leverancestyring
Myndighedsrapportering
90
98
Del I Elektrificeringsprogrammets baggrund,
indhold og rammebetingelser
11
1
2
3
Elektrificeringsprogrammets baggrund
Overblik over Elektrificerings-programmet
Reviewets baggrund, formål og tilgang
12
16
21
Del III Forslag til forbedring af programmets
robusthed og styrbarhed
103
12
13
14
15
16
26
29
33
50
70
81
Overblik over løsningstiltag
Tværgående løsningstiltag
Disciplinspecifikke tiltag
Implementeringspakker
Bilag
104
106
113
148
154
Del II Status for Elektrificeringsprogrammet 25
4
5
6
7
8
9
Rammebetingelser for
Elektrificeringsprogrammet
Overblik over programmets robusthed og
styrbarhed
Udrulning og planlægning
Budget og økonomistyring
Risikostyring
Kontraktstyring
Bilag A: Kommissorium for review af Elektrificerings-
programmet
155
Bilag B: Modeldokumentation
Bilag C: Procesoverblik for tilsyns- og
leverancestyring
158
166
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Review af
af Elektrificeringsprogrammet
Review
Elektrificeringsprogrammet
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Forord
Rapporten dokumenterer Deloittes review af Elektri-
ficeringsprogrammet gennemført fra juni til novem-
ber 2018. Rapporten indeholder tre dele.
Del I introducerer læseren til Elektrificeringspro-
grammets baggrund, indhold og de rammebetingel-
ser, som programmet agerer indenfor.
Del II indeholder en beskrivelse af programmets
ambitioner for de kommende år indenfor en række
styringsrelevante områder. Ambitionerne beskrives
ved hjælp af en række målbilleder for henholdsvis
planlægning og udrulning, budget og økonomisty-
ring, risikostyring, kontraktstyring, tilsyn og myndig-
hedsrapportering. Del II indeholder desuden Deloit-
tes kortlægning af Elektrificeringsprogrammet samt
vores vurderinger af programmets aktuelle situation
i forhold til det identificerede ambitionsniveau.
Del III indeholder Deloittes forslag
og understøt-
tende analyser
til initiativer, der kan bidrage til re-
alisering af det ambitionsniveau, der er identificeret i
rapportens del II. Dette beskrives i en række tiltags-
pakker, der efter behov kan implementeres enten
sekventielt eller parallelt.
Det bemærkes, at dele af rapporten er kommercielt
fortrolig og derfor er til snævert brug i Banedanmark
og Transport-, Bygnings-, og Boligministeriet. Rap-
porten må ikke videredistribueres uden forudgående
aftale med Deloitte.
Henvendelser vedrørende denne rapport kan rettes
til partner Ulrik Linder Jakobsen (+45 30 93 50 15 /
[email protected]).
København
december 2018
1
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Resume
Overblik og opsummering
Elektrificeringsprogrammet er i gang med elektrifice-
ring af syv strækninger på Sjælland og i Jylland, så-
ledes at de kan befærdes med eldrevne tog, jævnfør
Figur 1.1 og Figur 1.2.
Elektrificeringen af en strækning kan i hovedtræk
opdeles i forberedende arbejder og i den efterføl-
gende elektrificering.
Én strækning (Esbjerg-Lunderskov) for nuværende
færdiggjort, installations- og testaktiviteter pågår på
yderligere to strækninger (København-Ringsted og
Køge Nord-Næstved), der forventes færdiggjort in-
denfor det næste halve år, mens elektrificeringsspe-
cifikke installationsaktiviteter på de resterende
strækninger endnu ikke er igangsat.
Ansvaret for udførelse af de forberedende arbejder
tildeles Banedanmark Anlæg, der indgår total- eller
hovedentrepriser med forskellige underleverandører,
mens Elektrificeringsprogrammet, der også er en del
af Banedanmark Anlæg, har indgået en totalentre-
prise med et konsortium bestående af Per Aarsleff
Holding A/S, Siemens AG og Siemens AS (EPAS),
der er ansvarligt for selve elektrificeringsdelen. Elek-
trificeringsprogrammet er budgetteknisk ansvarligt
for den samlede økonomi for såvel de forberedende
arbejder som for elektrificeringen.
Grundet Elektrificeringsprogrammets strategiske
vigtighed og kompleksitet, har Transport-, Byg-
nings-, og Boligministeriet i samarbejde med Ba-
nedanmark besluttet, at der skal gennemføres et
eksternt review.
Denne rapport indeholder resultaterne af dette re-
view, der er gennemført af Deloitte i samarbejde
med Elektrificeringsprogrammet, Banedanmark og
Transport-, Bygnings-, og Boligministeriet.
Det er Deloittes overordnede vurdering, at:
Elektrificeringsprogrammets udrulningsplan er
tilstrækkeligt robust.
Den tildelte totalbevilling med stor sandsynlig-
hed overholdes på seks ud af programmets syv
bevilgede strækninger.
Programmet generelt styres hensigtsmæssigt.

Figur 1.1. Strækninger i Vestdanmark.
Strækning 7
Deloittes vurdering af plan og budget skal imidlertid
ses i lyset af en række centrale forbehold, herunder
en udestående genforhandling af udrulningsplanen
med EPAS samt centrale afhængigheder til udrulnin-
gen af Signalprogrammet.
Desuden har Deloitte for hvert af reviewets analyse-
områder (planlægning, økonomistyring, risikosty-
ring, kontraktstyring, tilsyn samt myndighedsrap-
portering) identificeret en række forhold, som med
fordel vil kunne forbedres med henblik på at øge
programmets fremadrettede styrbarhed.
Strækning 6
Strækning 1
Esbjerg-Lunderskov
Allerede elektrificeret
Kilde: Banedanmark
2
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Alle forbehold og forbedringstiltag præsenteres mere
detaljeret i de efterfølgende afsnit.
at sikre, at implementeringstakten er synkroniseret,
omkostningseffektiv og at synergier mellem tilta-
gene udnyttes.
I det følgende gennemgås resultaterne fra kortlæg-
ningen, vurderingen af programmets nuværende si-
tuation, samt at de tiltag og tiltagspakker, som vur-
deres nødvendige, såfremt målbillederne skal opnås.

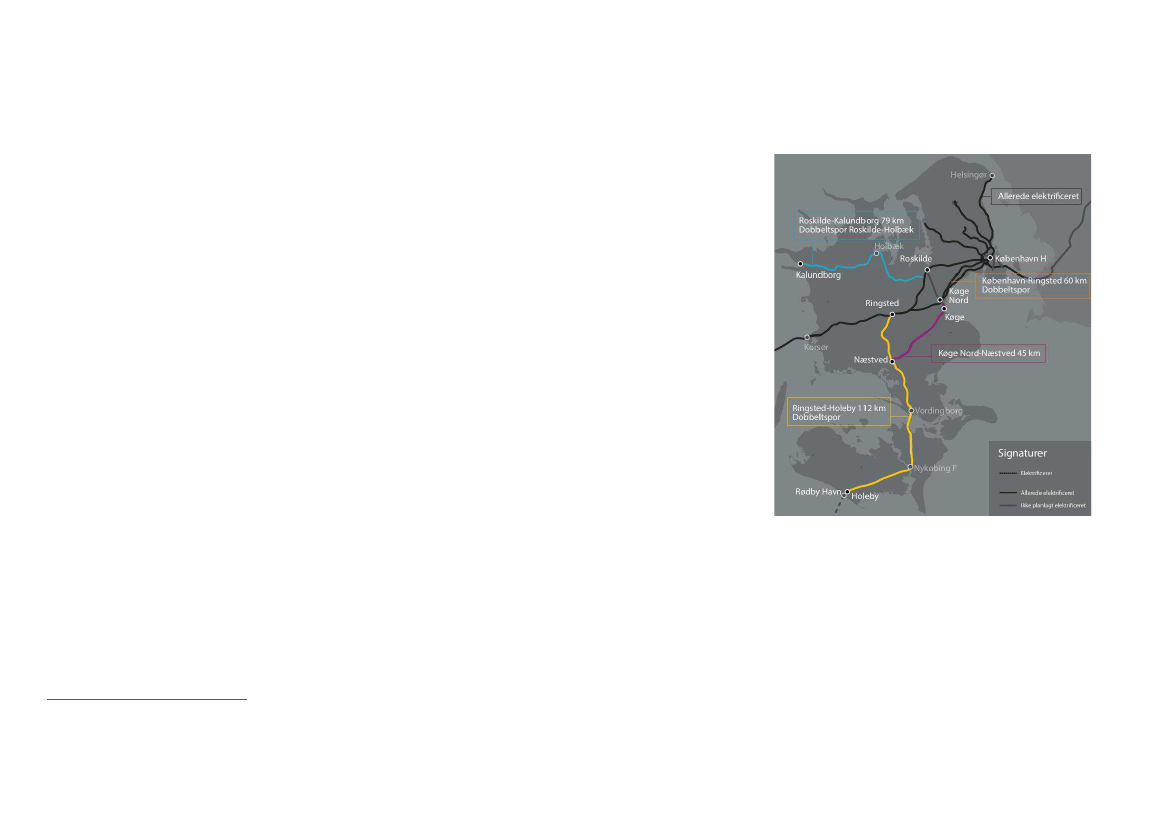

Figur 1.2. Strækninger i Østdanmark.
Afsæt for det eksterne review
Deloittes metode for reviewet har fokuseret på at
identificere og beskrive forbedringstiltag, der kan
styrke Elektrificeringsprogrammets robusthed og
styrbarhed indenfor følgende seks områder:
Udrulning og planlægning.
Budget- og økonomistyring.
Risikostyring.
Kontraktstyring.
Tilsyn og leverancestyring.
Programmets myndighedsrapportering.
Strækning 5
Strækning 2
Status for udrulning og planlægning
Elektrificeringsprogrammet har i efteråret 2018 gen-
nemført en detaljeret replanlægning af udrulnings-
planen. Dette har været nødvendigt, idet Signalpro-
grammets reviderede udrulningsplan fra 2017, æn-
dringer for øvrige anlægsaktiviteter samt en sam-
menligning af leverandørens estimater med histori-
ske erfaringer på igangværende eller allerede afslut-
tede strækninger har vist, at den hidtidige plan ge-
nerelt har været for optimistisk i forhold til de fast-
satte tidsfrister for kørsel med eldrevne tog på
strækningerne.
Desuden har det i den hidtidige planlægning været
vanskeligt på præcis og systemunderstøttet vis at
kunne vurdere konsekvenserne af de potentielle ka-
skadeeffekter, såfremt en strækning blev forsinket,
samt hvilken påvirkning denne forsinkelse vil kunne
have på de efterfølgende strækninger. Muligheden
for vurdering af kaskadeeffekter er blevet betydeligt
forbedret i forbindelse med anvendelsen af den si-
muleringsmodel, der er blevet udviklet i forbindelse
med dette review.
Strækning 3
Strækning 4
Formålet hermed er at gøre Elektrificeringsprogram-
met bedre i stand til kunne gennemføre udrulningen
af de resterende strækninger til aftalt tid, pris og
kvalitet og at sikre opsamling og anvendelse af erfa-
ringerne fra de første strækninger.
For at kunne identificere de rette forbedringstiltag
har det været nødvendigt først at fastlægge pro-
grammets målbillede
1
. Dernæst er der foretaget en
kortlægning af programmet indenfor hvert af de
seks områder. Resultaterne herfra er brugt til at
vurdere den aktuelle situation i forhold til målbille-
derne og til at identificere de områder, hvor der er
behov for, at Elektrificeringsprogrammet iværksæt-
ter tiltag eller initiativer, såfremt ambitionen for
målbilledet skal realiseres. Dette har til slut resulte-
ret i udviklingen af 24 forbedringstiltag, der kan im-
plementeres i tre tiltagspakker, som hjælper med til
1
Kilde: Banedanmark
Hermed forstås programmets egen forventning til robusthed og
styrbarhed indenfor en overskuelig årrække.
3
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Resultatet af replanlægningen betegnes som Elektri-
ficeringsprogrammets gældende udrulningsplan og
lægges således også til grund for Deloittes vurdering
af planens robustheden og styrbarhed samt for ud-
viklingen af forbedringstiltagene.
Udrulningsplanens robusthed
Deloitte vurderer, at Elektrificeringsprogrammets
udrulningsplan er robust.
Det bemærkes dog, at plangrundlaget endnu ikke er
forhandlet med EPAS, og at et efterfølgende - mulig-
vis løbende - forhandlingsforløb med leverandøren
kan medføre, at de tidsestimater og forudsætninger,
der ligger til grund for planen, ændres.
Desuden bemærkes det, at planens afledte påvirk-
ninger på trafikafviklingen særligt på strækning 6 og
7 endnu ikke er detaljeret belyst og derfor udestår
som en del af den kommende og mere detaljerede
planlægning af udrulningen.

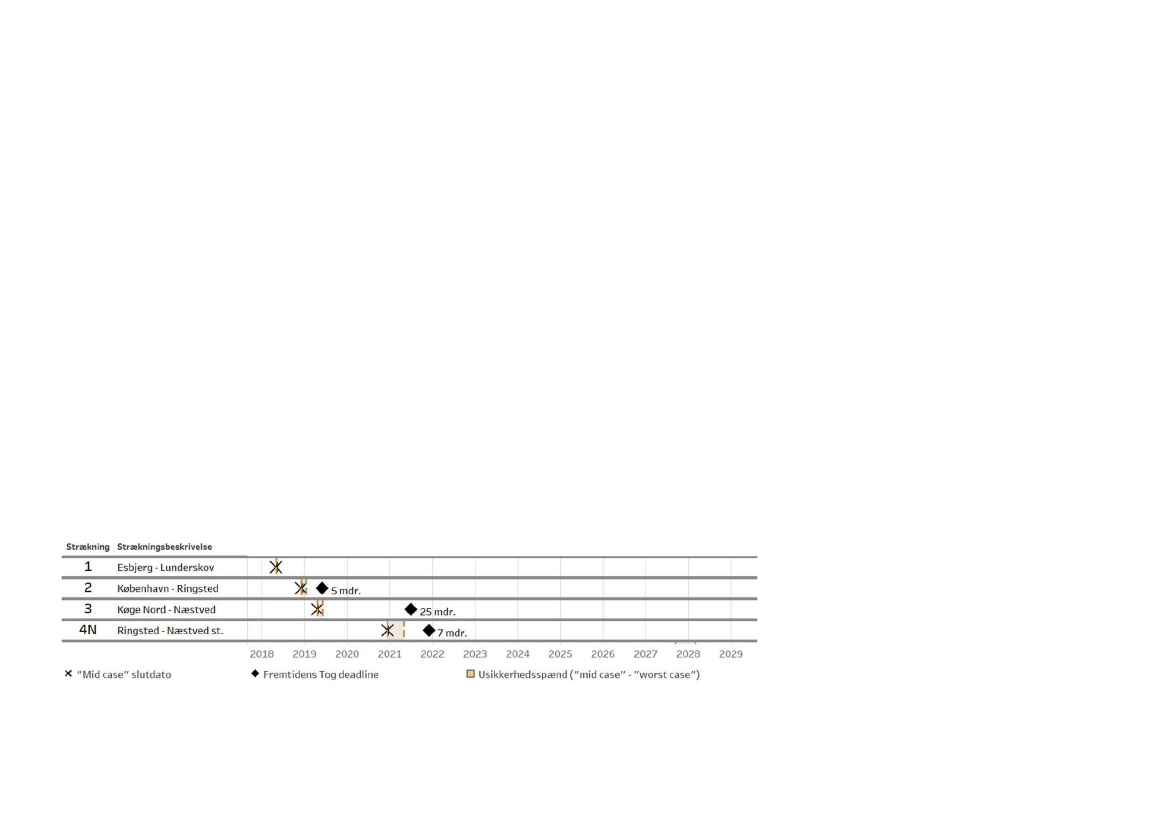

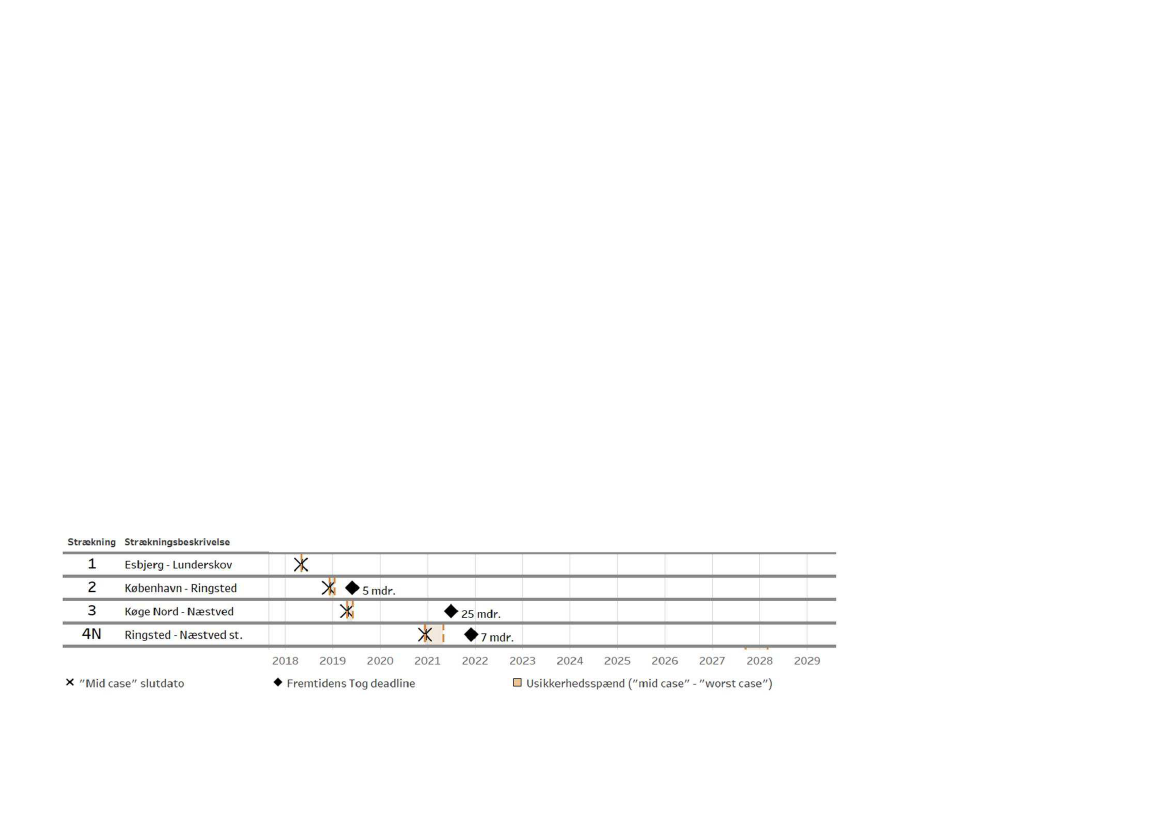

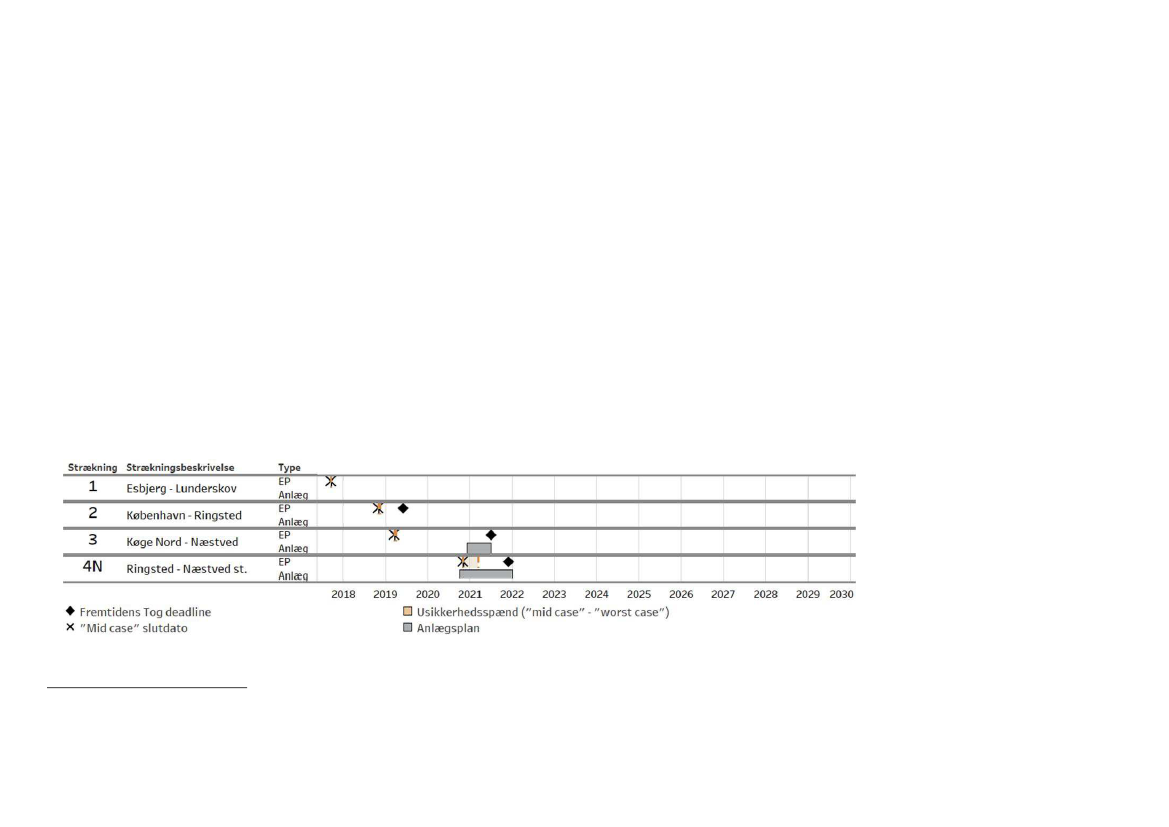

Figur 1.3. Banedanmarks udrulningsplan
1
.
Note
1
: Efter aftale med Banedanmark og Transport-, Bygnings- og Boligministeriet er de øvrige strækninger undtaget af figuren som følge af hen-
synet til statens forhandlingsposition.
Kilde: Banedanmark.
4
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Udrulningsplanens styrbarhed
Deloitte vurderer, at programmets hidtidige praksis
for planlægning og udrulning generelt har været ud-
fordret i forhold til planens fuldstændighed, idet der
ikke i tilstrækkeligt omfang er taget højde for de ri-
sici og usikkerheder, som kan medføre forsinkelser i
tidsplanen. Dette vurderes dog mærkbart forbedret i
forbindelse med replanlægningen, som er gennem-
ført i efteråret 2018, idet anvendelsen af simule-
ringsmodeller og mere konkret stillingtagen til kon-
krete strækningsvise risici og usikkerheder har væ-
ret medvirkende til at etablere et stærkere styrings-
grundlag for den aktuelle plan.
Det vurderes dog, at Elektrificeringsprogrammets
styrbarhed kan styrkes yderligere ved at forbedre
kvaliteten af det datagrundlag, som Elektrificering-
sprogrammet giver til leverandøren, og som denne
anvender til det strækningsspecifikke design. Ende-
lig vurderes det meget tidskrævende for program-
mets ledelse at skabe et tilstrækkeligt og fuldstæn-
digt overblik over indhold og tidsplaner for de forbe-
redende arbejder.
Der er for nuværende tilvejebragt finansiering til syv
af de i alt ni strækninger, der fremgår af kontrakten
med EPAS. For strækningerne 8 og 9 er der ikke til-
vejebragt finansiering og ikke udarbejdet beslut-
ningsgrundlag. De to strækninger behandles derfor
ikke yderligere i reviewet.
Der er i togfondens fase 1 afsat 678 mio. kr. til fi-
nansiering af tilstrækkelig elektrisk kapacitet på de
allerede elektrificerede strækninger, men dette lig-
ger p.t. ikke indenfor Elektrificeringsprogrammets
ramme, hvorfor det ikke behandles yderligere i re-
viewet.
Budgettets robusthed
Deloitte vurderer, seks af Elektrificeringsprogram-
mets syv strækninger med stor sandsynlighed kan
gennemføre de planlagte anlægsaktiviteter inden for
projekternes totalbevilling, som omfatter basisover-
slaget og tildelte projekt- og centralreserver. Der er
imidlertid betydelig risiko for at strækningen mellem
Roskilde og Kalundborg vil overskride strækningens
totalbevilling, hvilket primært skyldes den politiske
beslutning om, at strækningen skal immuniseres.
Behovet herfor og omkostningerne forbundet med
aktiviteterne er først identificeret efter udarbejdel-
sen af strækningens finansieringsgrundlag.
For strækningerne København-Ringsted og Ring-
sted-Holeby vurderer Deloitte, at basisoverslagene
for elektrificeringsaktiviteterne med stor sandsynlig-
hed overskrides, men idet Elektrificeringsprogram-
met her er leverandører til større anlægsprojekter
2
,
forekommer der i disse projekter centralt placerede
reservemidler, som vurderes at være robuste nok til,

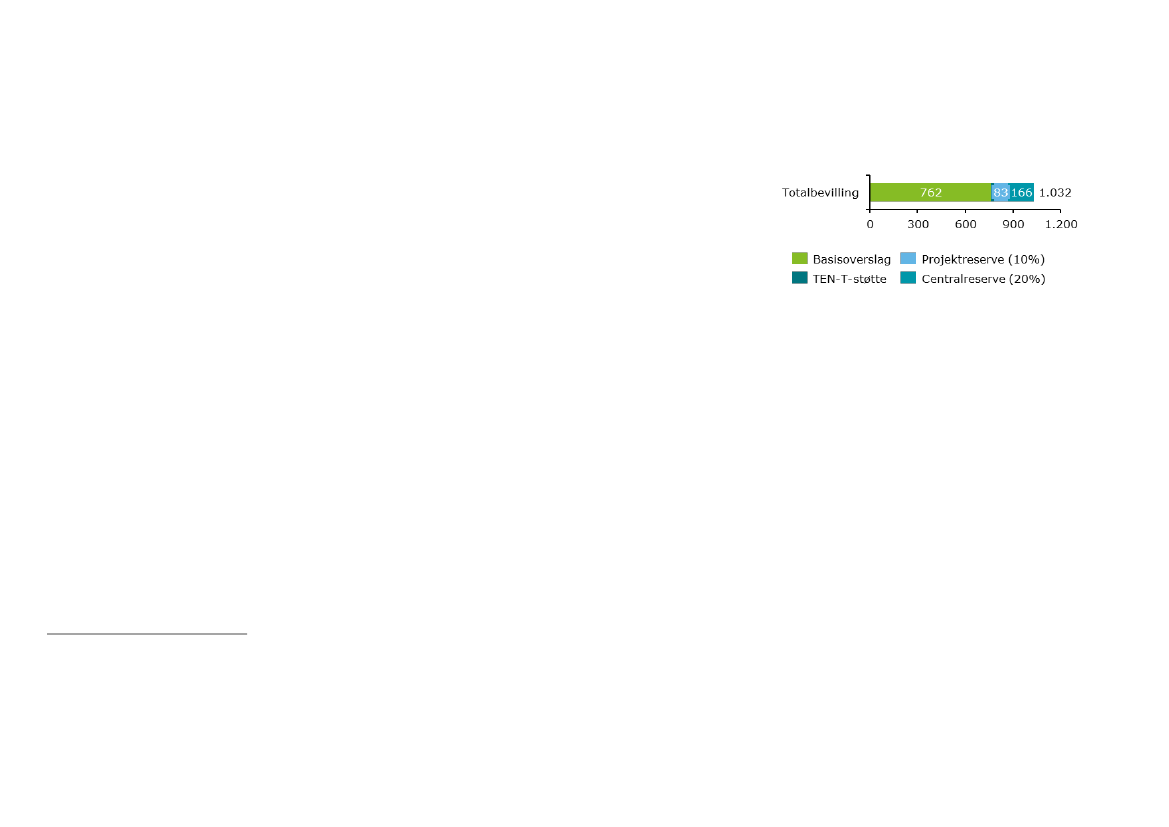

Tabel 1.1. Oversigt over den strækningsvise økonomi-
ske bevilling samt for Elektrificeringsprogrammets
prognose for færdiggørelse (PL18).
Totalbevilling
1
Strækning
1: Esbjerg-Lunderskov
2: København-Ringsted
1
1.032 mio. kr.
425 mio. kr.
(+1.300 mio. kr.)
2
3: Køge Nord-
Næstved
4: Ringsted-
Holeby (Femern)
1
5: Roskilde-
Kalundborg
6: Fredericia-
Aarhus
7: Aarhus-Aalborg
(Lindholm)
Hastigheds-
opgradering
Note
1
: Det bemærkes, at der for strækning 2 og 4 ikke er alloke-
ret elektrificeringsspecifikke budgetreserver, idet Elektrificering-
sprogrammet her fungerer som underleverandører til København-
Ringsted-projektet samt Ringsted-Femern projektet.
Note
2
: Det bemærkes, at den centrale budgetreserve for hele Kø-
benhavn-Ringsted projektet er på ca. 1,3 mia. kr.
Note
3
: Det bemærkes, at den centrale budgetreserve for hele
Ringsted-Femern projektet er på ca. 1,2 mia. kr.
Kilde: Banedanmark
661 mio. kr.
1.055 mio. kr.
(+1.164 mio. kr.)
3
1.176 mio. kr.
2.744 mio. kr.
2.785 mio. kr.
46 mio. kr.
Status for budget og økonomistyring
I Elektrificeringsprogrammets nuværende budget-
grundlag er der per 1. april 2018 forbrugt i alt ca.
2,1 mia. kr., og programmet har en estimeret prog-
nose for forbrug på ca. 8,4 mia. kr. ud af den totale
finansieringsramme på ca. 8,8 mia. kr. Den stræk-
ningsvise finansiering for færdiggørelse fremgår af
Tabel 1.1.
2
Den Nye Bane København-Ringsted og Ringsted-Femern Banen.
5
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
at de kan finansiere meromkostningerne for elektrifi-
ceringen.
Vurderingen af budgetterne er foretaget med forbe-
hold for, at det på nuværende tidspunkt ikke er mu-
ligt præcist at fastlægge omkostningerne af den
genforhandling med EPAS, som den replanlagte ud-
rulningsplan forventes at medføre, samt at der for
nogle af strækningernes vedkommende er tale om
et ufuldstændigt risikobillede
3
, hvorfor det heller
ikke har været muligt at fastlægge den præcise øko-
nomiske effekt af risikoeksponeringen på stræknin-
gerne. En oversigt over Deloittes vurdering af risici
for hver strækning fremgår af Tabel 1.2.
Tabel 1.2. Deloittes vurderinger af budgetternes robusthed og risiko for overskridelse af totalbevillinger.
Strækning
1. Esbjerg-
Lunderskov
2. København-
Ringsted
3. Køge Nord-
Næstved
Samlet risikovurdering og primære årsager
Totalbevilling overholdt, men dele af centralreserven er forbrugt grundet
afholdt meromkostning til elektrificering på cirka 40 pct.
Basisoverslag overskredet grundet meromkostninger til elektrificering. Der
forekommer i København-Ringsted projektet centralt placerede reservemid-
ler, som kan til disponeres til elektrificeringsaktiviteterne.
Totalbevilling overholdes med stor sandsynlighed, men dele af centralreser-
ven forventes brugt grundet meromkostninger for de forberedende arbej-
der samt forventede meromkostninger for elektrificeringsaktiviteterne.
Basisoverslag forventes med stor sandsynlighed overskredet, idet projektet
er blevet udskudt et år, hvilket medfører meromkostninger. Samtidig er der
stor strækningskompleksitet samt forventede meromkostninger til elektrifi-
ceringen. Der forekommer i Ringsted-Femern projektet centralt placerede
reservemidler, som kan til disponeres til elektrificeringsaktiviteterne.
Der er forhøjet risiko for, at totalbevillingen overskrides. Dette skyldes pri-
mært omkostninger til immunisering, som er blevet besluttet gennemført
efter budgettets udarbejdelse.
Totalbevillingen overholdes med stor sandsynlighed, men projektreserven
forventes brugt grundet strækningens omfang og kompleksitet samt et
ufuldstændigt risikobillede.
Høj risiko for
overskridelse?
Nej
Nej
1
Nej
4. Ringsted-
Holeby (Femern)
Nej
2
5. Roskilde-
Kalundborg
6. Fredericia-
Aarhus
Ja
Nej
Totalbevillingen overholdes med stor sandsynlighed, men projektreserven
7. Aarhus-Aalborg forventes brugt grundet strækningens omfang og kompleksitet samt et
ufuldstændigt risikobillede.
Hastighedsopg.
Totalbevillingen overholdes med stor sandsynlighed, men dele af centralre-
Køge N - Næstved serven er forbrugt grundet meromkostning af de forberedende arbejder.
Nej
Nej
Note
1,2
: For strækning 2 vurderes det, at den tildelte finansiering til selve elektrificeringen overskrides, men at det ikke i sig selv vil være nok
til, at hele finansieringen af København-Ringsted-projektet overskrides da de centrale reserver i projektet ca. 1,3 mia. kr. For strækning 4
konklusionen tilsvarende og de finansielle reserver i projektet for nuværende er på ca. 1,2 mia. kr.
Kilde: Deloitte.
3
Det bemærkes, at der i budgettet for strækningerne 5-7 er indlagt
nogle efterkalkulationsbidrag og sumposter, der reflekterer lærin-
gen fra den første strækning, og at konsekvenserne af nogle af de
realiserede risici kan være indeholdt heri.
6
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Budgettets styrbarhed
På baggrund af den gennemførte kortlægning og
analyse vurderes Elektrificeringsprogrammets nuvæ-
rende budgetstyringspraksis generelt at indeholde
mange gode elementer og strukturer.
Deloitte vurderer imidlertid, at Elektrificeringspro-
grammets budgetter kan gøres mere styrbare ved at
forbedre sporbarheden for den manuelle konverte-
ring af anlægsoverslag, udarbejdet på baggrund af
principperne for Ny Anlægsbudgettering, til aktivi-
tetsbaserede budgetter i SAP-systemet.
Derudover vurderes budgettets styringsrelevans
også at kunne forbedres, såfremt den nuværende
store mængde af manuelt producerede og vedlige-
holdte MS Excel-ark i højere grad systemunderstøt-
tes, samtidig med at øvrige budgetdata samles og
vedligeholdes i samme system. I den nuværende
modus vurderes det vanskeligt at skabe og vedlige-
holde et styringsrelevant overblik, der giver tilstræk-
kelig indsigt i relationen mellem, bevilling, budget,
forbrug, prognose og rapportering.
Budgettets rapporteringsfokus på indeværende års
grundbudget vurderes nødvendig i forhold til den lø-
bende budgetopfølgning, men det vurderes, at spor-
barheden af de underliggende årsager til merom-
kostninger med fordel kan forbedres ved også at
styre på budgettets udvikling set ud over en flerårig
udrulningsperiode.
Status for risikostyring
De risici, som kan henføres til elektrificeringen, regi-
streres og styres af Elektrificeringsprogrammets risi-
komanager ved anvendelse af programmet Ram-
Risk, mens risici for de forberedende arbejder regi-
streres og styres separat i Banedanmarks standard
MS Excel-baserede risikoregister.
4
Frem mod afslut-
ningen af de forberedende arbejder overleveres de
vigtigste risici herfor til programmet, og den reste-
rende risikohåndtering styres herefter centralt.
Elektrificeringsprogrammet har adgang til de risici,
som EPAS løbende identificerer, men Deloitte kan
konstatere, at de ikke bliver brugt aktivt i den videre
risikostyring, grundet kvaliteten af disse.
Risikoregisterets robusthed
Programmets nuværende risikoregister vurderes at
have høj datakvalitet for de risici, der er identifice-
ret, men Deloitte vurderer samtidig, at fuldstændig-
heden af programmets nuværende risikoregister kan
forbedres. Dette skyldes primært, at det foreløbige
risikoregister, som udarbejdes i forbindelse med
VVM-redegørelsen for hver strækning, først opdate-
res i starten af installationsfasen for elektrificerin-
gen. Dette betyder, at der ikke foreligger et fuldt ri-
sikobillede for hele strækningen ved opstart af de-
signfasen, men at dette snarere udarbejdes gradvist
efterhånden som de forskellige udrulningsfaser akti-
veres. Hertil kommer, at de forberedende arbejder
nogle gange vurderes, at indrapportere usikkerheder
som risici.
4
Det bemærkes, at Elektrificeringsprogrammet har påbegyndt ar-
bejde, der sigter mod, at risici for de forberedende arbejder også
skal styres i RamRisk. Dog er det vurderingen, at risici i regi af de
forberedende arbejder generelt er mere styrbare pga. mindre kom-
pleksitet.
7
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Styrbarheden af risici
Generelt vurderes programmets risikostyring at
være velstruktureret, idet der arbejdes aktivt og
struktureret med identificerede risici. Sammenhæn-
gen med de øvrige styringsdiscipliner samt med de
forberedende arbejder vurderes dog at kunne for-
bedres. Herudover påvirkes styrbarheden negativt
af, at det fulde risikobillede på en strækning først
genereres sent i udrulningsprocessen.
vurderes dog i nogen udstrækning at kunne besvær-
liggøre kontraktstyringen, fordyre arbejdet og på-
virke tidsplanen unødigt. Desuden vurderes en mere
velstruktureret overlevering af kontraktrelateret vi-
den til andre styringsdiscipliner at kunne løfte kvali-
teten af disse områder.
Status for tilsyn og leverancestyring
Elektrificeringsprogrammets nuværende tilsynsorga-
nisation kan karakteriseres som et traditionelt byg-
herretilsyn, hvis primære opgave består i tilsyn med
leverancer fra EPAS, overholdelse af de kontraktu-
elle forpligtelser og af gældende banenormer. EPAS
er som totalentreprenør forpligtet til at udøve egen-
kontrol, og funktionen for Elektrificeringsprogram-
mets eget tilsyn består således primært i tilsyn med
EPAS’ egenkontrol. Dette tilsyn sker primært ved
gennemgang af leverandørernes dokumentation og
deres løbende egenkontrol, samt ved fysiske tilsyn i
sporet. Tilsynet er oprettet som en selvstændig en-
hed under Elektrificeringsprogrammet, og den fast-
lægger egne opgaver og tilrettelægger opgaveløs-
ningen selvstændigt i tæt samspil med projektle-
derne.
Styrbarheden af tilsynet
Det nuværende bygherretilsyn vurderes at kunne
forbedres i forhold til koblingen til de øvrige sty-
ringsdiscipliner (særlig med kontraktstyring), lige-
som tilsynets fokus på installationsfasen gør, at rele-
vant viden fra design- og due diligence-faserne ikke
i høj nok grad inddrages og bliver styrende for plan-
lægningen af tilsynsaktiviteterne. Det bemærkes, at
denne vurdering baseres på et målbillede, som ser
på tilsynsopgaven som værende en mere sammen-
hængende opgave, end det der indtil nu har været
Status for kontraktstyring
Kontrakten for elektrificeringen forvaltes af en dedi-
keret kontraktstyringsenhed i Elektrificeringsprog-
rammet.
Enheden håndterer i dag en række forskellige opga-
ver, der enten kan relateres direkte til den indgåede
kontrakt med EPAS eller til andre opgaver med rela-
tion til kontraktstyring. Der håndteres for nuvæ-
rende kun kontraktuelle vilkår med relevans for
elektrificeringsdelen, idet de kontrakter, der indgås
for forberedende arbejder, styres af andre dele af
Banedanmark Anlæg.
Elektrificeringsprogrammets kontraktstyring rettes
primært mod håndteringen af ændringsanmodninger
(change requests) og kontraktkrav (claims), som lø-
bende opstår i forbindelse med udrulningen af
strækningerne. Både changes og claims kan rettes
fra leverandør mod bygherre og omvendt, og pro-
cessen herfor er tilnærmelsesvis sammenlignelig.
Styrbarheden af kontrakten med EPAS
Generelt vurderes programmets kontraktstyringsen-
hed at være veldrevet, struktureret og velunderbyg-
get. Den nuværende samarbejdsstruktur med EPAS
8
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
udgangspunktet for tilsyn i regi af Elektrificering-
sprogrammet.
Forslag til forbedret styring
På baggrund af vurderingerne af programmets nu-
værende situation har Deloitte identificeret i alt 24
tiltag, som skal medvirke til at løse de identificerede
problemstillinger og realisere indholdet af program-
mets egne målbilleder for god styring.
Tre af løsningstiltagene har et tværgående fokus,
hvilket vil sige, at de søger at optimere styrbarhe-
den af programmet på tværs af alle styringsdiscipli-
nerne. De tre tværgående forslag har en række un-
dertiltag, som er mere handlingsorienterede for de
specifikke styringsdiscipliner. Derudover har Deloitte
identificeret 21 disciplinspecifikke løsningstiltag.
Et samlet overblik over løsningstiltagene er præsen-
teret i tabel 1.3 på side 10 og gennemgås mere de-
taljeret i rapportens kapitel 12-14.
Status for myndighedsrapportering
Myndighedsrapporteringen er i regi af Elektrificering-
sprogrammet primært centreret omkring den kvar-
talsvise megaprojektrapportering til Transport, Byg-
ning-, og Boligministeriet, idet der dog også foregår
anden myndighedsrapportering eksempelvis i kraft
af den halvårlige anlægsstatus til Folketinget samt i
Banedanmarks årsrapport.
For den kvartalsvise rapportering anvender Elektrifi-
ceringsprogrammet en skabelon udarbejdet i fælles-
skab af departementet og Banedanmark. Det bety-
der i praksis, at ændringer i den overordnede struk-
tur og den indholdsmæssige fremstilling skal aftales
med departementet.
Styrbarheden af rapporteringsformen
Den nuværende myndighedsrapportering viderefor-
midler i vid udstrækning de rigtige informationer og
følger den rapporteringsskabelon som departemen-
tet har udstukket i samarbejde med Banedanmark.
Deloitte vurderer imidlertid, at den nuværende myn-
dighedsrapportering mangler grafiske, intuitive op-
stillinger, der kan skabe et hurtigt overblik samt af
manglende formidling af risici. Det vurderes desuden
at være uhensigtsmæssigt, at myndighedsrapporte-
ringen primært fokuserer på bagudrettede observa-
tioner, og kun i mindre grad på fremadrettede per-
spektiver og handlemuligheder herunder stillingta-
gen til effekterne af risici og usikkerheder på bud-
get, tidsplan, mv.
9
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 1.3. Oversigt over de 24 løsningstiltag, som Deloitte har udviklet med henblik realisering af opstillede
målbilleder
Styringsdisciplin
Beskrivelse af undertiltag
1.
2.
3.
1.
2.
3.
4.
Øget kobling af styringsdisciplinerne
Styrkelse af løbende læringsopsamling
Forbedret governance og processtyring
Ny samarbejdsmodel med leverandøren (EPAS)
Entydigt ansvar for de forberedende arbejder
Forhøjet kvalitet i udarbejdelsen af datapakke
Bedre anvendelse af risici, usikkerheder, eksterne aktiviteter og deres påvirk-
ning på udrulningsplanen
Ny registrerings- og opfølgningsstruktur
Integreret systemunderstøttelse
Revision af risikostyringsstrategi
Sikring af tidligere identifikation af risici og samlet risikobillede
Procedure for udarbejdelse af risikohandlingsplaner
Styrket beskrivelse og dokumentation af mitigerende tiltag
Revurdering af opsætningen af RamRisk
Samlet understøttelse af minimumskrav i ComplyPro
Bedre dokumentation af forløb op mod tidsfristsoverskridelser for ændringer
Afdækning af mulighed for implementering af et kontraktstyringssystem
Revision af tilsynsstrategi med fokus på en sammenhængende tilsynskæde
Afdækning af mulighed for forbedret it-understøttelse
Forbedring af styring af kompetenceudbud og -efterspørgsel
Styrkelse af den løbende
indsigt i EPAS’
egenkontrol
En mere overskuelig præsentationsform
Konkretisering af risici
Sikring af et mere tidssvarende indhold
Tværgående tiltag
Planlægning og
udrulning
Budget og økonomi-
styring
1.
2.
1.
2.
3.
4.
5.
1.
2.
3.
1.
2.
3.
4.
1.
2.
3.
Risici og risikostyring
Kontraktstyring
Tilsyn og leverance-
styring
Myndigheds-
rapportering
Kilde: Deloitte
10
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Del I
Elektrificeringsprogrammets bag-
grund, indhold og rammebetin-
gelser
I del I introduceres læseren til Elek-
trificeringsprogrammets historie,
indholdet af programmet samt til de
rammebetingelser, snitflader og af-
hængigheder, som programmet kan
agere indenfor.
11
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
1 Elektrificeringsprogrammets
baggrund
Elektrificeringsprogrammet har i
2017 færdiggjort elektrificeringen af
den første strækning mellem Es-
bjerg og Lunderskov. De sidste
strækninger i den nuværende plan
forventes færdiggjorte i 2027, mens
der ikke er bevilget midler til igang-
sættelse af strækning 8 og 9.
1.1 Afsæt
Som led i aftalen om en grøn transportpolitik mellem
regeringen, Socialdemokratiet, Dansk Folkeparti,
Socialistisk Folkeparti og Det Radikale Venstre blev
det i 2009 besluttet, at gennemføre en strategisk
analyse af en yderligere elektrificering af banenettet
med henblik på at gøre den danske jernbane mere
moderne, sikker og pålidelig, og for at jernbanen på
sigt kunne gøres uafhængig af fossile brændstoffer,
jævnfør Tabel 1.1.
Analysen blev offentliggjort i 2011 og indeholder
planer for elektrificering af i alt ni strækninger i peri-
oden 2016-2027. Samtidig gennemføres modernise-
ring af anlæg til forsyning af kørestrøm på nogle af
12
de allerede elektrificerede strækninger såvel som
hastighedsopgraderinger, hvor sidstnævnte imidler-
tid ikke håndteres af Elektrificeringsprogrammet.
1.2 Fra Elektrificeringsprogrammets
beslutningsgrundlag til nu
På baggrund af Aftale om en grøn transportpolitik af
29. januar 2009 mellem den daværende regering (V,
K), DF, S, RV, SF og LA blev det besluttet, med afta-
len ”Elektrificering af jernbanen mv.” i 2012 og Lov
om elektrificering af jernbanen af 21. maj 2013 mel-
lem den daværende regering (S, RV, SF), V, K, DF,
EL, KF og LA, at elektrificere strækningen mellem
Esbjerg og Lunderskov (strækning 1).
Med Lov om anlæg af en jernbanestrækning Køben-
havn-Ringsted over Køge af 25. februar 2009, ved-
taget af den daværende regering (V, K), DF, S, RV,
SF, EL, KF og LA, blev det besluttet at anlægge en
ny elektrificeret bane mellem København og Ring-
sted (strækning 2). Med Aftaler om Finansloven for
2013 mellem den daværende regering (S, RV, SF)
og EL blev der afsat midler til at elektrificere stræk-
ningen mellem Køge Nord og Næstved (strækning
3).
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Med Aftale om fast forbindelse over Femern Bælt af
2. september 2008 mellem den daværende regering
(V, K), S, SF og RV blev det besluttet at elektrificere
strækningen mellem Ringsted og Holeby (strækning
4). Med Aftale om Togfonden DK af 14. januar 2014
mellem den daværende regering (S, RV, SF), DF og
EL blev det besluttet at afsætte midler til elektrifice-
ring af strækningerne mellem Roskilde og Kalund-
borg (strækning 5), Fredericia og Aarhus (strækning
6) samt Aarhus og Aalborg (strækning 7).
Der er endnu ikke afsat midler til strækningerne 8
og 9 mellem henholdsvis Vejle og Struer og Aalborg
og Frederikshavn, selv om disse fremgår af Togfon-
den DK-aftalen
5
.
Banedanmark udarbejdede sideløbende med de poli-
tiske aftaler en businesscase, der underbyggede for-
delene ved at samle elektrificeringsopgaverne under
ét og ved at gennemføre funktionsudbud snarere
end detailudbud. På den baggrund besluttede Ba-
nedanmark at organisere elektrificeringen som et
program først under Banedanmark, senere under
Banedanmark Anlæg, og at udbyde alle ni stræknin-
ger som en totalentreprise, men at udbyde de forbe-
redende arbejder som selvstændige hoved- eller to-
talentrepriser. Hastighedsopgraderingsaktiviteter
gennemføres dog særskilt, mens der for opgradering
af kørestrømsforsyningsanlæg i togfondens fase 1 er
afsat 678 mio. kr. til finansiering af tilstrækkelig
elektrisk kapacitet på de allerede elektrificerede
strækninger.
I 2015 blev der indgået kontrakt mellem Banedan-
mark og et konsortium bestående af firmaerne Per
Aarsleff Holding A/S, Siemens AG og Siemens AS
(betegnet EPAS), som skulle stå for design og udfø-
relse af selve elektrificeringen af strækningerne.
Kontrakten indeholdt, foruden de ni nuværende
strækninger, optioner på yderligere seks mindre
strækninger.
Elektrificeringen af første strækning mellem Esbjerg
og Lunderskov blev påbegyndt kort tid efter kon-
traktindgåelse, og strækningen kunne befærdes med
elektriske tog i april 2017. Strækningen er på nuvæ-
rende tidspunkt den eneste strækning, der kan be-
tegnes som afsluttet, selvom en mangelliste med
mindre udeståender fra EPAS stadig er åben.
Elektrificering af strækning 2 - den nye bane mellem
København og Ringsted blev påbegyndt i 2017 og
installations- og testaktiviteter er endnu i gang, men
de forventes afsluttet ultimo 2018.
Den aktuelle status på de resterende strækninger er
således følgende
6
:
Strækning 3 (Køge Nord-Næstved)
Her pågår elektrificeringsarbejdet og det forven-
tes færdiggjort i 1. halvår 2019, om end immu-
niseringsarbejdet af Næstved Station først plan-
lægges afsluttet i 2. halvår 2019.
Tabel 1.1. Elektrificering af den danske jernbane
giver mulighed for:
Kortere rejsetider - blandt andet fordi el-
drevne tog accelererer hurtigere.
Mindre støj når togene kører fra stationerne.
Mere stabil drift.
Lavere drifts- og vedligeholdelsesomkostnin-
ger.
Driftsbesparelser for Banedanmarks organisa-
tion.
At opnå en mere miljøvenlig transportsektor.
Kilde: Banedanmark.
5
Regeringen støtter imidlertid ikke gennemførslen af strækning 8
og 9.
6
Efter aftale med Banedanmark og Transport-, Bygnings-, og Bo-
ligministeriet er strækning 6-8 undtaget som følge af hensynet til
statens forhandlingsposition.
13
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Strækning 4 (Ringsted-Holeby)
Strækningen er i designfasen og den nordlige
del af strækningen mellem Ringsted og Næstved
Station forventes afsluttet i 2021, mens stræk-
ningen fra Næstved til Holeby først afsluttes i
2027
7
. På strækningen pågår der hastighedsop-
graderingsaktiviteter sideløbende med elektrifi-
ceringsarbejdet.
Strækning 5 (Roskilde-Kalundborg)
Her er elektrificeringsarbejdet endnu ikke påbe-
gyndt. Strækningen mellem Roskilde og Holbæk
forventes afsluttet ultimo 2021, mens den reste-
rende del af strækningen forventes færdiggjort i
2027. Der pågår ingen sideløbende hastigheds-
opgraderinger, men strækningen mellem Ros-
kilde og Holbæk skal immuniseres.
På den igangværende strækning mellem København
og Ringsted (strækning 2) forventes færdiggørelsen
ligeledes at blive cirka seks måneder forsinket, og
Elektrificeringsprogrammet forventer, at ankerbud-
gettet overskrides med cirka 9 procent. Hovedårsa-
gerne hertil kan ifølge Banedanmark primært tilskri-
ves ændrede jordbundsforhold i forhold til det forud-
satte, forsinket færdiggørelse af design fra leveran-
dørens side samt koordination med andre anlægsak-
tiviteter på samme strækning (eksempelvis Signal-
programmet, mv.). Det bemærkes, at Elektrifice-
ringsprogrammet på strækningen er leverandør til et
større anlægsprojekt, og at der i dette projekt fore-
kommer centralt placerede reservemidler, som vil
kunne anvendes til at finansiere en overskridelse af
Elektrificeringsprogrammets ankerbudget.
På strækning 3 mellem Køge Nord og Næstved er
der indgået en aftale med leverandøren om at ud-
skyde færdiggørelsen med cirka seks måneder i for-
hold til den tidsplan, som fremgik af kontrakten. Ud-
skydelsen skyldes en række forskellige forhold, her-
under at det herved ville være lettere at få adgang
til de nødvendige sporspærringer, som dele af instal-
lationsarbejdet kræver. Elektrificeringsprogrammet
forventer, at ankerbudgettet på denne strækning
overskrides med cirka 6 procent, som primært kan
tilskrives ændringsanmodninger og kontraktkrav fra
leverandørens side grundet blandt andet uforudsete
jordbundsforhold og forhandlinger omkring støjge-
ner, samt en mindre fordyrelse af de forberedende
arbejder (tilpasning af eksisterende infrastruktur),
1.3 Hidtidigt forløb og fremdrift
På den første strækning mellem Esbjerg og Lunder-
skov endte udrulningen med at være forsinket med
cirka et halvt år i forhold til den tidsplan, som frem-
gik af kontrakten med EPAS. Strækningen blev des-
uden cirka 20 procent dyrere end det oprindelige
budget (ankerbudgettet), men de samlede omkost-
ninger kunne afholdes inden for den tildelte bevil-
ling. Hovedparten af overskridningen af ankerbud-
gettet kan tilskrives ændringsanmodninger og kon-
traktkrav fra leverandørens side.
7
Strækningen mellem Næstved-Nykøbing Falster forventes
dog færdig i 2023.
14
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
der muliggør elektrificeringen. Elektrificeringsprog-
rammet forventer dog, at de samlede anlægsom-
kostninger til strækningen kan afholdes inden for
den tildelte bevilling.
Generelt tegner der sig på igangværende eller alle-
rede afsluttede strækninger et billede af tidsplaner,
som det har været vanskeligt at overholde, samt at
ankerbudgetterne ikke i tilstrækkelig grad har været
i stand til at kunne dække de faktiske udgifter på
strækningen, hvorfor reservetræk har været nød-
vendige. Det bemærkes, at bevillingen på hver
strækning er givet i forhold til budgetteringsprincip-
perne for Ny Anlægsbevilling (NAB), hvori der indgår
budgetreserver. Der har på strækningerne således
været tale om en om en overskridelse af basisover-
slag, men ikke af totalbevillingerne, og Elektrifice-
ringsprogrammet forventer, at det på alle tre stræk-
ninger vil være muligt at holde de samlede anlægs-
omkostninger til strækningen indenfor den tildelte
bevilling.
Derudover bemærkes det, at de indtrufne forsinkel-
ser og meromkostninger i forhold til basisoversla-
gene ikke tilskrives én bestemt årsag, hvorfor
grundlaget for at modvirke lignende fordyrelser og
forsinkelser på endnu ikke elektrificerede stræknin-
ger må betegnes at være komplekst og til dels
strækningsspecifikt.
15
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
2 Overblik over Elektrificerings-
programmet
Programmet består udover elektrifi-
ceringsaktiviteter også af forbere-
dende arbejder, og i nogle tilfælde
opgradering af eksisterende køre-
strømsforsyninger og hastighedsop-
gradering. Programmet har dertil
mange og komplekse snitflader til
Signalprogrammet og andre Ba-
nedanmarkprojekter såvel som til
jernbaneoperatørerne.
2.1 Programmets hovedbestanddele
Elektrificeringsprogrammet består af (1) forbere-
dende arbejder (herunder hastighedsopgradering)
(2) elektrificering og (3) opgradering af eksisterende
kørestrømsforsyningsanlæg.
Forberedende arbejder
De forberedende arbejder indeholder alle de aktivi-
teter, som gør det muligt at gennemføre den efter-
følgende elektrificering af en strækning. Der er pri-
mært tale om modifikation af
eller sporarbejde i
16
Tabel 2.2. Oversigt over delaktiviteter for de forbere-
dende arbejder.
Aktivitet
Beskrivelse
Der eksproprieres enten for at få plads til
højere broer, det nye kørestrømsanlæg el-
ler på grund af magnetfelter. Nogle steder
eksproprieres midlertidigt til arbejdsarea-
ler.
Arkæologerne undersøger undergrunden
for fortidsminder, inden arbejdet kan påbe-
gyndes.
Mange broer er for lave til kørestrømsled-
ningerne. Derfor modificeres eksisterende
broer eller der bygges nye, der er høje nok.
Der ryddes bevoksningen på begge sider af
banen for at sikre kørestrømsanlægget.
Nogle steder opgraderes banen til en hø-
jere hastigheden for at opnå en kortere rej-
setid.
Ekspropriation
nærheden af - eksisterende overførte broer, så der
kan skabes tilstrækkelig frihøjde til, at kørelednin-
gerne kan føres under broerne, jævnfør Tabel 2.2.
De forberedende arbejder indeholder dog også andre
aktiviteter såsom beskæring af træer, rydning af bu-
ske og anden bevoksning, nedlæggelse af broer og
etablering af nye broer og hastighedsopgradering af
visse strækninger. I forbindelse med de forbere-
dende arbejder kan det ofte være nødvendigt at ek-
spropriere, da master og transformatorstationer
kræver mere plads i forhold til en ikke-elektrificeret
strækning. Færdiggørelse af de forberedende arbej-
der er som udgangspunkt en forudsætning for, at
elektrificeringsaktiviteter kan påbegyndes, omend
nogle typer arbejder godt kan udføres parallelt (det
er primært de forberedende sporarbejder og bro-
hævningerne, der skal være færdiggjort).
De forberedende arbejder indgår projektaftaler med
Elektrificeringsprogrammet, og disse dikterer den to-
tale økonomi, forudsætninger, krav samt en over-
ordnet aktivitetsbeskrivelse. Aftalerne er Elektrifice-
ringsprogrammets primære styringsredskab i forhold
til de forberedende arbejder, hvor det er muligt at
uddybe meromkostninger og afvigelser i forhold til
projektaftalen.
Arkæologiske
undersøgelser
Broarbejde
Rydning af bevoksning
Hastighedsopgradering
Kilde: Banedanmark.
Tabel 2.1. Oversigt over delaktiviteter for elektrificerin-
gen.
Aktivitet
Fundering til master
Opsætning af master
Etablering af transfor-
merstationer og auto-
transformere
Opsætning af
Køreledninger
Beskrivelse
Der etableres fundamenter til kørestrøms-
masterne.
Der er op til 110 meter mellem masterne. I
kurver og på stationer er der flere master
end på lige strækninger.
Autotransformere er mindre end transfor-
merstationer og sikrer, at spændingen bli-
ver ledt videre.
Køreledningerne trækkes og anlægget gø-
res klar til brug.
Immunisering er en nødvendig elektrisk be-
skyttelse af de signaltekniske installationer,
mens potentialudligning beskytter andre
elektriske installationer på strækningen ek-
sempelvis rejsekortstandere og
informationstavler.
Immunisering og
potentialudligning
Kilde: Banedanmark.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Elektrificering
Elektrificeringsarbejdet omfatter overordnet set
etablering af kørestrømsforsyningsanlæg og af selve
køreledningsanlægget. Kørestrømsforsyningsanlæg-
get består af et banetransformeranlæg, der tilsluttes
Energinet’s højspændingsnet, samt af tilhørende for-
delingsstationer, som fordeler strømmen til køreled-
ningsanlægget. Køreledningsanlægget består af fun-
damenter og cirka otte meter høje stålmaster, som
bærer køreledningsanlæggets ledninger. Hertil kom-
mer en række installationer, der skal sikre mod fejl-
funktion af signalanlæg og mod elsikkerhedshændel-
ser, jævnfør Tabel 2.2.
Opgradering af kørestrømsforsyningsanlæg
Opgradering af de eksisterende kørestrømsanlæg in-
debærer, at elektrificeringsudstyr på de stræknin-
ger, som blev elektrificeret i perioden 1984 til 1997
bliver suppleret eller opgraderet, så det har tilstræk-
kelig kapacitet til at understøtte den forøgede brug
af elektriske tog.
anlæg er de store forsyningstransformatorer bygget
sammen med forsyningsstationerne hvorfra strøm
ledes via køreledningerne frem til togets strømafta-
gere.
Siemens, som indgår i EPAS-konsortiet, og som er
med til at levere totalentreprisen til Elektrificering-
sprogrammet, har udviklet et køreledningssystem,
som betegnes SICAT SX, afbilledet på Figur 2.1.
SICAT SX-systemet er som udgangspunkt baseret
på kendt elektrificeringsteknologi, og skal kombine-
res med andre systemkomponenter som strømforsy-
ning og køreledning, der skal anlægsmæssigt og
funktionelt betragtes som separate systemer.
Der er dog udviklet en række unikke løsninger på
SICAT-systemet, som blandt andet består af føl-
gende:
Køreledning og bæretov er opsat ”vindskævt”,
hvilket vil sige at både køretråd og bæretov, er
forskudt i forhold til hinanden. Dette gør SICAT
SX-systemet mere resistent over for sidevind,
således at der kan være længere mellem ma-
sterne, uden at det trækker ledningerne uden
for tolerance-grænserne for togenes strømafta-
gere.
I et køreledningsanlæg opspændes køreledning
og bæretov med lodder så der sikres konstant
træk. I SICAT SX-systemet er trækket i køreled-
ningen og især i bæretovet forøget, hvilket er
med til at muliggøre større masteafstand. Sam-
tidig er selve køreledningen mindre for at redu-
cere vindpåvirkningen. Den mindre køretråd og
det større træk medfører behov for andre mate-
rialevalg end i de eksisterende systemer.
Figur 2.2. Grundprincipper for fremføring af energi til
elektriske tog på en strækning. Et eksempel på 1x25 kV
direkte forsyning med sugetransformere.
Højspændt strøm fra
kraftværk
132.000 V
3-faset
~
Banetransformer
Jordkabel
25.000 V
1-faset
~
Fordelingsstation
Køretråd
Sugetransformer
for hver 3. km
Returstrøm via
skinner og ledning
Kilde: Trailc
Figur 2.1. Eksempler på unikke løsninger på Siemens
SICAT SX-systemet: Vridning af køreledninger, større
træk på ledningerne og længere mellem masterne.
2.2 Den tekniske løsning
Strømforsyning for det eksisterende anlæg
På en elektrificeret strækning ledes strøm til togene
fra transformer- og fordelingsstationer via køreled-
ningerne frem til togets strømaftagere. Returstrøm-
men ledes via skinnerne samt et returstrømskabel
tilbage til fordelingsstationerne. Figur 2.2 illustrerer
et eksempel på den installerede løsning for eksiste-
rende anlæg.
Strømforsyning for SICAT anlæg
På strækninger som ikke allerede er elektrificeret
bygges SICAT anlæg. På strømforsyning til SICAT
17
Kilde: Banedanmark og Trailc
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
SICAT-SX er inden udrulningen på danske stræknin-
ger kun installeret på én anden strækning i Europa
8
,
og det konstateres, er der forud for idriftsættelsen
på Esbjerg-Lunderskov kun har været begrænset
driftserfaring med de valgte optimerende detailløs-
ninger og ingen driftserfaring med de aktuelle mak-
simalhastigheder. Erfaringsgrundlaget er imidlertid
styrket efter idriftsættelsen på Esbjerg-Lunderskov
og derudover konstateres det også, at grundprincip-
perne for systemdesignet generelt er velafprøvede.
met har færdiggjort sit arbejde, betyder det at eksi-
sterende signaler og andet udstyr forinden skal gø-
res immune overfor påvirkninger, som kan medføre
fejlfunktion. Dette kaldes immunisering, og er nor-
malt et langvarigt, omkostningstungt og komplekst
projekt.
Det bemærkes, at store dele af elektrificeringsarbej-
det på en strækning i princippet godt kan gennemfø-
res inden færdiggørelsen af nyt signaludstyr. De dy-
namiske test, der skal verificere, at udstyret funge-
rer korrekt, og som i sidste ende er nødvendige for
at der gives tilladelse til kørsel med eltog på stræk-
ningen, kan imidlertid ikke gennemføres, før Signal-
programmet har installeret de nye signaler og de
facto har indstillet brugen af de eksisterende signa-
ler.
Det bemærkes desuden, at Signalprogrammets så-
kaldte reliability demonstration test (RDT), som er
den test, der gennemføres efter endt installation
med henblik på at funktionsafprøve signaludstyret
på en strækning, som udgangspunkt ikke kan gen-
nemføres sideløbende med Elektrificeringsprogram-
mets dynamiske tests. Varigheden af de perioder
hvor sideløbende arbejde ikke er muligt, er dog rela-
tivt begrænset.
Medmindre en strækning immuniseres, er det uanset
hvad ikke muligt at køre med eltog på strækningen,
før både Signalprogrammet og Elektrificeringsprog-
rammet er afsluttet.
Tabel 2.3
.
Oversigt over de væsentligste snitflader og af-
hængigheder for elektrificeringen.
Snitflade
Signalprogrammet
Væsentligste afhængighed
Signalprogrammet skal være af-
sluttet før elektrificeringen af en
strækning kan færdiggøres, da
der ellers skal immuniseres.
Færdiggørelsen af elektrificeringen
er en forudsætning for kørsel med
eltog på strækningen.
Færdiggørelsen af elektrificeringen
er en forudsætning for stræknin-
gens færdiggørelse.
Den Nye Bane
(Kbh.-Ringsted)
Ringsted-Femern
Banen
2.3 Snitflader og afhængigheder
Elektrificeringsprogrammets snitflader og afhængig-
heder er mangeartede. De væsentligste gennemgås
nedenfor og er opsummeret i Tabel 2.3.
Signalprogrammet
På alle de strækninger, hvor der skal elektrificeres,
skal Signalprogrammet også udrulle nyt signalud-
styr. Det er i praksis muligt at gennemføre installati-
onsarbejderne parallelt på samme strækning, men
særligt effektiviteten for den del af installations- og
testarbejdet, der foregår i eller tæt på sporet, må
forventes at være nedsat, såfremt dette sker.
De nye signaler er forberedt til kørsel med elektriske
tog, men mange af de eksisterende signaler på
endnu ikke-elektrificerede strækninger er ikke be-
skyttet mod de magnetfelter, der optræder omkring
ledninger og skinner eller imod returstrøm, der va-
gabonderer ad andre veje end de tilsigtede. Såfremt
en strækning skal elektrificeres, før Signalprogram-
DSB
Fremtidens Tog På hver strækning er færdiggø-
relse af elektrificering en forud-
sætning for den efterfølgende ind-
fasning af Fremtidens Tog.
Andre anlægsaktivite- Høj grad af koordination påkræ-
ter (inkl. hastigheds- vet, såfremt det rette sporgrund-
opgradering)
lag skal etableres, og effektivite-
ten for arbejdet i sporet skal op-
retholdes.
Kilde: Deloitte
8
En kortere enkeltsporet jernbane i Ungarn.
18
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Den nye bane København-Ringsted
Den nye strækning mellem København og Ringsted
er som udgangspunkt forberedt til elektrificering,
hvilket betyder, at der ikke skal gennemføres forbe-
redende arbejder. Udover den igangværende elektri-
ficering gennemføres der dog også opsætning af sig-
naludstyr og andre anlægsaktiviteter på stræknin-
gen, som øger graden af koordination mellem Elek-
trificeringsprogrammet og de øvrige aktører. Elektri-
ficeringen betragtes i denne sammenhæng som et
delbidrag til København-Ringsted-projektet.
Ringsted-Femernbanen
Denne 120 kilometer lange strækning gennemgår
for nuværende en omfattende udbygning og opgra-
dering med henblik på at kunne understøtte den øn-
skede fremtidige kapacitet. Der etableres nye spor,
flere eksisterende stationer og perroner ombygges,
der opføres nye jernbanebroer, der udrulles nyt sig-
naludstyr og strækningen elektrificeres. Som for
strækningen mellem København og Ringsted betrag-
tes Elektrificeringsprogrammets bidrag i denne sam-
menhæng som en delleverance til hele strækningens
projektportefølje. Dette stiller store krav til graden
af koordination, da visse aktiviteter (etablering af
nye spor eller modifikation af eksisterende, opførelse
af nye broer eller modifikation af eksisterende, mv.)
skal være afsluttet, før elektrificeringen kan påbe-
gyndes.
Foruden de ovenstående snitfladeudfordringer, skal
den trafikale drift desuden opretholdes på stræknin-
gen, hvilket naturligvis ikke er en udfordring på den
nye bane mellem København og Ringsted.
DSB
Fremtiden Tog
DSB planlægger i løbet af det næste årti at anskaffe
en ny type elektriske tog og el-lokomotiver, der skal
afløse IC3, IC4 og andre eksisterende dieseldrevne
togtyper (betegnet Fremtiden Tog). Indfasningen af
den nye togtype er afhængig af, at aftalte deadlines
for færdiggørelse af elektrificering på strækningerne
overholdes, da det ellers kan betyde, at dieseltogene
må holdes kørende i længere tid, eller at andre
transportmidler må anvendes i en periode på de
strækninger, som ikke er klar til tiden. De aftalte
strækningsspecifikke deadlines for kørsel med eltog
fremgår af Tabel 2.4.
Andre anlægsaktiviteter
Der gennemføres løbende fornyelse, opgradering,
vedligehold af den danske jernbane, herunder også
på strækninger, som indgår i Elektrificeringsprog-
rammet. Det betyder, at det strækningsspecifikke
sporgrundlag
9
, som lægges til grund for det design,
der ligger til grund for EPAS’ detaildesign, nogle
gange ændres, hvilket kræver tæt koordination mel-
lem programmet og resten af Banedanmarks an-
lægs- og vedligeholdsaktiviteter. Der er desuden be-
hov for koordination, såfremt andre anlægsaktivite-
ter gennemføres på samme tid som elektrificerin-
Tabel 2.4. Oversigt over de strækningsvise deadlines for
kørsel med Fremtidens Tog.
Deadline for kørsel
med eltog
2017
Q2 2019
Q3 2021
Q4 2024 (Q4 2028)
1
Q4 2022 (Q4 2027)
2
Q4 2026
Q4 2026
Strækning
1: Esbjerg-Lunderskov
2: København-Ringsted
3: Køge Nord-Næstved
4: Ringsted-Holeby
5: Roskilde-Kalundborg
6: Fredericia-Aarhus
7: Aarhus-Aalborg
Note
1
: Strækningen mellem Næstved og Nykøbing forventes klar til
eltogsdrift i 2024 (færdiggøres i 2023 og indgår i køreplan 2024),
mens den resterende del af strækning 4 mellem Nykøbing og Holeby
forventes først befærdet med eltog ved udgangen af 2028.
Note
2
: Strækningen mellem Roskilde og Holbæk forventes klar til el-
togsdrift i køreplanen 2022, mens Den resterende del af strækning 5
mellem Holbæk og Kalundborg forventes først befærdet med eltog
ved udgangen af 2027.
Kilde: Banedanmark.
9
Den præcise placering af master afhænger af sporets detaljerede
geometri. Ved opgraderings- og fornyelsesarbejder er det ofte nød-
vendigt at foretage ændringer i sporets detaljerede geometri, hvil-
ket kan påvirke masteplaceringen
19
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
gen. Koordinationen skal modarbejde produktivitets-
fald for de dele af installationsarbejdet, der foregår i
eller i nærheden af sporet.
20
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
3 Reviewets baggrund, formål og
tilgang
Reviewet skal medvirke til at for-
bedre Elektrificeringsprogrammets
robusthed og styrbarhed i forhold til
planlægning, budget og økonomisty-
ring, risikostyring, kontraktstyring,
tilsyn og leverancestyring såvel som
myndighedsrapportering.
3.1 Behovet for et eksternt review
De deadlines for indfasning af Fremtidens Tog, som
ligger til grund for Banedanmarks opdaterede an-
lægsplan, nødvendiggør at den detaljerede udrulning
af elektrificeringen sker efter ændrede tidsplaner,
som ikke er identiske med de tidsplaner, som er in-
deholdt i kontrakten med EPAS.
Sammenholdes dette med et foreløbigt billede, hvor
tidsplanerne for allerede afsluttede eller igangvæ-
rende strækninger generelt er overskredet, har
Transport-, Bygnings-, og Boligministeriet i samar-
bejde med Banedanmark besluttet, at der skal gen-
nemføres et review af Elektrificeringsprogrammet.
3.2 Formålet med reviewet
Formålet med reviewet er at styrke gennemførelsen
af programmet til aftalt tid, pris og kvalitet samt at
sikre opsamling og anvendelse af erfaringerne fra de
første strækninger. Med afslutningen af de første tre
strækninger, som forventes gennemført i første
halvdel af 2019, har programmet kun elektrificeret
cirka 162 km. ud af i alt 856 km. strækning, hvilket
svarer til under 20 procent af den samlede stræk-
ningsmasse, der skal elektrificeres. Programmet be-
finder sig derfor i en fase, hvor eventuelle tiltag til
forbedring af tidsplaner, økonomi og kvalitet stadig
vil kunne anvendes på de resterende strækninger og
med stor potentiel og mærkbar effekt.
Kommissoriet for reviewet fremgår af Bilag A.
3.3 Tilgang til reviewet
Deloitte er af Transport-, Bygnings-, og Boligmini-
steriet og Banedanmark blevet bedt om at gennem-
føre reviewet. Der er anlagt en metode, som fokuse-
rer på at styrke Elektrificeringsprogrammets ro-
busthed og styrbarhed i forhold til følgende seks
analysespor:
Spor 1: Udrulning og planlægning.
Spor 2: Budget- og økonomistyring.
21
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Spor
Spor
Spor
Spor
3:
4:
5:
6:
Risikostyring.
Kontraktstyring
Tilsyn og leverancestyring.
Programmets myndighedsrapportering.
Det bemærkes, at hvert analysespor dækker over
både elektrificeringsarbejdet, de forberedende arbej-
der og programmets øvrige aktiviteter (hastigheds-
opgradering, m.v.). De forberedende arbejder har
imidlertid deres eget styringsregime på tværs af di-
sciplinerne i regi af Banedanmark Anlæg, og re-
viewet har derfor primært fokuseret på de uhen-
sigtsmæssigheder, der eksisterer i snitfladen mellem
Banedanmark Anlæg og Elektrificeringsprogrammet.
For hvert analysespor har vi dels anlagt et internt
perspektiv med henblik på at afdække de forhold og
eventuelle problemstillinger, som isoleret set gør sig
gældende for Elektrificeringsprogrammet. Der er li-
geledes anlagt et eksternt perspektiv, der sikrer, at
reviewet tegner et tilpas holistisk billede af program-
mets afhængigheder og snitflader til andre anlægs-
og togprogrammer. Dette sikrer, at de forslag som
udarbejdes til forbedring af programmets robusthed
og styrbarhed, ikke nødvendigvis er Elektrificerings-
programscentrerede, men i lige så høj grad tager
højde for de potentielle konsekvenser eller syner-
gier, som forslaget har i forhold til andre program-
mer og aktiviteter.

Figur 3.1. Tilgang til vurdering af programmets robusthed og styrbarhed i hvert af de seks analyserede spor.
FASE 1
FASE 2
FASE 3
FASE 4
FASE 5
M otivation
Forudsæt-
ninger
I nvesterings-
behov
Kompetence-
behov
Målbillede
Nuværende
styrbarhed
Nuværende
robusthed
Situations-
vurdering
Løsningstiltag
Implementering
Forventet
effekt
T ids-
horisont
Hvordan skal EP’s
fremtidige styrings-
praksis se ud og
hvorfor?
Hvordan er den
nuværende
styringspraksis på tværs
af disciplinerne?
Er EP’s nuværende
budget, tidsplan og
risikostyring robust?
På hvilke punkter er
der stor diskrepans
mellem målbillede og
nuværende situation?
Hvilke elementer af den
hidtidige styringspraksis skal
ændres eller forbedres for at nå
det styringsmæssige målbillede?
Hvordan implementers
tiltagene smidigt og effektivt,
og hvilke investerings- og
kompetencebehov er der?
Kilde: Deloitte.
Note: Der vurderes ikke robusthed for parametrene kontraktstyring, tilsyn og leverancestyring samt myndighedsrapportering. Løsningstiltag er primært orienteret imod optimering og forbedring af styringspraksis på kort
sigt. Det forventes at have en indirekte effekt på programmets samlede robusthed på længere sigt.
22
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Reviewet er indenfor hvert analysespor gennemført i
fem faser, jævnfør Figur 3.1.
I første fase er programmets målbillede etableret.
Herved forstås programmets egen forventning til ro-
busthed og styrbarhed indenfor en overskuelig år-
række. Konkret har fasen været anvendt til at iden-
tificere og beskrive de ledelsesmæssige intentioner
og valg, rammevilkår og andre faktorer, der define-
rer målbilledet for programmet.
I anden fase er programmets nuværende situation
kortlagt, så den efterfølgende vurdering kan baseres
på et faktuelt og retvisende grundlag.
I tredje fase er der foretaget en vurdering af pro-
grammets nuværende robusthed og styrbarhed i for-
hold til det etablerede målbillede. Vurderingen har
taget udgangspunkt i de analysespørgsmål, som er
præsenteret i Tabel 3.1 nedenfor. Som en del af
denne fase er der inddraget erfaringer fra andre pro-
grammer i Banedanmark samt fra lignende internati-
onale projekter.
I fjerde fase er mulige tiltag til forbedring af pro-
grammets styrbarhed og robusthed analyseret in-
denfor hvert analysespor med henblik på at komme
med anbefalinger til løsninger, der kan løse de iden-
tificerede problemstillinger, så målbilledet kan reali-
seres.
I femte fase er tiltag til forbedring af programmets
robusthed og styrbarhed samlet i en implemente-
ringsplan, som sikrer, at implementeringstakten er
synkroniseret, at synergier udnyttes, og at tiltagene
ikke modvirker hinanden.
Gennem reviewet er Elektrificeringsprogrammets le-
delse, Banedanmarks direktion og repræsentanter
23
fra Transport-, Bygnings-, og Boligministeriet lø-
bende blevet involveret, ligesom resultater fra hver
analysefase er blevet forelagt og diskuteret med Ba-
nedanmark inden forelæggelse for departementet.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 3.1. Tilgang og analysespørgsmål til vurdering af programmets styrbarhed i hvert af de seks analyseområder.
Analyse-
parametre
Udrulning
og
planlæg-
ning
Sporbarhed
Er der transparens i forhold til
at kunne tidsfastlægge aktivi-
teter og processer i hver fase,
og kan disse spores tilbage til
oprindelig begrundelse?
Fuldstændighed
Vurderes tidsplanerne at af-
spejle den fulde varighed af
programmet?
1
Validitet
Er de anvendte data, der ligger
til grund for tidsplanen, af til-
strækkelig kvalitet og detalje-
ringsgrad?
1
Aktualitet
Er planerne tidssvarende i for-
hold til det anvendte formål?
Konsistens
Er der overensstemmelse mel-
lem forudsætninger og anta-
gelser på tværs af stræknin-
ger?
Præsentation
Bliver udrulningsplaner præ-
senteret, så det giver beslut-
ningstagerne det nødvendige
overblik?
Budget og
økonomi
Er der transparens i budgettets
datagrundlag, og kan oprindel-
sen af et datapunkt spores helt
til ende i forhold til oprindelse
og/eller begrundelse?
Er en risiko sporbar fra dens
identifikation, oprettelse og i
forhold til dens udvikling over
tid?
Vurderes budgetposterne at
afspejle den fulde omkostning
for programmet?
1
Er de anvendte data, der ligger
til grund for budgettet, af til-
strækkelig kvalitet og detalje-
ringsgrad?
1
Er budgetgrundlaget tidssva-
rende i forhold til det anvendte
formål?
Er der overensstemmelse in-
denfor budgettets forudsæt-
ninger og antagelser?
Bliver budgettet præsenteret,
så det giver brugeren det nød-
vendige overblik?
Risici og
risikosty-
ring
Omfatter risikoregisteret et
komplet billede af program-
mets risici?
1
Er de identificerede risici valide
i forhold til vurderingen af de-
res sandsynlighed, konse-
kvens, nærhed, mv.
Er de identificerede risici aktu-
elle og er indholdet tidssva-
rende i forhold til programmets
nuværende situation?
Identificeres, oprettes og be-
handles identificerede risici på
samme måde?
Skaber risikobehandlingen et
tilstrækkeligt overblik, der gør
det mulig for beslutningsta-
gerne eller brugerne at gen-
nemføres effektiv styring af ri-
sici?
Skaber kontraktstyringen et
tilstrækkeligt overblik, der gør
det mulig for beslutningstagere
eller brugere at træffe beslut-
ninger på et oplyst grundlag?
Bliver resultaterne af tilsynene
præsenteret på en måde som
sikrer nødvendig overlevering
mellem tilsyn og de øvrige sty-
ringsdiscipliner?
Bliver ledelsesinformationen
præsenteret, så det giver be-
slutningstagerne det nødven-
dige overblik?
Kontrakt-
styring
Er kontraktuelle ændringer
sporbare over tid fra deres
identificering over behandling
og håndtering frem til afslut-
ning?
Er der transparens i tilsynets
dokumentation, og kan oprin-
delsen af og begrundelsen for
et datapunkt fastlægges nøj-
agtigt?
Er der sammenhæng mellem
den interne ledelsesinforma-
tion og den information, som
præsenteres i eksternt?
Sikrer kontraktstyringen, at
der er indsamlet relevante og
dækkende data for alle kon-
traktuelle ændringer?
[Parameter ikke anvendt]
Behandles identificerede kon-
traktuelle ændringer ud fra en
proces, der sikrer en rettidig
håndtering og et aktuelt over-
blik over ændringer?
Foretages tilsynet i god tid, så
der kan sikres relevant mitige-
ring?
Behandles kontraktuelle æn-
dringer ud fra samme struk-
tur?
Tilsyn og
leverance-
styring
Vurderes tilsynet at omfatte de
mest relevante leverancer/cen-
trale aspekter i programmet?
Er de anvendte data, der ligger
til grund for tilsynet med leve-
rancerne, af tilstrækkelig kvali-
tet og detaljeringsgrad?
Er der konsistens i den meto-
dik der lægges til grund for til-
synet?
Myndig-
heds-
rapporte-
ring
Præsenteres alle relevante in-
formationer for myndighe-
derne?
Er de ledelsesinformationer,
som præsenteres korrekt ope-
rationaliseret og baseret på de
korrekte data?
Foregår rapporteringen i et
passende interval, og med op-
daterede informationer, som
understøtter en hensigtsmæs-
sig beslutningsproces?
Skaber informationerne i myn-
dighedsrapporteringen et solidt
sammenligningsgrundlag over
tid i forhold til økonomi, tids-
plan og risici?
Note
1
: Spørgsmål besvaret i relation til robusthedsvurderingen.
Kilde: Deloitte.
24
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Del II
Status for Elektrificerings-
programmet
I denne del af rapporten beskrives
målbillederne for hvert analysespor.
Desuden præsenteres de kortlæg-
ningsresultater, der beskriver Delo-
ittes vurdering af Elektrificeringspro-
grammets nuværende situation. En-
delig sammenlignes den nuværende
situation med målbilledet med hen-
blik på at kunne vurdere program-
mets nuværende robusthed og styr-
barhed.
25
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
4 Rammebetingelser for
Elektrificeringsprogrammet
Elektrificeringsprogrammet er un-
derlagt en række eksterne forhold,
der definerer de rammer, som pro-
grammet skal agere indenfor.
Deloittes vurderinger af programmets nuværende
robusthed og styrbarhed er udarbejdet med fokus på
programmets rammebetingelser. Deloitte har identi-
ficeret nogle betingelser og forhold, som program-
met ikke umiddelbart kan ændre, og som derfor de-
finerer programmets fastlagte begrænsninger og
rammer. Disse beskrives mere detaljeret nedenfor.
procent. Udover principperne for Ny Anlægsbudget-
tering skal Elektrificeringsprogrammet desuden
overholde de statslige regnskabsregler fastsat af Fi-
nansministeriet.
Bevillingstildeling
Elektrificeringsprogrammet finansieres primært via
strækningsspecifikke bevillinger på finansloven,
hvorfor programmet ikke har mulighed for at fore-
tage økonomisk udligning mellem de forskellige
strækninger. Programmet skal ligeledes overholde
Finansministeriets regler og standarder for bevil-
lingsstyring.
Udestående politiske beslutninger
Der er fra politisk hold endnu ikke besluttet at elek-
trificere strækningerne 8 og 9 mellem Aalborg og
Frederikshavn samt Vejle og Struer.
Programrapportering
Elektrificeringsprogrammet er underlagt krav om re-
gelmæssig indrapportering i et fast format til depar-
tementet. Formatet er udarbejdet i fællesskab mel-
lem Banedanmark og departementet, men alle afvi-
gelser formatet vil skulle aftales med Transport-,
Bygnings- og Boligministeriet.
4.1
Regulatoriske rammebetingelser
Principperne for Ny Anlægsbudgettering og de
statslige regnskabsregler
Budget- og økonomistyringen af anlægsprojekterne i
Elektrificeringsprogrammet er pålagt at følge prin-
cipperne for Ny Anlægsbudgettering, hvorfor bud-
getteringen udgøres af 12 omkostningskategorier,
der så vidt muligt baseres på erfaringsbaserede pri-
ser og fysik. Derudover skal basisoverslaget tillæg-
ges et erfaringsbaseret korrektionstillæg på i alt 30
26
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
4.2 Koordinationsrelaterede ramme-
betingelser
Signalprogrammet og Fremtidens Tog
Henset til den strategiske vigtighed af indfasningen
af Fremtidens Tog og grundet en revideret udrul-
ningsplan for Signalprogrammet har det været nød-
vendigt også at ændre på timingen af den stræk-
ningsvise elektrificering. Dette har skulle imødegå
behov for kortsigtede immuniseringer af stræknin-
ger. Elektrificeringsprogrammet er således blevet
pålagt at skulle agere ud fra disse fastlagte rammer.
Anlægsplanen
Banedanmarks anlægsplan
10
koordinerer, på strate-
gisk niveau, anlægsaktiviteterne på den danske
jernbane, blandt andet for at sikre, at deadlines til
indfasning af Fremtidens Tog kan overholdes. Desu-
den sikrer anlægsplanen også, at der bliver taget
højde for de eksterne snitflader og afhængigheder,
der tidligere er gennemgået i rapportens kapitel 2.
Det betyder samlet set, at de deadlines, der dikteres
af denne plan er styrende for Elektrificeringspro-
grammets udrulning på de strækningerne i kontrak-
ten.
mellem Elektrificeringsprogrammet og de to anlægs-
projekter, hvor de to parter indgår i forhandlinger
om den generelle budget- og økonomistyring.
4.3 Kontraktuelle og risiko- og til-
synsrelaterede rammebetingelser
Kontraktregimet
For selve elektrificeringen er der valgt en totalentre-
prisemodel, der betyder, at Elektrificeringsprogram-
met alene skal forholde sig til kontraktstyring over-
for EPAS. De aktiviteter, der kan henføres til de for-
beredende arbejder, håndteres af andre dele af Ba-
nedanmark Anlæg, men Elektrificeringsprogrammets
ledelse er involveret gennem styregruppedeltagelse
på projektniveau, hvor der afrapporteres på øko-
nomi og risici.
Tilsynsregimet
Elektrificeringsprogrammet udøver for nuværende
alene bygherretilsyn med totalentreprenøren EPAS,
mens bygherretilsynet med leverandørerne af de
forberedende arbejder foregår i regi af den normale
tilsynsorganisation under Banedanmark Anlæg.
Bygherretilsynet er understøttet af den generelle le-
verancestyring i Elektrificeringsprogrammets pro-
jektstyringsorganisation, men er alene fokuseret på
leverancerne i installationsfasen. Dette skyldes
blandt andet, at kontrakten med EPAS er en totalen-
treprisekontrakt, hvilket betyder, at tilsynet alene
kan foretages på baggrund af færdige leverancer fra
leverandøren. Leverandøren er således først formelt
Øvrige anlægsprojekter
Da elektrificeringen af strækningerne København-
Ringsted og Ringsted-Holeby indgår som delleveran-
cer til de samlede anlægsprojekter, finansieres Elek-
trificeringsprogrammet via strækningernes samlede
bevillinger. Dermed er der også klare afhængigheder
10
Banedanmarks anlægsplan, opdatering juni 2018.
27
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
underlagt et kontraktuelt tilsyn, når denne har fær-
digmeldt en endelig leverance.
Risikostyringsregimet
Rammebetingelserne for Elektrificeringsprogram-
mets risikostyring udgøres generelt af de risikosty-
ringsdirektiver, der gøres gældende for Banedan-
marks Anlæg samt af Banedanmarks generelle risi-
kostyringsstrategier. Dette skyldes, at Elektrifice-
ringsprogrammet er organisatorisk underlagt Ba-
nedanmark Anlæg og derfor bør følge rammer for ri-
sikostyring af anlægsprojekter, som Banedanmark
Anlæg har udstukket.
Derudover er Elektrificeringsprogrammet underlagt
de gældende principper for håndtering af risici anført
i Ny Anlægsbudgettering og udstukket af departe-
mentet.
For nuværende håndteres risikostyringen af de akti-
viteter, der kan henføres til de forberedende arbej-
der, af andre dele af Banedanmark Anlæg. De risici
som identificeres i de forberedende arbejder drøftes
månedligt i en styregruppe. Elektrificeringsprogram-
mets direktør er styregruppeformand her, og direk-
tørens involvering i styregruppen er en af Elektrifice-
ringsprogrammets primære styringsmekanismer i
relation til det forberedende arbejde, idet størstede-
len af det øvrige styringsansvar er delegeret til Ba-
nedanmark Anlæg Vest og Øst.
28
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
5 Overblik over programmets ro-
busthed og styrbarhed
Plangrundlaget vurderes at være til-
strækkelig robust, mens budgettet
for én af strækningerne vurderes
udfordret. Der er identificeret mulig-
heder for optimering af program-
mets styrbarhed indenfor alle analy-
seområder.
Nedenfor afspejles Deloittes vurdering af program-
mets nuværende robusthed og styrbarhed indenfor
de seks analyseområder, som gennemgås i nærmere
detalje i de efterfølgende syv kapitler. Dette kapitel
er tiltænkt at give læseren et overblik over program-
mets nuværende situation, inden der fokuseres på
forhold på hvert analyseområde.
Det bemærkes dog, at plangrundlaget endnu ikke er
forhandlet med EPAS, og at et efterfølgende - mulig-
vis løbende - forhandlingsforløb med leverandøren
kan medføre, at de tidsestimater og forudsætninger,
der ligger til grund for planen, ændres.
Desuden bemærkes det, at planens afledte påvirk-
ninger på trafikafviklingen særligt på strækning 6 og
7 endnu ikke er detaljeret belyst og derfor udestår
som en del af den kommende og mere detaljerede
planlægning af udrulningen.
Budgettets robusthed
Deloitte vurderer, at seks af Elektrificeringsprogram-
mets syv politisk besluttede strækninger med høj
sandsynlighed kan gennemføre de planlagte anlægs-
aktiviteter inden for projekternes totalbevilling, hvil-
ket omfatter basisoverslag samt tildelte projekt- og
centralreserver. Strækningen mellem Roskilde og
Kalundborg vurderes med betydelig risiko, at over-
skride projektets totalbevilling, hvilket primært skyl-
des pålagte omkostninger til immunisering.
For strækningerne København-Ringsted og Ring-
sted-Holeby vurderes med betydelig risiko at over-
skride basisoverslaget for elektrificeringsaktivite-
terne, men idet Elektrificeringsprogrammet her er
5.1 Programmets nuværende ro-
busthed
Udrulningsplanens robusthed
Deloitte vurderer, at Elektrificeringsprogrammets
udrulningsplan er robust.
29
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
leverandører til større anlægsprojekter
11
, forekom-
mer der i disse projekter centralt placerede reserve-
midler, som vurderes at være robuste nok til, at de
kan finansiere meromkostningerne for elektrificerin-
gen.
Vurderingen af budgetgrundlaget er bl.a. foretaget
med forbehold for, at der for nogle af strækninger-
nes vedkommende er tale om et ufuldstændigt risi-
kobillede
12
, hvorfor det heller ikke har været muligt
at fastlægge den præcise økonomiske effekt af risi-
koeksponeringen på strækningerne.
Risikoregisterets robusthed
Programmets nuværende risikoregister vurderes at
have høj datakvalitet for de risici, der er identifice-
ret, men Deloitte vurderer samtidig, at fuldstændig-
heden af programmets nuværende risikoregister kan
forbedres. Dette skyldes primært, at der ikke gene-
reres et fuldt risikobillede for hele strækningen ved
opstart af designfasen, men at dette snarere sker
gradvist efterhånden som de forskellige udrulnings-
faser aktiveres. Hertil kommer, at de forberedende
arbejder nogle gange vurderes, at indrapportere
usikkerheder som risici.
ikke i tilstrækkeligt omfang er taget højde for de ri-
sici og usikkerheder, som kan medføre forsinkelser i
tidsplanen. Dette vurderes dog mærkbart forbedret i
forbindelse med replanlægningen, som er gennem-
ført i efteråret 2018, idet anvendelsen af simule-
ringsmodeller og mere konkret stillingtagen til kon-
krete strækningsvise risici og usikkerheder har væ-
ret medvirkende til at etablere et stærkere styrings-
grundlag for den aktuelle plan.
Programmets styrbarhed vurderes dog stadig at
være udfordret af validiteten af det datagrundlag,
som Elektrificeringsprogrammet har givet til leveran-
døren, og som denne anvender til det stræknings-
specifikke design. Endelig vurderes det meget tids-
krævende for programmets ledelse at skabe et til-
strækkeligt og fuldstændigt overblik over indhold og
tidsplaner for de forberedende arbejder.
Budget og økonomistyring
Deloitte vurderer, at Elektrificeringsprogrammets
budgetter kan gøres mere styrbare ved at forbedre
sporbarheden for den manuelle konvertering af an-
lægsoverslag, udarbejdet på baggrund af princip-
perne for Ny Anlægsbudgettering, til aktivitetsbase-
rede budgetter i SAP-systemet.
Derudover vurderes budgettets styringsrelevans
også at kunne forbedres, såfremt den nuværende
store mængde af manuelt producerede og vedlige-
holdte MS Excel-ark i højere grad systemunderstøt-
tes, samtidig med at øvrige budgetdata samles og
vedligeholdes i samme system. I den nuværende
12
5.2 Programmets nuværende styr-
barhed
Udrulning og planlægning
Deloitte vurderer, at programmets hidtidige praksis
for planlægning og udrulning generelt har været ud-
fordret i forhold til planens fuldstændighed, idet er
11
Den Nye Bane København-Ringsted og Ringsted-Femern Banen.
Det bemærkes, at der i budgettet for strækningerne 5-7 er ind-
lagt nogle efterkalkulationsbidrag og sumposter, der reflekterer læ-
ringen fra den første strækning, og at konsekvenserne af nogle af
de realiserede risici kan være indeholdt heri.
30
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
modus vurderes det vanskeligt at skabe og vedlige-
holde et styringsrelevant overblik, der giver tilstræk-
kelig indsigt i relationen mellem, bevilling, budget,
forbrug, prognose og rapportering.
Budgettets rapporteringsfokus på indeværende års
grundbudget vurderes nødvendig i forhold til den lø-
bende budgetopfølgning, men det vurderes, at spor-
barheden af de underliggende årsager til merom-
kostninger med fordel kan forbedres ved også at
styre på budgettets udvikling set ud over en flerårig
udrulningsperiode.
Risikostyring
Generelt vurderes programmets risikostyring at
være velstruktureret, idet der arbejdes aktivt og
struktureret med identificerede risici. Sammenhæn-
gen med de øvrige styringsdiscipliner samt med de
forberedende arbejder vurderes dog at kunne for-
bedres. Elektrificeringsprogrammet har pointeret, at
samarbejdet vis-a-vis de forberedende arbejde for
nuværende søges optimeret gennem implemente-
ring af fælles systemunderstøttelse (RamRisk).
Styrbarheden påvirkes derudover negativt af, at det
risikoregister som er udarbejdet i forbindelse med
strækningens VVM-redegørelse, først opdateres og
revideres sent i udrulningsprocessen.
Kontraktstyring
Generelt vurderes programmets kontraktstyringsen-
hed at være veldrevet, struktureret og velunderbyg-
get. Den nuværende samarbejdsstruktur med EPAS
vurderes dog i nogen udstrækning at kunne besvær-
liggøre kontraktstyringen, fordyre arbejdet og på-
virke tidsplanen unødigt. Desuden vurderes en mere
velstruktureret overlevering af kontraktrelateret vi-
den til andre styringsdiscipliner at kunne løfte kvali-
teten af disse områder.
Tilsyn og leverancestyring
Det nuværende bygherretilsyn vurderes at kunne
forbedres i forhold til koblingen til de øvrige sty-
ringsdiscipliner (særlig med kontraktstyring), lige-
som tilsynets fokus på installationsfasen gør, at rele-
vant viden fra design- og due diligence-faserne ikke
i høj nok grad inddrages og bliver styrende for plan-
lægningen af tilsynsaktiviteterne. Det bemærkes, at
denne vurdering baseres på et målbillede, som ser
på tilsynsopgaven som værende en mere sammen-
hængende opgave, end det der indtil nu har været
udgangspunktet for tilsyn i regi af Elektrificering-
sprogrammet.
Myndighedsrapportering
Overordnet set, er styrbarheden af myndighedsrap-
porteringen betinget af de rammer som departe-
mentet selv udstikker for indholdet af rapporterin-
gen.
Deloitte vurderer imidlertid, at den nuværende myn-
dighedsrapportering mangler grafiske, intuitive op-
stillinger, der kan skabe et hurtigt overblik samt af
manglende formidling af risici.
Det vurderes desuden at være uhensigtsmæssigt, at
myndighedsrapporteringen primært fokuserer på
bagudrettede observationer, og kun i mindre grad
på fremadrettede perspektiver og handlemuligheder
herunder stillingtagen til effekterne af risici og usik-
kerheder på budget, tidsplan, mv. Det bagudrettede
fokus er i vid udstrækning en fastlagt ramme for
31
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
rapporteringen, men Deloitte vurderer, at Elektrifice-
ringsprogrammet med fordel kunne supplere dette
med et fremadrettet perspektiv.
32
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
6 Udrulning og planlægning
Elektrificeringen af de tilbagevæ-
rende strækninger er underlagt en
række eksterne deadlines og nogle
usikkerheder og risici, der dog vur-
deres at være håndteret tilfredsstil-
lende i det senest opdaterede plan-
grundlag.
Kapitlet beskriver indledningsvist målbilledet for,
hvordan Elektrificeringsprogrammet i fremtiden
gerne vil kunne gennemføre udrulning og planlæg-
ning på de resterende strækninger. Herefter kort-
lægges det hidtidige udrulningsforløb og robusthe-
den og styrbarheden af det senest opdaterede plan-
grundlag vurderes. Sluttelig sammenholdes situati-
onsvurderingen med det opstillede målbillede for at
identificere eventuelle udfordringer samt den kritiske
vej frem.
strækningerne er robuste og styrbare og konklusio-
nerne heraf fremgår af Tabel 6.1.
13
Planlægning og udrulning er i rammen for Elektrifi-
ceringsprogrammet defineret som indeholdende føl-
gende kerneaktiviteter:
Aktivitets- og fremdriftsstyring af igangværende
aktiviteter i hver fase af udrulningen.
Godkendelse af produkter i hver fase med hen-
blik på faseskift.
Involvering af leverandører med henblik på sik-
ring af tilstrækkelig koordination.
Planlægning i henhold til snitflader til øvrige pro-
grammer og aktiviteter.
Tabel 6.1. Opsummering af Deloittes vurde-
ring af udrulningsplanens robusthed og styr-
barhed
Robusthed
Elektrificeringsprogrammets udrulningsplan
vurderes robust. Det bemærkes dog, at
plangrundlaget endnu ikke er forhandlet med
EPAS, og at forhandlingsforløbet kan med-
føre, ændrede tidsestimater og forudsætnin-
ger.
Styrbarhed
Deloitte vurderer, at programmets hidtidige
praksis for planlægning og udrulning gene-
relt har været udfordret i forhold til planens
fuldstændighed, idet er ikke i tilstrækkeligt
omfang er taget højde for de risici og usik-
kerheder, som kan medføre forsinkelser i
tidsplanen. Dette vurderes dog mærkbart
forbedret i forbindelse med replanlægningen,
som er gennemført i efteråret 2018, idet an-
vendelsen af simuleringsmodeller og mere
konkret stillingtagen til konkrete stræknings-
vise risici og usikkerheder har været medvir-
kende til at etablere et stærkere styrings-
grundlag for den aktuelle plan.
6.1
Introduktion og sammenfatning
Analysen indeholder en vurdering af, om de senest
opdaterede planer for udrulningen af de forbere-
dende arbejder og elektrificeringsaktiviteterne på
13
I et mere strategisk perspektiv har planlægning og
udrulning til formål at sikre, at Elektrificeringsprog-
rammet gennemfører elektrificeringen og de tilhø-
rende forberedende arbejder til tiden, så implemen-
teringen af Fremtidens Tog kan gennemføres i hen-
hold til planen. Det er desuden vigtigt, at Elektrifice-
ringsprogrammets planlægning sikrer mindst mulig
gene for togtrafikken og Banedanmarks andre an-
lægsprogrammer. Dette indebærer, at Elektrifice-
ringsprogrammets planlægning er koordineret med
andre projekter og programmer i Banedanmark, så-
ledes at der samlet set kan gennemføres en effektiv
Tabel 3.1 indeholder en oversigt over, hvilke analysespørgsmål
og parametre, der ligger til grund for disse konklusioner.
33
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
og velkoordineret fornyelse af det danske jernbane-
net.
Det har i vurderingen af planens robusthed været
centralt at identificere, om elektrificeringen kan fær-
diggøres indenfor de strækningsspecifikke deadlines,
der er fastsat for indfasning af Fremtidens Tog. På
samme måde har det for vurderingen af planens
styrbarhed været centralt at identificere, om det er
muligt at styre de fastlagte tidsplaner, mitigere
eventuelle tidsfristoverskridelser eller forklare grun-
den til disse overskridelser.
Deloitte vurderer, at det senest opdaterede plan-
grundlag generelt fremstår robust, men at indholdet
generelt er behæftet med stor usikkerhed, idet det
endnu ikke er forhandlet med EPAS.
Deloitte vurderer desuden, at programmets styrbar-
hed er udfordret af begrænset validitet af det data-
grundlag, som Elektrificeringsprogrammet har givet
til leverandøren, og som denne anvender til det
strækningsspecifikke design. Endelig vurderes det
meget tidskrævende for programmets ledelse at
skabe et tilstrækkeligt og fuldstændigt overblik over
indhold og tidsplaner for de forberedende arbejder.
rende strækninger, og om antallet af samtidige ud-
rulninger er baseret på realistiske forudsætninger.
Der tages i vurderingen også højde for eksterne på-
virkninger fra andre programmer og anlægsprojek-
ter, ligesom graden af realisme i pålagte kontrakt-
mæssige tidsfrister eller afhængigheder til eksem-
pelvis indfasning af Fremtidens Tog eller færdiggø-
relse af Signalprogrammet vurderes.
Vurderingen af udrulningsplanens robusthed er sket
ved anvendelse af en computersimuleringsmodel,
som er udviklet af Deloitte i samarbejde med Elek-
trificeringsprogrammet. Modellen kan vise den po-
tentielle effekt af de usikkerheder og risici, der knyt-
ter sig til de forberedende arbejder og til elektrifice-

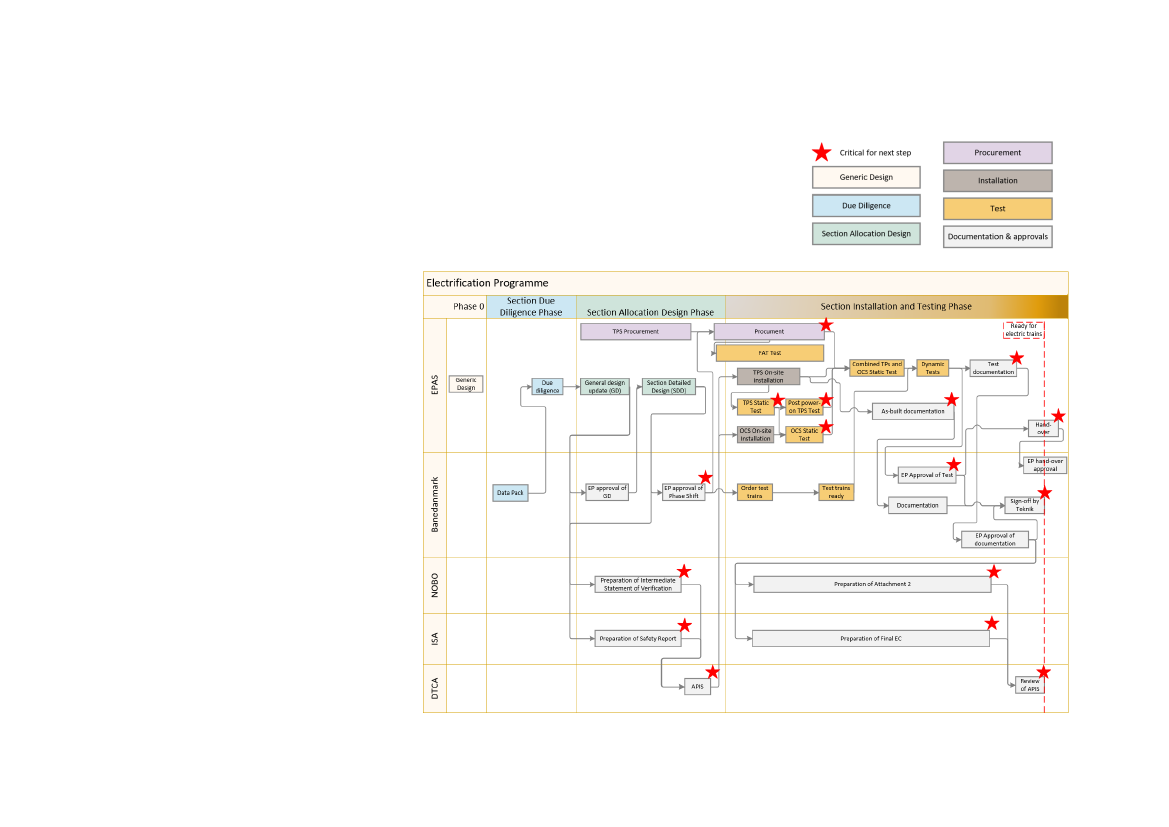

ringen på hver strækning, jævnfør Figur 6.1.
Modellen kan samtidig tage højde for en række eks-
terne faktorer, herunder graden af tabt arbejdsef-
fektivitet, såfremt andre programmer eller Banedan-
mark Anlæg arbejder på samme strækning på
samme tid, hvad effekten vil være, hvis det forud-
satte antal sporspærringer og varigheden af disse
Figur 6.1. Modellerede elementer i simuleringsmodellen.
6.2 Metode til vurdering af program-
mets robusthed
For både de forberedende arbejders og for elektrifi-
ceringens vedkommende baseres robusthedsvurde-
ringen på en gennemgang af Elektrificeringspro-
grammets senest opdaterede planlægningsgrundlag.
Her indgår en vurdering af, om der på fremtidige ud-
rulninger i tilstrækkelig grad er taget højde for histo-
riske erfaringer fra allerede afsluttede eller igangvæ-
Forberedende arbejder
Varighed af hver fase
Usikkerhed vedrørende varighed
Risici for hver fase
Elektrificerings-aktiviteter
Varighed af hver fase
Usikkerhed vedrørende varighed
Risici for hver fase
Udrulningsplan
Risikomodelleret
planlægnings-
grundlag
Eksterne aktiviteter
Tilstedeværelse af Signalprogrammet
Øvrige anlægsaktiviteter
Eksterne begrænsninger
EPAS’
produktionskapacitet
Sporspærringsregimer
Kilde: Deloitte
34
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
ikke er som forudsat, eller hvilken effekt en højere
indlæringskurve på installationsaktiviteter vil have
på den samlede strækningsvise udrulning. Modellen
baserer sig på datainput fra historiske erfaringer i
programmets
”contract-”
og
”working
schedules”,
fra
Banedanmarks anlægsplan eller fra kvalitative esti-
mater fra Elektrificeringsprogrammet.
Modellen genererer en række resultater, der adres-
serer sandsynligheden for, at udrulningen kan fær-
diggøres indenfor en række fastsatte tidsfrister.
Der er i modellen primært fokus på, om hver stræk-
ning kan færdiggøres indenfor den tidsfrist, og der-
med muliggør rettidig indfasning af Fremtidens Tog
på strækningen. Modellens resultater lægges til
grund for vurderingen af robustheden af de nuvæ-
rende udrulningsplaner. Således kategoriseres pla-
nen på en strækning som robust, hvis modellens re-
sultater viser, at der selv i et scenarie, hvor de an-
givne usikkerheder af varighed af installationsaktivi-
teter og identificerede risici falder uheldigt sammen,
vil være tilstrækkeligt med tid til, at deadline for
Fremtidens Tog ikke overskrides. En mere detaljeret
beskrivelse af modellens indhold og funktionalitet
fremgår af bilag B.
Metode til vurdering af programmets styrbar-
hed
Vurderingen af udrulningsplanernes styrbarhed tager
udgangspunkt i faseplanerne for både de forbere-
dende arbejder og for elektrificeringen. Som en del
af denne vurdering indgår graden af aktivitets- og
fremdriftsstyring, godkendelsesprocesser for fase-
skift, dialog med og involvering af leverandøren,
inddragelse af snitflader til andre programmer og
aktiviteter, roller og ansvar i programmet, dataun-
derstøttelse og anvendelse af it-værktøjer, m.m.
35
Planernes styrbarhed vurderes inden for disse områ-
der ud fra en række kriterier, der kan medvirke til at
fastlægge og mere præcist beskrive graden af styr-
barhed inden for hvert kriterie. Kriterierne fremgår
af tabel 6.2.
tabel 6.2. Overblik over temaer i det opstil-
lede målbillede
1.
2.
3.
4.
5.
6.
Effektiv koordination med leverandøren
Klar governance- og godkendelsesstruk-
tur
Høj kvalitet i produkterne fra hver fase
af fasemodellen
Rettidig involvering af øvrige program-
mer og anlægsaktiviteter
Erfaringsopsamling fra gennemførte
strækninger
Kobling mellem styringsdisciplinerne
6.3
Målbilledet
Målbilledet for programmets udrulning og planlæg-
ning er opstillet med afsæt i de ønsker og behov,
som Elektrificeringsprogrammet har til den fremti-
dige planlægning og udrulning. Målbilledet består
således af seks temaer, der uddybes i en konkret
beskrivelse af de områder, som Elektrificeringspro-
grammets planlægning og udrulning i fremtiden (om
1-3 år) bør omfatte. Temaerne skal forstås som am-
bitionen for, hvordan Elektrificeringsprogrammet
gerne i fremtiden vil gennemføre den resterende
planlægning og udrulning på de strækninger, der
endnu ikke er færdige.
Det bemærkes, at tema 6 går igen i flere af målbille-
derne for de øvrige analysespor, da der er tale om
tværgående koordination og kobling mellem sty-
ringsdisciplinerne.
Tema 1. Effektiv koordination med leverandøren.
Elektrificeringsprogrammet skal identificere og pro-
aktivt udnytte mulighederne for konstruktivt at
kunne inddrage leverandøren (EPAS, m.fl.) i hver
fase, udover den koordination, der i fasemodellen og
i kontraktmæssig forstand lægges op til. Dette gæl-
der ikke kun for arbejdet i sporet men i lige så høj
grad for eksempelvis due diligence-, design- og test-
faserne. Elektrificeringsprogrammet skal ydermere
have indsigt i, og tæt koordination med, Banedan-
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
mark Anlæg, så de forberedende arbejder og frem-
driften heraf sker i tæt koordination med Elektrifice-
ringsprogrammets medarbejdere. Effektiv koordina-
tion med leverandøren og med resten af Banedan-
mark Anlæg samt udnyttelse af mulighederne herfor
skal medvirke til, at programmet rettidigt kan identi-
ficere mulige problemområder, som herved effektivt
bliver håndteret. Herved sikres en høj grad af ro-
busthed i udrulningsplanen og en tættere koordina-
tion og planlægning på tværs af Elektrificeringsprog-
rammet og det øvrige Banedanmark.
Tema 2. Klar governance- og godkendelsesstruktur.
Elektrificeringsprogrammet skal have en overskuelig
og effektiv governancestruktur
særligt i forhold til
godkendelsesprocesser - og et godt overblik over,
hvornår programmet skal godkende leverancer fra
EPAS som en del af bygherreansvaret i en totalen-
treprise, og hvem der i givet fald skal træffe beslut-
ning herom. Samme forhold bør gøre sig gældende
for de forberedende arbejder, hvor der skal være
god indsigt i disse aktiviteters fremdrift, i hvornår
Elektrificeringsprogrammet skal (eller bør) involve-
res i godkendelsesregimet og også i den daglige
fremdrift i projektet. En klar governancestruktur skal
desuden sikre, at Elektrificeringsprogrammets med-
arbejdere fra høj til lav har indsigt på rette niveau,
hvilket vil sikre en effektiv styring af udrulningspla-
nen, at stakeholdere træffer beslutninger på oplyst
grundlag, samt at beslutninger træffes på det rette
niveau.
Tema 3. Høj kvalitet i produkterne fra hver fase af
fasemodellen.
Elektrificeringsprogrammet skal kontinuerligt og pro-
aktivt sikre, at kvaliteten af de produkter, der gene-
reres i fasemodellens due diligence- og designfaser,
ikke giver anledning til afledte og alvorlige problem-
stillinger (større claims, changes, forsinkelser, mv.) i
de efterfølgende faser. Dette gælder særligt for ud-
arbejdelsen af den datapakke, der fungerer som
grundlaget for disse faser. Høj kvalitet i produkterne
fra de tidlige dele af fasemodellen vil medvirke til at
tilbageløb og forsinkelser i udrulningsplanen undgås,
og at kaskadeeffekter ikke genereres i de videre
programfaser.
Tema 4. Rettidig involvering af øvrige programmer
og anlægsaktiviteter.
Elektrificeringsprogrammet skal kunne holde et stra-
tegisk overblik over udrulningsaktiviteterne for både
elektrificeringen og de forberedende arbejder, så
Banedanmarks andre programmer eller øvrige an-
lægsaktiviteter kan involveres rettidigt, og den nød-
vendige koordination kan finde sted. Dette skal både
være gældende for situationer, hvor ændringer eller
forsinkelser i Elektrificeringsprogrammets aktiviteter
påvirker andre programmer, og hvor ændringer i an-
dre programmers udrulningsplaner har vist sig at
påvirke Elektrificeringsprogrammet. Rettidig involve-
ring skal sikre, at eventuelle forsinkelser eller juste-
ringer i udrulningsplanen håndteres på et tidligt
stade, og at kaskadeeffekter modvirkes i forhold til
andre programmer, anlægsaktiviteter, i jernbane-
operatørernes drift, mv.
Tema 5. Erfaringsopsamling fra gennemførte stræk-
ninger.
36
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Elektrificeringsprogrammet skal sikre, at der løbende
samles op på erfaringer fra de forberedende arbej-
der og fra elektrificeringen af tidligere gennemførte
og igangværende strækninger. Denne erfaringsop-
samling skal afspejles i planlægningsgrundlaget for
de fremtidige strækninger, så at de samme fejl i vi-
dest muligt omfang minimeres, og positive forløb el-
ler læringspunkter kan repliceres. Erfaringsopsam-
lingen skal styres af en sektion i Elektrificeringsprog-
rammet, der i øvrigt forestår den generelle planlæg-
ning og koordination på de fremtidige strækninger.
Erfaringsopsamlingen og proaktiv anvendelse af er-
faringer på fremtidige strækninger skal medvirke til
at sikre, at udrulningsplanen løbende bliver mere ro-
bust, at kilder til gentagne forsinkelser identificeres
og håndteres, og at effekten fra positive erfaringer
kan udnyttes fremadrettet.
Tema 6. Kobling mellem styringsdisciplinerne.
De fire styringsdiscipliner bestående af planlægning,
kontraktstyring, risikostyring og økonomistyring skal
understøtte deres gensidige afhængigheder for at
kunne skabe en effektiv og robust styring af Elektri-
ficeringsprogrammet. Der er derfor behov for hyppig
koordination og tæt samarbejde med en fælles mål-
sætning og entydig rolle- og ansvarsfordeling inden-
for og mellem hver styringsdisciplin. Koblingen skal
ske på en måde, der sikrer klare roller og klart an-
svar mellem hver styringsdisciplin, og som sikrer, at
informationer fra de øvrige discipliner anvendes på
det rigtige tidspunkt i forhold til deres respektive
målsætning. For eksempel bør en forsinkelse i udrul-
ningsplanen automatisk lede til analyser i forhold til
eventuelle økonomiske konsekvenser, et ændret risi-
kobillede eller ændrede forhold vedrørende kontrakt-
styring eller tilsyn.
37
6.4
Udrulningsplanens robusthed
Baggrunden for nuværende udrulningsplan
En detaljeret replanlægning af Elektrificeringspro-
grammets aktiviteter har i efteråret 2018 været
nødvendig, idet Signalprogrammets reviderede ud-
rulningsplan fra 2017, ændringer for øvrige anlægs-
aktiviteter og en sammenligning af leverandørens
estimater med historiske erfaringer på igangvæ-
rende eller allerede afsluttede elektrificerede stræk-
ninger har vist, at den hidtidige plan generelt har
været for optimistisk i forhold til de fastsatte tidsfri-
ster for kørsel med eltog på strækningerne.
Desuden har det i den hidtidige planlægning kun i
begrænset omfang og uden effektiv systemunder-
støttelse, været muligt at estimere potentielle ka-
skadeeffekter, hvis en strækning blev forsinket, og
hvilken påvirkning denne forsinkelse vil kunne have
på de efterfølgende strækninger. Dette er først ble-
vet muligt at kvantificere i forbindelse med anven-
delse af den simuleringsmodel, der er blevet udviklet
i forbindelse med dette review.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Den nuværende udrulningsplan er optimeret i forhold
til flere forhold og hensyn
14
.Den
nuværende udrul-
ningsplan
Elektrificeringen af en strækning initieres ved udar-
bejdelse og godkendelse af en VVM-redegørelse
15
.
På baggrund heraf iværksættes de forberedende ar-
bejder, der muliggør selve elektrificeringen.
Mængden af det forberedende arbejde er stræk-
ningsspecifikt, men består hovedsageligt af modifi-
kation eller nedlægning af eksisterende broer, spor-
sænkning og opførelse af nye broer, så der kan ska-
bes tilstrækkelig frihøjde til, at kørestrømsledninger
kan føres gennem broerne. De forberedende arbej-
der kan for eksempel også indeholde hastighedsop-
graderinger samt rydning af bevoksning, så der er
plads til de master og fundamenter, der skal bære
køreledningerne.
De forberedende arbejder gennemføres af andre
dele af Banedanmark Anlæg, som i nødvendigt om-
fang kontraherer med civile underleverandører om
hele eller dele af broarbejdet. Dette sker ved indde-
ling af arbejdet i en række arbejdspakker, der enten
udbydes som hoved- eller totalentrepriser. Arbejdet
planlægges og styres ved anvendelse af I-5 fasemo-
dellen i Tracé, som er den model, som generelt an-
vendes af Banedanmark Anlæg i forbindelse med
anlægsaktiviteter, jævnfør Figur 6.2. Modellens faser
består af:
Fase 1. En definitionsfase, hvor VVM-redegørel-
sen indgår.
Fase 2. En programfase, hvor omfanget af det
forberedende arbejde klarlægges.
Fase 3. En designfase, hvor de specifikke aktivi-
teter for strækningen enten udarbejdes af un-
derleverandører eller af Banedanmarks anlægs-
afdelinger.
Project design Phase
Decision
Expropriation
Definition Phase
Execution
Program Phase
Documentation & approvals
Figur 6.2. Fasemodellen, som anvendes til planlægning og gennemførelse af forberedende arbejder.
14
Efter aftale med Banedanmark og Transport-, Bygnings-, og Bo-
ligministeriet er disse undtaget som følge af hensynet til statens
forhandlingsposition.
15
Vurdering af Virkninger for Miljøet (VVM) er en redegørelse for,
hvordan et bygge- eller anlægsprojekt vil påvirke det omgivende
miljø.
Kilde: Banedanmark
38
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Fase 4. En udførelsesfase, hvor arbejdet gen-
nemføres.
Fase 5. En afslutningsfase, hvor arbejdet doku-
menteres og overleveres til drift og løbende ved-
ligehold.
Modellens faser består af:
Fase 1. Elektrificeringsprogrammet udarbejder
dokumentation for det nuværende sporgrundlag
på strækningen (datapakken), leverer denne til
EPAS, som påbegynder due diligence aktiviteter.
Fase 3-5 kan for de forberedende arbejders vedkom-
mende være overlappende, da eksempelvis hver ar-
bejdspakke kan befinde sig på forskellige stadier af
fasemodellen.
Når de forberedende arbejder nærmer sig afslutnin-
gen, kan selve elektrificeringsaktiviteterne påbegyn-
des. Dette skyldes primært at de modifikationer,
som gennemføres på en strækning, til en vis grad
skal være dokumenterede, før det er muligt at gen-
nemføre det elektrificeringsspecifikke design.
Elektrificeringen gennemføres som en totalentreprise
med EPAS som leverandør, men hvor Elektrificering-
sprogrammet som bygherre undervejs er ansvarligt
for levering af delbidrag, godkendelse af produkter,
overlevering til Banedanmark Teknik i forbindelse
med ubrugtagning, koordination med andre pro-
grammer og aktiviteter, mv.
Til elektrificeringen anvendes også en fasemodel,
som er designet af Elektrificeringsprogrammet, og
som ikke er identisk med den model, som anvendes
på de forberedende arbejder. Modellen for elektrifi-
cering fremgår af Figur 6.3 og er serielt opbygget,
således at den næste fase ikke kan påbegyndes, før
Elektrificeringsprogrammet og eksterne myndighe-
der har godkendt de leverancer, som skal produce-
res i hver fase.
Figur 6.3. Fasemodellen, som anvendes til planlægning og gennemførelse af elektrificeringen.
Kilde: Banedanmark
39
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Fase 2. En designfase, hvor EPAS detailplanlæg-
ger udformningen af elektrificeringsarbejdet på
strækningen.
Fase 3. En installations- og testfase, hvor ma-
ster opstilles, kabler trækkes, transformator- og
fordelingsstationer etableres, mv. Herefter gen-
nemføres der henholdsvis statiske og dynamiske
test
16
på strækningen, inden den overleveres til
Banedanmark.
Af Tabel 6.3 fremgår den nuværende status for hen-
holdsvis de forberedende arbejder og elektrificerin-
gen på de igangsatte eller allerede afsluttede stræk-
ninger.
Tabel 6.3. Oversigt over den nuværende status på elektrificering af fjernbanen
1
.
Strækning (færdiggørelse)
1: Esbjerg-Lunderskov (2017)
2: København-Ringsted (2018)
3: Køge Nord-Næstved (2019)
1
Forberedende arbejder
Afsluttet
Ingen
udføres af Kbh-Ringsted projektet
Afsluttet
Elektrificeringsaktiviteter
Afsluttet
Fase 3. Installation og test
Fase 3. Installation og test
Note : Efter aftale med Banedanmark og Transport-, Bygnings- og Boligministeriet er de øvrige strækninger undtaget af figuren som følge af hensynet til statens forhandlingsposition.
Kilde: Banedanmark.
16
Statiske test indebærer systemafprøvning uden kørsel af tog på
strækningen, mens dynamiske tests indebærer afprøvning af
strækningen ved kørsel med testtog.
40
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
På Figur 6.4 fremgår den nuværende udrulningsplan
for elektrificeringsaktiviteterne på de tilsvarende
strækninger. Planen viser varigheden af henholdsvis
due diligence-, design-, installations- og dokumenta-
tionsfaserne på hver strækning, når simuleringsmo-
dellen har vurderet, at der er 50 procent sandsynlig-
hed for, at varigheden ikke overskrides grundet
usikkerheder og risici. Desuden er der med den sti-
plede linje angivet en strækningsspecifik usikkerhed
for, hvornår eltogsdrift i værste fald først vil være
muligt, når der tages højde for usikkerheder i varig-
heden af hver fase samt muligheden for at eventu-
elle risici indtræffer.
Af planen fremgår, at strækning 1 (Esbjerg-Lunder-
skov) allerede er færdiggjort og at strækning 2 (Kø-
benhavn-Ringsted) er i den afsluttende testfase.
Strækning 3 (Køge Nord-Næstved) befinder sig i
overgangen mellem fundament/mastearbejde og
trådtrækning. De resterende strækninger, hvoraf
Figur 6.4. Banedanmarks udrulningsplan
1
.
kun strækning 4N fremgår, befinder sig enten i due
diligence/designfasen ellers er elektrificeringsspeci-
fikke aktiviteter slet ikke påbegyndt.
Note
1
: Efter aftale med Banedanmark og Transport-, Bygnings- og Boligministeriet er de øvrige strækninger undtaget af figuren som følge af hensynet til statens
forhandlingsposition.
Kilde: Banedanmark.
41
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Forskellene mellem Elektrificeringsprogrammets nu-
værende udrulningsplan og Banedanmarks anlægs-
plan er ikke nærmere beskrevet
17
.
Figur 6.5. Den nuværende udrulningsplan i forhold til seneste udgave af Banedanmarks anlægsplan (juni 2018)
1
.
Note
1
: Efter aftale med Banedanmark og Transport-, Bygnings- og Boligministeriet er de øvrige strækninger undtaget af figuren som følge af hensynet til statens
forhandlingsposition.
Kilde: Banedanmark.
17
Efter aftale med Banedanmark og Transport-, Bygnings-, og Bo-
ligministeriet er gældende forskelle undtaget som følge af hensynet
til statens forhandlingsposition.
42
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Vurdering af robustheden af den nuværende
udrulningsplan
Som det delvist fremgår af Figur 6.4, overholdes alle
deadlines for Fremtidens Tog selv i et ”worst case”
scenarie, hvor hovedparten af de angivne usikkerhe-
der og risici er sammenfaldende og hvor der er taget
højde for kaskadeeffekter
18
mellem strækningerne.
Der er tilmed i planen minimum tre måneders buffer
til de angivne deadlines, som kan give plads til de
usikkerheder eller risici, som det på nuværende tids-
punkt ikke har været muligt at kvantificere. Generelt
vurderes planen derfor overordnet set at være ro-
bust i forhold til, at den forventes at kunne over-
holde de tidsfrister, der er angivet for kørsel med el-
tog på strækningerne.
Nedenfor gennemgås robusthedsvurderingen påhver
strækning. Efterfølgende præsenteres resultaterne
af de følsomhedsanalyser, som Deloitte har gennem-
ført i forbindelse med robusthedsanalysen
19
.
Strækning 2: København-Ringsted
På denne strækning har der ikke været behov for
nogen forberedende arbejder, da der er tale om en
nyanlagt strækning. Desuden er elektrificeringsakti-
viteterne så fremskredne, at det kun er testfasen,
der endnu ikke er færdiggjort. Det betyder også, at
usikkerheder og risici forbundet med denne stræk-
ning er relativt begrænsede.
Ifølge Tabel 6.4 er der selv i et worst case scenarie
fem måneders buffer fra afslutning af elektrificerin-
gen, til at strækningen skal befærdes med eltog.
18
Henset til strækningens fremskredne forløb vurderes
dette at være tilstrækkelig robust.
Strækning 3: Køge Nord-Næstved
De forberedende arbejder blev på strækning 3 af-
sluttet i løbet af 2016. Selve elektrificeringen af
strækningen blev påbegyndt i februar 2017 og befin-
der sig for nuværende i installationsfasen. Det bety-
der også, at der kan ses bort fra alle usikkerheder
og risici, der kan henføres til de forberedende arbej-
der og elektrificeringsaktiviteternes due diligence-
og designfase.
Forudsat at der aftales tilstrækkeligt med tid til at
Elektrificeringsprogrammet efterfølgende kan gen-
nemføre de dynamiske tests, udarbejde dokumenta-
tion og indhente godkendelse til eltogsdrift hos Tra-
fik-, Bygge- og Boligstyrelsen, vurderes planen på
strækning 3 at være tilstrækkelig robust. Omfanget
af dette tidsforbrug er dog ikke afspejlet i det nuvæ-
rende plangrundlag.
Strækning 4: Ringsted
Holeby
Der arbejdes i øjeblikket på strækningen med hen-
blik på at forberede den til elektrificering. Dette in-
debærer blandt andet en udvidelse til dobbeltspor,
hastighedsopgradering, en ny bro over Storstrøm
m.m. For elektrificeringen er det strækningsspeci-
fikke design ved at blive udarbejdet, og det forven-
tes færdiggjort i løbet af i første halvår 2019.
Tabel 6.4. Robusthedsvurdering af strækning 2:
København - Ringsted.
Strækning 2:
2018
Forventet slutdato mid/worst case
Åbning
Buffer til Fremtidens Tog deadline
Kilde: Banedanmark.
15/12/18 - 30/01/19
31/05/19
5 mdr.
Tabel 6.5. Robusthedsvurdering af strækning 3:
Køge Nord - Næstved.
Strækning 3:
2018-2020
Sådan at forstå at der tages højde for, at en forsinkelse på en
strækning kan have konsekvenser for start- og sluttidspunktet på
de efterfølgende strækninger.
19
Efter aftale med Banedanmark og Transport-, Bygnings-, og Bo-
ligministeriet er delelementer i vurderingen undtaget som følge af
hensynet til statens forhandlingsposition.
Forventet slutdato mid/worst case
Fremtidens Tog deadline
Buffer til Fremtidens Tog deadline
Kilde: Banedanmark.
20/04/19 04/06/19
01/07/21
25 mdr.
43
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Generelt vurderes udrulningsplanen for denne
strækning at være tilstrækkelig robust.
Strækning 5: Roskilde
Kalundborg
Den nuværende udrulningsplan for strækning 5 vur-
deres at være tilstrækkelig robust. Det bemærkes
dog samtidig, at der i værste fald kan pågå sporar-
bejde, immuniseringsaktiviteter og broarbejde sam-
tidig med at der elektrificeres, og at dette kræver en
øget grad af koordination på strækningen.
Strækning 6: Fredericia
Aarhus
Udrulningsplanen for denne strækning vurderes til-
strækkelig robust.
Strækning 7: Aarhus
Aalborg
Udrulningsplanen for denne strækning vurderes til-
strækkelig robust.
Strækning 8: Vejle
Struer
Der er på denne strækning endnu ikke iværksat ak-
tiviteter for hverken de forberedende arbejder eller
for elektrificeringen. Dette skyldes, at den politiske
beslutning og påkrævede finansiering endnu ude-
står.
for elektrificeringen. Dette skyldes, at den politiske
beslutning og påkrævede finansiering endnu ude-
står.
Plangrundlagets følsomhed
Deloitte har gennemført en række følsomhedsanaly-
ser af Banedanmarks nuværende planlægnings-
grundlag, med henblik på at teste planens robusthed
over for de forudsætninger, der lægges til grund
20
.
Robustheden i forhold til at kunne nå de fastlagte
deadlines for kørsel med Fremtidens Tog reduceres ,
hvis Elektrificeringsprogrammet ikke kan arbejde
lige så effektivt som forudsat sideløbende med Sig-
nalprogrammets installationsaktiviteter.
Planens robusthed vil også kunne svækkes betyde-
ligt, hvis de forudsætninger, der ligger til grund for
EPAS’ produktionskapacitet
21
, reduceres. Følsom-
hedsanalysen afspejler dog en halvering af produkti-
onskapaciteten, hvilket må betegnes som værende
et meget pessimistisk scenarie. Det betyder også at
den realiserede produktionskapacitet skal reduceres
væsentligt, før det vil have en mærkbar effekt.
Strækning 9: Aalborg-Frederikshavn
Der er på denne strækning endnu ikke iværksat ak-
tiviteter for hverken de forberedende arbejder eller
20
Efter aftale med Banedanmark og Transport-, Bygnings-, og Bo-
ligministeriet er følsomhedsanalysen af planlægningsgrundlaget
undtaget som følge af hensynet til statens forhandlingsposition.
21
Med produktionskapacitet forstås, hvor hurtigt EPAS forventes at
kunne lægge fundamenter, rejse elmaster og trække tråd per kilo-
meter strækning.
44
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Mitigerende tiltag
Selv hvis plangrundlagets robusthed af forskellige
grunde reduceres, er der identificeret en række initi-
ativer, der vil kunne mitigere risikoen for, at dead-
line for Fremtidens Tog overskrides
22
.
Såfremt de mitigerende tiltag kombineres, må det
forventes, at der vil kunne indhentes en endnu
større forsinkelse. Det er dog en grundlæggende for-
udsætning for de mitigerende tiltags effekt, at de
iværksættes tidsnok til, at de kan nå at få effekt på
en eller flere strækninger.
Sammenfatning
Elektrificeringsprogrammets nuværende udrulnings-
plan vurderes generelt at være robust
Det bemærkes dog, at plangrundlaget endnu ikke er
forhandlet med leverandøren (EPAS), og at der der-
for er stor usikkerhed om, hvorvidt denne kan til-
træde de tidsestimater og forudsætninger, der ligger
til grund for planen.
arbejder, da ansvaret herfor er overdraget til andre
dele af Banedanmark Anlæg.
Elektrificeringsprogrammets direktør er formand i
styregruppen for det forberedende arbejde, hvor der
holdes månedlige statusmøder, og hvor der gives til-
ladelse til det fastlagte budget (anvendelse af pro-
jektreserver), tidsplaner, mv. Direktørens involve-
ring i styregruppen er en af Elektrificeringsprogram-
mets primære styringsmekanismer i relation til det
forberedende arbejde, idet størstedelen af det øvrige
styringsansvar er delegeret til Banedanmark Anlæg
Vest og Øst.
For elektrificeringsaktiviteterne er der tale om en to-
talentreprise, hvor EPAS jævnfør den anvendte fase-
model og efter due diligence-fasen primært er an-
svarlig for den videre fremdrift på strækningen.
Elektrificeringsprogrammet er i samarbejde med øv-
rige dele af Banedanmark ansvarlig for at udføre det
løbende tilsyn med leverandøren, for bygherreleve-
rancer
23
og for godkendelse af overskridelser af ud-
rulningens tidsplan m.m.
Programmets udrulning styres, opdateres og revide-
res i henhold til den
”working
schedule”,
som EPAS
udarbejder på hver strækning. Elektrificeringsprog-
rammet har hidtil ikke haft en særskilt projektplan
til styring af udrulningen andet end den anlægsplan,
der er udarbejdet til mere strategisk brug i regi af
Banedanmark og EPAS egen plan. Ved anvendelse af
simuleringsværktøjet, vil Elektrificeringsprogrammet
6.5 Udrulningsplanens styrbarhed
Den nuværende styringspraksis
For de forberedende arbejders vedkommende styres
udrulningen ved anvendelse af I-5 fasemodellen i le-
delsessystemet Tracé. Elektrificeringsprogrammet er
ikke direkte involveret i den daglige styring af disse
22
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er initiativerne undtaget som følge af hensynet til sta-
tens forhandlingsposition.
23
For eksempel generering af datapakken der beskriver sporgrund-
laget på hver strækning og bestilling af testtog i den dynamiske
testfase.
45
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
imidlertid være i stand til proaktivt at modellere sty-
ringsrelevante udrulningsplaner til internt brug og til
forhandling med EPAS.
I forhold til governance afholdes der ugentlige sta-
tusmøder med EPAS, hvor fremdrift, aktuelle og
fremtidige problemstillinger og ønsker og behov i re-
lation til udrulning drøftes. Disse møder har karakter
af tavlemøder, hvor de emner, der optager leveran-
døren lige nu, behandles, og hvor Elektrificerings-
programmets medarbejdere kan deltage.
På månedlige statusmøder behandles forhold af
mere principiel karakter og med mere strategisk fo-
kus. Det kan eksempelvis være planlægning og ko-
ordination i forhold til udrulning på fremtidige stræk-
ninger, udskydelse af kontraktbundne deadlines
samt større change requests eller claims fra EPAS.
Det er også på disse møder, at Elektrificeringspro-
grammets direktør godkender eventuelle overskri-
delser, hvis de rækker ud over de tidsfrister, der an-
gives i kontraktgrundlaget.
Hvert kvartal afholdes styregruppemøder, hvor ude-
lukkende deltagere fra Banedanmark deltager. På
disse møder gennemgås programmets nuværende
status, budget og planlægning, og der godkendes
større ændringer til planen eller til budgettet.
Desuden afholdes der også månedsvise
”Joint Stee-
ring Commitee”
-møder mellem Banedanmark, Sie-
mens og Aarsleff Rail, hvor forhold af principiel og
strategisk betydning for leverandøren behandles.
Endelig afholdes der møder mellem programmets di-
rektør og leverandøren i forbindelse med faseskift
eller efter behov, hvis der opstår forhold, der kan
være kritiske for fremdriften på en strækning.
Det bemærkes, at der er særskilte governancestruk-
turer for strækning 2 og 4 (Den Nye Bane Køben-
havn-Ringsted samt Ringsted-Holeby), da Elektrifi-
ceringsprogrammet her er underleverandør til pro-
jekterne.
Fremdriftsrapportering til Banedanmarks direktion
sker månedsvis og mere uddybende i forbindelse
med den kvartalsvise rapportering, der udarbejdes
til departementet.
Vurdering af den nuværende styringspraksis
Styrbarheden vurderes ved anvendelse af de seks
vurderingskriterier, som er tidligere beskrevet i rap-
portens kapitel 3. Opsummerende konklusioner er
præsenteret i Tabel 6.6-Tabel 6.10.
Sporbarhed:
En gennemgang af udrulningsplanerne for de alle-
rede overståede og igangværende strækninger har
vist, at der generelt er god sporbarhed fra den op-
rindelige plan for elektrificering (contract
schedule),
der er udarbejdet af EPAS, frem til den faktiske
igangværende eller afsluttede plan for udrulning på
strækningen. Det er ligeledes for størstedelen af
strækningerne muligt at identificere, hvilke aktivite-
ter, der er blevet forsinket, samt hvor lang tid denne
forsinkelse har varet.
Den samme sporbarhed vurderes ikke i samme grad
at gøre sig gældende for de forberedende arbejder.
Indledningsvist er der for visse strækninger udarbej-
det stadeplaner (eller lignende), men det har ikke
ved gennemgangen været muligt at spore, hvilke
aktiviteter der er blevet forsinkede, eller hvor tid
lang disse forsinkelser i givet fald har varet.
Tabel 6.6. Opsummering af Deloittes vurde-
ring af planlægningens sporbarhed
For den del af arbejdet, der vedrører EPAS,
vurderes sporbarheden at være god. For de
forberedende arbejder vurderes det vanske-
ligt at spore forsinkelser over tid, idet tidli-
gere versioner af projektplanen ikke umid-
delbart er tilgængelige. Sporbarheden inden
for den gældende plan vurderes dog at være
god. For øvrige bygherreleverancer vurderes
sporbarheden at være mangelfuld i forhold til
at kunne identificere kilder til forsinkelser el-
ler ændrede udrulningsforløb over tid.
Endelig vurderes det vanskeligt at spore, om
der er i den hidtidige planlægning på endnu
ikke elektrificerede strækninger har været
taget højde for forsinkelser, som allerede er
indtruffet på afsluttede eller igangværende
strækninger. Dette forhold vurderes dog for-
bedret med implementeringen af program-
mets planlægnings- og simuleringsværktøj
for udrulning.
Tabel 6.7. Opsummering af Deloittes vurde-
ring af planlægningens fuldstændighed
For de forberedende arbejder vurderes I-5
processen i Tracé at afspejle samtlige aktivi-
teter for de forberedende arbejder.
Fasemodellen, som anvendes i forbindelse
med elektrificering, vurderes at afspejle
samtlige aktiviteter for EPAS, mens beskri-
velsen af de øvrige bygherreleverancer og
interne aktiviteter i Banedanmark ikke frem-
går lige så eksplicit.
46
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
For både de forberedende arbejder og for elektrifice-
ringen gælder desuden, at der ikke er udarbejdet
dokumentation for, hvorfor visse aktiviteter er ble-
vet forsinkede, samt i hvor høj grad der er taget
højde for lignende forsinkelser for samme aktiviteter
på fremtidige strækninger. Dette kan udfordre styr-
barheden på fremtidige udrulninger, idet det frem-
står uklart, hvorvidt der er inkorporeret en tilstræk-
kelig buffer, der kan tage højde for erfaringerne fra
tidligere udrulninger.
Fuldstændighed:
Fasemodellen, som anvendes til de forberedende ar-
bejder, vurderes at være fuldstændig, idet den dæk-
ker over samtlige aktiviteter forbundet med design,
installation og idriftsættelse.
Elektrificeringsaktiviteterne dokumenteres som ud-
gangspunkt kun ud fra de aktiviteter, som beskrives
i den arbejdsplan, som EPAS har udarbejdet. Dette
betyder, at der ligger en række aktiviteter både før
designfasen og efter installations- og testfasen, som
vurderes at være mindre velbeskrevne. Et eksempel
herpå er aktiviteter i forbindelse overlevering af le-
verancer til Banedanmark Teknik, som er beskrevet
separat i Tracé og men hvor den manglende fælles
systemunderstøttelse øger koordinationsbehovet
markant i tilfælde af ændringer i elektrificeringens
udrulning. Dette kan udfordre styrbarheden af udrul-
ningen på en strækning, idet der er aktiviteter, der
ikke eksplicit fremgår af den gældende udrulnings-
plan.
Validitet:
For de forberedende arbejder anvendes primært er-
faringsbaserede tidsestimater baseret på lignende
arbejdspakker. Dette vurderes at virke tilfredsstil-
lende. For elektrificeringsaktiviteterne anvendes i
den seneste udrulningsplan en kombination af tids-
estimater baseret på kontraktgrundlaget med EPAS
og historiske erfaringer fra tidligere eller igangvæ-
rende strækningen. Dette vurderes ligeledes at virke
tilfredsstillende.
De risici, der ligger til grund for planlægningen, vur-
deres dog ikke at være baseret på de risici, der
fremgår af RamRisk, idet de lige nu fremstår mere
generiske af karakter. Grunden hertil vurderes pri-
mært at skyldes, at der i risikostyringen ikke tages
stilling til, hvilke risici der kan påvirke en strækning,
før de elektrificeringsspecifikke aktiviteter påbegyn-
des. Dette betyder, at der reelt ikke ligger nogen
identificerede risici på fremtidige strækninger, hvil-
ket vurderes at kunne udfordre validiteten af de
tidsplaner, der ligger til grund for udrulningen.
Aktualitet:
Planerne opdateres løbende (månedsvis) og vurde-
res generelt at være tidssvarende for både de forbe-
redende arbejder og elektrificeringen.
Det er identificeret, at indholdet af den datapakke
som Banedanmark udarbejder, og som ligger til
grund for det EPAS sektionsspecifikke design, ikke
altid er tilstrækkelig opdateret i forhold til den fakti-
ske udformning i sporet. Dette har på igangværende
og allerede afsluttede strækninger været medvir-
kende til forsinkelser, idet leverandøren har designet
udrulningen på et delvist mangelfuldt grundlag. De-
loitte vurderer, at dette i vid udstrækning et spørgs-
mål om kvalitetsudfordringer Banedanmarks gene-
relle dokumentation om spor layout mv.
Tabel 6.8 Opsummering af Deloittes vurde-
ring af planlægningens validitet.
Planlægningens validitet vurderes udfordret
af, at de risici, der ligger til grund for planen,
er generiske af karakter. Dette forbedres
imidlertid under implementeringen af pro-
grammets simuleringsværktøj.
Tabel 6.9. Opsummering af Deloittes vurde-
ring af planlægningens aktualitet.
Planlægningens aktualitet vurderes udfordret
i forhold til at sikre, at indholdet at datapak-
ken, der lægges til grund for det stræknings-
specifikke design, er tilstrækkelig opdateret.
Dette er i vid udstrækning et spørgsmål om
kvalitetsudfordringer Banedanmarks gene-
relle dokumentation om spor layout mv.
47
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Idet Elektrificeringsprogrammets seneste plangrund-
lag (oktober 2018) ikke er forhandlet på plads med
EPAS, er der for nuværende inkonsistens mellem de
planer, som programmet arbejder med, og de pla-
ner, som leverandøren planlægger udrulningen ef-
ter. Dette vurderes at være en midlertidig problem-
stilling, idet Elektrificeringsprogrammet har oplyst,
at de forventer at gå i forhandling med EPAS vedrø-
rende det seneste plangrundlag, og at en aftale om
en konsolideret plan kan forventes indgået i løbet af
2019.
Konsistens:
Der er ikke konsistens mellem fasemodellerne for de
forberedende arbejder og elektrificeringen. Dette
vurderes dog at være berettiget grundet arbejdernes
forskellighed.
Governancestrukturen afviger på strækning 2 og 4
fra de resterende strækninger, da Elektrificering-
sprogrammet her betragtes som underleverandører.
Dette vurderes principielt at kunne udfordre konsi-
stensen i styringen af strækningerne, men det aner-
kendes samtidig, at bevillingsstrukturer, ansvarsfor-
deling og behovet for tæt koordination kan skabe
behov for governance, som ikke i samme udstræk-
ning gør sig gældende på de andre strækninger.
Præsentation/overblik:
Der er i programmets seneste plangrundlag taget
højde for både usikkerhed og risici, ligesom kaska-
deeffekter mellem forsinkelser på strækninger frem-
går eksplicit af planlægningen. Dette vises intuitivt i
Elektrificeringsprogrammets planlægnings- og simu-
leringsværktøj, og vurderes at give beslutningsta-
gerne det nødvendige strækningsspecifikke overblik
samt overblikket på tværs af strækningerne.
48
Det vurderes desuden, at de arbejdsplaner, som
EPAS arbejder efter, giver et tilpas nuanceret over-
blik over de konkrete aktiviteter på hver strækning,
men at det ikke er muligt at se hvilke usikkerheder
eller risici, der er inkorporeret i planen.
Det vurderes samtidig, at det grundet den mang-
lende konsistens mellem programmets plangrundlag
og EPAS arbejdsplaner, for nuværende kan være
vanskeligt for beslutningstagere at træffe beslutnin-
ger på et oplyst og transparent grundlag, før disse
planer er enslydende.
Tabel 6.10. Opsummering af Deloittes vurde-
ring af planlægningens konsistens.
Elektrificeringsprogrammet seneste plan-
grundlag er inkonsistent med den plan, som
EPAS arbejder efter. Dette skyldes udestå-
ende forhandlinger, som programmet for-
venter kommer på plads i løbet af 2019. Pro-
blemstillingen forventes således at være
midlertidig.
6.6 Udfordringer i forhold til målbille-
det
På baggrund af ovenstående kortlægning og vurde-
ring kobles de identificerede udfordringer til hvert
målbilledtema. Konklusionerne af Deloittes vurderin-
ger er opsummeret i Tabel 6.12 på næste side.
Tabel 6.11. Opsummering af Deloittes vurde-
ring af planlægningens præsentation og
overblik.
Præsentation og overblik vurderes generelt
at være tilfredsstillende, men det kræver at
indfasningen af programmets planlægnings-
og simuleringsværktøj forankres og anven-
des fremadrettet.
Det udfordrer dog overblikket, at der for nu-
værende arbejdes med forskellige planer
programmet og EPAS imellem.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 6.12. Programmets nuværende styringsmæssige udfordringer i relation til det opstillede målbillede.
Tema fra målbillede
Effektiv koordination
med leverandøren
Identificeret udfordring
Der er for nuværende ikke konsistens mellem Elektrificeringsprogrammets seneste plan-
grundlag og de planer, som EPAS arbejder ud fra.
Det er ikke muligt at se, hvilke usikkerheder og risici leverandøren har indlejret i deres
arbejdsplaner.
Den nuværende governance, forankret i styregruppeformandskabet hos Elektrificerings-
programmets direktør i de forberedende arbejder, kunne med fordel styrkes yderligere
for at sikre en systematisk godkendelsesstruktur og videnoverdragelse.
Relateret løsningsforslag
#1 Ny samarbejdsmodel med leverandø-
ren
#4 bedre håndtering af risici, usikkerhed,
eksterne aktiviteter og deres påvirkning
på udrulningsplanen
#2 Ansvaret for de forberedende arbejder
gøres entydigt
Tværgående tiltag #3 Forbedring af gover-
nance og procesunderstøttelse
#3 Forhøjet kvalitet i udarbejdelse af da-
tapakken til leverandøren
Klar governance- og
godkendelsesstruktur
Høj kvalitet i produk-
terne fra hver fase af fa-
semodellen
Rettidig involvering af
øvrige programmer og
anlægsaktiviteter
Erfaringsopsamling fra
gennemførte stræknin-
ger
Kobling mellem sty-
ringsdisciplinerne
Kilde: Deloitte
Datapakken, som anvendes til udarbejdelse af det strækningsspecifikke design, er ikke
altid tilstrækkelig opdateret, hvilket ofte er en effekt af kvalitetsudfordringer med Ba-
nedanmarks generelle dokumentation om sporlayouts.
Ingen udfordringer identificeret.
Det vurderes vanskeligt at spore, hvorvidt der på endnu ikke elektrificerede strækninger
er taget højde for forsinkelser, som allerede er indtruffet på afsluttede eller igangvæ-
rende strækninger.
Begrænset systematik i risikoidentifikationen på fremtidige strækninger vurderes at
kunne udfordre validiteten af de tidsplaner, der ligger til grund for udrulningen.
Tværgående tiltag #2 Styrkelse af løbende
læringsopsamling
Tværgående tiltag #1 Øget kobling af
styringsdisciplinerne
49
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
7 Budget og økonomistyring
Deloitte vurderer, at totalbevillingen
for seks af Elektrificeringsprogram-
mets syv strækninger med høj
sandsynlighed overholdes, mens ri-
sikoen for overskridelse er betydelig
for én strækning. En eventuel gen-
forhandling af udrulningsplanen med
EPAS er dog medvirkende til væ-
sentlige budgetusikkerheder for alle
strækninger.
7.1 Introduktion og sammenfatning
I dette kapitel præsenteres indledningsvist målbille-
det for Elektrificeringsprogrammets økonomi. Heref-
ter vises resultaterne af kortlægning og vurdering af
budgettets robusthed og fremadrettede styrbarhed,
som er opsummeret i Tabel 7.1.
I Elektrificeringsprogrammets nuværende budget-
grundlag er der per 1. april 2018 forbrugt i alt ca.
2,1 mia. kr., og programmet har en estimeret prog-
nose for forbrug på ca. 8,4 mia. kr. ud af den totale
bevilling på ca. 8,8 mia. kr.
24
Rammen udgøres for
nuværende af otte selvstændige bevillinger, der for-
deler sig på bevillinger til de syv første strækninger
samt til hastighedsopgraderingen af strækningen
mellem Køge Nord og Næstved. Der er endnu ikke
anvist finansiering til de to sidste strækninger
(Vejle-Struer og Aalborg-Frederikshavn), og disse
indgår derfor ikke i vurderingen. Der er i Togfondens
fase 1 afsat 678 mio. kr. til finansiering af tilstræk-
kelig elektrisk kapacitet på de allerede elektrifice-
rede strækninger, men dette ligger p.t. ikke indenfor
Elektrificeringsprogrammets ramme, hvorfor det
ikke behandles yderligere i reviewet.
Rapporten tager udgangspunkt i programmets øko-
nomi til og med april 2018, og alle tal er i prisniveau
2018, med mindre andet angives.
Budget- og økonomistyring forstås i denne rapport
som en række styringsområder, der har til formål at
sikre overholdelsen af programmets og strækninger-
nes økonomiske rammer, og at budgetterne dispo-
neres til de forudsatte formål, aktiviteter og leveran-
cer. Styringsområderne afgrænses i denne rapport
til bevillingsstyring, planlægning og budgettering,
regnskab og opfølgning samt resultatstyring. I den
forbindelse bør det pointeres, at økonomistyringen i
regi af de forberedende arbejder ikke er behandlet
selvstændigt i dette review, da styringen varetages
Tabel 7.1. Opsummering af Deloittes vurde-
ring af budgetgrundlagets robusthed og styr-
barhed
Robusthed
Seks af Elektrificeringsprogrammets syv
strækninger kan gennemføre de planlagte
anlægsaktiviteter inden for totalbevillingen,
som omfatter basisoverslaget inklusiv tildelte
projekt- og centralreserver. Deloitte vurderer
at der er høj sandsynlighed for at stræknin-
gen mellem Roskilde og Kalundborg over-
skrider totalbevillingen, hvilket primært skyl-
des pålagte omkostninger til immunisering.
Vurderingen af budgettet er foretaget med
forbehold for, at det på nuværende tidspunkt
ikke er muligt præcist at fastlægge omkost-
ningerne af den genforhandling med EPAS.
Styrbarhed
Deloitte vurderer, at Elektrificeringsprogram-
mets budget og bevillingsstyring kan forbed-
res ved at sikre sporbarheden i den manuelle
konvertering af anlægsoverslag, udarbejdet
på baggrund af principperne for Ny Anlægs-
budgettering, til aktivitetsbaserede budget-
ter i SAP-systemet. Derudover vurderes bud-
getternes styringsrelevans også at kunne
forbedres, såfremt den nuværende store
mængde af manuelt producerede og vedlige-
holdte MS Excel-ark i højere grad systemun-
derstøttes, samtidig med at øvrige budget-
data samles og vedligeholdes i samme sy-
stem.
Budgetternes rapporteringsfokus på indevæ-
rende års grundbudget er nødvendigt i for-
hold til den løbende budgetopfølgning, men
det vurderes, at der mangler et fremadrettet
og flerårigt fokus.
Note: Tabel 3.1 indeholder en oversigt over, hvilke
analysespørgsmål og parametre, der ligger til grund
for ovenstående konklusioner.
24
Heri indgår ikke de centrale projektreserver for de to selvstæn-
dige projekter København-Ringsted og Ringsted-Femern.
50
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
af Banedanmark Anlæg. Omvendt analyseres hen-
sigtsmæssigheden af denne styringsmæssige adskil-
lelse, ligesom den nuværende (styregruppe base-
rede) governance mellem de forberedende arbejder
og Elektrificeringsprogrammet analyseres.
Rapporten skelner i kortlægningen desuden mellem
strækningernes totalbevilling og deres basisover-
slag. Med totalbevilling forstås strækningernes sam-
lede politisk tildelte finansiering inklusive projekt og
centralreserver, mens basisoverslaget er et udtryk
for den forventede omkostning på strækningen, når
der ikke tages højde for risici, mv. Ved basisoversla-
get på en strækning forstås det oprindelige grund-
lag, der er lagt til grund en stræknings ankerbudget
og totalbevilling, og som årligt opdateres i takt med
at udrulningen af strækningen finder sted (opdate-
ringer af basisoverslaget benævnes budgetprogno-
ser)
25
.
Vurderingen af budgettet for Elektrificeringspro-
grammets syv strækninger foretages med forbehold
for, at det på nuværende tidspunkt ikke er muligt
præcist at fastlægge omkostningerne af den genfor-
handling med leverandøren (EPAS), som den nuvæ-
rende udrulningsplan forventes at medføre, samt at
der for nogle af strækningernes vedkommende er
tale om et ufuldstændigt risikobillede, hvorfor det
heller ikke har været muligt at fastlægge den præ-
cise økonomiske effekt af risikovurderingen.
Baseret på den gennemførte kortlægning vurderer,
at seks af Elektrificerings programmets syv stræk-
ninger kan gennemføre de planlagte anlægsaktivite-
ter inden for totalbevillingen, som omfatter basis-
overslaget inklusiv tildelte projekt- og centralreser-
ver.
På strækningen mellem Roskilde og Kalundborg vur-
derer Deloitte at risikoen for overskridelse af total-
bevillingen er høj, primært grundet pålagte omkost-
ninger til immunisering, og fordi der ikke vurderes at
være taget tilstrækkelig højde for forventede fordy-
relser af elektrificeringsaktiviteterne. Det bemærkes
i den forbindelse, at totalbevillingen vurderes at
kunne overholdes, såfremt omkostninger til immun-
iseringen finansieres andetsteds.
For strækningerne København-Ringsted og Ring-
sted-Holeby vurderes risikoen for at basisoversla-
gene overskrides at være høj, men idet Elektrifice-
ringsprogrammet her er leverandører til større an-
lægsprojekter, forekommer der i disse projekter
centralt placerede reservemidler, som vurderes at
være robuste nok til, at de kan finansiere merom-
kostningerne for elektrificeringen.
På baggrund af den gennemførte kortlægning og
analyse vurderes Elektrificeringsprogrammets nuvæ-
rende budgetstyringspraksis generelt at indeholde
mange gode elementer og strukturer. Det vurderes
dog samtidig, at bevillings- og budgetstyringen på
en række områder kan forbedres, hvor særligt spor-
barheden mellem de årlige budgetrul og muligheden
25
Basisoverslaget udgør grundlaget for projektets ankerbudget (an-
kerbudget er basisoverslag + 10 pct. projektreserve), som igen ud-
gør grundlaget for projektets totalbevilling (ankerbudget + central-
reserve). Kilde: Hovednotat for Ny Anlægsbudgettering (Dec. 2017)
51
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
for at kunne præsentere et tilstrækkeligt og fyldest-
gørende overblik til beslutningstagere vurderes ud-
fordret.
trificeringsprogrammets og årets budget. Dette in-
debærer, at budgettet ikke må overskrides, og at
budgettet skal anvendes til det angivne formål samt
til at sikre de forudsatte resultater.
Ændringer i forhold til budgettet skal håndteres sy-
stematisk, og projekterne skal proaktivt håndtere
ændringer i omkostningerne inden for egen budget-
ramme, da der ikke må udlignes mellem bevillin-
gerne. Såfremt dette ikke er muligt, skal finansiering
håndteres via de dedikerede reservemidler. Der skal
være klare regler og processer for disponering af re-
servemidlerne, hvilket vil sikre en rettidig og nød-
vendig anvendelse af reservemidler til specifikt an-
givne formål i programmet. Dette vil yderligere in-
debære, at reservemidlerne ikke disponeres på for-
hånd.
Der skal være en klar organisatorisk forankring af
ansvaret for disponering af reservemidlerne. Yder-
mere bør budgetændringer vurderes og håndteres i
forhold til, hvorvidt en anvendelse af Elektrifice-
ringsprogrammets reservemidler er nødvendig, så-
fremt der ikke findes anden finansiering.
Tema 2. Styrbart budget
Elektrificeringsprogrammet skal have et styrbart
budget,
der skal skabe overblik over ”cost-to-com-
plete”
26
både på stræknings- og programniveau, og
som inddeles i forhold til såvel NAB-kategorier
27
som
aktivitetsposter. Budgettet skal være realistisk og
Tabel 7.2. Overblik over temaer i målbilledet
for budget- og økonomistyring
1.
2.
3.
4.
5.
6.
Stram budget-, reserve- og ændrings-
styring.
Styrbart budget.
Sammenhængende model for økonomi-
styring.
Ensartede og transparente økonomipro-
cesser.
Integreret system- og dataunderstøt-
telse.
Kobling mellem styringsdisciplinerne.
7.2 Målbilledet
Målbilledet for budget- og økonomistyring er udvik-
let med afsæt i de ønsker og behov, som Elektrifice-
ringsprogrammet har i forhold til den fremtidige
budget- og økonomistyring. Målbilledet består såle-
des af en række temaer, som uddybes i en konkret
beskrivelse af de områder, som Elektrificeringspro-
grammets budget- og økonomistyring i fremtiden
(om 1-3 år) bør omfatte. Temaerne skal forstås som
ambitionen for, hvordan Elektrificeringsprogrammet
gerne i fremtiden vil gennemføre budget- og økono-
mistyring.
Temaerne sammenholdes senere i dette kapitel med
de faktiske forhold for Elektrificeringsprogrammets
nuværende budget- og økonomistyring og danner
herved rammen for de forbedringsinitiativer, som er
præsenteret senere i rapportens del III. Der er op-
stillet seks temaer, jævnfør Tabel 7.2, som er be-
skrevet i yderligere detalje nedenfor.
Tema 1. Stram budget-, reserve- og ændringssty-
ring
De budget- og resultatansvarlige for Elektrificerings-
programmets budgetområder skal have ret til at di-
sponere i overensstemmelse med de givne budget-
forudsætninger, der vil fremgå af budgettet for Elek-
26
Cost-to-complete angiver de samlede estimerede projektomkost-
ninger ved projektets afslutning.
27
De budgetposter, der skal anvendes, jævnfør Ny Anlægsbudget-
tering (NAB).
52
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
gøre programmet i stand til at identificere budget-
mæssige udfordringer tidsnok til at kunne iværk-
sætte mitigerende handlinger.
Budgettet skal være koblet til den seneste udrul-
ningsplan og indeholde en kobling af leverancer,
økonomi, aktiviteter og ressourcer for hver stræk-
ning. Strukturen i budgettet skal sikre gnidningsfri
opdatering på baggrund af ændringer i forudsætnin-
ger og sikre at budgettet samtidig er detaljeret nok
til at kunne levere substantielle og meningsfulde af-
vigelsesforklaringer, der vil skabe overblik over for-
dyrende samt periodeforskudte aktiviteter og leve-
rancer.
Mindre ændringer til budgettets forudsætninger in-
den for året bør følge retningslinjerne i Banedan-
marks prognoseproces, statens udgiftsopfølgning
samt megaprojektrapporteringen og bør sikre en lø-
bende prognosticering af programmets økonomi.
Tema 3. Sammenhængende model for økonomisty-
ring
Elektrificeringsprogrammet skal have en økonomi-
styringsmodel, der sikrer sammenhæng mellem pro-
grammets centrale styringsdimensioner. Økonomi-
styringsmodellen skal sikre, at økonomistyringen un-
derstøtter strækningerne på kritiske parametre som
eksempelvis projektstyringsressourcer, kontrakter,
ændringer, strækninger, leverancer og forudbetalin-
ger. Økonomistyringsmodellens registreringsstruktur
skal skabe sammenhæng mellem udrulningsplanen,
budgettet og regnskabet, så den matcher rapporte-
ringskravene på tværs af de enkelte strækninger.
Økonomistyringsmodellen bør også styrke Elektrifi-
ceringsprogrammets indsigt på tværs af planer, res-
sourcer, leverancer og økonomi, hvor det skal være
muligt at følge og forklare ændringer samt synlig-
gøre de økonomiske konsekvenser.
Tema 4. Ensartede og transparente økonomiproces-
ser
Økonomistyringsmodellens processer skal beskrive
alle økonomifunktionens styringsrelevante aktivite-
ter samt interne og eksterne deadlines. Dette omfat-
ter blandt andet måneds- og årsafslutning, udarbej-
delse af budget, prognose og finanslov, opfølgning
på TEN-T
28
støtte samt økonomirapportering. Pro-
cesserne skal understøtte den daglige budget- og
økonomistyring, skabe transparens på tværs af hele
økonomifunktionen og fastlægge en ensartethed i
økonomifunktionens arbejdsgange.
Processerne skal være velforankrede blandt økono-
mifunktionens medarbejdere med et entydigt pro-
cesejerskab og med angivelse i tid for, hvornår de
forskellige processer vil være relevante. Processerne
skal ligeledes understøtte den aftalte rolle- og an-
svarsfordeling i økonomifunktionen samt de fast-
lagte opgaver og tidspunkter i det udarbejdede års-
hjul. Økonomimodellens processer skal derfor foran-
kres i faste værktøjer og skabeloner, der supporte-
rer økonomifunktionens løbende styrings- og rappor-
teringsbehov på projekt- og programniveau.
28
EU fremmer udbygningen af transportinfrastruktur på det trans-
europæiske transportnet (TEN-T) via støttetildelinger. Kilde: Trans-
port-, Bygnings-, og Boligministeriet.
53
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tema 5. Integreret system- og dataunderstøttelse
Elektrificeringsprogrammets økonomistyringsmodel
bør understøttes af en integreret systemplatform og
datastruktur, der skal sikre effektiv og systematisk
budget- og økonomistyring. Dette vil indebære, at
systemplatformen og datastrukturen skal under-
støtte sammenkoblingen af Ny Anlægsbudgettering
og den løbende økonomiopfølgning, hvilket vil gøre
det muligt at foretagende kontinuerlige dataudtræk
til styring, rapportering og budgettering.
Data skal anvendes til estimering og budgettering på
det enkelte projekt, hvor data fra tidligere udrulnin-
ger aktivt vil blive anvendt til at kvalificere og kon-
trollere budgetteringsforudsætningerne. Gennem
anvendelse af data sikres også en løbende vidensde-
ling på relevante parametre, der vil være sammen-
lignelige på tværs af programmet. Herudover skal
data ligge til grund for afvigelsesforklaringer på øko-
nomi og leverancer og herigennem sikre konsistens
på tværs af projekterne, der skal kunne konsolideres
til substantielle og meningsfulde afvigelsesforklarin-
ger på programniveau. Ligeledes skal data kvalifi-
cere den løbende dialog og gensidig læring mellem
økonomiafdelingen og de budgetansvarlige i forhold
til planlægning, budgettering og økonomiopfølgning.
Tema 6. Kobling mellem styringsdisciplinerne
De fire styringsdiscipliner, bestående af planlæg-
ning, kontraktstyring, risikostyring og økonomisty-
ring, skal understøtte deres gensidige afhængighe-
der for at kunne skabe en effektiv styring af Elektri-
ficeringsprogrammet. Der vil derfor være brug for
hyppig koordination og tæt samarbejde mellem sty-
ringsdisciplinerne med en fælles målsætning og en-
tydig rolle- og ansvarsfordeling inden for og mellem
hver styringsdisciplin.
Koblingen skal ske på en måde, der sikrer klare rol-
ler og ansvar mellem hver styringsdisciplin, og som
sikrer, at informationer fra de øvrige discipliner an-
vendes på det rigtige tidspunkt i forhold til deres re-
spektive målsætning. Eksempelvis bør en forsinkelse
i udrulningsplanen undersøges i forhold til eventuelle
økonomiske konsekvenser, et ændret risikobillede
eller ændrede forhold i kontraktstyring eller i tilsyns-
rollen.
Tabel 7.3. Oversigt over det politiske grundlag for
elektrificering og hastighedsopgradering af fjernba-
nen.
Strækning
1: Esbjerg-Lunderskov
2: København-Ringsted
3: Køge Nord-Næstved
4: Ringsted-Holeby
5: Roskilde-Kalundborg
6: Fredericia-Aarhus
7: Aarhus-Aalborg
Hastighedsopgradering
Kilde: Banedanmark
Politisk aftale
Grøn transportpolitik 2009
Grøn transportpolitik 2009
Finanslov 2013
Lov nr. 285 af 15/4/2009
Togfonden DK
Togfonden DK
Togfonden DK
Togfonden DK
7.3 Budgettets robusthed
I dette afsnit præsenteres indledningsvist resulta-
terne af kortlægningen af Elektrificeringsprogram-
mets økonomi samt eventuelle afvigelsesforklarin-
ger. Herefter vurderes budgetternes fremadrettede
robusthed.
Med undtagelse af strækningerne mellem Køben-
havn og Ringsted (strækning 2) samt mellem Ring-
sted og Holeby (strækning 4) er elektrificeringsar-
bejdet på hver strækning finansieret gennem stræk-
ningsspecifikke bevillinger, jævnfør Tabel 7.3. Und-
tagelserne skyldes, at Elektrificeringsprogrammet på
disse strækninger opererer som underleverandør til
Ringsted-Femern projektet og København-Ringsted
projektet, hvorfor finansieringen til elektrificerings-
aktiviteterne kommer fra de to projektet overord-
nede anlægsbevillinger. På disse strækninger foku-
seres der således på det afsatte budget til elektrifi-
cering.
Da risikohåndteringen i Elektrificeringsprogrammet
indebærer, at nogle risici kvantificeres økonomisk i
54
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
forhold til både sandsynlighed og konsekvens, ind-
går der i vurderingen af budgetgrundlagets ro-
busthed en overordnet dækningsbetragtning. Denne
består af de strækningsspecifikke kvantificerede ri-
sici, de endnu ikke-kvantificerede risici på hver
strækning samt de programmæssige tværgående ri-
sici, som kan påløbe hver strækning, men som det
på nuværende tidspunkt ikke er muligt at kvantifi-
cere præcist.
Robusthedsvurderingen indeholder således ikke en
eksplicit kvantitativ vurdering af strækningernes risi-
koeksponering, men derimod en samlet betragtning
af budgetgrundlagets risikoeksponering, hvor de for-
skellige niveauer af risikovurderinger beskrives
29
. Da
Elektrificeringsprogrammet ikke indarbejder identifi-
cerede risici i budgetgrundlaget, er det således cen-
tralt at beskrive balancen i strækningernes ro-
busthedspåvirkning, da strækningerne jævnfør Ny
Anlægsbudgettering har samme procentvise reser-
vemidler, men vurderes at have forskellig risikoek-
sponering
30
.
Vurderingen af budgetgrundlaget for Elektrificerings-
programmets syv bevilgede strækninger er foretaget
med forbehold for de økonomiske effekter af en gen-
forhandling af Banedanmarks nuværende udrul-
ningsplan med leverandøren (EPAS). Disse effekter
er på nuværende tidspunkt ikke mulige at kvantifi-
cere præcist.
Hertil kommer, at der på nuværende tidspunkt ikke
er udarbejdet en fuld risikovurdering på strækning
4-7, og at der derfor kan forekomme yderligere risici
på disse strækninger, som kan medføre omkostnin-
ger og budgetusikkerheder. Der har heller ikke væ-
ret muligt på nuværende tidspunkt at fastlægge
størrelsen af disse risici og usikkerheder.
De to sidstnævnte forhold bevirker, at Deloittes ro-
busthedsvurdering af strækningernes budgetter er
behæftet med væsentlig usikkerhed
31
.
Nuværende budgetgrundlag
I Elektrificeringsprogrammets nuværende budget-
grundlag er der per 1. april 2018 forbrugt i alt ca.
2,1 mia. kr., og programmet har en estimeret prog-
nose for forbrug på ca. 8,4 mia. kr. ud af summen af
totalbevillingerne på ca. 8,8 mia. kr.
Grundlaget for udarbejdelsen af programmets
strækningsvise totalbevillinger består af et basis-
overslag udarbejdet på baggrund af erfaringspriser
og ekspertvurderinger efter principperne for Ny An-
lægsbudgettering. Basisoverslaget er udarbejdet af
Anlægsudvikling i Banedanmark og understøttes af
VVM-redegørelser samt af eksterne kvalitetssikrings-
rapporter.
Totalbevillingerne til programmets strækninger knyt-
tet til forskellige politiske aftaler. Den fulde økonomi
Vurdering af virkninger for miljøet (VVM), er en redegørelse for,
hvordan et bygge- eller anlægsprojekt vil påvirke det omgivende
miljø. VVM-redegørelserne indeholder blandt andet et fuldstændigt
risikoregister for den pågældende strækning.
30
29
Det bemærkes, at der i budgettet for strækningerne 5-7 er ind-
lagt nogle efterkalkulationsbidrag og sumposter, der reflekterer læ-
ringen fra den første strækning, og at konsekvenserne af nogle af
de realiserede risici kan være indeholdt heri.
31
Det bemærkes, at Banedanmark ifølge NAB ikke må indarbejde
identificerede risici i budgetgrundlaget.
55
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
for den enkelte strækning er indeholdt i den stræk-
ningsspecifikke totalbevilling, og økonomistyringen
af de enkelte bevillinger håndteres derfor separat.
Dette betyder også, at de bevilligede midler ikke kan
anvendes til at udligne økonomien på tværs af Elek-
trificeringsprogrammets strækninger eller dispone-
res til øvrige anlægsaktiviteter.
I henhold til Ny Anlægsbudgettering tildeles hver
strækning en bevilling svarende til basisoverslaget,
samt en projektreserve på 10 procent og en central-
reserve på 20 procent heraf. Der er således ikke ind-
arbejdet risikovurderinger i strækningernes basis-
overslag, hvorfor Elektrificeringsprogrammets prog-
noser ikke tager højde for eventuelle vægtede risi-
koværdier
32
.
Særskilt for strækningerne mellem København og
Ringsted (strækning 2) samt Ringsted og Holeby
(strækning 4) gælder, at der ikke indgår udspecifice-
rede projekt- og centralreserver, da elektrificeringen
af strækningerne er en underleverance til stræknin-
gernes overordnede anlægsprojekter. I vurderingen
af robustheden af budgetterne på de to strækninger
er der imidlertid taget højde for, hvorvidt der i an-
lægsprojekternes budgetter er resterende, ikke-di-
sponerede reserver til rådighed, som ville kunne di-
sponeres til elektrificeringsprogrammets aktiviteter i
tilfælde af, at basisoverslagene for elektrificerings-
aktiviteterne overskrides.
I tillæg til elektrificeringen af de syv bevilligede
strækninger gennemfører programmet også en
række mindre afledte projekter. Hastighedsopgrade-
ringen af strækningen mellem Køge Nord og Næst-
ved (strækning 4) finansieres af Togfonden DK,
mens en række planlagte immuniseringsprojekter på
strækningerne finansieres af midler fra centralreser-
ven på den specifikke strækning
33
.
For strækningerne fra Roskilde til Kalundborg
(strækning 5), fra Fredericia til Aarhus (strækning 6)
samt særskilt for Aarhus Hovedbanegård, som ind-
går som en del af strækning 6, har Banedanmark i
tillæg til kvalitetssikringsdokumentationen udarbej-
det budgetnotater, der blandt andet uddyber basis-
overslagets hovedposter, forudsætninger og enheds-
priser. Tilsvarende notater er ikke udarbejdet for
strækningerne 1-4.
Der er tilføjet efterkalkulationsbidrag og sumposter
med henblik på at kunne dække uforudsete udgifter
til EPAS, og beløbet er baseret på de krav og æn-
dringsanmodninger, der grundet erfaringer fra den
allerede afsluttede strækning mellem Esbjerg og
Lunderskov (strækning 1), forventes også at gøre
sig gældende på strækning 5, 6 og 7
34
.
Figur 7.1. Bevillingsdisponering for strækning 1: Es-
bjerg-Lunderskov
Kilde: Banedanmark
32
Den vægtede risikoværdi betegner den mulige økonomiske kon-
sekvens af en materialiseret risiko i forhold til sandsynligheden for
at risikoen materialiseres.
33
34
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er de eksakte procentsatser undtaget som følge af
hensynet til statens forhandlingsposition.
Immuniseringen af strækningen mellem Roskilde og Holbæk esti-
meres at beløbe sig til ca. 109 mio. kr., som finansieres af central-
reserven på strækningen mellem Roskilde og Kalundborg (stræk-
ning 5) på ca. 181 mio. kr.
56
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Den strækningsvise kortlægning af budgettet frem-
går af Figur 7.1-Figur 7.6. Af figurerne fremgår
alene bevillingsdisponeringen
35
.
I forhold til Elektrificeringsprogrammets bevillingsdi-
sponering viser kortlægningen af budget- og økono-
midata, at de tildelte basisoverslag forventes fuldt
disponeret.
På strækning 1 (Esbjerg-Lunderskov), der som den
eneste strækning i store træk kan betegnes som af-
sluttet, har det desuden været nødvendigt at an-
vende hele projektreserven samt cirka 57 pct. af
centralreserven.
Prognosen på strækning 3 (Køge Nord-Næstved) vi-
ser desuden, at programmet forventer at skulle di-
sponere midler fra projektreserven.
For strækning 2 (København-Ringsted) og strækning
4 (Ringsted-Holeby) viser prognosen en overskri-
delse af basisoverslagene, som kræver, at Elektrifi-
ceringsprogrammet får tildelt yderligere reservemid-
ler fra anlægsprojektet København-Ringsted og
Ringsted-Femern projektet.
Både på strækning 5 mellem Roskilde og Kalundborg
samt på strækning 6 mellem Fredericia og Aarhus
forventer Elektrificeringsprogrammet, at dele af pro-
jektreserverne disponeres.
På strækning 7 mellem Aarhus og Aalborg forventer
Elektrificeringsprogrammet på nuværende tidspunkt
ikke at skulle disponere nogen reservemidler.
Også hastighedsopgraderingsaktiviteterne forventes
at anvende hele basisoverslaget samt at disponere
både projekt- og centralreserven. Således har pro-
grammet for denne aktivitet fået godkendt dispone-
ring af cirka 94 pct. af centralserven.
Budgetgrundlagenes afvigelsesforklaringer
Årsagerne til de forventede meromkostninger i for-
hold til de udarbejdede basisoverslag er varierende
for hver strækning, men kan generelt tilskrives en-
ten (1) en fordyrelse af de forberedende arbejder,
(2) elektrificeringsarbejdet, (3) Elektrificeringspro-
grammets og Banedanmarks projektstyringsomkost-
ninger eller en kombination heraf.
På strækning 1 (Esbjerg-Lunderskov) har merom-
kostningerne vis-a-vis basisoverslaget således pri-
mært været forårsaget af leverandørkrav fra EPAS
vedrørende utilstrækkelig varighed af de tildelte
sporspærringer. Dette resulterede i en fordyrelse på
cirka 20 pct. i forhold til basisoverslaget. Også bro-
pakkerne, som indgår som en del af de forbere-
dende arbejder, blev på strækningen fordyret med
cirka 17 pct. i forhold til basisoverslaget.
Fordyrelsen af strækning 2 (København-Ringsted)
kan primært henføres til meromkostninger på elek-
trificeringsarbejdet. Den nuværende prognose viser
en samlet fordyrelse på cirka 9 procent af basisover-
slaget, hvilket primært skyldes en generel forsin-
kelse af projektet på cirka seks måneder.
Figur 7.2. Bevillingsdisponering for strækning 3. Køge
Nord-Næstved
T otalbevilling
0
Basisoverslag
Projektreserve (10%)
Kilde: Banedanmark
513
41 107
661
100
200
300
400
500
600
700
Centralreserve (20%)
35
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er strækning 2 og 4 samt prognosen for de øvrige
strækninger undtaget som følge af hensynet til statens forhand-
lingsposition.
57
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
På strækning 3 (Køge Nord-Næstved) forventes det
ifølge den nuværende budgetprognose, at basisover-
slaget overskrides, hvilket primært skyldes en fordy-
relse af broerne under de forberedende arbejder.
På strækning 4 (Ringsted-Holeby) viser den nuvæ-
rende budgetprognose, at basisoverslaget også for-
ventes overskredet. Dette skyldes en fordyrelse af
projektstyringsomkostningerne hvilket delvist skyl-
des et komplekst koordinationsarbejde med samtidig
tilstedeværelse af både Femern-projektet, Signal-
programmet og andre dele af Banedanmarks Anlæg.
Den nuværende budgetprognose på strækning 5
mellem Roskilde og Kalundborg viser en mindre
overskridelse af basisoverslaget, hvilket tilskrives af-
holdte omkostninger til immuniseringsarbejde på
strækningen. Prognosen for strækning 6 mellem
Fredericia-Aarhus, viser også en mindre overskri-
delse af den basisoverslaget, hvilket primært skyl-
des meromkostninger til normopgraderinger og im-
muniseringsprojektets programfaserapport. På
strækning 7 forventes der på baggrund af den nu-
værende budgetprognose ikke overskridelser af ba-
sisoverslaget.
For hastighedsopgraderingsaktiviteter viser progno-
sen en overskridelse af basisoverslaget på cirka 10
pct., hvilket skyldes en allerede afholdt meromkost-
ning for de forberedende arbejder, der primært er
drevet af merforbrug på sporarbejder samt af kon-
sulentydelser.
Vurdering af det nuværende budgetgrundlags
robusthed
Ud fra kortlægningens resultater vurderes den frem-
adrettede robusthed af de pågældende strækningers
budgetgrundlag.
58
Strækning 1: Esbjerg - Lunderskov
På baggrund af de gennemgåede budgetdata og
henset til progressionen i arbejdet på strækningen
vurderes totalbevillingen overholdt. Meromkostnin-
gerne til basisoverslaget vurderes primært at være
et resultat af et større antal krav fra leverandøren
(EPAS) vedrørende blandt andet utilstrækkelig varig-
hed af de tildelte sporspærringer samt projektforsin-
kelser. Da arbejdet på Esbjerg-Lunderskov stort set
er afsluttet, vurderes der ikke at forekomme yderli-
gere væsentlige meromkostninger.
Strækning 2: København - Ringsted
På strækningen mellem København og Ringsted er
basisoverslaget allerede overskredet grundet fordy-
relser af elektrificeringsarbejdet, hvorfor Køben-
havn-Ringsted-projektet har godkendt en yderligere
forøgelse af budgettet. . Da den resterende reserve
for hele København-Ringsted projektet er på cirka
1,3 mia. kr., vurderes det muligt at frigive yderligere
midler til elektrificeringsaktiviteterne. Eftersom elek-
trificeringsarbejdet forventes afsluttet ultimo 2018,
vurderes risikoen for yderligere væsentlige fordyrel-
ser også at være begrænset.
Strækning 3: Køge Nord - Næstved
På strækningen mellem Køge Nord og Næstved vur-
deres det nødvendigt at anvende dele af centralre-
serven grundet allerede afholdte meromkostninger
på de forberedende arbejder samt forventede fordy-
relser på elektrificeringen af strækningen. Eftersom
de forberedende arbejder på strækningen er afslut-
tet, vurderes disse ikke at kræve yderligere finansie-
ring, men baseret på erfaringerne fra strækning 1
(Esbjerg-Lunderskov), vurderes en meromkostning
Figur 7.3. Bevillingsdisponering for strækning 5. Ros-
kilde-Kalundborg
Kilde: Banedanmark
Figur 7.4. Bevillingsdisponering for strækning 6.
Fredericia-Aarhus
T otalbevilling
0
Basisoverslag
Projektreserve (10%)
Kilde: Banedanmark
2.122
1.000
415
2.744
207
2.000
3.000
Centralreserve (20%)
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
af elektrificeringsarbejdet (krav og ændringsanmod-
ninger fra EPAS) at være overvejende sandsynlig.
Dette skyldes især, at elektrificeringsarbejdet stadig
er undervejs, hvorfor risikoen for løbende claims og
change requests fra leverandøren, som det var til-
fældet på Esbjerg-Lunderskov, vurderes at kunne
belaste strækningens økonomi.
Strækning 4: Ringsted - Holeby
Arbejdet på strækningen mellem Ringsted og Holeby
er endnu ikke påbegyndt, men på baggrund af resul-
taterne fra kortlægningen vurderes det, at basis-
overslaget vil med høj sandsynlighed blive overskre-
det. Dette skyldes, at der på strækningen ikke er af-
sat specifikke reservemidler til mitigering af risici,
mens den nuværende prognose for strækningen vi-
ser en forventet meromkostning af projektstyring al-
lerede før anlægsarbejdet er påbegyndt.
Også elektrificeringsomkostningerne vurderes for-
øget på baggrund af erfaringerne med krav og æn-
dringsanmodninger fra EPAS fra strækningen mel-
lem Esbjerg og Lunderskov. Den strækningsspeci-
fikke risikoeksponering for Ringsted-Holeby viser
også, at der kun er identificeret overordnede risici
for strækningens designfase. Risikoeksponeringen
inkluderer for nuværende således ikke risici for de
senere faser af elektrificeringsarbejdet, hvorfor
sandsynligheden for yderligere meromkostninger
vurderes at være høj.
Ringsted-Femern projektet indeholder dog, stadig en
stor projekt- og centralreserve på omkring 1,2 mia.
kr., som kan disponeres ved meromkostninger af
elektrificeringsarbejdet. Det er i den forbindelse op-
lyst, at Elektrificeringsprogrammet indgår i dialog
med Ringsted-Femern projektet vedrørende dispo-
nering af disse reserver. Det er således vurderingen,
at strækningen ikke vurderes at være udsat i forhold
til den samlede projektøkonomi i Ringsted-Femern
projektet.
Strækning 5: Roskilde - Kalundborg
Elektrificeringsprogrammet har på strækningen mel-
lem Roskilde og Kalundborg taget højde for den er-
faringsmæssige fordyrelse af elektrificeringsarbej-
det, som blev observeret på strækning 1 mellem Es-
bjerg og Lunderskov. Dette er sket ved at tilføje et
efterkalkulationsbidrag og sumpost . Efterkalkulati-
onsbidraget og sumposten vurderes at øge robust-
heden af budgetgrundlaget, men tager udelukkende
højde for de forventede fordyrelser på elektrifice-
ringsarbejdet. Efterkalkulationsbidraget og sump-
osten vurderes således ikke at dække meromkost-
ninger på eksempelvis de forberedende arbejder el-
ler til projektstyring.
Det er af hensyn til Signalprogrammets udrulnings-
plan besluttet at immunisere strækningen mellem
Roskilde og Holbæk (dele af strækning 5), hvilket
ifølge de foreløbige estimater disponerer en andelaf
centralreserven på forhånd. Ligeledes vurderes det
at ville øge omkostningerne til projektstyring. Dette
vurderes at udfordre budgettets robusthed.
Sammenholdes dette med et risikobillede på stræk-
ningen, som endnu ikke indeholder alle faser af
elektrificeringen, vurderes risikoen for at stræknin-
gens totalbevilling skrides at være høj. Såfremt im-
munisering finansieres andetsteds, vurderes forbru-
get dog at kunne holde sig inden for totalbevillingen.
Figur 7.5. Bevillingsdisponering for strækning 7. Aar-
hus-Aalborg
Kilde: Banedanmark
Figur 7.6 Bevillingsdisponering for hastighedsopgrade-
ringen af Køge Nord-Næstved
Kilde: Banedanmark
59
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Strækning 6: Fredericia - Aarhus
På denne strækning er der ligeledes taget højde for
den erfaringsmæssige fordyrelse af elektrificerings-
arbejdet ved tilføjelsen af et efterkalkulationsbidrag
og sumpost. Efterkalkulationsbidraget og sumposten
vurderes at øge robustheden af budgetgrundlaget på
strækningen, som også skal dække eventuelle for-
dyrelser af elektrificeringsarbejdet på Aarhus Hoved-
banegård. Da efterkalkulationsbidraget og sump-
osten er baseret på strækninger uden samme kom-
pleksitet, vurderes det dog ikke at kunne dække
samtlige fordyrelser af elektrificeringsarbejdet.
Da Fredericia-Aarhus er en hovedstrækning med et
stort antal broer, har Elektrificeringsprogrammet på
baggrund af erfaringerne fra Esbjerg-Lunderskov og
Køge Nord-Næstved mitigeret eventuelle fordyrelser
på de forberedende arbejder med en yderligere
sumpost. Dette beløb omfatter tre risikoparametre i
form af
36
:
Udførelsesforhold og stadeplanlægning.
Broernes tilstand.
Manglende dispensationer.
I den gennemførte kvalitetssikringsrapport har Delo-
itte også vurderet, at sumposternes størrelse er op-
gjort på et spinkelt erfaringsgrundlag, da de er ba-
seret på to projekter, der på daværende tidspunkt
ikke er fuldt ud realiseret.
Elektrificeringsprogrammet har også taget højde for
kompleksiteten af de forberedende arbejdet på Aar-
hus Banegård, ved at tilføje to særlige korrektions-
faktorer. Disse korrektionsfaktorer skal således tage
højde for arbejder, der udføres nær sporanlæg i drift
samt kompleksiteten af anlægsforholdene.
Alle ovenstående mitigerende tiltag vurderes at øge
robustheden af budgetgrundlaget for strækningen
mellem Fredericia og Aarhus, og sammenholdes
strækningens omfang og kompleksitet med de tidli-
gere gennemførte strækninger, vurderes robusthe-
den stadig at være høj. Da den strækningsspecifikke
risikoeksponering for strækningen også vurderes at
være høj, samt at den for nuværende udelukkende
inkluderer risici på de forberedende arbejder, vurde-
res det, at hele projektreserven på strækningen som
minimum må forventes brugt.
Strækning 7: Aarhus
Aalborg
Ligesom på strækning 5 og 6 har Elektrificering-
sprogrammet tilføjet et efterkalkulationsbidrag og en
sumpost på strækningen mellem Aarhus og Aalborg,
hvilket vurderes at øge robustheden af budget-
grundlaget. Strækningen vurderes ikke at have den
samme grad af kompleksitet som strækningen mel-
Deloittes tidligere gennemførte kvalitetssikring
37
af
strækningen konstaterer, at der ikke redegøres nær-
mere for, hvordan de konkrete erfaringer er an-
vendt, og hvilke andre forudsætninger, der ligger
bag. Tilsvarende er der på to udvalgte broer tillagt
sumposter på cirka 435.000 kr. og cirka 400.000
kr., for at imødegå usikkerheder vedrørende den
tekniske løsning.
36
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er forudsætningerne undtaget som følge af hensynet
til statens forhandlingsposition.
37
Deloitte: VVM-undersøgelse af elektrificering og
opgradering af strækningen Fredericia-Aarhus (2017)
60
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
lem Fredericia og Aarhus, men da det er en hoveds-
trækning med det højeste antal broer i programmet,
forventes strækningen at have væsentligt større
kompleksitet end de hidtil gennemførte strækninger.
Denne kompleksitet har Elektrificeringsprogrammet
mitigeret med en sumpost hvilket vurderes at øge
robustheden af de forberedende arbejder. Deloittes
tidligere gennemførte kvalitetssikring af strækningen
viser, at sumposten har samme estimeringsgrundlag
som sumposterne på strækningen Fredericia-Aarhus,
hvorfor de samme konklusioner også gør sig gæl-
dende på strækningen mellem Aarhus og Aalborg
38
.
Sammenholdes risikoeksponeringen på strækningen
med strækningens kompleksitet og omfang, vurde-
res projektreserven som minimum disponeret.
Hastighedsopgradering Køge Nord - Næstved
For hastighedsopgraderingen af Køge Nord-Næstved
vurderes dele af centralreserven brugt grundet en
allerede afholdt meromkostning af de forberedende
arbejder. Denne meromkostning skyldes primært et
merforbrug i sporarbejdet, som vurderes at dispo-
nere hele projektreserven, samt dele af centralre-
serven.
Tværgående programrisici
Ud over de strækningsspecifikke risici, har Elektrifi-
ceringsprogrammet identificeret en række omkost-
ningstunge risici, som eksempelvis omhandler for-
sinkelser eller replanlægning af den samlede udrul-
ningsplan, der kræver genforhandling af kontrakten
med EPAS. Disse risici er på nuværende tidspunkt
38
ikke afspejlet i de strækningsvise budgetter og kan
således ende med at skulle afholdes ved siden af de
udgifter, der normalt indgår i budgetteringen af
strækningerne.
Hertil kommer, at der forekommer en række pro-
gramrelaterede risici, som på nuværende tidspunkt
ikke er identificeret, men som kan have samme
store effekt på programmets samlede forbrug. Det
drejer sig blandt andet om den manglende finansie-
ring af strækningerne mellem Vejle og Struer og
Aalborg (Lindholm) og Frederikshavn, som er en del
af hovedkontrakten med EPAS, og som leverandøren
derfor til en vis grad kan kræve kompensation for,
uanset om strækningerne besluttes elektrificeret el-
ler ej.
Sammenfatning og vurdering
Baseret på den gennemførte kortlægning vurderer
Deloitte, at budgetterne for seks af Elektrificerings-
programmets syv strækninger med stor sandsynlig-
hed overholder totalbevillingerne.
På strækningen mellem Roskilde og Kalundborg vur-
deres det, at totalbevillingen med høj sandsynlighed
vil blive overskredet primært grundet pålagte om-
kostninger til immunisering, og fordi der ikke vurde-
res at være taget tilstrækkeligt højde for forventede
fordyrelser af elektrificeringsaktiviteterne. Det be-
mærkes i den forbindelse, at totalbevillingen vurde-
res at kunne overholdes, såfremt omkostninger til
immunisering finansieres andetsteds.
Deloitte: VVM-undersøgelse af elektrificering og opgradering,
Aarhus-Lindholm (2017).
61
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
For strækningerne København-Ringsted og Ring-
sted-Femern er sandsynligheden for at basisoversla-
gene for elektrificeringsaktiviteterne overskrides at
være høj, men idet Elektrificeringsprogrammet her
er leverandører til større anlægsprojekter, forekom-
mer der i disse projekter centralt placerede reserve-
midler, som vurderes at være robuste nok til, at de
kan finansiere meromkostningerne for elektrificerin-
gen.
En oversigt over robusthedsvurderingen for budget-
tet på hver strækning fremgår af Tabel 7.4.
Tabel 7.4. Deloittes vurderinger af budgetternes robusthed og risiko for overskridelse af totalbevillinger.
Strækning
1. Esbjerg-
Lunderskov
2. København-
Ringsted
3. Køge Nord-
Næstved
Samlet risikovurdering og primære årsager
Totalbevilling overholdt, men dele af centralreserven er forbrugt grundet
afholdt meromkostning til elektrificering på cirka 40 pct.
Basisoverslag overskredet grundet meromkostninger til elektrificering. Der
forekommer i København-Ringsted projektet centralt placerede reservemid-
ler, som kan til disponeres til elektrificeringsaktiviteterne.
Totalbevilling overholdes med stor sandsynlighed, men dele af centralreser-
ven forventes brugt grundet meromkostninger for de forberedende arbej-
der samt forventede meromkostninger for elektrificeringsaktiviteterne.
Basisoverslag forventes med stor sandsynlighed overskredet, idet projektet
er blevet udskudt et år, hvilket medfører meromkostninger. Samtidig er der
stor strækningskompleksitet samt forventede meromkostninger til elektrifi-
ceringen. Der forekommer i Ringsted-Femern projektet centralt placerede
reservemidler, som kan til disponeres til elektrificeringsaktiviteterne.
Der er forhøjet risiko for, at totalbevillingen overskrides. Dette skyldes pri-
mært omkostninger til immunisering, som er blevet besluttet gennemført
efter budgettets udarbejdelse.
Totalbevillingen overholdes med stor sandsynlighed, men projektreserven
forventes brugt grundet strækningens omfang og kompleksitet samt et
ufuldstændigt risikobillede.
Høj risiko for
overskridelse?
Nej
Nej
1
Nej
4. Ringsted-
Holeby (Femern)
Nej
2
5. Roskilde-
Kalundborg
6. Fredericia-
Aarhus
Ja
Nej
Totalbevillingen overholdes med stor sandsynlighed, men projektreserven
7. Aarhus-Aalborg forventes brugt grundet strækningens omfang og kompleksitet samt et
ufuldstændigt risikobillede.
Hastighedsopg.
Totalbevillingen overholdes med stor sandsynlighed, men dele af centralre-
Køge N - Næstved serven er forbrugt grundet meromkostning af de forberedende arbejder.
Nej
Nej
Note
1,2
: For strækning 2 vurderes det, at den tildelte finansiering til selve elektrificeringen overskrides, men at det ikke i sig selv vil være nok
til, at hele finansieringen af København-Ringsted-projektet overskrides da de centrale reserver i projektet ca. 1,3 mia. kr. For strækning 4
konklusionen tilsvarende og de finansielle reserver i projektet for nuværende er på ca. 1,2 mia. kr.
Kilde: Deloitte.
62
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
7.4 De økonomiske effekter af Ba-
nedanmarks nuværende udrulnings-
plan
Ovenstående vurdering af de nuværende budgetters
robusthed tager ikke højde for mulige budgetmæs-
sige implikationer Banedanmarks seneste udrul-
ningsplan (oktober 2018). Deloittes robusthedsvur-
dering er således betinget af udfaldet af en genfor-
handlingsproces med EPAS, som vurderes at være
behæftet med stor usikkerhed.
Meromkostninger på programniveau
Den budgetmæssige implikation af genforhandlingen
er p.t. vanskelig at estimere, idet det endnu er
uklart, hvilke principper Banedanmark (og EPAS) vil
lægge til grund for fordeling af meromkostninger på
de enkelte strækninger. Dette vanskeliggør også en
analyse af effekterne på de enkelte budgetters ro-
busthed.
Deloitte har derfor på det nuværende grundlag ikke
mulighed for præcist at estimere replanlægningsom-
kostningerne
39
.
Meromkostninger på projektniveau
Den nuværende plan har, ud over de forventede
omkostninger på programniveau, også enkelte ef-
fekter, som på nuværende tidspunkt kan identifice-
res på strækningsniveau. Disse omkostninger er
mere konkrete og kan på nuværende tidspunkt esti-
meres med en rimelig sikkerhed, idet der dog kun er
tale om en del af de samlede omkostninger, som vil
kunne pålægges hver strækning
40
.
7.5
Budgettets styrbarhed
Den nuværende styringspraksis
Elektrificeringsprogrammet har ikke en dedikeret
budget- og økonomistyringsenhed, hvorfor budget-
og økonomistyringen udføres af medarbejdere, som
er organiseret centralt i Projektøkonomi i Banedan-
mark. Dermed muliggøres en tværgående koordina-
tion til budget- og økonomistyringen af de øvrige
anlægsprojekter i Banedanmark, der kan forventes
at have snitflader til Elektrificeringsprogrammet.
Budget- og økonomistyringen opfattes som en tre-
delt disciplin i forhold til de forberedende arbejder,
elektrificeringsarbejdet samt de interne programsty-
ringsomkostninger. Dette skyldes, at det samlede
arbejde på de nuværende strækninger udføres af
henholdsvis i Banedanmark Anlæg, elektrificeringsle-
verandøren samt tredjepartsleverandører ansat af
Elektrificeringsprogrammet.
Bevillingerne for programmets strækninger udarbej-
des indledningsvis af Anlægsudvikling i Banedan-
mark som anlægsoverslag bestående af tolv hoved-
poster i henhold til principperne for Ny Anlægsbud-
gettering. Bevillingerne overdrages efterfølgende til
medarbejderne i Projektøkonomi, der opdeler de tolv
hovedposter i konkrete aktiviteter, for at skabe et
39
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er den estimerede risikoværdi undtaget som følge af
hensynet til statens forhandlingsposition.
40
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er disse undtaget som følge af hensynet til statens
forhandlingsposition.
63
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
styrbart budgetgrundlag. Styringen af de forbere-
dende arbejder, elektrificeringen og programsty-
ringsomkostninger gennemgås enkeltvis nedenfor.
Forberedende arbejder
På baggrund af det opsplittede anlægsoverslag og
den konkrete bevilling udarbejder programmet pro-
jektaftaler med controllere i Banedanmark omkring
de forberedende arbejder på de respektive stræk-
ninger. Styringsprocessen for de forberedende ar-
bejder illustreres i Figur 7.7.
Projektaftalerne dikterer den totale og periodiserede
økonomi, forudsætninger, krav samt en overordnet
aktivitetsbeskrivelse. Aftalerne er Elektrificeringspro-
grammets primære styringsredskab i forhold til de
forberedende arbejder, hvor det er muligt at uddybe
meromkostninger og afvigelser ift. projektaftalen.
Der er ikke udarbejdet projektaftaler på stræknin-
gerne 1-3, men det tiltænkes udarbejdet på de re-
sterende strækninger.
Da der sidenhen er implementeret en ny governan-
cestruktur for styringen af de forberedende arbej-
der, forventer Elektrificeringsprogrammet at indgå
projektaftaler på alle fremtidige strækninger, lige-
som der arbejdes på indgåelse af en projektaftale
med Ringsted-Femern projektet i forhold til stræk-
ning 4, for at fastlægge den endelige finansiering til
elektrificeringsarbejdet. Der er på nuværende tids-
punkt indgået en projektaftale med projektet for de
forberedende arbejder på strækning 5 (Roskilde-Ka-
lundborg), og Elektrificeringsprogrammet forventer,
at der fremadrettet også indgås projektaftaler på
strækning 6 (Fredericia-Aarhus) og strækning 7
(Aarhus-Aalborg).
Elektrificering
Budget- og økonomistyringen af elektrificeringsar-
bejdet tager udgangspunkt i den indgåede totalen-
treprise, som budgetmæssigt er registreret i Ba-
nedanmarks SAP-system af programmets medarbej-
dere. Medarbejderne deltager på månedlige status-
møder, hvor det aktuelle forbrug, prognosen samt
mulige og kapitaliserede ændringsanmodninger og
krav drøftes med leverandøren.
Selve økonomistyringen af elektrificeringsarbejdet
varetages af Elektrificeringsprogrammets projektle-
delsesorganisation, der godkender fremdrift i forhold
til de kontraktligt definerede betalingsmilepæle og
faseovergange. Projektledelsesorganisationen har
også den primære styringsrolle i forhold til godken-
delse af ændringsanmodninger og leverandørkrav.
Programmets økonomimedarbejdere fokuserer på
budgetopfølgning og afvigelsesforklaring i forhold til
elektrificeringsarbejdet med henblik på den løbende
rapportering.
Programstyring
Budget- og økonomistyringen i forhold til den in-
terne projektorganisation gennemføres af økonomi,
Kilde: Banedanmark.
64
Excel
På baggrund af de indgåede projektaftaler udarbej-
der de forberedende arbejder budgetter for aktivite-
terne på den konkrete strækning, som efterfølgende
indlejres manuelt i Banedanmarks SAP-system.
Disse indledende fundingbudgetter udgør opfølg-
ningsgrundlaget for de forberedende arbejder, og
det aktuelle forbrug afstemmes herimod. Projekt-
medarbejdere i de forbedrende arbejder udarbejder
månedligt en opdateret prognose, som sammen med
det månedlige forbrug gennemgås med Elektrifice-
ringsprogrammets økonomimedarbejdere ved faste
månedsmøder.
Figur 7.7. Elektrificeringsprogrammets budget-
og økonomistyring af de forberedende arbejder
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
som vedligeholder og opdaterer et ressourceoverblik
ved anvendelse af MS Excel. Dette overblik indehol-
der det budgetterede og aktuelt forbrugte antal ti-
mer fra Banedanmarks interne medarbejdere, samt
hvilken procentdel af medarbejderomkostningerne,
som forbruges af Elektrificeringsprogrammet. Res-
sourceoverblikket udarbejdes for det indeværende
regnskabsår.
Samlet opfølgning og rapportering:
På baggrund af udtræk fra Banedanmarks SAP-sy-
stem foretager økonomimedarbejderne månedlig
budgetopfølgning for den enkelte strækning. Data-
udtræk for de enkelte strækninger håndteres manu-
elt i MS Excel, hvorfor der forekommer flere budget-
og økonomistyringsark per strækning, hvilket nær-
mere illustreres i Figur 7.8. Også rapporteringen på
programmets økonomi håndteres manuelt i MS Ex-
cel, hvor der i forhold til den seneste optælling figu-
rerer syv forskellige former for rapporteringsark.
Budgetopfølgningen og rapporteringen tager ud-
gangspunkt i indeværende års grundbudget samt i
ændringerne til budgettet for den indeværende må-
ned eller det indeværende kvartal.
Afvigelsesforklaringer til grundbudgettet foretages
via styringsbudgetter med indeværende månedsæn-
dringer til grundbudgettet. Elektrificeringsprogram-
met anvender ligeledes månedsbudgetter, der afvi-
gelsesforklares i forhold til styringsbudgetterne og
sammenholdes med grundbudgettet, det aktuelle
forbrug, cost-to-complete og den samlede prognose.
På baggrund af de månedlige budgetopfølgninger
op- eller nedskrives den samlede prognose for den
pågældende strækning på kvartalsbasis. Efter afslut-
ning af regnskabsåret opdateres grundbudgettet
med alle ændringer fra det indeværende år, hvilket
65
udgør det efterfølgende års grundbudget. Således
justeres grundbudgetterne for en strækning tre
gange årligt, ligesom der udarbejdes et nyt grund-
budget årligt.
De nuværende budgetter for strækning 5 og 7 (Ros-
kilde-Kalundborg og Aarhus-Aalborg) har karakter af
basisoverslag, da der på nuværende tidspunkt ikke
er pågået ændringer fra de oprindelige basisover-
slag. På strækning 7 (Århus-Lindholm) er der ind-
gået kontrakter på en bropakke i de forberedende
arbejder hvorfor der for denne strækning foreligger
opdaterede basisoverslag.
Vurdering af den nuværende styringspraksis
Budgetgrundlagets styrbarhed vurderes på baggrund
af resultaterne fra kortlægningen og de udvalgte
vurderingskriterier i tabel 3.1. Styrbarhed defineres i
denne ramme som Elektrificeringsprogrammets mu-
lighed for at sikre, at den fremtidige udrulning gen-
nemføres inden for den afsatte økonomi. Opsumme-
ringerne er vist i Tabel 7.5-Tabel 7.10.
Sporbarhed:
På baggrund af kortlægningen af Elektrificeringspro-
grammets styring af det nuværende budget, vurde-
res, det hvorvidt der er transparens i budgettets da-
tagrundlag, og om oprindelsen af et datapunkt kan
spores helt til ende i forhold til dets oprindelse eller
begrundelse. På baggrund af den gennemførte kort-
lægning og analyse vurderes Elektrificeringspro-
grammets nuværende budgetstyringspraksis gene-
relt at indeholde mange gode elementer og struktu-
rer, men at der er forhold som kan styrkes yderli-
gere.
En af de grundlæggende forbedringspotentialer vur-
deres at være, at Elektrificeringsprogrammets
Figur 7.8. Elektrificeringsprogrammets budget-
og økonomistyring af elektrificeringsarbejdet
Kilde: Banedanmark.
Excel
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
strækningsbudgetter udarbejdes på baggrund af
manuelle konverteringer af anlægsoverslagene fra
Anlægsudvikling. Anlægsoverslagene er udarbejdet
efter principperne for Ny Anlægsbudgettering og
konverteres til aktivitetsbaserede budgetter, der kan
indgå i SAP’s
artskontostruktur. Det betyder, at be-
villingen gives ud fra Ny Anlægsbudgetterings tolv
omkostningskategorier, som i udgangspunktet defi-
neres af enhedspriser gange mængder, men at bud-
get- og økonomistyringen foregår på baggrund af
aktiviteter på de forskellige strækninger. Da budget-
tet lægges efter ét princip, men regnskabet opgøres
på efter et andet, reduceres sporbarheden, da bud-
get og regnskab sammenlignes på så højt et niveau,
at det vil være svært at uddrage tilstrækkeligt dybe
årsagsforklaringer. Konverteringen sker for at skabe
et mere styrbart grundlag for programmet, men den
manglende systemunderstøttelse gør at sporbarhe-
den er udfordret.
Da den manuelle konvertering fra de tolv omkost-
ningskategorier, og dertilhørende underposter, til
aktiviteter foregår i MS Excel, udarbejdes et større
antal MS Excel-ark for hver strækning, som også lø-
bende skal opdateres og vedligeholdes. Den manu-
elle og ikke systemunderstøttede konvertering af
anlægsoverslag vurderes at udfordre sporbarheden i
Elektrificeringsprogrammets økonomi, da risikoen for
fejl i form af overskrivning, version styring og mang-
lende arkivering øges.
Programmets strækningsbudgetter sammenholdes
ikke over tid grundet de årlige budgetopdateringer,
hvorfor der i stedet fokuseres på sammenligning af
forbrug og prognose i indeværende års-, kvartals-
eller måneds grundbudget. Dette fokus er giver et
stærkt setup for den løbende udgiftsopfølgning, men
mekanismerne i Elektrificeringsprogrammet til over
tid at skabe sporbarhed og viden omkring særligt
strategiske budgetposter og specifikke omkostnings-
drivere er svagere
41
.
Dette udfordrer eksempelvis styringen af de indlagte
efterkalkulationsbidrag og sumposter, da program-
met mister indsigten i de fordyrende faktorer, som
kan udfordres i den løbende leverandørstyring på
grund af de løbende budgetopdateringer. Elektrifice-
ringsprogrammets primære fokus på indeværende
grundbudget, samt den delvist manglende kontinui-
tet i budgetsektionen vurderes at resultere i, be-
grænset effektivitet i bevillingsstyringen. Dette ses
klarest i manglende fokus på og viden om hvilke ak-
tiviteter, der driver omkostningerne på de forskellige
strækninger over tid, og dermed konstituerer de un-
derliggende årsager til budgetoverskridelser. Det
manglende fokus vurderes at begrænse mulighe-
derne for proaktiv handling på baggrund af histori-
ske budgeterfaringer.
Elektrificeringsprogrammets implementering af en
ny governancestruktur for styringen af de forbere-
dende arbejders økonomi på strækning 4-7 vurderes
Tabel 7.5
.
Opsummering af Deloittes vurde-
ring af budgetgrundlagets sporbarhed
Sporbarheden mellem den nuværende prog-
nose og strækningernes basisoverslag kan
styrkes ved at øge systemunderstøttelse af
den nuværende manuelle manuel konverte-
ring af anlægsoverslag til aktivitetsbaserede
budgetter.
Budgettets rapporteringsfokus på indevæ-
rende års grundbudget vurderes nødvendig i
forhold til den løbende budgetopfølgning,
men vurderes, at være uhensigtsmæssigt,
idet det vanskeliggør sporbarheden af de un-
derliggende årsager til meromkostninger.
Elektrificeringsprogrammet har derudover
implementeret en ny governancestruktur i
forhold til budgetstyring for de forberedende
arbejder på strækning 4-7, hvilket vurderes
at øge sporbarheden.
41
For nuværende har økonomimedarbejdere ansvar for opfølgning
på indeværende år budget og forbrug, mens opfølgning af strategi-
ske budgetposter og omkostningsdrivere er forankret hos Banedan-
marks afdeling Strategisk planlægning.
66
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
omvendt at øge sporbarheden, da programmet der-
ved får større indsigt i, hvilke parametre der ligger
til grund for strækningens aktiviteter, leverancer og
økonomi. Eftersom der ikke er samme governance-
struktur for strækningerne 1-3, vurderes sporbarhe-
den for disse at være yderligere reduceret sammen-
lignet med sporbarheden for strækningerne 4-7.
Fuldstændighed:
Her undersøges, hvorvidt de kortlagte budgetposter
afspejler den fulde omkostning for Elektrificering-
sprogrammet. Det vurderes, at budgetgrundlagets
fuldstændighed udfordres af et begrænset fokus på
og stillingtagen til økonomiske effekter fra risici og
leverandørkrav, der er identificeret i forbindelse med
risiko- og kontraktstyringen af programmet. Efter-
som der ikke anvendes en stringent eller fuldkom-
men afspejling af de økonomiske effekter af risici og
leverandørkrav, vurderes den generelle fuldstændig-
hed af budgettet reduceret tilsvarende.
Ligeledes vurderes budgetgrundlagets fuldstændig-
hed også udfordret af, at der ikke i tilstrækkelig
grad forekommer en struktureret overførsel af erfa-
ringer fra de forberedende arbejder på gennemførte
strækninger til mitigering af kompleksiteten på de
efterfølgende strækninger.
Validitet:
Her vurderes det, hvorvidt de anvendte data, der
ligger til grund for Elektrificeringsprogrammets bud-
getgrundlag, har en tilstrækkelig kvalitet og detalje-
ringsgrad. Grundlæggende vurderes de anvendte
data at være valide, og der vurderes således ikke at
være større udfordringer med datakvaliteten i bud-
getlægningen.
Det bemærkes dog, at budgetteringen af de forbere-
dende arbejder på strækning 5-7 inddrager få in-
terne erfaringspriser grundet manglende sammenlig-
nelighed i Banedanmarks historiske projektporte-
følje. Dette mitigeres imidlertid af Elektrificering-
sprogrammet gennem eksternt indhentede erfa-
ringspriser.
Aktualitet:
Her vurderes, hvorvidt budgetgrundlaget er tidssva-
rende i forhold til de anvendte formål. På baggrund
af kortlægningen vurderes der ikke at være udfor-
dringer med aktualiteten af de anvendte data.
Konsistens:
Det vurderes her, hvorvidt der er overensstemmelse
inden for budgettets forudsætninger og antagelser.
Det vurderes, at budgetgrundlaget her er udfordret,
da anvendelsen af mitigerende efterkalkulationsbi-
drag og sumposter ikke anvendes konsistent på
tværs af Elektrificeringsprogrammets strækninger.
Eksempelvis er det kun på strækningerne 5-7, hvor
der anvendes efterkalkulationsbidrag og sumposter
på både elektrificeringsarbejdet og for de forbere-
dende arbejder, mens den mitigerende sumpost på
broarbejdet varierer mellem strækning 5 (Roskilde-
Kalundborg) og strækning 6-7. Derudover er der
også konstateret inkonsistens i anvendes af efterkal-
kulationsbidrag på etablering af BPU-områder.
Ligeledes afviger styringen af strækning 2 (Køben-
havn-Ringsted) og 4 (Ringsted-Holeby) fra de øvrige
strækninger, da der eksempelvis ikke foreligger
samme reserver og aftaledokumenter som for de øv-
rige strækninger. Det bemærkes dog, at Elektrifice-
ringsprogrammet planlægger at udarbejde samme
Tabel 7.6
.
Opsummering af Deloittes vurde-
ring af budgetgrundlagets fuldstændighed
Budgettets fuldstændighed kan styrkes ved
øget fokus på og systematik i arbejdet med
de økonomiske effekter fra risici og leveran-
dørkrav, der er identificeret i forbindelse
med risiko- og kontraktstyringen af pro-
grammet.
Tabel 7.7. Opsummering af Deloittes vurde-
ring af budgetgrundlagets validitet
Grundlæggende er de anvendte data valide,
og der vurderes ikke at være større proble-
mer med datakvalitet i budgetlægningen.
Budgetteringen af de forberedende arbejder
på strækning 5-7 inddrager få interne erfa-
ringspriser grundet manglende sammenlig-
nelighed i Banedanmarks historiske projekt-
portefølje. Dette mitigeres af Elektrificering-
sprogrammet gennem eksternt indhentede
erfaringspriser.
Tabel 7.8. Opsummering af Deloittes vurde-
ring af budgetgrundlagets aktualitet
Aktualiteten af de anvendte data, som ligger
til grund for budgettet, vurderes at være til-
fredsstillende.
67
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
aftaledokumenter for strækning 4 (Ringsted-Holeby)
som på de øvrige strækninger.
Præsentation:
Her vurderes det, hvorvidt budgettet præsenteres,
så det giver brugeren eller beslutningstagere det
nødvendige overblik.
Det vurderes, at den løbende opdatering af både
prognose og grundbudget udfordrer præsentations-
kriteriet, da programmet herved lettere mister det
fornødne overblik over strækningernes samlede øko-
nomi og udviklingen heri. Et resultat af den løbende
opdatering vurderes at være, at økonomirapporte-
ringen udføres på indeværende års grundbudget i
forhold til den totale bevilling og ikke i forhold til ba-
sisoverslaget. Selvom dette er et nødvendigt fokus,
vurderes det manglende fokus på forbrug og budget
for hele projektets levetid at vanskeliggøre Elektrifi-
ceringsprogrammets løbende læring, strækningsvis
sammenligning og udnyttelse af erfaringer på tværs
af strækningerne.
Overblikket vurderes også derudover at være udfor-
dret af mængden af MS Excel ark, der anvendes i
budget- og økonomistyringen, da det fulde billede af
strækningernes økonomi ikke forekommer ét sted,
men skal stykkes sammen af flere forskellige ark.
Desuden foreligger data ikke ét samlet sted og med
fælles systemunderstøttelse. Dette reducerer over-
blikket i de materialer, som produceres, og vurderes
primært at være resultatet af manglen på system-
værktøjer, som kan lette styringen af relationen
mellem, bevilling, budget, forbrug, prognose og rap-
portering.
7.6 Udfordringer i forhold til målbil-
ledet
På baggrund af kortlægningen og vurderingen af det
nuværende budgetgrundlagets robusthed og styr-
barhed, er der identificeret en række udfordringer
og udviklingspunkter i forhold til det opstillede mål-
billede. I Tabel 7.11 kobles hvert målbilledtema med
de udfordringer og udviklingspunkter som kortlæg-
ningen og vurderingen af budgetgrundlaget har
identificeret.
Tabel 7.9. Opsummering af Deloittes vurde-
ring af budgetgrundlagets præsentation
Budgettets rapporteringsfokus på indevæ-
rende års grundbudget vurderes nødvendig i
forhold til den løbende budgetopfølgning,
men det vurderes, at sporbarheden af de un-
derliggende årsager til meromkostninger
med fordel kan forbedres ved også at styre
på budgettets udvikling set ud over en fler-
årig udrulningsperiode.
Derudover vurderes budgettets styringsrele-
vans og mulighed for at kunne skabe det
nødvendige overblik også at kunne forbed-
res, såfremt den nuværende store mængde
af manuelt producerede og vedligeholdte MS
Excel-ark i højere grad systemunderstøttes.
Tabel 7.10. Opsummering af Deloittes vurde-
ring af budgetgrundlagets konsistens
Anvendelsen af mitigerende efterkalkulati-
onsbidrag og sumposter vurderes ikke an-
vendt konsistent på tværs af Elektrificerings-
programmets strækninger ligesom styringen
af strækning 2 (København-Ringsted) og 4
(Ringsted-Holeby) afviger fra de øvrige
strækninger, da der eksempelvis ikke forelig-
ger samme reserver og aftaledokumenter
som for øvrige strækninger.
68
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 7.11. Programmets nuværende styringsmæssige udfordringer i relation til det opstillede målbillede for budget- og økonomistyring.
Tema fra målbil-
lede
Stram budget-, re-
serve- og æn-
dringsstyring
Identificeret udfordring
Relateret løsningsforslag
Elektrificeringsprogrammets nuværende proces med løbende budgetopdateringer er nødvendig i relation til proces-
serne for udgiftsopfølgning, men fokus på flerårig budgetoverholdelse, herunder fokus på gentagne afvigelser over
tid, vil styrke den samlede budgetstyring.
Tidligere har Elektrificeringsprogrammet ikke haft en stringent proces for disponering af reserven, men program-
met har efterfølgende igangsat implementering af nye godkendelsesprocesser.
Budgetmæssige udfordringer identificeres i nogle tilfælde ikke tidsnok til at kunne iværksætte mitigerende handlin-
ger, hvorfor der forekommer en inkonsekvent brug af efterkalkulationsbidrag og sumposter.
Strukturen i budgetterne understøtter kun i nogen grad substantielle og meningsfulde afvigelsesforklaringer, der
skaber overblik over fordyrende samt periodeforskudte aktiviteter og leverancer. Dette vurderes primært at kunne
begrundes med, at budget- og økonomistyringen udføres på marginalen fra indeværende års grundbudget til den
totale bevilling og ikke også i forhold til det oprindelige basisoverslag.
Den anlagte budgetstruktur, som gennemføres i henhold til Ny Anlægsbudgettering og regnskabsregistrering på
artskonti og aktiviteter, vanskeliggør dybe årsagsforklaringer i budget- og økonomistyringen, og vurderes også at
vanskeliggøre koblingen mellem økonomi og produktion.
Der vurderes ikke at forekomme ensartede og transparente processer for opsamling af læring og erfaringer fra de
tidligere strækninger.
Der vurderes at forekomme variation mellem økonomistyringsprocesserne for særligt strækningerne 1-4 i forhold
til strækningerne 5-7. Noget af denne inkonsistens er imidlertid forårsaget af bevillingsmæssige rammeforudsæt-
ninger og implementering af læringspunkter fra de tidligere strækninger.
Fraværet af en integreret systemplatform og datastruktur, der sikrer effektiv og systematisk budget- og økonomi-
styring, vurderes at udfordre Elektrificeringsprogrammet. Den nuværende budget- og økonomistyring foregår i et
stort antal MS Excel-ark, der ikke har fælles systemunderstøttelse, hvilket øger risikoen for manuelle fejl i både
budgettering, styring og rapportering og mindsker sporbarheden.
Der forekommer delvist manglende inddragelse af strækningsspecifikke eller programtværgående risici i Elektrifi-
ceringsprogrammets budgetgrundlag, da den månedlige rapportering af de økonomiske nøgletal ikke indeholder
input fra risikostyringen, der kan påvirke den givne prognose.
Tværgående tiltag #2 Styr-
kelse af løbende læringsop-
samling
Styrbart budget
#1 Ny registrerings- og op-
følgningsstruktur
Sammenhæn-
gende model for
økonomistyring
Ensartede og
transparente øko-
nomiprocesser
#1 Ny registrerings- og op-
følgningsstruktur
Tværgående tiltag #3 For-
bedring af governance og
procesunderstøttelse
Integreret system-
og dataunderstøt-
telse
#2 Integreret systemunder-
støttelse
Kobling mellem
styringsdiscipli-
nerne
Kilde: Deloitte.
Tværgående tiltag #1 Øget
kobling af styringsdiscipli-
nerne
69
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
8 Risikostyring
Robustheden af risikoregisteret og
styrbarheden i risikostyringen vur-
deres udfordret af, at det samlede
risikobillede for strækningerne ge-
nereres sent i udrulningsprocessen.
Kapitlet præsenterer målbilledet for Elektrificerings-
programmets risikostyring samt kortlægning og vur-
dering af risikoregisterets robusthed og fremadret-
tede styrbarhed. Med mindre andet angives, tages
der udgangspunkt i programmets risikoregister og
styringsprocesser per 27 juni 2018.
Sikre at risikobilledet for programmet er kendt
og operationelt for programmets styringsdiscipli-
ner, og at der er implementeret en stringent
proces til identifikation, vurdering, mitigering og
overvågning af risici.
Risikostyringen giver mulighed for at alle delta-
gere i programmet har mulighed for at bidrage
til programmets risikobillede.
Tabel 8.1. Opsummering af Deloittes vurde-
ring af risikostyringens robusthed og styrbar-
hed
Robusthed
Programmets nuværende risikoregister vur-
deres at have høj datakvalitet for de risici,
der er identificeret, men Deloitte vurderer
samtidig, at fuldstændigheden af program-
mets nuværende risikoregister kan forbed-
res. Dette skyldes primært, at de risici, som
udarbejdes i forbindelse med VVM-redegørel-
sen, ikke vedligeholdes og opdateres regel-
mæssigt nok. Hertil kommer, at de forbere-
dende arbejder nogle gange vurderes, at
indrapportere usikkerheder som risici.
Styrbarhed
Generelt vurderes programmets risikostyring
at være velstruktureret, idet der arbejdes
aktivt og struktureret med identificerede ri-
sici. Sammenhængen med de øvrige sty-
ringsdiscipliner samt med de forberedende
arbejder vurderes dog at kunne forbedres.
Herudover påvirkes styrbarheden negativt
af, at det fulde risikobillede på en strækning
først genereres sent i udrulningsprocessen.
Note: Tabel 3.1 indeholder en oversigt over hvilke
analysespørgsmål og parametre, der ligger til grund
for ovenstående konklusioner.
På baggrund af den gennemførte kortlægning og
analyse vurderes Elektrificeringsprogrammets nuvæ-
rende risikoregister samt den nuværende risikosty-
ringspraksis generelt at indeholde mange gode ele-
menter og strukturer. Følgende udfordringer er dog
identificeret:
Det risikoregister som er udarbejdet ifm. VVM-
redegørelsen for en strækning, opdateres ikke
forud for opstarten af en strækning, så der fore-
ligger ikke et komplet risikobillede for hele
strækningen ved opstart af design-fasen.
På de forberedende arbejder, som arbejder selv-
stændigt med risici i regi af Banedanmark An-
læg, indrapporteres usikkerheder nogle gange
8.1
Introduktion og sammenfatning
I dette kapitel af reviewet vurderes robustheden af
Elektrificeringsprogrammets nuværende risikoregi-
ster. Desuden vurderes risikostyringsdisciplinens
fremadrettede styrbarhed.
Risikostyring forstås i denne sammenhæng som en
række aktiviteter, der har til formål at sikre, at pro-
grammet er styrbart ved at:
Identificere risici for Banedanmark definerede
konsekvensklasser: tid, økonomi, kvalitet, om-
dømme og trafikintensitet, der efterfølgende
vurderes og håndteres.
70
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
som risici
42
, og derudover arbejder de ikke i
samme system som Elektrificeringsprogrammet.
Deloitte vurderer at dette udfordrer program-
mets samlede styrbarhed.
Samarbejdet med de øvrige styringsdiscipliner
samt med de forberedende arbejder vurderes at
være mangelfuldt.
Vurderingen er præsenteret i Tabel 8.1 og uddybes
yderligere i de følgende afsnit. Elektrificeringsprog-
rammet har derudover pointeret, at der allerede ar-
bejdes med udbedring af nogle af de beskrevne op-
mærksomhedspunkter.
betydning for programmet. Arbejdet med program-
mets risici skal være forankret i en risikostyrings-
strategi, der tager afsæt i den strategiske ramme fra
Banedanmark Anlæg. Risikostyringsstrategien skal
give klare retningslinjer for, hvordan risikostyring
skal opfattes i Elektrificeringsprogrammet samt af ri-
sikotolerancerne på forskellige niveauer i forhold til
tid, økonomi, omdømme, kvalitet og trafikintensitet.
I tillæg til risikostyringsstrategien skal der for risiko-
styringen være udarbejdet dokumenterede proces-
ser, der beskriver, hvordan risici identificeres, vur-
deres, mitigeres og monitoreres, samt hvordan risi-
kobilledet operationaliseres og videreformidles til de
øvrige styringsdiscipliner.
Tema 2. Struktureret analytisk tilgang
Elektrificeringsprogrammet skal løbende vurdere alle
delprojekters (strækningers) risikobillede. Dette skal
ske som en del af den rullende identifikation, vurde-
ring, mitigering og monitorering af risici. Elektrifice-
ringsprogrammet skal foretage den løbende vurde-
ring af projekternes aktiviteter, produkter, processer
og ressourcer med henblik på at følge ændringer el-
ler nye hændelser til risikobilledet. Leverandørens
identificering og vurdering af risici skal desuden ind-
drages løbende i Elektrificeringsprogrammets risiko-
styring.
Der skal foretages en løbende og tværgående, top-
down risikovurdering, hvor programrisici, Banedan-
marks forretningsrisici samt tværgående risikote-
maer vurderes og afstemmes. Herudover skal der
end risici i regi af EPAS’ arbejde, grundet markant mindre komplek-
sitet og leverancernes tidsmæssige afgrænsning.
Tabel 8.2. Overblik over temaer i målbilledet
for risikostyring.
1.
2.
3.
4.
5.
6.
Fælles strategi og proces.
En struktureret analytisk tilgang.
Ensartet registrering.
Struktureret proces for håndtering af ri-
sici og for mitigering.
Klare roller og ansvar.
Kobling mellem styringsdisciplinerne.
8.2
Målbilledet
Målbilledet for risikostyring består af en række te-
maer, som uddybes i en konkret beskrivelse af de
områder, som Elektrificeringsprogrammet skal ar-
bejde hen imod med henblik på at udvikle og for-
bedre risikostyringspraksis.
Temaerne sammenholdes senere i dette kapitel med
de faktiske forhold for Elektrificeringsprogrammets
nuværende risikostyring og danner herved rammen
for de forbedringsinitiativer, som er præsenteret se-
nere i rapportens del III. Der er opstillet seks te-
maer, jævnfør Tabel 8.2, som er beskrevet i yderli-
gere detalje nedenfor.
Tema 1. Fælles strategi og proces
I Elektrificeringsprogrammet skal der være en fælles
opfattelse af, hvad en risiko er, og hvordan risici har
42
Usikkerheder er ikke i samme omfang som risici operationaliser-
og kvantificerbare ift. deres forventede påvirkning på budget og
tidsplan. Det bør dog pointeres, at de risici, som knytter sig til de
enkelte bropakker i de forberedende arbejder, er væsentligt mindre
71
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
efter behov foretages specifikke risikoanalyser for en
dybere forståelse af årsager og dynamik.
Der skal for hele risikostyringsområdet være velbe-
skrevne, eksemplificerede og arbejdsorienterede
procesbeskrivelser.
Tema 3: Ensartet registrering
Risikostyringen skal være baseret på en systematisk
og ensartet registrering af risici i Elektrificeringspro-
grammets risikostyringssystem. Det registreres på
baggrund af gennemførte analyser og workshops,
hvorvidt risikoen skal monitoreres, indarbejdes i
planlægningen og/eller budgetteringen eller om der
er behov for umiddelbar handling. Det skal desuden
anføres i registreringen, hvem der er risikoejer. For
risici, der er indarbejdet i planlægningen og/eller
budgetteringen, skal planlagte mitigerende handlin-
ger og referencer til eventuelle poster i budgettet og
relevante ændringer i planlægningen registreres.
Risikorapportering skal lægge hovedvægt på risici
med ændret status, dvs. risici som har bevæget sig
fra monitorering til et behov for mitigerende hand-
linger, samt på de risici der har materialiseret sig.
Rapporteringen skal således sætte fokus på mulige
handlinger og skabe klarhed omkring implemente-
ring.
Tema 4. Struktureret proces for håndtering af risici
og mitigering
Når det besluttes at mitigere en risiko på program-
eller projektniveau, skal den mitigerende handling
anføres i risikoregisteret. Når en mitigerende hand-
ling er gennemført, skal den evalueres for at se,
hvorvidt handlingen medførte den forventede effekt
og nedbragte sandsynligheden, konsekvensen eller
begge dele.
Når en risiko mitigeres kan der eventuelt udarbejdes
specifikke handlingsplaner, såfremt risikoen skulle
indtræffe. Afhængig af risikoens mulige indvirkning
på projekt og program skal der foretages en akut
eskalering af risikoen til programniveau og til pro-
grammets styregruppe. Risikoens udvikling skal
overvåges tæt på udførende niveau og med støtte
fra Elektrificeringsprogrammets risikomanager. Øv-
rige supportfunktioner skal inddrages, såfremt ud-
viklingen medfører behov for vurdering af detalje-
rede konsekvenser.
Tema 5. Klare roller og ansvar
Risikostyringen skal udføres under klare roller og
ansvar. Rolle- og ansvarsfordelingen skal være klart
beskrevet og veldefineret, kommunikeret og forstået
af alle i Elektrificeringsprogrammet.
På programniveau skal ansvaret for risikostyringen
forankres hos programdirektøren som i dette ar-
bejde assisteres af programmets risikomanager. På
projektniveau skal den enkelte projektleder være
ansvarlig for risikostyringen og skal i dette arbejde
assisteres af programmets risikomanager.
Alle, der har opgaver vedrørende risikostyring, skal i
denne forbindelse kende deres opgave og ansvar,
samt hvordan dette relaterer sig til beslægtede op-
gaver. Dette gælder for både ansatte med relation til
elektrificeringen, de forberedende arbejder, køre-
strømsmodernisering, immunisering, m.m.
Tema 6: Kobling mellem styringsdisciplinerne
72
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Styringsdisciplinerne for kontraktstyring, risikosty-
ring og økonomistyring skal understøtte deres gensi-
dige afhængighed for at skabe en effektiv og robust
styring af Elektrificeringsprogrammet. Derfor skal
hyppig koordination og tæt samarbejde mellem sty-
ringsdisciplinerne foregå med en fælles målsætning
og entydig rolle- og ansvarsfordeling både inden for
styringsdisciplinen og mellem dem.
Koblingen skal ske på en måde, der sikrer klare rol-
ler og ansvar mellem hver styringsdisciplin, og som
sikrer, at de informationer, som de øvrige styrings-
discipliner de har brug, er tilgængelige på det rigtige
tidspunkt. Eksempelvis skal en månedlig rapporte-
ring af de økonomiske nøgletal baseres på input fra
risikostyringen, såfremt der er sket ændringer i risi-
kobilledet, der påvirker en given prognose. Informa-
tionsudvekslingen skal ske løbende ved møder, rap-
portering og via system- og dataunderstøttelse.
For de forberedende arbejder identificeres risici
forud for igangsættelsen af arbejdet og herefter i
takt med, at de bliver identificeret. De forberedende
arbejder anvender Banedanmarks standard MS Ex-
cel-baserede risikoregister.
På månedlig basis overføres de ti væsentligste risici
for de forberedende arbejder for de enkelte stræk-
ninger til RamRisk. De ti væsentligste risici for de
forberedende arbejder er identificeret på arbejds-
pakkeniveau af Banedanmark Anlæg og er udvalgt
på baggrund af en kvalitativ vurdering af konse-
kvens og sandsynlighed for de enkelte risici.
Elektrificeringsprogrammet anvender risikoregisteret
styringsmæssigt til opgørelser af programmets sam-
lede risikoeksponering. Det er afgørende at under-
strege, at den teoretiske værdi af en risiko (frekvens
gange budgetkonsekvens) ikke indføres i Elektrifice-
ringsprogrammets budgettering, jævnfør praksis i
Ny Anlægsbudgettering, men alene udgør et internt
styringsværktøj for ledelsen.
8.3 Risikostyringens robusthed
For vurdering af den nuværende robusthed af risiko-
registeret analyseres, hvorvidt den kan karakterise-
res som værende fuldstændig, samt hvorvidt de
data, der er registreret, vurderes at have en til-
strækkelig validitet. Konklusionen fremgår af Tabel
8.3.
Det nuværende risikoregister
En gennemgang af risikoregisteret viser, at alle
identificerede styringsrelevante risici for elektrifice-
ringsdelen registreres i programmet RamRisk. Risici
for elektrificeringsdelen indføres i risikoregisteret
forud for installationsfasen og herefter i takt med, at
de bliver identificeret. De datapunkter, som registre-
res i det nuværende risikoregister, fremgår af Tabel
8.4.
73
Programrisici eksponerer alle strækninger i program-
met for en risiko for andelsmæssige meromkostnin-
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
ger. Den mest markante programrisiko er for nuvæ-
rende en eventuel genforhandling med EPAS om-
kring det eksisterende planlægningsgrundlag
43
.
Vurdering af risikoregisterets nuværende ro-
busthed
Fuldstændighed:
Det vurderes, at fuldstændigheden af den del af risi-
koregisteret, som styres af Elektrificeringsprogram-
met, er udfordret af manglen på et samlet risikobil-
lede for alle udrulningsaktiviteter på hele stræknin-
gen ved opstart af designfasen. Dette skyldes dels,
at risici for de forberedende arbejder ikke i fuldt om-
fang er afspejlet i risikoregisteret, og dels at det ek-
sisterende risikoregister fra VVM-redegørelserne ikke
opdateres med elektrificeringsspecifikke risici på en
given strækning før sent i udrulningsprocessen.
Førstnævnte er problematisk, da disse risici kan
have afgørende betydning for elektrificeringsarbej-
det på grund af de tidsmæssige afhængigheder, og
fordi løsninger i de forberedende arbejder kan på-
virke designet i elektrificeringsarbejdet.
For elektrificeringsdelen vurderes der først at eksi-
stere et nogenlunde komplet risikobillede, når selve
installationsarbejdet er påbegyndt. Baseret på gen-
nemgangen af risikoregisteret er der dog også iden-
tificeret risici på igangværende strækninger, som
Deloitte vurderer burde være oprettet, men som
ikke fremgår af risikoregisteret. Dette reducerer log-
gens fuldstændighed.
Desuden vurderes det, at der for de forberedende
arbejdes vedkommende er registreret en række ri-
sici, der reelt vurderes at være usikkerheder
44
, og
som derfor i højere grad burde inkorporeres i pro-
grammets planlægning og budgettering.
45
Endelig vurderes det, at fuldstændigheden af loggen
reduceres af, at den ikke indeholder eventuelle alle
erfaringer fra tidligere strækninger fra eksempelvis
kontraktstyringsenheden, der vurderes at kunne
være relevante for fremtidige strækninger.
Validitet:
Her analyseres, hvorvidt de anvendte værdier for
henholdsvis sandsynlighed, konsekvens, nærhed,
mv. vurderes at være valide.
Deloitte konkluderer, at validiteten af risikoregisteret
generelt er høj, idet en kvalitativ gennemgang af
den vægtede risikoværdi for elektrificeringsprogram-
mets
nuværende programrisici samt af ”Value at
Risk” vurderes at udgøre et validt grundlag for risi-
kostyringen. Derudover er de gennemgåede risici
velbeskrevne og datapunkterne er valide.
Tabel 8.3. Opsummering af Deloittes vurde-
ring af risikoregisterets fuldstændighed og
validitet
Programmets nuværende risikoregister vur-
deres at have høj datakvalitet for de risici,
der er identificeret, men Deloitte vurderer
samtidig, at fuldstændigheden af program-
mets nuværende risikoregister kan forbed-
res.
Dette skyldes primært, at der ikke genereres
et fuldt risikobillede for hele strækningen ved
opstart af designfasen, men at dette snarere
sker gradvist efterhånden som de forskellige
udrulningsfaser aktiveres.
Tabel 8.4. Registrerede datapunkter for risici
ved anvendelse af RamRisk (kun for elektrifi-
ceringsaktiviteter)
1)
2)
3)
4)
5)
6)
7)
Risiko beskrivelse
Risiko status (åben/lukket)
Risikoansvarlig.
Tiltagsansvarlig (mitigering)
Årsag
Konsekvens
Vurdering af risikoens påvirkning af:
a. projektomkostninger
b. tidsplan
c. programmets omdømme
d. kvalitet.
8)
Dato for seneste drøftelse mellem risiko-
og tiltagsejer
Kilde: Banedanmark
43
Efter aftale med Banedanmark og Transport-, Bygnings- og Bo-
ligministeriet er oversigt over tværgående risikoeksponering undta-
get som følge af hensynet til statens forhandlingsposition
44
45
Elektrificeringsprogrammet har tilkendegivet, at de søger at im-
plementere RamRisk ledelsessystemet i de forberedende arbejder,
hvilket vil minimere relevansen af de beskrevne udfordringer.
Risici kan kvantificeres i form af både sandsynlighed og konse-
kvens, men usikkerheders sandsynlighed ikke kan fastlægges yder-
ligere
.
74
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
8.4 Den nuværende risikostyrings-
praksis
Den nuværende styringspraksis
I Elektrificeringsprogrammets risikostyring indgår
forskellige roller med dertil udpegede ansvarsområ-
der, disse fremgår af Tabel 8.5
Risikostyringen for elektrificeringen følger en fem-
trins cyklus, illustreret i Figur 8.1, som benyttes
kontinuerligt og iterativt gennem hele forløbet.
Denne tilgang er valgt for at sikre en løbende op-
følgning på risikobilledet. Cyklussen er indarbejdet i
en fast og ensartet proces, som baseres på Ba-
nedanmarks generelle risikostyringsproces, som de-
fineres i ledelsessystemet Tracé, samt på det teore-
tiske grundlag, som er defineret i ”Management of
Risk (MoR)”
46
. Den specifikke tilgang, der benyttes i
Elektrificeringsprogrammet, er defineret i arbejdsdo-
kumenter, og i forbindelse med dette review er pro-
cessen blevet optegnet og fremgår af Figur 8.1. Risi-
kostyringsprocessen følger generelt nedenstående
fremgangsmåde
47
.
Identificering af risici registreret i RamRisk frem-
kommer på baggrund af følgende processer:
De forberedende arbejder:
Den udførende del af Banedanmark Anlæg leve-
rer månedligt et Banedanmarks standard MS Ex-
cel-baserede risikoregister indeholdende alle re-
gistrerede risici for de forberedende arbejder,
hvor de 10 væsentligste risici er markeret. Disse
47
10 risici overføres til RamRisk af risikomanage-
ren.
Tabel 8.5. Oversigt over roller og ansvar i risi-
kostyringsdisciplinen.
Roller
Styregruppe
(Internt BDK)
Ansvar
Overordnet ansvarlig for at ri-
sikopolitikken overholdes, og
at der er afsat ressourcer til
løse opgaverne.
Ansvarlig for at retningslinjer
i risikopolitikken og
–strate-
gien overholdes.
Ansvarlig for at risikoporteføl-
jen for projektet afspejler
projektets virkelighed.
Ansvarlig for risikostyrings-
processen herunder vedlige-
holdelse af risikoregister og
relevante dokumenter, bistå
risiko- og tiltagsejere samt
rapportering.
Ansvarlig for at såvel beskri-
velse som evaluering af risi-
koen er korrekt, samt for at
definere tiltag.
Ansvarlig for at udføre de til-
tag, som er defineret af risi-
koejeren.
Elektrificeringen:
Due diligence og designfaserne: De teknisk an-
svarlige identificerer igennem due diligence- og
designfaserne eventuelle risici. Disse overleveres
til risikomanageren til registrering i RamRisk.
Evaluering ved faseskift: Risikomanageren afhol-
der en workshop med projektlederen og rele-
vante fagpersoner ved faseovergangen til instal-
lationsfasen. Som en del af denne workshop
identificeres eventuelle nytilkomne risici.
Installationsfasen: Risikomanageren afholder en
workshop med projektlederen og relevante fag-
personer ved projektstart. På denne workshop
udarbejdes et foreløbigt risikobillede, som base-
rer sig på erfaringer fra tidligere strækninger,
gennemgang af risici identificeret i VVM-redegø-
relsen samt på en overordnet granskning af
strækningen.
Løbende registrering: Risikomanageren afholder
månedlige statusmøder med økonomi, risiko-
ejerne og de tiltagsansvarlige. Der afholdes også
statusmøder mellem Elektrificeringsprogrammet
og EPAS. Såfremt der ved disse møder identifi-
ceres nye styringsrelevante risici, registreres
disse.
Management
team i EP
Projektle-
dere/projekt-
chefer
Risiko manager
Risikoejer
Tiltagsejer
Kilde: Banedanmark
Det bemærkes derudover, at der i Banedanmark Anlæg er startet
projekt der skal understøtte en højere ensretning på risikoområdet,
som EP også er underlagt. Dette projekt blev startet forud for re-
viewet, men er endnu ikke afsluttet.
46
Management of Risk (MoR) er en best practice tilgang til risiko-
styring udviklet af OGC, den engelske stats ”Office of Government
Commerce”.
75
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Identificeringen af risici vedrørende de forberedende
arbejder finder sted umiddelbart forud for-, samt
under selve udførelsen af arbejderne. På samme vis
identificeres risici vedrørende elektrificeringens ar-
bejde.
Når en risiko er identificeret, registreres den for
elektrificeringens vedkommende i RamRisk. Her ind-
føres en beskrivelse af den enkelte risiko, hvad der
vurderes at være årsagen til risikoen, samt hvilken
effekt risikoen forventes at have, såfremt den ind-
træffer. Herudover analyserer og vurderer risikoeje-
ren og risikomanageren i samarbejde risikoens
eventuelle påvirkning på omkostninger, omdømme,
tidsplan eller kvalitet, samt sandsynligheden for, at
risikoen indtræffer.
Såfremt det vurderes, at en registreret risiko bør mi-
tigeres, vil mitigeringen blive defineret og estimeret
af risikomanageren og af den udpegede risikoejer.
Herefter udpeges en tiltagsejer, som har til ansvar
at sikre mitigeringstiltagets udførelse.
På baggrund af vurderingen af den enkelte risiko
samt det eventuelle mitigeringstiltags karakteristika
fastlægger risikomanageren en plan for opfølgning
på risikoens status. Herefter noteres mitigeringen,
tiltagsejeren, risikoejeren samt planen for opfølgnin-
gen i RamRisk. Håndteringen af de konkrete risici
iværksættes herefter af risiko- og tiltagsejerne, og
risikomanageren iværksætter nu planen for opfølg-
ning.
Som en del af risikomanagerens opfølgnings- og sta-
tusaktiviteter gennemføres følgende:
Månedligt informationsmøde med økonomisty-
ring, hvor de aktive risici og deres eventuelle
definerede økonomiske konsekvens gennemgås.
76
Månedligt opfølgningsmøde med risikoejeren
hvor status for risikoejerens risici gennemgås,
og eventuelle nye risici identificeres.
Månedligt opfølgningsmøde med tiltagsejeren
hvor status for tiltagsejerens mitigeringsaktivite-
ter gennemgås, og eventuelle nye risici identifi-
ceres.
Ugentligt statusmøde med elektrificeringspro-
grammets projektledelse samt med EPAS, hvor
de primære risici for hver enkelt strækning gen-
nemgås, og eventuelle nye risici identificeres.
Figur 8.1. Elektrificeringsprogrammets fem-trins
cyklus for risikostyring.
Såfremt der er ændringer til en risiko, registres
dette i RamRisk. Ud over ovenstående aktiviteter
udarbejdes der månedligt en status for området til
programledelsen. Denne status indeholder følgende:
Det totale risikoniveau for programmet udtrykt i
kroner, opdelt i risikoklasser og risikotype, samt
en oversigt over risikobilledets sandsynligheds-
og konsekvensvurderinger.
En kort status for risici på de enkelte stræknin-
ger samt for programmet som helhed.
Eventuelle nye programrisici som programledel-
sen skal vurdere håndteringen af.
Kilde: Banedanmark
Programledelsen er herefter ansvarlig for at orien-
tere styregruppen i det omfang, de måtte finde det
relevant.
EPAS registrerer deres identificerede risici i egne ri-
sikostyringssystemer og overfører herefter deres ri-
sici til en separat del af RamRisk, som risikomanage-
ren for elektrificeringsprogrammet har adgang til.
EPAS notering i RamRisk bærer præg af, at RamRisk
ikke anvendes som konsortiets risikostyringssystem,
og risici registreres derfor ofte kort og overfladisk.
De risici, som EPAS registrerer, bliver alene brugt til
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
orientering af Elektrificeringsprogrammets ledelse og
benyttes ikke styringsmæssigt proaktivt
48
.
Den udførende del af Banedanmark Anlæg, som er
ansvarlig for udførelsen af de forberedende arbejder,
gennemfører risikoidentifikation, vurdering og ana-
lyse for de forberedende arbejder uafhængigt af den
proces, der benyttes i Elektrificeringsprogrammet.
Samarbejdet med Elektrificeringsprogrammet be-
grænser sig på dette område til udveksling af infor-
mation vedrørende de ti vigtigste risici.
Vurdering af den nuværende styringspraksis
Deloitte har vurderet den nuværende styringspraksis
ud fra en række parametre. Konklusionerne er op-
summeret i Tabel 8.6-Tabel 8.8. Generelt vurderes
programmets risikostyring at være velstruktureret,
idet der arbejdes aktivt og struktureret med identifi-
cerede risici.
Sporbarhed:
Her vurderes det, hvorvidt en risiko er sporbar fra
dens identificering, oprettelse og i forhold til risiko-
ens udvikling over tid.
Det vurderes, at sporbarheden af identificerede risici
generelt er høj, men at der er mulighed for forbed-
ring på enkelte områder, herunder særlig i forhold til
sporbarheden af risici for de forberedende arbejder.
For elektrificeringsdelen vurderes det, at risikosty-
ringsprocessen samt brugen af RamRisk understøt-
ter en klar og ensartet håndtering af de risici, som
programmet og projekterne potentielt påvirkes af.
RamRisk er således med til at sikre, at det er muligt
let at identificere, hvilke ændringer der er foretaget
for de enkelte risici, samt hvornår og hvorfor dette
er sket.
Denne samme grad af sporbarhed vurderes dog ikke
at være til stede for de risici, som identificeres for
de forberedende arbejder. Det fremstår således ikke
tydeligt, på hvilket grundlag en risiko for de forbere-
dende arbejder er blevet identificeret. Det fremstår
desuden uklart, hvorvidt risikoen er identificeret på
baggrund af erfaringer fra øvrige strækninger, viden
indsamlet fra projektgranskning eller på baggrund af
de enkelte inputgiveres specialviden.
Endelig vurderes det hverken for elektrificeringsde-
len eller for de forberedende arbejder at fremstå ty-
deligt, på hvilket grundlag programmet har valgt de
enkelte mitigeringstiltag, og i hvilken grad de en-
kelte mitigeringstiltag forventes at mitigere den kon-
krete risiko.
Aktualitet:
Her vurderes, hvorvidt identificerede risici er aktu-
elle, og om indholdet er tidssvarende i forhold til
programmets nuværende situation.
Deloittes vurderer, er at aktualiteten af de identifice-
rede risici generelt kan karakteriseres at være tids-
svarende, idet der er dog identificeret enkelte risici,
hvor indholdet eller udformningen vurderes at være
forældet.
Tabel 8.6. Opsummering af Deloittes vurde-
ring af risikostyringens sporbarhed
Sporbarheden vurderes at være høj for de ri-
sici, der knytter sig til elektrificeringen, mens
risici for de forberedende arbejder ikke vur-
deres at have samme grad af sporbarhed.
For både elektrificeringen og for de forbere-
dende arbejder vurderes sporbarheden af
iværksatte og identificerede mitigerende til-
tag at kunne forbedres.
Tabel 8.7. Opsummering af Deloittes vurde-
ring af risikostyringens aktualitet
Deloitte vurderer, at aktualiteten generelt er
høj. Der dog er identificeret enkelte risici,
hvor indhold eller udformning vurderes at
være forældet.
48
Deloitte vurderer, at årsagen til at Banedanmark ikke anvender
EPAS’ egne identificerede risici i styringsøjemed skyldes lav kvalitet
af de registrerede datapunkter i RamRisk.
77
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Det vurderes, at risikomanagerens løbende opfølg-
ninger kombineret med afholdte statusmøder gene-
relt er medvirkende til at sikre et opdateret og aktu-
elt risikobillede for de risici, der er registreret i risi-
koregisteret. Denne tilgang gør det også muligt at se
en opdateret og aktuel notering af de ændringer, der
bliver foretaget for den enkelte risiko, samt hvilke
møder, der bliver afholdt, hvor den enkelte risiko
bliver drøftet. På den baggrund vurderes det, at risi-
kostyringen sikrer et godt udgangspunkt for, at ind-
holdet i risikoregisteret er aktuelt.
Der er imidlertid identificeret enkelte risici, som på
nuværende tidspunkt også er afspejlet i program-
mets budgetter, og som derfor ikke længere burde
fremgå af risikoregisteret. Det vurderes på den bag-
grund, at mangler i de tværgående styringsmekanis-
mer kan være kilden til den manglende aktualitet.
Konsistens:
Parameteren afdækker, hvorvidt risici rent metodisk
identificeres, oprettes og behandles på samme
måde.
Deloitte vurderer, at der i behandlingen af risici, som
knytter sig til elektrificeringsaktiviteter, generelt er
benyttet et ensartet og konsistent sprogbrug, og at
samme niveau for risikobeskrivelser, årsagsbeskri-
velser og konsekvensbeskrivelser for de registrerede
risici anvendes.
Det vurderes desuden, at brugen af RamRisk som
systemunderstøttelse for registreringerne er med til
at understøtte, at de samme attributter bliver adres-
seret for alle risici, hvilket er med til at underbygge
konsistensen af risikoregisteret.
Det er konstateret, at der i enkelte tilfælde er grup-
peret forskellige og uafhængige risikohændelser i
samme registrering. Det vurderes, at denne gruppe-
ring kan udfordre konsistensen, da flere risici kan
ligge samlet i samme hændelse.
For de forberedende arbejder vurderes det, at der
arbejdes ud fra andre processer og risikostyringstil-
gange, hvilket naturligt udfordrer konsistensen i risi-
kostyringsarbejdet på tværs af programmet.
Præsentation/Overblik:
Her vurderes det, hvorvidt risikobehandlingen ska-
ber et tilstrækkeligt overblik, der gør det mulig for
beslutningstagere eller brugere at gennemføre en
effektiv risikostyring.
Risici indeholdes først i RamRisk, når en strækning
er startet op. Det indebærer, at der ikke på et givet
tidspunkt er en ensartet beskrivelse af risici på alle
strækninger. For alle igangsatte strækninger er risici
indeholdt i RamRisk, og her vurderes overblikket ge-
nerelt at være højt.
Idet risici for elektrificeringsdelen først identificeres
efter opstart af strækningen, mindskes overblikket
væsentligt. Efterhånden som processen for identifi-
cering af disse risici igangsættes, vurderes det dog,
at risikostyringsenheden gradvist er i stand til at
skabe et tilfredsstillende overblik over de identifice-
rede risici. Dette overblik gør sig dog ikke gældende
i forhold til effekten på øvrige styringsdiscipliner så-
som planlægning og budgetstyring.
For de forberedende arbejder vurderes overblikket
vanskeliggjort, idet der ikke benyttes de samme risi-
kostyringsværktøjer og processer. Hertil kommer, at
de risici, som identificeres af EPAS ikke behandles
Tabel 8.8. Opsummering af Deloittes vurde-
ring af risikostyringens præsentation
Risici indeholdes først i RamRisk, når en
strækning er startet op. Det indebærer, at
der ikke på et givet tidspunkt er en ensartet
beskrivelse af risici på alle strækninger. For
alle igangsatte strækninger er risici indeholdt
i RamRisk, og her vurderes overblikket gene-
relt at være højt.
Hertil kommer, at anvendelse af andre risi-
kostyringsværktøjer og processer for de for-
beredende arbejder gør det svært at danne
et fuldstændigt og strækningsspecifikt risiko-
overblik.
78
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
videre af programmet og derfor heller ikke indgår i
det samlede risikobillede. Det vurderes, at der der-
ved potentielt kan være viden, der går tabt for pro-
grammets øvrige styringsdiscipliner
Endelig vurderes det, at den viden, der bliver gene-
rerer inden for risikoområdet, ikke benyttes i næv-
neværdigt omfang af programmets øvrige styrings-
discipliner, hvilket kan udfordre overblikket eksem-
pelvis for programmets fremdrift og økonomi.
Tabel 8.9. Opsummering af Deloittes vurde-
ring af risikostyringens konsistens
Risici indeholdes imidlertid først i RamRisk,
når en strækning er startet op. Det indebæ-
rer, at der ikke på et givet tidspunkt er en
ensartet beskrivelse af risici på alle stræk-
ninger.
For alle igangsatte strækninger er risici inde-
holdt i RamRisk, og her vurderes overblikket
generelt at være højt. Her anvendes generelt
en ensartet og konsistent sprogbrug, og at
samme niveau for risikobeskrivelser, årsags-
beskrivelser og konsekvensbeskrivelser for
de registrerede risici anvendes. Dette sikrer
en god konsistens.
Det vurderes samtidig, at de forberedende
arbejder risikostyrer ud fra andre processer
og tilgange, hvilket udfordrer konsistensen i
risikostyringsarbejdet på tværs af program-
mets aktiviteter.
8.5 Udfordringer i forhold til målbil-
ledet
På baggrund af kortlægningen og vurderingen af det
nuværende risikoregister og risikostyringspraksis, er
der identificeret en række udfordringer og udvik-
lingspunkter i forhold til det opstillede målbillede.
I Tabel 8.10 kobles hvert målbilledtema med de ud-
fordringer og udviklingspunkter som kortlægningen
og vurderingen af risikostyringen har identificeret.
Det pointeres, at Banedanmark Anlæg, forud for De-
loitte review, har igangsat en revision af risikosty-
ringsdisciplinen, som søger at imødekomme nogle af
de udfordringer som Deloitte også identificerer i
dette review.
79
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 8.10. Programmets nuværende styringsmæssige udfordringer i relation til det opstillede
målbillede for risikostyring.
Tema fra målbil-
lede
Fælles strategi og
proces
Identificeret udfordring
Relateret løsningsforslag
Den risikostyring, som gennemføres i regi af elektrificeringen og for de forberedende arbejder, er ikke
ensartet. Det betyder, at der er risiko for, at indhold, omfang, risikotolerancer, mv. behandles forskel-
ligt, på forskellige niveauer og vurderes forskelligt i forhold til tid, økonomi, omdømme, kvalitet og tra-
fikintensitet.
Risici identificeres løbende, hvilket betyder, at der på mange strækninger først sent i udrulningsforløbet
kan genereres et samlet risikobillede for hele strækningen for henholdsvis de forberedende arbejder og
for elektrificeringen.
For de forberedende arbejder er der registreret en række risici, som reelt vurderes at være usikkerhe-
der, som bør tilknyttes budgetteringen.
Der pågår ikke ensartet registrering mellem elektrificeringsspecifikke risici og risici for de forberedende
arbejder. Desuden udnyttes alle muligheder for registrering af metadata ikke i forhold til de mulighe-
der, der forefindes i RamRisk. Det er derfor uklart, hvorvidt det der registreres er anvendeligt, samt
hvorvidt der registreres alt det, der er behov for at registrere.
Beskrivelsen af mitigerende tiltag er ikke i alle tilfælde fuldstændig og på tværs af de identificerede ri-
sici er beskrivelserne ikke ensartede.
Der udarbejdes for nuværende ikke risikohandlingsplaner, der fastlægger programmets håndtering af
væsentlige risici, såfremt de indtræffer.
Roller og ansvar er ikke klart dokumenteret og anvendt styringsmæssigt.
Det fremstår ikke klart for alle programmets medarbejdere, hvad deres rolle er i forhold til risikostyrin-
gen, og hvordan de kan indgå som en aktiv part i den løbende risikoidentifikation.
Der forelægger i dag ikke konkrete beskrivelser af, hvad de forskellige styringsdiscipliner har af infor-
mationsbehov fra risikostyringsdisciplinen samt fastlagte processer for, hvordan dette behov skal imø-
dekommes.
#1 Opdateret risikostyringsstra-
tegi
Struktureret og
analytisk tilgang
#2 Tidligere identifikation af ri-
sici og samlet risikobillede
Ensartet registre-
ring
#5 Revurdering af opsætning i
RamRisk
Struktureret pro-
ces for håndtering
af risici og mitige-
ring
Klare roller og an-
svar
#3 Procedure for udarbejdelse af
risiko handlingsplaner
#4 Beskrivelse og dokumente-
ring af mitigerende tiltag
Tværgående tiltag #3 Forbedring
af governance og procesunder-
støttelse
Tværgående tiltag #1 Øget kob-
ling af styringsdisciplinerne
Kobling mellem
styringsdiscipli-
nerne
Kilde: Deloitte
80
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
9 Kontraktstyring
Elektrificeringsprogrammets kon-
traktstyring vurderes generelt at
være velstruktureret og er under-
bygget af solide og velfunderede ar-
bejdsprocesser, som dog udfordres
af den nuværende samarbejdsstruk-
tur med EPAS.
Kapitlet præsenterer målbilledet for Elektrificerings-
programmets kontraktstyring. Herefter gennemgås
resultaterne af kortlægningen samt vurderingen af
den nuværende styrbarhed af kontrakstyringsområ-
det. Der tages udgangspunkt i programmets sty-
ringsprocesser per 1. juni 2018.
Styringsområdet afgrænses i denne rapport til hånd-
teringen af de processer, ændringer, de kontraktu-
elle aftalevilkår og koblingen mellem de kommerci-
elle krav og de juridiske krav. Dette understøttes af
de roller og ansvar, der er defineret og den data- og
registreringskultur der i dag anvendes af program-
met. Det pointeres derudover, at kontraktstyringen
afgrænses til EPAS kontrakten, da kontrakterne med
underleverandører i de forberedende arbejder styres
i Banedanmark Anlæg. Reviewet behandler kun kon-
traktstyringen i regi af de forberedende arbejde i
den udstrækning at snitfladerne vurderes at være
uhensigtsmæssige.
På baggrund af den gennemførte kortlægning og
analyse, vurderes det at, Elektrificeringsprogram-
mets kontraktstyring generelt er veldrevet, og at der
arbejdes ud fra et veldokumenteret grundlag, jævn-
før den opsummerende konklusion i Tabel 9.1.
Kontraktstyringen vurderes dog udfordret af at:
Samarbejdsstrukturen med EPAS i relation til
kontraktlige forhold kan i nogle tilfælde fordyre
arbejdet og påvirke tidsplanen unødigt.
De data som indsamles i kontraktstyringsregi
ikke i tilstrækkelig grad anvendes af andre sty-
ringsområder, selv om effekten heraf kan løfte
kvaliteten af områderne væsentligt.
Tabel 9.1. Opsummering af Deloittes vurde-
ring af kontraktstyringens styrbarhed
Styrbarhed
Generelt vurderes programmets kontraktsty-
ringsenhed at være veldrevet, struktureret
og velunderbygget. Den nuværende samar-
bejdsstruktur med EPAS vurderes dog i no-
gen udstrækning at kunne besværliggøre
kontraktstyringen, fordyre arbejdet og på-
virke tidsplanen unødigt.
Desuden vurderes en mere velstruktureret
overlevering af kontraktrelateret viden til an-
dre styringsdiscipliner at kunne løfte kvalite-
ten af disse områder.
Note: Tabel 3.1 indeholder en oversigt over hvilke
analysespørgsmål og parametre, der ligger til grund
for ovenstående konklusioner.
9.1
Introduktion og sammenfatning
Kontraktstyring forstås i denne rapport som en
række styringsområder, der har til formål at sikre,
at programmet er styrbart ved at:
Elektrificeringsprogrammet modtager de aftalte
leverancer til aftalt tid, kvalitet og pris.
Elektrificeringsprogrammets rettigheder sikres i
det løbende samarbejde med leverandørerne.
Ovenstående pointer uddybes yderligere i de føl-
gende afsnit.
81
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
9.2
Målbilledet
Målbilledet for kontraktstyring består af en række
temaer, som uddybes i en konkret beskrivelse af de
områder, som Elektrificeringsprogrammet skal foku-
sere på, så kontraktgrundlaget på sigt gøres mere
styrbar.
Temaerne sammenholdes senere i dette kapitel med
de faktiske forhold for Elektrificeringsprogrammets
nuværende kontraktstyring og danner herved ram-
men for de forbedringsinitiativer, som er præsente-
ret senere i rapportens del III. Der er opstillet syv
temaer, jævnfør Tabel 9.2, som er beskrevet i yder-
ligere detalje nedenfor.
Tema 1. Struktureret overblik over kontraktens ud-
vikling
For Elektrificeringsprogrammets hovedkontrakt skal
der udarbejdes et overblik over kontraktens betin-
gelser og aktionspunkter, betalinger, disponering,
udløste optioner, planlagte og aftalte ændringer
samt gennemførte bods- og bonushandlinger. Over-
blikket skal være tilgængeligt for både contract ma-
nager, økonomisektion og programledelse. Overblik-
ket skal skabes på baggrund af løbende registrerin-
ger, der knytter sig til kontraktadministrationen,
håndteringen af ændringer og løbende generelle
kontraktstyringsaktiviteter.
Tema 2. Effektiv administration og dokumentation
Processerne for kontraktadministration skal integre-
res med de øvrige processer for eksempelvis pro-
jektledelse, programledelse, planlægning, økonomi-
og risikostyring, så interessenter har adgang til de
relevante aftalemæssige dokumenter. Aftaledoku-
menter skal altid underskrives af programmets auto-
riserede personer og opbevares på et brandsikkert
sted og/eller indscannes i en database.
For alle aftaledokumenter skal der sikres løbende
dokumentation for både EPAS’ leverancer, leveran-
cer fra de forberedende arbejder samt fra Elektrifi-
ceringsprogrammets opfyldelse af forpligtelser. Det
skal således dokumenteres, i hvilket omfang leve-
randørerne opfylder acceptkriterier og leverancebe-
stemmelser, samt i hvilket omfang Elektrificering-
sprogrammet opfylder kontraktbundne forpligtelser
både før, under eller i forbindelse med leverandø-
rens leverancer.
Tema 3. Effektiv og processuelt ensartet ændrings-
kontrol
Effektiv ændringskontrol skal sikre den samlede
overholdelse af integrationen, tidsplaner og budget-
ter på tværs af de enkelte projekter. Mulige ændrin-
ger skal opdeles efter kriterier, der fastlægger en
ændringsproces, samt at potentielle ændringer vars-
les tidligst muligt med det informations niveau, der
er aftalt med den enkelte interessent. Den differenti-
erede ændringsproces skal have til formål at mind-
ske behandlingstiden for ændringer af mindre kom-
pleks karakter.
Ved større ændringsforslag skal der udarbejdes en
skriftlig redegørelse, der kan benyttes i beslutnings-
processen. Ændringer skal beskrives, så de kan
indgå i en vurdering i forhold til plan, budget, løs-
ning og risici. For hver ændring skal der udarbejdes
en standardbeskrivelse, hvor konsekvenser for løs-
ningen, planlagte leverancer herunder betalingsplan,
Tabel 9.2. Overblik over temaer i det opstil-
lede målbillede
1.
2.
3.
4.
5.
6.
Struktureret overblik over kontraktens
udvikling
Effektiv administration og dokumenta-
tion
Effektiv og processuelt ensartet æn-
dringskontrol
Klart fundament for forhandlings- og le-
verandørstrategi
Tydelige roller og ansvar
Kobling af styringsdisciplinerne
82
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
afledte omkostninger eller gevinster beskrives, lige-
som det skal dokumenteres, hvorvidt ændringer for-
ventes gentaget på øvrige strækninger m.m.
Ændringsprocessen skal understøttes af et data-
base- og procesværktøj.
Tema 4. Klart fundament for forhandlings- og leve-
randørstrategi
For at sikre et klart fundament for forhandlinger og
leverandørstrategier skal der på programniveau ud-
arbejdes en strategisk ramme for programmets til-
gang til de forberedende arbejder og EPAS, herun-
der en overordnet vægtning af programmets kom-
mercielle og juridiske position i forhold til fremdrift
og samarbejde.
Den strategiske ramme skal være afstemt med kon-
trakternes rammer for samarbejde og skal danne
grundlag for retningslinjer for samarbejdet med le-
verandøren.
Retningslinjerne skal omfatte overordnede mål for
samarbejdet med leverandøren, retningslinjer for or-
ganisering af samarbejdet og eskalation i forbindelse
med den enkelte kontrakt.
Den strategiske ramme skal være afsæt for de kon-
krete forhandlingsstrategier. En forhandlingsstrategi
skal beskrive de punkter, der er genstand for for-
handling, kommercielle udestående samt juridiske
og kommercielle konsekvensvurderinger samt en
godkendt forhandlingsramme og position for den
konkrete forhandling.
Tema 5. Klare roller og ansvar
Kontraktstyringen skal være forankret i en klar for-
ståelse af roller og ansvar. Rolle- og ansvarsfordelin-
gen skal være klart beskrevet og veldefineret, kom-
munikeret og forstået af alle i Elektrificeringsprog-
rammet.
På programniveau skal ansvaret for kontraktstyrin-
gen være forankret hos projektdirektøren, som i
dette arbejde assisteres af hos programmets kon-
traktmanager og programmets tekniske afdeling i
designfaserne. På projektniveau skal den enkelte
projektleder være ansvarlig for at sikre input og do-
kumentation til brug for kontraktstyringen og bliver i
dette arbejde assisteret af programmets kontrakt-
manager og byggeledelsen.
Alle der har opgaver vedrørende kontraktstyring el-
ler andre aktiviteter, som er relateret hertil, skal
kende deres opgave samt hvordan den relaterer sig
til beslægtede opgaver. Dette gælder for både an-
satte i Elektrificeringsprogrammet, inden for forbere-
dende arbejder og for leverandøren.
Tema 6. Kobling mellem styringsdisciplinerne
Styringsdisciplinerne planlægning, kontraktstyring,
risikostyring og økonomistyring skal understøtte de-
res gensidige afhængighed for at skabe en effektiv
og robust styring af Elektrificeringsprogrammet. Der
skal derfor sikres en hyppig koordination og et tæt
samarbejde mellem styringsdisciplinerne med en
fælles målsætning og entydig rolle- og ansvarsforde-
ling inden for- og mellem hver styringsdisciplin.
Kobling og koordination skal ske på en måde, der
sikrer klare roller og ansvar mellem hver styringsdi-
sciplin, og som sikrer, at informationer fra de øvrige
discipliner er til rådighed på det rigtige tidspunkt.
83
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
9.3
Styring af kontraktgrundlaget
Den nuværende styringspraksis
Elektrificeringsprogrammet kontraktstyringsenhed
håndterer i dag en række forskellige opgaver, der
enten kan relateres direkte til programmets kon-
traktstyring eller til andre opgaver med relation til
kontraktstyring. Der håndteres p.t. kun kontraktu-
elle vilkår med relevans for elektrificeringsdelen.
Kontraktstyringen af de forberedende arbejder udfø-
res separat uden for elektrificeringsprogrammets
kontraktstyring og på baggrund af egne processer. I
denne beskrivelse er der alene fokuseret på håndte-
ring af ændringer (changes) og potentielle krav
(claims) for elektrificeringsdelen af programmet.
Processen for henholdsvis ændringsanmodninger
(change requests) og kontraktkrav (claims) fremgår
af Figur 9.1.
Ud over den daglige håndtering af kontrakten med
EPAS afholder kontraktstyringsenheden ugentlige
møder med den kontraktstyringsansvarlige fra EPAS,
hvor fremdrift for de enkelte changes og claims samt
eventuelle potentielle fremtidige claims og changes
(early warnings) drøftes. På baggrund af disse mø-
der vedligeholdes et register i SharePoint for hver af
de tre kategorier: changes, claims og early war-
nings. I registeret fremgår status for hver enkelt re-
gistrering, samt øvrige metadata, som kontraktsty-
ringsenheden har fundet relevante.
I Tabel 9.3 ses en oversigt over antallet af changes
og claims, der påvirker de enkelte strækninger.
Håndtering af changes:
Ønsker om ændringer til kontraktgrundlaget kan ini-
tieres af både Elektrificeringsprogrammet og af
84
EPAS, og processen er tilnærmelsesvis ens, uagtet
hvilken part, der initierer ændringsønsket.
Såfremt ændringsønsket initieres af Elektrificering-
sprogrammet, beskriver programmet ønsket, og
Figur 9.1. Procesoverblik for Elektrificeringsprogrammets nuværende kontraktstyringspraksis
CR
Omkostning til
løsnings-
udarbejdelse
betales
Proces for håndtering af Change Request (CR)
CR lukkes
Kommunikation
til økonomi
Nej
Estimat for
udarbejdelse af
løsning
Godkendelse af
estimat for
løsnings-
udarbejdelse
Nej
Ja
Udarbejdelse af
løsningsforslag
samt estimering
af udførsel
CR initieret af EP
Godkendelse
opnået
Godkendelse af
løsningsforslag og
estimat
Ja
Godkendelse
opnået
CR initieret af
EPAS
Udførsel af
løsning
Modtagelse af
aflevering
Betaling
Godkendelse af
closure notice
EP Økonomi
Proces for håndtering af Claims
EP og EPAS
EP
Claim initieret af
EP
EPAS
Claim initieret
initieret af EPAS
Udarbejdelse af
volgiftsnotat samt
orientering af
økonomi
Fastlæggelse af
forhandlingsproces
Forhandling
Afklaring
Kommunikation
til økonomi
Eventuel betaling
Beslutning
Kilde: Deloitte
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
EPAS anmodes om udarbejdelse af estimat for udar-
bejdelse af et løsningsforslag.
Såfremt Elektrificeringsprogrammets programledelse
kan godkende estimatet, anmodes EPAS herefter om
at iværksætte udarbejdelsen af et løsningsforslag,
der kan imødekomme ændringsønsket, samt en esti-
mering af de omkostninger, ændringen medfører.
Såfremt ændringsønsket initieres af EPAS, vil æn-
dringsønsket indeholde et udarbejdet løsningsforslag
samt et estimat for gennemførslen af ændringen.
På baggrund af det fremsatte ønske vurderer Elektri-
ficeringsprogrammets ledelse ændringsønsket og
løsningsforslaget.
Såfremt Elektrificeringsprogrammet ikke ønsker at
løsningsforslaget gennemføres, og ændringsønsket
er initieret af Elektrificeringsprogrammet, vil EPAS
være berettiget til betaling for udarbejdelse af løs-
ningsforslaget. I sådanne tilfælde oplyses program-
mets tilknyttede økonomimedarbejdere om den fo-
restående udgift.
Godkender Elektrificeringsprogrammet løsningsfor-
slaget, videregives omkostningen for udarbejdelse af
løsningen til programmets tilknyttede økonomimed-
arbejdere. Herudover informeres programmets til-
synsenhed om den kontraktuelle ændring. Tilsyns-
enheden indarbejder herefter oplysningerne i deres
arbejde. For at en ”change” kan betragtes som god-
kendt, skal det endelige change dokument under-
skrives af henholdsvis Elektrificeringsprogrammet og
af EPAS. Herefter kan ændringen implementeres.
Sideløbende med løsningsimplementeringen/udførel-
sen udarbejder Elektrificeringsprogrammets kon-
traktstyringsenhed og EPAS i samarbejde en
’closure
85
notice’, som samler alle dokumenterne vedrørende
pågældende ændringsarbejde i et samlet dokument.
Når den endelige aflevering konstateres af kontrakt-
styringsenheden eller tilsynsenheden, vil closure no-
tice træde i kraft, og betaling for udførslen gennem-
føres.
Håndtering af claims:
Uagtet om claims initieres af Elektrificeringsprog-
rammet eller EPAS, følger håndteringen tilnærmel-
sesvist den samme proces. Den primære forskel i
håndteringen finder sted i den indledende del af pro-
cessen.
Såfremt claims initieres af Elektrificeringsprogram-
met, vil kontraktstyringsenheden udarbejde doku-
mentation indeholdende en beskrivelse af den kon-
krete claim, baggrundsdokumentation, der under-
støtter den enkelte claim samt et internt voldgiftsno-
tat, der beskriver kontraktstyringsenhedens vurde-
ring af Elektrificeringsprogrammets juridiske posi-
tion, såfremt sagen skulle komme for voldgiftsret-
ten. På baggrund af den udarbejdede dokumenta-
tion, tager programledelsen stilling til, hvorvidt den
enkelte claim skal rejses overfor EPAS eller ej. Så-
fremt den enkelte claim rejses, fremsendes claim-
beskrivelsen og baggrundsdokumentationen til
EPAS, og programmets tilknyttede økonomimedar-
bejdere orienteres om de potentielle økonomiske
konsekvenser.
Såfremt claims initieres af EPAS, modtager Elektrifi-
ceringsprogrammet en beskrivelse af det pågæl-
dende claim per mail. Efter modtagelsen af en claim
vurderer Elektrificeringsprogrammets kontraktsty-
ringsenhed dokumentationen og indsamler eventuelt
supplerende
dokumentation for at klarlægge EPAS’
Tabel 9.3. Opsummering af antallet af
changes, claims og early warnings mellem
EPAS og Elektrificeringsprogrammet per
14/08-2018.
Påvir-
ket
stræk-
ning
1
2
3
4
5
6
7
8
9
Tværgå-
ende
Total
Early
war-
nings
14
18
15
15
0
0
0
0
0
3
65
Changes
Claims
56
32
27
13
1
0
0
1
2
111
243
13
14
5
1
0
0
0
0
0
2
35
Kilde: Banedanmark
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
position. På dette grundlag udarbejder kontraktsty-
ringsenheden et internt voldgiftsnotat.
Herefter følges den samme proces, uagtet hvilken
part, der har initieret den pågældende claim. Indled-
ningsvis fastlægges Elektrificeringsprogrammets for-
handlingsposition og forhandlingsstrategien af pro-
gramledelsen med støtte fra kontraktstyringsenhe-
den. En eventuel forhandling med EPAS varetages af
programledelsen i samarbejde med kontraktsty-
ringsenheden, medmindre strategien tilsiger en an-
den tilgang.
Såfremt de to parter kan nå til enighed, orienteres
programmets tilknyttede økonomimedarbejdere om
resultatet, således at de økonomiske konsekvenser
kan håndteres. Såfremt der ikke kan opnås enighed
mellem de to parter, håndteres den enkelte claim vi-
dere i en voldgiftsretlig proces. Denne proces er ikke
kortlagt yderligere.
Håndtering af både claims og changes:
Den sporbarhed, der er grundlagt i håndteringen af
kontraktuelle ændringer, holdes intakt når behand-
lingen af den enkelte ændring overgår til økonomi-
styringsenheden. I tilfælde af, at kontraktuelle æn-
dringer afstedkommer en økonomisk håndtering i
form af en faktura eller en kreditnota, påføres et
identifikationsnummer, der er unikt for den enkelte
sag. Dette betyder, at hver transaktion vedrørende
en kontraktuel ændring er sporbar fra identifikation
til faktura.
Den dokumentation, der foretages for kontraktuelle
ændringer, bliver arkiveret i henholdsvis SharePoint
og i en dertil oprettet Outlook mailkonto. Arkiverin-
gen foregår struktureret, således at hver sag tildeles
sin egen mappe.
86
Vurdering af den nuværende styringspraksis
Deloitte har vurderet den nuværende styringspraksis
ud fra en række parametre. De opsummerende kon-
klusioner præsenteres i Tabel 9.4-Tabel 9.8.
Sporbarhed:
Deloitte har vurderet sporbarheden af kontraktsty-
ringen ved at afdække, hvorvidt kontraktuelle æn-
dringer er sporbare over tid, fra de identificeres, be-
handles, og afsluttes.
Det vurderes, at der generelt er en høj grad af spor-
barhed for de enkelte kontraktuelle ændringer.
Det vurderes desuden, at kontraktstyringsenheden
gennem de opstillede processer sikrer, at der ind-
samles en god og dækkende dokumentation for de
enkelte kontraktuelle ændringer samt den bagved-
liggende korrespondance.
Arkiveringen i Outlook og SharePoint vurderes til-
strækkelig på nuværende tidspunkt. Det vurderes
dog, at Elektrificeringsprogrammet af andre årsager
kan have gavn af et egentligt kontrakthåndterings-
system, som yderligere vurderes at kunne øge spor-
barheden samt anvendeligheden af de historiske
data.
Herudover vurderes det, at det nuværende samar-
bejde med økonomistyringsenheden sikrer, at den
sporbarhed, der er grundlagt i kontraktstyringsenhe-
den, videreføres, så det er muligt at følge den kon-
traktuelle ændring fra identifikation til faktura.
Fuldstændighed:
Tabel 9.4. Opsummering af Deloittes vurde-
ring af kontraktstyringens sporbarhed
Der vurderes generelt at være en høj grad af
sporbarhed for de enkelte kontraktuelle æn-
dringer.
Tabel 9.5. Opsummering af Deloittes vurde-
ring af kontraktstyringens fuldstændighed
Deloitte vurderer, at graden af fuldstændig-
hed i kontraktstyringen generelt er høj, men
at en endnu højere grad af fuldstændighed
kan opnås, såfremt en mere struktureret op-
samling af erfaringer finder sted, samt at en
mere stringent håndtering af kontraktuelle
snitflader til de forberedende arbejder iværk-
sættes.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Fuldstændigheden er vurderet ved at undersøge,
hvorvidt kontraktstyringen sikrer, at der er indsam-
let relevante og dækkende data for alle kontraktu-
elle ændringer.
Deloitte vurderer, at der generelt er en høj grad af
fuldstændighed i måden hvorpå der kontraktstyres,
men at opsamling at erfaringer kan gennemføres
mere struktureret, samt at en mere stringent hånd-
tering af kontraktuelle og leverancemæssige snitfla-
der til de forberedende arbejder med fordel kan
iværksættes.
For elektrificeringsdelen vurderes det, at kontrakt-
styringsenhedens arbejde sikrer en høj grad af fuld-
stændighed. Det vurderes dog, at der ikke opsamles
erfaringer, der kan anvendes i øvrige styringsdisci-
pliner, på en tilpas struktureret måde.
Det vurderes desuden at samarbejdet med kontrakt-
styringen for de forberedende arbejder for nuvæ-
rende ikke foregår på en struktureret måde, der kan
sikre et fuldstændigt billede af den samlede kontrak-
tuelle udvikling for hele programmet.
Aktualitet:
Denne parameter vurderer, hvorvidt identificerede
kontraktuelle ændringer behandles ud fra en proces,
der sikrer en rettidig håndtering og et aktuelt over-
blik over ændringer.
Det vurderes at datagrundlaget, som lægges til
grund for kontraktstyringen, generelt er tidssva-
rende, men at aktualiteten til tider kan være udfor-
dret af behandlingstiderne hos EPAS.
Det vurderes, at kontraktstyringsenheden sikrer, at
der løbende forefindes et opdateret billede af status
for gennemførte og potentielle kontraktuelle ændrin-
ger gennem opdatering af forskellige relevante logs,
som er tilgængelige på SharePoint.
Det vurderes dog, at aktualiteten til tider udfordres
af EPAS’ behandlingstider både hvad
angår godken-
delsen af ændringer samt udarbejdelsen af løsnings-
forslag. Dette kan betyde, at der gennemføres æn-
dringer, som ikke er endeligt godkendt af EPAS, idet
ændringsforslaget ikke er underskrevet af EPAS, el-
ler at udarbejdelsen af ændringer ender med at på-
virke tidsplanen og økonomien unødigt.
Konsistens:
Denne parameter anvendes til at afdække, hvorvidt
kontraktuelle ændringer behandles ud fra en ensar-
tet struktur.
Det vurderes, at der generelt er en høj grad af kon-
sistens i arbejdet med kontraktuelle ændringer.
Konsistensen vurderes dog udfordret af samarbejds-
strukturen med EPAS.
Det vurderes, at kontraktstyringsarbejdet for elektri-
ficeringsdelen behandles ud fra en struktureret pro-
ces, der sikrer en høj grad af konsistens i arbejdet.
Det vurderes dog samtidig, at den nuværende sam-
arbejdsstruktur mellem Elektrificeringsprogrammet
og EPAS udfordrer konsistensen af de kontraktuelle
ændringer, der rejses af EPAS. Dette vurderes, at
pålægge kontraktstyringsenheden unødigt ekstraar-
bejde, idet det kan være nødvendigt at afvige fra de
gængse arbejdsprocesser og tidsfrister.
Præsentation / Overblik:
Her afdækkes det, hvorvidt kontraktstyringen ska-
ber et tilstrækkeligt overblik, der gør det mulig for
Tabel 9.6. Opsummering af Deloittes vurde-
ring af kontraktstyringens aktualitet
Der vurderes at være en høj grad af aktuali-
tet i datagrundlaget. Aktualiteten kan dog
udfordres af behandlingstiderne hos EPAS.
Tabel 9.7. Opsummering af Deloittes vurde-
ring af kontraktstyringens konsistens
Det vurderes, at der generelt er en høj grad
af konsistens i arbejdet med kontraktuelle
ændringer. Konsistensen vurderes dog ud-
fordret af samarbejdsstrukturen med EPAS,
som hidtidigt i programmet ikke har arbejdet
konsistent. Dette risikerer at påvirke pro-
grammets kontraktstyring, såfremt der ikke
indgås klarere aftaler om samarbejde og
samarbejdsformer.
Tabel 9.8. Opsummering af Deloittes vurde-
ring af kontraktstyringens præsentation/
overblik
Det vurderes, at der for elektrificeringsdelen
eksisterer et fyldestgørende overblik over de
kontraktuelle ændringer, men at der er mu-
lighed for forbedring i forhold til, hvordan
kontraktoverblikket videreformidles og be-
nyttes af programmets øvrige styringsdisci-
pliner
.
87
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
beslutningstagere eller brugere at træffe beslutnin-
ger på et oplyst grundlag. Det vurderes, at der for
elektrificeringsdelen generelt produceres et fyldest-
gørende overblik over de kontraktuelle ændringer,
men at der er mulighed for forbedring i forhold til,
hvordan dette overblik benyttes i programmets øv-
rige styringsdiscipliner.
Kontraktstyringsenheden vurderes at generere et
fyldestgørende overblik over de kontraktuelle æn-
dringer der påvirker programmet og strækningerne.
Dette overblik vurderes i tilstrækkelig grad at gøre
programmets medarbejdere og beslutningstagere i
stand til at træffe kontraktrelaterede beslutninger på
et oplyst grundlag. Det vurderes dog, at det data-
grundlag, der indsamles i kontraktstyringsenheden,
ikke udnyttes optimalt af programmets øvrige sty-
ringsdiscipliner, og at det potentielt kunne medvirke
til at forbedre styringen af planlægning, budget- og
økonomistyring, risikostyring, mv.
9.4 Udfordringer i forhold til målbil-
ledet
På baggrund af kortlægningen og vurderingen af den
nuværende kontraktstyringspraksis, er der identifi-
ceret en række udfordringer og udviklingspunkter i
forhold til det opstillede målbillede.
I Tabel 9.9 kobles hvert målbilledtema med de ud-
fordringer og udviklingspunkter som kortlægningen
og vurderingen af kontraktstyringen har identifice-
ret.
88
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 9.9. Programmets nuværende styringsmæssige udfordringer i relation til det opstillede målbillede for kontraktstyring
Tema i målbil-
lede
Struktureret over-
blik over kontrak-
tens udvikling
Identificeret udfordring
Relateret løsningsforslag
Behandlingen af minimumskrav er i dag it understøttet, dog ikke når hele dokumenter er skrevet som et stort
minimumskrav. Dette vurderes at mindske sporbarheden og konsistensen.
Dokumentation af ændringer og krav administreres for nuværende i Outlook og SharePoint, hvilket mindsker
muligheden for at opsamle erfaringer på tværs af de enkelte ændringer og strækninger.
Det vurderes, at Elektrificeringsprogrammet har været udfordret af
at EPAS’ sagsbehandlingstid
for udarbej-
delse af løsningsforslag har været mellem 6-12 måneder, hvorfor implementeringen af løsningsforslaget kom-
mer til at have en effekt på tidsplanen Elektrificeringsprogrammet registrerer imidlertid ikke tidsfristoverskri-
delser fra EPAS i forbindelse med udarbejdelse af løsningsforslag til ændringsønsker, hvilket mindsker pro-
grammets mulighed for at håndhæve frister og muligheden for at sikre programmets fremadrettede forhand-
lingsposition.
Ændringer behandles på samme generelt på måde, Men hvor der er tale om ændringer af en vis kompleksitet
eller pris, foreligger der mere dokumentation for tilkøbet. Differentiering i dokumentationsniveauet internt i
Elektrificeringsprogrammet, er ikke dokumenteret, men vurderes i udgangspunktet at være hensigtsmæssig.
Den standardiserede proces, der i dag benyttes i forhandlinger med leverandører, er ikke dokumenteret og
underbygget af guidelines.
Elektrificeringsprogrammet og de forberedende arbejder udnytter i dag ikke den læring, der kan være i at er-
faringsudveksle og opbygge best-practice tilgange på tværs af programmet.
Der eksisterer i dag ikke en RACI model for styringsområdet eller for de snitflader, der er til kontraktstyrings-
disciplinen.
Elektrificeringsprogrammet oplever i dag, at der kan opstå forskellige tolkninger af minimumskrav og arbejds-
gange mellem dem og EPAS i forbindelse med installationsfasen. Der eksisterer i dag ikke en fastlagt struktur
for afklaring af disse uoverensstemmelser.
Der forelægger i dag ikke konkrete beskrivelser af, hvad de forskellige styringsdiscipliner har af informations-
behov fra kontraktstyringsdisciplinen, ligesom der ikke foreligger fastlagte processer for, hvordan dette behov
imødekommes.
#1 Samlet understøttelse af mini-
mumskrav
#3 Afdæk muligheden for imple-
mentering af nyt system
#2 Bedre dokumentation af forløb
op til tidsfristoverskridelse for æn-
dringer
Effektiv admini-
stration og doku-
mentation
Effektiv og proces-
suelt ensartet æn-
dringskontrol
Klart fundament
for forhandlings-
og leverandørstra-
tegi
Klare roller og an-
svar
Tværgående tiltag #3 Forbedring
af governance og procesunderstøt-
telse
Tværgående tiltag #2 Styrkelse af
løbende læringsopsamling
Tværgående tiltag #3 Forbedring
af governance og procesunderstøt-
telse
Kobling af sty-
ringsdisciplinerne
Tværgående tiltag #1 Øget kobling
af styringsdisciplinerne
Kilde: Deloitte
89
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
10
Tilsyn og leverancestyring
Tilsynsmedarbejderne har tidligere været placeret i
programmets risikoorganisation, men fungerer nu
som en selvstændig enhed, som fastlægger egne
opgaver og tilrettelægger opgaveløsningen selv-
stændigt i tæt samspil med projektlederne. De for-
beredende arbejder indgår ikke i Elektrificeringspro-
grammets tilsyn, men anvender Banedanmark An-
lægs normale tilsynsorganisation og praksis.
De primære konklusioner fra gennemgangen af til-
syn og leverancestyring er, at det nuværende byg-
herretilsyn vurderes at være for løst koblet til de øv-
rige styringsdiscipliner, ligesom tilsynets fokus på in-
stallationsfasen, bør suppleres af mere struktureret
viden overførsel fra design- og due diligence-fa-
serne, jævnfør Tabel 10.1.
Denne vurdering tager udgangspunkt i et målbillede,
som ser på tilsynsopgaven som værende en mere
sammenhængende opgave, end det der indtil nu har
været udgangspunktet for tilsyn i regi af Elektrifice-
ringsprogrammet. Dette skyldes, at samarbejdet
mellem EPAS og bygherretilsynet i praksis har været
tættere end oprindeligt tiltænkt. I praksis har pro-
grammets tilsyn været tættere knyttet til EPAS’
egenkontrol for at skabe den nødvendige indsigt og
får at være tættere på produktionen i forhold til at
kunne identificere risici tidligere. Denne praksis vur-
deres at være hensigtsmæssig under nuværende
forhold, men bør understøttes bedre fremadrettet.
Ydermere er tilsynsorganisationen og processerne
blevet videreudviklet en del siden gennemførelsen af
Tabel 10.1. Opsummering af Deloittes vurde-
ring af tilsyn og leverancestyringens styrbar-
hed
Styrbarhed
Det nuværende bygherretilsyn vurderes at
kunne forbedres i forhold til koblingen til de
øvrige styringsdiscipliner (særlig med kon-
traktstyring), ligesom tilsynets fokus på in-
stallationsfasen gør, at relevant viden fra de-
sign- og due diligence-faserne ikke i høj nok
grad inddrages og bliver styrende for plan-
lægningen af tilsynsaktiviteterne.
Det bemærkes, at denne vurdering baseres
på et målbillede, som ser på tilsynsopgaven
som værende en mere sammenhængende
opgave, end det der indtil nu har været ud-
gangspunktet for tilsyn i regi af Elektrifice-
ringsprogrammet.
Note: Tabel 3.1 indeholder en oversigt over hvilke
analysespørgsmål og parametre, der ligger til grund
for ovenstående konklusioner.
Elektrificeringsprogrammets tilsyn
og leverancestyring bærer præg af
manglende sammenhæng i relation
til kobling mellem bygherretilsynet
og programmets generelle leveran-
cestyring, og mellem de forskellige
styringsdiscipliner.
Kapitlet præsenterer målbilledet for Elektrificerings-
programmets tilsyn og leverancestyring og præsen-
terer vurderingen af styringsdisciplinens bidrag til
programmets styrbarhed.
10.1 Introduktion og sammenfatning
Elektrificeringsprogrammets nuværende tilsynsorga-
nisation er et traditionelt bygherretilsyn, hvis pri-
mære opgave består
i tilsyn med EPAS’ leverancer
og overholdelse af de kontraktuelle forpligtelser og
gældende banenormer. EPAS er som totalentrepre-
nør forpligtet til at udøve egenkontrol, og funktionen
for Elektrificeringsprogrammets eget tilsyn består
således primært i tilsyn med EPAS’ egenkontrol
og
endelige leverancer. Dette tilsyn sker primært ved
gennemgang af leverandørernes dokumentation og
deres løbende egenkontrol, samt ved fysiske besøg i
sporet.
90
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
første strækning. Mange af tiltagene er imidlertid
stadig under udvikling eller implementering. Nærvæ-
rende afsnit tager udgangspunkt i den praksis, der
er observeret i det eksisterende tilsyn.
Tema 1. Sammenhængende tilsynskæde
I Elektrificeringsprogrammet skal der være en klar
forståelse af, hvad tilsyn og leverancestyring bety-
der i projekternes forskellige faser, hvordan tilsynet
i de forskellige faser spiller sammen, hvordan koor-
dination og kommunikation sikres på tværs af fa-
serne, samt hvilken betydning det har for program-
met som helhed. Arbejdet med programmets tilsyn
og leverancestyring skal forankres i en sammen-
hængende tilsynskæde, der er beskrevet i program-
mets tilsynsstrategi. Den sammenhængende tilsyns-
kæde skal sikre koordinationen på tværs af projek-
ternes hovedfaser fra udførsel af de forberedende
arbejder til endelig leverancemodtagelse af installa-
tionen. Tilsynskæden skal kombinere det bygherre-
tilsyn, der gennemføres under de forberedende ar-
bejder samt i regi af EPAS’ elektrificeringsarbejde,
med arbejdet der gennemføres i due diligence - og
designfaserne.
I den sammenhængende tilsynskæde defineres des-
uden, hvilke dokumentations- og koordinationskrav
Elektrificeringsprogrammet har til programmets le-
verandører (både eksterne og internt i Banedan-
mark). Tilsynsstrategien og den sammenhængende
tilsynskæde skal tilsammen danne en robust tilsyns-
model, der sikrer programmets indsigt i de enkelte
leverancer.
Tema 2. Effektiv tilsynsadministration og dokumen-
tation
Tilsyns- og leverancestyringen i Elektrificeringsprog-
rammet skal være baseret på en velfungerende
egenkontrol gennemført af henholdsvis EPAS og af
de anlægsansvarlige for de forberedende arbejder.
Tabel 10.3. Overblik over temaer i det opstil-
lede målbillede
1.
2.
3.
4.
Sammenhængende tilsynskæde
Effektiv tilsynsadministration og doku-
mentation
Tydelige roller og ansvar
Kobling mellem styringsdisciplinerne
10.2 Målbilledet
Målbilledet for tilsyn og leverancestyring skal opfat-
tes som et konkret billede af, hvordan styringen på
dette område bør omfatte på ét til tre årsbasis. Det
bør pointeres, at Elektrificeringsprogrammets nuvæ-
rende tilsynsorganisation er designet ud fra et andet
målbillede, som alene har fokus rettet mod bygher-
retilsynsopgaven samt den formelle godkendelse af
leverancer fra EPAS.
Efterlevelse af det opstillede målbillede i kontekst af
dette review skal imidlertid sikre, at tilsynet i Elek-
trificeringsprogrammet lever op til to overordnede
formål:
At Elektrificeringsprogrammet modtager de af-
talte leverancer til rette tid, pris og kvalitet.
At Elektrificeringsprogrammet har indsigt i leve-
randørens opgaveløsning, så programmet er sik-
ret et styringsgrundlag for leverancerne.
Tabel 10.2. Definition og afgrænsning
I vurderingen sondres mellem Elektrifice-
ringsprogrammets generelle leverancestyring
og det egentlige bygherretilsyn.
Bygherretilsyn
er det formelle tilsyn med
EPAS’
bygherreleverancer i installations-
fasen.
Leverancestyring
refererer til program-
mets generelle projektstyring med lø-
bende milepæle.
Målbillede er mere vidtrækkende end de designover-
vejelser, der har ligget til grund for etableringen af
det nuværende bygherretilsyn. Reviewet sondrer
mellem tilsyn- og leverancestyring, jævnfør Tabel
10.2.
Målbilledet for tilsyn og leverancestyring består af en
række temaer, som uddybes i en konkret beskri-
velse af de områder, som Elektrificeringsprogram-
met skal arbejde hen imod. Disse fremgår af Tabel
10.3 og omfatter følgende:
Kortlægningen tager udgangspunkt i bygher-
retilsynet, men vurderer også snitfladerne til
den generelle leverancestyring.
91
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Elektrificeringsprogrammet gennemfører en syste-
matisk kontrol af EPAS’ egenkontrol, hvilket blandt
andet omfatter opfølgning på byggemøder, stikprø-
vekontrol samt en klart defineret leverancekontrol.
Elektrificeringsprogrammet bør opleve, at niveauet
af EPAS’
egenkontrol og tilsynsrapportering giver
Elektrificeringsprogrammet en høj grad af tillid til
den egenkontrol, der gennemføres.
Elektrificeringsprogrammet skal have en digital til-
gang til dokumenthåndtering, som sikrer, at materi-
ale der er relevant for programmets tilsyns- og leve-
rancestyring, samles i strækningsbaserede logs, der
kan benyttes aktivt af programmets styringsdiscipli-
ner. Dokumentation registreres med metadata inde-
holdende væsentlige forhold så som strækning, præ-
cis geografisk lokation, ansvarlig, status, eventuel
opfølgning, afledte konsekvenser, etc.
Tema 3. Tydelige roller og ansvar
Tilsyn og leverancestyringen skal være forankret i
en klar forståelse af roller og ansvar. Rolle- og an-
svarsfordelingen skal være klart beskrevet og velde-
fineret, kommunikeret og forstået af alle i Elektrifi-
ceringsprogrammet.
På programniveau forankres ansvaret for koordina-
tion og sikring af den sammenhængende tilsyns-
kæde hos programmets tilsynsansvarlige. På pro-
jektniveau skal den enkelte projektleder være an-
svarlig for tilsynsarbejdet inden for de rammer, der
er defineret af programmets tilsynsansvarlige. Pro-
jektlederen skal i dette arbejde være assisteret af
projektets byggeledelse.
Alle, der har opgaver vedrørende tilsyn, skal kende
deres opgave, samt hvordan den relaterer sig til be-
slægtede opgaver, og hvordan den bidrager til opfyl-
delsen af Elektrificeringsprogrammets mission og
mål.
Tema 4. Kobling mellem styringsdisciplinerne
Styringsdisciplinerne skal arbejde tæt sammen om
en fælles målsætning og entydig rolle- og ansvars-
fordeling. Koblingen skal ske på en måde, der sikrer
klare roller og ansvar mellem hver styringsdisciplin,
og som sikrer, at informationer fra de øvrige discipli-
ner er tilgængelige for tilsynsmedarbejdere, og vice-
versa. Informationsudvekslingen skal ske løbende
ved møder, rapportering og via system- og dataun-
derstøttelse.
Tilsynet skal gennem stærk koordination være ud-
præget risikobaseret. Derudover foretager tilsynsor-
ganisationen, i tæt samspil med projektlederen, lø-
bende revisioner af tilsynsplanen i lyset af uforud-
sete risici, der måtte opstå i løbet af installationsfa-
serne. Tilsvarende er kontraktdisciplinen inde over
tilsynets udformning af dokumentation i forbindelse
med observerede usikkerhed om leverancekvalitet,
progression mv.
10.3 Tilsynets styrbarhed
Den nuværende styringspraksis
Elektrificeringsprogrammets tilsynsenhed fører i dag
alene tilsyn med det arbejde, der udføres af EPAS og
tager udgangspunkt i en kontrolplan, som designes
med udgangspunkt
i EPAS’ egenkontrolplan.
Der er
tale om et traditionelt bygherretilsyn, og tilsynet ta-
ger derfor sit primære udgangspunkt i totalentrepre-
nørens egenkontrol. I praksis betyder dette, at til-
synsprocessen er koncentreret i programmets instal-
92
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
lationsfase, mens der ikke pågår nævneværdig in-
teraktion med de forberedende arbejder, eller den
generelle leverancestyring, som pågår i design og
due diligence-faserne, jævnfør Figur 10.1.
Tilsynsarbejdet følger en proces, der er defineret i
ledelsessystemet Tracé. Processen er alene beskre-
vet på et overordnet plan, idet den er tiltænkt an-
vendt som en standardiseret proces, der kan benyt-
tes på alle projekter udført af Banedanmark Anlæg,
jævnfør procestegningen i Bilag C. Der er for nuvæ-
rende ikke udformet en skræddersyet tilsynsmodel
eller strategi for Elektrificeringsprogrammet, men
det er oplyst, at denne er under udarbejdelse.
Tilsynsprocessen starter umiddelbart inden installati-
onsfasen, hvor EPAS udarbejder en strækningsspeci-
fik egenkontrolplan. Denne kontrolplan gennemses
og godkendes af Elektrificeringsprogrammets til-
synsenhed, som administreres af byggeledelsen. Ef-
ter EPAS’ kontrolplan er fastlagt, udarbejder Elektri-
ficeringsprogrammet deres strækningsspecifikke til-
synsplan, hvorefter installationsfasen kan påbegyn-
des.
Igennem hele installationsfasen gennemfører EPAS
egenkontrol i henhold til kontrolplanen og elektrifice-
ringsprogrammet gennemfører deres fagtilsyn i hen-
hold til tilsynsplanen. Der pågår kun meget begræn-
set revision af de strækningsspecifikke tilsynsplaner
Figur 10.1. Forsimplet procesoverblik for Elektrificeringsprogrammets nuværende tilsynspraksis (Se bilag C for fuldt procesoverblik).
Procestrin hvor manglende overlap mellem generel EP
leverancestyring og bygherretilsyn er uhensigtsmæssig
Forberedende
arbejder
Sektions due
diligence
Due diligence
pba. datapakken
Oplæg til
ændring af
generic design
Sektionsdesign (SAD)
Udarbejdelse af
sektionsspecifikt
design
Installation
EPAS installations
aktiviteter og
egenkontrol
EPAS
Udarbejdelse af
egenkontrol plan
BDK teknik
tilsyn og
godkender
dokumentation
EP
udarbejder
datapakke
EP
godkendelse af
ændringer
BDK
EP involveres
løbende i designet
EP god-
kendelse
af SAD
EP byggeleder og
projektleder tilsynsplan
pba. EPAS egenkontrol plan
EP byggeledere
udfører fagtilsyn
Ingen EP tilsyn
eller kontrol
Kilde: Deloitte.
Nuværende generel EP leverancestyring
Nuværende overlap mellem EP
leverancestyring og bygherretilsyn
Nuværende EP
bygherretilsyn
93
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
under selve installationsarbejdet fra Elektrificerings-
programmets side.
Såfremt der i forbindelse med Elektrificeringspro-
grammets fagtilsyn ikke registreres overskridelse af
normer og regler, noteres dette på tilsynskontrolpla-
nen, således at kontrollen er dokumenteret.
Såfremt der registreres overskridelse af normer og
regler, udarbejdes et særskilt tilsynsnotat, der be-
skriver, hvordan Elektrificeringsprogrammet skal
forholde sig til den konkrete overskridelse. Byggeno-
tater og øvrig tilsynsdokumentation bliver primært
overleveret på byggemøder, hvor projektlederen på
strækningen deltager. Såfremt det vurderes at være
relevant, bliver der koordineret internt mellem byg-
geledere og risiko managere samt med kontraktsty-
ringsenheden. Disse interne koordinationsprocesser
er imidlertid relativt personbårne og ikke fuldt ud
dokumenterede.
Uagtet om der udarbejdes et tilsynsnotat eller ej, gi-
ver tilsynsorganisationen eventuelt input videre til
projektorganisationen, herunder Elektrificeringspro-
grammets kontrakttilsyn.
Gennem byggeledelsens tilsyn indsamles tilsynsno-
tater, fotodokumentation, tilsynskontrolplaner og
yderligere dokumentation, som løbende arkiveres på
Elektrificeringsprogrammets SharePoint i dertil op-
rettet en strækningsopdelt struktur for tilsynsenhe-
den.
Efter gennemførslen af installationsfasen fremsender
EPAS
as-built
og kvalitetssikringsdokumentation til
tilsynsenheden forud for den endelige aflevering af
strækningen. Denne dokumentation arkiveres ligele-
des i tilsynshedens SharePoint-struktur.
Vurdering af den nuværende styringspraksis
Vurderingen af Elektrificeringsprogrammets nuvæ-
rende tilgang til tilsyn og leverancestyring er gen-
nemført med udgangspunkt i de kvalitetsstyringskri-
terier der er beskrevet i tabel 3.1. De opsumme-
rende konklusioner for hver kortlagt parameter
fremgår i Tabel 10.4-Tabel 10.9.
Sporbarhed:
Deloitte har vurderet, om der er tilstrækkelig trans-
parens i tilsynets dokumentation. Det vurderes i den
forbindelse, at den nuværende it-understøttelse af
tilsynsarbejdet udfordrer sporbarheden af tilsynets
observationer. Dette skyldes primært at der arkive-
res på vanskeligt tilgængelige måder i SharePoint
løsningen.
Dokumentationen, som Elektrificeringsprogrammets
tilsynsenhed udarbejder, bærer præg af at blive op-
bevaret i en struktur, der ikke er udviklet til at
kunne understøtte tilsynsarbejdet. Processen for do-
kumentation vurderes derudover at være unødigt
ressourcekrævende og kun i meget begrænset om-
fang understøttet af digitaliserede processer (ek-
sempelvis ingen automatiske GPS-lokation på regi-
streringer). Generelt pågår der således et stort ad-
ministrativt arbejde i at sikre den nødvendige spor-
barhed for den enkelte tilsynsmedarbejder. Den
manglende digitalisering medfører således et unø-
digt højt ressourcetræk.
Sporbarheden af tilsynets arbejde og årsagerne bag
tilsynets valg, prioriteringer og fokus vurderes også
at være udfordret af det faktum, at tilrettelæggelsen
af aktiviteterne primært tager udgangspunkt
i EPAS’
egenkontrolplan. Således er det uklart, om tilsynet i
tilstrækkeligt omfang formår at løfte og fokusere på
Tabel 10.4. Opsummering af Deloittes vurde-
ring af tilsynets sporbarhed
Sporbarheden af tilsynets observationer er
udfordret af manglende it-understøttelse.
Sporbarheden af tilsynets arbejde og årsa-
gerne bag tilsynets valg, prioriteringer og fo-
kus er også udfordret af at der ikke eksiste-
rer en tilsynsplan skræddersyet til Elektrifi-
ceringsprogrammet, mens EPAS’ egenkontrol
plan, som udgør tilsynets grundlag for plan-
lægning af tilsynet, har været inkonsistent
på de allerede gennemførte strækninger.
Tabel 10.5. Opsummering af Deloittes vurde-
ring af tilsynets fuldstændighed
Bygherretilsynets fokus på installationsfasen
vurderes at udfordrer den løbende erfarings-
opsamling fra tidligere faser på projekterne.
Der er nogen grad af erfaringsdeling mellem
faserne, men den vurderes i høj grad at
være personbåret.
Den manglende understøttede erfaringsde-
ling vurderes at skabe udfordringer for tilsy-
nets fuldstændighed.
94
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
de risici, som er identificeret af de øvrige styringsdi-
scipliner eller i programmets tidligere faser.
Fuldstændighed:
Parameteren bygger på en vurdering af, om tilsynet
omfatter de mest relevante leverancer eller centrale
aspekter i programmet. Tilsynsenhedens fokus på
installationsfasen vurderes at være med til at for-
stærke projekternes opdeling i faser og forskellige
ansvarsområder. Tilsynets fokus på snitfladerne til
faserne forud for installationsfasen vurderes at være
svag, hvilket skyldes, at projektlederen ofte bliver
eneste aktør til sikring af vidensoverdragelse, da
byggeledere og tilsynsorganisationen inddrages me-
get sent.
Dette er med til at vanskeliggøre muligheden for er-
faringsudveksling og læring på tværs af stræknin-
gernes enkelte faser samt mellem strækningerne.
Den manglende erfaringsdeling, struktureret dataop-
samling samt de kommunikationsudfordringer dette
kan medføre, vurderes at kunne udsætte program-
met for en unødig risikoeksponering.
Validitet:
Deloitte har vurderet om de anvendte data, der lig-
ger til grund for tilsynet med leverancerne, er af til-
strækkelig kvalitet og detaljeringsgrad. Generelt
vurderes validiteten af tilsynsarbejdet at være ud-
fordret af meget knappe ressourcer, hvilket gør det
nødvendigt for tilsynet at prioritere tilsynsaktivite-
terne.
Tilsynsførende har følt sig nødsaget til at prioritere
fysiske tilsyn i sporet højt,
da det er oplyst, at EPAS’
egenkontrol har været mindre dækkende, end hvad
der har været behov for
49
. Det er tilkendegivet, at
der i programmets levetid endnu ikke er udarbejdet
en fast praksis for EPAS’ egenkontrol, hvorfor det er
vanskeligt for bygge- og projektlederne at tilrette-
lægge bygherretilsynet effektivt. For nuværende
vurderes fysiske tilsyn således at øge validiteten af
tilsynets beslutningsgrundlag. Omvendt er det en
meget ressourcekrævende tilsynsform, som udfor-
drer tilsynets overordnede ressourceallokering.
Dette betyder nødvendigvis, at øvrige tilsynsopgaver
nedprioriteres, hvilket muligvis kan kompromittere
gennemgangen af skriftlig dokumentation mv.
Der er blandt andet observeret eksempler på, at til-
synsenheden gennemfører tilsyn på baggrund af for-
ældede datasæt, da EPAS ikke har leveret det mest
opdaterede designgrundlag forud for tilsynet.
Derudover er der observeret nogen grad af mangel
på specialistkompetencer i tilsynet. Tilsynsmedarbej-
dere har ytret, at interne medarbejdere ikke har de
nødvendige færdigheder til i tilfredsstillende grad at
yde et fagtilsyn med højt specialiserede leverancer
fra EPAS.
Aktualitet:
Deloitte har vurderet, hvorvidt tilsynet bygger på
aktuelle data, og om tilsynet foretages rettidigt, så
der kan sikres relevante mitigerende initiativer.
Som udgangspunkt vurderes det, at aktualiteten for
bygherretilsynets udførsel er høj. Tilsynsarbejdet
Tabel 10.6. Opsummering af Deloittes vurde-
ring af tilsynets validitet
Generelt vurderes validiteten af tilsynsarbej-
det at være udfordret af meget knappe res-
sourcer, hvilket gør det nødvendigt for tilsy-
net at prioritere tilsynsaktiviteterne. Histori-
ske har det været nødvendigt at prioritere
tilsyn i sporet, hvilket naturligt har medført
mindre fokus på dokumentationsgennem-
gang.
Derudover er der observeret nogen grad af
mangel på specialistkompetencer i tilsynet,
hvilket kan udfordre validiteten af tilsynets
observationer på højteknologiske leverancer
fra EPAS.
Tabel 10.7. Opsummering af Deloittes vurde-
ring af tilsynets aktualitet
Som udgangspunkt vurderes det, at aktuali-
teten for bygherretilsynets udførsel er høj.
Tilsynsarbejdet formidler observerede op-
mærksomhedspunkter til projektlederen
gennem regelmæssige møder.
Dog vurderer Deloitte, at øget fokus på lø-
bende progression i leverancerne fra EPAS
vil kunne gøre tilsynsfunktionen endnu mere
risikobaseret og proaktivt.
49
Det har ikke været muligt for Deloitte at vurdere tilstrækkelighe-
den af EPAS’ egenkontrol, men der er udarbejdet interne audits,
som fastslår, at der har været nogen grad af utilstrækkelighed i
EPAS’ praksis.
95
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
formidler observerede opmærksomhedspunkter til
projektlederen gennem regelmæssige møder. Det er
imidlertid mere uklart, hvorvidt formen af denne vi-
denoverdragelse er hensigtsmæssig.
Konsistens:
Deloitte har vurderet, om bygherretilsynet anlægger
en konsistent metodik og konsistente processer.
Konsistensen vurderes imidlertid udfordret af mang-
lende konsistens i EPAS’ praksis for egenkontrol,
hvilket vanskeliggør en ensartet proces for tilsynsar-
bejdet.
I arbejdet, der falder inden for installationsfasen,
vurderes Elektrificeringsprogrammet at have klare
og tilstrækkelige processer beskrevet og dokumen-
teret. Dog er der for nuværende ingen fælles skabe-
loner for udarbejdelse af tilsynsplanerne.
Præsentation/Overblik:
Deloitte har gennemgået tilsynets teknisk tilsynsdo-
kumentation og drøftet processen for overdragelsen
af viden til projektledelsen. Generelt vurderes mang-
lende it-understøttelse at vanskeliggøre produktio-
nen styringsrelevant dokumentation. Dette gælder
også muligheden for at generere et datadrevet over-
blik over observationer fra tilsynsprocessen til brug
for de øvrige styringsdiscipliner.
Den ustrukturerede og relativt personbårne proces
for overdragelse af styringsrelevant information fra
tilsynspersonel til projektleder vurderes derudover
at være uhensigtsmæssig.
Det er desuden konstateret, at tilsynet umiddelbart
mangler understøttelse fra kontraktstyringsdiscipli-
nen, da tilsynsdokumentationen ikke for nuværende
er af høj nok kvalitet til at kunne understøtte effek-
tiv forhandling i kontraktstyringsregi. Dette skyldes
at dokumentationen for nuværende udarbejdes af
byggeledere, uden juridiske kompetencer til at pro-
ducere dokumenter, som kan indgå direkte i kon-
traktlige forhandlinger.
Tabel 10.8. Opsummering af Deloittes vurde-
ring af tilsynets konsistens
Det vurderes, at konsistensen i tilsynets
praksis er udfordret af manglende konsistens
i EPAS’ praksis
for egenkontrol. Tilsynet er
imidlertid i dialog med EPAS omkring udar-
bejdelse af standardiserede skabeloner for
egenkontrol, hvilket også vil øge konsisten-
sen af bygherretilsynet, ligesom der er stan-
dardiserede tilsynsskabeloner under udarbej-
delse. Disse vil øge konsistensen af det nu-
værende bygherretilsyn.
10.4 Udfordringer i forhold til målbil-
ledet
På baggrund af kortlægningen og vurderingen af den
nuværende tilsynspraksis, er der identificeret en
række udfordringer og udviklingspunkter i forhold til
det opstillede målbillede. I Tabel 10.10 kobles hvert
målbilledtema med de udfordringer og udviklings-
punkter som kortlægningen og vurderingen af pro-
grammets tilsyn og leverancestyring har identifice-
ret.
Tabel 10.9. Opsummering af Deloittes vurde-
ring af tilsynets præsentation og evne til at
generere overblik
Generelt vurderes manglende it-understøt-
telse af tilsynsenhedens arbejde at vanske-
liggøre produktionen af både styringsrele-
vante og sporbare indsigter.
Den relativt personbårne proces for overdra-
gelse af informationer til relevante stakehol-
ders lader til at fungere i praksis, men Delo-
itte vurderer at denne praksis er uhensigts-
mæssig og medfører store risici for program-
met som helhed (herunder risici ved perso-
naleudskiftning).
96
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 10.10. Programmets nuværende styringsmæssige udfordringer i relation til det opstillede målbillede for tilsyn- og
leverancestyring.
Tema fra målbillede
Sammenhængende
tilsynskæde
Identificeret udfordring
Manglende sammenhæng mellem bygherretilsynet med EPAS og den øvrige leverancestyring, pri-
mært fordi byggeledere og øvrigt tilsynspersonel ikke deltager i andre faser end installationsfasen,
og videnoverdragelse til tilsynspersonel forekommer personbåret.
It-understøttelsen for tilsynet, både i henhold til procesunderstøttelse og dokumentationspraksis, er
svag eller på nogle områder ikke eksisterende. Den nuværende SharePoint-baserede understøttelse
gør dokumentationsbyrden for tilsynspersonalet meget høj og mindsker samtidig anvendeligheden
af tilsynets observationer i en styringsmæssig kontekst. Den nuværende understøttelse sikrer
blandt andet ikke, at alle nødvendige informationer er lettilgængeligt for tilsynspersonalet, ligesom
den ikke understøtter, at projektledere let kan bearbejde informationer på konsistent vis.
Standardiseringen af tilsynsplanlægningen er udfordret af manglende it-understøttelse, ligesom der
er snitfladeproblematikker
mellem EPAS’
egenkontrol, dokumentation og bygherretilsynets egen til-
synsdokumentation.
Der er observeret kompetencemæssige udfordringer i den nuværende tilsynsorganisation, specielt i
relation til specialistkompetencer. Derudover er der observeret manglende klarhed omkring tilsynets
faktiske opgaver og en manglende fælles forståelse af alle tilsynsaktiviteter.
Der foreligger ingen klar strategi for, hvordan kompetencerne skal sikres, ligesom der ikke er nogen
klar struktur for planlægning af hvor, hvornår og hvor længe de rette kompetencer skal være til-
gængelige for projektlederen.
Der foreligger ingen drejebog for tilsynsaktiviteter, som vurderes nødvendige, for at et effektivt til-
syn kan finde sted med højteknologiske leverancer (stærkstrømsleverancerne). For nuværende an-
vendes den standardiserede tilsynsproces fra Banedanmark Anlæg.
Manglende kobling til kontraktstyringsdisciplinen er en udfordring i forhold til at sikre høj kvalitets-
dokumentation, som senere kan anvendes i juridiske tvister og lignende. Det skyldes, at der den
juridiske medarbejder, som tidligere var tæt knyttet til tilsynsfunktionen og deres daglige aktiviteter
(herunder gennemlæsning og sparring omkring tilsynsdokumentation, afklaring af kontraktens
grænser for tilsynets mandat mv.), ikke længere er ligeså tilgængelig. Sparringen fungerer nu kun
på et højere niveau.
Generelt er koblingen til de øvrige styringsdiscipliner velfungerende. Dog er koblingen processuelt
udokumenteret og meget personbåret.
Relateret løsningsforslag
#1 Revision af tilsynsstrategi
Tværgående tiltag #2 Styrkelse af lø-
bende læringsopsamling
#2 Afdækning af mulighed for forbed-
ret it-understøttelse
#4 Løbende indsigt i EPAS’ egenkon-
trol
Effektiv tilsynsadmini-
stration og dokumen-
tation
Tydelige roller og an-
svar
Tværgående tiltag #3 Forbedring af
governance og procesunderstøttelse
#3 Forbedring af styring af kompeten-
ceudbud og efterspørgsel
Kobling mellem sty-
ringsdisciplinerne
Tværgående tiltag #1 Øget kobling af
styringsdisciplinerne
Kilde: Deloitte
97
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
11
Myndighedsrapportering
på den halvårlige anlægsstatus til Folketinget og
indholdet i Banedanmarks årsrapport
50
.
Megaprojektrapporteringen følger en skabelon, som
departementet i fællesskab med Banedanmark har
sat rammerne op for, og er således formmæssigt
låst og større ændringer er betinget af aftaler mel-
lem de to parter. Reviewet fokuserer derfor primært
på hensigtsmæssigheden af den måde Elektrifice-
ringsprogrammet udfylder skabelonen.
De primære konklusioner er, som opsummeret i Ta-
bel 11.1, at den nuværende praksis for myndigheds-
rapportering i vid udstrækning videreformidler de
rigtige informationer, men at informationerne bliver
præsenteret i et teksttungt format, med fokus på
bagudrettet målopfyldelse og begrænset fokus på
fremadrettede milepæle. Yderligere udgør den nu-
værende operationalisering af risici i relation til tid
og økonomi et vanskeligt udgangspunkt for dialog,
da det ikke står klart, hvordan risikobilledet påvirker
programmet som helhed og de enkelte projekter
hver for sig.
Banedanmark har imidlertid tilkendegivet, at de for
nuværende er i en proces omkring forbedring af det
eksisterende rapporteringskoncept. Reviewets kon-
klusioner tager dog udgangspunkt i det undersøgte
den primære eksterne rapportering, vurderes dette ikke at be-
grænse reviewets anvendelighed.
Elektrificeringsprogrammets myn-
dighedsrapportering følger de ret-
ningslinjer, som departementet og
Banedanmark i samarbejde har ud-
arbejdet, men vurderes kun i be-
grænset omfang at formidle fremad-
skuende og styringsrelevant infor-
mation om tid og økonomi i lys af
observerede programrisici.
Nærværende kapitel analyserer Banedanmarks lø-
bende myndighedsrapportering for Elektrificering-
sprogrammet til Transport-, Bygnings- og Boligmini-
steriet.
Tabel 11.1. Opsummering af Deloittes vurde-
ring af myndighedsrapporteringens ro-
busthed og styrbarhed
Styrbarhed
Den nuværende myndighedsrapportering vi-
dereformidler i vid udstrækning de rigtige in-
formationer og følger naturligt den rapporte-
ringsskabelon, som departementet og Ba-
nedanmark har udarbejdet i fællesskab.
Deloitte vurderer imidlertid, at den nuvæ-
rende myndighedsrapportering mangler gra-
fiske, intuitive opstillinger, der kan skabe et
hurtigt overblik samt af manglende formid-
ling af risici. Det vurderes desuden at være
uhensigtsmæssigt, at myndighedsrapporte-
ringen primært fokuserer på bagudrettet
målopfyldelse, og kun i mindre grad på
fremadrettede milepæle og handlemulighe-
der herunder stillingtagen til effekterne af ri-
sici og usikkerheder på budget, tidsplan, mv.
Note: Tabel 3.1 indeholder en oversigt over hvilke
analysespørgsmål og parametre, der ligger til grund
for ovenstående konklusioner.
11.1 Introduktion og sammenfatning
Myndighedsrapporteringen i regi af Elektrificering-
sprogrammet, er primært centreret omkring den
kvartalsvise megaprojektrapportering til departe-
mentet. Reviewet er derfor også afgrænset fra at se
Banedanmark har i forbindelse med reviewet fremført overfor
Deloitte, at denne afgrænsning ikke giver et dækkende billede af
myndighedsrapporteringen. Det er imidlertid Deloittes vurdering, at
det inden for rammerne af reviewet har været nødvendigt at fore-
tage denne afgrænsning. Eftersom megaprojektrapporteringen er
50
98
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
data, hvilket er gennemgang af Elektrificeringspro-
grammets rapportering til departementet i perioden
1. kvartal 2017 til og med 1. kvartal 2018. Det er
herudover suppleret med dokumentgennemgang af
Banedanmarks månedlige, interne projektstatus for
hele 2017.
og genkendes på alle niveauer af programmet og
Banedanmark. Det betyder i praksis, at rapporterin-
gen skal fokusere på Elektrificeringsprogrammets
strækninger og øvrige styringsrelevante niveauer,
som eksempelvis de forberedende arbejder, med
indflydelse på programmets tidsplan, økonomi og ri-
sici.
Tema 3. Høj grad af fokus og væsentlighed i rappor-
teringsformat
Rapporteringen skal være fokuseret og væsentlig,
hvilket betyder, at rapporteringen i praksis skal fo-
kusere på de samme parametre som i den løbende
rapportering, når det kommer til programmets frem-
drift, kvalitet, økonomi og risici. Formålet er at gøre
rapporteringen til et fyldestgørende overblik for
hvert kvartal.
Tabel 11.2. Overblik over temaer i det opstil-
lede målbillede
1.
2.
3.
Solidt grundlag for dialog mellem BDK
og eksterne myndigheder
Klar sammenhæng med intern rapporte-
ring
Høj grad af fokus og væsentlighed i rap-
porteringsformat.
11.2 Målbilledet
Myndighedsrapporteringen i Elektrificeringsprogram-
met har til hovedformål at sikre at:
Der skabes overblik over programmets fremdrift,
herunder kvaliteten i programmets leverancer.
Der skabes overblik over programmets økonomi-
ske situation.
Der skabes overblik over programmets risici.
Målbilledet fokuserer på tre temaer for så vidt angår
myndighedsrapportering, listet i Tabel 11.2.
Tema 1. Solidt grundlag for dialog mellem BDK og
eksterne myndigheder
Rapporteringen skal være et grundlag for dialog ved
effektivt at understøtte en fremadrettet og løsnings-
orienteret dialog mellem Banedanmark og departe-
mentet. Dette skal sikres gennem en gensidig for-
ventningsafstemning af format, indhold og proces
for udformning af den løbende rapportering, således
programmet til enhver tid kan skabe et gældende
overblik over fremdrift, kvalitet, økonomi og risici på
program- og projektniveau til brug på statusmøder.
Tema 2. Klar sammenhæng med intern rapportering
Rapporteringen skal være afstemt med Elektrifice-
ringsprogrammets interne rapportering, således at
den løbende rapportering kan udarbejdes effektivt
11.3 Den nuværende praksis for
myndighedsrapportering
Den nuværende styringspraksis
Det bemærkes indledningsvist, at Elektrificering-
sprogrammet anvender den skabelon som er udar-
bejdet i fællesskab mellem departement og Ba-
nedanmark og som departementet efterfølgende har
udstedt til efterfølgelse af alle større anlægspro-
grammer. Det betyder i praksis, at den overordnede
struktur, proces og indholdsmæssige fremstilling ta-
ger udgangspunkt i de retningslinjer, som skabelo-
nen lægger op til.
99
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Vurdering af den nuværende styringspraksis
Vurderingen af Elektrificeringsprogrammets nuvæ-
rende tilgang myndighedsrapportering er gennem-
ført med udgangspunkt i de kvalitetsstyringskriterier
der er beskrevet i tabel 3.1.
Fuldstændighed:
Deloitte vurderer, at den nuværende myndigheds-
rapportering indeholder alle de relevante informatio-
ner, men at Elektrificeringsprogrammet kan arbejde
med operationaliseringen af risiko og forventede ef-
fekter af observerede risici for tidsplan og budget for
at skabe et mere fuldstændigt billede af status til
departementet. Dette skal ske inden for rammerne
af departementets skabelon, men kræver, at der i
højere grad end nu, rapporteres på modellerede risi-
kospænd, jævnfør simuleringsmodellens output illu-
streret i figur 6.4.
Sporbarhed:
Det er Deloittes vurdering, at der er en høj grad af
overensstemmelse mellem de informationer som
produceres internt og de informationer som anven-
des i myndighedsrapporteringen til departementet.
Validitet:
Validiteten af myndighedsrapporteringen er naturligt
betinget af kvaliteten af den ledelsesinformation
som produceres i programmet. Deloitte vurderer
her, at ledelsesinformationen er udfordret af, at ri-
sici næsten udelukkende er fokuseret på økonomi-
ske effekter, selv om det i lige så høj grad kunne
være styringsinteressant at belyse den potentielle
effekt af en risiko i form af påvirkning på tidsplanen.
Aktualitet:
Det er observeret, at der i forbindelse med udarbej-
delse af myndighedsrapporteringen ofte går for lang
tid fra data indsamles, til rapporteringen kan frem-
sendes til departementet. Deloitte vurderer, at dette
medvirker, at der nogle gange rapporteres på for-
hold, som er forældede, og som derfor ikke giver et
tilpas retvisende billede af den nuværende status i
programmet, eller at nye forhold og problemstillin-
ger er opstået i mellemtiden.
Dette udfordrer rapporteringens relevans som
grundlag for dialog mellem styrelse og departement.
Overblik/Præsentation:
Deloitte vurderer, som nævnt ovenfor, at myndig-
hedsrapporteringen overordnet set indeholder de
rigtige informationer. Dog er det også observeret, at
informationerne ofte bliver præsenteret i form af
omfattende tekst, som nogle gange er bagudrettet
konstaterende og ikke altid får belyst de fremadret-
tede konsekvenser på en måde, som betrygger læ-
seren.
Den teksttunge fremstilling af myndighedsrapporte-
ringen ses tydeligst i ledelsesresumeet, hvor fravæ-
ret af illustrationer og grafiske elementer gør det
vanskeligt at skabe sig et hurtigt overblik over sta-
tus, udvikling og konsekvenser for Elektrificering-
sprogrammet. Der arbejdes således hverken med
opsamlende bokse, RAG-indikationer (trafiklys) eller
anden overordnet indikation af programmets status
på tværs af økonomi, tid og risici. Det bør pointes,
at departementets skabelonen i udgangspunktet lig-
ger op til denne type rapportering, men Elektrifice-
ringsprogrammets simuleringsværktøj bør lette pro-
duktionen af grafiske elementer, som for nuværende
100
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
ikke bliver rapporteret og som vil skabe værdi for
departementet.
Det er desuden konstateret, at den nuværende an-
vendelse af grafiske præsentationer ikke altid giver
beslutningstagere et hurtigt overblik over program-
mets nuværende status samt den forventede frem-
drift.
Derudover er det Deloittes vurdering, at overblikket
er en udfordret af at myndighedsrapporteringen ikke
er struktureret omkring og viser informationerne på
projekt- eller strækningsniveau (i stedet for på te-
matisk niveau som fx økonomi). Da risici og øko-
nomi ofte vil være forankret på strækningsniveau, er
det Deloittes vurdering, at departementet bør have
indblik i relevante informationer på dette niveau for
at sikre et komplet billede af programmets status. I
ledelsesresumeet kan Elektrificeringsprogrammet
omvendt følge en tematisk struktur for formidling,
som det er tilfældet i den nuværende rapportering.
af programmets og projekternes risici i form af øko-
nomi og tid og 3) en forbedret proces omkring tilbli-
velse og opdatering med henblik på at sikre, at
myndighedsrapporteringens indhold altid er relevant
og opdateret.
Deloitte vurderer, at Elektrificeringsprogrammet kan
imødekomme mange af de pointerede udfordringer
ved ovenstående. Løsningstiltagene i Kapitel 14 vil
imidlertid bringe yderligere nuance til allerede eksi-
sterende initiativer.
11.4 Udfordringer i forhold til målbil-
ledet
Den nuværende rapporteringsmodel er holdt op mod
Elektrificeringsprogrammets målbillede for myndig-
hedsrapportering. Vurderingen er foretaget med ud-
gangspunkt i de tre temaer og konklusionerne er
præsenteret i tabel 11.3.
Elektrificeringsprogrammet har oplyst, at der alle-
rede nu arbejdes med forbedring af det nuværende
rapporteringskoncept gennem 1) en mere overskue-
lig præsentation af information på program- og pro-
jektniveau, 2) en konkretisering af konsekvenserne
101
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 11.3 Programmets nuværende styringsmæssige udfordringer i relation til det opstillede målbillede for myndighedsrappor-
tering.
Tema fra målbillede
Solidt grundlag for di-
alog mellem BDK og
eksterne myndighe-
der
Identificeret udfordring
Operationaliseringen af risici ift. tid og økonomi et vanskeligt udgangspunkt for dialog, da det ikke
står klart, hvordan risikobilledet påvirker programmet som helhed og de enkelte projekter hver for
sig på dimensionerne tid og økonomi.
Den teksttunge fremstilling af myndighedsrapporteringen, tydeligst i ledelsesresumeet, gør det
vanskeligt at skabe sig et hurtigt overblik over status, udvikling og konsekvenser for Elektrifice-
ringsprogrammet.
Myndighedsrapporteringens bagudrettede fokus er ikke altid hensigtsmæssigt. Dette perspektiv
bør beriges med en klar stillingtagen til, hvilke konsekvenser ændringer eller nye oplysninger har
for henholdsvis tid, kvalitet økonomi og risici. Dette vil give et bedre udgangspunkt for dialog.
Den nuværende rapportering er i udgangspunktet afstemt med den interne rapportering. Det be-
virker, at det i er nemt for Banedanmark at foretage myndighedsrapporteringen, da den ligger i
umiddelbar forlængelse af de rapporteringsdimensioner og
–informationer,
som udgør det interne
rapporteringsgrundlag i Banedanmark og i Elektrificeringsprogrammet.
Der er imidlertid den mindre forskel, at den interne rapportering primært strukturerer information
på projektniveau og ikke på et tematisk niveau (økonomi, tid, risici).
Det kan i den forbindelse overvejes, hvorvidt en strækningsbaseret rapportering ligeledes kan
være udgangspunktet for myndighedsrapporteringen, hvor ledelsesresumeet så forholder sig til
status på programniveau på tematisk niveau (økonomi, tid, risici).
Den nuværende rapportering fokuserer på hovedparten af de væsentlige rapporteringsparametre i
form af tid, økonomi og risici. Der mangler imidlertid en konkret stillingtagen til kvaliteten af de
udførte leverancer i forbindelse med den generelle fremdrift på program- og projektniveau.
Den nuværende rapportering af risici er ikke koblet til de øvrige rapporteringsdimensioner i form
af tid og økonomi, og den fremgår kun på programniveau.
Såfremt kvaliteten inkluderes i rapporteringen, vil Banedanmark og Elektrificeringsprogrammet
leve op til det indholdsmæssige hovedformål i målbilledet for myndighedsrapportering. Herefter vil
forbedringsmuligheder og
–arbejder
begrænse sig til den visuelle og formatmæssige fremstilling af
myndighedsrapporteringen.
Relateret løsningsforslag
#1 En mere overskuelig præsentati-
onsform
#2 Konkretisering af risici og usikker-
hed for udrulningsplanen
#3 Sikring af et mere tidssvarende
indhold
Klar sammenhæng til
intern rapportering
#3 Sikring af et mere tidssvarende
indhold
Høj grad af fokus og
væsentlighed i rap-
porteringsformat.
#1 En mere overskuelig præsentati-
onsform
#2 Konkretisering af risici og usikker-
hed for udrulningsplanen
#3 Sikring af et mere tidssvarende
indhold
Kilde: Deloitte
102
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Del III
Forslag til forbedring af programmets
robusthed og styrbarhed
I del III introduceres læseren til De-
loittes løsningsforslag, som er ud-
viklet med det formål at bringe
Elektrificeringsprogrammet tættere
på de opstillede målbilleder for sty-
ring af programmet.
103
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
12
Overblik over løsningstiltag
Løsningsforslagene beskrives ud fra en række para-
metre, herunder motivationen for tiltaget, dets for-
udsætninger, forventede effekter, investeringsbe-
hov, realiseringshorisont, samt forhold af relevans
for implementeringen. Hvert løsningsforslag refere-
rer derudover til et af de tidligere beskrevne målbil-
ledtemaer for de enkelte styringsdiscipliner.
Tabel 12.1 indeholder en beskrivelse af hvordan De-
loittes vurderinger parametrene er operationaliseret.
Tabel 12.1. Operationalisering af beskrivende parametre for hvert løsningstiltag
Parameter
Forventet styringsef-
fekt
Operationalisering
Lav
Marginal effekt på en eller
to af de vurderede styrbar-
hedsparametre
Let
Umiddelbart implementer-
bart tiltag uden større pro-
blemstillinger
Mellem
Høj
Markant effekt på en eller
to af de vurderede styrbar-
hedsparametre
Svær
Vanskeligt implementer-
bart tiltag ofte med juridi-
ske, budgetmæssige eller
kontraktuelle problemstil-
linger
Dette kapitel giver en generel ind-
flyvning til de løsningstiltag, som
Deloitte har identificeret, og som
Elektrificeringsprogrammet kan im-
plementere for at styrke program-
mets styrbarhed på kort sigt og ro-
bustheden på længere sigt.
Deloitte har i samarbejde med Banedanmark, udvik-
let 24 løsningstiltag. Tre af løsningstiltagene har et
tværgående fokus, hvilket vil sige, at de søger at
optimere styrbarheden af programmet på tværs af
alle styringsdisciplinerne. De tre tværgående forslag
har en række undertiltag, som er mere handlingsori-
enterede for de specifikke styringsdiscipliner. Derud-
over har Deloitte identificeret 21 disciplinspecifikke
løsningstiltag.
Et samlet overblik over løsningstiltagene er præsen-
teret i Tabel 12.2.
Implementerbarhed
Mellem
12.1 Beskrivelse af løsningstiltag
Løsningsforslagene er Deloittes vurdering af hvad
Elektrificeringsprogrammet kan gøre for at kunne
indfri de opstillede målbilleder. Nogle af tiltagene er
allerede under implementering af programmet,
mens andre tiltag er under implementering i Ba-
nedanmark eller i andre Banedanmark programmer.
Investeringsbehov
(nødvendig ressource-
allokering)
Implementeringshori-
sont
Angives i et estimeret spænd for Deloittes vurdering af den nødvendige ressourceallo-
kering for at kunne implementere tiltaget til fulde. Ressourceallokeringen er opgjort i
enten OPEX (årsværk) eller CAPEX (engangskapitalinvestering).
Angiver hvor mange måneder Deloitte vurderer, det vil tage, inden tiltaget kan være
fuldt implementeret, og effekterne vil kunne ses.
104
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tabel 12.2. Oversigt over de 24 løsningstiltag, som Deloitte har udviklet med henblik på realisering af de opstillede
målbilleder.
Styringsdisciplin
Tværgående tiltag
Beskrivelse af undertiltag
1.
2.
3.
1.
2.
3.
4.
Øget kobling af styringsdisciplinerne
Styrkelse gennem løbende læringsopsamling
Forbedring af governance og procesunderstøttelse
Ny samarbejdsmodel med leverandøren (EPAS)
Entydigt ansvar for de forberedende arbejder
Forhøjet kvalitet i udarbejdelsen af datapakke
Bedre anvendelse af risici, usikkerheder, eksterne aktiviteter og deres påvirkning på
udrulningsplanen
Ny registrerings- og opfølgningsstruktur
Integreret systemunderstøttelse
Revision af risikostyringsstrategi
Sikring af tidligere identifikation af risici og samlet risikobillede
Procedure for udarbejdelse af risikohandleplaner
Styrket beskrivelse og dokumentation af mitigerende tiltag
Revurdering af opsætningen af RamRisk
Samlet understøttelse af minimumkrav i ComplyPro
Bedre dokumentation af forløb op mod tidsfristsoverskridelser for ændringer
Afdækning af mulighed for implementering af et kontraktstyringssystem
Revision af tilsynsstrategi med fokus på en sammenhængende tilsynskæde
Afdækning af mulighed for forbedret it-understøttelse
Forbedring af styring af kompetenceudbud og -efterspørgsel
Styrkelse af den løbende indsigt i
EPAS’
egenkontrol
En mere overskuelig præsentationsform
Konkretisering af risici
Sikring af et mere tidssvarende indhold
Planlægning og udrul-
ning
Budget og økonomisty-
ring
1.
2.
1.
2.
3.
4.
5.
1.
2.
3.
1.
2.
3.
4.
1.
2.
3.
Risici og risikostyring
Kontraktstyring
Tilsyn og leverancesty-
ring
Myndighedsrapporte-
ring
105
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
13
Tværgående løsningstiltag
13.1 Tværgående tiltag #1: Øget kob-
ling af styringsdisciplinerne
Søger at imødekommer målbillede om:
Kobling af styringsdiscipliner
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Dette kapitel beskriver de tiltag,
som går på tværs af de behandlede
styringsdiscipliner. Tiltagene søger
at imødekomme generelle udfordrin-
ger observeret på tværs af styrings-
disciplinerne i reviewet.
Kapitlet præsenterer tre tværgående tiltag, som har
relevans på tværs af de behandlede styringsdiscipli-
ner. Tiltaget søger således at løfte programmet på
en række af de opstillede målbilledtemaer. De tre
tværgående tiltag er:
1. Øget kobling af styringsdisciplinerne
2. Styrkelse af løbende læringsopsamling
3. Forbedring af governance og procesunderstøt-
telse
For hvert tiltag præsenteres et hovedtiltag og en
række undertiltag, der beskriver konkrete handlin-
ger for udmøntning af hovedforslaget inden for de
enkelte styringsdiscipliner. Det skyldes, at der for
hver styringsdisciplin er identificeret en række mere
unikke behov, som Deloitte vurderer, Elektrificering-
sprogrammet bør overveje at imødekomme specifikt
indenfor rammen af hovedtiltaget.
Høj
1-2 ÅV
6 mdr.
Mellem
Deloitte vurderer, at Elektrificeringsprogrammet har
en række udfordringer med den tværgående kobling
af styringsdisciplinerne. Der er behov for en stær-
kere struktur for koordination mellem planlægning,
økonomi, risiko, kontrakt og tilsyn, som i højere
grad er understøttet af viden om, hvilke specifikke
informationer de enkelte styringsdiscipliner har be-
hov for at modtage for at styrke deres egen styring.
Det er centralt, at styringsdisciplinernes behov bliver
præcist afgrænset, og at der i den forbindelse er fo-
kus på dataunderstøttelse.
Dette betyder, at de enkelte styringsdiscipliner på
kort sigt bør:
1. Afklare og specificere hvilke informationer de har
behov for at modtage fra de øvrige styringsdisci-
pliner for at styrke deres eget arbejde. Behovs-
afklaringen bør inkludere en specificering af,
præcis hvilke datapunkter der er behov for, samt
et rapporteringsformat.
106
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
2. Klarlægge hvordan, og i hvilket omfang styrings-
disciplinerne kan opfylde behov og ønsker til
styrkelse af de øvrige styringsdiscipliners ar-
bejde på en måde, der sikrer at den primære del
af erfaringsudvekslingen er databåret.
3. Fastlægge klart beskrevne processer, der sikrer
en struktureret udveksling af information med de
relevante styringsdiscipliner. Processerne kan
eventuelt nedfældes i en RACI-matrix.
Ovenstående aktiviteter bør forankres i en tværgå-
ende styregruppe.
Motivation for tiltaget
Den primære udfordring for koblingen mellem de
forskellige styringsdiscipliner er, at koblingen er bå-
ret af personlige relationer og primært bygger på en
tilgang, hvor den styringsdisciplin, der afsender in-
formationen, fastlægger hvilke oplysninger, der skal
udveksles. Baggrunden for at gennemføre det tvær-
gående tiltag og de styringsdisciplinspecifikke under-
tiltag er at sikre koblingen mellem de forskellige sty-
ringsdiscipliner samt forankring i aktiviteter, der er
databårne og defineret af den styringsdisciplin, der
modtager og skal anvende informationerne.
Dette betyder således, at de enkelte styringsdiscipli-
ner understøttes af netop den viden og støtte, som
disciplinen og dens medarbejdere har brug for, så
deres arbejde udnytter den viden og ekspertise, der
oparbejdes i de øvrige styringsdiscipliner.
Tiltagets forudsætninger
Tiltaget forudsætter alene et ledelsesmæssigt man-
dat samt eventuelt etablering af en relevant gover-
nancestruktur med en fast arbejds- eller styre-
gruppe i indfasningsperioden.
Tiltagets forventede effekt
Deloitte forventer, at en mere effektiv kobling af
styringsdisciplinerne vil øge programmets styrbar-
hed mærkbart. Det vil blandt andet medføre hurti-
gere vidensoverdragelse og bedre gennemførelse af
mitigerende handlinger.
Derudover vurderes en øget koordination og en fæl-
les forståelse for, hvad der udgør relevant styrings-
mæssig dokumentation for programmet som helhed
at sikre en mere ensartet kommunikation fra de en-
kelte styringsdiscipliner op mod programledelsen.
Investeringsbehov og realiseringshorisont
Deloitte vurderer, at etableringen af en governance-
struktur kan implementeres indenfor de nuværende
personalemæssige rammer, mens der for enkelte af
undertiltagene vil være behov for nyansættelser
(herunder for undertiltaget for tilsyns- og leverance-
styringsdisciplinen).
107
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Implementeringen vurderes at medføre et behov for
et til to årsværk på tværs af styringsdiscipliner for at
få fuld effekt. Udrulning af enkelte af undertiltagene
vurderes dog at kunne gennemføres inden for de
nuværende organisatoriske rammer. Fuld effekt vil
kunne opnås indenfor seks måneder af tiltagets
iværksættelse.
Implementerbarhed og risici
Deloitte vurderer, at implementeringen af dette til-
tag ikke er udfordret af juridiske og kontraktuelle
forhold.
Det er centralt, at tiltaget ikke medfører et behov for
produktion af ny eller ekstra dokumentation, som i
givet fald vil bebyrde den enkelte styringsdisciplin.
De specifikke initiativer, som indenfor hver styrings-
disciplin kan overvejes implementeret, fremgår af
Tabel 13.1.
Tabel 13.1. Beskrivelse af udmøntningen af tværgående tiltag #1 for de forskellige styringsdiscipliner
Styringsdisciplin
Udrulning og plan-
lægning
Beskrivelse af undertiltag
Øget anvendelse af identificerede risici i forbindelse med planlægning og styring af udrul-
ningen, herunder modellering af risikoeffekter på tidsplanen og budgettet.
Øget anvendelse af igangværende problemstillinger for udrulningen, så disse i højere
grad afspejles i risikobehandlingen.
Hurtigere overlevering af problemstillinger i udrulningsplanen til anvendelse for den frem-
adrettede budgettering.
Dokumentation af processer samt rolle- og ansvarsfordeling for struktureret indsamling af
information fra kontrakt- og risikostyringsenheden.
Primært fokus på standardisering og implementering af en governancestruktur, som mu-
liggør en ensartet, struktureret og regelmæssig indsamling af informationer til opdatering
af foreliggende budgetgrundlag samt prognose.
Udvikling af understøttende proces for erfaringsopsamling fra kontraktstyringsenheden.
Øget fokus på at data skal modtages i et format, som muliggør anvendelse af informatio-
nerne i risikoidentifikationen så tidligt som muligt med henblik på sikring et mere komplet
risikobillede.
Udvikling af proces for modtagelse af oplysninger om udviklingen i risikobilledet. Proces-
sen skal udarbejdes på en måde, der muliggør et mere proaktivt forhandlingsmæssigt ud-
gangspunkt for kontraktstyringsenheden (risici kan indgå i kontraktstyringens dialog med
og forhandlingsstrategi over for EPAS).
Ansættelse af - eller på anden måde involvering af - en juridisk ressource i eller omkring
tilsynsenheden til løbende understøttelse af denne.
Dedikerede kontraktstyringsressourcer skal blandt andet understøtte udarbejdelsen af til-
synsdokumentation, da dette vil styrke senere forhandlingsgrundlag vis-a-vis EPAS.
Budget og økono-
mistyring
Risikostyring
Kontraktstyring
Tilsyn og leveran-
cestyring
108
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
13.2 Tværgående tiltag #2: Styrkelse
af løbende læringsopsamling
Søger at imødekommer målbillede om:
Styrbart budget under økonomi- og budgetstyring.
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Høj
2-3 ÅV
12 mdr.
Mellem
Motivation for tiltaget
Eftersom Elektrificeringsprogrammet løber over en
længere årrække og allerede har erfaret merom-
kostninger i budgetgrundlaget for de bevilgede
strækninger grundet uforudsete hændelser, er det
Tabel 13.2. Beskrivelse af udmøntning af tværgående tiltag #2 for de forskellige styringsdiscipliner
Styringsdisciplin
Udrulning og plan-
lægning
Beskrivelse af undertiltag
Implementering af mere struktureret anvendelse af historiske erfaringer fra udrulning på
tidligere strækninger, således at planlægningen for fremtidige strækninger bliver mere
realiserbar.
Anlæggelse af en mere proaktiv dialog med EPAS om forudsætninger og antagelser i
fremtidige udrulninger baseret på historiske erfaringer.
Fastlæggelse af ejerskab og ansvarsfordeling i Banedanmarks organisation (Anlæg, An-
lægsudvikling og Strategisk Planlægning) i forhold til udførelse af efterkalkulationen af de
erfaringsbaserede enhedspriser. Sikring af at anlægsprojekterne har tilstrækkelige res-
sourcer (økonomisupportere), som opgaven kan forankres hos.
Fastlæggelse af procedure for løbende efterkalkulation samt revidering af budgetforud-
sætninger med henblik på at sikre at de økonomiske effekter løbende indarbejdes i bud-
gettet gennem udvidede budgetopfølgninger.
Derudover implementeres en fælles system- og datastruktur, således at erfaringspriser
og budgetforudsætninger dokumenteres på en ensartet og struktureret måde.
Kvalificering af risici i form af peer-review-processer samt klarlægning og beskrivelse af
det overordnede risikoanalysekoncept.
Styrkelse af den eksisterende governance- og kommunikationsstruktur, der sikrer, at ri-
sici der er identificeret i andre anlægsprojekter, og som kan påvirke Elektrificeringsprog-
rammet, bliver registreret i Elektrificeringsprogrammets risikoregister, således at interak-
tionen imellem de forskellige projekter går direkte mellem de risikostyringsansvarlige
medarbejdere.
Erfaringsudveksling med de kontraktstyrende ressourcer der benyttes af de forberedende
arbejder med henblik på opbygning af interne bedste praksistilgange for programmet.
Udvikling af struktur for inklusion af Elektrificeringsprogrammets tilsynspersonel i design-
fasen, eller øget procesunderstøttelser for videnoverdragelse mellem beslutningstagere i
designfasen og tilsynspersonel.
Deloitte har i den tværgående kortlægning identifi-
ceret, at Elektrificeringsprogrammet er udfordret i
forhold til at opsamle læring og erfaringer fra de
gennemførte udrulninger og faser i programmet. Det
fremsatte initiativ sigter mod at styrke den løbende
læringsopsamling gennem:
Fastlæggelsen af en klar rolle- og ansvarsforde-
ling i forhold til faciliteringen af erfaringsopsam-
ling og dokumentation af læring på tværs af
Elektrificeringsprogrammet og på tværs af sty-
ringsdiscipliner.
Struktureret erfaringsudveksling og tværgående
deling af risici på tværs af Banedanmark Anlæg
med henblik på en mere effektiv erfaringsopbyg-
ning og læring i programmet.
Struktureret arkivering af erfarings- og lærings-
opsamlingen, herunder interne opstartsmøder på
hver strækning, så informationerne fremadrettet
kan tilgås af relevante parter på tværs af Ba-
nedanmarks organisation og gøres mindre per-
sonafhængige.
Budget og økono-
mistyring
Risikostyring
Kontraktstyring
Tiltaget suppleres af en række disciplinspecifikke ini-
tiativer, som gennemgås i Tabel 13.2.
109
Tilsyn og leveran-
cestyring
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
centralt, at programmet løbende opsamler erfaringer
og læring i henhold til alle styringsprocesser (plan-
lægning, økonomi- og budgetstyring, risikostyring,
kontraktstyring og tilsyn) således, at budgetforud-
sætninger m.m. løbende kan opdateres.
Da kortlægningen af Elektrificeringsprogrammets
økonomi også viser, at grundlaget for anlægsestime-
ringen i henhold til principperne for Ny Anlægsbud-
gettering baserer sig på et begrænset grundlag af
komparative erfaringspriser, er det centralt, at Elek-
trificeringsprogrammet sikrer en løbende læringsop-
samling til anvendelse i fremtidige projekter i Ba-
nedanmark.
Tiltagets forudsætninger
Tiltaget forudsætter et ledelsesmæssigt mandat på
tværs af Elektrificeringsprogrammets styringsdisci-
pliner samt en tilstrækkelig governancestruktur til
styring af tiltagets implementering.
Ligeledes forudsættes en allerede eksisterende sy-
stemstruktur til dokumentation og arkivering af læ-
ring. Eksisterer denne ikke allerede, eller er den ek-
sisterende løsning ikke tilstrækkelig anbefales det at
anskaffe et nyt system. En sådan anskaffelse vil dog
øge det samlede investeringsbehov.
Tiltagets forventede effekt
Det forventes, at Elektrificeringsprogrammets gene-
relle læringsopsamling forbedres, hvilket vil øge
styrbarheden af de udarbejdede budgetter og prog-
noser.
Samtidig forventes det også, at Banedanmarks sam-
lede enhedspriskartotek opdateres med de efterkal-
kulerede erfaringspriser fra Elektrificeringsprogram-
met, hvilket vil styrke robustheden af Banedanmarks
fremtidige estimering af anlægsoverslag.
110
Investeringsbehov og realiseringshorisont
Såfremt de nuværende anvendte værktøjer til doku-
mentation og arkivering af erfaringspriser vurderes
tilstrækkelige, vurderes tiltaget ikke kræve et stort
investeringsbehov. For at opnå fuld effekt vurderes
to til tre årsværk dog nødvendige i indfasningsperio-
den og på tværs af styringsområderne. Fuld effekt af
tiltaget vurderes at kunne opnås i løbet af et år.
Hvis de anvendte værktøjer ikke er tilstrækkelige,
kan Elektrificeringsprogrammet i samarbejde med
Banedanmarks øvrige organisation vælge at under-
søge mulighederne for anskaffelse af en anden løs-
ning end den, der i dag anvendes. Vælges denne
løsning vil både investeringsbehovet samt realise-
ringshorisonten blive forøget, ligesom det anbefales
at organisere implementeringen udenfor Elektrifice-
ringsprogrammet.
Implementerbarhed og risici
Deloitte vurderer at implementerbarheden af dette
tiltag er mellem, idet det dog ikke er udfordret af ju-
ridiske og kontraktuelle forhold. Dog bemærkes det,
at hvis den nuværende systemstruktur skal udskiftes
vil dette nedsætte implementerbarheden, da omfan-
get og kompleksiteten af tiltaget øges.
Det er centralt for tiltagets risici, at der foretages en
grundig granskning og vurdering af den nuværende
systemstruktur til opsamling, dokumentation og ar-
kivering af erfaringspriser.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
13.3 Tværgående tiltag #3: Forbed-
ring af governance og procesunder-
støttelse
Søger at imødekommer målbillede om:
Klare roller og ansvar
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
ler på tværs af organisationen, så relevante snitfla-
der fremstår mere klart. Tiltaget suppleres af en
række disciplinspecifikke initiativer, som gennemgås
i Tabel 13.3.
Motivation for tiltaget
Da Elektrificeringsprogrammets organisatoriske
struktur er forholdsvis ny, og idet der er sket signifi-
kant udskiftning i medarbejderstaben på tværs af
styringsdisciplinerne, er det relevant at få dokumen-
teret, struktureret og standardiseret den governance
samt de processer, der konstituerer kernen af de
forskellige styringsdiscipliners aktiviteter.
Derved sikres Elektrificeringsprogrammet imod tab
af viden og læring ved udskiftninger i organisatio-
nen, ligesom arbejdsgangene i de forskellige sty-
ringsdiscipliner gøres fri af enkeltpersoner og doku-
menteres i centrale rolle- og ansvarsbeskrivelser.
Tiltagets forudsætninger
Det vurderes, at implementeringen af tiltaget alene
forudsætter et ledelsesmæssigt mandat på tværs af
programmet og indenfor de forskellige styringsdisci-
pliner.
Tiltagets forventede effekt
Deloitte forventer, at forbedret governance og pro-
cesunderstøttelse på tværs af Elektrificeringsprog-
rammet vil styrke programmets styrbarhed markant.
Dette skyldes, at programmet blandt andet vil sikre
en mere stringent overdragelse af viden, samt et
klarere dokumentationsspor i arbejdsgangene.
Investeringsbehov og realiseringshorisont
Det er centralt, at implementeringen af tiltaget ikke
medfører et behov for produktion af ny eller ekstra
dokumentation og yderligere processer, som vil be-
byrde den enkelte styringsdisciplin.
Mellem
4-5 ÅV
36 mdr.
Mellem
På baggrund af den gennemførte kortlægning og
analyse vurderer Deloitte at der er behov for en for-
bedret governance og procesunderstøttelse på tværs
af Elektrificeringsprogrammets styringsdiscipliner.
Det fremsatte initiativ sigter derfor mod at struktu-
rere, standardisere og dokumentere de forskellige
styringsdiscipliners relevante aktiviteter samt rolle-
og ansvarsfordelinger, for derigennem forbedre den
samlede governance og procesunderstøttelse. Dette
indebærer blandt andet:
Videreudvikling af standardiserede skabeloner til
brug ved de forskellige styringsdiscipliners akti-
viteter, ligesom de skal hjælpe Elektrificerings-
programmets organisation med nemt at kunne
overføre viden og læring både indenfor - men
også på tværs af styringsdisciplinerne.
Tydeliggørelse og dokumentation af de enkelte
discipliners kerneaktiviteter samt centrale roller
på tværs af organisationen, så relevante snitfla-
der og især ansvar er mere klart defineret ned
gennem programmets organisation.
Endelig sigter tiltaget mod at kommunikere de en-
kelte discipliners kerneaktiviteter samt centrale rol-
111
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Det er Deloittes vurdering, at implementeringen af
tiltaget vil kræve et investeringsbehov på omkring ét
årsværk per styringsdisciplin (i alt mellem fire og
fem årsværk). Da tiltaget ligeledes ikke er afhængig
af eksterne aktører, systemindkøb eller lignende
vurderer Deloitte, at tiltaget kan realiseres indenfor
en horisont på et halvt til et helt år.
Implementerbarhed og risici
Deloitte vurderer, at implementeringen af dette til-
tag ikke er udfordret af juridiske og kontraktuelle
forhold.
Tiltaget kan dog udfordres af eksisterende kulturelle
forhold, hvilket kan forlænge implementeringsperio-
den eller reducere effekten.
Tabel 13.3. Beskrivelse af udmøntning af tværgående tiltag #3 for de forskellige styringsdiscipliner
Styringsdisciplin
Udrulning og plan-
lægning
Beskrivelse af undertiltag
Styrkelse af PMO således at den fremadrettede planlægning samt dokumentation af
denne plan, planens forudsætninger og antagelser samt påvirkningen på andre anlægsak-
tiviteter styrkes
Fastlæggelse af klare processer for godkendelse af afvigelser mellem budget og forbrug, i
forhold til de anvendte budgetforudsætninger og principper (herunder Ny Anlægsbudget-
tering).
Fastlæggelse af procedurer for, hvornår økonomisektionen inddrages i godkendelsespro-
cessen, samt hvilke kriterier, der bør foreligge forud for en godkendelse af afvigelser.
Kortlægning og dokumentation af processer og ansvar i forhold til styringsrelevante akti-
viteter på henholdsvis projekt- og programniveau, herunder deres indbyrdes afhængighe-
der.
Fastlæggelse af procedurer for, hvornår risici mitigeres, hvilke kriterier der skal opfyldes
for mitigerende handlinger, der besluttes gennemført, samt hvordan der følges op på den
enkelte risiko og dens eventuelle tilhørende mitigerende handlinger.
Fastlæggelse af en kommunikationsplan, der løbende understøtter risikoindsatsen i hele
programmet, således at alle medarbejdere i Elektrificeringsprogrammet er bevidste om
deres aktive rolle i risikoidentifikationen.
Dokumentation af proces for differentieret håndtering og intern godkendelses af æn-
dringsanmodninger på baggrund af ændringsanmodningskategorier, som er baseret på
kompleksiteten af den enkelte anmodning.
Udvikling af arbejds- og aktivitetsbeskrivelser for tilsynsaktiviteter af særlig relevans for
Elektrificeringsprogrammet (tilpasning af den eksisterende standardtilsynsmodel fra Ba-
nedanmark Anlæg).
Budget og økono-
mistyring
Risikostyring
Kontraktstyring
Tilsyn og leveran-
cestyring
112
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14
Disciplinspecifikke tiltag
ny samarbejdsmodel, hvor der i videre omfang ar-
bejdes tættere sammen med leverandøren (EPAS).
Deloitte vurderer, at mulighederne for etablering af
en ny samarbejdsmodel med fordel kan undersøges
nærmere inden for:
Udarbejdelse af datapakken, der ligger til grund
for EPAS’ due diligence-, design- og installati-
onsfaser.
Identifikation, oprettelse og håndtering af risici.
Fremdriftsstyring i henhold til den fastlagte tids-
plan.
Ud over de tværgående tiltag er der
identificeret en række tiltag, som
søger at imødekomme udfordringer
inden for hver styringsdisciplin i pro-
grammet.
Kapitlet præsenterer for hver styringsdisciplin en
række tiltag, som søger at imødegå specifikke udfor-
dringer, som er identificeret i de forrige kapitler. Til-
tagene har en direkte reference til de opstillede mål-
billedtemaer indenfor hver styringsdisciplin og har til
formål at realisere netop disse.
14.1 Udrulning og planlægning
Der er for programmets styring af udrulning og plan-
lægning identificeret fire forslag, som alle sigter mod
at øge styrbarheden.
Tiltag #1: Ny samarbejdsmodel med leveran-
døren
Imødekommer målbillede om:
Effektiv koordination med leverandøren
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Høj
1 ÅV
12-24 mdr.
Svær
Samarbejdsmodellen skal gøres attraktiv overfor le-
verandøren ved at tilbyde en bonusordning, der er
betinget af, at tidsfrister og kvaliteten af leveran-
cerne overholdes.
Motivation for tiltaget
Det er observeret, at leverandøren med den nuvæ-
rende samarbejdsstruktur og inden for udvalgte om-
råder kan have incitament til at acceptere bygherre-
leverancer, der er af varierende kvalitet. På samme
måde kan leverandøren have incitament til ikke at
færdiggøre leverancer i henhold til tidsplanen, da
det kan være mere økonomisk fordelagtigt at ind-
give claims og changes på bekostning af fastlagte
tidsfrister.
Deloitte anbefaler, at der på udvalgte områder og
særligt hvad angår bygherreleverancer etableres en
113
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltagets forudsætninger
Det forudsættes, at en ny samarbejdsmodel etable-
res indenfor de rammer og muligheder, som tillades
af det eksisterende kontraktgrundlag med leveran-
døren.
Det forudsættes desuden, at den nævnte bonusord-
ning gøres så attraktiv for leverandøren, at denne
indvilger i at indgå i samarbejdsmodellen.
Tiltagets forventede effekt
Det forventes, at en ny samarbejdsmodel kan redu-
cere mængden af claims og changes, da disse ofte
er associeret med kvaliteten af bygherreleveran-
cerne eller skyldes forsinkelser i udrulningen.
Det forventes, at reduktionen af claims og changes
kan finansiere bonusordningen, så der i et totaløko-
nomisk perspektiv bruges færre økonomiske midler
per strækning.
Det forventes desuden, at leverancer i højere grad
vil kunne gennemføres i henhold til fastsatte dead-
lines.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag forventes at kunne gennemføres
indenfor en tidshorisont på 12 måneder og med fuld
styringseffekt i løbet af 24 måneder.
Udarbejdelsen og implementeringen forventes at
kræve en ressourceallokering på ét årsværk i imple-
menteringsperioden.
Implementerbarhed og risici
Deloitte vurderer, at implementeringen af tiltaget
vanskeliggøres af rammerne for det eksisterende
kontraktgrundlag samt af, at leverandøren skal
114
kunne se det finansielt attraktive i samarbejdsmo-
dellen.
Tiltag #2: Ansvaret for de forberedende arbej-
der gøres entydigt
Imødekommer målbillede om:
Klar governance- og godkendelsesstruktur
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
1-2 mdr.
Let
Deloitte anbefaler, at ansvarsfordelingen for de for-
beredende arbejder gøres mere entydigt, således at
andre dele af Banedanmark Anlæg gøres ansvarlig
for både budgettet og for udførelsen af de forbere-
dende arbejder på strækningerne. Det betyder, at
Elektrificeringsprogrammet overdrager budgetansva-
ret for de forberedende arbejder til Banedanmark
Anlæg. I praksis ville det være muligt at overdrage
styregruppeformandskabet til Anlægsdirektøren i
Banedanmark og lade Elektrificeringsprogrammets
direktør indgå som styregruppemedlem.
Herved gøres de forberedende arbejder for elektrifi-
ceringen sammenlignelige med alle øvrige anlægs-
aktiviteter, som gennemføres uafhængigt af Elektri-
ficeringsprogrammet, men som også for manges
vedkommende er en forudsætning for elektrificerin-
gen af strækningerne.
Motivation for tiltaget
Det er observeret, at Elektrificeringsprogrammets le-
delse til tider bruger meget tid og mange ressourcer
på at styre budget og økonomi for de forberedende
arbejder. Dette vurderes at pålægge ledelsen en ar-
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
bejdsbyrde og arbejdsopgaver, som kan være van-
skelige at forene med en tilsvarende arbejdsbyrde
for selve elektrificeringen.
Da Elektrificeringsprogrammets ledelse desuden ikke
er ansvarlig for selve udførelsen af de forberedende
arbejder, fremstår ansvaret ikke entydigt.
Tiltagets forudsætninger
Det forudsættes, at det rent bevillingsteknisk er mu-
ligt at opsplitte ansvaret for dele af bevillingen til
forskellige dele af Banedanmark.
Det forudsættes desuden, at der i Banedanmark An-
læg findes både ressourcer og kompetencer, der kan
styre ansvarsdelegeringen.
Tiltagets forventede effekt
En overdragelse af budgetansvaret til Banedanmark
Anlæg (uden for Elektrificeringsprogrammet) vurde-
res at kunne skabe en mere entydig ansvarsforde-
ling mellem budget og udførelse af de forberedende
arbejder.
Desuden vurderes tiltaget at kunne frigøre ressour-
cer hos Elektrificeringsprogrammets ledelse, som
med fordel kan bruges på styring af de elektrifice-
ringsspecifikke aktiviteter.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag forventes at kunne gennemføres
umiddelbart og uden behov for ekstrainvestering.
Implementerbarhed og risici
Deloitte vurderer, at implementerbarheden er let,
idet de dele af Banedanmarks anlægsafdeling, som
gennemfører de forberedende arbejder, i forvejen er
vant til at have budgetansvaret for andre typer ar-
bejder af lignende karakter.
Tiltag #3: Forhøjet kvalitet i udarbejdelse af
datapakken til leverandøren
Imødekommer målbillede om:
Kvalitetsløft i fasemodellen for elektrificering
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
2-3 ÅV
12 mdr.
Mellem
Deloitte anbefaler, at kvaliteten af den datapakke,
der ligger til grund for due diligence-, design- og in-
stallationsfasen på en strækning styrkes. Dette be-
tyder konkret at:
Designet på en strækning baseres så vidt det er
muligt på ”as-built” dokumentation
for forudgå-
ende arbejde og ikke på designtegninger for
dette arbejde. Dette gælder særligt for aktivite-
ter, der indeholder sporarbejde.
At der afsættes flere ressourcer til indhentning,
behandling og kvalitetssikring af de data, som
lægges til grund for datapakken på en stræk-
ning.
At der inden opstart af datapakken gennemføres
en analyse af datakvaliteten på strækningen, og
at udvalgte datasæt i højere grad baseres på ek-
sempelvis forundersøgelser eller specifikke ana-
lyser, såfremt der på forhånd kan sættes
spørgsmålstegn ved datakvaliteten.
Motivation for tiltaget
Det er observeret, at leverandøren på de stræknin-
ger, som allerede er afsluttet, har indgivet mange
claims og changes grundet kvaliteten af datapakken,
115
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
som er blevet overleveret i forbindelse med fasemo-
dellens due diligence fase. Dette har været medvir-
kende til fordyrelser og forsinkelser i udrulningen af
strækningerne.
Kvaliteten af datapakken har desuden været medvir-
kende til, at der på strækning 5 og frem er afsat en
betydelig mængde økonomiske midler til forventede
claims og changes fra leverandøren.
Tiltagets forudsætninger
Det forudsættes, at den varierende kvalitet af data-
pakken delvis skyldes forudgående arbejdsaktivite-
ter på strækningen.
Det forudsættes desuden, at øvrige aktiviteter på
strækningen
ikke er ”fastlåste”
i tid og derfor kan
placeres således, at de tilgodeser dokumentations-
behovet fra Elektrificeringsprogrammet.
Tiltagets forventede effekt
Forbedret datakvalitet vurderes at kunne reducere
mængden af claims og changes fra leverandøren
samt at kunne medvirke til, at leverancer i højere
grad sker i henhold til aftalte deadlines.
En forbedret datakvalitet vurderes desuden at kunne
stille Elektrificeringsprogrammet stærkere i forhold
til leverandørens claims og changes, da der ikke i
samme grad kan stilles spørgsmålstegn ved grundla-
get for designet.
Investeringsbehov og realiseringshorisont
Tiltaget vurderes at kræve 2-3 ekstra årsværk, som
afsættes fra implementeringstidspunktet og frem.
Tiltaget vurderes at kunne gennemføres i forbindelse
med udarbejdelse af datapakken for strækning 5,
116
hvilket giver en implementeringshorisont på ca. 12
måneder.
Implementerbarhed og risici
Deloitte vurderer, at tiltaget let kan implementeres,
men at den forventede styringseffekt kan blive ud-
fordret, såfremt der for hver strækning skal gen-
nemføres mange forundersøgelser eller specifikke
analyser.
Tiltag #4: Bedre håndtering af risici, usikker-
hed, eksterne aktiviteter og deres påvirkning
på udrulningsplanen
Imødekommer målbilleder om:
Effektiv koordination med leverandøren
Rettidig involvering af øvrige programmer og anlægs-
aktiviteter
Forventet styringseffekt
Høj
Investeringsbehov
0,2 mio. kr. /1-2 ÅV
Implementeringshorisont
1-2 mdr.
Implementerbarhed
Let
Deloitte anbefaler, at Elektrificeringsprogrammet
skaber et bedre overblik over den påvirkning, som
identificerede risici og usikkerheder kan have på ud-
rulningsplanen. På samme måde anbefales det, at
der skabes et bedre overblik over effekten af eks-
terne påvirkninger (Signalprogrammet, anlægsakti-
viteter, mv.), som kan have indflydelse på den frem-
adrettede planlægning af elektrificeringsaktivite-
terne. Dette indebærer konkret:
At Elektrificeringsprogrammet også fremadrettet
anvender den simuleringsmodel, som er blevet
udarbejdet i forbindelse med reviewet med hen-
blik på løbende at kunne vurdere risici, usikker-
heder og eksterne aktiviteters påvirkning på ud-
rulningsplanen.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
At Elektrificeringsprogrammet efter genforhand-
ling af udrulningsplanen med EPAS anvender si-
muleringsmodellen som et fælles EP/EPAS plan-
lægningsværktøj for de strækninger, som endnu
ikke er påbegyndt.
At Elektrificeringsprogrammet allokerer flere res-
sourcer til planlægning og styring af udrulnings-
planen ved oprettelse af en dedikeret ”Chief
Planning Officer” (CPO) funktion –
eventuelt
suppleret af en eller flere medarbejdere - som
gøres overordnet ansvarlig for, at udrulningen
gennemføres i henhold til de aftalte tidsfrister,
samt at eventuelle risici for tidsfristoverskridel-
ser eskaleres i tide til programmets beslutnings-
tagere. Denne funktion kunne med fordel have
et samlet ansvar for koordination mellem sty-
ringsdisciplinerne, jævnfør tværgående tiltag 1.
Det forudsættes desuden, at Elektrificeringsprog-
rammet kontinuerligt opdaterer simuleringsmodellen
med nye data, således at et tidssvarende billede for
udrulning opretholdes over tid. Deloitte vurderer, at
der er ressourcemangel internt i programmet til be-
manding af en stilling som delvist er teknisk arbejde
med simuleringsmodellen, men også koordinerende
af natur mellem programmets styringsdiscipliner.
Tiltagets forventede effekt
Tiltaget vurderes at kunne løfte kvaliteten af plan-
lægningen på fremtidige strækning markant, idet
der på hver strækning kan indregnes en tidsbuffer,
der i tilstrækkelig grad kan tage højde for usikkerhe-
der og risici, og sikre at strækningen færdiggøres i
henhold til fastsatte og aftalte tidsfrister.
Tiltaget vurderes desuden at kunne fungere som et
koordinationsværktøj med andre aktiviteter, således
at effekterne af den samlede anlægsportefølje på en
strækning gøres mere transparent.
Endelig vurderes tiltaget med oprettelse af CPO-
funktionen at kunne skabe bedre overblik over ud-
rulningsforløbet samt ruste programmet til bedre at
kunne håndtere hændelser, der kan påvirke tidspla-
nerne for udrulningen.
Investeringsbehov og realiseringshorisont
Tiltaget kræver, at der investeres i de softwareli-
censer, der understøtter simuleringsprogrammet.
Der er tale om en initial anskaffelse samt et årligt
abonnement, som i Elektrificeringsprogrammets le-
vetid anslås at beløbe sig til i alt 200.000 kr.
Afhængigt af ambitionsniveauet for CPO-funktionen
kræver tiltaget yderligere 1-2 årsværk.
Motivation for tiltaget
Det er observeret, at Elektrificeringsprogrammet un-
der udrulningen af de tidlige strækninger ikke i nød-
vendigt omfang har haft et tilstrækkeligt overblik
over de risici og usikkerheder, som kan påvirke ud-
rulningsplanen. Ligeledes er der ikke i tilstrækkelig
grad skabt overblik over eksterne aktiviteters på-
virkning på elektrificeringen.
Dette har medvirket til, at planlægningen af udrul-
ningen er sket, uden at der er indregnet tilstrække-
lig buffer i forhold til de forventede tidspunkter for
færdiggørelse af en strækning.
Tiltagets forudsætninger
Det forudsættes, at Elektrificeringsprogrammet an-
skaffer den eller de nødvendige licenser til de soft-
warepakker, som anvendes af simuleringsmodellen.
117
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Implementerbarhed og risici
Deloitte vurderer, at implementerbarheden af tilta-
get er let, idet simuleringsværktøjet allerede er ud-
viklet og overlevering af værktøjet til Elektrificering-
sprogrammet er en del af det igangværende review.
På tilsvarende vis vurderes oprettelse af CPO-funkti-
onen også let at implementere.
118
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14.2 Budget- og økonomistyring
Der er for programmets budget- og økonomistyring
identificeret to forslag, som skal øge styrbarheden
indenfor dette område.
Tiltag #1: Ny registrerings- og opfølgnings-
struktur
Imødekommer målbilleder om:
Styrbart budget
Sammenhængende model for økonomistyring
Forventet styringseffekt
Mellem
Investeringsbehov
1-2 ÅV
Implementeringshorisont
6-12 mdr.
Implementerbarhed
Mellem
Motivation for tiltaget
Anbefalingen tager udgangspunkt i kortlægningen af
Elektrificeringsprogrammets budgetgrundlag, som
har vist, at sporbarheden mellem den foreløbige
prognose og strækningernes basisoverslag er redu-
ceret grundet den manuelle konvertering af anlægs-
overslag til aktivitetsbaserede budgetter, hvilket ud-
fordrer sporbarhed i forhold til budgetafvigelser over
tid og opsamling af læring.
Den manuelle konvertering af anlægsoverslag er et
resultat af det manglende sammenspil mellem an-
lægsoverslaget budgetstruktur, der udarbejdes efter
principperne for Ny Anlægsbudgettering og den akti-
vitetsbaserede budgetstruktur, der ikke systemun-
derstøttes for store nyanlægsprojekter baseret på
totalentrepriser.
Aktivitetsoverblik
Aktivitet A: Analyse og afklaring
Der skal foretages en analyse af den nuværende re-
gistrerings- og opfølgningsstruktur med henblik på
at udvikle en økonomi- og styringsmodel samt en
registreringsramme, der kan gå på tværs af økonomi
og produktionsstyringen i Elektrificeringsprogram-
met. Det anbefales at analysen sammentænkes med
Banedanmarks udvikling af et nyt budget- og rap-
porteringsværktøj. Budget- og rapporteringsværktø-
jet skal tage højde for de specifikke behov i Ba-
nedanmarks projekter samt det tværgående sty-
ringsbehov.
Aktivitet B: Analyse og afklaring
På baggrund af analysen udvikles en økonomi- og
styringsmodel, der beskriver de datamæssige sam-
menhænge på tværs af Elektrificeringsprogrammets
økonomi- og produktionsstyring. I forlængelse af
Deloitte anbefaler, at der udarbejdes en registre-
rings- og opfølgningsstruktur med udgangspunkt i
projekternes aktiviteter, herunder fordeling på ho-
vedposter i Ny Anlægsbudgettering. Dette vil i hø-
jere grad understøtte styring, periodisering og op-
følgning på Elektrificeringsprogrammets økonomi, og
som sikrer, at budget og regnskab kan samles i til-
strækkeligt dybe årsagsforklaringer. Dette sker pri-
mært gennem:
Udvikling af en økonomi- og styringsmodel base-
ret på definitioner af eksempelvis aktiviteter, der
kan gå på tværs af økonomi og produktionssty-
ringen i Elektrificeringsprogrammet.
Udarbejdelse af en registreringsramme, som
binder budget- og økonomistyringen sammen på
tværs af budget og regnskab samt sikrer en
kobling på tværs af Elektrificeringsprogrammets
økonomi- og produktionsstyring.
119
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
den tilpassede økonomi- og styringsmodel udvikles
også en tilpasset registreringsramme samt en tek-
nisk specificering af de nødvendige tilretninger i de
pågældende systemer.
Specificeringen skal favne følgende aktiviteter:
1. Etablering af datamodel, der kan danne
grundlaget for en ensretning af registre-
rings- og opfølgningsstrukturen i SAP.
2. Specificering af de nødvendige systemmæs-
sige tilretninger.
Aktivitet C: Implementering
Endelig foretages en tilpasning af registrerings- og
opfølgningsstruktur jævnfør målbilledet.
Tiltagets forudsætninger
Det forudsættes, at Banedanmarks økonmifunktion
og Elektrificeringsprogrammet kan allokere de nød-
vendige ressourcer og eventuelt koordinere indsat-
sen på tværs af Banedanmarks anlægsorganisation.
Tiltagets forventede effekt
Det forventes, at udarbejdelsen af en registrerings-
og opfølgningsstruktur med udgangspunkt i princip-
perne for Ny Anlægsbudgettering, vil understøtte
styring, periodisering og opfølgning på programmets
økonomi, hvilket sikrer, at budget og regnskab kan
samles i tilstrækkeligt dybe årsagsforklaringer.
Ved at koble denne struktur med en økonomimodel
og en registreringsramme, der går på tværs af Elek-
trificeringsprogrammets økonomi- og produktions-
styring kan programmets økonomi og produktion
kobles tættere sammen.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag skal koordineres med det øvrige
arbejde med budget- og rapportering og forventes
på den baggrund at kunne realiseres indenfor en
tidshorisont på ni måneder og med fuld styringsef-
fekt i det efterfølgende budgetår. Udarbejdelsen og
implementeringen forventes at kræve en ressource-
allokering på et til to årsværk i implementeringsperi-
oden.
De konkrete aktiviteter forventes at skabe et behov
for ekstern understøttelse fra konsulenter med ek-
spertise i SAP.
Implementerbarhed og risici
Deloitte vurderer, at der ikke er nogle umiddelbare
implementeringsudfordringer ved tiltaget. Eftersom
mange af de eksisterende fornyelses- og vedlige-
holdsprojekter i Banedanmark Anlæg allerede arbej-
der med en registreringsstruktur, der kobler princip-
perne for Ny Anlægsbudgettering med aktivitetsba-
serede budgetstruktur i SAP, vurderes det muligt for
Elektrificeringsprogrammet at udvikle en lignende
registrerings- og opfølgningsstruktur.
Deloitte har ikke identificeret risici ved tiltagets im-
plementering.
120
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltag #2: Integreret systemunderstøttelse
Imødekommer målbillede om:
Integreret system- og dataunderstøttelse
Forventet styringseffekt
Høj
Investeringsbehov
-
Implementeringshorisont
24
36 mdr.
Implementerbarhed
Svær
træk fra SAP. Løsningen rummer en række styrings-
mæssige udfordringer, som eksempelvis begrænset
mulighed for kontrol af datakvalitet, da store mæng-
der af data kopierer fra ark til ark, ligesom bruger-
venligheden vurderes at være lav.
Ligeledes viser kortlægningen at konsolidering og
rapportering er tidskrævende og kræver opdatering
af mange MS Excel ark med tilhørende risiko for fejl.
Aktivitetsoverblik
Aktivitet A: Afklaring af krav
Der skal foretages en analyse af den nuværende sy-
stemportefølje med henblik på at sætte rammerne
for tilpasning af rapporterings- og budgetstyrings-
værktøjerne, der går på tværs af Banedanmarks ak-
tiviteter. Aktiviteten skal sikre at systemunderstøt-
telsen understøtter registreringsramme og styrings-
model udviklet under tiltag #1.
Aktivitet B: Implementering
Efter gennemført afklaring af krav gennemføres den
endelige udvikling af systemet i Banedanmark.
Tiltagets forudsætninger
Gennemførelse af tiltaget forudsætter, at kravspeci-
fikationen og udviklingen af et rapporterings- og
budgetstyringsværktøj tager udgangspunkt i Elektri-
ficeringsprogrammets rapporterings- og budgetsty-
ringsbehov koordineret med det samlede styringsbe-
hov i relation til infrastrukturprojekter i Banedan-
mark, og at den valgte løsning skal kunne håndtere
alle Banedanmarks aktiviteter, ligesom kravspecifi-
kationen og udvikling skal følge Banedanmarks
overordnede it- og SAP-strategi.
Deloitte vurderer at der er behov for udvikling af
den nuværende systemunderstøttelse af Elektrifice-
ringsprogrammets budget- og økonomistyring. Tilta-
get rettes ikke mod en udskiftning af det nuværende
SAP-system, men skal snarere ses som et supple-
ment (‘add-on’) til SAP, der mere effektivt vil kunne
bruges til udarbejdelse af budgetter, ledelsesrappor-
tering, mv. Det anbefales at løsningen integreres i
arbejdet med at udvikle Banedanmarks budget- og
rapporteringsværktøj, Elektrificeringsprogrammet vil
således indgå som en del af en samlet løsning til un-
derstøttelse af Banedanmarks infrastrukturprojekter.
Motivation for tiltaget
Deloittes kortlægning viser, at Elektrificeringspro-
grammets økonomirapportering foregår i en kombi-
nation af MS Excel og SAP BI, som ikke understøtter
de funktionelle krav, der skal til for at realisere mål-
billedet for integreret system- og dataunderstøt-
telse. Det gælder særligt ambitionerne om økono-
misk opfølgning og rapportering.
Deloittes kortlægning af Elektrificeringsprogrammets
budget- og økonomistyring har ligeledes vist, at
Elektrificeringsprogrammets budget lægges i et antal
komplekse MS Excel ark, som underbygges af yderli-
gere MS Excel ark og andre datakilder, herunder ud-
121
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltagets forventede effekt
Det forventes, at en forbedret rapporterings- og
budgetstyringsløsning vil øge budgetgrundlagets
styrbarhed, og sikre en mindskelse af den nuvæ-
rende arbejdsbyrde for økonomipersonalet i forbin-
delse med udarbejdelse af budgetter og rapporte-
ring. Der forventes således både effektiviserings- og
kvalitetsgevinster.
Investeringsbehov og realiseringshorisont
På baggrund af erfaringer med lignende værktøjsan-
skaffelser vurderer Deloitte, at realiseringshorison-
ten for tiltaget vil være mellem to og to-et-halvt år.
Denne horisont løber fra den indledende kravspecifi-
kation til, implementering og den endelige uddan-
nelse af brugere.
Grundet længden af implementeringshorisonten an-
befaler Deloitte, at der afdækkes muligheder for at
implementere interimsløsninger i SAP og excel i den
mellemliggende periode, som på kortere tid kan for-
bedre styringen og brugervenligheden af Elektrifice-
ringsprogrammets nuværende setup.
Den estimerede nødvendige ressourceallokering af-
hænger i høj grad af de valgte løsninger. Da der er
tale om en betydelig systeminvestering anbefales
det at afholde omkostningerne på tværs af Banedan-
mark.
Implementerbarhed og risici
Tiltaget vurderes at have en høj kompleksitet, og
der er ikke gennemført analyser for implementerbar-
heden af værktøjet i andre dele af Banedanmarks
organisation.
122
Deloitte vurderer derudover, at en omlægning af sy-
stemunderstøttelsen vil udgøre en risiko for pro-
grammets styring på kort sigt.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14.3 Risikostyring
Der er for programmets risikostyring identificeret
fem forslag, som skal øge styrbarheden indenfor
dette område.
Det pointeres, at Banedanmark Anlæg, forud for De-
loitte review, har igangsat en revision af risikosty-
ringsdisciplinen, som søger at imødekomme nogle af
de udfordringer som Deloitte også identificerer i
dette review og som søger at implementere tiltag
lignende dem beskrevet forneden i løsningstiltag 1,
2 og 4.
Tiltag #1: Opdateret risikostyringsstrategi
Imødekommer målbillede om:
Fælles strategi og proces
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
0,5 ÅV
6 mdr.
Let
Fastlægge forskellen på begreberne risiko og
usikkerhed samt beskrive, hvordan de to områ-
der håndteres.
Motivation for tiltaget
En opdatering af risikostyringsstrategien vurderes at
sikre, at det strategiske grundlag for risikostyrings-
disciplinens arbejde er til stede og kan anvendes ak-
tivt i den daglige risikostyring.
Den opdaterede risikostyringsstrategi vurderes at
kunne sikre en mere ensartet opfattelse og håndte-
ring af risici på tværs af programmet og dets medar-
bejdere.
Aktivitetsoverblik
Aktivitet A: vurdering af strategisk ramme for risiko-
styring.
På baggrund af den strategiske ramme for risikosty-
ring udarbejdet af Banedanmark Anlæg, vurderer
Elektrificeringsprogrammet hvilke områder der di-
rekte kan overføre til programmet, og hvilke der
skal uddybes eller tilføjes. Det bør i dette arbejde
særligt tages stilling til følgende områder:
1. Arbejdsgangsbeskrivelser.
2. Eskalationskriterier.
3. Risikotolerancer på forskellige niveauer i pro-
grammet.
4. Definition af begreberne risiko og usikkerhed,
samt beskrivelser af hvordan disse håndteres in-
denfor programmet.
Aktivitet B: Fastlæggelse og beskrivelse af program-
specifikke områder.
På baggrund af vurderingen under aktivitet A udar-
bejdes der programspecifikke beskrivelser af de re-
levante områder.
Deloitte vurderer, at der er et behov for at gennem-
føre en opdatering af programmets nuværende risi-
kostyringsstrategi, så den i fastlægger en mere kon-
kret ramme for risikostyringen i Elektrificeringsprog-
rammet. Dette betyder, at den opdaterede risikosty-
ringsstrategi blandt andet skal:
Udarbejdes inden for de rammer der er fastlagt
af Banedanmark (herunder Banedanmark An-
læg).
Tydeliggøre klare retningslinjer for risikosty-
ringsarbejdet, herunder en overordnet beskri-
velse af arbejdsgange og eskalationskriterier.
Angive programmets risikotolerancer på forskel-
lige niveauer i forhold til tid, økonomi, om-
dømme, kvalitet og trafikintensitet.
123
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Aktivitet C: Samlet risikostyringsstrategi.
Elektrificeringsprogrammet udarbejder en samlet ri-
sikostyringsstrategi som en samling af referencer til
den strategiske ramme udarbejdet af Banedanmark
Anlæg samt til de programspecifikke beskrivelser.
Strategien samles og udarbejdes således at den bæ-
rer præg af et stærkt operationelt fokus med brug af
eksempler hvor dette findes relevant.
Aktivitet D: Godkendelse og implementering.
Den samlede risikostyringsstrategi gennemlæses af
Elektrificeringsprogrammets ledelse som foretager
eventuelle tilretninger forud for en godkendelse og
en endelig implementering i risikostyringsenheden.
Tiltagets forudsætninger
Tiltaget forudsætter, at Banedanmark Anlægs ar-
bejde med fastlæggelse af en strategisk ramme for
risikostyring gennemføres og færdiggøres. Herud-
over forudsætter tiltaget en ledelsesmæssig involve-
ring i udarbejdelsen af risikostyringsstrategien.
Tiltagets forventede effekt
Tiltaget forventes at medføre en mere ensartet til-
gang til risikostyring på tværs af de forberedende
arbejder og elektrificeringsarbejdet samt klare ret-
ningslinjer for håndtering og mitigering af risici.
Dette forventes, at underbygge risikoregisteret ro-
busthed yderligere samt sikre en mere effektiv fast-
læggelse af de strategiske rammer for programmets
daglige risikostyring.
Investeringsbehov og realiseringshorisont
Deloitte vurderer ikke, at tiltaget forudsætter nogen
løbende opnormering af risikostyringsfunktionen.
Udarbejdelsen, operationalisering og implementering
124
af strategien vurderes imidlertid at kræve understøt-
telse, herunder arbejde med programmets risikosi-
muleringsmodel og skræddersyning af denne til un-
derstøttelse af de strategiske behov.
Tiltaget vurderes herudover at kunne påbegyndes
snarest muligt og endeligt gennemføres, når Ba-
nedanmark Anlæg har fastlagt den strategiske
ramme. Tiltagets effekt vurderes at kunne realiseres
i løbet af seks måneder i takt med, at Banedanmark
Anlæg har fastlagt den overordnede strategiske
ramme for programmet.
Implementerbarhed og risici
Deloitte vurderer ikke, at der er nogle juridiske eller
kontraktuelle forhold, der gør sig gældende for im-
plementeringen af dette tiltag, ligesom tiltaget ikke
indebærer umiddelbare risici for programmet.
Tiltag #2: Tidligere identifikation af risici og
samlet risikobillede
Imødekommer målbillede om:
Struktureret analytisk tilgang
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Høj
Intet
3 mdr.
Let
Deloitte vurderer, at risikostyringsområdet bør fast-
lægge et samlet risikobillede for strækningerne så
tidligt som muligt. For at sikre dette, bør den nuvæ-
rende arbejdsgang for identificering af risici ændres
således at:
En præliminær risikogranskning for alt udestå-
ende arbejde gennemføres snarest muligt, og at
risikoregisteret opdateres på baggrund af denne.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Når en risiko identificeres for en konkret stræk-
ning, vurderes det samtidigt, hvorvidt risikoen
også gør sig gældende for øvrige strækninger.
En fremadrettet opdatering af det samlede risi-
kobillede for en strækning igangsættes inden af-
slutningen af de forberedende arbejder.
Den reviderede arbejdsgangsbeskrivelse godkendes
af ledelsen og implementeres herefter i risikosty-
ringsenhedens arbejde.
Tiltagets forudsætninger
Tiltaget forudsætter, at der prioriteres ressourcer til
gennemførsel af den præliminære risikogranskning
og at denne ændrede praksis bliver ekspliciteret i
den opdaterede risikostyringsstrategi.
Tiltagets forventede effekt
Tiltaget vurderes at give et mere samlet og validt
billede af den risikoeksponering, som programmet
og de enkelte strækninger er udsat for.
Deloitte vurderer, at dette vil give et bedre grundlag
for at kunne iværksætte mitigerende tiltag, hvilket
forventes at minimere antallet af risici, der materia-
liserer sig og af konsekvensen heraf. Herudover for-
ventes tiltaget at kunne bidrage til en øget ro-
busthed af programmets budget- og økonomisty-
ring.
Investeringsbehov og realiseringshorisont
Deloitte vurderer ikke, at tiltaget forudsætter nogle
investeringer, ud over afholdelse af den prælimi-
nære risikogranskning. Tiltaget vurderes herudover
at kunne implementeres umiddelbart.
Implementerbarhed og risici
Deloitte vurderer, at der ikke er nogle juridiske eller
kontraktuelle forhold, der gør sig gældende for im-
plementeringen af dette tiltag, ligesom tiltaget ikke
indebærer umiddelbare risici for programmet.
Motivation for tiltaget
Der er observeret udfordringer med at skabe et
samlet risikobillede for programmet og for de en-
kelte strækninger. Dette vurderes nødvendigt for at
kunne sikre, at styringen af risici gennemføres på et
mere samlet og oplyst grundlag.
Et samlet risikobillede for hele programmet og dets
strækninger muliggør en tidligere iværksættelse af
mitigeringstiltag og vurderes eksempelvis at øge an-
vendeligheden af risikoidentificeringerne i den lø-
bende budgetplanlægning.
Aktivitetsoverblik
Aktivitet A: præliminær risikogranskning.
Der gennemføres en risikogranskning for alt udestå-
ende arbejde og risikoregisteret opdateres på bag-
grund af denne granskning.
Aktivitet B: fastlæggelse, beskrivelse og implemen-
tering af revideret arbejdsgang.
Der udarbejdes en revideret arbejdsgangsbeskri-
velse, der tilsiger at risikobilledet bliver opdateret
inden de forberedende arbejder startes og herefter
løbende opdateres i takt med at nye risici identifice-
res. Arbejdsgangen skal tilgodese, at risici identifice-
res, revideres og håndteres med faste intervaller,
samt at relevante parter inddrages i processen.
125
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltag #3: Procedure for udarbejdelse af risiko
handlingsplaner
Imødekommer målbillede om:
Mitigering og håndtering
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
3-6 mdr.
Let
Aktivitet B: Udarbejdelse af skabelon
På baggrund af den fastlagte struktur udarbejder ri-
sikostyringsenheden en skabelon til udfyldelse i for-
bindelse med udarbejdelse af handlingsplaner. Så-
fremt det vurderes muligt bør beredskabsplaner do-
kumenteres i RamRisk.
Aktivitet C: Beskrivelse og implementering af revide-
ret arbejdsgang
Der udarbejdes en revideret arbejdsgangsbeskri-
velse, der reflekterer den fastlagte struktur, og som
herefter implementeres i risikostyringsenhedens ar-
bejde.
Motivation for tiltaget
Som en del af risikostyringsarbejdet eksisterer der i
dag ikke nogle processer for hvornår og i hvilket
omfang der udarbejdes handlingsplaner for håndte-
ring af risici der materialiseres. Sådanne handlings-
planer vil kunne medvirke til at mitigere konsekven-
sen af en materialiseret risiko.
Tiltagets forudsætninger
Tiltaget forudsætter en ledelsesmæssig godkendelse
samt eventuelt afholdelse af workshops med rele-
vante interessenter.
Tiltagets forventede effekt
Tiltaget forventes at give Elektrificeringsprogrammet
mulighed for at mitigere konsekvenserne af materia-
liserede risici på en struktureret og gennemtænkt
måde.
Investeringsbehov og realiseringshorisont
Deloitte vurderer ikke, at tiltaget forudsætter nogle
investeringer. Tiltaget vurderes herudover at kunne
implementeres umiddelbart.
Deloitte vurderer, at risikostyringsområdet vil have
gavn af at indarbejde en procedure for udarbejdelse
af handlingsplaner som en del af risikostyringsområ-
det. Proceduren for handlingsplanerne skal fast-
lægge hvilke type risiko, der skal udarbejdes hand-
lingsplaner for, hvad planen skal indeholde samt
hvilken proces, der skal igangsættes, såfremt risi-
koen materialiseres.
Formålet er, at der for de risici, der vurderes rele-
vante, er en klart fastlagt og gennemtænkt plan for
håndtering af den enkelte risikos materialisering for
på den måde at sikre en rettidig håndtering og redu-
cering af risikoens konsekvenser.
Aktivitetsoverblik
Aktivitet A: Fastlæggelse af struktur
I samarbejde med projektlederne og Elektrificerings-
programmets ledelse, fastlægger risikostyringsenhe-
den en struktur for, i hvilke tilfælde der skal udar-
bejdes handlingsplaner. Denne struktur indeholder
blandt andet en række kriterier, der såfremt en ri-
siko opfylder disse, stiller krav til udarbejdelsen af
en handlingsplan. Herudover bør strukturen give
mulighed for at risikostyringsenheden på eget initia-
tiv kan stille krav om udarbejdelsen af en handlings-
plan.
126
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Implementerbarhed og risici
Deloitte vurderer, at der ikke er juridiske eller kon-
traktuelle forhold, der gør sig gældende for imple-
menteringen af tiltaget, ligesom tiltaget ikke inde-
bærer umiddelbare risici for programmet.
Tiltag #4: Beskrivelse og dokumentering af mi-
tigerende tiltag
Imødekommer målbillede om:
Mitigering og håndtering
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
6 mdr.
Let
Deloitte vurderer, at dette gør Elektrificeringsprog-
rammet sårbart, såfremt der udskiftes medarbejdere
med denne viden.
Deloitte vurderer, at et klart billede af det enkelte
mitigeringstiltag i højere grad vil kunne understøtte
risikostyringsdisciplinens arbejde med at udvælge de
bedste mitigerende tiltag, sikre opsamling af erfarin-
ger fra de mitigerende tiltag samt at sikre et vurde-
ringsgrundlag for yderligere mitigerende tiltag over
for en relevant risiko.
Aktivitetsoverblik
Aktivitet A: Tilpasning af RamRisk
I forbindelse med løsningstiltag #5 tilpasses Ram-
Risk således, at det er muligt at angive mitige-
ringstiltag på en struktureret måde, der gør det mu-
ligt at tilknytte relevant metadata, samt at ekspor-
tere de indtastede data. Den opsatte struktur skal
gøre det muligt at udtrække relevant data enkelt og
struktureret med henblik på opsamling af læring,
samt at tilvejebringe data til brug for diverse analy-
ser.
Aktivitet B: Implementering af revideret arbejds-
gang
Fastlæggelsen af en revideret arbejdsgangsbeskri-
velse indarbejdes i risikostyringsenhedens eksiste-
rende arbejdsgangsbeskrivelser og implementeres i
risikostyringsarbejdet.
Tiltagets forudsætninger
Det forudsættes, at opsætningen af RamRisk tilpas-
ses, så programmet kan facilitere dokumentationen
af de mitigerende tiltag.
Deloitte anbefaler, at risikostyringsområdet udvikler
og dokumenterer en struktur for beskrivelse og do-
kumentation af mitigerende tiltag på samme måde,
som de risici, der lige nu registreres i RamRisk.
Dette betyder, at mitigerende tiltag bør beskrives i
forhold til tiltagets:
Indhold
Forventede effekter
Succeskriterier
Omkostninger
På baggrund af denne beskrivelse bør risikostyrin-
gen herudover sikre dokumentation af de enkelte
mitigerende tiltags effekter, omkostninger og andre
metadata, der vurderes at være styringsmæssigt re-
levante.
Motivation for tiltaget
Det er observeret, at det ikke tydeligt dokumente-
res, hvad det enkelte mitigeringstiltag indeholder,
samt hvad dets forventede effekt vurderes at være.
127
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltagets forventede effekt
Tiltaget forventes at øge kvaliteten af de mitige-
ringstiltag der gennemføres, samt give risikosty-
ringsdisciplinen en mulighed for at vurdere konse-
kvensen af et mitigeringstiltag på en struktureret og
ensartet måde. Dette har til formål at sikre en til-
strækkelig og målrettet mitigeringsindsats i Elektrifi-
ceringsprogrammet.
Investeringsbehov og realiseringshorisont
Deloitte vurderer ikke, at tiltaget forudsætter nogle
investeringer. Iværksættelse af tiltaget vurderes at
kunne påbegyndes umiddelbart og med realisering
af fuld effekt inden for seks måneder.
Implementerbarhed og risici
Deloitte vurderer, at der ikke er juridiske eller kon-
traktuelle forhold, der gør sig gældende for imple-
menteringen af tiltaget, ligesom tiltaget ikke inde-
bærer umiddelbare risici for programmet.
Implementerbarheden kan imidlertid blive udfordret,
såfremt større ændringer til RamRisk skal gennem-
føres. Deloitte har ikke afklaret dette forhold yderli-
gere.
Tiltag #5: Revurdering af opsætningen af Ram-
Risk
Imødekommer målbillede om:
Ensartet registrering
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
6 mdr.
Mellem
Elektrificeringsprogrammets ønsker og behov i risi-
kostyringsarbejdet.
Gennemgangen bør fokusere på at:
Tage stilling til hvorvidt de metadata, der ind-
samles i RamRisk, er relevante og anvendelige.
Tage stilling til om der er behov for yderligere
indsamling af data, som kan dokumenteres i
RamRisk.
Vurdere om potentialet i RamRisk udnyttes opti-
malt, eller om der er applikationer og funktioner,
som i højere grad bør inddrages i arbejdet med
risikoregisteret.
Motivation for tiltaget
Det vurderes, at risikostyringsarbejdet har udviklet
sig markant siden programmets opstart, og det er
derfor muligt at RamRisk indeholder funktioner der
ikke blev vurderet relevant tidligere, men som kan
være gavnlige nu.
Herudover vurderes det sandsynligt, at der kan
være behov for nye metadataregistreringer i takt
med at det tværgående tiltag
ӯget kobling af sty-
ringsdisciplinerne”
implementeres. Ligeledes er det
plausibelt, at der er metadatapunkter der registreres
nu, som ikke længere vil være relevante.
Aktivitetsoverblik
Aktivitet A: Opdatering som følge af rebudgetterin-
gen.
Som følge af re-planlægningsprocesser er der poten-
tial identificeret en række risici, der ikke er registre-
ret i RamRisk. Disse eventuelle risici registreres i
RamRisk og håndteres herefter.
Deloitte anbefaler, at opbygning og struktur i pro-
grammet RamRisk gennemgås og eventuelt rettes til
med henblik på at sikre en bedre understøttelse af
128
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Aktivitet B: Analyse af RamRisk
Afdækning af mulighederne for at benytte funktiona-
liteten i RamRisk i højere grad.
Aktivitet C: Analyse af mulighed for databerigelse
Afdækning af behovet og mulighederne for at berige
SharePoint registreringerne med yderligere data for
at øge anvendeligheden af registreringerne.
Aktivitet D: Udvidelse af risikoanalysekoncept
Koncepter og processer for risikoanalyse skal fast-
lægges og formaliseres yderligere, herunder særligt
for større risici.
Tiltagets forudsætninger
Tiltaget forudsætter ingen konkrete aktiviteter.
Tiltagets forventede effekt
Tiltaget forventes at øge robustheden i programmets
risikoregister, samt sikre et struktureret og sporbart
grundlag for risikostyringen.
Investeringsbehov og realiseringshorisont
Tiltaget vurderes ikke at indebære et investerings-
behov, men kan afføde dette, såfremt brug af yderli-
gere funktioner kræver en udvidelse af Elektrifice-
ringsprogrammets licens eller en opdatering af Ram-
Risk. Tiltaget kan implementeres efter gennemførel-
sen af det tværgående tiltag
ӯget kobling mellem
styringsdisciplinerne”
med en forventet implemente-
ringshorisont på seks til otte måneder.
Implementerbarhed og risici
Deloitte vurderer at der ikke er juridiske eller kon-
traktuelle forhold, der gør sig gældende for imple-
menteringen af tiltaget.
129
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14.4 Kontraktstyring
Der er for programmets kontraktstyring identificeret
tre forslag, som skal øge styrbarheden af området.
Tiltag #1: Samlet understøttelse af minimum-
krav
Imødekommer målbillede om:
Overblik over kontraktens udvikling
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Lav
0,2 ÅV
2 mdr.
Let
Det foreslåede tiltag vil være med til at sikre doku-
mentationen og sporbarheden for arbejdet med kon-
traktstyring.
Aktivitetsoverblik
Aktivitet A: Identifikation og opsplitning.
De relevante teksttunge minimumkrav identificeres
og opsplittes i klausuler så de kan passe ind i Com-
plyPro’s struktur.
Aktivitet B: Indtastning og implementering.
Klausulerne indføres i ComplyPro og eventuelle rele-
vante bemærkninger noteret i diverse oversigter til-
føjes. EPAS orienteres efterfølgende om den revide-
rede arbejdsgang for disse minimumkrav.
Tiltagets forudsætninger
Tiltaget kan gennemføres inden for de nuværende
rammer. Tiltages eneste forudsætning er, at der af-
sættes ressourcer til at opdele de relevante mini-
mumkrav og indføre dem i det program, der benyt-
tes til it-understøttelsen.
Tiltagets forventede effekt
Tiltaget vurderes at kunne sikre en bedre sporbar-
hed og fuldstændighed for opfyldelsen af kontrak-
tens minimumkrav. Dette sikres gennem en bedre
dokumentation af, hvordan de enkelte minimumkrav
er håndteret.
Investeringsbehov og realiseringshorisont
Deloitte vurderer, at implementeringen medfører et
behov tilførsel af en fuldtidsressource i omkring to
måneder til kontraktstyringsenheden.
Deloitte vurderer, at Elektrificeringsprogrammets
brug af it-programmet
”ComplyPro” til håndtering af
størstedelen af minimumkravene i hovedkontrakten
med EPAS, med fordel kan udvides til at dække alle
minimumkrav der er registreret i hovedkontrakten.
Konkret indeholder hovedkontrakten en række mini-
mumkrav der fylder mange sider og derfor ikke i sig
selv er egnede til indførelse i den it-understøttelse,
der benyttes på dette område i programmet.
Kontraktstyringsenheden bør opdele de minimum-
krav, der fylder mange side i de respektive klausu-
ler, som minimumkravene indeholder og sikre, at
disse it-understøttes.
Motivation for tiltaget
Brugen af ComplyPro er med til at sikre en ensartet,
struktureret og sporbar håndtering af minimumkrav.
Det er dog observeret, at enkelte minimumkrav i
dag ikke håndteres i ComplyPro, hvilket mindsker
fuldstændigheden af dokumentationen og øger risi-
koen for, at opfyldelsen af minimumkrav dokumen-
teres forskelligt afhængig af, om kravet er registre-
ret i ComplyPro eller ej.
130
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Implementerbarhed og risici
Deloitte vurderer, at der ikke er juridiske eller kon-
traktuelle forhold, der gør sig gældende for imple-
menteringen af tiltaget.
Tiltag #2: Bedre dokumentation af forløb op
mod tidsfristsoverskridelser for ændringer
Imødekommer målbillede om:
Effektiv administration og dokumentation
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Lav
Intet
1 mdr.
Let
Såfremt der sikres en fast dokumentation af eventu-
elle tidsfristsoverskridelser tidligt i forløbet, vil dette
give Elektrificeringsprogrammet mulighed for, at på-
pege dette overfor EPAS med henblik på at få løs-
ningsforslaget leveret. Dokumentation vil herudover
forbedre Elektrificeringsprogrammets forhandlings-
position såfremt dette skule blive relevant på et se-
nere tidspunkt.
Tiltagets forudsætninger
Tiltaget forudsætter ingen aktiviteter, udover at do-
kumentationsprocesserne og kravene til dokumenta-
tionen nedfældes jævnfør tværgående tiltag om for-
bedret procesoverblik.
Tiltagets forventede effekt
Tiltaget forventes at sikre, at løsningsforslag i højere
grad bliver udarbejdet til rette tid, eller alternativt at
EPAS i højere grad bliver nødt til at påtage sig skyl-
den for tidsfristoverskridelserne, hvilket kan mini-
mere omfanget af kontraktkrav rettet mod program-
met.
Investeringsbehov og realiseringshorisont
Tiltaget kan implementeres i de processer og ar-
bejdsgange, der allerede gennemføres og vurderes
ikke at ændre på ressourcebehovet for området.
Implementerbarhed, og risici
Deloitte vurderer, at der ikke er juridiske eller kon-
traktuelle forhold, der gør sig gældende for imple-
menteringen af tiltaget.
Deloitte anbefaler, at kontraktstyringsdisciplinen i
højere grad dokumenterer eventuelle tidsfristsover-
skridelser fra EPAS i forbindelse med udarbejdelse af
løsningsforslag til ændringsønsker.
Dokumentationen bør foretages som en del af de lø-
bende møder, som kontraktstyringsenheden afhol-
der med EPAS. Denne fremgangsmåde vurderes
mere effektivt at sikre, at eventuelle tidsfristover-
skridelser noteres i mødereferaterne fra disse koor-
dinationsmøder, og at EPAS erkender disse overskri-
delser.
Den eksisterende referatskabelon skal tilpasses i det
omfang, der er behov herfor, og den reviderede
praksis indarbejdes i de eksisterende arbejdsgange.
Motivation for tiltaget
Der har tidligere været udfordringer med at tidsfrist-
overskridelser i forbindelse med EPAS’ udarbejdelse
af løsningsforslag til ændringsønsker, idet disse
overskridelser kan risikere at fordyre ændringsøn-
sket eller give anledning til en drøftelse om tidsfrist-
forlængelser på andre områder.
131
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltag #3: Afdæk muligheden for implemente-
ring af et kontraktstyringssystem
Imødekommer målbillede om:
Overblik over kontraktens udvikling
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Lav
Intet
6 mdr.
Mellem
aktiv anvendelse af de data, der indsamles, samt
gøre den opbyggede viden tilgængelig for kontrakt-
styringsenheden og for de øvrige styringsdiscipliner.
Deloitte anser dette som værende styringseffektivt,
da den nuværende opbevaring af data ikke under-
støtter dette i fuld grad.
Aktivitetsoverblik
Aktivitet A: afdækning af området i Banedanmark-
regi
Det afdækkes indledningsvist, om der er igangsat
initiativer i Banedanmark-regi i forhold til at ud-
vikle/indkøbe et kontraktstyringssystem. Såfremt et
sådant initiativ er igangsat, vurderes Elektrificerings-
programmets position i forhold til dette initiativ.
Aktivitet B: Fastlæggelse af kravsspecifikation
Kontraktstyringsenheden fastlægger en kravspecifi-
kationen for et kontraktstyringssystem. Denne krav-
specifikation skal være konkret med klare beskrivel-
ser af ønsker til funktionalitet og arbejdsflow.
Aktivitet C: Afdækning af mulige kontraktstyringssy-
stemer
Såfremt resultatet af Aktivitet A tilsiger det, foreta-
ger kontraktstyringsenheden en markedsanalyse
over mulige kontraktstyringssystemer og vurderer
disse i forhold til den udarbejdede kravspecifikation.
Aktivitet D: Indstilling
På baggrund af arbejdet i de forudgående aktiviteter
udarbejdes en indstilling til Elektrificeringsprogram-
mets ledelse med en anbefaling for den fremadrettet
handling samt dens eventuelle økonomiske konse-
kvens.
Note: Der vil være afledte omkostninger ifm. selv indkøbet af et
eventuelt system. Disse er ikke opgjort her.
Deloitte vurderer, at kontraktstyringsområdet med
fordel kan implementere et egentligt kontraktsty-
ringssystem. Det anbefales derfor, at følgende indle-
dende aktiviteter iværksættes:
Fastlægge kravspecifikationen for et kontrakt-
styringssystem.
Afdække i hvilket omfang der eksisterer kon-
traktstyringssystemer, der møder kravspecifika-
tionen.
Udarbejdelse af indstilling til, hvorvidt et kon-
traktstyringssystem bør indkøbes med angivelse
af specifik omkostning og effekt.
Kravspecifikationen bør understøtte, at kontraktsty-
ringssystemet mere effektivt kan understøtte kon-
traktstyringsenhedens arbejde i forbindelse med de-
ling af viden til de øvrige styringsdiscipliner samt op-
bygning af erfaringer, der kan danne grundlag for
fremtidig læring og estimering.
Motivation for tiltaget
Det er observeret, at den i store træk velfungerende
kontraktstyring er personspecifik og dermed skrøbe-
lig på sigt.
Tiltaget vil afdække muligheden for at give kontrakt-
styringen et værktøj, der kan understøtte en mere
132
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltagets forudsætninger
Tiltaget forudsætter, at der træffes beslutning om,
hvorvidt et indkøb af et kontraktstyringssystem skal
rulles ud på tværs af Banedanmark. Såfremt dette
er tilfældet, forudsætter tiltaget en øget grad af ko-
ordination med Banedanmark Anlæg.
Tiltagets forventede effekt
Tiltaget vurderes at give Elektrificeringsprogram-
mets ledelse mulighed for at træffe beslutning på et
veldokumenteret grundlag vedrørende den videre
administration af området.
Såfremt et kontraktstyringssystem implementeres,
forventes det at øge anvendeligheden af de data,
der indsamles i forbindelse med kontraktstyringsar-
bejdet. Dette vil blandt andet give mulighed for eks-
trahering af læring på tværs af strækninger.
Investeringsbehov og realiseringshorisont
Såfremt det besluttes at indkøbe et kontraktsty-
ringssystem vil dette medføre et investeringsbehov
både for systemets drift og dets implementering.
Dette er ikke kvantificeret yderligere.
Implementerbarhed, herunder juridiske og
kontraktuelle forhold
Den indledende afdækning af behovet for et kon-
traktstyringssystem, kravspecifikationer, mv. vurde-
res let at implementere, under antagelse af at beho-
vene for styring er ens i regi af Elektrificeringsprog-
rammet vis-a-vis det bredere Banedanmark.
En efterfølgende anskaffelse og implementering af et
system vurderes at være mere risikofyldt.
133
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14.5 Tilsyn og leverancestyring
Der er for programmets tilsyn og leverancestyring
identificeret fire forslag, som skal øge styrbarheden
indenfor dette område.
Tiltag #1: Revision af tilsynsstrategi med fokus
på en sammenhængende tilsynskæde
Imødekommer målbillede om:
Sammenhængende tilsynskæde
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
6-12 mdr.
Let
Motivation for tiltaget
Den foreslåede revision af tilsynsstrategien skyldes,
at overdragelse af viden for nuværende er person-
båret og ustruktureret. Dette er en typisk karakteri-
stik ved bygherretilsyn på totalentrepriser, men pro-
grammets vigtighed synes at aktualisere et mere
holistisk syn på tilsynsopgaven.
Fraværet af en overordnet strategi for involvering af
tilsynsførende i øvrige faser mindsker sandsynlighe-
den for, at tilsynsførende kan tilrettelægge en hen-
sigtsmæssig proces for tilsyn med EPAS’ endelige le-
verancer, mindsker muligheden for at agere proak-
tivt i tilsynsrollen, og vil gøre overlevering til Ba-
nedanmark Teknik mere vanskelig.
Aktivitetsoverblik
Aktivitet A: Kvalificering af relevante touchpoints for
tilsyn
Med udgangspunkt i Deloittes vurdering, bør der de-
fineres en række relevante touchpoints, hvor byg-
herretilsynet bør involveres tidligere i faserne, eller
hvor dokumentation skal struktureres og videreleve-
res til bygherretilsynet. De definerede touch points
skal tilsammen udgøre de processuelle forankrings-
punkter for en ny strategi for sammenhængende til-
syn.
Aktivitet B: Strategiworkshops
Der skal træffes en række strategiske og opera-
tionelle valg om, hvordan Elektrificeringsprog-
rammet fremadrettet ønsker at indrette en sam-
menhængende tilsynskæde. Fokus bør her også
være på strategisk understøttelse af de øvrige
tiltag i tilsynssporet i dette review.
Deloitte vurderer, at der på kort sigt er behov for at
revidere Elektrificeringsprogrammets nuværende
strategi for bygherretilsyn, så tilsynet i højere grad
imødekommer behovet for tværgående koordination.
Tilsynsstrategien skal bygge videre på den eksiste-
rende strategi, men bør samtidig:
Anlægge et mere holistisk syn på tilsynsopgaven
og forankres i en sammenhængende tilsyns-
kæde. Den sammenhængende tilsynskæde skal
sikre koordinationen på tværs af projekternes
hovedfaser fra udførelse af de forberedende ar-
bejder til endelig leverancemodtagelse at instal-
lationen. Der bør herunder ses på, hvorvidt Ba-
nedanmark Teknik involveres tilstrækkeligt i le-
verancestyringen i designfasen (for at undgå
problemer ved idriftsættelse).
Bidrage til en fælles forståelse af tilsynets opga-
vevaretagelse, herunder afgrænsning fra øvrige
aktører samt en fælles forståelse af tilsynets pri-
mære output. Derudover skal tilsynsstrategien
sikre klarhed over dokumentations- og koordina-
tionskrav.
134
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Strategiudviklingen bør foregå i en en-to dages
workshop med parter fra projekt- og programle-
delsen, byggeledere, repræsentanter fra Ba-
nedanmark Anlæg, evt. en ekstern tilsynsmedar-
bejder (konsulent), og medarbejdere fra pro-
grammet med forankring i designfasen (personel
som deltager i godkendelsen af section alloca-
tion design).
lægges op til en mere kollaborativ bygherretilsyns-
proces, hvilket potentielt kan medføre øgede om-
kostninger for EPAS.
Investeringsbehov og realiseringshorisont
Deloitte vurderer, at ikke tiltaget forudsætter nogle
investeringer, ud over afholdelse og eventuelt facili-
tering af strategiworkshops.
Implementerbarhed og risici
Det er centralt, at tilsynsstrategien holder sig inden
for, hvad der kontraktuelt er muligt i rammen af en
totalentreprise. Det er derfor centralt, at ændringer i
måden der føres tilsyn på ikke medfører et skred i
ansvarsplaceringen mellem totalentreprenør og pro-
grammet.
Tiltag #2: Afdækning af mulighed for forbedret
it-understøttelse
Imødekommer målbillede om:
Effektiv tilsynsadministration og dokumentation
Forventet styringseffekt
Mellem
Investeringsbehov
0,5-1 mio. kr.
Implementeringshorisont
12 mdr.
Implementerbarhed
Mellem
Aktivitet C: Godkendelse og implementering
Den samlede tilsynsstrategi gennemlæses af
Elektrificeringsprogrammets ledelse som foreta-
ger eventuelle tilretninger forud for en godken-
delse og en endelig implementering i tilsynsen-
heden.
Forankring og implementering i tilsynsenheden
og generel opdatering af understøttende proces-
beskrivelser mv.
Tiltagets forudsætninger
Tiltaget forudsætter ikke nogle aktiviteter, ud over
en ledelsesmæssig godkendelse samt en række
workshops med kernepersoner i det nuværende
bygherretilsyn.
Tiltagets forventede effekt
Tiltaget vil ikke i sig selv have nogen effekt på styr-
barheden af bygherretilsynet og den generelle leve-
rancestyring. Tiltaget er imidlertid en nødvendig be-
tingelse for, at de øvrige tiltag på området kan for-
ankres og implementeres effektivt i Elektrificerings-
programmets nuværende tilsynsorganisation.
Eksternt vil en ny strategi have snitfladeeffekter
mod tilsynet i de forberedende arbejder, ligesom der
Deloitte vurderer, at der på kort sigt er behov for at
afdække mulighederne for indkøb af et nyt it-sy-
stem, som er specifikt rettet mod effektivisering af
tilsynsopgaven.
Deloitte anbefaler, at Elektrificeringsprogrammet
ser på mulighederne for at indkøbe et standard-
system, frem for at fokusere på egenudvikling,
da det er tidsmæssige årsager er nødvendigt at
kunne implementere og starte anvendelsen af it-
systemet.
135
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Det er centralt at frigøre tilsynsførende fra at
skulle medbringe papir og PC på fysiske tilsyn i
sporet, ved eksempelvis at undersøge tilgænge-
ligheden af tablet-kompatible it-systemer.
Derudover vil det være formålstjenesteligt, at
undersøge muligheden for fælles indkøb af sy-
stemet med EPAS, så koordinationen af EPAS’
egenkontrol og bygherretilsynet kan blive fuldt
systemunderstøttet.
Her kunne Elektrificeringsprogrammet med for-
del også koordinere med EPAS, om eventuel fæl-
les systemunderstøttelse.
Aktivitet B: fastlæggelse af kravsspecifikation
Tilsynsenheden fastlægger (evt. i samarbejde med
en ekstern tilsynsekspert) en kravspecifikation for et
tilsynssystem. Denne kravspecifikation skal være
konkret med klare beskrivelser af ønsker til funktio-
nalitet og arbejdsflow.
Aktivitet C: afdækning af mulige tilsynssystemer og
indstilling
Såfremt resultatet af Aktivitet A tilsiger det, fo-
retager tilsynsenheden en mindre markedsana-
lyse over mulige systemindkøb og vurderer disse
i forhold til den udarbejdede kravspecifikation.
På baggrund af arbejdet i de forudgående aktivi-
teter udarbejdes en indstilling til Elektrificerings-
programmets ledelse med en anbefaling for den
fremadrettet handling.
Motivation for tiltaget
Et nyt it-system til understøttelse af tilsynsopgaven
skal kunne løse nogle af de observerede udfordrin-
ger omkring manglende sporbarhed i den eksiste-
rende SharePoint-løsning, som i dag anvendes af
Elektrificeringsprogrammet.
Det er tilkendegivet af byggeledere, at ny it-under-
støttelse, vil være et meget centralt værktøj til ef-
fektivisering og forbedring af det nuværende tilsyn.
Anvendelsen af dedikerede it-systemer til tilsynsak-
tiviteter er derudover kendt fra større anlægsprojek-
ter og -programmer.
Aktivitetsoverblik
Aktivitet A: afdækning af området i regi af Banedan-
mark
Det afdækkes indledningsvist om der er igangsat
initiativer i Banedanmark regi i forhold til at ud-
vikle/indkøbe et system som også skal kunne
understøtte tilsynsaktiviteter. Såfremt et sådant
initiativ er igangsat vurderes Elektrificeringspro-
grammets position i forhold til dette initiativ.
136
Tiltagets forudsætninger
Der er ingen forudsætninger for igangsætning af til-
taget om afdækning af muligheden for ny it-under-
støttelse, men Deloitte vurderer, at der er stærke
forudsætninger i forhold til, hvad afdækningen kon-
kret skal fokusere på.
Tilsynsenhedens behov for en ny it-understøttelse er
relativt akut, hvilket betyder, at tiltaget forudsætter
en kort afklaringsproces. Afklaringsprocessen bør
dog involvere Banedanmark Anlæg i forhold til afkla-
ring af snitflader hertil.
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltagets forventede effekt
Deloitte vurderer, at indkøb af nyt tilsynsspecifikt it-
system vil kunne øge konsistensen, sporbarheden i
og validiteten af det nuværende bygherretilsyn med
EPAS.
Et nyt it-system til tilsynsopgaven skal kunne løse
nogle af de observerede udfordringer omkring
manglende sporbarhed i den eksisterende SharePo-
int-løsning, som anvendes af Elektrificeringsprog-
rammet. Derudover vil en ny it-løsning lette det lø-
bende dag-til-dag tilsynsarbejde. Det primære for-
mål er at mindske de administrative byrder for til-
synsførende for derved at mindske risikoen for fejl-
registreringer eller manglende dokumentation.
Tiltaget vurderes desuden at kunne frigøre dele af
den administrationsbyrde, der lige nu bruges på do-
kumentationsopgaver, ligesom planlægningen af ar-
bejdet vil blive mere omkostningseffektiv. Samlet
forventes implementeringen således at være om-
kostningsneutral. Over tid forventes det at øge ro-
bustheden af programmet som helhed, da det vil
sikre et bedre forhandlingsgrundlag i ændringsan-
modninger og tvister med EPAS.
Investeringsbehov og realiseringshorisont
Afdækningen af systemlandskabet vurderes ikke i
sig selv at være omkostningstung. Deloitte kan ikke
vurdere investeringsbehovet for selve systemindkø-
bet. Der eksisterer imidlertid simple standardløsnin-
ger, som vil kunne indkøbes på licensbasis. Elektrifi-
ceringsprogrammet har, under udarbejdelsen af
denne rapport, undersøgt priser på standard tilsyns-
applikationer på markedet og det angivne investe-
ringsbehov til dækning af hele Elektrificeringspro-
grammets behov er foreløbigt estimeret til mellem
0,5 - 1 mio. kr.
Dog er det Deloittes vurdering, at afdækningen bør
foretages mere systematisk, ligesom der bør koordi-
neres med Banedanmark Anlægs generelle bygher-
retilsynsvirksomhed i forhold til indkøb af løsninger.
Implementerbarhed og risici
Såfremt afklaringen omkring valg af it-system kom-
mer til at forløbe relativt hurtigt i et forløb, som ikke
involverer længerevarende udbudsprocesser, er der
få implementeringsudfordringer. Det skal imidlertid
afklares juridisk, om en simpel licensløsning vil med-
føre, at den samlede systempris overskrider udbuds-
grænserne.
Deloitte anbefaler også, at man vurderer snitflader
mod det øvrige systemlandskab, så man sikrer, at
en eventuel standardløsning kan integreres i de øv-
rige programmer og vice-versa. Omvendt skal det
også afklares, om Banedanmark Anlæg generelt har
behov for en lignende løsning, og om dette forhold
skal have betydning for den valgte løsning for Elek-
trificeringsprogrammet. Det er her relevant at frem-
hæve, at realiseringshorisonten for løsning i regi af
Elektrificeringsprogrammet er kort, hvorfor længere-
varende udbudsprocesser vil mindske de beskrevne
positive effekter isoleret i Elektrificeringsprogram-
met.
137
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltag #3: Forbedring af styring af kompeten-
ceudbud og -efterspørgsel
Imødekommer målbillede om:
2. Klare roller og ansvar
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
0,5 ÅV
6-12 mdr.
Mellem
konkret planlægningsværktøj til dette, som skal for-
ankres hos tilsynsenheden eller hos projektledelsen.
Planlægningsværktøjet bør indtænkes i et eventuelt
indkøb af tilsynssystem jævnfør tiltag #2.
Motivation for tiltaget
Tiltaget er motiveret i det faktum, at tilsynsenheden
for nuværende ikke føler sig klædt godt nok på fag-
ligt til at kunne understøtte et tilstrækkeligt fagtil-
syn, specielt for højtekniske delleverancer i projek-
tet.
Tilsynsenheden har også tilkendegivet, at planlæg-
ningsgrundlaget for tilsynsaktiviteterne kunne for-
bedres, blandt andet ved at sikre en længere plan-
lægningshorisont af tilsynet.
Aktivitetsoverblik
Aktivitet A: Fastlæggelse af nuværende kompeten-
ceudbud og
–efterspørgsel
i tilsynsenheden.
Opgørelse af nuværende personels tilgængelig-
hed frem i tid, samt deres kompetenceniveau.
Opgørelse af behovet for tilsynskompetencer
frem i tid, for kritiske leverancer i programmet.
Aktivitet B: Træf beslutning om operating model for
tilsynsarbejdet fremover.
Aktivitet A vil identificere uoverensstemmelser mel-
lem udbud og efterspørgsel. Her vil Elektrificering-
sprogrammet skulle fastlægge en strategetisk ret-
ning for, hvorvidt man vil opnormere/kompetence-
udvikle interne ressourcer (fx ansætte en stærk-
strømsingeniør), eller om man ønsker at anvende
eksterne ressourcer til at udfylde hullerne mellem
udbud og efterspørgsel.
Deloitte vurderer, at der er behov for at skabe et
mere klart planlægningsgrundlag for de samlede til-
synsaktiviteter. Specifikt er der identificeret et be-
hov for at arbejde med en klarere sondring mellem
generalist og specialist tilsynsmedarbejdere og et
behov for en bedre praksis for, hvornår de to typer
af tilsynsressourcer skal bruges til hvilke tilsynsakti-
viteter.
Deloitte vurderer, at man med fordel kunne anvende
personel fra Banedanmark Teknik til basistilsyn, og
at disse kunne køre i faste seks-otte ugers rul for at
styrke planlægningsgrundlaget. Omvendt er der be-
hov for opnormering af ekspertpersonel med dyb vi-
den i de leverancespor, som tilsynet kontrollerer på
et givent tidspunkt.
Der er i den forbindelse behov for at overveje, hvil-
ken operating model for sourcing af kompetencer
man fremover vil anlægge (ekstern sourcing af kon-
sulenter versus intern opbyggelse af specialistkom-
petencer).
En ny planlægningspraksis skal kunne understøtte
længere planlægningshorisonter end dem, der an-
vendes i den nuværende praksis. Det skal sikre, at
de rigtige ressourcer er tilgængelig på de rigtige
tidspunkter. Tiltaget kræver, at der udarbejdes et
138
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Aktivitet C: Udvikling af operationelt planlægnings-
værktøj.
Valget af operating model, og kortlægningen af ud-
bud og efterspørgsel skal fødes ind i et planlæg-
ningsværktøj (formentligt MS Excel-baseret), som
projektledelsen og tilsynsenhed skal kunne anvende
til bedre at planlægge tilsynsaktiviteter. Et nyt til-
synssystem vil kunne bidrage til dette.
Aktivitet D: Implementering af samlet plan, herun-
der integrering af planlægningsværktøj i tilsynsen-
heden.
Tiltagets forudsætninger
Tiltaget forudsætter, at det er muligt enten at op-
bygge specialistkompetencer internt i Banedanmark,
specifikt i relation til de tilsynsopgaver, som er af re-
levans for Elektrificeringsprogrammet (blandt andet
stærkstrømsingeniører), eller at man aktivt vælger
at ændre sin operating model og i højere grad base-
rer bygherretilsynet på eksterne ressourcer.
Planlægningsværktøjet afhænger i nogen grad af
indkøb af et tilsynssystem, der vil lette planlæg-
ningsopgaven.
Tiltagets forventede effekt
Det forventes, at en forbedret styring af udbud og
efterspørgsel af ekspertkompetencer til tilsynets ak-
tiviteter vil øge tilsynets robusthed markant, og
sikre en mindskelse af den nuværende informations-
asymmetri mellem EPAS og Elektrificeringsprogram-
mets personel.
Investeringsbehov og realiseringshorisont
En øget anvendelse af eksterne eksperter i udførel-
sen af tilsynet medfører øgede totalomkostninger for
tilsynsopgaven. Det er ikke klarlagt præcist, i hvilket
omfang omkostningsprofilen vil ændre sig, da der
ikke for nuværende er overblik over behovet frem i
tid.
Implementerbarhed og risici
Øget anvendelse af eksterne eksperter vil øge pro-
jektledelsesbehovet i kerneteamet hos byggeledel-
sen og tilsynsenheden og den generelle planlæg-
nings-kapacitet. Det er imidlertid Deloittes vurde-
ring, at dette kan klares inden for den nuværende
ressourceramme.
Tiltag #4: Løbende indsigt i EPAS’ egenkontrol
Imødekommer målbillede om:
Effektiv tilsynsadministration og dokumentation
Forventet styringseffekt
Mellem
Investeringsbehov
1 ÅV
Implementeringshorisont
12 mdr.
Implementerbarhed
Mellem
Deloitte anbefaler, at programmet i lyset af audit-
rapporten af
EPAS’
praksis for egenkontrol undersø-
ger muligheden for at få øget indsigt i den løbende
dokumentation af EPAS’
egenkontrol. Dette skal
sikre, at man proaktivt kan imødekomme afvigelser
fra tilsynets side. Det er specielt relevant at:
Sikre øget løbende transparens for OCS-leveran-
cerne
51
, da transparens med øvrige leverancer
51
OCS - Overhead Catenary System
139
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
synes højere (både hvad angår kvalitetsdoku-
mentation og progression).
Sikre en proces for dokumentation af problemer
ved EPAS’ egenkontrol og indførelse
af en struk-
tureret proces for handlinger ved fejl og mang-
ler.
Sikre en standardiseret bygherretilsynsplan der,
ud over inspektion i marken, består af de egen-
kontroller, som EPAS skal gennemføre, og som
Elektrificeringsprogrammets bygherretilsyn føl-
ger op på og kontrollerer.
Tiltagets forudsætninger
Det forudsættes, at
den øgede adgang til EPAS’
egenkontrol og fremdrift ikke ændrer på ansvarspla-
ceringen mellem leverandør og programmet i forhold
til de endelige leverancer, men at det alene anven-
des for proaktivt til risikoidentifikation og kvalifika-
tion af tilsynet.
Tiltagets forventede effekt
Øget adgang til og løbende indsigt
i EPAS’
egenkon-
troldokumentation forventes at skabe et mere effek-
tivt tilsyn, da arbejdsprocesser kan ændres fra i høj
grad at være belastet af fysiske tilsynsbesøg til i hø-
jere grad at være baseret på dokumentgennem-
gang.
Hvis adgangen systemunderstøttes, jævnfør tiltag
#2, er de forventede styringseffekter markant
større.
Investeringsbehov og realiseringshorisont
For at adgangen til yderligere dokumentation af
EPAS’
egenkontrol skal skabe værdi, kræver det at
tilsynsenheden har ressourcer til at anvende doku-
mentationen effektivt.
Dette vurderes i udgangspunktet ikke at være tilfæl-
det, medmindre øget tilgængelighed af dokumenta-
tion kan mindske behovet for fysiske tilsynsbesøg.
Dog vurderer Deloitte, at der er behov for en midler-
tidig opnormering af tilsynsenheden, for at imøde-
komme øget tilgængelighed af data og dokumenta-
tion fra EPAS.
Det pointeres, at denne praksis afviger fra et nor-
malt bygherretilsyn for totalentrepriser, men der
vurderes at være et behov for implementering af
denne praksis, indtil transparensen
omkring EPAS’
egenkontrol er fuldt etableret. En fælles systemun-
derstøttelse, jævnfør tiltag #2, vil kunne understøtte
dette tiltag.
Motivation for tiltaget
Det nuværende bygherretilsyn er kun i begrænset
grad proaktivt. Det skyldes, at bygherretilsynet med
totalentreprenøren primært fokuserer på tilsyn med
endelige leverancer. Det er således vanskeligt, inden
for de nuværende rammer af tilsynsopgaven, at
have
løbende indsigt i EPAS’
progression og vanske-
ligt at opsnappe eventuelle uhensigtsmæssigheder,
inden det endelige arbejde er leveret.
Specielt for OCL-leverancer, vurderes den løbende
gennemsigtighed at være lav, og behovet er her
større end for øvrige leverancer (TPS
52
, mv.).
52
TPS
Transformer Power Station
140
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Implementerbarhed og risici
Implementeringen af dette forslag kræver en for-
handling med EPAS om, hvad der er muligt og rime-
ligt indenfor kontraktens grænser, ligesom det kræ-
ver ændring af tilsynets fokus og praktiske udfø-
relse.
141
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
14.6 Myndighedsrapportering
Der er for programmets myndighedsrapportering
identificeret tre forslag, som skal øge styrbarheden
indenfor området.
Tiltag #1: En mere overskuelig præsentations-
form
Imødekommer målbillede om:
Grundlag for dialog
Fokuseret og væsentligt
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
At gøre dele af rapporteringsformen, herunder
ledelsesresumeet mere visuelt intuitivt med det
formål at skabe et hurtigt overblik ved første
øjekast og et fyldestgørende indblik ved nær-
mere gennemlæsning.
Lav
Intet
3-4 mdr.
Let
Deloitte anbefaler, at den nuværende rapporterings-
form gøres mere overskuelig og lettere at forstå i
forhold til, at beslutningstagere i såvel Banedan-
marks direktion som i departementet hurtigere og
mere effektivt kan danne sig et overblik over pro-
grammets fremdrift, kritiske udeståender eller risici,
mv. Elektrificeringsprogrammet bør i samarbejde
med departementet specifikt tage stilling til:
At oprette et programafsnit eller et ledelsesre-
sumé, der behandler de overordnede forhold,
som gøres gældende for hele programmet og for
alle strækninger. Herunder skal der specifikt ta-
ges stilling til, om der skal rapporteres eksplicit
på kvalitet i programmet.
At gøre resten af rapporteringen strækningsba-
seret i stedet for den nuværende form, hvor
strækningerne behandles i hhv. økonomi, tid og
risiko.
Motivation for tiltaget
Den eksisterende myndighedsrapportering til depar-
tementet bygger på et koncept, som også anvendes
på andre projekter og programmer end Elektrifice-
ringsprogrammet. Det er observeret, at myndig-
hedsrapporteringen overordnet set indeholder de
rigtige informationer, men at informationerne ofte
bliver præsenteret i form af omfattende tekst, som
nogle gange er bagudrettet konstaterende og ikke
altid får belyst de fremadrettede konsekvenser på en
måde, som betrygger læseren.
Det er desuden konstateret, at den nuværende an-
vendelse af grafiske præsentationer ikke altid giver
beslutningstagere et hurtigt overblik over program-
mets nuværende status samt den forventede frem-
drift. Elektrificeringsprogrammet kan med fordel an-
vende samme nye rapporteringskoncept, som de-
partementet har godkendt for Signalprogrammet.
Aktivitetsoverblik
Aktivitet A: Departemental beslutning om nyt rap-
porteringskoncept
Eftersom den eksisterende myndighedsrapportering
baserer sig på et koncept udarbejdet til Transport-,
Bygnings-, og Boligministeriet, som ligeledes anven-
des på andre projekter og programmer end Elektrifi-
ceringsprogrammet, er der behov for en departe-
mental beslutning vedrørende det fremadrettede
koncept for Elektrificeringsprogrammets myndig-
hedsrapportering før der kan foretages ændringer.
142
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Aktivitet B: Udarbejde ny rapporteringsskabelon
Banedanmark skal efter gennemførslen af aktivitet A
udarbejde en skabelon for ledelsesrapportering med
fokus på et kort, overskueligt ledelsesresume efter-
fulgt af en strækningsbaseret rapportering med fo-
kus på leverancer, økonomi og risici
Skabelonerne skal indeholde relevante standard fi-
gurer og -tabeller, som i højere grad kan være med
til at give læseren et hurtigt overblik over indholdet
af et konkret afsnit.
Aktivitet C: Godkendelse og implementering
Der afholdes møde med departementet med henblik
på at drøfte indholdet af rapporteringsskabelonen og
opnå godkendelse.
Der foretages eventuel revidering af skabelonens
indhold på baggrund af mødet. Departementet god-
kender rapporteringsskabelonen.
Det nye rapporteringskoncept udarbejdes til brug for
første møde og udgør grundlaget for dialogen. På
mødet samles op på rapporteringens anvendelighed
i praksis, og der tages stilling til eventuelle rettelser
eller tilføjelser til skabelonen.
Tiltagets forudsætninger
Det er en forudsætning for indsatsen, at Transport-,
Bygnings-, og Boligministeriet træffer beslutning om
ændring af det eksisterende rapporteringskoncept.
Elektrificeringsprogrammet forudsættes inden revi-
sion af rapporteringen at afstemme den nye rappor-
teringsform med andre programmer i Banedanmark.
Tiltagets forventede effekt
En revideret rapporteringsform vurderes mere effek-
tivt at kunne give beslutningstagere i Banedanmark
og i departementet et bedre overblik over program-
mets nuværende status, den forventede fremdrift og
den kritiske vej.
Beslutningstagere forventes med et mere visuelt ori-
enteret ledelsesresumé bedre at kunne fokusere
læsningen på de strækninger og forhold, der er mest
kritiske for programmets fremdrift.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag forventes at kunne gennemføres
af de eksisterende ressourcer i programmet eller i
Banedanmarks direktionssekretariat inden for tre til
fire måneder. Udarbejdelsen og implementeringen af
den nye rapporteringsform forventes at kræve et
kvart årsværk i implementeringsperioden.
Implementerbarhed og risici
Deloitte vurderer, at implementeringen udfordres,
såfremt rapporteringsformen devierer for meget
mellem de andre store programmer i Banedanmark.
Deloitte vurderer dog, at dette ikke vil blive tilfæl-
det, da et lignende tiltag, som er godkendt af depar-
tementet implementeres i Signalprogrammet. Det vil
derfor skabe øget konsistens i programrapporterin-
gen særligt når de planlægningsmæssige snitflader
tages i betragtning.
143
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tiltag #2: Konkretisering af risici og usikkerhe-
der for udrulningsplanen
Imødekommer målbillede om:
Grundlag for dialog
Fokuseret og væsentligt
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Lav
Intet
2-3 mdr.
Let
Motivation for tiltaget
Det er observeret, at risici i myndighedsrapporterin-
gen næsten udelukkende er fokuseret på økonomi-
ske effekter, selv om det i lige så høj grad er sty-
ringsrelevant at belyse den potentielle effekt af en
risiko i form af påvirkning på tidsplanen. Elektrifice-
ringsprogrammets arbejde med risici er foreslået
forbedret i tiltag #4 under udrulning og planlæg-
ning.
Det er centralt, at det fremadrettede interne arbejde
med operationalisering af risici i relation til tidspla-
nen, formidles på en klar måde til departementet.
Aktivitetsoverblik
Aktivitet A: Høst erfaringer fra planlægning
Arbejdet med simulering af Elektrificeringsprogram-
mets plan giver overblik over programmets risici ud-
trykt i tid. Der skal indledningsvist høstes den nød-
vendige viden herfra, så der er en klart overblik over
Deloitte anbefaler, at der i rapporteringen mere ek-
splicit tages højde for de af program- og stræknings-
baserede risici, som relaterer sig til forsinkelse af
udrulningsplanen. Der bør specifikt tages stilling til:
At afspejle den potentielle effekt af de identifice-
rede risici i den strækningsvise gennemgang og i
forhold til forsinkelser af udrulningsplanen, af-
ledte konsekvenser for budget og økonomi, kon-
traktmæssige forhold, afledte effekter for Ba-
nedanmark.
I højere grad at afspejle det tidsspænd, som
programmets udrulningsplaner forventes at
kunne bevæge sig inden for givet identificerede
risici og kendte usikkerheder. Elektrificering-
sprogrammet kan eventuelt søge inspiration i
den nuværende formidling af risici i regi af Sig-
nalprogrammets myndighedsrapportering, jævn-
før Figur 14.1.
53
Figur 14.1. Signalprogrammets formidling af risici i relation til installation af ERTMS udstyret ombord på togsæt og
lokomotiver.
53
Det understreges, at illustrationen er eksempelvis.
Kilde: Signalprogrammet, Deloitte
144
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
mulighederne for at konkretisere risici og usikkerhe-
der i tid ift. udrulningsplanen i myndighedsrapporte-
ringen.
Aktivitet B: Visualisering
Der skal udarbejdes en visualisering af programmets
risici og usikkerhed i forhold til udrulningsplanen i
tid. Visualiseringen tager sit udgangspunkt i en kri-
tisk vej i leverancerne og giver et overblik over den
samlede tidsbuffer og den nuværende risikoprofils
indflydelse på denne buffer.
Aktivitet C: Godkendelse og Implementering
Det nye element i myndighedsrapporteringen frem-
vises for departementet til godkendelse. Der foreta-
ges eventuelle ændringer på baggrund af departe-
mentets tilbagemelding.
De nye elementer til myndighedsrapporteringen ind-
arbejdes i den eksisterende skabelon.
Tiltagets forudsætninger
Tiltaget forudsætter, at den ændrede og stræknings-
vise rapporteringsform, som anbefales gennemført i
tiltag #1, gennemføres.
Tiltaget forudsætter desuden, at programmet imple-
menterer tiltag #4 under Udrulning og Planlægning,
for effektivt at understøtte arbejde med identifice-
rede risici og deres potentielle påvirkning på udrul-
ningsplanen.
Tiltagets forventede effekt
En rapporteringsform, der i højere grad afspejler de
forhold, som kan påvirke udrulningsplanen, vurderes
at kunne give beslutningstagere et bedre overblik
over programmets risikoprofil.
145
Beslutningstagere vurderes også tidligere at kunne
tilkendegive, hvorvidt der skal iværksættes mitige-
rende tiltag og handlinger, såfremt risikoprofilen
vurderes at være for høj.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag forventes at kunne gennemføres
af de eksisterende ressourcer i programmet indenfor
tre måneder. Den nødvendige ressourceallokering til
implementeringen af tiltaget er primært forankret i
den analytiske bearbejdelse af risici, hvilket er be-
skrevet i tiltag #4 under udrulning og planlægning.
Implementerbarhed og risici
Deloitte vurderer at implementeringen ikke er udfor-
dret af nogle forhold, og at tiltaget ikke udgør nogen
risiko for programmet som helhed.
Tiltag #3: Sikring af et mere tidssvarende ind-
hold
Imødekommer målbillede om:
Grundlag for dialog
Afstemt med intern rapportering
Fokuseret og væsentligt
Forventet styringseffekt
Investeringsbehov
Implementeringshorisont
Implementerbarhed
Mellem
Intet
6 mdr.
Let
Deloitte anbefaler, at varigheden for udarbejdelse af
myndighedsrapporteringen forkortes, eller at de
data, der ligger til grund for rapporteringen, på an-
den måde gøres mere tidssvarende. Der bør speci-
fikt fokuseres på:
At revurdere processerne for dataindhentning til
rapporteringen, så der i videst muligt omfang
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
anvendes data, som i forvejen bruges i den dag-
lige styring af programmet.
At optimere de interne godkendelsesprocesser
for myndighedsrapporteringen, så et eller flere
godkendelsesled skæres væk, eller at godken-
delsestiden på anden vis forkortes.
At automatisere rapporteringen, så der i højere
grad er tale om en opdatering af grafiske illu-
strationer og skemaer fra de systemer, som pro-
grammet anvender i dagligdagen, og som gør
rapporteringen mindre tekst- og arbejdstung.
indhold. Der udarbejdes initiativ- og aktivitetsover-
sigt i forhold til datafangst og
–rapportering.
Aktivitet C: Ændringer til datafangst, regnskabspro-
ces og rapportering
Der foretages nødvendige ændringer til ”data-
fangst”, så der sikres rettidige
data til brug for myn-
dighedsrapporteringen.
Der foretages eventuelle ændringer til den nuvæ-
rende regnskabsproces, da færdiggørelsen af rap-
porteringen rammesættes af færdiggørelsen af må-
nedstallene.
Der foretages eventuelle ændringer til eksisterende
rapporteringer, så der sikres konsistens på tværs.
Aktivitet D: Endeligt årshjul
Der udformes et endeligt årshjul og en endelig akti-
vitetsplan for myndighedsrapporteringen.
Tiltagets forudsætninger
Tiltaget forudsætter, at der inden for programmets
styringsdiscipliner udarbejdes materiale, som er re-
levant og direkte overførbart til anvendelse i myn-
dighedsrapporteringen.
Tiltaget forudsætter desuden, at de forhold, som vil
have styringsmæssig værdi for departementet, også
har relevans for den daglige styring af programmet.
Deloitte vurderer, at dette er tilfældet.
Tiltagets forventede effekt
Det fremsatte tiltag vurderes at kunne gennemføres
af de eksisterende ressourcer i programmet indenfor
seks til ni måneder. Implementeringshorisonten
skyldes primært, at det inden for hver styringsdisci-
plin vurderes nødvendigt at iværksætte initiativer,
Motivation for tiltaget
Det er observeret, at der i forbindelse med udarbej-
delse af myndighedsrapporteringen ofte går for lang
tid fra, at data indsamles, til rapporteringen kan
fremsendes til departementet. Det betyder, at der i
visse tilfælde rapporteres på forhold, som er foræl-
dede, og som derfor ikke giver et tilpas retvisende
billede af den nuværende status i programmet eller
at nye forhold og problemstillinger er opstået i mel-
lemtiden.
Dette udfordrer rapporteringens anvendelighed som
grundlag for dialog mellem styrelse og departement.
Aktivitetsoverblik
Aktivitet A: Overblik
Der skal skabes et overblik over det nuværende års-
hjul for myndighedsrapporteringen med fokus på:
dataindhentning, datarapportering, godkendelses-
proces for myndighedsrapportering.
Aktivitet B: Workshop
Der gennemføres workshop med henblik på at vali-
dere det nuværende årshjul og udarbejde forslag til
opdateret årshjul med fokus på mere tidssvarende
146
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
der hurtigere kan tilvejebringe et mere retvisende
datagrundlag, der er kritisk for programmets frem-
drift.
Investeringsbehov og realiseringshorisont
Det fremsatte tiltag forventes at kunne gennemføres
af de eksisterende ressourcer i programmet eller i
Banedanmarks ledelsessekretariat indenfor to til tre
måneder. Udarbejdelsen og implementeringen af
den nye rapporteringsform forventes at kræve et
kvart årsværk i implementeringsperioden.
Implementerbarhed og risici
Deloitte vurderer, at implementeringen muligvis kan
vanskeliggøres af at praksisændringen kræver
igangsættelse af initiativer indenfor hver styringsdi-
sciplin for at kunne tilvejebringe datagrundlaget.
147
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
15
Implementeringspakker
Boligministeriet kan prioritere det fremadrettede ar-
bejde, ligesom det er udtryk for, hvordan Banedan-
mark kan anlægge forskellige implementerings-
tempi.
Deloitte vurderer, at tiltagene bør indgå i Elektrifice-
ringsprogrammet og Banedanmarks generelle porte-
følje af forbedringsforslag, og at der skal koordine-
res på tværs af organisationen for at sikre hensigts-
mæssig og ressourceeffektiv implementering. De op-
stillede implementeringstempi og Deloittes vurderin-
ger af de nødvendige ressourceallokeringer bør såle-
des snarere ses som ét muligt implementeringssce-
narier, end en faktisk implementeringsplan.
Udgangspunktet for udarbejdelsen af implemente-
ringspakkerne har været at se på alle løsningsforsla-
genes forventede styringseffekt og den estimerede
implementeringshorisont. Indplaceringen af de 24
løsningsforslag i matricen er vist i Figur 15.2.
Løsningsforslag med høj forventet styringseffekt og
kort implementeringshorisont er som udgangspunkt
blevet lagt i implementeringspakke 1 og så fremde-
les. Der er også set på de enkelte løsningsforslags
gensidige afhængigheder, så nært beslægtede tiltag
ikke implementeres forskellige steder i tid eller af
forskellige medarbejdere. Indholdet af de tre imple-
menteringspakker er vist i Figur 15.3, hvori der også
er vist et estimat for den nødvendige ressourceallo-
kering til implementering, primært fokus og antallet
af løsningstiltag i hver tiltagspakke.
Figur 15.1. Deloittes estimat for den nødvendige res-
sourceallokering til implementering af pakkering i tid.
Sekventiel implementering (antal ansatte)
Dette kapitel opstiller tre pakker af
løsningsforslag, som repræsenterer
Deloittes forslag til et prioriteret im-
plementeringsforløb. De tre imple-
menteringspakker er udarbejdet
med udgangspunkt i de enkelte løs-
ningsforslags effekt, den forventede
implementeringshorisont samt tilta-
genes gensidige afhængigheder.
Kapitlet beskriver først principperne bag udarbejdel-
sen af implementeringspakkerne. Herefter illustreres
de tre pakkers indhold og Deloittes vurdering af den
nødvendige ressourceallokering for effektiv imple-
mentering. I næste kapitel beskrives de enkelte pak-
ker i dybden, herunder hvordan de enkelte løsnings-
forslag overlapper, og hvordan Banedanmark med
fordel kan udnytte synergieffekter mellem tiltag.
15
10
4
5
6
6
4
7
0
1
2
4
Parallel implementering (antal ansatte)
15
10
6
6
4
5
7
7
7
15.1 Introduktion til implemente-
ringspakkerne
Deloitte har grupperet de 24 løsningsforslag i tre im-
plementeringspakker. Implementeringspakkerne er
et udtryk for Deloittes vurdering af, hvordan Ba-
nedanmark i samspil med Transport-, Bygnings-, og
4
0
<6 mdr.
2
4
2
2
1
6 mdr.
12 mdr.
24 mdr.
36 mdr.
Implementeringspakke 1
Implementeringspakke 2
Implementeringspakke 3
148
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Den samlede nødvendige ressourceallokering på
tværs af de tre pakker er vist i Figur 15.1 til højre.
Det ses heraf, at mange løsningsforslag har en kort-
sigtet implementeringshorisont, hvorfor den nødven-
dige ressourceallokering også er kortvarig. Imple-
menteres alle tiltag på samme tid, vurderes den
nødvendige allokering således at være på cirka 15
medarbejdere i Elektrificeringsprogrammets organi-
sation det første år.
Deloitte mener det er mere hensigtsmæssigt, at Ba-
nedanmark anlægger en sekventiel implemente-
ringsgang. Dette vil kunne holde den samlede behov
for ressourcer lavere henover den forventede imple-
menteringsperiode. En sekventiel implementering
kan holde det nødvendige ressourceallokering på
mellem 6 og 11 medarbejdere hen over en treårig
periode, såfremt Banedanmark vælger at implemen-
tere alle tiltag.
I kraft af at Elektrificeringsprogrammet allerede ar-
bejder med nogle af tiltagene, og i lyset af at nogle
tiltage bør implementeres i regi af det bredere Ba-
nedanmark, skal Deloittes estimat af den nødven-
dige ressourceallokering således ikke ses som en
vurdering af hvor meget Elektrificeringsprogram-
mets organisation bør opnormeres på kort sigt. Ba-
nedanmark og departementet bør i stedet for se på
ressourceallokeringsestimaterne som guidelines for
hvad en implementering vil kræve af Banedanmarks
samlede organisation.
149
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Figur 15.2. Overblik over prioriteringsmatrice for løsningsforslag, og udgangspunkt for implementeringspakker.
Øget kobling af styringsdisc iplinerne
Høj
Tidligere identific ering af risic i og samlet risikobille de
Bedre anvendelse af risic i, usikkerhed, eksterne
aktiviteter og deres påvirkning på udrulningstakten
Styrkelse af den løbende læringsopsamling
Integreret systemunderstøttelse
Ny samarbejdsmode l med leverandøren
Forhøjet kvalitet i udarbejdelse af datapakken til
leverandøren
Ny registrerings- og opfølgningsstruktur
Revision af tilsynsstrategi med fokus på sammenhæng
Afdækning af mulighed for forbedret it understøttelse
Forbedring af styring af kompetenc eudbud og efterspg.
Styrkelse af løbende indsigt i
EPAS’s
egenkontrol
Forbedring af governanc estruktur og af
procesunderstøttelse
Styringseffekt
Revision af risikostyringsstrategi
Mellem
Beskrivelse og dokumentering af mitigerende tiltag
Konkretisering af risic i of usikkerheder for udrulningsplan
Sikring af et mere tidssvarende indhold
En mere overskuelig præsentationsform
Proc edure for udarbejdelse af risiko handlingsplane r
Revurdering af opsætning af RamRis k
Lav
Samlet understøttelse af minimums krav i ComplyPro
Bedre dokumentation af forløb op mod
tidsfristoverskridelser for ændringer
Ansvaret for forberedende arbejder gøres entydigt
Afdæk muligheden for imple mentering af et
kontraktstyringssystem
Kort
Tværgående
tiltag
Medium
Implementerings horisont
Lang
Tilsyn og
leverancestyring
Myndigheds-
rapportering
Udrulning og
planlægning
Budget og
økonomistyring
Risikostyring
Kontraktstyring
150
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Figur 15.3. Overblik de tre implementeringspakker, deres indhold og primære fokus, samt Deloittes vurdering af den nødvendige ressourceallokering for effektiv imple-
mentering.
Implementeringspakke 1
Implementeringspakke 2
Implementeringspakke 3
Antal tiltag: 9
Primært fokus: Koordinering og risici
Nødvendig ressourceallokering over implementeringsperioden:
13-16 årsværk
Antal tiltag: 9
Primært fokus: Læring og samarbejdsmodel
Nødvendig ressourceallokering over implementeringsperioden:
6-11 årsværk
Antal tiltag: 6
Primært fokus: Optimering af systemlandskab
Nødvendig ressourceallokering over implementeringsperioden:
1-3 årsværk
Facilitering af tværgående koordinering
Øget kobling af styringsdisciplinerne
Forbedring af governancestruktur og af
procesunderstøttelse
Historisk læring
Styrkelse af den løbende læringsopsamling
Optimering af systemlandskab
Afdæk muligheden for implementering af et
kontraktstyringssystem
Samlet understøttelse af minimumskrav i ComplyPro
Alliance med EPAS
Ny samarbejdsmodel med leverandøren
Fokus på risici
Revurdering af opsætning af RamRisk
Bedre anvendelse af risici, usikkerhed, eksterne
aktiviteter og deres påvirkning på udrulningstakten
Revision af risikostyringsstrategi
Tidligere identificering af risici og samlet risikobillede
Konkretisering af risici of usikkerheder for udrulningsplan
En mere overskuelig præsentationsform
Forhøjet kvalitet i udarbejdelse af datapakken til
leverandøren
Øvrige tiltag uden afhængigheder
Forbedring af styring af kompetenceudbud og efterspg.
Revision af tilsynsstrategi med fokus på sammenhæng
Styrkelse af løbende indsigt i EPASs egenkontrol
Bedre dokumentation af forløb op mod
tidsfristoverskridelser for ændringer
Procedure for udarbejdelse af risiko handlingsplaner
Forbedret økonomistyring
Ny registrerings- og opfølgningsstruktur
Integreret systemunderstøttelse
Øvrige tiltag uden afhængigheder
Ansvaret for forberedende arbejder gøres entydigt
Øvrige tiltag uden afhængigheder
Afdækning af mulighed for forbedret it understøttelse
Beskrivelse og dokumentering af mitigerende tiltag
Sikring af et mere tidssvarende indhold
Tværgående
tiltag
Udrulning og
planlægning
Budget og
økonomistyring
Risikostyring
Kontraktstyring
Tilsyn og
leverancestyring
Myndigheds-
rapportering
151
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
15.2 Implementeringspakke 1
Implementeringspakkens indhold
Implementeringspakken indeholder de ni tiltag med
den højest forventede styringseffekt, eller tiltag hvor
tidlig implementering er nødvendig for at kunne ar-
bejde meningsfuldt med andre tiltag.
Det primære fokus for implementeringspakken er at
få igangsat tiltag i relation til øget tværgående koor-
dination mellem styringsdisciplinerne, og at få denne
praksis dokumenteret og procesunderstøttet. Disse
tværgående tiltag ses som grundlæggende løfte-
stænger for succesfuld implementering af mange øv-
rige tiltag, og synergieffekterne ved tidligt arbejde
med disse vurderes derfor at være store.
Derudover har implementeringspakken et klart fokus
på Elektrificeringsprogrammets arbejde med risici.
Deloitte foreslår, at programmet tidligt optimerer
deres planlægningsfunktion i lyset af ny modelbase-
ret tilgang til risikohåndtering og mitigering.
Sluttelig er der en række tiltag, som ikke har nogle
direkte afhængigheder, men som er nødvendige for
at kunne igangsætte tiltag i implementeringspakke
2. Det drejer sig blandt andet om tydeliggørelse af
ansvaret for de forberedende arbejder, og afdæk-
ning af muligheden for ny it-understøttelse af til-
synsarbejdet.
Implementeringspakkens forventede effekt
Den forventede styringseffekt ved fuld implemente-
ring af pakken er høj. Det skyldes primært imple-
menteringen af en systemunderstøttet tilgang til
planlægning, herunder håndtering af usikkerhed og
risiko.
Implementeringen af denne praksis vil også gøre det
muligt at forbedre kommunikationen i rapporterin-
gen til departementet, således at dialogen her kan
gøres mere effektiv og fremadrettet.
Investeringsbehov og realiseringshorisont
Implementeringspakken forventes at kunne være
færdigimplementeret indenfor tre år. Langt største-
delen af tiltagene har imidlertid en implementerings-
horisont på mellem 6 og 12 måneder, hvorfor
mange af effekterne vil kunne ses allerede på kor-
tere sigt.
Den nødvendige ressourceallokering for den samlede
implementering over en treårsperiode er estimeret
til mellem 13 og 16 årsværk. Der forventes at være
et behov for seks årsværk det første år, hvorefter
ressourcebehovet falder til omkring fire årsværk de
sidste to år, jævnfør Figur 15.1. Ressourcebehovet
kan også udmøntes gennem Elektrificeringsprogram-
mets øvrige driftsbudget, ved ekstern understøt-
telse. Anvendelsen af eksterne ressourcer vil imid-
lertid ikke sikre den nødvendige forankring af viden
og nye praksisser i Elektrificeringsprogrammet eller
det bredere Banedanmark. Som udgangspunkt er
den nødvendige ressourceallokering således opgjort
som en opnormering af programorganisationen.
15.3 Implementeringspakke 2
Implementeringspakkens indhold
Implementeringspakke 2 indeholder også ni løs-
ningstiltag, men fokuserer på historisk læring, im-
plementering af ny samarbejdsmodel med EPAS og
økonomistyring.
På bagkant af Implementeringspakke 1 og udviklin-
gen af en mere sofistikeret tilgang til håndtering af
152
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
risici og en øget tværgående koordination mellem
styringsdisciplinerne, bør Elektrificeringsprogrammet
arbejde på at indgå en ny samarbejdsmodel med
EPAS, som skal formalisere samarbejdet på en
række områder. Deloitte vurderer, at dette trin bør
afvente den fulde implementering af den nye risiko-
tilgang, da dette vil give bedre forudsætninger for et
meningsfuldt og gensidigt gavnligt samarbejde med
EPAS. De konkrete områder, som samarbejdsmodel-
len skal tilgodese, er øget koordination i forbindelse
med udarbejdelse af datapakken og i tilsynsarbej-
det.
Elektrificeringsprogrammet bør, sideløbende med
ovenstående, implementere tiltagene vedrørende
forbedring af økonomistyringen. De to tiltag på dette
område indeholder nogen grad af risici, og er har en
relativt langsigtet implementeringshorisont. Såfremt
programmet skal drage nytte af en forbedret økono-
mistyring, vurderer Deloitte imidlertid, at dette ar-
bejde skal igangsættes i implementeringspakke 2 og
ikke senere.
Sluttelig indeholder pakken to tiltag uden afhængig-
heder, som er øvrig optimering af risikostyringsprak-
sis og optimering af rapporteringen til departemen-
tet. Disse tiltag er sekundære i implementerings-
pakke 2 og vil kunne skydes, såfremt Banedanmark
finder det hensigtsmæssigt af ressourcemæssige år-
sager.
Implementeringspakkens forventede effekt
Den forventede effekt af implementeringspakke 2 er
mindre end den første pakke, men vurderes stadig
at være signifikant og høj. Styringseffekterne er pri-
mært bundet op på de forventede effekter af en ny
samarbejdsmodel og en mere struktureret tilgang til
læringsopsamling og anvendelse af læringen den ri-
sikomodel, som implementeres i implementerings-
pakke 1.
Investeringsbehov og realiseringshorisont
Implementeringspakken forventes at kunne være
færdigt implementeret inden for ét år og seks måne-
der. Den nødvendige ressourceallokering forventes
at være stabil hen over perioden og det samlede
estimerede behov for implementering over perioden
er opgjort til mellem 6 og 11 årsværk akkumuleret.
15.4 Implementeringspakke 3
Implementeringspakkens indhold
Den sidste implementeringspakke består primært af
løsningstiltag med mellem eller lav forventet sty-
ringseffekt. Pakken består primært af en række til-
tag, som sigter mod at optimere it understøttelsen
for specifikke styringsdiscipliner samt en række til-
tag uden klare afhængigheder til andre løsningstil-
tag.
Implementeringspakkens forventede effekt
Den forventede effekt af implementeringen af de
seks resterende tiltag forventes at have en mellem
til lav styringseffekt.
Investeringsbehov og realiseringshorisont
Implementeringspakken forventes at kunne være
færdigimplementeret inden for cirka ét år og vil
kræve en samlet ressourceallokering på omkring ét
til tre årsværk. Som gældende for tiltagene i både
pakke 2 og 3, kan Elektrificeringsprogrammet vur-
dere hensigtsmæssigheden af at fremrykke imple-
menteringen af tiltagene, såfremt det vurderes at
være fornuftigt set ud fra en kapacitets- og change
management vinkel.
153
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
16 Bilag
Bilagsoversigt.
Bilag A: Kommissorium for review af Elektrifice-
ringsprogrammet.
Bilag B: Modeldokumentation.
Bilag C: Tilsynsoverblik.
154
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Bilag A: Kommissorium for review
af Elektrificeringsprogrammet
Bilaget indeholder uddrag fra kom-
missoriet for det gennemførte re-
view.
Opgavens problemstilling:
For at styrke gennemførelsen af Banedanmarks
elektrificeringsprogram til aftalt tid, pris og kvalitet
samt for at sikre opsamling og anvendelse af erfa-
ringerne fra de første strækninger gennemføres et
eksternt review af Elektrificeringsprogrammet.
Reviewet skal indeholde følgende:
1. En vurdering af om Elektrificeringsprogrammets
aktuelle udrulningsplaner for de enkelte strækninger
er realistiske og velunderbyggede henset til pro-
grammets fremdrift og hidtidige erfaringer. De for-
beredende arbejder samt modernisering af eksiste-
rende kørestrøm er også en del af denne analyse.
2. En kortlægning af Banedanmarks seneste progno-
ser/budgetoverslag for de enkelte strækninger, her-
under en vurdering af om budgetterne for de enkelte
strækninger er realistiske og veldokumenterede i ly-
set af erfaringerne fra de hidtidige strækninger. De
forberedende arbejder er også en del af denne ana-
lyse.
3. En vurdering af de væsentligste risici for forsin-
kelser i programmets tidsplan og økonomi samt mu-
lighederne for at mitigere disse risici. De forbere-
dende arbejder er også en del af denne analyse.
4. En kortlægning af Banedanmarks styring af kon-
trakten med EPAS og om Banedanmark fører et til-
strækkeligt tilsyn med EPAS, således at der hurtigt
og effektivt handles på uforudsete problemstillinger.
5. En vurdering af hvordan Banedanmarks Elektrifi-
ceringsprograms afrapportering til Transport-, Byg-
nings- og Boligministeriet kan forbedres. Her be-
mærkes, at forslag til ny afrapportering skal vurde-
res og sammenholdes med den rapportering, der i
øjeblikket udvikles for Banedanmarks Signalpro-
gram.
Det bemærkes, at konklusionerne fra det gennem-
førte review af Signalprogrammet skal inddrages i
det omfang, det er relevant. Det forudsættes, at der
angives konkrete og implementerbare anbefalinger
til processerne i Elektrificeringsprogrammet, jf.
punkt 1-5.
Ad 1. Analyse og kortlægning af Elektrificeringspro-
grammets udrulningsplan
Der foretages en afdækning og beskrivelse af, om
de præmisser og forudsætninger, som Elektrifice-
ringsprogrammets tidsplaner bygger på
herunder
155
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
for opgradering af eksisterende kørestrøm, forbere-
dende arbejder, design- og installationsfaser, spor-
spærringer med mere
er mulige, henset til lærin-
ger fra de hidtidige strækninger, og det øgede krav
til tidsplanerne, der stilles som følge af Signalpro-
grammets ændrede udrulningsplan.
Der foretages en gennemgang af programmets or-
ganisering og kompetencer for at sikre programmets
gennemførelse i forhold til forudsætninger og kriti-
ske milepæle.
På baggrund heraf foreslås tiltag, som Banedanmark
kan implementere for at øge robustheden for tids-
planerne for de fremtidige strækninger og under-
støtte de igangværende forhandlinger med EPAS
omkring en ny tidsplan.
Ad 2. Analyse af Elektrificeringsprogrammets budget
og økonomistyring
Banedanmarks økonomistyring i Elektrificeringsprog-
rammet kortlægges og vurderes.
Der foretages en kortlægning af Banedanmarks bud-
get for de igangværende og kommende strækninger,
herunder hvilke forudsætninger, der lægger til grund
for disse. Det gælder forberedende arbejder samt
elektrificeringsarbejder. De nuværende overslag
sammenlignes med de oprindelige. Årsager til afvi-
gelser i forhold til de oprindelige budgetter skal
fremgå, ligesom det undersøges, om budgetterne for
de fremtidige strækninger har taget højde for den
læring, som afvigelserne har givet anledning til.
På baggrund heraf foreslås tiltag, som Banedanmark
kan implementere for at øge robustheden af budget-
terne og den løbende økonomistyring.
Ad 3. Analyse og vurdering af Elektrificeringspro-
grammets risikostyring samt væsentligste risici
Der foretages en kortlægning og vurdering af Elek-
trificeringsprogrammets risikostyring. Risiciene for
de enkelte strækninger, herunder i forhold til øvrige
projekter såsom Signalprogrammet og DSB’s mate-
rielanskaffelse, skal indgå.
Der foretages en kortlægning og vurdering af de mi-
tigerende handlinger, som Banedanmark hidtil har
brugt, eksempelvis opsplitning af Ny Bane Køben-
havn-Ringsted i mindre etaper, med henblik på at
vurdere, hvorvidt disse erfaringer kan anvendes
fremover.
På baggrund heraf foreslås tiltag, som Banedanmark
kan implementere for at styrke og optimere risiko-
styringen af programmet samt minimere de kort-
lagte risici.
Ad 4. Analyse og vurdering af Elektrificeringspro-
grammets kontraktstyring og tilsyn
Der foretages en kortlægning og vurdering af Ba-
nedanmarks styring af kontrakten med EPAS, herun-
der om Banedanmark i tilstrækkelig grad har an-
vendt kontraktens muligheder for regulering og sty-
ring.
Det kortlægges og vurderes, hvorvidt Banedanmark
har udnyttet de muligheder for samarbejde med
EPAS, som kontrakten med EPAS muliggør.
Der foretages en kortlægning og vurdering af,
Banedanmarks tilsyn med EPAS i installationsfasen,
herunder om installationerne lever op til kontrakten
og det godkendte strækningsspecifikke design.
156
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
På baggrund heraf foreslås tiltag, som Banedanmark
kan implementere for at forbedre sin kontraktstyring
samt tilsyn med EPAS.
Ad 5. Anbefaling af tiltag, som kan forbedre
Banedanmarks afrapportering til ministeriet
Banedanmarks Elektrificeringsprograms
afrapportering til ministeriet afdækkes og vurderes.
Der fremsættes anbefalinger til tiltag, som
Banedanmark kan implementere for at forbedre
afrapporteringen til Transport-, Bygnings og
Boligministeriet uden at ændre på
ansvarsfordelingen mellem departementet og
Banedanmark. Her bemærkes, at forslag til ny
afrapportering skal afstemmes med den
rapportering, der i øjeblikket udvikles for
Banedanmarks Signalprogram, således at disse
rapporteringer i videst muligt omfang baseres på
samme koncept.
Det bemærkes, at konklusionerne fra det
gennemførte review af Signalprogrammet skal
inddrages i det omfang, det er relevant. Det
forudsættes, at der angives konkrete og
implementerbare anbefalinger til processerne i
Elektrificeringsprogrammet, jf. punkt 1-5.
157
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Bilag B: Modeldokumentation
Bilaget beskriver indhold og funktio-
nalitet af den simuleringsmodel,
som er blevet anvendt til at under-
støtte replanlægningen af Elektrifi-
ceringsprogrammets udrulningsplan.
Elektrificeringsprogrammets simuleringsmodel er ud-
viklet til at kunne afdække de mange faktorer og af-
hængigheder, der påvirker elektrificeringen af jern-
banenettet. Modellen tager jævnfør figuren til højre
højde for følgende hovedbestanddele:
1. Eksterne aktiviteters påvirkning på elektrificerin-
gen af en strækning (eksempelvis Signalprogram-
met, øvrige anlægsaktiviteter, mv.).
2. Varighed og indhold af de forberedende arbejder
på en strækning.
3. Varighed og indhold af selve elektrificeringen af
en strækning.
4. Eksterne begrænsninger og forhold (eksempelvis
leverandørens produktionskapacitet, indlæringskur-
ver, sporspærringsplaner, mv.)
I grundkernen af modellen estimeres varighederne
af hver underaktivitet for de forberedende arbejder
samt for elektrificeringen af en strækning under for-
udsætning af, at EPAS har en vis produktionskapaci-
tet (Maskiner og personel), og at der tildeles et be-
stemt antal sporspærringer til den del af arbejdet,
der foregår i nærheden af sporet. Der lægges desu-
den et usikkerhedsspænd ind for disse varigheder,
som gør det muligt for modellen at simulere på det
mest sandsynlige tidsforbrug for udrulningen på en
strækning. Modellen tager herefter højde for, hvilken
påvirkning andre aktiviteter på samme strækning
kan have på varigheden af hver underaktivitet, såle-
des at den samlede varighed af elektrificeringen gø-
res mere konkret i forhold til det konkrete installati-
ons- og ud-rulningsbillede på strækningen. Endelig
tager modellen højde for eventuelle kaskadeeffekter
mellem strækninger, således at konsekvenserne af
en forsinkelse på én strækning medtages i udrulnin-
gen på de efterfølgende strækninger, således at der
kan genereres et samlet billede over udrulningen på
samtlige strækninger, der skal elektrificeres.
Simuleringsmodellen genererer ikke en udrulnings-
plan sådan at forstå, at den definerer en fast slut-
dato for elektrificeringen af en strækning. Modellen
skaber derimod transparens i forhold til, hvilke risici
og usikkerheder, der kan påvirke elektrificeringen af
en strækning, og hvad det vil kunne betyde i forhold
til færdiggørelsen af elektrificeringen af stræknin-
gen, kaskadeeffekter på de efterfølgende stræknin-
ger, mv. Det er efterfølgende op til beslutningsta-
gere i Elektrificeringsprogrammet at fastlægge pla-
nens præcise start- og slutdato for en strækning ba-
seret på det usikkerheds- og risikobillede, som mo-
dellen præsenterer.
Indholdet af simuleringsmodellens hovedbestand-
dele.
Signalprogram,
anlægsaktiviteter,
mv.
Varighed af hver
fase, usikkerhed på
hver fasevarighed,
risici, mv.
Eksterne
aktiviteter
Elektrificerings-
aktiviteter
(EP)
Varighed af hver
fase, usikkerhed på
hver fasevarighed,
risici, mv.
Forberedende
arbejder
(FA)
EPAS
produktions-
kapacitet,
sporspærringer,
mv.
Eksterne
begrænsninger
Udrulningsplan
Kilde: Deloitte.
158
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Nærværende plangrundlag er således Elektrifice-
ringsprogrammets oplæg til forhandling med EPAS -
et oplæg som er baseret på simuleringsmodellens
resultater, som viser den forventede startdato samt
af to mulige slutdatoer for, hvornår strækningen er
klar til kørsel med eltog:
• ”Mid case”: Den slutdato, som modellen estime-
rer, at der er 50% sandsynlighed for at opnå, når
der tages højde for kaskadeeffekter, usikkerhe-
der, risici, mv.
• ”Worst case”: Den slutdato, som modellen esti-
merer, at der er 97,5% sandsynlighed for at nå,
når der tages højde for kaskadeeffekter, usikker-
heder, risici, mv.
Trepunktsestimater og Monte Carlo simulering
Da mange af modellens tidsestimater er behæftet
med en vis usikkerhed, anvendes trepunktsestima-
ter, som skal dække over
”best”, ”mid” og ”worst”
scenarier for varigheden af en proces eller aktivitet.
Modellen indeholder trepunktsestimater på næsten
alle input-variable, hvilket betyder, at der for en gi-
ven kørsel med modellen vælges et tilfældigt tal in-
den for spændet af trepunktsestimaterne. Når disse
tilfældigt udvalgte varigheder sammensættes, er der
i princippet et uendeligt antal kombinationsmulighe-
der, der gør, at resultatet af hver kørsel vil afvige
fra hinanden. Derfor foretages Monte Carlo simule-
ring af modellen, hvoraf 2,5 pct., 50 pct.. og 97,5
pct. fraktilen af disse resultater bruges som et ud-
tryk for ”best”, ”mid” og ”worst” case resultatet.
”Best” og ”worst” case fraktilerne er valgt for at
udelade ekstreme og teoretisk funderede modelre-
sultater, som har meget lille sandsynlighed for at
blive realiseret. ”Worst case” beskriver således,
159
hvordan planen i værste tilfælde vil udspille sig med
de forudsætninger, der ligger til grund for simulerin-
gen. Under antagelse af, at forudsætningerne til-
nærmelsesvis gengiver virkeligheden, vil en plan,
hvor ”worst case” scenariet ligger inden for Fremti-
dens Tog deadline betyde, at deadline nås med 97,5
pct.
sandsynlighed mens ”mid case” afspejler
50 pct.
sandsynlighed for det samme.
Jo større usikkerhedsspænd, der indsættes i tre-
punktsestimaterne til modellen, des større variation
vil der være i resultaterne for hver simulering af mo-
dellen. Med de nuværende usikkerhedsspænd anbe-
fales som minimum en Monte Carlo simulering med
1.500 kørsler for at sikre et tilstrækkeligt robust re-
sultat (variationen i resultatet er med dette antal si-
muleringer retvisende inden for cirka en måned
Inputs til modellen
Simuleringsmodellen accepterer datainputs fra tre
MS excel-filer, der indeholder data med forudsæt-
ninger for hhv. forberedende arbejder, eksterne ar-
bejder samt elektrificerings-programmets aktivite-
ter.
Forberedende arbejder
Forberedende arbejder dækker over det arbejde, der
skal foretages på de respektive strækninger forud
for elektrificeringsarbejdet. Inputs angående forbe-
redende arbejder opdeles mellem faseestimer, effek-
tivitetsfaktorer (for arbejde parallelt med elektrifice-
ringsarbejde, eksterne arbejder, mv.) samt risici.
Faseestimater:
Estimaterne er et udtryk for varigheden af arbejdet,
der ligger i hver fase i henhold til I-5 modellen i
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Tracé. Samtlige estimater kan angives som tre-
punktsestimater, hvilket tillader, at der kan indlejres
usikkerheder.
I fasestimaterne for de forberedende arbejder skil-
dres der mellem henholdsvis hovedentrepriser og to-
talentrepriser. De første to faser samt den sidste
fase er ens, men der er forskel på hvordan, udbud,
projektering og udførsel fordeler sig. Nedenfor be-
skrives, hvilke input der kræves for de to typer en-
trepriser.
De første to faser er som nævnt ens for en total- og
hovedentreprise:
1. Definitionsfase (Vurdering af Virkninger for Miljøet
(VVM) fase): Her angives i modellen en startdato
samt varigheden af VVM-redegørelsen per stræk-
ning.
2. Programfase: Her angives varigheden til udarbej-
delse af programgrundlaget for det forberedende ar-
bejde per strækning. I denne fase afgøres, om de
forberedende arbejder skal udbydes som en total-
eller hovedentreprise. Ligeledes defineres de forskel-
lige arbejdspakker inden for samme strækning i pro-
gramfasen.
Totalentreprise
I en totalentreprise (”turnkey contract”) er entrepre-
nøren ansvarlig for både projektering og udførelse,
hvorfor udbudsfasen kommer forud for projekterin-
gen. For en totalentreprise dækker de næste fase-
estimater over følgende:
3a: Udbudsfasen: Elektrificeringsprogrammet udby-
der efter programfasens afslutning arbejdet for både
projektering og udførsel. Der skal indlægges i mo-
dellen en varighed for udbudsfasen per arbejds-
pakke i kalenderdage.
3b og 4: Projekterings- og udførselsfasen: Der ind-
lægges her en samlet varighed i kalenderdage for
både projektering og udførelse per arbejdspakke.
Hovedentreprise
I en hovedentreprise (”non-turnkey contract”) er Ba-
nedanmark Anlæg ansvarlig for designet, mens en-
treprenøren er ansvarlig for udførelsen. Derfor afvik-
les projekteringsfasen i denne type entreprise forud
for udbudsfasen. Efter programfasen følger estima-
ter for nedenstående faser for en hovedentreprise:
3. Projekterings- og udbudsfase: Der indlægges per
arbejdspakke en samlet varighed i kalenderdage til
design og udbud, som Banedanmark Anlæg begge er
ansvarlige for at gennemføre.
4. Udførselsfase: Der indlægges i modellen en varig-
hed i kalenderdage for installationen per arbejds-
pakke.
For begge typer entrepriser følger en afslutnings-
fase:
5. Afslutningsfase: Her angives i modellen varighe-
den til den afsluttende fase, herunder dokumenta-
tion af det udførte arbejde.
Effektivitetsfaktorer (”degradation”) med Elek-
trificeringsprogrammet
Her kan der indlægges et arbejdseffektivitetstab per
arbejdspakke, som medfører, at såfremt Elektrifice-
ringsprogrammets arbejde påbegynder, mens de
forberedende arbejder stadig pågår, vil der i denne
160
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
periode være en forlængelse af varigheden for Elek-
trificeringsprogrammet. Inputs til effektivitetstab
skal fastlægges uden at tage højde for, hvordan ar-
bejdspakkerne er planlagt i forhold til Elektrificering-
sprogrammet. Altså skal effektivitetstabet afspejle,
hvor effektivt elektrificeringsarbejdet kan være, hvis
de forberedende arbejder er der samtidig. Effektivi-
tetstabet vil i modellen kun få betydning, når der er
et overlap
mellem de to typer af arbejde. ”100
pct.”
afspejler, at elektrificeringsarbejdet ikke bliver min-
dre effektivt af, at forberedende arbejder foregår
samtidigt, mens 0 pct. afspejler, at elektrificerings-
arbejdet ikke kan påbegynde, før de forberedende
arbejder er afsluttet.
Effektivitetsfaktorer (”degradation”) med eks-
terne arbejder
Der kan for de forberedende arbejder ligeledes ind-
lægges et arbejdseffektivitetstab i forhold til samti-
digt arbejde på strækningen med øvrige eksterne
arbejder. Her skal der per strækning i modellen ta-
ges stilling til, hvor effektive de forberedende arbej-
der være, når der er eksterne arbejder på samme
strækning. For eksempel skal der indlægges 100
pct., såfremt de forberedende arbejder ikke påvirkes
af, at andre anlægsaktiviteter er til stede på stræk-
ningen, mens der skal indlægges 0 pct. i tilfælde af,
at det ikke er muligt for de forberedende arbejder at
gennemføre arbejdet, hvis de eksterne arbejder er
til stede. Vurderes det, at der godt kan arbejdes
samtidigt på samme strækning, men at der er et ef-
fektivitetstab på grund af flere arbejders tilstedevæ-
relse, skal der indlægges en procentsats, der afspej-
ler, hvor effektive de forberedende arbejder forven-
tes at kunne være.
Risici
For hver arbejdspakke er det muligt at tillægge føl-
gende typer af risici, som kan påvirke varigheden af
enten programrapport-, design- eller installationsfa-
sen:
a) Risici i programrapportfasen:
Forsinkelse grundet udestående godkendelser fra
myndigheder (eksempelvis kommuner), hvilket på-
virker selve varigheden af udarbejdelse af program-
rapporten. Denne risiko indlægges i modellen per
strækning.
b) Risici, der kan påvirke færdiggørelse af projekte-
ringsfasen:
Godkendelse fra Banedanmark Teknik: dækker
over forsinkelse grundet manglende godkendelse
af designet.
• ”DTCA APIS forsinkelse”: dækker over forsinkelse
af modtagelse af ibrugtagningstilladelse fra Trafik-
, Bygge- og Boligstyrelsen.
• ”Banedanmark application delay”: Forsinkelse
grundet manglende ibrugtagnings-tilkendegivelse.
Ekspropriation: dækker over risiko for forsinkelse
i forbindelse med ekspropriationer.
c) Risici, der kan påvirke varigheden af udførselsfa-
sen:
• ”Third party projects”: dækker i modellen over
forsinkelse, såfremt en tredjepart (uden for Ba-
nedanmark) også skal udføre et arbejde, der på-
virker udførslen af de forberedende arbejder.
161
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
• ”Missed possessions”: henviser i modellen til den
forsinkelse, der yderligere kan opstå, såfremt ar-
bejdet ikke påbegynder til den dato, hvor spor-
spærringsaftalen træder i kraft, eller den forsin-
kelse, der opstår, hvis det ikke er muligt at opnå
det planlagte sporspærringsregime.
Godkendelse fra Teknik: dækker i modellen over
forsinkelse grundet manglende godkendelse fra
Banedanmark Teknik af det udførte arbejde.
For en totalentreprise påvirker b) og c) begge de fa-
ser, der kaldes 3b og 4. For en hovedentreprise på-
virker b) varigheden af fase 3, mens c) påvirker va-
righeden af fase 4.
Her skal varighederne af hver type risiko indlægges i
”best”, ”mid” og ”worst case” i kalenderdage samt
en sandsynlighed for, at risikoen indtræffer.
Eksterne arbejder
Data omhandlende de eksterne arbejder medtages i
modellen for at sikre, at der tages højde for, hvilken
type arbejde, der foregår på samme strækning og i
samme periode, som Elektrificeringsprogrammets
aktiviteter pågår. Det er for de eksterne arbejder
muligt at lægge data ind for arbejde på henholdsvis
Signalprogrammet, immunisering, ”blokering” samt
for ”øvrige anlægsaktiviteter”.
Der kan i modellen ikke pålægges usikkerhed (tre-
punktsestimater) på perioderne for nogen af disse
typer af eksterne arbejder.
Data for de eksterne arbejder lægges ind stræk-
ningsvist. Der skal i modellen defineres en startdato
for arbejdet samt en varighed af arbejdet målt i ka-
lenderdage. For Signalprogrammet og ”øvrige an-
lægsaktiviteter” er det muligt at lægge henholdsvis
to og tre forskellige perioder ind per strækning, da
det vides, at disse typer arbejde kan være planlagt
på samme strækning af flere omgange henover
Elektrificeringsprogrammets udrulningsperiode.
Aktiviteten ”blokeringsperiode” er en type arbejde,
der i modellen kan indlægges, såfremt det ikke hø-
rer under de ovenstående typer arbejde.
Herudover kan det i modellen angives, hvorvidt hver
af de eksterne arbejder er kritiske for Elektrifice-
ringsprogrammets arbejde. Det har ingen betydning
for selve beregningen i modellen og dermed resulta-
terne af planen, men funktionaliteten er medtaget,
så det er muligt i modellens resultater at vælge en
visualisering, der udelukker det ikke-kritisk arbejde.
Det er i modellen ligeledes muligt at navngive de re-
spektive typer af arbejde for at give mere transpa-
rens i modelresultaterne, når Elektrificeringspro-
grammets plan skal ses i forhold til de forskellige ty-
per af eksterne arbejder.
Elektrificering
Her defineres alle de inputs, der vedrører selve elek-
trificeringen af en strækning. Disse gennemgås
mere detaljeret nedenfor.
Faseestimater:
Estimaterne er i simuleringsmodellen et udtryk for
varigheden af arbejdet, der ligger i hver fase i hen-
hold til Elektrificeringsprogrammets fasemodel, og
de kan alle angives som trepunktsestimater, hvilket
tillader, at der kan tages højde for usikkerheder. I
modellen er elektrificeringsarbejdet overordnet op-
delt i fem faser:
162
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
1.
”Due diligence” fasen: Her skal der indtastes en
startdato samt en varighed i kalenderdage for hhv.
indhentelse og kvalificering af datapakken og af
selve ”due diligence” fasen.
2. Designfasen: Her angives varighed i kalenderdage
for henholdsvis opdatering af det generiske design-
grundlag samt til varigheden af det sektionsspeci-
fikke design.
3.
Indkøbsfasen (”procurement”): Her indtastes en
varighed i kalenderdage for EPAS indkøb, som kan
sikre, at der er taget højde for leveringstid af mate-
riel og maskiner. Perioden angiver en eventuel ind-
købspause mellem designfasen og installations- og
testfasen.
4. Installations- og testfase: Installationsfasens va-
righed er opdelt i tre dele, som alle tillægges en
startdato samt en varighed i arbejdsdage. Her er
tale om:
Arbejdsaktiviteter der vedrører installation af
fundamenter og opsætningen af master (funda-
ment-/masteinstallation).
arbejdsaktiviteter der vedrører at trække køre-
tråd mellem masterne (trådinstallation).
Arbejdsaktiviteter der vedrører den dynamisk
test.
pause mellem henholdsvis design- og OCS-installati-
onsfasen samt mellem OCS-installations- og testfa-
sen. Indtastes en startdato for OCS installation, som
ligger før designfasens afslutning, vil modellen påbe-
gynde installationsfasen, når designfasen færdiggø-
res. På samme måde vil en startdato for testfasen,
der ligger før OCS installationens afslutning betyde,
at de dynamiske tests i modellen påbegyndes dagen
efter OCS installationens afslutning.
5.
”Completion” og dokumentationsfase: Her indta-
stes antallet af arbejdsdage til, at den nødvendige
dokumentation samt indhentning af tilladelser, der
muliggør kørsel med eltog på strækningen, kan sik-
res.
På allerede afsluttede strækninger har der nogen
gange reelt været overlap mellem både design- og
installationsfaserne. Modellen tillader ikke, at én
fase påbegyndes, før den forrige er afsluttet. Ligele-
des gælder det i modellen, at hele fundament-/ma-
steinstallationen i modellen skal færdiggøres, før
man kan påbegynde trådtrækningen, selvom det i
praksis kan være muligt, at trådtrækning til en vis
grad kan påbegyndes parallelt med fundament-/ma-
steinstallationen.
”Trial escavations” er ikke indlagt som en separat
fase i modellen, hvorfor der skal tages højde for ar-
bejdstid hertil, enten i installationsvarigheden eller
designfasens varighed, med mindre det antages, at
”trial escavations” kan foretages parallelt med ek-
sempelvis installationsarbejdet. Alternativt kan for-
sinkelse grundet ”trial escavations” estimeres som
en risiko, hvis dette ønskes.
Modellen tillader også, at der angives estimater for
”Transformer Power System” (TPS) installation, men
Den samlede betegnelse for 1) og 2) er ”Overhead
Catenary System” (OCS) installation, som vedrører
selve elektrificeringsarbejdet i sporet.
Muligheden for at indtaste en startdato for de tre
delfaser tillader i modellen, at der kan være en
163
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
det er i nærværende plangrundlag udeladt. Dette
skyldes en antagelse om, at TPS arbejde altid kan
foretages parallelt med OCS installationen, at TPS
arbejde altid vil vare kortere tid end OCS arbejdet,
samt at TPS arbejder ikke er forstyrrende for selve
arbejdet i sporet.
Den statiske testfase er i modellen ikke indregnet
som en del af installationsvarigheden, da det er vur-
deret, at de statiske tests som udgangspunkt altid
kan ske parallelt med det øvrige installationsar-
bejde.
Sporspærringer:
Det er muligt på hver strækning at differentiere
sporspærringsregimet og ligeledes at definere, hvor-
dan sporspærringer tildeles mellem henholdsvis OCS
installation og dynamisk test. I modellen vælges,
hvor mange ugentlige sporspærringer, der er på
hver strækning samt spærringens varighed i timer.
Dette sikrer, at modellen i beregningen af installati-
onsvarigheden tager højde for, hvornår der forven-
tes adgang til sporet. Det er kun muligt for hver
strækning at angive én type af sporspærring.
Antal ugentlige arbejdsdage for EPAS:
Antallet af ugentlige arbejdsdage for EPAS kan angi-
ves i modellen. Der kan differentieres mellem ugent-
lige arbejdsdage for fundament- og masteinstalla-
tion, for trådinstallation samt for de dynamisk tests.
Såfremt der er diskrepans mellem antallet af ugent-
lige arbejdsdage og de tildelte sporspærringer, vil
det mindste antal af de to afgøre, hvor meget der
reelt kan arbejdes på strækningen.
Effektivitetsfaktorer (”degradation”):
En betydende faktor for varigheden af Elektrifice-
ringsprogrammets arbejde er, hvorvidt det er muligt
at arbejde i sporet på samme tid som andre anlægs-
projekter. Modellen kan derfor indregne et effektivi-
tetstab for Elektrificeringsprogrammets arbejde, hvis
der er andre projekter eller aktiviteter, som arbejder
på samme strækning og på samme tid. Dette effek-
tivitetstab kan i modellen differentieres mellem
strækninger, installationsfasens tredeling (funda-
ment-/mastearbejde, trådtrækning og dynamisk
test) og effektivitetsabet kan differentieres alt efter,
hvilket andet projekt, der er tale om (Signalpro-
grammet, immunisering eller ”øvrige anlægsprojek-
ter”). Effektivitetstabet angives i procent og betyder
generelt, at de respektive faseestimater for elektrifi-
ceringen forlænges, og at den simulerede plans in-
stallationsvarigheder derfor ender med at blive læn-
gere i forhold til de indtastede faseestimater, som
angives i inputarket til modellen.
Indlæringskurver:
Modellen kan indregne læring fra tidligere udførte
strækninger, således at installationsvarighederne på
henholdsvis fundament-/masteinstallation, trådin-
stallation og dynamisk test forkortes på de efterføl-
gende strækninger, der skal elektrificeres. I model-
len indlægges antagelser om læringskurvetrin og
selve reduktionen i varigheden, altså hvor stor læ-
ringen er per læringskurvetrin.
i) Læringskurvetrin: Det giver i modellen mulighed
for at diktere, hvor mange strækninger, man skal
have erfaring fra, før der rykkes til næste lærings-
kurvetrin. Angives for eksempel ”3” betyder det, at
164
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
fasen for dynamisk test skal være udført for tre
strækninger for at rykke til næste læringskurvetrin.
ii) Læringskurve per læringskurvetrin: Som ud-
gangspunkt starter man på læringsindeks 1, hvor
læringsprocenten er på 100 procent. Dette betyder,
at installationen tager 100 procent af den varighed,
der er indlagt i faseestimaterne. For lærings-indeks
2 kan der eksempelvis angives 90 procent, hvilket i
ovenstående tilfælde vil medføre, at når tre stræk-
ninger har udført dynamisk test, vil de dynamiske
tests på den fjerde strækning rykke op til læringsin-
deks 2, hvoraf dennes varigheder nu nedskaleres til
kun at vare 90 procent af det antal dage, der er ind-
lagt.
Risiko:
Det er også muligt at indlægge risici for forsinkelser
for elektrificeringsaktiviteter. I selve inputarket er ri-
sici opdelt i følgende fem typer:
APIS design: dækker over den risiko for forsin-
kelse, der er forbundet med manglende ibrugtag-
ningstilladelse fra Trafik-, Bygge- og Boligstyrel-
sen. Denne forsinkelse påvirker, hvornår installa-
tionsfasen kan påbegynde.
Andre forsinkelser i designfasen: der kan indlæg-
ges en risiko for andre forsinkelser på design,
hvilket forlænger varigheden af designfasen.
Forsinkelse på installationsfase: der kan indlæg-
ges en risiko for forsinkelser på installationen,
hvilket forlænger varigheden af installationen for
fundamenter og master.
• Forsinkelse på APIS ”completion”: dækker over ri-
siko for forsinkelse grundet manglende godken-
delse af det udførte arbejde, hvilket forlænger va-
righeden af fasen for ”completion”.
• Anden forsinkelse på ”completion”: dækker over
risiko for anden forsinkelse i fasen for ”comple-
tion”.
For alle risikoestimater skal varighederne af hver
type risiko indlægges i ”best”, ”mid” og ”worst case”
i kalenderdage samt med en sandsynlighed for, at
risikoen indtræffer.
165
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Bilag C: Procesoverblik for til-
syns- og leverancestyring
De to procesbeskrivelser og illustrationer giver et
overblik over Banedanmarks samlede leverancesty-
ring på tværs af programmets faser, for henholdsvis
de forberedende arbejder, og for selve elektrificerin-
gen.
På figuren til højre ses processen for de forbere-
dende arbejder. Tilsyns- og leverancestyrings
aktiviteterne her foretages ikke af
Elektrificeringsprogrammets personel, men af
personel i Banedanmark Anlæg.
166
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
På figuren til højre ses den samlede tilsyns- og leve-
rancestyring for elektrificeringsaktiviteterne. Byg-
herretilsynets aktiviteter er alene aktiviteterne
”EP
approval of Test” og ”Documentation” og ”EP appro-
val of documentation” i Section Installation and Te-
sting fasen. Øvrige aktiviteter relaterer til Elektrifice-
ringsprogrammets generelle leverancestyring.
167
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
168
TRU, Alm.del - 2018-19 (1. samling) - Bilag 242: Rapport om review af Elektrificeringsprogrammet, fra transport-, bygnings- og boligministeren
Om Deloitte
Deloitte leverer ydelser indenfor revision, consulting, financial advisory, risikostyring, skat og dertil knyttede ydelser til både
offentlige og private kunder i en lang række brancher. Deloitte betjener fire ud af fem virksomheder på listen over verdens stør-
ste selskaber, Fortune Global 500®, gennem et globalt forbundet netværk af medlemsfirmaer i over 150 lande, der leverer kom-
petencer og viden i verdensklasse og service af høj kvalitet til at håndtere kundernes mest komplekse forretningsmæssige udfor-
dringer. Vil du vide mere om, hvordan Deloittes omkring 245.000 medarbejdere gør en forskel, der betyder noget, så besøg os
på Facebook, LinkedIn eller Twitter.
Deloitte er en betegnelse for en eller flere af Deloitte Touche Tohmatsu Limited, der er et britisk selskab med begrænset ansvar
(”DTTL”), dets netværk af medlemsfirmaer og deres tilknyttede virksomheder. DTTL og alle dets medlemsfirmaer udgør separate
og uafhængige juridiske enheder. DTTL (der også betegnes “Deloitte Global”) leverer ikke selv
ydelser til kunderne. Vi henviser
til www.deloitte.com/about for en udførlig beskrivelse af DTTL og dets medlemsfirmaer.
© 2018 Deloitte Statsautoriseret Revisionspartnerselskab. Medlem af Deloitte Touche Tohmatsu Limited.
169
