Finansudvalget 2016-17
FIU Alm.del Bilag 147
Offentligt
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Status for anlægs- og byggeprojekter
1. halvår 2017
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
4.|
Status for anlægs- og byggeprojekter
Status for anlægs- og byggeprojekter, 1. halvår 2017
Udgivet af:
Transport-, Bygnings- og Boligministeriet
Frederiksholms Kanal 27F
1220 København K
Udarbejdet af:
ISBN netudgave:
Transport-, Bygnings- og Boligministeriet
978-87-93292-31-4
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Indhold
| 5.
Indhold
1.
2.
INDLEDNING....................................................................................................... 8
STATUS FOR TRÆK PÅ DEN CENTRALE ANLÆGSRESERVE .............................. 10
Niveaufri udfletning Ny Ellebjerg ............................................................................................................. 11
Elektrificering Esbjerg-Lunderskov .......................................................................................................... 11
Odense Letbane ......................................................................................................................................... 11
3.
4.
4.1.
4.1.1.
EU-STØTTE ......................................................................................................... 12
JERNBANER ....................................................................................................... 13
Forundersøgelser, VVM-undersøgelser mv. på baneområdet ................................................................ 14
Undersøgelser i regi af Infrastrukturfonden / grøn transportpolitik ..................................................... 15
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mellem Ringsted og Odense .......... 15
Anlæg af ny station i Favrholm (syd for Hillerød) ................................................................................... 15
Supplerende VVM-analyse af opgradering Hobro-Aalborg .................................................................... 16
4.1.2. Undersøgelser i regi af Togfonden DK ..................................................................................................... 18
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg ....................................................... 18
VVM-analyse af opgraderinger Fredericia-Hobro ................................................................................... 19
VVM-analyse af hastighedsopgradering hhv. elektrificering af Nordvestbanen ....................................20
VVM-analyse af elektrificering Aalborg-Frederikshavn ..........................................................................20
VVM-analyse af elektrificering Vejle-Struer ............................................................................................ 21
VVM-analyse af en ny bane Hovedgård-Aarhus ...................................................................................... 21
VVM-undersøgelse af en ny bane på Vestfyn........................................................................................... 22
VVM-undersøgelse af en ny bro over Vejle Fjord .................................................................................... 22
VVM-analyse af øvrige regionale hastighedsopgraderinger .................................................................... 23
Analyse af perroner mv. på Ny Ellebjerg ................................................................................................. 23
VVM-analyse af anlæg af ny bane til Billund ........................................................................................... 23
VVM-undersøgelse Herning-Holstebro, øget banekapacitet .................................................................. 24
VVM-undersøgelse Gødstrup St., ekstra spor .......................................................................................... 24
Forbedring af gods- og passagerkapaciteten i Nordjylland ..................................................................... 25
4.1.3. Undersøgelser i regi af bedre og billigere kollektiv trafik........................................................................ 26
Beslutningsgrundlag for Ørestad og Glostrup Stationer ......................................................................... 26
Beslutningsgrundlag for kapacitetsmæssige forbedringer på S-banen .................................................. 26
Beslutningsgrundlag for vendespor ved Carlsberg Station (tidl. Enghave Station) ............................... 27
Beslutningsgrundlag for station i Jerne ................................................................................................... 27
Beslutningsgrundlag for Esbjerg Nærbane ..............................................................................................28
Beslutningsgrundlag for flytning af Herlev Station .................................................................................28
Forundersøgelse af mulighed for en ny S-togsstation i Vinge ................................................................. 29
Ny station ved Kalundborg Øst ................................................................................................................ 29
4.2.
Baneprojekter............................................................................................................................................30
4.2.1. Projekter under gennemførelse ................................................................................................................30
Elektrificering af Esbjerg-Lunderskov .....................................................................................................30
Ny bane København-Ringsted .................................................................................................................. 31
Signalprogrammet .................................................................................................................................... 33
Fordelingsstation Vestfyn ......................................................................................................................... 38
Elektrificering og hastighedsopgradering af strækningen Køge Nord-Næstved ....................................38
Elektrificering af Aarhus
Aalborg (Lindholm) ..................................................................................... 39
Niveaufri udfletning Ny Ellebjerg ............................................................................................................40
Internet i Tog ............................................................................................................................................40
Hastighedsopgradering Ryomgård
Grenaa .......................................................................................... 41
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
6.|
Status for anlægs- og byggeprojekter
4.2.2. Åbnede projekter med mindre færdiggørelsesarbejder .......................................................................... 43
4.3.
Fornyelsesprojekter på baneområdet ...................................................................................................... 44
Udskiftning af køreledningsanlæg på S-banestrækningen Albertslund-Høje Taastrup........................ 44
Sporombygning af Køge Bugt-banen ........................................................................................................45
Sporfornyelsesprojekt Nyborg-Odense ....................................................................................................45
Valby-Svanemøllen .................................................................................................................................. 46
Klampenborg
Helsingør (Kystbanen) ...................................................................................................47
Ryomgård
Grenaa ................................................................................................................................. 48
Fornyelse og vedligehold af jernbanenettet ............................................................................................ 49
4.4.
5.
5.1.
VEJE ................................................................................................................... 51
Forundersøgelser, VVM-undersøgelser mv. på vejområdet ....................................................................52
Særligt vedrørende genberegninger af større vejprojekters samfundsøkonomi .....................................52
VVM undersøgelse af rute 54 Næstved-Rønnede ....................................................................................53
Forundersøgelse af en aflastningsvej på Stevns .......................................................................................54
Undersøgelser af en midtjysk motorvej ....................................................................................................54
VVM-undersøgelse af Hillerødmotorvejens forlængelse, Allerød-Hillerød ............................................54
5.2.
Anlægsprojekter på vejområdet ............................................................................................................... 56
5.2.1. Igangværende projekter ........................................................................................................................... 56
Holbæk-Vig, rute 21, etape 2 & 3 ............................................................................................................. 56
Holstebromotorvejen (Herning-Holstebro) ............................................................................................. 57
Greve S - Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape) ..................................................... 58
Syd om Regstrup (Skovvejen, 2. etape) ................................................................................................... 58
Storstrømsbroen ...................................................................................................................................... 59
Udbygning af Rute 11 gennem Ribe (Ribe Omfartsvej) .......................................................................... 60
Udvidelse af E45, Aarhus S
Skanderborg S........................................................................................... 61
Haderup omfartsvej .................................................................................................................................. 61
5.2.2. Åbnede projekter med mindre færdiggørelsesarbejder .......................................................................... 62
5.3.
Større vedligeholdelsesprojekter ............................................................................................................. 64
Skibsstødssikring ..................................................................................................................................... 64
Mønbroen ................................................................................................................................................. 65
Spunsvæggen på Lyngbyvej ..................................................................................................................... 65
Vedligeholdelse af Gl. Lillebæltsbroen
fornyelse af vejbanen ............................................................. 66
Limfjordstunnelen
sætningsskader og indtrængning af havvand....................................................... 66
Efterslæbsnedbringelse mv. ..................................................................................................................... 68
5.4.
6.
6.1.
BYGNINGER ....................................................................................................... 71
Større igangværende byggeprojekter........................................................................................................74
Opførelse af ny laboratoriebygning på Panum (Mærsk Tårnet), Københavns Universitet ....................74
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske Universitet ............................... 75
Copenhagen Plant Science Center 1, Københavns Universitet ................................................................76
Nybyggeri samt byggemodning af Campus Vest på Aalborg Universitet ................................................ 77
Pharma Science Building, Københavns Universitet................................................................................. 77
Niels Bohr Bygningen, Københavns Universitet ..................................................................................... 78
KUA3 inkl. nyt Universitetstorv, Københavns Universitet ......................................................................79
Nybyggeri og ombygning af Bartholin og Health komplekset, Aarhus Universitet ................................79
Laboratoriegenopretning på Panum, Københavns Universitet .............................................................. 80
Genopretning af Københavns Politigård .................................................................................................. 81
Køb og ombygning af Augustenborg Slot ................................................................................................. 81
Nyt Statens Naturhistoriske Museum, Københavns Universitet............................................................ 82
Ny Politistation i Torshavn ...................................................................................................................... 82
Politiets Uddannelsescenter Vest ............................................................................................................ 83
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Indhold
| 7.
6.2.
6.3.
6.4.
Status på UNILAB-midlerne ....................................................................................................................84
OPP-projekter ...........................................................................................................................................86
Christiania ................................................................................................................................................. 87
7.
LETBANER......................................................................................................... 89
Aarhus Letbane .........................................................................................................................................89
Odense Letbane ........................................................................................................................................ 91
Letbane i Ring 3 ........................................................................................................................................ 93
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet ............................................................ 95
8.
FEMERN BÆLT .................................................................................................. 96
Kyst til kyst-forbindelsen.......................................................................................................................... 96
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen ................................................................98
9.
METROEN ......................................................................................................... 102
Cityringen ................................................................................................................................................ 102
Nordhavnsmetroen ................................................................................................................................. 106
Sydhavnsmetroen ................................................................................................................................... 109
10.
ØVRIGE PROJEKTER ......................................................................................... 111
Kronprinsesse Marys Bro (Fjordforbindelsen Frederikssund) .............................................................. 111
11.
11.1.
11.2.
11.3.
11.4.
11.5.
PULJEPROJEKTER PÅ TRANSPORTOMRÅDET ................................................ 113
Puljeprojekter finansieret af En grøn transportpolitik ...........................................................................114
Puljeprojekter finansieret af puljer til bedre og billigere kollektiv trafik. ............................................ 120
Puljeprojekter finansieret af Togfonden DK .......................................................................................... 122
Pulje til overkørsler ................................................................................................................................. 123
Pulje til øget tilgængelighed ................................................................................................................... 124
12.
BILAG ............................................................................................................... 125
Bilag 1: Igangværende anlægs- og fornyelsesprojekter på baneområdet .......................................................... 125
Bilag 2: Plan for ibrugtagning af Signalprogrammet på fjernbanen ................................................................. 126
Bilag 3: Plan for ibrugtagning af Signalprogrammet på S-banen...................................................................... 127
Bilag 4: Igangværende større anlægsprojekter på vejområdet .......................................................................... 128
Bilag 5: Bygningsstyrelsens igangværende aktstykkeprojekter ......................................................................... 129
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
8.|
Status for anlægs- og byggeprojekter
1.
Indledning
Status for anlægs- og byggeprojekter, herefter Anlægsstatus, giver en halvårlig orientering til
Folketingets Finansudvalg og Folketingets Transport-, Bygnings- og Boligudvalg om status og
udvikling i anlægsprojekter under Transport-, Bygnings- og Boligministeriet. Forbruget for
igangværende projekter er i denne publikation opgjort pr. 31. marts 2017. Der afrapporteres på
projekter igangsat med aftalerne om en grøn transportpolitik, om bedre og billigere kollektiv
trafik, Togfonden DK, finanslovsaftaler, samt enkelte tidligere igangsatte projekter.
Tabel 1.1 | Politiske aftaler indgået siden 2009 med relevans for Anlægsstatus
Aftale
Aftale om en grøn transportpolitik
Aftale om en moderne jernbane
Aftale om nye initiativer som led i udmøntning af puljer
Aftale om tillæg til aftale om nye initiativer som led i udmøntningen af puljer
Aftale om visse vejprojekter
Aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-
2012
Aftale om finansloven for 2010
Dato
29. januar 2009
22. oktober 2009
22. oktober 2009
22. oktober 2009
22. oktober 2009
5. november 2009
Forligskreds
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Venstre, Det Konservative Folkeparti,
Socialdemokratiet, Dansk Folkeparti
og Radikale Venstre
Venstre, Det Konservative Folkeparti
og Dansk Folkeparti
Grøn transportpolitik, dog uden
Radikale Venstre
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Bedre og billigere kollektiv trafik
Bedre og billigere kollektiv trafik
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
Bedre og billigere kollektiv trafik
Grøn transportpolitik
Bedre og billigere kollektiv trafik
Grøn transportpolitik
Venstre, Det Konservative Folkeparti,
Socialdemokratiet, Dansk Folkeparti,
Radikale Venstre og Socialistisk
Folkeparti
Togfonden DK
3)
2
1
12. november 2009
Aftale om bedre veje mv.
2. december 2009
Aftale om fremrykning af indsatsen i 2010 for mere cykeltrafik og om modul-
vogntog
Aftale om bedre mobilitet
Aftale om forstærket indsats mod spøgelsesbilisme og bedre sikkerhed i
overkørsler
Aftale om Hypercard, busser, trafiksikkerhed, støjbekæmpelse mv.
Aftale om udmøntning af puljer til nye initiativer på transportområdet
Aftale om elektrificering af jernbanen mv.
Aftale om takstnedsættelser og pulje til forbedring af den kollektive trafik
Aftale om takstnedsættelser og investeringer til forbedring af den kollektive
trafik
Aftale om bedre cykeltrafik og ny metro til Københavns Nordhavn mv.
Aftale om en ny Storstrømsbro, Holstebromotorvejen mv.
Aftale om linjeføring for Holstebromotorvejen
Aftale om supercykelstier mv.
Aftale om letbane i hovedstaden, busser og cykler
Aftale om kollektiv trafik i yderområderne
Aftale om energieffektive transportløsninger, støjbekæmpelse og trafiksik-
kerhedsbyer
Aftale om finansloven for 2014
1. september 2010
26. november 2010
16. december 2010
5. maj 2011
17. november 2011
7. februar 2012
1. marts 2012
12. juni 2012
20. juni 2012
21. marts 2013
25. april 2013
16. maj 2013
19. juni 2013
25. juni 2013
14. november 2013
26. november 2013
Aftale om en moderne jernbane
udmøntning af Togfonden DK
Aftale om fremme af veterantogskørsel
Aftale om klare rammer for byggeriet af Metrocityringen
14. januar 2014
28. januar 2014
21. februar 2014
Grøn transportpolitik
Forligskredsen bag Lov om en City-
ring (lov nr. 552 af 6. juni 2007), dog
uden Det Konservative Folkeparti
4)
Bedre og billigere kollektiv trafik
Aftale om ungdomskort og fjernbusser
26. februar 2014
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Indledning
| 9.
Aftale
Aftale om opgradering til supercykelsti på Ring 4 og etablering af en cykelsti-
tunnel ved Kildedal Station
Aftale om indkøb af dobbeltdækkere
Aftale om fremrykning af investeringer mv. i Togfonden DK
Aftale om metro, letbane, nærbane og cykler
Trafikaftale 2014
Udmøntning af disponible midler i Infrastrukturfonden
Aftale om udmøntning af pulje til cykelstier og cykelparkering
Aftale om Cykler, busfremkommelighed og kollektiv trafik i yderområder
Aftale om udmøntning af pulje til fremme af cykling
Aftale om det videre forløb for Femern Bælt-forbindelsen
Aftale om udmøntning af midler til vejprojekter ved Haderup og Ribe mv.
Aftale om finansloven for 2017
Aftale om udmøntning af midler til undersøgelser af ny midtjysk motorvej og
Hillerødmotorvejens forlængelse mv.
Aftale om udmøntning af midler i 2016 til nationale cykelruter
Aftale om linjeføring af motorvej mellem Næstved og Syd motorvejen (Røn-
nede)
Dato
13. marts 2014
1. april 2014
28. maj 2014
12. juni 2014
24. juni 2014
10. december 2014
22. maj 2015
26. maj 2015
4. marts 2016
26. august 2016
18. november 2016
13. december 2016
16. december 2016
19. april 2017
Forligskreds
Bedre og billigere kollektiv trafik
Bedre og billigere kollektiv trafik
Togfonden DK
Bedre og billigere kollektiv trafik
Grøn transportpolitik
Bedre og billigere kollektiv trafik
Bedre og billigere kollektiv trafik
Grøn transportpolitik
Femern-forligskreds
5
Grøn transportpolitik
Venstre, Liberal Alliance, Det Konser-
vative Folkeparti og Dansk Folkeparti
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
1) Venstre, Liberal Alliance, Det Konservative Folkeparti, Socialdemokratiet, Dansk Folkeparti, Radikale Venstre og Sociali-
stisk Folkeparti.
2) Socialdemokratiet, Dansk Folkeparti, Enhedslisten, Radikale Venstre og Socialistisk Folkeparti .
3) Socialdemokratiet, Dansk Folkeparti, Enhedslisten, Radikale Venstre og Socialistisk Folkeparti.
4) Venstre, Socialdemokratiet, Dansk Folkeparti, Radikale Venstre og Socialistisk Folkeparti. Som en del af regeringen er
Liberal Alliance og Det Konservative Folkeparti siden trådt ind i forligskredsen.
5) Venstre, Liberal Alliance, Det Konservative Folkeparti, Socialdemokratiet, Dansk Folkeparti, , Radikale Venstre og Socia-
listisk Folkeparti.
Orienteringen for 2. halvår 2016 blev fremsendt til Folketinget i januar 2017.
De projekter, der omtales i Anlægsstatus, er på forskellige stadier på vej mod færdiggørelse.
Der redegøres i omtalen af hvert enkelt projekt for dets formål og status. Som en del af status
indgår en gennemgang af den aktuelle budgetmæssige situation.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
10.|
Status for anlægs- og byggeprojekter
2.
Status for træk på den centrale anlægsreserve
Det følger af Budgetvejledningen 2016, punkt 2.8.3.1, at Transport-, Bygnings- og Boligmini-
steriet i Anlægsstatus giver en status for udmøntningen af den centrale anlægsreserve. I tabel-
len nedenfor gives et overblik over udmøntningen af den centrale reserve. Ved nye ændringer
siden forrige Anlægsstatus redegøres konkret for baggrunden for udmøntningen. Dette gøres
til sidst i kapitlet.
Tabel 2.1. Oversigt over udmøntning af den centrale anlægsreserve til igangværende projekter
(mio. kr. 2017-priser)
Projekt
Opgradering Hobro-Aalborg, 1. del
Hastighedsopgradering Køge Nord-Næstved
Niveaufri udfletning Ny Ellebjerg
Elektrificering Esbjerg-Lunderskov
Signalprogrammet
Odense Letbane
Oprindelig
reserve
26,9
6,9
57,1
160,8
3.049,7
176,7
Tidligere udmøn-
tet reserve
63,6
6,6
0,0
0,0
3.049,7
0,0
Udmøntning siden
forrige anlægsstatus
0,0
0,0
49,7
91,7
0,0
119,3
Resterende
reserve
-36,7
0,3
7,4
69,1
0,0
57,4
Anm.: Den centrale reserve er en porteføljereserve, og et projekt kan derfor godt have et større træk på reserven end dét, der
er skudt ind. Dette finansieres af andre projekter, der ikke får brug for reserven.
Den centrale reserve er et element i Ny Anlægsbudgettering
en række principper for, hvor-
dan der for større vej- og baneprojekter på Transport-, Bygnings- og Boligministeriets område
budgetlægges, styres og afrapporteres. Ny Anlægsbudgettering blev indført med akt. 16 af 24.
oktober 2006, og den konkrete udmøntning er beskrevet i en række dokumenter udarbejdet af
Transport-, Bygnings- og Boligministeriet.
For projekter omfattet af Ny Anlægsbudgettering afsættes reserver (korrektionstillæg) svaren-
de til 30 pct. af projektets basisoverslag med henblik på at finansiere de fordyrelser, som erfa-
ringsmæssigt opstår som følge af uforudsete hændelser, ufuldstændig viden, mv. Af disse sva-
rer 10 pct. til projektreserven, der disponeres af anlægsmyndigheden. De resterende 20 pct. er
projektets bidrag til den centrale reserve. Adgang til midler i den centrale reserve skal godken-
des af Transport-, Bygnings- og Boligministeriets departement og Finansministeriet efter
nærmere fastsatte regler. Projektets totaludgift er således basisoverslaget tillagt 10 og 20 pct.-
reserverne.
Den centrale reserve er en porteføljereserve, hvorfor et projekt i tilfælde af en væsentlig fordy-
relse kan blive tilført flere midler fra den centrale reserve, end det i sin tid bidrog med. Hvis
projektets totaludgift forventes overskredet med mere end 10 mio. kr. (for så vidt angår vejpro-
jekter) eller 10 pct. (for så vidt angår hovedparten af baneprojekter) forelægges projektet dog
for Finansudvalget, før der kan disponeres.
Der er afsat 1,4 mia. kr. (2013-priser) til en styrket vedligeholdelsesindsats på statsvejnettet fra
2014-2017, jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013.
Derudover er der med finansloven for 2014 afsat 0,6 mia. kr. (2013-priser) til en styrket vej-
vedligeholdelse i 2018-2020. Udgiften finansieres af uforbrugte midler fra anlægsprojekternes
centrale reserver. Endvidere er der afsat 4,1 mia. kr. (2013-priser) på finansloven for 2014 til
en styrket vedligeholdelse af banenettet i 2015-2020, der på samme måde finansieres af pro-
jekternes centrale anlægsreserver. Midlerne overføres i takt med, at de centrale reserver frigi-
ves, idet indsatsen reduceres, hvis der ikke kan frigives tilstrækkelige midler. På finansloven
for 2017 er midlerne til vedligeholdelse af banenettet reduceret med 278,7 mio. kr. som led i
Signalprogrammets træk på den centrale anlægsreserve, jf. beskrivelsen af projektet under
kapitel 4.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Status for træk på den centrale anlægsreserve
| 11.
Niveaufri udfletning Ny Ellebjerg
I forbindelse med licitationen for Niveaufri udfletning ved Ny Ellebjerg (herefter NUNE) fore-
tog Banedanmark en opdatering af prognosen for projektet. Den viste forventede merudgifter
på 49,7 mio. kr. i forhold til projektbevillingen som følge af øgede udgifter til ekspropriations-
erstatninger, større kompleksitet i de jernbanetekniske forhold ved NUNE bl.a. som følge af
grænseflader mellem projektets to entrepriser (sporanlæg/kørestrøm og sikring/fjernstyring),
samt en kalkulationsfejl i det oprindelige budget i forbindelse med beregningen af de forvente-
de tværgående omkostninger. Med de tilførte midler fra den centrale reserve forventer Ba-
nedanmark at kunne gennemføre NUNE i henhold til den forudsatte tidsplan og således, at
NUNE kan tilsluttes Ny bane København-Ringsted inden åbningen af sidstnævnte strækning.
Elektrificering Esbjerg-Lunderskov
Primo 2017 udarbejdede Banedanmark en ny prognose for projektet til elektrificering af
strækningen Esbjerg-Lunderskov. Prognosen lød på 951,2 mio. kr., dvs. en overskridelse af
projektbevillingen på 91,7 mio. kr. Overskridelsen skyldes ændringer i fysik og priser i forbin-
delse med projektets broarbejder, bl.a. som følge af større kompleksitet i opgaven, ekstra krav
fra projektets hovedentreprenør i forhold til kørestrømsarbejder, øget kompleksitet i elektrifi-
ceringen ved shoppingcenteret ved Esbjerg St., undervurdering af behovet for midler til gen-
etablering af skovområder, samt øgede tværgående omkostninger som følge af, at projektorga-
nisationen har skullet opretholdes længere tid end forventet, da projektet først ibrugtages i
2017 mod oprindeligt forventet 2015.
Odense Letbane
På baggrund af de endelige indkomne tilbud i udbuddet af transportsystemet, hvor prisniveau-
et lå over det forventede niveau i anlægsoverslaget, er der i foråret 2017 disponeret 119,3 mio.
kr. af projektets centrale anlægsreserve, jf. kapitel 7 nedenfor.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
12.|
Status for anlægs- og byggeprojekter
3.
EU-støtte
En række statslige anlægsprojekter modtager økonomisk støtte fra EU, enten fra TEN-T-
programmet (2007-2013) eller CEF-programmet (2014-2020).
Nedenstående tabeller viser EU-støtte, som pt. er
tildelt
(dvs. givet tilsagn om) hhv. er
udbetalt
pr. ultimo maj 2017.
Tabel 3.1 | EU-støtte til projekter finansieret via Infrastrukturfonden, igangværende tildelinger
Projekt
Ny bane København-Ringsted (projektering) *
Dobbeltspor Vamdrup-Vojens (projektering + anlæg) **
Tildelt EU-
støtte, mio. kr.
227,9
96
Udbetalt EU-støtte,
mio. kr., status ult.
maj 2017
114,1
66,7
Signalprogrammet
252,6
35,4
* Slutbetaling forventes udbetalt i løbet af sommeren 2017. Det forventes, at hele den tildelte støtte vil kunne udnyttes.
** Slutbetaling for anlægsprojektet forventes udbetalt i løbet af sommeren 2017. Da projektet kun i begrænset omfang har
benyttet de afsatte reserver, forventes den udbetalte støtte fra EU at være lavere end den tildelte støtte.
For så vidt angår Signalprogrammet er der to igangværende EU-støttede projekter under pro-
jektet: Onboardudstyr i togene hhv. udrulning af Signalprogrammet på Ny Bane København-
Ringsted. Begge EU-støttede projekter forventes afsluttet ultimo 2018, hvorfor den udbetalte
EU-støtte til Signalprogrammet forventes at stige i de kommende år i takt med, at disse pro-
jekter færdiggøres. Den tidligere tildelte støtte til Signalprogrammet (for EU-budgetperioden
2007-2013) kan dog ikke udnyttes, da Banedanmark på grund af replanlægningen af pro-
grammets tidsplan ikke havde mulighed for at ibrugtage de støttede delprojekter inden ultimo
2015, hvilket var en betingelse for den pågældende EU-støtte.
Tabel 3.2 | EU-støtte til projekter finansieret via Infrastrukturfonden, afsluttede tildelinger
Projekt
Ny Storstrømsbro (projektering)*
Udbygning af hhv. Køge Bugt-motorvejen og Helsingørmotorvejen (projek-
tering)*
Ny bane til Aalborg Lufthavn (projektering)*
Oprindeligt tildelt
EU-støtte, mio. kr.
111,8
14,2
3,7
Udbetalt EU-
støtte, mio. kr.
108
10,4
2,4
Elektrificering Esbjerg-Lunderskov (anlæg)**
86,1
23,3
* Den udbetalte EU-støtte for de tre projekteringsprojekter afviger fra den oprindelige tildeling, da projekteringerne blev
afsluttet med et mindreforbrug i forhold til det oprindeligt forventede.
** Projektets færdiggørelsesdato blev ændret fra den oprindelige forventning om ultimo 2015 til foråret 2017, hvorfor ho-
vedparten af den tildelte EU-støtten ikke har kunnet udnyttes, da støtteperioden udløb ved udgangen af 2015.
Tabel 3.3 | EU-støtte til Femern Bælt-projektet
Projekt
Kyst-til-kyst, projektering og forberedende anlægsarbejder*
Kyst-til-kyst, anlægsfasen
Danske jernbanelandanlæg (Ringsted-Femern Banen), projektering**
Tildelt EU-
støtte, mio. kr.
1.526
4.389
271
Udbetalt EU-støtte,
mio. kr., status ult.
maj 2017
1.377
24
266
* I løbet af sommeren 2017 ventes det endeligt afklaret, hvor stor en andel af de tildelte 1.526 mio. kr., der kan udnyttes.
** Er slutafregnet med Europa-Kommissionen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 13.
4.
Jernbaner

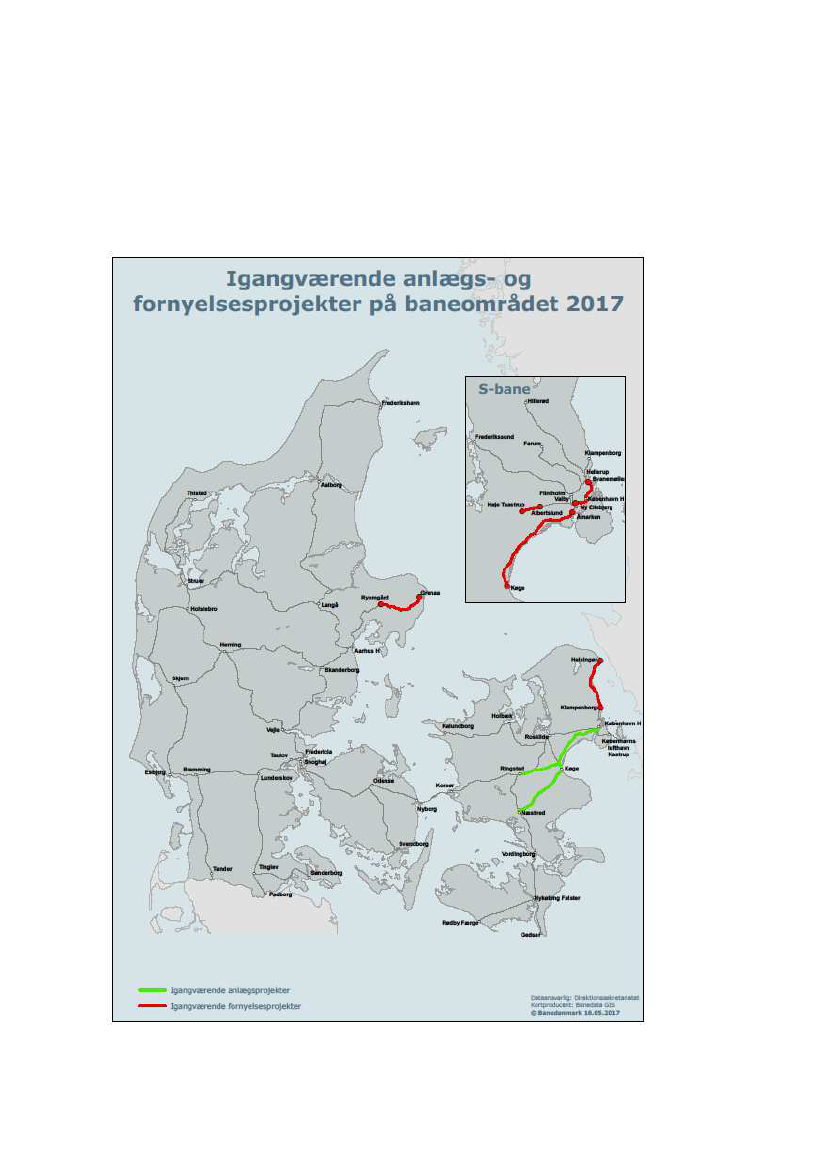

Dette kapitel indeholder en oversigt over alle igangværende større anlægs- og fornyelsespro-
jekter på baneområdet
1
.
I afsnit 4.1 gives en status for forundersøgelser, VVM-undersøgelser mv. på baneområdet. I
afsnit 4.2 gives en status for større anlægsprojekter under gennemførelse på baneområdet. I
afsnit 4.3 gives en status for de større fornyelsesprojekter under gennemførelse og i afsnit 4.4
gives en samlet status for fornyelse og vedligeholdelse af jernbanenettet.
For en oversigt over puljeprojekter under Trafik-, Bygge- og Boligstyrelsen og Banedanmark,
se kapitel 10.
Boks 1 | Markedssituationen på jernbaneområdet
Det er Banedanmarks opfattelse, at markedet for rådgivning er tæt på mætningspunktet med stigen-
de priser til følge. På markedet for entreprenørydelser har Banedanmark inden for det sidste års tid
oplevet, at entreprenørerne er blevet meget mere selektive i forhold til at søge om prækvalifikation i
forbindelse med udbud og at afgive tilbud. Dette betyder, at der ikke afgives helt så attraktive priser i
forbindelse med tilbudsgivningen som tidligere, hvor der var flere entreprenører om hvert udbud. I
forbindelse med Banedanmarks store sporombygninger i 2016 på hhv. strækningen Nyborg-Odense
og Køge Bugt-banen har Banedanmark også måttet sande, at sporombygningsprojekterne er blevet så
komplekse, at det volder problemer for entreprenøren at gennemføre dem. Banedanmark har derfor
iværksat en større evaluering af den samlede strategi for gennemførelsen af fornyelsesprojekter, samt
Banedanmarks rolle i projektforberedelsen. Dette har bl.a. ført til, at sporombygningen af Kystbanen
nu gennemføres over to år (i 2017 og 2018) i stedet for ét år som oprindeligt planlagt.
1
Totaludgifterne for en række projekter i dette kapitel er fortrolige af hensyn til statens forhandlingsposition ved udbud af
projekterne. Fortroligheden (af eksempelvis aktstykker) ophæves typisk efter kontraktindgåelse.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
14.|
Status for anlægs- og byggeprojekter
4.1.
Forundersøgelser, VVM-undersøgelser mv. på baneom-
rådet
I det følgende findes en oversigt over status på VVM-undersøgelser, forundersøgelser mv. på
baneområdet, som er igangsat med aftaler om en grøn transportpolitik (Infrastrukturfonden),
Togfonden DK samt aftaler om bedre og billigere kollektiv trafik.
Tabel 4.1 | VVM-undersøgelser, forundersøgelser mv. baneområdet
(mio. kr. 2017-priser)
Hjemmel / Aftale
Total-
udgift
19,2
1,5
6,0
Overholdelse af Forbrug pr.
totaludgift
31.03.17
Nej
Nej
Ja
19,3
2,0
6,0
Infrastrukturfonden
Beslutningsgrundlag på VVM-niveau vedr. opgradering af
banen mellem Ringsted og Odense
Anlæg af ny station i Favrholm (syd for Hillerød)
Supplerende VVM-analyse af opgradering Hobro-Aalborg
Togfonden DK
VVM-analyse af elektrificering af strækningen Fredericia-
Aalborg
VVM-analyse af opgraderinger Fredericia-Hobro
VVM-analyse af hastighedsopgradering hhv. elektrificering af
Nordvestbanen
VVM-analyse af elektrificering Aalborg-Frederikshavn
VVM-analyse af elektrificering Vejle-Struer
VVM-analyse af en ny bane Hovedgård-Aarhus
VVM-undersøgelse af en ny bane på Vestfyn
1)
VVM-analyse af en ny bro over Vejle Fjord
1)
VVM-analyse af øvrige regionale hastighedsopgraderinger
VVM-analyse af perroner mv. på Ny Ellebjerg
VVM-analyse af anlæg af ny bane til Billund
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
VVM-undersøgelse Gødstrup St., ekstra spor
akt. 116 2008/2009
Aftale 7. februar 2012 og
Aftale 26. november 2010
Aftale 21. marts 2013
akt. 74 af 27. februar 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
71,1
54,6
19,4
3)
20,5
32,7
63,1
38,8
4)
91,6
24,2
5)
5,4
20,5
6)
1,8
1,8
3,6
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Nej
4)
Ja
Ja
Ja
Ja
Ja
Ja
63,8
40,3
14,2
0,0
0,0
43,3
36,1
92,0
2,3
0,0
16,1
0,0
0,0
2,1
VVM Forbedring af gods- og passagerkapaciteten i Nordjylland Aftale af 14. januar 2014
Bedre og billigere kollektiv trafik
Beslutningsgrundlag for Ørestad og Glostrup Stationer
Aftale af 12. juni 2014
12,7
7)
12,0
7)
3,3
7)
1,3
7)
4,0
3,6
7)
5,1
1,6
7)
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
10,6
10,9
3,2
1,2
1,9
3,5
5,1
1,3
Beslutningsgrundlag for kapacitetsmæssige forbedringer på S-
Aftale af 12. juni 2014
banen
Beslutningsgrundlag for vendespor ved Carlsberg Station (tidl.
Aftale af 12. juni 2014
Enghave Station)
Beslutningsgrundlag for station i Jerne
Beslutningsgrundlag for Esbjerg nærbane
2)
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 22. maj 2015
Beslutningsgrundlag for flytning af Herlev Station
Forundersøgelse af mulighed for ny S-togsstation i Vinge
Ny station ved Kalundborg Øst
1) Gennemføres af Vejdirektoratet
2) Gennemføres af Trafik-, Bygge- og Boligstyrelsen
3) Heraf 2,1 mio. kr. til VVM af hastighedsopgradering på strækningen. Disse midler er omdisponeret fra projektet vedr.
VVM-analyse af øvrige regionale hastighedsopgraderinger. De resterende 17,3 mio. kr. vedrører analyse af elektrificering på
strækningen.
4) Overskridelsen af totaludgiften for VVM-undersøgelse af en ny bro over Vejle Fjord finansieres af et mindreforbrug på
VVM-undersøgelsen af en ny bane på Vestfyn. Derudover er bevillingen til VVM-undersøgelsen af en ny bane på Vestfyn
reduceret på bevillingsafregningen for 2016.
5) Der er disponeret 2,1 mio. kr. i VVM-midler fra øvrige regionale hastighedsopgraderinger til VVM-analysen af ha-
stighedsopgradering af Nordvestbanen.
6) I foråret 2016 er der tilført yderligere 6,0 mio. kr. til analyse af en linjeføring fra Gadbjerg.
7) Totaludgifterne for disse projekter er ændret siden forrige Anlægsstatus, hvilket skyldes omprioritering mellem undersø-
gelserne samt omdisponering af overskydende midler til en analyse vedr. organiseringen af privatbaner.
Anm.:
”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for
projektet
overholdes.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 15.
4.1.1.
Undersøgelser i regi af Infrastrukturfonden / grøn transportpoli-
tik
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mellem
Ringsted og Odense
Projektet vedr. opgradering af banen Ringsted-Odense har til formål at nedsætte rejsetiden på
jernbanens hovedstrækning mellem København og Odense. I projektet undersøges muligheder
for hastighedsopgraderinger af den eksisterende bane på strækningen gennem tekniske opgra-
deringer og ændringer i infrastrukturens fysik med sigte på at realisere en reduceret rejsetid på
4-5 minutter mellem Ringsted og Odense.
Der er med Aftale om en grøn transportpolitik af 29. januar 2009, samt efterfølgende justerin-
ger, afsat 19,4 mio. kr. (2016-priser) til udarbejdelse af beslutningsgrundlag. Der blev derud-
over reserveret 0,6 mia. kr. (2009-priser) til de efterfølgende anlægsarbejder.
Banedanmark har arbejdet med en række alternative muligheder for hastighedsopgradering af
banen. I marts 2016 er der foretaget testkørsler på de eksisterende kørestrømsanlæg på Store-
bæltsforbindelsen for at verificere, at anlæggene kan anvendes til kørsel med 200 km/t. Afrap-
portering af testkørslerne viser, at det med mindre justeringer af kørestrømsanlægget vil være
muligt at køre 200 km/t på såvel Banedanmarks del af strækningen Ringsted-Odense som i
Sund & Bælts Storebæltstunneller.
Banedanmarks arbejde med beslutningsgrundlaget er gennemført i samarbejde med Sund &
Bælt. Beslutningsgrundlaget blev fremsendt til Transport-, Bygnings- og Boligudvalget i no-
vember 2016. Det fremgår af dette, at en løsning, som reducerer rejsetiden mellem de to byer
med 4-5 minutter ved anvendelse af togmateriel, som kan køre 200 km/t, vil koste 570 mio. kr.
(2017-priser). Den samfundsøkonomiske forrentning af projektet er ca. 16 pct. (intern rente),
hvilket er højt for et opgraderingsprojekt.
Sund & Bælt har indledt deres del af projektet. Hvis statens del af projektet besluttes gennem-
ført, kan projektet først realiseres efter 2023 og med forventede meromkostninger på ca. 50
mio. kr. grundet udrulningen af Signalprogrammet. Det konkrete tidspunkt vil afhænge af
koordineringen med andre infrastrukturprojekter. For at undgå meromkostningen og forsin-
kelsen, skulle der være blevet taget politisk beslutning om projektet før 1. april 2017, så projek-
tet kunne koordineres med Signalprogrammet. Folketingets Transport-, bygnings- og boligud-
valg blev orienteret om tidspresset d. 2. januar 2017, og forligskredsen blev desuden orienteret
på et forligskredsmøde d. 25. januar 2017.
Anlæg af ny station i Favrholm (syd for Hillerød)
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der afsat 48,7 mio. kr.
(2017-priser) til etablering af en station i Favrholm (syd for Hillerød) ved det planlagte regi-
onshospital i Hillerød.
I samarbejde med kommunerne, regionerne og med Lokaltog (i Hillerød) er der udarbejdet
idéoplæg med muligheder og anbefalinger for en station i Favrholm.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
16.|
Status for anlægs- og byggeprojekter
I de lokale parters og statens fælles videre arbejde med Favrholm St. tages der udgangspunkt i
en variant, som ikke inkluderer anlæg til håndtering af ekstra tog, der vender i Favrholm fra de
nordlige lokalbanelinjer. De lokale parter undersøger parallelt en udvidelse af stationen med
henblik på at kunne håndtere vendende tog.
De anslåede udgifter til etablering af Favrholm station afhænger bl.a. af valg af fremtidig pas-
sagemulighed under banen fra tilstødende golfbane. De pt. foreliggende anlægsoverslag over-
stiger den afsatte bevilling til projektet. Forhandlinger om finansieringsmodel med Lokaltog,
Hillerød Kommune og Region Hovedstaden pågår.
Beslutningsgrundlag for projektet forventes afleveret medio 2017.
Den nye station i Favrholm var tidligere planlagt åbnet i december 2021 forud for åbning af det
kommende regionssygehus i Region Hovedstaden. Banedanmarks udrulning af det ny signal-
system på S-banen afsluttes imidlertid først i 2021, og det vil derfor først være muligt at gen-
nemføre ændringer i banestrækningen efterfølgende, hvilket betyder, at stationen tidligst kan
åbne i 2022.
Supplerende VVM-analyse af opgradering Hobro-Aalborg
Med afsæt i Aftale om en grøn transportpolitik af 29. januar 2009 er der tidligere gennemført
en VVM-undersøgelse af en hastighedsopgradering af strækningen til 160 km/t inkl. nedlæg-
gelse af de sidste overkørsler. Forligskredsen bag aftalen om en grøn transportpolitik har be-
sluttet at foretage en supplerende VVM-vurdering af en opgradering fra 160 km/t til maksi-
malt 200 km/t. Der er i denne forligskreds reserveret 76,1 mio. kr. (2017-priser) til opgrade-
ringen til 160 km/t.
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der
i forligskredsen bag Togfonden DK besluttet at afsætte yderligere 114,1 mio. kr. (2017-priser)
til opgraderingen fra 160 km/t til 200 km/t mellem Hobro og Aalborg. Projektet indgår endvi-
dere som en del af opgraderingen og forberedelse til elektrificering mellem Fredericia-Aalborg,
som indgår i Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014.
Det opdaterede anlægsoverslag for opgraderingen til 160 km/t beløber sig til 167,6 mio. kr.
Dermed er der tale om en fordyrelse på 91,5 mio. kr. i forhold til det i 2012 estimerede.
For så vidt angår opgraderingsprojektet til 200 km/t vurderedes der at være tale om en så væ-
sentlig fordyrelse, at undersøgelsen tidligere blev sat i bero, jf. tidligere orientering herom i
Anlægsstatus.
Efter aftale på et møde den 14. juni 2017 med forligskredsen bag aftalen om bedre og billigere
kollektiv trafik har transport-, bygnings- og boligministeren nu bedt Banedanmark om at
igangsætte detailprojekteringen af en hastighedsopgradering til 200 km/t på strækningen Ho-
bro-Aalborg koordineret med en planlagt, presserende sporfornyelse på samme strækning.
Hastighedsopgraderingen til 200 km/t etapeopdeles dog i en sydlig strækning (Hobro-
Skørping) og en nordlig strækning (Skørping-Aalborg). Det er Banedanmarks vurdering, at
udgifterne til den sydlige strækning svarer til den samlede afsatte bevilling til hastighedsop-
gradering (både til 160 km/t og til 200 km/t) på 190 mio. kr.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 17.
Den nordlige strækning projekteres med to løsninger: enten en hastighed på 200 km/t eller
nuværende hastighed på 120 km/t
svarende til at der alene gennemføres den planlagte spor-
fornyelse.
Såfremt der inden udgangen af november 2017 er sikret finansiering på finansloven til ha-
stighedsopgraderingen på den nordlige etape, vil den kunne gennemføres samtidig med den
sydlige etape. Hvis der ved udgangen af november 2017 ikke er sikret finansiering, vil ha-
stighedsopgraderingen på den nordlige etape blive udskudt til efter 2025. Det er nødvendigt af
hensyn til udrulningsplanerne for signal- og elektrificeringsprogrammerne de kommende år.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
18.|
Status for anlægs- og byggeprojekter
4.1.2.
Undersøgelser i regi af Togfonden DK
Aftale om en moderne jernbane
udmøntning af Togfonden DK blev indgået d. 14. januar
2014 mellem Socialdemokratiet, Radikale Venstre, Socialistisk Folkeparti, Dansk Folkeparti og
Enhedslisten.
Af finanslovsaftalen for 2017 (V, DF, LA og K) fremgår følgende:
”Regeringen
noterer sig, at forligspartierne bag Aftale om Togfonden DK (S, DF, SF, RV, og
EL) d. 30. juni 2016 har indgået aftale om en fase 1, der ud over de indbudgetterede tog-
fondsprojekter på regeringens finanslovsforslag for 2017 omfatter en ny bane på Vestfyn,
hastighedsopgradering Fredericia-Hobro og hastighedsopgradering Hobro-Aalborg. Det er i
aftalen alene hastighedsopgraderingen Hobro-Aalborg, som er forudsat igangsat i 2017.
[…] ”Transport-
og Bygningsministeren vil i foråret 2017 indkalde forligspartierne bag tog-
fonden DK til en tilbudsgående drøftelse af økonomien vedr. projekterne i fase 1”.
Regeringen har i maj-juni 2017 haft tilbundsgående drøftelser med forligskredsen om økono-
mien bag Togfondens fase 1-projekter, og der er blevet fremsendt kvalitetssikrede beslutnings-
rundlag og anlægsoverslag til forligskredsen for elektrificering Fredericia-Hobro, Roskilde-
Kalundborg samt for opgradering mellem Fredericia og Hobro. Desuden er der blev fremsendt
beslutningsgrundlag for opgradering Hobro-Aalborg til 160 km/t samt øget kapacitet til tog-
trafikken i Nordjylland på strækningen mellem Aalborg/Lindholm og Hjørring.
For nærmere oplysninger om de enkelte fase 1-projekter, se nedenfor. Derudover har forligs-
kredsen d. 23. juni 2017 modtaget en særskilt orientering om status for fase 1-projekterne.
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 og
efterfølgende akt 74 af 27. februar 2014 er der afsat 71,1 mio. kr. (2017-priser) til projektering
af de forberedende arbejder, herunder en VVM-undersøgelse af en elektrificering af stræknin-
gen mellem Fredericia og Aalborg.
Den offentlige høring om VVM-undersøgelse af elektrificering af delstrækningen Aarhus-
Aalborg/Lindholm (inkl. Aarhus H) blev gennemført i oktober og november 2016, mens tilsva-
rende høring for delstrækningen Fredericia-Aarhus forventes gennemført i maj-juni 2017.
Beslutningsgrundlag for elektrificering af delstrækningen Fredericia-Aarhus er fremsendt til
forligskredsen i maj 2017. Beslutningsgrundlaget for denne delstrækning afrapporterer på
gevinster og anlægsomkostninger forbundet med elektrificeringen, mens resultatet af den of-
fentlige høring udestår. Resultatet af den offentlige høring om strækningen Fredericia-Aarhus
afrapporteres i efteråret 2017 i et notat med eventuelle væsentlige ændringer i forhold til miljø
og økonomi.
Der er i forligskredsen reserveret 4.740 mio. kr. (2017-priser) til gennemførelse af selve an-
lægsarbejderne for elektrificeringen af den samlede strækning Fredericia-Aalborg. I beslut-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 19.
ningsgrundlagene er elektrificeringen af den samlede strækning vurderet til 5.355 mio. kr.
(2017-priser) svarende til en samlet fordyrelse på 615 mio. kr. i forhold til reservationen.
Beslutningsgrundlag for begge delstrækninger har indgået i de politiske drøftelser, jf. Aftale
om finansloven for 2017 om Togfondens fase 1-projekter og kapitlets indledning.
Finansudvalget har med akt X af 29. juni 2017 tiltrådt igangsættelse af projektet vedr. elektrifi-
cering af delstrækningen Aarhus-Aalborg (Lindholm) ekskl. Aarhus H. Der henvises til kapitlet
over igangværende projekter.
VVM-analyse af opgraderinger Fredericia-Hobro
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 og
efterfølgende akt 124 af 19. juni 2014 er der afsat 54,6 mio. kr. (2017-priser) til at gennemføre
en VVM-proces og udarbejde beslutningsgrundlag for en hastighedsopgradering af eksisteren-
de jernbanestrækninger Fredericia-Vejle, Vejle-Horsens-Hovedgård, samt kapacitetsudbyg-
ning omkring Aarhus H. Dertil opgraderes strækningen Aarhus-Hobro.
Beslutningsgrundlag (inkl. ekstern kvalitetssikring) for hastighedsopgradering på delstræk-
ningen Aarhus-Hobro er fremsendt til forligskredsen og til Transport-, Bygnings- og Boligud-
valget i maj 2017.
Beslutningsgrundlag for hastighedsopgradering på delstrækningen Fredericia-Aarhus er lige-
ledes fremsendt til forligskredsen og til Transport-, Bygnings- og Boligudvalget i maj 2017.
Beslutningsgrundlaget for denne strækning afrapporterer på gevinster og anlægsomkostninger
forbundet med hastighedsopgraderingen, mens resultatet af den offentlige høring udestår.
Der er i forligskredsen reserveret 1.788 mio. kr. (2017-priser) til gennemførelsen af anlægsar-
bejderne. I beslutningsgrundlagene er hastighedsopgradering af den samlede strækning vur-
deret til 2.537 mio. kr. (2017-priser), svarende til en samlet fordyrelse på 749 mio. kr.
Eksternt kvalitetssikrede beslutningsgrundlag for begge delstrækninger har indgået i de politi-
ske drøftelser, jf. Aftale om finansloven for 2017 om Togfondens fase 1-projekter og indlednin-
gen på dette kapitel.
Den offentlige høring om VVM-undersøgelse af opgradering af strækningen Aarhus-Lindholm
(inkl. Aarhus H) blev gennemført i oktober og november 2016. Høringsnotat er offentliggjort i
april 2017. Den offentlige høring om VVM-undersøgelse for strækningen Fredericia-Aarhus
forventes gennemført i maj-juni 2017. Resultaterne af denne høring afrapporteres i efteråret
2017 i et notat med eventuelle væsentlige ændringer i forhold til miljø og økonomi.
Som følge af Banedanmarks anlægsplan for perioden 2018-2026 er hastighedsopgraderinger-
ne koordineret med øvrige projekter på strækningen (fornyelse, udrulning af nye signaler og
elektrificering). Hvis hastighedsopgraderingerne skal gennemføres med den nuværende tids-
plan, skal projekterne udføres som beskrevet i Banedanmarks anlægsplan. Alternativt vil pro-
jekterne først kunne gennemføres på et tidspunkt fra 2024 og frem grundet udrulningen af
Signalprogrammet. Det præcise tidspunkt vil afhænge af koordinering med andre infrastruk-
turprojekter. Hastighedsopgraderingen er endvidere sammenhængende med elektrificeringen
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
20.|
Status for anlægs- og byggeprojekter
af jernbanen, idet det togmateriel, der planlægges indkøbt til at udnytte hastighedsopgraderin-
gen, kører på strøm.
Der er i forligskredsen bag Togfonden DK tidligere afsat midler til forlodsovertagelser i forbin-
delse med projektet. I øjeblikket er der fem ekspropriationssager (fire almindelige huse og en
enkelt landejendom) i forbindelse med projektet. Pr. marts 2017 er der disponeret for 4,8 mio.
kr. til forlodsovertagelserne. Der er ikke på finansloven indbudgetteret midler til forlodsover-
tagelser i forbindelse med projektet i 2017 eller senere.
I forbindelse med regeringens drøftelser med forligskredsen bag Togfonden om status for øko-
nomien i fase 1-projekterne, er forligspartierne blevet gjort opmærksomme på, at der senest i
juni 2017 skal træffes politisk beslutning om, at projektet på delstrækningen mellem Fredericia
og Aarhus skal indarbejdes i Banedanmarks samlede anlægsplan. Forligspartierne er også ble-
vet gjort opmærksomme på, at det vil udgøre en markant risiko for en dominoeffekt af forsin-
kelser på øvrige projekter i anlægsplanen (Signalprogrammet, elektrificeringsprogrammet,
mv.), såfremt der måtte ske en forsinkelse på opgraderingsprojektet.
VVM-analyse af hastighedsopgradering hhv. elektrificering af Nordvestbanen
Med den politiske aftale om Togfonden DK af 14. januar 2014 er det besluttet at gennemføre
en elektrificering af strækningen mellem Roskilde-Kalundborg og en opgradering af hastighe-
den fra de nuværende 120 km/t til 160 km/t mellem Holbæk og Kalundborg. Derudover udrul-
les Signalprogrammet på strækningen, ligesom der er planlagt gennemførelse af fornyelsesar-
bejder. Elektrificeringen er koordineret med fornyelsen og udrulningen af nye signaler på
strækningen, mens hastighedsopgraderingen først kan gennemføres på et tidspunkt efter
2024, når udrulningen af nye signaler er afsluttet. Det præcise tidspunkt vil afhænge af koor-
dinering med andre infrastrukturprojekter.
Beslutningsgrundlaget for elektrificeringen udarbejdes i perioden 2016-2017 inden for en sam-
let økonomisk ramme på 17,3 mio. kr. Beslutningsgrundlaget er fremsendt til forligskredsen i
maj 2017. Hvis tidsplanen i Banedanmarks anlægsplan skal holde, forudsætter det en politisk
beslutning om igangsættelse senest ultimo 2017.
Beslutningsgrundlag for hastighedsopgradering på strækningen Roskilde-Kalundborg er afle-
veret i maj 2017. Beslutningsgrundlaget afrapporterer på gevinster og anlægsomkostninger
forbundet med hastighedsopgraderingen, mens resultat af den offentlige høring udestår.
Beslutningsgrundlagene indgår i de politiske drøftelser om Togfonden, jf. Aftale om finanslo-
ven for 2017 om Togfondens fase 1- projekter.
Resultatet af den offentlige høring om elektrificering af banen afrapporteres i efteråret 2017 i
et notat med eventuelle væsentlige ændringer i forhold til miljø og økonomi.
VVM-analyse af elektrificering Aalborg-Frederikshavn
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014 og akt
124 af 19. juni 2014 blev der afsat 20,5 mio. kr. (2017-priser) til at gennemføre en VVM-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 21.
undersøgelse af en elektrificering af strækningen Aalborg-Frederikshavn. Undersøgelsen er
ikke pt. igangsat.
VVM-analyse af elektrificering Vejle-Struer
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014 og akt
124 af 19. juni 2014 blev der afsat 32,7 mio. kr. (2017-priser) til at gennemføre en VVM-
undersøgelse af en elektrificering af strækningen Vejle-Struer. Undersøgelsen er ikke pt.
igangsat.
VVM-analyse af en ny bane Hovedgård-Aarhus
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der
afsat 63,1 mio. kr. (2017-priser) i perioden 2015-17 til at gennemføre en VVM-proces for en ny
23 km lang højhastighedsbane fra Hovedgård nord for Horsens til Hasselager syd for Aarhus
og udarbejde beslutningsgrundlag for projektet, som sammen med de øvrige projekter i Tog-
fonden DK muliggør en gennemførelse af kapacitets- og rettidighedsfremmende initiativer.
Der er tidligere skitseret to alternative linjeføringer, som sammen med øvrige relevante forslag
vil blive undersøgt som en del af arbejdet med VVM-vurderinger og beslutningsgrundlag. Der
er således fire linjeføringer, som indgår i VVM-undersøgelsen: en vestlig, en østlig, en ved Sol-
bjerg by, samt en øst om Hovedgård.
Høringsnotat fra idéfasehøringen er udsendt ved årsskiftet 2015/16. Som et resultat af idéfasen
er de oprindelige forslag til linjeføringer blevet justeret, og der undersøges endvidere en alter-
nativ linjeføring med mulighed for at etablere en station ved Solbjerg samt en alternativ linje-
føring ved Hovedgård.
Forligskredsen bag Togfonden har på et møde i februar 2017 besluttet, at VVM-undersøgelsen
først kan færdiggøres i 2018 af hensyn til Banedanmarks arbejde med øvrige beslutnings-
grundlag i Togfondens fase 1, jf. finanslovsaftalen for 2017.
Offentliggørelse af VVM-redegørelsen er udskudt til 4. kvartal 2017, hvor der gennemføres en
otte ugers offentlighedsfase. Efterfølgende udarbejdes et høringsnotat og medio 2018 en ind-
stilling om projektet.
Der er i forligskredsen bag Togfonden DK tidligere afsat midler til forlodsovertagelser i forbin-
delse med projektet. Der arbejdes pt. med seks sager om forlodsekspropriation pt., men det
kan blive relevant med totalekspropriation af op til 70 ejendomme i forbindelse med projektet.
Pr. marts 2017 er der disponeret for 15,1 mio. kr. til forlodsovertagelserne. Der er ikke på fi-
nansloven indbudgetteret midler til forlodsovertagelser i forbindelse med projektet i 2017 eller
senere.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
22.|
Status for anlægs- og byggeprojekter
VVM-undersøgelse af en ny bane på Vestfyn
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 og
efterfølgende akt 124 af 19. juni 2014 er der afsat 67,3 mio. kr. (2017-priser) til gennemførelse
af en VVM-undersøgelse af en ny bane på Vestfyn med henblik på rejsetidsreduktion og øget
kapacitet. Undersøgelsen gennemføres af Vejdirektoratet.
Den indledende offentlighedsfase i VVM-undersøgelsen blev afsluttet primo januar 2015, og
der er offentliggjort et høringsnotat.
Primo april 2015 offentliggjorde Vejdirektoratet de to optimerede linjeføringsforslag, som vil
indgå i det videre VVM-arbejde. I efteråret 2015 blev der i samarbejde med Energinet besluttet
at udarbejde et tillæg til VVM-analysen vedr. gas og el ledninger på strækningen. Der er siden
tilføjet en tredje linjeføring, et kombiforslag af den nordlige og sydlige linjeføring.
Beslutningsgrundlag (inkl. ekstern kvalitetssikring), indeholdende en indstilling vedr. den
sydlige linjeføring til 4.217 mia. kr. (2017-priser), er oversendt til Transport-, Bygnings- og
Boligudvalget i december 2016. Beslutningsgrundlaget indgår i de politiske drøftelser om Tog-
fonden i foråret 2017, jf. Aftale om finansloven for 2017 om Togfondens fase 1-projekter.
Der er i forligskredsen bag Togfonden DK tidligere afsat midler til forlodsovertagelser i forbin-
delse med projektet. Der er disponeret for 73,2 mio. kr. til forlodsovertagelserne ekskl. fælles-
omkostninger. Der er ikke på finansloven indbudgetteret midler til forlodsovertagelser i for-
bindelse med projektet i 2017 eller senere.
VVM-undersøgelse af en ny bro over Vejle Fjord
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 og
efterfølgende akt 124 af 19. juni 2014 er der afsat 91,6 mio. kr. (2017-priser) til en VVM-
undersøgelse af en ny bane over Vejle Fjord, bl.a. med henblik på øget kapacitet. Undersøgel-
sen gennemføres af Vejdirektoratet.
Den indledende offentlighedsfase i VVM-undersøgelsen blev afsluttet primo januar 2015, og
der er offentliggjort et høringsnotat.
Primo april 2015 offentliggjorde Vejdirektoratet de fire linjeføringsforslag, som vil indgå i det
videre VVM-arbejde. Disse omhandler tre broforslag samt en tunnelløsning.
VVM-undersøgelsen blev offentliggjort i december 2016, og høringsfasen løb frem til primo
februar 2017, hvor der blev afholdt to borgermøder. Beslutningsgrundlag (inkl. ekstern kvali-
tetssikring) er oversendt til Transport-, Bygnings- og Boligudvalget i maj 2017, herunder en
indstilling af to ligeværdige linjeføringer: Linjeføringsforslag A (broløsning) til ca. 4,9 mia. kr.
(2017-priser) og linjeføringsforslag D (tunnelløsning) til 5,2 mia. kr. (2017-priser)
Der er i forligskredsen bag Togfonden DK tidligere afsat midler til forlodsovertagelser i forbin-
delse med projektet. Der er disponeret for 67,0 mio. kr. til forlodsovertagelserne. Der er ikke
på finansloven indbudgetteret midler til forlodsovertagelser i forbindelse med projektet i 2017
eller senere.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 23.
VVM-analyse af øvrige regionale hastighedsopgraderinger
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der
afsat 1.102,4 mio. kr. (2016-priser) til at udarbejde beslutningsgrundlag og gennemføre ha-
stighedsopgradering af en række regionale banestrækninger, som efter indførelsen af det nye
signalsystem kan opgraderes til højere hastigheder.
De regionale hastighedsopgraderinger omfatter følgende strækninger: Aalborg-Frederikshavn,
Sønderborg-Tinglev, Bramming-Tønder, Esbjerg-Holstebro, Langå-Struer, Vejle-Struer, Stru-
er-Thisted samt Skanderborg-Skjern.
I perioden 2014-2015 er der indenfor en økonomisk ramme på 2,5 mio. kr. skabt et samlet
overblik over en mulig tidsplan for opgradering af strækningerne.
Undersøgelsen indikerede, at der fortsat vil være væsentlige rejsetidsbesparelser på de fleste af
strækningerne, men også at opgraderingerne vil være væsentligt dyrere end tidligere antaget.
Undersøgelsen indikerede endvidere, at rejsetidsbesparelser, anlægsudgifter og tidsplan i vidt
omfang afhænger af en række forudsætninger, som kan ændre sig. Der foretages derfor yderli-
gere konsolideringer i forbindelse med det videre arbejde med beslutningsgrundlag for de en-
kelte strækninger.
Analyse af perroner mv. på Ny Ellebjerg
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014 og akt
124 af 19. juni 2014 - blev der afsat 5,4 mio. kr. (2017-priser) til at gennemføre en VVM-
undersøgelse af perroner mv. på Ny Ellebjerg Station. Undersøgelsen var planlagt igangsat i
2020.
Da det har vist sig, at placeringen af kommende perroner på Ny Ellebjerg Station er væsentlig
for en udformning af adgangsveje og gangtunnel til den kommende Ny Ellebjerg metrostation,
er visse aktiviteter i projektet med at undersøge placering af perroner fremrykket til perioden
februar-juni 2017.
VVM-analyse af anlæg af ny bane til Billund
Med Aftale om Togfonden DK fra 14. januar 2014 er det besluttet at igangsætte undersøgelser
af en ny jernbaneforbindelse til Billund Lufthavn. Med Aftale om fremrykning af investeringer
mv. i Togfonden DK af 28. maj 2014 er det besluttet, at den nye baneforbindelse til Billund
skal være en jernbane fra Jelling til Billund, alternativt fra Gadbjerg til Billund. Der er afsat
770,3 mio. kr. (2017-priser) til gennemførelse af selve projektet, og derudover er der afsat 20,5
mio. kr. til gennemførelse af VVM-analyse. Banen vil først kunne anlægges efter Signalpro-
grammet er udrullet på strækningen Vejle-Struer i 2023.
Med VVM-undersøgelsen afdækkes muligheder for at etablere en enkeltsporet jernbane til
Billund Lufthavn med forlængelse til Billund by/Legoland og med tilslutning til den eksiste-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
24.|
Status for anlægs- og byggeprojekter
rende Vejle-Herning-bane ved Jelling eller ved Gadbjerg. Der undersøges tre linjeføringer: En
sydlig og en nordlig linjeføring fra Jelling til Billund og en linjeføring fra Gadbjerg til Billund.
Der har desuden været screenet en Farre linjeføring, men denne er efterfølgende fravalgt.
Som en del af VVM-undersøgelsen afdækkes behovet for en evt. kapacitetsudvidelse mellem
Vejle og Jelling. Der foretages desuden supplerende VVM-undersøgelser af tre alternative sta-
tionsplaceringer ved Billund Lufthavn. Banedanmark gennemfører og afholder udgifterne til
en analyse af to stationsplaceringer: en foran terminalen og en langs Lufthavnsvej. Lufthavnen
gennemfører og afholder udgifterne til en analyse af en nedgravet stationsløsning ved termina-
len.
Forligskredsen bag Togfonden har på et møde i februar 2017 besluttet, at VVM-undersøgelsen
først kan færdiggøres i 2018 af hensyn til Banedanmarks arbejde med øvrige beslutnings-
grundlag i Togfondens fase 1, jf. finanslovsaftalen for 2017.
VVM-redegørelsen forventes offentliggjort i 4. kvartal 2017, hvor der gennemføres en otte
ugers offentlighedsfase. Efterfølgende udarbejdes et høringsnotat og medio 2018 en indstilling
om projektet.
Der er i forligskredsen bag Togfonden DK tidligere afsat midler på finansloven til forlodsover-
tagelser i forbindelse med projektet. Pr. marts 2017 er der disponeret for 5,3 mio. kr. til for-
lodsovertagelserne. Der er ikke på finansloven indbudgetteret midler til forlodsovertagelser i
forbindelse med projektet i 2017 eller senere.
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er det
besluttet at afsætte 52,2 mio. kr. (2017-priser) til at undersøge og udbygge kapaciteten på
strækningen Herning-Holstebro mhp. at skabe grundlag for at køre direkte tog mellem Aarhus
og Holstebro. VVM-undersøgelsen forventes gennemført i 2020.
VVM-undersøgelse Gødstrup St., ekstra spor
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 blev det besluttet at etablere
en station ved det kommende regionalhospital ved Gødstrup, der er udskudt fra 2016 til 2019.
Stationen skulle umiddelbart kun have ét spor, men Banedanmark har vurderet, at etablerin-
gen af et ekstra spor, som vil forbedre mulighederne for trafikering af stationen, vil koste 42
mio. kr., hvis det etableres efter Signalprogrammets udrulning på strækningen i 2020. Med
Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der afsat
i alt 43,9 mio. kr. (2017-priser) til VVM-undersøgelse og anlæg af projektet. VVM-
undersøgelsen forventes gennemført i 2020-2021.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 25.
Forbedring af gods- og passagerkapaciteten i Nordjylland
I forbindelse med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. janu-
ar 2014 blev der afsat en ramme på 114,5 mio. kr. (2017-priser) til forbedring af gods og passa-
gerkapaciteten i Nordjylland, idet nærmere analyser skulle vise den mest hensigtsmæssige og
fremtidssikrede udmøntning. Midlerne skal dække såvel udarbejdelse af beslutningsgrundlag
som efterfølgende udførelse af anlæggene.
Til udførelse af anlægsarbejder på den statslige del af banenettet er der en samlet ramme på
75,7 mio. kr. De resterende midler er anvendt til forundersøgelser og til projekter på Nordjyske
Jernbaners del af infrastrukturen. I 2015-2016 er der således anlagt en ny krydsningsstation
på Hirtshalsbanen, og der er gennemført en ombygning af Hirtshals Station. Projekterne er
nødvendige for, at man lokalt kan udvide togbetjeningen markant med nye direkte forbindelse
til Aalborg og Skørping.
Banedanmark har gennemført kapacitetsanalyser, der anviser yderligere forbedring af kapaci-
teten på strækningen Hjørring-Aalborg. Kapacitetsudvidelserne er nødvendige for en ønskelig
robusthed og punktlighed i trafikafviklingen, herunder af landsdelstrafikken og godstrafikken.
Analyserne er gennemført i tæt samarbejde med Nordjyske Jernbaner (Region Nordjylland).
Beslutningsgrundlaget for de tiltag, der skal gennemføres mellem Hjørring og Aalborg, er ud-
arbejdet indenfor en økonomisk ramme på 3,6 mio. kr. (2017-priser), som afholdes af de afsat-
te 114,5 mio. kr.
I maj 2017 er der til forligskredsen og Transport-, Bygnings- og Boligudvalget fremsendt et
beslutningsgrundlag, hvor der indstilles en grundløsning for øget kapacitet med en kort spor-
forbindelse ved Lindholm station og et dobbeltspor syd for Hjørring station inden for en sam-
let anlægsudgift på 69,5 mio. kr. (2017-priser). Desuden er der anvist en tilvalgsløsning med et
dobbeltspor ved Lindholm station, der sammen med projektet syd for Hjørring station har en
samlet anlægsudgift på 90 mio. kr. Beslutningsgrundlaget har indgået i de politiske drøftelser
om Togfonden, jf. Aftale om finansloven for 2017 om Togfondens fase 1-projekter.
På baggrund af drøftelserne med forligskredsen er forligspartierne og regeringen enige om at
vælge tilvalgsløsningen til samlet anlægspris på 90 mio. kr., hvoraf 14,3 mio. kr. finansieres af
midler fra forligskredsen bag Bedre og billigere kollektiv trafik.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
26.|
Status for anlægs- og byggeprojekter
4.1.3.
Undersøgelser i regi af bedre og billigere kollektiv trafik
Den 12. juni 2014 blev der mellem SR-regeringen, Dansk Folkeparti, Socialistisk Folkeparti og
Enhedslisten indgået Aftale om metro, letbane, nærbane og cykler. Ifølge aftalen skal Ba-
nedanmark og Trafik-, Bygge- og Boligstyrelsen i perioden 2014-16 udarbejde beslutnings-
grundlag for en række projekter, jf. akt 148 af 4. september 2014 og tabel 4.1. Derudover er der
i forligskredsen indgået Aftale om cykler, busfremkommelighed og kollektiv trafik i yderområ-
der af 22. maj 2015. Endelig er der i forligskredsen indgået en aftale af 10. februar 2017. Rege-
ringen drøfter pt. aftalen med forligskredsen.
Beslutningsgrundlag for Ørestad og Glostrup Stationer
Med Aftale om Metro, letbaner, nærbaner og cykler fra 12. juni 2014 er det besluttet at igang-
sætte undersøgelser af Ring Syd, som er et nyt togsystem fra Roskilde via Ny Ellebjerg til Kø-
benhavns Lufthavn, Kastrup. En forudsætning for at gennemføre Ring Syd-projektet er bl.a., at
kapaciteten på Ørestad Station og Glostrup Station udvides ved anlæg af nye spor og perroner.
Der udarbejdes derfor et beslutningsgrundlag på fase 2-niveau af stationsombygninger i Glos-
trup og Ørestad. Der er afsat i alt 12,7 mio. kr. (2017-priser) til undersøgelserne, idet der er
omdisponeret overskydende midler til andre undersøgelser. Projektet er kendt ikke VVM-
pligtigt.
Kapacitetsudvidelsen på Ørestad Station omfatter en udbygning fra to til fire spor og ændring
af de eksisterende perroner fra sideperroner til Ø-perroner. Stationen er forberedt til en sådan
udvidelse.
Kapaciteten på Glostrup station udvides til fire spor samt etablering af nye perroner. Der etab-
leres en forplads på den sydlige side af stationen med fodgængertunnel fra Letbanens kom-
mende forplads til en ny kommunal forplads fra den sydlige side. Arbejdet med de tekniske
undersøgelser og prissætning af udbygningerne pågår. Der gennemføres desuden trafikale
analyser for at vurdere, i hvilket omfang projekterne kan medvirke til gennemførelsen af Ring
Syd-projektet.
De trafikale analyser har vist, at der er behov for yderligere udbygninger af infrastrukturen,
hvis det skal være muligt at afvikle det fulde betjeningskoncept på Ring Syd med en tilfredsstil-
lende punktlighed. Infrastrukturen skal i så fald udbygges med et overhalingsspor til brug for
overhaling af godstog mellem Ørestad og Ny Ellebjerg stationer. Banedanmark prissætter
overhalingssporet på fase 1-niveau.
Beslutningsgrundlag for Ørestad og Glostrup stationer forventes afleveret i august 2017 efter
ekstern kvalitetssikring.
Beslutningsgrundlag for kapacitetsmæssige forbedringer på S-banen
Med Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 er det besluttet at udarbej-
de et beslutningsgrundlag for kapacitetsmæssige forbedringer på S-banen. Der er i alt afsat
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 27.
12,0 mio. kr. (2017-priser) til udarbejdelsen af beslutningsgrundlaget, idet der er omdispone-
ret overskydende midler til andre undersøgelser. Den højest tilladte hastighed på S-banen er i
dag 120 km/t, men på flere strækninger i S-togsnettet er hastigheden nedsat af forskellige år-
sager.
Projektet skaber grundlaget for at kunne opgradere hastigheden til 120 km/t efter udrulning af
Signalprogrammet på S-banen. Det sker ved
i videst muligt omfang
at fjerne sporstykker
med lokale hastighedsnedsættelser, således at køretiden kan nedbringes.
Projektet er kendt endeligt ikke VVM-pligtigt.
I de foreliggende anlægsoverslag er de kapacitetsmæssige forbedringer vurderet til 268-308
mio. kr. Det er besluttet, at projektet skal kvalitetssikres af tredjepart, og dermed udskydes
aflevering af beslutningsgrundlag for det samlede projekt til august 2017.
Beslutningsgrundlag for vendespor ved Carlsberg Station (tidl. Enghave Sta-
tion)
Med Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 er det besluttet at udarbej-
de et beslutningsgrundlag for etablering af et nyt vendespor ved Carlsberg Station (tidligere
Enghave Station). Der er afsat i alt 3,3 mio. kr. (2017-priser) til undersøgelserne, idet der er
omdisponeret overskydende midler til andre undersøgelser. Vendesporet medfører, at der kan
indføres reel 10 minutters drift på Frederikssundsbanen.
Med 10 minutters drift på Frederikssundsbanen skabes mulighed for en højfrekvent hurtig for-
bindelse mellem Frederikssundsbanens yderste stationer og hhv. metroen i Vanløse, Ringba-
nen i Flintholm samt Valby st., hvor der er mulighed for omstigning til S-, Regional- og IC-tog.
Projektet er kendt ikke VVM-pligtigt. Beslutningsgrundlaget for projektet omfatter teknisk
projektering for udarbejdelse af anlægsoverslag på fase 2-niveau. I samarbejde med DSB gen-
nemføres trafikmodelberegninger af trafikken på Frederikssundsfingeren som grundlag for
samfundsøkonomiske beregninger.
Beslutningsgrundlag forventes afleveret august 2017.
Beslutningsgrundlag for station i Jerne
Med Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 blev der afsat 5 mio. kr.
(2014-priser) til et beslutningsgrundlag for en nærbane ved Esbjerg. Heraf er 1,3 mio. kr.
(2017-priser) afsat til et beslutningsgrundlag for anlæg af en ny station i Jerne (Esbjerg Øst),
idet der tillige er omdisponeret visse overskydende midler fra andre undersøgelser. Der blev
desuden afsat 26,9 mio. kr. (2017-priser) til selve anlægget af den nye station i Jerne.
Banedanmark har undersøgt den nye station i tæt samarbejde med Esbjerg Kommune, som
skal stå for etablering af forplads ved stationen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
28.|
Status for anlægs- og byggeprojekter
Beslutningsgrundlag for projektet blev afleveret primo 2017 og viser en væsentlig fordyrelse af
stationen, idet anlægsoverslaget nu estimeres til 58,0 mio. kr. (2017-priser) inkl. korrektions-
tillæg. Fordyrelsen skyldes primært, at det tidligere anlægsoverslag ikke var baseret på de loka-
le forhold, men derimod på anlæg af nærbanestationer ved Aarhus og Aalborg omkring 2003.
Siden 2003 er der sket en udvikling i forhold til den generelle udstyring af stationer, herunder
med udstyr til rejsekort og elektronisk trafikinformationsudstyr, ligesom der i dag er større
krav til projektering, dokumentation og godkendelser af jernbaneanlæg. Stationerne ved Aar-
hus og Aalborg er ikke sammenlignelige med en ny station i Jerne, da de
i modsætning til
Jerne station
ligger i flade og let tilgængelige omgivelser. Jerne station vil derimod skulle
anlægges på en ca. 3 meter høj dæmning, hvilket kræver udfyldning med ekstra jord på den
eksisterende dæmning samt ekspropriation af nærliggende og beboede arealer. Da stationen
skal anlægges på en dæmning, er det nødvendigt at etablere to elevatorer samt trapper for at
skabe adgang til perronen. Hertil kommer udgifter til ændring i køreledningsanlæg og til at
indbygge stationen i det nye signalsystem.
Beslutningsgrundlag for Esbjerg Nærbane
Med Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 blev der afsat 5 mio. kr.
(2014-priser) til et beslutningsgrundlag for en nærbane ved Esbjerg. Heraf blev der afsat 4,0
mio. kr. til at udarbejde et beslutningsgrundlag for etablering af Esbjerg Nærbane inkl. et an-
lægsoverslag for nødvendige anlæg på fase 1 niveau.
En nærbane vil give direkte tog mellem Varde og Ribe, uden skift i Esbjerg.
Beslutningsgrundlaget forventes afleveret medio 2017.
Beslutningsgrundlag for flytning af Herlev Station
Med Aftale om Metro, letbaner, nærbaner og cykler af 12.juni 2014 er det besluttet at igangsæt-
te undersøgelser af en flytning af Herlev station. Der er i alt afsat 3,6 mio. kr. (2017-priser) til
undersøgelserne, idet der er omdisponeret overskydende midler til andre undersøgelser. Un-
dersøgelserne sammenfattes i en fase 2-rapport, der forventes færdig i medio 2017.
Ved flytning af perronen på Herlev Station mod vest til en ny placering ved Ring 3-broen kan
der skabes velfungerende adgangsforhold mellem S-tog og den kommende Letbane.
Der udarbejdes et beslutningsgrundlag for projektet, som omfatter projektering til fase 2-
niveau. Naturstyrelsen har meddelt, at projektet ikke er VVM-pligtigt.
Hovedstadens Letbane har i grundlaget for udbud af anlægsarbejdet for Letbane Ring 3 indar-
bejdet et projektforslag om at etablere trappe og elevator midt på Ring 3-broen som en kom-
mende direkte adgang til den nye S-togsperron. Banedanmark har desuden belyst adgang fra
den eksisterende perrontunnel, hvor trappe og elevator vendes i retning af den nye perron,
således at der er adgang i begge ender af perronen.
Beslutningsgrundlaget på basis af fase 2-rapporten forventes afleveret august 2017.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 29.
Forundersøgelse af mulighed for en ny S-togsstation i Vinge
Der blev med Aftale om Metro, letbaner, nærbaner og cykler af 12. juni 2014 reserveret 55 mio.
kr. (2014-priser) til en ny S-togsstation i Vinge og afsat 5,1 mio. kr. (2017-priser) i 2015 til et
statsligt bidrag til forberedelse af projektet.
Transport-, Bygnings- og Boligministeriet har indgået samarbejdsaftaler med Frederikssund
Kommune om forberedelse og udførelse. Anlægsarbejdet forventes udført i 2018-2021 med
ibrugtagning af stationen medio 2021 samtidig med Frederikssund Kommunes opfyldelse af
specifikke byudviklingskriterier for Vinge By.
Frederikssund Kommune har besluttet at lade projektet udføre af en ekstern investor efter
udbud, og det forventes, at Frederikssund Kommune herefter indgår kontrakt med det vin-
dende konsortium. Banedanmark har deltaget i udarbejdelsen af den banespecifikke del af
udbudsmaterialet.
Frederikssund Kommune vil herefter overdrage sin kontrakt med Transport-, Bygnings- og
Boligministeriet til det vindende konsortium, der herefter vil være kontraktpart overfor mini-
steriet, omend Frederikssunds Kommune bibeholder visse aftaleforpligtelser i forhold til an-
svar og garantier, herunder en underskudsgaranti.
I det videre forløb vil ansvaret for den tekniske og udførselsmæssige del af projektet være pla-
ceret hos investoren, mens Banedanmark vil have en godkendende rolle og forvalte statens af-
taleforpligtelser overfor investoren, herunder udbetalingen af det statslige tilskud til projektet.
Ny station ved Kalundborg Øst
Der er med Aftale om Cykler, busfremkommelighed og kollektiv trafik i yderområder afsat 15,3
mio. kr. (2017-priser) til anlæg af en ny station ved Kalundborg Øst. Der er derudover afsat i
alt 1,6 mio. kr. (2017-priser) til en undersøgelse af projektet.
Kalundborg Kommune, Novo Nordisk og Banedanmark arbejder tæt sammen om projektet, da
Kalundborg Kommune skal stå for etablering af forplads til stationen, og Novo Nordisk i til-
knytning hertil skal etablere adgang til Novo Nordisks indhegnede fabriksområde på den ene
side af stationen. Perronen etableres på den anden side.
Der er i maj 2017 udarbejdet et beslutningsgrundlag for projektet, som viser en fordyrelse, idet
anlægsomkostningerne til den statslige del af projektet er vurderet til 25,7 mio. kr.
Der skal træffes beslutning om gennemførelse af projektet senest ultimo juni 2017, hvis projek-
tet skal udføres i 2018. Alternativt kan stationen først anlægges efter udrulningen af Signal-
programmet, hvilket i praksis vil sige tidligst i 2024. I en sådan situation vil der skulle imøde-
ses betydelige merudgifter til ændringer i Signalprogrammet på ca. 20 mio. kr.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
30.|
Status for anlægs- og byggeprojekter
4.2.
Baneprojekter
4.2.1.
Projekter under gennemførelse
I det følgende gives en status for igangværende større anlægsprojekter på baneområdet.
Tabel 4.2 | Økonomioversigt over anlægsprojekter på baneområdet under gennemførelse
(mio. kr. 2017-priser)
Hjemmel / Aftale
Total-udgift
Overholdelse af
totaludgift
Forbrug pr.
31.03.17
Disponeret
projektreserve
Åbningsår
Infrastrukturfonden
Elektrificering af Esbjerg-
Lunderskov
2)
Ny bane København-Ringsted
1)
Lov 609 af 12. juni 2013 /
FL13
Lov 527 af 26. maj 2010
Akt. E af 8. dec. 2011
Akt. J af 19. maj 2011
Akt. 194 af 27. marts 2008
Akt. 154 af 18. juni 2009
Akt. 95 af 11. feb. 2010
Akt. 69 af 3. juni 2010
Lov 1542 af 13. dec. 2016
FL07
FL13 /
Lov 609 af 12. juni 2013
1.020,4
11.194,2
3)
Ja
Ja
767,6
7.196,3
100,0%
0,0%
2017
2018
Signalprogrammet
1) 2) 5)
19.611,9
Ja
6.681,0
4,3%
2021/2023
Ny bane til Aalborg Lufthavn
Øvrige projekter
Fordelingsstation Vestfyn
Elektrificering Køge Nord - Næstved
Togfonden DK
Hastighedsopgradering Køge Nord-
Næstved
2)
Elektrificering af Aarhus - Aalborg
(Lindholm)
284,8
31,9
653,0
Ja
Nej
Ja
0,4
-
332,7
0,0%
0,0%
27,8%
2020
2018
2020
Akt. 124 2013/2014
Lov 609 af 12. juni 2013
Akt. X af 29. juni 2017
45,3
(fortroligt)
371,6
103,4
Ja
Ja
Ja
Ja
27,9
4
141,6
48,6
0,6
0,0%
0,0%
76,1%
0,0%
2020
2024
2019
2019
Niveaufri udfletning ved Ny Ellebjerg
2)
Lov 543 af 29. april 2015
Internet i Tog
Kollektiv trafik
Hastighedsopgradering Ryomgård -
Grenå
FL15
Akt. 9 2016/2017
55,1
Ja
2,1
2017
1) Projektets totaludgift er ekskl. midler overført til Trafik-, Bygge- og Boligstyrelsen til gennemførelse af myndighedsgod-
kendelse af projektet.
2) Projektet har et træk på den centrale reserve, jf. tabel 2.1.
3) Totaludgiften er inkl. midler afsat til anlæg af niveaufri udfletning ved Ringsted Station.
4) Forbruget er mindre end ved forrige Anlægsstatus. Det skyldes, at hensættelser foretaget i 2016 viste sig at være for høje.
5) Der pågår et eksternt review af Signalprogrammet, som blandt andet har til formål at vurdere, om det opdaterede budget
som præsenteret i efteråret 2016 er realistisk og velunderbygget.
Anm: "Totaludgift" angiver den samlede bevilling til projektet samt modtaget TEN-støtte. Grundet sidstnævnte afviger
beløbet fra det bevilgede på finansloven, idet Banedanmarks bevillinger på finansloven fratrækkes TEN-støtte.
”Hjemmel”
angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige ændringer. ”Overhol-
delse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for
projektet overholdes. "Disponeret
projektreserve" angiver andelen af projektreserven (10 pct.-reserven), som der pt. er disponeret over.
Elektrificering af Esbjerg-Lunderskov
Formål
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der i forligskredsen bag
aftaler om en grøn transportpolitik truffet beslutning om igangsætning af elektrificering af
strækningen Esbjerg-Lunderskov.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 31.
Status
De endelige tilbud på elektrificeringen blev modtaget ultimo marts 2015, og der blev indgået
endelig aftale med konsortiet Aarsleff-Siemens den 29. maj 2015. Ibrugtagningstidspunktet
for Esbjerg-Lunderskov blev i efteråret 2014 ændret fra 2015 til 2. halvår 2016 med ibrugtag-
ning fra og med køreplanen for 2017, idet ingen af leverandørerne afgav et konditionsmæssigt
tilbud på en tidsplan, hvor elektrificeringen af Esbjerg-Lunderskov kunne ibrugtages i 2015.
Elektrificeringsprogrammets Early Deployment strækning Esbjerg-Lunderskov samt Esbjerg
Station spor 0-6 blev imidlertid først klar til kommerciel drift i april 2017, og Banedanmark
har i tæt samarbejde med DSB gennemført omfattende tests af strækningen. Elektrificeringen
af spor 8-10 på Esbjerg Station samt elektrificeringen under det nyetablerede shoppingcenter
ved Esbjerg Station og af spor til Esbjerg Havn følger planen og overdrages i august 2017.
Den primære årsag til forsinkelsen er, at leverandøren ikke har færdiggjort design tids nok i
forhold til udførelsen af projektet i marken. Det var ved kontraktindgåelsen forudsat, at design
og udførelse skulle udføres sekventielt. Det forsinkede detailprojekt, samt manglende og usta-
bilt materiel, har således resulteret i, at anlægsarbejderne ikke er forløbet planmæssigt.
Endvidere har det været vanskeligt at tilpasse nye sporspærringer til de forsinkede arbejder.
Sporspærringer og spærringer i de områder, der arbejdes i, har grundet forsinkelsen ikke læn-
gere kunnet lokaliseres og varsles i den takt, som Banedanmarks sporspærringsproces påkræ-
ver. Der er igangsat et tæt koordineringsarbejde internt i Banedanmark mellem Elektrifice-
ringsprogrammet og Trafikdivisionen, som planlægger sporspærringerne. Dette arbejde skal
samtidig evaluere spærringsmønstret fra denne strækning og videreføre erfaringer til arbej-
derne fremover på de følgende strækninger.
Banedanmark har arbejdet tæt sammen med leverandøren om diverse afhjælpende foranstalt-
ninger, bl.a. ved tredeling af ibrugtagningstilladelse, udlejning af materiel, uddannelse af per-
sonale, øget samarbejde omkring sporspærringer mv. Endvidere foretages der systematisk
opfølgning på fremdriften i projektet på fælles møder mellem Banedanmark og leverandøren.
Idet Esbjerg-Lunderskov-projektet er Banedanmarks første elektrificeringsprojekt, forventes
projektorganisationen løbende at drage erfaringer med design, optimering, samt udførelse og
dermed opnå læring, der fremadrettet vil bidrage til en mere effektiv arbejdstilrettelæggelse og
gennemførelse af de kommende projekter. Størstedelen af det generiske design for Elektrifice-
ringsprogrammet er f.eks. gennemført, men det vil blive opdateret løbende, efterhånden som
der indsamles erfaringer fra de enkelte elektrificeringsprojekter.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en totaludgift på 1.020,4 mio. kr. (2017-priser), som for-
ventes overholdt. Projektet er dog tilført 91,7 mio. kr. fra den centrale anlægsreserve, jf. be-
skrivelsen under kapitel 2. Projektet har modtaget EU-støtte, jf. tabellen under kapitel 3.
Ny bane København-Ringsted
Formål
Det er med Aftale om en moderne jernbane af 22. oktober 2009 besluttet, at der anlægges en
ny bane mellem København og Ringsted over Køge. Etableringen af den nye korridor styrker
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
32.|
Status for anlægs- og byggeprojekter
grundlaget for yderligere vækst i landsdelstrafikken, pendlertrafikken og banegodstrafikken.
Lov om anlæg af en ny bane mellem København og Ringsted er vedtaget af Folketinget den 18.
maj 2010.
Den nye bane forventes ibrugtaget i 2018.
Status
Projektets opførelse af broer, tilhørende konstruktioner og vejomlægninger forbundet med den
nye bane er næsten færdigt, og de resterende arbejder (mangeludbedring og afslutning af ar-
bejdet på tunnellerne ind mod København) forventes færdige ved udgangen af 3. kvartal 2017.
Entreprenøren har afsluttet sporarbejdet, således at Elektrificeringsprogrammet og Signalpro-
grammet har kunnet indlede deres respektive entrepriser for projektet. Installationsarbejder
med henblik på elektrificering af den nye bane er påbegyndt i april 2017. For så vidt angår ud-
rulningen af Signalprogrammet på strækningen, er de tekniske undersøgelser af strækningen
igangsat, og opstart af entreprisen gik som forventet i gang i maj 2017.
Alle arkæologiske prøvegravninger er gennemført, og de sidste egentlige udgravninger ved
Vestvolden blev færdiggjort i 2016. Ledningsomlægninger er for hovedpartens vedkommende
afsluttet. Tilsvarende er nedrivning af bygninger og rydning af bevoksninger afsluttet. Ekspro-
priationer er, med undtagelse af arealer til kørestrømsanlæg og signalanlæg, afsluttet, men
afregningsmæssigt udestår betydelige beløb, idet ekspropriationsafregningen i forbindelse
med de tekniske aftaler med kommunerne om tilbagelevering og drift af arealer skal endeligt
afklares i forbindelse med overleveringen af konstruktioner og arealer til tredjepart. Arbejdet
med tilbagelevering af midlertidigt eksproprierede arealer er påbegyndt og forventes endeligt
afsluttet, når projektet i sin helhed afsluttes, da nogle af arealerne anvendes af projektet indtil
færdiggørelsen.
Som en del af projektet etableres en ny station ved Køge Nord. Der er indgået kontrakt med
leverandør, og entreprenøren er i fuld gang. Selve udførelsen af den nye station er i samråd
med Køge Kommune udskudt i forhold til den oprindelige plan, så den står færdig i 2018 i ste-
det for 2017. Dette optimerer projektet og medfører ikke forsinkelse i forhold til ibrugtagning
af banen.
Ved Ringsted station er det besluttet at gennemføre udfletningen som den såkaldte 0+løsning.
Arbejdet udføres på baggrund af et tidligt udbud, hvilket indebærer et meget tæt samarbejde
mellem entreprenøren og Banedanmarks byggeledelse, ligesom der er aftalt en klar ansvars-
fordeling for uforudsete forhold. Denne fremgangsmåde er valgt, da tilslutningen i Ringsted
har afgørende betydning for gennemførelsen af testprogrammet, der i sidste ende skal sikre
ibrugtagningstilladelse til åbning i december 2018. Foreløbigt følges tidsplanen. Fremadrettet
vil der være fokus på de arbejder, der er nødvendige for udførelse af tests og dermed åbningen
i december 2018.
De væsentligste risici i forhold til at kunne ibrugtage anlægget i december 2018 som forudsat
er udfærdigelsen og etablering af kørestrøm, etablering af signaler (jf. afsnittet om Signalpro-
grammet nedenfor), tilslutningerne i henholdsvis Ringsted og Vigerslev, samt udstedelse af
ibrugtagningstilladelse.
Projektets tidsplan forventes overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 33.
Niveaufri udfletning Ny Ellebjerg
Der er med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014
afsat 350 mio. kr. til en niveaufri udfletning (fly over) ved Ny Ellebjerg Station.
Med lov nr. 543 af 29/04/2015 om ændring af lov om anlæg af jernbanestrækning København-
Ringsted over Køge blev det som en del af København-Ringsted projektet besluttet at etablere
en niveaufri udfletning ved Ny Ellebjerg med dertilhørende anlæg.
Projektet omfatter etablering af udfletning i form af en jernbanebro, der fører Øresundsbanen
(Kastrup
Roskilde) over den nye bane København-Ringsted samt tilhørende nye spor. Pro-
jektet indbefatter også en ny krydsning af Vigerslev Allé i form af en bro.
Projektets omkostninger er i anlægsloven opgjort til 357,0 mio. kr. (2014-priser) for en broløs-
ning med etablering af en spuns mellem jernbanen og nærtliggende kolonihaver.
Forberedende arbejder samt ekspropriationsforretningerne pågår, og der udestår enkelte for-
handlinger med lodsejere.
Der er udarbejdet en udbudsstrategi, hvor det er besluttet at udbyde anlægsarbejder som to-
talentreprise og øvrige arbejder som hovedentrepriser. Kontrakt med vindende totalentrepre-
nør blev underskrevet i januar 2017. Arbejderne, der omfatter projektering og udførelse af
ikke-jernbanetekniske anlæg, niveaufri udfletning, samt støttevægge, pågår efter planen. Efter-
følgende igangsættes hovedentrepriserne, som dækker sporarbejder, signalsystem samt køre-
strøm. Kontraktforhandlinger samt udførsel er planlagt i 2018 med afslutning i 2019.
Den niveaufri udfletning ved Ny Ellebjerg forventes ibrugtaget i 2019.
Den budgetmæssige situation
På baggrund af en forventning om et væsentligt mindreforbrug er der på finansloven for 2017
tilbageført 674,5 mio. kr. (2017-priser) til Infrastrukturfonden, og den bevilgede totaludgift på
finansloven for 2017 er nu 11.194,2 mio. kr. (2017-priser) ekskl. Niveaufri udfletning Ny Elle-
bjerg
se nedenfor. Projektet har modtaget EU-støtte, jf. tabellen under kapitel 3.
Niveaufri udfletning Ny Ellebjergs totaludgift udgør 371,6 mio. kr. (2017-priser) og finansieres
i regi af Togfonden DK.
Den bevilgede totaludgift for den nye bane København-Ringsted forventes overholdt.
For den niveaufri udfletning Ny Ellebjerg forventes det også, at projektet kan gennemføres
inden for den afsatte totaludgift. Projektet blev dog tilført 49,7 mio. kr. fra den centrale an-
lægsreserve grundet forudsætningsændringer omkring ekspropriationserstatninger samt stør-
re kompleksitet i de jernbanetekniske forhold, jf. kapitel 2.
Signalprogrammet
Formål
Som led i Aftale om en grøn transportpolitik af 29. januar 2009 blev det besluttet at etablere et
nyt signalsystem på både fjernbanen og S-banen. På fjernbanen etableres et signalsystem base-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
34.|
Status for anlægs- og byggeprojekter
ret på det fælleseuropæiske signalsystem ERTMS niveau 2 inden udgangen af 2023, og på S-
banen etableres et moderne bybanesystem (CBTC) inden udgangen af 2021.
Status
overordnet
Folketingets Transport-, Bygnings- og Boligudvalg blev den 11. oktober 2016 orienteret om
behovet for nye udrulningsplaner og tilhørende opdateret budget for Signalprogrammet.
Det har således vist sig at være urealistisk, at udrulningen på den samlede S-bane afsluttes
inden udgangen af 2018, som har været det hidtidige mål i Signalprogrammets kontrakt med
leverandøren og to år før det forudsatte i Aftale om en grøn transportpolitik af 29. januar
2009. Der er derfor udarbejdet en revideret plan for udrulning på S-banen, som betyder, at
udrulningen på S-banen afsluttes i 2021, hvilket er ét år senere end forudsat i den politiske
aftale fra 2009.
Status
S-banen
S-banens nye signalsystem på Early Deployment-strækningen Jægersborg-Hillerød blev taget i
brug den 29. februar 2016. Efter en indkøringsfase i fem uger, hvor trafikken mellem Køge og
Hillerød blev afviklet efter en udvidet weekendkøreplan, overgik trafikken den 4. april 2016 til
normal køreplan. Det nye signalsystem virker overordnet som forudsat, men punktligheden
har desværre været negativt påvirket af den nedsatte hastighed ved overgangen mellem det nye
og det gamle system ved Jægersborg Station, samt uhensigtsmæssigheder i systemet, som skal
rettes med en række softwareopdateringer frem mod årsskiftet 2017/2018. Der har imidlertid
igennem foråret 2017 været en positiv udvikling på denne front, således at andelen af negative
påvirkninger fra CBTC-systemet på strækningen Jægersborg-Hillerød og på den øvrige S-bane
er reduceret væsentligt. Dette er fortsat tilfældet efter implementering af linjeblokken, jf. det
følgende.
I Kristi Himmelfartsferien blev den såkaldte linjeblok på Hillerød Station installeret, og man
nåede en væsentlig milepæl på S-bane projektet. Installationen blev gennemført som planlagt,
og systemet blev grundigt aftestet inden der blev åbnet for trafik mandag d. 29. maj.
Implementering af linjeblokken på Hillerød Station har givet Lokaltog fuld fleksibilitet i for-
hold til at kunne krydse ind over S-banen, når materiellet skal på Lokaltogs værksted. Herud-
over betyder det, at de sporskifter, som i en periode har været låst, atter er blevet låst op, hvor-
ved en mere fleksibel trafikafvikling kan gennemføres.
Integrationen på Hillerød Station betyder desuden, at trafikken på hele stationen nu kan fjern-
styres. Det medfører, at der fremover langt mere simpelt kan laves fælles, koordinerede køre-
planer for S-tog, Lokaltog og godstog, hvilket vil komme passagererne til gode.
I oktober og november 2016 blev der registreret tre hændelser med glatte skinner, hvor tog på
strækningen Jægersborg-Hillerød overskred den normale bremseafstand og fortsatte forbi
deres beskyttelsesafstand. Hændelserne udgjorde ikke nogen sikkerhedsmæssig risiko, men
for at sikre sig, at hændelserne ikke gentager sig, har Banedanmark som en midlertidig løsning
besluttet, at alle tog på strækningen skal starte opbremsningen til stationerne tidligere end
normalt. De resulterende længere rejsetider på strækningen er indarbejdet i justeringen af
køreplanen for S-banen fra 2017. En langsigtet løsning er under udarbejdelse af en arbejds-
gruppe bestående af Banedanmark, DSB og Siemens (leverandøren af CBTC-systemet). Det
undersøges blandt andet, om den forlængede bremseafstand opretholdes for køreplanen i
2018 på S-banen samt hvilke tekniske løsninger, der kan indføres for at reducere problemet.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 35.
Der har desuden på S-banen været en hændelse, hvor sne og slud betød, at en radar under
toget (som er en del af det system, som sikrer, at toget stopper præcist), isede til. Det nedsatte
præcisionen. Der pågår p.t. drøftelse med Siemens om, hvordan man undgår, at dette sker igen
i den kommende vinter
herunder at man finder en løsning, hvor systemet bliver mindre føl-
somt, såfremt der kommer is på radaren. Den endelige løsning er ikke kendt på nuværende
tidspunkt.
Status
Fjernbanen
På fjernbanen er der ligeledes foretaget revisioner af udrulningsplanerne for henholdsvis Øst-
og Vestdanmark. Dette er blandt andet sket på baggrund af erfaringerne fra S-banen, som vi-
ser, at der er behov for mere tid til test af systemerne, samt at leverandørerne og Banedanmark
har undervurderet kompleksiteten. Der er endvidere brug for mere tid til at få den omfattende
dokumentation på plads både for leverandører og i Banedanmark, således at de nye systemer
kan blive godkendt.
Østdanmark: På Early Deployment-strækningen Roskilde-Køge-Næstved planlægges der nu
med overgang til overvåget prøvedrift af det nye signalsystem på delstrækningen Roskilde-
Køge i sommeren 2018 og for den resterende del omkring årsskiftet 2018/19. På den ny bane
København-Ringsted indikerer leverandøren p.t. en forsinkelse på ca. to måneder. Det skyldes
blandt andet, at leverandøren af sporskifter har været forsinket med leverancen, hvilket har
haft indflydelse på flere andre aktiviteter. Derudover er den sene etablering af sporforbindel-
sen mellem den ny og den eksisterende bane ved Vigerslev og Ringsted en udfordring. Der
pågår pt. en analyse af den indikerede forsinkelse. For at kunne afvikle trafikken på stræknin-
gen på det forudsatte tidspunkt, undersøger Banedanmark endvidere mulighederne for mid-
lertidigt at kunne anvende et alternativt signalkoncept. En endelig afklaring forventes primo
2018.
Rækkefølgen for udrulningen på de øvrige strækninger i Østdanmark er ændret, således at
Signalprogrammet først udrulles på de regionale strækninger og sidst omkring København
(strækningen København H-Peberholm og Kystbanen), således at ETRMS i Østdanmark er
fuldt ud ibrugtaget i 2023, hvilket er to år senere end forudsat i den politiske aftale fra 2009.
Vestdanmark: På Early Deployment-strækningen Frederikshavn-Hobro forventes overgang til
overvåget prøvedrift nu at ske omkring årsskiftet 2018/19. Rækkefølgen for udrulningen på de
øvrige strækninger i Vestdanmark er ligeledes blevet revideret. Her udrustes strækningen mel-
lem Fredericia og Padborg/Sønderborg, og dermed grænsen til Tyskland til sidst. Også i Vest-
danmark vil ETRMS være fuldt ud ibrugtaget i 2023, hvilket er to år senere end forudsat i den
politiske aftale fra 2009.
Status
Ombordudstyr
Tidsplanen for installering af ombordudstyr i jernbanevirksomhedernes rullende materiel til
aflæsning af det nye signalsystem følges indtil videre. Dog er leverandørens indbygning af om-
bordudstyr i det første Arriva-tog blevet forsinket med fem uger. Banedanmark har anmodet
leverandøren om at udarbejde en ny tidsplan for installeringen i Arrivas tog. Leverandøren har
meddelt, at den nye tidsplan ikke forventes at udskyde tidsplanen for indbygning i de øvrige
Arriva-tog,
den såkaldte serieindbygning. Der er endvidere en tidsmæssig ”buffer” på ca. 6
måneder fra udrustningen af alle Arriva-tog til idriftsættelsen på den første Arriva-strækning
(Struer-Thisted) i 1. kvartal 2019, hvorfor Banedanmark vurderer, at den samlede tidsplan for
ombordudrustning af Arrivas tog fortsat er robust. Der pågår dog en drøftelse med Alstom om
forløbet og læringen heraf, da Banedanmark finder det overraskende, at en forsinkelse af den-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
36.|
Status for anlægs- og byggeprojekter
ne størrelse kan opstå, samt for at undgå, at lignende vil opstå i forhold til installationen af
ombordudstyr i øvrige togtyper.
Der har herudover været forsinkelser i forbindelse med det første tog, som skulle udstyres hos
Nordjyske Jernbaner. Dette skyldes, at der opstod en række fejl på togets øvrige udstyr i for-
bindelse med indbygningen (udstyr som var i toget, men som skulle flyttes, eller hvor lednin-
gerne skulle ændres). Dette betød, at det var nødvendigt med fejlsøgning og reparation, før
toget kunne testkøres, hvilket har forsinket processen. Der arbejdes med at sikre både læring
og at den samlede reviderede tidsplan overholdes. Tidsplanen er også her robust i forhold til
idriftssættelse, men konflikter med Nordjyske Jernbaners ønske om, at alle tog skulle være
udrustet, inden selskabet overtager trafikken i Nordjylland.
Indbygningen af første DSB MQ-tog er i gang, og følger planen.
Status
øvrige delprojekter
Signalprogrammet nåede en væsentlig milepæl i programmets tidsplan, da den planlagte op-
gradering af GSM-R netværket, og den efterfølgende nedlukning af det analoge radioanlæg,
blev gennemført med succes den 29.-30. april 2017. Opgraderingen betød en midlertidig ned-
lukning af GSM-R netværket over en enkelt nat med henblik på opgradering af netværket og
udskiftning af betjeningspladser i Banedanmarks kommandoposter. Efter opgraderingen var
alle landets GSM-R sites og de nye betjeningspladser ibrugtaget på det nye anlæg, og svenske
og tyske GSM-R radioer virkede også efter hensigten. Efterfølgende har det opgraderede net-
værk fungeret stabilt og uden driftsforstyrrelser.
Den budgetmæssige situation
Med fortroligt akt. J af 10. maj 2011 og fortroligt akt. E af 30. november 2011 fik Banedanmark
bevilling til at indgå kontrakt og afholde øvrige udgifter frem til henholdsvis S- og fjernbane-
projektets projektafslutning i 2021 og 2023.
Med Aftale om bedre cykeltrafik og ny metro til Københavns Nordhavn af 20. juni 2012 samt
med finansloven for 2013 blev bevillingen efterfølgende reduceret med 4,8 mia. kr. (2012-pl),
heraf 4,1 mia. kr. frem mod 2020 som blev tilbageført til Infrastrukturfonden. Besparelserne
blev gennemført som følge af Signalprogrammets indgåede kontrakter for de nye signalsyste-
mer samt en budgetanalyse af Signalprogrammets udgifter til styring, projektering og tilsyn af
projektet.
I forbindelse med revisionen af udrulningsplanerne for programmet, jf. ovenstående, har Ba-
nedanmark udarbejdet en opdateret prognose for Signalprogrammet med bistand fra KPMG.
Den reviderede prognose viser, at Signalprogrammet forventer at anvende 19.611,9 mio. kr.
(2017-pl), svarende til hele den afsatte totaludgift ekskl. tilskud fra tredjeparter, dvs. inklusiv
den central anlægsreserve på 20 pct. Den opdaterede prognose er tæt på det forudsatte i det
oprindelige ankerbudget fra 2008. Der er i det opdaterede estimat medtaget alle kendte og
forventede ændringer, herunder poster til at håndtere ændrede krav til for eksempel fysik,
dokumentation eller negative påvirkninger fra andre projekter.
Banedanmark forventer dermed at kunne gennemføre programmet inden for den nuværende
samlede bevilling inklusiv den centrale reserve. Programmets gennemførelse inden for budget-
tet forudsætter, at der ikke kommer store uforudsete ting til i resten af programmets levetid.
Det bemærkes, at Banedanmark løbende anvender påløben bod aktivt i forhandlingerne med
leverandørerne for at sikre projektleverancerne og dermed fremdriften. Bod varsles til leve-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 37.
randøren, når Banedanmark vurderer, at leverandøren ifølge kontrakten ifalder bod. Den en-
kelte bod indgår herefter i forhandlingerne med den pågældende leverandør, når parterne skal
drøfte ændringer til programmet.
De øgede udgifter til Signalprogrammet findes primært inden for fjernbaneprojektet, som er
det mest komplekse. De primære årsager til forsinkelserne og medfølgende øgede udgifter er,
at:
Det er første gang at ERTMS, Baseline 3 udrulles på et helt landsdækkende jernbanenet.
Leverandørerne havde på tilbudstidspunktet ikke haft reelle sammenligningsgrundlag at
støtte sig til, og forudsætningerne om opnåelse af stordriftsfordele, læringskurver, samar-
bejde med bygherre mv., har vist sig at være for optimistiske. Endvidere har det vist sig, at
der ud over produktleverancen er behov for mere tid til idriftsættelse (herunder sikkerheds-
og funktionstest) end forudsat.
Proceduren for at opnå sikkerhedsgodkendelse af de nye systemer har givet store udfor-
dringer for både leverandører og Banedanmark. Der er derfor lagt mere tid ind til at opnå
disse i den reviderede plan.
Flere af leverandørerne har haft svært ved at levere den forudsatte fremdrift og udvikling.
På fjernbanen gælder det udvikling og godkendelse af visse delsystemer på infrastruktursi-
den, herunder bl.a. mellem det nye og gamle system, overkørselsanlæg og sporskiftedrev.
Det kan herudover oplyses, at opgaven forbundet med oprydning og bortskaffelse af eksi-
sterende udstyr (signaler, relæer, signalhytter mv.) har været undervurderet. Det skyldes
blandt andet skærpede miljøkrav samt forøgelse af opgaven, der nu omfatter ca. 150.000
elementer.
Foruden ovenstående, kan det oplyses, at der pt. forventes flere softwareopdateringer af om-
bordudstyret end oprindeligt forudsat.
Endvidere forventes øgede udgifter til fiberkabler, i forhold til dét, der var budgetteret med i
2012, idet de oprindelige forudsætninger vedrørende eksisterende kabler og anlæg har vist sig
at være for optimistiske. Tilsvarende har vurderingerne for genbrug af kabelrender, som blev
foretaget på grundlag af et udført survey i 2010, vist sig for optimistiske, hvorfor udgifterne til
kabelrender opjusteres.
Transport-, Bygnings- og Boligministeriet har i samarbejde med Finansministeriet iværsat et
eksternt review af Signalprogrammet med henblik på at vurdere robustheden i det nye plan-
lægningsgrundlag, identificere forbedringer i forhold til robusthed, optimering og styrbarhed
af programmet. Der foretages endvidere en kortlægning af afholdte, disponerede og forventede
udgifter til Signalprogrammet, og reviewet skal finde budgetforbedringer med henblik på ska-
belse af en intern reserve. Reviewet foretages af Deloitte, der forventes at aflægge rapport om
det foretagne review efter sommerferien 2017.
Projektet har modtaget EU-støtte, jf. tabellen under kapitel 3.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
38.|
Status for anlægs- og byggeprojekter
Fordelingsstation Vestfyn
Formål
Med Aftale om trafik for 2007 blev der afsat midler til etablering af en fordelingsstation på
Vestfyn. Formålet var at forsyne den eksisterende elektrificerede jernbane samt aflaste de øv-
rige fordelingsstationer.
Status
Som oplyst i Anlægsstatus fra og med 2. halvår 2013 forventes det, at der kan opnås stordrifts-
fordele, og dermed besparelser, ved at udbyde anlægget af fordelingsstation Vestfyn sammen
med elektrificeringen af de øvrige strækninger. I Banedanmarks kontrakt med kørestrømleve-
randøren indgår en option på etablering af en kombineret fordelingsstation, der forsyner både
den nye bane over Vestfyn og den eksisterende bane over Fyn. Optionen på fordelingsstationen
er en del af Ny bane over Vestfyn og dermed en del af reservationen af samme navn i Togfon-
den DK.
Sideløbende med den strækningsspecifikke elektrificering planlægger Banedanmark desuden
at foretage en modernisering af det eksisterende kørestrømssystem. Reservationen i Togfon-
den DK er benævnt Kørestrøm. Dette projekt består af opgradering af fire fordelingsstationer,
f.eks. fordelingsstationen i Fredericia, samt etablering af en ny i hovedstadsområdet.
På grund af moderniseringen af fordelingsstationen i Fredericia, som forventeligt vil blive ta-
get ud af drift i 2021, er det påkrævet at have etableret fordelingsstationen på Vestfyn på dette
tidspunkt for opretholdelse af forsyningen til den elektriske togdrift. Et beslutningsoplæg her-
om er under udarbejdelse i Banedanmark og koordineres med Vejdirektoratet, der varetager
projektet vedr. Ny bane over Vestfyn.
Den budgetmæssige situation
Den oprindelige bevilling indgik senest af finansloven for 2013 og har en bevilget totaludgift på
32,2 mio. kr. (2017-priser). Beløbet indgår i Banedanmarks videreførselsbeholdning på finans-
loven. Projektet forventes at koste mere end denne totaludgift. Den budgetmæssige situation
vil blive afklaret, når beslutning omkring Ny bane over Vestfyn foreligger.
Elektrificering og hastighedsopgradering af strækningen Køge Nord-Næstved
Formål
I Aftale mellem regeringen og Enhedslisten om finansloven for 2013 blev der truffet beslutning
om elektrificering af strækningen Køge Nord-Næstved.
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der
desuden truffet beslutning om en opgradering af hastigheden mellem Køge og Næstved til 160
km/t.
Det samlede beslutningsgrundlag for både elektrificering og hastighedsopgradering af stræk-
ningen forelå medio 2014, hvorefter der i september 2014 blev truffet endelig politisk beslut-
ning om at gennemføre både elektrificeringen og hastighedsopgraderingen. Med projekterne
spares 10 minutters rejsetid mellem Næstved og Køge. Elektrificering af strækningen gennem-
føres af Elektrificeringsprogrammet efter udrulningen af Signalprogrammet. Oprindeligt for-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 39.
ventedes dette at ske omkring årsskiftet 2018/2019, men grundet Signalprogrammets ændrede
udrulning forventes det nu at ske efter 2020.
Status
Elektrificeringen: Inden udrulningen af selve elektrificeringen udføres de forberedende arbej-
der for elektrificeringen, som i hovedtræk omhandler udskiftning af lave vejbroer for at give
plads til køreledningsanlægget, etablering af beskyttelses- og potentialudligning (jording) af
broer, stationsområder, hegn mv. samt rydning af beplantning langs med banen.
Ekspropriationskommissionen har gennemført ekspropriationer for arealerhvervelsen til bro-
erne. 10 broer på strækningen er nu udskiftet til nye moderne broer med to vognbaner, mens
to broer bliver revet ned i 2017. Endvidere er ekspropriation med henblik på pålæggelse af
eldriftservitut og magnetfelt også gennemført.
Udskiftningen af vejbroer med tilhørende vejanlæg er gennemført. Arbejderne forbundet med
hastighedsopgraderingen er udført samtidig med ombygningen af broer.
P.t. pågår etablering af beskyttelses- og potentialeudligning af stationsområder, hegn m.v.,
samt rydning af beplantning på banearealet.
P.t pågår udarbejdelse af kordinerende tidsplaner mellem Elektrificeringsprogrammet, Signal-
programmet og Femernprojektet. Banedanmark er i dialog med DSB om en etape-opdeling,
således at der fra udgangen af 2019 kan køre el-tog til Køge Station som første etape og videre
til Næstved Station i sommeren 2020 som anden etape.
Hastighedsopgraderingen: Hastighedsopgraderingen omfattede banetekniske arbejder som
justering af spor og øget længde af sporsænkninger. Arbejderne er afsluttede, og der udestår
ingen arbejder udover hensættelse til facadeisolering og ekspropriation af ejendomme i forbin-
delse med vibrationer, som først kan udføres efter elektrificeringen og Signalprogrammets ud-
rulning på strækningen, forventeligt efter 2020. Ligeledes kan hastigheden først hæves fra 120
km/t til 160 km/t efter udrulning af elektrificeringen og Signalprogrammet på strækningen.
Den budgetmæssige situation
Elektrificeringen af strækningen Køge Nord-Næstved har på finansloven for 2017 en bevilget
totaludgift på 653,0 mio. kr. (2017-priser), som forventes overholdt.
Hastighedsopgraderingen af Køge Nord-Næstved har på finansloven for 2017 en bevilget to-
taludgift på 45,3 mio. kr., som forventes overholdt.
Elektrificering af Aarhus
Aalborg (Lindholm)
Formål
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er der
truffet beslutning om igangsætning af elektrificering af strækningen Fredericia-Aalborg. Jf.
afsnit 4.1.2 om status for udførelsen af VVM for projektet, blev den samlede strækning opdelt i
to delstrækninger.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
40.|
Status for anlægs- og byggeprojekter
Projektet vedr. elektrificering af delstrækningen Aarhus
Aalborg (Lindholm) ekskl. Aarhus H
blev igangsat med fortroligt akt. X af 29. juni 2017.
Jernbanen mellem Aarhus (ekskl. Aarhus H.) og Aalborg/Lindholm er ca. 140 km lang og dob-
beltsporet bortset fra strækningen over Limfjordsbroen. Jernbanen elektrificeres ved at hænge
køreledninger op i master langs sporene. Til at forsyne de eldrevne tog med strøm anlægges to
fordelingsstationer på strækningen vest for Randers og syd for Svenstrup, ligesom der på hver
side af banen opstilles et antal autotransformere, som har til formål at fordele strømmen
jævnt. For at gøre plads til køreledningerne over sporene er det nødvendigt at udskifte eller
hæve i alt 52 broer, der leder hen over jernbanen.
Status
Selve elektrificeringsarbejderne i projektet udføres som en del af Banedanmarks store elektri-
ficeringskontrakt, der blev udbudt i 2014 og vundet af Aarsleff-Siemens.
Udbudsstrategien for de forberedende arbejder for elektrificeringen (broarbejder mv.) er på
nuværende tidspunkt ikke endelig fastlagt, men arbejderne vil blive koordineret med Ba-
nedanmarks øvrige planlagte anlægsarbejder på strækningen i 2018-2021 med henblik på en
optimal ressourceudnyttelse.
På delstrækningen mellem Langå og Hobro skal arbejderne udføres i 2018 sammen med om-
fattende fornyelsesaktiviteter. For de øvrige delstrækninger mellem Aarhus H og Lindholm
gennemføres de forberedende arbejder for elektrificeringen i 2020-2021, og der hænges køre-
tråd op i 2024-2025 efter udrulning af det nye signalprogram på strækningen.
Den budgetmæssige situation
Den med akt. X af 29. juni 2017 bevilgede totaludgift forventes overholdt.
Niveaufri udfletning Ny Ellebjerg
Projektet gennemføres som en del af projektet Ny Bane København-Ringsted, og der henvises
til afsnittet herom for en status for projektet.
Internet i Tog
Formål
Med et politisk mål om at passagerer skal kunne anvende toget som arbejdsplads i hele Dan-
mark senest med udgangen af 2019, er det overordnede projekt, Internet i Tog, igangsat i
2016. Følgende parter indgår i det etablerede samarbejde: DSB, Arriva, Hi3G, Telia, Telenor,
TDC og Banedanmark. Det overordnede projekt består af tre hovedelementer, der er indbyrdes
afhængige: indbygning af signalforstærkere fra mobiloperatørerne i DSB’s tog,
indbygning af
WiFi-system
for datatransmission i DSB’s tog, samt forbedret radiodækning langs Banedan-
marks jernbanenet.
Hvad sidstnævnte angår, er der med akt. 9 af 13. oktober 2016 afsat en statslig totaludgift på
101,0 mio. kr. (2016-priser) med henblik på at sikre de størst mulige forbedringer af brugerop-
levelsen ved internet i tog via investeringer i radiomaster langs jernbanenettet samt fibernet til
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 41.
transmission og teknikhytter. De 101,0 mio. kr. er øremærket til den infrastrukturudbygning,
som Banedanmark skal gennemføre, mens mobiloperatørerne afholder udgifterne til radioud-
styr og driften heraf.
Status
Arbejdet med de tre hovedelementer, som er indbyrdes afhængige, er igangsat i 2016 og for-
ventes afsluttet senest med udgangen af 2019.
Som et af hovedelementerne vil infrastrukturudbygningen (af radiomaster, teknikhytter og
fiberforbindelser) i en væsentlig del af 2017 være i projekteringsfasen, hvor der er tæt samar-
bejde bl.a. om placering af radiomaster/radioudstyr mellem mobiloperatørerne og Banedan-
mark. Derudover gennemføres surveys af de ønskede placeringer af udstyr samt igangsætning
af ansøgningsprocesser for VVM-godkendelse af de placeringer, der er behov for i forhold til
radiodækning, og som er fysisk mulige i forhold til jordbund mv. Inden etablering af nyt site
eller ombygning af eksisterende site indgår minimum én mobiloperatør en lejeaftale med Ba-
nedanmark. Selve etableringen af radiomaster mv. forventes at kunne starte i 4. kvartal 2017.
Den budgetmæssige situation
Separate EU-udbud gennemføres for radiomaster og teknikkabiner, mens det nødvendige kon-
sulentarbejde bliver konkurrenceudsat. Totaludgiften for Banedanmarks infrastrukturudbyg-
ning er på 103,4 mio. kr. (2017-priser), som forventes overholdt.
Hastighedsopgradering Ryomgård
Grenaa
Formål
Med Aftale om Metro, letbaner, nærbaner og cykler fra 12. juni 2014 blev det besluttet at gen-
nemføre en hastighedsopgradering mellem Ryomgaard og Grenaa, som vil indebære, at den
28,7 kilometer lange strækning opgraderes fra nuværende maksimalt 75 km/t til 100 km/t.
Aarhus Letbane I/S har i oktober 2014 besluttet at købe tog, der kan køre op til 100 km/t, som
skal betjene strækningen til Grenaa.
Som en del af hastighedsopgraderingen etableres en krydsningsstation i Trustrup, således at
der bliver mulighed for at forøge den nuværende timedrift på strækningen til halvtimesdrift i
myldretiden.
Status
Den sportekniske hastighedsopgradering koordineres med planlagt fornyelse af jernbanes-
trækningen mellem Aarhus og Grenaa og udføres i 2017. Arbejdet tilstræbes endvidere koordi-
neret med Aarhus Letbanes anlægsarbejder for elektrificering, tilpasning af perroner, udskift-
ning af sikringsanlæg mv.
Hastigheden kan først i fuldt omfang sættes op forventeligt i 2018, når nedlæggelsen af usikre-
de overkørsler på strækningen, og opgradering af de resterende overkørsler er gennemført.
Arbejderne med overkørslerne på strækningen finansieres primært af rådighedspuljen til
overkørsler, jf. kapitel 10, men også til dels af hastighedsopgraderingen og Aarhus Letbane.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
42.|
Status for anlægs- og byggeprojekter
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift 55,1 mio. kr. (2017-priser), som
forventes overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 43.
4.2.2.
Åbnede projekter med mindre færdiggørelsesarbejder
Tabel 4.3 | Åbnede projekter med mindre færdiggørelsesarbejder
(mio. kr. 2017-priser)
Hjemmel / Aftale
Total-udgift
Overholdelse af
totaludgift
Ja
Forbrug pr.
31.03.17
191,4
Disponeret
projektreserve
100,0%
Åbningsår
Infrastrukturfonden
Opgradering af Hobro-Aalborg, 1. del
Lov 498 af 22. maj 2013
Akt. 106 af 26. marts 2015
212,4
2020
Projekter anført i tabellen er enten åbnede eller afsluttede siden forrige anlægsstatus.
Opgradering af Hobro-Aalborg, 1. del
For projektet Opgradering af Hobro-Aalborg, 1. del er arbejder vedrørende Skørping erstat-
ningsanlæg og station afsluttet. Erstatningsanlægget i Ellidshøj er færdigt, dog med undtagelse
af et enkelt forhold angående afvanding. Erstatningsanlægget i Svenstrup er færdiggjort og
ibrugtaget ultimo maj 2016, og overkørslerne er blevet sikringsteknisk nedlagt på samme tids-
punkt.
Projektets bevilling blev med akt 106 af 26. marts 2015 forhøjet til i alt 212,4 mio. kr. (2017-
priser). Den bevilgede totaludgift forventes overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
44.|
Status for anlægs- og byggeprojekter
4.3.
Fornyelsesprojekter på baneområdet
I det følgende gives en status for større fornyelsesprojekter (projekter over 60 mio. kr.) under
gennemførelse.
Som udgangspunkt håndteres eventuelle fordyrelser på enkelte projekter inden for den samle-
de bevilling til fornyelse af jernbaneinfrastrukturen. Billiggjorte projekter medgår således til at
finansiere fordyrede fornyelsesaktiviteter.
Tabel 4.4 | Økonomioversigt over fornyelsesprojekter på baneområdet
(mio. kr. 2017-priser)
Hjemmel
Total-
udgift
Overholdelse af
totaludgift
Forbrug pr.
31.03.17
Åbningsår
Fornyelse og vedligehold af jernbanenettet 2015 - 2020
Udskiftning af køreledningsanlæg på S-
banestrækningen Albertslund - Høje Taastrup
Sporombygning af Køge Bugt-banen
Sporfornyelsesprojekt Nyborg - Odense
Valby - Svanemøllen
Klampenborg - Helsingør (Kystbanen)
Ryomgård - Grenaa
Akt. N af 12. maj
2015
Akt. R af 3.
september 2015
Akt. Q af 3.
september 2015
Akt. M af 30. marts
2017
Akt. H af 23. februar
2017
Akt. S af 3. maj 2017
(fortroligt)
(fortroligt)
(fortroligt)
(fortroligt)
(fortroligt)
(fortroligt)
Ja
Ja
Ja
1)
Ja
Ja
Ja
76,5
532,1
301,9
104,1
58,9
-
2016
2017
2016
2017
2018
2017
1) Se dog beskrivelsen af projektets status i teksten.
Anm.:
”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet
overholdes.
Udskiftning af køreledningsanlæg på S-banestrækningen Albertslund-Høje
Taastrup
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark i 2015–
2017 en udskiftning af køreledningsanlægget på S-banestrækningen Albertslund-Høje Taa-
strup. Fornyelsen gennemføres for fremadrettet at reducere risikoen for driftsforstyrrelser
samt sikre en levetid for anlægget på 50 år.
Arbejdet indebærer udskiftning af køreledningsanlægget i form af de bærende konstruktioner
(master og fundamenter) samt køreledningen. Som et led i arbejdet opsættes endvidere
skærmtage eller spærringer på vej- og stibærende broer over strømførende dele.
Status
I aktstykket for projektet var det forudsat, at projektet ville blive gennemført fra primo august
2015 til ultimo januar 2016. Projektet blev imidlertid forsinket af flere forhold, hvilket resulte-
rede i, at det nye køreledningsanlæg blev ibrugtaget i juni 2016. Forsinkelsen skyldes, at tids-
planen for projektet og antallet af sporspærringer blev udvidet efter et dialogmøde med entre-
prenørerne. Disse justeringer påvirkede udbuddet af projektet og den efterfølgende kontrakt-
indgåelse.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 45.
Planlagte sporspærringer og kørestrømsafbrydelser til udbedring af mangelarbejder i decem-
ber 2016 måtte derudover aflyses som følge af en personpåkørsel i Høje Tåstrup. Projektet
kunne dermed ikke afsluttes ultimo 2016 som forventet i forrige Anlægsstatus. Udførelsen af
mangelarbejderne forventes nu afsluttet medio 2017 under forudsætning af, at der opnås de
nødvendige sporspærringer og kørestrømsafbrydelser.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. N af 12. maj 2015 om igangsættelsen af udskiftning
af køreledningsanlægget på S-banestrækningen Albertslund-Høje Taastrup. Den bevilgede
totaludgift forventes overholdt.
Sporombygning af Køge Bugt-banen
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark en
sporombygning af strækningen Hundige-Køge samt fornyelse af køreledningsanlægget fra
Skelbæk til Køge. Arbejderne udføres i 2016/2017 for at opretholde det nuværende trafikom-
fang, da det ellers vil være nødvendigt med hastighedsnedsættelser og reduceret drift på
strækningen.
Sporombygningen omfatter bl.a. ballastrensning og fornyelse af spor, sveller og sporskifter
samt afledte sikrings- og stærkstrømsarbejder. Kørestrømsarbejderne omfatter bl.a. fornyelse
af fundamenter, master og ophæng. Sideløbende med sporarbejdet udføres arbejde på broerne
på strækningen.
Status
Sporfornyelse på strækningerne Hundige-Åmarken og Køge-Hundige-Køge er gennemført i
2016 med de forsinkelser, som blev beskrevet i Anlægsstatus for 2. halvår 2016. Slutjustering
af disse sporarbejder er afsluttet. 1 års justeringen er planlagt til november 2017. Ombygning
af en sporskæring og fire sporskifter i Hundige er gennemført som planlagt i påsken 2017.
Kørestrømsarbejderne forløber planmæssigt med sætning af fundamenter, samt rejsning og
montering af master, frem til ultimo 2017. Ombygning af selve kørestrømsanlægget pågår lige-
ledes, og arbejdet færdiggøres i løbet af nogle weekendspærringer.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. R af 3. september 2015 om igangsættelsen af for-
nyelse af Køge Bugt-banen. Den bevilgede totaludgift forventes overholdt.
Sporfornyelsesprojekt Nyborg-Odense
Formål
Strækningen mellem Nyborg og Odense er
på baggrund af teknisk gennemgang og analyser
vurderet moden til sporfornyelse. Fornyelsen omfatter udskiftning af skinner, udveksling af
sveller, ballastrensning, bundudskiftning, udveksling af sporskifter, samt følgearbejder i for-
hold til kørestrøm, sikring og afvanding. Projektet omfatter ligeledes en ny perron mellem spor
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
46.|
Status for anlægs- og byggeprojekter
7 og 8 på Odense Station. Projektet er omfangsrigt, og for at udnytte sporspærringer optimalt
udføres brofornyelse af tre broer på strækningen sideløbende med sporfornyelsen.
Status
Projektet var planlagt udført fra ultimo april 2016 til august 2016. I forbindelse med Kristi
Himmelfartsferien og pinsen 2016 blev strækningen totalspærret. Beklageligvis opstod der
under begge totalspærringer så væsentlige forsinkelser i udførelsen af det planlagte arbejde, at
åbningen for sportrafikken på strækningen blev væsentligt forsinket i forhold til det planlagte.
På den baggrund så Banedanmark sig efterfølgende nødsaget til at ophæve kontrakten på gen-
nemførelsen af sporombygningen med entreprenøren.
Banedanmark har herefter gennemført en række arbejder, der levetidsforlænger strækningen
med 3-5 år. Arbejderne er gennemført i de allerede planlagte sporspærringer over sommeren
2016 og er afsluttet med udbedring af mindre fejl og mangler i august og september 2016.
Derudover er der gennemført en skinneudveksling over en 7 km lang strækning i november
2016, og projektet i marken er færdigt.
Efter 2016 er alle forudsatte arbejder vedr. skinner (17,3 km), sporskifter (31 stk.), broer (3
stk.) og perroner (1 stk.) er afsluttet. Derudover blev der gennemført 6,4 km af de forudsatte
30,8 km svelleudveksling, 10,8 km af de forudsatte 49,1 km ballastrensning, heraf 6,2 km af de
forudsatte 13,2 km bundudskiftning, samt 5,3 km af de forudsatte 6,6 km drænfornyelse. Rest-
arbejderne omfatter 24,4 km svelleudveksling, 38,3 km ballastrensning, heraf 7,0 km bundud-
skiftning og 1,3 km drænfornyelse, og disse planlægges udført i et nyt projekt i 2019.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. Q af 3. september 2015 om igangsættelse af spor-
fornyelsesprojektet Nyborg-Odense. Projektet bliver, jf. det foregående, ikke gennemført som
forudsat. Finansudvalget er orienteret herom ved brev af 20. juni 2016.
Med de i 2016 gennemførte arbejder er totaludgiften overholdt, men Banedanmark vurderer,
at dertil kommende udgifter til gennemførelsen af restarbejderne (inden for de næste 3-5 år),
samt til Banedanmarks voldgiftssag med entreprenøren, ville have betydet en overskridelse af
totaludgiften.
Det kommende projekt for gennemførelsen af de resterende arbejder vil blive forelagt Finans-
udvalget i henhold til bevillingsreglerne.
Valby-Svanemøllen
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark en
sporombygning af dele af S-banestrækningen Valby-Svanemøllen, dog ekskl. Valby St. Alle
arbejderne udføres i april-september 2017 fordelt over seks udførelsesetaper. Sporombygnin-
gen omfatter bl.a. ballastrensning og fornyelse af spor, sveller og sporskifter samt afledte sik-
rings-, kørestrøms- og stærkstrømsarbejder.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 47.
Status
Projektet har den 7. april 2017 indgået kontrakt med konsortiet Aarsleff/Spitzke om udførelse
af opgaven. Planlægning og mobilisering forud for den første spærring i påsken 2017 har været
ekstraordinær kort, men trods dette blev påskens arbejder gennemført som forudsat og spor-
spærringen hævet til tiden.
Undervejs i den hidtidige sporombygning er der dog fundet markant flere ledninger under
banen end forventet, hvilket bl.a. betød, at genåbningen af delstrækningen Skelbæk
Carls-
berg og depotsporene 1-3 ved Dybbølsbro blev forsinket henholdsvis et døgn til den 29. maj
2017 og fem døgn til den 2. juni 2017. Den efterfølgende etape af sporombygningsprojektet
(det nordlige spor mellem Carlsberg St.
København H) genåbnede som planlagt den 18. juni
2017.
Baseret på disse erfaringer har projektet gennemgået dets øvrige etaper for at vurdere, om de
har tilstrækkelig robusthed. På den baggrund er det besluttet at forlænge projektets sidste
spærring mellem København H og Valby St., der var planlagt til at genåbne den 16. august
2017, til den 20. august 2017. Herudover vil dele af spærringen blive forlænget til den 27. au-
gust 2017 for at afsætte yderligere tid til etablering af et diamant-sporskifte mellem Køben-
havn H og Dybbølsbro St. Som følge af dette vil en stor del af kapaciteten på strækningen blive
frigivet igen fra den 21. august 2017.
Budgetmæssig situation
Finansudvalget har godkendt fortroligt akt. M af 30. marts 2017 om igangsættelse af sporfor-
nyelse af dele af S-banestrækningen Valby-Svanemøllen, dog ekskl. Valby St. Den bevilgede
totaludgift forventes overholdt.
Klampenborg
Helsingør (Kystbanen)
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark en
sporombygning af strækningen Klampenborg
Helsingør (Kystbanen). Arbejderne udføres
henover somrene 2017 og 2018 for at minimere generne for passagererne, samt for at tilpasse
projektet til markedssituationen på jernbaneområdet.
Sporombygningen omfatter bl.a. fornyelse af skinner, sveller, afvanding, sporskifter, sporstop-
pere og ballastrensning samt afledte sikrings- og kørestrømsarbejder. Der indgår desuden en
mindre hastighedsopgradering ved Klampenborg station. Sideløbende med sporarbejdet gen-
nemføres renovering/udskiftning af 12 broer på strækningen.
Status
Projektet har i marts 2017 indgået kontrakt med konsortiet Aarsleff/Spitzke om udførelse af
opgaven. Frem til spærringen i sommeren 2017, der begynder den 24. juni 2017, vil projektet
sammen med entreprenøren drøfte optimeringer, minimering af risici og generelt forberede
arbejderne, der forløber intenst over seks uger i skolernes sommerferie.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
48.|
Status for anlægs- og byggeprojekter
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. H af 23. februar 2017 om igangsættelsen af forny-
else af Kystbanen. Den bevilgede totaludgift forventes overholdt.
Ryomgård
Grenaa
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark en
sporombygning af strækningen Ryomgård-Grenaa, inkl. begge stationer. Arbejderne udføres i
juni-oktober 2017 i forbindelse med, at strækningen er lukket som følge af etableringen af
Aarhus Letbane.
Sporfornyelsen omfatter primært skinne- og svelleudveksling, ballastrensning og -udskiftning,
samt fornyelse af spordele i fem overkørsler på strækningen Ryomgård - Grenaa. På både Ry-
omgård og Grenaa stationer fornys spor 1 og 2. Sporfornyelsen på strækningen og stationerne
medfører afledte arbejder inden for afvanding.
Status
Projektet har ultimo maj 2017 indgået kontrakt med en entreprenør om udførelse af opgaven.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. S af 3. maj 2017 om igangsættelsen af fornyelse af
strækningen Ryomgård-Grenaa. Den bevilgede totaludgift forventes overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Jernbaner
| 49.
4.4.
Fornyelse og vedligehold af jernbanenettet
I det følgende opgøres status fra de almindelige fornyelses- og vedligeholdelsesindsatser på
Banedanmarks jernbanenet.
Tabel 4.5 | Forbrug og prognose 2015-2020 (fornyelse og vedligehold)
Mio. kr. (2017-pl)
Bevilling
Forbrug / Prognose
Merforbrug
2015
2.254,2
2.342,0
87,8
2016
2.107,3
2.139,5
32,2
2017
1.868,2
2.192,9
324,7
2018
2.488,5
2.654,4
165,9
2019
2.793,5
2.611,0
-182,5
2020
2.396,1
2.507,9
111,8
Total
13.907,8
14.447,7
539,9
Anm.: Primo 2015 udgjorde opsparingen på konto § 28.63.05 (fornyelse og vedligehold) 540,1 mio. kr.
Rækken ”Bevilling”
er baseret på finansloven for 2017, idet der dog er indarbejdet en fremrykning af 200 mio. kr. fra 2019 til 2018, jf. teksten
nedenfor.
Beløbet for ”Forbrug/Prognose”
for 2017 er baseret på udgiftsopfølgning 1, 2017.
Formål
Banedanmark fremlagde i juni 2013 et oplæg, der indeholdt en opgørelse af behovet for forny-
else og vedligehold for perioden 2015-2020.
Formålet med det beskrevne investeringsniveau er at fastholde tilstand og regularitet frem til
2020 og derudover at sikre en koordinering mellem fornyelsesindsatsen og de nyanlæg, som
skal gennemføres på jernbanen frem mod 2020.
Status
Banedanmark har replanlagt udførelsen af hele anlægsporteføljen, herunder også fornyelses-
projekterne, for perioden 2018-2026 som følge af den nye udrulningsplan for Signalprogram-
met, jf. det særskilte afsnit for Signalprogrammet tidligere i denne publikation. Den reviderede
anlægsplan er én sammenhængende plan med gensidig afhængighed mellem projekterne og er
baseret på realistiske tidsterminer opnået gennem de seneste erfaringer fra både fornyelses-
projekterne, samt udrulningen af hhv. Signalprogrammet og kommende elektrificering af en-
kelte strækninger.
Det bemærkes, at Banedanmark i stigende omfang har oplevet problemer med udførelse af
større sporfornyelsesprojekter. Det ses bl.a. i form af forsinkelser, overskredne totalspærrin-
ger, mange restarbejder, samt overskridelse af planlægningsbudgetter. Samtidig oplever Ba-
nedanmark, at flere af de udenlandske entreprenører, der har opereret på det danske marked,
ikke længere byder på de store sporfornyelsesprojekter. Årsagerne er flere, men der peges især
på kompleksiteten kombineret med de pressede tidsplaner. For at imødegå denne situation
arbejder Banedanmark nu målrettet med at forbedre planlægningsprincipperne for anlægs- og
fornyelsesarbejder på jernbanen. Der arbejdes blandt andet på at reducere kompleksiteten i
opgaverne, forbedre udbudsprocessen og sikre, at de udbudte opgaver matcher entreprenør-
markedets ydelser.
Den budgetmæssige situation
Samlet for perioden 2015-2020 forventer Banedanmark et merforbrug på ca. 540 mio. kr.,
hvilket svarer til opsparingen på Banedanmarks finanslovskonto § 28.63.05 (fornyelse og ved-
ligehold) primo 2015.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
50.|
Status for anlægs- og byggeprojekter
I 2017 forventes et større forbrug på fornyelse og vedligehold end bevilget primært som følge
af, at sporfornyelsen af Kystbanen blev flyttet fra 2015 til 2017 som en del af den politiske afta-
le om ændret udførselstidspunkt for aktiviteter i Togfonden fra maj 2014.
På kommende forslag til finanslov for 2018 indarbejdes en fremrykning af 200 mio. kr. fra
2019 til 2018. Fremrykningen sker med henblik på at forbedre overensstemmelsen mellem
forbrugsforventningen og den indbudgetterede bevilling på kontoen de kommende år.
I perioden 2018-2020 forventes et nyt aktivitetsniveau, hvilket primært vedrører fornyelses-
området. Af de største fornyelsesprojekter til udførelse i 2018 kan nævnes Kystbanen, Valby-
Fredrikssund og Langå-Hobro. Ringsted-Korsør, Nyborg-Odense og Høje Taastrup-Roskilde
planlægges udført i 2019, og København-Høje Taastrup, Hobro-Aalborg og Fredericia-Århus
ventes udført i 2020.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 51.
5.
Veje
I dette kapitel gennemgås undersøgelser og igangværende større anlægsprojekter på vejområ-
det.
Afsnit 5.1 giver en status for forundersøgelser, VVM-undersøgelser mv. på vejområdet, mens
afsnit 5.2 giver en status for igangværende større anlægsprojekter. Afsnit 5.3 giver en status for
større bygværker, og afsnit 5.4 giver en status for efterslæbsnedbringelse mv.
I kapitel 10 gives en oversigt over puljeprojekter på vejområdet under Transport-, Bygnings-
og Boligministeriet.
Boks 2 | Markedssituationen på vejområdet
På vejområdet vurderes markedssituationen at være præget af en fortsat gunstig konkur-
rencesituation, hvilket underbygges af de positive resultater
i form af gunstige priser og
tilfredsstillinde budinteresse
som Vejdirektoratet har opnået ved seneste gennemførte
udbud. Vejdirektoratet følger løbende udviklingen i aktivitets- og prisniveauet for til sta-
dighed at vurdere konkurrencesituationen på markedet.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
52.|
Status for anlægs- og byggeprojekter
5.1.
Forundersøgelser, VVM-undersøgelser mv. på vejområ-
det
Tabel 5.1 giver en oversigt over samt status for igangværende VVM-undersøgelser, forundersø-
gelser mv. på vejområdet, som er igangsat med aftaler om en grøn transportpolitik samt even-
tuelle øvrige aftaler. Eventuelle merudgifter i forhold til et projekts totaludgift afholdes inden
for den samlede ramme til undersøgelser.
Tabel 5.1 | Forundersøgelser, VVM-undersøgelser mv. i Vejdirektoratet
(mio. kr. 2017-priser)
Hjemmel/
Aftale
Aftale af 24. juni 2014
Aftale af 26. aug. 2016
Aftale af 13. dec. 2016
Aftale af 13. dec. 2016
Aftale af 18. nov. 2016
Total
udgift
14,9
3,5
65,0
12,0
24,0
2
Overholdelse
af totaludgift
Nej
Ja
Ja
Ja
Ja
Forbrug pr.
31.03.17
16,1
0,3
0,4
0,1
0,4
Infrastrukturfonden
1
VVM af Næstved-Rønnede
Forundersøgelse af en aflastningsvej på Stevns
Undersøgelser af en midtjysk motorvej
VVM af Hillerødmotorvejens forlængelse, Allerød-Hillerød
Finansloven
Forundersøgelse af en østlig ringvej
(havnetunnel)
i København
1) Der er tidligere gennemført en forundersøgelse af perspektiverne i en styrkelse af rute 9. Projektet er afsluttet og fremgår
derfor ikke af tabellen, men der er i forligskredsen reserveret 10 mio. kr. til en evt. kommende VVM-undersøgelse af stræk-
ningen, jf. Aftale om bedre mobilitet af 26. november 2010.
2) Heraf udgør det statslige bidrag 8,0 mio. kr. og bidrag fra interessenter 16,0 mio. kr.
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende
væsentlige
ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at
bevillingen til projektet over-
holdes.
Særligt vedrørende genberegninger af større vejprojekters samfundsøkono-
mi
I efteråret 2014 blev der igangsat trafikale og samfundsøkonomiske genberegninger af en ræk-
ke større anlægsprojekter, hvor der forelå et færdigt beslutningsgrundlag i form af en anlægs-
lov eller VVM-undersøgelse. Genberegningerne blev den 1. april 2016 fremsendt til forligs-
kredsen bag Aftale om en grøn transportpolitik fra 2009.
I det fremsendte notat blev der
for både de oprindelige beregninger og genberegningerne
taget udgangspunkt i projekternes projektbevilling (basisbevilling inkl. 10 pct. reserve), hvilket
fraviger fra normen om, at den interne rente udregnes på baggrund af totalbevillingen (total-
udgiften), dvs. inkl. 30 pct. reserver. Dette har betydet, at Transport-, Bygnings- og Boligmini-
steriet i forbindelse med bl.a. besvarelse af TRU 2015-16, L 102 spm. 26 og TRU alm del.,
2016-2017 spm. 381 har anvendt genberegninger med udgangspunkt i projektbevillingen.
På den baggrund medtages nedenstående oversigt over genberegningerne med udgangspunkt i
totalbevillingen. Ved at beregne den interne rente ud fra totalbevillingen er den interne rente
lavere
både i VVM-undersøgelserne og ved genberegningerne. Grundlæggende ændres der
imidlertid ikke ved, om projekterne er samfundsøkonomisk rentable, eller ved rangeringen af
projekternes interne rente i genberegningerne.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 53.
Tabel 5.2 | Opdateret oversigt over beregnede interne renter fra genberegningerne hhv. VVM-undersøgelserne
ved brug af totalbevilling (totaludgift)
Projekt
Sønderjyske Motorvej
Fredericia S - Kolding
Etape
Udbygning af strækningen mellem MVK Kolding og
Kolding V
Intern rente,
Genberegninger
13,8 %
5,6 %
4,5 %
4,0 %
4,2 %
1,5 %
3,0 %
1,9 %
1,2 %
Intern rente, VVM-
undersøgelserne
14,3 %
8,6 %
6,4 %
5,5 %
7,8 %
4,5 %
14,9 %
6,4 %
2,8 %
Frederikssund-motorvejen 3. etape + 4. etape (Fjordvejen
J. F. Willumsensvej)
Fynske Motorvej
Odense V
Middelfart
Kalundborg-motorvejen
Nordjysk motorvej
3. Limfjordsforbindelse *
Helsingørmotorvejen
Øverød
Isterød
Fynske Motorvej
Syd om Odense **
Rute 26
Aarhus
Viborg ***
Udbygning af strækningen Nørre Aaby - Odense Vest (2.
etape + 3. etape)
3. etape Regstrup
Kalundborg
Egholmlinjen
2. etape + 3. etape (tilslutningsanlæg ved Isterød)
2. etape (udbygning af hele motorvejen syd om Odense)
Udbygning/anlæg af Viborg V
Rødkærsbro
Søbyvad
Aarhus
*For 3. Limfjordsforbindelse er der tidligere gennemført nye trafikberegninger med Landstrafikmodellens lavere trafik-
vækst. Der blev derfor i genberegningerne gennemført samfundsøkonomiske beregninger af projektet med Landstrafikmo-
dellen (version 1.0.8.3). På grund af Landstrafikmodellens begrænsninger i modellering af trængsel er disse beregninger dog
behæftet med stor usikkerhed.
**Udbygning syd om Odense gav en meget høj intern forrentning i VVM undersøgelsen, men giver en relativ lav forrentning
i genberegningerne. En væsentlig årsag til dette er, at der i genberegningerne er sammenlignet med en basissituation, hvor
TSA 50 er forudsat ombygget inklusiv en udvidelse af motorvejen til 6 spor frem til MVK Odense. Endvidere er Munkebjerg-
vej forudsat forlænget blandt andet med adgang til det nye Universitetshospital. I VVM undersøgelsen indgik disse anlæg
som en del af selve projektet.
*** Udbygning/anlæg af Søbyvad - Aarhus på rute 26 gav en forholdsvis høj forrentning i VVM-undersøgelsen og den sup-
plerende høring, men giver en lav intern forrentning i genberegningerne. En væsentlig årsag til det er, at den tilladte ha-
stighed mellem Rødkærsbro og Viborg er hævet til 90 km/t i basissituationen i genberegningerne. Endvidere er der i genbe-
regningerne i basissituationen, i modsætning til VVM-undersøgelsen, forudsat motorvej mellem Herning og Holstebro.
Der gennemføres nye genberegninger, når den næste version af landstrafikmodellen (LTM2.0)
er klar, forventeligt i 2017.
VVM undersøgelse af rute 54 Næstved-Rønnede
I Trafikaftale 2014
udmøntning af disponible midler i Infrastrukturfonden af 24. juni 2014
fremgår det, at:
”Parterne noterer sig, at Vejdirektoratet har gennemført
en forundersøgelse af
mulighederne for at opgradere Rute 54 mellem Næstved og Rønnede. Forundersøgelsen om-
fatter en række forskellige mulige linjeføringer og vejstandarder, hvor en motorvej i linjeføring
A har et meget højt samfundsøkonomisk afkast.
Parterne reserverede med Aftale om bedre mobilitet af 26. november 2010 15,0 mio. kr. til en
VVM-undersøgelse af en opgradering af rute 54, Næstved-Rønnede. Parterne er på bag-
grund af forundersøgelsens resultater enige om at igangsætte en VVM-undersøgelse af rute
54, Næstved
Rønnede. Der afsættes 15,0 mio. kr. til undersøgelsen.
Parterne er samtidig enige om at afsætte 350,0 mio. kr. til en 1. etape af Rute 54 fra Sydmo-
torvejen (ved Rønnede) mod Næstved."
VVM-undersøgelsen på rute 54 Næstved-Rønnede blev igangsat af Vejdirektoratet i 2014, hvor
de fire forslag til linjeføringer fra forundersøgelsen udbygget i motorvejsstandard indgår.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
54.|
Status for anlægs- og byggeprojekter
VVM-undersøgelsen blev afsluttet i efteråret 2016 og VVM-redegørelsen blev offentliggjort den
21. november 2016. Den var i høring indtil den 20. januar 2017.
Med aftale om Linjeføring af motorvej mellem Næstved og Sydmotorvejen (Rønnede) af 19.
april 2017 blev parterne enige om, at linjeføringen for en motorvej mellem Næstved og Sydmo-
torvejen (ved Rønnede) fastlægges i VVM-undersøgelsens forslag A, inkl. mindre justeringer
svarende til Vejdirektoratets indstilling. Ud af den oprindelige reservation til en 1. etape på
336,4 mio. kr. (2017-priser) afsættes en pulje på 56,5 mio. kr. til forlodsovertagelser af ejen-
domme i den valgte linjeføring. Den resterende reservation opretholdes, indtil der er truffet
beslutning om hel eller delvis finansiering af anlægsprojektet.
Den afsatte bevilling til VVM-undersøgelsen blev overskredet, men merforbruget dækkes af
mindreforbrug på andre af Vejdirektoratets undersøgelser.
Forundersøgelse af en aflastningsvej på Stevns
I Aftale om udmøntning af midler til vejprojekter ved Haderup og Ribe mv. af 26. august 2016
fremgår det, at parterne er enige om at afsætte 3,5 mio. kr. til en forundersøgelse af en aflast-
ningsvej på Stevns.
Projektet er startet op og Vejdirektoratet er i kontakt med Køge og Stevns Kommuner omkring
processen og projektet.
Undersøgelser af en midtjysk motorvej
I Aftale om udmøntning af midler til undersøgelser af ny midtjysk motorvej og Hillerødmotor-
vejens forlængelse mv. af 13. december 2016 fremgår, at
”Parterne er enige om at afsætte 40
mio. kr. til en VVM-undersøgelse af Give-Billund-E20-Haderslev, hvor en linjeføring hhv. øst
og vest om Billund undersøges. Parterne er herudover enige om at afsætte 25 mio. kr. til en
forundersøgelse af en nordlig korridor mellem Hobro-Viborg-Rute 15-Give med udgangs-
punkt i linjeføringskorridorer
over hhv. Herning og tættere på Silkeborg.”
Projekterne er igangsat i Vejdirektoratet. Den indledende høringsfase i relation til VVM-
undersøgelsen, herunder borgermøder, er igangsat.
VVM-undersøgelse af Hillerødmotorvejens forlængelse, Allerød-Hillerød
I Aftale om udmøntning af midler til undersøgelser af ny midtjysk motorvej og Hillerødmotor-
vejens forlængelse mv. af 13. december 2016 fremgår det, at parterne er enige om at afsætte 12
mio. kr. til en VVM-undersøgelse af en forlængelse af Hillerødmotorvejen fra Allerød til Hille-
rød.
Projektet er igangsat i Vejdirektoratet. Vejdirektoratet er i kontakt med Allerød og Hillerød
kommuner. Den indledende høring, herunder borgermøde, er igangsat.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 55.
Forundersøgelse af en østlig ringvej (havnetunnel) i København
Formål
Forundersøgelsen skal blandt andet kortlægge omkostningerne forbundet med en østlig ring-
vej og undersøge mulighederne for privat medfinansiering for derved at sikre det bedst mulige
beslutningsgrundlag. Formålet er at tilvejebringe et bedre fagligt grundlag for en politisk drøf-
telse og eventuelt principbeslutning om projektet, herunder forhold om finansiering, organise-
ring, trafik, miljø, teknik, samfundsøkonomi mv. En østlig ringvej i København vil blandt an-
det kunne binde det overordnede vejnet sammen øst om København og aflaste biltrafikken i
byen.
Status
Med Aftale om finansloven for 2017 har den daværende Venstre-regering, Dansk Folkeparti,
Liberal Alliance og Det Konservative Folkeparti afsat midler til forundersøgelsen af en østlig
ringvej i København. Det ventes at tage omkring 2 år at gennemføre forundersøgelsen, der blev
igangsat i foråret 2017.
Den budgetmæssige situation
Forundersøgelsen forventes at koste 24 mio. kr. (2017-priser). På finansloven for 2017 er der
afsat 8 mio. kr. til som et statsligt bidrag til forundersøgelsen. De resterende 16 mio. kr. finan-
sieres af projektets øvrige interessenter, som er Københavns Kommune, Region Hovedstaden
og Refshaleøens Ejendomsselskab A/S.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
56.|
Status for anlægs- og byggeprojekter
5.2.
Anlægsprojekter på vejområdet
5.2.1.
Igangværende projekter
Nedenfor gives en status på igangværende større anlægsprojekter på vejområdet. Næste afsnit
indeholder en oversigt over projekter, som er åbnet for trafik, og hvor kun mindre færdiggørel-
sesarbejder udestår. Bilag 4 indeholder en oversigt over den geografiske placering af igangvæ-
rende større anlægsprojekter på statsvejnettet.
Tabel 5.3 | Økonomioversigt over Vejdirektoratets anlægsprojekter
(mio. kr. 2017-priser)
Hjemmel/
Aftale
FL2000
Akt. 90 2008/2009
Akt. 85 2012/2013
Total-
udgift
Overholdelse af
totaludgift
Forbrug pr.
31.03.17
Disponeret
projektreserve
Åbningsår
Infrastrukturfonden
Holbæk-Vig, rute 21, etape 2 & 3
Holstebromotorvejen (Herning-Holstebro)
1.310,5
3.718,1
2.333,6
429,8
4.082,7
182,7
281,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
995,0
1.849,2
1.535,7
44,7
114,8
0,9
-
0%
0%
33%
30%
65%
0%
0%
2013 (Hønsinge
omfartsvej: 2017)
Sydlige del: 2017
Nordlige del: 2018
1. etape: 2015
2. etape: 2017
2019
Vejforbindelse: 2022
Baneforbindelsen: 2023
2020
2020
Anlægslov L1533 af
Greve S.-Køge S. (udbygning af Køge Bugt-
21. dec. 2010 Akt. 83
motorvejen, 1. og 2. etape)
2012/2013
Syd om Regstrup (Skovvejen, 2. etape)
Storstrømsbroen
Udbygning af rute 11 gennem Ribe (Ribe
omfartsvej)
Haderup Omfartsvej
Finansloven
Udvidelse af E45, Aarhus S - Skanderborg S FL17
Anlægslov L526 af
29. april 2015
Anlægslov L175 af
26. maj 2015
Akt. 24 2016/2017
Anlægslov 382 af
26. april 2017
519,0
Ja
2,1
0%
2020
Anm: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer.
”Totaludgift” svarer til
den samlede bevilling (inkl. 30 pct.-reserve) på seneste finanslov.
”Overholdelse af total-
udgift” angiver,
hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet overholdes. "Disponeret projektreser-
ve" angiver andelen af projektreserven (10 pct.-reserven), som der pt. er disponeret over.
Note: Åbningsåret for E45, Aarhus S
Skanderborg S er i tabellen angivet til 2020 jf. finansloven for 2017. Det antages
imidlertid, at udbygningen af E45, Aarhus
Skanderborg ikke nødvendiggør gennemførelse af en VVM-undersøgelse. Hvis
projektet ikke er VVM-pligtigt, vil den udvidede strækning i stedet kunne tages i brug ved udgangen af 2018 med udestående
færdiggørelsesarbejder i 2019.
Holbæk-Vig, rute 21, etape 2 & 3
Formål
Formålet med projektet er at forbedre fremkommeligheden på strækningen mellem Holbæk og
Vig ved at opgradere til en 2+1 motortrafikvej på hele strækningen.
Status
Selve motortrafikvejen åbnede for trafik i 2013.
Anlæg af Hønsinge Omfartsvej er imidlertid en del af projektet, jf. akt. 170 af 2. august 2011.
Grundet kravet om udarbejdelse af VVM-redegørelse og efterfølgende supplerende VVM-
redegørelse kunne omfartsvejen ikke åbne i 2014 som forudsat i aktstykket. Anlægsarbejderne
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 57.
er i stedet startet op primo september 2016 og med forventet åbning af omfartsvejen i efteråret
2017.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 1.310,5 mio. kr. (2017-priser).
Der er tidligere tilbageført i alt 397,8 mio.kr. af projektets oprindelige totaludgift til Infrastruk-
turfonden.
Holstebromotorvejen (Herning-Holstebro)
Formål
Der er i dag fremkommelighedsproblemer i myldretiderne på strækningerne ved Aulum og
Holstebro og tilsvarende problemer for sidevejstrafikken med at komme ud på hovedlandeve-
jen. Desuden er vejbetjeningen af Gødstrup-området utilstrækkelig, herunder set i lyset af det
kommende sygehus i Gødstrup.
I Aftale om linjeføring for Holstebromotorvejen af 25. april 2013 mellem Socialdemokratiet,
Radikale Venstre og Socialistisk Folkeparti, Venstre, Dansk Folkeparti, Liberal Alliance og Det
Konservative Folkeparti anføres følgende:
”På den baggrund er parterne enige om, at Holstebromotorvejen etableres som motorvej i en
linjeføring fra Holstebro N til Sinding nordvest for Herning og videre som motorvej på vej-
forbindelsen til Gødstrup frem til krydsningen ved rute 15.
Der etableres ved krydsningen ved rute 15 en højklasset sammenkobling mellem motorvejs-
forbindelsen til Gødstrup og den eksisterende motortrafikvej syd om Herning.
I Holstebro etableres en forlængelse af Nordre Ringvej til Vilhelmsborgvej.”
Status
Projektet forløber planmæssigt. 1. etape fra Snejbjerg til Sinding S åbnede 28. maj 2017 med
visse efterfølgende arbejder. Hele motorvejen forventes at kunne åbne i 2018.
De syv totalentrepriser samt de fire hovedentrepriser er kontraheret. Ti mindre fagentrepriser
udbydes fra efterår 2015 og frem, heraf er de otte pt. kontraheret. De sidste to udbydes for-
år/sommer 2017.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 3.718,1 mio. kr. (2017- priser),
som forventes overholdt. Der blev med finansloven for 2017 og i henhold til Aftale om linjefø-
ring for Holstebromotorvejen af 25. april 2013 tilbageført 50,0 mio. kr. (2017-priser) fra pro-
jektets oprindelige bevilling til den generelle offentlige investeringsramme som følge af en
forventet billiggørelse af projektet.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
58.|
Status for anlægs- og byggeprojekter
Greve S - Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape)
Formål
Formålet med projektet er at forbedre fremkommeligheden på Køge Bugt Motorvejen mellem
Greve Syd og Køge, herunder at styrke muligheden for at kombinere biltrafikken med kollektiv
transport ved den kommende station i Køge Nord.
Status
Strækningen fra Greve S til Solrød S (1. etape) åbnede 31. august 2015, godt og vel et år tidlige-
re end oprindeligt planlagt.
Strækningen fra Solrød S til Køge (2. etape) blev åbnet i efteråret 2016 i 4 smalle spor. Der vil i
en periode på 3-6 måneder over sommeren 2017 blive udført slidlagsarbejder, hvor der igen
bliver reduceret til 3 spor. Dog etableres der i perioden en fjerde, reversibel vognbane, således
at kapaciteten opretholdes i myldretidsretningen. Strækningen og dermed det samlede projekt
forventes færdigt i efteråret 2017. Dette er også godt et år tidligere end oprindeligt planlagt.
Projektet udføres i tæt koordination med Banedanmarks projekt om anlæg af en ny jernbane
mellem København og Ringsted. Alle arbejder i relation til Banedanmark er færdiggjort.
2. etape blev som følge af de gode erfaringer fra 1. etape udbudt som to strækningsopdelte ho-
vedentrepriser. Derudover udbydes en række fagentrepriser, herunder er bl.a. ovennævnte
slidlagsarbejde af 2. etape udbudt i foråret 2017.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 2.333,6 mio. kr. (2017- priser).
Der blev med finansloven for 2017 tilbageført i alt 49,5 mio. kr. (2017-priser) til Infrastruktur-
fonden fra projektets oprindelige bevilling som følge af en forventet billiggørelse af projektet.
Syd om Regstrup (Skovvejen, 2. etape)
Formål
Regionalt betjener Skovvejen byområderne Kalundborg og Holbæk samt ferie- og fritidstrafik
til sommerhusområderne på Røsnæs vest for Kalundborg. Strækningen har en del pendlertra-
fik. Pendlingen i retning fra Kalundborg mod Holbæk og hovedstadsområdet er størst og har
samtidig været støt stigende de seneste 10 år. Samtidig medfører erhvervsområderne i den
vestlige del, især i Kalundborg, at der er en del tung erhvervstrafik på strækningen. Projektet
er af væsentlig betydning for håndteringen af den fremtidige trafikvækst samt erhvervs- og
samfundsudviklingen i området.
Status
Projektet er igangsat i 2015 efter vedtagelse af anlægsloven den 21. april 2015. Projektet forlø-
ber planmæssigt og forventes åbnet ultimo 2019.
Ekspropriationer blev afsluttet i 2. kvartal 2017. Anlægsarbejderne er udbudt som en totalen-
treprise med forventet kontrahering juli 2017. Anlægsarbejder forventes påbegyndt september
2017.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 59.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 429,8 mio. kr. (2017-priser),
som forventes overholdt.
Storstrømsbroen
Formål
Storstrømsbroen har stor regional betydning og er samtidig en vigtig del af jernbanekorridoren
mellem København og Tyskland. Denne jernbanekorridor vil i løbet af de kommende år blive
styrket markant med etableringen af den nye bane København-Ringsted via Køge og det kom-
mende anlæg af Femern Bælt-forbindelsen, herunder opgraderingen og udvidelsen af jernba-
nelinjen mellem Ringsted og Rødby. Ved Femern Bælt-forbindelsens åbning vil en stor mæng-
de passager- og godstog mellem Skandinavien og Centraleuropa blive ført over Storstrømsbro-
en. Det blev i efteråret 2011 klart, at den nuværende Storstrømsbro fra 1937 ikke vil kunne
holde til den øgede jernbanegodstrafik, der vil følge af Femern Bælt-forbindelsens åbning.
Med anlæg af en ny kombineret vej- og dobbeltsporet jernbanebro over Storstrømmen vil den
fremtidige kapacitet i denne centrale jernbanekorridor til Europa sikres.
Status
Anlægslov er vedtaget 26. maj 2015. Der er 1. juli 2016 truffet politisk aftale om at fremrykke
færdiggørelsen af den nye Storstrømsbro til 2022 for vejforbindelsen og til 2023 for banefor-
bindelsen.
Der er gennemført besigtigelsesforretning, og projektet er godkendt af Ekspropriationskom-
missionen i 2015.
Udbudsmateriale for totalentreprisen (indeholdende størstedelen af entreprisearbejderne) er
offentliggjort i juli 2016. Konkurrencepræget dialog med tre dialogrunder er gennemføret, idet
de økonomiske konsekvenser af projektoptimeringer blev drøftet med tilbudsgiverne, og ende-
ligt udbudsmateriale blev udsendt til tilbudsgiverne i maj 2017. med henblik på tilbudsgiver-
nes aflevering af endelige tilbud i juli 2017. Kontrakt forventes indgået ultimo 2017.
Vejdirektoratet har været i dialog med tilbudsgiverne om muligheden for og konsekvenserne af
at mindske den visuelle barriere ved Storstrømsbroens ilandføring på Falster (brolæng-
de/dæmningslængde samt eventuelle strandenge). Vejdirektoratet vurderer på den baggrund,
at en forkortelse af dæmningen med ca. 150 meter vil medføre en meromkostning på ca. 50
mio. kr. Vejdirektoratet vurderer, at den visuelle forbedring vil være begrænset, og at der ikke
er tilstrækkeligt råderum inden for projektets økonomi til den forbundne merudgift. På den
baggrund er det besluttet, at dæmningen ikke skal forkortes.
Drøftelserne med tilbudsgiverne viser, at omkostningerne for skabelsen af en ny strandeng ved
at fylde arealerne op mellem dæmningerne på Falster er uklare og er afhængig af den udførel-
sesmetode, som entreprenøren tager i anvendelse. Etablering af strandenge kan derfor indgå
som en frivillig mulighed i konkurrencen. Vejdirektoratet arbejder videre med muligheden for
opfyld og strandenge m.m. Endelig stillingtagen til etablering af opfyld og strandenge kan dog
afvente færdiggørelse af den nye bro, da dette kan udføres med materialer fra den eksisterende
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
60.|
Status for anlægs- og byggeprojekter
brodæmning. Beslutning om ikke at forlænge broen skal derimod indgå i det endelige ud-
budsmateriale.
Arkæologiske undersøgelser pågår og forventes afsluttet i efteråret 2017. Energinets søkabel er
omlagt, og eksisterende kabel er fjernet i november 2016. Projektets endelige udformning på
Falster indgår i den konkurrenceprægede dialog med entreprenørerne.
Det bemærkes, at sen fastlæggelse af tidsplan både for dette projekt og de tilstødende jernbane-
projekter (Ringsted-Femern Banen) samt Elektrificeringsprogrammet og Signalprogrammet gi-
ver udfordringer for grænseflader og anlægstidsplan, herunder koordinering af sporspærringer.
Forventningen er dog, at det ikke påvirker Storstrømsbroens samlede tidsplan og økonomi.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 4.082,7 mio.kr. (2017-priser).
Projektøkonomien vurderes at være stram. Detailprojekteringen har således givet anledning til
en række merudgifter, bl.a. til arkæologi, sikring af konstruktionen mod skibsstød og islast
samt til fundering. Der arbejdes videre i projektet med at finde optimeringer. Større klarhed
over den budgetmæssige situation opnås, når dialogfasen er overstået, og indikation af prisle-
jet er modtaget fra de bydende. Totaludgiften forventes overholdt.
Projektet har modtaget EU-støtte, jf. tabellen under kapitel 3.
Udbygning af Rute 11 gennem Ribe (Ribe Omfartsvej)
Formål
Projektet skal afhjælpe fremkommelighedsproblemer på den mest belastede strækning på rute
11 gennem Ribe by. Samtidig vil projektet begrænse påvirkningen af den omkringliggende na-
tur, herunder Ribe Marsken. Projektet indebærer en udbygning af den eksisterende rute 11 til
to spor i hver retning. Endvidere omfatter projektet etablering af støjskærme på østsiden af
rute 11, ombygning af signalregulerede kryds og etablering af to shunts på rundkørslen ved
Plantagevej. Endelig etableres en klapbro over Ribe Å, således at høje skibe igen får mulighed
for at sejle til skibsbroen i Ribe.
Status
Projektet er blevet tiltrådt og igangsat ved akt. 23 af 1. december 2016. Der er gennemført of-
fentligt informationsmøde 9. marts 2017. Indtil videre er der identificeret særlige problemstil-
linger vedr. meget høj grundvandsstand, som der arbejdes med at finde en løsning på.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 182,7 mio. kr. (2017-priser),
som forventes overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 61.
Udvidelse af E45, Aarhus S
Skanderborg S
Formål
Med Aftale om finansloven for 2017 blev den daværende Venstre-regering, Dansk Folkeparti,
Liberal Alliance og Det Konservative Folkeparti enige om at afsætte midler til en udvidelse af
motorvejen E45 mellem Aarhus S og Skanderborg S.
Den østjyske motorvej E45 er en central transportkorridor med afgørende betydning for den
økonomiske udvikling i Østjylland. På strækningen mellem Aarhus S og Skanderborg S er der
imidlertid allerede i dag trængselsproblemer i myldretiden. Disse problemer vil blive værre i
takt med yderligere trafikvækst i hele den østjyske korridor, og strækningen risikerer i stigende
grad at blive en trafikal flaskehals.
Projektet skal afhjælpe disse problemer og forbedre fremkommeligheden på E45.
Status
Møder med Skanderborg Kommune pågår vedr. VVM-screening. Ekstern kvalitetssikring af
projektmaterialet pågår. Forberedende arbejder (forstærkning af nødspor) er udbudt april
2017. Ekspropriationsforretning er fastsat til oktober 2017.
Det antages, at udbygningen af E45, Aarhus
Skanderborg ikke nødvendiggør gennemførelse
af en VVM-undersøgelse. Vejdirektoratet har gennemført en miljømæssig screening af udbyg-
ningen af E45, Aarhus
Skanderborg. Vejdirektoratet har i maj 2017 anmeldt projektet til
Trafik-, Bygge- og Boligstyrelsen, som herefter vil træffe beslutning om, hvorvidt projektet er
VVM-pligtigt. Hvis projektet ikke er VVM-pligtigt, vil den udvidede strækning kunne tages i
brug ved udgangen af 2018 med udestående færdiggørelsesarbejder i 2019. Hvis det i forbin-
delse med VVM-screeningen bliver vurderet, at der skal gennemføres en VVM-undersøgelse,
vil projektets færdiggørelse følge heraf.
Den budgetmæssige situation
Projektet har på finansloven for 2017 en bevilget totaludgift på 519,0 mio. kr. (2017-priser),
som forventes overholdt.
Haderup omfartsvej
Formål
En omfartsvej vest om Haderup anlagt som 2+1 motortrafikvej med midterautoværn og di-
mensioneret til en hastighedsbegrænsning på 100 km/t har et højt samfundsøkonomisk afkast.
Vejdirektoratet afsluttede i 2014 VVM-undersøgelsen af omfartsvejen. Undersøgelsen viste, at
en omfartsvej ved Haderup vil kunne aflaste strækningen gennem byen for tung trafik og bi-
drage til at forbedre fremkommeligheden gennem byen.
Status
Projektets anlægslov blev vedtaget d. 4. april 2017 og trådte i kraft d. 1. maj 2017.
Projektet er under opstart. Vejen forventes at åbne i efteråret 2020, med færdiggørelsesarbej-
der i 2021.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
62.|
Status for anlægs- og byggeprojekter
Den budgetmæssige situation
Projektet har på anlægsloven en bevilget totaludgift på 281,0 mio. kr. (2017-priser), som for-
ventes overholdt.
5.2.2.
Åbnede projekter med mindre færdiggørelsesarbejder
Tabel 5.4 | Åbnede projekter med mindre færdiggørelsesarbejder
(mio. kr. 2017-priser)
Hjemmel / Aftale
Total-udgift
Overholdelse af
totaludgift
Forbrug pr.
31.03.17
Disponeret
projektreserve
Åbningsår
Infrastrukturfonden
Tilslutningsanlæg 50 ved Odense
Øverødvej-Hørsholm S.
(Helsingørmotorvejen 1. etape)
Funder-Låsby (Silkeborgmotorvejen)
Nordlig Omfartsvej ved Næstved
Udbygning af strækning i forlængelse af
Djurslandsmotorvejen
Rundkørselsforhold ved Viborg
Forbedring af kapaciteten ved den
eksisterende Limfjordsforbindelse
Akt. 81 2012/2013
Anlægslov L528 af
26. maj 2010
Anlægslov af 6. maj
2009
Anlægslov L459 af
18. maj 2011
Akt 48 af 4.
december 2014
FL2015
Akt. 48 2014/2015
200,0
1.238,8
5.082,5
714,1
55,1
23,1
32,4
Ja
Ja
Ja
Ja
Ja
Ja
Ja
142,0
876,0
3.727,7
568,7
39,8
15,5
16,4
9%
48%
0%
90%
40%
12%
0%
2016
2016
2016
2016
2016
2016
2015
Anm: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer.
”Totaludgift” svarer til bevillingen på seneste finanslov. ”Overholdelse af totaludgift” angiver, hvorvidt
anlægs-
myndigheden forventer, at totaludgiften for projektet overholdes. "Disponeret projektreserve" angiver andelen af projektre-
serven (10 pct.-reserven), som der pt. er disponeret over.
Projekterne i tabellen er åbnet, men endnu ikke regnskabsmæssigt afsluttede. Der udestår
mindre færdiggørelsesarbejder. De fleste af projekterne færdiggøres med mindreforbrug i for-
hold til projektbevillingerne.
For projektet Tilslutningsanlæg 50 ved Odense er der er forventning om en mindre billiggørel-
se.
Projektet Øverødvej-Hørsholm S (udbygning af Helsingørmotorvejen, 1. etape) åbnede i 3 ful-
de spor i hver retning og med fuld hastighed den 3. august 2016. Der er tilbageført 200,8 mio.
kr. til Infrastrukturfonden.
For Funder-Låsby (Silkeborgmotorvejen) åbnede første delstrækning mellem Hårup og Låsby i
december 2014, mens strækningen fra Funder til Hårup åbnede 11. september 2016. Der er
tilbageført ca. 1,5 mia. kr. til Infrastrukturfonden. Billiggørelsen skyldes en række forhold,
herunder gunstige markedsforhold samt god projektstyring.
Projektet Nordlig omfartsvej ved Næstved åbnede 30. oktober 2016. Projektet gennemføres
inden for projektbevillingen.
Projektet Udbygning af strækningen i forlængelse af Djurslandsmotorvejen åbnede for trafik i
alle spor 5. november 2016. Projektet forventes gennemført inden for projektbevillingen.
Anlægsarbejderne for projektet Rundkørselsforhold ved Viborg er afsluttet i december 2016
som planlagt. Dog lægges slidlag først i 1. halvår 2017. Projektet gennemføres inden for pro-
jektbevillingen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 63.
For projektet Forbedring af kapaciteten ved den eksisterende Limfjordsforbindelse er der til-
bageført 4,8 mio. kr. til Infrastrukturfonden.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
64.|
Status for anlægs- og byggeprojekter
5.3.
Større vedligeholdelsesprojekter
I det følgende gives en status for større vedligeholdelsesprojekter under gennemførelse.
Tabel 5.5 | Økonomioversigt over vedligeholdelsesprojekter på vejområdet
(mio. kr. 2017-priser)
Hjemmel
Akt 41 af 19. dec. 2013
Akt 59 af 29. okt. 2015
Akt 68 af 21. nov. 2011
Akt 67 af 22. aug. 2013
Akt C 2016/2017
Total-
udgift
253,2
Overholdelse
af totaludgift
Ja
Forbrug pr.
31.03.17
175,6
Åbningsår
Infrastrukturfonden
Skibsstødssikring
Finansloven
Mønbroen
Spunsvæggen på Lyngbyvej
Gl. Lillebæltsbro
124,6
159,3
Fortroligt
Ja
Ja
Ja
103,8
87,1
0,8
2016
2017
2019
2015/2016
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer.
”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet
overholdes.
Skibsstødssikring
Formål
Formålet med projekterne er at skibsstødsikre Aggersundbroen, Sallingsundbroen, Limfjords-
broen og Svendborgsundbroen, således at sejladsen i Limfjorden og Svendborgsund fremover
kan undgå sikkerhedsrestriktioner til gavn for havnene i de to farvande.
Status
Med akt 104 af 30. maj 2013 og akt 41 af 19. december 2013 fik Vejdirektoratet hjemmel til at
igangsætte udbud og projektering frem til kontrahering for de fire broer.
Med akt 59 af 29. oktober 2015 fik Vejdirektoratet hjemmel til at igangsætte arbejdet på Sal-
lingssund- og Aggersundbroen, idet totaludgifterne for disse to projekter var over forelæggel-
sesgrænsen på 60 mio. kr.
De to øvrige skibsstødssikringsprojekter var under forelæggelsesgrænsen, hvorfor Vejdirekto-
ratet igangsatte projekterne straks efter projekteringen.
Skibsstødssikringsprojektet på Limfjordsbroen er afsluttet som planlagt i august 2015.
Arbejderne ved Svendborgsundbroen omhandler etablering af undersøiske rev på begge sider
af broen. Anlægsarbejdet er afsluttet i efteråret 2016. Der udestår afsluttende arbejder, såsom
arbejdspladsrydninger, som gennemføres i 2017.
Arbejderne ved Aggersundbroen og Sallingsundbroen er afsluttet i 4. kvartal 2016. Der udestår
afsluttende arbejder, såsom arbejdspladsrydninger, som gennemføres i 2017.
Den budgetmæssige situation
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der afsat
253,2 mio. kr. (2017-priser) til at skibsstødssikre broerne, og det samlede budget forventes
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 65.
overholdt. Også de med akt 59 af 29. oktober 2015 særskilt bevilgede totaludgifter for de enkel-
te projekter forventes overholdt.
Mønbroen
Formål
Formålet med projektet er at hovedistandsætte Mønbroens broplade med tilhørende konstruk-
tionselementer, herunder en forebyggende indsats mod rust (katodisering mv.), der på længe-
re sigt vil nedsætte behovet for reparationer.
Status
Projektet er blevet tiltrådt ved akt. 7 af 14. oktober 2010. Vejdirektoratet har måttet revurdere
projektet i forhold til entreprisesammensætningen og tidsplanen, og i efteråret 2011 blev der
vedtaget et nyt aktstykke, akt. 68 af 21. november 2011, med henblik på opdeling af projektet i
to entrepriser.
Projektets første entreprise vedrører oversiden af Mønbroen og er opdelt i fire etaper, hvor
arbejdet med udskiftning af kantbjælker, rækværk, belægning samt fugtisolering er afsluttet i
sommeren 2014.
Projektets anden entreprise, som vedrører undersiden herunder stålbjælkerne, der bærer bro-
pladen i gennemsejlingsfaget samt betonbuerne, er afsluttet ved udgangen af 2016.
Det har tidligere været usikkert, om udgiften til genopsætning af belysning kunne afholdes
inden for projektets totaludgift. Det kan dog nu konstateres, at udgifterne til genetablering af
vej-/stibelysning forventes at kunne afholdes inden for budgettet for renovering af broen. Ar-
bejdet med genetablering af vej-/stibelysning har derfor været udbudt primo 2017 og udføres i
forår/sommer 2017.
Den budgetmæssige situation
Med Finansudvalgets tilslutning til akt. 68 af 21. november 2011 har projektet en bevilget to-
taludgift på 124,6 mio. kr. (2017-priser), som forventes overholdt.
Spunsvæggen på Lyngbyvej
Formål
Formålet med projektet er en forstærkning af spunsvæggen (støttevægge af stål, der forhindrer
jorden i at skride) ved etablering af nye jordankre, da de eksisterende flere steder er i meget
ringe stand.
Status
Projektet er blevet tiltrådt ved akt. 67 af 22. august 2013. Der er indgået kontrakt med entre-
prenør i foråret 2014.
Det samlede forstærkningsprojekt vil forløbe i fire etaper: Én hvert år i perioden 2014-17. Før-
ste års etape (vestlig side nær Kildegårdsplads) er afsluttet ultimo oktober 2014, og andet års
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
66.|
Status for anlægs- og byggeprojekter
etape (østlig side nær Kildegårds plads) er afsluttet primo oktober 2015. Tredje års etape (vest-
lig side ved Tuborgvej) blev opstartet ultimo april 2016 og er afsluttet i oktober 2016. Fjerde og
sidste etape (østlig side ved Tuborgvej) er påbegyndt i april 2017. Samlet udførelse og slutaf-
regning forventes at være afsluttet ved udgangen af 2017.
Den budgetmæssige situation
Med Finansudvalgets tilslutning til akt. 67 af 22. august 2013 har projektet en bevilget totalud-
gift på 159,3 mio. kr. (2017-priser), som forventes overholdt.
Vedligeholdelse af Gl. Lillebæltsbroen
fornyelse af vejbanen
Formål
Formålet med projektet er en fornyelse af vejbanen på Gl. Lillebæltsbroen. Fornyelsen er nød-
vendig, efter at en række eftersyn de seneste 15 år har konstateret, at kørebanebetonen er i så
ringe en stand, at en hovedistandsættelse skal udføres nu for at hindre hyppige driftsreparati-
oner med gener for trafikken. Fornyelse af vejbanen vil endvidere mindske risikoen for pludse-
lig længerevarende lukning af hele broen på grund af større skader ved de tværgående fuger.
Yderligere vil en fornyelse af vejbanen, nu hvor den underliggende konstruktionsbeton (den
bærende del) stadig kan fornyes og levetidsforlænges ved hjælp af betonreparationer, være
betydelig mindre omkostningstung, end hvis arbejdet udskydes i en længere årrække.
Projektet forventes at forlænge holdbarheden af Gl. Lillebæltsbroen med ca. 50 år.
Status
Projektet blev igangsat med Finansudvalgets tilslutning til fortroligt akt. C af 24. november
2016.
Akt. C afsætter to år (2017 og 2018) til gennemførelse af projektet. Imidlertid vil en del af ar-
bejdet skulle foretages inden for jernbanens sikkerhedszone, hvilket ikke var forudsat i den
oprindelige tidsplan. Tidsplanen er derfor ikke længere realistisk, idet arbejdet kræver nærme-
re koordinering med hensyn til sporspærringer.
Arbejdet forventes nu udbudt og kontraheret primo 2018. Anlægsarbejdet gennemføres i 2018
og 2019:
I 2018 arbejdes i kørebanen længst væk fra jernbanen.
I 2019 arbejdes i kørebanen tættest på jernbanen.
Den budgetmæssige situation
Den med fortroligt akt. C af 24. november 2016 bevilgede totaludgift forventes overholdt.
Limfjordstunnelen
sætningsskader og indtrængning af havvand
Formål
Formålet med projektet er at håndtere sætningsskader på Limfjordstunnelen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 67.
Limfjordstunnelen har siden indvielsen i 1969 sat sig, og mod forventningen sætter den sig
fortsat. Fortsætter udviklingen i samme tempo som nu, vil utætheder og sætningsskader gøre
det vanskeligt at opretholde tunnelens funktion efter ca. år 2050.
Det skal understreges, at der ikke er risiko for, at tunnelen kollapser, men der er behov for få
igangsat et arbejde med henblik på at finde en langtidsholdbar løsning.
Der foretages løbende detaljeret monitorering/registrering af tunnelens bevægelser og sætnin-
ger. Endvidere udføres tætningsarbejder én til to gange årligt.
Der har tidligere været iværksat tiltag, der skulle bremse sætningsskaderne, dog uden den øn-
skede effekt. Da sætningerne i kalkundergrunden er af en karakter, der ikke kan standses, un-
dersøges det, om der findes andre løsninger på denne unikke og vanskelige problemstilling.
Status
For at finde den rette langsigtede løsning, der sikrer den på lang sigt økonomisk mest fordelag-
tige vedligeholdelse af Limfjordstunnelen, vurderer Vejdirektoratet, at dette kræver inddragel-
se af international ekspertise. Der nedsættes i løbet af 2017 derfor en ekspertgruppe med del-
tagelse af førende danske og internationale rådgivere.
Det forventes, at ekspertgruppen kan være nedsat således, at dens første møde kan afholdes i
august/september 2017. Gruppen forventes at kunne afslutte sit arbejde senest primo 2018,
hvorefter det forventes, at der kan udarbejdes en langsigtet vedligeholdelsesplan for tunnelen.
Den budgetmæssige situation
Omkostningerne til tætningsarbejder i tunnelen er aktuelt under 1 mio. kr. pr. år. Fremadrettet
vurderes det, at omkostningerne til denne type arbejde plus betonreparationer vil blive betyde-
lig højere og relativt omfattende.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
68.|
Status for anlægs- og byggeprojekter
5.4.
Efterslæbsnedbringelse mv.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der afsat
1,4 mia. kr. for årene 2014 til 2017 med henblik på fortsat at sikre den på lang sigt billigste
vedligeholdelsesindsats. Der overføres midler hertil fra anlægsprojekternes centrale reserver i
takt med, at de centrale reserver frigives, idet indsatsen reduceres, hvis der ikke kan frigives
tilstrækkelige midler.
På baggrund af den flerårige aftale om vejvedligeholdelse for perioden 2014-2017 er målsæt-
ningen, at efterslæbet på statsvejnettet samlet set skal nedbringes i et omfang svarende til i alt
480 mio. kr. (2010-priser), jf. tabel 5.6. Målsætningen ligger i forlængelse af den i 2012 gen-
nemførte midtvejsevaluering af Vejdirektoratets drifts- og vedligeholdelsesplan for 2010-2013.
Tabel 5.6 | Nedbringelse af efterslæb 2014-2017 (beregningsteknisk opgørelse i 2010-priser)
Nedbragt efterslæb i 2010-priser (akkumuleret)
Mio kr.
Mål
Ned-
bragt
efter-
slæb
Belægnin-
ger*
Små byg-
værker
Store byg-
værker
I alt
66
67
22
155
2014
Faktisk
Ned-
bragt
efter-
slæb
49
74
30
153
Mål
Ned-
bragt
efter-
slæb
124
134
44
302
2015
Faktisk
Ned-
bragt
efter-
slæb
55
169
52
276
Mål
Ned-
bragt
efter-
slæb
124
201
66
391
2016
Fak-
tisk**
Ned-
bragt
efter-
slæb
55
399
155
609
Mål
Ned-
bragt
efter-
slæb
124
268
88
480
2017
Faktisk
Ned-
bragt
efter-
slæb
-
-
-
-
Mål
Ned-
bragt
efter-
slæb
124
268
88
480
2014-2017
Faktisk
Ned-
bragt
efter-
slæb
Anm.: Beregningsteknisk opgørelse angivet i 2010-priser (jf. forudsætningsindeks, finansloven) med angivelse af måltal for
aftaleperioden 2014-2017 hhv. faktisk nedbragt efterslæb i 2014- 2016. Måltallene er baseret på midtvejsanalysen fra 2012.
*) Det faktisk resterende efterslæb på belægninger primo 2014 udgjorde 55 mio. kr., mens der var forudsat et resterende
efterslæb på 124 mio. kr.
**) Det samlede efterslæb på statsvejnettet er fuldt nedbragt ved udgangen af 2016. En del af årsagen er en justering af
efterslæbets størrelse, som følge af Vejdirektoratets opdaterede tilstandsvurderinger vedrørende bygværker, jf. beskrivelse
nedenfor.
Vejdirektoratet arbejder løbende på at forbedre de metoder, der anvendes til at vurdere akti-
vernes tilstand med henblik på at muliggøre en stadig mere præcis fastlæggelse af det økono-
misk optimale tidspunkt for udførelse af vedligeholdsarbejder. I 2016 blev der på baggrund af
visuelle eftersyn og opdaterede tilstandsvurderinger foretaget en teknisk justering af det op-
gjorte efterslæb på bygværker, da efterslæbet viste sig at være mindre end forudsat (inden den
opdaterede tilstandsvurdering var forventningen, at det resterende efterslæb på bygværker
ultimo 2016 ville udgøre 242 mio. kr. (2010-priser)). Det svarer til en generel forlængelse af
levetidsforventningen for kritiske bygværkselementer. Som konsekvens heraf er der på nuvæ-
rende tidpunkt ikke nogen bygværker, der har overskredet det optimale tidspunkt for vedlige-
hold, og dermed er der ikke et efterslæb på små og store bygværker.
Efterslæbet på statsvejnettet er løbende blevet nedbragt i henhold til de politiske aftaler om en
forstærket vedligeholdelsesindsats. De forestående vedligeholdelsesopgaver i tilknytning til
statsvejnettet har henset til udviklingen i efterslæb på baggrund af de senest gennemførte til-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Veje
| 69.
standsvurderinger karakter af ”tilkomne arbejder”. Det vil sige, at aktiver
til udførelse i 2017
repareres på det økonomisk optimale tidspunkt. Vejnettet forventes overordnet at være i vedli-
geholdelsesmæssig balance frem mod aftaleperiodens udløb ultimo 2017.
Grundet aftaleperiodens snarlige udløb, har der været gennemført en analyse vedrørende det
fremadrettede behov for kapitalbevarende vedligeholdelse. Analysen viser et samlet behov på
2.781 mio. kr. (2017-priser) i perioden fra 2018 til 2021, såfremt den vedligeholdelsesmæssige
balance på vejnettet skal fastholdes. Den nuværende finanslovsbevilling i samme periode ud-
gør 2.063 mio. kr. (2017-priser). Det vil medføre, at der igen opbygges efterslæb
med mer-
omkostninger for staten til følge, da det vil være nødvendigt at udskyde arbejder, hvilket med-
fører ekstra omkostninger. Hvis det nuværende bevillingsniveau fastholdes frem til 2022, vil
det således medføre udskudte arbejder for 718 mio. kr. samt meromkostninger på 191 mio. kr.
Meromkostningen udgør 26,6 pct. af den samlede udskydelse og svarer til en intern rente af
samlet pengestrøm (ÅOP) på 7,9 pct.
Opgørelse over bevilling og forbrug
Nedenstående tabel viser en oversigt over Vejdirektoratets bevilling i aftaleperioden 2014-
2017, det faktiske forbrug og prognose for det faktiske forbrug sammenholdt med det forudsat-
te forbrug i tilknytning til den kapitalbevarende vedligeholdelsesindsats. Det forudsatte for-
brug følger af den beregnede optimale strategi, jf. ovennævnte midtvejsevaluering, som danner
baggrund for udmøntningen i aftaleperioden.
Tabel 5.7 | Kapitalbevarende vedligehold 2014-2017 (mio. kr.), forbrug hhv. bevilling
2014
Økonomisk optimal strategi fra Midtvejsanaly-
se (forudsatte 2010-priser)
1)
Bevilling (forudsatte 2010-priser)
2)
Faktisk forbrug omregnet til 2010-priser
(realiserede priser)
3)
Bevilling (løbende priser)
4)
Faktisk forbrug/prognose (løbende priser)
5)
762,2
757,6
609,2
779,5
644,5
2015
699,6
630,3
728,6
646,4
751,0
2016
609,3
604,5
517,5
610,6
544,8
2017
585,6
580,6
-
574,3
628,7
2014-2017
2.656,8
2.573,0
-
2.610,8
2.569,0
1) Baseret på Midtvejsanalysen fra 2012, jf. ovenfor.
2) Omregnet til 2010-priser
pba. ØAV’s forudsætningsindeks for vejanlægsudgifter.
3) Omregnet til 2010-priser
pba. ØAV’s fastprisindeks for vejanlægsudgifter.
4) Jf. bevillingslove for finansårene.
5) Faktisk forbrug opgjort af Vejdirektoratet på baggrund af regnskabstal. Det fremadrettede forventede forbrugsafløb i 2017
er baseret på en foreløbig vurdering.
Forbruget i 2016 var noget lavere end årets bevilling, hvilket bl.a. skyldes, at nogle aktiviteter
blev udskudt fra 2016 til 2017 som en del af den løbende indsats for en økonomisk optimal
tilrettelæggelse af indsatsen. Hovedårsagen er dog den tekniske justering af efterslæbsmæng-
den for bygværker på baggrund af opdaterede tilstandsvurderinger. Dette indebærer, at en del
reparationsarbejder med fordel kan udskydes i henhold til princippet om totaløkonomisk op-
timalitet, og at reparationsarbejderne således gennemføres senere end tidligere forudsat. Lige-
ledes er tilkomne arbejder billigere at udføre end efterslæbsarbejder, da aktiverne ikke er ned-
brudt i samme omfang. For den samlede 4-årige bevillingsperiode forventes det, at aktiviteter-
ne til opretholdelse af vejnettets vedligeholdelsesmæssige balance vil kunne udføres indenfor
den afsatte bevilling.
Med hensyn til sammenhæng mellem forbrug og efterslæbsnedbringelse bemærkes det, at en
stor del af bevillingen til vedligehold af statsvejnettet omhandler den løbende kapitalbevarelse
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
70.|
Status for anlægs- og byggeprojekter
udover den målrettede efterslæbsnedbringelse, og der er derfor ikke en entydig sammenhæng
mellem forbrug og efterslæbsnedbringelse.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 71.
6.
Bygninger
I dette kapitel gives en status for igangværende byggeprojekter under Bygningsstyrelsen. Bilag
5 indeholder en oversigt over den geografiske placering af igangværende aktstykkeprojekter på
bygningsområdet.
Det skal i den sammenhæng oplyses, at der med virkning fra 1. januar 2017 indførtes et nyt
koncept for budgettering af og opfølgning på større og/eller mere risikable byggeprojekter,
som gennemføres af Bygningsstyrelsen.
Følgende anlægsprojekter er omfattet af det nye koncept:
Projekter over 500 mio. kr.
Projekter under 500 mio. kr., der af Bygningsstyrelsen og/eller Transport-, Bygnings- og
Boligministeriets departement konkret vurderes som særligt risikofyldte. Særligt følgende
forhold tages med i betragtning ved vurdering af, om et projekt har en risikoprofil, der tilsi-
ger at anvende konceptet:
o
Hvorvidt der er tale om et moderniseringsprojekt, idet arbejde i eksisterende byg-
ninger er forbundet med større usikkerhed.
Hvorvidt der
indgår et væsentligt element af ”vådt” byggeri i projektet, dvs. pro-
jekter med laboratorier mv. Disse projekter er typisk mere teknisk komplicerede
end almindelige projekter.
Hvorvidt projektet har et væsentligt element af medfinansiering, fx fra donationer.
Donationer mv. øger interessentkredsen og gør projekterne mere komplicerede at
styre og gennemføre.
Hvorvidt byggeriet er med helt særlig arkitektur eller kvalitet eller er af helt særlig
karakter i øvrigt (fx i tæt by, i særligt terræn o.l.).
o
o
o
Følgende tiltag implementeres:
Eksterne kvalitetssikringer
Projekternes beslutningsgrundlag inkl. budget underlægges fremover en ekstern kvali-
tetssikring, som bestilles af Transport-, Bygnings- og Boligministeriets departement.
Der er udarbejdet et standard-kommissorium, der beskriver de elementer, der gran-
skes.
Fast korrektionstillæg
o
For projekter, hvor der er indgået
dialogbaserede aftaler
med kunden, til-
lægges budgettet fremover et korrektionstillæg på minimum 10 pct. Budget
inkl. det nye korrektionstillæg udgør den nye dispositionsramme over for Fi-
nansudvalget. Det vil sige, at forelæggelsesgrænsen nu ikke kun beregnes ud
fra Bygningsstyrelsens budget, men ud fra budgettet
tillagt korrektionstillæg-
get.
Ændringer på mindst 10 pct. og mindst 10 mio. kr. i forhold til budgettet
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
72.|
Status for anlægs- og byggeprojekter
tillagt korrektionstillægget forelægges således Finansudvalget. Transport-,
Bygnings- og Boligministeriets departement orienteres kvartalsvis om træk på
korrektionstillæg, idet orienteringen indeholder en redegørelse for sagen inkl.
begrundelser for, hvorfor det var nødvendigt at trække på korrektionstillægget.
For dialogbaserede projekter er det fortsat projektets endelige udgifter, der lig-
ger til grund for huslejefastsættelsen.
o
For projekter, hvor der er indgået
fastprisaftaler
med kunden, tillægges
budgettet et korrektionstillæg på 2,5 pct., baseret på de seneste erfaringer med
den samlede budgetoverholdelse for sådanne projekter. For fastprisprojekter
baseres huslejen på budgettet
inkl.
korrektionstillægget.
2
Kundeønskede tilvalg og ændringer
Der skal være en klar og konsistent økonomiopfølgning på kundeønskede tilvalg og ændrin-
ger. Transport-, Bygnings- og Boligministeriets departement orienteres om kundeønskede
tilvalg og ændringer, der
alt andet lige
(og efter bedste skøn) medfører udgifter på 10 pct. af
den besluttede dispositionsramme, dog minimum 10 mio. kr. Dette sker, uanset om projek-
tet fortsat forventes at kunne holde sig under forelæggelsesgrænsen på 10 pct. af den sam-
lede dispositionsramme
eksempelvis i en situation, hvor det oprindelige projekt er blevet
billiggjort i forbindelse med licitationsresultatet. Til brug for orienteringen redegør Byg-
ningsstyrelsen for ændringens effekt på projektet inkl. en vurdering af risiciene forbundet
med ændringen (for det samlede projekt), og en beskrivelse af, hvordan risiciene vil blive
håndteret. Hvis der for et projekt foretages en lang række mindre ændringer/tilvalg over
tid, orienteres Transport-, Bygnings- og Boligministeriets departement, når der
kumulativt
er sket ændringer på 10 pct. af dispositionsrammen, dog minimum 10 mio. kr. I dette til-
fælde skal Bygningsstyrelsen redegøre for de hidtidige ændringers effekt på projektet og for,
hvordan Bygningsstyrelsen har håndteret risici forbundet med ændringerne.
Tiltagene suppleres i 2017 med et koncept for styrket projektstyring med vægt på gennemsig-
tighed, sporbarhed og mere systematisk budgettering, erfaringsopsamling og dokumentation
mhp. virkning fra 2018.
Boks 3 | Markedssituationen på bygningsområdet
Ifølge de seneste tal, som Bygningsstyrelsen har indhentet fra markedet for store byggepro-
jekter (over 50 mio. kr.), er værdien af planlagte byggeprojekter de kommende 12 måneder
ca. 73 mia. kr. Det tilsvarende tal var på samme tid sidste år ca. 71 mia. kr. Byggeriets høje
aktivitetsniveau tilskrives hovedsagelig den private sektor som pt. tegner sig for 68 % af de
samlede aktiviteter i byggeriet. Som konsekvens af den høje aktivitet kan der opstå flaske-
halse i enkelte regioner og forventes stigende priser.
Nye entreprenørvirksomheder har etableret sig på det danske marked. Derudover vurderes
det, at udbudslovens udvidede muligheder for dialog med tilbudsgivere i udbudsprocessen
bidrager til interesse for offentlige byggeprojekter. Bygningsstyrelsen oplever på nuværende
tidspunkt et passende antal tilbudsgivere, særligt grundet proaktiv dialog med markedet,
der gør styrelsen interessant som samarbejdspartner. Samtidig tilstræber Bygningsstyrel-
sen løbende at tilpasse sin udbudsstrategi i forhold til denne markedssituation.
2
Det bemærkes, at fastprisprojekter over 500 mio. kr. forelægges Finansudvalget ved projektforslagstidspunktet og huslejefastsæt-
telsen er baseret på licitationsbudgettet. Der anvendes en model, hvor der beregnes korrektionstillæg på begge budgetter.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 73.
Dialogen har dog også givet anledning til bekymring i forhold til snarlige kapacitetsudfor-
dringer på dele af markedet (ikke mindst knyttet til betonelementer og teknikentrepriser)
og deraf afledte generelle prisstigninger og leveranceforsinkelser. Dette kan påvirke igang-
værende og kommende byggeprojekter, herunder i forhold til forestående udbud.
Der er desuden forholdsvis få entreprenørvirksomheder, der kan håndtere meget store byg-
geprojekter, hvilket begrænser konkurrencen på projekter over 300 mio. kr.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
74.|
Status for anlægs- og byggeprojekter
6.1.
Større igangværende byggeprojekter
Tabellen nedenfor viser Bygningsstyrelsens igangværende byggeprojekter (nybygning og om-
bygning) over 100 mio. kr. Bygningsstyrelsens byggeprojekter finansieres, hvor andet ikke
fremgår, ved lånoptagning mod efterfølgende huslejebetaling.
Tabel 6.1 | Oversigt over Bygningsstyrelsens byggeprojekter over 100 mio. kr.
(mio. kr. i oprindelige priser)
Kunde
Aktstykke / hjemmel
Godkendt
budget
Overholdelse af
godkendt budget
Forbrug pr.
31.03.17
Ibrugtag-
ningsår
Opførelse af nye laboratoriebygninger på
Panum (Mærsk-tårnet)
Renovering af laboratorier på Risø
Copenhagen Plant Science Center 1
Nybyggeri samt byggemodning af Campus
Vest på Aalborg Universitet
Pharma Science Building
Niels Bohr Bygningen
KUA3 - inkl. nyt Universitetstorv
Nybyggeri og ombygning af Bartholin og
Health komplekset
Laboratorigenopretning på Panum
Genopretning af Københavns Politigård
Køb og ombygning af Augustenborg
Nyt Statens Naturhistoriske Museum
Ny Politistation i Torshavn
Politiets Uddannelsescenter Vest
Københavns Universitet
Danmarks Tekniske
Universitet
Københavns Universitet
Aalborg Universitet
Københavns Universitet
Københavns Universitet
Københavns Universitet
Aarhus Universitet
Københavns Universitet
Københavns Politi
Landbrugs- og
Fiskeristyrelsen
Miljøstyrelsen
Københavns Universitet
Rigspolitiet
Rigspolitiet
Akt. 83 af 31. maj 2012
Akt. 45 af 11. dec. 2014
Akt. A af 29. okt. 2015
Akt. 38 af 4. dec. 2014 Akt.
135 af 23. juni 2016
Akt. 47 af 13. dec. 2012
Akt. 138 af 4. sept. 2013
Akt. 91 af 16. maj 2013
Akt. 109 af 30. maj 2013
Akt. 98 af 7. juni 2012
Akt. 55 af 23. feb. 2017
Akt. 10 af 7. nov. 2013
Akt. 140 af 28. maj 2015
Akt. 115 af 4. juni 2014
Akt. 87 af 4. maj 2016
Akt. E af 8. dec. 2016
Lov 381 af 26. april 2017
Akt. 8 af 27. okt. 2016
Akt. 67 af 20. april 2017
(fortroligt)
299,9
250,2
247,4
178,8
(fortroligt)
1.127,2
813,9
247,3
178,7
167,4
1.012,0
105,9
35,0
1
Nej, men inden for
forelæggelsesgrænse
Ja
Nej, men inden for
forelæggelsesgrænse
Nej, men inden for
forelæggelsesgrænse
Nej
Nej
Nej, men inden for
forelæggelsesgrænse
Nej, men inden for
forelæggelsesgrænse
Ja
Nej, men inden for
forelæggelsesgrænse
Ja
Ja
Ja
Ja
(fortroligt)
60,6
263.5
232,0
(fortroligt)
(fortroligt)
1.099,1
367,2
75,6
128,9
56,3
(fortroligt)
41.8
35,0
2016
2020
2017
2016
2017
2018
KUA3: 2016
Torvet: 2018
2019
2019
2018
2018
2021
2019
2020
Anm: Prisniveau er året for det enkelte projekts seneste aktstykke/hjemmel.
”Kunde” angiver den part, som projektet opføres
på vegne af. "Godkendt budget" udgør projektets totaludgift som angivet i igangsættelsesaktstykke, seneste aktstykke eller
finanslov. ”Overholdelse af godkendt budget” angiver, hvorvidt Bygningsstyrelsen forventer,
at totaludgiften for projektet
overholdes. Ved overskridelse af totaludgiften er grænsen for, hvornår overskridelsen skal forelægges Finansudvalget, æn-
dringer på mindst 10 pct. og mindst 10 mio. kr.
1) Aktstykke og godkendt budget omfatter på dette tidlige stadie af projektet kun køb af grund og ejendom. Oplysningerne
opdateres, når et nyt aktstykke og samlet budget for projektet foreligger.
Opførelse af ny laboratoriebygning på Panum (Mærsk Tårnet), Københavns
Universitet
Formål
Panum Instituttet under Københavns Universitet udbygges med nye tidssvarende biomedicin-
ske laboratoriefaciliteter, undervisningslokaler, auditorier, kantine, cykelkælder og en ny ho-
vedindgang. I alt bygges 42.700 nye m
2
fordelt på 15 etager. Herudover etableres udenomsare-
aler.
Nybyggeriet, der består af basebygninger samt et tårn, skal primært huse frontlinjeforskning
inden for områder, som er afgørende for fremtidens behandling af kræft, demens, sukkersyge,
hjertesygdomme og allergi. Som en del af byggeriet vil Panumområdet blive åbnet, herunder
udenomsarealerne, så der skabes en bedre sammenhæng med byen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 75.
Byggeriet er finansieret med bidrag fra A. P. Møller og Hustru Chastine Mc-Kinney Møllers
Fond til almene Formaal med en donation på 603,3 mio. kr. Bygningen blev forud for indviel-
sen af basebygningerne den 18. januar 2017 navngivet Mærsk Tårnet.
Status
Bygningsstyrelsen har modtaget ibrugtagningstilladelse for basebygningen såvel som for tår-
net, og det samlede byggeri fik dermed ibrugtagningstilladelse i 2016. 18 ud af 23 forskellige
entreprenører har pr. april 2017 afleveret til Bygningsstyrelsen. De resterende entrepriser om-
fatter primært de sidste tekniske installationer og indregulering, laboratorieinventar samt
landskabsarbejder.
Opførelsen af den komplekse bygning har været udfordret på flere fronter, som har presset
projektets tidsplan og økonomi. Blandt andet har byggeriet lidt under et yderst mangelfuldt
projektmateriale, som har besværliggjort opførelsen af bygningerne. Det har derudover vist sig
ved efterprøvning og indregulering, at flere af de tekniske installationer, som er blevet afleve-
ret som færdigudført til Bygningsstyrelsen, har været mangelfulde og fejlbehæftede, hvilket
totalrådgivers fagtilsyn og byggeledelsen ikke har konstateret eller entydigt påtalt undervejs.
Derfor har det været nødvendigt efterfølgende og sent i projektets tidsplan at etablere det
manglende og udbedre fejl.
Efter aftale med KU
og ift. KU's plan for ibrugtagning - er overdragelse af tårnet successivt
fra april-juni. Der vil fortsat være visse indreguleringsarbejder frem til udgangen af august
2017.
Med henblik på at minimere merudgifterne og sikre tilstrækkelig fremdrift i den afsluttende
fase, har Bygningsstyrelsen yderligere styrket projektledelsen og øget bemandingen og tilste-
deværelsen på byggepladsen. Der følges fortsat meget tæt op over for rådgivere, byggeledelse
samt entreprenører i forhold til fremdrift og tvister i projektet.
Den budgetmæssige situation
Projektet blev med akt. 45 af 11. december 2014 bevilget en økonomisk ramme på 1.542,9 mio.
kr. (2014-priser). På grund af ovennævnte udfordringer i projektet kunne projektet ikke gen-
nemføres inden for denne økonomiske ramme, og med fortroligt akt. A af 29. oktober 2015
blev der bevilget en ny økonomisk ramme. Der må, primært som følge af de mange fejl og
mangler i projektmaterialet, forventes en overskridelse af den godkendte økonomiske ramme
inden for forelæggelsesgrænsen i en periode. Merforbruget forventes væsentligt reduceret, når
der i de kommende år forventes indgået en række forlig og gennemført en række voldgiftssa-
ger.
Renovering og nybyggeri af laboratorier på Risø, Danmarks Tekniske Univer-
sitet
Formål
Formålet med renovering og nybyggeri af laboratorier på Risø er at styrke og understøtte
forskning ved at skabe moderne og fremtidssikrede forskningsfaciliteter.
Af den samlede udgift finansieres 146,3 mio. kr. af midlerne afsat til teknologisk løft af labora-
torier som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
76.|
Status for anlægs- og byggeprojekter
Dansk Folkeparti og Det Radikale Venstre, mens 153,6 mio. kr. finansieres af midlerne afsat
som følge af samme aftale til modernisering af laboratorielokaler.
Status
Opførelsen af det nye laboratorie til strukturel test af vindmøllevinger er i gang. Planlægningen
af opførelsens af nye laboratorie-, test- og værkstedsfaciliteter er også i gang. Flere genoprette-
de laboratorier er afleveret til DTU, og planlægningen af de resterende genopretninger pågår.
De sidste dele af projektet forventes overdraget til DTU i 2020.
Den budgetmæssige situation
Projektet er med akt. 135 af 23. juni 2016 bevilget en økonomisk ramme på 299,9 mio. kr.
(2016-priser), som forventes overholdt.
Copenhagen Plant Science Center 1, Københavns Universitet
Formål
Copenhagen Plant Science Center 1 er et nyt byggeri til brug for det Natur- og Biovidenskabeli-
ge Fakultet under Københavns Universitet. Nybyggeriet opføres på Frederiksberg Campus i
tilknytning til et eksisterende laboratorie- og kontorhus. Formålet er at skabe bedre fysiske
rammer, ligesom forskning og uddannelse inden for planter og plantegenererede fødevarer
samles ét sted.
Byggeriet omfatter i alt ca. 7.285 m
2
laboratorie- og undervisningsfaciliteter, heraf ca. 5.551 m
2
over terræn og ca. 1.734 m
2
kælder.
Af den samlede udgift på 250,2 mio. kr. finansieres ca. 138 mio. kr. af midlerne afsat til mo-
dernisering af laboratorielokaler som følge af Aftale om fordeling af globaliseringsreserven til
forskning og udvikling 2010-2012 af 5. november 2009 mellem den daværende VK-regering,
Socialdemokratiet, Dansk Folkeparti og Det Radikale Venstre, mens Københavns Universitet
medfinansierer ca. 1,0 mio. kr. til ikke-værdiforøgende arbejder.
Status
Bygningen blev overdraget til universitetet i april 2017.
Den budgetmæssige situation
Projektet er med akt. 47 af 4. december 2012 bevilget en økonomisk ramme på 250,2 mio. kr.
(2012-priser). I udførelsesperioden opstod der et øget behov for byggeledelse. Derudover var
der en forlænget byggeperiode med de deraf afledte meromkostninger. Samlet set medførte det
en overskridelse af den bevilgede økonomiske ramme, der dog er holdt inden for forelæggel-
sesgrænsen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 77.
Nybyggeri samt byggemodning af Campus Vest på Aalborg Universitet
Formål
Med henblik på at understøtte og fremtidssikre de faglige lærings- og vidensmiljøer opføres en
ny bygning til Institut for Byggeri og Anlæg under Aalborg Universitet. Den nye bygning bliver
på ca. 9.000 m
2
over terræn og ca. 1.200 m
2
under terræn. Bygningen skal afspejle, at der byg-
ges til netop Institut for Byggeri og Anlæg. Det er hensigten, at de studerende skal kunne fore-
tage forskellige målinger på selve bygningen, bl.a. på indeklimaet og på bygningskonstruktio-
nen. Derudover foretages en samlet byggemodning af hele området ud fra en helhedsvurdering
af planlægning og økonomi.
Af den samlede udgift finansieres 29,9 mio. kr. af midlerne afsat til teknologisk løft af labora-
torier som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
Dansk Folkeparti og Det Radikale Venstre.
Status
Byggeriet er delvist overdraget til universitetet i september 2016. Grundet udførelsesmæssige
problemer med gulvet i stueetagen forventes overdragelsen af hele bygningen at finde sted
medio 2017. En mindre tvist verserer med hovedentreprenøren.
Den budgetmæssige situation
Projektet er med akt. 138 af 4. sep. 2013 bevilget en økonomisk ramme på 247,4 mio. kr.
(2013-priser). Projektet forventes at overskride budgettet, men forventes at holde sig inden for
forelæggelsesgrænsen på 10 pct. af den bevilgede økonomiske ramme.
Pharma Science Building, Københavns Universitet
Formål
Pharma Science Building er et byggeri i udviklingsprojektet Copenhagen Science City (tidligere
Vidensbydel Nørre Campus). Bygningen skal rumme moderne laboratorier til farmaceutisk
forskning. Den nye forskningsbygning vil afhjælpe et behov for flere laboratoriefaciliteter på
Institut for Farmaci og på Institut for Lægemiddeldesign og Farmakologi.
Af den samlede udgift finansieres 122,7 mio. kr. af midlerne afsat til teknologisk løft af labora-
torier som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
Dansk Folkeparti og Det Radikale Venstre, mens Københavns Universitet medfinansierer 9,3
mio. kr. til ikke-værdiforøgende arbejder.
Status
Byggeriet blev taget i brug den 1. marts 2016, og blev endeligt overdraget til kunden i maj 2017.
Bygningsstyrelsen er i gang med de juridiske efterspil med rådgiver og entreprenører.
Den budgetmæssige situation
Projektet er med akt. 91 af 16. maj 2013 bevilget en økonomisk ramme på 178,7 mio. kr. (2013-
priser). Den godkendte totaludgift er aktuelt overskredet med mere end 10 pct., men hvorvidt
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
78.|
Status for anlægs- og byggeprojekter
den endelige realiserede totaludgift overskrider forelæggelsesgrænsen, afhænger af udfaldet af
en række krav og tvister.
Finansudvalget har d. 25. januar 2017 modtaget et særskilt orienterende brev om projektet,
der er fortroligt af hensyn til de igangværende tvister.
Niels Bohr Bygningen, Københavns Universitet
Formål
Opførelsen af Niels Bohr Bygningen skal forbedre de fysiske rammer for de fysiske, kemiske,
datalogiske, naturfagsdidaktiske og matematiske discipliner på det Natur- og Biovidenskabeli-
ge fakultet på Københavns Universitet. I alt skal der bygges ca. 52.000 m
2
.
Af den samlede udgift finansieres 510,3 mio. kr. af midlerne afsat til et teknologisk løft af labo-
ratorier som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
Dansk Folkeparti og Det Radikale Venstre, og op til 4,0 mio. kr. finansieres ved donation fra
Industriens Fond.
Status
I et orienterende brev til Finansudvalget af 17. marts 2017 blev udvalget oplyst om Bygnings-
styrelsens vurdering af, at der var behov for et aktstykke vedrørende en forøgelse af projektet
budget inden sommeren 2017.
Baseret på den netop afsluttede staderegistrering ved Voldgiftsnævnet, jf. nedenfor, og det
igangværende syn og skøn, har Bygningsstyrelsen nu foretaget et revideret skøn over økono-
mien for nybyggeriet. På basis af disse forudsætninger må Bygningsstyrelsen konstatere, at
projektets totaludgift skal øges betydeligt.
Fordyrelsen består dels af en række værdiforøgende merudgifter og dels af en række ikke-
værdiforøgende merudgifter, der hver især vurderes at udgøre ca. halvdelen af den samlede
fordyrelse.
De værdiforøgende merudgifter skyldes navnligt, at byggeriet fra de indledende faser har lidt
under et ikke-færdiggjort og mangelfuldt projektmateriale.
For så vidt angår de ikke-værdiforøgende merudgifter har Bygningsstyrelsen konstateret
manglende leverancer, store forsinkelser og svigt i kvaliteten af de arbejder, som VVS- og ven-
tilationsentreprenøren Inabensa havde ansvaret for. På den baggrund ophævede Bygningssty-
relsen den 10. februar 2017 kontrakten med entreprenøren.
I den efterfølgende staderegistrering af VVS- og ventilationsentreprenørens udførte arbejder
via Voldgiftsnævnets syn- og skønsmænd har Bygningsstyrelsen udover en ringere færdiggø-
relsesgrad end forventet konstateret store og helt usædvanlige svigt i kvaliteten af det udførte
arbejde. En række af disse svigt har været umulige at opdage ved et normalt tilsyn. En betrag-
telig del af Inabensas arbejder skal helt eller delvist bortfjernes og opføres på ny af nye entre-
prenører.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 79.
Der pågår en håndtering af budgetoverskridelsen. Efter aftale med Finansministeriet fortsæt-
ter de igangværende aktiviteter på byggeprojektet frem til, at der snarest muligt efter sommer-
ferien 2017 kan fremsendes et aktstykke vedr. forhøjelse af projektets økonomiske ramme.
Finansudvalget og Transport-, Bygnings- og Boligudvalget er i fortroligt brev af 30. juni orien-
teret nærmere om ovenstående.
Den budgetmæssige situation
Projektet er med akt. 109 af 30. maj 2013 bevilget en økonomisk ramme på 1.631,8 mio. kr.
(2013-priser), som ikke forventes overholdt..
KUA3 inkl. nyt Universitetstorv, Københavns Universitet
Formål
KUA3 vedrører tredje og foreløbigt sidste udbygning af Søndre Campus på i alt ca. 48.000 m2.
De nye bygninger indrettes til det humanistiske fakultet, som i forvejen er placeret på Søndre
Campus, samt til de teologiske og juridiske fakulteter, som begge udflytter fra deres nuværen-
de lokaler i indre by. Herved samles de enkelte fakulteter på én og samme adresse.
Mellem de fire bygningsværker KUA 1, 2 og 3 samt biblioteksbygningen opføres herudover et
nyt byrum bestående af et universitetstorv med cykelparkering og et stort grønt fælles friareal
(Grønningen), som skal forbinde campus til Amager Fælled.
Status
KUA 3 blev overdraget til Københavns Universitet december 2016, og de nye bygninger er så-
ledes taget i brug. Universitetstorvet følger tidplanen og forventes overdraget til kunden i no-
vember 2018.
Den budgetmæssige situation
Projektet er med akt. 55 af 23. februar 2017 bevilget en økonomisk ramme på 1.127,2 mio. kr.
(2017-priser), som forventes at blive overskredet, men inden for forelæggelsesgrænsen på 10
pct. af den bevilgede økonomiske ramme.
Nybyggeri og ombygning af Bartholin og Health komplekset, Aarhus Univer-
sitet
Formål
Projektet omfatter opførelse af et nybyggeri samt ombygning af to eksisterende bygninger for
Health, Institut for Biomedicin ved Aarhus Universitet. Det samlede projekt udgør i alt ca.
29.000 m², fordelt på 15.000 m² nybygning og ca. 14.000 m² fordelt på to ombygninger. In-
stitut for Biomedicin er placeret i Universitetsparken i Aarhus.
Af den samlede udgift finansieres 87,9 mio. kr. af midlerne afsat til teknologisk løft af labora-
torier som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
Dansk Folkeparti og Det Radikale Venstre, mens 165,7 mio. kr. finansieres af midlerne afsat
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
80.|
Status for anlægs- og byggeprojekter
som følge af samme aftale til modernisering af laboratorielokaler. Derudover medfinansierer
Aarhus Universitet 63,6 mio. kr. til ikke-værdiforøgende arbejder.
Status
Opførelsen af nybygningen er i gang, og bygningen forventes overdraget til Aarhus Universitet
primo 2018.
På grund af problemer med en entreprenør, der ikke leverer som aftalt, forventes nybyggeriet
forsinket ca. 12 uger, med heraf afledte udgifter til krav om forlænget byggetid fra de øvrige en-
treprenører. Projektering af de to genopretninger pågår, og disse forventes udbudt medio
2017.
I forbindelse med licitationen af de to genopretninger vil Bygningsstyrelsen vurdere, om der er
tilstrækkelige reserver inden for den eksisterende budgetmæssige ramme. Såfremt det ikke er
tilfældet, skal Bygningsstyrelsen og AU beslutte, hvorvidt ombygningerne skal gennemføres.
Vurderes det, at den budgetmæssige ramme ikke er tilstrækkelig eller at dele af genopretnin-
gerne ikke gennemføres, vil der skulle søges om ny hjemmel.
Med forbehold for ovenstående forventes det samlede projekt (nybyggeri og ombygninger) at
være overdraget til kunden ultimo 2019.
Den budgetmæssige situation
Projektet er med akt. 10 af 7. november 2013 bevilget en økonomisk ramme på 813,9 mio. kr.
(2013-priser), som forventes at blive overskredet, men inden for forelæggelsesgrænsen på 10
pct. af den bevilgede økonomiske ramme.
Laboratoriegenopretning på Panum, Københavns Universitet
Formål
Laboratoriegenopretning på Panum har til formål at styrke og understøtte forskning ved at
skabe moderne og fremtidssikrede forskningsfaciliteter inden for de givne fysiske rammer.
Genopretningsarbejdet vil generelt omfatte udskiftning af udtjent laboratorieinventar samt
stinkskabe, udskiftning af væg-, loft- og gulvoverflader samt renovering/udbygning af el- og
ventilationsanlæg.
Af den samlede udgift finansieres 157,7 mio. kr. af midlerne afsat til modernisering af laborato-
rielokaler som følge af Aftale om fordeling af globaliseringsreserven til forskning og udvikling
2010-2012 af 5. november 2009 mellem den daværende VK-regering, Socialdemokratiet,
Dansk Folkeparti og Det Radikale Venstre. Københavns Universitet medfinansierer 70,7 mio.
kr. til ikke-værdiforøgende arbejder.
Status
Laboratoriegenopretningen består af 4 etaper samt en tværgående etape. Første etape er over-
draget i august 2016 og anden etape er overdraget marts 2017. Tværgående etape er under
udførelse og forventes overdraget til KU ultimo 2018. Tredje og fjerde etape er i projekterings-
fasen. Grundet kundens ønske om først at fraflytte de etager, der skal genoprettes i tredje eta-
pe, når en samlet indflytning i Mærsk-tårnet er mulig, er udførelse af tredje etape udskudt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 81.
Udførelse af fjerde etape er tilsvarende udskudt, da genopretningen af de etager, der skal fra-
flyttes i denne forbindelse, er afhængig af gennemførelsen af tredje etape.
Det samlede projekt forventes således at være ovedraget til kunden medio 2019.
Den budgetmæssige situation
Projektet er med akt. 140 af 28. maj 2015 bevilget en økonomisk ramme på 247,3 mio. kr.
(2015-priser), som forventes overholdt.
Genopretning af Københavns Politigård
Formål
Projektet omfatter genopretnings-, renoverings- og energioptimeringsarbejder på Københavns
Politigård fordelt på cirka 42.000 m
2
.
Af den samlede udgift finansieres 105,5 mio. kr. af genopretningsmidler, 8,3 mio. kr. finansie-
res af bevilling vedrørende bundløft af statens ejendomme, jf. aftale om finanslov for 2010, og
7,0 mio. kr. finansieres af Bygningsstyrelsens vedligeholdelsespuljer på finanslovens §
29.52.01 Ejendomsvirksomhed vedrørende kontorbygninger mv. Derudover medfinansierer
Københavns Politi 7,1 mio. kr. til ikke-værdiforøgende arbejder.
Status
Der er stort fokus på at håndtere udfordringer og risici ved den fredede bygning. Økonomien
er stadig presset bl.a. pga. udfordringer med genhusningen i 2015 Herudover er projektet efter
ønske fra kunden udvidet med et terrorsikret ankomstområde.
Projektet forventes overdraget til kunden ultimo 2017 i overensstemmelse med tidsplanen
angivet i aktstykket.
Den budgetmæssige situation
Projektet er med Akt. 115 af 4. juni 2014 bevilget en økonomisk ramme på 178,7 mio. kr. (2014-
priser). På baggrund af ovenstående forventes der en budgetoverskridelse, der forventes holdt
inden for forelæggelsesgrænsen på 10 pct. af den bevilgede økonomiske ramme.
Køb og ombygning af Augustenborg Slot
Formål
Som led i regeringens plan for flytning af statslige arbejdspladser
Bedre Balance
Statslige
arbejdspladser tættere på borgere og virksomheder
gennemfører Bygningsstyrelsen den geo-
grafiske flytning af statslige institutioner. Det er besluttet, at Landbrugs- og Fiskeristyrelsen
(tidligere NaturErhvervsstyrelsen) samt Miljøstyrelsen (tidligere Styrelsen for Vand og Natur-
forvaltning) skal lokaliseres i Augustenborg Slot.
Af den samlede udgift vedrører 121,4 mio. kr. udgifter til ombygning, mens 46,3 mio. kr. ved-
rører udgifter til købet af ejendommen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
82.|
Status for anlægs- og byggeprojekter
Status
Medarbejderne placeres i forposter og lokaliseres endeligt i slotsbygningen, når den er renove-
ret/ombygget. Den første forpost er etableret i bygning 11 og 13. Den anden forpost er ibrugta-
get november 2016 i bygning 23 og 24. Miljøstyrelsen er fra januar 2017 lokaliseret midlerti-
digt i bygning 16.
Projektet for ombygningen af slottet forløber planmæssigt. Selve udførelsen af ombygningen
blev igangsat primo juni 2017, og bygningen forventes overdraget i 2018.
Den budgetmæssige situation
Projektet er med akt. 87 af 4. maj 2016 bevilget en økonomisk ramme på 167,7 mio. kr. (2016-
priser), som forventes overholdt.
Nyt Statens Naturhistoriske Museum, Københavns Universitet
Formål
Statens Naturhistoriske Museum er Danmarks hovedmuseum for naturhistorie og er i dag
placeret i tre bygninger. Formålet med projektet er at etablere et samlet museumsbyggeri, som
vil indeholde både udstillings-, forsknings- og undervisningsfaciliteter. Udstillingsfaciliteterne
placeres i et nybyggeri under terræn i Botanisk Have, mens de øvrige funktioner indrettes i de
eksisterende bygninger i Sølvtorvskomplekset. Den samlede størrelse af Statens Naturhistori-
ske Museum bliver ca. 30.000 m
2
.
Status
Anlægsloven for projektet blev vedtaget i april 2017. Projektet er i udbud hos tre prækvalifice-
rede hovedentreprenører med licitation ultimo juni 2017.
Den budgetmæssige situation
Projektet er med anlægslov L 131 2017 bevilget en økonomisk ramme på 1.012,0 mio. kr.
(2016-priser), som forventes overholdt.
Ny Politistation i Torshavn
Formål
Færøernes politi sidder i et midlertidig privat lejemål med store indeklimaproblemer, hvorfor
staten har indkøbt en eksisterende, centralt beliggende bygning i Torshavn. Bygningen skal
gennemgå en større renovering, så den lever op til nutidens energikrav, samt om- og tilbygges,
så den kan rumme en ny hovedpolitistation på Færøerne.
Status
Projektet er i projekteringsfasen og bliver udbudt i EU-udbud.
Bygningen forventes overdraget til kunden medio 2019.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 83.
Den budgetmæssige situation
Projektet er med akt. 8 2016 bevilget en økonomisk ramme på 105,9 mio. kr. (2016-priser),
hvoraf de 41,5 mio. kr. er afsat til køb af ejendommen. Det forventes, at rammen overholdes.
Politiets Uddannelsescenter Vest
Formål
Formålet med byggeriet er at etablere et uddannelsescenter til politiet i det vestlige Danmark.
Politiskolen etableres i eksisterende bygninger og forventes at have et samlet bruttoareal på ca.
19.750 m
2
.
Status
Finansudvalget har i april 2017 godkendt købet af Soldalen 8, og herefter har Bygningsstyrel-
sen indgået en aftale med totalrådgiver. Kravsspecifikation (byggeprogram) er under udarbej-
delse. Den samlede tidsplan for projektet er 37 måneder fra indgåelse af købsaftale, med for-
ventet overdragelse til Rigspolitiet af et færdigt byggeri maj 2020.
Den budgetmæssige situation
Projektet er med akt. 67 af 20. april 2017 bevilget en økonomisk ramme på 35,0 mio. kr. (2017-
priser) til køb af bygning og grund, som er overholdt.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
84.|
Status for anlægs- og byggeprojekter
6.2.
Status på UNILAB-midlerne
Formål
I Aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-2012 af 5. no-
vember 2009 blev der afsat 3 mia. kr. til teknologisk løft af laboratorierne, hvilket inkluderer
opgradering af ventilation, klima- og CTS-anlæg samt tilhørende styringssystemer til moderne
forskningsstandarder.
Samtidigt blev det besluttet at iværksætte en grundlæggende modernisering af laboratorieloka-
lerne til i alt ca. 3,0 mia. kr., som finansieres inden for huslejeordningens rammer.
Den 28. januar 2010 indgik videnskabsministeren bindende aftaler med universiteterne om de
enkelte universiteters andel af den samlede laboratoriebevilling, jf. nedenstående tabel.
Tabel 6.2 | Fordeling mellem erstatningslokaler og genopretninger, pr. marts 2017, mio. kr. (2012-priser)
Universitet
Københavns Universitet
Mærsk Bygningen (udvidelse af Panum)
Copenhagen Plant Science Center
Pharma Science Center
Niels Bohr Science Park
Roskilde Universitet
Ny laboratoriebygning
Syddansk Universitet
SUND Nybyggeri, etape I
SUND Nybyggeri, etape II
Aarhus Universitet
Påskehøjgård
Nybyggeri til Health
Nybyggeri Grønnegården
Ikke fordelt rådighedspulje
Aalborg Universitet
Biotek
Byggeri/anlæg
Nybyggeri Esbjerg
SUND
Institut for Fysik
Danmarks Tekniske Universitet
Samlokaliseringsplan, etape I og II
Samlokaliseringsplan, etape III
Nybyggeri Risø
Laboratoriebidrag i
alt
2.439,1
Erstatningslokaler
1.443,0
672,0
138,0
122,7
510,3
145,1
622,9
116,7
116,7
237,9
100,4
137,5
214,9
13,4
103,7
18,1
79,7
238,3
70,0
29,9
73,1
29,5
35,8
506,0
279,4
80,3
146,3
332,7
5,6
100,0
47,6
139,5
6.062,0
2.835,8
2.893,3
28,4
385,0
Genopretning
996,1
1.394,1
1.179,2
468,5
230,2
659,5
153,5
Bygningsstyrelsens rådighedspulje
Administration
5-års eftersyn
1)
Kunst
Reserve inkl. PL-regulering
I alt
Anm. Ved 2012-priser forstås, at der ved beregningsforudsætningerne er anvendt det for Finansloven for 2012 udmeldte
indeks. Dette er anvendt, da bevillingen blev tildelt fra 2010-2012 og ikke indekseres fremadrettet.
1) Dækker omkostninger til 5 års eftersyn på de byggerier, hvor laboratoriemidler indgår. Et evt. overskud tilføres Bygnings-
styrelsens reserve til imødegåelse af uforudseelige udgifter.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 85.
Status
Bygningsstyrelsen har indtil nu igangsat 122 laboratoriegenopretningsprojekter på universite-
terne til en værdi af 2.191 mio. kr., hvoraf 55 projekter er afsluttet, jf. nedenstående tabel. Her-
udover er der afsat midler til endnu ikke-igangsatte genopretningsprojekter på de enkelte uni-
versiteter, som skal igangsættes i de kommende år
Arbejdet vedrørende laboratorieerstatningslokaler er godt i gang, og der er afgivet tilsagn til en
værdi af 2.578 mio. kr. til i alt 21 projekter, jf. nedenstående tabel.
Tabel 6.3 | Laboratoriemoderniseringer pr. marts 2017
Antal
projekter,
igangsat
Genopretninger
Erstatningslokaler
I alt
122
21
143
Tilsagn i
alt, mio.
kr.
2.191
2.578
4.769
Afsatte midler, Laboratoriebidrag Antal regnskabs-
(ikke igangsat) i alt, mio.kr.
mæssigt afsluttede
mio. kr.
projekter
702
258
960
2.893
2.836
5.729
55
3
58
Den budgetmæssige situation
I henhold til Aftale om fordeling af globaliseringsreserven til forskning og udvikling 2010-2012
af 5. november 2009 blev der bevilget en økonomisk ramme på 6 mia. kr.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
86.|
Status for anlægs- og byggeprojekter
6.3.
OPP-projekter
Tabellen nedenfor viser Bygningsstyrelsens igangværende OPP-projekter.
Tabel 6.4 | Oversigt over igangværende OPP-projekter under Bygningsstyrelsen
(mio. kr.)
Kunde/bruger
Banedanmark, Trafik-,
Bygge- og Boligstyrelsen,
Vejdirektoratet samt
Energistyrelsen
Udlændingestyrelsen
Banedanmark
Aktstykke / hjemmel
Værdi af
OPP-aftale
1)
1.900,1
Ibrugtagningsår
Kontorbygning på Kalvebod Brygge
Akt. 34 af 18. dec. 2014
2019
Kontorejendom til Udlændingestyrelsen i
Næstved
Kontorejendom til Banedanmark i Ringsted
2019
2019
1) Udover udgifterne til den private finansiering, projektering og opførelse omfatter værdien af OPP-aftalen generelt udgifter
til udlejning, forsyning, drift og vedligeholdelse i kontraktperioden.
For så vidt angår kontorejendommene i Næstved og Ringsted er projekterne pt. i udbudsfasen.
Akstykke/hjemmel og værdi af OPP-aftale er derfor ikke pt. afklaret.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bygninger
| 87.
6.4.
Christiania
Finansudvalget tiltrådte i akt 89 af 25. juni 2012 Aftale for Christianiaområdet af juni 2011.
Aftalen skabte grundlag for, at bygninger og arealer på Christianiaområdet blev overdraget til
en fond, Fonden Fristaden Christiania, pr. 1. juli 2012. Fonden har købt området beliggende
uden for det fredede voldanlæg og lejer bygninger og arealer på voldanlægget af staten.
Den kontante købssum udgør i alt 85,4 mio. kr. Fonden Fristaden Christiania betalte 51,8 mio.
kr. ved overdragelsen af bygninger og arealer på området. De resterende 33,6 mio. kr. forfalder
i tre rater i 2014-2018, jf. tabel 6.6 nedenfor.
For at muliggøre fondens finansiering af købet af bygninger og arealer på Christianiaområdet,
kan staten i henhold til akt 89 af 25. juni 2012 yde 100 pct. garanti på Fondens bank- eller re-
alkreditbelåning. Fonden kan således låne 85,4 mio. kr. svarende til den samlede købesum
med 100 pct. statsgaranti.
Bygningsstyrelsen er i den forbindelse blevet opmærksom på, at styrelsen ved en fejl havde
ydet Fonden statsgarantier, der indebærer en ikke-hjemlet garantistillelse på knap 750.000 kr.
Bygningsstyrelsen indgik derfor aftale med Fonden om, at Fonden indbetaler på lånet, således
at restgælden, og dermed det beløb, som staten garanterer for, nedbringes og bringes i over-
ensstemmelse med hjemlen. Indbetalingen skete ultimo juni 2017, hvorefter der ikke er over-
skridelse af hjemlen til ydelse af statsgaranti i henhold til akt 89 af 25. juni 2012.
Tabel 6.5 | Oversigt over fondens købsrater
Købssum, mio. kr.
Brutto (før modregning af genopretning)
Netto (efter modregning af genopretning)
2012
51,8
51,8
2014
5,6
1,7
2016*
16,8
12,9*
2018**
11,2
-
I alt
85,4
-
*Frist for modregning er 30.6.2019 og kan blive yderligere reduceret frem til fristen.
** Frist for modregning er 30.6.2021.
Det er en del af aftalen, at fonden er ansvarlig for genopretning og vedligeholdelse af voldan-
lægget og de statsbygninger, der fortsat er i statens eje. Dokumenterede udgifter til de med
staten aftalte genopretningsprojekter kan modregnes i købsraterne enten som fradrag i endnu
ikke betalte købsrater eller som refusion i betalte købsrater.
Fonden har siden 2012 gennemført en række mindre projekter samt en større tagrenovering
på den fredede statsbygning Aircondition jf. nedenstående tabel.
Tabel 6.6 | Gennemførte genopretningsprojekter
Gennemført projekter
Aircondition
Nemoland
Genopretning af volden (diverse mindre projekter)
Genopretning af volden (Nordområdet)
Belægning af Syddyssevejen
Modregning i købesum i kr.
5.923.508
507.166
444.779
368.750
557.513
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
88.|
Status for anlægs- og byggeprojekter
Jf. nedenstående tabel afslutter fonden i 2. kvartal 2017 genopretningen af en anden fredet
statsbygning, Autogena. Herudover er Bygningsstyrelsen i dialog med fonden om syv andre
projekter, som forventes påbegyndt og afsluttet i perioden 2017-2019. Fonden har fremlagt en
handlingsplan for genopretning af statsbygninger og voldanlæg i perioden 2017-2021. Planen
skal sikre langsigtet planlægning, fremdrift og prioritering.
Tabel 6.7 | Igangværende og planlagte projekter
Igangværende og planlagte projekter
Autogena
Dukkehuset
Okkulte Skole
Hundehuset
Stenhuset
Genopretning af volden på Ulriks Bastion
Oprensning af ferskvandsmagasin, Bjørnekloen
Fakirskolen
Forventet modregning i købesum
2017
2017
2018
2019
2018
2018
2018
2020
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Letbaner
| 89.
7.
Letbaner
Dette kapitel beskriver status for besluttede letbaner og undersøgelser af letbaneprojekter på
Transport-, Bygnings- og Boligministeriets område.
Det er besluttet at give statslig støtte til lokalt forankrede projekter om at etablere letbaner i
Aarhus, Ring 3 i København og Odense, jf. tabel 7.1.
For de tre letbaneprojekter gælder, at staten giver et bidrag til anlægsomkostningerne, mens
driftsrelaterede anlæg og den efterfølgende drift alene afholdes af de lokale parter. Der er op-
rettet særskilte kommunalt/regionalt/statsligt ejede letbaneselskaber, som står for at projekte-
re, anlægge og drive de enkelte letbaner. Statens bidrag gives enten i form af et tilskud (Aarhus
og Odense) eller i form af et indskud, hvor staten er medejer af letbaneselskabet (Ring 3).
Tabel 7.1 | Økonomioversigt over letbaneprojekter
Hjemmel/Aftale
(mio. kr. 2017-priser)
Aarhus Letbane (inkl. elektri- Lov nr. 432 af 16. maj 2012
ficering af Grenaa-banen)
Aftale af 12. juni 2014
Odense Letbane
Letbane i Ring 3
Aftale om Finansloven for
2014
Lov nr. 165 af 26. februar
2014
Total-
udgift
1)
2.234,0
2.578,0
4.725,0
Overholdelse Totalforbrug pr.
af totaludgift
31.03.2017
Ja
Ja
Ja
1.671,4
693,1
414,0
Statsligt
bidrag
2)
1.077,6
1.164,7
1.929,9
Statslig
Åbningsår/
udbetaling
3)
afslutning
pr. 31.03.2017
726,6
140,8
328,3
2017
2020
2023/24
1) "Totaludgift" inkluderer alle bevillinger og reserver afsat af staten, kommuner og regioner til anlægget af letbanerne (dvs.
ekskl. driftsrelaterede udgifter). For så vidt angår Aarhus Letbane indgår også midler til elektrificering af Grenaabanen, men
ikke Banedanmarks udgifter til hastighedsopgradering mellem Ryomgaard og Grenaa. For så vidt angår Letbane i Ring 3 er
totaludgiften ekskl. tiltrådte tilkøb, hvoraf DTU-linjeføringen pt. er den største på ca. 97 mio. kr.
2) "Statsligt bidrag" inkluderer indskud/tilskud, centrale reserver afsat af staten samt visse bidrag til foregående undersø-
gelser. Der er afsat 284,0 mio. kr. i central reserve til Ring 3 Letbane, 171,5 mio. kr. til Odense Letbane og 127,5 mio. kr. til
Aalborg Letbane. For så vidt angår Letbane i Ring 3 er tallet inkl. det statslige bidrag til DTU-linjeføringen på 50 mio. kr.
(2014-priser), som blev afsat med Aftale af 12. juni 2014.
3) "Statslig udbetaling" svarer til statsregnskabstal og kan afvige fra den faktiske udbetaling. Det skyldes, at de faktiske
udbetalinger først foretages, når revisorgodkendt regnskab foreligger.
Det er endvidere besluttet at give statslig støtte til analyser af letbane projekter, jf. tabel 7.2.
Tabel 7.2 | Økonomioversigt over forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
(mio. kr. 2017-priser)
Analyse af et sammenhængende
letbanenet i Storkøbenhavn
Hjemmel/Aftale
Aftale af 12. juni 2014
Afsat
bevilling
17,7
Overholdelse
af bevilling
Ja
Forbrug pr.
31.03.17
0,8
Bevillingsansvarlig
Transport-, Bygnings-
og Boligministeriet
Aarhus Letbane
Formål
Projektet Aarhus Letbane består af 12 km ny dobbeltsporet letbanelinje gennem Aarhus samt
elektrificering og tilpasning af Odderbanen og Grenaabanen til letbanedrift. Når den sidste
strækning af letbanen åbner, vil der være en sammenhængende letbanestrækning på 110 km.
Aarhus Letbane I/S, som står for at anlægge letbanen, forventer, at projektet åbner lørdag 23.
september 2017. Det sker først på den centrale strækning fra Aarhus H til Skejby via havne-
fronten og Nørrebrogade. Selskabet oplyser, at strækningen mellem Aarhus H og Odder følger
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
90.|
Status for anlægs- og byggeprojekter
i uge 48, mens tredje og sidste del af letbanesystemet åbner i begyndelsen af 2018, når stræk-
ningen mellem Grenaa og Nørreport i Aarhus sættes i drift.
Tabel 7.3 | Centrale aftaler mv. for Aarhus Letbane
Dato for indgåel-
se/vedtagelse
29. jan. 2009
26. nov. 2010
31. okt. 2011
16. maj 2012
12. juni 2014
22. juli 2014
5. feb. 2015
22. maj 2015
Lov/aftale
Aftale om en grøn transportpolitik
Aftale om bedre mobilitet
Principaftale om oprettelse af et fælles anlægsselskab i forbin-
delse med anlæg af en letbane i Aarhus
Lov om Aarhus Letbane
Aftale om Metro, letbane, nærbane og cykler
Interessentaftale i forbindelse med fordyrelse af projektet
Lov om ændring af Lov om Aarhus Letbane
Aftale om cykler, busfremkommelighed og kollektiv trafik i
yderområder
Parter
Forligskredsen bag Grøn transportpolitik
Forligskredsen bag Grøn transportpolitik
Staten, Aarhus Kommune og Region Midtjylland
Folketinget
Forligskredsen bag Bedre og billigere kollektiv
trafik
Staten, Aarhus Kommune og Region Midtjylland
Folketinget
Forligskredsen bag Bedre og billigere kollektiv
trafik
Status
Der blev i Lov nr. 432 af 16. maj 2012 om Aarhus Letbane afsat i alt 1.178 mio. kr. (2009-
priser) fra statslig, regional og kommunal side til anlægget af Aarhus Letbane. Med baggrund i
loven stiftede Aarhus Kommune, Region Midtjylland og staten anlægsselskabet Aarhus Letba-
ne I/S i august 2012. Aarhus Letbane I/S var ejet 47,2 pct. af Aarhus Kommune, 5,8 pct. af
Region Midtjylland og 47 pct. af staten. Der blev i forlængelse heraf afsat et statsligt bidrag på
600 mio. kr. (2009-priser), samt 100 mio. kr. (2009-priser) i statslig reserve, på baggrund af
aftaler i forligskredsen bag Aftale om en grøn transportpolitik jf. tabel ovenfor.
Da de endelige tilbud på projektet forelå i foråret 2014, stod det klart, at anlægsprojektet på
baggrund af fordyrelser på flere dele af projektet samlet set ville blive ca. 700 mio. kr. dyrere
end forventet. Budgettet for projektets anlægsdel blev på den baggrund forhøjet til ca. 1,9 mia.
kr. inkl. en 10 pct. reserve. Der blev fra statslig side afsat yderligere 330 mio. kr. (2014-priser),
hvoraf de 103 mio. kr. var en udmøntning af den tidligere afsatte statslige reserve.
Med Lov om ændring af Lov om Aarhus Letbane af 5. februar 2015 er staten pr. 1. april 2015
trådt ud af Aarhus Letbane I/S og har overdraget ejerskabet og det fremadrettede økonomiske
ansvar til Aarhus Kommune og Region Midtjylland.
Efter statens udtrædelse af Aarhus Letbane I/S er der indgået en administrationsaftale, som
fastlægger rammerne for Transport- og Bygningsministeriets tilsyn med det statslige tilskud til
Aarhus Letbane-projektet. I den forbindelse fører Vejdirektoratet et fagligt tilsyn med projek-
tet.
Med Aftale om metro, letbane, nærbane og cykler af 12. juni 2014 gives yderligere et tilskud på
100 mio. kr. (2014-priser) til en elektrificering af Grenaabanen under forudsætning af, at elek-
trificeringen ikke fuldt ud kan dækkes af lavere driftsomkostninger.
Samtidig er der afsat 54 mio. kr. til en hastighedsopgradering af Grenaabanen mellem Ryom-
gaard og Grenaa fra 75 km/t til 100 km/t med det formål at indfri ambitionen om halvtimes-
drift på strækningen mellem Aarhus og Grenaa. Banedanmark står som ejer af Grenaabanen
for at gennemføre hastighedsopgraderingen mellem Ryomgaard og Grenaa. Aarhus Letbane
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Letbaner
| 91.
I/S og Banedanmark har 10. marts 2016 indgået en samarbejdsaftale om gennemførelsen af
parternes tilpasninger og anlægsarbejder på Grenaa-banen.
Med Aftale om cykler, busfremkommelighed og kollektiv trafik i yderområder af 22. maj 2015
er der endvidere reserveret 5 mio. kr. til finansiering af et trinbræt i Thorsager. Aarhus Letba-
ne konstaterede, at etablering af et trinbræt samlet set forventes at udgøre 8,1 mio. kr. Forhø-
jelsen af anlægsoverslaget er finansieret ved omdisponering af overskydende midler fra annul-
lerede og billiggjorte projekter i pulje til forbedringer af kollektiv trafik i yderområder. Aarhus
Letbane har tilkendegivet, at anlægget af trinbrættet igangsættes ultimo 2017.
Ved udgangen af første kvartal 2017 er arbejdet med transportpakken, der bl.a. inkluderer
etablering af skinner, kørestrøm og signalanlæg, stort set afsluttet. Der er etableret dobbelt-
spor fra Lystrup til Skejby samt i det centrale Aarhus, inklusive strækningen langs den nye
havnefront. Bortset fra strækningen mellem Letbanens Trafik- og Service Center i banegraven
og Aarhus H, er der også etableret kørestrøm, inklusive i alle vejkryds. På en stor del af stræk-
ningen mod Odder er der også etableret kørestrøm, lige som arbejdet med at etablere master
til kørestrøm er indledt på strækningen mod Grenaa.
Endelig er mange af de i alt 29 omformerstationer, der sørger for at Letbanen får den korrekte
spænding, etableret langs med letbanesystemet.
I banegraven er letbanens Trafik- og Service Center opført og det 7.000 m2 store værksted,
depot, opstilling og administrationskontorer taget i brug siden indflytningen i november 2016.
Operatøren Keolis er også flyttet ind og i færd med at uddanne i alt 80 nye letbaneførere. Ud-
dannelsen tager to måneder og det første af i alt fem hold letbaneførere er allerede uddannet.
Leverancerne af letbanetog foregår planmæssigt. Ved udgangen af april 2017 havde Aarhus
Letbane modtaget 17 af i alt 26 letbanetog.
Den budgetmæssige situation
Det er afsat i alt 1.077,6 mio. kr. (2017-priser) i statsligt bidrag til Aarhus Letbane I/S inkl.
bidrag til elektrificering af Grenaabanen og trinbræt i Thorsager.
Selskabet har oplyst, at anlægsprojektet, som staten medfinansierer, forventes at holde det
nuværende budget.
Hertil kommer 54,1 mio. kr. (2016-priser) til hastighedsopgraderingen mellem Ryomgaard og
Grenaa, som afholdes af Banedanmark.
Odense Letbane
Formål
Odense Letbane vil bestå af en ny 14,4 km lang letbanelinje fra Tarup Centeret i nord via
Odense centrum til Hjallese Station i syd. Linjen vil have 26 stationer, og turen fra den ene
ende til den anden skal kunne tilbagelægges på 42 minutter. Letbanen vil betjene bl.a. Odense
Banegårdcenter, Rosengårdscenteret, Syddansk Universitet, Nyt Odense Universitetshospital
og Hjallese Station. Letbanen er endvidere tænkt sammen med Odense Kommunes omfatten-
de planer om byomdannelse i Odense centrum.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
92.|
Status for anlægs- og byggeprojekter
Odense Kommune har foretaget to tilkøb til Odense Letbane som en del af anlægsfasen, her-
under opgradering af sportyper samt etablering af tre stitunneller. Kommunen står selv for
finansieringen heraf.
Tabel 7.4 | Centrale aftaler mv. for Odense Letbane
Dato for indgåel-
se/vedtagelse
29. nov. 2013
5. feb. 2015
Lov/aftale
Aftale om finansloven for 2014
Lov om Odense Letbane
Parter
Forligskredsen bag Aftale om finansloven for 2014
Folketinget
Status
Der blev med Aftale om finansloven for 2014 afsat 1,1 mia. kr. (2014-priser) til et statsligt til-
skud til etableringen af Odense Letbane, svarende til 47 pct. af de samlede anlægsomkostnin-
ger på i alt ca. 2,4 mia. kr. Hertil kommer driftsrelaterede anlæg og investeringer, som Odense
Kommune selv finansierer.
Folketinget vedtog d. 5. februar 2015 en Lov om Odense Letbane, som sikrer lovhjemmel til
oprettelsen af selskabet og gennemførelsen af projektet. Odense Kommune har oprettet et 100
pct. kommunalt ejet selskab (Odense Letbane P/S), som står for projektering, udbud, anlæg og
drift af Odense Letbane.
Efter vedtagelsen af Lov om Odense Letbane er der indgået en administrationsaftale, som fast-
lægger rammerne for Transport- og Bygningsministeriets tilsyn med det statslige tilskud til
Odense Letbane-projektet. I den forbindelse fører Vejdirektoratet et fagligt tilsyn med projek-
tet.
Odense Letbane påbegyndte i 2015 arbejdet med eksproprieringer af ejendomme og arealer,
omlægning af forsyningsledninger og andre ledninger i vejnettet, samt forberedende anlægs-
arbejder, som blandt andet omfatter forstærkning af broer, ombygning af tunneller og ned-
brydning af bygninger.
Odense Letbane traf i foråret 2015 af hensyn til markedssituationen en beslutning om at om-
lægge deres udbudsstrategi fra én stor totalentreprise til 4 mindre udbudspakker. I henhold til
principaftalen igangsættes projektet først, når tilbuddene er i hus og der foreligger et konsoli-
deret overblik over økonomien, og staten, Odense Kommune og Region Midtjylland på det
grundlag godkender indgåelse af kontrakterne.
Selskabet har april 2017 modtaget de endelige tilbudspriser fra udbuddet af togsystemet og
rullende materiel. Selskabet har med de endelige tilbud fået prisniveauet ned, om end de fort-
sat ligger over det forventede niveau i anlægsoverslaget. Budgetforhøjelsen betyder, at gen-
nemførelse af projektet forudsætter delvis træk på den af bidragsyderne afsatte reservebehold-
ning. Projektet vil dog fortsat kunne gennemføres inden for den samlede afsatte økonomiske
ramme.
Parterne har i maj/juni 2017 godkendt
Odense Letbane P/S’ indstilling om kontraktindgåelse
på transportsystemet. Det er herefter forventningen, at Odense Letbane P/S medio 2017 vil
indgå kontrakt på transportsystemet og rullende materiel. Anlægsarbejdet vil herefter kunne
påbegyndes med forventet idriftsættelse af letbanen i slutningen af 2020.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Letbaner
| 93.
Den budgetmæssige situation
Det er afsat i alt 1.164,7 mio. kr. (2017-priser) i statsligt tilskud til Odense Letbane inkl. 30 pct.
korrektionstillæg samt foregående bidrag til projektets forberedende analyser. Der er i forbin-
delse med kontraktindgåelse på transportsystemet disponeret over 119,3 mio. kr. (2017-priser)
af korrektionstillægget.
Letbane i Ring 3
Formål
Letbanen i Ring 3 vil bestå af en ca. 28 km lang letbanelinje på den allerede eksisterende Ring
3 mellem Lyngby og Ishøj vest for København. Letbanen skal styrke den kollektive trafiks
fremkommelighed på tværs af byfingrene og dermed bidrage til en bedre sammenhæng i det
samlede kollektive trafiksystem. Linjen vil have 28 stationer og vil køre med afgange hvert 5.
minut i dagtimerne mandag
lørdag og med 10 minutters drift i aftentimerne og søndag. Let-
banen forventes at få op til 13-14 mio. passagerer årligt.
Tabel 7.5 | Centrale aftaler mv. for Letbane på Ring 3
Dato for indgåel-
se/vedtagelse
29. jan.2009
21. marts 2013
20. juni 2013
26. feb. 2014
12. juni 2014
24. juni 2014
12. maj 2016
31. maj 2016
Aftale om en grøn transportpolitik
Aftale om en ny Storstrømsbro, Holstebromotorvejen mv.
Principaftale om anlæg og drift af en letbane på Ring 3
Lov om letbane på Ring 3
Aftale om metro, letbane, nærbane og cykler
Trafikaftale 2014
udmøntning af disponible midler i Infrastruk-
turfonden
Aftale om tilpasning af styringsmodellen for letbaneprojektet på
Ring 3
Lov om ændring af lov om letbane på Ring 3
Forligskredsen bag Grøn transportpolitik
Forligskredsen bag Grøn transportpolitik
Staten, Region Hovedstaden samt de 11 kom-
muner i Ringby-samarbejdet
Folketinget
Forligskredsen bag Bedre og billigere kollektiv
trafik
Forligskredsen bag Grøn transportpolitik
Forligskredsen bag Grøn transportpolitik
Folketinget
Lov/aftale
Parter
Status
Forslag til lov om ændring af lov om Letbanen i Ring 3 blev fremsat i januar 2016 og vedtaget
den 31. maj 2016. Anlægsbudgettet er på 3.418 mio. kr., ekskl. korrektionsreserver (basisover-
slag) og 4.444 mio. kr. inkl. korrektionsreserver (2013-priser). Hertil kommer driftsrelaterede
anlægsinvesteringer på 1.340 mio. kr. (2013-priser), som finansieres af Region Hovedstaden
og de elleve kommuner som en del af driftsomkostningerne.
Med loven blev der åbnet mulighed for at udbyde letbaneprojektet. Gennemførelsen af projek-
tet forudsætter imidlertid ejernes endelige stillingtagen på grundlag af resultaterne af udbud-
det, som forventes at foreligge i efteråret 2017. Det følger således af loven, at gennemførelsen
af letbaneprojektet forudsætter ejernes godkendelse, når grundlaget for indgåelsen af anlægs-
og driftskontrakterne kendes, og ejerne dermed har et mere solidt grundlag for vurderingen af
projektets samlede økonomi.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
94.|
Status for anlægs- og byggeprojekter
Indtil ejernes endelige stillingtagen til gennemførelsen af letbanen er der fastsat en budget-
ramme på 475 mio. kr. (2013-priser). I anlægsloven blev det således godkendt, at omkostnin-
gerne til forberedende arbejder, som indgik i Principaftalen med 265 mio. kr. med mulighed
for forhøjelse til 375 mio. kr., blev forhøjet til 475 mio. kr. som følge af den ændrede udbuds-
strategi. Den godkendte budgetramme til forberedende arbejder på 475 mio. kr. er således det
maksimale beløb, som forud for ejerbeslutningen kan anvendes til letbaneprojektets anlægs-
omkostninger, eksklusive driftsrelaterede anlægsinvesteringer.
Udbudsprocessen blev igangsat medio oktober 2016, og letbanen forventes åbnet i 2023/2024.
Den første tilbudsrunde
Hovedstadens Letbane har modtaget den første runde tilbud på anlæg og drift af letbanen. Det
er forventningen, at der skal indgås i alt 8 kontrakter.
Den første tilbudsrunde på kontrakterne indeholder rimelige tilbud på de fleste af kontrakter-
ne, men bekræfter på andre kontrakter forventningen om, at de første tilbud ofte vil være rela-
tivt høje. Endvidere bekræfter de modtagne tilbud de forudsete overordnede risici. Det gælder
først og fremmest risikoen for, at tilbudsgivningen kunne blive præget af den større aktivitet
på bygge- og anlægsmarkedet, hvilket indebærer mindre konkurrence som følge af blandt an-
det færre tilbudsgivere og dermed højere priser.
På en række kontrakter ligger tilbuddene således i niveau med budgetterne, mens de på andre
kontrakter ligger betydeligt over budgettet. På enkelte af kontrakterne er der kun kommet ét
tilbud.
Samlet set ligger de modtagne tilbud på projektet over budgettet, hvilket vurderes acceptabelt,
når det tages i betragtning, at der er tale om første tilbudsrunde. På baggrund af de indkomne
tilbud vil der nu blive gennemført en evaluering af tilbuddene og forhandlinger med tilbudsgi-
verne med henblik på
blandt andet gennem eliminering af unødvendigt udgiftsdrivende for-
hold
at nå frem til acceptable priser på alle kontrakter. Tilbudsgiverne vil efter forhandlin-
gerne få mulighed for at komme med reviderede tilbud. Hvorvidt det vil være hensigtsmæssigt
at gennemføre yderligere forhandlings- og tilbudsrunder vil blive vurderet, når resultatet af
første runde foreligger.
Det forventes, at det samlede resultat af de igangværende udbud vil kunne foreligge ultimo
november, således at bestyrelsen vil kunne forelægge en indstilling for ejerne i december 2017.
DTU-linjeføring
Med Aftale om metro, letbane, nærbane og cykler af 12. juni 2014 er der afsat 51,7 mio. (2016-
priser) i statsligt bidrag til ændring af lineføringen af letbanen ved DTU. Løsningen er indar-
bejdet i lovforslaget.
Den budgetmæssige situation
Der er i forligskredsen bag Aftale om en grøn transportpolitik afsat 1.878,4 mio. kr. (2017-
priser) til statens indskud i Ring 3 Letbane I/S, herunder midler til projektets forberedende
analyser, jf. tabel ovenfor. Derudover har forligskredsen bag Bedre og billigere kollektiv trafik
afsat 51,7 mio. kr. (2016-priser) vedr. linjeføringen ved DTU, jf. førnævnte aftale af 12. juni
2014.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Letbaner
| 95.
Indtil ejernes endelige beslutning om gennemførelse af letbanen på grundlag af resultaterne af
udbuddet vil omkostningerne til projektet (ekskl. de driftsrelaterede anlægsinvesteringer, som
ikke finansieres af staten) skulle holdes inden for den fastsatte ramme på 475 mio. kr. (2013-
priser), hvoraf statens andel udgør 190 mio. kr. (2013-priser). Den 1. april 2017 var der brugt
414 mio. kr. i løbende priser.
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
Analyse af et sammenhængende letbane-/BRT-net i Storkøbenhavn
Med Aftale om metro, nærbane, letbane og cykler af 12. juni 2014 blev det besluttet at afsætte
et statsligt bidrag på i alt 17,5 mio. kr. (2014-priser) til en analyse af et sammenhængende let-
bane-/BRT-net i Storkøbenhavn. I august 2015 blev det besluttet at nedskalere analysen til at
omfatte: 1) screening af tidligere analyser af mulige forslag til udbygning af et letbanenet i Ho-
vedstadsområdet, 2) Før-/efteranalyse af Letbanen i Ring 3 og 3) Analyse af fjernbustermina-
ler i København. Sidstnævnte er udarbejdet, de øvrige forventes igangsat i løbet af 2017.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
96.|
Status for anlægs- og byggeprojekter
8.
Femern Bælt
Kyst til kyst-forbindelsen
Formål
Femern A/S har forestået projekteringen af kyst til kyst-forbindelsen over Femern Bælt og har
med ikrafttræden af lov om anlæg og drift af en fast forbindelse over Femern Bælt med tilhø-
rende landanlæg i Danmark fået bemyndigelse til at anlægge og drive den faste forbindelse
over Femern Bælt.
Overordnet status
Folketinget vedtog den 28. april 2015 lov om anlæg og drift af en fast forbindelse over Femern
Bælt med tilhørende landanlæg i Danmark. Anlægsloven er den endelige danske miljøgodken-
delse af projektet. Med anlægslovens ikrafttræden blev den danske VVM-redegørelse, som var i
offentlig høring i 2013, godkendt.
Arbejdet med Femern Bælt-projektet blev med anlægslovens vedtagelse i Danmark i 2015
struktureret omkring to sammenhængende kerneaktiviteter: De store anlægskontrakter og
arbejdet med den tyske myndighedsgodkendelse. Den tyske myndighedsgodkendelsesproces
udestår som selskabets absolutte hovedfokus i perioden frem mod anlægsfasen. Derudover
arbejdes der med håndtering og styring af de indgåede kontrakter samt forberedelse af over-
gangen til anlægsfasen. Dertil kommer overvågning af projektøkonomien, samt en række un-
derstøttende udviklingsprocesser og funktioner relateret til den daglige drift af bygherreorga-
nisationen.
Status for tysk myndighedsgodkendelse
I sommeren 2016 blev ansøgningen om myndighedsgodkendelse af Femern Bælt-tunnelen for
anden gang sendt i offentlig høring i Tyskland. Der indkom i alt 12.600 indsigelser, som lø-
bende blev overleveret fra høringsmyndigheden LBV Kiel til Femern A/S og medansøgeren
LBV Lübeck med henblik på udarbejdelse af skriftlige besvarelser. Femern A/S modtog de
sidste indsigelser i slutningen af oktober 2016, samt yderligere to udtalelser fra tyske miljø-
myndigheder i november 2016.
Femern A/S har forberedt sig grundigt på den fornyede offentlige høring i Tyskland og har
fokuseret alle relevante ressourcer og taget alle tilgængelige midler i brug for at sikre høj faglig
kvalitet i besvarelsen af indsigelserne samtidig med en effektiv håndtering af den omfattende
svarproces.
150 tyske og internationale eksperter inden for blandt andet miljø, sikkerhed, byggeteknik og
jura har bidraget til den grundige, faglige behandling af indsigelserne, og selskabets tyske ad-
vokater har foretaget review af besvarelserne med henblik på at sikre juridisk robusthed og
gennemgående konsistens i forhold til de formelle krav fra de tyske myndigheder.
Som aftalt med de tyske myndigheder afleverede Femern A/S den 15. februar 2017 besvarelsen
af indsigelserne til LBV Kiel. Det var en stor milepæl for projektet og et vigtigt skridt i den ty-
ske godkendelsesproces. Det er selskabets og selskabets rådgiveres klare vurdering, at ansøg-
ningsmaterialet og besvarelserne af indsigelserne har en høj faglig kvalitet. Selskabet er ikke
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Femern Bælt
| 97.
bekendt med, at der er mere, selskabet kunne have gjort for at fremme processen og højne
kvaliteten i besvarelserne.
Det er LBV Kiel, som har ansvaret for at tilrettelægge forløbet for den videre proces. LBV Kiel
har fremsendt en plan for gennemførelse af de nødvendige høringsmøder inden sommerferien
i Slesvig-Holsten i 2017.
Slesvig-Holstens transportminister, Reinhard Meyer, besøgte tirsdag den 18. april 2017 trans-
port, bygnings- og boligminister Ole Birk Olesen samt forligskredsen bag den faste forbindelse.
Reinhard Meyer oplyste, at der ikke aktuelt forventes yderligere forsinkelser i den tyske proces
for myndighedsgodkendelse af sænketunnelen under Femern Bælt, og at godkendelsen ifølge
den seneste tyske tidsplan forventes at foreligge medio 2018.
Femern A/S har i sin planlægning søgt at tage højde for risikoen for forsinkelser i den tyske
proces. Selskabet har den 30. maj 2016 indgået betingede kontrakter med de vindende entre-
prenører, som gør det muligt at fastholde de nuværende tilbud på de fire store tunnelkontrak-
ter frem til og med 2019 med forudsat anlægsstart i 2020. De betingede kontrakter indeholder
samtidig en genforhandlingsmekanisme, såfremt der fortsat er tidsmæssig usikkerhed om af-
slutningen af den tyske proces i 2019.
Status for udbudsprocessen for de fire store anlægskontrakter
Efter udpegningen af de økonomisk mest fordelagtige tilbudsgivere på de fire store tunnelkon-
trakter i foråret 2016 modtog Klagenævnet for Udbud to klager over udbudsprocesserne for
Tunnel Nord, Tunnel Syd samt Tunnel Portaler og Ramper fra henholdsvis JV Salini-
Impregilo-Samsung-Bunte (SISB) samt Hochtief og Züblin (H&Z). I forlængelse af klagernes
indgivelse blev der i efteråret 2016 foretaget en processkriftudveksling mellem parterne med
henblik på klagenævnets senere kendelse i sagen.
Sund & Bælt Holding A/S offentliggjorde den 23. december 2016 en selskabsmeddelelse, hvor-
af det fremgår, at klagerne har trukket klagesagerne tilbage. Der er således ikke flere igangvæ-
rende klagesager, ligesom klagefristen er udløbet.
Den budgetmæssige situation
Folketinget vedtog den 28. april 2015 anlægsloven for Femern Bælt-projektet. Den samlede
økonomiske ramme for kyst til kyst-projektet er 55,1 mia. kr. i 2015-prisniveau, hvoraf budget-
rammen vedrørende projektering og udbud dækkende aktiviteterne til udgangen af 2015 fra
akt. 97 af 20. marts 2013 er en del heraf.
Femern A/S har på baggrund af de endelige tilbud fra entreprenørerne på projektets fire store
tunnelkontrakter opstillet et anlægsbudget for kyst til kyst-forbindelsen, som ved åbning me-
dio 2028 er på 52,6 mia. kr., hvilket er 2,5 mia. kr. lavere end rammen i anlægsloven. Samtidig
er anlægsbudgettets reserver i overensstemmelse med anbefalingerne fra EY’s eksterne kvali-
tetssikring øget til 7,3 mia. kr., så reserverne samlet set udgør 16 pct.
I henhold til den seneste finansielle analyse fra februar 2016 af Femern Bælt-forbindelsen in-
klusive de danske landanlæg er tilbagebetalingstiden for Femern Bælt-projektet samlet set
beregnet til 36 år.
Med udgangen af 2015 er EU-støtteperioden 2008-2015 afsluttet. Femern A/S er i perioden
blevet tildelt 1.526 mio. kr. i støtte i projekteringsfasen og til de forberedende anlægsaktiviteter
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
98.|
Status for anlægs- og byggeprojekter
på kyst til kyst-forbindelsen. I perioden har projektet modtaget både fuld støtte (50 pct.) til
omkostninger, der vedrører projektering, og fuld støtte til anlægsarbejder (fremrykkede aktivi-
teter) svarende til knap 30 pct. af de afholdte omkostninger. I løbet af sommeren 2017 forven-
tes det endeligt afklaret med Europa-Kommissionen, hvor stor en andel af den tildelte støtte
på 1.526 mio. kr., der kan udnyttes.
Den 1. december 2015 blev kyst til kyst-forbindelsen formelt tildelt en EU-støtte på knap 4,4
mia. kr. for perioden 2017-2019. Som følge af den tyske myndighedsgodkendelsesproces kan
det imidlertid ikke lade sig gøre at udnytte den tildelte EU-støtte fuldt ud inden udgangen af
2019. Kommissionen er bekendt med usikkerheden forbundet med den tyske myndighedsgod-
kendelse og anlægsfasens påbegyndelse, og Transport-, Bygnings- og Boligministeriet er i lø-
bende dialog med Kommissionen for at sikre, at støttetilsagnet på 4,4 mia. kr. til Femern Bælt-
projektet kan udnyttes fuldt ud. På baggrund af en formel ansøgning herom fra transport-,
bygnings- og boligministeren er der i november 2016 underskrevet en aftale med Europa-
Kommissionen om forlængelse af støtteperioden frem til og med 2020. Der vil på et senere
tidspunkt kunne blive behov for at ansøge om en yderligere forlængelse af støttetilsagnet af-
hængigt af udviklingen i den tyske godkendelsesproces og dermed starttidspunktet for selve
anlægsfasen. Afhængig af det tidsmæssige forløb er der en risiko for, at støttetilsagnet ikke kan
udnyttes fuldt ud.
Det er i beregningerne af projektets økonomi lagt til grund, at både kyst til kyst-forbindelsen
og de danske landanlæg vil modtage EU-støtte svarende til 10 pct. af anlægsomkostningerne i
hele anlægsperioden, svarende til i alt ca. 5,8 mia. kr. For at opnå det forudsatte niveau for
EU-støtte til anlægsfasen for det samlede projekt, inkl. de danske landanlæg, skal der således
opnås yderligere støtte på i alt ca. 1,4 mia. kr.
Danske landanlæg i tilslutning til Femern Bælt-forbindelsen
Formål
Transportministeren tildelte Banedanmark ansvaret for projektering af de danske jernbane-
landanlæg (Ringsted-Femern Banen) i henhold til lov nr. 285 af 15. april 2009 om projektering
af fast forbindelse over Femern Bælt med tilhørende landanlæg i Danmark. De danske jernba-
nelandanlæg skal senest være klar til ibrugtagning i forbindelse med åbningen af den faste
forbindelse under Femern Bælt. Efterfølgende er lov nr. 575 af 4. maj 2015 om anlæg og drift
af en fast forbindelse over Femern Bælt med tilhørende landanlæg i Danmark blevet vedtaget.
A/S Femern Landanlæg finansierer og ejer de nye anlæg, mens transport- og bygningsministe-
ren med bekendtgørelse nr. 1118 af 17/09/2015 gældende fra 1. oktober 2015 har delegeret
varetagelse af anlægsopgaverne til Banedanmark.
De danske jernbanelandanlæg omfatter elektrificering og opgradering til 200 km/t af bane-
strækningen mellem Ringsted og syd for Holeby samt udbygning af banen mellem Vording-
borg og Storstrømsbroen samt mellem Orehoved og syd for Holeby til dobbeltspor. I den for-
bindelse vil der blive etableret en ny dobbeltsporet fast jernbanebro over Masnedsund og en ny
sejlrende i Masnedø Østflak.
Som følge af aftalen af 4. marts 2016 mellem daværende regering (Venstre), Socialdemokrati-
et, Dansk Folkeparti, Liberal Alliance, Radikale Venstre, Socialistisk Folkeparti og Det Konser-
vative Folkeparti om det videre forløb for Femern Bælt-forbindelsen ligger det fast, at banen
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Femern Bælt
| 99.
mellem Ringsted og Nykøbing Falster udbygges til dobbeltspor, opgraderes til 200 km/t og
udstyres med ERTMS level 2 baseline 3 med færdiggørelse i 2021. Den samme strækning elek-
trificeres senest i 2024. Strækningen mellem Nykøbing Falster og Rødbyhavn (grænsefladen til
kyst til kyst-forbindelsen syd for Holeby) udbygges, så anlægget står færdig inden åbningen af
kyst til kyst-forbindelsen. Det eksisterende spor levetidsforlænges, så det kan anvendes frem
til, at anlægsarbejdet på strækningen påbegyndes.
Status
På baggrund af akt. 149 af 15. juni 2011 og ovenstående har Banedanmark etableret en bygher-
reorganisation til gennemførelse af detailprojektering til forberedelse af den efterfølgende fysi-
ske gennemførelse af projektet.
Banedanmark har igangsat arbejdet med at planlægge og gennemføre udbud af de aktiviteter,
som er fremrykket ved akt 97 af 20. marts 2013. Det drejer sig om 18 vejbroer på Lolland og
Falster, nedrivning af overtagede bygninger, støjisolering af eksisterende bygninger samt etab-
lering af ekstra perron på Vordingborg Station:
Alle 18 vejbærende broer på Lolland og Falster er åbnet for trafik. Restarbejder, mangelud-
bedring, samt endelige økonomisk afklaring pågår.
Nedrivning og genopførsel af de første broer begyndte i maj 2014, og i 1. kvartal 2017 åbne-
de den sidste bro for trafik. Projektet forventes endeligt afsluttet i 2017.
I alt 31 ejendomme er nedrevet ved udgangen af 1. kvartal 2017. Herudover er der planlagt
nedrivning af yderligere 2 bygninger i 2. kvartal 2017.
De første 415 husejere på Lolland og Falster har siden april 2014 modtaget tilbud om at få
støjisoleret deres huse. 373 af disse har accepteret tilbuddet, mens de resterende 42 har af-
slået eller ikke svaret. Der blev ultimo 2016 udsendt brev til de resterende grundejere om,
at deres sager skulle være afsluttet i 2016, da Banedanmark ikke behandler anmodninger i
perioden 2017-2019. Pr. 31. marts 2017 var 344 af de 373 accepterede sager afsluttet. Pro-
jektet for facadeisolering af bygninger på Sjælland vil blive igangsat i 2019, så gennemførel-
sen af facadeisoleringsprojektet kan ske parallelt med ombygning og hastighedsopgraderin-
gen af jernbanen på Sjælland. De resterende 29 accepterede sager skal behandles, inden
dette arbejde opstartes. Der er sandsynlighed for, at de grundejere, der tidligere har afslået
facadeisoleringen, vil henvende sig igen, efterhånden som besigtigelsen og ekspropriatio-
nerne i området bliver gennemført.
Arbejdet med etablering af ekstra perron på Vordingborg Station blev afsluttet i december
2014.
På baggrund af den politiske beslutning af 4. marts 2016 har Banedanmark tildelt, indgået og
annulleret kontrakter i overensstemmelse med aftalens indhold:
Sejlrende sydøst for Masnedø: Banedanmark indgik aftale med entreprenør d. 12. januar
2016 efter høring af forligskredsen. Arbejdet med sejlrenden og den efterfølgende fastlås-
ning af broklappen på Masnedsundbroen blev afsluttet i juli 2016, og sejlrenden er overdra-
get til Vordingborg Havn.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
100.|
Status for anlægs- og byggeprojekter
Bropakke 2-4, som omfatter 52 broer på hele strækningen: Banedanmark har d. 22. marts
2016 underskrevet kontrakt med entreprenør, og siden er detailprojektering påbegyndt.
Anlægsarbejdet er igangsat på de første broer i marts 2017 og forventes afsluttet i 2021. Den
første sporbærende bro
Ring Syd ved Næstved
åbnede som planlagt for togtrafik efter
påsken 2017.
Anlægspakke 1-3, som omfatter al jord- og afvandingsarbejdet på henholdsvis Sjælland,
Falster og Lolland: Anlægspakke 3 (Lolland) er annulleret og vil blive genudbudt, når an-
lægsarbejdet kan igangsættes med henblik på færdiggørelse inden åbningen af sænketunne-
len under Femern Bælt. Kontrakten for anlægspakke 1 og 2 blev underskrevet d. 29. juni
2016, og anlægsarbejdet er igangsat i februar 2017.
Ny Masnedsundbro: Kontrakten med entreprenøren blev indgået d. 9. maj 2016. Etablering
af byggeplads m.v. er opstartet i 1. kvartal 2017, og anlægsarbejdet forventes i al væsentlig-
hed afsluttet i 2019. Der er en del udfordringer i forbindelse med denne entreprise, både i
forhold til flytning af eksterne ledninger, samt jordbundsforhold som er ringere end forud-
sat i udbuddet.
Sporentreprisen for hele strækningen: Sporentreprisen er annulleret, da ændringen i ud-
buddet blev vurderet for omfattende til at fortsætte. Sporarbejder på Sjælland og Falster er
genudbudt, og der er udsendt udbudsmateriale d. 10. oktober 2016. Forhandlingstilbud er
modtaget d. 31. januar 2017, og kontrakt forventes underskrevet inden sommerferien 2017.
Arbejdet på Lolland genudbydes, når der er klarhed over tidsplanen for anlægsarbejdet med
sænketunnelprojektet under Femern Bælt og dermed tidsplanen for udbygning af jernba-
nen mellem Nykøbing Falster og syd for Holeby.
Udbuddet om etablering af en ny klapbro over Guldborgsund, Kong Frederik IX’s bro: Ud-
buddet er annulleret og vil blive genudbudt, når tidsplanen for anlægsarbejdet på Lolland
er besluttet.
Arbejdet med at ændre stationer på strækningen: Arbejdet er udbudt, og kontrakt indgået i
1. kvartal 2017. Detailprojektering er opstartet, og udførelsen indledes på Eskilstrup Station
i efteråret 2017. Etableringen af Holeby Station på Lolland udbydes, når tidsplanen for an-
lægsarbejder på Lolland er kendt.
Øvrige mindre arbejder mellem Ringsted og Nykøbing Falster vil blive udbudt løbende. Der er
gennemført fremrykket ekspropriation af en række ejendomme, som eksproprieres efter, at
anlægsloven trådte i kraft den 5. maj 2015. Yderligere er der foretaget besigtigelser på hele
strækningen. Efter den politiske aftale den 4. marts 2016 er dele af ekspropriationerne på Lol-
land blevet udskudt, mens ekspropriationerne på Sjælland og Falster er i fuld gang.
I henhold til anlægsloven fremtidssikrer Banedanmark jernbanegodstrafikken på hele stræk-
ningen ved at etablere ekstra lange overhalingsspor, der har kapacitet til godstog på 1.000 me-
ter. Desuden etablerer Banedanmark en station syd for Holeby på Lolland, således at den syd-
lige del af Lolland også efter åbningen af den faste forbindelse kan blive betjent med skinnebå-
ren kollektiv trafik.
Vejdirektoratet etablerer i samarbejde med A/S Femern Landanlæg en ny bro over Sydmotor-
vejen i forbindelse med den nye Holeby Station. Den eksisterende bro blev påkørt og nedrevet i
marts 2016, og arbejdet med at genopføre den er, efter aftale med Transport-, Bygnings- og
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Femern Bælt
| 101.
Boligministeriet og en forudgående høring af forligskredsen bag Femern Bælt-projektet, blevet
fremrykket. Udbudsmaterialet blev udsendt i oktober 2016, og kontrakten blev indgået ultimo
februar 2017. Efter planen åbner den nye bro for trafik i oktober 2017.
Den budgetmæssige situation
A/S Femern Landanlæg finansierer projektet og ejer de nye anlæg. Afregningen til Banedan-
mark sker ved månedlig fakturering. Med den politiske aftale af 4. marts 2016 om det videre
forløb for Femern Bælt-forbindelsen er budgettet uændret 9,5 mia. kr. (2015-priser) inkl. re-
server, hvoraf de 6,9 mia. kr. (2015-priser) inkl. reserver vedrører arbejdet mellem Ringsted og
Nykøbing F.
A/S Femern Landanlæg har påbegyndt en analyse af mulighederne for at optimere de fremti-
dige drifts- og vedligeholdelsesarbejder for de nye anlæg med henblik på at sikre den bedst
mulige totaløkonomi i anlæggenes levetid.
Der er ad tre omgange tildelt i alt 271 mio. kr. i EU-støtte til projektets projekteringsfase. Alle
tre EU-projekter er nu afsluttet, og i alt er ca. 266 mio. kr. kommet til udbetaling. Projektet
forventes i juli 2017 at søge om EU-støtte til udførelsesaktiviteterne i perioden medio 2017-
2021. Der forventes svar på ansøgningen ultimo 2017 eller primo 2018.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
102.|
Status for anlægs- og byggeprojekter
9.
Metroen
Metroselskabet varetager en række anlægsprojekter. For det første står Metroselskabet for
anlægget af Cityringen, som er en 15 km underjordisk metrolinje med 17 stationer i det centra-
le København og Frederiksberg. For det andet varetager Metroselskabet anlægget af en Nord-
havnsmetro, som bliver en afgrening fra Cityringen til den nye bydel i Nordhavnen. Dette ar-
bejde blev påbegyndt i begyndelsen af 2015. For det tredje er Metroselskabet i gang med an-
lægget af Sydhavnsmetroen, som bliver en forlængelse af linjen fra Nordhavnen via Cityringen
til Ny Ellebjerg. Herudover medvirker Metroselskabet til en undersøgelse af anlæg af yderlige-
re metrostationer i Nordhavnen i forlængelse af den igangværende afgrening til Nordhavnen
til betjening af den nye bydel.
Tabel 8.1 | Anlægsbudget for metroen
Projekt
Cityringen
Nordhavnsmetroen
Sydhavnsmetroen
* Inkl. Forlig med entreprenør.
** Inkl. korrektionsreserve.
Anlægsbudget
Forbrug pr.
(2017-priser)
1. april 2017
24,6 mia. kr.*
3,1 mia. kr.**
9,1 mia. kr.**
20,1 mia. kr.
1,4 mia. kr.
671 mio. kr.
Cityringen
Cityringen bliver en 15 km tunnelbane (to tunnelrør) under København K, brokvartererne og
Frederiksberg med 17 stationer.
Cityringen anlægges efter princippet ”mere af samme slags”.
Dvs. at principperne og de tekniske løsninger fra den eksisterende metro, herunder stationsty-
pe og togstørrelse, genbruges.
Fremdriften måles i forhold til kontrakttidsplanen med færdiggørelse i maj 2019 og åbning i
juli 2019.
Status
Lov om en Cityring blev vedtaget af Venstre, Socialdemokratiet, Dansk Folkeparti, Det Kon-
servative Folkeparti, Radikale Venstre og Socialistisk Folkeparti (lov nr. 552 af 6. juni 2007).
Loven bemyndiger transportministeren (nu transport-, bygnings- og boligministeren) til at
træffe dispositioner til projektering og anlæg af en Cityring som en metro. Forud for lovens
vedtagelse indgik regeringen (Venstre og Det Konservative Folkeparti), Frederiksberg Kom-
mune og Københavns Kommune i 2005 en Principaftale om etablering af en Cityring.
Anlægsentreprenøren Copenhagen Metro Team (CMT), der står for anlægget af Cityringen, er
et konsortium bestående af de tre italienske parter Salini Impregilo S.p.A., Tecnimont og SELI.
Ansaldo STS (der er ejet af Hitachi) skal levere tog, styresystem, jernbaneinfrastruktur og kon-
trol- og vedligeholdelsescenter, samt stå for driften de første fem år med option på yderligere
tre år. Ansaldo STS har stået for at levere tog og styresystemer m.v. til den eksisterende metro,
ligesom Ansaldo STS har stået for drift og vedligehold af den eksisterende metro siden åbnin-
gen i 2002.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Metroen
| 103.
I starten af 2017 afsluttede Metroselskabet tunnelarbejdet, idet de fire boremaskiner havde
boret de i alt 30 km tunnel på Cityringen. Færdiggørelsen af tunnelarbejdet var en stor mile-
pæl i Cityringsprojektet.
På alle 22 byggepladser er udgravningen og etablering af bundplade nu gennemført, og de væ-
sentligste og tidskritiske dele af betonarbejderne er dermed afsluttet. Betonarbejdet med reste-
rende indvendige vægge og betondæk foregår fortsat. Det mekaniske og elektriske installati-
onsarbejde på de første 11 stationer
er i gang og det arkitektoniske arbejde (benævnt ”Architec-
tural Finishes” eller AF-arbejder)
med bl.a. opsætning af vægbeklædning er påbegyndt på de
første seks stationer: Nørrebros Runddel, Nuuks Plads, Aksel Møllers Have, Frederiksberg
Station, Frederiksberg Allé samt på stationen ved Enghave Plads. På disse stationer er de store
stationsrum og de indvendige konstruktioner støbt, mens etablering af jernbanetekniske in-
stallationer er i gang og for ca. halvdelens vedkommende nærmer sig deres afslutning.
På grund af uoverensstemmelser mellem CMT og CMT’s underentreprenør MT Højgaard, har
AF-arbejdet stået stille siden november 2016. I forbindelse med, at der er indgået en forligsaf-
tale med CMT, er CMT forpligtet til fremover at sikre tilfredsstillende fremdrift i AF-
arbejderne, således at åbningsdatoen er uændret. CMT og MT Højgaard har i juni 2017 indgået
en aftale om overdragelse af kontrakten vedr. disse arbejder, således at CMT overtager MT
Højgaards kontrakt.
Cityringen er i en fase, hvor transportsystementreprenøren, Ansaldo STS, løbende får overdra-
get adgang til tunneller, stationer og skakte, for at kunne udføre skinnelægningen og installati-
onsarbejder. Ansaldo STS er i gang med installationsarbejder på de første syv stationer og
skakte. Skinnelægning er startet fra Kontrol- og Vedligeholdelsescenteret (CMC) i Vasbygade
og installationsarbejder pågår per 1. april 2017 på spor 1 mellem Nuuks Plads og Nørrebros
Runddel samt på spor 2 frem til Frederiksberg Allé. Arbejdet følger tidsplanen.
Når Ansaldo STS har lagt spor og foretaget installation af transportsystemet i både tunneller,
stationer og skakte, skal Ansaldo STS herefter teste systemets funktionsduelighed på den så-
kaldte ”Functional
Section”.
De første test på Functional Section ventes udført
medio 2017.
Der er på nuværende tidspunkt leveret 28 tog til Cityringen til Kontrol- og Vedligeholdelses-
centeret (CMC) i Vasbygade, hvor de vil gennemgå forskellige test og tilpasninger. Produktio-
nen af de øvrige passagertog følger tidsplanen, og der vil i alt blive leveret 39 metrotogsæt til
driften på Cityringen inklusiv Nordhavns- og Sydhavnsafgreningen.
Hvor udfordringerne i de første anlægsfaser primært har været etableringen af de meget store
anlægskonstruktioner i snævre byrum, vil udfordringerne i de næste faser især være koordine-
ringen af installationsarbejder på de samme relativt snævre arbejdspladser, samt sikring af
idriftsættelse af de tekniske systemer. Projektet bevæger sig således fra at være et kompliceret
anlægsprojekt til i stigende grad at være et kompliceret teknikprojekt.
Pr. 1. april 2017 er der forbrugt ca. 85 pct. af anlægsbudgettet for Cityringen.
De kritiske veje for projektets gennemførelse vil ændre sig i takt med projektets faser. I den
forløbne periode er det vurderet, at de to væsentligste kritiske veje for projektet har været:
1.
Færdiggørelse af elektriske og mekaniske installationer i stationer, skakte og tunneller i
den såkaldte ”Functional Section” fra Kontrol-
og Vedligeholdelsescenteret frem til Fre-
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
104.|
Status for anlægs- og byggeprojekter
deriksberg Station, så der kan gennemføres integrerede funktionstest af tekniske syste-
mer fra sommeren 2017.
Manglende fremdrift af AF-arbejderne.
2.
Figuren nedenfor viser fremdriften på Cityringens byggepladser. Farvekoderne illustrerer,
hvor meget hver enkelt station er udbygget. Det vil eksempelvis sige, at når den grønne farve er
markeret på en station, betyder det, at elementet er etableret. De steder, hvor et eller flere
elementer på en station ikke er farvet, er elementerne endnu ikke udført.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
106.|
Status for anlægs- og byggeprojekter
Tabel 8.2. | Hjemmelsgrundlag for Cityringen
Dato for indgåel-
se/vedtagelse
6. juni 2007
1. december 2010
21. februar 2014
8. oktober 2014
5. april 2017
Lov/aftale
Cityring
Anlægsbudget for Cityringen
Aftale om klare rammer for byggeriet af Metrocityringen
Håndtering af fordyrelsen for byggeriet af Cityringen
Forligsaftale med CMT
Hjemmel
Lov nr. 552
Akt. 51 af 16. december 2010
Udmøntet i en ændring af Lov om
en Cityring
Akt. 8 af 8. oktober 2014
Fortroligt akt. N af 5. april 2017
Finansudvalget tiltrådte med aktstykke 51 af 1. december 2010 anlægsbudgettet for Cityringen.
Med Aftalen om klare rammer for byggeriet af Cityringen er anlægsbudgettet for Cityringen
forøget med ca. 1 mia. kr. Anlægsbudgettet udgjorde herefter i alt 23,7 mia. kr. (2017-priser).
CMT har rejst en række ekstrakrav for ca. 7,5 mia.kr. mod Metroselskabet. Den 10. februar
2017 indgik Metroselskabet en forligsaftale med CMT med forbehold for ejernes godkendelse.
Aftalen, der nu efter ejernes accept er endelig indgået, indebærer, at Metroselskabet betaler ca.
850 mio. kr. til CMT for at sikre fremdriften i projektet, begrænse tab og minimere projektets
risikoprofil. Med aftalen lukkes en række af de af CMT rejste claims for ca. 3,7 mia. kr. Der vil
fortsat udestå enkelte store claims for samlet set ca. 3,7 mia. kr., som Metroselskabet afviser,
men som CMT vil have mulighed for at indbringe for voldgiftsretten. CMT vil dog højst kunne
få udbetalt 1,8 mia. kr. i en eventuel voldgiftssag vedrørende førnævnte krav. Det er samtidig
aftalt, at CMT ikke kan stille yderligere krav vedrørende det arbejde, der er udført i perioden
frem til 31. december 2016, og at eventuelle krav vedrørende fremtidige leverancer under afta-
len maksimalt kan udgøre 245 mio. kr. I forbindelse med aftalen overtager CMT det fulde an-
svar for, at AF-arbejderne bliver gennemført indenfor projektets tidsplan. Forligsaftalen bety-
der, at Cityringen fortsat åbner som planlagt i juli 2019. I tilknytning til forligsaftalen er der
indgået en supplerende aftale om en likviditetsbro på 180 mio. EUR ekskl. moms. Anlægsbud-
gettet udgør herefter 24,6 mia. kr. (2017-priser).
Pr. 1. april 2017 er det samlede forbrug på Cityringen opgjort til 20,1 mia. kr. (løbende priser).
Nordhavnsmetroen
Som en afgrening fra Cityringen bygges der en metrolinje til Nordhavnen foreløbig med to
stationer. Nordhavn metrostation bliver en underjordisk station, forbundet med Nordhavn S-
togsstation via en gangtunnel. Orientkaj metrostation bliver en højbanestation. Ibrugtagning
er planlagt omkring årsskiftet 2019/2020 med drift start primo 2020 og åbning for passagere-
ne i januar 2020. Herudover er det besluttet at anlægge et antal yderligere stationer i Nord-
havnen i takt med byudviklingen, jf. Principaftale om metro til Ny Ellebjerg via Sydhavnen
samt udbygning af Nordhavnen af 27. juni 2014.
Partierne i forligskredsen bag aftalerne om en grøn transportpolitik (Venstre, Socialdemokra-
tiet, Socialistisk Folkeparti, Radikale Venstre, Dansk Folkeparti, Liberal Alliance og Det Kon-
servative Folkeparti) blev med den politiske aftale 20. juni 2012 om anlæg af metro til Nord-
havnen enige om at afsætte et statsligt bidrag på 328 mio. kr. til metrolinjen til Nordhavnen.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Metroen
| 107.
Finansudvalget tilsluttede sig med aktstykke 115 af 16. august 2012 finansiering af det statslige
bidrag til metroafgreningen fra Cityringen til Nordhavnen.
Den 21. maj 2013 blev Lov om ændring af lov om en Cityring og lov om Metroselskabet I/S og
Udviklingsselskabet By & Havn I/S (lov nr. 526 af 27. maj 2013) om afgreningen fra Cityringen
til Nordhavnen vedtaget af et enigt Folketing.
Status
For størstedelen af anlægget af Nordhavnsafgreningen blev der i juni 2015 efter udbud indgået
kontrakter med henholdsvis en anlægsentreprenør og en transportsystemleverandør. Trans-
portsystemet udgør en integreret del af anlægget af Cityringen. For den resterende del, højba-
nestrækningen, som blev udbudt særskilt, blev kontrakten underskrevet i november 2015. An-
lægsarbejdet for afgreningen til Nordhavn er fordelt på to kontrakter, hvor MetNord JV, som
er et Joint Venture mellem Züblin og Hochtief, er entreprenør på begge. Den ene kontrakt
vedrører en totalentreprise, som omfatter de underjordiske anlægsarbejder fra Nordhavn sta-
tion til Øster Søgade skakt. Den anden kontrakt er en hovedentreprise, som omfatter de over-
jordiske anlægsarbejder fra Nordhavn Station til Orientkaj Station.
Københavns Kommune har udarbejdet en supplerende VVM-redegørelse for Nordhavnsafgre-
ningen, og transport-, bygnings- og boligministeren har udstedt de nødvendige bekendtgørel-
ser, som sikrer, at det myndighedsmæssige grundlag for anlægsarbejdet er på plads.
Tunnelboringen for Nordhavnsafgreningen blev afsluttet primo februar 2017, da den anden og
sidste tunnelboremaskine brød igennem på Øster Søgade.
Arbejdet på højbanen og Orientkaj Station er i gang. De første to af fire sektioner af højbanen
er blevet støbt og betonarbejdet på Orientkaj er påbegyndt. Derudover er betonarbejdet for
teknikbygningen afsluttet, som det også fremgår af nedenstående figur.
Den tidligere konstaterede forurening i forbindelse med Århusgadekvarterets såkaldte
”Røde
By”
i
Nordhavn har vist sig også at kunne påvirke gangtunnelen under Kalkbrænderihavnsvej,
når denne skal etableres. Der arbejdes med en pragmatisk løsning med afværgeforanstaltnin-
ger, der ikke skønnes at ville påvirke projektets tidsplan eller overordnede økonomi.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Metroen
| 109.
Tabel 9.1 | Hjemmelsgrundlag for Nordhavnsmetroen
Dato for indgåel-
se/vedtagelse
16. august 2012
21. maj 2013
Lov/aftale
Finansiering af det statslige bidrag til metroafgreningen fra City-
ringen til Nordhavnen
Lov om ændring af lov om en Cityring og lov om Metroselskabet
I/S og Udviklingsselskabet By & Havn I/S
Hjemmel
Akt. 115 af 16. august 2012
På grundlag af de indgåede kontrakter og aftaler om tillægskontrakterne på Cityringen samt
alle øvrige omkostninger til anlægsarbejdet ligger anlægsbudgettet på samme niveau som
principaftalens anlægsoverslag, idet der dog er anvendt 10 mio. kr. af 10 pct.-reserven på 230
mio. kr. (2013-priser), som er indskudt i Metroselskabet.
Entreprenøren har rejst en række claims, som per 31. marts samlet udgør 25 mio. EUR. Det
drejer sig blandt andet om claims vedr. design- og assessor-review, grænseflader i Øster Søga-
de, jordbundsforhold etc. De rejste claims er endnu ikke dokumenterede, og den reelle værdi
vurderes at være lavere. Parterne er i dialog om de enkelte claims og om det grundlag, der skal
tilvejebringes for at kunne konkludere disse, og er enige om at søge at finde en forligsmæssig
løsning. Et forlig vil skulle finansieres af projektets reserver, herunder delvist af den resteren-
de 10 pct.-reserve på ca. 220 mio. kr. (2013-priser).
Pr. 1. april 2017 er det samlede forbrug på Nordhavnsmetroen opgjort til 1,4 mia. kr. (løbende
priser).
Sydhavnsmetroen
I juni 2014 indgik staten og Københavns Kommune Principaftale om metro til Ny Ellebjerg via
Sydhavnen samt udbygning af Nordhavnen. Sydhavnsmetroen er en afgrening fra Cityringen
med sammenhæng også til Nordhavnsmetroen og kommer til at have 5 stationer. Syd-
havnsmetroen løber gennem dels nye byudviklingsområder med betydeligt omfang af nybyg-
geri og dels det allerede udbyggede område Kongens Enghave
– ”det klassiske Sydhavn”—
og
slutter ved det nye store trafikknudepunkt Ny Ellebjerg, hvor der bliver forbindelse til S-tog
(Køge Bugt-banen og Ringbanen) samt regional- og fjerntog.
Den 14. oktober 2016 indgik staten v. transport-, bygnings- og boligministeren, Københavns
Kommune og Frederiksberg Kommune en aftale om finansieringen af meromkostningerne på
615 mio. kr. (2013-priser) ved udformningen af den kommende metrostation ved Ny Ellebjerg
som en underjordisk tunnelstation. Aftalen indebærer, at staten overdrager byggeretten for
banearealet på Ny Ellebjerg Station til Metroselskabet som et statsligt indskud. På baggrund af
et byggeønske på i alt ca. 80.000 etagemeter, som blandt andet skal anvendes til boliger og
erhverv, er byggeretten af Metroselskabet værdisat til 120 mio. kr.
Ibrugtagning af Sydhavnsmetroen er planlagt til 2023.
Status
Der er udarbejdet en supplerende VVM-redegørelse for afgreningskammeret ved Havnehol-
men og udstedt en bekendtgørelse fra transport- og bygningsministeren, som regulerer anlæg-
gelsen af afgreningskammeret.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
110.|
Status for anlægs- og byggeprojekter
VVM-redegørelsen for selve Sydhavnsmetroen er efter offentlig høring vedtaget af Københavns
Kommune i december 2015. De nødvendige bekendtgørelser, som sikrer det myndighedsmæs-
sige grundlag for anlægsarbejdet, udstedes af transport-, bygnings- og boligministeren inden
igangsættelse af anlægsarbejderne.
Folketinget vedtog den 5. februar 2015 Lov om ændring af lov om en Cityring og lov om Metro-
selskabet I/S og Udviklingsselskabet By & Havn I/S (lov nr. 156 af 18. februar 2015), som om-
fatter anlæg af en ny metro til Sydhavnen.
Sydhavnsmetroen er herefter sendt i samlet udbud den 22. oktober 2016 med henblik på, at
anlægsarbejdet kan påbegyndes ultimo 2017 og den nye metrolinje åbne i 2023.
Metroselskabet analyserer, i samarbejde med DSB og Banedanmark, i forlængelse af ovenstå-
ende aftale fra oktober 2016 vedr. udformning af den kommende metrostation ved Ny Elle-
bjerg som en underjordisk tunnelstation, mulighederne for at sammenkoble de forskellige dele
af Ny Ellebjerg station, bestående af både nuværende og kommende linjer. Ny Ellebjerg Stati-
on ventes at få en størrelse passagermæssigt, der er tilsvarende den nuværende København H.
Det er på nuværende tidspunkt forventningen, at de tre parter kan fremlægge et fælles forslag
medio 2017,og at dette forslag skal endeligt afstemmes med Københavns Kommune i forhold
til lokalplanlægning.
Tabel 9.2 | Hjemmelsgrundlag for Sydhavnsmetroen
Dato for indgåel-
se/vedtagelse
4. september 2014
5. februar 2015
14. oktober 2016
Lov/aftale
Finansieringen af statens andel af afgreningskammeret for
Sydhavnsmetroen
Ændring af cityringsloven omfattende anlæg af en ny metro til
Sydhavnen
Aftale om finansiering af en underjordisk metrostation ved Ny
Ellebjerg Station
Hjemmel
Akt. 149 af 4. september 2014
De samlede anlægsomkostninger for den valgte linjeføring med afgreningskammeret er 8,6
mia. kr. (2014-priser), inklusiv 30 pct. korrektionsreserve. Indskudsbehovet er 5,6 mia. kr.
inklusiv korrektionsreserve.
Aftalen er forudsat finansieret ved indskud fra Københavns Kommune på 2 mia. kr. og fra By
og Havn på 1,7 mia. kr., som dækker kommunens bidrag til såvel Sydhavnsmetro som det nød-
vendige afgreningskammer. Statens bidrag består i overdragelse af 40 procentpoint af statens
ejerandel af By og Havn I/S til Københavns Kommune.
Anlægsomkostningerne til afgreningskammeret fra Cityringen udgør ca. 525 mio. kr., inklusiv
reserve. Københavns Kommunes andel af afgreningskammeret finansieres som nævnt ovenfor,
og statens bidrag udgør ca. 263 mio. kr., inklusiv korrektionsreserve jf. Principaftale om metro
til Ny Ellebjerg via Sydhavnen samt udbygning af Nordhavnen. Finansudvalget har den 4. sep-
tember 2014 tiltrådt aktstykke 149 om finansieringen af statens andel af afgreningskammeret
fra Cityringen til Sydhavnsmetroen.
Pr. 1. april 2017 er det samlede forbrug på Sydhavnsmetroen opgjort til 671,0 mio. kr. (løbende
priser).
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Øvrige projekter
| 111.
10.
Øvrige projekter
Kronprinsesse Marys Bro (Fjordforbindelsen Frederikssund)
Forbindelsen gennemføres af den selvstændige offentlige virksomhed
”Fjordforbindelsen
Fre-
derikssund”. Navnet på den kommende nye bro over Roskilde Fjord er Kronprinsesse Marys
Bro.
Den selvstændige offentlige virksomhed Fjordforbindelsen Frederikssund’s formål er at etab-
lere anlægget, herunder optage lån og i forlængelse heraf opkræve betaling for passage af biler
til brug for tilbagebetaling af lånet, samt at etablere, drive og vedligeholde et betalingsanlæg, jf.
projektets anlægslov (lov nr. 1519 af 27. december 2014). I november 2015 blev der nedsat en
bestyrelse for den selvstændige offentlige virksomhed.
Vejdirektoratet forestår opførelsen af de fysiske anlæg på vegne af den selvstændige offentlige
virksomhed og er forretningsfører for virksomheden.
Formål
En ny fjordforbindelse over Roskilde Fjord ved Frederikssund vil forbedre fremkommelighe-
den over Roskilde Fjord. Den nuværende forbindelse over Roskilde Fjord med Kronprins Fre-
deriks Bro blev anlagt i 1935, og den stigende trafik over fjorden har igennem årene medført
stadig større fremkommelighedsproblemer på forbindelsen med deraf følgende kødannelser på
begge sider af fjorden. Dette har resulteret i betydelige forsinkelser for biltrafikken, ikke
mindst i myldretiderne og i weekender med megen trafik til og fra sommerhusområderne i
Hornsherred.
Status
Entreprisearbejderne udbydes i én større totalentreprise samt to mindre hovedentrepriser.
Anlægsarbejderne på den første hovedentreprise, strækningen fra Frederikssundsvej til fjor-
den, er afsluttet i oktober 2016. Den anden hovedentreprise, tilslutningen af Frederiks-
sundsvej, planlægges udbudt ultimo 2017 med anlæg i 2018-2019.
Tilslutningen til Frederikssundsvej var oprindeligt planlagt som et 3-benet signalreguleret
kryds, men ændrede forudsætninger betyder, at tilslutningsanlægget nu udformes som et S-
anlæg med ramper og shunts, der prioriterer trafikken mellem Frederikssundsvej og Fjordfor-
bindelsen. Dette er en optimal trafikal løsning i forhold til adgangen til den nye fjordforbindel-
se. S-anlægget medfører en forventet merudgift på 72 mio. kr., som afholdes af projektets re-
server. Merudgiften medfører isoleret set en mindre stigning i tilbagebetalingstiden på ca. 2 år,
men tilbagebetalingstiden forventes fortsat at være under 40 år. Hertil kommer, at hvis Frede-
rikssundsmotorvejen på et senere tidspunkt besluttes færdiggjort, vil S-anlægget medføre en
skønnet besparelse på i størrelsesordenen 80 mio. kr. i Frederikssundsmotorvejens anlægs-
budget.
For den store totalentreprise, omfattende højbroen og motortrafikvejen fra Skibbyvej til Mar-
bæk, er der indgået kontrakt i oktober 2016 med forventet færdiggørelse 4. kvartal 2019. Der-
udover udbydes særskilte entrepriser for betalingsanlæg og skilte mv.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
112.|
Status for anlægs- og byggeprojekter
Ekspropriationsforretninger er næsten gennemført i løbet af 2016 bortset fra øst for Frederiks-
sundsvej til tilslutningsanlægget, som planlægges gennemført i efteråret 2017.
Projektet forløber planmæssigt og forventes at kunne åbne ultimo 2019.
Den budgetmæssige situation
Projektets samlede anlægsoverslag (totaludgift) inklusive udgifter til forberedelse samt etable-
ring af betalingsanlægget udgør 1.972,0 mio. kr. (2017-priser). Der er på finansloven bevilget
634,6 mio. kr. i statsligt bidrag til selve anlægsprojektet inklusive 2,8 mio. kr. til den forudgå-
ende forberedelse af projektet. Den resterende udgift til projektet finansieres af den selvstæn-
dige offentlige virksomhed Fjordforbindelsen Frederikssund ved låneoptag og tilbagebetales
efterfølgende via brugerbetaling på den nye forbindelse.
Første og anden del af låntagning på i alt ca. 0,8 mia. kr. er gennemført til et meget tilfredsstil-
lende renteniveau. Dette samt et tilfredsstillende licitationsresultat for totalentreprisen omfat-
tende størstedelen af anlægsarbejderne gør, at projektets anlægsoverslag inklusive udgifterne
til S-anlægget ved tilslutningen mellem Fjordforbindelsen og Frederikssundsvej forventes
overholdt, samt at anlægslovens krav om en tilbagebetalingstid på maksimalt 40 år forventes
indfriet.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 113.
11.
Puljeprojekter på transportområdet
Kapitlet giver en oversigt over puljeprojekter på transportområdet under Transport-, Byg-
nings- og Boligministeriet. Tabellerne er opdelt efter hvilken forligskreds, der har afsat mid-
lerne.
Tabel 11.1 giver en oversigt over puljeprojekter, der er igangsat af forligskredsen bag Aftale om
en grøn transportpolitik af 29. januar 2009 og senere aftaler i forlængelse af denne. For så vidt
angår puljen til nye beslutningsgrundlag og strategiske analyser, som er etableret med Aftaler
om en grøn transportpolitik, er der givet en status for VVM-undersøgelser, forundersøgelser
mv. i afsnit 4.1 for baneprojekter og i afsnit 5.1 for vejprojekter. Til sidst i tabellen indgår des-
uden enkelte mindre projekter igangsat med Aftaler om en grøn transportpolitik, som dog ikke
kan henføres til konkrete puljer.
I tabel 11.2 gives en oversigt over igangværende medfinansieringspuljer og -projekter afsat som
led i aftalerne om en grøn transportpolitik, og som enten udføres under Transport-, Bygnings-
og Boligministeriet eller udbetales til og gennemføres af eksterne parter.
Tabel 11.3 giver en oversigt over puljeprojekter, der er udmøntet af forligskredsen bag Aftale
om en bedre og billigere kollektiv trafik af 12. juni 2012.
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af januar 2014 er der
reserveret midler til en stationspulje samt afsat midler til pulje til parkering. I tabel 11.4 gives
en status over udmøntningen af puljerne.
Derudover gives der til sidst en status for rådighedspuljen vedrørende overkørsler og pulje til
øget tilgængelighed.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
114.|
Status for anlægs- og byggeprojekter
11.1.
Puljeprojekter finansieret af En grøn transportpolitik
Med Aftale om en grøn transportpolitik fra januar 2009 blev der afsat midler til at etablere og
forlænge en række puljer med henblik på at sikre en løbende, målrettet indsats inden for en
række prioriterede fokusområder. Midlerne er løbende blevet udmøntet til konkrete projekter,
jf. følgende tabel. Til sidst indeholder tabellen desuden enkelte mindre projekter, der dog ikke
kan henføres til de nævnte puljer.
Tabel 11.1 | Puljeprojekter på transportområdet, En grøn transportpolitik
Hjemmel/Aftale
(mio. kr. 2017-priser)
Total- Overholdelse af
udgift
totaludgift
Forbrug pr.
31.03.17
Åbningsår/
afslutning
Bevillings-
ansvarlig
§ 28.11.14. Transportpuljer
Pulje til stationsmoderniseringer
Nordhavn station
§ 28.11.14. Transportpuljer
Pulje til bedre kapacitet og bekæmpelse af lokale flaskehalse
Rampekrydsombygning ved Odense SV
§ 28.11.14. Transportpuljer
Pulje til mere cykeltrafik (2009-2014)
Cykelsti Humlum-Oddesund Syd
Cykelsti vest for Kyse-Fuglebjerg
Tværgående evaluering af cykelpuljens effekt
Stikrydsning ved Svanninge Bakker
§ 28.11.14. Transportpuljer
Pulje til bedre trafiksikkerhed (2009-2014)
Simulator til lokoføreruddannelsen
eCall
Modulvogntogsforsøget
Fartvisere på statsvejnettet
Forebyggelse af højresvingsulykker
Sikre kryds, bl.a. forebyggelse af
højresvingsulykker
Intensiveret ulykkesbekæmpelse på
vejstrækninger, sorte pletter og grå strækninger
Kampagne til hindring af højresvingsulykker
§ 28.11.14. Transportpuljer
Pulje til fremme af gods på bane (2009-2014)
Bidrag til godsspor på Hirtshals Havn
1)
Delvis finansiering af signalløsning for godstog
§ 28.11.14. Transportpuljer
Pulje til støjbekæmpelse (2009-2014)
Udbedring af punktvise fejl på jernbanen
Baneprojekt om støjmåling på det kørende
materiel
§ 28.11.71. Generelle puljer
Landstrafikmodellen
Gødstrup station (Sygehus)
Istandsættelse af busstoppesteder
Øvrige mindre projekter
Bekæmpelse af støj (Støjskærm Allingevej samt
støjskærm Bramdrupdam)
Etablering af shunt ved Lem
Aftale af 26. august 2016
Aftale af 26. aug. 2016
Akt 24 af 1. dec. 2016
45,7
0,3
Ja
Ja
0,0
0,0
2019
2017
Vejdirektoratet
Vejdirektoratet
Aftale af 14. nov. 2013
Aftale af 26. nov. 2010
5,0
7,3
Ja
Ja
3,6
6,6
2017
2017
Banedanmark
Banedanmark
Transport-,
Bygnings- og
Boligministeriet
Banedanmark
Vejdirektoratet
FL11
Aftale af 21. marts 2013
9,7
56,0
Ja
Ja
0,0
0,0
-
2018
Reservation
Banedanmark
FL10
Akt. 115 2008/2009
FL07/FL08
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
12,7
10,3
220,7
6,1
5,0
8,4
11,1
7,5
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,2
5,3
195,9
5,0
2,2
0,4
3,3
7,2
Trafik-, Bygge- og
Boligstyrelsen
Trafik-, Bygge- og
2017
Boligstyrelsen
-
2017
2019
2017
2017
2017
2016
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Trafik-, Bygge- og
Boligstyrelsen
Aftale af 19. juni 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 26. maj 2015
18,0
20,0
1,5
3,0
Ja
Ja
Ja
Ja
2,1
3,3
0,7
0,8
2018
2017
2019
2017
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Aftale af 21. marts 2013
29,0
Ja
5,4
2017
Vejdirektoratet
Aftale af 26. nov. 2010
79,4
Ja
15,0
(bero)
Banedanmark
FL10
Aftale af 7. feb. 2012
Aftale af 5. maj 2011
63,0
16,5
15,0
Ja
Ja
Ja
56,8
0,8
11,5
2017
2018
-
Fremme af ordninger, der øger antallet af buspassagerer (2009-2011)
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væsentlige
ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet
overholdes. Åbningsåret er det senest besluttede åbningsår for det pågældende projekt.
1) Der er med Togfonden DK afsat yderligere 23,0 mio. kr. til projektet.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 115.
2) Det bemærkes for så vidt angår puljen til nye beslutningsgrundlag og strategisk planlægning, at visse projekter finansieret
af puljen behandles under kapitel 4.1 og 5.1 (undersøgelser på bane- og vejområdet). Tabellen viser således ikke alle projek-
ter finansieret af puljen.
Nedenstående oplister projekter i tabel 11.1, hvor der er konstateret ændringer i tid, økonomi
eller funktionalitet siden seneste version af Anlægsstatus:
Jf. forrige Anlægsstatus blev projektet Stikrydsning ved Svanninge Bakker tidligere sat i
bero, da det i forbindelse med detailprojekteringen viste sig, at stikrydsningen ikke kunne
etableres som forudsat. Projektet er nu
efter forudgående høring af forligskredsen
æn-
dret i forhold til det oprindelige projekt til kun at omfatte, skiltning, etablering af buslom-
me i nordsiden, rumleriller og trådhegn. Det tilpassede projekt har en forventet udgift på
1,3 mio. kr. Arbejdet afsluttes inden sommerferien. Restmidler vil blive tilbageført til pulje
til fremme af cykling.
Projekterne i modulvogntogsforsøget er stort set afsluttede. Der er dog to lokaliteter, som
ikke pt. er afsluttede. Det drejer sig for det første om rute 44 mellem Svendborg og Faaborg,
hvor strækningen er karakteriseret ved at være smal og kurvet. Vejdirektoratet har fundet
en løsning, der muliggør opgraderingen på strækningen, med undtagelse af ca. 300 m vej
forbi Hvidkilde Gods, da der her er en række forhold, som gør det yderst vanskeligt at op-
gradere delstrækningen. Der pågår desuden en dialog mellem Vejdirektoratet og politiet om
et skilteprojekt ved passagen ved Vester Skerninge. Projektet forventes afsluttet i 2017. Det
andet projekt er strækningen gennem Fredensborg i Nordsjælland. Med Aftale om ud-
møntning af midler til undersøgelser af ny midtjysk motorvej og Hillerødmotorvejens for-
længelse mv. af 13. december 2016 blev parterne enige om at imødekomme Fredensborg
Kommunes ønske om en ændret rute via Isterødvejen og Helsingørmotorvejen under for-
udsætning af, at kommunen tilvejebringer den fornødne finansiering og indhenter accept
fra de øvrige kommuner til at køre modulvogntog på deres del af Isterødvejen. Vejdirekto-
ratet er fortsat i dialog med Fredensborg Kommune om den konkrete løsning. Udover de to
uafsluttede projekter forbereder Vejdirektoratet efter aftale med Transport-, Bygnings- og
Boligministeriets departement endvidere eksisterende ramper ved tilslutningsanlæg 41,
Tjæreby for kørsel med modulvogntog. Anlægsarbejdet udføres sammen med det kommu-
nale medfinansieringsprojekt "Østvendte ramper på E20 ved TSA 41, Tjæreby(Vemmelev)"
og finansieres inden for bevillingen afsat til udvidelse vejnettet til modulvogntog (modul-
vogntogsforsøget).
Åbningsår for Cykelsti Humlum-Oddesund Syd er ændret fra 2017 til 2018 pga. længere
myndighedsbehandling vedr. bro over banen end forventet.
Som tidligere oplyst er projektet vedr. stationsmodernisering af Nordhavn St. fordyret, og
projektet er sat i bero. Projektet er blevet drøftet med forligskredsen bag projektet, og der
udestår afklaringer i forhold til metroens anlæg på Nordhavn st., hvilket Banedanmark er i
dialog med Metroselskabet omkring.
Projektet Udbedring af punktvise fejl på jernbanen har ved en fejl ikke tidligere fremgået af
tabellen og er nu tilføjet.
Stationen i Gødstrup var oprindeligt planlagt åbnet samtidig med hospitalets 1. etape i
2016. Hospitalets åbning er nu udsat til 2019, hvorfor Herning Kommune udskyder etable-
ringen af stationsforplads og adgangsveje til stationen (projekter, som kommunen står for)
til ultimo 2017/primo 2018. Herning Kommune, DSB og Banedanmark skønner, at det vil
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
116.|
Status for anlægs- og byggeprojekter
være en fordel for det samlede projekt, at anlæg af en ny station ved Gødstrup Sygehus ud-
skydes til 2018. Projektet udarbejder programfaserapport som grundlag for den kommende
projektering. Projektering forventes færdig ultimo 2017. Udbud og udførelse af entrepre-
nørydelser gennemføres i 2018. Projektet koordinerer forpladsarbejder med Herning
Kommune, og disse forventes udført efter perronarbejder. Endvidere koordineres aptering
af perron med DSB.
Projektet ”Landstrafikmodellen” har ændret afslutningsår fra 2016 til 2017. Årsagen er for-
sinkelser i arbejdet
fra Transport DTU’s side, som står for udvikling og drift af modellen.
Ifølge nuværende aftale afsluttes projektet i 2017 med frigivelsen af LTM version 2.0, hvor-
efter der vil ske en fortsat drift af projektet via midler på Finansloven indtil 2020.
Afsluttede/åbnede puljeprojekter siden forrige Anlægsstatus:
Langeskov st. (åbnet, men under regnskabsmæssig afslutning)
Enghave St.
Forbedret information på stationer om samspil mellem tog, bus og metro
ATC- linjeledere på fjernbanen blev aflyst i 2016, da effekten af investeringen kun ville
kunne opnås frem til udrulning af Signalprogrammet på strækningen, og da det ikke vurde-
redes, at projektet kunne gennemføres inden for den afsatte bevilling. Forligskredsen til-
trådte i foråret 2016, at restbevillingen til projektet medgik til finansiering af fordyrelsen af
Langeskov st.
Udvidelse af kapaciteten i Padborg Kombiterminal
Bidrag til sporforbindelse mellem Esbjerg station og Esbjerg Havn
Krydsombygning ved Klausdalsbrovej ved Ring 4 i Ballerup (dog mindre udbedringer i
2017)
Udvidelse af frakørsel ved Vintapperrampen (dog mindre udbedringer i 2017)
Cykelsti Sandvadvej, Hærvejen (dog slidlag i 2017)
Cykelsti Kværndrup-Egeskov (dog udestår slutafregning)
Koordinering og planlægning af nationale og regionale cykelruter (dog afsluttende arbejder
i 2017).
Støjskærm ved Eremitageparken, Lyngby-Taarbæk (dog beplantning i 2017)
Støjisolering af stærkt støjbelastede boliger (dog en udbetaling i 2017)
Støjskærm på Helsingørmotorvejen ved Vejdammen
Støjskærm på Helsingørmotorvejen ved Ubberød
Genberegning af midtjysk motorvej (landstrafikmodel)
Undersøgelse af smidiggørelse af passage, broer ved Assentoft
Kampagne til hindring af højresvingsulykker
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 117.
Tabel 11.2 | Økonomioversigt over igangværende medfinansieringspuljer og -projekter, En grøn transportpoli-
tik
Hjemmel/Aftale
(mio. kr.)
Udmøntes til projekter varetaget af Transport-, Bygnings- og Boligministeriet
Pulje til fremme af cykling
Aftale af 26. maj 2015
Medfinansieringspuljen
Pulje til mere cykeltrafik
Nordvendt TSA ved Bodumvej + shunt ved
TSA 70
Pulje til veterantog
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 29. januar 2009
Aftale af 26. august 2016
Aftale af 21. marts 2013
Hjemmel/Aftale
Periode for
Resterende
Udmøntet i alt
tilskuds-
pulje
(2017-
pr. 31.03.2017
priser)
ordningen
2015-2016
-
2009-2014
2017-2019
2013
Periode for
tilskuds-
ordningen
-
-
-
-
-
-
-
51,1
151,6
0,0
0,0
0,0
22,0
0,0
Totaludgift
(2017-priser)
Ansvarlig
institution
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Trafik-, Bygge- og
Boligstyrelsen
Ansvarlig
institution
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
1.010,2
0,0
4,7
Forbrug pr.
31.03.2017
73,3
130,9
35,7
30,2
27,1
0,0
0,0
(mio. kr.)
Udmøntes til projekter udført af eksterne parter
Statsligt tilskud til Marselis boulevard
Aftale af 29. januar 2009
Statsligt tilskud til Odense kanal
Aftale af 29. januar 2009
Statsligt tilskud til Rønne Havn +
Aftale af 29. januar 2009
supplerende statsligt bidrag
Nyt tilslutningsanlæg ved Grønlandsvej syd
Aftale af 26. nov. 2010
for Vejle
Grenå omfartsvej
Aftale af 7. februar 2012
Etablering af shunt ved Lem
Aftale af 26. august 2016
Udbygning af Tranholmvej
Aftale af 26. august 2016
260,6
130,9
35,7
60,7
118,8
0,3
36,6
Medfinansieringspuljen (pulje til medfinansiering af kommunale ønsker til projekter på
statsvejnettet)
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 afsatte par-
terne 100 mio. kr. (2013-priser) til en pulje til kommunal medfinansiering af anlægsprojekter i
relation til statsvejnettet, hvor staten betaler op til 50 pct. og ansøgerkommunen minimum 50
pct. af projektomkostningerne.
Med Trafikaftale 2014
udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 besluttede aftaleparterne at afsætte yderligere 50,5 mio. kr. (2014-priser) til puljen, såle-
des at der kunne findes støtte til gennemførelse af i alt ni anlægsprojekter, hvoraf to var klar til
detailprojektering, mens de øvrige syv var på idéskitseniveau. Et af de besluttede ni projekter,
Rute 153 vest for E47
etablering af rundkørsel (Holeby), er på kommunens foranledning
siden blevet aflyst. De resterende otte projekter er:
Etablering af sydvendte ramper på E45 Østjyske Motorvej ved tilslutningsanlæg 53 (Skan-
derborg Kommune)
Etablering af nyt tilslutningsanlæg ved Ødisvej på E45 Sønderjyske Motorvej (Kolding
Kommune)
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 33 Vem-
medrup (Køge Kommune)
Ombygning af tilslutningsanlæg 49 Århus S på E45 Østjyske Motorvej (Aarhus Kommune)
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 41 (Slagelse
Kommune)
Etablering af nyt tilslutningsanlæg på E45 Østjyske Motorvej ved Horsens (Hatting) (Hor-
sens Kommune)
Etablering af vestvendte ramper på rute 21 Holbækmotorvejen ved tilslutningsanlæg 6 (Hø-
je Taastrup Kommune)
Etablering af rundkørsel på rute 57 Elmevej nord for Vestmotorvejen (Sorø Kommune)
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
118.|
Status for anlægs- og byggeprojekter
Såvel anlægsarbejde som planlægningsarbejde forestås af Vejdirektoratet i samarbejde med
ansøgerkommunerne. Som følge af de nu afsluttede vejnetsanalyser, er projekternes totalud-
gift og åbningsår efter aftale med forligskredsen bag puljen i februar 2016 blevet opdateret, og
anlægsarbejdet er påbegyndt for alle otte projekter. Projekterne forventes åbnet i 2017 og
2018:
Etablering af sydvendte ramper på E45 Østjyske Motorvej ved tilslutningsanlæg 53 (Skan-
derborg Kommune) forventes åbnet i juni 2017.
Etablering af nyt tilslutningsanlæg ved Ødisvej på E45 Sønderjyske Motorvej (Kolding
Kommune) forventes åbnet i november 2017.
Etablering af vestvendte ramper på rute 21 Holbækmotorvejen ved tilslutningsanlæg 6 (Hø-
je Taastrup Kommune) forventes åbnet i december 2017.
Etablering af rundkørsel på rute 57 Elmevej nord for Vestmotorvejen (Sorø Kommune)
forventes åbnet i september 2017.
Den samlede økonomiske ramme for medfinansieringspuljen forventes overholdt.
Yderligere medfinansieringsprojekter
Med Aftale om udmøntning af midler til vejprojekter ved Haderup og Ribe mv. af 26. august
2016 blev der udmøntet midler til et yderligere medfinansieringsprojekter, som dog ikke udgør
en del af den eksisterende medfinansieringspulje. Projektet ”Etablering
af nordvendt tilslut-
ningsanlæg ved Bodumvej samt shunt ved tilslutningsanlæg 70” bliver støttet med 22,4 mio.
kr.(2016-priser), som udgør halvdelen af den samlede udgift til projektet. Den anden halvdel
finansieres af Aabenraa Kommune.
Med finansloven for 2017 er der udmøntet midler til et yderligere medfinansieringsprojekt,
som ikke er del af de eksisterende medfinansieringsprojekter. Projektet ”Etablering af vest-
vendte ramper ved Esbjergmotorvejens tilslutningsanlæg
67 ved Vejen Øst” bliver støttet med
14,4 mio. kr. (2017-priser), som udgør halvdelen af den samlede udgift til projektet. Den anden
halvdel finansieres af Vejen Kommune.
Pulje til mere cykeltrafik
De resterende 175,1 mio. kr. fra Pulje til mere cykeltrafik (2009-2014) blev udmøntet med Tra-
fikaftale 2014
udmøntning af disponible midler i Infrastrukturfonden af 24. juni 2014. Par-
terne var enige om at udmønte i alt ca. 121,4 mio. kr. til medfinansiering af en lang række pro-
jekter i kommuner, virksomheder og organisationer, et beløb til administration af puljen sva-
rende til 1 pct. af tilskudsdelen samt 52,5 mio. kr. til cykelprojekter på statsveje og tværgående
projekter. Sidstnævnte projekter fremgår af tabel 11.1.
Som en del af trafikaftalen om Bedre mobilitet af 26. nov. 2010 aftalte forligskredsen, at Born-
holms Regionskommune skulle have et tilskud på 11,9 mio. kr.
i 2010 til ”Bornholms Cykelve-
je” af Puljen til mere cykeltrafik (”Cykelpuljen”), og samtidigt var der enighed om, at der skulle
reserveres 11,1 mio. kr. årligt i 2011-14 til resten af kommunens samlede ansøgning. Bornholm
har således i 2010-2014 fået tilsagn om tilskud på i alt 56,4 mio. kr. fra Cykelpuljen. Det har
imidlertid ikke været mulig for Bornholms Regionskommune at realisere projektet i den op-
rindeligt forudsatte form. Parterne bag aftalerne om en grøn transportpolitik besluttede den
14. juni 2016, efter at Bornholms Regionskommune havde tilkendegivet, at de eksisterende
tilsagn kunne bortfalde, at give tilsagn til et nyt cykelprojekt på Bornholm, hvor tilskudsforde-
lingen mellem stat og kommune er hhv. 80 og 20 procent. Projektet holder sig inden for den
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 119.
tilbageværende økonomiske ramme for det oprindelige projekt på 47,9 mio. kr. Det samlede
budget for projektet udgør dermed 59,9 mio. kr.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
120.|
Status for anlægs- og byggeprojekter
11.2.
Puljeprojekter finansieret af puljer til bedre og billigere
kollektiv trafik.
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik af 12.
juni 2012 blev der afsat midler til Pulje til forbedringer af den kollektive trafik i yderområder
samt Yderligere investeringer i forbedringer af den kollektive trafik. Med Aftale om cykler,
busfremkommelighed og kollektiv trafik i yderområder af 22. maj 2015 udmøntede yderligere
midler. En del af midlerne afsat i disse aftaler anvendes til investeringer i infrastruktur, jf. ta-
bel 11.3.
Tabel 11.3 | Puljeprojekter på transportområdet, Bedre og billigere kollektiv trafik
Hjemmel/Aftale
(mio. kr. 2017-priser)
Afsat
Overholdelse af
bevilling i
bevilling
alt
46,4
189,0
54,6
182,9
15,2
0,5
1,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Forbrug pr.
31.03.17
0,0
171,9
2)
3,4
173,6
3)
7,3
0,0
0,0
Bevillingsansvarlig
Trafik-, Bygge- og
Boligstyrelsen
Vejdirektoratet
Banedanmark
Trafik-, Bygge- og
Boligstyrelsen
Transport-, Bygnings-
og Boligministeriet
Transport-, Bygnings-
og Boligministeriet
Transport-, Bygnings-
og Boligministeriet
Pulje til forbedringer af kollektiv trafik i
yderområder (2013-2017)
1)
Aftale af 12. juni 2012
Medfinansiering af supercykelstier i de større byer Aftale af 12. juni 2012
Fornyelse af overkørsler på Vestbanen
Supercykelstier og cykelparkering
Omlægning af S-banen til metrodrift
Analyse af effekter ved stationsåbninger på
hovedbanestrækningen i Østjylland
Analyse af mulighederne for bedre og billigere
kollektiv trafik i yderområderne
Aftale af 12. juni 2012
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 22. maj 2015
Aftale af 22. maj 2015
Anm.: ”Hjemmel/Aftale” angiver første gang projektet har opnået bevillingsmæssig hjemmel
samt evt. efterfølgende væsent-
lige ændringer. ”Overholdelse af
bevilling”
angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften for projektet
overholdes. For enkelte af projekterne er der tale om tilsagnsordninger, og forbruget angiver afgivne tilsagn.
1) Der blev for denne pulje afsat 57 mio. kr. i 2012-priser årligt i perioden 2013-2017. Bevillingskolonnen viser årets bevil-
ling. Forbrugstallet angiver det hidtil i året tilsagnsførte beløb tillagt evt. administrationsbidrag til Trafik-, og Bygge- og
Boligstyrelsen.
2) Resterende midler er udmøntet til projekter på statsvejnettet.
3) Inkl. administrationsbidrag til Trafik-, Bygge- og Boligstyrelsen og Vejdirektoratet.
Nedenstående giver en uddybende status for enkelte projekter i tabel 11.3:
Fornyelse af overkørsler på Vestbanen
Det er besluttet at videreføre driften af Vestbanen mellem Varde og Nørre Nebel. For at opret-
holde en fortsat høj sikkerhed, samt sikre en stabil drift på strækningen, er der afsat midler til at
opgradere og udskifte en lang række af de i alt 41 sikrede overkørsler, hvor vej og bane krydser.
Der har været afholdt udbud af fornyelsesopgaven, og Signalprogrammets leverandør Thales
leverer 26 overkørselsanlæg, som opfylder sikkerhedsreglementerne og ERTMS-specifikatio-
nerne. På grund af forsinkelser
i Signalprogrammets og Thales’ udarbejdelse
af dokumenter
om fornyelsesopgaven vil det ikke være muligt at få godkendt normgrundlaget for de nye over-
kørselsanlæg til den planlagte tid. Projektets tidsplan er under konsolidering. Folketinget ori-
enteres, når tidsplanen foreligger. Det forventes at ske i efteråret 2017.
Analyse af omlægning af S-banen til metrodrift
I forlængelse af arbejdet med de
strategiske analyser af
bedre mobilitet i hovedstadsområdet og
som en del af de langsigtede forberedelser af indkøbet af næste generation S-tog udarbejdes en
udredning, som skal afdække fordele og ulemper ved at omlægge S-banen til metrodrift.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 121.
Udredningsarbejdet blev igangsat i 2014 og er afsluttet i juni 2017, hvor rapporten blev offent-
liggjort på ministeriets hjemmeside og fremsendt til Transport-, Bygnings- og Boligudvalget.
Analyse af effekter ved stationsåbninger i Østjylland
Der er afsat 0,5 mio. kr. (2015-priser) til en analyse af effekter ved stationsåbninger på hoved-
banestrækningen i Østjylland. Analysen er igangsat i 2016 og forventes afrapporteret i 2. halv-
år 2017.
Analyse af mulighederne for bedre og billigere kollektiv trafik i yderområderne
Der er afsat 1 mio. kr. (2015-priser) til en analyse af mulighederne for bedre og billigere kollek-
tiv trafik i yderområderne. Analysen gennemføres i 2017.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
122.|
Status for anlægs- og byggeprojekter
11.3.
Puljeprojekter finansieret af Togfonden DK
Tabel 11.4 | Puljeprojekter på transportområdet, Togfonden DK
(mio. kr. 2016-priser)
Hjemmel/Aftale
Total
udgift
Overholdelse Forbrug pr.
af totaludgift 30.09.2016
Åbningsår/
afslutning
Bevillings- ansvarlig
Togfonden DK
Pulje til parkering
Pulje til parkering
Bidrag til godsspor på Hirtshals Havn
1)
Aftale af 14. januar 2014
Aftale af 14. januar 2014
206,4
23,5
Ja
Ja
0,0
0,0
2023
-
Trafik-, Bygge- og
Boligstyrelsen
Reservation
1) Resterende midler er afsat med Aftale om en grøn transportpolitik. Se tabel 11.1.
Pulje til parkering
Med Aftale om en moderne jernbane
udmøntning af Togfonden DK af 14. januar 2014 er det
besluttet at igangsætte en særskilt analyse med DSB om en udbygning af parkeringspladser ved
stationer i de byer, der betjenes af Superlyn. Med udgangspunkt i analysens anbefalinger vil
parterne medvirke til etablering af flere parkeringspladser ved stationerne i et fælles statsligt-
kommunalt samarbejde. Derfor er der med aftalen afsat en pulje på i alt 200 mio. kr. til medfi-
nansiering af kommunale parkeringspladser ved stationerne, foreløbigt i perioden 2020-2023.
Analysen er sat foreløbigt i bero i lyset af igangværende politiske drøftelser om Togfonden DK.
Bidrag til godsspor på Hirtshals Havn
Der transporteres i dag store godsmængder via Hirtshals Havn til og fra flere norske byer, der-
iblandt Oslo. Med etableringen af nyt rangerområde og spor på Hirtshals havn vil det være
muligt at overflytte en del af dette gods til jernbanen. Med Aftale om en grøn transportpolitik
af 29. januar 2009 blev der afsat 10 mio. kr. til fremme af samspillet mellem bane og havn på
Hirtshals havn. Med Aftale om en moderne jernbane
udmøntning af Togfonden DK er der
bevilget de resterende 23 mio. kr., som muliggør gennemførelsen af projektet. Godsterminalen
er overdraget til drift pr. 25. juni 2015.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Puljeprojekter på transportområdet
| 123.
11.4.
Pulje til overkørsler
Med Aftale om en grøn transportpolitik af 29. januar 2009 blev parterne enige om at forlænge
den eksisterende pulje vedrørende jernbaneoverskæringer fra 2014 til 2020 og afsætte 36 mio.
kr. pr. år til indsatsen med at nedlægge og sikre jernbaneoverskæringer på Banedanmarks net.
Med Aftale om nye initiativer som led i udmøntning af puljer af oktober 2009 blev udmønt-
ningen af puljen fremrykket, således at midlerne i 2019-2020 udmøntes i perioden 2014-2018.
Puljen omfatter nedlæggelse eller opgradering af overkørsler på hoved-, regional- og lokalba-
nerne. Målsætningen er nedlæggelse eller sikring (i al væsentlighed) af alle usikrede overkørs-
ler på Banedanmarks net med udgangen af 2018.
Arbejdet med at nedlægge eller sikre usikrede overkørsler er gennemført på syv strækninger,
og arbejdet er under udførsel på de resterende otte strækninger.
Puljen er blevet tilført yderligere midler for at sikre, at alle usikrede overkørsler er nedlagt eller
sikret ved udgangen af 2018. Finansieringen sker via omdisponeringer fra Banedanmarks af-
sluttede puljeprojekter og blev i juni 2016 godkendt af forligskredsen bag puljen.
Flere af projekterne har en grænseflade til Signalprogrammet, og Banedanmark vil i den kom-
mende tid afdække, om de tidligere indmeldte forsinkelser på Signalprogrammet får konse-
kvenser for overkørselsprojektets tidsplan.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
124.|
Status for anlægs- og byggeprojekter
11.5.
Pulje til øget tilgængelighed
Med Aftale om finansloven for 2017 blev den daværende Venstre-regering, Dansk Folkeparti,
Liberal Alliance og Det Konservative Folkeparti enige om at afsætte 50 mio. kr. (2017-priser)
til en pulje til øget tilgængelighed på stationer for personer med handikap.
Aftaleparterne har i foråret 2017 besluttet, at nedenstående liste over tilgængelighedsfrem-
mende tiltag skal prioriteres for de 50 mio. kr.:
Stationsnavn
København
Roskilde
Østerport
Odense
Fredericia
Kolding
Regstrup, Mørkov, Svebølle, Borris og Ulfborg
Udvalgte stationer
Østerport
Fredericia
Valby
Bjerringbro
I alt
Projekt Estimerede omkostninger,
mio. kr. (2017-priser)
Ledelinjer
Ledelinjer
Ledelinjer
Ledelinjer
Ledelinjer
Ledelinjer
Ledelinjer
Opmærksomhedsfelter
Elevator
Elevator
Elevator
Elevator og gangtunnel/-bro
0,3
3,4
1,2
2,4
3,8
1,2
2,2
0,2
7,0
7,0
7,0
14,3
50,0
Projekterne forventes gennemført i perioden 2017-2018.
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bilag
| 125.
12.
Bilag
Bilag 1: Igangværende anlægs- og fornyelsesprojekter på ba-
neområdet
Note: Kortet viser projekter med igangværende arbejder i marken på tidspunktet for offentliggørelse af nærværende publi-
kation. Storstrømsbroen er en kombineret vej- og jernbanebro og fremgår af bilag 4. Signalprogrammet udrulles i de kom-
mende år på hele Banedanmarks infrastruktur, hvorfor det ikke fremgår af ovenstående kort. Planerne for ibrugtagningen af
Signalprogrammet fremgår af bilag 2 (fsva. fjernbanen) og 3 (fsva. S-banen).
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
128.|
Status for anlægs- og byggeprojekter
Bilag 4: Igangværende større anlægsprojekter på vejområdet
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
Bilag
| 129.
Bilag 5: Bygningsstyrelsens igangværende aktstykke-
projekter
Kortet viser Bygningsstyrelsens projekter fordelt i Danmark og Færøerne. Danmarkskortet
stammer fra Styrelsen for Dataforsyning og Effektivisering, SDFE-kort, juni 2017 kombineret
med et færøsk oversigtskort fra Umhvørvisstovan, 2017.
Oversigt over projekter på kortet ovenfor:
By
Ålborg
Århus
Augustenborg
Odense
Roskilde
Projekt
Nybyggeri samt byggemodning af Campus Vest på Aalborg
Universitet
Nybyggeri og ombygning af Bartholin og Health komplekset
Køb og ombygning af Augustenborg
Ny undervisningsbygning
Renovering af laboratorier på Risø
Aalborg Universitet
Aarhus Universitet
NaturErhvervstyrelsen m.fl.
Syddansk Universitet
Danmarks Tekniske Universitet
Københavns Universitet
Københavns Universitet
Københavns Universitet
Københavns Universitet
Københavns Universitet
Københavns Universitet
Københavns Politi
Kunde
Storkøbenhavn Opførelse af nye laboratoriebygninger på Panum (Mærsk-
bygningen)
Copenhagen Plant Science Center 1
Pharma Science Building
Niels Bohr Bygningen
KUA3
Laboratoriegenopretning på Panum
Genopretning af Københavns Politigård
FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren FIU, Alm.del - 2016-17 - Bilag 147: Anlægsstatus for 1. halvår 2017, fra transport-, bygnings- og boligministeren
