TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
1
1.
SAMFUNDSØKONOMISKE ANALYSE AF TVÆRFORBIN-
DELSEN
Komiteen for den Sjællandske Tværforbindelse har bedt Rambøll om at foretage en samfunds-
økonomisk analyse af etableringen af ”Den Sjællandske Tværforbindelse” i form af en opgrade-
ring af forbindelsen mellem Rønnede og Kalundborg til motorvej. Hertil ønskedes anvendt Trans-
portministeriets retningslinjer for samfundsøkonomisk analyse med henblik på at skabet et godt
sammenligningsgrundlag i forhold til analyser af andre infrastrukturprojekter.
Denne rapport præsenterer resultaterne af en sådan samfundsøkonomisk analyse af ”Den Sjæl-
landske Tværforbindelse” med en motorvejsforbindelse mellem Rønnede og Kalundborg. Forbin-
delsen består af tre dele, nemlig strækning 22 mellem Slagelse og Kalundborg og mellem Næst-
ved og Slagelse samt strækning 58 mellem Rønnede og Næstved. Der er ikke regnet med nogen
opgradering af de to ringveje omkring Næstved og Slagelse, der udgør en 2+1 motortrafikvej på
cirka 7 km omkring Næstved og en nyetableret 2-sporet landevej omkring Slagelse på 9 km. Den
samlede strækning fra Rønnede til Kalundborg er på ca. 86 km. inkl. de to nævnte ringforbindel-
ser. Vejdirektoratet har tidligere udgivet to rap-
porter om mulige udbygninger af strækning 22
Figur 1: Den Sjællandske Tværforbindelse med
mellem Næstved og Slagelse og strækning 54
strækningens centrale knudepunkter
mellem Rønnede og Næstved
1
.
Analysen viser, at opgraderingen til motorvej af de
tre strækninger, der tilsammen udgør ca. 70 km,
er en samfundsøkonomisk rentabel investering.
Dette sluttes på baggrund af beregninger efter
Transportministeriets model for samfundsøkono-
misk analyse, hvor alle effekter i form af omkost-
ninger og benefits for det danske samfund er op-
gjort og sammenlignet. Det drejer sig primært om
anlægs- og driftsomkostninger, en beregnet værdi
af vejforbedringens effekt for brugerne i form af
kørte kilometer og sparet tid, og en beregnet
værdi af miljø- og uheldseffekter.
Alle disse effekter er omregnet til kroner og øre
over en 50-års periode, svarende til en forventet
levetid for vejinvesteringer. De er herefter tilbage-
diskonteret med en samfundsøkonomisk diskonte-
ringsrente på 4 pct. for perioden indtil 2050 og
herefter med en diskonteringsrente på 3 pct.
Opgraderingen vil samtidig forbedre forbindelsen
mellem Vestsjælland og Sydmotorvejen samt ind-
byrdes mellem de større byer og deres oplande i
Faxe, Næstved, Slagelse og Kalundborg Kommuner. Endelig vil det forbedre adgangen til Store-
bæltsbroen fra Syd- og Vestsjælland og adgangen til den kommende Femern Bælt-forbindelse fra
Vestsjælland.
Det følgende afsnit præsenterer nærmere beregningsresultaterne og de væsentligste forudsæt-
ninger, der ligger til grund herfor. Desuden gøres der rede for beregningsresultaternes følsomhed
over for ændringer i de anvendte forudsætninger. Derefter vises resultaterne af en analyse af de
Kilde: Region Sjælland
1
http://www.vejdirektoratet.dk/DA/viden_og_data/publikationer/Lists/Publikationer/Attachments/768/Rute22%20Slagelse-
N%C3%A6stved111013.pdf og http://www.vejdirektoratet.dk/DA/viden_og_data/publikationer/Lists/Publikationer/Attach-
ments/484/Rute54_Rapport424_net.pdf
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
2
enkelte delstrækninger, og endelig diskuteres eventuelle bredere økonomiske effekter af den be-
tragtede opgradering af vejforbindelsen.
2.
ANALYSENS RESULTATER
Med udgangspunkt i standardpriser pr. kilometer motorvej og med tillæg af 50 pct.s korrektions-
reserve i henhold til ”ny anlægsbudgettering” fra Transportministeriet, 2010
2
, er anlægsomkost-
ningerne opgjort til i alt 7.403 mio. kr. inkl. en 50 pct. korrektionsreserve fordelt på de tre dels-
trækninger som vist i nedenstående tabel.
Tabel 1: Anlægsomkostninger, faktorpriser inkl. 50 pct.s korrektionsreserve, mio. kr.
Delstrækning
Rønnede – Næstved
Næstved – Slagelse
Slagelse – Kalundborg
Samlet, Rønnede - Kalundborg
Kilde: http://www.trm.dk/da/ministeriet/ny-anlaegsbudgettering.
Km
12,5
27
31
70,5
Mio. kr.
1.313
2.835
3.255
7.403
Der er ikke foretaget en konkret og detaljeret planlægning af motorvejens forløb samt fra- og til-
kørsler på strækningerne.
Den væsentligste samfundsøkonomi-

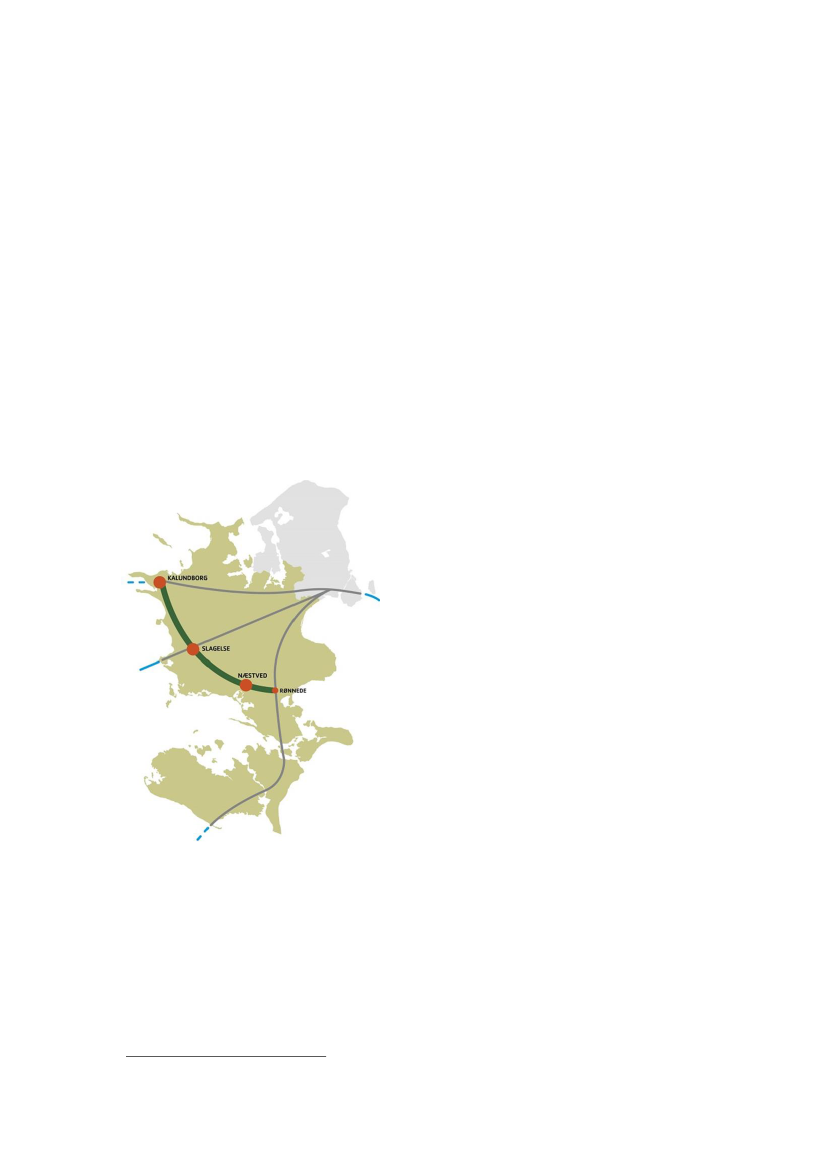

Figur 2: Den Sjællandske Tværforbindelse
ske benefit ved en sådan investering i
vejinfrastruktur er brugernes tidsbe-
sparelser. Disse er estimeret ved
hjælp af omfattende trafikmodelbereg-
Holbæk
Kalundborg
ninger på vejnettet i hele regionen
med og uden opgraderingen af hver af
de tre strækninger for sig, for parvise
kombinationer og for hele stræknin-
gen. Der ses altså ikke kun på trafik-
Køge
ken på selve strækningen, men på
hele vejnettet, som på forskellig måde
Slagelse
bliver påvirket af den forbedrede for-
bindelse.
Der er forudsat en trafikvækst på 1,5
pct. årligt i perioden 2015-2025 og
herefter 1 pct. årlig vækst, svarende
til Vejdirektoratets anbefalinger. Til
sammenligning har trafikvæksten over
de seneste 10 års lavkonjunktur ligget på cirka 0,9 pct. årligt, og i forbindelse med Femern-tun-
nelen er der regnet med en trafikvækst på 1,4 procent.
Næstved
Den samlede tidsbesparelse hos trafikanterne bliver med den anvendte prognose i størrelsesor-
denen 4.000 timer dagligt i 2025 stigende til cirka 10.000 timer dagligt i 2075. Til gengæld viser
modelberegningerne, at antallet af kørte kilometer vil stige lidt som følge af opgraderingen.
2
http://www.trm.dk/da/ministeriet/ny-anlaegsbudgettering.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
3
Med antagelse om en anlægsperiode for forbedringen af vejnettet fra 2019 til 2025 og en 50-års
økonomisk levetid fra 2026 til 2075 er de samfundsøkonomiske konsekvenser i form af omkost-
ninger og benefits analyseret og estimeret efter Transportministeriets retningslinjer.
I de samfundsøkonomiske beregninger indgår følgende omkostninger og benefits:
1. En vurdering af anlægs- og driftsomkostningerne ved de respektive vejudbygninger
2. De økonomiske konsekvenser for trafikanterne i form af tidsbesparelser og kørselsudgif-
ter, der beregnes på grundlag af de beregnede trafikale konsekvenser
3. De miljømæssige konsekvenser og konsekvenserne for antallet af trafikuheld,
der begge beregnes i forhold til det beregnede kørselsomfang.
De anvendte enhedsværdier for tidsbesparelser pr. time, kørselsudgifter pr. km, miljøomkostnin-
ger pr. kørt kilometer og samfundsøkonomiske omkostninger ved trafikuheld er alle hentet fra
Transportministeriets Transportøkonomiske enhedspriser. Desuden er forudsætningerne vedr.
diskonteringsrente, nettoafgiftsfaktor og arbejdsudbudsforvridning fra Transportministeriets Ma-
nual for samfundsøkonomisk analyse på transportområdet anvendt i beregningerne
3
.
Resultatet af de samfundsøkonomiske beregninger vedr. den samlede strækning fra Rønnede til
Kalundborg er vist i nedenstående tabel 2 og figur 2. Nutidsværdien af de beregnede omkostnin-
ger og gevinster over en 50-års periode er opgjort med anvendelse af en diskonteringsrente på 4
pct. p.a. for den første 35-års periode og herefter 3 pct. p.a.
Det fremgår, at anlægsudgifterne her er lavere end angivet i tabel 1. Det skyldes, at beløbene i
tabel 1 var de forventede faktiske omkostninger i anlægsperioden, angivet i 2015 priser, mens
Anlægsomkostningeri tabel 2 angiver den lidt lavere nutidsværdi af disse omkostninger, som jo
afholdes over en længere periode. Netto anlægsomkostningerne er fratrukket nutidsværdien af
vejanlæggets restværdi efter udløbet af den betragtede 50 års periode. Den nævnte korrektions-
reserve indgår direkte eller indirekte i alle disse størrelser.
Nutidsværdierne af de enkelte poster i den samfundsøkonomiske analyse er således vist i tabel-
len nedenfor, hvoraf det fremgår, at nettonutidsværdien af projektet er 1.982 millioner kr. Et po-
sitivt resultat betyder, at det betragtede projekt er samfundsøkonomisk rentabelt, og som det
fremgår udgør nettonutidsværdien næsten en tredjedel af nutidsværdien af projektets investe-
ringssum. Det betyder, at der er en god positiv margin med plads til de usikkerheder, der er i be-
regningerne.
3
http://www.trm.dk/da/temaer/samfundsoekonomisk-analyse/publikationer.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
4
Tabel 2: Nettonutidsværdier af gevinster og omkostninger
Mio. Kr.
Anlægsomkostninger, netto:
Anlægsomkostninger
Restværdi
Drifts- og vedligeholdelsesomkostninger:
Driftsomkostninger, vej
Brugereffekter:
Tidsgevinster, vej
Kørselsomkostninger, vej
Eksterne omkostninger:
Uheld
Støj
Luftforurening
Klima (CO
2
)
Øvrige konsekvenser:
Afgiftskonsekvenser
Arbejdsudbudsforvridning
Arbejdsudbudsgevinst
Nettonutidsværdi i alt
Note: Positive værdier i tabellen indikerer gevinster, og negative værdier er omkostninger.
Kilde: Trafikmodel og anlægsoverslag samt beregninger i TERESA 3.03.
-6.129
-7.281
1.153
-699
-699
9.230
9.735
-505
-71
-42
-11
-10
-7
-349
54
-1.585
1.183
1.982
Andre nøgletal bekræfter projektets samfundsøkonomiske rentabilitet:
Benefit/cost-ratioen eller forholdet mellem benefits og omkostninger er 1,22, hvilket også viser,
at benefits er større end omkostningerne set over den betragtede periode.
Den interne rente af projektet er endelig beregnet til 4,5 pct., hvilket er højere end diskonte-
ringsrenten, som er afgørende for et projekts rentabilitet.
Konklusionen er derfor entydig, at der er tale om et projekt, der fra et samfundsøkonomisk per-
spektiv er fordelagtigt.
Dette illustreres nærmere i nedenstående figur, hvor det klart ses, at benefits ved projektet over-
stiger omkostningerne, og at værdien af tidsbesparelserne over projektets levetid i sig selv er til-
strækkelige til at bære alle projektets omkostninger, herunder anlægs- og driftsomkostningerne.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
5
Figur 3: Nutidsværdier (mio. kr.) af benefits og omkostninger ved opgradering af
Den Sjællandske Tværforbindelse
11.000
10.000
9.000
8.000
7.000
6.000
5.000
4.000
3.000
2.000
1.000
0
Omkostninger
Anlægsomkostninger
Kørselsomkostninger
Miljøeffekter
Drift og vedligehold
Uheld
11.000
10.000
9.000
8.000
7.000
6.000
5.000
4.000
3.000
2.000
1.000
0
Benefits
Arbejdsudbudsgevinster
Afgiftskonsekvenser
Arbejdsudbudsforvridning
Tidsgevinster
Som nævnt viser trafikmodelberegningerne, at der køres marginalt flere kilometer efter opgrade-
ringen af strækningen. Dette skyldes, at de bedre vejforhold gør det attraktivt at køre en omvej
for at komme ud på motorvejen og der forøge hastigheden, hvilket indgår i trafikmodelberegnin-
gerne.
Da såvel kørselsomkostninger, miljøeffekter og uheldsomkostninger primært følger kørselsomfan-
get i modelberegningerne, figurerer disse derfor som omkostninger. Selv om trafikken på motor-
veje som bekendt er sikrere i forhold til trafik på landeveje og gennem bysamfund, må der derfor
forventes en marginal forøgelse af uheldsomkostningerne. Miljøeffekterne omfatter luftforure-
ning, klimaeffekt og støj og er ligesom uheldsomkostningerne meget små.
De øvrige omkostninger og benefits, der er opgjort, er arbejdsudbudsforvridning, arbejdsudbuds-
gevinsten og afgiftskonsekvenserne. Beregningen af disse effekter følger også Transportministe-
riets vejledninger i samfundsøkonomisk analyse.
Arbejdsudbudsforvridningerne er de markedsforvridninger, der vil følge af en øget skatteopkræv-
ning til finansiering af anlægsinvesteringer og driftsudgifter. Her antages disse udgifter alle at
være skattefinansierede, og arbejdsudbudsforvridning er derfor en negativ omkostningseffekt.
Arbejdsudbudsgevinsten er den positive effekt, der kommer af, at sparede rejseomkostninger an-
tages at forøge arbejdsudbuddet. Dette indgår derfor som en positiv benefit i beregningerne.
Afgiftskonsekvenserne opstår, når trafikken og dermed statens afgiftsprovenu forøges, idet dette
giver plads til en begrænsning af indkomstskatten og de markedsforvridninger, denne giver an-
ledning til. Denne effekt figurerer derfor her som en benefit.
Med inddragelse af alle disse omkostninger og benefits er konklusionen klar, at nutidsværdien af
benefits overstiger nutidsværdien af omkostninger, og at projektet er samfundsøkonomisk renta-
belt. I de følgende afsnit ses nærmere på mulige variationer i projektforudsætningerne for at
komme nærmere en vurdering af, under hvilke forhold projektet især er fordelagtigt, og hvad der
skal til, for at fortegnet evt. ændres i konklusionen.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
6
3.
RESULTATER FOR DELSTRÆKNINGER
Ud over den samlede samfundsøkonomiske analyse er der foretaget en tilsvarende beregning for
hver af delstrækningerne - såvel enkeltvist og parvist. Resultaterne heraf er præsenteret i ne-
denstående tabel, hvoraf det fremgår, at opgraderingen er samfundsøkonomisk fordelagtig for
alle delstrækninger. Ligesom for den samlede strækning er den samfundsøkonomiske nettonu-
tidsværdi positiv i alle beregninger, og den interne rente er over 4 pct. for alle delstrækninger.
Det fremgår af nedenstående tabel, der også viser, at opgraderingen af delstrækningen
Rønnede
– Næstved
er den mest fordelagtige.
Tabel 3: Hovedresultater
Delstrækning
1: Hele strækningen (Rønnede - Kalundborg)
2: Slagelse – Kalundborg
3: Næstved – Slagelse
4: Rønnede – Næstved
5: Næstved – Slagelse – Kalundborg
6: Rønnede – Næstved – Slagelse
Nettonutids-
værdi, mio. kr.
1.982
1.441
992
2.296
1.123
1.741
Intern rente,
pct. p.a.
4,5
4,9
4,7
7,7
4,2
4,9
Benefit/
cost-ratio
1,22
1,36
1,28
2,13
1,16
1,34
Kilde: Trafikmodel og anlægsoverslag samt beregninger i TERESA 3.03.
Resultaterne for de enkelte delstrækninger kan ikke adderes og vil i givet fald vise resultater, der
afviger fra resultatet af den kombinerede delstrækning. Dette skyldes de bagvedliggende trafik-
modelberegningers kompleksitet, og det forhold at en summering af to delstrækninger vil inde-
bære en vis grad af dobbeltregning.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
7
4.
ANLÆGSINVESTERINGER
Betydningen af ændrede anlægsinvesteringer kan umiddelbart vurderes ved betragtning af Figur
2, der viser, at anlægsudgifterne udgør to tredjedele af de samlede omkostninger. Det betyder,
at rentabiliteten i høj grad afhænger heraf. Det ses også, at anlægsudgifterne kan øges med op
til 30 pct. uden at resultere i en negativ nettonutidsværdi.
Der er i hovedberegningerne indregnet en korrektionsreserve på 50 pct. oven i de estimerede an-
lægsomkostninger, hvilket betyder, at der er en god sikkerhedsmargin i beregningerne. Begrun-
delsen herfor er tidligere tiders tendens til at undervurdere anlægsudgifterne og derved opnå en
bedre forrentning på papiret. Transportministeriet foreskriver derfor, at der som standard skal
tillægges en sådan 50 pct.s korrektionsreserve i planlægningsfasen.
Som nævnt ovenfor kan anlægsomkostningerne fortsat øges med op til 30 pct., uden at dette går
ud over projektets positive samfundsøkonomiske rentabilitet. Der er desuden foretaget en føl-
somhedsberegning til belysning af konsekvenserne af en lavere korrektionsreserve på 25 pct. Re-
sultatet vil, som det fremgår af nedenstående tabel, blive en væsentlig forøgelse af projektets
nettonutidsværdi og en forøgelse af den interne rente til 5,1 pct.
Tabel 4: Resultater af ændrede korrektionsreserver i anlægsomkostningerne
Scenario
Hovedberegning
50 pct.s korrektions-
reserve
25 pct.s korrektions-
reserve
Nettonutidsværdi,
mio. kr.
1.982
3.246
Intern rente,
pct. p.a.
4,5
5,1
Benefit/cost-
ratio
1,22
1,42
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
8
5.
TRAFIKGRUNDLAG
Baggrunden for ønsket om en opgradering af vejforbindelsen mellem Rønnede og Kalundborg er
oplevelsen af trængsel på de eksisterende vejforbindelser, hvor der især i myldretiderne opleves
kødannelse, og hvor blandingen af personbiler og tunge køretøjer er til gene for trafikken. Vejdi-
rektoratet har præsenteret nedenstående figur i forbindelse med forundersøgelser af rute 54 og
rute 22, der er gennemført til belysning af behovet for en løsning af disse problemer.
Figur 4: Årsdøgnstrafikken på de tre delstrækninger
Den forudsatte trafikvækst er naturligvis en afgørende parameter i forbindelse med den sam-
fundsøkonomiske analyse. Jo større vækst, desto flere trafikanter sparer køretid, og jo større er
projektets benefits og dermed rentabilitet, så længe investeringerne er de samme.
I beregningerne er der taget udgangspunkt i en vækst i trafikken på 1,5 pct. årligt frem til åb-
ningstidspunktet og derefter 1 pct. årligt. Det er lige i overkanten af de seneste års vækstrater,
som imidlertid må antages at være relativt lave som følge af lavkonjunkturen.
Til belysning af betydningen af trafikvæksten for analyseresultaterne er der opstillet to alterna-
tive vækstscenarier. Som et lavvækstscenarie er det forudsat, at trafikvæksten vil være 1 pct.
årligt frem til 2025 og herefter falde til et historisk lavpunkt på 0,5 pct. årligt. Som et højvækst-
scenarie tages udgangspunkt i Infrastrukturkommissionens bud på en fremtidig vækst. Her bliver
det antaget, at trafikken vokser med 2,2 pct. årligt frem til 2025 og herefter 1,5 pct.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
9
De anvendte vækstrater i hovedberegningen og i følsomhedsberegningerne fremgår af nedenstå-
ende tabel.
Tabel 5: Vækst scenarier
Scenario
Lavvækst
Hovedberegning
Højvækst
2005 - 2015
0,9 pct. p.a.
0,9 pct. p.a.
0,9 pct. p.a.
2016 - 2025
1,0 pct. p.a.
1,5 pct. p.a.
2,2 pct. p.a.
2026 - 2075
0,5 pct. p.a.
1.0 pct. p.a.
1,5 pct. p.a.
For hver af de to alternative trafikprognoser er der foretaget en samfundsøkonomisk konsekvens-
beregning for den samlede strækning. Resultaterne heraf er præsenteret i nedenstående tabel.
Tabel 6: Resultater af alternative vækstscenarier
Scenario
Lavvækst
Hovedberegning
Højvækst
Netto nutidsværdi,
mio. kr.
-1.238
1.982
6.936
Intern rente,
pct. p.a.
3,2
4,5
5,8
Benefit/cost-
ratio
0,86
1,22
1,80
Det fremgår, forventeligt, at lavvækstscenariet medfører et resultat, der er lavere end kriterierne
for et samfundsøkonomisk rentabelt projekt, hvorimod højvækstscenariet forbedrer rentabiliteten
af projektet betydeligt.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
10
6.
MULIGE VÆKSTEFFEKTER
Ifølge Transportministeriet skal eventuelle bredere
økonomiske effekter, dvs. de dynamiske eller
indirekte samfundsøkonomiske effekter, der ligger ud over de beskrevne direkte effekter, ikke
medtages i den samfundsøkonomiske analyse. Effekter for arbejdsudbuddet medregnes dog, men
herudover kan især agglomerationseffekter og konkurrenceeffekter have betydning for et infra-
strukturprojekts reelle samfundsmæssige værdi.
Lavere transportomkostninger og kortere transporttid kan betragtes som en reduktion af de ef-
fektive afstande og dermed som en øget koncentration af økonomisk aktivitet i et område. Denne
såkaldte agglomerationseffekt vurderes på baggrund af engelske erfaringer med infrastrukturpro-
jekter at udgøre den klart største del af de bredere økonomiske effekter. En forbedring af forbin-
delsen mellem Næstved, Slagelse og Kalundborg kan medvirke til en udvikling af området som et
mere sammenhængende erhvervs- og boligområde ved en reduktion af de reelle afstande og der-
med forøge vækst og velstand i Vestsjælland.
Hertil kommer, at værdien af de gevinster, som virksomhederne opnår ved et forbedret trans-
portsystem, i nogle tilfælde kan være undervurderet i de nuværende samfundsøkonomiske analy-
ser på transportområdet. Det sker i det omfang, at bedre vejforbindelser giver en mere fuldkom-
men konkurrence på vare- og servicemarkederne. Ufuldkommen konkurrence medfører højere
varepriser end de marginale produktionsomkostninger, og en reduktion af transportomkostnin-
gerne vil begrænse denne meromkostning for samfundet. Et eksempel kan være byggesektoren,
hvor afstanden og de lidt trange vejforbindelser mellem Næstved, Slagelse og Kalundborg kan
skabe ’lommer’, hvor lokale entreprenører oppebærer en vis grad af monopol, som forøger prisni-
veauet i området. En forbedring af infrastrukturen vil i sådanne tilfælde forøge konkurrencen og
begrænse byggeomkostningerne i området og dermed lede til en forøget vækst.
Bedre vejforbindelser kan således føre til en styrkelse af de lokale erhvervsvirksomheders kon-
kurrenceevne, og de vil desuden åbne for en lettere adgang til området for turister. Komiteen for
den Sjællandske Tværforbindelse har tidligere forestået en analyse af mulige effekter for det re-
gionale erhvervsliv. Der var tale om en relativt summarisk vurdering på basis af væksterfaringer
andre steder i landet, og Grontmij
4
, der stod for analysen estimerede den samlede effekt af tvær-
forbindelsen til i størrelsesordenen 1.500 nye arbejdspladser.
Der kan således forventes en øget vækst som resultat af infrastrukturforbedringerne, men en
nærmere vurdering heraf vil nok kræve en mere dybdegående analyse.
4
Grontmij (2015): Den Sjællandske Tværforbindelse. En vej til vækst på Sjælland.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
11
7.
KONKLUSION
Analysen viser, at en opgradering af vejforbindelsen mellem Rønnede og Kalundborg er sam-
fundsøkonomisk rentabel under de anvendte, realistiske forudsætninger over den angivne peri-
ode. Der er i beregningerne afsat en 50 pct.s reserve oven i de estimerede anlægsudgifter, og
alligevel er der en pæn margin i form af en positiv nettonutidsværdi. Den strækning, der går mel-
lem Rønnede og Næstved, er ifølge de gennemførte beregninger i særlig grad samfundsøkono-
misk rentabel.
Der er generelt gjort brug af standardforudsætninger og -fremgangsmåder for derved at sikre re-
sultaternes sammenlignelighed med andre samfundsøkonomiske analyser.
Hertil kommer, at der med stor sandsynlighed, jf. Grontmij 2015, vil kunne opleves bredere øko-
nomiske effekter efter en opgradering af vejforbindelsen mellem Rønnede og Kalundborg.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
1
BILAG 1
METODE OG FORUDSÆTNINGSGRUNDLAG
I dette bilag præsenteres de forudsætninger, der er anvendt i den samfundsøkonomiske analyse.
De samfundsøkonomiske beregninger er foretaget i TERESA 3.03 og følger de gældende vejled-
ninger for samfundsøkonomiske analyser på transportområdet.
Tabel 7 nedenfor beskriver de generelle beregningsforudsætninger.
Tabel 7: Generelle forudsætninger
Kalkulationsperiode
Projektering
Anlægsperiode
Driftsperiode
Restværdi
Diskonteringsrente
År 2015-2050
År 2051-2076
Nettoafgiftsfaktor
Arbejdsudbudsforvridning
Metode
4 pct.
3 pct.
33,5 pct.
20 pct.
Markedspris
2016-2018
2019-2025
2026-2075
2076
Den samfundsøkonomiske analyse er baseret på en række trafikmodelberegninger og forudsæt-
ninger. Forudsætningerne for disse beregninger er beskrevet nærmere i det følgende.
Trafikalt grundlag
Den samfundsøkonomiske analyse bygger på output fra trafikmodellen for området. Modellen
medregner ikke trafikspring. Det betyder, at den nye vejinfrastruktur ikke medfører nye rejser,
men at eksisterende ture nu har mulighed for at benytte den nye infrastruktur, hvis det giver
mulighed for at spare tid eller distance. Modellen vægter tid over distance, og det er dermed mu-
ligt at vælge en længere rute, så længe tidsbesparelsen samlet set er størst. I de fleste tilfælde
medfører dette, at der køres en længere rute med den nye infrastruktur, da den er hurtigere end
de alternative ruter. Dog ses der for lastbiler på nogle af ruterne en reduktion i antallet af kørte
kilometer med den nye infrastruktur. En mulig forklaring er, at lastbilerne primært kører lange
distancer mellem transportcentre og byer, og den nye infrastruktur netop gavner denne type kør-
sel, frem for bilerne der har en større andel korte ture, hvor motorvejene ikke er en distance for-
del, men udelukkende en tidsfordel.
Desuden antages det, at al sparet tid er betragtet som almen rejsetid. Reelt vil en andel heraf
være forsinkelsestid, som har en lidt større samfundsøkonomisk værdi, men der anvendes her en
konservativ antagelse om, at al sparet tid er almen rejsetid. Grundet begrænsninger i trafikmo-
dellen er der ikke beregnet med fx køretidsgevinster for offentlig transport.
Der er dannet trafikprognoser for nuværende vejinfrastruktur og for alternativerne med den nye
vejinfrastruktur. Prognoserne er baseret på en række antagelser for væksten i transportaktivite-
ten. Der er dannet tre prognoser for transportaktiviteten, en lavvækst-, en middelvækst- og en
højvækstprognose. Tallene der ligger til grund for hovedberegningen, bygger på Vejdirektoratets
anbefalinger om en fremtidig vækst på 1,5 pct. p.a. i trafikaktiviteten. Dette anses dog som me-
get optimistisk, især på længere sigt, hvorfor der efter 2025 anvendes en vækst på 1 pct. p.a.
Lavvækstscenariet bygger på den historiske udvikling i trafikken i perioden 2005-2015 med en
gennemsnitlig vækst på ca. 1 pct. p.a., efter 2025 anvendes en vækst på 0,5 pct. p.a., da det
forventes, at væksten i trafikaktiviteten vil falde på længere sigt. Som et højvækstscenarie tages
Fejl! Henvisningskilde ikke fundet.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
2
udgangspunkt i Infrastrukturkommissionens bud på en fremtidig vækst. Her antages trafikken at
vokser med 2,2 pct. årligt frem til 2025 og herefter 1,5 pct.
Tabel 8: Vækst i transportaktiviteten
Scenario
Lavvækst
Hovedberegning
Højvækst
2005 - 2015
0,9 pct. p.a.
0,9 pct. p.a.
0,9 pct. p.a.
2016 - 2025
1,0 pct. p.a.
1,5 pct. p.a.
2,2 pct. p.a.
2026 - 2075
0,5 pct. p.a.
1.0 pct. p.a.
1,5 pct. p.a.
I trafikmodellen regnes trafikken og dermed tids- og kørselsforbrug for et hverdagsdøgn. Disse er
opregnet til årsniveau med en faktor 310. Den årlige vækst i sparet tid og ekstra kørsel fordelt på
køretøjstype antages konstant over perioden og beregnes ud fra trafikmodellens output for ned-
slagsårene, således at der er en lineær udvikling i nettoændringen imellem disse år. Input til TE-
RESA 3.03 er køretøjstimer og rejsetid for basis og alternativerne fordelt på personbiler, varebiler
og lastbiler samt væksten i nettoeffekten.
For transport i personbil er det nødvendigt at opdele effekterne på transport mellem bolig-ar-
bejde (pendling), erhvervstransport og anden transport (fritidstransport etc.), da tiden for disse
aktiviteter har forskellig værdi. Dette gøres for personbiler ved hjælp af en standardfordeling fra
Transportøkonomiske Enhedspriser.
Output fra trafikmodellen består af ændringen i køretøjskilometer og køretøjstimer fordelt på kø-
retøjstyperne: personbil, varebil og lastbil. Der anvendes belægningsgrader pr. personbil for at
omregne fra køretøjstimer til persontimer (da TERESA 3.03 bruger persontimer som input). Be-
lægningsgraderne er hentet fra Transportøkonomiske enhedspriser. For varebiler og lastbiler er
der antaget en belægningsgrad på 1.
Tabel 9: Fordeling på turformål, og belægningsgrad
Fordeling på turformål
Bolig-arbejde
Erhverv
Andet
Samlet
25
10
64
100
Belægningsgrad
1,08
1,18
1,80
-
Note: I belægningsgraden til tidsværdier tæller unge under 18 år med 50 pct.
Kilde: Transportøkonomiske enhedspriser, Transportvaneundersøgelsen januar 2011 til og med december
2012; og Vejdirektoratet, Personer pr. bil, Rapport 268, 2002.
Anlægsoverslag
Der er i analysen anvendt et indledende basisoverslag inkl. korrektionsreserve på 7.403 mio. kr.
for den samlede strækning, jf. Tabel 10. De anvendte anlægsoverslag bygger på standardpriser
pr. motorvejskilometer (mio. kr. pr. km) under det tidligere planlægningsniveau. Desuden er der
tillagt en 50 pct.s korrektionsreserve, som følge af principperne i Ny anlægsbudgettering (Trans-
portministeriet, 2010) og grundet den store usikkerhed forbundet med anlægsoverslaget.
Basisoverslaget er angivet i faktorpriser inkl. 50 pct.s korrektionsreserve og er herefter omregnet
til markedspriser i TERESA 3.03.
Fejl! Henvisningskilde ikke fundet.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
3
Tabel 10: Anlægsomkostninger, faktorpriser inkl. 50 pct.s korrektionsreserve, mio. kr.
Delstrækning
Slagelse – Kalundborg
Næstved – Slagelse
Rønnede – Næstved
Samlet
Km
31
27
12,5
70,5
Mio. kr.
3.255
2.835
1.313
7.403
Note: Disse strækninger er ekskl. ringforbindelserne ved Næstved og Slagelse.
Kilde: http://www.trm.dk/da/ministeriet/ny-anlaegsbudgettering.
Der antages en 5-årig anlægsperiode, og inden denne er der afsat to år til planlægning, herunder
arealerhvervelse, projektering, miljøundersøgelser, VVM etc.
Tabel 11 viser fordelingen af anlægsomkostninger over projekt- og anlægsperioden.
Tabel 11: Fordeling af anlægsomkostninger, procent
2018
Andel
5 pct.
2019
5 pct.
2021
15 pt.
2022
20 pct.
2023
20 pct.
2024
20 pct.
2025
15 pct.
Der er i analysen ikke indregnet potentielle gener i anlægsperioden.
Drifts- og vedligeholdelsesomkostninger, brugereffekter, eksterne omkostninger og øv-
rige konsekvenser
Der er i analysen forudsat øgede drifts- og vedligeholdelsesomkostninger på 25 mio. kr. pr. kilo-
meter i faktorpris for de forskellige strækninger over den betragtede 50-års periode. Dette svarer
til en gennemsnitlig årlig omkostning på ca. 500.000 kr. pr. kilometer set over den 50-årige peri-
ode. Drifts- og vedligeholdelsesomkostningerne er herefter omregnet til markedspriser i TERESA
3.03.
Brugereffekter, eksterne omkostninger og øvrige konsekvenser beregnes alle i TERESA 3.03 og
baseres således på input fra trafikmodellen samt enhedspriser fra Transportøkonomiske enheds-
priser. TERESA 3.03 følger
Manual for samfundsøkonomisk analyse på transportområdet, Trans-
portministeriet, marts 2015,
og forudsætningerne for disse beregninger beskrives således i ma-
nualen samt i Transportøkonomiske enhedspriser. Desuden findes der dokumentation for TE-
RESA-modellen, som kan give yderligere information om de enkelte beregninger
5
.
5
http://www.modelcenter.transport.dtu.dk/Publikationer/TERESA
Fejl! Henvisningskilde ikke fundet.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
4
BILAG 2
FEMERN BÆLT-FORBINDELSEN
Det forventes at Femern Bælt-forbindelsen tidligst vil stå færdig i 2026 – samme år som infra-
strukturændringerne analyseret i denne rapport forventes at stå klar. En opgradering af dele af
eller den samlede Sjællandske Tværforbindelse vil i sammenhæng med Femern Bælt-forbindelsen
give en forbedret sammenhæng mellem Vestsjælland og det nordtyske område fra Hamborg og
mod øst.
Dog har aktiviteterne mellem Danmark og Tyskland i dag fundet sin rutefordeling, og selve Fe-
mern Bælt-forbindelsen vil ikke flytte så meget på disse ruter. Forbindelsen forventes dog at for-
øge trafikken over Femern med ca. 3.000 køretøjer, men de fleste af disse trafikanter antages i
forvejen at gå via allerede etablerede forbindelser.
Sammenhængen mellem en kommende Femern-forbindelse og en opgraderet sjællandsk tvær-
forbindelse må forventes at kunne udnyttes i en erhvervspolitisk sammenhæng, hvor man med
udgangspunkt i den nye forbindelse kan fremme erhvervsudviklingen. Der er ikke i denne analyse
regnet med nygenereret trafik som følge af den forventede faste forbindelse over Femern Bælt,
grundet ovenstående forhold og den store usikkerhed i vurderingen, ikke.
Fejl! Henvisningskilde ikke fundet.
TRU, Alm.del - 2015-16 - Bilag 225: Materiale til brug for foretræde vedrørende de kommende forhandlinger om kommende prioriteringer af investeringer på infrastrukturområdet, fra Komitéen for Den Sjællandske Tværforbindelse
Samfundsøkonomisk analyse
5
BILAG 3
GEVINSTER OG OMKOSTNINGER
Anlægsomkostninger:
Beregnet ud fra anlægsoverslaget, tillagt 50 pct.s korrektionsreserve,
omregnet til markedspriser og spredt ud over en 7-årig planlægnings- og anlægsperiode.
Restværdi:
Anlæggets værdi efter kalkulationsperioden er en gevinst for samfundet.
Drift- og vedligeholdelsesomkostninger, vejinfrastruktur:
Alternativerne giver anledning til
øgede drifts- og vedligeholdelsesomkostninger ift. basisscenariet med den eksisterende vejinfra-
struktur.
Tidsgevinster, vej:
Tidsgevinster er værdien af den sparede tid, som den nye vejinfrastruktur
giver anledning til, når brugerne af strækningerne i regionen kommer hurtigere frem. Værdien af
tid afhænger af køretøjstype (personbil, varebil og lastbil) samt formålet med transporten (pend-
ling, erhverv, andet/fritid).
Kørselsomkostninger, vej:
Kørselsomkostningerne indeholder de direkte omkostninger til
transport i personbil, varebil og lastbil. Direkte omkostninger omfatter f.eks. omkostninger til
benzin og diesel.
Luftforurening:
Øget trafikaktivitet giver anledning til øget luftforurening, f.eks. i form af parti-
keludledninger. Den øgede luftforurening påvirker befolkningens helbred og kan påvirke skov og
landbrug, hvilket medfører en samfundsøkonomisk omkostning.
Klima:
Øget trafikaktivitet giver ligeledes anledning til yderligere belastning af klimaet, f.eks. i
form af CO
2
-udledninger. Danmark er pålagt CO
2
-kvoter, og udledning af CO
2
giver dermed an-
ledning til en samfundsøkonomisk omkostning.
Uheld:
Uheld som følge af opkvalificering af en vejstrækning omfatter både trafikale uheld og
tidlig død som følge af forurening. Uheld opgøres pr. kørt kilometer for hvert enkelt køretøj, hvor
øget kørsel øger omkostningerne til uheld.
Støj:
En større trafikaktivitet vil øge støjniveauet, som værdiansættes i analysen. Det gælder
både ved øget antal kilometer og ved øget tidsforbrug, der værdiansættes som en sum af sund-
heds- og geneomkostninger. Der differentieres mellem typen af køretøj og vejtype.
Afgiftskonsekvenser:
Øget trafikaktivitet giver anledning til, at staten modtager flere afgifter,
hvilket medfører, at de alt andet lige kan nedsætte indkomstskatten, som antages at have en
markedsforvridende effekt. Et forøget afgiftsprovenu vil således medføre en forøgelse af de sam-
fundsøkonomiske benefits.
Arbejdsudbudsforvridning:
Arbejdsudbudsforvridningen er den skatteforvridning, der opstår,
når staten har nettoudgifter i projektet (til anlægs- og driftsudgifterne), som må finansieres gen-
nem indkomstskatterne. Indkomstskat antages at virke forvridende på arbejdsudbuddet, og det
er denne omkostninger, der benævnes arbejdsudbudsforvridning.
Arbejdsudbudsgevinst:
Pendlere og erhvervsrejsende sparer transportomkostninger både i
form af tid og direkte kørselsomkostninger ved den nye infrastruktur. Disse besparelser giver an-
ledning til et øget arbejdsudbud, som er en gevinst for samfundet.
Fejl! Henvisningskilde ikke fundet.
