Transportudvalget 2014-15 (2. samling)
TRU Alm.del Bilag 39
Offentligt
Status for anlægsprojekter på transportområdet
Transport- og Bygningsministeriet
1. halvår 2015
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
Status for anlægsprojekter på transportområdet
Transport- og Bygningsministeriet
1. halvår 2015
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
Indhold
1.
2.
3.
3.1
3.1.1.
INDLEDNING ...................................................................................................... 8
STATUS FOR TRÆK PÅ DEN CENTRALE ANLÆGSRESERVE.............................. 10
JERNBANER ....................................................................................................... 12
Forundersøgelser, VVM-undersøgelser mv. på baneområdet ................................................................. 14
Undersøgelser i regi af Infrastrukturfonden / den grønne forligskreds ................................................. 15
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mellem Ringsted og Odense ... 15
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn ........................................................... 15
Ombygning Hillerød Station ................................................................................................................ 16
Anlæg af nye stationer i Favrholm (syd for Hillerød) og Gødstrup .................................................. 17
Niveaufri udfletning Ringsted Øst ....................................................................................................... 18
3.1.2. Undersøgelser i regi af Togfonden DK .....................................................................................................18
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg ................................................. 18
VVM-analyse af opgraderinger Fredericia-Aalborg.......................................................................... 19
VVM-analyse af en ny bane Hovedgaard-Aarhus ............................................................................. 20
VVM-undersøgelse af en ny bane på Vestfyn ..................................................................................... 20
VVM-undersøgelse af en ny bro over Vejle Fjord .............................................................................. 20
VVM-analyse af hastighedsopgradering af strækningen Østerport-Helsingør ............................... 21
VVM-analyse af øvrige regionale hastighedsopgraderinger ............................................................. 22
VVM-analyse af anlæg af ny bane til Billund ..................................................................................... 22
Supplerende VVM-analyse af opgradering Hobro-Aalborg .............................................................. 23
VVM-undersøgelse Herning-Holstebro, øget banekapacitet ............................................................. 23
VVM-undersøgelse Gødstrup St., ekstra spor ..................................................................................... 23
Forundersøgelse ny bane Aarhus-Galten-Silkeborg...........................................................................24
Forbedring af gods- og passagerkapaciteten i Nordjylland .............................................................. 24
Analyse til fremme af gods på bane..................................................................................................... 25
3.1.3. Undersøgelser i regi af bedre/billigere-forligskredsen ........................................................................... 25
Hastighedsopgradering Ryomgård - Grenaa..................................................................................... 25
Ørestad og Glostrup Stationer .............................................................................................................26
Kapacitetsmæssige forbedringer på S-banen .....................................................................................26
Nyt vendespor ved Enghave Station ...................................................................................................26
Esbjerg Nærbane, inkl. lokalisering af Jerne station ......................................................................... 27
Flytning af Herlev Station.................................................................................................................... 27
Forundersøgelse af mulighed for en ny S-togsstation i Vinge ........................................................... 27
Udvidelse af kapaciteten i Padborg Kombiterminal ...........................................................................28
3.2
Projekter under gennemførelse ............................................................................................................... 29
Dobbeltspor på Nordvestbanen (Lejre-Vipperød) ..............................................................................29
Dobbeltsporet Vamdrup-Vojens ......................................................................................................... 30
Opgradering af Hobro-Aalborg .......................................................................................................... 31
Elektrificering af Esbjerg-Lunderskov ................................................................................................ 32
Ny bane København-Ringsted ............................................................................................................. 33
Signalprogrammet ............................................................................................................................... 35
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
Fordelingsstation Vestfyn ....................................................................................................................38
Elektrificering og hastighedsopgradering af strækningen Køge Nord-Næstved ............................. 39
Elektrificering af Fredericia - Aalborg ............................................................................................... 40
Øvrige regionale opgraderinger......................................................................................................... 40
3.3
Fornyelsesprojekter på baneområdet ....................................................................................................... 41
Frederiksborggade Øst – Ny Metrotrappe ......................................................................................... 41
Sporombygning Taulov-Padborg ........................................................................................................42
Sporombygning Odense - Fredericia...................................................................................................42
Udskiftning af køreledningsanlæg på S-banestrækningen Albertslund-Høje Taastrup .................. 43
Ibrugtagne projekter med restarbejder .............................................................................................. 44
3.4
Fornyelse og vedligehold af jernbanenettet ............................................................................................ 45
4.
4.1
VEJE .................................................................................................................. 46
Forundersøgelser, VVM-undersøgelser mv. på vejområdet ................................................................... 47
VVM af udbygning rute 26, Aarhus-Viborg ........................................................................................ 47
VVM af Skovvejen mellem Regstrup og Kalundborg..........................................................................48
Forundersøgelse af perspektiverne i en styrkelse af rute 9 ................................................................48
3. Limfjordsforbindelse ........................................................................................................................ 49
VVM af omfartsvej ved Haderup .........................................................................................................49
VVM af Ribe Omfartsvej ......................................................................................................................50
Projektering mv. af ny Storstrømsbro.................................................................................................50
VVM undersøgelse af rute 54 Næstved-Rønnede ................................................................................ 51
Forundersøgelse af tilslutning af omfartsvej ved Auning .................................................................. 52
4.2
Anlægsprojekter på vejområdet............................................................................................................... 53
Holbæk-Vig, rute 21, etape 2 & 3 ......................................................................................................... 54
Middelfart-Nørre Aaby (udbygning af motorvejen på Vestfyn, 1. etape) ......................................... 54
Udbygning af Brande Omfartsvej til motorvej ................................................................................... 55
Sdr. Borup-Assentoft (nordligt hængsel til Djursland) ...................................................................... 55
Udbygning af Motorring 4 omkring København................................................................................ 56
Omfartsvej ved Nykøbing Falster ........................................................................................................ 56
Motorring 4-Tværvej N (Frederikssundmotorvejens 2. etape) .......................................................... 56
Funder-Låsby (Silkeborgmotorvejen) ................................................................................................. 57
Øverødvej-Hørsholm S (udbygning af Helsingørmotorvejen, 1. etape) ............................................58
Nordlig omfartsvej ved Næstved .........................................................................................................58
Tilslutningsanlæg ved Odense ............................................................................................................. 59
Holstebromotorvejen (Herning-Holstebro) ....................................................................................... 60
Greve S-Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape) ................................................. 60
Fjordforbindelsen Frederikssund (Roskilde Fjord-forbindelsen) ...................................................... 62
4.2.1. Afsluttede projekter siden seneste anlægsstatus .................................................................................... 63
Slagelse Omfartsvej 1. og 2. etape........................................................................................................63
Opgradering til Kalundborg Havn (Elverdam-Regstrup, Skovvejen), etape 1 .................................64
Skærup-Vejle N (udbygning af motorvejen ved Vejle Fjord) ............................................................. 64
Riis-Ølholm-Vejle..................................................................................................................................64
4.3
Større bygværker ...................................................................................................................................... 66
Skibsstødssikring ..................................................................................................................................66
Mønbroen .............................................................................................................................................. 67
Spunsvæggen på Lyngbyvej ................................................................................................................ 67
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
4.4
Efterslæbsnedbringning mv. ................................................................................................................... 69
5.
LETBANER ......................................................................................................... 71
Aarhus Letbane ..................................................................................................................................... 71
Odense Letbane ..................................................................................................................................... 73
Aalborg Letbane ................................................................................................................................... 74
Letbane på Ring 3 ................................................................................................................................. 74
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet ....................................................... 75
6.
FEMERN BÆLT................................................................................................... 77
Kyst til kyst-forbindelsen ..................................................................................................................... 77
Danske jernbaneanlæg i tilslutning til Femern Bælt-forbindelsen .................................................... 79
7.
METROEN ......................................................................................................... 82
Cityringen .............................................................................................................................................82
Nordhavnsafgreningen ....................................................................................................................... 88
Sydhavnsafgreningen ......................................................................................................................... 90
Perrondøre ............................................................................................................................................92
8.
PULJEPROJEKTER PÅ TRANSPORTOMRÅDET ................................................. 93
Puljeprojekter finansieret af En grøn transportpolitik ......................................................................94
Puljeprojekter finansieret af puljer til bedre og billigere kollektiv trafik ........................................ 101
Puljeprojekter finansieret af Togfonden DK ..................................................................................... 102
9.
BILAG ............................................................................................................... 104
Bilag 1: Igangværende anlægs- og fornyelsesprojekter på baneområdet ......................................................... 104
Bilag 2: Plan for idriftsættelsen af Signalprogrammet på fjernbanen ...............................................................105
Bilag 3: Plan for idriftsættelsen af Signalprogrammet på S-banen .................................................................. 106
Bilag 4: Tidsplan for projekterne i Togfonden DK .............................................................................................107
Bilag 5: Igangværende større anlægsprojekter på vejområdet ......................................................................... 108
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
7/109
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
8/109
1. Indledning
Status for anlægsprojekter på transportområdet 1. halvår 2015, herefter Anlægsstatus,
giver en orientering til Folketingets Finansudvalg og Folketingets Transportudvalg om
status og udvikling i anlægsprojekter på transportområdet under Transport- og Byg-
ningsministeriet. Forbruget for igangværende projekter er opgjort pr. 31. marts 2015.
Der afrapporteres på projekter igangsat med aftalerne om en grøn transportpolitik, om
bedre og billigere kollektiv trafik, Togfonden DK, finanslovsaftaler, samt tidligere igang-
satte projekter.
Tabel 1.1: Transportpolitiske aftaler indgået siden 2009 med relevans for Anlægsstatus
Aftale
Aftale om en grøn transportpolitik
Aftale om en moderne jernbane
Aftale om nye initiativer som led i udmøntning af puljer
Aftale om tillæg til aftale om nye initiativer som led i udmøntningen
af puljer
Aftale om visse vejprojekter
Aftale om bedre veje mv.
22. oktober 2009
2. december 2009
Grøn transportpolitik
Grøn transportpolitik, dog uden
Radikale Venstre
Aftale om fremrykning af indsatsen i 2010 for mere cykeltrafik og
om modulvogntog
Aftale om bedre mobilitet
Aftale om forstærket indsats mod spøgelsesbilisme og bedre
sikkerhed i overkørsler
Aftale om Hypercard, busser, trafiksikkerhed, støjbekæmpelse mv.
Aftale om udmøntning af puljer til nye initiativer på transportområ-
det
Aftale om elektrificering af jernbanen mv.
Aftale om takstnedsættelser og pulje til forbedring af den kollektive
trafik
Aftale om takstnedsættelser og investeringer til forbedring af den
kollektive trafik
Aftale om bedre cykeltrafik og ny metro til Københavns Nordhavn
mv.
Aftale om en ny Storstrømsbro, Holstebromotorvejen mv.
Aftale om linjeføring for Holstebromotorvejen
Aftale om supercykelstier mv.
Aftale om letbane i hovedstaden, busser og cykler
21. marts 2013
25. april 2013
16. maj 2013
19. juni 2013
Grøn transportpolitik
Grøn transportpolitik
Bedre og billigere kollektiv trafik
Grøn transportpolitik
20. juni 2012
Grøn transportpolitik
12. juni 2012
Bedre og billigere kollektiv trafik
7. februar 2012
1. marts 2012
Grøn transportpolitik
Bedre og billigere kollektiv trafik
2
5. maj 2011
17. november 2011
Grøn transportpolitik
Grøn transportpolitik
26. november 2010
16. december 2010
Grøn transportpolitik
Grøn transportpolitik
1. september 2010
Grøn transportpolitik
Dato
29. januar 2009
22. oktober 2009
22. oktober 2009
22. oktober 2009
Forligskreds
Grøn transportpolitik
1
Grøn transportpolitik
Grøn transportpolitik
Grøn transportpolitik
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
9/109
Aftale om kollektiv trafik i yderområderne
Aftale om energieffektive transportløsninger, støjbekæmpelse og
trafiksikkerhedsbyer
Aftale om en moderne jernbane – udmøntning af Togfonden DK
Aftale om fremme af veterantogskørsel
Aftale om klare rammer for byggeriet af Metrocityringen
25. juni 2013
14. november 2013
Bedre og billigere kollektiv trafik
Grøn transportpolitik
14. januar 2014
28. januar 2014
21. februar 2014
Togfonden DK
3)
Grøn transportpolitik
Forligskredsen bag Lov om en
Cityring (lov nr. 552 af 6. juni
2007), dog uden De Konservative
4)
Aftale om ungdomskort og fjernbusser
Aftale om opgradering til supercykelsti på Ring 4 og etablering af
en cykelstitunnel ved Kildedal Station
Aftale om indkøb af dobbeltdækkere
Aftale om fremrykning af investeringer mv. i Togfonden DK
Aftale om metro, letbane, nærbane og cykler
Trafikaftale 2014 om udmøntning af disponible midler i Infrastruk-
turfonden
Aftale om ny letbane i Aalborg
Aftale om udmøntning af pulje til cykelstier og cykelparkering
Aftale om Cykler, busfremkommelighed og kollektiv trafik i yderom-
råder
Aftale om udmøntning af pulje til fremme af cykling
26. februar 2014
13. marts 2014
Bedre og billigere kollektiv trafik
Bedre og billigere kollektiv trafik
1. april 2014
28. maj 2014
12. juni 2014
24. juni 2014
Bedre og billigere kollektiv trafik
Togfonden DK
Bedre og billigere kollektiv trafik
Grøn transportpolitik
13. november 2014
10. december 2014
22. maj 2015
Finanslov 2015
5)
Bedre og billigere kollektiv trafik
Bedre og billigere kollektiv trafik
26. maj 2015
Grøn transportpolitik
1) Socialdemokraterne, Socialistisk Folkeparti, Radikale Venstre, Venstre, De Konservative, Dansk Folkeparti og
Liberal Alliance.
2) Socialdemokraterne, Socialistisk Folkeparti, Radikale Venstre, Dansk Folkeparti og Enhedslisten.
3) Socialdemokraterne, Socialistisk Folkeparti, Radikale Venstre, Dansk Folkeparti og Enhedslisten.
4) Socialdemokraterne, Radikale Venstre, Venstre, Dansk Folkeparti og Socialistisk Folkeparti.
5) Socialdemokraterne, Radikale Venstre, Socialistisk Folkeparti og Enhedslisten.
Orientering for 2. halvår 2014 blev fremsendt til Folketinget i december 2014.
De projekter, der omtales i Anlægsstatus, er på forskellige stadier på vej mod færdiggø-
relse. Der redegøres i omtalen af hvert enkelt projekt for dets formål og status. Som en
del af status indgår en gennemgang af den aktuelle budgetmæssige situation.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
10/109
2. Status for træk på den centrale anlægsreserve
Det følger af Budgetvejledningen 2014, punkt 2.8.3.1, at Transport- og Bygningsministe-
riet i Anlægsstatus giver en status for udmøntningen af den centrale anlægsreserve. I
tabellen nedenfor gives et overblik over udmøntningen af den centrale reserve. Ved nye
ændringer redegøres konkret for baggrunden for udmøntningen.
Tabel 2.1. Oversigt over udmøntning af den centrale anlægsreserve til igangværende projekter
(mio. kr. 2015-priser)
Projekt
Opgradering til Kalundborg Havn
Omfartsvej ved Nykøbing Falster
Opgradering Hobro-Aalborg
Oprindelig Tidligere udmøn- Udmøntning siden
reserve
tet reserve
forrige anlægsstatus
33,2
33,2
0,0
36,7
63,5
0,0
26,9
0,0
63,6
Resterende
reserve
0,0
-26,8
-36,7
Anm.: Den centrale reserve er en porteføljereserve, og et projekt kan derfor godt have et større træk på reserven end
dét, der er skudt ind. Dette finansieres af andre projekter, der ikke får brug for reserven.
Den centrale reserve er oprettet som led i Ny Anlægsbudgettering, som er en række prin-
cipper for, hvordan der for større anlægsprojekter på Transport- og Bygningsministeri-
ets område budgetlægges, styres og afrapporteres. Ny Anlægsbudgettering blev indført
med akt. 16 af 24. oktober 2006, og den konkrete udmøntning er beskrevet i en række
dokumenter udarbejdet af Transport- og Bygningsministeriet.
For projekter omfattet af Ny Anlægsbudgettering afsættes reserver svarende til 30 pct. af
projektets basisoverslag med henblik på at finansiere de fordyrelser, som erfaringsmæs-
sigt opstår som følge af uforudsete hændelser, ufuldstændig viden, mv. Af disse svarer 10
pct. til projektreserven, der disponeres af anlægsmyndigheden. De resterende 20 pct. er
projektets bidrag til den centrale reserve. Adgang til midler i den centrale reserve skal
godkendes af Transport- og Bygningsministeriets departement og Finansministeriet
inden for nærmere fastsatte regler. Projektets totaludgift er således basisoverslaget til-
lagt 10 og 20 pct.-reserverne.
Den centrale reserve er en porteføljereserve, hvorfor et projekt i tilfælde af en væsentlig
fordyrelse kan blive tilført flere midler fra den centrale reserve, end det i sin tid bidrog
med. Hvis projektets totaludgift forventes overskredet med mere end 10 mio. kr. (for så
vidt angår vejprojekter) eller 10 pct. (for så vidt angår hovedparten af baneprojekter)
forelægges projektet dog for Finansudvalget, før der kan disponeres.
Der er afsat 1,4 mia. kr. (2013-priser) til en styrket vedligeholdelsesindsats på statsvej-
nettet fra 2014-2017, jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21.
marts 2013. Derudover er der med finansloven for 2014 afsat 0,6 mia. kr. (2013-priser)
til en styrket vejvedligeholdelse i 2018-2020. Udgiften finansieres af uforbrugte midler
fra anlægsprojekternes centrale reserver. Endvidere er der afsat 4,1 mia. kr. (2013-
priser) på finansloven for 2014 til en styrket vedligeholdelse af banenettet fra 2015-
2020, der på samme måde finansieres af projekternes centrale anlægsreserver. Midlerne
overføres i takt med, at de centrale reserver frigives, idet indsatsen reduceres, hvis der
ikke kan frigives tilstrækkelige midler. Det er målet, at det ordinære vedligeholdelses-
budget på sigt skal kunne dække behovet, så der ikke igen oparbejdes efterslæb.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
11/109
Opgradering Hobro – Aalborg
Med akt 106 af 26. marts 2015 er projektet tilført 63,6 mio. kr. fra den centrale reserve,
heraf 26,9 mio. kr. fra projektets eget bidrag til den centrale reserve. Merbevillingen
skyldes primært for lavt budgetterede bygherreomkostninger, ekstraordinære krav frem-
sat ved ekspropriationsforretning samt kommunale krav til projektet.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
12/109
3. Jernbaner
Dette kapitel indeholder en oversigt over alle igangværende anlægs-, fornyelses- og pul-
jeprojekter på baneområdet
1
.
I afsnit 3.1 gives en status forundersøgelser, VVM-undersøgelser mv. på baneområdet. I
afsnit 3.2 gives en status for anlægsprojekter under projektering på baneområdet. I af-
snit 3.3 gives en kort status for fornyelsesprojekter under gennemførelse og i afsnit 3.4
gives en samlet status for fornyelse og vedligeholdelse af jernbanenettet.
For en oversigt over puljeprojekter under Trafikstyrelsen og Banedanmark, se kapitel 8.
Puljeprojekter under Transport- og Bygningsministeriet.
Boks 1. Markedssituationen på jernbaneområdet
Efter Banedanmarks vurdering har markedet de seneste år været positivt set
fra bygherrens synspunkt. Det er på nuværende tidspunkt fortsat uklart, om
denne tendens vil fortsætte. Det er derfor Banedanmarks opfattelse, at mar-
kedet for rådgivning er tæt på mætningspunktet med stigende priser til føl-
ge. På markedet for entreprenørydelser oplever Banedanmark derimod kon-
kurrence og fortsat stor interesse for Banedanmarks udbud, om end der
også er en tendens til stigende priser på nogle opgaver. Det er Banedan-
marks vurdering, at nogle af de større entreprenører er blevet mere selekti-
ve, når de vælger at søge prækvalifikation i forbindelse med Banedanmarks
udbud. Omvendt er der sket en stigning i udenlandske entreprenørers inte-
resse for at udføre anlægsopgaver. Et par store udenlandske entreprenører
ser således ud til at etablere sig eller ekspandere i Danmark. Der er mange
opgaver for anlægsentreprenører i de næste mange år, og det er derfor en
fordel at få øget antallet og kapaciteten af store entreprenører.
Boks 2. TEN-støtte på jernbaneområdet
I slutningen af 2012 og i 2013 blev en række af Banedanmarks projekter
tildelt EU-støtte. De individuelle støttebeløb fremgår under de enkelte pro-
jekter. Samlet blev der tildelt ca. 627 mio. kr. til Banedanmarks projekter.
Yderligere er der i foråret 2014 givet tilsagn om støtte til tre nye projekter.
Samlet er der i 2014 tildelt ca. 145 mio. kr., heraf ca. 112 mio. kr. til forbere-
dende undersøgelser af den nye Storstrømsbro i regi af Vejdirektoratet.
Udbetalingen af støtte sker løbende i rater i perioden 2013-2016/17 i hen-
hold til projekternes fremdrift og under forudsætning af, at de forudsatte
støtteberettigede udgifter afholdes.
1
Totaludgifterne for en række projekter i dette kapitel er fortrolige af hensyn til statens forhandlingsposition ved
udbud af projekterne. Fortroligheden (af eksempelvis aktstykker) ophæves typisk efter kontraktindgåelse.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
13/109
Boks 3. Elektrificeringsprogrammet
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. ja-
nuar 2014 blev der afsat 8,9 mia. kr. (2015-priser) til elektrificering af fjernba-
nenettet: mellem Fredericia-Aalborg (2021-2023), Aalborg-Frederikshavn
(2023-2025), Vejle-Struer (2024-2026) og mellem Roskilde-Kalundborg (2022-
2024) med henblik på en økonomisk optimal udrulning af elektrificeringen. Der
er afsat 141,3 mio. kr. (2015-priser) til gennemførelse af VVM-undersøgelser af
elektrificeringen af disse strækninger. Med Aftale om fremrykning af investerin-
ger mv. i Togfonden DK af 28. maj 2014 blev det besluttet at fremrykke dele af
de forberedende arbejder til elektrificering af strækningen Fredericia-Langå til
før 2020.
I lyset af de mange nye elektrificeringsprojekter – og i lyset af positive erfaringer
fra Signalprogrammet – er Banedanmarks elektrificeringsprojekter blevet sam-
let i det såkaldte Elektrificeringsprogram. Med Elektrificeringsprogrammet elek-
trificeres store dele af det danske jernbanenet, hvilket skaber rammerne for en
mere moderne, stabil, billig og miljøvenlig jernbane.
I det følgende gives en oversigt over projekter i Anlægsstatus, der indgår i Elek-
trificeringsprogrammet:
Infrastrukturfonden/den grønne forligskreds:
Elektrificering af Esbjerg-Lunderskov (kapitel 3.2. – projekter under
udførelse)
Femern landanlæg (kapitel 6 – Femern-projektet)
Finanslovsaftale 2013:
Elektrificering og opgradering af Køge Nord-Næstved (kapitel 3.1.2 –
undersøgelser i regi af Togfonden)
Togfonden DK:
Fredericia-Aalborg (kapitel 3.1.2. – undersøgelser i regi af Togfonden),
heraf særligt Fredericia-Langaa. Strækningen VVM-undersøges i to
delstrækninger:
o
Nord for Aarhus inkl. Aarhus H
o
Syd for Aarhus
Aalborg-Frederikshavn (kapitel 3.1.2. – undersøgelser i regi af Togfon-
den)
Vejle-Struer (kapitel 3.1.2. – undersøgelser i regi af Togfonden)
Roskilde-Kalundborg (kapitel 3.1.2. – undersøgelser i regi af Togfon-
den)
Aftale om trafik for 2007:
Fordelingsstation Vestfyn (kapitel 3.2 – projekter under anlæg)
Projekterne udbydes i et samlet funktionsudbud. Banedanmark prækvalificerede
ultimo marts 2014 en række konsortier til at byde på elektrificeringen af en ræk-
ke statslige jernbanestrækninger. De endelige tilbud blev modtaget ultimo marts
2015, og der blev indgået endelig aftale med konsortiet Aarsleff-Siemens den 29.
maj 2015. Den endelige aftale overholder budget- og tidsramme.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
14/109
3.1
Forundersøgelser, VVM-undersøgelser mv. på baneom-
rådet
I det følgende findes en oversigt over status på VVM-undersøgelser, forundersøgelser
mv. på baneområdet, som er igangsat med aftaler om en grøn transportpolitik samt Tog-
fonden DK.
Tabel 3.1 VVM-undersøgelser, forundersøgelser mv. baneområdet
(mio. kr. 2015-priser)
Hjemmel / Aftale
Total
udgift
Overholdelse
af totaludgift
Forbrug pr.
31.03.2015
Infrastrukturfonden
Beslutningsgrundlag på VVM-niveau vedr. opgradering af
banen mellem Ringsted og Odense
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn
akt. 116 2008/2009
Aftale 21. marts 2013
19,3
8,1
Ja
Ja
10,7
5,2
Ombygning af Hillerød Station
Aftale af 12. juni 2012
Aftale 7. februar 2012 og Aftale
26. november 2010
Aftale 7. februar 2012 og Aftale
26. november 2010
Aftale 21. marts 2013
Aftale 24. juni 2014
0,5
Ja
0,6
3
Anlæg af ny station ved i Favrholm (syd for Hillerød)
Anlæg af ny station ved Gødstrup
Supplerende VVM-analyse af opgradering Hobro-Aalborg
Niveaufri udfletning Ringsted Øst
Togfonden DK
VVM-analyse af elektrificering af strækningen Fredericia-
Aalborg
VVM-analyse af opgraderinger
VVM-analyse af en ny bane Hovedgaard-Aarhus
VVM-analyse af en ny bane over Vestfyn
1)
1,4
2,5
6,0
15,1
Ja
Ja
Ja
Ja
0,7
0,9
4,9
2,3
akt. 74 af 27. februar 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 74 af 27. februar 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
71,6
54,4
62,7
67,6
91,9
3,6
26,1
10,0
14,5
1,8
1,8
3,6
4,0
2,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
4,8
3,6
0,2
4,3
10,3
0,6
0,6
9,7
1,5
0,0
0,0
0,1
1,7
0,7
VVM-analyse af en ny bro over Vejle Fjord
1)
VVM-analyse af hastighedsopgradering af strækningen
Østerport-Helsingør
VVM-analyse af øvrige regionale hastighedsopgraderinger
VVM-analyse af niveaufri udfletning ved Ny Ellebjerg
VVM-analyse af anlæg af ny bane til Billund
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
VVM-undersøgelse Gødstrup St., ekstra spor
VVM Forbedring af gods- og passagerkapaciteten i
Nordjylland
Forundersøgelse ny bane Aarhus-Galten-Silkeborg
2)
Analyse til fremme af gods på bane
2)
Bedre og billigere kollektiv trafik
Hastighedsopgradering Ryomgård - Grenaa
Beslutningsgrundlag for Glostrup St. og Ørestad st.
Beslutningsgrundlag for kapacitetsmæssige forbedringer på
S-banen
Beslutningsgrundlag for vendespor ved Enghave st.
Beslutningsgrundlag for station i Jerne
Beslutningsgrundlag for Esbjerg nærbane
2)
Beslutningsgrundlag for flytning af Herlev st.
Forundersøgelse af mulighed for ny S-togsstation i Vinge
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
1,5
13,1
15,2
4,0
1,0
4,0
4,0
5,1
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,1
0,2
0,1
0,2
0,0
0,2
0,2
0,0
1) Gennemføres af Vejdirektoratet
2) Gennemføres af Trafikstyrelsen
3) Forbruget er højere end totaludgiften, hvilket imidlertid skyldes, at der pr. 31.03.2015 manglede en fakturering til
kommunen. Projektets bevilling overholdes.
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
15/109
3.1.1. Undersøgelser i regi af Infrastrukturfonden / den grønne for-
ligskreds
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mel-
lem Ringsted og Odense
Projektet vedr. opgradering af banen Ringsted-Odense er en del af den såkaldte time-
model. Formålet med projektet er at undersøge muligheder for hastighedsopgraderinger
af den eksisterende bane på strækningen gennem tekniske opgraderinger og ændringer i
infrastrukturens fysik således, at det bliver muligt at køre mellem København og Odense
på 58 minutter.
Der er med Aftale om en grøn transportpolitik af 29. januar 2009, samt efterfølgende
justeringer, afsat 19,3 mio. kr. (2015-priser) til udarbejdelse af beslutningsgrundlag. Der
blev derudover reserveret 0,7 mia. kr. (2015-priser) til de efterfølgende anlægsarbejder.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 blev
det besluttet, at 356,6 mio. kr. (2015-priser) af de reserverede midler skulle anvendes til
anlæg af en niveaufri udfletning ved Ringsted Station, jf. afsnittet for Ny bane Køben-
havn-Ringsted i kapitel 3.2.
Der er gennemført køretidsberegninger med materiel, der kan køre 250 km/t, svarende
til det materiel, der er forudsat for resten af timemodellen. Beregningerne tyder på, at
timemodellen mest omkostningseffektivt kan opnås ved opgradering af Storebæltsfor-
bindelsen, fjernelse af knaster med hastighedsnedsættelser i Sorø og Slagelse samt for-
øgelse af hastigheden vest for Ringsted på en ca. fire km lang strækning. Hastigheden op
til 250 km/t nyttiggøres mellem København og Ringsted, mens en delstrækning vest for
Ringsted opgraderes til 200 km/t. Rejsetidsreduktionen forudsætter at der er etableret
en niveaufri udfletning ved Ringsted eller alternativt ved yderligere hastighedsopgrade-
ringer gennem Ringsted station og/eller hastighedsopgraderinger på strækningen mel-
lem Ringsted og Odense.
Det videre arbejde med beslutningsgrundlaget gennemføres i samarbejde med Sund &
Bælt, idet væsentlige aktiviteter skal ske på deres område.
Arbejdet med beslutningsgrundlag for projektet er igangsat i 2013 og afleveres ultimo
2015.
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 blev
der afsat 284,5 mio. kr. (2015-priser) til etablering af en baneforbindelse til Aalborg
lufthavn. Heraf er der til VVM-undersøgelsen af projektet afsat 8,1 mio. kr. (2015-
priser). Der er tildelt 0,5 mio. EUR i TEN-T midler til VVM-undersøgelsen i oktober
2014.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
16/109
I aftalen er det endvidere besluttet, at tidligere reserverede midler til at etablere støjre-
ducerende foranstaltninger omkring det eksisterende togserviceanlæg i Lindholm ved
Aalborg tilbageføres til Infrastrukturfonden, idet togserviceanlægget med anlæg af den
nye stikbane kan flyttes til et egnet sted omkring lufthavnen.
Projektet omfatter anlæg af ca. 3 km ny bane fra Lindholm Station til en ny station, der
etableres ved Aalborg lufthavn. Projektet omfatter desuden etablering af togserviceanlæg
et egnet sted omkring lufthavnen som erstatning for det nuværende anlæg i Lindholm.
Idéfasehøring om projektet blev afsluttet med et høringsnotat i foråret 2014.
Den efterfølgende VVM-høring blev afsluttet ultimo april 2015. Et høringsnotat ventes
offentliggjort sammen med beslutningsgrundlaget for projektet medio 2015 med henblik
på fremsættelse af forslag til anlægslov i efteråret 2015.
Ombygning Hillerød Station
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
af 12. juni 2012 er der reserveret 15,4 mio. kr. (2015-priser) i statsligt bidrag til en om-
bygning af Hillerød Station med henblik på at forbedre lokalbanernes og S-banens tra-
fikafvikling.
Til grund herfor lå, at Hillerød Kommune indledende havde vurderet, at der kan gen-
nemføres en fase 1 af projektet, som skønsmæssigt er beregnet til 29 mio. kr. Efterføl-
gende har Hillerød Kommune vurderet, at projektet vil være væsentligt dyrere at realise-
re.
Borgmestrene fra de fem nordsjællandske kommuner Hillerød, Gribskov, Fredensborg,
Halsnæs og Helsingør har anmodet transport- og bygningsministeren om at gennemføre
en forundersøgelse med forslag, der sammenkobler de to regionalbaner, og med forslag,
der også omfatter opgradering af S-togsbetjeningen af Hillerød.
Banedanmark har nu gennemført undersøgelsen, og rapporten er fremsendt til forligs-
kredsen bag projektet den 27. april 2015. Region Hovedstaden, som er økonomisk an-
svarlig for Lokalbanen, har finansieret de lokale parters andel af analysen (50 pct. sva-
rende til op til 0,5 mio. kr.). Parterne her derudover stillet intern arbejdskraft til rådig-
hed for projektet.
Der er dels undersøgt en lokalbaneløsning, hvor der etableres gennemkørsel mellem
Frederiksværksbanen og de nordlige linjer til Tisvildeleje, Gilleleje og Helsingør og des-
uden foretages den nødvendige tilpasning i Favrholm station ved det kommende ”Hospi-
tal Nordsjælland”. Det væsentligste formål er at skabe mulighed for direkte tog fra bl.a.
Helsingør og Helsinge til den nye station i Favrholm. Afhængig af driftsoplæg samt kva-
litet af gangveje i Hillerød fås en pris i Hillerød samt merpris i Favrholm på tilsammen
mellem 149 mio. kr. og 297 mio. kr. (2015-prisniveau inkl. 50 pct. i korrektionstillæg i
henhold til Ny Anlægsbudgettering).
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
17/109
Der er desuden undersøgt en S-togsløsning, hvor man i stedet for nuværende blindspor
ved perron får en løsning med gennemgående perronspor og bagvedliggende vendespor.
Samtidig opnås øget opstillingskapacitet og god forbindelse mellem vendespor og opstil-
lingsspor. Det giver bedre mulighed for at opgradere S-togsbetjeningen af Hillerød fra
nuværende 6 tog i timen til 12 tog i timen ved at føre S-togslinjen, der i dag vender i Hol-
te, videre til Hillerød. Prisen er vurderet til 137 mio. kr. (2015-priser inkl. 50 pct. korrek-
tionsreserve).
Anlæg af nye stationer i Favrholm (syd for Hillerød) og Gødstrup
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der afsat 48,3 mio.
kr. (2015-priser) til etablering af en station i Favrholm (syd for Hillerød) ved det plan-
lagte regionshospital i Hillerød og 16,1 mio. kr. (2015-priser) til etablering af en station i
Gødstrup, nordvest for Herning, ved det nye regionshospital.
I samarbejde med kommunerne, regionerne og (i Hillerød) med Lokalbanen er der ud-
arbejdet idéoplæg med muligheder og anbefalinger for en station i Favrholm (syd for
Hillerød) og et forslag for en station i Gødstrup.
Ny station ved Favrholm
De anslåede udgifter til etablering af stationen syd for Hillerød, nu Favrholm Station,
beløber sig til 115,0 mio. kr. eksklusive stiforbindelse mellem station og hospital. Staten
finansierer 48,3 mio. kr. (2015-priser) til undersøgelser og anlægsprojekt. Lokalbanen,
Hillerød Kommune og Region Hovedstaden vil skulle afholde de resterende udgifter.
Der udarbejdes i samarbejde med Hillerød Kommune og Region Hovedstaden et sam-
ordnet finansierings- og plangrundlag for hospitals-, stations-, og stiprojektet. På den
baggrund kan der arbejdes videre med miljøvurderinger og efterfølgende detailprojekte-
ring samt udførelse. Stationen planlægges åbnet i 2020.
Da projektet har en sammenhæng med indretning og betjening af Hillerød station, har
undersøgelsen vedrørende den nye station afventet undersøgelsen af ombygningen af
Hillerød station, jf. projektet "Ombygning af Hillerød Station" ovenfor. Denne er nu af-
rapporteret til forligskredsen i april 2015 og viser bl.a., at det trafikalt kan være en fordel
at etablere vendespor for Lokalbanen ved det nye stationsanlæg i Favrholm. I forbindel-
se med den indledende VVM-screening undersøges stationen derfor i flere udformnin-
ger. Inden der kan arbejdes videre med miljøvurderinger og efterfølgende detailprojek-
tering, skal der træffes beslutning om, hvilken udformning af stationen, der skal tages
udgangspunkt i. Den nye station planlægges åbnet i 2020.
Ny station ved Gødstrup
Stationen i Gødstrup planlægges åbnet samtidig med hospitalets 1. etape i 2016. Der
pågår nu en samordning af stationsprojektet med projektet for regionshospitalet, inden
detailprojekteringen kan påbegyndes.
Jf. kapitel 3.1.2 nedenfor indgår der i Aftale om en moderne jernbane – udmøntning af
Togfonden DK af 14. januar 2014 etablering af et ekstra spor ved Gødstrup efter Signal-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
18/109
programmets udrulning (dvs. efter 2020), som vil forbedre mulighederne for trafikering
af Gødstrup station. Der er afsat 42,6 mio. kr. (2015-priser) til projektet.
Niveaufri udfletning Ringsted Øst
Med Trafikaftale 2014— udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 blev der afsat 15,0 mio. kr. (2014-priser) til udarbejdelse af en supplerende
VVM, der belyser en østlig placering af en niveaufri udfletning ved Ringsted station. Den
supplerende VVM-undersøgelse skal, i sammenhæng med de allerede gennemførte
VVM-undersøgelser af en vestlig placering af en niveaufri udfletning, danne grundlag for
at beslutte, hvor en niveaufri udfletning ved Ringsted station skal placeres.
Den supplerende VVM-undersøgelse forventes færdig omkring årsskiftet 2015/2016.
Der henvises derudover til kapitel 3.2 om projektet Ny bane København-Ringsted.
3.1.2. Undersøgelser i regi af Togfonden DK
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 74 af 27. februar 2014 er der afsat 71,6 mio. kr. (2015-priser) til pro-
jektering af de forberedende arbejder, herunder en VVM-undersøgelse, af en elektrifice-
ring af strækningen mellem Fredericia og Aalborg.
Med Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 blev
det besluttet at fremrykke projektering og udførelse af dele af de forberedende arbejder
til elektrificeringen mellem Fredericia-Langå til før 2020.
De 11 kommuner langs strækningen mellem Fredericia og Aalborg bliver involveret i de
forberedende arbejder med ændring af broer og har mulighed for at foreslå alternative
placeringer, som behandles i VVM-undersøgelsen.
Naturstyrelsen har overfor Banedanmark tilkendegivet, at VVM-projektet vedr. elektrifi-
cering af strækningen Fredericia-Aalborg og VVM-projektet vedr. opgraderinger på
strækningen Fredericia-Aalborg (jf. næste projekt) efter deres opfattelse skal samordnes
geografisk og tidsmæssigt jf. planlovens bestemmelser. Forligskredsen har på den bag-
grund i oktober 2014 besluttet at samordne VVM-projekter og i den forbindelse opdele
elektrificeringen af strækningen i to: et projekt nord for Aarhus (Aarhus-Hobro) inklusiv
Aarhus H og et projekt syd for Aarhus (Fredericia-Aarhus). Beslutningsgrundlagene
herfor afleveres henholdsvis ultimo 2016 og medio 2017 samtidig med beslutnings-
grundlag for hastighedsopgradering på strækningerne.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
19/109
Samordningen af VVM-undersøgelserne har ikke konsekvenser for detailprojekteringen
og udførelsen af de forberedende arbejder i forbindelse med elektrificeringen og ha-
stighedsopgraderingerne. Dog udskydes ombygningen og kapacitetsudvidelsen på Aar-
hus H med et år til 2019. Udrulningen af selve elektrificeringen udføres som forudsat
ved indgåelse af aftalen om Togfonden DK af 14. januar 2014 i 2021-2023.
Der er i april og maj 2015 gennemført idéfasehøring for strækningen Aarhus-Aalborg
(Lindholm), inklusiv ombygningen af Aarhus H. Høringsnotat for idefasen forventes
offentliggjort senest i august 2015.
Idéfasehøring for strækningen Fredericia-Aarhus igangsættes i august 2015.
VVM-analyse af opgraderinger Fredericia-Aalborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 54,4 mio. kr. (2015-priser) til at
gennemføre en VVM-proces og udarbejde beslutningsgrundlag for en hastighedsopgra-
dering af eksisterende jernbanestrækninger Fredericia-Vejle, Vejle-Horsens-Hovedgård
samt kapacitetsudbygning omkring Aarhus H. Dertil opgraderes strækningen Aarhus-
Hobro.
Med Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 blev
det besluttet at fremrykke opgradering af dele af strækningen Fredericia-Aalborg til før
2020.
Opgraderingerne sker på samme strækning som VVM-analysen af elektrificeringen be-
skrevet oven for. Naturstyrelsen har overfor Banedanmark tilkendegivet, at de to VVM-
projekter efter deres opfattelse skal samordnes geografisk og tidsmæssigt jf. planlovens
bestemmelser. Forligskredsen har på den baggrund i oktober 2014 besluttet at opdele
elektrificeringen af strækningen i to, jf. oven for: et projekt nord for Aarhus inklusiv
Aarhus H og et projekt syd for Aarhus. Beslutningsgrundlagene for elektrificeringen
afleveres henholdsvis ultimo 2016 og medio 2017 samtidig med beslutningsgrundlag for
hastighedsopgradering på strækningerne.
Der er i april og maj 2015 gennemført idéfasehøring for strækningen Aarhus-Hobro,
inklusiv kapacitetsudvidelsen på Aarhus H. Høringsnotat for idéfasen forventes offent-
liggjort senest i august 2015.
Idéfasehøring for hastighedsopgraderingsprojekterne på strækningen Fredericia-Aarhus
igangsættes i august 2015.
Beslutningsgrundlag for hastighedsopgradering på strækningen Aarhus-Hobro afleveres
ultimo 2016 sammen med beslutningsgrundlag for kapacitetsudvidelse af Aarhus H.
Beslutningsgrundlag for hastighedsopgradering på strækningen Fredericia-Aarhus afle-
veres medio 2017. VVM-processerne koordineres med elektrificeringen af Fredericia-
Aalborg.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
20/109
VVM-analyse af en ny bane Hovedgaard-Aarhus
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 3,4 mia. kr. (2015-priser) til at anlægge en ny 23 km lang højhastighedsbane
fra Hovedgård nord for Horsens til Hasselager syd for Aarhus. Der er afsat i alt 62,7 mio.
kr. (2015-priser) fra 2015-17 til at gennemføre en VVM-proces og udarbejde beslut-
ningsgrundlag for projektet, som sammen med de øvrige projekter i Togfonden DK mu-
liggør en gennemførelse af Timemodellen.
Den nye bane vil skulle betjene de nye "Superlyntog" direkte mod Aarhus, hvorved der
opnås en rejsetidsgevinst på ca. 6 minutter. Desuden giver den nye bane ekstra kapacitet
mellem Aarhus og Trekantområdet. Den øgede kapacitet på banen betyder, at der kan
køre flere tog, samt at Superlyntogene ikke skal vente på langsommere IC- og regional-
tog.
Der er tidligere skitseret to alternative linjeføringer, som sammen med øvrige relevante
forslag vil blive undersøgt som en del af arbejdet med VVM-vurderinger og beslutnings-
grundlag.
Arbejdet med projektet er indledt i 2015, hvor der gennemføres udbud af teknisk og mil-
jømæssig rådgivning. I sommeren 2015 planlægges idéfasehøring og afholdelse af bor-
germøder.
VVM-undersøgelse af en ny bane på Vestfyn
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 67,0 mio. kr. til gennemførelse af en
VVM-undersøgelse af en ny bane på Vestfyn.
Undersøgelsen gennemføres af Vejdirektoratet. Den indledende offentlighedsfase i
VVM-undersøgelsen blev afsluttet primo januar 2015, og der er offentliggjort et hørings-
notat.
Der er i første kvartal 2015 gennemført geotekniske undersøgelser, og naturkortlægnin-
gen er påbegyndt ultimo marts 2015.
Primo april 2015 offentliggjorde Vejdirektoratet de to optimerede linjeføringsforslag,
som vil indgå i det videre VVM-arbejde.
VVM-undersøgelsen forventes afsluttet i første halvdel af 2016, hvor der gennemføres en
8 ugers offentlighedsfase. Herefter vil der blive udarbejdet et nyt høringsnotat og indstil-
ling om projektet.
VVM-undersøgelse af en ny bro over Vejle Fjord
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 91,0 mio. kr. til en VVM-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
21/109
undersøgelse af en ny bane over Vejle Fjord. Undersøgelsen gennemføres af Vejdirekto-
ratet.
Den indledende offentlighedsfase i VVM-undersøgelsen blev afsluttet primo januar
2015, og der er offentliggjort et høringsnotat.
Der er i første kvartal 2015 gennemført geotekniske undersøgelser, og naturkortlægnin-
gen er påbegyndt ultimo marts 2015.
Primo april 2015 offentliggjorde Vejdirektoratet de fire linjeføringsforslag, som vil indgå
i det videre VVM-arbejde. Disse omhandler tre broforslag samt en tunnelløsning.
VVM-undersøgelsen forventes afsluttet i anden halvdel af 2016, hvor der gennemføres
en otte ugers offentlighedsfase. Herefter vil der blive udarbejdet et nyt høringsnotat og
indstilling om projektet.
VVM-analyse af hastighedsopgradering af strækningen Østerport-
Helsingør
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 1.091 mio. kr. (2015-priser) til at udarbejde beslutningsgrundlag og gennem-
føre en hastighedsopgradering af en række regionale banestrækninger, jf. også projektet
"VVM-analyse af øvrige regionale hastighedsopgraderinger" nedenfor. Strækningen
Østerport-Helsingør er en del heraf, og der er med aftalen samlet afsat 115,9 mio. kr.
(2015-priser) til at udarbejde beslutningsgrundlag og gennemføre en hastighedsopgra-
dering af strækningen. Heraf er der givet 3,6 mio. kr. (2015-priser) til udarbejdelse af
beslutningsgrundlag (VVM-undersøgelse).
Da projektet skal koordineres med en planlagt sporfornyelse på strækningen i 2017, er
udførelsen af opgraderingen på strækningen fremrykket fra 2020-2024 til 2016-2017, jf.
Aftale om fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014.
I februar 2015 sendte Banedanmark en VVM-screening af strækningen til Naturstyrel-
sen, og der er netop i juni 2015 truffet afgørelse om, at projektet er VVM-pligtigt. Dette
medfører, at budgettet til beslutningsgrundlaget på 3,6 mio. kr. ikke kan overholdes.
Budgettet øges derfor med 0,5 mio. kr., hvilket finansieres af mindreforbrug på øvrige
undersøgelser i regi af Togfonden DK. Afgørelsen om, at projektet er VVM-pligtigt, risi-
kerer ligeledes at forsinke beslutningsgrundlaget, således at anlægsarbejdet ikke som
planlagt kan færdiggøres i 2017. En fremrykning af projekteringsarbejder til før afleve-
ring af beslutningsgrundlaget vil dog kunne imødegå dette. Ved at gennemføre tekniske
forundersøgelser og igangsætte detailprojektering i efteråret 2015 med hjemmel i et akt-
stykke vil det således være muligt at bringe projekteringen tilstrækkeligt frem til et ud-
bud af selve udførelsen med udgangen af 2016, hvor der vil foreligge en anlægslov.
Udførelsen af de fysiske arbejder i projektet planlægges som nævnt koordineret med
sporfornyelsen på strækningen. Hastigheden på strækningen kan dog først forøges, når
det nye signalsystem tages i brug på strækningen i 2020.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
22/109
VVM-analyse af øvrige regionale hastighedsopgraderinger
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 1.091 mio. kr. (2015-priser) til at udarbejde beslutningsgrundlag og gennem-
føre hastighedsopgradering af en række regionale banestrækninger, som efter indførel-
sen af det nye signalsystem kan opgraderes til højere hastigheder. De fleste af stræknin-
gerne opgraderes fra 120 km/t op til 160 km/t. Opgraderingen af hastigheden på baner-
ne forventes at kunne ske inden for banens eget tracé.
De regionale hastighedsopgraderinger gennemføres på følgende strækninger: Køge-
Næstved, Holbæk-Kalundborg, Østerport-Helsingør, Aalborg-Frederikshavn, Sønder-
borg-Tinglev, Bramming-Tønder, Esbjerg-Struer, Langå-Struer, Vejle-Struer, Struer-
Thisted samt Skanderborg-Skjern. Af tidsmæssige årsager gennemføres Østerport-
Helsingør og Køge-Næstved i separate projekter, jf. ovenstående særskilte afsnit om
Strækningen Østerport-Helsingør samt kapitel 3.2 for så vidt angår Køge-Næstved pro-
jektet.
Med Aftale om fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014 er det
besluttet, at arbejdet med overkørsler mv. på regionalbanerne fremrykkes til perioden
2016-2020, således at disse arbejder kan ske samtidig med Signalprogrammets udrul-
ning. Øvrige arbejder for opgradering af hastigheden forventes at ske i perioden 2021-
2025.
I perioden 2014-2015 er der afsat i alt 2,5 mio. kr. til at skabe et samlet overblik over alle
strækningerne, således at hastighedsopgraderingen af den enkelte strækning koordine-
res med andre anlægsarbejder som f.eks. sporfornyelser. Herudover vil der blive udar-
bejdet en trafikal analyse af strækningerne, med henblik på at sikre, at hastighedsopgra-
deringerne på de enkelte strækninger giver den optimale trafikafvikling.
I perioden 2017-2019 udarbejdes beslutningsgrundlag for de enkelte strækninger.
VVM-analyse af anlæg af ny bane til Billund
Med Aftale om Togfonden DK fra 14. januar 2014 er det besluttet at igangsætte undersø-
gelser af en ny jernbaneforbindelse til Billund Lufthavn. Med Aftale om fremrykning af
investeringer mv. i Togfonden DK af 28. maj 2014 er det besluttet, at den nye banefor-
bindelse til Billund skal være en jernbane fra Jelling til Billund, alternativt fra Gadbjerg
til Billund. Der er afsat 763,9 mio. kr. (2015-priser) til projektet, heraf 14,5 mio. kr. til
gennemførelse af VVM-analysen, som udarbejdes i 2014-2016.
Banen forventes anlagt i 2016-2019 og ibrugtaget i 2020.
Med VVM-undersøgelsen afdækkes muligheder for at etablere en enkeltsporet jernbane
til Billund Lufthavn med forlængelse til Billund by/Legoland og med tilslutning til den
eksisterende Vejle-Herning-bane ved Jelling. Som en del af VVM-undersøgelsen afdæk-
kes behovet for en evt. kapacitetsudvidelse mellem Vejle og Jelling.
Der har været afholdt idéfasehøring for projektet i vinteren 2014. På baggrund af de ind-
komne høringssvar er det vedtaget, at en løsning med tilslutning til den eksisterende
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
23/109
Vejle-Herning bane ved Gadbjerg, som var en del af det oprindelige undersøgelseskom-
missorium, sættes i bero i forhold til de videre VVM-undersøgelser. I forbindelse med
idéfasehøringen fremkom et forslag om en alternativ linjeføring for Jelling-løsningen,
som har et mere sydligt forløb ind mod Billund end den hidtil forudsatte linjeføring.
Denne løsningsmulighed indgår i de videre VVM-undersøgelser på samme niveau som
den hidtidige forudsatte nordlige linjeføring for Jellingløsningen.
Supplerende VVM-analyse af opgradering Hobro-Aalborg
Med afsæt i Aftale om en grøn transportpolitik af 29. januar 2009 er der tidligere gen-
nemført en VVM-undersøgelse af en hastighedsopgradering af strækningen til 160 km/t
inkl. nedlæggelse af de sidste overkørsler. Forligskredsen bag aftalen om en grøn trans-
portpolitik har besluttet at foretage en supplerende VVM-vurdering af en opgradering
fra 160 km/t til maksimalt 200 km/t. Der er i denne forligskreds reserveret 73,5 mio. kr.
(2015-priser) til opgraderingen.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der i forligskredsen bag Togfonden DK besluttet at afsætte yderligere 110,4 mio. kr.
(2015-priser) til opgraderingen mellem Hobro og Aalborg. Projektet indgår endvidere
som en del af opgraderingen og forberedelse til elektrificering mellem Fredericia-
Aalborg, som indgår i Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28.
maj 2014. Omkostningerne til opgraderingen vil i overensstemmelse med aftalen blive
afklaret i Banedanmarks arbejde med VVM-undersøgelsen, som præsenteres ultimo
2015.
Arbejdet med den supplerende VVM-undersøgelse af en hastighedsopgradering op til
200 km/t er igangsat af Banedanmark. Høringsmaterialet forventes offentliggjort senest
maj 2015, og beslutningsgrundlaget afleveres ultimo 2015.
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er det besluttet at afsætte 50 mio. kr. (2014-priser) til at undersøge og udbygge kapacite-
ten på strækningen Herning-Holstebro mhp. at skabe grundlag for at køre direkte tog
mellem Aarhus og Holstebro.
VVM-undersøgelsen forventes gennemført i 2020.
VVM-undersøgelse Gødstrup St., ekstra spor
I Aftale om elektrificering af jernbanen mv. af 7. februar 2012 blev det besluttet at etab-
lere en station med ét spor ved det kommende regionalhospital ved Gødstrup. Ba-
nedanmark har vurderet, at etableringen af et ekstra spor, som vil forbedre muligheder-
ne for trafikering af stationen, vil koste 42 mio. kr., hvis det etableres efter Signalpro-
grammets udrulning på strækningen i 2019. Med Aftale om en moderne jernbane – ud-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
24/109
møntning af Togfonden DK af 14. januar 2014 er det derfor besluttet at afsætte 42 mio.
kr. (2014-priser) til dette formål.
VVM-undersøgelsen forventes gennemført i 2020-2021.
Forundersøgelse ny bane Aarhus-Galten-Silkeborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
samt Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 er det
besluttet at igangsætte en forundersøgelse af en ny bane mellem Aarhus-Galten-
Silkeborg, herunder belysning af synergieffekter med Timemodellen og Aarhus Letbane.
Der er afsat 4,0 mio. kr. (2015-priser) til forundersøgelsen. Parterne vil senest i 2024
skulle tage beslutning om projektet, herunder igangsættelse af en evt. VVM-
undersøgelse.
Forundersøgelsen forløber efter planen med forventet afrapportering ultimo 2015. Der
har været afholdt møder med lokale parter i forbindelse med undersøgelsen.
Forbedring af gods- og passagerkapaciteten i Nordjylland
I forbindelse med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14.
januar 2014 blev der afsat en ramme på 110 mio. kr. (2014-priser) til forbedring af gods
og passagerkapaciteten i Nordjylland, idet nærmere analyser skulle vise den mest hen-
sigtsmæssige og fremtidssikrede udmøntning.
I efteråret 2014 besluttede forligskredsen bag Togfonden:
Der afsættes 30 mio. kr. af ovennævnte 110 mio. kr. som statsligt tilskud til
Nordjyske Jernbaner i 2015-2016 til en ny krydsningsstation ved Vidstrup på
Hirtshalsbanen til 18 mio. kr. og til en ombygning af Hirtshals Station til 12 mio.
kr. Projekterne er nødvendige for, at man lokalt kan udvide togbetjeningen mar-
kant med nye direkte forbindelse til Aalborg og Skørping.
En yderligere forbedring af kapaciteten på strækningen mellem Hjørring og Aal-
borg er nødvendig for en ønskelig robusthed og regularitet i trafikafviklingen,
herunder af landsdelstrafikken og godstrafikken. Banedanmark vil 2015-2016
analysere udbygningsmulighederne på strækningen (f.eks. krydsningsstationer
og dobbeltspor), og på den baggrund komme med forslag til kapacitetsudvidel-
ser. Når analysen er færdig, kan der træffes beslutning om en udmøntning af de
resterende 80 mio. kr. af ovennævnte 110 mio. kr., herunder om det fulde beløb
skal anvendes på Banedanmarks strækning, eller om yderligere midler skal di-
sponeres til Nordjyske Jernbaner.
Banedanmark er i gang med kapacitetsanalyserne, der udføres i tæt samarbejde med
Nordjyske Jernbaner (Region Nordjylland).
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
25/109
Analyse til fremme af gods på bane
I Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014 blev
der afsat 2 mio. kr. (2015-priser) til en analyse af fremme af gods på bane. Analysen skal
undersøge, om der er yderligere flaskehalse for banegodstrafikken og herunder vurdere
potentialet for mere gods på banen, samt hvordan dette potentiale i givet fald kan ind-
fris. Analysen omfatter samtlige banestrækninger. Analysen forventes afsluttet medio
2015.
Analysen forløber planmæssigt. Transportbranchen er løbende inddraget i analysen.
3.1.3. Undersøgelser i regi af bedre/billigere-forligskredsen
Den 12. juni 2014 blev der mellem regeringen, Dansk Folkeparti, Socialistisk Folkeparti
og Enhedslisten indgået Aftale om metro, letbane, nærbane og cykler. Ifølge aftalen skal
Banedanmark og Trafikstyrelsen i perioden 2014-16 udarbejdebeslutningsgrundlag for
en række projekter, jf. akt 148 af 4. september 2014 og tabel 3.1.
Hastighedsopgradering Ryomgård - Grenaa
Med Aftale om Metro, letbaner, nærbaner og cykler fra 12. juni 2014 blev det besluttet at
gennemføre en hastighedsopgradering mellem Ryomgaard og Grenaa, som vil indebære,
at den 28,7 kilometer lange strækning opgraderes fra nuværende maksimalt 75 km/t til
100 km/t. Projektet forudsætter, at der indkøbes tog, der kan køre 100 km/t. Aarhus
Letbane I/S har i oktober 2014 besluttet at købe tog, der kan køre op til 100 km/t, som
skal betjene strækningen til Grenaa.
Som en del af hastighedsopgraderingen kan der etableres en krydsningsstation på
strækningen (eventuelt i Trustrup), således at der bliver mulighed for at forøge den nu-
værende timedrift på strækningen til halvtimesdrift.
Naturstyrelsen har afgjort, at projektet ikke vil være VVM-pligtigt.
Beslutningsgrundlag for projektet skal udarbejdes i 2015 med henblik på videre projek-
tering og udførelse i 2016-2017.
Opgraderingen koordineres med planlagt fornyelse af jernbanestrækningen mellem
Aarhus og Grenaa. Arbejdet tilstræbes endvidere koordineret med Aarhus Letbanes an-
lægsarbejder for elektrificering, tilpasning af perroner, udskiftning af sikringsanlæg mv.
Der er afsat 53,6 mio. kr. (2015-priser) til projektet, herudover 1,5 mio. kr. (2015-priser)
til udarbejdelse af beslutningsgrundlaget, som forventes færdigt ultimo 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
26/109
Ørestad og Glostrup Stationer
Med Aftale om Metro, letbaner, nærbaner og cykler fra 12. juni 2014 er det besluttet at
igangsætte undersøgelser af Ring Syd, som er et nyt togsystem fra Roskilde via Ny Elle-
bjerg til Københavns Lufthavn, Kastrup. En forudsætning for at gennemføre Ring Syd-
projektet er bl.a., at kapaciteten på Ørestad Station og Glostrup Station udvides ved an-
læg af nye spor og perroner.
Der udarbejdes derfor et beslutningsgrundlag på fase 2-niveau af stationsombygninger i
Glostrup og Ørestad. Der er afsat i alt 13,1 mio. kr. (2015-priser) til undersøgelserne.
Kapacitetsudvidelsen på Ørestad Station omfatter en udbygning fra to til fire spor og
ændring af de eksisterende perroner fra sideperroner til Ø-perroner. Stationen er forbe-
redt til en sådan udvidelse.
Kapaciteten på Glostrup station udvides, så fjerntoget får mulighed for udveksling af
passagerer på stationen, hvilket bl.a. indebærer udvidelse til fire spor samt etablering af
nye perroner.
Kapacitetsmæssige forbedringer på S-banen
Med
Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 er det besluttet at
afsætte 15,2 mio. kr. (2015-priser) til udarbejdelse af et beslutningsgrundlag for kapaci-
tetsmæssige forbedringer på S-banen. Den højest tilladte hastighed på S-banen er i dag
120 km/t, men på flere strækninger i S-togsnettet er hastigheden nedsat af forskellige
årsager.
Dette projekt vil skabe grundlaget for at kunne opgradere hastigheden helt eller i muligt
omfang til 120 km/t efter udrulning af Signalprogrammet på S-banen. Projektet omfat-
ter fjernelse af sporstykker med lokale hastighedsnedsættelser, således at køretiden kan
nedbringes.
Så snart der foreligger en afgørelse fra Naturstyrelsen om evt. VVM-pligt af projektets
delstrækninger, indledes en idéfasehøring for relevante strækninger.
Der indgås kontrakt med rådgiver medio 2015, og beslutningsgrundlag for det samlede
projekt afleveres i 2016. Der er ikke reserveret midler til efterfølgende gennemførelse af
anlægsprojektet.
Nyt vendespor ved Enghave Station
Med Aftale om metro, letbaner, nærbaner og cykler af 12. juni 2014 er det besluttet at
afsætte 4,0 mio. kr. (2015-priser) til udarbejdelse af et beslutningsgrundlag for etable-
ring af et nyt vendespor ved Enghave Station. Der kan indføres reel 10 minutters drift på
Frederikssundbanen med hurtige tog til Frederikssund, hvis der etableres et vendespor
ved Enghave st. og indføres en ekstra linje, som vender et sted på strækningen vest for
København H.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
27/109
Med reel 10 minutters drift på Frederikssundbanen skabes mulighed for en højfrekvent
hurtig forbindelse mellem Frederikssundbanens yderste stationer og hhv. metroen i
Vanløse, Ringbanen i Flintholm samt Valby st., hvor der er mulighed for omstigning til
S-, Regional- og IC-tog.
Banedanmark udarbejder frem til 2016 beslutningsgrundlaget for det ny vendespor ved
Enghave Station. Placeringen heraf skal indpasses i forhold til den nye station ved Carls-
berg.
Projektet er kendt ikke VVM-pligtigt. Beslutningsgrundlaget for projektet omfatter der-
for alene udarbejdelse af anlægsoverslag på fase 2-niveau og ventes afleveret ultimo
2015 eller primo 2016. Der er ikke reserveret midler til efterfølgende gennemførelse af
anlægsprojektet.
Esbjerg Nærbane, inkl. lokalisering af Jerne station
Der er afsat 4 mio. kr. til analysen. Analysen af Esbjerg Nærbane forløber planmæssigt
og afsluttes i 2016. Beslutningsgrundlag for lokalisering af Jerne station afsluttes medio
2015 og overdrages derefter til Banedanmark.
Flytning af Herlev Station
Med
Aftale om Metro, letbaner, nærbaner og cykler af 12.juni 2014 er det besluttet at
igangsætte undersøgelser af en flytning af Herlev station. Der er afsat 4,0 mio. kr. (2015-
priser) til undersøgelserne.
Ved flytning af perronen på Herlev Station mod vest til en ny placering ved Ring 3 kan
der skabes velfungerende adgangsforhold mellem S-tog og den kommende Letbane.
Der udarbejdes et beslutningsgrundlag for projektet, som omfatter projektering til fase
2-niveau.
Der er indsendt VVM-screening for projektet, som pt. er under behandling af Natursty-
relsen. Beslutningsgrundlaget forventes afsluttet ultimo 2016.
Forundersøgelse af mulighed for en ny S-togsstation i Vinge
Der blev med Aftale om Metro, letbaner, nærbaner og cykler af 12.juni 2014 reserveret
55 mio. kr. (2014-priser) til en ny S-togsstation i Vinge og afsat 5,0 mio. kr. (2015-priser)
i 2015 til forberedelse af projektet.
Banedanmark skal i den forbindelse bistå de lokale parter og varetage projekteringsle-
delsen i forbindelse med udarbejdelse af beslutningsgrundlag for Vinge station. Der skal
som første skridt indgås en samarbejdsaftale for at klarlægge roller og ansvar i arbejdet.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
28/109
Udvidelse af kapaciteten i Padborg Kombiterminal
Der blev med Aftale om Metro, letbaner, nærbaner og cykler af 12.juni 2014 reserveret
8,0 mio. kr. (2014-priser) som et muligt bidrag til en yderligere udvidelse af kapaciteten
på kombiterminalen i Padborg, såfremt der kan findes en hensigtsmæssig løsning.
Projektet vedr. udvidelsen af kapaciteten i Padborg Kombiterminal er forsinket, da der
har været dialog mellem Banedanmark og Aaabenraa Kommune om mageskifte af det
pågældende areal.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
29/109
3.2
Projekter under gennemførelse
I det følgende gives en status for igangværende anlægsprojekter.
Tabel 3.2. Økonomioversigt over anlægsprojekter på baneområdet under gennemførelse
Hjemmel / Aftale
(mio. kr. 2015-priser)
Total-udgift
Overholdelse af
totaludgift
Forbrug pr.
31.03.2015
Disponeret
projektreserve
Åbningsår
Infrastrukturfonden
Dobbeltspor på Nordvestbanen (Lejre-
Lov 232 af 17. marts 2010
Vipperød)
1)
Dobbeltsporet Vamdrup-Vojens
Hobro-Aalborg
2)
Lov 447 af 23. maj 2012
Lov 498 af 22. maj 2013
Akt. 109 af 26. marts 2015
Lov 609 af 12. juni 2013 /
FL13
Lov 527 af 26. maj 2010
Akt. E af 8. dec. 2011
Akt. J af 19. maj 2011
Akt. 194 af 27. marts 2008
Akt. 154 af 18. juni 2009
Akt. 95 af 11. februar 2010
Akt. 69 af 3. juni 2010
1.372,2
694,9
211,4
Ja
Ja
Nej
1.125,2
431,8
109,7
90,8%
59,9%
100,0%
2014
2015
2015
Elektrificering af Esbjerg-Lunderskov
Ny bane København-Ringsted
1)
1.006,6
11.616,8
3)
Ja
Ja
267,7
3.472,5
85,4%
0,0%
2016
2018
Signalprogrammet
1)
19.121,8
Ja
5.165,2
1,0%
2018/2021
Øvrige projekter
Kapacitetsforbedringer vest for
København (KØR-projektet)
Fordelingsstation Vestfyn
Køge Nord - Næstved
FL04
FL07
FL13
964,1
31,9
647,1
Ja
Nej
Ja
902,5
0,0
44,9
0,0%
0,0%
2013
2018
2018
Togfonden DK
Fredericia - Aalborg
Hastighedsopgradering Køge Nord-
Næstved
Øvrige regionale opgraderinger
FL15
akt. 124 af 19. juni 2014
FL15
4.586,4
44,9
1.064,9
Ja
Ja
Ja
1,1
0,0
0,0
0,0%
0,0%
0,0%
2023
2016
2025
1) Projektets totaludgift er ekskl. midler overført til Trafikstyrelsen til gennemførelse af myndighedsgodkendelse af
projektet.
2) Projektet har et træk på den centrale reserve, jf. tabel 2.1.
3) Totaludgiften er inkl. midler afsat til anlæg af niveaufri udfletning ved Ringsted Station.
Anm: "Totaludgift" angiver den samlede bevilling til projektet samt modtaget TEN-støtte. Grundet sidstnævnte
afviger beløbet fra det bevilgede på finansloven, idet Banedanmarks bevillinger på finansloven fratrækkes TEN-
støtte. ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt. "Disponeret projektreserve" angiver andelen af projektreserven (10 pct.-reserven),
som der pt. er disponeret over.
Dobbeltspor på Nordvestbanen (Lejre-Vipperød)
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 og Aftale om en moderne
jernbane af 22. oktober 2009 blev det besluttet at udbygge Nordvestbanen ved anlæg af
et ekstra jernbanespor på strækningen mellem Lejre og Vipperød. Anlægslov for projek-
tet blev vedtaget i marts 2010.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
30/109
Udbygningen giver mulighed for rejsetidsreduktioner på op til seks minutter hver vej for
den enkelte togpassager, bedre køreplaner og en fordobling af trafikomfanget til gavn for
pendlerne.
Status
Sommerspærringen 2014 og de forbundne anlægsarbejder blev gennemført som plan-
lagt, og det nye dobbeltspor blev åbnet 18. august 2014. Strækningen blev ibrugtaget
fuldt ud i forbindelse med køreplansskiftet ultimo 2014, hvor dobbeltsporet blev indar-
bejdet i køreplanen, hvilket er et halvt år tidligere end oprindelig planlagt.
Alle væsentlige arbejder på projektet er således udført, og der udestår kun mindre arbej-
der såsom slutjustering af sporet, færdiggørelse af føringsveje og nedpløjning af kabler,
fjernelse af arbejdsvejen og arbejdspladserne samt reetablering af midlertidige ekspro-
prierede arealer.
Tilbageleveringen af de midlertidige eksproprierede arealer pågår.
Indgåelse af overenskomster med Lejre Kommune og Holbæk Kommune omkring vejan-
læg, broer og biotoper pågår.
Den budgetmæssige situation
Projektet har en bevilget totaludgift på 1.372,2 mio. kr. (2015-priser). Den bevilgede
totaludgift forventes overholdt.
Dobbeltsporet Vamdrup-Vojens
Formål
Med Aftale om en moderne jernbane af 22. oktober 2009 blev der opnået enighed om, at
der skal anlægges dobbeltspor på strækningen mellem Vojens og Vamdrup i Sønderjyl-
land. En opdatering af den tidligere udarbejdede VVM-redegørelse blev afsluttet i efter-
året 2011.
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 var der enighed om at
etablere dobbeltsporet med udgangspunkt i en optimeret sporspærringsmodel, som re-
ducerer de trafikale gener i anlægsperioden markant i forhold til tidligere undersøgte
modeller.
Status
Siden 2012 er der foretaget opdatering af det foreliggende projektforslag til programfa-
seniveau. Stadieplanlægning er foretaget i dialog med operatørerne, og sporspærrings-
mønsteret er i forbindelse med anlægsprojektet ændret i henhold til aftale mellem ope-
ratørerne og Transport- og Bygningsministeriet. Ekspropriationer er gennemført.
Udførelsen blev indledt umiddelbart efter indgåelse af kontrakt med hovedentreprenør-
firmaet i marts 2014. Arbejdet forløber planmæssigt, og de arbejder, der var forudsat
udført i sommeren 2014, er gennemført. Anlægsarbejdet er fortsat henover vinteren
2014/2015 og pågår med forberedelser til arbejderne i den kommende tre-ugers spær-
ring i sommeren 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
31/109
Den 8. april 2014 besluttede forligskredsen bag projektet at forlænge den eksisterende
støjskærm i Vamdrup med 250 meter ved Hestehaven og Søndergade. Støjskærmen for-
ventes færdigetableret i løbet af juni måned 2015.
Anlægget forventes ibrugtaget inden udgangen af 2015.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 694,9 mio. kr. (2015-
priser), som forventes overholdt. I alt er projektet blevet tildelt 77,6 mio. kr. i EU-støtte,
fordelt med 18,6 mio. kr. til projekteringsfasen og 58,7 mio. kr. til anlægsfasen.
Opgradering af Hobro-Aalborg
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 blev der reserveret 200 mio.
kr. (2009-priser) til en opgradering af strækningen mellem Hobro og Aalborg til 160
km/t. Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013
blev det besluttet at afsætte yderligere 20 mio. kr. (2013-priser) til projektet.
Af de afsatte midler er der bevilget 171,7 mio. kr. (2014-priser) til den første del af pro-
jektet, der vedrører nedlæggelse af overkørsler mv. Derudover forudsættes at Rebild
Kommune bidrager med 3,0 mio. kr. til projektet. Projektets totaludgift er ved akt 106 af
26. marts 2015 forøget med 36,7 mio. kr. til samlet 211,4 mio. kr. (2015-priser) inkl. Re-
bild kommunes bidrag, jf. nedenfor.
Opgradering af banen mellem Hobro og Aalborg vil reducere rejsetiden til og fra Nord-
jylland markant og sikre et løft af den kollektive trafik i hele området. Endvidere vil op-
graderingen udgøre et vigtigt bidrag til realiseringen af timemodellen mellem Aarhus og
Aalborg. Projektet gennemfører ikke selve hastighedsopgraderingen nu, men forbereder
den ved at nedlægge overkørsler og stationsovergange i niveau.
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014
er der politisk truffet beslutning om at opgradere hastigheden på strækningen til 200
km/t. Den fornødne tilpasning af spor, broer, dæmninger med mere forudsætter vedta-
gelse af en ny anlægslov. Der henvises i øvrigt til afsnittet om Supplerende VVM-analyse
af opgradering Hobro-Aalborg under afsnit 3.1.
Status
Projektet er udbudt og gennemføres i fire delentrepriser. Arbejder vedrørende Skørping
erstatningsanlæg er afsluttet, dog udestår enkelte restarbejder, og anlæggene på Skør-
ping station blev taget i brug ultimo 2014, dog med undtagelse af elevatorer og de afledte
arbejder heraf. Elevatorerne på stationen forventes at være i drift ultimo maj 2015. Her-
efter vil de resterende elevatorer i Skørping og Svenstrup blive sat i drift. De øvrige dele
af projektet, der vedrører etablering af erstatningsanlæg i Ellidshøj og Svenstrup, er kon-
traheret, og arbejderne er under opstart i marken. Udførelsen i 2015 tilrettelægges under
hensyn til, at alle arbejder, der har betydning for Signalprogrammet, skal være afsluttede
medio januar 2016, så Signalprogrammet kan indlede test i forbindelse med udrulning
af nyt signalsystem på strækningen primo 2016.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
32/109
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 171,7 mio. kr. (2014-
priser). Dertil bidrager Rebild Kommune med 3,0 mio. kr. til gennemførelse af projektet.
Bevillingen er med akt 106 af 26. marts 2015 forhøjet til i alt 211,4 mio. kr. (2015-priser).
Merbevillingen skyldes primært for lavt budgetterede bygherreomkostninger i det op-
rindelige budget, ekstraordinære krav fremsat ved ekspropriationsforretning samt
kommunale krav til projektet.
Den nye, bevilgede totaludgift forventes overholdt.
Elektrificering af Esbjerg-Lunderskov
Formål
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der truffet beslut-
ning om igangsætning af elektrificering af strækningen Esbjerg-Lunderskov.
Status
Siden 2013 er der foretaget opdatering af det foreliggende projektforslag til programfa-
seniveau. Stadieplanlægning i forbindelse med forberedelsesarbejderne for elektrifice-
ringen er foretaget i dialog med operatørerne. En række ekspropriationsforretninger er
gennemført i 2014 og 2015. Yderligere ekspropriationer gennemføres frem til foråret
2016. Transformere placeres på egne arealer. Neutralsektioner opsættes i maj 2015 nord
og syd for Lunderskov.
Der er bl.a. indgået entrepriseaftaler på fire bropakker, og arbejderne hermed er igang-
sat efter planen. De nye broer er under opførelse, hvor den sidste vil være færdig i okto-
ber 2015. Herefter nedrives tre broer. Arbejder med rydning og beskæring af vegetation
er færdig langs strækningen. Rydning og beskæring af vegetation hos lodsejere er påbe-
gyndt i maj 2015 og fortsætter til foråret 2016. Der udestår tilpasning af det eksisterende
kørestrømsanlæg i Lunderskov i retning mod Esbjerg.
Banedanmark har ultimo marts 2014 prækvalificeret en række konsortier til at byde på
elektrificeringen af en række statslige jernbanestrækninger, inklusiv Esbjerg-
Lunderskov (det såkaldte Elektrificeringsprogram, jf. afsnit 3.1.2.). De endelige tilbud
blev modtaget ultimo marts 2015, og der blev indgået endelig aftale med konsortiet
Aarsleff-Siemens den 29. maj 2015. Den endelig aftale overholder budget- og tidsram-
me.
Ibrugtagningstidspunktet for Esbjerg-Lunderskov blev i efteråret 2014 ændret fra 2015
til 2. halvår 2016 med ibrugtagning fra og med køreplanen for 2017, idet ingen af leve-
randørerne afgav et konditionsmæssigt tilbud på en tidsplan, hvor elektrificeringen af
Esbjerg-Lunderskov kunne ibrugtages i 2015.
Banedanmark påbegynder i sommeren 2015 efter kontraktindgåelse med leverandøren
udarbejdelse af generisk systemdesign af hele kørestrømsanlægget. Samtidig udarbejdes
allokeringsdesign og endelig detailprojektering af kørestrømsanlægget for selve stræk-
ningen Esbjerg-Lunderskov inden udrulningen af køreledningsanlægget i marken i
2016.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
33/109
Den budgetmæssige situation
Projektet har en totaludgift på 1.006,6 mio. kr. (2015-priser), som forventes overholdt.
Projektet blev i 2013 tildelt 86,1 mio. kr. i EU-støtte. Størrelsen af den faktisk udbetalte
støtte afhænger blandt andet af den endelige udførelsesperiode.
Totalbevillingen for projektet forventes overholdt med fremrykningen til 2016. Der er
dog en særskilt problemstilling vedr. en del af TEN-T-støtten fra EU, som bortfalder
fsva. de udgifter, der rykker fra 2015 til 2016. Der er tale om op til 30 mio. kr., der vil
bortfalde.
Banedanmark forventer gennem forhandlingerne med byderne og den efterfølgende
styring at kunne nedbringe prisen, så en reduceret TEN-T-støtte kan modsvares af min-
dreudgifter inden for Esbjerg-Lunderskov-projektet.
Ny bane København-Ringsted
Formål
Det er med Aftale om en moderne jernbane af 22. oktober 2009 besluttet, at der anlæg-
ges en ny bane mellem København og Ringsted over Køge. Etableringen af den nye kor-
ridor styrker grundlaget for yderligere vækst i landsdelstrafikken, pendlertrafikken og
banegodstrafikken. Lov om anlæg af en ny bane mellem København og Ringsted er ved-
taget af Folketinget den 18. maj 2010.
Den nye bane forventes ibrugtaget i 2018.
Status
Projektet er nået til udførelsesfasen, og alle større entreprisekontrakter er indgået med
undtagelse af jernbanetekniske kontrakter. Der udestår således på udbudssiden næsten
udelukkende jernbaneteknik i form af signaler og kørestrøm, der håndteres af henholds-
vis Signalprogrammet og Elektrificeringsprogrammet. Seneste udbud vedrørte leverance
af skinner, hvor kontrakten nu er tildelt til den vindende byder.
Alle arkæologiske prøvegravninger er gennemført. Ledningsomlægninger er for langt
hovedpartens vedkommende afsluttet. Tilsvarende er nedrivning af bygninger og ryd-
ning af bevoksninger afsluttet. Ekspropriationer er (med undtagelse af Ringsted station)
afsluttet, men afregningsmæssigt udestår betydelige beløb, idet ekspropriationsafreg-
ningen med kommunerne samles sammen og sker efterfølgende.
Projektets tids- og aktivitetsplan for udbud overholdes. Alle større entrepriser er udbudt
som totalentrepriser, hvor entreprenørerne forestår udarbejdelsen af detaljeret design
og myndighedsbehandlinger.
Som en del af projektet etableres en ny station ved Køge Nord. Der er gennemført arki-
tektkonkurrence og pågår VVM-screening af placering af de nye perroner. Selve udførel-
sen af den nye station er i samråd med Køge Kommune udskudt i forhold til den oprin-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
34/109
delige plan, så den står færdig i 2018. Dette optimerer projektet og medfører ikke forsin-
kelse i forhold til ibrugtagning af banen.
Projekteringsarbejdet, de forberedende arbejder og de første egentlige anlægsarbejder
har ikke afdækket forhold og særlige risici, der truer overholdelsen af projektets samlede
budget. Dog har Banedanmark konstateret, at entreprisen vedrørende jord- og broarbej-
der på projektets sydsektion (TP40) er forsinket. En forsinkelse af denne entreprise kan
påvirke muligheden for at igangsætte sporentreprise (TP70) som planlagt. Banedanmark
har derfor i dialog med entreprenøren opdateret aktivitets- og tidsplanen for den pågælden-
de jord- og broentreprise med henblik på,
at risikoen for en forsinkelse minimeres. Her-
udover vil projektet sikre, at sporentreprisen eventuelt kan igangsættes efter en alterna-
tiv plan, hvis jord- og broentreprisen på trods heraf skulle blive forsinket.
Projektets fremdrift er samlet set tilfredsstillende, og tidsplanen forventes overholdt.
Niveaufri udfletning Ny Ellebjerg
Der er med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. janu-
ar 2014 afsat 350 mio. kr. til en niveaufri udfletning (fly over) ved Ny Ellebjerg Station.
Med lov nr. 543 af 29/04/2015 om ændring af lov om anlæg af jernbanestrækning Kø-
benhavn-Ringsted over Køge gav Folketinget bemyndigelse til som en del af København-
Ringsted projektet at etablere af en niveaufri udfletning ved Ny Ellebjerg med dertilhø-
rende anlæg.
Projektet omfatter etablering af udfletning i form af en jernbanebro, der fører Øresunds-
banen (Kastrup – Roskilde) over den nye bane København-Ringsted samt tilhørende nye
spor. Projektet indbefatter også en ny krydsning af Vigerslev Allé i form af en bro.
Projektets anlægsomkostninger er i anlægsloven opgjort til 357,0 mio. kr. (2014-priser)
for en broløsning med etablering af en spuns mellem jernbanen og nærtliggende koloni-
haver.
Projektet har nu igangsat indledende planlægning, herunder fastlæggelse af udbudsstra-
tegi, strategi for kontrahering af rådgivere samt koordinering i forhold til en tilgrænsen-
de entreprise i projektet Ny bane København-Ringsted.
Den niveaufri udfletning ved Ny Ellebjerg forventes ibrugtaget i 2019.
Niveaufri udfletning Ringsted Station
Med fortroligt akt N af 30. maj 2013 blev en niveaufri udfletning ved Ringsted Station
igangsat. Projektet blev integreret i Ny Bane København-Ringsted.
Der blev i marts 2014 fremsat et lovforslag om en niveaufri udfletning vest for Ringsted
station i marts 2014 (L152). Lovforslaget var en ændringslov til København-Ringsted
loven (L134).
Grundet interesse for alternative løsninger blev lovforslaget dog sat i bero, og der blev
igangsat en supplerende VVM-undersøgelse af en niveaufri udfletning øst for Ringsted
station, jf. Trafikaftale 2014— udmøntning af disponible midler i Infrastrukturfonden af
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
35/109
24. juni 2014. Den supplerende VVM-undersøgelse forventes færdig omkring årsskiftet
2015/2016, hvorefter det vil være muligt at træffe politisk beslutning om hvilken løsning,
der er mest hensigtsmæssig at gennemføre.
Idéfasehøringen af de alternative løsninger er gennemført, og et høringsnotat er under
udarbejdelse.
Den budgetmæssige situation
Projektets totaludgift udgør 11.616,8 mio. kr. (2015-priser) ekskl. Niveaufri udfletning
Ny Ellebjerg jf. nedenfor. De hidtil kontraherede kontrakter er indgået til væsentligt
lavere priser end forudsat i anlægslovens budget. Der er i forbindelse med TEN-T an-
søgningsrunden for 2013-2015 givet foreløbigt tilsagn fra Europa-Kommissionen om
støtte til projektets detailprojektering på 227,9 mio. kr.
Niveaufri udfletning Ny Ellebjergs totaludgift udgør 364,2 mio. kr. (2015-priser) og fi-
nansieres i regi af Togfonden DK.
Projektets bevilgede totaludgifter forventes overholdt.
Signalprogrammet
Formål
Som led i Aftale om en grøn transportpolitik af 29. januar 2009 blev det besluttet at
etablere et nyt signalsystem på både fjernbanen og S-banen. På fjernbanen etableres et
signalsystem baseret på det fælleseuropæiske signalsystem ERTMS niveau 2, og på S-
banen etableres et moderne bybanesystem (CBTC).
Status
Tidsplanen for Early Deployment strækningen Jægersborg-Hillerød har været stram fra
projektets begyndelse, og Signalprogrammet har måttet konstatere, at leverandøren
(Siemens) undervejs har haft svært ved at holde leveranceplanen. Alt installationsarbej-
de på strækningen blev afsluttet ultimo september 2014, og udrulningen på næste
strækning er i gang. De første 61 S-tog er som forudsat blevet udstyret med modtagerud-
styr til det nye signalsystem, og uddannelse af lokomotivførere i det nye signalsystem er
gennemført.
Afprøvningen af S-banens nye signalsystem på strækningen Jægersborg-Hillerød var
imidlertid mere omfattende end forventet, og en omfattende godkendelsesproces med et
nyt EU-direktiv om CSM (Common Safety Method) bliver for første gang udmøntet i
praksis i forbindelse med godkendelsen af et nyt signalsystem. Dette er mere komplice-
ret og mere tidskrævende end forventet.
Trafikstyrelsens endelige godkendelse af det nye signalsystem forventes at foreligge i
starten af 2. halvår 2015. Overgang til drift planlægges i samarbejde med DSB at ske i 2.
halvår 2015 mod oprindeligt forventet ved udgangen af 2014. Det er Banedanmarks vur-
dering, at denne forsinkelse ikke vil få konsekvenser for togdriften og passagererne, da
det eksisterende signalsystem fortsat kan anvendes indtil da. Banedanmark vurderer
endvidere, at ændringen ikke vil påvirke tidspunktet for projektets afslutning, idet leve-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
36/109
randøren stadig forventer at færdiggøre udrulningen på S-banen ultimo 2018. Projekt-
afslutningen foregår derefter i 2019 og 2020, mens banen kører i fuld drift.
Fjernbaneprojektet er sammen med leverandørerne i gang med Early Deployment-fasen
på strækningerne Roskilde-Køge-Næstved og Langå-Frederikshavn. På baggrund af er-
faringerne fra S-baneprojektet har Signalprogrammet iværksat en konsolidering af muli-
ge ændringer af delmilepæle for projekter, som indgår i fjernbaneprojektet. Her har le-
verandørerne tilsvarende haft svært ved at holde leveranceplanerne, ligesom der skal
forventes længere tid til test og godkendelse. Dette kan medføre forsinkelse i forhold til
overgangen til overvåget prøvedrift på fjernbanens Early Deployment strækninger. Sig-
nalprogrammet er ved at undersøge, om det i første omgang er muligt at overgå til prø-
vedrift med basisfunktionalitet
2
på teststrækningerne. De mere avancerede funktioner,
såsom store stationer, vil i givet fald blive flyttet til senere i testperioden, men afklares
inden teststrækningen endelig godkendes til overtagelse af Banedanmark. Signalpro-
grammet er i gang med at drøfte behovet for revision af leveranceplanen med dets leve-
randører, hvilket vil være tilendebragt i løbet af 3. kvartal 2015. Det skal understreges, at
såfremt der måtte opstå forsinkelser for overgangen til overvåget prøvedrift eller tilpas-
ning i basale henholdsvis avancerede funktionskrav, vil det ikke påvirke passagerne.
Herudover vil Banedanmark sikre, at tidsplanen er robust i forhold til ibrugtagning af
den nye bane København-Ringsted, der skal udrustes som den første strækning efter test
i Østdanmark.
I forhold til ombord-udrustning arbejder Signalprogrammet med at afdække nogle ude-
stående forhold, herunder bl.a. udrustning af ombordudstyr i de private gule maskiner,
veterantog mv.
Hele fjernbanen forventes fortsat at være overgået til det nye signalsystem i 2021. Pro-
jektafslutningen foregår derefter i 2022 og 2023, mens banen kører i fuld drift.
Opførelsen (ved Dybbølsbro Station) af trafikkontrolcenteret for den østlige del af fjern-
banetrafikken og S-banetrafikken blev forsinket af Pihl og Søns konkurs. Tidspunktet for
færdiggørelse af byggeriet har som følge heraf måttet udskydes. Banedanmark forventer,
at såvel denne bygning som trafikkontrolcenteret for den vestlige del af fjernbanetrafik-
ken, der er under opførelse i Fredericia, er afleveret til Banedanmark inden udgangen af
3. kvartal 2015. Ekstraomkostninger som følge af konkursen dækkes af Signalpro-
grammets nuværende bevilling. Yderligere afledte effekter på de øvrige af Signalpro-
grammets projekter er blandt andet imødekommet ved optimering af leverandørernes
installationsarbejder.
I forbindelse med bygningen anlægger Banedanmark endvidere vej og forsyningskabler
mv. på Carsten Niebuhrs Gade i København på arealer, der dels er ejet af Banedanmark,
dels af DSB. Indledningsvist har Banedanmark afholdt samtlige omkostninger til anlæg-
get, og DSB ventes snarest at afholde sin andel af omkostningerne. Banedanmark kom-
penseres behørigt.
2
Basisfunktionaliteten, der tages i brug, vil være ERTMS, niveau 2, baseline 3, der medfører en række forbedringer i forhold til det
gamle signalsystem. Heriblandt kan nævnes et ensartet højt sikkerhedsniveau på fjernbanen, højere regularitet og mulighed for flere tog
og højere hastighed på visse strækninger samt bedre passagerinformation.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
37/109
Udviklingen af den såkaldte ERTMS niveau 2, baseline 3 er en forudsætning for udrul-
ningen af Signalprogrammet, da den definerer de tekniske specifikationer for den
ERTMS-version, der tages i brug i Danmark. Signalprogrammet bygger på, at specifika-
tionerne er lagt fast ved udgangen af 2015. Det Europæiske Jernbaneagenturs (ERA’s)
definitioner af disse specifikationer har efter dansk, britisk og nederlandsk vurdering
ikke taget tilstrækkelig højde for ønskerne hos de fremtidige brugere af ERTMS, hvilket
kan have en væsentlig indvirkning på Signalprogrammets udrulning i forhold til både tid
og økonomi. Transport- og Bygningsministeriet og Signalprogrammet forhandler derfor
sammen med Storbritannien og Nederlandene med ERA for at få løst denne udfordring.
En særlig udfordring er specifikationen for transmission af togkontroldata over GSM-R
radiosystemet (ETCS over GPRS). Som det fremgår af baggrundsmaterialet for Signal-
programmet, er denne transmission nødvendig for at kunne befærde jernbaneknude-
punkter med høj trafikintensitet som f.eks. Københavns Hovedbanegård. Signalpro-
grammet har baseret sine kontrakter på den specifikation, som en TEN-T arbejdsgruppe
har udviklet. To leverandører vil i 2016 være parat med udstyr, som lever op til denne
specifikation.
Arbejdet blev formelt set udført under ERA’s tilsyn, men ERA har netop besluttet at æn-
dre i opgavens grundlag og dermed også i specifikationens principper. ERA lægger vægt
på, at løsningen forbereder uafhængighed mellem ETCS og kommunikationssystemet,
hvilket vil være nyttigt, når GSM-R skal erstattes af et andet kommunikationssystem i
slutningen af 2020’erne. Men her og nu vil det betyde dels at ETCS over GPRS først er til
rådighed fra leverandørernes side i 2019-20, dels kræve forhandling af ændringer i Sig-
nalprogrammets leverancekontrakter. Begge dele vil kunne betyde en forsinkelse og en
fordyrelse af Signalprogrammet, hvis den oprindelige specifikation ikke opretholdes.
Transport- og Bygningsministeriet arbejder på at løse udfordringerne med ETCS over
GPRS sammen med Kommissionen og ERA.
Den budgetmæssige situation
Med fortrolig akt. J af 10. maj 2011 og fortrolig akt. E af 30. november 2011 fik Ba-
nedanmark bevilling til at indgå kontrakt og afholde øvrige udgifter frem til henholdsvis
S-baneprojektets og fjernbaneprojektets afslutning i 2022 og 2023.
Der er efterfølgende med Aftale om bedre cykeltrafik og ny metro til Københavns Nord-
havn af 20. juni 2012 samt med finansloven for 2013 tilbageført midler til Infrastruktur-
fonden for i alt 4,1 mia. kr. frem til 2020. Besparelserne følger af Signalprogrammets
indgåede kontrakter for de nye signalsystemer samt en budgetanalyse af Signalpro-
grammets udgifter til styring, projektering og tilsyn af projektet.
Projektets totaludgift udgør 19.121,8 mio. kr. (2015-priser) og forventes overholdt.
Signalprogrammet har fået tilsagn om TEN-T midler fra EU til medfinansiering af dels
udrustning og serieinstallation af en række tog til kørsel i Danmark, dels Early Deploy-
ment-strækningen Langå-Frederikshavn. På nuværende tidspunkt har Signalprogram-
met opnået en samlet EU-støtte på 118,5 mio. kr.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
38/109
Europa-Kommissionen opslog i september 2014 en ny ansøgningsrunde for finansie-
ringsperioden 1. januar 2014-31. december 2020. Signalprogrammet har fremsendt an-
søgninger om medfinansiering til udrulningen både vest og øst for Lillebælt, om-
bordudrustning af passagertog samt uddannelse af personale hos såvel Banedanmark
som de jernbanevirksomheder, som driver samfundsbegrundet trafik. Totalt er der søgt
om 2.610,5 mio. kr., hvilket overstiger den totale pulje på 200 mio. euro til medfinansie-
ring af ERTMS i alle medlemsstater. I løbet af sommeren 2015 forventes Danmark at få
svar på ansøgningerne fra EU-Kommissionen.
Fordelingsstation Vestfyn
Formål
Med Aftale om trafik for 2007 blev der afsat midler til etablering af en fordelingsstation
på Vestfyn.
Status
Som oplyst i tidligere fremsendte Anlægsstatus forventes det, at der kan opnås stor-
driftsfordele, og dermed besparelser, ved at udbyde anlægget af fordelingsstation Vest-
fyn sammen med elektrificeringen af de besluttede strækninger, herunder Esbjerg-
Lunderskov, jf. tidligere afsnit.
Alle elektrificeringsprojekterne indgår i et samlet elektrificeringsudbud, der er afsluttet
med en kontraktindgåelse ultimo maj 2015, jf. afsnit 3.1.2 om Elektrificeringsprogram-
met. I den forbindelse er der gennemført nye analyser af den samlede kørestrømskapaci-
tet, som skal analyseres yderligere, når der er valgt system, og der er gennemført detail-
projektering. Det betyder, at anlægget af fordelingsstationen forventeligt først vil kunne
ske efter 2016. Udsættelsen af etableringen vil ikke medføre negative konsekvenser for
togdriften.
Den budgetmæssige situation
Projektet indgår i finansloven for 2013 med en bevilget totaludgift på 31,9 mio. kr.
(2015-priser).
Det er Banedanmarks vurdering, at det oprindelige prisestimat for anlæg af fordelings-
stationen, ikke er tilstrækkeligt. Ved at koble anlægget af fordelingsstationen til det sam-
lede Elektrificeringsprogram ventes der imidlertid at kunne opnås en billiggørelse.
Det endelige estimat for omkostningen til etableringen af fordelingsstationen på Vestfyn
ventes at foreligge i sommeren 2015.
Den bevilgede totaludgift forventes ikke overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
39/109
Elektrificering og hastighedsopgradering af strækningen Køge Nord-
Næstved
Formål
I aftale mellem regeringen og Enhedslisten om finansloven for 2013 er der truffet be-
slutning om elektrificering af strækningen Køge Nord-Næstved.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der truffet beslutning om at en opgradering af hastigheden mellem Køge og Næstved
til 160 km/t.
Det samlede beslutningsgrundlag for både elektrificering og hastighedsopgradering af
strækningen forelå medio 2014, hvorefter der i september 2014 blev truffet endelig poli-
tisk beslutning om at gennemføre både elektrificeringen og hastighedsopgraderingen.
Med projekterne spares 10 minutters rejsetid mellem Næstved og Køge. Elektrificering
og opgradering af strækningen gennemføres af Elektrificeringsprogrammet frem til
2018.
Status
På strækningen er 12 gamle buebroer fra 1920’erne for lave til, at køreledningsanlægget
kan komme under dem. Broerne udskiftes til nye moderne broer med to vognbaner. Der
sporsænkes under tre store broer, og to broer rives ned. Der udføres banetekniske juste-
ringer for en hastighedsopgradering.
Planlægning af udførelsen af projekterne er igangsat. Banedanmark gennemfører detail-
projektering af forberedelsesarbejderne og har indgået aftaler med entreprenør om op-
førelse af 10 nye broer, sporsænkning og banetekniske arbejder for hastighedsopgrade-
ringen i 2015, således at hovedparten af anlægsarbejderne er gennemført inden udskift-
ningen og test af de nye signaler på strækningen fra primo 2016 til 2017. Herefter gen-
nemføres selve elektrificeringen.
Ekspropriationsforretningerne er gennemført siden 2014 og fortsætter frem til 2016.
Detailprojekteringen af projektet har vist, at der er punktvis manglende ballast på
strækningen set i forhold til normkravene ved kørsel med 160 km/t. Det er derfor nød-
vendigt at supplere banen med ny ballast, såfremt der skal køres 160 km/t på stræknin-
gen. Dette medfører en fordyrelse af projektet og en overskridelse af bevillingen til ha-
stighedsopgraderingen af strækningen, jf. nedenfor.
Stadieplanlægning i forbindelse med forberedelsesarbejderne for begge projekter er til-
rettelagt og samordnet med grænsefladeprojekter. Der er aftalt togspærringer for 2015,
som indeholder en otte ugers lukning af banen fra medio august til medio oktober 2015.
Disse er foretaget i dialog med operatørerne.
Den budgetmæssige situation
Elektrificeringen af strækningen Køge Nord-Næstved har på finansloven for 2015 en
bevilget totaludgift på 647,1 mio. kr. (2015-priser), som forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
40/109
Hastighedsopgraderingen af strækningen Køge Nord-Næstved har på finansloven for
2015 en bevilget totaludgift på 44,8 mio. kr. (2015-priser). Den bevilgede totaludgift
forventes overskredet, såfremt der som forudsat skal køres med 160 km/t på stræknin-
gen, hvilket skyldes behovet for at opgradere banens ballast, jf. ovenfor. Projektets total-
udgift er i dette lys under konsolidering. En merudgift vil kunne finansieres af central
reserve for øvrige projekter. Der forelægges eventuelt aktstykke herom efter sommerfe-
rien 2015.
Elektrificering af Fredericia - Aalborg
Formål
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der truffet beslutning om igangsætning af elektrificering af strækningen mellem Fre-
dericia-Aalborg.
I Aftale om fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014 er det be-
sluttet at fremrykke 200 mio. kr. til opgradering og elektrificering af dele af strækningen
Fredericia-Langå fra 2020-2024 til før 2020.
Se afsnit 3.1.2 for status for udførelsen af VVM for projektet.
Status
På finansloven for 2015 er der afsat 43,9 mio. kr. til opstart af projektet i 2015. De afsatte
midler anvendes både til tværgående omkostninger i forbindelse med udbud af det sam-
lede Elektrificeringsprogram samt opbygning af projektorganisationen.
Den budgetmæssige situation
Elektrificeringen af strækningen Fredericia-Aalborg har på finansloven for 2015 en be-
vilget totaludgift på 4.586,4 mio. kr. (2015-priser), som forventes overholdt.
Øvrige regionale opgraderinger
Formål
Jf. det særskilte afsnit i kapitel 3.1.2 udarbejdes der pt. VVM-undersøgelser af en række
øvrige regionale hastighedsopgraderinger. Med finansloven for 2015 blev der fremrykket
2,0 mio. kr. (2015-priser) med henblik på at igangsætte de øvrige regionale hastigheds-
opgraderinger for at undgå, at overkørsler opgraderes af flere omgange, både gennem
overkørselsprojekt og gennem Togfonden DK.
Status
Projektet er under opstart.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 1.064,9 mio. kr. (2015-
priser), hvoraf 2,0 mio. kr. pt. er udmøntet. Totaludgiften forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
41/109
3.3
Fornyelsesprojekter på baneområdet
I det følgende gives en status for større fornyelsesprojekter (projekter over 60 mio. kr.)
under gennemførelse.
Som udgangspunkt håndteres eventuelle fordyrelser på enkelte projekter inden for den
samlede bevilling til fornyelse af jernbaneinfrastrukturen. Billiggjorte projekter medgår
således til at finansiere fordyrede fornyelsesaktiviteter. Det er Banedanmarks vurdering,
at de nuværende konstaterede fordyrelser kan rummes inden for den samlede bevilling.
Tabel 3.3. Økonomioversigt over fornyelsesprojekter på baneområdet
(mio. kr. 2015-priser)
Hjemmel
Total-
udgift
157,9
(fortroligt)
(fortroligt)
(fortroligt)
Overholdelse
af totaludgift
Ja
Ja
Ja
Ja
Forbrug pr.
31.03.2015
0,0
1)
102,3
38,9
0,0
Åbningsår
Infrastrukturfonden
Frederiksborggade Øst – Ny Metrotrappe
Aftale om trafik 2007
Sporombygning Taulov - Padborg
Sporombygning Odense - Fredericia
Udskiftning af køreledningsanlæg på S-
banestrækningen Albertslund - Høje Taastrup
Akt. 62 2013
Akt. D 2014
Akt. A 2014
Akt. N 2015
2015
2016
2015
2016
Fornyelse og vedligehold af jernbanenettet 2015 - 2020
1) Banedanmarks udgifter til projektet refunderes fuldt ud af DSB og Købehavns Kommune, hvorfor forbruget er
angivet som 0,0 mio. kr. Projektets faktiske udgifter pr. 31.03.2015 var 89,5 mio. kr.
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
Frederiksborggade Øst – Ny Metrotrappe
Formål
I Aftale om bedre mobilitet af 26. november 2010 er det besluttet at forlænge den eksi-
sterende transfertunnel på Nørreport Station og etablere adgang via trappe og rulletrap-
pe til gågadedelen af Frederiksborggade. Projektet vil muliggøre en forbedring af ad-
gangsforholdene til især Metroen, men også til S-tog og regionaltog, efter renoveringen
af Nørreport Station.
Opgaven opdeles i seks faser: omlægning af ledninger, etablering af byggegrube, udgrav-
ning over grundvandsspejl, udgravning under grundvandspejl, etablering af tunnel og til
sidst aptering.
Status
De første fire faser er gennemført. Efter udgravning under grundvandsspejlet, der blev
afsluttet i april 2015, er fase fem, etablering af tunnelen, påbegyndt.
Projektet færdiggøres til ibrugtagning efterår/vinter 2015 og er derfor yderligere forsin-
ket i forhold til den oprindelige tidsplan, da der var uforudsete forhindringer i jord samt
efterfølgende problemer og utætheder med den såkaldte frysekappe.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
42/109
Den budgetmæssige situation
Projektet er tiltrådt af Finansudvalget ved akt. 62 af 7. april 2013. Projektet har en for-
ventet totaludgift på 157,9 mio. kr. (2015-priser), som finansieres af DSB og Metrosel-
skabet. Metrotrappen udføres af Banedanmark.
Den bevilgede totaludgift forventes overholdt.
Sporombygning Taulov-Padborg
Formål
På baggrund af Aftale om trafik for 2007 af 26. oktober 2006 gennemfører Banedan-
mark sporfornyelse af Taulov, Rødekro, Vejbæk, Tinglev og Padborg stationer samt
strækningen Tinglev-Vejbæk. Arbejderne gennemføres for at opretholde det nuværende
trafikomfang, da det ellers vil være nødvendigt med hastighedsnedsættelser og reduceret
drift på strækningen. Desuden hæves eksisterende lokale hastighedsnedsættelser, som
skyldes sporets tilstand. Sporfornyelsen omfatter fornyelse af spor og sporskifter samt
afledte arbejder inden for jord og afvanding, sikring, ATC, fjernstyring og kørestrøm.
Status
Arbejderne foregår i ly af spærringer fra projektet vedr. anlæg af dobbeltspor på stræk-
ningen Vamdrup-Vojens, hvilket betyder at projektet udføres i flere etaper i 2014 og
2015. De forudsatte arbejder blev gennemført i påsken og sommeren 2014, samt påsken
2015. Udførelsen fortsætter i sommeren 2015. I samme spærringer gennemføres forny-
else af broer på strækningen, samt perronfornyelse i Tinglev. Arbejderne forløber plan-
mæssigt.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. D af 8. januar 2014 om igangsættelsen af
sporombygningen på Taulov-Padborg. Den bevilgede totaludgift forventes overholdt.
Sporombygning Odense - Fredericia
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark
en sporombygning af strækningen Odense – Fredericia i 2015. Arbejderne gennemføres
for at opretholde det nuværende trafikomfang, da det ellers vil være nødvendigt med
hastighedsnedsættelser og reduceret drift på strækningen.
Sporombygningen omfatter bl.a. ballastrensning, fornyelse af sporskifter, afvandings- og
kørestrømsarbejder samt afledte sikrings- og stærkstrømsarbejder. Sideløbende med
sporarbejdet udføres arbejde på broerne på strækningen.
Status
Sporombygningen er planlagt udført fra primo april 2015 til primo august 2015. Togaf-
viklingen opretholdes under projektet, om end med færre afgange. Efter planen skulle
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
43/109
togdriften dog være indstillet i sammenlagt ca. 2�½ døgn i påsken og Kristi Himmelfarts-
ferien 2015, hvor der skulle indsættes erstatningsbusser.
I løbet af påsken 2015 blev alle planlagte aktiviteter, herunder udveksling af sporskifter
og ballastrensning, udført, dog med en forlænget spærring på 26 timer.
Primo maj blev den resterende ballastrensning igangsat. I Kr. Himmelfartsferien blev en
række sporskifter på tre stationer derudover udskiftet.
Togtrafikken har siden opstarten af projektet været ramt af både signalfejl på Vestfyn og
forsinkelser samt aflysninger på grund af overgravning af de lyslederkabler, der trans-
mitterer alle signaler videre ud til de enkelte signaler og sporskifter på strækningen.
Derfor har Banedanmark valgt at lægge et ekstra lyslederkabel mellem Odense og Mid-
delfart. Arbejdet med at rulle det ekstra lyslederkabel ud gennemføres om natten. Det
vurderes at omkostningerne hertil kan indeholdes i projektets totaludgift.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. A af 30. oktober 2014 om igangsættelsen af
sporombygningen på Odense-Fredericia. Den bevilgede totaludgift forventes overholdt.
Udskiftning af køreledningsanlæg på S-banestrækningen Albertslund-
Høje Taastrup
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark i
2015–2016 en udskiftning af køreledningsanlægget på S-banestrækningen Albertslund-
Høje Taastrup. Fornyelsen gennemføres for fremadrettet at reducere risikoen for drifts-
forstyrrelser samt sikre en levetid for anlægget på 50 år.
Arbejdet indebærer udskiftning af køreledningsanlægget i form af de bærende konstruk-
tioner (master og fundamenter) samt køreledningen. Som et led i arbejdet opsættes
endvidere skærmtage eller spærringer på vej- og stibærende broer over strømførende
dele.
Status
Arbejdet er planlagt til udførelse fra primo august 2015 til ultimo januar 2016. Da ar-
bejdet primært vil blive udført i natspærringer, kan der i vid udstrækning opretholdes
normal drift på S-banen i anlægsperioden.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. N af 12. maj 2015 om igangsættelsen af ud-
skiftning af køreledningsanlægget på S-banestrækningen Albertslund-Høje Taastrup.
Den bevilgede totaludgift forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
44/109
Ibrugtagne projekter med restarbejder
Enkelte større fornyelsesprojekter er siden seneste Anlægsstatus ibrugtaget, men er pt.
ikke endeligt afsluttet grundet mindre restarbejder mv. Det gælder for følgende projek-
ter:
Renovering af Nørreport Station (Ny Nørreport)
Projektet omfattede en modernisering af Nørreport Station med bl.a. udskiftning
og/eller istandsættelse af ventilationsanlæggene, renovering af interiøret mv., istandsæt-
telse af de bærende konstruktioner samt udskiftning af membranen på konstruktionens
overside. Renoveringen er gennemført i 2011-2014. En række arbejder vedrørende Kø-
benhavn Kommunes anlægselementer udføres som udskudte arbejder forventeligt inden
udgangen af 1. halvår 2015: glasbeklædning mm. på ventilationsbygværker, slidlag på
del af cykelsti, grøn beplantning på de to nordligste tage og belægning ved Ny Metro-
trappe ved Frederiksborggade. Disse udeståender ventes afsluttet planmæssigt. Bevillin-
gen til projektet ”Renovering af Nørreport” er givet på finanslovene for 2010-2014. Den
bevilgede totaludgift forventes overholdt.
Forstærkning af funderingen omkring den gamle Lillebæltsbro
Projektet omfattede en forstærkning af funderingen af den gamle Lillebæltsbro ved ud-
lægning af sten og skærver omkring de fire bropiller. Udlægningen er gennemført i løbet
af 2014 med afslutning medio december 2014. Projektet forventes endeligt afsluttet i
sommeren 2015. Projektet blev tiltrådt ved akt. 91 af 13. maj 2014 med en bevilget total-
udgift på 129,2 mio. kr. (2015-priser). Den bevilgede totaludgift forventes overholdt.
6. hovedspor København-Dybbølsbro
Projektets hovedformål var at forøge kapaciteten for S-tog ved at etablere et supplerende
hovedspor fra København H til Skelbæk vest for Dybbølsbro. Samtidigt blev dele af
sporanlægget mellem København H og Dybbølsbro samt hele S-banens kørestrømsan-
læg mellem København H og Valby fornyet. Størstedelen af arbejderne på projektet er
gennemført og afsluttet.
Det er forudsat, at der i projektet skal foretages en hastighedsopgradering af det eksiste-
rende spor 4. Der er udarbejdet et samlet screeningsnotat til fastlæggelse af dette arbej-
des omfang. Hastighedsopgraderingen afventer beslutning om tidspunktet for udførelse,
da de samlede projektforudsætninger er ændret. Banedanmark er ved at undersøge mu-
ligheden for at indarbejde opgraderingen i udrulning af Signalprogrammet på stræknin-
gen eller alternativt gennemføre opgraderingen i forbindelse med en sporfornyelse af
strækningen Valby-Svanemøllen efter Signalprogrammets udrulning.
Med akt. 19 af 7. maj 2009 er der bevilget en totaludgift på 356,1 mio. kr. (2015-priser),
der ventes overskredet, men med mindre end de 10 pct., der udgør forelæggelsesgræn-
sen for Finansudvalget.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
45/109
3.4
Fornyelse og vedligehold af jernbanenettet
I det følgende opgøres status fra de almindelige fornyelse- og vedligeholdelsesindsats på
Banedanmarks jernbanenet.
Tabel 3.4. Aftale om trafik, forbrug og prognose 2007-2014 (fornyelse og vedligehold)
Mio. kr.
2007
2.213
2.281
68
2008
2.816
2.894
78
2009
2.954
2.925
-29
2010
2.746
2.789
43
2011
2.763
2.379
-384
2012
3.037
2.958
-79
2013
2.442
2.480
39
2014
2.332
2.103
-230
I alt
21.303
20.809
-494
Forudsat i Aftale om
trafik for 2007
Realiseret/ prognose
Merforbrug
Anm.: Enkelte rækker summer ikke til totalen grundet afrunding
Formål
Aftale om trafik for 2007 forudsatte en afvikling af efterslæbet på Banedanmarks jern-
banenet i perioden 2007-2014, eksklusiv signaler. Endvidere blev det forudsat, at Ba-
nedanmarks organisation skulle optimeres, og at der skulle opnås en årlig effektivisering
på 2 pct.
Aftale om trafik for 2007 blev indgået den 26. oktober 2006 af den daværende regering
(Venstre og Det Konservative Folkeparti), Dansk Folkeparti og Radikale Venstre.
Status
Samlet for perioden 2007-2014 har Banedanmark haft et mindreforbrug på 494 mio. kr.
inden for fornyelse og vedligehold. Disse midler vil medgå til finansiering af aktiviteter i
perioden 2015-2020. Sporfornyelsen af enkelte strækninger er således udskudt fra peri-
oden 2007-2014 til perioden 2015-2020. Det sker med henblik på, at sporfornyelsen kan
gennemføres samtidig med nyanlægsprojekter på de pågældende strækninger. Der er
redegjort herfor i de tidligere afrapporteringer på Aftale om trafik for 2007.
Den gennemsnitlige, akkumulerede effektivisering for perioden 2007-2014 udgør 2,2
pct. pr. år inkl. broer. Banedanmark har således leveret den forudsatte gennemsnitlige,
akkumulerede effektivisering i perioden på 2 pct. pr. år.
Den budgetmæssige situation
På finansloven for 2014 er der indbudgetteret yderligere i alt 4,1 mia. kr. (2013-pl) i pe-
rioden 2015-2020 til en økonomisk optimal fornyelse og vedligeholdelse af jernbanen.
Midlerne forudsættes finansieret af uforbrugte centrale reserver ved igangværende an-
lægsprojekter. Hvis der mod forventning ikke frigøres tilstrækkelige midler fra den cen-
trale reserve, reduceres merbevillingen til fornyelse og vedligeholdelse af jernbanenettet.
Som led i Banedanmarks virksomhedsstrategi, ”Fremtidens jernbane 2015-2020” skal
Banedanmark endvidere effektivisere gennemførelsen af sin anlægsportefølje med ca. 7
mia. kr. i løbet af perioden og herudover effektivisere fornyelse og vedligehold med ca.
300 mio. kr. pr. år.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
46/109
4. Veje
I dette kapitel gennemgås undersøgelser og igangværende anlægsprojekter på vejområ-
det.
Afsnit 4.1 giver en status for forundersøgelser, VVM-undersøgelser mv. på vejområdet,
mens afsnit 4.2 giver en status for igangværende anlægsprojekter. Afsnit 4.3 giver en
status for større bygværker og afsnit 4.4 giver en status for efterslæbsnedbringelse mv.
I afsnit 8 gives en oversigt over puljeprojekter på vejområdet under Transport- og Byg-
ningsministeriet.
Boks 4. Markedssituationen på vejområdet
Overordnet set vurderes markedssituationen på vejområdet
fortsat at være gunstig, idet et tilfredsstillende antal aktører
byder ind på Vejdirektoratets udbud – og dette med priser,
der fortsat vurderes fordelagtige. Vejdirektoratet følger lø-
bende udviklingen på anlægsmarkedet for herigennem at
vurdere, om aktivitetsniveauet påvirker konkurrenceintensi-
teten og prisniveauet i de gennemførte udbud.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
47/109
4.1
Forundersøgelser, VVM-undersøgelser mv. på vejom-
rådet
Tabel 4.1 giver en oversigt over samt status for aktuelle VVM-undersøgelser, forundersø-
gelser mv. på vejområdet, som er igangsat med aftaler om en grøn transportpolitik eller
tidligere aftaler. Eventuelle merudgifter i forhold til et projekts totaludgift afholdes in-
den for den samlede ramme til undersøgelser.
Tabel 4.1. Forundersøgelser, VVM-undersøgelser mv. i Vejdirektoratet
(mio. kr. 2015-priser)
Hjemmel/
Aftale
Akt. 116 2008/2009
Akt. 116 2008/2009
Aftale af 22. okt. 2009
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Total
udgift
26,7
14,7
6,0
10,3
7,1
8,0
226,3
15,2
3,0
Overholdelse Forbrug pr.
af totaludgift 31.03.2015
Ja
Ja
Ja
Nej
Ja
Nej
Ja
Ja
Ja
25,3
10,7
4,8
25,9
5,6
8,7
87,7
0,6
0,2
Infrastrukturfonden
VVM af udbygning rute 26, Aarhus-Viborg
VVM af Skovvejen mellem Regstrup og Kalundborg
Forundersøgelse af perspektiverne i en styrkelse af rute 9
VVM af 3. limfjordsforbindelse
VVM af Haderup Omfartsvej
VVM af Ribe Omfartsvej
Projektering mv. af ny Storstrømsbro
VVM af Næstved-Rønnede
Forundersøgelse af tilslutning af omfartsvej v. Auning
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
VVM af udbygning rute 26, Aarhus-Viborg
VVM-undersøgelsen har omfattet to strækninger: Viborg V-Rødkærsbro (ca. 11 km) og
Søbyvad-Aarhus (ca. 21 km). VVM-undersøgelsen har været i offentlig høring i foråret
2012, og der indkom mange høringssvar. Vejdirektoratet har på baggrund af den offent-
lige høring færdiggjort det samlede beslutningsgrundlag for projektet. Indstillingen for
projektet blev fremsendt i efteråret 2012, og der blev gennemført en supplerende VVM-
undersøgelse af et alternativt forslag på strækningen Søbyvad-Aarhus, som blev afsluttet
i 2013.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 blev linje-
føring Nord ved Viborg besluttet, og Vejdirektoratet pålagde på den baggrund byggelin-
jer i oktober 2013. De berørte lodsejere kan nu begære overtagelse, såfremt de opfylder
vilkårene for dette. Der er ingen seneste tidsfrist for indsendelse af denne begæring.
Med Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 blev det besluttet at vælge linjeføring Syd mellem Søbyvad og Sabro og linjefø-
ring Nord fra Sabro til Aarhus. Af aftalen fremgår, at:
”Parterne er enige om, at linjeføring syd vælges på delstrækning 1 og 2, og linjeføring
nord vælges på delstrækning 3, og dermed opgives øvrige linjeføringer på strækningen
Aarhus-Søbyvad.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
48/109
Samtidig er parterne enige om, at der oprettes en pulje på 32,2 mio. kr. til at finansiere
forlodsovertagelser af ejendomme i den valgte linjeføring.
Borgerne får en afklaring ved, at der lægges byggelinjer langs den valgte linjeføring.
Byggelinjer giver grundejere hjemmel til at søge om at blive overtaget efter de gælden-
de regler herom.”
Vejdirektoratet har i slutningen af 2014 pålagt byggelinjer på den pågældende stræk-
ning, og planlægningsbyggelinjer fra 1973 blev ophævet i marts 2015.
VVM af Skovvejen mellem Regstrup og Kalundborg
Det er med Aftale om en grøn transportpolitik af 29. januar 2009 besluttet at gennemfø-
re en VVM-undersøgelse vedrørende etablering af en ny motorvejsstrækning på den
resterende strækning af rute 23 fra Regstrup til Kalundborg (3. etape af det samlede
projekt mellem Kalundborg og Holbæk-motorvejen). Der blev afsat 15 mio. kr. til under-
søgelsen. VVM-undersøgelsen har været i offentlig høring, og Vejdirektoratets indstilling
er offentliggjort i efteråret 2012.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det, at: ”Parterne
er enige om, at linjeføringen fastlægges svarende til Vejdirektoratets
hovedforslag for de sidste etaper af Skovvejen mod Kalundborg, dvs. en ny motorvej
syd om Regstrup og en ny motorvej til Kalundborg. Parterne er på den baggrund enige
om, at øvrige linjeføringer, der ikke indgår i hovedforslagene, opgives. Borgerne får en
afklaring ved, at der lægges byggelinjer langs de valgte linjeføringer.”
Vejdirektoratet har udført arbejdet med at lægge byggelinjer langs den valgte linjeføring.
Berørte lodsejere kan nu begære overtagelse, såfremt de opfylder vilkårene for dette. Der
er ingen seneste tidsfrist for indsendelse af denne begæring.
Med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 var parterne enige om at afsætte 427,5 mio. kr. til udbygning af rute 23 syd om
Regstrup til motorvej.
Anlægslov for projektet er vedtaget den 21. april 2015.
Forundersøgelse af perspektiverne i en styrkelse af rute 9
Vejdirektoratet har i 2012 offentliggjort en forundersøgelse, som belyser behov og mu-
ligheder for opgradering af vejforbindelsen over Tåsinge og Langeland og på Lolland
mellem Tårs og Maribo.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det, at
”Parterne noterer sig, at Vejdirektoratet har gennemført en forundersøgelse af
mulighederne for at opgradere rute 9 mellem Svendborg og Spodsbjerg og mellem
Tårs og Maribo.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
49/109
Parterne noterer sig, at Lolland Kommune har et ønske om erhvervsudvikling på area-
ler i forbindelse med tilslutningsanlæg 48 ved Maribo på E47. Parterne er enige om at
indskrænke de statslige arealinteresser i erhvervsområdet, som berøres af en række af
linjeføringerne i forundersøgelsen af Rute 9. Parterne er opmærksomme på, at der ved
en eventuel senere beslutning om udbygning af rute 9 skal ske en fornyet undersøgelse
af mulighederne for en højklasset tilslutning af rute 9 til E47.”
Med aftale af 26. november 2010 har parterne reserveret 10 mio. kr. til en evt. kommen-
de VVM-undersøgelse af strækningen.
3. Limfjordsforbindelse
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at
Parterne noterer sig, at der i forlængelse af den gennemførte
VVM-undersøgelse af en 3. Limfjordsforbindelse er foretaget en opdatering af de fore-
liggende trafikberegninger med brug af den nye Landstrafikmodel. Grundlaget for de
trafikale konsekvenser af de to tilbageværende linjeføringer er således blevet opdate-
ret. Beregningerne viser fortsat, at det er en linjeføring over Egholm, som er den sam-
fundsøkonomisk bedste løsning, og Vejdirektoratet fastholder på den baggrund sin
indstilling om linjeføring i Egholmlinjen.
Parterne er enige om, at linjeføringen fastlægges i Egholmlinjen, svarende til Vejdirek-
toratets indstilling. Arealreservationen på den tilbageværende østlige forbindelse, der
er en 11 km lang udbygning af E45 samt anlæg af en paralleltunnel, opgives.
Borgerne får en afklaring ved, at der lægges byggelinjer langs den valgte linjeføring.
Byggelinjer giver grundejere hjemmel til at søge om at blive overtaget efter de gælden-
de regler herom.
Samtidig er parterne enige om, at der oprettes en pulje på 43,1 mio. kr. til at finansiere
forlodsovertagelser af ejendomme i den valgte linjeføring.”
Vejdirektoratet har afsluttet arbejdet med at pålægge byggelinjer på Egholmlinjen.
VVM af omfartsvej ved Haderup
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at Vejdirektoratets VVM-undersøgelse af
en omfartsvej ved Haderup pågår som planlagt og forventes afsluttet senere på året.
Parterne noterer sig endvidere, at forundersøgelsen af projektet viste, at etablering af
en omfartsvej ved Haderup både vil forbedre fremkommeligheden og aflaste stræknin-
gen gennem byen, herunder for tung trafik. Projektet har et højt samfundsøkonomisk
afkast og vil medvirke til fremme af vækst og produktivitet i området.
Parterne er enige om at afsætte 250 mio. kr. til en realisering af projektet. Parterne vil
drøfte den konkrete udformning af projektet, når den færdige VVM-undersøgelse fore-
ligger.”
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
50/109
VVM-undersøgelsen har været i offentlig høring i 2014. Vejdirektoratet har på baggrund
af den offentlige høring færdiggjort det samlede beslutningsgrundlag for projektet. Ind-
stillingen for projektet er fremsendt til transport- og bygningsministeren i december
2014.
VVM af Ribe Omfartsvej
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at der er gennemført en forundersøgelse af
rute 11 mellem E20 Esbjergmotorvejen og grænsen, samt rute 24 mellem Ribe og Gred-
stedbro. Forundersøgelsen viste, at der med jævne mellemrum er trængsel på rute 11
ved Ribe. En omfartsvej vil medføre væsentlige tidsbesparelser, og projektet har et højt
samfundsøkonomisk afkast og vil medvirke til fremme af vækst og produktivitet i om-
rådet.
Parterne noterer sig endvidere, at der er igangsat en VVM-undersøgelse for en om-
fartsvej ved Ribe, som forventes færdig i løbet af 2015.
I forundersøgelsen blev de samlede anlægsomkostninger til etablering af en omfartsvej
vest om Ribe (alternativ A) som motortrafikvej med 2+1 spor beregnet til 372,4 mio. kr.
(2014-priser). Parterne er på den baggrund enige om at afsætte 372,4 mio. kr. til en
realisering af projektet. Parterne vil drøfte den konkrete udformning af projektet, når
den færdige VVM-undersøgelse foreligger.”
Vejdirektoratets VVM-undersøgelse pågår som planlagt, hvor der blandt andet vil være
fokus på Natura-2000 beskyttede områder i henhold til EU-direktiver. Ekstra miljøar-
bejder grundet nærheden til et Natura-2000 beskyttet område har medført, at undersø-
gelsen er blevet dyrere end oprindeligt forventet. Merforbruget dækkes af mindreforbrug
på øvrige undersøgelser. VVM-undersøgelsen forventes afsluttet i efteråret 2015.
Projektering mv. af ny Storstrømsbro
Det blev i efteråret 2011 klart, at den nuværende Storstrømsbro ikke vil kunne holde til
den øgede jernbanegodstrafik, der vil komme, når Femern Bælt-forbindelsen åbner.
Banedanmark udarbejdede derfor i 2012 et beslutningsgrundlag for mulige løsninger.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 notere-
de parterne sig, at: ”Storstrømsbroen
har stor regional betydning og er samtidig en
vigtig del af jernbanekorridoren mellem København og Tyskland. Denne jernbanekor-
ridor vil i løbet af de kommende år blive styrket markant med etableringen af den nye
bane København-Ringsted via Køge og det kommende anlæg af Femern Bælt-
forbindelsen med tilhørende jernbanelandanlæg.”
Med aftalen var parterne enige om at afsætte 224 mio. kr. (2013-priser) til projektering
af en ny kombineret vej- og dobbeltsporet jernbanebro over Storstrømmen med en
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
51/109
skønnet anlægsudgift på i alt 3.991 mio. kr. (2013-priser), inkl. en kombineret dobbelt-
rettet gang- og cykelsti.
Der blev i juli 2014 tildelt støtte til projektet fra Europa-Kommissionens TEN-T-
program på op til 112 mio. kr. til projekteringsfasen i perioden 2013-2015.
Vejdirektoratet har gennemført VVM-undersøgelse af anlæg af den nye bro samt nedriv-
ning af den gamle bro. Herunder er VVM-høringen afsluttet, og høringsnotat samt Vej-
direktoratets indstilling er offentliggjort. I forbindelse med VVM-undersøgelsen har
Vejdirektoratet peget på Nakskov Havn til en mulig produktion af de store broelementer
til den kommende Storstrømsbro.
Lov om anlæg af en ny Storstrømsbro og nedrivning af den eksisterende Storstrømsbro
er vedtaget den 26. maj 2015.
Når Femern Bælt-forbindelsen åbner, vil mange persontog og hovedparten af den inter-
nationale godstogstrafik mellem Skandinavien og Centraleuropa blive ført over Stor-
strømsbroen. Elektrificeringen og udbygningen af de tyske jernbanelandanlæg i forlæn-
gelse af Femern Bælt-forbindelsen er dog først færdig i 2024.
I lyset heraf og med henblik på at opnå de samlet set laveste anlægspriser på kyst til
kyst-forbindelsen er det besluttet, at åbningstidspunktet for kyst til kyst-forbindelsen
udskydes til medio 2024, jf. kapitel 6. Færdiggørelsestidspunktet for Storstrømsbroen
forventes ligeledes udskudt, men en nærmere gennemførelsesplan for anlægget afventer
en stillingtagen til september 2015.
VVM undersøgelse af rute 54 Næstved-Rønnede
I Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at Vejdirektoratet har gennemført en for-
undersøgelse af mulighederne for at opgradere Rute 54 mellem Næstved og Rønnede.
Forundersøgelsen omfatter en række forskellige mulige linjeføringer og vejstandarder,
hvor en motorvej i linjeføring A har et meget højt samfundsøkonomisk afkast.
Parterne reserverede med Aftale om bedre mobilitet af 26. november 2010 15,0 mio. kr.
til en VVM-undersøgelse af en opgradering af rute 54, Næstved-Rønnede. Parterne er
på baggrund af forundersøgelsens resultater enige om at igangsætte en VVM-
undersøgelse af rute 54, Næstved – Rønnede. Der afsættes 15,0 mio. kr. til undersøgel-
sen.
Parterne er samtidig enige om at afsætte 350,0 mio. kr. til en 1. etape af Rute 54 fra
Sydmotorvejen (ved Rønnede) mod Næstved."
VVM-undersøgelsen på rute 54 Næstved-Rønnede blev igangsat af Vejdirektoratet i
2014, og undersøgelsen afsluttes i 2016.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
52/109
Der er godkendt et kommissorium for VVM-undersøgelsen, hvor de fire forslag til linje-
føringer fra forundersøgelsen udbygget i motorvejsstandard indgår.
Det indledende borgermøde blev afholdt ultimo 2014. Feltundersøgelserne for natur er
gået i gang, og der blev udsendt varslingsbreve til lodsejerne før påske.
I forbindelse med arbejdet på rute 54 er Vejdirektoratet er i gang med at gennemføre en
miljøscreening af anlæg af nordvendte ramper ved afkørsel 36 ved Ulse på Sydmotorve-
jen. En miljøscreening vil give den fornødne afklaring af, om ramperne er VVM-pligtige.
Viser ramperne sig at være VVM-pligtige, vil de være omfattet af VVM-undersøgelsen for
rute 54.
Miljøscreeningen vurderes at kunne afsluttes i efteråret 2015.
Forundersøgelse af tilslutning af omfartsvej ved Auning
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at parterne er enige om, at der afsættes 3,0 mio. kr. til en forundersø-
gelse af tilslutning af omfartsvej ved Auning.
Vejdirektoratet har igangsat opgaven i efteråret 2014, og den forventes afsluttet i 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
53/109
4.2
Anlægsprojekter på vejområdet
Nedenfor gives en status på igangværende anlægsprojekter på vejområdet. Bilag 4 inde-
holder en oversigt over den geografiske placering af igangværende større anlægsprojek-
ter på statsvejnettet. Alle Vejdirektoratets igangværende anlægsprojekter er finansieret
af Infrastrukturfonden.
Tabel 4.2. Økonomioversigt over Vejdirektoratets anlægsprojekter
Hjemmel/
Aftale
(mio. kr. 2015-priser)
Total
udgift
Overholdelse
af totaludgift
Forbrug pr.
31.03.2015
Disponeret
projektreserve
Åbningsår
Infrastrukturfonden
Holbæk-Vig, rute 21, etape 2 & 3
Middelfart-Nørre Aaby (Udbygning af
motorvejen på Vestfyn 1. etape)
Udbygning af Brande Omfartsvej til
motorvej
Sdr. Borup-Assentoft (Nordligt hængsel til
Djursland)
Udbygning af Motorring 4 (Taastrup -
Frederikssundmotorvej)
Omfartsvej ved Nykøbing Falster
1)
Motorring 4-Tværvej N.
(Frederikssundmotorvejen, 2. etape)
Funder-Låsby (Silkeborgmotorvejen)
Øverødvej-Hørsholm S.
(Helsingørmotorvejen 1. etape)
Nordlig Omfartsvej ved Næstved
Tilslutningsanlæg 50 ved Odense
FL2000
Akt. 90 2008/2009
Anlægslov L524 af
26. maj 2010
Anlægslov L525 af
26. maj 2010
Anlægslov L526 af
26. maj 2010
Anlægslov L1535 af
21. december 2010
Anlægslov L458 af
18. maj 2011
Anlægslov L1506 af
27. december 2009
Anlægslov af 6. maj
2009
Anlægslov L528 af
26. maj 2010
Anlægslov L459 af
18. maj 2011
Akt. 81 2012/2013
1.481,3
Ja
957,2
0%
2013
(Hønsinge
omfartsvej 2017)
2014
1.237,5
Ja
566,6
0%
474,5
Ja
247,2
0%
2014
348,4
Ja
206,0
0%
2014
352,6
Ja
214,7
0%
2014
278,4
Ja
216,1
86%
2014
1.308,7
Ja
664,6
0%
2015
6.765,0
Ja
2.876,9
0%
2016
1.481,7
749,0
209,5
Ja
Ja
Ja
611,1
271,3
43,3
0%
48%
70%
2016
2016
2016
Holstebromotorvejen
Akt. 85 2012/2013
3.933,5
Ja
252,6
0%
Sydlige del: 2017
Nordlige del: 2018
Greve S.-Køge S. (Køge Bugt 1. og 2.
etape)
Anlægslov L1533 af
21. december 2010
Akt. 83 2012/2013
Anlægslov L21 af
18. december 2014
Akt 48 af 4.
december 2014
Akt 48 af 4.
december 2014
Ændringsforslag
2015
2.499,8
Ja
971,3
0%
1. etape: 2015
2. etape: 2018
Roskilde Fjord
Udbygning af strækning i forlængelse af
Djurslandsmotorvejen
Forbedring af kapaciteten ved den
eksisterede Limfjordsforbindelse
Rundkørselsforhold ved Viborg
657,5
56,5
38,8
23,7
2)
Ja
Ja
Ja
Ja
51,8
0,5
0,5
0,1
0%
0%
0%
0%
2019
2016
2015
2016
1) Projektet har et træk på den centrale reserve, jf. tabel 2.1.
2) Projektet har på finansloven for 2015 en bevilget totaludgift på 24,9 mio. kr. Forligskredsen har siden vedtaget et
projekt til 23,7 mio. kr. Differencen indarbejdes på finansloven for 2016.
Anm: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt. "Disponeret projektreserve" angiver andelen af projektreserven (10 pct.-reserven),
som der pt. er disponeret over.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
54/109
Holbæk-Vig, rute 21, etape 2 & 3
Formål
Formålet med projektet er at forbedre fremkommeligheden på strækningen mellem
Holbæk og Vig ved at opgradere til en 2+1 motortrafikvej på hele strækningen.
Status
Motortrafikvejen åbnede for trafik den 29. november 2013.
Med aftale om Hypercard, busser, cykler, trafiksikkerhed, støjbekæmpelse mv. af 5. maj
2011 blev forligsparterne enige om, at staten i forbindelse med anlægsprojektet også skal
anlægge Hønsinge omfartsvej, jf. akt 170 af 2. august 2011. En VVM-redegørelse blev
udarbejdet i 2013 og sendt i høring. I den offentlige høring var der et ønske fra Odsher-
red Kommune om at realisere forslag A i stedet for forslag B samt at undlade at lukke
Ravnsbjergvej, som det var forudsat i VVM-redegørelsen.
Naturstyrelsen afgjorde som VVM-myndighed for projektet, at der skal udarbejdes en
supplerende VVM-redegørelse, hvor trafik- og støjberegningerne opdateres som følge af
projektændringerne.
En opdatering af overslaget i forbindelse med udarbejdelsen af VVM-undersøgelsen har
for begge forslag til linjeføring af omfartsvejen vist en mindre fordyrelse i forhold til de i
aktstykket (nr. 170 af 2. august 2011) anførte 35,0 mio. kr. (nuværende prisindeks).
Denne eventuelle fordyrelse vil kunne finansieres af yderligere besparelser på det samle-
de projekt for Holbæk-Vig (etape 2 og 3).
Grundet kravet om udarbejdelse af VVM-redegørelse og efterfølgende supplerende
VVM-redegørelse kunne omfartsvejen ikke åbne i 2014 som forudsat i akt 170 af 2. au-
gust 2011.
Den supplerende VVM-undersøgelse er gennemført uden bemærkninger i høringsfasen,
og detailprojekteringen er startet i foråret 2015. Besigtigelse og ekspropriation forventes
gennemført frem til sommeren 2016, hvorefter anlægsarbejderne kan påbegyndes. Pro-
jektet forventes således at kunne åbnes i 2017.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 1.481,3 mio. kr. (2015-
priser). Der er ved bevillingsafregningen for 2014 tilbageført 100,0 mio. kr. til Infra-
strukturfonden. Derudover blev der ved bevillingsafregningen i 2013 tilbageført 250
mio. kr. Disse 250 mio. kr. er fratrukket den på finansloven for 2015 bevilgede totalud-
gift.
Middelfart-Nørre Aaby (udbygning af motorvejen på Vestfyn, 1. etape)
Formål
Formålet med projektet er at udbygge motorvejen på Vestfyn mellem Middelfart og Nør-
re Aaby for at forbedre fremkommeligheden for trafikanter mellem Øst- og Vestdanmark
samt forbedre trafikafviklingen lokalt og regionalt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
55/109
Status
Projektet har haft særdeles god fremdrift, og strækningen blev åbnet i 2014, et år tidlige-
re end oprindeligt planlagt. Afsluttende slidlag i østgående retning er lagt i foråret 2015.
Der udestår alene færdiggørelsesarbejder.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 1.237,5 mio. kr. (2015-
priser). Der forventes en væsentlig billiggørelse af projektet.
Udbygning af Brande Omfartsvej til motorvej
Formål
Med udbygningen af omfartsvejen til motorvej vil hele strækningen mellem Herning og
Vejle i 2014 være motorvej.
Status
Projektet er forløbet planmæssigt, og sammen med entreprenøren er det lykkes at fær-
diggøre projektet før tiden, således at det er åbnet for trafik i maj 2014. Der udestår nu
alene mindre afsluttende arbejder.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 474,5 mio. kr. (2015-
priser). Der forventes en væsentlig billiggørelse af projektet.
Sdr. Borup-Assentoft (nordligt hængsel til Djursland)
Formål
En etablering af et nordligt hængsel til Djursland vil aflaste den nuværende hovedlande-
vejsstrækning igennem den sydlige del af Randers og betyde, at det vil blive lettere at
komme fra Djursland til motorvejsnettet.
Status
Projektet er forløbet planmæssigt, og den officielle åbning fandt sted den 3. september
2014, ca. fire uger tidligere end forventet.
Færdiggørelsesarbejder pågår i øjeblikket.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 348,4 mio. kr. (2015-
priser). Der forventes en væsentlig billiggørelse af projektet.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
56/109
Udbygning af Motorring 4 omkring København
Formål
Formålet med projektet er at forbedre fremkommeligheden og trafiksikkerheden på Mo-
torring 4 omkring København mellem Taastrup og Frederikssundmotorvejen ved at ud-
bygge den ca. 4 km lange strækning fra 4 til 6 spor.
Status
Projektet åbnede for trafik i oktober 2013, et år tidligere end oprindeligt forudsat. I 2014
blev der lavet forstærknings- og slidslagsarbejder samt færdiggørelsesarbejder uden for
kørebanerne, således at den fuldt færdige motorvej kunne tages i anvendelse i juli 2014.
Der pågår mindre færdiggørelsesarbejder.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 352,6 mio. kr. (2015-
priser). Der forventes en billiggørelse af projektet.
Omfartsvej ved Nykøbing Falster
Formål
Formålet med projektet er at anlægge en østlig omfartsvej ved Nykøbing Falster, der vil
aflaste byen for gennemkørende trafik, herunder for tung trafik til og fra Gedser Havn.
Status
Projektet er forløbet som planlagt, og omfartsvejen åbnede officielt den 15. november
2014, ca. en måned før oprindelig planlagt. Kun færdiggørelsesarbejder udestår.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en totaludgift på 278,4 mio. kr. (2015-priser), som
forventes overholdt.
Med akt 97 af 30. maj 2012 blev projektets totaludgift tidligere forhøjet med 29,0 mio.
kr. (2012-priser). Merbevillingen skyldes, at de indkomne licitationsresultater var væ-
sentligt dyrere end forventet, hvilket blandt andet skyldes jordbundsforhold.
EU bekræftede ultimo 2010 at ville støtte projektet. Størrelsen af støtten forventes på
nuværende tidspunkt at være omkring 35 mio. kr., hvorved den statslige udgift til pro-
jektet reduceres svarende til den opnåede EU-støtte. Når projektet er afsluttet, tilbagefø-
res midlerne til Infrastrukturfonden.
Motorring 4-Tværvej N (Frederikssundmotorvejens 2. etape)
Formål
Frederikssundmotorvejens 2. etape omfatter anlæg af 4-sporet motorvej fra Motorring 4
til Tværvej samt en forlængelse af Tværvej som motortrafikvej, så der opnås forbindelse
fra motorvejen ved Ledøje-Smørum til Frederikssundsvej.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
57/109
Status
Projektet forventes som planlagt åbnet i efteråret 2015.
Projektet er udbudt i to totalentrepriser og to hovedentrepriser, som alle er kontraheret.
Der udestår nu kun udbud af mindre entrepriser.
Anlægsarbejder ved Motorvejskryds Ballerup er afsluttet. Anlægsarbejder på den nye
motorvej og Tværvej pågår og forventes afsluttet senest efteråret 2015. Anlægsarbejdet
med Smørum Parkvejs forlængelse pågår, og arbejde med krydsombygning er startet op
i foråret 2015.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 1.308,7 mio. kr. (2015-
priser), som forventes overholdt.
Funder-Låsby (Silkeborgmotorvejen)
Formål
Formålet med motorvejsprojektet er at forbedre de overordnede vejforbindelser mellem
Midt- og Vestjylland og Aarhus-området. Projektet vil forbedre fremkommelighed, tra-
fiksikkerhed og miljø i forhold til de nuværende statslige vejforhold.
Udover at fuldende motorvejen til Herning vil strækningen ved Silkeborg også betyde, at
trafikken i og omkring Silkeborg afvikles bedre og hurtigere.
Status
Projektet forløber som planlagt.
For delstrækningen mellem Hårup og Låsby, som oprindeligt var planlagt til åbning i
2015, har blandt andet en mild vinter betydet en god fremdrift, og strækningen åbnede 1.
december 2014 – ca. 10 måneder før tid. På den resterende strækning forløber arbejdet
som planlagt, og strækningen Funder-Hårup forventes at åbne i efteråret 2016.
Anlægsarbejdet med etablering af en nedgravet motorvej gennem Silkeborg by har god
fremdrift. Flere entrepriser er på nuværende tidspunkt foran den forventede tidsplan.
De mest støj- og geneskabende arbejder blev afsluttet i sommeren 2014.
Projektet har kontraheret alle 22 større entrepriser. Herefter resterer kun mindre afslut-
tende entrepriser vedrørende afmærkning, støjskærme, beplantning, autoværn og lig-
nende.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 6.765,0 mio. kr. (2015-
priser), som forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
58/109
Øverødvej-Hørsholm S (udbygning af Helsingørmotorvejen, 1. etape)
Formål
Formålet med projektet er at udbygge Helsingørmotorvejen mellem Øverødvej og Hørs-
holm Syd for at forbedre fremkommeligheden på en af de vigtigste pendlerstrækninger
til og fra København.
Status
Projektet forventes åbnet i 2016 som planlagt.
Ekspropriationerne og omlægning af vandforsyningsledninger blev afsluttet i 2013,
mens trafikinformationssystemet kom i drift i 2012. Den trafiktekniske evaluering af
trafikinformationssystemet er igangsat.
Den 27. september 2014 var der et delvist brokollaps under støbningen af broen ved
Egebækvej, som medførte en midlertidig lukning af motorvejen. Ingen kom til skade ved
ulykken. Transport- og bygningsministeren har nedsat en uvildig ekspertgruppe, som er
i gang med at afklare årsagen til det delvise brokollaps.
Som følge af brokollapset har hovedentreprenøren entreret med ny bro-
underentreprenør. Derfor er processen med godkendelse af nye stilladser en smule for-
sinket i forhold til tidsplanen, men dialog pågår med henblik på at sikre fremdrift. Broen
ved Øverødvej åbner i efteråret 2015. Det forventes, at de resterende broer udføres i
2016.
Vejdirektoratet har fokus på at sikre mest mulig fremdrift på de øvrige arbejder på mo-
torvejen uanset en eventuelt ændret fremdrift på bygværkerne.
På trods af det delvise brokollaps forventes projektet gennemført uden forsinkelse og
inden for bevillingen.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 1.481,7 mio. kr. (2015-
priser), som forventes overholdt.
Nordlig omfartsvej ved Næstved
Formål
Formålet med projektet er at anlægge en nordlig omfartsvej ved Næstved, der vil forbed-
re fremkommeligheden og trafiksikkerheden og aflaste Næstved by for gennemkørende
trafik.
Status
Projektet forløber planmæssigt, og der forventes åbning i 2016.
I november 2014 blev Næstved Kommunes omfartsvej Ring Øst tilsluttet fordelerringen
på Køgevej/Næstved Omfartsvej.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
59/109
Højbroen over Susåen samt to underføringer øst herfor er kontraheret i april 2014 i en
totalentreprise. Den østlige vejentreprise forventes færdiggjort ved udgangen af 2015.
Den vestlige vejentreprise er kontraheret i begyndelsen af 2015 og ventes færdig i 2016.
I forbindelse med projekteringen viste der sig en række udfordringer, herunder at jord-
bundsforholdene er ringere end forudsat. Derfor blev der i de udbudte entrepriser ind-
arbejdet alternative tekniske løsninger, som kan mindske konsekvenserne heraf. Udfal-
det af licitationerne har været tilfredsstillende.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 749,0 mio. kr. (2015-
priser), som forventes overholdt.
Tilslutningsanlæg ved Odense
Formål
Med Aftale om bedre mobilitet af 26. november 2010 afsatte forligskredsen 45 mio. kr.
til et tilslutningsanlæg 50, der skal forbinde det kommende Odense Universitetshospital
(OUH) med motorvejen.
Parterne blev med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts
2013 enige om at afsætte yderligere 161 mio. kr. til anlæg af tilslutningsanlægget, som
udformes som et såkaldt trompetanlæg. Parterne ønsker, at tilslutningsanlægget etable-
res, så det kan være til mest mulig gavn for arbejdet med opførelse af det nye sygehus.
Status
Anlægslov for udvidelse af Fynske Motorvej syd om Odense med ekstra spor, som til-
slutningsanlæg 50 er en del af, blev vedtaget i december 2013. Anlæg af det nye tilslut-
ningsanlæg 50 ved Odense er igangsat og er planlagt til at åbne i 2016.
Vejdirektoratet har i dialog med Odense Kommune og OUH udarbejdet en plan, således
at dele af det nye tilslutningsanlæg kan ibrugtages allerede i december 2015, hvor bygge-
riet af det nye OUH starter.
Hovedentreprise er kontraheret i august 2014, og anlægsarbejderne er i gang.
Det nye tilslutningsanlæg ligger ca. 800 meter vest for motorvejskryds Odense. Vejdirek-
toratet har i forbindelse med udbud af projektet afsøgt prisen for forskellige løsninger
for afgrænsning af projektet mod øst, herunder muligheden for at udvide motorvejen til
6 spor på hele strækningen mellem tilslutningsanlægget og motorvejskryds Odense. En
udbygning af motorvejsstrækningen fra det nye tilslutningsanlæg frem til motorvejs-
kryds Odense er på den baggrund nu indarbejdet i projektet, jf. orienterende akt 20 af 6.
november 2014.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 209,5 mio. kr. (2015-
priser), som forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
60/109
Holstebromotorvejen (Herning-Holstebro)
Formål
Der er i dag fremkommelighedsproblemer i myldretiderne på strækningerne ved Aulum
og Holstebro og tilsvarende problemer for sidevejstrafikken med at komme ud på hoved-
landevejen. Desuden er vejbetjeningen af Gødstrup-området utilstrækkelig, herunder set
i lyset af det kommende sygehus i Gødstrup.
I Aftale om linjeføring for Holstebromotorvejen af 25. april 2013 mellem Socialdemokra-
terne, Radikale Venstre og Socialistisk Folkeparti, Venstre, Dansk Folkeparti, Liberal
Alliance og Det Konservative Folkeparti anføres følgende:
”På den baggrund er parterne enige om, at Holstebromotorvejen etableres som motor-
vej i en linjeføring fra Holstebro N til Sinding nordvest for Herning og videre som mo-
torvej på vejforbindelsen til Gødstrup frem til krydsningen ved rute 15.
Der etableres ved krydsningen ved rute 15 en højklasset sammenkobling mellem mo-
torvejsforbindelsen til Gødstrup og den eksisterende motortrafikvej syd om Herning.
I Holstebro etableres en forlængelse af Nordre Ringvej til Vilhelmsborgvej.”
Status
Vejforbindelsen til sygehuset i Gødstrup forventes at kunne åbne i 2017 med visse efter-
følgende arbejder. Hele motorvejen forventes at kunne åbne i 2018. Tidsplanen følges.
Projektet blev igangsat ved akt. 85 af 22. april 2013, for så vidt angår projektforbereden-
de aktiviteter, mens anlægsloven blev vedtaget i december 2013.
Detailbesigtigelse er pr. primo 2015 gennemført for hele strækningen. Ekspropriationer
er påbegyndt primo 2015.
De geotekniske undersøgelser er også påbegyndt på hele strækningen. Arkæologiske
forundersøgelser pågår. De første to totalentrepriser er igangsat i marts 2015, og yderli-
gere en totalentreprise er igangsat i april 2015. Anlægsstarten blev markeret af trans-
port- og bygningsministeren med første spadestik den 19. marts 2015. Derudover omfat-
ter projektet otte andre større entrepriser, der alle forventes udbudt ved udgangen af
2015.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 3.933,5 mio. kr. (2015-
priser), som forventes overholdt.
Greve S-Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape)
Formål
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
61/109
Formålet med projektet er at forbedre fremkommeligheden på Køge Bugt Motorvejen
mellem Greve Syd og Køge, herunder at styrke muligheden for at kombinere biltrafikken
med kollektiv transport ved den kommende station i Køge Nord.
Status
Strækningen fra Greve S til Solrød S (1. etape) forventes åbnet i 2015, et år tidligere end
oprindeligt planlagt, mens strækningen fra Solrød S til Køge (2. etape), som blev igang-
sat med akt. 83 af 17. april 2013, forventes åbnet senest i 2018.
Samarbejdet med Banedanmark, som anlægger jernbane mellem København og Ring-
sted, der er sammenfaldende med udbygningen af Køge Bugt Motorvejen, samt dialogen
med eksterne interessenter pågår fortsat. Der er i den forbindelse indgået aftale om, at
Vejdirektoratet forestår byggeriet af den nye baneunderføring, der forbinder den nye
København-Ringsted jernbane med Køge Station.
De restende ekspropriationer for strækningen Egedesvej-Køge er gennemført i marts
2015.
Arbejderne på 1. etape er udbudt som tre strækningsopdelte hovedentrepriser, og kon-
trakterne har medført, at anlægsperioden afkortes med ét år. Slidlagsentreprise er i ud-
bud og forventes udført i sommerperioden 2015. 2. etape udbydes som to strækningsop-
delte hovedentrepriser, som begge er kontraheret og igangsat. Derudover udbydes en
række fagentrepriser.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 2.499,8 mio.kr. (2015-
priser), som forventes overholdt.
Udbygning af strækningen i forlængelse af Djurslandsmotorvejen
Formål
En udbygning af den nuværende motortrafikvej til 2+1-sporet motortrafikvej vil forbedre
trafikafviklingen, idet der vil komme flere muligheder for overhaling, særligt i myldreti-
den, da der på strækningen er tale om udpræget bolig-arbejdsstedstrafik. Der blev afsat
midler til projektet med Trafikaftale 2014 – udmøntning af disponible midler i Infra-
strukturfonden af 24. juni 2014.
Status
VVM-screeningen er gennemført uden bemærkninger, og detailprojekteringen er igang-
sat i foråret 2015.
Det forventes, at udbygningen til 2+1 vej kan gennemføres inden for det eksisterende
vejareal med en forventet åbning for trafik i alle spor med udgangen af 2016.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 56,5 mio.kr. (2015-
priser), som forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
62/109
Forbedring af kapaciteten ved den eksisterende Limfjordsforbindelse
Formål
Formålet med udbygning med et 3. sydgående spor på delstrækningen mellem Lim-
fjordstunnelen og frakørsel 24 Øster Uttrup Vej er at udbedre de allerede konstaterede
kapacitets- og fremkommelighedsproblemer på E45 ved Aalborg og dermed tilvejebringe
en bedre trafikafvikling op ad bakken syd for Limfjorden. Der blev afsat midler til pro-
jektet med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af
24. juni 2014.
Status
Projektet er igangsat primo 2015 og forventes udført i efteråret 2015 med åbning for
trafik i alle spor ultimo 2015.
Den budgetmæssige situation
Projektet har på finansloven for 2015 en bevilget totaludgift på 38,8 mio.kr. (2015-
priser), som forventes overholdt.
Rundkørselsforhold ved Viborg
Formål
Viborg Kommune planlægger som led i frikommuneforsøget at udvide et detailhandels-
center, der støder op til statsvejnettet ved krydsningen mellem Holstebrovej (rute 16) og
Vestre/Søndre Ringvej (rute 13/26). Vejdirektoratet vurderer, at den planlagte udvidelse
vil medføre væsentlig trafikvækst. Der er derfor behov for udbygning af den eksisterende
rundkørsel i krydsningen mellem statsvejene. Der blev afsat midler til projektet med
Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014.
Status
Projekteringen er igangsat, og projektet forventes færdig i 2016
Den budgetmæssige situation
Projektet har en bevilget totaludgift på 23,7 mio.kr. (2015-priser), som forventes over-
holdt.
Fjordforbindelsen Frederikssund (Roskilde Fjord-forbindelsen)
Formål
En ny fjordforbindelse over Roskilde Fjord ved Frederikssund vil forbedre fremkomme-
ligheden over Roskilde Fjord. Den nuværende fjordforbindelse over Roskilde Fjord med
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
63/109
Kronprins Frederiks Bro blev anlagt i 1935, og den stigende trafik over fjorden har igen-
nem årene medført stadig større fremkommelighedsproblemer på forbindelsen med
deraf følgende kødannelser på begge sider af fjorden. Dette har resulteret i betydelige
forsinkelser for biltrafikken i myldretiderne og i weekender med megen trafik til som-
merhusområderne i Hornsherred.
Status
Anlægslov for Ny fjordforbindelse ved Frederikssund blev vedtaget den 18. december
2014.
Projektet forløber som planlagt. I 2015 nedsættes en bestyrelse for den selvstændige
offentlige virksomhed ”Fjordforbindelsen Frederiksund”, hvis formål er at etablere an-
lægget, herunder optage lån og i forlængelse heraf opkræve betaling for passage af biler
til brug for tilbagebetaling af lånet, samt at etablere, drive og vedligeholde et betalings-
anlægs, jf. anlægsloven. Staten bidrager samlet med 657,5 mio. kr. (2015-priser) til fi-
nansieringen, herunder forberedelsen af projektet.
Der er indmeldt ønsker til Ekspropriationskommissionen om en række datoer for besig-
tigelse og ekspropriation, der er under behandling.
Kortlægning, marinearkæologi og geotekniske undersøgelser på land såvel som vand er
pt. i gang.
Entreprisearbejderne forventes udbudt i en større totalentreprise samt en mindre ho-
vedentreprise. Derudover udbydes særskilte entrepriser for betalingsanlæg og skilte mv.
Den budgetmæssige situation
Projektets samlede anlægsoverslag inklusive etablering af betalingsanlægget udgør 2,0
mia. kr. (2015-priser). Der er på finansloven bevilget 657,5 mio. kr. (2015-priser) i stats-
ligt bidrag til projektet (inklusiv udgifter til forberedelse). Den resterende udgift til pro-
jektet finansieres af den selvstændige offentlige virksomhed "Fjordforbindelsen Frede-
rikssund" ved låneoptag og efterfølgende brugerbetaling på den nye forbindelse.
4.2.1. Afsluttede projekter siden seneste anlægsstatus
Slagelse Omfartsvej 1. og 2. etape
Formålet med projektet var at forbedre forholdene for den regionale trafik i området og
det lokale trafikmiljø i Slagelse by ved at aflaste den eksisterende hovedlandevej (rute
22). Omfartsvejen åbnede i september 2013 – ca. 2 måneder før oprindeligt planlagt.
Placering af de sidste mængder overskudsjord er nu afklaret, idet Slagelse Kommune har
fundet finansiering til etablering af en støjvold nord for E20.
Der udestår nu kun mindre færdiggørelsesarbejder, og projektet afsluttes regnskabs-
mæssigt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
64/109
Projektet havde på finansloven for 2014 en bevilget totaludgift på 637,3 mio. kr. (2014-
priser). I forbindelse med bevillingsafregningen for 2014 blev der tilbageført et mindre-
forbrug på 10,0 mio. kr. til Infrastrukturfonden.
Opgradering til Kalundborg Havn (Elverdam-Regstrup, Skovvejen),
etape 1
Opgradering af strækningen Elverdam-Regstrup er første etape af opgraderingen af rute
23 til motorvej mellem Holbækmotorvejen og Kalundborg. Projektet omhandlede op-
graderingsarbejder inden for en samlet ramme på 207,0 mio. kr. (2014-priser), jf. akt.
113 af 3. marts 2009.
Der udestår nu kun mindre færdiggørelsesarbejder, og projektet afsluttes regnskabs-
mæssigt.
Projektet havde på finansloven for 2014 en bevilget totaludgift på 207,0 mio. kr. (2014-
priser). I forbindelse med bevillingsafregningen for 2014 blev der tilbageført et mindre-
forbrug på 5,0 mio. kr. til Infrastrukturfonden.
Skærup-Vejle N (udbygning af motorvejen ved Vejle Fjord)
Med projektet blev Den Østjyske Motorvej E45 omkring Vejlefjordbroen udbygget for at
forbedre fremkommeligheden på strækningen.
Der udestår nu kun mindre færdiggørelsesarbejder, og projektet afsluttes regnskabs-
mæssigt.
Projektet havde på finansloven for 2014 en bevilget totaludgift på 1.496,6 mio. kr. (2014-
priser). Projektet er afsluttet med et væsentligt mindreforbrug. Der blev i forbindelse
med bevillingsafregningen for 2013 tilbageført 425,0 mio. kr. til Infrastrukturfonden. I
forbindelse med bevillingsafregningen for 2014 er der tilbageført yderligere 110,0 mio.
kr. til Infrastrukturfonden.
Riis-Ølholm-Vejle
Med projektet blev fremkommeligheden og trafiksikkerheden forbedret ved anlæg af 15
km motorvej mellem Ølholm og Vejle N, inkl. udbygning af E45 mellem Hornstrup og
Vejle N, samt udbygning af en ca. 10 km lang strækning af motortrafikvejen Riis-Ølholm
til motorvej.
Der udestår nu kun mindre færdiggørelsesarbejder, og projektet afsluttes regnskabs-
mæssigt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
65/109
Projektet havde på finansloven for 2014 en bevilget totaludgift på 1.973,0 mio. kr. (2014-
priser). Der blev i forbindelse med bevillingsafregningen for 2013 tilbageført 275,0 mio.
kr. til Infrastrukturfonden. I forbindelse med bevillingsafregningen for 2014 er der tilba-
geført yderligere 25,0 mio. kr. til Infrastrukturfonden.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
66/109
4.3
Større bygværker
I det følgende gives en status for større vedligeholdelsesprojekter under gennemførelse.
Tabel 4.3. Økonomioversigt over fornyelsesprojekter på vejområdet
(mio. kr. 2015-priser)
Hjemmel
Total
udgift
Overholdelse
af totaludgift
Forbrug pr.
31.03.2015
Åbningsår
Infrastrukturfonden
Skibsstødssikring
Finansloven
Mønbroen
Spunsvæggen på Lyngbyvej
Akt 68 af 21.
november 2011
Akt 67 af 22. august
2013
124,9
164,2
Ja
Ja
67,6
34,2
2016
2017
TB 13
254,1
Ja
28,1
2015/2016
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
Skibsstødssikring
Formål
Formålet med projekterne er at skibsstødsikre Aggersund-, Sallingssund-, Limfjords- og
Svendborgsundbroerne, således at sejladsen i Limfjorden og Svendborgsund fremover
kan undgå sikkerhedsrestriktioner til gavn for havnene i de to farvande.
Status
Med akt 104 af 30. maj 2013 og akt 41 af 19. december 2013 fik Vejdirektoratet hjemmel
til at igangsætte udbud og projektering frem til kontrahering for de fire broer.
Skibsstødssikringsprojektet på Limfjordsbroen er kontraheret, og arbejdet er i gangsat.
For Aggersundbroen har detailprojekteringen vist, at den oprindelige tekniske løsning
ikke vil give det ønskede resultat. Der er nu udarbejdet en alternativ teknisk løsning,
som forventes udbudt i 2. halvår 2015. Perioden for anlægsarbejder vil blive indpasset
med øvrige vedligeholdelsesarbejder på broen.
For Sallingsundbroen og Svendborgsundbroen har detailprojekteringen vist, at en række
forudsætninger er ændret. Det drejer sig blandt andet om nye data for skibstrafikken i
form af GPS-registreringer af sejlmønstre, gennemsejlingshastighed og skibsstørrelser
samt ændrede forudsætninger for vanddybder i Limfjorden (kun Sallingsund). Hertil
kommer også, at de geotekniske forhold – såsom store forekomster af bløde aflejringer
inden fast bund – er større end oprindeligt forudsat.
Med udgangspunkt i nye EU-normer har Vejdirektoratets undersøgelser i lyset af de
ændrede forudsætninger vist, at Sallingsundbroen og Svendborgsundbroen kan løftes til
højeste sikkerhedsniveau (benævnt konsekvensklasse CC3) inden for bevillingen. Dette
er nu indarbejdet i projekterne, og de to projekter forventes udbudt i 2. halvår 2015 med
udførelse af arbejderne i 2015 og 2016.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
67/109
Den budgetmæssige situation
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der
afsat 254,1 mio. kr.(2015-priser) til at skibsstødssikre broerne, og budgettet forventes
overholdt.
Mønbroen
Formål
Formålet med projektet er at hovedistandsætte Mønbroens broplade med tilhørende
konstruktionselementer, herunder en forebyggende indsats mod rust (katodisering mv.),
der på længere sigt vil nedsætte behovet for reparationer.
Status
Projektet er blevet tiltrådt ved akt. 7 af 14. oktober 2010. Vejdirektoratet har måttet re-
vurdere projektet i forhold til entreprisesammensætningen og tidsplanen, og i efteråret
2011 blev der vedtaget et nyt aktstykke, akt. 68 af 21. november 2011, med henblik på
opdeling af projektet i to entrepriser.
Projektets første entreprise vedrører oversiden af Mønbroen og er opdelt i fire etaper,
hvor arbejdet med udskiftning af kantbjælker, rækværk, belægning samt fugtisolering er
afsluttet i sommeren 2014.
Projektets anden entreprise, som vedrører undersiden herunder stålbjælkerne, der bæ-
rer bropladen i gennemsejlingsfaget samt betonbuerne, er igangsat primo oktober 2014
og forventes afsluttet med udgangen af 2016.
Den budgetmæssige situation
Med Finansudvalgets tilslutning til akt. 68 af 21. november 2011 har projektet en bevil-
get totaludgift på 124,9 mio. kr. (2015-priser), som forventes overholdt.
Spunsvæggen på Lyngbyvej
Formål
Formålet med projektet er en forstærkning af spunsvæggen (støttevægge af stål, der for-
hindrer jorden i at skride) ved etablering af nye jordankre, da de eksisterende flere ste-
der er i meget ringe stand.
Status
Projektet er blevet tiltrådt ved akt. 67 af 22. august 2013. Der er indgået kontrakt med
entreprenør i foråret 2014.
Det samlede forstærkningsprojekt vil forløbe i fire etaper: Én hvert år i perioden 2014-
17. Første års etape (vestlig side nær Kildegårdsplads) er afsluttet ultimo oktober 2014,
og andet års etape (østlig side nær Kildegårds plads) er påbegyndt i maj 2015. Udførelse
og slutafregning forventes at være afsluttet ved udgangen af 2017.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
68/109
Den budgetmæssige situation
Med Finansudvalgets tilslutning til akt. 67 af 22. august 2013 har projektet en bevilget
totaludgift på 164,2 mio. kr. (2015-priser), som forventes overholdt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
69/109
4.4
Efterslæbsnedbringning mv.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der
afsat 1,4 mia. kr. for årene 2014 til 2017 med henblik på fortsat at sikre den på lang sigt
billigste vedligeholdelsesindsats. Der overføres midler hertil fra anlægsprojekternes cen-
trale reserver i takt med, at de centrale reserver frigives, idet indsatsen reduceres, hvis
der ikke kan frigives tilstrækkelige midler. Det er aftaleparternes mål, at det ordinære
vedligeholdelsesbudget på sigt skal kunne dække behovet, så der ikke igen oparbejdes
efterslæb.
På baggrund af den flerårige aftale om vejvedligeholdelse for perioden 2014-2017 er det
målet, at efterslæbet på statsvejnettet samlet set skal nedbringes i et omfang svarende til
i alt 480 mio. kr. (2010-priser), jf. nedenfor. Målsætningen ligger i forlængelse af den i
2012 gennemførte midtvejsevaluering af Vejdirektoratets drifts- og vedligeholdelsesplan
for 2010-2013 og opgørelsen af det økonomiske behov for kapitalbevarende vedligehol-
delse af statsvejnettet frem til 2020.
Det samlede efterslæb er i 2014 nedbragt med 153 mio. kr. (2010-priser), hvilket stort
set svarer til målsætningen for året.
Tabel 4.4 Nedbringelse af efterslæb 2014-2017 (beregningsteknisk opgørelse i 2010-priser)
Nedbragt efterslæb i 2010-priser (akkumuleret)
Mio kr.
2014
Mål -
Nedbragt
efterslæb
Faktisk -
Nedbragt
efterslæb
49
74
30
153
Mål -
2015
Faktisk -
Mål -
2016
Faktisk -
Mål -
2017
Faktisk -
Nedbragt
efterslæb
Mål
2014-2017
Faktisk
Nedbragt
efterslæb
124
134
44
302
Nedbragt Nedbragt Nedbragt Nedbragt
efterslæb efterslæb efterslæb efterslæb
124
201
66
0
391
0
124
268
88
480
Nedbragt Nedbragt
efterslæb efterslæb
124
268
88
0
480
Belægninger
Små bygværker
Store bygværker
I alt
66
67
22
155
Anm.: Beregningsteknisk opgørelse angivet i 2010-priser (jf. forudsætningsindeks, finansloven) med angivelse af
måltal for aftaleperioden 2014-2017 hhv. faktisk nedbragt efterslæb i 2014. Måltallene er baseret på midtvejsanaly-
sen fra 2012.
Som det kan ses af den beregningstekniske opgørelse af det fysiske efterslæb ovenfor, er
der for belægninger nedbragt et lidt mindre efterslæb i 2014 end forudsat i målsætnin-
gen. Omvendt er der for både små og store bygværker nedbragt et større efterslæb end
forudsat i 2014.
I tilknytning til den politiske aftale for perioden 2014-2017 var det forudsat, at efterslæ-
bet på belægninger skulle nedbringes med i alt 124 mio. kr. (2010-priser), heraf 66 mio.
kr. i 2014 og 58 mio. kr. i 2015. Imidlertid har det fysiske efterslæb på belægninger vist
sig mindre end forudsat (55 mio. kr.). I løbet af 2014 er der nedbragt et efterslæb sva-
rende til 49 mio. kr., hvorfor der alene resterer godt 6 mio. kr. i efterslæb på belægnin-
ger.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
70/109
Baggrunden for det mindskede efterslæb på belægninger er, at der dels er opnået lavere
priser end oprindeligt forudsat, således at der i den forudgående aftaleperiode har kun-
net gennemføres flere efterslæbsnedbringende aktiviteter, og dels at de mængdemæssige
behov for belægningsudskiftning har været mindre end forudsat, jf. også Anlægsstatus
for 2. halvår 2014.
På den baggrund er måltallet for efterslæbsnedbringelse på belægninger højere, end
hvad den faktiske tilstand aktuelt tilsiger.
For både små og store bygværker var efterslæbsnedbringelsen i 2014 større end planlagt.
Således har Vejdirektoratet i 2014 udført flere vedligeholdelsesaktiviteter i tilknytning til
bygværker end først planlagt, herunder som led i den løbende indsats for at sikre en
økonomisk optimal tilrettelæggelse af de kapitalbevarende vedligeholdelsesarbejder.
Opgørelse over bevilling og forbrug
Nedenstående tabel viser en oversigt over Vejdirektoratets bevilling i aftaleperioden
2014-2017, det faktiske forbrug og prognose for det faktiske forbrug sammenholdt med
det forudsatte forbrug i tilknytning til den kapitalbevarende vedligeholdelsesindsats. Det
forudsatte forbrug følger af den beregnede optimale strategi, jf. ovennævnte midtvejs-
evaluering, som danner baggrund for udmøntningen i aftaleperioden.
Tabel 4.5: Kapitalbevarende vedligeholdelse 2014-2017 (mio. kr.), forbrug hhv. bevil-
ling
2014
Økonomisk optimal strategi fra Midtvejs-
analyse (forudsatte 2010-priser)*
Bevilling (forudsatte 2010-priser)**
Faktisk forbrug omregnet til 2010-priser
(realiserede priser)***
Bevilling (løbende priser)****
Faktisk forbrug/prognose (løbende pri-
ser)*****
762,2
757,6
609,2
779,5
644,5
-
646,4
798,8
2015
699,6
630,3
-
619,6
619,2
2016
609,3
604,1
-
595,4
569,3
2017
585,6
580,5
2014-2017
2.656,8
2.572,5
609,2
2.640,9
2.631,8
Anm: *) Baseret på Midtvejsanalyse fra 2012, jf. ovenfor.
**) Omregnet til 2010-priser pba. ØAVs forudsætningsindeks for vejanlægsudgifter.
***) Omregnet til 2010-priser pba. ØAVs fastprisindeks for vejanlægsudgifter.
****) Jf. bevillingslove for finansårene. Fsva. 2016-2017 er bevilling angivet på baggrund af finansloven for 2015
(2015-priser).
*****) Faktisk forbrug opgjort af Vejdirektoratet på baggrund af regnskabstal. Det fremadrettede forventede for-
brugsafløb i 2015-2017 er baseret på en foreløbig vurdering.
Det bemærkes, at der i 2014 været et væsentligt mindreforbrug i forhold til bevillingen.
Dette skyldes blandt andet, at Vejdirektoratet nedskrev budgettet i 2014 for at imøde-
komme udgiften til fundering af Gl. Lillebæltsbro, der udføres af Banedanmark. Derud-
over blev tre brovedligeholdelsesprojekter færdiggjort under budget, mens visse aktivite-
ter er udskudt, herunder til 2015. Endelig har behovet for løbende vedligeholdelse (”til-
komne arbejder”) vist sig mindre end forudsat for 2014, det vil sige færre vejstrækninger
og bygværker har været på vej i efterslæb. Betydningen af de udskudte arbejder for efter-
slæbsopgørelsen, herunder efter 2017, er under konsolidering. Det har således på bag-
grund af konkrete tilstandsvurderinger indtil videre vist sig økonomisk optimalt at afvik-
le visse aktiviteter senere. Vejdirektoratet har herved kunnet omprioritere mellem år
som led i den løbende indsats for at sikre en økonomisk optimal tilrettelæggelse af den
kapitalbevarende vedligeholdelsesindsats.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
71/109
5. Letbaner
Dette afsnit beskriver status for besluttede letbaner og undersøgelser af letbaneprojekter
på Transport- og Bygningsministeriets område.
Det er besluttet at give statslig støtte til lokalt forankrede projekter om at etablere letba-
ner i Aarhus, Ring 3 i København, Odense og Aalborg, jf. tabel 5.1.
For alle letbaneprojekterne gælder, at staten giver et bidrag til anlægsomkostningerne,
mens driftsrelaterede anlæg og den efterfølgende drift alene afholdes af de lokale parter.
Der er oprettet særskilte kommunalt/regionalt/statsligt ejede letbaneselskaber, som står
for at projektere, anlægge og drive de enkelte letbaner. Statens bidrag gives enten i form
af at tilskud (Aarhus, Odense og Aalborg) eller i form af et indskud, hvor staten er med-
ejer af letbaneselskaberne (Ring 3).
Tabel 5.1. Økonomioversigt over letbaneprojekter
(mio. kr., 2015-priser)
Hjemmel/Aftale
Lov nr. 155 af 18. februar
2015, Aftale af 12. juni 2014
Aftale om Finansloven for
2014
Aftale om Finansloven for
2015
Lov nr. 165 af 26. februar
2014
Totaludgift
1)
2.228,3
2.371,0
1.767,0
4.105,3
Overholdelse Totalforbrug pr.
af totaludgift
31.03.2015
Ja
Ja
Ja
Ja
922,8
206,0
0,0
67,1
Statsligt
bidrag
2)
1.064,3
1.131,1
830,0
1.827,9
3)
Statslig
Åbningsår/
udbetaling
afslutning
pr. 31.03.2015
506,2
19,0
0,0
92,0
2017
2020
2021/2022
2021
Aarhus Letbane
Odense Letbane
Aalborg Letbane
Letbane på Ring 3
1) "Totaludgift" inkluderer alle bevillinger og reserver afsat af staten, kommuner og regioner til anlægget af letbanerne (dvs. ekskl.
driftsrelaterede udgifter). For så vidt angår Aarhus Letbane indgår også midler til elektrificering af Grenaabanen, men ikke Ba-
nedanmarks udgifter til hastighedsopgradering mellem Ryomgaard og Grenaa.
2) "Statsligt bidrag" inkluderer indskud/tilskud samt centrale reserver afsat af staten. Der er afsat 282,0 mio. kr. i central reserve til
Ring 3 Letbane, 171,5 mio. kr. til Odense Letbane og 127,5 mio. kr. til Aalborg Letbane.
3) Med Aftale af 12. juni 2014 er der afsat 50 mio. kr. (2014-priser) i statsligt bidrag til stationer på DTU. Projektet er ikke inkluderet
i tabellen, da der udestår restfinansiering op til de 95 mio. kr., som projektet beløber sig til i alt.
Det er endvidere besluttet at give statslig støtte til analyser af eventuelle nye letbanepro-
jekter, jf. tabel 5.2.
Tabel 5.2. Økonomioversigt over forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
(mio. kr. 2015-priser)
Aalborg Letbane/BRT
Udredning af en letbane på
Frederikssundsvej
Analyse af et sammenhængende
letbanenet i Storkøbenhavn
Hjemmel/Aftale
Aftale af 12. juni 2012
Aftale af 12. juni 2014
Afsat
bevilling
6,0
3)
6,0
2)
Overholdelse
af bevilling
Ja
Ja
Forbrug pr.
31.03.2015
3,0
0,0
Bevillings-
ansvarlig
Banedanmark
Transport-
ministeriet
Transport-
ministeriet
Aftale af 12. juni 2014
17,6
1)
Ja
0,0
1) Hertil kommer et bidrag fra Region Hovedstaden på 10 mio. kr.
2) De resterende omkostninger til analysen afholdes af Københavns Kommune
3) De resterende omkostninger til analysen afholdes af Aalborg Kommune. Der er tale om samme projekt, som der efterfølgende er
givet anlægstilskud til, jf. tabel 5.1.
Aarhus Letbane
Formål
Projektet Aarhus Letbane består af 12 km ny dobbeltsporet letbanelinje gennem Aarhus
samt elektrificering og tilpasning af Odderbanen og Grenaabanen til letbanedrift. Når
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
72/109
letbanen åbner, vil der være en sammenhængende letbanestrækning på 108 km. Aarhus
Letbane I/S, som står for at anlægge letbanen, forventer, at projektet kan åbne i 2017.
Status
Der blev i Lov nr. 432 af 16. maj 2012 om Aarhus Letbane afsat i alt 1.178 mio. kr. (2009-
priser) fra statslig, regional og kommunal side til anlægget af Aarhus Letbane. Med bag-
grund i loven stiftede Aarhus Kommune, Region Midtjylland og staten anlægsselskabet
Aarhus Letbane I/S i august 2012. Interessentskabets formål var at anlægge Aarhus Let-
bane, som derefter overdrages til Aarhus Letbane Drift I/S. Aarhus Letbane I/S var ejet
47,2 pct. af Aarhus Kommune, 5,8 pct. af Region Midtjylland og 47 pct. af staten. Der
blev i forlængelse heraf afsat et statsligt bidrag på 600 mio. kr. (2009-priser), samt 100
mio. kr. (2009-priser) i statslig reserve.
På baggrund af de indkomne tilbud på projektet i foråret 2014 blev budgettet for projek-
tets anlægsdel forhøjet til ca. 1,9 mia. kr. inkl. en 10 pct. reserve, svarende til en fordyrel-
se i forhold til anlægslovens rammer på ca. 700 mio. kr.
Med Aftale om Metro, letbane, nærbane og cykler af 12. juni 2014 blev der fra statslig
side afsat yderligere 330 mio. kr. (2014-priser), hvoraf de 103 mio. kr. var en udmønt-
ning af den statslige reserve.
Som en præmis for den statslige medfinansiering blev det aftalt, at staten udtræder af
Aarhus Letbane I/S og overdrager ejerskabet og det fremadrettede økonomiske ansvar
til Aarhus Kommune og Region Midtjylland. Med Lov om ændring af Lov om Aarhus
Letbane af 5. februar 2015 er staten i forlængelse af aftalen pr. 1. april 2015 trådt ud af
Aarhus Letbane I/S.
Aarhus Kommune og Region Midtjylland arbejder i forlængelse af loven på at lægge
Aarhus Letbane I/S og Aarhus Letbane Drift I/S sammen til et selskab, der skal stå for
både anlæg og den efterfølgende drift af letbanen.
Med Aftale om metro, letbane, nærbane og cykler af 12. juni 2014 gives yderligere et
tilskud på 100 mio. kr. (2014-priser) til en elektrificering af Grenaabanen. I forlængelse
af Aftale om bedre og billigere kollektiv trafik af 12. juni 2014 gives tilskuddet under
forudsætning af, at elektrificeringen ikke fuldt ud kan dækkes af lavere driftsomkostnin-
ger.
Samtidig er der afsat 54 mio. kr. til en hastighedsopgradering af Grenaabanen mellem
Ryomgaard og Grenaa fra 75 km/t til 100 km/t . Banedanmark står som ejer af Grenaa-
banen for at gennemføre hastighedsopgraderingen mellem Ryomgaard og Grenaa. Ha-
stighedsopgraderingen gennemføres i koordination med anlægsarbejderne for Aarhus
Letbane I/S, og der pågår pt. en dialog omkring den konkrete udførelse af anlægsarbej-
derne på Grenåbanen mellem Aarhus Letbane I/S og Banedanmark.
Med Aftale om cykler, busfremkommelighed og kollektiv trafik i yderområder af 22. maj
2015 er der endvidere reserveret 5 mio. kr. til finansiering af et trinbræt i Thorsager,
som udmøntes, hvis letbaneselskabet og de lokale parter på baggrund af de igangværen-
de analyser beslutter at etablere trinbrættet.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
73/109
Anlægsarbejdet for Aarhus Letbane er i gang, og Aarhus Letbane I/S forventer, at letba-
nen kan åbne i løbet af 2017. Fra efteråret 2016 forventes den nuværende togdrift på
Aarhus Nærbane indstillet med henblik på at gennemføre de afsluttende anlægsarbejder,
test og sikkerhedsgodkendelse af letbanen.
Den budgetmæssige situation
Det er afsat i alt 1.061,1 mio. kr. (2015-priser) i statsligt bidrag til Aarhus Letbane I/S
inkl. bidrag til elektrificering af Grenaabanen. Hertil kommer 54,0 mio. kr. (2014-priser)
til hastighedsopgraderingen mellem Ryomgaard og Grenaa, som afholdes af Banedan-
mark.
Odense Letbane
Formål
Odense Letbane vil bestå af en ny 14,4 km lang letbanelinje fra Tarup Centeret i nord via
Odense centrum til Hjallese Station i syd. Linjen vil have 26 stationer, og turen fra den
ene ende til den anden skal kunne tilbagelægges på 36 minutter. Letbanen vil betjene
bl.a. Odense Banegårdscenter, Rosengårdscenteret, Syddansk universitet, Nyt Odense
Universitetshospital og Hjallese Station. Letbanen er endvidere tænkt sammen Odense
Kommunes omfattende planer om byomdannelse i Odense centrum.
Status
Staten afsatte med Aftale om bedre veje mv. fra 2. december 2009 4,1 mio. kr. og med
Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik af 12.
juni 2012 yderligere 15 mio. kr. i bidrag til projektets forberedende analyser. Der blev
med Aftale om Finansloven for 2014 afsat 1,1 mia. kr. (2014-priser) frem til 2020 til et
statsligt tilskud til etableringen af Odense Letbane, svarende til 47 pct. af de samlede
anlægsomkostninger på i alt ca. 2,4 mia. kr. Hertil kommer driftsrelaterede anlæg og
investeringer, som de lokale parter finansierer.
Odense Kommune har oprettet et 100 pct. kommunalt ejet selskab (Odense Letbane
P/S) som står for projektering, anlæg og drift af Odense Letbane. Folketinget vedtog d.
5. februar 2015 en Lov om Odense Letbane, som sikrer lovhjemmel til oprettelsen af et
selskab og gennemførelsen af projektet Odense Letbane P/S planlægger nu at påbegynde
udbud i efteråret 2015 mhp. at der kan indgås kontrakter om anlæg af letbanen i 2016.
Selskabet forventer, at selve anlægsarbejdet kan påbegyndes i 2017, og at letbanen kan
stå færdig i 2020.
Den budgetmæssige situation
Det er afsat i alt 1.131,1 mio. kr. (2015-priser) i statsligt tilskud til Odense Letbane inkl.
30 pct. korrektionstillæg og bidrag til projektets forberedende analyser. Udbetaling af
det statslige tilskud er påbegyndt i 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
74/109
Aalborg Letbane
Formål
Aalborg Letbane vil bestå af en ny 12,3 km lang letbanelinje fra Aalborg Universitetsho-
spital i øst via Aalborg centrum til Mølholmparken i vest. Linjen vil have 24 stationer, og
turen fra den ene ende til den anden skal kunne tilbagelægges på 35 minutter. Letbanen
har til formål at styrke den kollektive trafik i Aalborg og bidrage til at overflytte rejsende
fra blandt andet personbiler til den mere miljøvenlige eldrevne letbane. En letbane vil
endvidere understøtte den byudvikling, der er i gang i Aalborg, med blandt andet udvi-
delse af Aalborg Universitet og byggeriet af et nyt universitetshospital.
Status
VVM-undersøgelsen af projektet forventes udsendt i offentlig høring i sommeren 2015.
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
af 12. juni 2012 blev der afsat 6 mio. kr. i statsligt bidrag til VVM-undersøgelsen og den
tidligere offentliggjorte udredningsrapport.
Der blev med Aftale om Finansloven for 2015 afsat 830 mio. kr. (2015-priser) til et stats-
ligt tilskud til etableringen af letbanen i Aalborg, svarende til 47 pct. af de samlede an-
lægsomkostninger på i alt knap 1,8 mia. kr. Hertil kommer driftsrelaterede anlæg og
investeringer, som alene de lokale parter finansierer.
Der arbejdes pt. på en principaftale mellem staten, Aalborg Kommune og Region Nord-
jylland, som skal fastlægge de nærmere rammer for parternes tilskud og gennemførelsen
af projektet. Når principaftalen og VVM-undersøgelsen er afsluttet, fremsættes et lov-
forslag om Aalborg Letbane med henblik på anlæg af letbanen, herunder oprettelsen af
et anlægs- og driftsselskab.
Aalborg Kommune vil, frem til at selskabet er oprettet, arbejde på at tilvejebringe grund-
laget for beslutninger omkring udbud mv. for at sikre fremdriften i projektet.
Den budgetmæssige situation
Det er afsat i alt 830 mio. kr. (2015-priser) i statsligt tilskud til Aalborg Letbane inkl. 30
pct. korrektionstillæg. Parterne bag Aftale om Finansloven for 2015 (S, R, SF og EL) er
enige om, at et eventuelt tilbageløb af det statslige tilskud, efter at letbanen er endeligt
etableret, skal prioriteres af forligskredsen bag Aftale om takstnedsættelser og investe-
ringer til forbedring af den kollektive trafik af 12. juni 2012.
Letbane på Ring 3
Formål
Letbanen i Ring 3 vil bestå af en ca. 27 km lang letbanelinje på den allerede eksisterende
Ring 3 mellem Lyngby og Ishøj vest for København. Letbanen skal styrke den kollektive
trafiks fremkommelighed på tværs af byfingrene og dermed bidrage til en øget lokalise-
ring og økonomisk vækst i bybåndet langs Ring 3, den såkaldte Ringby. Linjen vil have
27 stationer og vil køre med afgange hvert 5. minut i dagtimerne mandag – lørdag og
med 10 minutters drift i aftentimerne og søndag. Letbanen forventes i driftsfasen at få
op til 13-14 mio. passagerer årligt.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
75/109
Status
Der er i Infrastrukturfonden afsat i alt 1,8 mia. kr. til en letbane i Ring 3, jf. Aftale om en
grøn transportpolitik af 29. januar 2009, Aftale om bedre mobilitet af 26. november
2010, Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 og
Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014.
20. juni 2013 blev der indgået en principaftale mellem staten, Region Hovedstaden og de
11 kommuner i Ringby-samarbejdet, hvoraf det fremgår, at parterne forpligter sig til at
anlægge en letbane. Staten finansierer 40 pct. af anlægsudgiften, mens den resterende
del af anlægsomkostningerne samt driften skal finansieres af kommunerne og regionen.
Lov om Letbane på Ring 3 blev vedtaget i februar 2014, og der er indgået aftale med Me-
troselskabet om varetagelse af opgaven med anlæg af letbanen. Der udarbejdes pt. di-
spositionsforslag, VVM-redegørelse og udbudsgrundlag for letbanen i Ring 3. Arbejdet
forløber som planlagt.
VVM-redegørelsen er sendt i offentlig høring primo maj 2015.
Ring 3 Letbane I/S har i april udarbejdet et dispositionsforslag vedr. stationsplaceringer,
linjeføring og vejudformning, som skal godkendes af kommunerne og Region Hovedsta-
den. Endvidere er det pågår overvejelser om evt. tilkøb til de enkelte kommuner. Forslag
til anlægslov forventes fremsat i efteråret 2015.
Med Aftale om metro, letbane, nærbane og cykler af 12. juni 2014 blev forligskredsen bag
aftaler om bedre og billigere kollektiv trafik enige om at afsætte 50 mio. (2014-priser) i
statsligt bidrag til ændring af lineføringen af letbanen ved DTU med henblik på en bedre
betjening af DTU. Staten vil optage en nærmere dialog med de øvrige interessenter, her-
under DTU, Lyngby-Taarbæk Kommune og Region Hovedstaden om mulighederne for
restfinansieringen op til de 95 mio. kr., som projektet beløber sig til i alt. Beslutning om
tilkøb af ændret linjeføring ved DTU skal træffes forud for fremsættelse af anlægslov.
Den budgetmæssige situation
Der er afsat 1.827,9 mio. kr (2015-priser) til statens indskud i Ring 3 Letbane I/S, her-
under midler til projektets forberedende analyser, foruden de med aftalen af 12. juni
2014 afsatte 51,1 mio. kr. (2015-priser) vedr. linjeføringen ved DTU.
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
Udredning af letbane i Frederikssundsvej
Med Aftale om Metro, nærbane, letbane og cykler af 12. juni 2014 blev det besluttet at
afsætte et statsligt bidrag på i alt 6 mio. kr. til en udredning af en letbane i Frederiks-
sundsvej (svarende til 40 pct. af analysens omkostninger). Udredningen udarbejdes i
samarbejde med lokale parter, herunder Københavns Kommune. Københavns Kommu-
ne har i 2015 igangsat arbejdet med udredningen.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
76/109
Analyse af et sammenhængende letbane-/BRT-net i Storkøbenhavn
Med Aftale om metro, nærbane, letbane og cykler af 12. juni 2014 blev det besluttet at
afsætte et statsligt bidrag på i alt 17,5 mio. kr. (2014-priser) til en analyse af et sammen-
hængende letbane-/BRT-net i Storkøbenhavn. Analysen skal vedrøre mulighederne og
perspektiverne for et sammenhængende letbane-/BRT-net i Storkøbenhavn. Herunder
skal en række mulige linjeføringer for højklassede kollektive løsninger belyses. Region
Hovedstaden bidrager med yderligere 10 mio. kr. til analysen. Evt. yderligere bidrag fra
relevante lokale parter vil senere kunne indgå. Arbejdet forventes igangsat medio 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
77/109
6. Femern Bælt
Kyst til kyst-forbindelsen
Formål
Femern A/S har forestået projekteringen af kyst til kyst-forbindelsen over Femern Bælt
og har med ikrafttræden af lov om anlæg og drift af en fast forbindelse over Femern Bælt
med tilhørende landanlæg i Danmark fået bemyndigelse til at anlægge og drive den faste
forbindelse over Femern Bælt.
Status
Folketinget vedtog den 28. april 2015 lov om anlæg og drift af en fast forbindelse over
Femern Bælt med tilhørende landanlæg i Danmark. Anlægsloven er den endelige danske
miljøgodkendelse af projektet. Med anlægslovens ikrafttræden er den danske VVM-
redegørelse, som var i offentlig høring i 2013, blevet godkendt.
Det fremgår af anlægsloven, at en række usikkerheder omkring projektets økonomi skal
være nærmere afklaret, før de store tunnelkontrakter kan underskrives. Afklaringen for-
ventes at ske i løbet af efteråret 2015, hvorefter der vil blive foretaget en fornyet vurde-
ring af den samlede økonomi i projektet, herunder en opdateret risikovurdering, som vil
blive forelagt forligskredsen bag projektet.
Den 22. december 2014 modtog Femern A/S tilbud på de fire store kyst til kyst-
tunnelkontrakter fra de tilbudsgivende konsortier, der tidligere er blevet prækvalificeret
til at afgive tilbud. Analysen af de indkomne bud viste, at der samlet set er tale om højere
anlægsomkostninger end forventet af Femern A/S.
Femern A/S har iværksat en handlingsplan, som har til formål at søge at nedbringe pri-
serne inden de endelige tunnelkontrakter kan underskrives. Som led i handlingsplanen
har Femern A/S inden for rammerne af den konkurrenceprægede dialog iværksat en
fornyet dialogrunde med entreprenørerne med det formål at skabe et velfunderet grund-
lag for at nedbringe den samlede anlægsudgift og dermed øge reserverne i anlægsbud-
gettet.. Der er især muligheder for at opnå lavere anlægspriser, hvis entreprenørerne får
længere tid til at bygge sænketunnelen, og forligskredsen har derfor besluttet, at anlægs-
perioden forlænges til 8 �½ år med åbningstidspunkt medio 2024. En udskydelse af åb-
ningstidspunktet for tunnelen skal også ses i lyset af den opdaterede tyske tidsplan for
udbygning af de tyske landanlæg. Den iværksatte handlingsplan vil endvidere i sig selv
påvirke tidspunktet for, hvornår kontrakterne tidligst kan underskrives. Den samlede
tidsplan for projektet vil blive opdateret i andet halvår 2015.
Erfaringerne fra de fire store tunnelkontrakter har betydning for selskabets tilrettelæg-
gelse af arbejdet med jernbanen og de elektriske og mekaniske installationer i tunnelen.
Dette indgår også i det videre arbejde med projektet.
Ansøgningen om tysk myndighedsgodkendelse blev indgivet til godkendelsesmyndighe-
den i Kiel i oktober 2013, hvorefter myndigheden gennemførte et konsistens- og plausi-
bilitetstjek af ansøgningen. På den baggrund kunne Femern A/S fremsende den endelige
ansøgning i marts 2014. Som led i den tyske myndighedsproces sendte den svarlige tyske
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
78/109
myndighed, LBV Kiel, ansøgningsmaterialet i offentlig høring. Høringen blev afsluttet i
juli 2014.
Femern A/S og høringsmyndigheden i Slesvig-Holsten har iværksat en grundig gennem-
gang af de indkomne indsigelser. Der er kommet færre indsigelser i den tyske hørings-
proces end forventet – ca. 3.100. På den anden side har gennemgangen vist, at flere af
indsigelserne er mere komplicerede og mere omfattende end forventet. Det har medført,
at det har taget længere tid end forudsat at udarbejde svar på indsigelserne, særligt med
henblik på at begrænse risikoen for efterfølgende retssager. Femern A/S har i maj 2015
fremsendt forslag til besvarelser af samtlige indkomne indsigelser i høringsprocessen.
Femern A/S er i en tæt dialog med de relevante tyske myndigheder om såvel substansen
i godkendelsesprocessen som den forventede tidsplan for godkendelsen. Det er i sidste
ende alene den uafhængige godkendelsesmyndighed i Slesvig-Holsten (LBV Kiel), der
afgør, hvornår godkendelsen kan udstedes.
Der er på nuværende tidspunkt stor usikkerhed omkring afslutningen af den tyske myn-
dighedsproces. Det står klart, at det ikke længere er muligt at få en tysk myndighedsgod-
kendelse i 2015, som det tidligere har været forudsat. De tyske myndigheder har over for
Transport- og Bygningsministeriet oplyst, at man omkring årsskiftet 2015/2016 har mu-
lighed for at vurdere den videre myndighedsproces, men at man ikke kan love en kon-
kret melding om, hvornår tilladelsen kan gives, og hvilke krav der vil blive stillet i den
forbindelse. Det kan på nuværende tidspunkt ikke udelukkes, at den tyske myndigheds-
godkendelse først udstedes i 2017 eller senere. Dertil kommer risici for klagesager, som
ligeledes kan forsinke den endelige godkendelse.
Efter at Folketingets Finansudvalg tiltrådte akt 97 af 20. marts 2013 (tidligere fortroligt
aktstykke K), har Femern A/S iværksat en række fremrykkede aktiviteter i området ved
Rødbyhavn, herunder bl.a. etablering af veje og forsyningspunkter som led i forberedelse
af anlæg af den kommende tunnelfabrik, med henblik på at gøre tidsplanen for projektet
mere robust samt bidrage til beskæftigelse i området.
Den budgetmæssige situation
Med aktstykke 149 af 23. juni 2011 samt akt 97 af 20. marts 2013 (tidligere fortroligt
aktstykke K) om fremrykkede aktiviteter mv. udgør selskabets budgetramme 3.992 mio.
kr. (2008-priser). Budgetrammen dækker den resterende del af projekteringsperioden,
udbudsprocessen, fremrykkede anlægsaktiviteter samt grundlaget for selskabets drift i
2015.
I anlægsloven for den faste forbindelse over Femern Bælt indgår et samlet anlægsbudget
for kyst til kyst-forbindelsen på 55,1 mia. kr. (2015-priser) inklusive reserver på 3,7 mia.
kr. svarende til 7 pct. Budgettet omfatter også de yderligere installations- og jernbane-
kontrakter samt projekteringsomkostningerne m.v. Anlægsbudgettet er opstillet på bag-
grund af prissatte tilbud fra de prækvalificerede entreprenører på de fire store tunnel-
kontrakter.
I indeværende støtteperiode, der dækker perioden frem til udgangen af 2015, modtager
projektet støtte fra EU’s TEN-T-program. Pr. 31. marts 2015 udgør den samlede ind-
tægtsførte EU-støtte i løbende priser 1.229 mio. kr. (svarende til 1.112 mio. kr. i 2008-
prisniveau). Pr. 31. marts 2015 var der samlet set udbetalt støtte fra EU for i alt 1.149
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
79/109
mio. kr., og selskabets tilgodehavende hos EU kan derfor pr. 31. marts 2015 opgøres til
ca. 80 mio. kr.
Transport- og Bygningsministeriet indgav den 25. februar 2015 ansøgning om støtte fra
TEN-T-programmet for perioden frem til og med 2020 vedrørende anlægsfasen. Der
blev ansøgt om maksimal støtte til kyst til kyst-forbindelsen i perioden, svarende til godt
13 mia. kr. Den støtteberettigede periode er som udgangspunkt perioden 2014-2020 for
de store projekter som Femern Bælt-forbindelsen, hvorfor der som udgangspunkt først
kan søges om støtte til anlægsudgifter for 2021 og frem i forbindelse med næste syvårs-
periode 2021-2027.
Kommissionen har den 29. juni 2015 meddelt, at sænketunnel-projektet under Femern
Bælt vil få tildelt en støtte på 589 mio. euro, svarende til knap 4,4 mia. kr., for perioden
fra 2016 til 2019.
Den endelige støttetildeling fra Kommissionen fastlægges i en støtteaftale imellem
Danmark, Tyskland og Kommissionen i løbet af efteråret 2015. I støtteaftalen skal der
tages højde for ændret afløbsprofil i forhold til den, der blev indsendt i ansøgningen fra
februar 2015. EU-støtten udbetales i takt med, at de faktisk afholdte udgifter til anlægs-
fasen dokumenteres.
Danske jernbaneanlæg i tilslutning til Femern Bælt-forbindelsen
Formål
Transport- og bygningsministeren tildelte Banedanmark ansvaret for projektering af de
danske jernbanelandanlæg (Ringsted-Femern-banen) i henhold til lov nr. 285 af 15. april
2009 om projektering af fast forbindelse over Femern Bælt med tilhørende landanlæg i
Danmark. De danske jernbanelandanlæg skal senest være klar til ibrugtagning i forbin-
delse med åbningen af den faste forbindelse under Femern Bælt.
De danske jernbanelandanlæg omfatter elektrificering og opgradering til 200 km/t af
banestrækningen mellem Ringsted og syd for Holeby samt udbygning af banen mellem
Vordingborg og Storstrømsbroen samt mellem Orehoved og syd for Holeby til dobbelt-
spor, jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013.
Desuden vil der blive etableret en ny dobbeltsporet fast jernbanebro over Masnedsund
og en ny sejlrende i Masnedø Østflak.
Status
På baggrund af akt. 149 af 15. juni 2011 har Banedanmark etableret en bygherreorganisa-
tion til gennemførelse af detailprojektering og efterfølgende fysisk gennemførelse af pro-
jektet.
Banedanmark har igangsat arbejdet med at planlægge og gennemføre udbud af de akti-
viteter, som er fremrykket ved akt 97 af 20. marts 2013. Det drejer sig om vejbroer på
Lolland og Falster, nedrivning af overtagede bygninger, støjisolering af eksisterende
bygninger samt etablering af ekstra perron på Vordingborg Station:
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
80/109
Nedrivning af de første broer begyndte i maj 2014, og delprojektet forventes af-
sluttet i 2016. Efter 1. halvår 2015 ventes ni broer at være nedrevet og tre af dem
genåbnet. Der er etableret en perron ved Rødby Færge, som åbnede i januar
2015.
I december 2013 blev 12 overtagne ejendomme nedrevet fordelt på fire entrepri-
ser. I efteråret 2015 forventes flere ejendomme nedrevet.
De første 410 husejere på Lolland og Falster har siden april 2014 modtaget til-
bud om at få støjisoleret deres hus. 363 af disse har accepteret tilbuddet, mens
de resterende 47 har afslået eller har ikke svaret. I april 2015 var 52 af de 363 ac-
cepterede sager afsluttet. Invitationen af husejerne på Sjælland er udskudt indtil
forligskredsen i løbet af efteråret 2015 har foretaget en revurdering af den sam-
lede økonomi i Femern Bælt-projektet og taget endelig stilling til projektets vide-
re forløb, herunder en revurdering af tidsplanen for udbygningen af de danske
jernbanelandanlæg i lyset af den nye tyske tidsplan for udbygningen af de tyske
jernbanelandanlæg.
Arbejdet med etablering af ekstra perron på Vordingborg Station blev afsluttet i
december 2014.
For så vidt angår projektet i øvrigt, har Banedanmark i 1. halvår 2015 udarbejdet ud-
budsmateriale og gennemført udbud for hovedparten af projektets entrepriser. På bag-
grund af forligskredsens revurdering af den samlede økonomi i Femern Bælt-projektet i
efteråret 2015 udskyder Banedanmark indgåelse af kontrakter for de forskellige anlægs-
arbejder på jernbanestrækningen mellem Ringsted og syd for Holeby, indtil den fornye-
de vurdering af den samlede økonomi i Femern Bælt-projektet er foretaget. Banedan-
mark fortsætter arbejdet med at forberede og klargøre kontrakterne samt gennemføre
forberedende arbejder og fremrykkede aktiviteter, herunder eksproprieringer. Dette
betyder at projektet har genplanlagt udbudstidsplanen, således at hovedparten af kon-
trakterne forventes indgået fra 4. kvartal 2015 til midten af 2016. Der afleveres tilbud på
en række større entrepriser i 2. halvår 2015, herunder for Bropakke 2-4 (broer på Sjæl-
land, Lolland og Falster), Masnedsundbroen og anlægspakkerne 1-3 (jordarbejde på
Sjælland, Lolland og Falster). En række øvrige udbud er ligeledes udskudt.
I lyset af beslutningen om at udskyde åbningstidspunktet for kyst til kyst-forbindelsen til
medio 2024, jf. ovenfor, er det forventningen, at også færdiggørelsestidspunktet for
jernbanelandanlæggene udskydes, men en nærmere gennemførelsesplan herfor afventer
en stillingtagen i efteråret 2015.
Der er gennemført forlodsovertagelser af en række ejendomme, som eksproprieres efter,
at anlægsloven trådte i kraft den 5. maj 2015.
I henhold til anlægsloven etablerer Banedanmark følgende:
En passagervendt station syd for Holeby på Lolland med en tilhørende ny bro
over Sydmotorvejen, som Vejdirektoratet forestår, således at den sydlige del af
Lolland også efter åbningen af den faste forbindelse kan blive betjent med skin-
nebåren kollektiv trafik.
En fremtidssikring af jernbanegodstrafikken på strækningen ved at etablere eks-
tra lange overhalingsspor, der har kapacitet til godstog på 1.000 meter.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
81/109
Den budgetmæssige situation
A/S Femernlandanlæg finansierer projektet. Afregningen til Banedanmark sker ved må-
nedlig fakturering.
I alt er der ad tre omgange tildelt ca. 271 mio. kr. i EU-støtte til projektets projekterings-
fase. De to første projekter er afsluttet, mens det tredje TEN-T-tildeling afsluttes ultimo
2015. Først i 2016 er det endeligt afklaret, hvor stor en andel af de ca. 271 mio. kr., der er
kommet til udbetaling. Udskydelse af kontraktindgåelser, som beskrevet ovenfor, kan
betyde færre støtteberettigede udgifter, hvorved EU-støtten kan blive reduceret.
Banedanmark indgav i februar 2015 ansøgning til Europa-Kommissionen om støtte til
projektet i perioden 1. januar 2014-31. december 2020. Banedanmark ansøgte om den
maksimale støttesats på 30 pct. den 25. februar 2015. Europa-Kommissionen meddelte
den 29. juni 2015, at der foreløbigt ikke tildeles støtte til projektets anlægsfase. Kommis-
sionen har meddelt, at der vil blive mulighed for at søge igen på et tidspunkt inden
2020.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
82/109
7. Metroen
Metroselskabet varetager en lang række anlægsprojekter. For det første varetager Me-
troselskabet anlægsarbejdet på Cityringen, der vil bestå af 17 stationer i det centrale Kø-
benhavn og Frederiksberg. For det andet varetager Metroselskabet anlægsarbejdet af en
linje til den nye bydel i Nordhavnen som en afgrening fra Cityringen. Dette arbejde på-
begyndtes i marken i starten af 2015. For det tredje arbejdes der med en Sydhavnslinje,
der skal være en forlængelse af linjen fra Nordhavnen via Cityringen til Ny Ellebjerg.
Herudover medvirker Metroselskabet til en undersøgelse af anlæg af yderligere metro-
stationer i Nordhavn i forlængelse af den igangværende afgrening til Nordhavnen til
betjening af den nye bydel.
Cityringen
Cityringen bliver en 15 km lang tunnelbane (to tunnelrør) under City, brokvartererne og
Frederiksberg med 17 stationer. Cityringen anlægges efter princippet ”mere af samme
slags”. Dvs. at principperne og de tekniske løsninger fra den eksisterende metro, såsom
stationstype og togstørrelse, genbruges.
Ibrugtagning er planlagt til juli 2019.
Status
Lov om en Cityring er vedtaget af Venstre, Socialdemokraterne, Dansk Folkeparti, Det
Konservative Folkeparti, Radikale Venstre og Socialistisk Folkeparti (lov nr. 552 af 6.
juni 2007). Loven bemyndiger transport- og bygningsministeren til at træffe dispositio-
ner til projektering og anlæg af en Cityring som en metro. Forud for lovens vedtagelse
har regeringen, Frederiksberg Kommune og Københavns Kommune indgået en princip-
aftale om etablering af en Cityring.
Regeringen, Socialistisk Folkeparti, Venstre og Dansk Folkeparti indgik den 21. februar
2014 Aftale om Klare rammer for byggeriet af Metrocityringen. Aftalen blev indgået som
følge af, at klagesager på en række af Cityringens byggepladser i 2. halvdel af 2013 og 1.
halvdel af 2014 medførte, at udvidet arbejdstid på flere byggepladser ikke kunne realise-
res. Idet situationen indebar en alvorlig risiko for forsinkelse og fordyrelse af projektet,
var det nødvendigt at indføre et nyt reguleringsgrundlag for metrobyggeriet.
Aftalen er udmøntet i ’Lov om ændring af lov om en Cityring og ligningsloven’ (lov nr.
748 af 25. juni 2014). Med lovændringen reguleres metrobyggeriet nu gennem bekendt-
gørelser udstedt af transport- og bygningsministeren dels om støjgrænser for metrobyg-
gepladserne (Byggepladsbekendtgørelsen) og dels om erstatninger og genhusning til
naboerne (Nabopakkebekendtgørelsen). Den nye regulering for metrobyggeriet trådte i
kraft 1. juli 2014.
Status for Metroselskabets indgåelse af aftaler med naboerne pr. 1. april 2015 fremgår af
tabellen nedenfor:
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
83/109
Tilbud om kompensation
Under-skrevne
tilbud om kom-
pensation
Modtagne afslag
på kompensation
Antal udsendte aftaler om 100 pct.-
kompensationer – i parentes er
angivet, hvor mange, der har
underskrevet tilbud om kompensa-
tion
546 (530)
Blandt 100 pct. berettigede
Antal, der er gen-
huset
Antal der har anmodet om
overtagelse – i parentes er
angivet, hvor mange der er
indgået en aftale med om
overtagelse
23 (6)
4134
7
1
Efter ikrafttrædelsen af nabopakkebekendtgørelsen er der udsendt 4.516 aftaler om
kompensation. Heraf er der 546 husstande, der er 100 pct. kompensationsberettigede.
Pr 1. april 2015 er status, at der er indgået 4.134 aftaler om kompensation, heraf 530
aftaler med 100 pct. kompensationsberettigede. De naboer, der ikke har returneret afta-
len, har modtaget en påmindelse herom. Der er frem til den 1. april 2015 fremsat fem
anmodninger om genhusning, men alene én husstand har konkret ønsket indgået en
aftale herom. Der er ikke fremkommet anmodning om kommunal genhusning. Der er
frem til den 1. april 2015 fremsat 23 anmodninger om overtagelse, hvoraf der er indgået
en aftale med 6 husstande.
Som det fremgår af statusoversigten, er der 23 husstande, der har anmodet om overta-
gelse, men der er kun indgået aftale med seks husstande herom. Dette skyldes flere for-
hold. Eksempelvis har nogle hustande besluttet sig for at indgå aftale om kompensation i
stedet for at indgå en aftale om overtagelse. Nogle husstande har ikke fulgt op omkring
ændring af vedtægter (dvs. at nødvendige vedtægtsændringer i andels-/ejerforeningen
ikke er gennemført), eller er utilfredse med den tilbudte pris fra ejendomsmægleren (her
har enkelte endvidere indbragt prisfastsættelsen for Ekspropriationskommissionen),
eller har afhændet boligen i fri handel i perioden.
Økonomi
Dato for indgåel-
se/vedtagelse
6. juni 2007
1. december 2010
21. februar 2014
Lov/aftale
Hjemmel
Cityring
Anlægsbudget for Cityringen
Aftale om Klare rammer for byggeriet af Metrocity-
ringen
Håndtering af fordyrelsen for byggeriet af Cityringen
Lov nr. 552
Akstykke 51
Udmøntet i en ændring af Lov om en
Cityring
Aktstykke nr. 162
8. oktober 2014
Finansudvalget tiltrådte med akstykke 51 af 1. december 2010 anlægsbudgettet for City-
ringen. Transport- og bygningsministeren, Københavns Kommune og Frederiksberg
Kommune godkendte herefter det økonomiske grundlag for indgåelse af de store kon-
trakter om anlæg af stationer, skakte og tunneller og om levering af tog, skinner og sty-
resystem samt driften de første 5-8 år.
De økonomiske konsekvenser af klagesagsforløbet hos Natur- og Miljøklagenævnet i
2013 og 1. halvår af 2014, som nævnt ovenfor, er nu blevet opgjort og Metroselskabet
afsluttede forhandlingerne med entreprenørerne herom i løbet af sommeren 2014. Sam-
let indebærer omkostningerne som følge af den længere anlægsperiode en forøgelse af
anlægsbudgettet for Cityringen på ca. 1 mia. kr. til i alt ca. 23,5 mia. kr. (2014-priser).
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
84/109
De ca. 1 mia. kr. er sammensat af ca. 0,5 mia. kr. i kompensation til entreprenørerne, ca.
0,3 mia. til nabokompensation og ca. 0,2 mia. kr. til Metroselskabets egne tidsomkost-
ninger. Dette svarer til en forøgelse af anlægsbudgettet med godt 4 pct.
Finansudvalget tiltrådte d. 8. oktober 2014 aktstykke nr. 162 om håndtering af fordyrel-
sen for byggeriet af Cityringen. Det fremgår af aktstykket, at ejerne bidrager ud fra de
respektive ejerandele, således at staten indskyder 334 mio. kr. i 2014, Københavns
Kommune indskyder 137 mio. kr. i 2014 og 263 mio. kr. i 2016 og Frederiksberg Kom-
mune indskyder 66 mio. kr. i 2020. Når anlægsarbejdet er færdigt, Cityringen er åbnet,
og projektets usikkerheder dermed er reduceret væsentligt, udarbejdes en revideret op-
gørelse af Metroselskabets langtidsøkonomi. På baggrund heraf vil ejerne tage stilling til,
om beløbene helt eller delvist skal tilbagebetales til ejerne.
Fordyrelsen af Cityringen er endvidere godkendt den 29. september 2014 af Frederiks-
berg Kommune og den 9. oktober af Københavns Kommune.
Pr. 31. december 2014 er det samlede forbrug på Cityringen opgjort til 12,9 mia. kr. (lø-
bende priser).
Status for anlægget
På over halvdelen af de 22 byggepladser er udgravningen overstået og flere byggepladser
er nu i gang med at indrette metrostationerne under jorden. Det drejer sig
om stationerne Nørrebros Runddel, Nuuks Plads, Aksel Møllers Have, Frederiksberg
Station og Frederiksberg Allé. På disse stationer er det store stationsrum støbt, men in-
ventar såsom perroner, skinner og rulletrapper udestår. Herudover er færdiggørelse af
de indvendige synlige flader og indkøb af materiale påbegyndt.
Fremdriften for de fire tunnelboremaskiner, der skal bore de 15,5 km lange tunneller på
Cityringen, følger i store træk tidsplanen. Den 30. april 2015 havde tunnelboremaski-
nerne boret 10.353 m ud af 29.124 m tunnel svarende til 35,5 %. Tunnelboremaskine 1
(Nora) har færdiggjort omkring tre fjerdedele mellem Frederiksberg Allé og Enghave
Plads og er ankommet på Enghave Plads. Tunnelboremaskine 2 (Tria) er på Frederiks-
berg Allé ved at klargøres til at køre mellem Frederiksberg Allé og Enghave Plads. Tun-
nelboremaskine 3 (Minerva) og 4 (Eva) er ved at blive klargjort til borearbejdet fra Nør-
rebroparken mod Østersøgade, der forventes at ankomme til Østersøgade i andet kvartal
2016.
Cityringsprojektet er inde i et faseskifte, hvor transportsystemsentreprenøren Ansaldo
STS får overdraget adgang til de hidtidige anlægsbyggepladser, for at kunne påbegynde
skinnelægning og installationsarbejder. Medio april 2015 påbegyndte Ansaldo STS ar-
bejdet på den første byggeplads på Tømmergraven. Herudover kan det fremhæves, at de
2 første tog til Cityringen er ankommet til Kontrol og vedligeholdelsescenteret (CMC) i
Vasbygade, hvor de vil gennemgå forskellige tests og tilpasninger. Produktionen af de
øvrige passagertog følger tidsplanen.
Metroselskabet oplyser, at der ingen ændringer er i den overordnede tidsplan, men på
nogle lokaliteter er der et lokalt efterslæb i fremdriften. På disse udarbejder hovedentre-
prenøren CMT "recovery plans", som belyser, hvorledes efterslæb indhentes eller be-
grænses, således at den overordnede tidsplan ikke påvirkes. Det drejer sig såvel om til-
førsel af øgede ressourcer, herunder både mandskab og teknisk udstyr, om ændret tilret-
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
85/109
telæggelse af arbejdet, herunder f.eks. en ændret rækkefølge af anlægsprocesserne, som
kan sikre boremaskinernes fremdrift, og om kombinationer heraf. De lokale efterslæb
vurderes ikke at have indflydelse på den samlede tidsplan.
Nedenfor følger en uddybning for efterslæbene på de byggepladser, hvor der er registre-
ret forsinkelser:
København H
Entreprenøren arbejder med at færdiggøre stationens indvendige betonkonstruktioner.
Fremdriften har ikke udviklet sig positivt og er fortsat utilfredsstillende. Entreprenør-
enes genopretningsplan følges derfor tæt.
Gammel Strand
CMT har justeret deres genopretningsplan og optimerer udgravningsprocesserne for at
tillade påbegyndelsen af bundpladen tidligere. Planen sikrer, at forsinkelsen ikke udvik-
ler sig kritisk.
Kongens Nytorv
Efter færdiggørelsen af topdækket skal CMT fremskynde udgravningen af stationsbok-
sen for at begrænse forsinkelsen. Udgravningen er forløbet godt, men CMT's genopret-
ningsplan følges fortsat tæt.
Marmorkirken
Logistikken omkring udgravning er vanskelig. Stationen er meget dyb og har med sin
særlige udformning mange mellemdæk. Stationens mellemdæk produceres i modsæt-
ning til de øvrige stationer i takt med, at stationen udgraves. Arbejdsprocesserne øverst i
stationsboksen har taget længere tid end forudset. Hvis de efterfølgende tilsvarende ar-
bejder ikke udføres hurtigere end hidtil, er der risiko for, at stationen vil kunne forsinke
projektet. Der er iværksat nye accelererende tiltag omkring jernbinding, men CMT's
genopretningsplan følges fortsat nøje.
Enghave Plads
Stationen har modtaget den første tunnelboremaskine (TBM1) og er klar til at modtage
den anden (TBM2). Fokus på denne station er nu på at få teknikrumsdelen færdiggjort
rettidigt til Ansaldo STS.
Sønder Boulevard
Der er stor fokus på færdiggørelse af skaktens øvrige betonkonstruktioner, så disse kan
produceres uden forsinkelser på Ansaldo STS's sporlægningsaktiviteter jf. også neden-
for.
Tunnelstrækning Nørrebroparken - Sønder Boulevard
Tunnelboremaskinerne TBM3 og TBM4 kan først påbegynde boring fra Nørrebroparken,
når tunnelboremaskinerne TBM1 og TBM2 er nået frem til Sønder Boulevard. Der er dog
i tidsplanen allerede forudsat en tidsmæssig forskydning mellem boringerne af hensyn
til klargøring af tunnelboremaskinerne. TBM2 er på vej mod Enghave Plads, hvor TBM1
er ankommet og næsten klar til at fortsætte mod Sønder Boulevard.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
86/109
Generelt vurderes afvigelserne på de enkelte lokaliteter ikke at påvirke den overordnede
tidsplan, men der er fokus på, at entreprenøren fremadrettet har planlagt aktioner, som
kan indvinde lokale tidstab. Det drejer sig såvel om tilførsel af øgede ressourcer, herun-
der både mandskab og teknisk udstyr (forcering), om ændret tilrettelæggelse af arbejdet,
herunder f.eks. en ændret rækkefølge af anlægsprocesserne, som kan sikre boremaski-
nernes fremdrift (optimering) eller om kombinationer heraf.

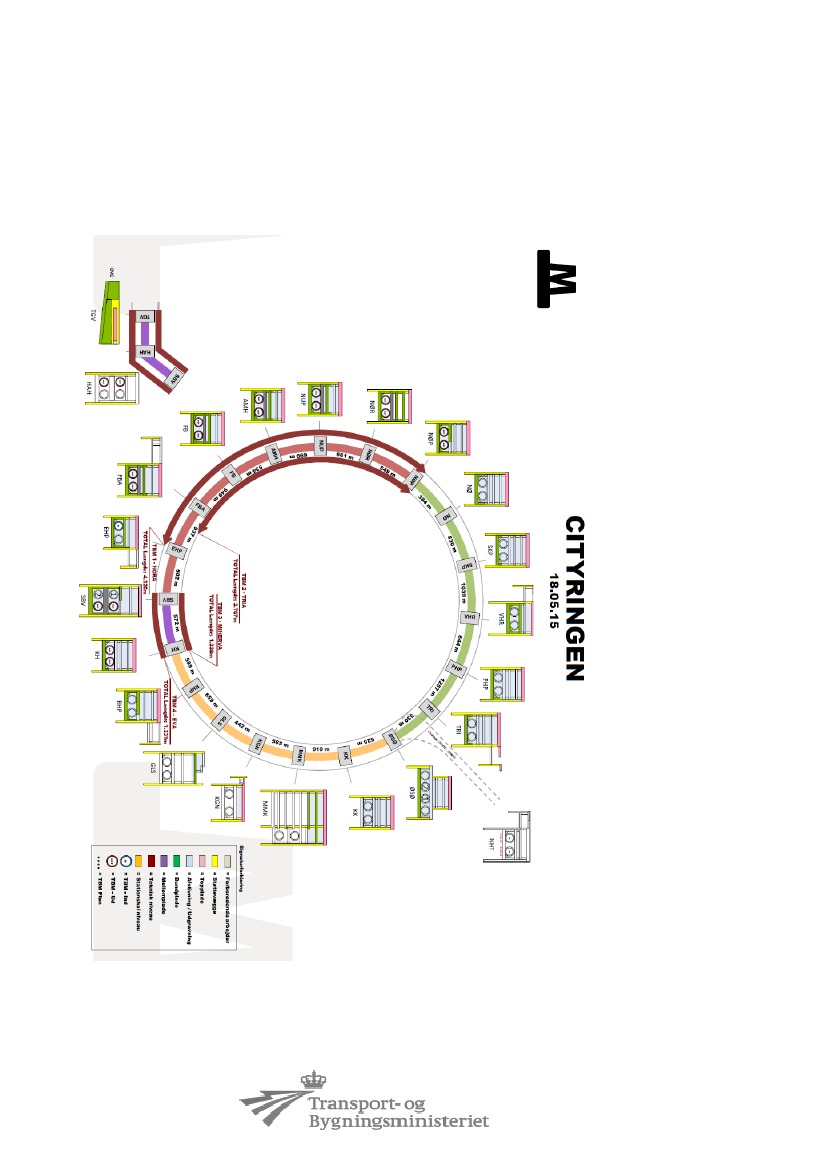

Figuren nedenfor viser fremdriften på Cityringens byggepladser. Farvekoderne illustre-
rer, hvor meget hver enkelt station er udbygget. Det vil eksempelvis sige, at når den lyse-
røde farve er markeret på en station, betyder det, at toppladen er etableret. De steder
hvor et eller flere elementer på en station ikke er farvet, er elementerne endnu ikke ud-
ført.
Den 30. april 2015 havde tunnelboremaskinerne boret 10.353 m ud af 29.124 m tunnel
svarende til 35,5 pct.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
87/109
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
88/109
Nordhavnsafgreningen
Som en afgrening fra Cityringen bygges der en metrolinje til Nordhavnen. Nordhavn
metrostation bliver en underjordisk station, forbundet med S-togsstationen via en gang-
tunnel. Orientkaj metrostation er en højbanestation. Ibrugtagen er planlagt til ultimo
2019. Herudover er det besluttet at anlægge et antal yderligere stationer i Nordhavnen i
takt med byudviklingen jf. Principaftale om metro til Ny Ellebjerg via Sydhavnen samt
udbygning af Nordhavnen af 27. juni 2014.
Status
Partierne i forligskredsen bag aftalerne om en grøn transportpolitik (regeringen, Ven-
stre, Dansk Folkeparti, Liberal Alliance og Det Konservative Folkeparti) indgik en poli-
tisk aftale den 20. juni 2012 om anlæg af metro til Nordhavnen. Parterne er enige om at
afsætte et statsligt bidrag på 328 mio. kr. til metrolinjen til Nordhavnen.
Finansudvalget tilsluttede sig med akt. 115 af 16. august 2012 finansiering af det statslige
bidrag til metroafgreningen fra Cityringen til Nordhavnen.
Den 21. maj 2013 blev Lov om ændring af lov om en Cityring og lov om Metroselskabet
I/S og Udviklingsselskabet By & Havn I/S (lov nr. 526 af 27. maj 2013) om afgreningen
fra Cityringen til Nordhavnen vedtaget af et enigt Folketing.
For størstedelen af anlægget af nordhavnsafgreningen er der indgået kontrakter efter
udbud med henholdsvis en anlægsentreprenør og en transportsystemleverandør. Trans-
portsystemet udgør en integreret del af anlægget af Cityringen. Anlægsentreprenøren
Metnord underskrev kontrakt den 5. juni 2014.
Udbuddet af højbanestrækningen er endnu ikke afsluttet. Dette forventes at ske i løbet af
2015, således at kontraktindgåelse herom kan ske i slutningen af 2015.
Københavns Kommune har udarbejdet en supplerende VVM-redegørelse for Nord-
havnsmetroen, som blev vedtaget d. 5. februar 2015 i Borgerrepræsentationen. Umid-
delbart herefter har transport- og bygningsministeren udstedt de nødvendige bekendt-
gørelser, som sikrer det myndighedsmæssige grundlag for anlægsarbejdet.
Status for anlægget
Arbejdet på Nordhavnsafgreningen følger tidsplanen. Designarbejdet og etablering af
grundvandssænkning pågår. Anlægsentreprenøren har etableret byggepladskontor og
har mobiliseret fire borerigge, som planlagt. Produktionen af sekantpæle til den kom-
mende stationsboks forløber planmæssigt. Hovedentreprenøren MetNord har indgået
aftale med Herrenknect om levering af tunnelboremaskiner.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
89/109
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
90/109
Økonomi
Dato for indgåel-
se/vedtagelse
16. august 2012
Lov/aftale
Finansiering af det statslige bidrag til me-
troafgreningen fra Cityringen til Nordhav-
nen
Lov om
ændring
af lov om en Cityring og lov
om Metroselskabet I/S og Udviklingsselska-
bet By & Havn I/S
Hjemmel
Akt. 115
21. maj 2013
På grundlag af udbuddene og aftaler om tillægskontrakterne på Cityringen samt alle
øvrige omkostninger til anlægsarbejdet ligger anlægsbudgettet på samme niveau som
udredningens anlægsoverslag, idet der dog forudsættes anvendt 10 mio. kr. af 10 pct.-
reserven på 230 mio. kr. (2013 priser), som er indskudt i Metroselskabet.
Pr. 31. december 2014 er det samlede forbrug på Nordhavnen opgjort til 385 mio. kr.
(løbende priser).
Sydhavnsafgreningen
I juni 2014 indgik staten og Københavns Kommune aftale om at anlægge en afgrening
fra Cityringen gennem Sydhavn til Ny Ellebjerg. Afgreningen fra Cityringen vil få 5 stati-
oner: v/ Fisketorvet, v/ Enghave Brygge, v. Sluseholmen, v./ Mozarts Plads og Ny Elle-
bjerg. Banen løber gennem dels nye byudviklingsområder med betydeligt omfang af ny-
byggeri og dels det allerede udbyggede område Kongens Enghave – ”det klassiske Syd-
havn”— og slutter ved det nye knudepunkt Ny Ellebjerg, hvor der bliver forbindelse til S-
tog, ringbanen og regional- og fjerntog.
Ibrugtagning er planlagt til 2023.
Status
Finansudvalget har den 4. september 2014 tiltrådt aktstykke nr. 149 om finansieringen
af statens andel af afgreningskammeret for Sydhavnsmetroen.
Der er udarbejdet en supplerende VVM-redegørelse til Cityringen for afgreningskamme-
ret ved Havneholmen. Der er udstedt VVM-tilladelse og en bekendtgørelse fra transport-
og bygningsministeren, som regulerer anlæggelsen af afgreningskammeret.
Derudover forløber arbejdet med VVM-redegørelsen for Sydhavnsmetroen efter tidspla-
nen. Den første offentlighedsfase - idéfasen - blev gennemført fra 1. november 2014 til
12. december 2014. På baggrund af idefasehøringen har Københavns Kommune udgivet
en hvidbog for idefasen. Hvidbogen danner grundlag for fastlæggelsen af den efterføl-
gende VVM-redegørelsens struktur og indhold. VVM-redegørelsen forventes udsendt til
offentlig høring ultimo august 2015.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
91/109
Folketinget vedtog den 5. februar 2015 Lov om ændring af lov om en Cityring og lov om
Metroselskabet I/S og Udviklingsselskabet By & Havn I/S (lov nr. 156 af 18. februar
2015), omfattende anlæg af en ny metro til Sydhavnen.
Status for anlægget
Projekteringen af Sydhavnsmetroen forløber efter tidsplanen og der er indgået aftaler
med konsulenterne COWI/Systra JW om projektering. Den 1. maj afsluttes fase 1 med
dispositionsforslag, hvorefter udbudsdesign og forberedelse af udbudsdokumenter på-
begyndes. Det forventes, at der efter prækvalifikationen af tilbudsgivere udsendes ud-
budsmateriale i sommeren 2016.
Udførelsen af afgreningskammeret Havneholmen er påbegyndt og er forud for tidspla-
nen. I begyndelsen af april afsluttedes etableringen af indfatningsvæggene til kammeret.
Økonomi
Dato for indgåel-
se/vedtagelse
4. september 2014
Lov/aftale
Finansieringen af statens andel af
afgreningskammeret for Syd-
havnsmetroen
Ændring af cityringsloven omfat-
tende anlæg af en ny metro til Syd-
havnen
Hjemmel
Aktstykke 149
5. februar 2015
De samlede anlægsomkostninger for den valgte linjeføring med afgreningskammeret er
8,6 mia. kr. (2014 priser), inklusiv 30 pct. korrektionsreserve. Indskudsbehovet er 5,6
mia. kr. inklusiv korrektionsreserve.
Aftalen er forudsat finansieret ved indskud fra Københavns Kommune på 2 mia. kr. og
fra By og Havn på 1,7 mia. kr., som dækker kommunens bidrag til såvel Sydhavnsmetro
samt det nødvendige afgreningskammer. Statens bidrag består i overdragelse af 40 pro-
centpoint af statens ejerandel af By og Havn I/S til Københavns Kommune.
Som en del af aftalen indgår etablering af et afgreningskammer fra Cityringen til Syd-
havnsmetroen. Anlægsomkostningerne til afgreningskammeret er på ca. 525 mio. kr.,
inklusiv reserve. Københavns Kommunes andel af afgreningsklammeret finansieres som
nævnt oven for og statens bidrag udgør ca. 263 mio. kr., inklusiv korrektionsreserve.
Statens bidrag indskydes i overensstemmelse med principperne om ny anlægsbudgette-
ring. Anlæggelsen af afgreningskammeret indgik i den aftale som Metroselskabet har
indgået med entreprenørerne på Cityringen i sommeren 2014. Der er således etableret
en byggeplads ved Havneholmen, beliggende sammen med tunnelarbejdspladsen ved
Otto Busses Vej.
Pr. 31. december 2014 er det samlede forbrug på Sydhavnen opgjort til 40 mio. kr. (lø-
bende priser).
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
92/109
Perrondøre
Ved Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik af
12. juni 2012 blev der bevilget 200 mio. kr. (2012-priser) til at øge antallet af afgange og
dermed kapaciteten i den eksisterende Metro, herunder til opstilling af perrondøre på de
overjordiske stationer. Formålet var at øge driftsstabiliteten, bl.a. ved at undgå de man-
ge ”falske” overvågningsalarmer fra det eksisterende sikkerhedssystem.
Status
I 2013 blev der indgået kontrakter om levering og installation af de nye perrondøre, samt
den tilhørende opdatering af metroens eksisterende tekniske systemer.
Desuden er der foregået en detaljeret planlægning af installationsarbejdet med henblik
på at begrænse projektets påvirkning af metrodrift i anlægsperioden.
Status for anlægget
Per 1. maj er perrondørene på strækningen Øresund-Kastrup og DR-byen-Vestamager
færdiggjort. På nuværende tidspunkt udestår Vanløse, Flintholm og Lindevang, der alle
forventes færdiggjort slut juli 2015.
Økonomi
På baggrund af erfaringerne fra gennemførelse af den første fase af perrondørsprojektet
blev det af hensyn til passagererne vurderet mest hensigtsmæssigt at justere den tids-
plan, der er fastlagt i aftalen. Ændringen indebærer, at på ni ud af 12 stationer vil brugen
– og dermed værdien for kunderne – af perrondørene være implementeret som oprinde-
ligt planlagt og aftalt, mens de resterende tre stationer (Vanløse, Flintholm og Linde-
vang) udskydes til færdiggørelse senest i august 2015. 75 pct. af projektet gennemføres
således som planlagt og de resterende 25 pct. vil være afsluttet og implementeret med en
forlængelse af projektperioden på op til to måneder. Perrondørene forventes at være
implementeret inden for det aftalte budget på 200 mio. kr. (2012-priser).
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
93/109
8. Puljeprojekter på transportområdet
Afsnittet giver en oversigt over puljeprojekter på transportområdet under Transport- og
Bygningsministeriet. Tabellerne er opdelt efter hvilken forligskreds, der har afsat mid-
lerne.
Tabel 8.1 giver en oversigt over puljeprojekter, der er igangsat af forligskredsen bag Afta-
le om en grøn transportpolitik af 29. januar 2009 og senere aftaler i forlængelse af den-
ne. For så vidt angår puljen til nye beslutningsgrundlag og strategiske analyser, som er
etableret med Aftaler om en grøn transportpolitik, er der givet en status for VVM-
undersøgelser, forundersøgelser mv. i afsnit 3.1 for baneprojekter og i afsnit 4.1 for vej-
projekter.
I tabel 8.2 gives en oversigt over igangværende medfinansieringspuljer og -projekter
afsat som led i aftaler om en grøn transportpolitik, og som enten udføres under Trans-
port- og Bygningsministeriet eller udbetales til og gennemføres af eksterne parter.
Tabel 8.3 givers en oversigt over puljeprojekter, der er udmøntet af forligskredsen bag
Aftale om en bedre og billigere kollektiv trafik af 12. juni 2012.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af januar 2014 er
der reserveret midler til en stationspulje samt afsat midler til pulje til parkering. I tabel
8.4 gives en status over udmøntningen af puljerne.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
94/109
Puljeprojekter finansieret af En grøn transportpolitik
Med Aftale om en grøn transportpolitik fra januar 2009 blev der afsat midler til at etab-
lere og forlænge en række puljer med henblik på at sikre en løbende, målrettet indsats
inden for en række prioriterede fokusområder. Midlerne er løbende blevet udmøntet til
konkrete projekter, jf. følgende tabel.
Tabel 8.1. Puljeprojekter på transportområdet, En grøn transportpolitik
Hjemmel/Aftale
(m io. kr. 2015-priser)
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Pulje til stationsmoderniseringer
Genåbning af Langeskov Station
Ny perron i Sønderborg ved Sønderborg St.
Enghave station
Nordhavn station
Aftale af 26. nov. 2010 / Aftale
af 24. juni 2014
Aftale af 26. nov. 2010 / Aftale
af 24. juni 2014
FL13
Aftale af 26. nov. 2010
Hjemmel/Aftale
(m io. kr. 2015-priser)
64,5
10,0
92,0
78,7
Ja
Ja
Ja
Ja
19,5
1,1
0,0
6,4
2015
(bero)
2016
2016
Åbningsår/
afslutning
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Bevillingsansvarlig
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
§ 28.11.14. Transportpuljer
Pulje til nye teknologiske muligheder
Forbedret information på stationer om samspil
Aftale af 26. nov. 2010
mellem tog, bus og metro
Evaluering af effekterne af ITS
Videreførsel af drift af trafikledelsessystemer
Aftale af 24. juni 2014
Aftale af 24. juni 2014
20,1
3,4
15,8
5,0
5,1
Ja
Ja
Ja
Ja
Ja
12,1
1,2
0,9
0,3
0,3
2016
2015
2015
2015
2015
Åbningsår/
afslutning
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Bevillingsansvarlig
M3 - analyse af øget kapacitet, herunder kørsel
Aftale af 24. juni 2014
i nødspor
Puljje til analyse af kørsel i nødspor, ekskl. M3
(m io. kr. 2015-priser)
Aftale af 24. juni 2014
Hjemmel/Aftale
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
§ 28.11.14. Transportpuljer
Pulje til bedre kapacitet og bekæmpelse af lokale flaskehalse
ATC- linieledere på fjernbanen
FL10
3,5
3,8
10,3
45,5
39,8
10,5
29,0
35,8
5,2
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
1,7
0,0
0,0
4,1
17,1
9,3
0,8
4,1
0,2
(bero)
-
-
2015
2015
2015
2017
2016
2016
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Reservation af ramme til forbedring af vejnettet
FL10
mv. som led i Ringkøbing-Skjern Kommunes
Aftale af 26. nov. 2010
projekt "Søvejen mod vest"
Tilslutningsvej v Aulbyvej, Middelfart Kommune FL 12
Transport af vindmøller på statsvejnettet
E45 Fredericia-Kolding, Kørsel i nødspor ved
Kolding
Udvidelse af kapaciteten i Padborg
Kombiterminal
Rampekrydsombygning ved Odense SV
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Krydsombygning ved Klausdalsbrovej ved Ring
Aftale af 21. marts 2013
4 i Ballerup
Udvidelse af frakørsel ved Vintapperrampen
Aftale af 24. juni 2014
Tabellen fortsættes på følgende side...
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
95/109
(m io. kr. 2015-priser)
Hjemmel/Aftale
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Pulje til mere cykeltrafik (2009-2014)
Etablering af cykelrute mellem Struer og
Thyborøn
Cykelsti Lumsås-Gl.Ebbeløkkevej Øst,
Odsherred Kommune
Stikrydsning i tunnel ved Ribe
Cykelsti på Egedesvej og bro, Køge
Cykelsti Humlum-Oddesund Syd
Stikrydsning v/ Lergravsvej, Grenaa
Stikrydsning v/ Nyborgvej
Cykelsti Sandvadvej, Hærvejen
Cykelsti vest for Kyse-Fuglebjerg
Cykelsti Kværndrup-Egeskov
Koordinering og planlægning af nationale og
regionale cykelruter
Kortlægning af behov og muligheder for
forbedringer af cykeldata
Tværgående evaluering af cykelpuljens effekt
Stikrydsning ved Svanninge Bakker
Aftale af 5. maj 2011
Aftale af 20. juni 2012
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 26. maj 2015
19,2
8,3
9,0
12,5
18,0
2,4
2,4
10,6
18,2
15,8
1,0
0,5
1,5
3,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
7,7
1,8
6,3
1,8
0,8
0,1
0,1
0,2
0,3
0,4
0,0
0,1
0,0
0,0
2015
2015
2015
2015
2016
2015
2015
2016
2016
2016
2016
2015
2019
2016
Åbningsår/
afslutning
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Hjemmel/Aftale
(m io. kr. 2015-priser)
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Pulje til bedre trafiksikkerhed (2009-2014)
Simulator til lokoføreruddannelsen
Pilotprojekt om brug af sensorteknologi til
overvågning
eCall
Årets trafiksikkerhedsby 2011
Årets trafiksikkerhedsby 2012
Årets trafiksikkerhedsby 2013
Årets trafiksikkerhedsby 2014
Forbedring af sikkerhed i overkørsler
Pulje til fremme af veterantogskørsel
Forbedret sikkerhed for vejarbejdere
Intensiveret ulykkesbekæmpelse på
vejstrækninger
En udvidet indsats for kurvesanering
Trafiksikkerhed på motorveje - beskyttelse
mod faste genstande
Dødsulykkesstatistik
Undersøgelse af natulykker
Modulvogntogsforsøget
Fartvisere på statsvejnettet
Forebyggelse af højresvingsulykker
Sikre kryds, bl.a. forebyggelse af
højresvingsulykker
Intensiveret ulykkesbekæmpelse på
vejstrækninger, sorte pletter og grå
strækninger
Kampagne til hindring af højresvingsulykker
FL10
FL10
Akt. 115 2008/2009
Aftale af 26. nov. 2010
Aftale af 5. maj 2011
Aftale af 21. marts 2013
Aftale af 14. november 2013
Aftale af 5. maj 2011
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
FL07/FL08
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
12,7
3,2
10,3
20,0
20,0
20,0
17,7
27,3
4,7
5,0
20,2
8,0
3,0
5,0
2,6
221,5
6,1
5,0
8,6
11,3
7,5
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,2
1,6
4,1
20,0
20,0
20,0
17,7
27,0
4,7
4,7
5,5
3,2
1,5
4,7
1,9
141,0
2,6
0,0
0,0
0,0
0,4
-
2014
2017
-
-
-
-
2015
-
2015
2015
2015
2015
2015
2015
2016
2019
2016
2017
2017
2015
Trafikstyrelsen
Banedanmark
Trafikstyrelsen
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Trafikstyrelsen
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Trafikstyrelsen
Tabellen fortsættes på følgende side...
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
96/109
(m io. kr. 2015-priser)
Hjemmel/Aftale
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Pulje til fremme af gods på bane (2009-2014)
Bidrag til godsspor på Hirtshals Havn
Bidrag til sporforbindelse mellem Esbjerg
station og Esbjerg Havn
Delvis finansiering af signalløsning for
godstog
(m io. kr. 2015-priser)
1)
FL11
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Hjemmel/Aftale
9,7
58,6
55,5
Ja
Ja
Ja
0,0
36,9
0,0
-
2016
2018
Åbningsår/
afslutning
Reservation
Banedanmark
Banedanmark
Bevillingsansvarlig
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
§ 28.11.14. Transportpuljer
Pulje til støjbekæmpelse (2009-2014)
Baneprojekt om støjmåling på det kørende
materiel
Støjskærm ved Sundbrovej i Svendborg
Støjskærm ved Gjeddedalsvej/Nysøvej i
Vallensbæk
Støjskærm ved Eremitageparken, Lyngby-
Taarbæk
Støjisolering af stærkt støjbelastede boliger
Støjskærm på Helsingørmotorvejen ved
Vejdammen
Støjskærm på Helsingørmotorvejen ved
Ubberød
Aftale af 26. nov. 2010
Aftale af 14. november 2013
Aftale af 14. november 2013
Aftale af 14. november 2013
Akt. 116 2008/2009
Aftale af 5. maj 2011 Aftale af
14. nov 2013
Aftale af 5. maj 2011
Aftale af 5. maj 2011
7,3
20,3
16,8
17,2
27,9
28,3
7,7
Ja
Ja
Ja
Ja
Ja
Ja
Ja
3,4
1,3
1,1
1,5
24,1
2,2
0,6
2016
2015
2015
2015
2010-2016
2016
2016
Åbningsår/
afslutning
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Hjemmel/Aftale
(m io. kr. 2015-priser)
Total- Overholdelse Forbrug pr.
udgift af totaludgift 31.03.2015
Bevillingsansvarlig
§ 28.11.71. Generelle puljer
Landsdækkende trafikmodel
Landstrafikmodellen
Strategisk analyse af
udbygningsmulighederne i Østjylland
FL10
63,4
Ja
51,1
2015
Transportministeriet
Pulje til nye beslutningsgrundlag og strategisk planlægning (2009-2014)
FL10
25,6
15,0
2,0
1,0
Ja
Ja
ja
ja
20,6
0,0
0,2
0,5
2015
2015
2015
2016
Transportministeriet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Supplerende VVM-analyse af østlig placering af
Aftale af 24. juni 2014
en niveaufri udfletning ved Ringsted Station
Genberegning af midtjysk motorvej
Aftale af 24. juni 2014
(landstrafikmodel)
Smidiggørels af passage, broer ved Assentoft
Aftale af 24. juni 2014
Fremme af ordninger, der øger antallet af buspassagerer (2009-2011)
Istandsættelse af busstoppesteder
Aftale af 5. maj 2011
15,0
Ja
11,0
-
Vejdirektoratet
1) Der er med Togfonden DK afsat yderligere 23,0 mio. kr. til projektet
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt. Åbningsåret er det senest besluttede åbningsår for det pågældende projekt.
Nedenstående oplister projekter i tabel 8.1, hvor der er konstateret ændringer i tid, øko-
nomi eller funktionalitet siden seneste version af Anlægsstatus:
For projektet vedr. rampekrydsombygning ved Odense SV har den besluttede by-
omdannelse i Odense medført, at den oprindeligt planlagte løsning for projektet ik-
ke længere vil have kapacitet til fuldt ud at håndtere den øgede trafikmængde i
fremtiden. Forligskredsen har i marts 2015 godkendt Vejdirektoratets foreslåede
projektændring. Den omfatter, at der i stedet etableres et såkaldt dynamisk ruder-
anlæg (Diverging Diamond Interchange). Projektet er efterfølgende genplanlagt
med en ny totaludgift på 29,0 mio. kr. I forbindelse med detailprojektering og fast-
læggelse af ekspropriationsforretninger mv. er det forventede åbningsår ændret fra
2016 til 2017. Merbevillingsbehovet på 11,2 mio. kr. dækkes ved overførsel af midler
fra en række afsluttede projekter.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
97/109
Ikrafttrædelsesdatoen for projektet eCall er udskudt til 2017 på grund af en opdate-
ring af EU-tidsplanen.
I forbindelse med projekt Cykelsti Humlum-Oddesund Syd underkendte politiet
bredden på cykelstiens midterrabat. Efterfølgende har Transport- og Bygningsmini-
steriet i januar 2015 godkendt rabatbredden, hvorfor projektet nu er genoptaget
med forventet åbningsår i 2016.
Hvad angår E 45 Fredericia-Kolding, Kørsel i nødspor ved Kolding er strækningen
åbnet. Der udestår dog en vurdering af behovet for en ITS-løsning. Vurdering fore-
tages i løbet af 2015 i samarbejde med politiet.
Projektet Koordinering og planlægning af nationale og regionale cykelruter er for-
sinket. Projektet forventes færdigt i 2016 frem for 2015. Årsagen er, atprojektet ko-
ordineres med to andre projekter, ”Gør Danmark til et cykelparadis” (finansieret af
Naturstyrelsen og forankret i Dansk Cykelturisme) samt ”Koordinering og udvikling
af de rekreative cykelruter” (forankret i Cyklistforbundet med tilskud fra Cykelpul-
jen). Ligeledes har igangsættelse afventet etableringen af Dansk Cykelturismes se-
kretariat i første kvartal 2015.
Projektet vedr. etablering af en ny perron på Sønderborg Station fik en merbevilling
på 5 mio. kr. med Trafikaftale 2014 – udmøntning af disponible midler i Infrastruk-
turfonden af 24. juni 2014. Det var forventningen, at perronen kunne ibrugtages i
2015. Sønderborg Kommune og Alsion har i maj 2015 meddelt Banedanmark, at
man ikke længere ønsker en ny perron etableret. Banedanmark har på den bag-
grund sat det forudsatte perronprojekt i bero.
Projektet vedr. genåbning af Langeskov Station fik tildelt en merbevilling på 10,4
mio. kr. med Trafikaftale 2014 – udmøntning af disponible midler i Infrastruktur-
fonden af 24. juni 2014. Projektet skal videreføres med henblik på åbning i 2015 i
forbindelse med Banedanmarks planlagte fornyelsesarbejder på Fyn. Da det ikke
har været muligt at gennemføre alle planlagte arbejder i løbet af sporspærringerne i
påsken og Kr. Himmelfartsferien i 2015, bliver der behov for en senere totalspær-
ring for at kunne afslutte etableringen af gangtunnelen til stationen og dermed ni-
veaufri adgang mellem stationens perroner og parkeringspladser for bus og biler.
Det er fundet mest hensigtsmæssigt at afslutte etableringen af gangtunnelen under
de allerede planlagte totalspærringer i forbindelse med sporfornyelsen af den øst-
fynske banestrækning i 2016. Dette giver projektet større robusthed end en ny total-
spærring i 2015. Stationen uden gangtunnel kan etableres som planlagt og dermed
åbnes for togbetjening i september 2015. Der er i øjeblikket usikkerhed omkring
projektets samlede økonomi, der primært kan henføres til komplikationerne i for-
hold til udførelsen. Der forventes forøgede omkostninger til reprojektering af sti-
tunnelen og øvrige følgeomkostninger. Samlet set kan det i værste fald betyde, at
projektets økonomi ikke kan holdes inde for dets nuværende bevilling.
For projektet vedr. forbedring af sikkerhed i overkørsler blev der med Anlægsstatus
for 2. halvår 2014 varslet et merforbrug i forhold til den bevilgede totaludgift. Imid-
lertid forventer projektet nu at overholde den bevilgede totaludgift på 27,3 mio. kr.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
98/109
Projektet Forbedret information på stationer om samspil mellem tog, bus og metro
har haft en langsommere fremdrift end forudsat, hvorfor projektet nu først forven-
tes afsluttet i 2016.
Baneprojekt om støjmåling på det kørende materiel er blevet lettere forsinket, hvor-
for det først forventes afsluttet i 2016.
Den strategiske analyse af udbygningsmulighederne i Østjylland er ikke afsluttet i
2014, da de sidste analyser afventer færdiggørelsen af Landstrafikmodellen. Det
forventes, at projektet afsluttes i 2015.
Afsluttede puljeprojekter i tabel 8.1 siden sidste Anlægsstatus:
Støjpartnerskab mellem Banedanmark og private boligejere langs sidebanerne
Øget skinneslibning med henblik på reduktion af støjen fra togtrafikken på regio-
nal- og lokalbaner
Skinneslibning
Drift af igangsatte ITS systemer
Indsats mod særligt farlige vejstrækninger – ”grå strækninger”
ITS udviklingsforum
Udvidelse af ITS-systemer på Helsingørmotorvejen
Anlæg af cykelsti ved Fuglebjerg
Cykelsti Velhustedvej-Kibæk, Herning Kommune
Stikrydsning ved Brovejen, Løkkeby Strandvej
Stikrydsning ved Volderslevvej/Dahlsvej
Stikrydsning ved Trælborg, Bredebro
Stikrydsning Kobrovej, Grenå
Cykelsti syd for Udby, Middelfart Kommune
Cykelsti mellem Auning og Gl. Estrup, Norddjurs Kommune
Udvikling af nye metoder til støjbekæmpelse
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
99/109
Støjskærm på den vestlige side af Ring 4 ved Ballerup
Støjskærm på den vestlige side af Helsingørmotorvejen ved Gentofte
Støjskærm på Nordjyske motorvej (E45) syd for Viborgvej ved Randers
Strategisk analyse af udbygningsmulighederne i hovedstadsområdet
Tabel 8.2. Økonomioversigt over igangværende medfinansieringspuljer og -projekter, En grøn
transportpolitik
Hjemmel/Aftale
(mio. kr.)
Udmøntes til projekter varetaget af Transportministeriet
Medfinansieringspuljen
Aftale af 21. marts 2013
Pulje til mere cykeltrafik
Aftale af 29. januar 2009
Pulje til veterantog
Aftale af 21. marts 2013
Hjemmel/Aftale
(mio. kr.)
Udmøntes af Transportministeriet til projekter udført af eksterne parter
Statsligt tilskud til Marselis boulevard
Aftale af 29. januar 2009
Statsligt tilskud til Odense kanal
Aftale af 29. januar 2009
Statsligt tilskud til Rønne Havn +
Aftale af 29. januar 2009
supplerende statsligt bidrag
Nyt tilslutningsanlæg ved Grønlandsvej syd
Aftale af 26. nov. 2010
for Vejle
Grenå omfartsvej
Aftale af 7. februar 2012
Periode for
Resterende
Udmøntet i alt
tilskuds-
pulje
(2015-
pr. 31.03.2015
priser)
ordningen
-
2009-2014
2013
Periode for
tilskuds-
ordningen
-
-
-
-
-
150,6
0,0
0,0
0,0
Totaludgift
(2015-priser)
Ansvarlig
institution
1.010,2
0,0
Forbrug pr.
31.03.2015
73,3
130,9
28,5
30,2
0,0
Vejdirektoratet
Vejdirektoratet
Trafikstyrelsen
Ansvarlig
institution
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
267,0
130,9
35,7
60,7
120,7
Medfinansieringspuljen (pulje til medfinansiering af kommunale ønsker til projekter
på statsvejnettet)
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 afsatte
parterne 100 mio. kr. (2013-priser) til en pulje til kommunal medfinansiering af anlægs-
projekter i relation til statsvejnettet, hvor staten betaler op til 50 pct. og ansøgerkom-
munen minimum 50 pct. af projektomkostningerne.
Med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 besluttede aftaleparterne at afsætte yderligere 50,5 mio. kr. (2014-priser) til
puljen, således at der kunne findes støtte til gennemførelse af i alt ni anlægsprojekter,
hvoraf to var klar til detailprojektering, mens de øvrige syv var på idéskitseniveau.
Et af de besluttede ni projekter, Rute 153 vest for E47 – etablering af rundkørsel (Hole-
by), er på kommunens foranledning siden blevet aflyst.
Vejdirektoratet har i 2014 påbegyndt anlægsarbejdet på følgende to medfinansierings-
projekter:
Etablering af sydvendte ramper på E45 Østjyske Motorvej ved tilslutningsanlæg
53 (Skanderborg Kommune)
Etablering af nyt tilslutningsanlæg ved Ødisvej på E45 Sønderjyske Motorvej
(Kolding Kommune)
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
100/109
Med henblik på at klargøre de resterende seks anlægsprojekter til detailprojektering og
gennemførelse vil der frem til sommeren 2015 blive gennemført en videre projektering
for at fastlægge anlægsprojekternes udformning og den tilhørende anlægsøkonomi. Det
drejer sig om følgende seks forslag til anlægsprojekter:
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 33
Vemmedrup (Køge Kommune)
Ombygning af tilslutningsanlæg 49 Århus S på E45 Østjyske Motorvej (Aarhus
Kommune)
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 41
(Slagelse Kommune)
Etablering af nyt tilslutningsanlæg på E45 Østjyske Motorvej ved Horsens (Hat-
ting) (Horsens Kommune)
Etablering af vestvendte ramper på rute 21 Holbækmotorvejen ved tilslutnings-
anlæg 6 (Høje Taastrup Kommune)
Etablering af rundkørsel på rute 57 Elmevej nord for Vestmotorvejen (Sorø
Kommune)
Såvel anlægsarbejde som planlægningsarbejde forestås af Vejdirektoratet i samarbejde
med ansøgerkommunerne.
Pulje til mere cykeltrafik
De resterende 175,1 mio. kr. fra Pulje til mere cykeltrafik (2009-2014) blev udmøntet
med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014. Parterne var enige om at udmønte i alt ca. 121,4 mio. kr. til medfinansiering af
en lang række projekter i kommuner, virksomheder og organisationer, et beløb til admi-
nistration af puljen svarende til 1 pct. af tilskudsdelen samt 52,5 mio. kr. til cykelprojek-
ter på statsveje og tværgående projekter. Sidstnævnte projekter fremgår af tabel 8.1.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
101/109
Puljeprojekter finansieret af puljer til bedre og billigere kollektiv trafik
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
af 12. juni 2012 blev der afsat midler til
Pulje til forbedringer af den kollektive trafik i
yderområder
samt
Yderligere investeringer i forbedringer af den kollektive trafik.
En
del af disse midler anvendes til investeringer i infrastruktur, jf. tabel 8.3.
Tabel 8.3. Puljeprojekter på transportområdet, Bedre og billigere kollektiv trafik
Hjemmel/Aftale
(m io. kr. 2015-priser)
Afsat
Overholdelse Forbrug pr.
bevilling i
af bevilling 31.03.2015
alt
58,5
1)
174,2
50,6
54,6
202,6
51,2
180,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
26,4
3)
159,4
2)
Bevillingsansvarlig
Pulje til forbedringer af kollektiv trafik i
yderområder (2013-2017)
Medfinansiering af supercykelstier i de større
byer
Sidebaneopgradering
Fornyelse af overkørsler på Vestbanen
Flere afgange i metroen
Pulje til busfremkommelighed
Supercykelstier og cykelparkering
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Trafikstyrelsen
Vejdirektoratet
Banedanmark
Banedanmark
Trafikstyrelsen
Trafikstyrelsen
2,3
41,4
0,0
40,0
3)
3)
202,6 Transportministeriet
1) Der er afsat 58,5 mio. kr. årligt i perioden 2013-2017.
2) Resterende midler er udmøntet til projekter på statsvejnettet.
3) Siden d. 31. marts 2015 er der ved Aftale om cykler, busfremkommelighed og kollektiv trafik i yderområder af 22.
maj 2015 udmøntet (flere) midler i puljerne.
Anm.: ”Hjemmel/Aftale” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende
væsentlige ændringer. ”Overholdelse af bevilling” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
Nedenstående giver en uddybende status for enkelte projekter i tabel 8.3:
Fornyelse af
overkørsler på Vestbanen
Det er besluttet at videreføre driften af Vestbanen mellem Varde og Nørre Nebel. For at
opretholde en fortsat høj sikkerhed samt sikre en stabil drift på strækningen mellem
Varde og Nørre Nebel er der afsat midler til at opgradere og udskifte en lang række af de
i alt 41 sikrede overkørsler, hvor vej og bane krydser.
Der har været afholdt prækvalificering af mulige leverandører, og der er udsendt ud-
budsmateriale til de kvalificerede leverandører.
Totalbevillingen forventes overholdt.
Sidebaneopgradering
Der er foreløbigt igangsat tre projekter i forbindelse med udmøntningen: ekstra adgang
til P-rist (opstillingsspor til passagertog) på Aarhus H, modsatrettet dværgsignal ved
Skanderborg Station og Skagensbanens indføring på Frederikshavn Station.
Projektet vedr. P-Rist på Århus H har gennemført alle aktiviteter og er lukket i april
2015. Projektet omfatter etablering af ny sportransversal på Århus H fra hovedspor 40
til P-risten, samt sikringsmæssige ændringer i relation hertil.
Med baggrund i en udarbejdet business case er projektet vedrørende modsatrettet
dværgsignal ved Skanderborg Station lukket ned. Projektet overdrager det trafikale
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
102/109
grundlag, som afspejler den nye trafikale løsning, til Signalprogrammet med henblik på
at genskabe tidsgevinsten ved udrulningen af det nye signalsystem. Dette er meddelt
forligskredsen i oktober 2014.
Projektet omkring Skagensbanens indføring på Frederikshavn er blevet indstillet af hen-
syn til Signalprogrammet. Dog skal der udføres nogle restarbejder, for at togdriften kan
opretholdes, indtil Signalprogrammet er fuldt implementeret. Dette skyldes, at Signal-
programmet skal have leveret den fulde sikringsmæssige dokumentation for stræknin-
gen for at kunne sikre gennemførelse af de nødvendige arbejder frem til 2016, hvor den
første jyske delstrækning, hvori Frederikshavn station indgår, sættes i overvåget prøve-
drift.
Totalbevillingen for de tre projekter forventes overholdt; resterende puljemidler (forven-
teligt ca. 12 mio. kr.) tilbageføres til forligskredsen.
Flere afgange i Metroen
Der afsættes midler til opgradering af metroen, der indebærer at der etableres perrondø-
re på overjordiske stationer. For en status henvises til afsnit 7.
Puljeprojekter finansieret af Togfonden DK
Tabel 8.4. Puljeprojekter på transportområdet, Togfonden DK
Hjemmel/Aftale
(mio. kr. 2014-priser)
Total
udgift
Overholdelse Forbrug pr.
af totaludgift 30.09.2014
Åbningsår/
afslutning
Bevillings- ansvarlig
Togfonden DK
Pulje til parkering
Pulje til parkering
Bidrag til godsspor på Hirtshals Havn
1)
Aftale af 14. januar 2014
Aftale af 14. januar 2014
200,0
23,0
Ja
Ja
0,0
0,0
2023
-
Trafikstyrelsen
Reservation
1) Resterende midler er afsat med Aftale om en grøn transportpolitik. Se tabel 8.1.
Pulje til parkering
For at sikre, at det bliver attraktivt at skifte fra bil til tog, lægger forligskredsen bag Tog-
fonden DK vægt på, at der etableres et tilstrækkeligt antal stationsnære parkeringsplad-
ser – særligt på de stationer, som betjenes af Superlyn-togene i timemodellen.
Der er som led i Aftalen om en grøn transportpolitik af 29. januar 2009 etableret en pul-
je i DSB på i alt 1 mia. kr. i perioden 2009-2020, der især skal gå til etablering af flere
parkeringspladser ved stationer.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er forligskredsen bag Togfonden DK enige om løbende at følge med i udmøntningen af
DSB-puljen og have særligt fokus på de kommende Superlyn-stationer. Det er endvidere
besluttet at igangsætte en særskilt analyse med DSB om en udbygning af parkerings-
pladser ved stationer i de byer, der betjenes af Superlyn. Analysen forventes at være klar
i 2015. Med udgangspunkt i analysens anbefalinger vil parterne medvirke til etablering
af flere parkeringspladser ved stationerne i et fælles statsligt-kommunalt samarbejde.
Derfor er der med aftalen afsat en pulje på i alt 200 mio. kr. til medfinansiering af kom-
munale parkeringspladser ved stationerne, foreløbigt i perioden 2020-2023.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
103/109
Analysen er igangsat og forløber planmæssigt med afslutning 2015.
Bidrag til godsspor på Hirtshals Havn
Der transporteres i dag store godsmængder via Hirtshals Havn til og fra flere norske
byer, deriblandt Oslo. Med etableringen af nyt rangerområde og spor på Hirtshals havn
vil det være muligt at overflytte en del af dette gods til jernbanen. Med Aftale om en grøn
transportpolitik af 29. januar 2009 blev der afsat 10 mio. kr. til fremme af samspillet
mellem bane og havn på Hirtshals havn. Med Aftale om en moderne jernbane – ud-
møntning af Togfonden DK er det bevilget de resterende 23 mio. kr., som muliggør gen-
nemførelsen af projektet.
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
104/109
9. Bilag

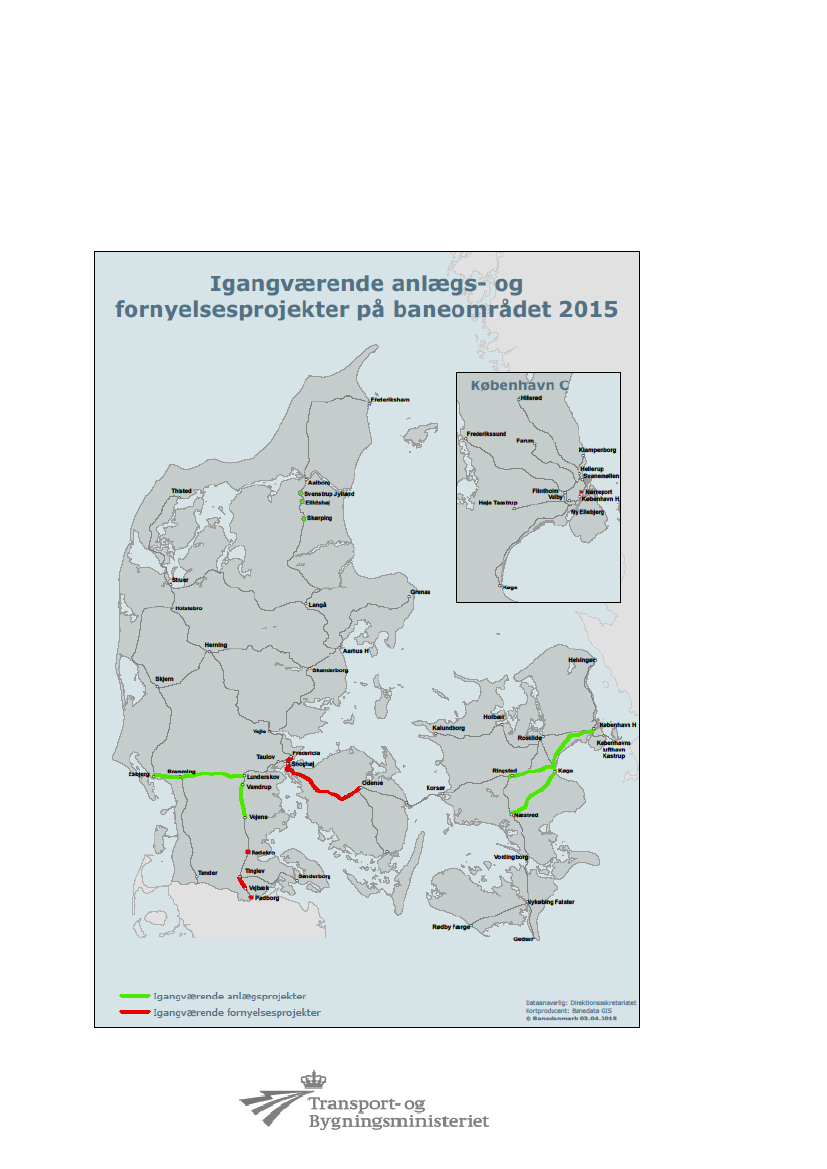

Bilag 1: Igangværende anlægs- og fornyelsesprojekter på
baneområdet
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
105/109

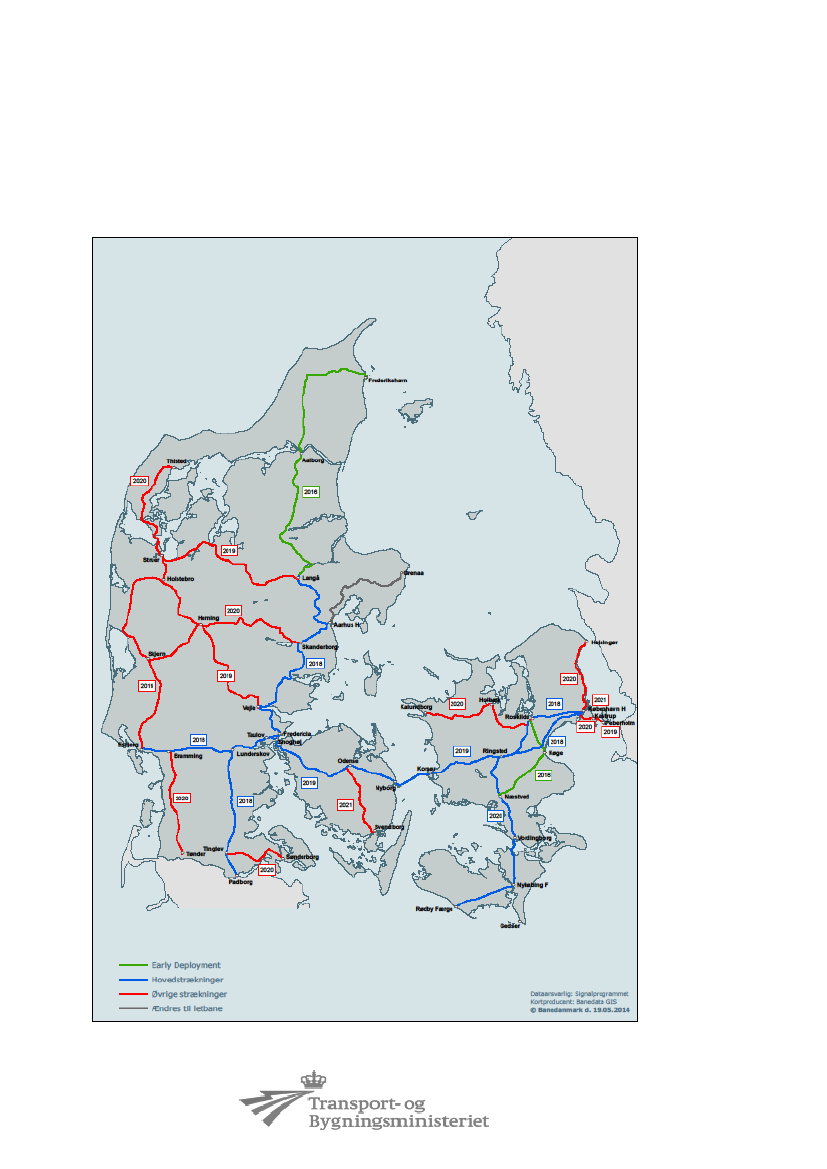

Bilag 2: Plan for idriftsættelsen af Signalprogrammet på
fjernbanen
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
106/109

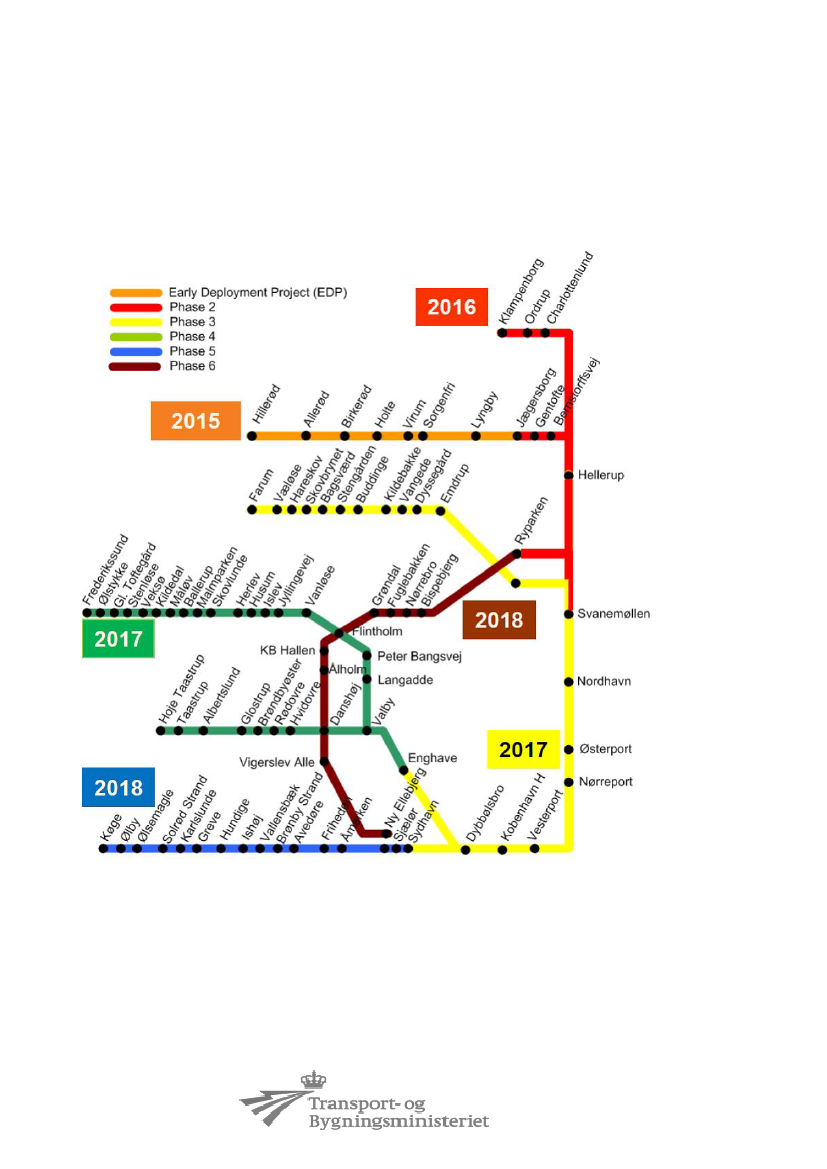

Bilag 3: Plan for idriftsættelsen af Signalprogrammet på S-
banen
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
107/109

Bilag 4: Tidsplan for projekterne i Togfonden DK
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
108/109

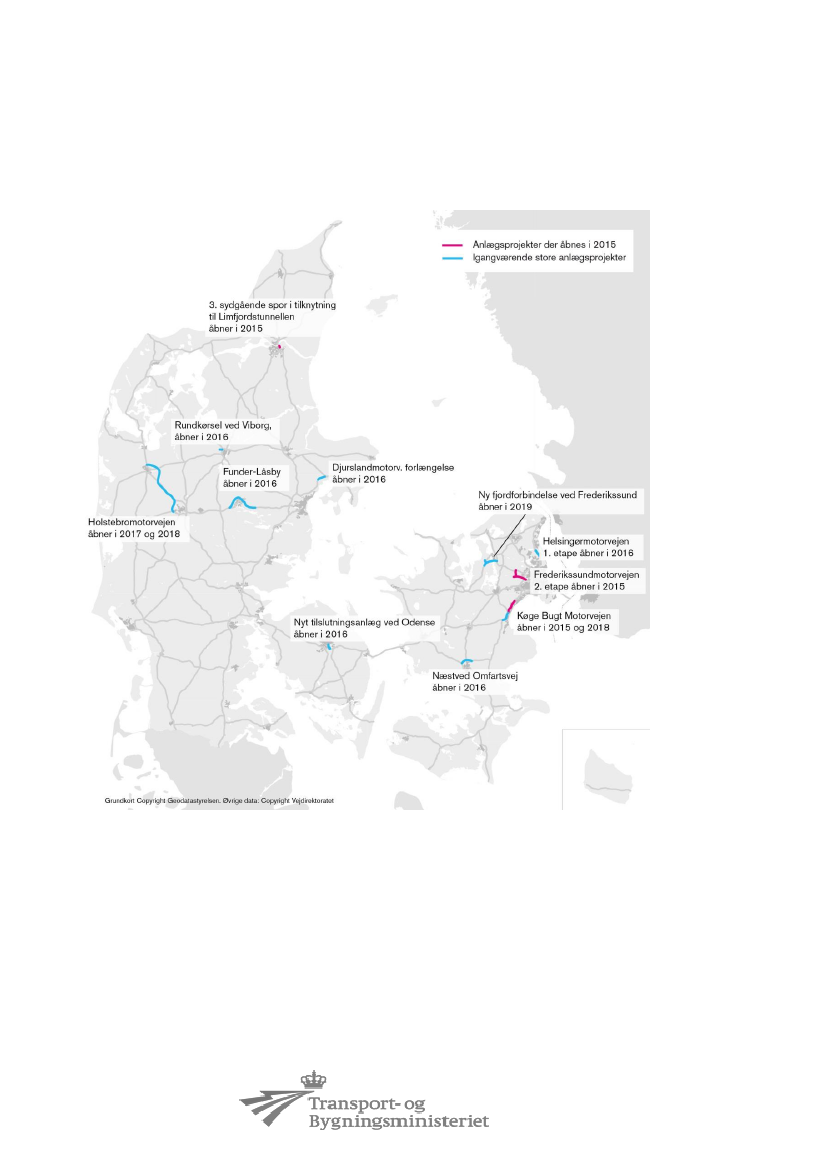

Bilag 5: Igangværende større anlægsprojekter på vejområ-
det
TRU, Alm.del - 2014-15 (2. samling) - Bilag 39: Status for igangværende større anlægsprojekter inden for transportområdet under Transport- og Bygningsministeriet pr. første halvår 2015, fra transport- og bygningsministeren
