Kommissorium
VVM-undersøgelse på Rute 54 Næstved-Rønnede
Baggrund
Vejdirektoratet gennemførte i perioden 2011-2012 en forundersøgelse på Rute 54 mellem
Næstved og Rønnede. Resultatet af undersøgelsen fremgår af rapport 424 fra 2012. Vej-
strækningen er den primære forbindelsesvej fra Næstved til Hovedstadsområdet via Syd-
motorvejen. Rute 54 passerer gennem Holme Olstrup, hvor tivoliparken BonBon-Land er
beliggende med adgangsvej fra rute 54. BonBon-Land har ca. 400.000 gæster om året.
I forundersøgelsen er der undersøgt forskellige muligheder for nye linjeføringer på den
knap 14 km lange strækning fra den besluttede nordlige og allerede anlagte østlige om-
fartsvej ved Næstved til Sydmotorvejen ved Rønnede (tilslutningsanlæg nr. 37).
Forundersøgelsen indeholder desuden en vurdering af nordvendte ramper på det eksiste-
rende tilslutningsanlæg (nr. 36) på Sydmotorvejen. Etableringen af de nordvendte ramper
ved tilslutningsanlæg nr. 36 vil indgå i VVM-undersøgelsen.
Opgaven
I trafikaftalen om udmøntning af disponible midler fra infrastrukturfonden fra 24. juni 2014
noterede parterne sig om motorvej fra Rønnede til Næstved:
”at Vejdirektoratet har gennemført en forundersøgelse af mulighederne for at op-
gradere Rute 54 mellem Næstved og Rønnede. Forundersøgelsen omfatter en
række forskellige mulige linjeføringer og vejstandarder, hvor en motorvej i linjefø-
ring A har et meget højt samfundsøkonomisk afkast.
Parterne reserverede med Aftale om bedre mobilitet af 26. november 2010 15,0
mio.kr. til en VVM-undersøgelse af en opgradering af rute 54, Næstved - Rønnede.
Parterne er på baggrund af forundersøgelsens resultater enige om at igangsætte
en VVM-undersøgelse af rute 54, Næstved - Rønnede. Der afsættes 15,0 mio. kr.
til undersøgelsen.
Parterne er samtidig enige om at afsætte 350,0 mio. kr. til en 1. etape af Rute 54
fra Sydmotorvejen (ved Rønnede) mod Næstved. Parterne vil drøfte fastlæggelsen
af linjeføringen for 1. etape, når resultaterne af VVM-undersøgelsen foreligger i
2016.”
Niels Juels Gade 13
1022 København K
Telefon 7244 3333
[email protected]
vejdirektoratet.dk
SE 60729018
EAN 5798000893450
PDF to HTML - Convert PDF files to HTML files
På baggrund af aftalen vil VVM-undersøgelsen omfatte undersøgelse af 4 alternativer

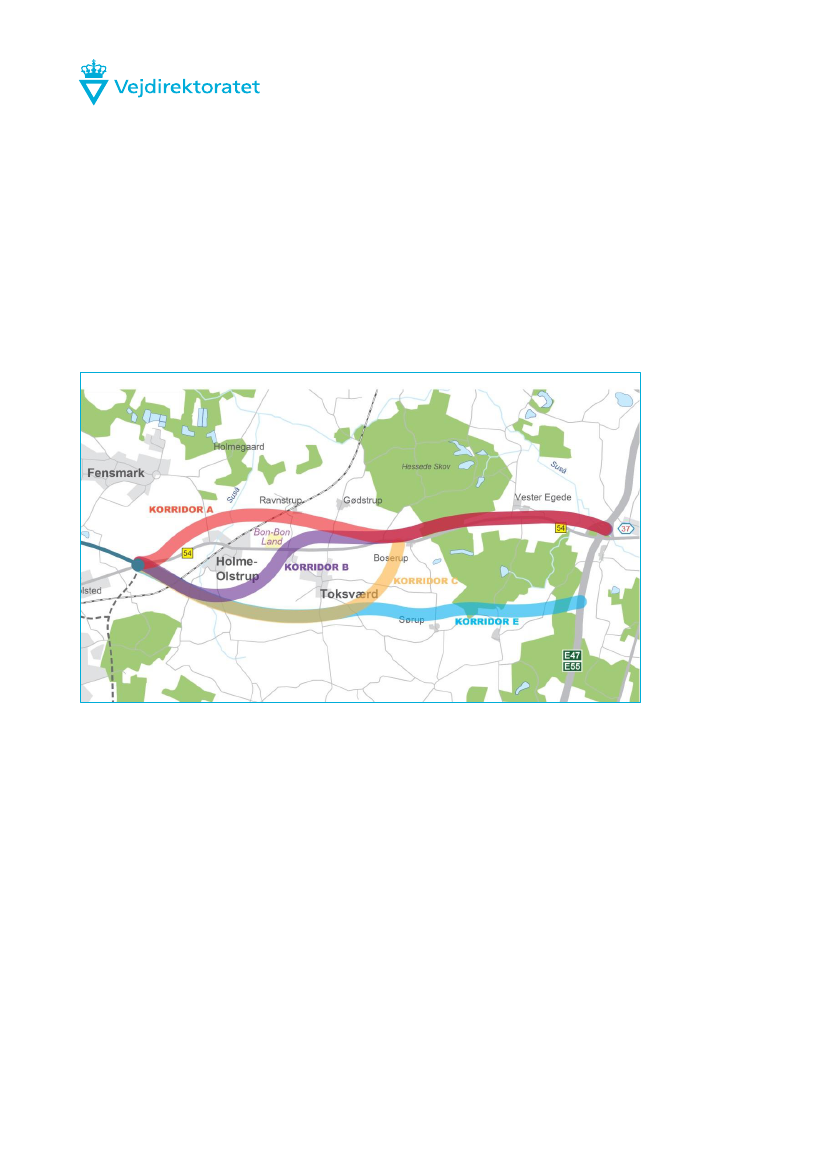

udbygget til motorvej mellem Rønnede og Næstved (forslag A, B, C og E). Linjeføring C er
i forundersøgelsen undersøgt som motortrafikvej mellem Næstved og Boserup. I VVM-
undersøgelsen vil der blive undersøgt varianter af C som motorvej med forbindelse helt til
Rønnede. De alternative udbygningsmuligheder vil blive sammenholdt med en situation,
hvor den eksisterende rute 54 ikke bliver udbygget, men forbliver uændret (0-alternativet).
VVM-undersøgelsen vil bl.a. omfatte:
Vurdering af indkomne forslag fra ide- og forslagsfasen og begrundelse for fravalg af
alternativer i undersøgelsen
Udarbejdelse af projektforslag og visualisering
Beregning af de trafikale konsekvenser, herunder trafiksikkerhed
Vurdering af relevante etapeløsninger ift. trafikaftalen af 24. juni 2014
Opgørelse af areal- og ejendomsforhold, herunder relationer til gældende planlægning
Miljøvurderinger af de enkelte alternativer, bl.a. påvirkninger på mennesker og natur,
herunder med speciel fokus på natura 2000-området ved Gødstrup Sø
Beregning og vurdering af kollektive alternativer blandt andet med hensyn til de kom-
mende års udvidelser af jernbanekapacitet og hastighed på Sjælland
Beregning af anlægsoverslag og risikovurdering samt samfundsøkonomiske effekter
2
PDF to HTML - Convert PDF files to HTML files
Økonomi
Der skal udarbejdes anlægsoverslag for undersøgte alternativer. Anlægsoverslagene ud-
arbejdes i henhold til principperne for ’ny anlægsbudgettering’ for anlægsprojekter. Der vil
blive gennemført risikovurdering af projektets anlægsomkostninger for at afdække den
usikkerhed, som de forskellige risici giver anledning til. Der beregnes samfundsøkonomi-
ske effekter af de forskellige forslag
Offentlige høringer
Der afholdes indledende 4 ugers offentlig høring (idé- og forslagsfasen) ultimo 2014, hvor
alle interesserede opfordres til at komme med synspunkter, forslag og idéer til undersøgel-
se af udbygning til motorvej mellem Næstved og Rønnede. Der vil blive afholdt borgermø-
de i forbindelse med den offentlige høring. Når VVM-redegørelsen er færdig, vil den blive
fremlagt i offentlig høring i en periode på mindst 8 uger. Der vil også blive afholdt borger-
møde i denne høringsperiode.
Tidsplan
Vejdirektoratet forventer, at undersøgelsen kan gennemføres på ca. 1�½ år. Den overord-
nede tidsplan for VVM-undersøgelsen er:
Efterår 2014:
Ultimo 2014
Medio 2016:
Efterår 2016:
Ultimo 2016:
Organisering
Igangsættelse af undersøgelse og udbud af projektet
Indledende høring samt borgermøde
Færdiggørelse af VVM-redegørelse, herunder ekstern kvalitetssikring
Offentliggørelse af VVM-redegørelse, herunder borgermøde
Fremsendelse af Vejdirektoratets indstilling og høringsnotat
Undersøgelsen gennemføres i en projektorganisation i Vejdirektoratets regi. Undersøgel-
sen bistås af et teknikerudvalg, hvor der inviteres repræsentanter fra Næstved og Faxe
Kommuner samt Naturstyrelsen.
Det forventes, at der i teknikerudvalget sker en bred gensidig orientering om forholdene i
området, herunder verserende planlægnings- og byggesager. Teknikerudvalget kan ned-
sætte én eller flere arbejdsgrupper til løsning af specifikke opgaver. Vejdirektoratet vareta-
ger formandskabet og sekretariatsfunktionen.
