Transportudvalget 2014-15 (1. samling)
TRU Alm.del Bilag 100
Offentligt
Status for anlægsprojekter
på Transportministeriets område
2. halvår 2014
PDF to HTML - Convert PDF files to HTML files PDF to HTML - Convert PDF files to HTML files
Status for anlægsprojekter
på Transportministeriets område
2. halvår 2014
PDF to HTML - Convert PDF files to HTML files
Indhold
1.
2.
3.
3.1
INDLEDNING ............................................................................................... 7
STATUS FOR TRÆK PÅ DEN CENTRALE ANLÆGSRESERVE ........................... 9
JERNBANER ............................................................................................... 10
Forundersøgelser, VVM-undersøgelser mv. på baneområdet..................................... 11
3.1.1.
Undersøgelser i regi af Infrastrukturfonden / den grønne forligskreds .......... 12
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mellem Ringsted og
Odense.......................................................................................................... 12
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn .................................. 12
Ombygning Hillerød Station .............................................................................. 13
Anlæg af nye stationer ved hhv. Hillerød og Gødstrup ........................................... 13
Analyse og VVM-undersøgelse af udvidelse af kapaciteten på Øresundsbanen .......... 14
3.1.2.
Undersøgelser i regi af Togfonden DK ..................................................... 15
Elektrificering af banenettet .............................................................................. 15
VVM-analyse af elektrificering og hastighedsopgradering af strækningen Køge Nord-
Næstved ........................................................................................................ 16
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg ........................... 17
VVM-analyse af opgraderinger .......................................................................... 17
VVM-analyse af en ny bane Hovedgaard-Aarhus .................................................. 18
VVM-undersøgelse af en ny bane på Vestfyn ....................................................... 18
VVM-undersøgelse af en ny bro over Vejle Fjord .................................................. 18
VVM-analyse af hastighedsopgradering af strækningen Østerport-Helsingør ............. 18
VVM-analyse af øvrige regionale hastighedsopgraderinger..................................... 19
VVM-analyse af niveaufri udfletning ved Ny Ellebjerg ............................................ 19
VVM-analyse af anlæg af ny bane til Billund ........................................................ 20
Supplerende VVM-analyse af opgradering Hobro-Aalborg ...................................... 20
VVM-undersøgelse Herning-Holstebro, øget banekapacitet .................................... 21
VVM-undersøgelse Gødstrup St., ekstra spor ....................................................... 21
Forundersøgelse ny bane Aarhus-Galten-Silkeborg ............................................... 21
Analyse til fremme af gods på bane ................................................................... 21
3.1.3.
Undersøgelser i regi af bedre/billigere-forligskredsen ................................ 22
Projekter under gennemførelse ............................................................................ 23
Dobbeltspor på Nordvestbanen (Lejre-Vipperød) .................................................. 23
Dobbeltsporet Vamdrup-Vojens ......................................................................... 24
Hobro-Aalborg ................................................................................................ 25
Elektrificering af Esbjerg-Lunderskov ................................................................. 26
Ny bane København-Ringsted ........................................................................... 27
Signalprogrammet .......................................................................................... 28
Kapacitetsudbygning vest for København (KØR-projektet)..................................... 30
Fordelingsstation Vestfyn ................................................................................. 31
Fornyelsesprojekter på baneområdet .................................................................... 33
Renovering af Nørreport Station (Ny Nørreport) ................................................... 33
Frederiksborggade Øst – Ny Metrotrappe ............................................................ 34
6. hovedspor København-Dybbølsbro ................................................................. 35
Forstærkning af funderingen omkring Den gamle Lillebæltsbro .............................. 36
Sporombygning Taulov-Padborg ........................................................................ 36
Sporombygning Odense - Fredericia................................................................... 37
Ibrugtagne projekter med restarbejder .............................................................. 37
Fornyelse- og vedligehold af jernbanenettet .......................................................... 39
3.2
3.3
3.4
4.
4.1
VEJE .......................................................................................................... 41
Forundersøgelser, VVM-undersøgelser mv. på vejområdet ....................................... 42
VVM af udbygning rute 26, Aarhus-Viborg .......................................................... 42
VVM af Skovvejen mellem Regstrup og Kalundborg .............................................. 43
Forundersøgelse af perspektiverne i en styrkelse af rute 9 .................................... 44
PDF to HTML - Convert PDF files to HTML files
3. Limfjordsforbindelse .................................................................................... 44
VVM af omfartsvej ved Haderup ........................................................................ 45
Forundersøgelse af strækningen Tønder-Esbjerg (rute 11) – VVM af Ribe Omfartsvej 45
Beslutningsgrundlag for en ny fjordforbindelse over Roskilde Fjord (Frederikssund) .. 45
Projektering mv. af ny Storstrømsbro................................................................. 47
VVM undersøgelse af rute 54 Næstved-Rønnede .................................................. 47
Forundersøgelse af tilslutning af omfartsvej ved Auning ........................................ 48
4.2
Anlægsprojekter på vejområdet ........................................................................... 49
Slagelse Omfartsvej 1. og 2. etape .................................................................... 50
Opgradering til Kalundborg Havn (Elverdam-Regstrup, Skovvejen), etape 1 ............ 50
Holbæk-Vig, rute 21, etape 2 & 3 ...................................................................... 50
Skærup-Vejle N (udbygning af motorvejen ved Vejle Fjord)................................... 51
Riis-Ølholm-Vejle ............................................................................................ 52
Middelfart-Nørre Aaby (udbygning af motorvejen på Vestfyn, 1. etape) ................... 52
Udbygning af Brande Omfartsvej til motorvej ...................................................... 53
Sdr. Borup-Assentoft (nordligt hængsel til Djursland) ........................................... 53
Udbygning af Motorring 4 omkring København .................................................... 53
Omfartsvej ved Nykøbing Falster ....................................................................... 54
Motorring 4-Tværvej N (Frederikssundmotorvejens 2. etape) ................................ 54
Funder-Låsby (Silkeborgmotorvejen) ................................................................. 55
Øverødvej-Hørsholm S (udbygning af Helsingørmotorvejen, 1. etape)..................... 56
Nordlig omfartsvej ved Næstved ....................................................................... 56
Tilslutningsanlæg ved Odense ........................................................................... 57
Holstebromotorvejen (Herning-Holstebro)........................................................... 57
Greve S-Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape) ........................ 58
Større bygværker .............................................................................................. 60
Skibsstødssikring ............................................................................................ 60
Langelandsbroen............................................................................................. 61
Mønbroen ...................................................................................................... 61
Spunsvæggen på Lyngbyvej ............................................................................. 62
Efterslæbsnedbringning mv. ................................................................................ 63
4.3
4.4
5.
LETBANER ................................................................................................. 66
Aarhus Letbane .............................................................................................. 66
Odense Letbane .............................................................................................. 67
Aalborg Letbane.............................................................................................. 68
Letbane på Ring 3 ........................................................................................... 69
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet............................... 70
6.
FEMERN BÆLT ........................................................................................... 71
Kyst til kyst-forbindelsen .................................................................................. 71
Jernbaneanlæg ved Femern Bælt....................................................................... 73
Projektering af det danske vejanlæg ved Femern Bælt .......................................... 75
7.
METROEN .................................................................................................. 76
Cityringen ...................................................................................................... 76
Metro til Ny Ellebjerg via Sydhavnen .................................................................. 83
Perrondøre ..................................................................................................... 83
8.
PULJEPROJEKTER UNDER TRANSPORTMINISTERIET................................. 85
Puljeprojekter finansieret af En grøn transportpolitik ............................................ 86
Puljeprojekter finansieret af puljer til bedre og billigere kollektiv trafik .................... 91
Puljeprojekter finansieret af Togfonden DK ......................................................... 93
PDF to HTML - Convert PDF files to HTML files
9.
BILAG ....................................................................................................... 94
Bilag 1: Igangværende anlægs- og fornyelsesprojekter på baneområdet ............................. 94
Bilag 2: Plan for idriftsættelsen af Signalprogrammet på fjernbanen ................................... 95
Bilag 3: Plan for idriftsættelsen af Signalprogrammet på S-banen, sept. 2014 ..................... 96
Bilag 4: Tidsplan for projekterne i Togfonden DK ............................................................. 97
Bilag 5: Igangværende større anlægsprojekter på vej-
området (åbningsår 2011-) ............ 98
PDF to HTML - Convert PDF files to HTML files
7/99
1. Indledning
Status for anlægsprojekter på Transportministeriets område 2. halvår 2014, herefter
Anlægsstatus, giver en orientering til Folketingets Finansudvalg og Folketingets Trans-
portudvalg om status og udvikling i anlægsprojekter på Transportministeriets område.
Forbruget for igangværende projekter er opgjort pr. 30. september 2014. Der afrappor-
teres på projekter igangsat med aftalerne om en grøn transportpolitik, om bedre og billi-
gere kollektiv trafik, Togfonden DK, samt tidligere igangsatte projekter.
Tabel 1.1: Transportpolitiske aftaler indgået siden 2009
Aftale
Aftale om en grøn transportpolitik
Aftale om en moderne jernbane
Aftale om nye initiativer som led i udmøntning af
puljer
Aftale om tillæg til aftale om nye initiativer som led i 22. oktober 2009
udmøntningen af puljer
Aftale om visse vejprojekter
22. oktober 2009
Grøn transportpolitik
Grøn transportpolitik
Dato
29. januar 2009
22. oktober 2009
22. oktober 2009
Forligskreds
Grøn transportpolitik
1
Grøn transportpolitik
Grøn transportpolitik
Aftale om bedre veje mv.
2. december 2009
Grøn transportpolitik, dog
uden Det Radikale Venstre
Aftale om fremrykning af indsatsen i 2010 for mere
cykeltrafik og om modulvogntog
Aftale om bedre mobilitet
Aftale om forstærket indsats mod spøgelsesbilisme
og bedre sikkerhed i overkørsler
Aftale om Hypercard, busser, trafiksikkerhed, støj-
bekæmpelse mv.
Aftale om udmøntning af puljer til nye initiativer på
transportområdet
Aftale om elektrificering af jernbanen mv.
1. september 2010
Grøn transportpolitik
26. november 2010 Grøn transportpolitik
16. december 2010
Grøn transportpolitik
5. maj 2011
Grøn transportpolitik
17. november 2011
Grøn transportpolitik
7. februar 2012
Grøn transportpolitik
Bedre og billigere kollektiv
trafik
2
Aftale om takstnedsættelser og pulje til forbedring af 1. marts 2012
den kollektive trafik
Aftale om takstnedsættelser og investeringer til
forbedring af den kollektive trafik
Aftale om bedre cykeltrafik og ny metro til Køben-
havns Nordhavn mv.
Aftale om en ny Storstrømsbro, Holstebromotorve-
jen mv.
21. marts 2013
20. juni 2012
12. juni 2012
Bedre og billigere kollektiv
trafik
Grøn transportpolitik
Grøn transportpolitik
PDF to HTML - Convert PDF files to HTML files
8/99
Aftale om linjeføring for Holstebromotorvejen
Aftale om supercykelstier mv.
25. april 2013
16. maj 2013
Grøn transportpolitik
Bedre og billigere kollektiv
trafik
Aftale om letbane i hovedstaden, busser og cykler
Aftale om kollektiv trafik i yderområderne
19. juni 2013
25. juni 2013
Grøn transportpolitik
Bedre og billigere kollektiv
trafik
Aftale om energieffektive transportløsninger, støjbe- 14. november 2013
kæmpelse og trafiksikkerhedsbyer
Aftale om en moderne jernbane – udmøntning af
Togfonden DK
Aftale om fremme af veterantogskørsel
Aftale om klare rammer for byggeriet af Metrocity-
ringen
28. januar 2014
21. februar 2014
14. januar 2014
Grøn transportpolitik
Togfonden DK
3)
Grøn transportpolitik
Forligskredsen bag Lov om
en Cityring (lov nr. 552 af
6. juni 2007), dog uden De
Konservative
4)
Aftale om ungdomskort og fjernbusser
26. februar 2014
Bedre og billigere kollektiv
trafik
Aftale om opgradering til supercykelsti på Ring 4 og
etablering af en cykelstitunnel ved Kildedal Station
Aftale om indkøb af dobbeltdækkere
13. marts 2014
Bedre og billigere kollektiv
trafik
1. april 2014
Bedre og billigere kollektiv
trafik
Aftale om fremrykning af investeringer mv. i Tog-
fonden DK
Aftale om metro, letbane, nærbane og cykler
28. maj 2014
Togfonden DK
12. juni 2014
Bedre og billigere kollektiv
trafik
Trafikaftale 2014 om udmøntning af disponible
midler i Infrastrukturfonden
Aftale om ny letbane i Aalborg
Aftale om udmøntning af pulje til cykelstier og cy-
kelparkering
24. juni 2014
Grøn transportpolitik
13. november 2014
10. december 2014
Finanslov 2015
5)
Bedre og billigere kollektiv
trafik
1) Socialdemokraterne, Socialistisk Folkeparti, Det Radikale Venstre, Venstre, De Konservative, Dansk Folkeparti og
Liberal Alliance.
2) Socialdemokraterne, Socialistisk Folkeparti, Det Radikale Venstre, Dansk Folkeparti og Enhedslisten.
3) Socialdemokraterne, Socialistisk Folkeparti, Det Radikale Venstre, Dansk Folkeparti og Enhedslisten.
4) Socialdemokraterne, Det Radikale Venstre, Venstre, Dansk Folkeparti og Socialistisk Folkeparti.
5) Socialdemokraterne, Det Radikale Venstre, Socialistisk Folkeparti og Enhedslisten.
Orientering for 1. halvår 2014 blev fremsendt til Folketinget i juni 2014.
De projekter, der omtales i Anlægsstatus, er på forskellige stadier på vej mod færdiggø-
relse. Der redegøres i omtalen af hvert enkelt projekt for dets formål og status. Som en
del af status indgår en gennemgang af den aktuelle budgetmæssige situation.
PDF to HTML - Convert PDF files to HTML files
9/99
2. Status for træk på den centrale anlægsreserve
Det følger af Budgetvejledningen 2014, punkt 2.8.3.1, at Transportministeriet i anlægs-
status giver en status for udmøntningen af den centrale anlægsreserve. I tabellen neden-
for gives et overblik over udmøntningen af den centrale reserve. Ved nye ændringer re-
degøres konkret for baggrunden for udmøntningen.
Tabel 2.1. Oversigt over udmøntning af den centrale anlægsreserve til igangværende projekter
(mio. kr. 2014-priser)
Projekt
Opgradering til Kalundborg Havn
Omfartsvej ved Nykøbing Falster
Oprindelig Tidligere udmøn- Udmøntning siden
reserve
tet reserve
forrige anlægsstatus
33,2
33,2
0,0
36,7
63,5
0,0
Resterende
reserve
0,0
-26,8
Anm.: Den centrale reserve er en porteføljereserve, og et projekt kan derfor godt have et større træk på reserven end
dét, der er skudt ind. Dette finansieres af andre projekter, der ikke får brug for reserven.
Den centrale reserve er oprettet som led i Ny Anlægsbudgettering, som er en række prin-
cipper for, hvordan der for større anlægsprojekter på Transportministeriets område
budgetlægges, styres og afrapporteres. Ny Anlægsbudgettering blev indført med akt. 16
af 24. oktober 2006, og den konkrete udmøntning er beskrevet i en række dokumenter
udarbejdet af Transportministeriet.
For projekter omfattet af Ny Anlægsbudgettering afsættes reserver svarende til 30 pct. af
projektets basisoverslag med henblik på at finansiere de fordyrelser, som erfaringsmæs-
sigt opstår som følge af uforudsete hændelser, ufuldstændig viden, mv. Af disse svarer 10
pct. til projektreserven, der disponeres af anlægsmyndigheden. De resterende 20 pct. er
projektets bidrag til den centrale reserve. Adgang til midler i den centrale reserve skal
godkendes af Transportministeriets departement og Finansministeriet inden for nærme-
re fastsatte regler. Projektets totaludgift er således basisoverslaget tillagt 10 og 20 pct.-
reserverne.
Den centrale reserve er en porteføljereserve, hvorfor et projekt i tilfælde af en væsentlig
fordyrelse kan blive tilført flere midler fra den centrale reserve, end det i sin tid bidrog
med. Hvis projektets totaludgift forventes overskredet med mere end 10 mio. kr. (for så
vidt angår vejprojekter) eller 10 pct. (for så vidt angår hovedparten af baneprojekter)
forelægges projektet dog for Finansudvalget, før der kan disponeres.
Der er afsat 1,4 mia. kr. (2013-priser) til en styrket vedligeholdelsesindsats på statsvej-
nettet fra 2014-2017, jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21.
marts 2013. Derudover er der med finansloven for 2014 afsat 0,6 mia. kr. (2013-priser)
til en styrket vejvedligeholdelse i 2018-2020. Udgiften finansieres af uforbrugte midler
fra anlægsprojekternes centrale reserver. Endvidere er der afsat 4,1 mia. kr. (2013-
priser) på finansloven for 2014 til en styrket vedligeholdelse af banenettet fra 2015-
2020, der på samme måde finansieres af projekternes centrale anlægsreserver. Midlerne
overføres i takt med, at de centrale reserver frigives, idet indsatsen reduceres, hvis der
ikke kan frigives tilstrækkelige midler. Det er målet, at det ordinære vedligeholdelses-
budget på sigt skal kunne dække behovet, så der ikke igen oparbejdes efterslæb.
PDF to HTML - Convert PDF files to HTML files
10/99
3. Jernbaner
Dette kapitel indeholder en oversigt over alle igangværende anlægs-, fornyelses- og pul-
jeprojekter på baneområdet
1
.
Efter Banedanmarks vurdering har markedet de seneste år været positivt set fra bygher-
rens synspunkt. Det er på nuværende tidspunkt fortsat uklart, om denne tendens vil
fortsætte. Det er derfor Banedanmarks opfattelse, at markedet for rådgivning er tæt på
mætningspunktet med stigende priser til følge. På markedet for entreprenørydelser op-
lever Banedanmark derimod konkurrence og fortsat stor interesse for Banedanmarks
udbud, om end der også er en tendens til stigende priser på nogle opgaver. Det er Ba-
nedanmarks vurdering, at nogle af de større entreprenører er blevet mere selektive, når
de vælger at søge prækvalifikation i forbindelse med Banedanmarks udbud. Omvendt er
der sket en stigning i udenlandske entreprenørers interesse for at udføre anlægsopgaver.
Et par store udenlandske entreprenører ser således ud til at etablere sig eller ekspandere
i Danmark. Der er mange opgaver for anlægsentreprenører i de næste mange år, og det
er derfor en fordel at få øget antallet og kapaciteten af store entreprenører.
I slutningen af 2012 og i 2013 blev en række af Banedanmarks projekter tildelt EU-
støtte. De individuelle støttebeløb fremgår under de enkelte projekter. Samlet blev der
tildelt ca. 627 mio. kr. til Banedanmarks projekter. Yderligere er der i foråret 2014 givet
tilsagn om støtte til tre nye projekter. Samlet er der i 2014 tildelt ca. 145 mio. kr., heraf
ca. 112 mio. kr. til forberedende undersøgelser af den nye Storstrømsbro i regi af Vejdi-
rektoratet. De individuelle støttebeløb fremgår under de enkelte projekter. Udbetalingen
af støtte sker løbende i rater i perioden 2013-2016/17 i henhold til projekternes fremdrift
og under forudsætning af, at de forudsatte støtteberettigede udgifter afholdes.
I afsnit 3.1 gives en status forundersøgelser, VVM-undersøgelser mv. på baneområdet. I
afsnit 3.2 gives en status for anlægsprojekter under projektering på baneområdet. I af-
snit 3.3 gives en kort status for fornyelsesprojekter under gennemførelse og i afsnit 3.4
gives en status for fornyelse- og vedligeholdelse af jernbanenettet.
For en oversigt over puljeprojekter under Trafikstyrelsen og Banedanmark, se kapitel 8.
Puljeprojekter under Transportministeriet.
1
Totaludgifterne for en række projekter i dette kapitel er fortrolige af hensyn til statens forhandlingsposition ved
udbud af projekterne. Fortroligheden (af eksempelvis aktstykker) ophæves typisk efter kontraktindgåelse.
PDF to HTML - Convert PDF files to HTML files
11/99
3.1
Forundersøgelser, VVM-undersøgelser mv. på baneom-
rådet
I det følgende findes en oversigt over status på VVM-undersøgelser, forundersøgelser
mv. på baneområdet, som er igangsat med aftaler om en grøn transportpolitik samt Tog-
fonden DK.
Tabel 3.1 VVM-undersøgelser, forundersøgelser mv. baneområdet
Hjemmel / Aftale
Total
udgift
Overholdelse
af totaludgift
Forbrug pr.
30.09.2014
(mio. kr. 2014-priser)
Infrastrukturfonden
Beslutningsgrundlag på VVM-niveau vedr. opgradering af
banen mellem Ringsted og Odense
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn
Ombygning af Hillerød Station
Anlæg af ny station ved Hillerød
Anlæg af ny station ved Gødstrup
akt. 116 2008/2009
Aftale 21. marts 2013
Aftale af 12. juni 2012
Aftale 7. februar 2012 og Aftale
26. november 2010
Aftale 7. februar 2012 og Aftale
26. november 2010
16,3
8,1
0,5
2,0
2,5
10,4
Ja
Ja
Ja
Ja
Ja
Ja
6,2
2,5
0,0
0,4
0,9
10,3
Analyse og VVM-undersøgelse af udvidelse af kapaciteten på
akt. 116 2008/2009
Øresundsbanen
Togfonden DK
VVM-analyse af elektrificering og hastighedsopgradering af
strækningen Køge Nord-Næstved
VVM-analyse af elektrificering af strækningen Fredericia-
Aalborg
VVM-analyse af opgraderinger
VVM-analyse af en ny bane Hovedgaard-Aarhus
VVM-analyse af en ny bane over Vestfyn
1)
akt. 124 af 19. juni 2014
akt. 74 af 27. februar 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
akt. 74 af 27. februar 2014
akt. 124 af 19. juni 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
Aftale af 14. januar 2014
akt. 124 af 19. juni 2014
akt. 124 af 19. juni 2014
2,0
71,0
53,9
62,1
67,0
91,0
3,6
25,9
10,0
14,4
-
50,0
42,0
4,0
2,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
1,4
0,0
0,7
0,0
0,6
0,4
0,1
0,3
3,1
0,3
1,4
0,0
0,0
0,0
0,0
VVM-analyse af en ny bro over Vejle Fjord
1)
VVM-analyse af hastighedsopgradering af strækningen
Østerport-Helsingør
VVM-analyse af øvrige regionale hastighedsopgraderinger
VVM-analyse af niveaufri udfletning ved Ny Ellebjerg
VVM-analyse af anlæg af ny bane til Billund
Supplerende VVM-analyse af opgradering Hobro-Aalborg
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
VVM-undersøgelse Gødstrup St., ekstra spor
Forundersøgelse ny bane Aarhus-Galten-Silkeborg
Analyse til fremme af gods på bane
2)
Bedre og billigere kollektiv trafik
Hastighedsopgradering Ryomgård - Grenaa
Beslutningsgrundlag for Glostrup St. og Ørestad st.
Beslutningsgrundlag for kapacitetsmæssige forbedringer på
S-banen
Beslutningsgrundlag for vendespor ved Enghave st.
Beslutningsgrundlag for Esbjerg nærbane/station i Jerne
Beslutningsgrundlag for flytning af Herlev st.
Forundersøgelse af mulighed for ny S-togsstation i Vinge
2)
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
Aftale af 12. juni 2014
1,5
13,0
15,0
4,0
1,0
4,0
5,0
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,0
0,0
0,0
0,0
0,0
0,0
0,0
1) Gennemføres af Vejdirektoratet
2) Gennemføres af Trafikstyrelsen
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
12/99
3.1.1. Undersøgelser i regi af Infrastrukturfonden / den grønne for-
ligskreds
Beslutningsgrundlag på VVM-niveau vedr. opgradering af banen mel-
lem Ringsted og Odense
Projektet vedr. opgradering af banen Ringsted-Odense er en del af den såkaldte time-
model.
2
Formålet med projektet er at undersøge muligheder for hastighedsopgraderin-
ger på strækningen gennem tekniske opgraderinger og ændringer i infrastrukturens
fysik således, at det bliver muligt at køre mellem København og Odense på 58 minutter.
Udarbejdelse af beslutningsgrundlag vedrørende opgraderingen af banen Ringsted-
Odense er igangsat i 2013 og forventes afsluttet i 2015.
Der er med Aftale om en grøn transportpolitik af 29. januar 2009 afsat 16,3 mio. kr.
(2014-priser) til udarbejdelse af beslutningsgrundlag.
Der er gennemført køretidsberegninger med materiel, der kan køre 250 km/t, svarende
til det materiel, der er forudsat for resten af timemodellen. Beregningerne tyder på, at
timemodellen mest kosteffektivt kan opnås ved opgradering af Storebæltsforbindelsen,
fjernelse af knaster med hastighedsnedsættelser i Sorø og Slagelse samt forøgelse af ha-
stigheden vest for Ringsted på en ca. fire km lang strækning. Hastigheden op til 250
km/t nyttiggøres mellem København og Ringsted, mens delstrækning vest for Ringsted
opgraderes til 200 km/t.
Det videre arbejde med beslutningsgrundlaget gennemføres i samarbejde med Sund &
Bælt, idet væsentlige aktiviteter skal ske på deres område.
VVM-undersøgelse af en banebetjening af Aalborg Lufthavn
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 blev
der afsat 276 mio. kr. (2013-priser) til etablering af en baneforbindelse til Aalborg luft-
havn med udgangspunkt i en stikbaneløsning, hvor der laves en ny linjeføring fra den
bestående hovedlinje til lufthavnen. Desuden er det besluttet, at der skal gennemføres en
VVM-undersøgelse for projektet. VVM-undersøgelsen finansieres inden for de afsatte
276 mio. kr.
I aftalen er det endvidere besluttet, at tidligere reserverede midler til at etablere støjre-
ducerende foranstaltninger omkring det eksisterende togserviceanlæg i Lindholm ved
Aalborg tilbageføres til Infrastrukturfonden, idet togserviceanlægget med anlæg af den
nye stikbane kan flyttes til et egnet sted omkring lufthavnen.
Beslutningsgrundlag for lufthavnsbanen skal afleveres medio 2015. Idéfasehøringen om
projektet blev afsluttet ultimo 2013, og de indkomne kommentarer er behandlet i et hø-
ringsnotat, der er udsendt i april 2014. Der er efterfølgende gennemført miljøundersø-
gelser og indledende projektering bl.a. med geotekniske boringer og detaljerede opmå-
Timemodellen har til formål at formindske rejsetiden mellem Danmarks store byer til ca. 1 time ved at udbygge og
opgradere jernbanenettet. Dette skal på sigt sikre flere passagerer og en mere effektiv drift af jernbanen.
2
PDF to HTML - Convert PDF files to HTML files
13/99
linger af området. Der er valgt to varianter af linjeføringen, som der vil blive arbejdet
med gennem VVM-undersøgelserne og programfaseprojekteringen.
Der er tildelt 0,5 mio. EUR (ca. 3,7 mio. kr.) i TEN-T-midler til VVM-undersøgelsen i
oktober 2014.
Ombygning Hillerød Station
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
af 12. juni 2012 er der reserveret 15,4 mio. kr. (2014-priser) i statsligt bidrag til en om-
bygning af Hillerød Station med henblik på at forbedre lokalbanernes og S-banens tra-
fikafvikling.
Til grund herfor lå, at Hillerød Kommune indledende havde vurderet, at der kan gen-
nemføres en fase 1 af projektet, som skønsmæssigt er beregnet til 29 mio. kr. Efterføl-
gende har Hillerød Kommune vurderet, at projektet vil være væsentligt dyrere at realise-
re.
Borgmestrene fra de seks nordsjællandske kommuner Hillerød, Gribskov, Fredensborg,
Halsnæs, Helsingør og Frederikssund har anmodet transportministeren om at gennem-
føre en forundersøgelse med forslag, der sammenkobler de to regionalbaner, og med
forslag, der også omfatter opgradering af S-togsbetjeningen af Hillerød.
På den baggrund har transportministeren, i samarbejde med de lokale parter, igangsat
en afklaring af ønsker til forbedringer af Hillerød Station og forslag til den statslige ind-
sats som følge heraf, som kan forelægges forligskredsen.
Banedanmark har igangsat undersøgelsen op baggrund et kommissorium , som er frem-
sendt til forligskredsen den 12. marts 2014. Der er indhentet tilsagn om, at Region Ho-
vedstaden, som er økonomisk ansvarlig for Lokalbanen, finansierer de lokale parters
andel af analysen (50 pct. svarende til 0,5 mio. kr.). Parterne stiller derudover intern
arbejdskraft til rådighed for projektet.
Transportministeriet har den 26. marts 2014 anmodet Banedanmark om at igangsætte
undersøgelsen.
Anlæg af nye stationer ved hhv. Hillerød og Gødstrup
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der afsat 48,8 mio.
kr. (2014-priser) til etablering af en station syd for Hillerød ved det planlagte regions-
hospital i Hillerød og 17,3 mio. kr. (2014-priser) til etablering af en station i Gødstrup,
nordvest for Herning, ved det nye regionshospital.
I samarbejde med kommunerne, regionerne og (i Hillerød) med Lokalbanen er der ud-
arbejdet idéoplæg med muligheder og anbefalinger for en station syd for Hillerød og et
forslag for en station i Gødstrup.
PDF to HTML - Convert PDF files to HTML files
14/99
De anslåede udgifter til etablering af stationen syd for Hillerød beløber sig til 115,0 mio.
kr. eksklusive stiforbindelse mellem station og hospital. Staten finansierer 48,8 mio. kr.
(2014-priser) til undersøgelser og anlægsprojekt. Lokalbanen, Hillerød Kommune og
Region Hovedstaden vil skulle afholde de resterende udgifter.
Der udarbejdes i samarbejde med Hillerød Kommune og Region Hovedstaden et sam-
ordnet finansierings- og plangrundlag for hospitals-, stations-, og stiprojektet. På den
baggrund kan der arbejdes videre med miljøvurderinger og efterfølgende detailprojekte-
ring samt udførelse. Stationen planlægges åbnet i 2020.
Det er efterfølgende besluttet, at arbejdet med Ny Station Hillerød Syd skal sættes i bero,
indtil der foreligger en afklaring af de fremtidige planer for Hillerød Station, jf. projektet
Ombygning af Hillerød Station ovenfor. Parterne er derfor enige om at sætte projektet i
midlertidigt bero, hvilket ikke vil påvirke mulighederne for at overholde den vedtagne
tidsplan med åbning af stationen senest i 2020.
Stationen i Gødstrup planlægges åbnet samtidig med hospitalets 1. etape i 2016. Der
pågår nu en samordning af stationsprojektet med projektet for regionshospitalet, inden
detailprojekteringen kan påbegyndes.
I Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
indgår etablering af et ekstra spor ved Gødstrup efter Signalprogrammets udrulning
(dvs. efter 2020), som vil forbedre mulighederne for trafikering af Gødstrup station. Der
er afsat 42 mio. kr. (2014-priser) til projektet.
Analyse og VVM-undersøgelse af udvidelse af kapaciteten på Øre-
sundsbanen
Formålet med VVM-undersøgelsen af kapaciteten på Øresundsbanen, herunder især bane-
godskapaciteten omkring Kastrup, er at fremtidssikre godstogskapaciteten i Øresundskorri-
doren. Der er i Aftale om en grøn transportpolitik
af 29. januar 2009
afsat 10,4 mio. kr.
(2014-priser) til projektet. Hertil kommer 10,0 mio. kr. i TEN-T støtte.
Der er udarbejdet en rapport med trafikale analyser for Øresundsbanen med fokus på
Københavns Lufthavn, Kastrup Station. Rapporten angiver to primære forslag til forbed-
ring af godskapaciteten: en sporsluse og et niveaufrit udfletningsanlæg.
Den offentlige høring fandt sted medio 2011, og Banedanmark afleverede i november
2011 beslutningsgrundlag inklusiv miljøredegørelse. Heri anbefales det, at der etableres
et slusespor, da dette bedst øger kapaciteten og samtidig er den billigste løsning med det
højeste samfundsøkonomiske afkast.
Den eksterne granskning af det samlede projekt er afsluttet i juni 2013 med positivt re-
sultat. VVM-redegørelse og beslutningsgrundlag for projektet er offentliggjort på Folke-
tingets hjemmeside i december 2013. I henhold til Aftale om elektrificering af jernbanen
mv. af 7. februar 2012 har Banedanmark endvidere undersøgt en løsning med retnings-
drift på Øresundsbanen som, udover at styrke godstrafikken på banen, vil tilgodese per-
PDF to HTML - Convert PDF files to HTML files
15/99
sontrafikken. Undersøgelsen af løsningen med retningsdrift supplerer den førnævnte
VVM-undersøgelse af banegodskapaciteten.
VVM-undersøgelsen er afsluttet i 2013 og sammen med Banedanmarks beslutnings-
grundlag sendt til Transportudvalget og forligskredsen bag aftalen i januar 2014. Mate-
rialet er endvidere offentliggjort på Folketingets hjemmeside.
3.1.2. Undersøgelser i regi af Togfonden DK
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014
er det besluttet at udmønte ca. 23,3 mia. kr. ud af den samlede ramme på 28,5 mia. kr.
Med Togfonden DK er det besluttet at gennemføre Timemodellen og elektrificere den
resterende del af fjernbanenettet i Danmark. Desuden er det besluttet, at der etableres
bl.a. en ny bane til Billund, gennemføres hastighedsopgraderinger af en lang række regi-
onalbaner, Ny Ellebjerg station styrkes, passager- og godstransporten fremmes i Nord-
jylland (inkl. etablering af rangerområde og spor ved Hirtshals Havn), der etableres nyt
spor ved Gødstrup station, og banekapaciteten mellem Herning og Holstebro øges.
Timemodellen indebærer hastighedsopgraderinger på det bestående fjernbanenet samt
etablering af tre nye højhastighedsbaner, herunder banen mellem Hovedgaard og Has-
selager, hvor midlerne til anlæg af banen for nuværende kun er reserveret. Banedan-
mark gennemfører samtlige hastighedsopgraderinger og elektrificeringen på det bestå-
ende jernbanenet samt den nye bane mellem Hovedgaard og Hasselager, når denne be-
sluttes gennemført. Vejdirektoratet gennemfører VVM-undersøgelserne for de to nye
højhastighedsbaner over Vestfyn og over Vejle Fjord. Banedanmark gennemfører de
resterende anlægsprojekter i Togfonden DK.
Som opfølgning på Togfondsaftalen af 14. januar 2014 har forligskredsen med Aftale om
fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014 besluttet at fremrykke
investeringer i Togfonden på ca. 3,3 mia. kr. til perioden før 2020, herunder en ny tids-
plan for VVM-projekterne. Det skyldes, at Banedanmark og Vejdirektoratet i forlængelse
af aftalen om udmøntning af Togfonden DK har foretaget en gennemgang af Togfondens
anlægsprojekter. Der er således behov for en koordinering af Togfondens anlægsprojek-
ter i forhold til tidligere besluttede baneprojekter (Signalprogrammet, Ny bane mellem
København og Ringsted m.fl.) og fornyelsesaktiviteterne på baneområdet (spor, broer
m.v.).
På ovennævnte baggrund er der i 2014 igangsat VVM-undersøgelser, herunder ved akt.
74 af 27. februar 2014 og akt. 124 af 19. juni 2014.
Elektrificering af banenettet
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 blev det besluttet at
elektrificere banen mellem Esbjerg og Lunderskov. Arbejdet med VVM-vurdering og
indledende projektering af elektrificeringen af strækningen Esbjerg-Lunderskov er af-
sluttet, og projektet er overdraget til udførelse, jf. afsnit 3.6.
PDF to HTML - Convert PDF files to HTML files
16/99
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
blev der afsat 8,7 mia. kr. (2014-priser) til yderligere elektrificering af fjernbanenettet
mellem Fredericia-Aalborg (2021-2023), Aalborg-Frederikshavn (2023-2025), Vejle-
Struer (2024-2026) og mellem Roskilde-Kalundborg (2022-2024). Der er afsat 140 mio.
kr. til gennemførelse af VVM-undersøgelser af elektrificeringen af disse strækninger.
Med Aftale om fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014 blev
det besluttet at fremrykke dele af de forberedende arbejder til elektrificering af stræk-
ningen Fredericia-Langå til før 2020.
Arbejdet med beslutningsgrundlag for elektrificering af de nye strækninger er startet op
for delstrækningen mellem Fredericia og Lindholm. Status for dette arbejde beskrives i
et særskilt arbejde i det følgende.
På baggrund af positive erfaringer fra Signalprogrammet samles detailprojektering og
udførelse af alle besluttede elektrificeringsprojekter i ét samlet Elektrificeringsprogram.
Projekterne udbydes i et samlet funktionsudbud. Banedanmark har ultimo marts 2014
prækvalificeret fem konsortier til at byde på elektrificeringen af en række statslige jern-
banestrækninger. I september 2014 modtog Banedanmark de første tilbud fra alle fem
konsortier, og disse er nu under behandling. Der forventes indgået kontrakt ultimo maj
2015.
VVM-analyse af elektrificering og hastighedsopgradering af stræknin-
gen Køge Nord-Næstved
I aftale mellem regeringen og Enhedslisten om finansloven for 2013 er der afsat 650
mio. kr. i perioden 2013-2018 til elektrificering af strækningen mellem Køge Nord og
Næstved. Der blev afsat 15 mio. kr. til at bringe projektet frem til programfaseniveau og
foretage en VVM-vurdering som en del af et samlet beslutningsgrundlag. Arbejdet med
beslutningsgrundlag for elektrificeringen har også omfattet undersøgelse af opgradering
af hastigheden mellem Køge og Næstved til 160 km/t.
Størstedelen af arbejdet med udarbejdelse af beslutningsgrundlag for opgraderingen er
gennemført inden for bevillingen til elektrificering. Med Aftale om en moderne jernbane
– udmøntning af Togfonden DK af 14. januar 2014 og efterfølgende akt 124 af 19. juni
2014 er der dog afsat 2 mio. kr. (2014-priser) til at færdiggøre undersøgelserne.
Beslutningsgrundlag for hhv. en elektrificering af strækningen mellem Køge og Næstved
og en hastighedsopgradering af samme til 160 km/t forelå medio 2014. I september 2014
blev der truffet politisk beslutning om at gennemføre både elektrificeringen og ha-
stighedsopgraderingen. Med projektet spares 10 minutters rejsetid mellem Næstved og
Køge. Elektrificering og opgradering af strækningen gennemføres i Elektrificeringsprog-
rammet frem til 2018. Detailprojektering og udførelse af projekterne er igangsat.
PDF to HTML - Convert PDF files to HTML files
17/99
VVM-analyse af elektrificering af strækningen Fredericia-Aalborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 74 af 27. februar 2014 er der afsat 71 mio. kr. (2014-priser) til afhol-
delse af udgifter til projektering af de forberedende arbejder, herunder en VVM-
undersøgelse, af en elektrificering af strækningen mellem Fredericia og Aalborg.
Med Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 blev
det besluttet at fremrykke projektering og udførelse af dele af de forberedende arbejder
til elektrificeringen mellem Fredericia-Langå til før 2020.
De 11 kommuner langs strækningen mellem Fredericia og Aalborg bliver involveret i de
forberedende arbejder med ændring af broer og har mulighed for at foreslå alternative
placeringer, som behandles i VVM-undersøgelsen.
Naturstyrelsen har overfor Banedanmark tilkendegivet, at VVM-projekterne efter deres
opfattelse skal samordnes geografisk og tidsmæssigt jf. planlovens bestemmelser. For-
ligskredsen har på den baggrund i oktober 2014 besluttet at opdele elektrificeringen af
strækningen i to: et projekt nord for Aarhus inklusiv Aarhus H og et projekt syd for Aar-
hus. Beslutningsgrundlagene herfor afleveres henholdsvis ultimo 2016 og medio 2017
samtidig med beslutningsgrundlag for hastighedsopgradering på strækningerne.
Samordningen af VVM-undersøgelserne har ikke konsekvenser for detailprojekteringen
og udførelsen af de forberedende arbejder i forbindelse med elektrificeringen og ha-
stighedsopgraderingerne. Dog udskydes ombygningen og kapacitetsudvidelsen på Aar-
hus H med et år til 2019. Udrulningen af selve elektrificeringen udføres som forudsat
ved indgåelse af aftalen om Togfonden DK af 14. januar 2014 i 2021-2023.
VVM-analyse af opgraderinger
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 53,9 mio. kr. (2014-priser) til at
gennemføre en VVM-proces og udarbejde beslutningsgrundlag for en hastighedsopgra-
dering af eksisterende jernbanestrækninger Fredericia-Vejle, Vejle-Horsens-Hovedgård
samt kapacitetsudbygning omkring Aarhus H. Dertil opgraderes strækningen Aarhus-
Hobro. Projektet danner grundlag for gennemførelse af Timemodellen.
Med Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 blev
det besluttet at fremrykke opgradering af dele af strækningen Fredericia-Aalborg til før
2020. Desuden blev kapacitetsudvidelsen af Aarhus H fremrykket til 2016-2018.
Projektet undersøger mulighederne for at hæve hastigheden og udbygge kapaciteten,
således at man sammen med øvrige projekter i Togfonden DK muliggør en gennemførel-
se af Timemodellen.
Beslutningsgrundlag for hastighedsopgradering på strækningen Aarhus-Hobro afleveres
ultimo 2016 sammen med beslutningsgrundlag for kapacitetsudvidelse af Aarhus H.
Beslutningsgrundlag for hastighedsopgradering på strækningen Fredericia-Aarhus afle-
veres medio 2017. VVM-processerne koordineres med elektrificeringen af Fredericia-
Aalborg.
PDF to HTML - Convert PDF files to HTML files
18/99
VVM-analyse af en ny bane Hovedgaard-Aarhus
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 3,4 mia. kr. (2014-priser) til at anlægge en ny 23 km lang højhastighedsbane
fra Hovedgård nord for Horsens til Hasselager syd for Aarhus. Der er reserveret i alt 62,1
mio. kr. fra 2015-17 til at gennemføre en VVM-proces og udarbejde beslutningsgrundlag
for projektet, som sammen med de øvrige projekter i Togfonden DK muliggør en gen-
nemførelse af Timemodellen.
Den ny bane vil skulle betjene lyntog direkte mod Aarhus, hvorved der opnås en rejse-
tidsgevinst på ca. 6 minutter. Desuden giver den ny bane ekstra kapacitet mellem Aar-
hus og Trekantområdet.
Der er tidligere skitseret to alternative linjeføringer, som sammen med øvrige relevante
forslag vil blive undersøgt som en del af arbejdet med VVM-vurderinger og beslutnings-
grundlag.
VVM-undersøgelse af en ny bane på Vestfyn
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 67,0 mio. kr. til gennemførelse at en
VVM-undersøgelse af en ny bane på Vestfyn.
Undersøgelsen gennemføres af Vejdirektoratet. Der afholdes idéfase, høring samt bor-
germøder frem til primo 2015.
VVM-undersøgelse af en ny bro over Vejle Fjord
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
og efterfølgende akt 124 af 19. juni 2014 er der afsat 91,0 mio. kr. til en VVM-
undersøgelsen af en ny bane over Vejle Fjord. Undersøgelsen gennemføres af Vejdirek-
toratet.
Der afholdes ide- og forslagsfase frem til 5. januar 2015. Der er afholdt borgermøde 27.
november 2014, og det forventes, at høringsfasen afrapporteres primo 2015.
VVM-analyse af hastighedsopgradering af strækningen Østerport-
Helsingør
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 1.240 mio. kr. (2014-priser) til at udarbejde beslutningsgrundlag og gennem-
føre en hastighedsopgradering af en række regionale banestrækninger.
Strækningen Østerport-Helsingør er en del heraf, men da projektet skal koordineres
med en planlagt sporfornyelse på strækningen i 2016-2017, er udførelsen af opgraderin-
PDF to HTML - Convert PDF files to HTML files
19/99
gen på strækningen fremrykket fra 2020-2024 til 2016-2017, jf. Aftale om fremrykning
af investeringer mv. i Togfonden DK af 28. maj 2014.
Midlerne til udarbejdelse af beslutningsgrundlag for Østerport-Helsingør udgør 3,6 mio.
kr.
Henover årsskiftet 2014/2015 foretages en VVM-screening af strækningen. Såfremt pro-
jektet vurderes VVM-pligtigt, kan et beslutningsgrundlag først afleveres ultimo 2015, da
naturundersøgelser skal forløbe fra forår til efterår.
Udførelsen af de fysiske arbejder i projektet planlægges koordineret med sporfornyelsen
på strækningen. Hastigheden på strækningen kan dog først forøges, når det nye signal-
system tages i brug på strækningen i 2020.
VVM-analyse af øvrige regionale hastighedsopgraderinger
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er der afsat 1.240 mio. kr. (2014-priser) til at udarbejde beslutningsgrundlag og gennem-
føre hastighedsopgradering af en række regionale banestrækninger, som efter indførel-
sen af det nye signalsystem kan opgraderes til højere hastigheder. De fleste af stræknin-
gerne opgraderes fra 120 km/t op til 160 km/t. Opgraderingen af hastigheden på baner-
ne forventes at kunne ske inden for banens eget tracé.
De regionale hastighedsopgraderinger gennemføres på følgende strækninger: Køge-
Næstved, Holbæk-Kalundborg, Østerport-Helsingør, Aalborg-Frederikshavn, Sønder-
borg-Tinglev, Bramming-Tønder, Esbjerg-Struer, Langå-Struer, Vejle-Struer, Struer-
Thisted samt Skanderborg-Skjern. Af tidsmæssige årsager gennemføres Østerport-
Helsingør og Køge-Næstved i separate projekter, jf. ovenstående særskilte afsnit.
Med Aftale om fremrykning af investeringer mv. i Togfonden DK af 28. maj 2014 er det
besluttet, at arbejdet med overkørsler mv. på regionalbanerne fremrykkes til perioden
2016-2020, således at disse arbejder kan ske samtidig med Signalprogrammets udrul-
ning. Øvrige arbejder for opgradering af hastigheden forventes at ske i perioden 2021-
2025.
I perioden 2014-2015 er der afsat i alt 2,5 mio. kr. til at skabe et samlet overblik over alle
strækningerne, således at hastighedsopgraderingen af den enkelte strækning koordine-
res med andre anlægsarbejder som f.eks. sporfornyelser. Herudover vil der blive ind-
samlet grundlag til at udarbejde VVM-screeninger for de enkelte strækninger.
I perioden 2017-2019 udarbejdes beslutningsgrundlag for de enkelte strækninger.
VVM-analyse af niveaufri udfletning ved Ny Ellebjerg
Der er med Aftale om en moderne jernbane – Udmøntning af Togfonden DK af 14. janu-
ar 2014 og akt 74 af 27. februar 2014 afsat 10,0 mio. kr. til en VVM-undersøgelse af an-
læg af en niveaufri udfletning ved Ny Ellebjerg. Der er afsat 350 mio. kr. til gennemførel-
se af projektet.
PDF to HTML - Convert PDF files to HTML files
20/99
Projektet omfatter etablering af udfletning i form af en jernbanebro eller -tunnel, der
fører Øresundsbanen (Kastrup – Roskilde) over eller under den nye bane København-
Ringsted samt tilhørende nye spor. Projektet indbefatter også en ny krydsning af Viger-
slev Allé enten i form af en bro eller tunnel.
Der er i efteråret 2014 gennemført en VVM-høring. Der gennemføres VVM-fase for pro-
jektet i efteråret 2014 med forventet afslutning omkring årsskiftet 2014/15. Banedan-
mark har offentliggjort høringsnotat for den offentlige høring af miljøredegørelsen. Der
er udarbejdet første udkast til anlægslov for den niveaufri udfletning, som er sendt i of-
fentlig høring med forligskredsens godkendelse. I lovforslaget tages udgangspunkt i en
broløsning med etablering af en spuns mellem jernbanen og kolonihaverne, som forven-
tes at indebære en meromkostning på 7 mio. kr. i forhold til de afsatte 350 mio. kr., og
en justeret tidsplan for udførelsen af projektet med forventet ibrugtagning i af udfletnin-
gen i 2019. Anlægsloven ventes fremsat i februar 2015 med henblik på koordineret udfø-
relse med København-Ringsted projektet.
VVM-analyse af anlæg af ny bane til Billund
Med Aftale om Togfonden DK fra 14. januar 2014 er det besluttet at igangsætte undersø-
gelser af en ny jernbaneforbindelse til Billund Lufthavn. Med Aftale om fremrykning af
investeringer mv. i Togfonden DK af 28. maj 2014 er det besluttet, at den ny baneforbin-
delse til Billund skal være en jernbane fra Jelling til Billund, alternativt fra Gadbjerg til
Billund. Der er afsat 750 mio. kr. (2014-priser) til projektet, heraf 14,4 mio. kr. til gen-
nemførelse af VVM-analysen, som udarbejdes i 2014-2016.
Banen forventes anlagt i 2016-2019 og ibrugtaget i 2020.
Med VVM-undersøgelsen afdækkes muligheder for at etablere en enkeltsporet jernbane
til Billund Lufthavn med forlængelse til Billund by/Legoland og for at slutte den nye
bane til den eksisterende Vejle-Herning-bane, herunder særligt ved Jelling. Desuden
undersøges behov for kapacitetsudbygninger på banestrækningen mod enten Jelling
eller Gadbjerg gennem Grejsdalen.
Supplerende VVM-analyse af opgradering Hobro-Aalborg
Med afsæt i Aftale om en grøn transportpolitik af 29. januar 2009 er der tidligere gen-
nemført en VVM-undersøgelse af en hastighedsopgradering af strækningen til 160 km/t
inkl. nedlæggelse af de sidste overkørsler. Forligskredsen bag aftalen om en grøn trans-
portpolitik har besluttet at foretage en supplerende VVM-vurdering af en opgradering
fra 160 km/t til maksimalt 200 km/t. Der er i denne forligskreds reserveret 72 mio. kr.
til opgraderingen.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er det besluttet at afsætte yderligere 108 mio. kr. (2014-priser) til opgraderingen mellem
Hobro og Aalborg. Projektet indgår endvidere som en del af opgraderingen og forbere-
delse til elektrificering mellem Fredericia-Aalborg, som indgår i Aftale om fremrykning
af investeringer m.v. i Togfonden DK af 28. maj 2014. Omkostningerne til opgraderin-
PDF to HTML - Convert PDF files to HTML files
21/99
gen vil blive afklaret i Banedanmarks arbejde med VVM-undersøgelsen, som præsente-
res ultimo 2015.
Arbejdet med den supplerende VVM-undersøgelse af en hastighedsopgradering op til
200 km/t er igangsat. Høringsmaterialet forventes offentliggjort senest maj 2015.
VVM-undersøgelse Herning-Holstebro, øget banekapacitet
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er det besluttet at afsætte 50 mio. kr. til at undersøge og udbygge kapaciteten på stræk-
ningen Herning-Holstebro mhp. at skabe grundlag for at køre direkte tog mellem Aarhus
og Holstebro.
VVM-undersøgelsen forventes gennemført i 2020.
VVM-undersøgelse Gødstrup St., ekstra spor
I aftale om elektrificering af jernbanen m.v. af 7. februar 2012 blev det besluttet at etab-
lere en station med ét spor ved det kommende regionalhospital ved Gødstrup. Ba-
nedanmark har vurderet, at etableringen af et ekstra spor, som vil forbedre muligheder-
ne for trafikering af stationen, vil koste 42 mio. kr., hvis det etableres efter Signalpro-
grammets udrulning på strækningen i 2019. Med Aftale om en moderne jernbane – ud-
møntning af Togfonden DK af 14. januar 2014 er det derfor besluttet at afsætte 42 mio.
kr. til dette formål.
VVM-undersøgelsen forventes gennemført i 2020-2021.
Forundersøgelse ny bane Aarhus-Galten-Silkeborg
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
samt Aftale om fremrykning af investeringer m.v. i Togfonden DK af 28. maj 2014 er det
besluttet at igangsætte en forundersøgelse af en ny bane mellem Aarhus-Galten-
Silkeborg, herunder belysning af synergieffekter med Timemodellen og Aarhus letbane.
Der er afsat 4,0 mio. kr. (2014-priser) til forundersøgelsen. Parterne vil senest i 2024
skulle tage beslutning om projektet, herunder igangsættelse af en evt. VVM.
Forundersøgelsen er i opstartsfasen. Lokale parter høres i forbindelse med undersøgel-
sen.
Analyse til fremme af gods på bane
I Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014 blev
der afsat 2 mio. kr. (2014-priser) til en analyse af fremme af gods på bane. Analysen skal
undersøge, om der er yderligere flaskehalse for banegodstrafikken og herunder vurdere
PDF to HTML - Convert PDF files to HTML files
22/99
potentialet for mere gods på banen, samt hvordan dette potentiale i givet fald kan ind-
fris. Analysen omfatter samtlige banestrækninger. Analysen forventes afsluttet medio
2015.
Analysen er igangsat og forløber planmæssigt. Transportbranchen vil blive inddraget i
analysen.
3.1.3. Undersøgelser i regi af bedre/billigere-forligskredsen
Den 12. juni 2014 blev der indgået politisk aftale mellem regeringen, Dansk Folkeparti,
Socialistisk Folkeparti og Enhedslisten om Metro, letbane, nærbane og cykler. Ifølge
aftalen skal Banedanmark i perioden 2014-16 varetage udarbejdelse af beslutnings-
grundlag for følgende projekter, jf. akt 148 af 4. september 2014:
Hastighedsopgradering Ryomgård - Grenaa (1,5 mio. kr. i 2016)
Ørestad st. og Glostrup st. (13 mio. kr. i 2014-16)
Kapacitetsmæssige forbedringer på S-banen (15 mio. kr. i 2014-16)
Vendespor ved Enghave st. (4 mio. kr. i 2014-15)
Esbjerg nærbane/station i Jerne (1 mio. kr. i 2015)
Flytning af Herlev station (4 mio. kr. i 2014-15)
Derudover skal Banedanmark bistå de lokale parter ifm. udarbejdelse af beslutnings-
grundlag for Vinge station. Der er afsat 5 mio. kr. i 2015 til projektet, og der skal som
første skridt indgås en samarbejdsaftale for at klarlægge roller og ansvar i arbejdet.
Projekterne er igangsat planmæssigt. Der er i 2014 gennemført VVM-screening af pro-
jekterne, som pt. afventer Naturstyrelsens afgørelse om eventuel VVM-pligt.
PDF to HTML - Convert PDF files to HTML files
23/99
3.2
Projekter under gennemførelse
I det følgende gives en status for igangværende anlægsprojekter.
Tabel 3.2. Økonomioversigt over anlægsprojekter på baneområdet under gennemførelse
Hjemmel
(mio. kr. 2014-priser)
Total-
bevilling
Overholdelse
af totaludgift
Forbrug pr.
30.09.2014
Disponeret
Åbningsår
projektreserve
4)
Infrastrukturfonden
Dobbeltspor på Nordvestbanen (Lejre-
Lov 232 af 17. marts 2010
Vipperød)
1)
Dobbeltsporet Vamdrup-Vojens
Hobro-Aalborg
Elektrificering af Esbjerg-Lunderskov
Ny bane København-Ringsted
1)
Lov 447 af 23. maj 2012
Lov 498 af 22. maj 2013
Lov 609 af 12. juni 2013 /
FL13
Lov 527 af 26. maj 2010
Akt.
Akt.
Akt.
Akt.
Akt.
Akt.
E af 8. dec. 2011
J af 19. maj 2011
194 af 27. marts 2008
154 af 18. juni 2009
95 af 11. februar 2010
69 af 3. juni 2010
1.363,4
667,6
171,7
1.000,1
11.561,5
3)
Ja
Ja
Nej
2)
Ja
Ja
1.099,6
317,6
62,9
173,5
2.526,8
83,1%
0,0%
100,0%
100,0%
0,0%
2014
2015
2015
2015
2018
Signalprogrammet
1)
18.823,2
Ja
4.250,9
2,4%
2018/2021
Finansloven
Kapacitetsforbedringer vest for
København (KØR-projektet)
Fordelingsstation Vestfyn
FL04
968,6
Ja
692,9
2013
FL07
31,9
Nej
0,0
2018
1) Projektets totaludgift er ekskl. midler overført til Trafikstyrelsen til gennemførelse af myndighedsgodkendelse af
projektet.
2) Projektets prognose er under revurdering.
3) Totaludgiften er inkl. midler afsat til anlæg af niveaufri udfletning ved Ringsted Station.
4) Andel af projektreserven (10-pct.-reserven), som der pt. er disponeret over.
Dobbeltspor på Nordvestbanen (Lejre-Vipperød)
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 og Aftale om en moderne
jernbane af 22. oktober 2009 blev det besluttet at udbygge Nordvestbanen ved anlæg af
et ekstra jernbanespor på strækningen mellem Lejre og Vipperød. Anlægslov for projek-
tet blev vedtaget i marts 2010.
Udbygningen giver mulighed for rejsetidsreduktioner på op til seks minutter hver vej for
den enkelte togpassager, bedre køreplaner og en fordobling af trafikomfanget til gavn for
pendlerne.
Status
Sommerspærringen 2014 og de forbundne anlægsarbejder blev gennemført som plan-
lagt.
Strækningen ibrugtages fuldt ud i forbindelse med køreplansskiftet ultimo 2014, hvor
dobbeltsporet vil være indarbejdet i køreplanen, hvilket er et halvt år tidligere end op-
rindelig planlagt.
PDF to HTML - Convert PDF files to HTML files
24/99
Alle væsentlige arbejder på projektet er således udført, og der udestår kun mindre arbej-
der såsom slutjustering af sporet, færdiggørelse af føringsveje og nedpløjning af kabler,
fjernelse af arbejdsvejen og arbejdspladserne samt reetablering af midlertidige ekspro-
prierede arealer.
Tilbageleveringen af de midlertidige eksproprierede arealer pågår.
Indgåelse af overenskomster med Lejre Kommune og Holbæk Kommune omkring vejan-
læg, broer og biotoper pågår.
Den budgetmæssige situation
Projektet har en bevilget totaludgift på 1.363,4 mio. kr. (2014-priser). Den bevilgede
totaludgift forventes overholdt.
Dobbeltsporet Vamdrup-Vojens
Formål
Med Aftale om en moderne jernbane af 22. oktober 2009 blev der opnået enighed om, at
der skal anlægges dobbeltspor på strækningen mellem Vojens og Vamdrup i Sønderjyl-
land. En opdatering af den tidligere udarbejdede VVM-redegørelse blev afsluttet i efter-
året 2011.
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 var der enighed om at
etablere dobbeltsporet med udgangspunkt i en optimeret sporspærringsmodel, som re-
ducerer de trafikale gener i anlægsperioden markant i forhold til tidligere undersøgte
modeller.
Status
Planlægning af udførelsen af projektet blev igangsat i sommeren 2012. Siden da er der
foretaget opdatering af det foreliggende projektforslag til programfaseniveau. Stadie-
planlægning er foretaget i dialog med operatørerne, og sporspærringsmønsteret er i for-
bindelse med anlægsprojektet ændret i henhold til aftale mellem operatørerne og Trans-
portministeriet. Ekspropriationer er gennemført. Den sidste detailprojektering vedr.
sikringsanlæg, der skal ombygges i løbet af 2015, pågår.
Der er gennemført udbudsproces med forhandling og indgået kontrakt med hovedentre-
prenørfirmaet den 19. marts 2014. Udførelsen er opstartet umiddelbart herefter. Arbej-
det forløber planmæssigt, og de arbejder, der var forudsat udført i sommerens tre-ugers
spærring, er gennemført. Anlægsarbejdet forsætter, afhængigt af vejrforholdene, længst
mulig igennem efteråret/vinteren 2014.
D. 8. april 2014 har forligskredsen bag projektet besluttet at forlænge den eksisterende
støjskærm i Vamdrup med 250 meter ved Hestehaven og Søndergade. Udgiften til en
forlængelse af den eksisterende støjskærm er dermed i samme størrelsesorden som ud-
PDF to HTML - Convert PDF files to HTML files
25/99
giften til facadeisolering, og den øgede udgift på 0,6 mio. kr. kan finansieres af projek-
tets 10 pct. reserve.
Anlægget forventes ibrugtaget inden udgangen af 2015.
Den budgetmæssige situation
Anlægsloven for projektet blev vedtaget i maj 2012 (Lov nr. 447 af 23. maj 2012). Projek-
tet har på finansloven for 2014 en bevilget totaludgift på 667,6 mio. kr. (2014-priser),
som forventes overholdt. I alt er projektet blevet tildelt 77,6 mio. kr. i EU-støtte, fordelt
med 18,6 mio. kr. til projekteringsfasen og 58,7 mio. kr. til anlægsfasen.
Hobro-Aalborg
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 blev der reserveret 200 mio.
kr. (2009-priser) til en opgradering af strækningen mellem Hobro og Aalborg til 160
km/t. Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013
blev det besluttet at afsætte yderligere 20 mio. kr. (2013-priser) til projektet.
Af de afsatte midler er der bevilget 171,7 mio. kr. (2014-priser) til den første del af pro-
jektet, der vedrører nedlæggelse af overkørsler mv. Derudover forudsættes at Rebild
Kommune bidrager med 3,0 mio. kr. til projektet.
Opgradering af banen mellem Hobro og Aalborg vil reducere rejsetiden til og fra Nord-
jylland markant og sikre et løft af den kollektive trafik i hele området. Endvidere vil op-
graderingen udgøre et vigtigt bidrag til realiseringen af timemodellen mellem Aarhus og
Aalborg. Projektet gennemfører ikke selve hastighedsopgraderingen nu, men forbereder
den ved at nedlægge overkørsler og stationsovergange i niveau.
Med Aftale om en moderne jernbane - udmøntning af Togfonden DK af 14. januar 2014
er der politisk truffet beslutning om at opgradere hastigheden på strækningen til 200
km/t. Den fornødne tilpasning af spor, broer, dæmninger med mere forudsætter vedta-
gelse af en ny anlægslov. Der henvises i øvrigt til afsnittet om Supplerende VVM-analyse
af opgradering Hobro-Aalborg under afsnit 3.1.
Status
Projektet bliver udbudt og gennemført i fire delentrepriser. De første dele af projektet er
under udførelse. Arbejder vedr. Skørping erstatningsanlæg og Skørping station afsluttes
ultimo 2014. Etablering af elevatorer i Svenstrup afsluttes primo 2015. De øvrige dele af
projektet, der vedrører etablering af erstatningsanlæg i Ellidshøj og Svenstrup, er i ud-
bud. Kontrakten forventes indgået primo 2015. Udførelsen i 2015 tilrettelægges under
hensyn til, at alle arbejder skal være afsluttede ultimo 2015, så Signalprogrammet kan
indlede test i forbindelse med udrulning af nyt signalsystem på strækningen primo 2016.
Den budgetmæssige situation
Anlægsloven for projektet blev vedtaget i maj 2013 (Lov nr. 498 af 22. maj 2013). Pro-
jektet har på finansloven for 2014 en bevilget totaludgift på 171,7 mio. kr. (2014-priser).
Dertil bidrager Rebild Kommune med 3,0 mio. kr. til gennemførelse af projektet.
PDF to HTML - Convert PDF files to HTML files
26/99
Entrepriserne for projektets første dele blev væsentligt dyrere end forudsat. Med projek-
tets seneste prognose er det derfor vurderet, at det bliver nødvendigt at anvende den
centrale anlægsreserve for projektet, hvis det skal gennemføres som forudsat. Endelig
afklaring vil bero på resultatet af udbudsprocessen for delentreprisen for Ellidshøj og
Sventrup, der gennemføres som "udbud efter forhandling" med flere udbudsrunder.
Når det endelige resultat af udbudsrunden er kendt, vil der blive taget stilling til den
videre proces – herunder om opgaven kan indeholdes inden for projektets totalbevilling
på i alt 174,7 mio. kr. (inkl. kommunalt bidrag).
Elektrificering af Esbjerg-Lunderskov
Formål
Med Aftale om elektrificering af jernbanen mv. af 7. februar 2012 er der truffet beslut-
ning om igangsætning af elektrificering af strækningen Esbjerg-Lunderskov med henblik
på idriftsættelse ultimo 2015.
Status
Planlægning af udførelsen af projektet blev igangsat i foråret 2013. Siden da er der fore-
taget opdatering af det foreliggende projektforslag til programfaseniveau. Stadieplan-
lægning i forbindelse med forberedelsesarbejderne for elektrificeringen er foretaget i
dialog med operatørerne. Ekspropriationsforretningerne er gennemført i 1. halvår 2014
for broer og transformatorer. Yderligere ekspropriationer forventes gennemført i februar
og marts 2015.
Arkæologiske forundersøgelser er afsluttet i 2014.
Der er bl.a. indgået entrepriseaftaler på fire bropakker, og arbejderne hermed er igang-
sat efter planen. Dog er broen over Horskærvej forsinket ca. 10 uger på grund af fund af
blød bund. Første etape er ibrugtaget, og de følgende etaper ibrugtages i november-
december 2014 med undtagelse af mindre dele, der ibrugtages i foråret 2015. Arbejderne
med rydning og beskæring af vegetation er igangsat i oktober 2014, således at områder
med flagermus kan være ryddet inden udgangen af oktober i overensstemmelse med
artsfredningsbekendtgørelsen. Der udestår tilpasning af det eksisterende kørestrømsan-
læg i Lunderskov i retning mod Esbjerg.
Banedanmark har ultimo marts 2014 prækvalificeret en række konsortier til at byde på
elektrificeringen af en række statslige jernbanestrækninger, inklusiv Esbjerg-
Lunderskov (det såkaldte elektrificeringsprogram, jf. afsnit 3.1.2.). Udbudsmaterialet
blev udsendt til de prækvalificerede den 1. maj 2014. De første tilbud er modtaget primo
september 2014, og forhandlinger er gennemført i oktober-november 2014. Herefter
udarbejder Banedanmark det endelige udbudsmateriale, og der forventes indgået aftale
ultimo maj 2015.
Det bemærkes, at tidsplanen for elektrificeringen er en del af forhandlingerne med de
bydende konsortier, hvorfor det endelige ibrugtagningstidspunkt kan blive ændret som
følge af forhandlinger om den samlet set mest optimale tidsplan. I udbuddet af elektrifi-
ceringskontrakten har Banedanmark bedt leverandørerne om deres forslag til to tidspla-
PDF to HTML - Convert PDF files to HTML files
27/99
ner for udrulningen af strækningen Esbjerg-Lunderskov: en tidsplan, hvor elektrifice-
ringen af strækningen færdiggøres i 2015, og et forslag til den økonomisk mest fordelag-
tige tidsplan, dog med ibrugtagning af Esbjerg-Lunderskov senest ved udgangen af 2016.
Ingen af leverandørerne har afgivet et konditionsmæssigt tilbud på en tidsplan, hvor
elektrificeringen af Esbjerg-Lunderskov ibrugtages i 2015. Planen for elektrificering af
strækningen ændres derfor fra 2015 til 2. halvår 2016 med ibrugtagning fra og med kø-
replanen for 2017.
Den budgetmæssige situation
Projektet har på finansloven 2014 en bevilget totaludgift på 1.000,1 mio. kr. (2014-
priser), som forventes overholdt.
Projektet blev i 2013 tildelt 86,1 mio. kr. i EU-støtte. Størrelsen af den faktisk udbetalte
støtte afhænger blandt andet af den endelige udførelsesperiode.
Totalbevillingen for projektet forventes overholdt med fremrykningen til 2016.
Der er dog en særskilt problemstilling vedr. en del af TEN-støtte fra EU, som i udgangs-
punktet bortfalder, når projektet rykkes fra 2015 til 2016. Der er tale om op til 30 mio.
kr., der bortfalder.
Banedanmark og departementet er i dialog med EU-kommissionen om TEN-støtten for
at søge at reducere tabet. Derudover forudsættes Banedanmark gennem forhandlingerne
med byderne og den efterfølgende styring at kunne nedbringe prisen, så en eventuel tabt
TEN-støtte kan dækkes inden for Esbjerg-Lunderskov-projektet.
Ny bane København-Ringsted
Formål
Det er med Aftale om en moderne jernbane af 22. oktober 2009 besluttet, at der anlæg-
ges en ny bane mellem København og Ringsted over Køge. Etableringen af den nye kor-
ridor styrker grundlaget for yderligere vækst i landsdelstrafikken, pendlertrafikken og
banegodstrafikken. Lov om anlæg af en ny bane mellem København og Ringsted er ved-
taget af Folketinget den 18. maj 2010.
Den nye bane forventes ibrugtaget i 2018.
Status
Projektet er nået til udførelsesfasen, og alle større entreprisekontrakter er indgået, med
undtagelse af jernbanetekniske kontrakter. Der udestår således på udbudssiden næsten
udelukkende jernbaneteknik i form af signaler, kørestrøm og skinner.
Stort set alle arkæologiske prøvegravninger er gennemført. Ledningsomlægninger er i
gang og forventes afsluttet i 2015. Tilsvarende er nedrivning af bygninger og rydning af
bevoksninger stort set afsluttet. Ekspropriationer er (med undtagelse af Ringsted stati-
on) afsluttet, men afregningsmæssigt udestår betydelige beløb, idet ekspropriationsaf-
regningen med kommunerne samles sammen og sker efterfølgende.
PDF to HTML - Convert PDF files to HTML files
28/99
Projektets tids- og aktivitetsplan for udbud overholdes. Alle større entrepriser er udbudt
som totalentrepriser, hvor entreprenørerne forestår udarbejdelsen af detaljeret design
og myndighedsbehandlinger. I 2014 har der især været fokus på kontrol med detaljeret
design samt påbegyndelse af byggerier, herunder sikring af arbejdsmiljø og information
af naboer og andre berørte parter. Dette vil også være det primære fokusområde i 2015.
Der er endvidere et stigende fokus på byggeopfølgning.
Projekteringsarbejdet, de forberedende arbejder og de første egentlige anlægsarbejder
har ikke afdækket forhold og særlige risici, der truer overholdelsen af projektets samlede
budget. Projektets fremdrift er tilfredsstillende, og tidsplanen forventes overholdt.
Niveaufri udfletning Ringsted Station
Med fortroligt akt N af 30. maj 2013 blev en niveaufri udfletning ved Ringsted Station
igangsat. Projektet blev integreret i Ny Bane København-Ringsted.
Der blev i marts 2014 fremsat et lovforslag om en niveaufri udfletning vest for Ringsted
station i marts 2014 (L152). Lovforslaget var en ændringslov til København-Ringsted
loven (L134).
Grundet interesse for alternative løsninger blev lovforslaget dog sat i bero, og der blev
igangsat en supplerende VVM-undersøgelse af en niveaufri udfletning øst for Ringsted
station, jf. Trafikaftale 2014— udmøntning af disponible midler i Infrastrukturfonden af
24. juni 2014. Den supplerende VVM-undersøgelse forventes færdig omkring årsskiftet
2015/2016, hvorefter det vil være muligt at træffe politisk beslutning om hvilken løsning,
der er mest hensigtsmæssig at gennemføre.
Inden indstillingen af projektet er der påløbet udgifter på ca. 25 mio. kr. til de forbere-
dende arbejder og projektering af den vestvendte løsning
Den budgetmæssige situation
Projektets totaludgift udgør 11.561,5 mio. kr. (2014-priser), inkl. TEN-T støtte. De hidtil
kontraherede kontrakter er indgået til væsentligt lavere priser end forudsat i anlægslo-
vens budget. Der er i forbindelse med TEN-T ansøgningsrunden for 2013-2015 givet
foreløbigt tilsagn fra Europa-Kommissionen om støtte til projektets detailprojektering
på 227,9 mio. kr.
Projektets bevilgede totaludgift forventes overholdt.
Signalprogrammet
Formål
Som led i Aftale om en grøn transportpolitik af 29. januar 2009 blev det besluttet at
etablere et nyt signalsystem på både fjernbanen og S-banen. På fjernbanen etableres et
signalsystem baseret på det fælleseuropæiske signalsystem ERTMS niveau 2, og på S-
banen etableres et moderne bybanesystem (CBTC).
Status
PDF to HTML - Convert PDF files to HTML files
29/99

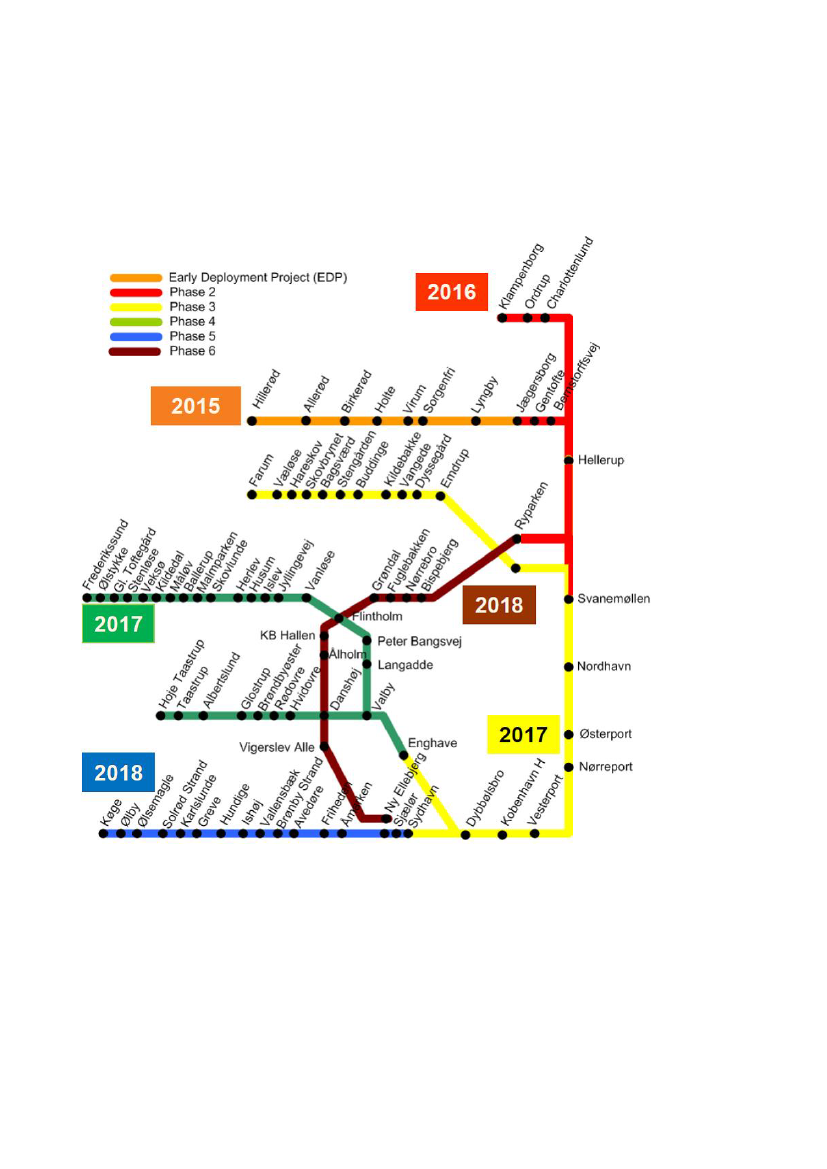

Tidsplanen for Early Deployment strækningen Jægersborg-Hillerød har været stram fra
projektets begyndelse, og Signalprogrammet har måttet konstatere, at leverandøren
(Siemens) undervejs har haft svært ved at holde leveranceplanen. Alt installationsarbej-
de på strækningen er afsluttet ultimo september 2014, de første 61 S-tog er som forudsat
blevet udstyret med modtagerudstyr til det nye signalsystem, og uddannelse af lokomo-
tivførerne i det nye signalsystem er gennemført.
Afprøvningen af S-banens nye signalsystem på strækningen har imidlertid været mere
omfattende end forventet: sikkerheds- og funktionstests er gennemført med forsinkelse i
oktober-november 2014, og en omfattende godkendelsesproces med et nyt EU-direktiv
om CSM (Common Safety Method) skal for første gang udmøntes i praksis i forbindelse
med godkendelsen af et nyt signalsystem. Dette har i forbindelse med godkendelse af
testene vist sig væsentligt mere kompliceret og betydeligt mere tidskrævende end for-
ventet. Det har desuden vist sig nødvendigt, at godkendelserne gennemføres i forlængel-
se af hinanden og ikke i parallelle godkendelsesforløb. Leverandøren skal først have sine
udestående opgaver på plads, hvorefter den jernbanesikkerhedsmæssige godkendelses-
proces kan afsluttes. Banedanmark forventer, at Trafikstyrelsens endelige godkendelse
af det nye signalsystem kan foreligge i starten af 2. halvår 2015. Overgang til drift plan-
lægges i samarbejde med DSB at ske i 2. halvår 2015. Denne forsinkelse vil ikke få kon-
sekvenser for togdriften og passagererne, da det eksisterende signalsystem fortsat kan
anvendes indtil da. Ændringen vil ikke påvirke tidspunktet for projektets afslutning, idet
leverandøren stadig forventer at færdiggøre udrulningen på S-banen ultimo 2018. Pro-
jektafslutningen foregår derefter i 2019 og 2020, mens banen kører i fuld drift. Tidspla-
nen for den samlede udrulning af Signalprogrammet på S-banen er således uændret.
Fjernbaneprojektet er sammen med leverandørerne Alstom (øst for Lillebæltsbroen) og
Thales-Strukton (vest for Lillebæltsbroen) i gang med Early Deployment-fasen. Early
Deployment-strækningerne Roskilde-Køge-Næstved samt Langå-Frederikshavn overgår
til overvåget prøvedrift med passagerer baseret på de nye signaler i 2016. Hele fjernba-
nen forventes at være overgået til det nye signalsystem i 2021. Projektafslutningen fore-
går derefter i 2022 og 2023, mens banen kører i fuld drift.
Signalprogrammet indgik i marts 2013 kontrakt med E. Pihl og Søn A/S vedr. opførelsen
af trafikkontrolcenteret for den østlige del af fjernbanetrafikken, S-banetrafikken ved
Dybbølsbro station samt Vejdirektoratets nye trafikinformationscenter. Efter Pihl og
Søns konkurs i august 2013 indgik Signalprogrammet kontrakt med KPC om færdiggø-
relse af byggeriet. Tidspunktet for færdiggørelse af byggeriet har som følge heraf måttet
udskydes. Banedanmark forventer at overtage bygningen i 2. halvår 2015. Ekstraom-
kostninger for overdragelse af byggeriet og tilhørende risici til KPC forventes dækket af
Signalprogrammets nuværende bevilling. Yderligere afledte effekter på de øvrige af Sig-
nalprogrammets projekter er imødekommet ved ændret koordinering, herunder optime-
ring af leverandørernes installationsarbejder. I forbindelse med bygningen anlægger
Banedanmark endvidere vej og forsyningskabler mv. på Carsten Niebuhrs Gade i Kø-
benhavn – på arealer, der dels er ejet af Banedanmark, dels af DSB. DSB kan først afhol-
de sin andel af omkostningerne ved anlægget, når DSB har afhændet den første DSB-
ejede matrikel på de pågældende arealer. Banedanmark og DSB er derfor blevet enige
om, at Banedanmark afholder samtlige omkostninger til anlægget, hvorefter Banedan-
mark vil blive kompenseret, når DSB har solgt sin matrikel.
PDF to HTML - Convert PDF files to HTML files
30/99
I november 2013 indgik Signalprogrammet kontrakt med Hansson & Knudsen om opfø-
relsen af trafikkontrolcenteret for den vestlige del af fjernbanetrafikken i Fredericia.
Banedanmark forventer at overtage bygningen i 2. halvår 2015.
Udviklingen af den såkaldte ERTMS Niveau 2, Baseline 3 er en væsentlig forudsætning
for udrulningen af Signalprogrammet, da den definerer de tekniske specifikationer for
den ERTMS-version, der tages i brug i Danmark. Signalprogrammet bygger på, at speci-
fikationerne er lagt fast ved udgangen af 2015. Det Europæiske Jernbaneagenturs
(ERA’s) definitioner af disse specifikationer tager – efter Signalprogrammets vurdering
– ikke tilstrækkelig højde for ønskerne hos de fremtidige brugere af ERTMS og de pro-
blematikker, der er forbundet med Baseline 3, hvilket kan have en væsentlig indvirkning
på Signalprogrammets udrulning af ERTMS Niveau 2, Baseline 3. Transportministeriet
og Signalprogrammet har derfor taget kontakt til bl.a. Europa-Kommissionen og ERA
for at få løst denne udfordring.
Den budgetmæssige situation
Med fortrolig akt. J af 10. maj 2011 og fortrolig akt. E af 30. november 2011 fik Ba-
nedanmark bevilling til at indgå kontrakt og afholde øvrige udgifter frem til henholdsvis
S-banens og F-banens afslutning i 2022 og 2023.
Der er efterfølgende med Aftale om bedre cykeltrafik og ny metro til Københavns Nord-
havn af 20. juni 2012 samt med finansloven for 2013 tilbageført midler til Infrastruktur-
fonden for i alt 4,1 mia. kr. frem til 2020. Besparelserne følger af Signalprogrammets
indgåede kontrakter for de nye signalsystemer samt en budgetanalyse af Signalpro-
grammets udgifter til styring, projektering og tilsyn af projektet.
Projektets totaludgift udgør 18.823,2 mio. kr. (2014-priser). Både den bevilgede totalud-
gift og tidsplanen for hhv. S-baneprojektet og fjernbaneprojektet forventes overholdt.
Signalprogrammet har fået tilsagn om TEN-T midler fra EU til medfinansiering af ud-
rustning og serieinstallation af en række tog til kørsel i Danmark. I alt udgør EU-støtten
29,5 mio. kr. Finansieringsprogrammet løber i perioden 1. januar 2013-31. december
2015. Når delprojektet afsluttes i 2016, vil det kunne opgøres endeligt, hvor meget støtte
projektet tildeles, og eventuelle overskydende midler kan tilbageføres til Infrastruktur-
fonden. Herudover har Signalprogrammet tidligere opnået tilsagn om støtte til medfi-
nansiering af Early Deployment-strækningen Langå-Frederikshavn på 89,0 mio. kr.
Signalprogrammet har således på nuværende tidspunkt opnået en samlet EU-støtte på
118,5 mio. kr.
Europa-Kommissionen har i september 2014 opslået en ny ansøgningsrunde for finan-
sieringsperioden 1. januar 2014-31. december 2020. Signalprogrammet forventer at
fremsende fire ansøgninger. Signalprogrammet vil ved næste anlægsstatus redegøre for
ansøgningernes endelige omfang.
Kapacitetsudbygning vest for København (KØR-projektet)
Formål
PDF to HTML - Convert PDF files to HTML files
31/99
I trafikaftalen fra 2003 blev det aftalt at sikre en kapacitetsudvidelse på strækningen
Østerport-Ringsted.
Trafikaftalen fra 2003 er udmøntet i Aftale om trafik for 2007 af 26. oktober 2006 og
Aftale om trafik for 2008 med beslutningen om at anlægge et nyt spor øst for Ringsted
samt at etablere to spor mellem København H og Ny Ellebjerg.
Status
KØR-projektet er i udførelsesfasen delt op i to individuelle projekter:
1.
Dobbeltspor København H-Vigerslev
Dobbeltspor København H-Vigerslev blev idriftsat den 9. december 2012.
De sidste restarbejder i forbindelse med sikringsanlæg, fjernstyring og lignende for-
ventes at være afsluttet ultimo 2014.
2.
Overhalingsspor ved Ringsted
Overhalingssporet ved Ringsted blev ibrugtaget primo 2011. Der udestod enkelte
restarbejder, som er afsluttet i 2014.
Udbygningerne er udformet således, at de indgår i den nye bane København-Køge-
Ringsted.
Den budgetmæssige situation
Projektet har en bevilget totaludgift på 968,6 mio. kr. (2014-priser). Projektet afsluttes
med en billiggørelse, som opgøres i forbindelse med bevillingsafregningen for 2014.
Fordelingsstation Vestfyn
Formål
Med Aftale om trafik for 2007 blev der afsat midler til etablering af en fordelingsstation
på Vestfyn.
Status
Som oplyst i tidligere udgaver af Anlægsstatus forventes det, at der kan opnås stordrifts-
fordele, og dermed besparelser, ved at udbyde anlægget af fordelingsstation Vestfyn
sammen med elektrificeringen af Esbjerg-Lunderskov.
Alle elektrificeringsprojekterne indgår i en samlet elektrificeringsudbud, der forventeligt
afsluttes ultimo april 2015, jf. afsnit 3.1.2 om elektrificeringsprogrammet. I den forbin-
delse er der behov for på ny at analysere den samlede kørestrømskapacitet og indarbejde
konklusionerne i det endelige udbudsmateriale for det samlede elektrificeringsprogram.
Det betyder, at anlægget af fordelingsstationen forventeligt først vil kunne ske efter
2016, afhængig af konklusionerne i analysen. Udsættelsen af etableringen forventes ikke
at medføre negative konsekvenser for togdriften.
Den budgetmæssige situation
PDF to HTML - Convert PDF files to HTML files
32/99
Projektet indgår i finansloven for 2013 med en bevilget totaludgift på 31,9 mio. kr.
(2014-priser).
Det er Banedanmarks vurdering, at det oprindelige prisestimat for anlæg af fordelings-
stationen, som var uden reserver, ikke er tilstrækkeligt. Ved at koble anlægget af forde-
lingsstationen til det samlede elektrificeringsprogram ventes der imidlertid at kunne
opnås en billiggørelse.
Det endelige estimat for omkostningen til etableringen af fordelingsstationen på Vestfyn
ventes at foreligge i sommeren 2015.
Den bevilgede totaludgift forventes ikke overholdt.
PDF to HTML - Convert PDF files to HTML files
33/99
3.3
Fornyelsesprojekter på baneområdet
I det følgende gives en status for større fornyelsesprojekter (projekter over 60 mio. kr.)
under gennemførelse.
Som udgangspunkt håndteres eventuelle fordyrelser på enkelte projekter inden for den
samlede bevilling til fornyelse af jernbaneinfrastrukturen. Billiggjorte projekter medgår
således til at finansiere fordyrede fornyelsesaktiviteter. Det er Banedanmarks vurdering,
at de nuværende konstaterede fordyrelser kan rummes inden for den samlede bevilling.
Tabel 3.3. Økonomioversigt over fornyelsesprojekter på baneområdet
(mio. kr. 2014-priser)
Hjemmel
Total-
bevilling
(fortroligt)
157,1
Overholdelse
af totaludgift
Ja
Ja
Forbrug pr.
30.09.2014
(fortroligt)
0,0
Åbningsår
Infrastrukturfonden
Renovering af Nørreport Station (Ny Nørreport)
Frederiksborggade Øst – Ny Metrotrappe
Aftale om trafik 2007
6. hovedspor København-Dybbølsbro
Forstærkning af funderingen omkring Den gamle
Lillebæltsbro
Sporombygning Taulov - Padborg
Sporombygning Skanderborg-Herning
Sporfornyelse Aalborg-Frederikshavn
Sporskifteudveksling Fredercia Station
Sporfornyelse Roskilde-Køge-Næstved
Esbjerg-Skjern-Herning
FL10
Akt. 62 2013
Akt. 20 2007/2008
Akt. 19 2008/2009
Akt. 91 2014
Akt. D 2014
Akt. 45 2010/2011
Akt. 73 2011/2012
Akt. 133 2012/2013
Akt. 132 2012/2013
Akt. 67 2012
2014
2015
356,3
129,0
1)
(fortroligt)
287,1
408,5
79,7
240,7
140,7
Nej
Ja
Ja
Ja
Nej
Ja
Ja
Ja
358,4
86,3
81,8
258,8
408,4
75,9
207,9
108,0
2013
2014
2016
2012
2012
2013
2013
2014
Fornyelse og vedligehold af jernbanenettet 2015 - 2020
Sporombygning Odense - Fredericia
Akt. A 2014
(fortroligt)
Ja
13,5
2015
1) I tillæg hertil afholder Vejdirektoratet 7 mio. kr. til vejtrafikafviklingsberedskab.
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
Renovering af Nørreport Station (Ny Nørreport)
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 er der afsat 210,0 mio. kr. til
gennemførelse af en modernisering af Nørreport Station med henblik på at sikre bedre
luftkvalitet 0g et reduceret støjniveau ved udskiftning af ventilationsanlægget på fjern-
baneperronen samt istandsættelse af ventilationsanlægget på S-perronen. Derudover
renoveres interiøret mv., og der genåbnes et trappeløb ved nordtrappen.
Banedanmark har samtidig planlagt hovedistandsættelse af Nørreport Station for at
sikre en længere levetid af konstruktionen. Arbejdet omfatter istandsættelse af de bæ-
rende konstruktioner samt udskiftning af membranen på konstruktionens overside.
Projektet udføres sammen med Københavns Kommune og DSB i én entreprise med Ba-
nedanmark som entreprenørens kontraktpart.
Renoveringen af Nørreport Station forventes gennemført inden udgangen af 2014. Der
vil dog være enkelte udskudte arbejder vedrørende Københavns Kommunes anlægsele-
menter.
PDF to HTML - Convert PDF files to HTML files
34/99
Banedanmark har tilvalgt optioner vedrørende en genåbning af nordligt trappeløb fra
overfladen til S-togsperronen, ny belægning på fjerntogsperronen, renovering af trappen
ved Gothersgade og hovedtrappen fra fjerntogsperronen til forhal samt supplerende
perronbelægning på S-togsperron. Dette sker i henhold til Aftale om en moderne jern-
bane af 22. oktober 2009 og inden for projektets økonomiske rammer.
Status
Arbejderne i marken blev igangsat i 2011. Betonrenovering af stationen er siden afsluttet
planmæssigt. Renoveringen af fjerntogsperronen blev ligeledes afsluttet planmæssigt, og
fjerntogsperronen blev genåbnet for passagertrafik den 22. april 2014. Renovering af
ventilationsanlæg på S-perronen er afsluttet. Herefter udestår kun diverse mindre rest-
arbejder under jorden, i hovedsagen installationsarbejder, der forventes afsluttet inden
udgangen af 2014.
På oversiden af konstruktionen er betonrenovering og membranarbejder afsluttet. Alle
ventilationsbygværker er etableret, dog udestår montering af glasbeklædning jf. neden-
for. Fem ud af i alt seks tagkonstruktioner er færdiggjort, og på det sidste tag resterer
kun betonarbejder. Én bygning er ibrugtaget af Movia, og de øvrige tre bygninger er
overdraget til hhv. Københavns Kommune og DSB. Vejforløbet blev planmæssigt lagt
over i blivende forløb med udgangen af marts 2014 og blev åbnet for gennemkørsel af
privatbiler pr. 1. oktober 2014. Etablering af fjernvarmeledning ejet af HOFOR er stort
set afsluttet. Belægningsarbejder er godt i gang, og fire ud af i alt ni cykelparkeringsom-
råder er taget i brug.
Der er i oktober 2014 indgået aftale med entreprenøren om, at en række arbejder vedr.
København Kommunes anlægselementer udføres som udskudte arbejder i 1. halvår
2015, hvilket bl.a. skyldes vejrforhold samt forsinkelser grundet anden entreprenør.:
Glasbeklædning mm. på ventilationsbygværker, dele af pladsbelysningen (uplights),
slidlag på del af cykelsti, sedum på de to nordligste tag og belægning ved Ny Metrotrappe
ved Frederiksborggade. Alle resterende arbejder over jord forventes afsluttet ultimo
2014.
Den budgetmæssige situation
Bevillingen til det overordnede projekt ”Renovering af Nørreport” er givet på finanslo-
vene for 2010-2014. Den bevilgede totaludgift forventes overholdt.
Frederiksborggade Øst – Ny Metrotrappe
Formål
I Aftale om bedre mobilitet af 26. november 2010 er det besluttet at forlænge den eksi-
sterende transfertunnel på Nørreport Station og etablere adgang via trappe og rulletrap-
pe til gågadedelen af Frederiksborggade. Projektet vil muliggøre en forbedring af ad-
gangsforholdene til især Metroen, men også til S-tog og regionaltog, efter renoveringen
af Nørreport Station.
Opgaven opdeles i seks faser: omlægning af ledninger, etablering af byggegrube, udgrav-
ning over grundvandsspejl, udgravning under grundvandspejl, etablering af tunnel og til
sidst aptering.
PDF to HTML - Convert PDF files to HTML files
35/99
Projektet færdiggøres til ibrugtagning i forsommeren 2015 og er derfor forsinket i for-
hold til den oprindelige tidsplan.
Status
Ledningsomlægninger blev afsluttet i august 2013, og byggegrube er etableret. Udgrav-
ning over grundvandsspejl og boring af fryserør til sikring af gravearbejdet under Nørre
Voldgade pågår.
Den budgetmæssige situation
Projektet er tiltrådt af Finansudvalget ved akt. 62 af 7. april 2013. Projektet har en for-
ventet totaludgift på 157,1 mio. kr. (2013-priser), som finansieres af DSB og Metrosel-
skabet. Metrotrappen udføres af Banedanmark.
Den bevilgede totaludgift forventes overholdt.
6. hovedspor København-Dybbølsbro
Formål
På baggrund af Aftale om trafik for 2003 af 5. november 2003 har Banedanmark igang-
sat projektet S-togsspor København H-Dybbølsbro. Hovedformålet med projektet er at
forøge kapaciteten for S-tog ved at etablere et supplerende hovedspor fra København H
til Skelbæk vest for Dybbølsbro.
Samtidig med etablering af det nye hovedspor gennemfører Banedanmark fornyelse af
dele af sporanlægget mellem København H og Dybbølsbro samt hele S-banens køre-
strømsanlæg mellem København H og Valby.
De tre projekter blev ved akt. 20 af 27. marts 2008 samlet til ét projekt. Ved akt. 19 af 7.
maj 2009 er projektets omfang reduceret i forhold til det oprindelige med henblik på at
sikre overholdelse af budgettet.
Status
Størstedelen af arbejderne på projektet er gennemført og afsluttet. Der gennemføres i
forbindelse med 6. hovedsporsprojektet en hastighedsopgradering af det eksisterende
spor 4. Der er udarbejdet et samlet screeningsnotat til fastlæggelse af dette arbejdes om-
fang. Hastighedsopgraderingen afventer beslutning om tidspunktet for udførelse, da det
samlede projektomfang ændres. Banedanmark er ved at undersøge muligheden for at
indarbejde opgraderingen i udrulning af Signalprogrammet på strækningen eller alter-
nativt gennemføre opgraderingen i forbindelse med en sporfornyelse af strækningen
Valby-Svanemøllen efter Signalprogrammets udrulning.
Den budgetmæssige situation
Med akt. 19 af 7. maj 2009 er der bevilget en totaludgift på 356,3 mio. kr. (2014-priser).
Den bevilgede totaludgift forventes overskredet, men med mindre end de 10 pct., der
udgør forelæggelsesgrænsen for Finansudvalget.
PDF to HTML - Convert PDF files to HTML files
36/99
Forstærkning af funderingen omkring Den gamle Lillebæltsbro
Formål
Analyser af funderingsforholdene for Lillebæltsbroen har afdækket behov for forstærk-
ning af funderingen. Lillebæltsbroen er funderet på såkaldt plastisk ler, der medfører
store geotekniske udfordringer for konstruktioner funderet herpå. Siden broen blev ind-
viet i 1935, har den som forventet sat sig med ca. 0,75 meter, hvilket broen er konstrue-
ret til at absorbere. Sætningskurven er dog ikke aftaget som forudsat ved konstruktionen
af broen. Analyser gennemført i 2012 har vist, at den plastiske ler i Lillebælt har egen-
skaber, der indebærer, at broen fortsat vil sætte sig.
En ekspertgruppe har i 2013 analyseret forholdene omkring bæreevnen i det plastiske
ler og har konkluderet, at broen fortsat er sikker, og at trafikken kan opretholdes. Mar-
ginen til sikkerhedsgrænsen er dog lille og bør udvides ved at styrke funderingen rundt
om bropillerne.
Forstærkningen af funderingen sker ved udlægning af sten og skærver omkring de fire
bropiller. Forstærkningen vil sikre, at det oprindelige sikkerhedsniveau for broen fortsat
overholdes.
Status
Projektering er udført med baggrund i rådgiverfirmaer, der var repræsenteret i ekspert-
gruppen. Udførelse er baseret på udbud efter særskilt prækvalifikation.
Udlægning af sten er gennemført i løbet af 2014 med forventet afslutning medio decem-
ber 2014. Dette er en mindre forsinkelse i forhold til den oprindelige tidsplan. Forsinkel-
sen skyldes strømforhold i Lillebælt, der har påvirket sejladsen og udlægningen af sten.
Den budgetmæssige situation
Projektet er tiltrådt af Finansudvalget ved akt. 91 af 13. maj 2014. Projektets forventede
totaludgift er på 129,0 mio. kr. (2014-priser), hvoraf halvdelen finansieres af Vejdirekto-
ratet. Derudover har Vejdirektoratet følgeomkostninger på 7,0 mio. kr. (2014-priser) til
vejtrafikafviklingsberedskab indtil projektets afslutning.
Den bevilgede totaludgift forventes overholdt.
Sporombygning Taulov-Padborg
Formål
På baggrund af Aftale om trafik for 2007 af 26. oktober 2006 gennemfører Banedan-
mark sporfornyelse af Taulov, Rødekro, Vejbæk, Tinglev og Padborg stationer samt
strækningen Tinglev-Vejbæk. Arbejderne gennemføres for at opretholde det nuværende
trafikomfang, da det ellers vil være nødvendigt med hastighedsnedsættelser og reduceret
drift på strækningen. Desuden hæves eksisterende lokale hastighedsnedsættelser, som
skyldes sporets tilstand. Sporfornyelsen omfatter fornyelse af spor og sporskifter samt
afledte arbejder inden for jord og afvanding, sikring, ATC, fjernstyring og kørestrøm.
Status
PDF to HTML - Convert PDF files to HTML files
37/99
Arbejderne foregår i ly af spærringer fra projektet vedr. anlæg af dobbeltspor på stræk-
ningen Vamdrup-Vojens. De forudsatte arbejder er blevet gennemført i påsken og som-
meren 2014, og projektet fortsætter igen i påsken og sommeren 2015. I samme spærrin-
ger udføres fornyelse af broer på strækningen.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. D af 8. januar 2014 om igangsættelsen af
sporombygningen på Taulov-Padborg. Den bevilgede totaludgift forventes overholdt.
Sporombygning Odense - Fredericia
Formål
Som led i arbejdet med at forny og vedligeholde jernbanen gennemfører Banedanmark
en sporombygning af strækningen Odense – Fredericia i 2015. Arbejderne gennemføres
for at opretholde det nuværende trafikomfang, da det ellers vil være nødvendigt med
hastighedsnedsættelser og reduceret drift på strækningen.
Sporombygningen omfatter bl.a. ballastrensning, fornyelse af sporskifter, afvandings- og
kørestrømsarbejder samt afledte sikrings- og stærkstrømsarbejder. Sideløbende med
sporarbejdet udføres arbejde på broerne på strækningen.
Status
Sporombygningen er planlagt udført fra primo april 2015 til primo august 2015. Togaf-
viklingen opretholdes under projektet, om end med færre afgange. Togdriften vil dog
blive indstillet i sammenlagt ca. 2�½ døgn i påsken og Kristi Himmelfartsferien 2015,
hvor der vil blive indsat erstatningsbusser.
Den budgetmæssige situation
Finansudvalget har godkendt fortroligt akt. A af 30. oktober 2014 om igangsættelsen af
sporombygningen på Odense-Fredericia. Den bevilgede totaludgift forventes overholdt.
Ibrugtagne projekter med restarbejder
En række større fornyelsesprojekter er de seneste år ibrugtaget, men er pt. ikke endeligt
afsluttet grundet mindre restarbejder mv. Det gælder for følgende projekter:
Sporombygning Skanderborg-Herning.
Sporfornyelsen omfattede store dele af stræk-
ningen samt fornyelse af sporskifter og overkørsler. Projektet blev udført i sommeren
2012, og der resterer kun udbedring af mindre mangler, hvorfor projektet lukkes primo
2015. Projektet blev igangsat med akt 45 af 7. april 2011 og har en bevilget totaludgift på
287,1 mio. kr. (2014-priser), som forventes overholdt.
Sporombygning af Aalborg-Frederikshavn.
Sporfornyelsen omfattede store dele af
strækningen, fornyelse af sporskifter og overkørsler, samt afledte arbejder inden for af-
vanding og sikring. Projektet blev udført i maj-november 2012. Banedanmark har nu
modtaget endelig ibrugtagningstilladelse fra Trafikstyrelsen, og der udestår kun mindre
restarbejder, der gennemføres i 2015. Projektet blev igangsat med akt 73 af 8. december
PDF to HTML - Convert PDF files to HTML files
38/99
2011 og har en bevilget totaludgift på 408,5 mio. kr. (2014-priser). Den bevilgede total-
udgift forventes overskredet, idet totaludgiften forventes at blive 409,5 mio. kr. Over-
skridelsen skyldes bl.a., at Banedanmark havde ekstra udgifter til transport af materialer
til projektet som følge af den beskadigede jernbanebro over Limfjorden.
Sporskifteudveksling mv. på Fredericia Station.
Projektet omfattede udveksling af spor-
skifter på dele af Fredericia station. Projektet blev udført i juni-september 2013, og 1-
årsjusteringen er udført i efteråret 2014, hvorfor projektet lukkes ultimo 2014. Projektet
blev igangsat med akt 133 af 21. februar 2013 og har en totaludgift på 79,9 mio. kr.
(2014-priser), som forventes overholdt.
Sporfornyelse Esbjerg-Skjern-Herning.
Projektet omfattede hovedsageligt ombygning
på stationer med nye spor om sporskifter. Derudover blev et antal sidespor nedlagt og
seks overkørsler ombygget. Projektet blev gennemført i maj-september 2013, og 1-
årsjusteringen er udført i efteråret 2014, hvorfor projektet lukkes ultimo 2014. Projektet
blev igangsat med akt 67 af 29. november 2012 og havde en bevilget totaludgift på 140,7
mio. kr. (2014-priser), som forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
39/99
3.4
Fornyelse- og vedligehold af jernbanenettet
I det følgende opgøres status fra de almindelige fornyelse- og vedligeholdelsesindsats på
Banedanmarks jernbanenet.
Tabel 3.4. Aftale om trafik, forbrug og prognose 2007-2014 (fornyelse og vedligehold)
Mio. kr.
2007
2.213
2.281
68
2008
2.816
2.894
78
2009
2.954
2.925
-29
2010
2.746
2.789
43
2011
2.763
2.379
-384
2012
3.037
2.958
-79
2013
2.442
2.480
38
2014
2.279
2.127
-152
I alt
21.250
20.833
-417
Forudsat i Aftale om
trafik for 2007
Realiseret/ prognose
Merforbrug
Anm.: Enkelte rækker summer ikke til totalen grundet afrunding
Formål
Aftale om trafik for 2007 forudsatte en afvikling af efterslæbet på Banedanmarks jern-
banenet i perioden 2007-2014, eksklusiv signaler. Endvidere blev det forudsat, at Ba-
nedanmarks organisation skulle optimeres, og at der skulle opnås en årlig effektivisering
på 2 pct.
Aftale om trafik for 2007 blev indgået den 26. oktober 2006 af den daværende regering
(Venstre og Det Konservative Folkeparti), Dansk Folkeparti og Det Radikale Venstre.
Status
Banedanmark fastholder forventningen om at afvikle det forudsatte efterslæb i 2014.
Afviklingen forløber som forudsat med de ændringer, som er identificeret i løbet af afta-
leperioden, og som der er redegjort for i de løbende afrapporteringer til Folketinget på
Aftale om trafik for 2007.
Banedanmark forventer inden udgangen af 2014 at have indhentet 98 pct. af de forud-
satte km sporfornyelse. Den primære årsag til, at Banedanmark gennemfører marginalt
færre kilometer sporfornyelse end forudsat, er, at den eksisterende infrastruktur i videst
mulig omfang fornyes i tilknytning til de besluttede og planlagte anlægsprojekter. For-
nyelsen af enkelte strækninger gennemføres derfor i perioden 2015-2020 i stedet for
inden udgangen af 2014, som oprindelig forventet i forbindelse med Aftale om trafik for
2007 med efterfølgende tilpasninger.
Efterslæbet på broer blev indhentet ved udgangen af 2012 og dermed hurtigere end for-
udsat i Aftale om trafik for 2007.
Banedanmark forventer fortsat at opnå den med Aftale om trafik for 2007 forudsatte
gennemsnitlige akkumulerede effektivisering på 2 pct. pr. år for perioden 2007-2014.
Med finansloven for 2014 blev der truffet beslutning om Banedanmarks rammer for
fornyelse og vedligehold i perioden 2015-2020.
Da Banedanmark udarbejdede det politiske oplæg, som ligger til grund for de økonomi-
ske rammer for 2015-2020, blev den samlede periode frem til 2020 analyseret. Formålet
hermed var at sikre den mest hensigtsmæssige anvendelse af midlerne på både kort og
lang sigt.
PDF to HTML - Convert PDF files to HTML files
40/99
De gennemførte analyser har medført en ændret fordeling af midlerne mellem fag i den
sidste del af indeværende aftaleperiode, men også at der overføres midler fra indevæ-
rende aftaleperiode (2007-2014) til perioden 2015-2020. Baggrunden for overførslen af
midler er bl.a., at sporfornyelsen af udvalgte strækninger er udskudt til perioden 2015-
2020 for at sikre koordineringen med nogle centrale anlægsprojekter.
Den budgetmæssige situation
Der var med Aftale om trafik 2007-2014 samt efterfølgende tillægsbevillinger forudsat
anvendt 21,3 mia. kr. på fornyelse og vedligehold i 2007-2014. Det samlede forbrug for
perioden ventes at beløbe sig til kr. 20,8 mia., hvor prognosen for 2014 er på 2,1 mia. kr.
Der forventes således overført ca. 0,4 mia. kr. til fornyelse og vedligehold i perioden
2015-2020. Der er tale om midler til udskudte aktiviteter (jf. ovenfor), hvilket isoleret
set ikke forventes at påvirke den forudsatte afvikling af efterslæb i perioden 2007-2014.
På finansloven for 2014 er der indbudgetteret yderligere i alt 4,1 mia. kr. (2013-pl) i pe-
rioden 2015-2020 til en økonomisk optimal fornyelse og vedligeholdelse af jernbanen.
Midlerne forudsættes finansieret af uforbrugte centrale reserver ved igangværende an-
lægsprojekter. Hvis der mod forventning ikke frigøres tilstrækkelige midler fra den cen-
trale reserve, reduceres merbevillingen til fornyelse og vedligeholdelse af jernbanenettet.
Det bemærkes, at Banedanmark i perioden har måttet udbedre skader på jernbanenettet
i forbindelse med uheld, ekstremvejr og hærværk. Den bevillingsmæssige håndtering
heraf efter reglerne om statens selvforsikring har været drøftet med Finansministeriet.
Indtil videre har Banedanmark afholdt udgifter hertil på mere end 100 mio. kr. fra mid-
lerne til fornyelse og vedligehold. Disse midler er fundet dels ved mindre omdisponerin-
ger, dels ved overførsel af midler fra Banedanmarks driftsopsparing. Der er derfor i peri-
oden afholdt tilsvarende mindre udgifter til fornyelse og vedligeholdelse af jernbanen i
forhold til det forudsatte i Aftale om trafik 2007-2014, men dette forventes isoleret set
ikke at påvirke den forudsatte afvikling af efterslæb i perioden.
PDF to HTML - Convert PDF files to HTML files
41/99
4. Veje
I dette kapitel gennemgås undersøgelser og igangværende anlægsprojekter på vejområ-
det.
Overordnet set bærer markedssituationen på vejområdet præg af, at konkurrencesituati-
onen fortsat er gunstig. Det indikerer både prisniveauet for Vejdirektoratets senest gen-
nemførte udbud og antallet af bydende. Vejdirektoratet følger løbende aktivitetsniveauet
på anlægsområdet for at vurdere, om det påvirker konkurrenceintensiteten og dermed
prisniveauet.
Afsnit 4.1 giver en status for forundersøgelser, VVM-undersøgelser mv. på vejområdet,
mens afsnit 4.2 giver en status for igangværende anlægsprojekter. Afsnit 4.3 giver en
status for større bygværker og afsnit 4.4 giver en status for efterslæbsnedbringelse mv.
I afsnit 8 gives en oversigt over puljeprojekter på vejområdet under Transportministeri-
et.
PDF to HTML - Convert PDF files to HTML files
42/99
4.1
Forundersøgelser, VVM-undersøgelser mv. på vejom-
rådet
Tabel 4.1 giver en oversigt over samt status for aktuelle VVM-undersøgelser, forundersø-
gelser mv. på vejområdet, som er igangsat med aftaler om en grøn transportpolitik eller
tidligere aftaler. Eventuelle merudgifter i forhold til et projekts totaludgift afholdes in-
den for den samlede ramme til undersøgelser.
Tabel 4.1. Forundersøgelser, VVM-undersøgelser mv. i Vejdirektoratet
(mio. kr. 2014-priser)
Hjemmel/
Aftale
Akt. 116 2008/2009
Akt. 116 2008/2009
Aftale af 22. okt. 2009
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Total
udgift
26,7
14,7
6,0
10,3
7,1
8,0
5,0
225,8
15,0
3,0
Overholdelse Forbrug pr.
af totaludgift 30.09.2014
Ja
Ja
Ja
Nej
Ja
Ja
Ja
Ja
Ja
Ja
24,9
10,6
4,8
25,8
5,3
3,4
2,0
90,1
0,0
0,0
Infrastrukturfonden
VVM af udbygning rute 26, Aarhus-Viborg
VVM af Skovvejen mellem Regstrup og Kalundborg
Forundersøgelse af perspektiverne i en styrkelse af rute 9
3. Limfjordsforbindelse
VVM af omfartsvej ved Haderup
Forundersøgelse af strækningen Tønder-Esbjerg (rute 11) – VVM af
Ribe Omfartsvej
Beslutningsgrundlag for en ny fjordforbindelse over Roskilde Fjord
(Frederikssund)
Projektering mv. af ny Storstrømsbro
VVM undersøgelse af rute 54 Næstved-Rønnede
Forundersøgelse af tilslutning af omfartsvej v. Auning
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
VVM af udbygning rute 26, Aarhus-Viborg
VVM-undersøgelsen har omfattet to strækninger: Viborg V-Rødkærsbro (ca. 11 km) og
Søbyvad-Aarhus (ca. 21 km). Der er undersøgt to alternative linjeføringer ved Viborg og
tre alternative linjeføringer ved Aarhus samt andre løsningsmuligheder til udbygning af
rute 26.
VVM-undersøgelsen har været i offentlig høring i foråret 2012, og der indkom mange
høringssvar. Vejdirektoratet har på baggrund af den offentlige høring færdiggjort det
samlede beslutningsgrundlag for projektet. Indstillingen for projektet er fremsendt i
efteråret 2012.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det for så vidt angår linjeføringen ved Viborg, at: ”Parterne
er på den baggrund enige
om at gå videre med Vejdirektoratets hovedforslag til en nordlig linjeføring og derved
opgive øvrige linjeføringer på strækningen ved Viborg. Borgerne får en afklaring ved,
at der lægges byggelinjer langs den valgte linjeføring.
[...]
I forbindelse med høringen er Aarhus Kommune indkommet med et forslag til en æn-
dret og mere sydlig linjeføring, hvor rute 26 af hensyn til borgere i Mundelstrup tilslut-
tes Østjyske Motorvej E45.
PDF to HTML - Convert PDF files to HTML files
43/99
Da linjeføringen afviger fra VVM-redegørelsen, er parterne bag aftalen af d. 23. marts
enige om at lave en fornyet VVM-høring forud for valg af linjeføring for den østlige del
af projektet. Resultatet af VVM-høringen vil foreligge medio 2013.”
For så vidt angår linjeføringen ved Viborg, har Vejdirektoratet kundgjort byggelinjepå-
lægget den 30. oktober 2013, og berørte lodsejere kan nu begære overtagelse, såfremt de
opfylder vilkårene for dette. Der er ingen seneste tidsfrist for indsendelse af denne begæ-
ring.
For så vidt angår Aarhus-Søbyvad-strækningen, blev den fornyede VVM-høring forud
for valg af linjeføring for den østlige del af projektet afsluttet i august 2013. Vejdirektora-
tet fremsendte et høringsnotat og en indstilling til transportministeren i januar 2014.
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår, at:
”Parterne er enige om, at linjeføring syd vælges på delstrækning 1 og 2, og linjeføring
nord vælges på delstrækning 3, og dermed opgives øvrige linjeføringer på strækningen
Aarhus-Søbyvad.
Samtidig er parterne enige om, at der oprettes en pulje på 32,2 mio. kr. til at finansiere
forlodsovertagelser af ejendomme i den valgte linjeføring.
Borgerne får en afklaring ved, at der lægges byggelinjer langs den valgte linjeføring.
Byggelinjer giver grundejere hjemmel til at søge om at blive overtaget efter de gælden-
de regler herom.”
Vejdirektoratet er i færd med at lægge byggelinjer på den pågældende strækning.
VVM af Skovvejen mellem Regstrup og Kalundborg
Det er med Aftale om en grøn transportpolitik af 29. januar 2009 besluttet at gennemfø-
re en VVM-undersøgelse vedrørende etablering af en ny motorvejsstrækning på den
resterende strækning fra Regstrup til Kalundborg (3. etape af det samlede projekt mel-
lem Kalundborg og Holbæk-motorvejen). Der blev afsat 15 mio. kr. til undersøgelsen.
VVM-undersøgelsen har været i offentlig høring, og Vejdirektoratets indstilling er of-
fentliggjort i efteråret 2012.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det, at: ”Parterne
er enige om, at linjeføringen fastlægges svarende til Vejdirektoratets
hovedforslag for de sidste etaper af Skovvejen mod Kalundborg, dvs. en ny motorvej
syd om Regstrup og en ny motorvej til Kalundborg. Parterne er på den baggrund enige
om, at øvrige linjeføringer, der ikke indgår i hovedforslagene, opgives. Borgerne får en
afklaring ved, at der lægges byggelinjer langs de valgte linjeføringer.”
Vejdirektoratet har udført arbejdet med at lægge byggelinjer langs den valgte linjeføring.
Berørte lodsejere kan nu begære overtagelse, såfremt de opfylder vilkårene for dette. Der
er ingen seneste tidsfrist for indsendelse af denne begæring.
PDF to HTML - Convert PDF files to HTML files
44/99
Med Trafikaftale 2014 -udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 var parterne enige om at afsætte 427,5 mio. kr. til udbygning af rute 23 syd om
Regstrup til motorvej.
Der forventes fremsat et forslag til anlægslov i februar 2015.
Forundersøgelse af perspektiverne i en styrkelse af rute 9
Vejdirektoratet har i 2012 offentliggjort en forundersøgelse, som belyser behov og mu-
ligheder for opgradering af vejforbindelsen over Tåsinge og Langeland og på Lolland
mellem Tårs og Maribo.
I Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det, at
”Parterne noterer sig, at Vejdirektoratet har gennemført en forundersøgelse af
mulighederne for at opgradere rute 9 mellem Svendborg og Spodsbjerg og mellem
Tårs og Maribo.
Parterne noterer sig, at Lolland Kommune har et ønske om erhvervsudvikling på area-
ler i forbindelse med tilslutningsanlæg 48 ved Maribo på E47. Parterne er enige om at
indskrænke de statslige arealinteresser i erhvervsområdet, som berøres af en række af
linjeføringerne i forundersøgelsen af Rute 9. Parterne er opmærksomme på, at der ved
en eventuel senere beslutning om udbygning af rute 9 skal ske en fornyet undersøgelse
af mulighederne for en højklasset tilslutning af rute 9 til E47.”
Med aftale af 26. november 2010 har parterne reserveret 10 mio. kr. til en evt. kommen-
de VVM-undersøgelse af strækningen.
3. Limfjordsforbindelse
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at
Parterne noterer sig, at der i forlængelse af den gennemførte
VVM-undersøgelse af en 3. Limfjordsforbindelse er foretaget en opdatering af de fore-
liggende trafikberegninger med brug af den nye Landstrafikmodel. Grundlaget for de
trafikale konsekvenser af de to tilbageværende linjeføringer er således blevet opdate-
ret. Beregningerne viser fortsat, at det er en linjeføring over Egholm, som er den sam-
fundsøkonomisk bedste løsning, og Vejdirektoratet fastholder på den baggrund sin
indstilling om linjeføring i Egholmlinjen.
Parterne er enige om, at linjeføringen fastlægges i Egholmlinjen, svarende til Vejdirek-
toratets indstilling. Arealreservationen på den tilbageværende østlige forbindelse, der
er en 11 km lang udbygning af E45 samt anlæg af en paralleltunnel, opgives.
Borgerne får en afklaring ved, at der lægges byggelinjer langs den valgte linjeføring.
Byggelinjer giver grundejere hjemmel til at søge om at blive overtaget efter de gælden-
de regler herom.
Samtidig er parterne enige om, at der oprettes en pulje på 43,1 mio. kr. til at finansiere
forlodsovertagelser af ejendomme i den valgte linjeføring.”
Vejdirektoratet er i færd med at lægge byggelinjer på den pågældende strækning.
PDF to HTML - Convert PDF files to HTML files
45/99
VVM af omfartsvej ved Haderup
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at Vejdirektoratets VVM-undersøgelse af
en omfartsvej ved Haderup pågår som planlagt og forventes afsluttet senere på året.
Parterne noterer sig endvidere, at forundersøgelsen af projektet viste, at etablering af
en omfartsvej ved Haderup både vil forbedre fremkommeligheden og aflaste stræknin-
gen gennem byen, herunder for tung trafik. Projektet har et højt samfundsøkonomisk
afkast og vil medvirke til fremme af vækst og produktivitet i området.
Parterne er enige om at afsætte 250 mio. kr. til en realisering af projektet. Parterne vil
drøfte den konkrete udformning af projektet, når den færdige VVM-undersøgelse fore-
ligger.”
Vejdirektoratet har offentliggjort VVM-undersøgelsen, som har været i høring i efteråret
2014. Der blev afholdt borgermøde om projektet d. 1. oktober 2014.
Forundersøgelse af strækningen Tønder-Esbjerg (rute 11) – VVM af Ri-
be Omfartsvej
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at der er gennemført en forundersøgelse af
rute 11 mellem E20 Esbjergmotorvejen og grænsen, samt rute 24 mellem Ribe og Gred-
stedbro. Forundersøgelsen viste, at der med jævne mellemrum er trængsel på rute 11
ved Ribe. En omfartsvej vil medføre væsentlige tidsbesparelser, og projektet har et højt
samfundsøkonomisk afkast og vil medvirke til fremme af vækst og produktivitet i om-
rådet.
Parterne noterer sig endvidere, at der er igangsat en VVM-undersøgelse for en om-
fartsvej ved Ribe, som forventes færdig i løbet af 2015.
I forundersøgelsen blev de samlede anlægsomkostninger til etablering af en omfartsvej
vest om Ribe (alternativ A) som motortrafikvej med 2+1 spor beregnet til 372,4 mio. kr.
(2014-priser). Parterne er på den baggrund enige om at afsætte 372,4 mio. kr. til en
realisering af projektet. Parterne vil drøfte den konkrete udformning af projektet, når
den færdige VVM-undersøgelse foreligger.”
Vejdirektoratets VVM-undersøgelse pågår som planlagt, hvor der blandt andet vil være
fokus på Natura 2000-beskyttede områder i henhold til EU-direktiver. VVM-
undersøgelsen forventes afsluttet i 2015.
Beslutningsgrundlag for en ny fjordforbindelse over Roskilde Fjord
(Frederikssund)
Det er med Aftale om bedre mobilitet af 26. november 2010 besluttet, at det er målet, at
der skal etableres en ny sydlig fjordforbindelse ved Frederikssund, og at forbindelsen
som udgangspunkt finansieres gennem brugerbetaling. Sund & Bælt har siden gennem-
ført nærmere analyser af potentialet i en brugerfinansieringsmodel.
PDF to HTML - Convert PDF files to HTML files
46/99
Efterfølgende er det, jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21.
marts 2013 besluttet:
”at etablere en ny fjordforbindelse ved Frederikssund, som finan-
sieres dels ved brugerbetaling på en ny fjordforbindelse, dels ved hjælp af et statsligt
bidrag inden for en ramme på 425 mio. kr., der afsættes fra Infrastrukturfonden. For-
bindelsen etableres som en sydlig højbro svarende til Vejdirektoratets hovedforslag.
Parterne er enige om, at det er en forudsætning for denne løsningsmodel, at Frederiks-
sund Kommune bidrager med at regulere trafikken på den eksisterende Kronprins
Frederiks Bro, således at der skabes det nødvendige trafikale grundlag på en ny sydlig
fjordforbindelse.”
Transportministeriet har i samarbejde med Finansministeriet gennemført en konsolide-
ring af de tidligere beregningsforudsætninger om renteniveau, driftsudgifter mv. Konso-
lideringen har vist, at det statslige bidrag skal forhøjes med 225 mio. kr. (2013-priser) til
i alt 650 mio. kr. (2013-priser), for at bevare en tilbagebetalingstid på 40 år også ved en
renteforudsætning på 4,75 pct. p.a. I Trafikaftale 2014 - udmøntning af disponible mid-
ler i Infrastrukturfonden af 24. juni 2014 blev parterne på den baggrund enige om en
forhøjelse af det statslige indskud til etablering af ny fjordforbindelse ved Frederikssund.
Omregnet til 2014-priser blev parterne enige om at forhøje det statslige bidrag med
228,3 mio. kr. til i alt 659,5 mio. kr.
Vejdirektoratet har påbegyndt forberedelser af anlægsprojektet, og der er indgået kon-
trakt med en hovedrådgiver for de forberedende arbejder. Hovedrådgivning pågår i form
af opstart og igangsætning af projektering.
Arbejderne i 2014 indeholder ligeledes myndighedsforberedende arbejder, herunder
indledende dialog med blandt andre Frederikssund Kommune, Naturstyrelsen og led-
ningsejere.
Ligeledes omfatter de forberedende arbejder bl.a. kortlægning, arkæologi (marine og
land) samt geoteknik. Således pågår de geotekniske og miljøtekniske undersøgelser på
land samt undervandsscanning på lavt vand.
De forberedende arbejder forløber som planlagt.
Der er fremsat et forslag til lov (L 21) om en ny fjordforbindelse ved Frederikssund d. 8.
oktober 2014. I lovforslaget det bl.a. beskrevet, at transportministeren etablerer en selv-
stændig offentlig virksomhed til at drive forbindelsen, ligesom organiseringen af virk-
somheden er beskrevet.
Der er i maj 2014 afsagt en dom (C-521/12) ved EU-Domstolen, der har betydning for
projektet om en ny fjordforbindelse ved Frederikssund. Dommen betyder, at projektet
skal opfylde de betingelser, der gælder efter EU-habitatdirektivets artikel 6, stk. 4, om at
fravige beskyttelsen for Natura 2000-områder. Disse betingelser var ikke eksplicit for-
udsat i forbindelse med arbejdet med VVM-redegørelsen for projektet, der blev afsluttet
i 2010.
Vejdirektoratet har derfor i forbindelse med behandling af lovforslaget i Folketinget fo-
retaget en supplerende vurdering af de i VVM-undersøgelsen vurderede alternativer set i
lyset af den afsagte dom og den nu gældende fortolkning af habitatdirektivets artikel 6,
stk. 4. Arbejdet blev afsluttet i november 2014 med udarbejdelsen af rapporten
Ny fjord-
PDF to HTML - Convert PDF files to HTML files
47/99
forbindelse ved Frederikssund – vurdering jf. habitatdirektivets artikel 6, stk. 4,
der
sammen med et sammenfatningsnotat er sendt til Folketinget som led i Transportudval-
gets behandling af lovforslaget.
Projektering mv. af ny Storstrømsbro
Det blev i efteråret 2011 klart, at den nuværende Storstrømsbro ikke vil kunne holde til
den øgede jernbanegodstrafik, der vil komme, når Femern Bælt-forbindelsen åbner.
Banedanmark udarbejdede derfor i 2012 et beslutningsgrundlag for mulige løsninger.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 notere-
de parterne sig, at: ”Storstrømsbroen
har stor regional betydning og er samtidig en
vigtig del af jernbanekorridoren mellem København og Tyskland. Denne jernbanekor-
ridor vil i løbet af de kommende år blive styrket markant med etableringen af den nye
bane København-Ringsted via Køge og det kommende anlæg af Femern Bælt-
forbindelsen med tilhørende jernbanelandanlæg.”
Med aftalen var parterne enige om at afsætte 224 mio. kr. (2013-priser) til projektering
af en ny kombineret vej- og dobbeltsporet jernbanebro over Storstrømmen med en
skønnet anlægsudgift på i alt 3.991 mio. kr. (2013-priser), inkl.en kombineret dobbelt-
rettet gang- og cykelsti.
Der blev i juli 2014 tildelt støtte til projektet fra Europa-Kommissionens TEN-T-
program på 112 mio. kr. til projekteringsfasen i perioden 2013-2015.
Vejdirektoratet har gennemført VVM-undersøgelse af anlæg af den nye bro samt nedriv-
ning af den gamle bro. VVM-redegørelse blev sendt i offentlig høring den 21. november
2014. I forbindelse med VVM-undersøgelsen har Vejdirektoratet peget på Nakskov Havn
til en mulig produktion af de store broelementer til den kommende Storstrømsbro. For-
slag til anlægslov forventes fremsat i sidste halvdel af februar 2015.
VVM undersøgelse af rute 54 Næstved-Rønnede
I Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at:
Parterne noterer sig, at Vejdirektoratet har gennemført en for-
undersøgelse af mulighederne for at opgradere Rute 54 mellem Næstved og Rønnede.
Forundersøgelsen omfatter en række forskellige mulige linjeføringer og vejstandarder,
hvor en motorvej i linjeføring A har et meget højt samfundsøkonomisk afkast.
Parterne reserverede med Aftale om bedre mobilitet af 26. november 2010 15,0 mio. kr.
til en VVM-undersøgelse af en opgradering af rute 54, Næstved-Rønnede. Parterne er
på baggrund af forundersøgelsens resultater enige om at igangsætte en VVM-
undersøgelse af rute 54, Næstved – Rønnede. Der afsættes 15,0 mio. kr. til undersøgel-
sen.
Parterne er samtidig enige om at afsætte 350,0 mio. kr. til en 1. etape af Rute 54 fra
Sydmotorvejen (ved Rønnede) mod Næstved.
PDF to HTML - Convert PDF files to HTML files
48/99
Parterne vil drøfte fastlæggelsen af linjeføringen for 1. etape, når resultaterne af VVM-
undersøgelsen foreligger i 2016.”
Vejdirektoratet har igangsat undersøgelsen, som vil omfatte forskellige alternative for-
slag.
Forundersøgelse af tilslutning af omfartsvej ved Auning
I Trafikaftale 2014 - udmøntning af disponible midler i Infrastrukturfonden af 24. juni
2014 fremgår det, at parterne er enige om, at der afsættes 3,0 mio. kr. til en forundersø-
gelse af tilslutning af omfartsvej ved Auning.
Vejdirektoratet har igangsat opgaven i efteråret 2014.
PDF to HTML - Convert PDF files to HTML files
49/99
4.2
Anlægsprojekter på vejområdet
Nedenfor gives en status på igangværende anlægsprojekter på vejområdet. Bilag 4 inde-
holder en oversigt over den geografiske placering af igangværende større anlægsprojek-
ter på statsvejnettet. Alle Vejdirektoratets igangværende anlægsprojekter er finansieret
af Infrastrukturfonden.
Tabel 4.2. Økonomioversigt over Vejdirektoratets anlægsprojekter
Hjemmel/
Aftale
FL2007
Akt. 96 2008/2009
Total
udgift
Overholdelse
af totaludgift
Forbrug pr.
30.09.2014
Disponeret
Åbningsår
projektreserve
2)
(mio. kr. 2014-priser)
Infrastrukturfonden
Slagelse Omfartsvej 1. og 2. etape
637,3
207,0
Ja
Ja
477,7
189,2
95%
99%
2013
2013
Opgradering til Kalundborg Havn (Elverdam-
Akt. 113 2008/2009
Regstrup, Skovvejen), etape 1
1)
Holbæk-Vig, rute 21, etape 2 & 3
Skærup-Vejle N (Udbygning af motorvejen
ved Vejle Fjord)
Riis-Ølholm-Vejle
Middelfart-Nørre Aaby (udbygning af
motorvejen på Vestfyn, 1. etape)
Udbygning af Brande Omfartsvej til
motorvej
Sdr. Borup-Assentoft (nordligt hængsel til
Djursland)
Udbygning af Motorring 4 omkring
København
Omfartsvej ved Nykøbing Falster
1)
Motorring 4-Tværvej N.
(Frederikssundmotorvejens 2. etape)
Funder-Låsby (Silkeborgmotorvejen)
Øverødvej-Hørsholm S (udbygning af
Helsingørmotorvejen, 1. etape)
Nordlig omfartsvej ved Næstved
Tilslutningsanlæg ved Odense
FL2000
Akt. 90 2008/2009
Anlægslov L523 af
26. maj 2010
FL2004
Akt. 95 2008/2009
Anlægslov L524 af
26. maj 2010
Anlægslov L525 af
26. maj 2010
Anlægslov L526 af
26. maj 2010
Anlægslov L1535 af
21. december 2010
Anlægslov L458 af
18. maj 2011
Anlægslov L1506 af
27. december 2009
Anlægslov af 6. maj
2009
Anlægslov L528 af
26. maj 2010
Anlægslov L459 af
18. maj 2011
Akt. 81 2012/2013
1.730,4
Ja
932,8
0%
2013
1.496,6
Ja
636,3
0%
2013
1.973,0
Ja
1.318,3
0%
2013
1.230,4
Ja
490,9
0%
2014
474,1
Ja
242,7
0%
2014
348,0
Ja
197,1
0%
2014
334,5
Ja
204,9
0%
2014
269,2
Ja
214,6
85%
2014
1.301,3
Ja
592,6
0%
2015
6.725,9
Ja
2.469,4
0%
2016
1.475,6
742,5
208,7
Ja
Ja
Ja
537,8
168,2
9,1
0%
26%
70%
2016
2016
2016
Holstebromotorvejen (Herning-Holstebro)
Akt. 85 2012/2013
3.911,3
Ja
144,6
Greve S-Køge (udbygning af Køge Bugt
Motorvejen, 1. & 2. etape)
Anlægslov L1533 af
21. december 2010
Akt. 83 2012/2013
2.478,1
Ja
804,4
Sydlige del:
2017.
0%
Nordlige del:
2018
1. etape:
2015.
0%
2. etape:
2018.
1) Projektet har et træk på den centrale reserve, jf. tabel 2.1.
2) Andel af projektreserven (10-pct.-reserven), som der pt. er disponeret over.
Anm: Hjemmel angiver første gang projektet er optaget på en bevillingslov. Desuden hvis der har været væsentlige
ændringer til projektet. Overholdelse af totaludgift angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
50/99
Slagelse Omfartsvej 1. og 2. etape
Formål
Formålet er at forbedre forholdene for den regionale trafik i området og det lokale tra-
fikmiljø i Slagelse by ved at aflaste den eksisterende hovedlandevej (rute 22). Endvidere
vil projektet betyde, at trafikken på rute 22 mellem Kalundborg og Næstved over Slagel-
se ikke skal køre på og derefter af motorvejen.
Der er sket en tæt udførelsesmæssig koordinering mellem de to etaper.
Status
Omfartsvejen åbnede i september 2013 – ca. 2 måneder før oprindeligt planlagt.
Der udestår fortsat færdiggørelsesarbejder, primært mangelarbejder, samt placering af
de sidste mængder overskudsjord. I den forbindelse er der en verserende dialog med
Slagelse Kommune om en eventuel etablering af en støjvold nord for E20.
Den budgetmæssige situation
Det samlede projekt har på finansloven for 2014 en bevilget totaludgift på 637,3 mio. kr.
(2014-priser), som forventes overholdt.
Opgradering til Kalundborg Havn (Elverdam-Regstrup, Skovvejen),
etape 1
Formål
Med Aftale om en grøn transportpolitik af 29. januar 2009 blev det besluttet, at perspek-
tivet på sigt er, at rute 23 (Skovvejen) skal udbygges til motorvej på strækningen fra
Holbækmotorvejen til Kalundborg. Opgradering af strækningen Elverdam-Regstrup er
første etape af dette arbejde.
Status
Projektet omhandler opgraderingsarbejder inden for en samlet ramme på 207,0 mio. kr.
(2014-priser), jf. akt. 113 af 3. marts 2009.
Indvielsen af den samlede ombygning fandt sted i august 2013. Inden for den samlede
bevillingsmæssige ramme er det i overensstemmelse med akt. 113 af 3. marts 2009 end-
videre blevet muligt at etablere en samkørselsplads, som er anlagt og åbnet i 2014 med
officiel indvielse den 25. juni 2014.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 207,0 mio. kr. (2014-
priser), som forventes overholdt.
Projektets centrale reserve blev på finansloven for 2012 tilført projektet med henblik på
yderligere opgraderinger i overensstemmelse med akt. 113 af 3. marts 2009.
Holbæk-Vig, rute 21, etape 2 & 3
Formål
PDF to HTML - Convert PDF files to HTML files
51/99
Formålet med projektet er at forbedre fremkommeligheden på strækningen mellem
Holbæk og Vig ved at opgradere til en 2+1 motortrafikvej på hele strækningen.
Status
Motortrafikvejen åbnede for trafik den 29. november 2013.
Færdiggørelsesarbejder, såsom f.eks. beplantningsarbejder, pågår.
Med aftale om Hypercard, busser, cykler, trafiksikkerhed, støjbekæmpelse mv. af 5. maj
2011 blev forligsparterne enige om, at staten i forbindelse med anlægsprojektet også skal
anlægge Hønsinge omfartsvej, jf. akt 170 af 2. august 2011. En VVM-redegørelse blev
udarbejdet i 2013 og sendt i høring. I forbindelse med den offentlige høring var der et
ønske fra Odsherred Kommune om at realisere forslag A i stedet for forslag B, samt at
undlade at lukke Ravnsbjergvej, som det var forudsat i VVM-redegørelsen.
Naturstyrelsen afgjorde som VVM-myndighed for projektet, at der skal udarbejdes en
supplerende VVM-redegørelse, hvor trafik- og støjberegningerne opdateres som følge af
projektændringerne. VVM-processen bliver derfor forlænget med minimum 6 måneder,
herunder som følge af udarbejdelse af nyt kommuneplantillæg og ny offentlig høring.
Det forventes derfor, at VVM-redegørelsen foreligger i foråret 2015.
En opdatering af overslaget i forbindelse med udarbejdelsen af VVM-undersøgelsen har
for begge forslag til linjeføring af omfartsvejen vist en mindre fordyrelse i forhold til de i
aktstykket (nr. 170 af 2. august 2011) anførte 33,9 mio. kr. (nuværende prisindeks).
Denne eventuelle fordyrelse vil kunne finansieres af yderligere besparelser på det samle-
de projekt for Holbæk-Vig (2.-3. etape).
Grundet kravet om udarbejdelse af VVM-redegørelse og efterfølgende supplerende
VVM-redegørelse forventes anlægsarbejdet tidligst at kunne gennemføres i 2016. Om-
fartsvejen kan derfor ikke åbne i 2014 som forudsat i akt 170 af 2. august 2011.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.730,4 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet. Der er i forbindelse med
bevillingsafregningen for 2013 tilbageført 250,0 mio. kr. til Infrastrukturfonden. En
yderligere tilbageførsel forventes at kunne ske i forbindelse med bevillingsafregningen
for 2014.
Skærup-Vejle N (udbygning af motorvejen ved Vejle Fjord)
Formål
Formålet med projektet er at udbygge Den Østjyske Motorvej E45 omkring Vejlefjord-
broen for at forbedre fremkommeligheden på strækningen.
Status
Udvidelsen til 6 spor på hele strækningen samt tilslutningsanlæg ved Ny Højen blev ind-
viet den 18. november 2013, hvilket er to år tidligere end planlagt. Asfaltslidlaget i syd-
gående retning blev som planlagt udført i sommeren 2014. Der pågår øvrige færdiggørel-
PDF to HTML - Convert PDF files to HTML files
52/99
sesarbejder såsom afslutning af erstatningssager med lodsejere samt opgørelse af mark-
skader og salg af restejendomme mv.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.496,6 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet. Der er i forbindelse med
bevillingsafregningen for 2013 tilbageført 425,0 mio. kr. til Infrastrukturfonden. En
yderligere tilbageførsel forventes at kunne ske i forbindelse med bevillingsafregningen
for 2014.
Riis-Ølholm-Vejle
Formål
Formålet er at forbedre fremkommeligheden og trafiksikkerheden ved anlæg af 15 km
motorvej mellem Ølholm og Vejle N, inkl. udbygning af E45 mellem Hornstrup og Vejle
N, samt udbygning af en ca. 10 km lang strækning af motortrafikvejen Riis-Ølholm til
motorvej. Projektet er en del af udbygningen af Rute 18 (Herning-Vejle) til motorvej.
Status
Motorvejen åbnede i sin fulde strækning den 30. september 2013. Der pågår afslutning
af erstatningssager med lodsejere samt opgørelse af markskader og salg af restejen-
domme mv.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.973,0 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet. Der er i forbindelse med
bevillingsafregningen for 2013 tilbageført 275,0 mio. kr. til Infrastrukturfonden. En
yderligere tilbageførsel forventes at kunne ske i forbindelse med bevillingsafregningen
for 2014.
Middelfart-Nørre Aaby (udbygning af motorvejen på Vestfyn, 1. etape)
Formål
Formålet med projektet er at udbygge motorvejen på Vestfyn mellem Middelfart og Nør-
re Aaby for at forbedre fremkommeligheden for trafikanter mellem Øst- og Vestdanmark
samt forbedre trafikafviklingen lokalt og regionalt.
Status
Projektet har særdeles god fremdrift, og er foran tidsplanen. Åbning er fremrykket til
2014, et år tidligere end oprindeligt planlagt.
Den sydlige side af motorvejen blev færdiggjort og åbnet for trafik 21. november 2013.
Efter en kort vinterpause blev udbygningen af den nordlige side påbegyndt allerede i
marts 2014. Som følge af godt vejr og erfaringer fra arbejdet i sydsiden åbnede vejen for
trafik i seks spor d. 6. oktober 2014. Herefter udestår alene ombygning af rampe ved
tilslutningsanlæg 58b, som ventes ombygget ultimo 2014, samt afsluttende slidlag i øst-
gående retning, som lægges i foråret 2015.
PDF to HTML - Convert PDF files to HTML files
53/99
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.230,4 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet.
Udbygning af Brande Omfartsvej til motorvej
Formål
Med udbygningen af omfartsvejen til motorvej vil hele strækningen mellem Herning og
Vejle i 2014 være motorvej.
Status
Projektet er forløbet planmæssigt, og sammen med entreprenøren er det lykkes at fær-
diggøre projektet før tiden, således at det er åbnet for trafik i maj 2014. Der udestår nu
de mindre afsluttende arbejder.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 474,1 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet.
Sdr. Borup-Assentoft (nordligt hængsel til Djursland)
Formål
En etablering af et nordligt hængsel til Djursland vil aflaste den nuværende hovedlande-
vejsstrækning igennem den sydlige del af Randers og betyde, at det vil blive lettere at
komme fra Djursland til motorvejsnettet.
Status
Projektet er forløbet planmæssigt, og den officielle åbning fandt sted den 3. september
2014, ca. fire uger tidligere end forventet ved årets start.
Der pågår færdiggørelsesarbejder samt erstatningssager.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 348,0 mio. kr. (2014-
priser). Der forventes en væsentlig billiggørelse af projektet.
Udbygning af Motorring 4 omkring København
Formål
Formålet med projektet er at forbedre fremkommeligheden og trafiksikkerheden på Mo-
torring 4 omkring København mellem Taastrup og Frederikssundmotorvejen ved at ud-
bygge den ca. 4 km lange strækning fra 4 til 6 spor.
Status
PDF to HTML - Convert PDF files to HTML files
54/99
Projektet åbnede for trafik i oktober 2013, et år tidligere end oprindeligt forudsat. I 2014
er der lavet forstærknings- og slidslagsarbejder samt færdiggørelsesarbejder uden for
kørebanerne, således at den fuldt færdige motorvej kunne tages i anvendelse i juli 2014.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 334,5 mio. kr. (2014-
priser), som forventes overholdt.
Omfartsvej ved Nykøbing Falster
Formål
Formålet med projektet er at anlægge en østlig omfartsvej ved Nykøbing Falster, der vil
aflaste byen for gennemkørende trafik, herunder for tung trafik til og fra Gedser Havn.
Status
Projektet er forløbet som planlagt, og omfartsvejen åbnede officielt den 15. november
2014, ca. en måned før oprindelig planlagt. Kun færdiggørelsesarbejder udestår.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en totaludgift på 269,2 mio. kr. (2014-priser), som
forventes overholdt.
Med akt 97 af 30. maj 2012 blev projektets totaludgift forhøjet med 29,0 mio. kr. (2012-
priser). Merbevillingen skyldes, at de indkomne licitationsresultater var væsentligt dyre-
re end forventet, hvilket blandt andet skyldes jordbundsforhold.EU bekræftede ultimo
2010 at ville støtte projektet. Størrelsen af støtten forventes på nuværende tidspunkt at
være på omkring 35 mio. kr., hvorved den statslige udgift til projektet reduceres svaren-
de til den opnåede EU-støtte. Når projektet er afsluttet, tilbageføres midlerne til Infra-
strukturfonden.
Motorring 4-Tværvej N (Frederikssundmotorvejens 2. etape)
Formål
Frederikssundmotorvejens 2. etape omfatter anlæg af 4-sporet motorvej fra Motorring 4
til Tværvej samt en forlængelse af Tværvej som motortrafikvej, så der opnås forbindelse
fra motorvejen ved Ledøje-Smørum til Frederikssundsvej.
Status
Projektet forventes som planlagt åbnet i efteråret 2015.
Projektet er udbudt i to totalentrepriser og to hovedentrepriser, som alle er kontraheret.
Der udestår nu kun udbud af to mindre entrepriser samt beplantningsentreprise.
PDF to HTML - Convert PDF files to HTML files
55/99
Anlægsarbejder ved Motorvejskryds Ballerup er afsluttet. Anlægsarbejder på den nye
motorvej og Tværvej pågår og forventes afsluttet senest efteråret 2015. Anlægsarbejdet
med Smørum Parkvejs forlængelse pågår.
Pihl og Søn A/S var entreprenør på den ene totalentreprise. Selskabets konkurs vil imid-
lertid ikke have væsentlige økonomiske eller tidsmæssige konsekvenser for projektet.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.301,3 mio. kr. (2014-
priser), som forventes overholdt.
Funder-Låsby (Silkeborgmotorvejen)
Formål
Formålet med motorvejsprojektet er at forbedre de overordnede vejforbindelser mellem
Midt- og Vestjylland og Aarhus-området. Projektet vil forbedre fremkommelighed, tra-
fiksikkerhed og miljø i forhold til de nuværende statslige vejforhold.
Udover at fuldende motorvejen til Herning vil strækningen ved Silkeborg også betyde, at
trafikken i og omkring Silkeborg afvikles bedre og hurtigere.
Status
Projektet forløber som planlagt.
For delstrækningen mellem Hårup og Låsby, som oprindeligt var planlagt til åbning i
2015, har blandt andet en mild vinter betydet en god fremdrift, og strækningen åbnede 1.
december 2014 – ca. 10 måneder før tid. På den resterende strækning forløber arbejdet
som planlagt, og strækningen Funder-Hårup forventes at åbne i efteråret 2016.
Anlægsarbejdet med etablering af en nedgravet motorvej gennem Silkeborg by er påbe-
gyndt uden væsentlige problemer og har god fremdrift. Flere entrepriser er på nuværen-
de tidspunkt foran den forventede tidsplan. De mest støj- og geneskabende arbejder blev
afsluttet i sommeren 2014. Vejdirektoratet er i september 2014 blevet tildelt
sen ”Årets Kilde 2014” af Søhøjlandets Presseklub, der er en sammenslutning af journa-
lister, fotografer og kommunikatører i Silkeborg og omegn. Det er anden gang, at Vejdi-
rektoratet modtager en kommunikationspris for indsatsen i forbindelse med projektet.
Projektet har kontraheret alle 22 større entrepriser. Herefter resterer kun mindre afslut-
tende entrepriser vedrørende afmærkning, støjskærme, beplantning, autoværn og lig-
nende.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 6.725,9 mio. kr. (2014-
priser), som forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
56/99
Øverødvej-Hørsholm S (udbygning af Helsingørmotorvejen, 1. etape)
Formål
Formålet med projektet er at udbygge Helsingørmotorvejen mellem Øverødvej og Hørs-
holm Syd for at forbedre fremkommeligheden på en af de vigtigste pendlerstrækninger
til og fra København.
Status
Projektet forventes åbnet i 2016 som planlagt.
Ekspropriationerne og omlægning af vandforsyningsledninger blev afsluttet i 2013,
mens trafikinformationssystemet kom i drift i 2012. Den trafiktekniske evaluering af
trafikinformationssystemet er igangsat.
D. 27. september 2014 var der et delvist brokollaps under støbningen af broen ved Ege-
bækvej, som medførte en midlertidig lukning af motorvejen. Ingen kom til skade ved
ulykken. Transportministeren har nedsat en uvildig ekspertgruppe, som skal afklare
årsagen til det delvise brokollaps.
På trods af det delvise brokollaps forventes projektet gennemført uden forsinkelse og
inden for projektbevillingen.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 1.475,6 mio. kr. (2014-
priser), som forventes overholdt.
Nordlig omfartsvej ved Næstved
Formål
Formålet med projektet er at anlægge en nordlig omfartsvej ved Næstved, der vil forbed-
re fremkommeligheden og trafiksikkerheden og aflaste Næstved by for gennemkørende
trafik.
Status
Projektet forløber planmæssigt, og der forventes åbning i 2016.
I november 2014 blev Næstved Kommunes omfartsvej Ring Øst tilsluttet fordelerringen
på Køgevej/Næstved Omfartsvej.
Højbroen over Susåen samt to underføringer øst herfor er kontraheret i april 2014 i en
totalentreprise, mens de øvrige anlæg udbydes i fire hovedentrepriser, hvoraf de tre er
kontraheret, og den sidste er udbudt i efteråret 2014.
I forbindelse med projekteringen har der vist sig en række udfordringer, herunder at
jordbundsforholdene er ringere end forudsat. Derfor er der i de udbudte entrepriser
indarbejdet alternative tekniske løsninger, som kan mindske konsekvenserne heraf. Ud-
faldet af licitationerne på hhv. den østlige strækning samt på højbroen har været positi-
ve, men de tekniske og økonomiske risici følges nøje.
PDF to HTML - Convert PDF files to HTML files
57/99
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 742,5 mio. kr. (2014-
priser), som forventes overholdt.
Tilslutningsanlæg ved Odense
Formål
Med Aftale om bedre mobilitet af 26. november 2010 afsatte forligskredsen 45 mio. kr.
til et tilslutningsanlæg 50, der skal forbinde det kommende Odense Universitetshospital
(OUH) med motorvejej.
Parterne blev med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts
2013 enige om at afsætte yderligere 161 mio. kr. til anlæg af tilslutningsanlægget, som
udformes som et såkaldt trompetanlæg. Parterne ønsker, at tilslutningsanlægget etable-
res, så det kan være til mest mulig gavn for arbejdet med opførelse af det nye sygehus.
Status
Anlægslov for udvidelse af Fynske Motorvej syd om Odense med ekstra spor, som til-
slutningsanlæg 50 er en del af, blev vedtaget i december 2013. Projektet vedr. anlæg af
det nye tilslutningsanlæg 50 ved Odense er igangsat og er planlagt til at åbne i 2016.
Vejdirektoratet har nu detailplanlagt projektets anlægslogistik, og i dialog med Odense
Kommune og OUH er der udarbejdet en plan, således at dele af det nye tilslutningsanlæg
kan ibrugtages allerede i december 2015, hvor byggeriet af det nye OUH starter.
Geotekniske undersøgelser er afsluttet. Ekspropriationer er gennemført i august 2014.
Hovedentreprise er kontraheret i august 2014, og anlægsarbejderne er påbegyndt.
Det nye tilslutningsanlæg ligger ca. 800 meter vest for motorvejskryds Odense. Vejdirek-
toratet har i forbindelse med udbud af projektet afsøgt prisen for forskellige løsninger
for afgrænsning af projektet mod øst, herunder muligheden for at udvide motorvejen til
6 spor på hele strækningen mellem tilslutningsanlægget og motorvejskryds Odense. En
udbygning af motorvejsstrækningen fra det nye tilslutningsanlæg frem til motorvejs-
kryds Odense er på den baggrund nu indarbejdet i projektet, jf. orienterende akt 20 af 6.
november 2014.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 208,7 mio. kr. (2014-
priser), som forventes overholdt.
Holstebromotorvejen (Herning-Holstebro)
Formål
Der er i dag fremkommelighedsproblemer i myldretiderne på strækningerne ved Aulum
og Holstebro og tilsvarende problemer for sidevejstrafikken med at komme ud på hoved-
landevejen. Desuden er vejbetjeningen af Gødstrup-området utilstrækkelig, herunder set
i lyset af det kommende sygehus i Gødstrup.
PDF to HTML - Convert PDF files to HTML files
58/99
I Aftale om linjeføring for Holstebromotorvejen af 25. april 2013 mellemSocialdemokra-
terne, Det Radikale Venstre og Socialistisk Folkeparti, Venstre, Dansk Folkeparti, Libe-
ral Alliance og Det Konservative Folkeparti anføres følgende:
”På den baggrund er parterne enige om, at Holstebromotorvejen etableres som motor-
vej i en linjeføring fra Holstebro N til Sinding nordvest for Herning og videre som mo-
torvej på vejforbindelsen til Gødstrup frem til krydsningen ved rute 15.
Der etableres ved krydsningen ved rute 15 en højklasset sammenkobling mellem mo-
torvejsforbindelsen til Gødstrup og den eksisterende motortrafikvej syd om Herning.
I Holstebro etableres en forlængelse af Nordre Ringvej til Vilhelmsborgvej.”
Status
Vejforbindelsen til sygehuset i Gødstrup forventes at kunne åbne i 2017 med visse efter-
følgende arbejder. Hele motorvejen forventes at kunne åbne i 2018. Tidsplanen følges.
Projektet blev igangsat ved akt. 85 af 22. april 2013, for så vidt angår projektforbereden-
de aktiviteter, mens anlægsloven blev vedtaget i december 2013.
Detailbesigtigelse for to delstrækninger er afholdt, og for de sidste tre delstrækninger vil
detailbesigtigelsen være gennemført primo 2015. Ekspropriationer påbegyndes primo
2015.
De geotekniske undersøgelser er påbegyndt på hele strækningen. Arkæologiske forun-
dersøgelser pågår. De første to totalentrepriser er udbudt med forventet kontrahering
ultimo 2014 og med forventet anlægsstart i marts 2015. Derudover omfatter projektet ni
andre større entrepriser.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 3.911,3 mio. kr. (2014-
priser), som forventes overholdt.
Greve S-Køge (udbygning af Køge Bugt Motorvejen, 1. & 2. etape)
Formål
Formålet med projektet er at forbedre fremkommeligheden på Køge Bugt Motorvejen
mellem Greve Syd og Køge, herunder at styrke muligheden for at kombinere biltrafikken
med kollektiv transport ved den kommende station i Køge Nord.
Status
Strækningen fra Greve S til Solrød S (1. etape) forventes åbnet i 2015, et år tidligere end
oprindeligt planlagt, mens strækningen fra Solrød S til Køge (2. etape), som blev igang-
sat med akt. 83 af 17. april 2013, forventes åbnet senest i 2018.
Samarbejdet med Banedanmark, som anlægger jernbane mellem København og Ring-
sted, der korrelerer med udbygningen af Køge Bugt Motorvejen, samt dialogen med eks-
terne interessenter pågår fortsat. Der er indgået aftale om, at Vejdirektoratet forestår
PDF to HTML - Convert PDF files to HTML files
59/99
byggeriet af den nye baneunderføring, der forbinder den nye København-Ringsted jern-
bane med Køge Station.
De restende ekspropriationer for strækningen Egedesvej-Køge er planlagt til marts 2015.
Arbejderne på 1. etape er udbudt som tre strækningsopdelte hovedentrepriser, og kon-
trakterne har medført, at anlægsperioden afkortes med ét år. Der resterer udbud af en
række fagentrepriser på 1. etape.
2. etape udbydes som to strækningsopdelte hovedentrepriser, hvoraf den ene er kontra-
heret, og den anden er udbudt i december 2014 med licitation i februar. Derudover ud-
bydes en række fagentrepriser.
Den budgetmæssige situation
Projektet har på finansloven for 2014 en bevilget totaludgift på 2.478,1 mio.kr. (2014-
priser), som forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
60/99
4.3
Større bygværker
I det følgende gives en status for større vedligeholdelsesprojekter under gennemførelse.
Tabel 4.3. Økonomioversigt over fornyelsesprojekter på vejområdet
(mio. kr. 2014-priser)
Hjemmel
TB 13
Akt 97 af 19. februar
2009
Akt 68 af 16.
november 2011
Akt 67 af 22. august
2013
Total
udgift
254,5
84,9
125,0
164,6
Overholdelse
af totaludgift
Ja
Forbrug pr.
30.09.2014
15,5
71,0
61,3
29,2
Åbningsår
2015/2016
2013
2016
2017
Infrastrukturfonden
Skibsstødssikring
Finansloven
Langelandsbroen
Mønbroen
Spunsvæggen på Lyngbyvej
Ja
Ja
Ja
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt.
Skibsstødssikring
Formål
Formålet med projekterne er at skibsstødsikre Aggersund-, Sallingssund-, Limfjords- og
Svendborgsundbroen, således at sejladsen i Limfjorden og Svendborgsund fremover kan
undgå sikkerhedsrestriktioner til gavn for havnene i de to farvande.
Status
Skibsstødssikringsprojektet på Limfjordsbroen er kontraheret og arbejdet er i gangsat.
For Aggersundbroen har detailprojekteringen vist, at den oprindelige tekniske løsning
ikke vil give det ønskede resultat. Der er nu udarbejdet en alternativ teknisk løsning,
som forventes udbudt i 1. halvår 2015. Perioden for anlægsarbejder vil blive indpasset
med øvrige vedligeholdelsesarbejder på broen..
For Sallingsundbroen og Svendborgsundbroen har detailprojekteringen vist, at en række
forudsætninger er ændret. Det drejer sig blandt andet om nye data for skibstrafikken i
form af GPS-registreringer af sejlmønstre, gennemsejlingshastighed og størrelser samt
ændrede forudsætninger for vanddybder i Limfjorden (kun Sallingsund). Hertil kommer
også, at de geotekniske forhold – såsom store forekomster af bløde aflejringer inden fast
bund – er større end oprindeligt forudsat.
Med udgangspunkt i nye EU-normer og tilhørende dokumenter for design og sikker-
hedsbestemmelser for bærende konstruktioner, har Vejdirektoratet undersøgt, hvor højt
et sikkerhedsniveau der kan opnås samfundsøkonomisk, inden for den givne bevilling og
inden for de reviderede principper for krav til sikkerhed. Undersøgelsen viser, at de to
broer inden for bevillingen kan løftes til højeste sikkerhedsniveau, benævnt konsekvens-
klasse CC3, ifølge reviderede principper for krav til sikkerhed ved eksisterende broer. På
denne baggrund forventes projekterne udbudt i 1. halvår 2015.
Den budgetmæssige situation
PDF to HTML - Convert PDF files to HTML files
61/99
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der
afsat 254,5 mio. kr.(2014-priser) til at skibsstødssikre broerne, og budgettet forventes
overholdt.
Langelandsbroen
Formål
Formålet med projektet er dels reparation af bropiller, dels at der ydes en forebyggende
indsats mod rust (katodisering mv.). Gennemførelsen af arbejdet vurderes at sikre bro-
pillernes holdbarhed og bæreevne i ca. 50 år.
Status
Skaderne på bropillerne har været mere arbejdskrævende end forventet, og det har der-
for medført mange etapeopdelinger af betonreparationen. Reparationsarbejdet på Lan-
gelandsbroen blev afsluttet ultimo oktober 2013 som planlagt. Dog udestod en mangel,
idet anlægget, som styrer katodisk beskyttelse af armeringen, ikke fungerer optimalt.
Der er i løbet af 2014 udført fejlsøgning og omkobling af anlægget, og entreprenøren er
nu færdig. I 2015 resterer derfor kun mindre udgifter i projektet.
Den budgetmæssige situation
Der er afsat 84,9 mio. kr. (2014-priser) til reparation af Langelandsbroen. Projektet er
finansieret af Vejdirektoratets drifts- og vedligeholdelsesbevilling, og budgettet forventes
overholdt.
Mønbroen
Formål
Formålet med projektet er at hovedistandsætte Mønbroens broplade med tilhørende
konstruktionselementer, herunder en forebyggende indsats mod rust (katodisering mv.),
der på længere sigt vil nedsætte behovet for reparationer.
Status
Projektet er blevet tiltrådt ved akt. 7 af 14. oktober 2010. Vejdirektoratet har måttet re-
vurdere projektet i forhold til entreprisesammensætningen og tidsplanen, og i efteråret
2011 blev der vedtaget et nyt aktstykke, akt. 68 af 21. november 2011, med henblik på
opdeling af projektet i to entrepriser.
Projektets første entreprise vedrører oversiden af Mønbroen og er opdelt i fire etaper,
hvor arbejdet med udskiftning af kantbjælker, rækværk, belægning samt fugtisolering er
afsluttet i sommeren 2014.
Projektets anden entreprise, som vedrører undersiden herunder stålbjælkerne, der bæ-
rer bropladen i gennemsejlingsfaget samt betonbuerne, er igangsat primo oktober 2014,,
og forventes afsluttet med udgangen af 2016.
Den budgetmæssige situation
PDF to HTML - Convert PDF files to HTML files
62/99
Med Finansudvalgets tilslutning til akt. 68 af 21. november 2011 har projektet en bevil-
get totaludgift på 125,0 mio. kr. (2014-priser), som forventes overholdt.
Spunsvæggen på Lyngbyvej
Formål
Formålet med projektet er en forstærkning af spunsvæggen (støttevægge af stål, der for-
hindrer jorden i at skride) ved etablering af nye jordankre, da de eksisterende flere ste-
der er i meget ringe stand.
Status
Projektet er blevet tiltrådt ved akt. 67S af 22. august 2013. Der er indgået kontrakt med
entreprenør i foråret 2014.
Det samlede forstærkningsprojekt skal forløbe i fire etaper: Én hvert år i perioden 2014-
17. Første års etape (vestlig side nær Kildegårdsplads) er afsluttet ultimo oktober 2014
og næste års etape påbegyndes i april 2015.. Udførelse og slutafregning forventes at være
afsluttet ved udgangen af 2017.
Den budgetmæssige situation
Med Finansudvalgets tilslutning til akt. 67 af 22. august 2013 har projektet en bevilget
totaludgift på 164,6 mio. kr. (2014-priser), som forventes overholdt.
PDF to HTML - Convert PDF files to HTML files
63/99
4.4
Efterslæbsnedbringning mv.
Vejdirektoratet har fuldført den flerårige aftale om vejvedligeholdelse for perioden 2010-
2013, som blev indgået på baggrund af Driftsstrategianalysen fra 2009, med henblik på
at nedbringe det vedligeholdelsesmæssige efterslæb på statsvejnettet – og på langt sigt
opnå den mest optimale og dermed den billigste vedligeholdelsesindsats.
Målet var, at efterslæbet på statsvejnettet skulle nedbringes i et omfang svarende til
1.900 mio. kr. (2010-priser) i perioden 2010-2013 samlet set for belægninger samt små
og store bygværker. Målet er samlet set indfriet.
Den beregningstekniske opgørelse af det fysiske efterslæb viser, at omfanget af efterslæ-
bet på statsvejnettet svarer til, at der i perioden 2010-2013 er nedbragt et efterslæb på
ca. 2,15 mia. kr., jf. nedenstående tabel 4.4.
Tabel 4.4. Nedbringelse af efterslæb 2010-2013 (2010-priser)
Nedbragt efterslæb i 2010-priser
Mio kr.
2010
Mål -
Nedbragt
efterslæb
Faktisk -
Nedbragt
efterslæb
500
275
0
775
Mål -
2011
Faktisk -
Nedbragt
efterslæb
275
250
-50
475
Mål -
2012
Faktisk -
Nedbragt
efterslæb
300
225
50
575
Mål -
2013
Faktisk -
Nedbragt
efterslæb
25
250
50
325
Mål
2010-2013
Faktisk
Nedbragt
efterslæb
300
200
0
500
Nedbragt
efterslæb
250
275
25
550
Nedbragt
efterslæb
-50
175
25
150
Nedbragt Nedbragt
efterslæb efterslæb
1.000
850
50
1.900
1.100
1000
50
2.150
Belægninger
Små bygværker
Store bygværker
I alt
500
200
0
700
Anm.: Beregningsteknisk opgørelse angivet i 2010-niveau (jf. forudsætningsindeks, finansloven).
Dermed kan der konstateres en mernedbringelse på 250 mio. kr., når måltallet for peri-
oden 2010-2013 sammenholdes med den beregningstekniske opgørelse af det nedbragte
efterslæb for samme periode.
Med akt nr. 85, der blev tiltrådt af Finansudvalget den 21. januar 2010, blev der forudsat
et forbrug til den kapitalbevarende vedligeholdelsesindsats på ca. 3,9 mia. kr. (forudsat-
te 2010-priser) i perioden 2010-2013, jf. tabel 4.5.
Tabel 4.5. Kapitalbevarende vedligeholdelse 2010-2013 (mio. kr.), bevillingsudvikling og faktisk for-
brug
2010
Økonomisk optimal strategi fra oprindeligt
aftalegrundlag (forudsatte 2010-priser)*
Faktisk forbrug omregnet til 2010-priser
(realiserede priser)**
Bevilling (løbende priser)***
Faktisk forbrug (løbende priser)
****
1.077,7
1.009,1
1.077,7
1.009,1
2011
1.264,4
1.111,0
1.164,1
1.167,1
2012
809,4
948,1
948,6
1.021,7
2013
790,9
475,2
544,9
508,5
2010-
2013
3.942,4
3.543,4
3.735,3
3.706,3
* Jf. Akt nr. 85 tiltrådt af Finansudvalget den 21. januar 2010.
** Omregnet til 2010-priser pba. ØAVs fastprisindeks for vejanlægsudgifter.
*** Jf. Akt nr. 85 tiltrådt af Finansudvalget den 21. januar 2010 hhv. bevillingslovene for finansårene.
****Faktisk forbrug opgjort af Vejdirektoratet på baggrund af regnskabstal.
PDF to HTML - Convert PDF files to HTML files
64/99
I perioden 2010-2013 udgjorde det faktiske forbrug i perioden ca. 3,5 mia. kr. (realisere-
de 2010-priser). Forholdet mellem forudsat forbrug og faktisk forbrug for perioden kan
navnlig henføres til prisudviklingen, idet der opgjort i løbende priser stort set er sam-
menfald mellem bevilling og faktisk forbrug på omkring 3,7 mia. kr. i perioden, jf. tabel
4.5.
Sammenfattende kan der peges på, at følgende forhold har gjort sig gældende med hen-
syn til forløbet i efterslæbet 2010-2013:
Efterslæbet er nedbragt i et større omfang end forudsat for perioden 2010-2013.
Der er opnået lavere priser end forudsat i Driftsstrategianalysen fra 2009, her-
under som følge af ændrede udbudsformer, hvor der er søgt større fleksibilitet
for entreprenørerne, fx via totalentrepriser og fleksible udførelsesperioder. Det
er bemærkelsesværdigt, idet der samtidig har kunnet konstateres en kraftigere
prisudvikling end forudsat i perioden 2010-2013. Vejanlægsudgifterne steg med
ca. 7 pct. fra 2010 til 2013, mens der var forudsat en prisstigning på ca. 1,4 pct.
Det har dermed været muligt at realisere lavere priser, selvom de faktiske priser
på vejanlægsområdet reelt er steget i perioden. De forbedrede priser er opnået i
tillæg til forudsatte effektiviseringer på indkøb i forbindelse med det oprindelige
aftalegrundlag.
Behovet har mængdemæssigt vist sig anderledes end forudsat i Driftsstrategi-
analysen fra 2009. Det har vist sig økonomisk optimalt at udskyde visse vedlige-
holdelsesarbejder, fordi vedligeholdelsesbehovet har vist sig mindre presserende
end forudsat. Fx var det forudsat, at bygværker med en alder på ca. 40 år skulle
omisoleres for ikke at komme i efterslæb. Imidlertid er mange af disse fugtisole-
ringer ved nøjere eftersyn blevet vurderet til at kunne holde yderligere 5-10 år.
Det skønnes, at der er udskudt vedligeholdelsesarbejder for 110 mio. kr.
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 er der
afsat 1,4 mia. kr. for årene 2014 til 2017 med henblik på at fortsætte den på langt sigt
billigste vedligeholdelsesindsats. Der overføres midler hertil fra anlægsprojekternes cen-
trale reserver i takt med, at de centrale reserver frigives, idet indsatsen reduceres, hvis
der ikke kan frigives tilstrækkelige midler. Det er aftaleparternes mål, at det ordinære
vedligeholdelsesbudget på sigt skal kunne dække behovet, så der ikke igen oparbejdes
efterslæb.
Ultimo 2013 er der tilkommet en ekstraordinær opgave i forbindelse med den gamle
Lillebæltsbro, som er en fællesbro mellem Banedanmark og Vejdirektoratet. Det har vist
sig nødvendigt at foretage en stabilisering af broens fundamenter, som der ikke er taget
højde for i forudsætningerne for kapitalbevarende vedligehold på statsvejene i perioden
2014-2017. Projektet er tiltrådt af Finansudvalget ved aktstykke nr. 91 af 13. marts 2014.
Vejdirektoratets andel til denne opgave udgør forventeligt 71,5 mio. kr., heraf 64,5 mio.
kr. til stabilisering og 7 mio. kr. til øget beredskab til lukning og evakuering af broen
indtil projektafslutning.
For perioden 2010-2013 viser opgørelsen af nedbringelsen af efterslæbet på statsvejnet-
tet, at det i visse sammenhænge er gået bedre end forudsat, og at det har vist sig økono-
misk optimalt at udskyde visse vedligeholdelsesopgaver, herunder i tilknytning til byg-
værker. Omvendt er der forhold, som der ikke har været taget højde for i indeværende
PDF to HTML - Convert PDF files to HTML files
65/99
vedligeholdelsesperiode som fx behovet for stabiliseringen af Gl. Lillebæltsbro. Der kan
således forekomme justeringer og forskydninger i relation til indsatsen for nedbringelse
af efterslæbet som led i den løbende indsats for at sikre en økonomisk optimal tilrette-
læggelse af de kapitalbevarende vedligeholdelsesarbejder.
PDF to HTML - Convert PDF files to HTML files
66/99
5. Letbaner
Dette afsnit beskriver status for besluttede letbaner og undersøgelser af letbaneprojekter
på Transportministeriets område.
Det er besluttet at give statslig støtte til lokalt forankrede projekter om at etablere letba-
ner i Aarhus, Ring 3 i København, Odense og Aalborg, jf. tabel 5.1.
For alle letbaneprojekterne gælder, at staten giver et bidrag til anlægsomkostningerne,
mens driftsrelaterede anlæg og den efterfølgende drift alene afholdes af de lokale parter.
Der er oprettet særskilte kommunalt/regionalt/statsligt ejede letbaneselskaber, som står
for at projektere, anlægge og drive de enkelte letbaner. Statens bidrag gives enten i form
af at tilskud (Odense og Aalborg) eller i form af et indskud, hvor staten er medejer af
letbaneselskaberne (Ring 3 og Aarhus). Der er fremsat lovforslag om ændring af statens
engagement i Aarhus Letbane til et tilskud.
Tabel 5.1. Økonomioversigt over letbaneprojekter
(m io. kr., 2014-priser)
Hjemmel/Aftale
Lov nr. 432 af 16. maj
2012, Aftale af 12. juni
2014
Aftale om Finansloven for
2014
Aftale om Finansloven for
2015
Lov nr. 165 af 26. februar
2014
Totaludgift
1)
Overholdelse Totalforbrug
af totaludgift pr. 30.09.2014
Ja
Ja
Ja
Ja
575,0
98,1
0,0
67,1
Statsligt
bidrag
2)
Statslig
Åbningsår/
udbetaling
afslutning
pr. 30.09.2014
506,0
0,0
0,0
92,0
2017
2020
-
2021
Aarhus Letbane
Odense Letbane
Aalborg Letbane
Letbane på Ring 3
3)
2.183,5
2.326,0
1.767,0
4)
4.105,3
1.049,4
1.108,0
830,0
4)
1.794,5
1) Totaludgift inkluderer alle bevillinger og reserver afsat af staten, kommuner og regioner til anlægget af letbanerne (dvs. ekskl.
driftsrelaterede udgifter). For så vidt angår Aarhus Letbane indgår også midler til elektrificering af Grenaabanen, men ikke Ba-
nedanmarks udgifter til hastighedsopgradering mellem Ryomgaard og Grenaa.
2) Statsligt bidrag inkluderer indskud/tilskud samt reserver afsat af staten. Der er afsat 414,3 mio. kr. i reserve til Ring 3 Letbane,
253 mio. kr. til Odense Letbane og 127,8 mio. kr. til Aalborg Letbane.
3) Med Aftale af 12. juni 2014 er der afsat 50 mio. kr. i statsligt bidrag til stationer på DTU. Projektet er ikke inkluderet i tabellen, da
der udestår restfinansiering op til de 95 mio. kr., som projektet beløber sig til i alt.
4) 2015-pl
Det er endvidere besluttet at give statslig støtte til analyser af eventuelle nye letbanepro-
jekter, jf. tabel 5.2.
Tabel 5.2. Økonomioversigt over forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
(mio. kr. 2014-priser)
Aalborg Letbane/BRT
Udredning af en letbane på
Frederikssundsvej
Analyse af et sammenhængende
letbanenet i Storkøbenhavn
Hjemmel/Aftale
Aftale af 12. juni 2012
Aftale af 12. juni 2014
Afsat
bevilling
6,0
6,0
2)
1)
Overholdelse
af bevilling
Ja
Ja
Forbrug pr.
30.09.2014
3,0
0,0
Bevillings-
ansvarlig
Banedanmark
Transport-
ministeriet
Transport-
ministeriet
Aftale af 12. juni 2014
17,5
Ja
0,0
1) Hertil kommer et bidrag fra Region Hovedstaden på 10 mio. kr.
2) De resterende omkostninger til analysen afholdes af Københavns Kommune
Aarhus Letbane
Formål
Projektet Aarhus Letbane består af 12 km ny dobbeltsporet letbanelinje gennem Aarhus
samt elektrificering og tilpasning af Odderbanen og Grenaabanen til letbanedrift. Når
letbanen åbner, vil der være en sammenhængende letbanestrækning på 108 km. Aarhus
Letbane I/S, som står for at anlægge letbanen, forventer, at projektet kan åbne i 2017.
PDF to HTML - Convert PDF files to HTML files
67/99
Status
Der blev i Lov nr. 432 af 16. maj 2012 om Aarhus Letbane afsat i alt 1.178 mio. kr. (2009-
priser) fra statslig, regional og kommunal side til anlægget af Aarhus Letbane. Med bag-
grund i loven stiftede Aarhus Kommune, Region Midtjylland og staten anlægsselskabet
Aarhus Letbane I/S i august 2012. Interessentskabets formål er at anlægge Aarhus Let-
bane, som derefter overdrages til Aarhus Letbane Drift I/S. Aarhus Letbane I/S er ejet
47,2 pct. af Aarhus Kommune, 5,8 pct. af Region Midtjylland og 47 pct. af staten. Der
blev i forlængelse heraf afsat et statsligt bidrag på 600 mio. kr. (2009-priser), samt 100
mio. kr. (2009-priser) i statslig reserve.
På baggrund af de indkomne tilbud på projektet i foråret 2014 stod det klart, at projek-
tets anlægsdel inkl. en reserve på 10 pct. vil koste ca. 1,9 mia. kr., svarende til en fordy-
relse i forhold til anlægslovens rammer på ca. 700 mio. kr. Fordyrelsen kan bl.a. henfø-
res til øgede udgifter til forberedende arbejder, bygherreorganisation, projektering mv.
Med Aftale om Metro, letbane, nærbane og cykler af 12. juni 2014 blev der fra statslig
side afsat yderligere 330 mio. kr. (2014-priser), hvoraf de 103 mio. kr. er en udmøntning
af den statslige reserve, til at dække statens andel af fordyrelsen. Som en præmis for den
statslige medfinansiering blev det aftalt, at staten udtræder af Aarhus Letbane I/S og
overdrager ejerskabet og det fremadrettede økonomiske ansvar til Aarhus Kommune og
Region Midtjylland. Det statslige indskud konverteres til et tilskud. Et forslag til lov om
ændring af Lov om Aarhus Letbane, herunder i forhold til statens udtrædelse af anlægs-
selskabet, blev fremsat d. 5. november 2014.
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
fra 12. juni 2012 blev der reserveret 100 mio. kr. til at dække nettoomkostningerne ved
en evt. elektrificering af Grenaabanen, hvis elektrificeringen ikke fuldt ud kan dækkes af
lavere driftsomkostninger som ellers forudsat. De 100 mio. kr. blev derefter udmøntet
med aftalen af 12. juni 2014 . Samtidig der afsat 54 mio. kr. til en hastighedsopgradering
af Grenaabanen mellem Ryomgaard og Grenaa fra 75 km/t til 100 km/t under forudsæt-
ning af, at der indkøbes tog, der kan køre 100 km/t. Aarhus Letbane I/S har i oktober
2014 besluttet at købe tog, der kan køre op til 100 km/t, som skal betjene strækningen til
Grenaa.
Banedanmark står som ejer af Grenaabanen for at gennemføre hastighedsopgraderingen
mellem Ryomgaard og Grenaa. Hastighedsopgraderingen gennemføres i koordination
med anlægsarbejderne for Aarhus Letbane I/S.
Den budgetmæssige situation
Det er afsat i alt 1.049,4 mio. kr. (2014-priser) i statsligt bidrag til Aarhus Letbane I/S
inkl. bidrag til elektrificering af Grenaabanen. Hertil kommer 54,0 mio. kr. (2014-priser)
til hastighedsopgraderingen mellem Ryomgaard og Grenaa, som afholdes af Banedan-
mark.
Odense Letbane
Formål
Odense Letbane vil bestå af en ny 14,4 km lang letbanelinje fra Tarup Centeret i nord via
PDF to HTML - Convert PDF files to HTML files
68/99
Odense centrum til Hjallese Station i syd. Linjen vil have 26 stationer, og turen fra den
ene ende til den anden skal kunne tilbagelægges på 36 minutter. Letbanen vil betjene
bl.a. Odense Banegårdscenter, Rosengårdscenteret, Syddansk universitet, Nyt Odense
Universitetshospital og Hjallese Station. Letbanen er endvidere tænkt sammen Odense
Kommunes omfattende planer om byomdannelse i Odense centrum.
Status
I juni 2013 offentliggjorde Odense Kommune en udredningsrapport for Odense Letbane
efterfulgt af en VVM-undersøgelse, som blev afsluttet i foråret 2014. Staten har med
Aftale om bedre veje mv. fra 2. december 2009 afsat 4,1 mio. kr. og med Aftale om takst-
nedsættelser og investeringer til forbedring af den kollektive trafik af 12. juni 2012 yder-
ligere 15 mio. kr. i bidrag til analyserne. Der blev med Aftale om Finansloven for 2014
afsat 1,1 mia. kr. frem til 2020 til et statsligt tilskud til etableringen af Odense Letbane,
svarende til 47 pct. af de samlede anlægsomkostninger på i alt ca. 2,4 mia. kr. Hertil
kommer driftsrelaterede anlæg og investeringer, som de lokale parter finansierer.
D. 23. juni 2014 blev der indgået en principaftale om Odense Letbane mellem Odense
Kommune, Region Syddanmark og Staten. Principaftalen fastlægger, at Odense Kom-
mune opretter et 100 pct. kommunalt ejet selskab (Odense Letbane P/S) til at stå for
projektering, anlæg og drift af Odense Letbane. Aftalen fastlægger, at staten giver et til-
skud på 1.108 mio. kr. (inkl. reserver, 2014-priser) svarende til 47 pct. af anlægsdelen af
projektet. Et lovforslag om Odense Letbane, som skal sikre lovhjemmel til oprettelsen af
et selskab og gennemførelsen af projektet, er fremsat 5. november 2014.
Odense Kommune forventer at kunne påbegynde selve anlægsarbejdet medio 2016 efter
vedtagelse af lovforslaget om Odense Letbane, stiftelse letbaneselskabet og gennemførel-
se af udbud. Odense Kommune forventer, at letbanen kan stå færdig i 2020.
Den budgetmæssige situation
Det er afsat i alt 1.108 mio. kr. (2014-priser) i statsligt tilskud til Odense Letbane inkl. 30
pct. korrektionstillæg. Udbetaling af det statslige tilskud kan påbegyndes, når letbane-
selskabet er oprettet.
Aalborg Letbane
Formål
Aalborg Letbane vil bestå af en ny 12,3 km lang letbanelinje fra Aalborg Universitetsho-
spital i øst via Aalborg centrum til Mølholmparken i vest. Linjen vil have 24 stationer, og
turen fra den ene ende til den anden skal kunne tilbagelægges på 35 minutter. Letbanen
har til formål at styrke den kollektive trafik i Aalborg og bidrage til at overflytte rejsende
fra blandt andet personbiler til den mere miljøvenlige eldrevne letbane. En letbane vil
endvidere understøtte den byudvikling, der er i gang i Aalborg, med blandt andet udvi-
delse af Aalborg Universitet og byggeriet af et nyt universitetshospital.
Status
Aalborg Kommune, Region Nordjylland og Nordjyllands Trafikselskab har i samarbejde
med Transportministeriet udarbejdet en udredningsrapport for en letbane/BRT (høj-
klasset bus) i Aalborg. Der arbejdes nu videre med VVM-undersøgelse af projektet, som
PDF to HTML - Convert PDF files to HTML files
69/99
forventes afsluttet i sommeren 2015. Med Aftale om takstnedsættelser og investeringer
til forbedring af den kollektive trafik af 12. juni 2012 blev der afsat 6 mio. kr. i statsligt
bidrag til VVM-undersøgelsen.
Der blev med Aftale om Finansloven for 2015 afsat 830 mio. kr. (2015-priser) til et stats-
ligt tilskud til etableringen af letbanen i Aalborg, svarende til 47 pct. af de samlede an-
lægsomkostninger på i alt knap 1,8 mia. kr. Hertil kommer driftsrelaterede anlæg og
investeringer, som alene de lokale parter finansierer. I udredningsrapporten for en Let-
bane/BRT Aalborg er der lagt op til, at letbaneprojektet skal gennemføres efter samme
model som Odense Letbane.
Der skal i foråret 2015 udarbejdes en principaftale, som fastlægger de nærmere rammer
for statens tilskud og gennemførelsen af projektet. Herefter vil der forventeligt fremsæt-
tes et lovforslag om Aalborg Letbane med henblik på at oprette selskabet og gennemføre
projektet.
Den budgetmæssige situation
Det er afsat i alt 830 mio. kr. (2015-priser) i statsligt tilskud til Aalborg Letbane inkl. 30
pct. korrektionstillæg. Det nærmere økonomiske afløb for projektet vil skulle afklares i
forbindelse med en principaftale for projektet.
Parterne bag Aftale om Finansloven for 2015 (S, R, SF og EL) er enige om, at et eventuelt
tilbageløb af det statslige tilskud, efter at letbanen er endeligt etableret, skal prioriteres
af forligskredsen bag Aftale om takstnedsættelser og investeringer til forbedring af den
kollektive trafik af 12. juni 2012.
Letbane på Ring 3
Formål
Letbanen i Ring 3 vil bestå af en ca. 27 km lang letbanelinje på den allerede eksisterende
Ring 3 mellem Lyngby og Ishøj. Letbanen skal styrke den kollektive trafiks fremkomme-
lighed på tværs af byfingrene og dermed bidrage til en øget lokalisering og økonomisk
vækst i bybåndet. Linjen vil have 27 stationer og vil køre med afgange hvert 5. minut i
dagtimerne mandag – lørdag og med 10 minutters drift i aftentimerne og søndag. Let-
banen forventes i driftsfasen at få op til 13-14 mio. passagerer årligt.
Status
Der er i Infrastrukturfonden afsat i alt 1,8 mia. kr. til en letbane i Ring 3 vest for Køben-
havn, jf. Aftale om en grøn transportpolitik af 29. januar 2009, Aftale om bedre mobili-
tet af 26. november 2010,Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af
21. marts 2013 og Trafikaftale 2014 – udmøntning af disponible midler i Infrastruktur-
fonden af 24. juni 2014.
20. juni 2013 blev der indgået en principaftale mellem staten, Region Hovedstaden og de
11 kommuner i Ringby-samarbejdet, hvoraf det fremgår, at parterne forpligter sig til at
anlægge en letbane. Staten finansierer 40 pct. af anlægsudgiften, mens driften skal fi-
nansieres af kommunerne og regionen.
PDF to HTML - Convert PDF files to HTML files
70/99
Lov om Letbane på Ring 3 blev vedtaget i februar 2014, og der er indgået aftale med Me-
troselskabet om varetagelse af opgaven med anlæg af letbanen. Der udarbejdes pt. VVM
undersøgelse, som forventes færdig medio 2015. Forslag til anlægslov forventes fremsat i
efteråret 2015.
Med Aftale om metro, letbane, nærbane og cykler af 12. juni 2014 blev forligskredsen
bag aftaler om bedre og billigere kollektiv trafik enige om at afsætte 50 mio. (2014-
priser) i statsligt bidrag til ændring af lineføringen af letbanen ved DTU med henblik på
en bedre betjening af DTU. Staten vil optage en nærmere dialog med de øvrige interes-
senter, herunder DTU, Lyngby-Taarbæk Kommune og Region Hovedstaden om mulig-
hederne for restfinansieringen op til de 95 mio. kr., som projektet beløber sig til i alt.
Den budgetmæssige situation
Der er afsat 1. 794,5 mio. kr (2014-priser) til statens indskud i Ring 3 Letbane I/S, for-
uden de med aftalen af 12. juni 2014 afsatte 50 mio. kr. (2014-priser) vedr. linjeføringen
ved DTU.
Forundersøgelser, VVM-undersøgelser mv. på letbaneområdet
Udredning af letbane i Frederikssundsvej
Med Aftale om Metro, nærbane, letbane og cykler af 12. juni 2014 blev det besluttet at
afsætte et statsligt bidrag på i alt 6 mio. kr. til en udredning af en letbane i Frederiks-
sundsvej (svarende til 40 pct. af analysens omkostninger). Udredningen udarbejdes i
samarbejde med lokale parter, herunder Københavns Kommune. Arbejdet med udred-
ningen forventes igangsat i 2015.
Analyse af et sammenhængende letbane/BRT-net i Storkøbenhavn
Med Aftale om metro, nærbane, letbane og cykler af 12. juni 2014 blev det besluttet at
afsætte et statsligt bidrag på i alt 17,5 mio. kr. til en analyse af et sammenhængende let-
bane/BRT-net i Storkøbenhavn. Analysen skal vedrøre mulighederne og perspektiverne
for et sammenhængende letbane/BRT-net i Storkøbenhavn. Herunder skal en række
mulige linjeføringer for højklassede kollektive løsninger belyses. Region Hovedstaden
har udtrykt interesse for at medvirke til det samlede analysearbejde og forventes at med-
finansiere med i størrelsesordenen 10 mio. kr. Evt. yderligere bidrag fra relevante lokale
parter vil senere kunne indgå. Der udarbejdes pt. et kommissorium for analysen med
henblik på, at analyse kan sættes i gang i 2015.
PDF to HTML - Convert PDF files to HTML files
71/99
6. Femern Bælt
Kyst til kyst-forbindelsen
Formål
Femern A/S forestår projekteringen af kyst til kyst-forbindelsen over Femern Bælt.
Status
De overordnede milepæle for projektet er, at Femern A/S sensommeren 2015 kan påbe-
gynde hovedanlægsarbejderne og ultimo 2021 færdiggøre byggeriet af Femern Bælt-
forbindelsen. Femern A/S tidsplan er baseret på, at der fremsættes forslag til anlægslov
for projektet i Folketinget i februar 2015 med henblik på vedtagelse i folketingsåret
2014-2015, samt at den tyske myndighedsgodkendelse foreligger i sommeren 2015.
Femern A/S har pt. fokus på tre kerneprocesser: myndighedsgodkendelsen i Danmark,
myndighedsgodkendelsen i Tyskland samt udbudsprocessen. Hertil kommer en række
fremrykkede aktiviteter.
Den danske VVM-redegørelse var i offentlig høring i perioden fra d. 28. juni 2013 til d.
20. september 2013. Transportministeriets VVM-høringsnotat indeholdende kommen-
tarer til de indkomne svar vil indgå i arbejdet med at forberede en anlægslov for den
faste forbindelse over Femern Bælt. Høringsnotatet blev offentliggjort d. 24. oktober
2014. Et udkast til forslag til anlægslov for kyst til kyst-forbindelsen og de danske land-
anlæg blev sendt i offentlig høring den 28. november 2014.
D. 20. november 2014 blev en opdateret trafikprognose og en opdateret finansiel analyse
offentliggjort. Trafikvæksten på Femern Bælt forventes at være nogenlunde på samme
niveau som forventet i trafikprognosen fra 2003, idet der dog forventes en lidt lavere
gennemsnitlig årlig vækst i trafikken og et lidt højere trafikspring efter åbning sammen-
lignet med trafikprognosen fra 2003. Ifølge den opdaterede finansielle analyse forventes
det samlede Femern Bælt-projekt – baseret på et uændret anlægsskøn – at være betalt
på 32-37 år afhængig af omfanget af reserver i anlægsbudgettet. I den seneste finansielle
analyse fra 2011 var tilbagebetalingstiden beregnet til 39 år.
Transportministeriet har igangsat arbejdet med at opdatere den samfundsøkonomiske
analyse af projektet. Resultaterne heraf vil indgå som en del af forberedelsen af dét for-
slag til anlægslov, der forventes fremsat i Folketinget i februar 2015.
Ansøgningen om tysk myndighedsgodkendelse blev indgivet til de tyske myndigheder i
Kiel d. 18. oktober 2013. Herefter følger en godkendelsesproces, som i selskabets tids-
plan er forudsat at vare halvandet år. Som led i processen blev ansøgningsmaterialet
offentliggjort og udsendt i høring i Slesvig-Holsten d. 5. maj 2014. Høringen blev afslut-
tet primo juli 2014. Femern A/S og høringsmyndigheden i Schleswig-Holstein har
iværksat en grundig gennemgang af de indkomne høringssvar. Selskabet er i en tæt dia-
log med de relevante tyske myndigheder. Det er i sidste ende alene den uafhængige god-
kendelsesmyndighed i Kiel (LBV Kiel), der afgør hvornår godkendelsen kan udstedes.
PDF to HTML - Convert PDF files to HTML files
72/99
Der er kommet færre indsigelser i den tyske høringsproces end forventet. På den anden
side har gennemgangen vist, at flere af indsigelserne er mere komplicerede og mere om-
fattende end forventet. Femern A/S har på den baggrund iværksat arbejdet med en for-
nyet vurdering af risikoen for, at godkendelsen ikke kan forelægge allerede i sommeren
2015. I den forbindelse har selskabet iværksat initiativer for at sikre tidsmæssig fleksibi-
litet i udbudsprocessen.
Myndighedsgodkendelsesprocesserne er i sagens natur udfordrende og forbundet med
usikkerhed henset til projektets størrelse og grænseoverskridende karakter. Udbudspro-
cessen for anlægsbyggeriet af selve tunnellen blev iværksat d. 2. september 2013 med
udsendelse af udbudsdokumenterne for de fire store anlægskontrakter til de prækvalifi-
cerede konsortier. D. 4. april 2014 indleverede samtlige prækvalificerede konsortier tek-
niske og administrative bud på kontrakterne. I forlængelse heraf har Femern A/S gen-
nemført en dialogproces med entreprenørerne med henblik på indgivelse af deres pris-
satte bud d. 22. december 2014.
Når de prissatte bud er modtaget fra entreprenørerne d. 22. december 2014, vil Femern
A/S i samråd med selskabets rådgivere analysere buddene og på baggrund heraf udar-
bejde et opdateret anlægsbudget forud for fremsættelsen af forslag til anlægslov for pro-
jektet.
Prækvalifikationen til kontrakten for elektriske og mekaniske installationer samt til den
første jernbanekontrakt blev indledt d. 7. februar 2014, og d. 5. september 2014 blev
henholdsvis fire og tre internationale konsortier prækvalificerede til at byde på de to
kontrakter. De prækvalificerede konsortier skal nu udarbejde tekniske bud. Femern A/S
forventer at modtage de endelige tilbud i slutningen af 2015, mens kontrakterne ventes
underskrevet i 2016.
Selve tunnelbyggeriet kan iværksættes, når de tre kerneprocesser er tilendebragt medio
2015, herunder vedtagelse af en dansk anlægslov, som forudsættes vedtaget i folketings-
året 2014/2015. Anlægsperioden er beregnet til 6�½ år.
Efter Folketingets Finansudvalg godkendte fortroligt akt. K af 20. marts 2013, har Fe-
mern A/S iværksat en række fremrykkede aktiviteter i området ved Rødbyhavn, herun-
der bl.a. etablering af veje og forsyningspunkter som led i forberedelse af anlæg af den
kommende tunnelfabrik, med henblik på at gøre tidsplanen for projektet mere robust
samt bidrage til beskæftigelse i området.
Den tyske forbundstransportminister har oplyst, at der er en risiko for, at udbygningen
af de tyske jernbaneanlæg i tilslutning til Femern Bælt-forbindelsen kan blive forsinket.
Der foreligger ingen opdateret tidsplan for udbygningen, og hvad det eventuelt kan be-
tyde for færdiggørelse i henhold til den dansk-tyske traktat.
Den budgetmæssige situation
Med aktstykke 149 af 23. juni 2011 samt fortroligt akt. K af 20. marts 2013 om fremryk-
kede aktiviteter mv. udgør selskabets budgetramme 3.992 mio. kr. (2008-priser). Bud-
getrammen dækker den resterende del af projekteringsperioden, udbudsprocessen,
fremrykkede anlægsaktiviteter samt grundlaget for selskabets drift i 2015.
PDF to HTML - Convert PDF files to HTML files
73/99
Det bemærkes, at Vejdirektoratet har truffet afgørelse om, at Femern A/S skal forlods-
overtage landbrugsejendommen Elholmgård ved Rødby. Femern A/S har hidtil lagt til
grund, at overtagelsen af Elholmgård først ville skulle finde sted efter anlægslovens ved-
tagelse, hvorfor der nu forventes væsentlige flere udgifter til forlodsovertagelser end
forudsat i akt 149 af 23. juni 2011. Femern A/S forventer dog, at merudgifterne kan af-
holdes inden for projektets nuværende budgetramme, herunder uden at gå ud over akti-
viteter forudsat med akt. K af 20. marts 2013.
Udgifterne til fremrykkede aktiviteter på kyst til kyst-forbindelsen samt sikring af den
fortsatte drift af Femern A/S i 2015 finansieres på samme måde som selskabets hidtidige
aktiviteter. Det vil sige via lånoptagelse med statsgaranti eller genudlån i Nationalban-
ken samt TEN-T-støtte til aktiviteterne fra EU. Der er tale om aktiviteter, der indgår som
et element i det foreløbige, overordnede anlægsoverslag for kyst til kyst-forbindelsen,
som Femern A/S har opgjort til 46 mia. kr. (2014-priser).
Femern A/S vil forud for fremsættelse af forslag til anlægslov for den faste forbindelse
fremlægge et opdateret anlægsbudget, som vil være baseret på konkrete tilbudspriser fra
entreprenørerne for de fire store anlægskontrakter, som udgør skønsmæssigt 75-80 % af
de samlede anlægsomkostninger. Dette vil bidrage til en forøget fremadrettet budgetsik-
kerhed vedrørende anlægsudgifterne for projektet ved Folketingets behandling af an-
lægsloven.
I indeværende støtteperiode, der dækker perioden frem til udgangen af 2015, modtager
projektet støtte fra EU’s TEN-T-program. Selskabet har til dato fået udbetalt i alt 1.149
mio. kr. fra EU ud af det foreløbigt tildelte beløb på 1.527 mio. kr. Der vil i februar 2015
blive søgt om støtte fra TEN-T-programmet for perioden frem til og med 2020 vedrø-
rende anlægsfasen.
Jernbaneanlæg ved Femern Bælt
Formål
Banedanmark har af transportministeren fået tildelt ansvaret for projektering af de dan-
ske jernbanelandanlæg (i daglig tale Ringsted-Femern-banen) i henhold til lov nr. 285 af
15. april 2009 om projektering af fast forbindelse over Femern Bælt med tilhørende
landanlæg i Danmark. De danske jernbanelandanlæg skal senest være klar til ibrugtag-
ning i forbindelse med åbningen af den faste forbindelse under Femern Bælt, som ifølge
den seneste tidsplan forventes at ske i 2021.
De danske jernbanelandanlæg omfatter elektrificering og opgradering til 200 km/t af
banestrækningen mellem Ringsted og syd for Holeby samt udbygning af banen mellem
Vordingborg og Storstrømsbroen og mellem Orehoved og syd for Holeby til dobbeltspor,
jf. Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013. Desuden
vil der blive etableret en ny dobbeltsporet betonbro over Masnedsund og en ny sejlrende
i Masnedø Østflak.
Status
PDF to HTML - Convert PDF files to HTML files
74/99
På baggrund af akt. 149 af 15. juni 2011 har Banedanmark etableret en bygherreorganisa-
tion til gennemførelse af detailprojektering og efterfølgende fysisk gennemførelse af pro-
jektet.
Banedanmark har igangsat arbejdet med at planlægge og gennemføre udbud af de akti-
viteter, som er fremrykket ved fortroligt akt K af 20. marts 2013. Det drejer sig om vej-
broer på Lolland og Falster, nedrivning af overtagede bygninger, støjisolering af eksiste-
rende bygninger samt etablering af ekstra perron på Vordingborg Station:
Nedrivning af de første broer begyndte i maj 2014, og delprojektet forventes af-
sluttet i 2016. Som forberedelse til denne entreprise etableres en midlertidig per-
ron ved Orehoved. Perronen blev taget i brug i maj 2014 og vil blive revet ned,
når arbejdet med jernbanelandanlæggene er afsluttet. Der er ligeledes indgået
aftale om etablering af midlertidig perron ved Rødby Færge.
I december 2013 blev 12 overtagne ejendomme nedrevet fordelt på fire entrepri-
ser.
De første ca. 300 husejere på Lolland og Falster har i april 2014 modtaget tilbud
om at få støjisoleret deres hus, og behandling af ansøgninger pågår. I 2015 følger
huse på Sjælland.
Arbejdet med etablering af ekstra perron på Vordingborg Station forventes af-
sluttet ultimo 2014.
For så vidt angår projektet i øvrigt, vil programmet i løbet af 2014 og 2015 udarbejde
udbudsmateriale og gennemføre udbud for hovedparten af programmets entrepriser
med henblik på kontraktindgåelse hurtigst muligt efter vedtagelsen af en anlægslov.
Endvidere er der gennemført forlodsovertagelser af en række ejendomme, som skal ek-
sproprieres, når Folketinget har vedtaget en anlægslov.
Banedanmark og Vejdirektoratet har i de udarbejdede VVM-analyser vedrørende Fe-
mern Bælt-landanlæg undersøgt følgende tre yderligere tiltag:
En passagervendt station syd for Holeby på Lolland med tilhørende ny bro over
Sydmotorvejen, således at den sydlige del af Lolland også efter åbningen af den
faste forbindelse kan blive betjent med skinnebåren kollektiv trafik.
En fremtidssikring af jernbanegodstrafikken på strækningen ved at etablere eks-
tra lange overhalingsspor, der har kapacitet til godstog på 1.000 meter.
En opgradering af tilslutningsanlæg 48 ved Maribo med ombygning af ramper,
rundkørsler i rampekryds og anlæg af samkørselsplads.
Forligskredsen besluttede i februar 2013 at lade Banedanmark undersøge mulighederne
for at optimere processen omkring udbud og kontraktindgåelser for at klarlægge, om der
derved kan frigøres midler inden for de forudsatte økonomiske rammer for udbygning af
landanlæg, der kan medgå til finansiering af de tre tiltag.
Der er identificeret besparelser, der kan finansiere merudgifterne til den passagervendte
station syd for Holeby med tilhørende ny bro over Sydmotorvejen samt til de ekstra lan-
ge overhalingsspor til 1.ooo meter lange godstog. På et møde den 20. november 2014
besluttede forligskredsen, at de to tilvalgsløsninger gennemføres som led i Femern Bælt-
PDF to HTML - Convert PDF files to HTML files
75/99
projektet. Tilvalgsløsningen med overhalingsspor til 1.000 meter lange tog blev i marts
2013 integreret i programfasen, da det var tidskritisk i forhold til det videre arbejde.
Udbudsprocessen for den nye betonbro over Masnedsund er igangsat, og der forventes
indgået kontrakt medio 2015. Det samme gælder for den nye sejlrende øst for Masnedø.
Ligeledes er udbudsprocessen for bropakker og stations- og sporentreprisen mv. igang-
sat. I forhold til bropakkerne 2-4 har Banedanmark valgt at fremrykke ekspropriatio-
nerne forbundet hermed. Udgifterne hertil er ca. 15 mio. kr., finansieres af overskydende
midler til forlodsovertagelser i akt. K af 20. marts 2013 og vil ikke gå ud over ellers for-
udsatte aktiviteter.
Den budgetmæssige situation
Femern A/S finansierer projektet. Afregningen til Banedanmark sker ved månedlig fak-
turering.
I alt er der ad tre omgange tildelt ca. 271 mio. kr. i EU-støtte til projektets projekterings-
fase. De to første projekter er afsluttet, mens det tredje TEN-T-projekt afsluttes ultimo
2015. Først i 2016 er det endeligt afklaret, hvor stor en andel af de ca. 271 mio. kr., der er
kommet til udbetaling. Europa-Kommissionen har i september 2014 opslået en ny an-
søgningsrunde for finansieringsperioden 1. januar 2014-31. december 2020, og der for-
ventes ansøgt om midler i perioden.
Projektering af det danske vejanlæg ved Femern Bælt
Formål
I henhold til projekteringsloven for en fast forbindelse over Femern Bælt med tilhørende
vej- og jernbaneanlæg i Danmark har Vejdirektoratet gennemført en VVM-undersøgelse
af nødvendige opgraderinger og miljømæssige forbedringer af den eksisterende motorvej
mellem Sakskøbing og Rødbyhavn (E47 Sydmotorvejen).
Status
Vejdirektoratet har på baggrund af en VVM-undersøgelse færdiggjort et samlet beslut-
ningsgrundlag for projektet og fremsendt en indstilling til brug for en politisk beslut-
ning.
Af Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 fremgår
det, at
Der er i dag motorvej mellem Sakskøbing og Rødbyhavn. Parterne er enige om,
at der på nuværende tidspunkt alene foretages nødvendig opgradering af
motorvejsstrækningen i form af miljøtiltag.”
Den budgetmæssige situation
Vejdirektoratet har gennemført projekteringen inden for den ramme til projektering af
danske landanlæg, der blev afsat i lov om projektering af fast forbindelse over Femern
Bælt og tilhørende landanlæg i Danmark (lov nr. 285 af 15. april 2009).
PDF to HTML - Convert PDF files to HTML files
76/99
7. Metroen
Cityringen
Lov om en Cityring er vedtaget af Venstre, Socialdemokraterne, Dansk Folkeparti, Det
Konservative Folkeparti, Radikale Venstre og Socialistisk Folkeparti (lov nr. 552 af 6.
juni 2007). Loven bemyndiger transportministeren til at træffe dispositioner til projek-
tering og anlæg af en Cityring som en metro. Forud for lovens vedtagelse har regeringen,
Frederiksberg Kommune og Københavns Kommune indgået en principaftale om etable-
ring af en Cityring.
Cityringen bliver en 15 km lang tunnelbane (to tunnelrør) under City, brokvartererne og

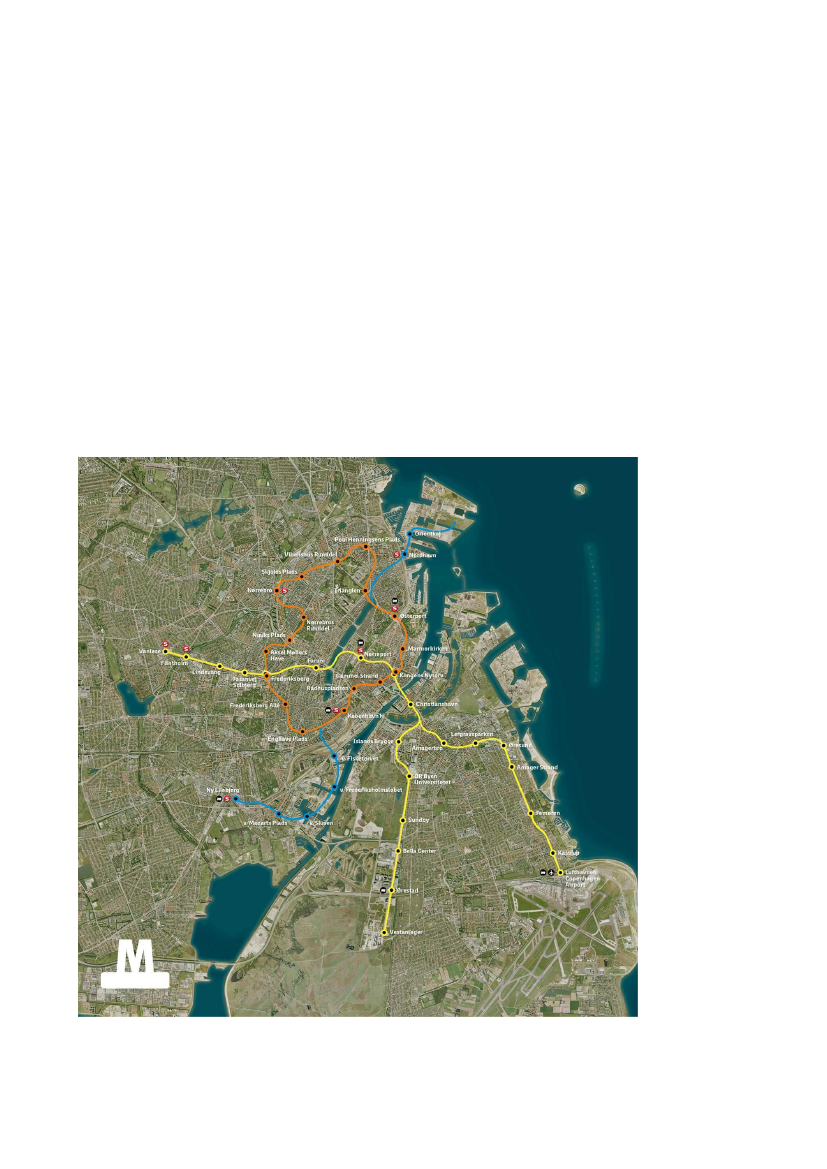

Frederiksberg med 17 stationer (jf. kortet nedenfor). Cityringen anlægges efter princip-
pet ”mere af samme slags”. Dvs. at principperne og de tekniske løsninger fra den eksiste-
rende metro, såsom stationstype og togstørrelse, genbruges.
Kort over den eksisterende metro, Cityringen, Nordhavnsmetroen og Sydhavnsmetroen
PDF to HTML - Convert PDF files to HTML files
77/99
Anlægget af Cityringen varetages af Metroselskabet I/S. Metroselskabet blev stiftet den
26. oktober 2007 som følge af en deling af det daværende Ørestadsselskab i Metrosel-
skabet I/S og Arealudviklingsselskabet I/S (nu Udviklingsselskabet By & Havn I/S).
Regeringen, Socialistisk Folkeparti, Venstre og Dansk Folkeparti indgik den 21. februar
2014 Aftale om Klare rammer for byggeriet af Metrocityringen. Aftalen blev indgået som
følge af, at klagesager på en række af Cityringens byggepladser i 2. halvdel af 2013 og 1.
halvdel af 2014 medførte, at udvidet arbejdstid på flere byggepladser ikke kunne realise-
res. Idet situationen indebar en alvorlig risiko for forsinkelse og fordyrelse af projektet,
var det nødvendigt at indføre et nyt reguleringsgrundlag for metrobyggeriet.
Aftalen er nu udmøntet i en ændring af Lov om en Cityring. Med lovændringen reguleres
metrobyggeriet nu gennem bekendtgørelser udstedt af transportministeren vedrørende
metrobyggepladserne samt nabokompensation. Den nye regulering for metrobyggeriet
trådte i kraft 1. juli 2014.
Status for Nabopakkebekendtgørelsen
”Nabopakkebekendtgørelsen”, som blev udstedt i forbindelse med det nye regelgrundlag
for Cityringen, regulerer erstatninger og genhusning til naboerne til metrobyggeriet.
Status for Metroselskabets indgåelse af aftaler med naboerne pr. 15. oktober 2014 frem-
går af tabellen nedenfor:
Tilbud om kompensation
Under-
Afslag på
skrevne tilbud kompensation
om kompen-
sation
3745
4
Blandt 100 pct. berettigede
Antal der ønsker over-
tagelse
Antal udsendte aftaler om
Antal der øn-
100 pct.-kompensationer – i sker gen-
parentes er angivet, hvor
husning
mange, der har underskrevet
tilbud om kompensation
517 (489)
4
23
Efter ikrafttrædelsen af nabopakkebekendtgørelsen er der udsendt 4.320 aftaler om
kompensation. Heraf er der 517 husstande, der er 100 pct. kompensationsberettigede.
Pr 15. oktober 2014 er status, at der er indgået 3.745 aftaler om kompensation, heraf 489
aftaler med 100 pct. kompensationsberettigede. De naboer, der pr 1. oktober 2014 ikke
har returneret aftalen, har modtaget en påmindelse herom. Der er frem til den 15. okto-
ber 2014 fremsat 4 anmodninger om genhusning. Der er ikke fremkommet anmodning
om kommunal genhusning. Der er frem til den 15. oktober fremsat 23 anmodninger om
overtagelse.
Økonomi
Finansudvalget tiltrådte med akstykke 51 af 1. december 2010 anlægsbudgettet for City-
ringen. Transportministeren, Københavns Kommune og Frederiksberg Kommune god-
kendte herefter det økonomiske grundlag for indgåelse af de store kontrakter om anlæg
af stationer, skakte og tunneller og om levering af tog, skinner og styresystem samt drif-
ten de første 5-8 år.
De økonomiske konsekvenser af klagesagsforløbet hos Natur- og Miljøklagenævnet i
2013 og 1. halvår af 2014, som nævnt ovenfor, er nu blevet opgjort og Metroselskabet
afsluttede forhandlingerne med entreprenørerne herom i løbet af sommeren 2014. Sam-
PDF to HTML - Convert PDF files to HTML files
78/99
let indebærer omkostningerne som følge af den længere anlægsperiode en forøgelse af
anlægsbudgettet for Cityringen på ca. 1 mia. kr. til i alt ca. 23,5 mia. kr.
De ca. 1 mia. kr. er sammensat af ca. 0,5 mia. kr. i kompensation til entreprenørerne, ca.
0,3 mia. til nabokompensation og ca. 0,2 mia. kr. til Metroselskabets egne tidsomkost-
ninger. Dette svarer til en forøgelse af anlægsbudgettet med godt 4 pct.
Finansudvalget tiltrådte d. 8. oktober 2014 aktstykke nr. 162 om håndtering af fordyrel-
sen for byggeriet af Cityringen. Det fremgår af aktstykket, at ejerne bidrager ud fra de
respektive ejerandele, således at staten indskyder 334 mio. kr. i 2014, Københavns
Kommune indskyder 137 mio. kr. i 2014 og 263 mio. kr. i 2016 og Frederiksberg Kom-
mune indskyder 66 mio. kr. i 2020. Når anlægsarbejdet er færdigt, Cityringen er åbnet,
og projektets usikkerheder dermed er reduceret væsentligt, udarbejdes en revideret op-
gørelse af Metroselskabets langtidsøkonomi. På baggrund heraf vil ejerne tage stilling til,
om beløbene helt eller delvist skal tilbagebetales til ejerne.
Fordyrelsen af Cityringen er endvidere godkendt den 29. september 2014 af Frederiks-
berg Kommune og den 9. oktober af Københavns Kommune.
Pr. 30. september 2014 er det samlede forbrug på Cityringen opgjort til 12,0 mia.kr. (lø-
bende priser).
Status og hovedtidsplan
Det økonomiske grundlag for indgåelsen af de første store anlægskontrakter blev god-
kendt i interessentkredsen ultimo 2010. Anlægskontrakten blev indgået den 7. januar
2011 med det vindende konsortium Copenhagen Metro Team (CMT). Transportsystem-
kontrakten blev vundet af Ansaldo STS og indgået samtidig med anlægskontrakten.
Anlæggelsen af Cityringen omfatter 22 byggepladser, hvoraf 17 er kommende metrosta-
tioner på Cityringen. De resterende 5 byggepladser er dels 3 skakte dels 2 byggepladser
ved det kommende kontrol- og vedligeholdelsescenter (CMC).
På baggrund af forhandlingerne vedrørende fordyrelse og forsinkelse af Cityringen inde-
holder ovennævnte aftale med entreprenørerne en ny tidsplan, som muliggør åbning af
Cityringen i juli 2019.
På størstedelen af byggepladserne er udførelsen af stationsvægge, enten i form af slidse-
vægge eller sekantpæle, færdiggjort. Arbejderne består på nuværende tidspunkt primært
i at klargøre stationsboksen til at modtage tunnelboremaskinen.
Tunnelboremaskinerne Nora og Tria er i øjeblikket godt i gang med at bore de første
tunnelstrækninger, som går fra tunnelarbejdspladsen i Nørrebroparken og frem til
skaktbyggepladsen Sønder Boulevard.
Tunnelboremaskinerne Minerva og Eva, blev sendt afsted fra tunnelarbejdspladsen Otto
Busses Vej i henholdsvis slutningen af juni og juli 2014, og borer i øjeblikket deres første
strækning, som går fra Otto Busses Vej og frem til stationsbyggepladsen København H.
De fire boremaskiner, der skal bore Cityringens tunneller, er hver 100 meter lange. De er
konstrueret således, at de i takt med at boringen skrider frem, kan montere de tunnel-
PDF to HTML - Convert PDF files to HTML files
79/99
elementer i beton, der til slut vil udgøre den færdige tunnel. Tunnelboremaskinerne er
opkaldt efter de fire nedlagte telefoncentraler på Østerbro, Nørrebro, Vesterbro og Indre
by.

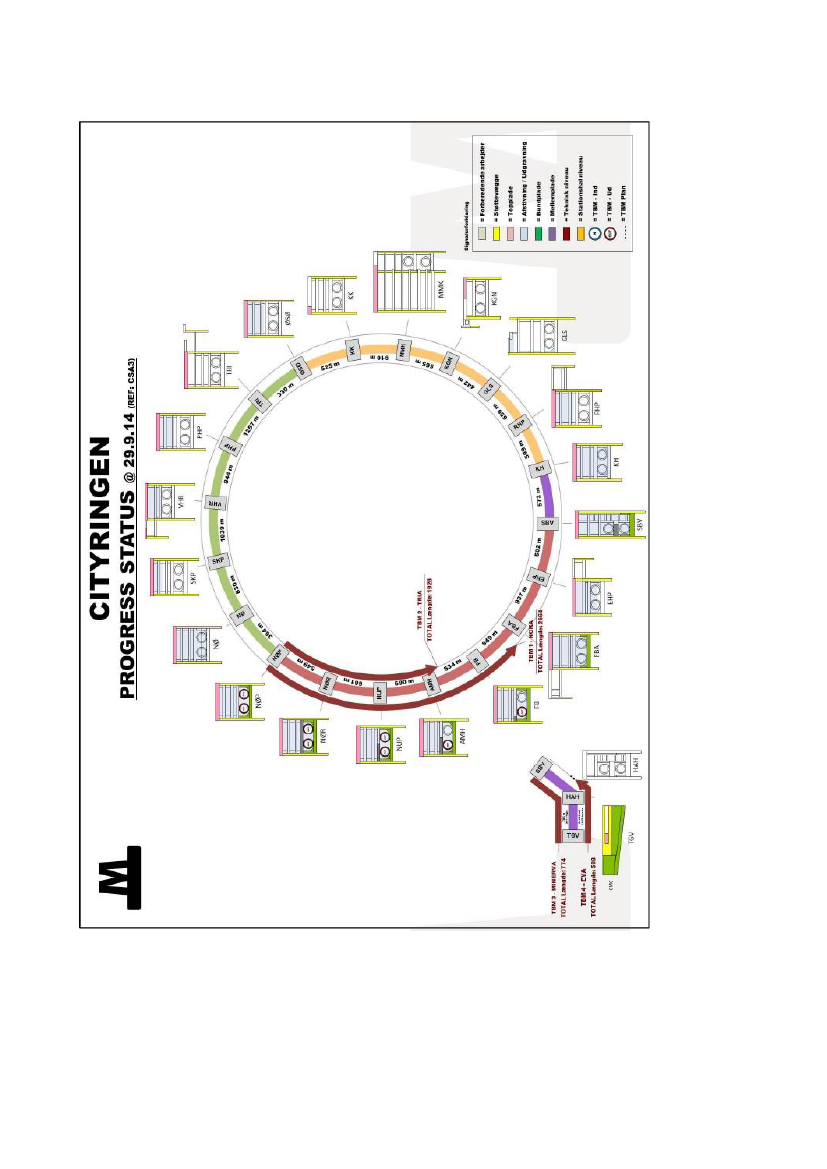

Illustration nedenfor viser status på de 17 stationer, de tre tunnelarbejdspladser, afgre-
ningskammeret Havneholmen til Sydhavnsmetroen, samt fremdriften på tunnelborema-
skinerne. Den 20. november 2014 er der samlet boret i alt 7.674 m af de 29.124 m tun-
nel, der skal bores. Dette svarer til 26,3 pct. Fremdriften for tunnelboremaskinerne føl-
ger tidsplanen.
PDF to HTML - Convert PDF files to HTML files
80/99
I forhold til transportsystemkontrakten er det kommende kontrol- og
vedligeholdelsescenter (CMC) på Vasbygade stort set færdig. Det første togsæt ankom til
kontrol- og vedligeholdelsescenteret i starten af oktober 2014, herefter skal der foretages
en række omfattende tests.
PDF to HTML - Convert PDF files to HTML files
81/99

Fremdrift for Cityringen pr. 31. oktober 2014
Aftalen om den nye tidsplan skal nedbrydes i en detaljeret arbejdstidsplan, der kan dan-
ne grundlag for måling af fremdriften. En fremdriftsrapport på grundlag af den detalje-
rede arbejdstidsplan forventes at foreligge medio december. Ovenstående fremdrifts-
rapportering er således foreløbig og indeholder et skøn på grundlag af den konstaterede
fremdrift på de enkelte stationer. Som det fremgår, er der lokale variationer mellem de
enkelte byggepladser, men overordnet følger arbejdet den nye tidsplan. De lokale varia-
tioner i fremdriften drøftes løbende mellem entreprenørerne og Metroselskabet med
henblik på at sikre, at lokale forsinkelser indhentes, inden de får indflydelse på den glo-
bale fremdrift.
Rigsrevisionen har i sin beretning om status på byggeriet af Cityringen anført, at Metro-
selskabets primære opfølgning på projektet har været på bonustidsplanen og ikke på
kontrakttidsplanen. Rigsrevisionen har i denne forbindelse endvidere anført, at forsin-
kelser i forhold til bonustidsplanen er ikke ført over, så det er muligt at se status i for-
hold til kontrakttidsplanens milepæle.
Denne praksis er nu ændret således, at rapporteringen alene sker i forhold til kontrakt-
tidsplanen. Det bemærkes, at rapporteringen i Anlægsstatus altid har været i forhold til
kontrakttidsplanen.
PDF to HTML - Convert PDF files to HTML files
82/99
Nordhavnen
Partierne i forligskredsen bag aftalerne om en grøn transportpolitik (regeringen, Ven-
stre, Dansk Folkeparti, Liberal Alliance og Det Konservative Folkeparti) indgik en poli-
tisk aftale den 20. juni 2012 om anlæg af metro til Nordhavnen. Parterne er enige om at
afsætte et statsligt bidrag på 328 mio. kr. til metrolinjen til Nordhavnen.
Finansudvalget tilsluttede sig med akt. 115 af 16. august 2012 finansiering af det statslige
bidrag til metroafgreningen fra Cityringen til Nordhavnen.
Den 21. maj 2013 blev Forslag til lov om ændring af lov om en Cityring og lov om Metro-
selskabet I/S og Udviklingsselskabet By & Havn I/S (afgrening fra Cityringen til Nord-
havnen) vedtaget af et enigt Folketing.
For en del af anlægget af nordhavnsafgreningen er der indgået aftaler efter udbud med
henholdsvis en anlægsentreprenør og en transportsystemleverandør. Kontrakten på
anlægsopgaven er underskrevet med Hochtief/Züblin A/S.
Ansaldo STS udfører en del af transportsystemet som tillæg til den nuværende aftale på
Cityringen, idet arbejdet her er en integreret del af anlægget af Cityringen.
Udbuddet af højbanestrækningen er endnu ikke afsluttet. Dette forventes at ske i løbet af
2015, således at kontraktindgåelse herom kan ske i slutningen af 2015.
På grundlag af udbuddene og de foreliggende udkast til aftaler om tillægskontrakterne
på Cityringen samt alle øvrige omkostninger til anlægsarbejdet ligger anlægsbudgettet
på samme niveau som udredningens anlægsoverslag, idet der dog forudsættes anvendt
10 mio. kr. af 10 pct.-reserven på 230 mio. kr., som er indskudt i Metroselskabet.
Ibrugtagen er stadig planlagt til ultimo 2019.
Metroselskabet har i indstilling til ejerne om godkendelse af de store anlægskontrakter
for Nordhavnsmetroen peget på, at indkøb af 1-2 yderligere togsæt vil kunne forbedre
rettidigheden på såvel Cityringen som Nordhavnsmetroen, men – i lyset af at optionen
på togindkøb løber frem til medio 2015 – vil der først blive taget stilling hertil senere.
De forberedende arbejder er i fuld gang og byggepladsen ved den kommende Nordhavn
Station er overdraget til anlægsentreprenøren.
Københavns Kommune har udarbejdet en supplerende VVM-redegørelse, som forventes
vedtaget i Borgerrepræsentationen i begyndelsen af 2015. Umiddelbart herefter vil
transportministeren udstede de nødvendige bekendtgørelser, som sikrer det
myndighedsmæssige grundlag for igangsætning af det egentlige anlægsarbejde.
Det bemærkes, at det indgår som en del af principaftalen mellem staten og Københavns
Kommune om metro til Ny Ellebjerg via Sydhavnen samt udbygning af Nordhavnen, at
Københavns Kommune som led i den fremtidige byudvikling i Nordhavnen, vil træffe
beslutning om at anlægge et antal yderligere metrostationer som forlængelse af den
allerede vedtagne Nordhavnsmetro.
PDF to HTML - Convert PDF files to HTML files
83/99
Metro til Ny Ellebjerg via Sydhavnen
Staten ved Transportministeriet og Københavns Kommune indgik den 27. juni 2014 en
aftale om anlæg af en afgrening fra Cityringen til Ny Ellebjerg via Sydhavnen (Syd-
havnsmetroen)
Sydhavnsmetroen vil få 5 stationer; v. Fisketorvet, v. Frederiksholmsløbet, v. Slusen, v.
Mozarts Plads samt v. Ny Ellebjerg og forventes at stå klar i 2023. De samlede anlægs-
omkostninger for den valgte linjeføring med afgreningskammeret er 8,6 mia. kr., inklu-
siv 30 pct. korrektionsreserve. Indskudsbehovet er 5,6 mia. kr. inklusiv korrektionsre-
serve.
Aftalen er forudsat finansieret ved indskud fra Københavns Kommune på 2 mia. kr. og
fra By og Havn på 1,7 mia. kr., og som dækker kommunens bidrag til såvel Syd-
havnsmetro samt det nødvendige afgreningskammer. Statens bidrag består i at overdra-
ger 40 procentpoint af sin ejerandel af By og Havn I/S til Københavns Kommune.
Som en del af aftalen indgår etablering af et afgreningskammer fra Cityringen til Syd-
havnsmetroen. Anlægsomkostningerne til afgreningskammeret er på ca. 525 mio. kr.,
inklusiv reserve. Københavns Kommunes andel af afgreningsklammeret finansieres som
nævnt oven for og statens bidrag udgør ca. 263 mio. kr., inklusiv korrektionsreserve.
Statens bidrag indskydes i overensstemmelse med principperne om ny anlægsbudgette-
ring. Anlægget afgreningskammeret indgik i den aftale som Metroselskabet har indgået
med CMT og Ansaldo STS sommeren 2014 og betyder at der nu er etableret en ekstra
arbejdsplads Havneholmen, beliggende sammen med tunnelarbejdspladsen ved Otto
Busses Vej.
Finansudvalget har den 4. september 2014 tiltrådt aktstykke nr. 149 om finansieringen
af statens andel af afgreningskammeret for Sydhavnsmetroen.
Der er udarbejdet en supplerende VVM-redegørelse til Cityringen om afgreningskamme-
ret for Sydhavnsmetroen. Den offentlige høring er nu afsluttet, og der er baggrund heraf
udarbejdet en hvidbog samt udstedt VVM-tilladelse og en bekendtgørelse fra transport-
ministeren, som regulerer anlæggelsen af afgreningskammeret.
Den 27. november 2014 blev lov om ændring af lov om en Cityring og lov om Metrosel-
skabet I/S og Udviklingsselskabet By og Havn I/S 1. behandlet i Folketinget
Perrondøre
Ved trafikforliget Aftale om takstnedsættelser og investeringer til forbedring af den kol-
lektive trafik af 12. juni 2012 blev der bevilget 200 mio. kr. (2012-priser) til at øge antal-
let af afgange og dermed kapaciteten, herunder til opstilling af perrondøre på de over-
jordiske stationer, for at øge driftsstabiliteten, bl.a. ved at undgå de mange ”falske” over-
vågningsalarmer fra det eksisterende sikkerhedssystem.
PDF to HTML - Convert PDF files to HTML files
84/99
I 2013 er der indgået kontrakter om levering og installation af de nye perrondøre, samt
den tilhørende opdatering af metroens eksisterende tekniske systemer. Desuden er der
foregået en detaljeret planlægning af installationsarbejdet, med henblik på at begrænse
projektets påvirkning af den almindelige metrodrift. Selve installationen og ibrugtagnin-
gen af de nye perrondøre vil foregå i perioden fra vinteren 2014 til sommeren 2015.
Arbejdet med opsætning af perrondøre sker i forskellige perioder på de tre strækninger
med overjordiske stationer Øresund-Kastrup, Vanløse-Lindevang, DR Byen-Vestamager.
Den første linje, der arbejdes på, er linjen fra Øresund til Kastrup. Arbejdet på denne
strækning forventes færdig i slutningen af 2014. Herefter påbegyndes opsætning af per-
rondøre på strækningen fra DR-Byen til Vestamager. Arbejdet forventes færdigt i løbet
af foråret 2015. Den sidste strækning, hvor der skal opsættes perrondøre, er mellem
Vanløse og Lindevang. Arbejdet her udføres i sommeren 2015.
Erfaringerne med driften af ”metrobusser” (erstatningsbusdriften) på strækningen mel-
lem Vanløse og Frederiksberg station i den første periode i sommeren 2014 er blevet
evalueret med inddragelse af Københavns og Frederiksberg Kommuners trafikrepræsen-
tanter og Movia. Evalueringen viser, at det vil indebære betydelige gener at lukke stræk-
ningen i vintermånederne, som det hidtil har været forudsat i tidsplanen. Den hidtidige
plan ville betyde en fordobling af antallet af busser på vejene om vinteren, hvor der også
er langt flere biler og vejrforholdene kan være dårlige pga. sne og is. Kommunernes re-
præsentanter, Movia og Metroselskabet er enige om, at busdriften i samspil med den
øvrige trafik forløb tilfredsstillende i sommer, men det var tydeligt, at dét behov, der vil
være ved lukning af denne strækning på metroen i vintermånederne, vil give betydelige
trafikale vanskeligheder.
På baggrund af erfaringerne fra gennemførelse af den første fase af perrondørsprojektet
er det derfor vurderet mest hensigtsmæssigt at justere den tidsplan, der er fastlagt i afta-
len. Ændringen indebærer, at på ni ud af 12 stationer vil brugen – og dermed værdien
for kunderne – af perrondørene være implementeret som hidtil planlagt og aftalt, mens
de resterende tre stationer (Vanløse, Flintholm og Lindevang) udskydes til færdiggørelse
i august 2015. 75 pct. af projektet gennemføres således som planlagt og de resterende 25
pct. vil være afsluttet og implementeret med en forlængelse af projektperioden på to
måneder. Perrondørene forventes at være implementeret inden for det aftalte budget på
200 mio. kr. (2012-priser).
PDF to HTML - Convert PDF files to HTML files
85/99
8. Puljeprojekter under Transportministeriet
Afsnittet giver en oversigt over puljeprojekter under Transportministeriet. Tabellerne er
opdelt efter hvilken forligskreds, der har afsat midlerne.
Tabel 8.1 giver en oversigt over puljeprojekter, der er igangsat af forligskredsen bag En
grøn transportpolitik. I forhold til puljen til nye beslutningsgrundlag og strategiske ana-
lyser, som er etableret med Aftaler om en grøn transportpolitik, bliver der givet en status
for VVM-undersøgelser, forundersøgelser mv. i afsnit 3.1 for baneprojekter og i afsnit 4.1
for vejprojekter.
I tabel 8.2 gives en oversigt over igangværende medfinansieringspuljer og -projekter
afsat med Aftale om en grøn transportpolitik, og som enten udføres under Transportmi-
nisteriet eller udbetales til og gennemføres af eksterne parter.
Tabel 8.3 givers en oversigt over puljeprojekter, der er udmøntet af forligskredsen bag
Aftale om en bedre og billigere kollektiv trafik af 12. juni 2012.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af januar 2014 er
der reserveret midler til en stationspulje samt afsat midler til pulje til parkering. I tabel
8.4 gives en status over udmøntningen af puljerne.
PDF to HTML - Convert PDF files to HTML files
86/99
Puljeprojekter finansieret af En grøn transportpolitik
Med Aftale om en grøn transportpolitik fra januar 2009 blev der afsat midler til at etab-
lere og forlænge en række puljer med henblik på at sikre en løbende, målrettet indsats
inden for en række prioriterede fokusområder. Midlerne er løbende blevet udmøntet til
konkrete projekter, jf. følgende tabel.
Tabel 8.1. Puljeprojekter under Transportministeriet, En grøn transportpolitik
Hjemmel/Aftale
(m io. kr. 2014-priser)
Total- Overholdelse af Forbrug pr.
udgift
totaludgift
30.09.2014
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Pulje til stationsmoderniseringer
Genåbning af Langeskov Station
Ny perron i Sønderborg ved Sønderborg St.
Enghave station
Nordhavn station
Pulje til nye teknologiske muligheder
ITS-udviklingsforum
Udvidelse af ITS-systemer på
Helsingørmotorvej
Drift af igangsatte ITS-systemer
FL10
FL10
Aftale af 26. nov. 2010
5,0
29,3
70,4
20,1
3,4
15,9
5,0
5,0
3,5
3,8
10,3
45,6
39,7
10,5
17,8
35,9
5,2
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Nej
Ja
Ja
3,8
21,3
57,0
10,9
0,0
0,0
0,0
0,0
1,7
0,0
0,0
2,3
7,2
9,0
0,6
1,9
0,0
-
2014
2014
2015
2015
2015
2015
2015
(bero)
-
-
2015
2014
2015
2015
2016
2016
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Aftale af 26. nov. 2010 / Aftale
af 24. juni 2014
64,5
Nej
Nej
Ja
Ja
12,6
1,1
0,0
6,0
2015
2015
2016
2016
Banedanmark
Banedanmark
Banedanmark
Banedanmark
Aftale af 26. nov. 2010 / Aftale af 24. juni 2014
10,0
FL13
Aftale af 26. nov. 2010
92,0
78,7
Forbedret information på stationer om samspil
Aftale af 26. nov. 2010
mellem tog, bus og metro
Evaluering af effekterne af ITS
Aftale af 24. juni 2014
Videreførsel af drift af trafikledelsessystemer
M3 - analyse af øget kapacitet
Puljje vedrørende kørsel i nødspor
ATC- linieledere på fjernbanen
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
FL10
Pulje til bedre kapacitet og bekæmpelse af lokale flaskehalse
Reservation af ramme til forbedring af vejnettet
FL10
mv. som led i Ringkøbing-Skjern Kommunes
Aftale af 26. nov. 2010
projekt "Søvejen mod vest"
Tilslutningsvej v Aulbyvej, Middelfart Kommune FL 12
Transport af vindmøller på statsvejnettet
E45 Fredericia-Kolding, Kørsel i nødspor ved
Kolding
Udvidelse af kapaciteten i Padborg
Kombiterminal
Rampekrydsombygning ved Odense SV
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Krydsombygning ved Klausdalsbrovej ved Ring
Aftale af 21. marts 2013
4 i Ballerup
Udvidelse af frakørsel ved Vintapperrampen
Pulje til mere cykeltrafik (2009-2014)
Anlæg af cykelsti ved Fuglebjerg
Cykelsti Velhustedvej-Kibæk, Herning
Kommune
Stikrydsning ved Brovejen, Løkkeby Strandvej
Stikrydsning Volderslevvej/Dahlsvej
Stikrydsning ved Trælborg, Bredebro
Cykelsti syd for Udby, Middelfart Kommune
Cykelsti mellem Auning og Gl. Estrup,
Norddjurs Kommune
Etablering af cykelrute mellem Struer og
Thyborøn
Cykelsti Lumsås-Gl.Ebbeløkkevej Øst,
Odsherred Kommune
Stikrydsning i tunnel ved Ribe
Cykelsti på Egedesvej og bro, Køge
Stikrydsning ved Kobrovej, Grenå
Aftale af 5. maj 2011
Aftale af 20. juni 2012
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 20. juni 2012
Aftale af 20. juni 2012
Aftale af 5. maj 2011
Aftale af 20. juni 2012
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 19. juni 2013
Aftale af 24. juni 2014
7,1
5,1
1,4
2,1
3,1
2,7
9,0
19,2
8,3
9,0
12,5
2,2
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
6,5
3,9
0,5
1,6
2,3
1,6
2,7
7,2
1,0
3,5
1,8
0,4
2014
2014
2014
2014
2014
2014
2014
2015
2015
2015
2015
2014
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Tabellen fortsættes på følgende side...
PDF to HTML - Convert PDF files to HTML files
87/99
Tabel 8.1. Puljeprojekter under Transportministeriet, En grøn transportpolitik (fortsat)
Hjemmel/Aftale
(m io. kr. 2014-priser)
Total- Overholdelse af Forbrug pr.
udgift
totaludgift
30.09.2014
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Cykelsti Humlum-Oddesund Syd
Stikrydsning v/ Lergravsvej, Grenaa
Stikrydsning v/ Nyborgvej
Cykelsti Sandvadvej, Hærvejen
Cykelsti vest for Kyse-Fuglebjerg
Cykelsti Kværndrup-Egeskov
Koordinering og planlægning af nationale og
regionale cykelruter
Kortlægning af behov og muligheder for
forbedringer af cykeldata
Tværgående evaluering af cykelpuljens effekt
Pulje til bedre trafiksikkerhed (2009-2014)
Simulator til lokoføreuddannelsen
Pilotprojekt om brug af sensorteknologi til
overvågning
eCall
Årets trafiksikkerhedsby 2011
Årets trafiksikkerhedsby 2012
Årets trafiksikkerhedsby 2013
Årets trafiksikkerhedsby 2014
Forbedring af sikkerhed i overkørsler
Pulje til fremme af veterantogskørsel
Forbedret sikkerhed for vejarbejdere
Indsats mod særligt farlige vejstrækninger -
"grå strækninger"
Intensiveret ulykkesbekæmpelse på
vejstrækninger
En udvidet indsats for kurvesanering
Trafiksikkerhed på motorveje - beskyttelse
mod faste genstande
Dødsulykkesstatistik
Undersøgelse af natulykker
Modulvogntogsforsøget
Fartvisere på statsvejnettet
Forebyggelse af højresvingsulykker
Sikre kryds, bl.a. forebyggelse af
højresvingsulykker
Intensiveret ulykkesbekæmpelse på
vejstrækninger, sorte pletter og grå
strækninger
Pulje til fremme af gods på bane (2009-2014)
Bidrag til godsspor på Hirtshals Havn
1)
Bidrag til sporforbindelse mellem Esbjerg
station og Esbjerg Havn
Delvis finansiering af signalløsning for
godstog
Pulje til støjbekæmpelse (2009-2014)
Støjpartnerskab mellem Banedanmark og
private boligejere langs sidebanerne
Baneprojekt om støjmåling på det kørende
materiel
Udvikling af nye metoder til støjbekæmpelse
FL10
Aftale af 26. nov. 2010
Akt. 116 2008/2009
8,7
7,3
10,4
14,5
7,7
16,8
Ja
Ja
Ja
Ja
Ja
Ja
3,7
3,4
9,3
2,2
2,8
3,0
2014
2014
2009-2014
2014
2014
2014
Banedanmark
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
FL11
Aftale af 21. marts 2013
Aftale af 21. marts 2013
9,7
58,6
55,5
Ja
Ja
Ja
0,0
16,8
0,0
-
2015
2018
Reservation
Banedanmark
Banedanmark
FL10
FL10
Akt. 115 2008/2009
Aftale af 26. nov. 2010
Aftale af 5. maj 2011
Aftale af 21. marts 2013
Aftale af 14. november 2013
Aftale af 5. maj 2011
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 26. nov. 2010
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
Aftale af 21. marts 2013
FL07/FL08
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 21. marts 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
12,7
3,2
10,3
20,0
20,0
20,0
17,7
27,3
4,7
5,0
25,4
20,2
8,0
3,0
5,0
2,6
221,8
6,1
5,0
8,6
11,3
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Nej
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,0
1,6
2,7
13,8
6,5
0,1
0,0
27,0
4,7
1,2
19,4
2,0
3,2
1,4
3,1
1,2
130,1
1,2
0,0
0,0
0,0
-
2014
2015
-
-
-
-
2015
-
2015
2014
2015
2015
2015
2015
2015
2016
2019
2016
2017
2017
Trafikstyrelsen
Banedanmark
Trafikstyrelsen
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Banedanmark
Trafikstyrelsen
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Aftale af 19. juni 2013
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
Aftale af 24. juni 2014
18,0
2,4
2,4
10,6
18,3
15,8
1,0
0,5
1,5
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
Ja
0,6
0,0
0,0
0,0
0,0
0,0
0,0
0,0
0,0
2015
2015
2015
2016
2016
2016
2015
2015
2019
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Støjskærm på den vestlige side af Ring 4 ved
Aftale af 21. marts 2013
Ballerup
Støjskærm på den vestlige side af
Aftale af. 21. marts 2013
Helsingørmotorvejen ved Gentofte
Støjskærm på nordjyske motorvej (E45) syd for
Aftale af 21. marts 2013
Viborgvej ved Randers
Øget skinneslibning med henblik på reduktion
af støjen fra togtrafikken på regional- og
Aftale af 5. maj 2011
lokalbaner
6,2
Ja
2,8
2014
Banedanmark
Tabellen fortsættes på følgende side...
PDF to HTML - Convert PDF files to HTML files
88/99
Tabel 8.1. Puljeprojekter under Transportministeriet, En grøn transportpolitik (fortsat)
(m io. kr. 2014-priser)
Hjemmel/Aftale
Total- Overholdelse af Forbrug pr.
udgift
totaludgift
30.09.2014
Åbningsår/
afslutning
Bevillingsansvarlig
§ 28.11.14. Transportpuljer
Skinneslibning
Støjskærm ved Sundbrovej i Svendborg
Støjskærm ved Gjeddedalsvej/Nysøvej i
Vallensbæk
Støjskærm ved Eremitageparken, Lyngby-
Taarbæk
Støjisolering af stærkt støjbelastede boliger
Støjskærm på Helsingørmotorvejen ved
Vejdammen
Støjskærm på Helsingørmotorvejen ved
Ubberød
Landsdækkende trafikmodel
Landstrafikmodellen
Strategisk analyse af
udbygningsmulighederne i
hovedstadsområdet
Strategisk analyse af
udbygningsmulighederne i Østjylland
Akt. 116 2008/2009
Aftale af 14. november 2013
Aftale af 14. november 2013
Aftale af 14. november 2013
Akt. 116 2008/2009
Aftale af 5. maj 2011 Aftale af
14. nov 2013
Aftale af 5. maj 2011
Aftale af 5. maj 2011
16,0
20,3
16,8
17,3
27,9
28,3
7,7
Ja
Ja
Ja
Ja
Ja
Ja
Ja
14,3
0,2
0,2
0,4
24,1
2,0
0,5
2015
2015
2015
2015
2010-2016
2016
2016
Banedanmark
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
FL10
63,4
Ja
47,4
2015
Transportministeriet
Pulje til nye beslutningsgrundlag og strategisk planlægning (2009-2014)
FL10
25,6
Ja
20,1
2014
Transportministeriet
FL10
25,6
15,0
2,0
1,0
Ja
Ja
ja
ja
20,6
0,0
0,0
0,0
2014
2015
2015
2016
Transportministeriet
Banedanmark
Vejdirektoratet
Vejdirektoratet
Supplerende VVM-analyse af østlig placering af
Aftale af 24. juni 2014
en niveaufri udfletning ved Ringsted Station
Genberegning af midtjysk motorvej
Aftale af 24. juni 2014
(landstrafikmodel)
Smidiggørels af passage, broer ved Assentoft
Aftale af 24. juni 2014
Fremme af ordninger, der øger antallet af buspassagerer (2009-2011)
Istandsættelse af busstoppesteder
Aftale af 5. maj 2011
15,0
Ja
10,0
-
Vejdirektoratet
1) Der er med Togfonden DK afsat yderligere 23,0 mio. kr. til projektet
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt. Åbningsåret er det senest besluttede åbningsår for det pågældende projekt.
PDF to HTML - Convert PDF files to HTML files
89/99
Nedenstående oplister projekter i tabel 8.1, hvor der er konstateret ændringer i tid, øko-
nomi eller funktionalitet siden seneste version af Anlægsstatus:
For projektet vedr. rampekrydsombygning ved Odense SV har den besluttede by-
omdannelse i Odense medført, at den planlagte løsning for projektet ikke længere
vil have kapacitet til fuldt ud at håndtere den øgede trafikmængde i fremtiden. Pro-
jektet er under afklaring.
Modulvogntogsforsøget fik ved Trafikaftale 2014 – udmøntning af disponible mid-
ler i Infrastrukturfonden af 24. juni 2014 forøget bevillingen med 75 mio. kr., såle-
des at yderligere strækninger kan medtages i forsøget.
Cykelsti Humlum-Oddesund Syd: Politiet har ved besigtigelse af cykelstien ikke
godkendt bredden på cykelstiens midterrabat. Projektet er under afklaring, og åb-
ningsåret forventes udskudt til efter 2015.
Projektet vedr. stikrydsning ved Kobrovej, Grenå har fremrykket åbningsåret fra
2015 til 2014, idet slutafregning dog udestår.
Totaludgiften for projektet vedr. etablering af cykelsti ved Lumsås-Gl. Ebbeløkkevej
Øster er øget med 1,9 mio. kr. og åbningsåret er udskudt til 2015. Det skyldes, at lo-
kale forhold på strækningen har nødvendiggjort en tilpasning af stiens beliggenhed,
hvilket medfører øgede udgifter til arkæologiske udgravninger og arealerhvervelser
samt nødvendigheden af at etablere en buslomme.
Projektet vedr. etablering af ny perron på Sønderborg Station fik en merbevilling på
5 mio. kr. med Trafikaftale 2014 – udmøntning af disponible midler i Infrastruktur-
fonden af 24. juni 2014. Perronen forventes at kunne ibrugtages i 2015.
Projektet vedr. genåbning af Langeskov Station fik tildelt en merbevilling på 10,4
mio. kr. med Trafikaftale 2014 – udmøntning af disponible midler i Infrastruktur-
fonden af 24. juni 2014. Projektet skal videreføres med henblik på åbning i 2015 i
forbindelse med Banedanmarks planlagte fornyelsesarbejder på Fyn. Gennemførel-
sen af projektet i 2015 vil betyde, at effekterne af de nødvendige sporspærringer for
etablering af stationen i form af længere rejsetid over Østfyn vil skulle tillægges de
rejsetidsforstyrrelser, som følger af det allerede planlagte sporarbejde på Vestfyn i
samme periode.
Ved en fejl var totaludgiften for Nordhavn Station i Anlægsstatus for 1. halvår 2014
opgivet som 78,7 mio. kr. Det rigtige beløb på 79,2 mio. kr. fremgår af ovenstående
tabel og udgør den faktisk udmøntede bevilling.Projektet vedr. udvidelsen af kapaci-
teten i Padborg Kombiterminal er forsinket, da projektet er blevet udvidet til at om-
fatte kørestrøm i sydenden af terminalen. Dette tillægsprojekt betyder, at det sam-
lede projekt først afsluttes i 2015.
For projektet vedr. forbedring af sikkerhed i overkørsler forventes en totaludgift på
28,1 mio. kr. mod en bevilget totaludgift på 27,3 mio. kr. Merforbruget finansieres
af overkørselspuljen. De afsluttende forsøg med sensorteknologi og projektets slut-
rapport forventes færdig i 2015 mod tidligere forventet i 2014.
PDF to HTML - Convert PDF files to HTML files
90/99
Projektet Forbedret sikkerhed for vejarbejdere afsluttes ikke i 2014 som forventet,
men først i 2015. Det skyldes, at der er overskydende midler i projektet, som forven-
tes anvendt i 2015.
Afsluttede puljeprojekter i tabel 8.1 siden sidste anlægsstatus:
Projektet vedr. Forbedring af indkørselsforhold for tog, Aalborg-Lindholm, Holste-
bro og Struer er afsluttet.
Tabel 8.2. Økonomioversigt over igangværende medfinansieringspuljer og -projekter, En grøn
transportpolitik
Hjemmel/Aftale
(mio. kr.)
Varetages af Transportministeriet
Medfinansieringspuljen
Pulje til mere cykeltrafik
Pulje til veterantog
Periode for
Resterende
Udmøntet i alt
tilskuds-
pulje
(2014-
pr. 30/9 2014
priser)
ordningen
-
2009-2014
2013
Periode for
tilskuds-
ordningen
-
-
-
-
-
151,1
0,0
0,0
0,0
Totaludgift
(2014-priser)
Ansvarlig
institution
Aftale af 21. marts 2013
Aftale af 29. januar 2009
Aftale af 21. marts 2013
Hjemmel/Aftale
1.010,2
0,0
Forbrug pr.
30.09.2014
59,6
112,9
28,5
26,0
0,0
Vejdirektoratet
Vejdirektoratet
Trafikstyrelsen
Ansvarlig
institution
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
Vejdirektoratet
(mio. kr.)
Udmøntes af Transportministeriet til projekter udført af eksterne parter
Statsligt tilskud til Marselis boulevard
Aftale af 29. januar 2009
Statsligt tilskud til Odense kanal
Aftale af 29. januar 2009
Statsligt tilskud til Rønne Havn +
Aftale af 29. januar 2009
supplerende statsligt bidrag
Nyt tilslutningsanlæg ved Grønlandsvej syd
Aftale af 26. nov. 2010
for Vejle
Grenå omfartsvej
Aftale af 7. februar 2012
264,9
130,6
35,7
60,7
130,9
Medfinansieringspuljen (pulje til medfinansiering af kommunale ønsker til projekter
på statsvejnettet)
Med Aftale om en ny Storstrømsbro, Holstebromotorvejen mv. af 21. marts 2013 afsatte
parterne 100 mio. kr. (2013-priser) til en pulje til kommunal medfinansiering af anlægs-
projekter i relation til statsvejnettet, hvor staten betaler op til 50 pct. og ansøgerkom-
munen minimum 50 pct. af projektomkostningerne.
Med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014 besluttede aftaleparterne at afsætte yderligere 50,5 mio. kr. (2014-priser) til
puljen, således at der kunne findes støtte til gennemførelse af i alt ni anlægsprojekter,
hvoraf to var klar til detailprojektering, mens de øvrige syv var på idéskitseniveau.
Et af de besluttede ni projekter, Rute 153 vest for E47 – etablering af rundkørsel (Hole-
by), er på kommunens foranledning siden sat i bero.
Vejdirektoratet vil i 2014 påbegynde anlægsarbejde på følgende to medfinansieringspro-
jekter:
Etablering af sydvendte ramper på E45 Østjyske Motorvej ved tilslutningsanlæg
53 (Skanderborg Kommune)
Etablering af nyt tilslutningsanlæg ved Ødisvej på E45 Sønderjyske Motorvej
(Kolding Kommune)
Med henblik på at klargøre de resterende seks anlægsprojekter til detailprojektering og
gennemførelse vil der frem til sommeren 2015 blive gennemført en videre projektering
PDF to HTML - Convert PDF files to HTML files
91/99
for at fastlægge anlægsprojekternes udformning og den tilhørende anlægsøkonomi. Det
drejer sig om følgende seks forslag til anlægsprojekter:
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 33
Vemmedrup (Køge Kommune)
Ombygning af tilslutningsanlæg 49 Århus S på E45 Østjyske Motorvej (Aarhus
Kommune)
Etablering af østvendte ramper på E20 Vestmotorvejen ved tilslutningsanlæg 41
(Slagelse Kommune)
Etablering af nyt tilslutningsanlæg på E45 Østjyske Motorvej ved Horsens (Hat-
ting) (Horsens Kommune)
Etablering af vestvendte ramper på rute 21 Holbækmotorvejen ved tilslutnings-
anlæg 6 (Høje Taastrup Kommune)
Etablering af rundkørsel på rute 57 Elmevej nord for Vestmotorvejen (Sorø
Kommune)
Såvel anlægsarbejde som planlægningsarbejde forestås af Vejdirektoratet i samarbejde
med ansøgerkommunerne.
Pulje til mere cykeltrafik
De resterende 175,1 mio. kr. fra Pulje til mere cykeltrafik (2009-2014) blev udmøntet
med Trafikaftale 2014 – udmøntning af disponible midler i Infrastrukturfonden af 24.
juni 2014. Parterne var enige om at udmønte i alt ca. 121,4 mio. kr. til medfinansiering af
en lang række projekter i kommuner, virksomheder og organisationer, et beløb til admi-
nistration af puljen svarende til 1 pct. af tilskudsdelen samt 52,5 mio. kr. til cykelprojek-
ter på statsveje og tværgående projekter. Sidstnævnte projekter fremgår af tabel 8.1.
Puljeprojekter finansieret af puljer til bedre og billigere kollektiv trafik
Med Aftale om takstnedsættelser og investeringer til forbedring af den kollektive trafik
af 12. juni 2012 blev der afsat midler til
Pulje til forbedringer af den kollektive trafik i
yderområder
samt
Yderligere investeringer i forbedringer af den kollektive trafik.
En
del af disse midler anvendes til investeringer i infrastruktur, jf. tabel 8.3.
Tabel 8.3. Puljeprojekter under Transportministeriet, Bedre og billigere kollektiv trafik
PDF to HTML - Convert PDF files to HTML files
92/99
Hjemmel/Aftale
(mio. kr. 2014-priser)
Afsat
Overholdelse
bevilling i
af bevilling
alt
58,5
1)
174,2
50,6
54,6
202,6
180,0
Ja
Ja
Ja
Ja
Ja
Ja
Forbrug pr.
30.09.2014
26,4
159,4
2)
1,9
36,4
202,6
0,0
Bevillingsansvarlig
Trafikstyrelsen
Vejdirektoratet
Banedanmark
Banedanmark
Transportministeriet
Trafikstyrelsen
Pulje til forbedringer af kollektiv trafik i
yderområder (2013-2017)
Aftale af 12. juni 2012
Medfinansiering af supercykelstier i de større byer Aftale af 12. juni 2012
Sidebaneopgradering
Fornyelse af overkørsler på Vestbanen
Flere afgange i metroen
Supercykelstier og cykelparkering
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2012
Aftale af 12. juni 2014
1) Der er afsat 58,5 mio. kr. årligt i perioden 2013-2017
2) Resterende midler er udmøntet til projekter på statsvejnettet
Anm.: ”Hjemmel” angiver første gang projektet har opnået bevillingsmæssig hjemmel samt evt. efterfølgende væ-
sentlige ændringer. ”Overholdelse af totaludgift” angiver, hvorvidt anlægsmyndigheden forventer, at totaludgiften
for projektet forventes overholdt. Åbningsåret er det senest besluttede åbningsår for det pågældende projekt.
Nedenstående giver en uddybende status for enkelte projekter i tabel 8.3:
Fornyelse af overkørsler på Vestbanen
Det er besluttet at videreføre driften af Vestbanen mellem Varde og Nørre Nebel. For at
opretholde en fortsat høj sikkerhed samt sikre en stabil drift på strækningen mellem
Varde og Nørre Nebel er der afsat midler til at opgradere og udskifte en lang række af de
i alt 41 sikrede overkørsler, hvor vej og bane krydser.
Der har været afholdt prækvalificering af mulige leverandører, og der er udsendt ud-
budsmateriale til de kvalificerede leverandører.
Totalbevillingen forventes overholdt.
Sidebaneopgradering
Der er foreløbigt igangsat tre projekter i forbindelse med udmøntningen: ekstra adgang
til P-rist (opstillingsspor til passagertog) på Aarhus H, modsatrettet dværgsignal ved
Skanderborg Station og Skagensbanens indføring på Frederikshavn Station.
P-Rist på Århus H er ibrugtaget rettidigt 1. september 2014; der udestår mindre tekniske
ændringer.
Med baggrund i en udarbejdet business case er projektet vedrørende modsatrettet
dværgsignal ved Skanderborg Station lukket ned. Projektet overdrager det trafikale
grundlag, som afspejler den nye trafikale løsning, til Signalprogrammet med henblik på
at genskabe tidsgevinsten ved udrulningen af det nye signalsystem. Dette er meddelt
forligskredsen i oktober 2014.
Projektet omkring Skagensbanens indføring på Frederikshavn Station er iværksat i april
2013. Sporarbejderne er gennemført, der udestår væsentlige ændringer i sikringsanlæg-
get, da projekteringen ikke blev færdig på grund af den sene igangsættelse. Der er endnu
ikke ansøgt om endelig ibrugtagningstilladelse, men der er ibrugtagningstilladelse med
vilkår for det nuværende anlæg. Projektet koordineres med et sporfornyelsesprojekt i
Frederikshavn.
Totalbevillingen for de tre projekter forventes overholdt; resterende puljemidler (forven-
teligt ca. 12 mio. kr.) tilbageføres til forligskredsen.
PDF to HTML - Convert PDF files to HTML files
93/99
Flere afgange i Metroen
Der afsættes midler til opgradering af metroen, der indebærer at der etableres perrondø-
re på overjordiske stationer. For en status henvises til afsnit 7.
Puljeprojekter finansieret af Togfonden DK
Tabel 8.4. Puljeprojekter under Transportministeriet, Togfonden DK
Hjemmel/Aftale
(mio. kr. 2014-priser)
Total
udgift
Overholdelse Forbrug pr.
af totaludgift 30.09.2014
Åbningsår/
afslutning
Bevillings- ansvarlig
Togfonden DK
Pulje til parkering
Pulje til parkering
Bidrag til godsspor på Hirtshals Havn
1)
Aftale af 14. januar 2014
Aftale af 14. januar 2014
200,0
23,0
Ja
Ja
0,0
0,0
2023
-
Trafikstyrelsen
Reservation
1) Resterende midler er afsat med Aftale om en grøn transportpolitik. Se tabel 8.1
Pulje til parkering
For at sikre, at det bliver attraktivt at skifte fra bil til tog, lægger forligskredsen bag Tog-
fonden DK vægt på, at der etableres et tilstrækkeligt antal stationsnære parkeringsplad-
ser – særligt på de stationer, som betjenes af Superlyn-togene i timemodellen.
Der er som led i Aftalen om en grøn transportpolitik af 29. januar 2009 etableret en pul-
je i DSB på i alt 1 mia. kr. i perioden 2009-2020, der især skal gå til etablering af flere
parkeringspladser ved stationer.
Med Aftale om en moderne jernbane – udmøntning af Togfonden DK af 14. januar 2014
er forligskredsen bag Togfonden DK enige om løbende at følge med i udmøntningen af
DSB-puljen og have særligt fokus på de kommende Superlyn-stationer. Det er endvidere
besluttet at igangsætte en særskilt analyse med DSB om en udbygning af parkerings-
pladser ved stationer i de byer, der betjenes af Superlyn. Analysen forventes at være klar
i 2015. Med udgangspunkt i analysens anbefalinger vil parterne medvirke til etablering
af flere parkeringspladser ved stationerne i et fælles statsligt-kommunalt samarbejde.
Derfor er der med aftalen afsat en pulje på i alt 200 mio. kr. til medfinansiering af kom-
munale parkeringspladser ved stationerne, foreløbigt i perioden 2020-2023.
Bidrag til godsspor på Hirtshals Havn
Der transporteres i dag store godsmængder via Hirtshals Havn til og fra flere norske
byer, deriblandt Oslo. Med etableringen af nyt rangerområde og spor på Hirtshals havn
vil det være muligt at overflytte en del af dette gods til jernbanen. Med Aftale om en grøn
transportpolitik af 29. januar 2009 blev der afsat 10 mio. kr. til fremme af samspillet
mellem bane og havn på Hirtshals havn. Med Aftale om en moderne jernbane – ud-
møntning af Togfonden DK er det bevilget de resterende 23 mio. kr., som muliggør gen-
nemførelsen af projektet.
PDF to HTML - Convert PDF files to HTML files
94/99
9. Bilag

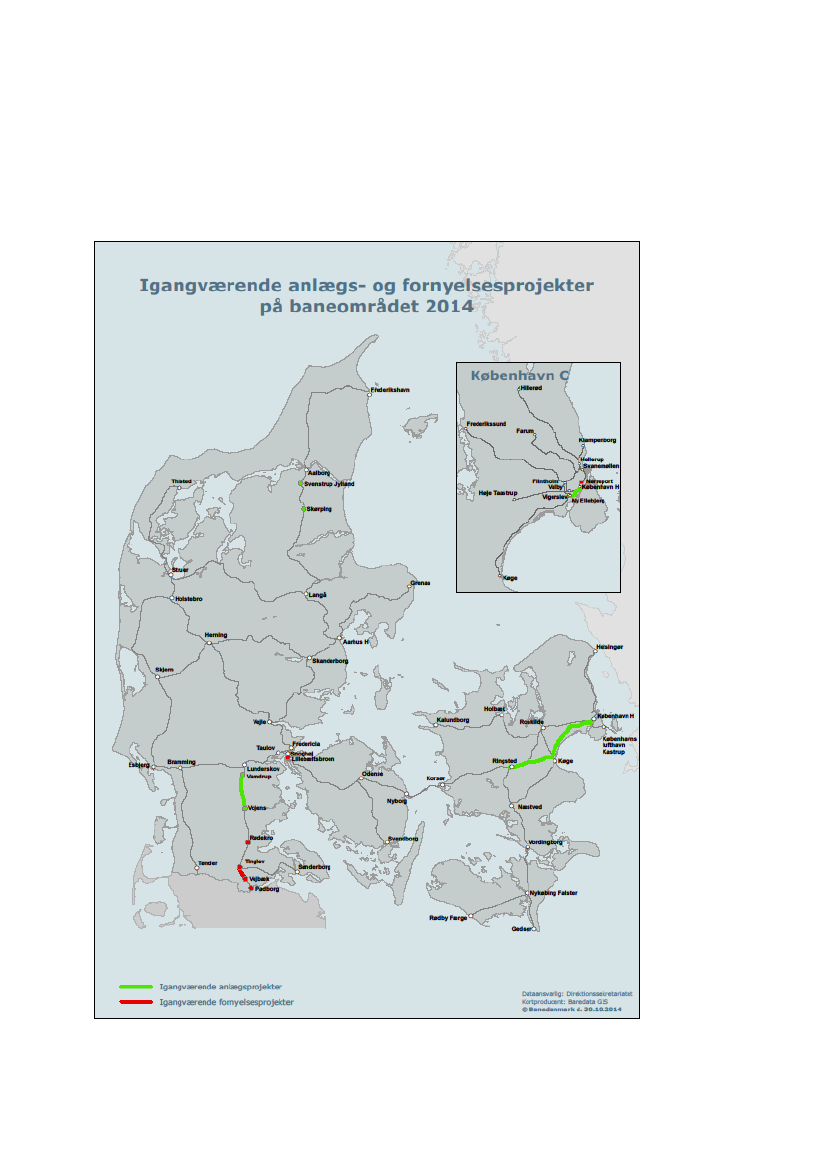

Bilag 1: Igangværende anlægs- og fornyelsesprojekter på
baneområdet
PDF to HTML - Convert PDF files to HTML files
95/99

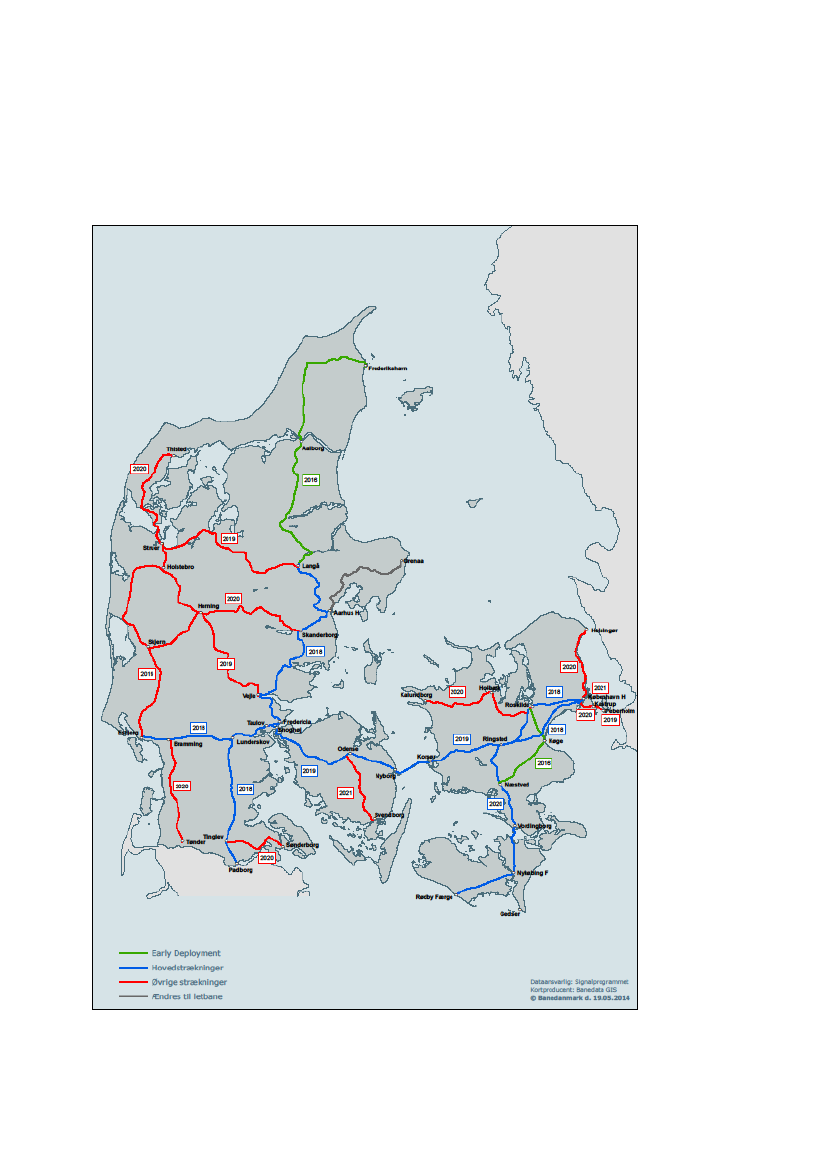

Bilag 2: Plan for idriftsættelsen af Signalprogrammet på
fjernbanen
PDF to HTML - Convert PDF files to HTML files
96/99
Bilag 3: Plan for idriftsættelsen af Signalprogrammet på S-
banen, sept. 2014
PDF to HTML - Convert PDF files to HTML files
97/99
Bilag 4: Tidsplan for projekterne i Togfonden DK
