N O T AT
13. februar 2015
Ref. LWE/AHK
J.nr: 2014/2049-0010
Center for Forsyning
Indstilling om godkendelse af omlægning af 132 kV-kabler i Storstrømmen og Masned-
sund
Klima-, Energi- og Bygningsministeriet har med mail af 13. oktober 2014 modtaget ansøg-
ning fra Energinet.dk om tilladelse til omlægning af 132 kV-kabler i Storstrømmen og Mas-
nedsund efter § 4 i Lov om Energinet.dk. Klima-, Energi- og Bygningsministeriet har anmo-
det Energistyrelsen om at vurdere sagen og udarbejde en indstilling om sagen til brug for mi-
nisterens beslutning.
Projektbeskrivelse, tidsplan og økonomi

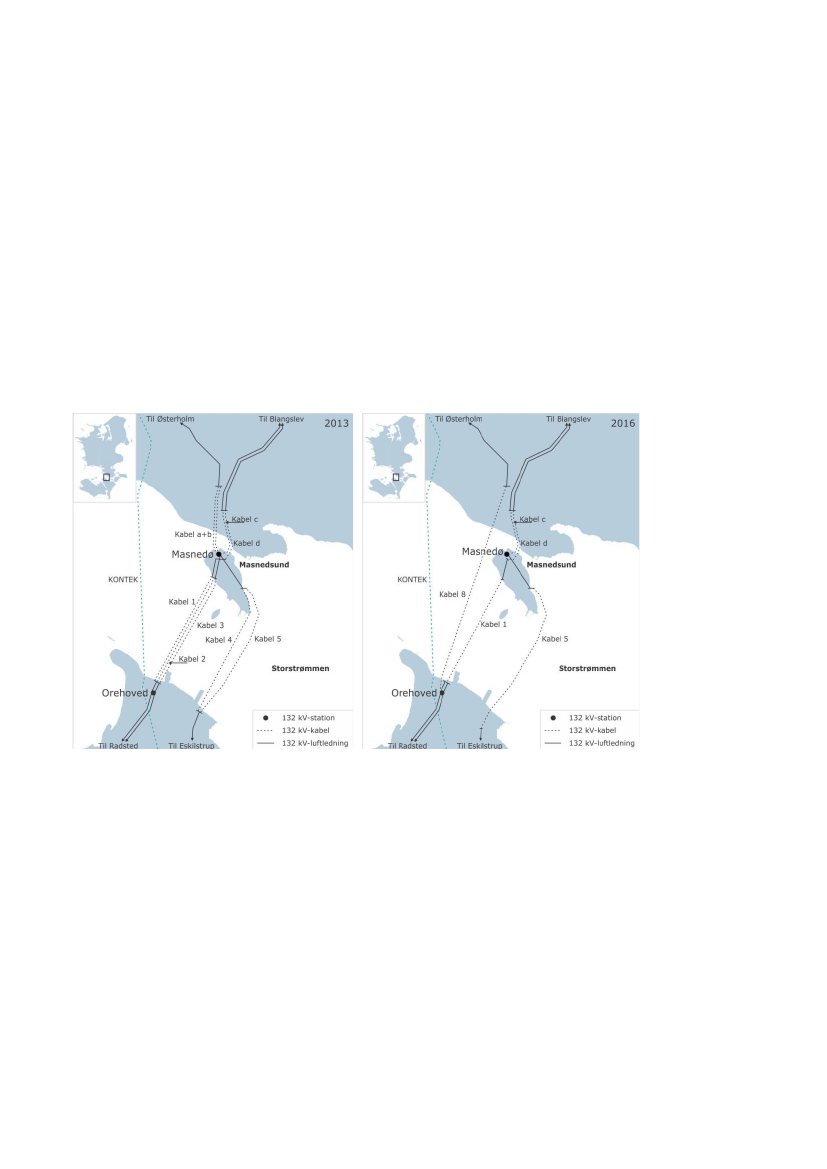

Der ansøges om tilladelse til etablering af en ny 132 kV-søkabelforbindelse i Storstrømmen
mellem Falster og Sjælland, optagning af 5 eksisterende søkabler, demontering af en 132 kV-
luftledning på Masnedø samt optagning af landkabel og flytning af to kabelovergangsstatio-
ner.
Projektet omfatter:
• Etablering af ca. 5,8 km søkabel og 2,4 km landkabel.
• To nye kabelovergangsstationer og skrotning af eksisterende.
• Fjernelse af eksisterende kabler, ca. 13,3 km søkabel og ca. 4,2 km landkabel.
• Fjernelse af ca. 1,3 km luftledning.
Det fremgår af ansøgningen, at anlægsprojektet sættes i gang umiddelbart efter, det er god-
kendt. Det forventes afsluttet i november 2016. Det ene søkabel demonteres dog i først 2020,
når den gamle bro rives ned. Projektets tidsplan er planlagt efter vedtagelse af anlægslov for
Storstrømsbroen senest medio 2015. Idriftsættelse er planlagt sidst i 2017. Luftledningerne
planlægges nedtaget efter idriftsættelsen inden udgangen af 2018.
Energinet.dk’s bestyrelse har godkendt business casen med et samlet anlægsbudget på 108
mio. kr., heraf 8 mio. kr. i reserve (faste priser, 2014-niveau). Investeringen og efterfølgende
vedligehold vil påvirke Energinet.dk's nettarif med under 0,01 øre/kWh. Projektets tarifvirk-
ning indgår i Energinet.dk’s tariffremskrivning, herunder for tariffen for 2020. Kabellægning
af luftledningerne indgår i den opdaterede kabelhandlingsplan fra 2013, men fremrykkes af
hensyn til byggeriet af broen. Omlægninger på søterritoriet, herunder det nye søkabel skyldes
byggeriet af broen.
